监理部人工挖孔桩基础验收监理工作总结word范文
基础验收监理工作总结 (2)
基础验收监理工作总结随着工程项目的稳步推进,基础验收工作已圆满完成。
本次监理工作以确保工程质量和安全为核心目标,通过严格遵循相关标准和流程,对基础工程进行了全面的检查和验收。
在此,对本次监理工作进行总结,以期为后续工程提供有益的参考。
一、监理工作概述在本次基础验收监理工作中,我们遵循了国家和地方的相关法规、规范,以及工程设计和合同要求。
我们的工作重点是对基础工程的施工质量、材料使用、结构安全等方面进行全面监督。
在监理过程中,我们采用了现场检查、资料审查、抽样检测等多种手段,确保验收结果的准确性和公正性。
二、基础验收标准基础验收标准主要依据国家和行业的相关规范,包括《建筑工程施工质量验收统一标准》、《建筑地基基础设计规范》等。
同时,结合本工程的特点和设计要求,我们制定了详细的验收细则和标准,明确了各项验收指标和合格标准。
这些标准为我们的监理工作提供了明确的依据和指导。
三、验收过程与细节在验收过程中,我们对基础工程的各个部位和环节进行了细致的检查。
首先,我们对基础开挖、垫层施工、钢筋绑扎等隐蔽工程进行了验收,确保这些关键工序符合设计要求和质量标准。
其次,我们对混凝土浇筑、养护等关键施工环节进行了实时监控和抽检,确保施工质量。
此外,我们还对基础工程的轴线、标高、尺寸等进行了复核,确保结构尺寸的准确性。
四、监理发现的问题在验收过程中,我们也发现了一些问题。
例如,部分区域的钢筋绑扎不够规范,存在间距不均匀、绑扎不牢等问题;个别部位的混凝土浇筑存在质量缺陷,如蜂窝、麻面等。
这些问题虽然不普遍,但也需要引起我们的重视和关注。
五、问题处理与改进针对发现的问题,我们及时与施工单位沟通,并要求其进行整改。
同时,我们提出了一些具体的改进建议,如加强施工现场管理,提高施工人员的技术水平,加强质量意识等。
在施工单位的积极配合下,这些问题得到了有效的解决和改进。
六、质量评估与总结总体而言,本次基础验收监理工作取得了较为满意的成果。
人工挖孔桩基础验收监理工作总结.doc

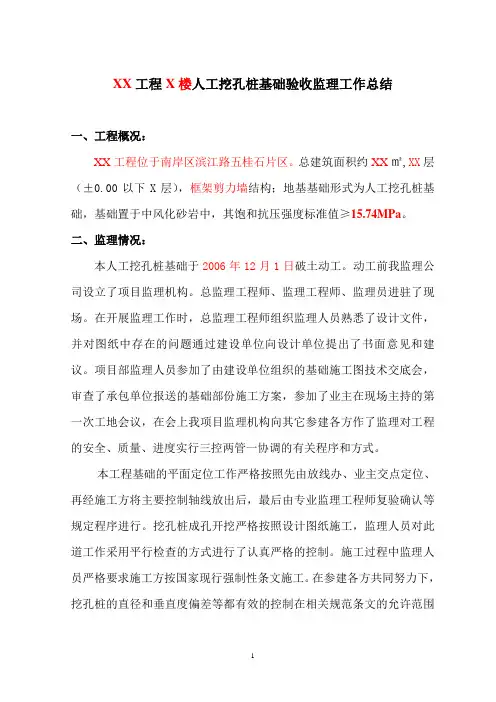

XX工程X楼人工挖孔桩基础验收监理工作总结一、工程概况:XX工程位于南岸区滨江路五桂石片区。
总建筑面积约XX㎡,XX层(±0.00以下X层),框架剪力墙结构;地基基础形式为人工挖孔桩基础,基础置于中风化砂岩中,其饱和抗压强度标准值≥15.74MPa。
二、监理情况:本人工挖孔桩基础于2006年12月1日破土动工。
动工前我监理公司设立了项目监理机构。
总监理工程师、监理工程师、监理员进驻了现场。
在开展监理工作时,总监理工程师组织监理人员熟悉了设计文件,并对图纸中存在的问题通过建设单位向设计单位提出了书面意见和建议。
项目部监理人员参加了由建设单位组织的基础施工图技术交底会,审查了承包单位报送的基础部份施工方案,参加了业主在现场主持的第一次工地会议,在会上我项目监理机构向其它参建各方作了监理对工程的安全、质量、进度实行三控两管一协调的有关程序和方式。
本工程基础的平面定位工作严格按照先由放线办、业主交点定位、再经施工方将主要控制轴线放出后,最后由专业监理工程师复验确认等规定程序进行。
挖孔桩成孔开挖严格按照设计图纸施工,监理人员对此道工作采用平行检查的方式进行了认真严格的控制。
施工过程中监理人员严格要求施工方按国家现行强制性条文施工。
在参建各方共同努力下,挖孔桩的直径和垂直度偏差等都有效的控制在相关规范条文的允许范围内。
开挖完成后我监理人员对每一根桩孔都按桩径偏差±50mm、垂直度偏差<5%、轴线偏差不大于50mm及嵌岩深度、扩大头尺寸等规范和设计要求等进行了认真的检查,在检查到少数桩孔的扩大头底部尺寸不足、嵌岩深度不符合设计要求的,立即通知施工单位进行了整改,直至重新检查达到设计要求为止,做到了事前、事中、事后的控制,工程质量处于受控状态。
三、实验送检情况:岩芯取样送检情况:监理部与建设单位一同确认了岩芯取样部位后,现场见证岩芯取样送检;岩芯试压报告反映的天然单轴抗压强度标准值满足设计要求;具体试验送检及回复情况如下表:原材料送检情况:目前钢筋原材料送检Q235ΦX;HRB335ΦX;HRB400ΦX;CRB550 X组,水泥X组,河沙X组、碎石X组。
验收监理工作总结(通用5篇)
验收监理工作总结(通用5篇)验收监理工作总结(通用5篇)时光荏苒,白驹过隙,一段时间的工作已经结束了,回顾这段时间以来的工作,收获颇丰,我们要做好回顾和梳理,写好工作总结哦。
你所见过的工作总结应该是什么样的?以下是小编为大家收集的验收监理工作总结(通用5篇),仅供参考,希望能够帮助到大家。

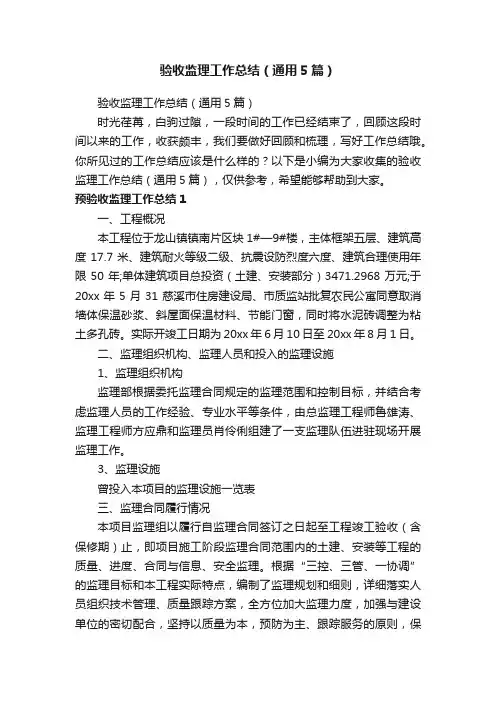

预验收监理工作总结1一、工程概况本工程位于龙山镇镇南片区块1#—9#楼,主体框架五层、建筑高度17.7米、建筑耐火等级二级、抗震设防烈度六度、建筑合理使用年限50年;单体建筑项目总投资(土建、安装部分)3471.2968万元;于20xx年5月31慈溪市住房建设局、市质监站批复农民公寓同意取消墙体保温砂浆、斜屋面保温材料、节能门窗,同时将水泥砖调整为粘土多孔砖。
实际开竣工日期为20xx年6月10日至20xx年8月1日。
二、监理组织机构、监理人员和投入的监理设施1、监理组织机构监理部根据委托监理合同规定的监理范围和控制目标,并结合考虑监理人员的工作经验、专业水平等条件,由总监理工程师鲁雄涛、监理工程师方应鼎和监理员肖伶俐组建了一支监理队伍进驻现场开展监理工作。
3、监理设施曾投入本项目的监理设施一览表三、监理合同履行情况本项目监理组以履行自监理合同签订之日起至工程竣工验收(含保修期)止,即项目施工阶段监理合同范围内的土建、安装等工程的质量、进度、合同与信息、安全监理。
根据“三控、三管、一协调”的监理目标和本工程实际特点,编制了监理规划和细则,详细落实人员组织技术管理、质量跟踪方案,全方位加大监理力度,加强与建设单位的密切配合,坚持以质量为本,预防为主、跟踪服务的原则,保证该工程的顺利完成。
1、工程质量目标控制情况:本工程《建筑安装工程承包合同》中规定的质量目标:达到合格标准。
2、工程进度目标控制情况:以合同工期为依据,严格督促承包商执行:实际工期20xx年06月10日至20xx年08月01日。
延期93天,除不可抗拒因数外,工期处罚25天(详见欣达所基审慈字[20xx]26号)。
基础验收监理工作总结

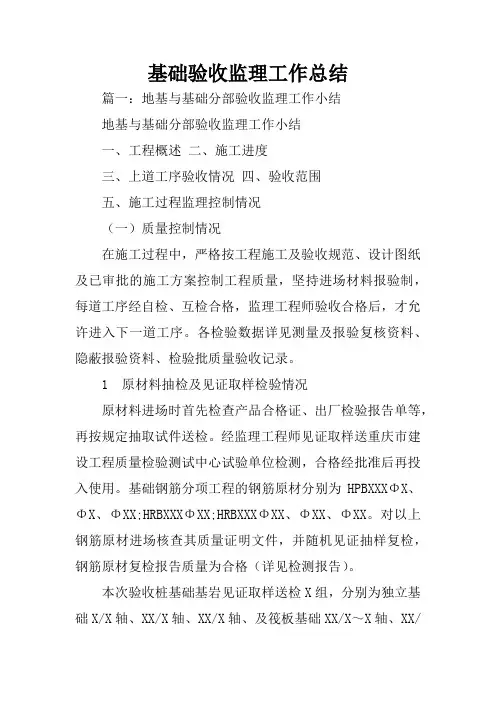

基础验收监理工作总结篇一:地基与基础分部验收监理工作小结地基与基础分部验收监理工作小结一、工程概述二、施工进度三、上道工序验收情况四、验收范围五、施工过程监理控制情况(一)质量控制情况在施工过程中,严格按工程施工及验收规范、设计图纸及已审批的施工方案控制工程质量,坚持进场材料报验制,每道工序经自检、互检合格,监理工程师验收合格后,才允许进入下一道工序。
各检验数据详见测量及报验复核资料、隐蔽报验资料、检验批质量验收记录。
1 原材料抽检及见证取样检验情况原材料进场时首先检查产品合格证、出厂检验报告单等,再按规定抽取试件送检。
经监理工程师见证取样送重庆市建设工程质量检验测试中心试验单位检测,合格经批准后再投入使用。
基础钢筋分项工程的钢筋原材分别为HPBXXXΦX、ΦX、ΦXX;HRBXXXΦXX;HRBXXXΦXX、ΦXX、ΦXX。
对以上钢筋原材进场核查其质量证明文件,并随机见证抽样复检,钢筋原材复检报告质量为合格(详见检测报告)。
本次验收桩基础基岩见证取样送检X组,分别为独立基础X/X轴、XX/X轴、XX/X轴、及筏板基础XX/X~X轴、XX/X轴,送检结果全部符合设计要求。
(详见试验检测报告)独立柱基及条形基础砼强度经现场监理见证取样送检,抗压强度符合设计规范要求。
混凝土抗压强度检测报告工程部位:X~X/X~X轴X~X/X~X轴独立柱基及条基础工程部位:X~X/X~X轴X~X/X~轴独立柱基及条基础工程部位:X~X/X~X轴X~X/X~轴独立柱基及条基础工程部位:X~X/X~X轴X~X/X~轴独立柱基及条基础2 监理旁站情况独立柱基砼浇注过程中,现场监理全过程旁站,施工工程正常,操作工程满足施工技术规程。
砼供应连续、振捣密实,钢筋未发生移位。
3 监理工程师通知及回复情况本次验收部位未发《监理工程师通知》。
4 测量复测情况经监理测量分部复测,满足设计及规范要求。
(见测量监理分部监理小结)5 施工技术资料情况施工资料真实、规范、完整,签认及时。
桩基施工监理工作总结范本
桩基施工监理工作总结范本桩基施工监理工作总结。
桩基施工是土木工程中非常重要的一环,它直接关系到工程的安全和稳定性。
而桩基施工监理工作则是保证桩基施工质量和工程安全的重要保障。
在过去的一段时间里,我们对桩基施工监理工作进行了全面总结和分析,现将总结如下:
一、严格执行施工规范。
在桩基施工监理工作中,我们严格执行相关的施工规范和标准,确保施工过程中的每一个环节都符合要求。
特别是在桩基的打桩、浇筑和检测过程中,我们严格按照规范操作,杜绝任何违规行为的发生。
二、加强施工现场管理。
我们加强了对桩基施工现场的管理,确保施工现场的秩序和安全。
同时,我们加强了与施工单位的沟通和协调,及时解决施工中出现的问题,确保施工进度和质量。
三、严格质量检查。
在桩基施工监理工作中,我们严格进行质量检查,确保施工质量符合要求。
我们对桩基的材料、施工工艺和成品进行了全面检查,及时发现并纠正问题,保证了施工质量。
四、做好记录和报告。
我们做好了桩基施工监理工作的记录和报告,将每一次施工过程中的情况进行了详细记录,并及时向相关部门和领导进行了报告,确保工作的透明和规范。
通过以上工作总结,我们发现桩基施工监理工作在保障工程质量和安全方面发挥了重要作用。
在今后的工作中,我们将继续加强桩基施工监理工作,不断提高工作水平,为工程的安全和稳定性提供更加有力的保障。
钻孔灌注桩首件施工监理总结范文(2篇)

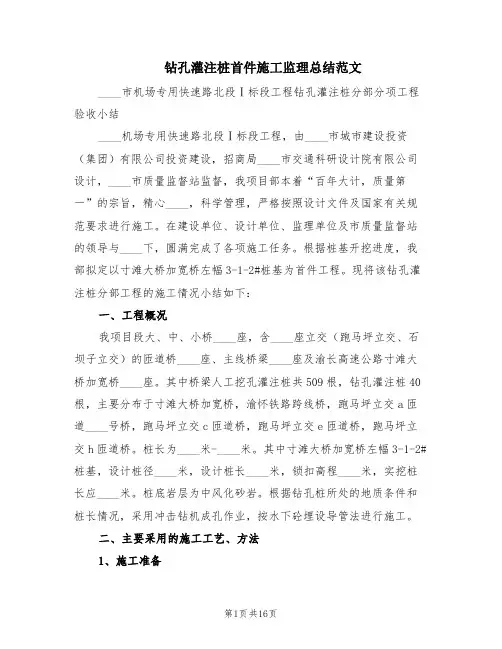

钻孔灌注桩首件施工监理总结范文____市机场专用快速路北段Ⅰ标段工程钻孔灌注桩分部分项工程验收小结____机场专用快速路北段Ⅰ标段工程,由____市城市建设投资(集团)有限公司投资建设,招商局____市交通科研设计院有限公司设计,____市质量监督站监督,我项目部本着“百年大计,质量第一”的宗旨,精心____,科学管理,严格按照设计文件及国家有关规范要求进行施工。
在建设单位、设计单位、监理单位及市质量监督站的领导与____下,圆满完成了各项施工任务。
根据桩基开挖进度,我部拟定以寸滩大桥加宽桥左幅3-1-2#桩基为首件工程。
现将该钻孔灌注桩分部工程的施工情况小结如下:一、工程概况我项目段大、中、小桥____座,含____座立交(跑马坪立交、石坝子立交)的匝道桥____座、主线桥梁____座及渝长高速公路寸滩大桥加宽桥____座。
其中桥梁人工挖孔灌注桩共509根,钻孔灌注桩40根,主要分布于寸滩大桥加宽桥,渝怀铁路跨线桥,跑马坪立交a匝道____号桥,跑马坪立交c匝道桥,跑马坪立交e匝道桥,跑马坪立交h匝道桥。
桩长为____米-____米。
其中寸滩大桥加宽桥左幅3-1-2#桩基,设计桩径____米,设计桩长____米,锁扣高程____米,实挖桩长应____米。
桩底岩层为中风化砂岩。
根据钻孔桩所处的地质条件和桩长情况,采用冲击钻机成孔作业,按水下砼埋设导管法进行施工。
二、主要采用的施工工艺、方法1、施工准备(1)、施工前,清除桩基位置的杂物,用推土机整平场地并排压密实。
(2)、对施工用水、用电、泥浆池位置等统一布置。
供水:钻孔用水取流经施工现场的河流的河水,用潜水泵抽至钻机作业现场。
供电:项目提供电力,满足施工需要。
泥浆循环系统及废浆处理。
每台钻机配备____台泥浆泵、配备一套输浆管,确保泥浆循环系统畅通。
施工时在桩机附近就近挖泥浆池____个和沉淀池____个,并用循环槽连接。
废浆抽排至集中的废浆池。
桩基础监理工作总结(范文
桩基础监理工作总结(范文桩基础监理工作总结一、工作概述本次桩基础监理工作是为了确保工程质量,保障工程安全,根据合同约定,在施工现场从施工前期的基坑开挖到桩基施工、混凝土浇筑、试验检测等各个环节进行了全程监理。
通过监理的全过程参与,努力使工程施工质量达标,保证工程的顺利进行。
二、工作亮点本次桩基础监理工作的亮点主要体现在以下几个方面:1. 施工前期的基坑开挖:严格按照设计要求进行基坑开挖,确保开挖深度和坡度符合要求,避免施工过程中出现基坑失稳、滑坡等问题。
2. 桩基施工:按照施工方案进行桩基施工,并对施工现场进行认真监督,确保施工质量。
在施工过程中,对地基情况进行实时分析,及时调整施工方案,保证桩基施工效果。
3. 混凝土浇筑:对混凝土供应商进行严格筛选,确保混凝土质量。
同时对混凝土浇筑过程进行严格监督,注意调整浇筑速度、混凝土坍落度等参数,确保混凝土的牢固性和工程的安全性。
4. 试验检测:对桩基施工完成后的试验检测进行全程监督,及时跟进检测结果,发现问题及时解决,确保施工质量符合设计要求。
三、存在问题及解决措施在桩基础监理工作中,也出现了一些问题,主要集中在以下几个方面:1. 建设单位在施工过程中对设计变更的要求频繁:建设单位在施工过程中对部分设计进行了频繁的变更要求,增加了监理工作的难度。
我们与建设单位进行沟通,明确设计变更的合理性和必要性,要求建设单位提供相应的设计变更说明,并提供施工方案和技术交底,确保施工方案的清晰性和适应性。
2. 施工单位对施工时间的计划不合理:施工单位在桩基施工过程中对施工时间的计划不合理,导致施工进度滞后。
我们与施工单位进行了多次交流,要求其合理安排施工时间,并根据实际情况灵活调整施工进度,确保工程按计划进行。
3. 基坑排水难度大:施工现场存在地下水位较高的问题,导致基坑排水难度加大。
我们与施工单位一起研究解决方案,采取了合理的排水措施,确保基坑的稳定性和安全性。
四、总结与展望通过本次桩基础监理工作,我深刻认识到监理的重要性和必要性。
桩基验收监理总结报告
桩基验收监理总结报告一、项目基本情况本次桩基验收监理报告是针对工程项目进行桩基验收监理的总结报告,该工程项目位于XX市XX区,总投资XX万元,总占地面积XX平方米,包括土方开挖、桩基施工、混凝土浇筑等工程。
二、工程概述1.桩基数量:本工程共设置了XX个桩基,包括钢筋混凝土桩、钻孔灌注桩等;2.施工单位:XX施工公司;3.监理单位:XX监理公司;4.施工期限:自XX年XX月XX日开始至XX年XX月XX日结束。
三、桩基验收情况1.桩基开挖:监理人员对桩基的开挖情况进行了全程监控,确保开挖范围符合设计要求,对埋深、偏差等进行了合理控制;2.钢筋加工及绑扎:监理人员对钢筋加工的质量进行了抽查,确保钢筋的直径、间距等符合设计要求,并对绑扎情况进行了合理监督;3.混凝土浇筑:监理人员对混凝土的配合比、浇筑工艺等进行了全程监控,确保混凝土浇筑质量达到设计要求,并对养护情况进行了合理监督。
四、验收反馈意见1.桩基开挖:经过验收,桩基开挖工程符合设计要求,无明显斜坡,埋深控制良好;2.钢筋加工及绑扎:经抽查,钢筋加工质量符合设计要求,钢筋的错位度及绑扎质量良好;3.混凝土浇筑:混凝土浇筑工序符合设计要求,浇筑质量良好,无渗露及裂缝情况。
五、存在的问题及改进措施1.部分锚固设施安装不合理:在验收过程中,发现部分锚固设施的安装不够牢固。
为此,施工单位应加强对锚固设施的安装质量监督,确保其牢固可靠。
2.部分桩基偏斜:在部分桩基验收过程中,发现有部分桩基存在一定程度的偏斜现象。
为此,施工单位应加强对桩基施工过程的质量控制,确保桩基的垂直度。
3.混凝土强度未达标:在部分桩基验收过程中,发现混凝土强度未达到设计要求。
为此,施工单位应加强对混凝土配合比的调试,并结合浇筑工艺进行合理控制。
六、结论及建议通过对本次桩基验收情况的全面评估,可以得出以下结论及建议:1.桩基的开挖、钢筋加工及绑扎、混凝土浇筑等工程质量符合设计要求,达到验收标准;2.针对存在的问题,施工单位应加强对锚固设施的安装、桩基施工过程的质量控制、混凝土配合比的调试等方面的监督,确保工程质量;3.在后续施工过程中,需要继续保持监理人员的全程监控,及时发现并解决问题,确保工程质量的稳步提升。
桩基验收监理小结(精)
桩基验收监理小结(精)1. 背景作为建筑工程中重要的基础工程之一,桩基验收监理在建设项目中扮演着至关重要的角色。
桩基验收监理的质量直接决定着建筑物的结构稳定性和安全性,因此在建筑过程中进行正确有效地监管是极为必要的。
2. 监理职责桩基验收监理是指对桩基验收的全过程实施监理,其职责如下:•检查施工单位所提交的桩基施工图纸及相关资料,并对其进行审核,遵从施工单位提交的施工方案;•参与施工现场检查,对施工质量、桩基的规格型号、桩机性能、荷载试验等进行全面监督;•在施工过程中随时向业主及相关部门汇报工程质量状况,并提出合理的建议。
3. 监理注意事项1.施工前期检查在施工前,应对桩基设计资料逐项审核,并要求施工单位在施工前提供施工组织设计,并限定合理的施工时间;当施工单位就施工方案、施工等问题提出改进建议时,应及时给予反馈。
2.施工中期检查在桩基施工过程中,监理应按照工程质量条件选择检查次数和方法,及时发现问题并提出整改建议;对桩基施工机械及工具进行检查,保证整机、配件及输送设施等无故障状态;在桩基施工完成后,对桩基施工质量、样品、验收报告等进行检查。
3.施工后期检查在施工完成后,应对工程质量条件逐项检查,保证所有审定的工程图纸及质量技术标准都得到满足;对每个工程计划于竣工阶段所提供的相关证明文件进行检查并操作记录;对工程质量验收部门提出的意见及要求进行调查和处理。
4.桩基验收监理是建设工程中重要环节之一,仅有高质量的监理才能为建筑工程的稳定发展提供更好的保障。
因此,在桩基验收监理工作中,监理人员应严格按照标准、规范的流程进行监督检查,提高监理质量,保护建筑工程安全,为保障社会公众的文明生活、经济发展作出应有的贡献。
桩基工程监理总结(精选11篇)
桩基工程监理总结(精选11篇)桩基工程监理总结篇1一、工程概况建设单位:__设计单位:__勘探单位:__工程勘察院施工单位:__地基公司监理单位:__咨询有限公司二、施工时段故延迟至5月3号5月13号。
三、监理工作时间段20__年02月27日期进场至桩基试验的全过。
四、监理务实1、准备工作;在熟悉设计图纸的前提下监理对本工程挖孔灌注桩编制了监理实施细则,细则明确了对本工程挖孔灌注桩的质量要求和检查验收要求,并对施工人员进行现场交底。
2、过程质量控制;(1)、测量放线;由于监理进场时工程已经开工平面轴线和水准标高业主已明确,所以监理对桩位的平面控制采取抽样检查,水准标高现场复测。
(2)孔径垂直度检查;会同施工单位技术管理人员持续现场检查(3)中风化层岩性判断;会同设计、地堪等部门对每一个井的土质进行签别。
(4)成孔检查;监理会同甲方及施工单位技术人员对成孔的中心、垂直度、扩大头、还有孔底的'清理进行检查。
(5)钢筋;对同一批进场的钢筋进行抽检,根据规范要求每个品种取样一组还有焊接接头同时送检。
并控制钢筋笼直径、钢筋笼长度和每个钢筋笼的沉放标高。
(6)混凝土浇筑、旁站施并现场抽取混凝土做试块。
五、质量检验按设计要求本项目抽取三根桩做静裁实验,五根桩做声波透射检测,全部低应变测试,监理根据设计要求提供技术要求并配合测试单位做现场测试实验工作。
六、自评在桩基工程施工的整个过程中监理都在现场实施规范的现场监督并协助施工单位对工程质量严格控制。
桩基资料完整,手续完备。
综上所述,该桩基工程符合设计要求,监理质量评估为合格,请主管部门验收。
桩基工程监理总结篇2一、工程概况本工程1#、2#氧化铝仓库地基基础设计等级为丙类,基础形式为独立承台桩基,桩基均采用桩径为500的高强预应力混凝土管桩,以6层粉质粘土层为持力层。
桩身混凝土强度为C80,型号为PHC-500(100)AB,管桩拼接采用端板焊接连接。
桩基础分部工程验收监理报告范文
桩基础分部工程验收监理报告范文
内容:
一、概述
本报告针对XX项目桩基础分部工程的验收监理工作进行汇报。
该项目总建筑面积为XX平方米,其中桩基础分项工程包括桩基开挖、灌注桩施工、桩基承台施工等内容。
监理单位对整个桩基础施工过程进行全程监理,确保工程质量符合设计要求和相关标准。
现将具体监理情况报告如下:
二、桩基开挖
根据设计要求,监理人员对桩基开挖深度、位置等进行监测。
开挖过程中发现桩基开挖深度符合设计要求,开挖面平整、无明显坍塌。
监理人员对开挖土方进行抽样检测,其抗压强度符合要求。
三、灌注桩施工
监理人员对灌注桩的桩身直径、桩位布置、灌注混凝土强度等进行监督检查。
灌注桩桩身直径符合设计图纸要求,桩位布置与设计一致,无明显偏差。
混凝土抽样检测结果显示,混凝土强度达到设计要求。
施工记录显示,桩身无明显缺陷。
四、桩基承台施工
监理人员监督承台混凝土的拌合、运输、浇筑等过程,混凝土强度测试结果符合要求。
承台位置、尺寸、高程控制符合设计要求,无明显偏差。
五、质量评价
通过对桩基础施工全过程的监理,监理人员认为该分部工程的施工质量能够满足工程设计要求,达到相关标准规范的要求。
建议该分部工程验收合格。
六、后续工作
后续工程仍需加强监理,确保上部结构施工质量,使整个项目能够如期高质量完成。
监理单位:
年月日。
人工挖孔桩基础验收监理工作总结
深圳中外运平湖物流中心总承包工程3#、4#仓库桩基础(子)分部工程监理工作总结2012 年 2 月29 日至2012年8月25日项目监理部(章):深圳市合创建设工程顾问有限公司深圳中外运平湖物流中心总承包工程项目监理部总监理工程师:日期:二O一二年八月十日桩基础(子)分部工程监理工作总结在市质监站、建设单位(深圳******有限公司)、设计单位(******设计研究院)等领导对深圳中外运平湖物流中心工程的指导和关心下,在勘查单位(深圳市******勘查设计有限公司)勘探和施工单位(******集团有限限公司)的精心施工下,3#、4#仓库人工挖孔桩工程顺利施工完成,并组织通过验收。
针对3#、4#仓库人工挖孔桩施工状况和验收情况,我项目部进行了认真总结,如实汇报如下。
一、工程概况深圳******总承包工程位于深圳市龙岗区******,占地面积125306.86m2,总建筑面积255508.9m2。
3#、4#仓库均为3层钢筋混凝土框架-钢屋盖结构,基础采用人工挖孔灌注桩,桩数各142根,共284根。
20+18+820+18+820+20+820+18+820+18+820+20+8本工程桩基子分部自2012年2月29日开始施工以来,到7月30日施工完成,实际花用工期153天,比预期的形象进度滞后87天,主要原因:一是本工程基础土质复杂;二是施工单位组织管理不完善;三是雨季影响。
三种原因造成人工挖孔桩施工缓慢而延误工期。
我公司——深圳市******顾问有限公司受业主委托,承担深圳中外运平湖物流中心总承包工程的施工阶段监理工作,我方深知本工程的重要性和工期紧迫性,在组织上、管理上、人员的配备上都作了精心的安排,严格按照“四控、三管、一协调”开展监理业务,确保工程监理工作的顺利进行。
二、质量控制1、进场后我监理部积极做好工程前期的准备工作,在熟悉图纸、有关设计文件和工程地质勘察报告的基础上,及时编制《深圳中外运平湖物流中心总承包工程人工挖孔桩监理细则》和《旁站监理细则》,同时对施工单位的施工组织设计进行了认真审查,并主动协调准备桩基施工用表格、文件等,对机械设备是否满足工程施工需要进行仔细核查,保证了工程的正常施工。
2024年钻孔灌注桩首件施工监理总结范文(三篇)
2024年钻孔灌注桩首件施工监理总结范文钻孔灌注桩作为一种常用的地基处理方式,在建筑工程中扮演着重要的角色。
作为该项目的监理工程师,我以____年首个钻孔灌注桩施工为例进行总结,总结如下:一、施工前准备1. 在项目正式施工前,监理工程师与施工方进行了详细的会议讨论,明确了项目的技术要求、施工工期以及质量要求等。
2. 监理工程师核查了施工方提供的各项资料,包括施工单位的资质证书、施工人员的技术资质证书等,确保施工单位具备合法资质和相应的技术水平。
3. 监理工程师对施工现场进行了勘察和检查,确保施工现场符合施工要求,没有任何安全隐患。
二、施工过程监理1. 土壤勘察和钻孔在施工过程中,监理工程师对土壤勘察和钻孔进行了监督和抽样检测,确保施工方按照设计要求选取了合适的孔位和孔径,并采取了适当的钻孔方法。
2. 钢筋布置和灌注监理工程师对钻孔后的钢筋布置进行了检查,确保钢筋的布置符合设计要求,并对灌注过程进行了实时监测,确保灌注料的配比正确,并按照规范要求进行浇筑和振捣。
3. 桩身验收监理工程师负责对已灌注完成的钻孔灌注桩进行验收,并对钻孔灌注桩的质量进行抽样检测,确保其符合设计要求和相关规范。
三、质量控制和安全监督1. 施工过程中,监理工程师对施工方的质量控制进行了全程监督,确保施工方严格按照设计要求和相关规范进行施工,杜绝施工过程中的质量问题。
2. 监理工程师对施工现场的安全措施进行了检查和监督,确保施工现场安全无隐患,施工人员按照安全规范操作,杜绝事故的发生。
四、施工记录和报告1. 监理工程师进行了详细的施工记录,包括施工的时间节点、施工的具体方法和过程、施工人员的资质等,并记录下了施工过程中的质量问题和解决措施。
2. 监理工程师对施工过程进行了定期报告,向业主和相关方面进行了施工进展和质量情况的反馈,确保施工过程的透明度和信息的及时性。
通过对____年钻孔灌注桩首件施工的监理工作的总结,我认为在施工过程中,监理工程师的职责非常重要。
2024年钻孔灌注桩首件施工监理总结范文(二篇)
2024年钻孔灌注桩首件施工监理总结范文一、工程概况钻孔灌注桩是一种常用于桥梁、地基基础等工程中的重要施工技术。
本次施工是在2024年进行的首件钻孔灌注桩,是项目的关键节点。
本次施工是在项目管理团队的全力支持下完成的,经过施工监理团队的努力,取得了一系列良好的施工效果。
二、施工过程首先,我们对本次施工进行了详细的调研和准备工作。
根据工程设计图纸和相关规范,确定了施工方案和施工工艺。
同时,对施工现场进行了认真的勘测和办理手续,确保施工安全和顺利进行。
其次,我们组织了专业团队进行施工实施。
在施工过程中,我们严格按照设计图纸和规范要求进行操作,确保了施工的准确性和质量。
并对施工过程中的关键节点进行了详细监控,确保施工质量和工期的控制。
在施工过程中,我们特别注重了安全管理。
严格执行相关安全规范,加强施工现场的安全教育和培训,确保施工人员的安全意识和操作规范。
同时,加强施工现场的管理,落实安全措施,确保施工过程中的安全。
三、施工质量本次施工过程中,我们严格按照设计图纸和规范要求进行施工,确保了施工质量。
对钻孔灌注桩的钻孔、灌注等关键环节进行了重点监控,进行了质量把关。
同时,对施工现场进行了定期巡查和检查,及时发现和纠正施工中的质量问题。
在施工质量方面,我们在施工过程中注重了施工材料的选择和使用。
对材料进行了验收和检测,确保材料的质量符合要求。
并在施工中严格执行了施工工艺和操作规范,确保施工质量和施工效果。
四、施工管理在项目管理方面,我们高度重视了施工管理。
制定了详细的施工计划和工期安排,明确了施工任务和施工要求。
并建立了施工档案和施工记录,做好施工过程的记录和整理工作。
在施工现场管理方面,我们完善了施工现场管理制度和规章制度,加强了对施工现场的管理。
组织了定期的施工现场会议,进行施工过程中的沟通和协调。
并做好现场安全和环境保护工作,确保施工的安全和环保。
同时,我们注重了与业主和监理单位的沟通和合作。
及时向业主和监理单位汇报施工进展情况,解决施工中的问题和困难。
人工挖孔桩监理工作总结
人工挖孔桩监理工作总结人工挖孔桩作为一种常见的基础施工方式,在建筑工程中发挥着重要作用。
在本次监理工作中,我深感责任重大,始终保持高度的责任心和专业精神,确保了人工挖孔桩施工的质量、安全和进度。
以下是对本次人工挖孔桩监理工作的详细总结。
一、工程概况本工程为_____项目,位于_____,总建筑面积为_____平方米。
人工挖孔桩基础共计_____根,桩径分别为_____、_____等,桩身长度为_____米至_____米不等。
二、监理工作依据1、相关法律法规,如《建筑法》、《建设工程质量管理条例》等。
2、工程建设标准强制性条文。
3、设计文件,包括施工图纸、设计变更等。
4、施工合同、监理合同。
5、经审批的施工组织设计和专项施工方案。
三、监理工作流程1、施工准备阶段审查施工单位的资质、安全生产许可证等。
熟悉设计文件,参加图纸会审和设计交底。
审查施工组织设计和专项施工方案,重点审查挖孔桩施工的安全措施、施工工艺、质量保证措施等。
检查施工单位的测量放线成果。
2、施工过程阶段检查挖孔桩的孔口防护、护壁施工质量。
对桩孔的直径、垂直度、深度进行测量验收。
检查钢筋笼的制作和安装质量。
旁站混凝土浇筑过程,确保混凝土的质量和浇筑的连续性。
3、竣工验收阶段组织桩身完整性检测和承载力检测。
审查施工单位提交的竣工资料。
参与工程竣工验收,提出监理意见。
四、监理工作内容及控制要点1、质量控制桩位测量放线:施工单位测量放线完成后,监理人员进行复核,确保桩位偏差符合规范要求。
护壁施工:护壁厚度、配筋、混凝土强度等应符合设计要求,每节护壁必须振捣密实,且在当日施工完毕。
桩孔开挖:桩孔的垂直度、直径、深度应符合设计要求,遇到不良地质情况时,应及时采取措施处理。
钢筋笼制作与安装:钢筋的品种、规格、数量、间距、焊接质量等应符合设计和规范要求,钢筋笼的安装位置应准确。
混凝土浇筑:混凝土的配合比、坍落度、浇筑高度、振捣质量等应符合要求,浇筑过程中防止混凝土离析。
钻孔灌注桩基工程监理工作总结
钻孔灌注桩基工程监理工作总结一、工程概况钻孔灌注桩基工程是一项重要的基础工程,本次工程总占地面积XXX平方米,涉及的桩基共计XXX根,桩径为XXX米,桩长为XXX米。
本次工程由我公司担任监理单位,负责施工图设计审查、施工过程监管、质量检验等工作。
二、监理工作内容1.施工图设计审查:我公司对施工单位提交的施工图纸进行了细致的审查,确保设计符合相关规范和要求,同时保证施工过程中的安全性、可行性和经济性。
2.现场施工监管:在施工过程中,我公司派出专业的监理人员全程监管,确保施工单位按照设计要求进行施工,保证施工质量和进度。
3.质量检验:我公司对施工单位的材料、设备进行了详细的验收,并委托第三方检测机构进行质量检验,确保工程质量达到相关标准和规范要求。
4.安全监控:我公司对施工现场的安全措施进行了监控,确保施工过程中的安全问题得到及时处理,保证工人的人身安全。
5.施工进度控制:我公司对施工单位的施工进度进行了监控和控制,确保工程按计划进行,及时解决施工过程中的问题,保证工程按时完工。
三、工作成效1.施工图设计审查:我公司对施工图纸进行了仔细的审查,及时发现了设计中存在的问题,并提出了合理的改进方案,确保了施工过程中的顺利进行。
2.现场施工监管:我公司派出的监理人员严格按照施工图纸进行了监管,及时发现了施工中存在的问题,提出了合理的解决方案,保证了施工质量和进度。
3.质量检验:我公司委托的第三方检测机构对施工单位的材料和设备进行了全面的检验,发现了一些质量问题,及时提出了整改意见,保证了工程质量。
4.安全监控:我公司对施工现场的安全措施进行了监控,及时处理了一些安全隐患,保证了工人的人身安全。
5.施工进度控制:我公司对施工单位的施工进度进行了有效的控制,及时解决了一些施工过程中的问题,保证了工程按时完工。
四、存在的问题和改进措施1.存在的问题:(1)施工单位在施工过程中存在一些安全隐患,需加强安全管理;(2)施工进度控制不够精细,需加强对施工单位的监督和管理;(3)质量问题较多,需加强对施工单位的质量监督和检验。
桩基工程监理总结报告范文
桩基工程监理总结报告范文尊敬的各位领导、同仁们:咱这个桩基工程啊,就像一场看不见硝烟的战斗,现在总算是告一段落了。
今天我就给大家唠唠这桩基工程监理工作的那些事儿。
一、工程概况。
这个桩基工程的地盘可不小,总共[X]平方米。
就像给大地打一个个坚实的“根”,一共要打[X]根桩呢。
这些桩的类型也是多种多样,有[具体桩型1]、[具体桩型2]等等,就像不同的战士,各自有着独特的使命。
设计要求那也是相当严格,桩径、桩长、桩身混凝土强度等等,每个参数都像是军令,容不得半点马虎。
二、监理工作情况。
# (一)人员组织与设备投入。
咱监理团队就像一个特种小分队,每个人都有自己的专长。
我呢,就像这个小分队的队长,带着一帮经验丰富的兄弟姐妹们进场了。
为了把这个工程盯得死死的,我们还配备了各种高科技装备,像先进的测量仪器、检测设备等。
这些设备就像是我们的秘密武器,帮助我们随时掌握工程的动态。
# (二)质量控制。
1. 原材料把控。
这原材料啊,就是桩基工程的“粮食”。
我们对每一批进场的钢筋、水泥、砂石料等都进行了严格的检查。
就像检查食品卫生一样,先看证件齐不齐,再看实物合不合格。
有一次,一批水泥的质量证明文件有点含糊,我们就像侦探一样,深入调查,最后发现这批水泥确实有点小问题,果断让它退了回去。
这就好比我们不能让士兵吃坏了肚子上战场一样,原材料必须过硬。
2. 桩孔施工监督。
桩孔施工就像是在大地上挖孔洞,可不能乱挖。
我们监理人员整天就在现场盯着,看着钻机像个大怪兽一样在地上钻啊钻。
深度、垂直度那都得精确到毫米。
要是发现钻机有点跑偏,我们就赶紧喊停,让施工人员调整。
这就好比开车不能偏离车道一样,桩孔要是打歪了,那后面的麻烦可就大了。
3. 钢筋笼制作与安装。
钢筋笼可是桩的“骨架”,制作的时候我们就像裁缝一样,仔细检查每一根钢筋的长度、间距、焊接质量。
有个工人焊接钢筋笼的时候有点粗心,焊接口歪歪扭扭的,我们就跟他说:“兄弟啊,你这钢筋笼可不能像搭积木一样随便糊弄,这是要在地下扎根的,得结实着呢!”然后看着他重新把焊接做好。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
XX工程X楼人工挖孔桩基础验收监理工作总结
一、工程概况:
XX工程位于南岸区滨江路五桂石片区。
总建筑面积约XX㎡,XX层(±0.00以下X层),框架剪力墙结构;地基基础形式为人工挖孔桩基础,基础置于中风化砂岩中,其饱和抗压强度标准值≥15.74MPa。
二、监理情况:
本人工挖孔桩基础于2006年12月1日破土动工。
动工前我监理公司设立了项目监理机构。
总监理工程师、监理工程师、监理员进驻了现场。
在开展监理工作时,总监理工程师组织监理人员熟悉了设计文件,并对图纸中存在的问题通过建设单位向设计单位提出了书面意见和建议。
项目部监理人员参加了由建设单位组织的基础施工图技术交底会,审查了承包单位报送的基础部份施工方案,参加了业主在现场主持的第一次工地会议,在会上我项目监理机构向其它参建各方作了监理对工程的安全、质量、进度实行三控两管一协调的有关程序和方式。
本工程基础的平面定位工作严格按照先由放线办、业主交点定位、再经施工方将主要控制轴线放出后,最后由专业监理工程师复验确认等规定程序进行。
挖孔桩成孔开挖严格按照设计图纸施工,监理人员对此道工作采用平行检查的方式进行了认真严格的控制。
施工过程中监理人员严格要求施工方按国家现行强制性条文施工。
在参建各方共同努力下,挖孔桩的直径和垂直度偏差等都有效的控制在相关规范条文的允许范围
内。
开挖完成后我监理人员对每一根桩孔都按桩径偏差±50mm、垂直度偏差<5%、轴线偏差不大于50mm及嵌岩深度、扩大头尺寸等规范和设计要求等进行了认真的检查,在检查到少数桩孔的扩大头底部尺寸不足、嵌岩深度不符合设计要求的,立即通知施工单位进行了整改,直至重新检查达到设计要求为止,做到了事前、事中、事后的控制,工程质量处于受控状态。
三、实验送检情况:
岩芯取样送检情况:
监理部与建设单位一同确认了岩芯取样部位后,现场见证岩芯取样送检;岩芯试压报告反映的天然单轴抗压强度标准值满足设计要求;具体试验送检及回复情况如下表:
原材料送检情况:
目前钢筋原材料送检Q235ΦX;HRB335ΦX;HRB400ΦX;CRB550 X组,水泥X组,河沙X组、碎石X组。
四、验收意见:
综上即为本工程人工挖孔桩基础的主要情况,根据我监理部对本工程人工挖孔桩基础各工序的检查,认为其质量保证资料基本齐全,工程处于受控状态,符合设计及规范要求,同意本次XX工程X楼人工挖孔桩基础验收,请与会各方评议。
重庆建新建设工程监理咨询有限公司
晋愉·盛世融城项目监理部
2011年6月24日
监理总结
我单位受业主××县交通局委托,承担××县××庄—××旧路改建工程的监理工作。
目前,该工程已全部竣工,现将本工程施工阶段的监理工作总结如下:
一、工程概况
1、工程概况及起讫地点、桩号
××县××庄—××公路是××县境内一条重要公路。
该项目的建成,对完善××县公路路网改造,增加路网密度,改。
