一级建造师建筑工程与实务案例分析(1)
一级建造师执业资格考试案例分析建筑工程合同管理1
案例分析题一【2013年考题】某新建图书馆工程,采用公开招标的方式,确定某施工单位中标。
双方按《建设工程施工合同(示范文本)》(GF—2013—0201)签订了施工总承包合同。
合同约定总造价14 250万元,预付备料款2800万元,每月底按月支付施工进度款。
竣工结算时,结算价款按调值公式法进行调整。
在招标和施工过程中,发生了如下事件。
事件1:建设单位自行组织招标。
招标文件规定:合格投标人为本省企业;自招标文件发出之日起15 d后投标截止;招标人对投标人提出的疑问分别以书面形式回复给相应提出疑问的投标人。
建设行政主管部门评审招标文件时,认为个别条款不符合相关规定,要求整改后再进行招标。
事件2:合同约定主要材料按占总造价比重55%计,预付备料款在起扣点之后的5次月度支付中扣回。
事件3:基坑施工时正值雨期,连续降雨导致停工6 d,造成人员窝工损失2.2万元。
一周后出现罕见特大暴雨,造成停工2 d,人员窝工损失1.4万元。
针对上述情况,施工单位分别向监理单位上报了这四项索赔申请。
事件4:某分项工程由于设计变更导致该分项工程量变化幅度达20%,合同专用条款未对变更价款进行约定。
施工单位按变更指令施工,在施工结束后的下一个月上报支付申请的同时,还上报了该设计变更的变更价款申请,监理工程师不批准变更价款。
事件5:种植屋面隐蔽工程通过监理工程师验收后开始覆土施工,建设单位对隐蔽工程质量提出异议,要求复验,施工单位不予同意。
经总监理工程师协调后三方现场复验,经检验质量满足要求。
施工单位要求补偿由此增加的费用,建设单位予以拒绝。
事件6:合同中约定,根据人工费和四项主要材料的价格指数对总造价按调值公式法进行调整。
各调值因素的比重、基准和现行价格指数见表6-1。
表6-1 各调值因素的比重、基准和现行价格指数问题1. 在事件1中,指出招标文件规定的不妥之处,并分别写出理由。
2. 在事件2中,列式计算预付备料款的起扣点是多少万元?(精确到小数点后两位)3. 在事件3中,分别判断四项索赔是否成立,并写出相应的理由。
一级建造师案例分析题(有答案)

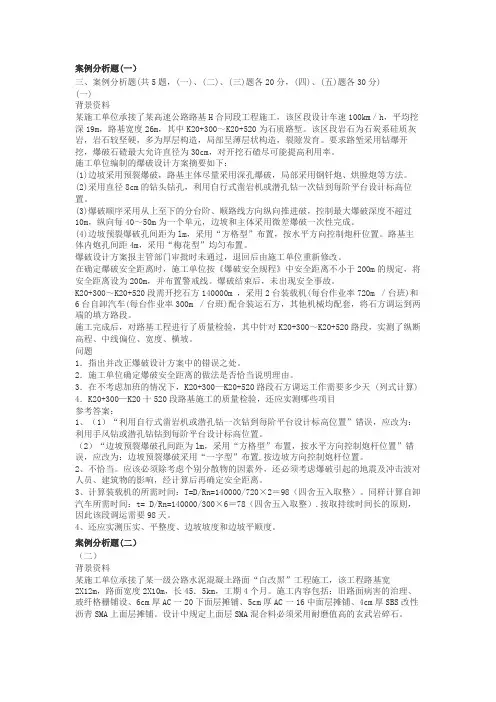

案例分析题(一)三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)(一)背景资料某施工单位承接了某高速公路路基H合同段工程施工,该区段设计车速100km/h,平均挖深19m,路基宽度26m,其中K20+300~K20+520为石质路堑。
该区段岩石为石炭系硅质灰岩,岩石较坚硬,多为厚层构造,局部呈薄层状构造,裂隙发育。
要求路堑采用钻爆开挖,爆破石碴最大允许直径为30cm,对开挖石碴尽可能提高利用率。
施工单位编制的爆破设计方案摘要如下:(1)边坡采用预裂爆破,路基主体尽量采用深孔爆破,局部采用钢钎炮、烘膛炮等方法。
(2)采用直径8cm的钻头钻孔,利用自行式凿岩机或潜孔钻一次钻到每阶平台设计标高位置。
(3)爆破顺序采用从上至下的分台阶、顺路线方向纵向推进破,控制最大爆破深度不超过10m,纵向每40~50m为一个单元,边坡和主体采用微差爆破一次性完成。
(4)边坡预裂爆破孔间距为lm,采用“方格型”布置,按水平方向控制炮杆位置。
路基主体内炮孔间距4m,采用“梅花型”均匀布置。
爆破设计方案报主管部门审批时未通过,退回后由施工单位重新修改。
在确定爆破安全距离时,施工单位按《爆破安全规程》中安全距离不小于200m的规定,将安全距离设为200m,并布置警戒线。
爆破结束后,未出现安全事故。
K20+300~K20+520段需开挖石方140000m ,采用2台装载机(每台作业率720m /台班)和6台自卸汽车(每台作业率300m /台班)配合装运石方,其他机械均配套,将石方调运到两端的填方路段。
施工完成后,对路基工程进行了质量检验,其中针对K20+300~K20+520路段,实测了纵断高程、中线偏位、宽度、横坡。
问题1.指出并改正爆破设计方案中的错误之处。
2.施工单位确定爆破安全距离的做法是否恰当说明理由。
3.在不考虑加班的情况下,K20+300—K20+520路段石方调运工作需要多少天 (列式计算) 4.K20+300—K20十520段路基施工的质量检验,还应实测哪些项目参考答案:1、(1)“利用自行式凿岩机或潜孔钻一次钻到每阶平台设计标高位置”错误,应改为:利用手风钻或潜孔钻钻到每阶平台设计标高位置。
2023年一级建造师《市政公用工程管理与实务》考试真题及答案解析(案例题)
2023年一级建造师《市政公用工程管理与实务》考试真题及答案解析(案例题)案例(一)【背景资料】某公司承建了城市主干路改扩建项目,全长5km,宽60m,现状道路机动车道为22cm 水泥混凝土路面+36cm水泥稳定碎石基层+15cm级配碎石垫层,在土基及基层承载状况良好路段,保留现有路面结构直接在上面加铺6cmAC-20C+4cmSMA-13,拓宽部分结构层与既有道路结构层保持一致。
拓宽段施工过程中,项目部重点对新旧搭接处进行了处理,以减少新旧路面差异沉降。
浇筑混凝土前,对新旧路面接缝处凿毛、清洁、涂刷界面剂,并做了控制不均匀沉降变形的构造措施如图1所示。
根据旧水泥混凝土路面评定结果,项目部对现状道路面层及基础病害进行了修复处理。
沥青摊铺前,项目部对全线路缘石、检查井、雨水口标高进行了调整,完成路面清洁及整平工作,随后对新旧缝及原水泥混凝土路面做了裂缝控制处治措施,随即封闭交通开展全线沥青摊铺施工。
沥青摊铺施工正值雨季,将全线分为两段施工,并对沥青混合料运输车增加防雨措施,保证雨期沥青摊铺的施工质量。
【问题】1.指出图中A、B的名称。
2.根据水泥混凝土路面板不同的弯沉值范围,分别给出0.2mm~1.0mm及1.0mm以上的维修方案;基础脱空处理后,相邻板间弯沉差宜控制在多少以内?3补充沥青下面层摊铺前应完成的裂缝控制处治措施具体工作内容。
4.补充雨期沥青摊铺施工质量控制措施。
【参考答案】1.A-填缝材料,B-拉杆(螺纹钢筋)。
2.(1)当弯沉值在0.2mm~1.0mm时,应钻孔注浆处理;当弯沉值大于1.0mm时,应拆除后铺筑混凝土面板。
(2)脱空处理后,两相邻板间弯沉差宜控制在0.06mm以内。
【参考】城镇道路养护技术规范CJJ36-20163.(1)新旧连接处应贴土工合成材料,以减少、延缓或抑制反射裂缝的发生;(2)旧路板缝破损处应剔凿酥空、空鼓、破损的部分,清理后涂刷界面剂,并采用不低于原道路混凝土强度的早强补偿收缩混凝土进行灌注;(3)旧路细微裂缝灌浆处理,较为严重的裂缝应扩缝补块或挖补处理;(4)旧路板缝与裂缝处理后应贴土工合成材料;(5)在旧路与加铺层之间设置应力消减层,也可采用洒布沥青粘层油、摊铺土工布4.(1)沥青面层不允许下雨时或下层潮湿时施工,加强现场与拌合站、气象部门的联系,安排在不下雨时施工。
一级建造师案例分析题(有答案)
案例分析题(一)三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)(一)背景资料某施工单位承接了某高速公路路基H 合同段工程施工,该区段设计车速100km/h,平均挖深19m,路基宽度26m,其中K20+300~K20+520 为石质路堑。
该区段岩石为石炭系硅质灰岩,岩石较坚硬,多为厚层构造,局部呈薄层状构造,裂隙发育。
要求路堑采用钻爆开挖,爆破石碴最大允许直径为30cm,对开挖石碴尽可能提高利用率。
施工单位编制的爆破设计方案摘要如下:(1)边坡采用预裂爆破,路基主体尽量采用深孔爆破,局部采用钢钎炮、烘膛炮等方法。
(2)采用直径8cm 的钻头钻孔,利用自行式凿岩机或潜孔钻一次钻到每阶平台设计标高位置。
(3)爆破顺序采用从上至下的分台阶、顺路线方向纵向推进破,控制最大爆破深度不超过10m,纵向每40~50m 为一个单元,边坡和主体采用微差爆破一次性完成。
(4)边坡预裂爆破孔间距为lm,采用“方格型”布置,按水平方向控制炮杆位置。
路基主体内炮孔间距4m,采用“梅花型”均匀布置。
爆破设计方案报主管部门审批时未通过,退回后由施工单位重新修改。
在确定爆破安全距离时,施工单位按《爆破安全规程》中安全距离不小于200m的规定,将安全距离设为200m,并布置警戒线。
爆破结束后,未出现安全事故。
K20+300~K20+520段需开挖石方140000m ,采用2台装载机(每台作业率720m /台班)和6 台自卸汽车(每台作业率300m /台班)配合装运石方,其他机械均配套,将石方调运到两端的填方路段。
施工完成后,对路基工程进行了质量检验,其中针对K20+300~K20+520 路段,实测了纵断高程、中线偏位、宽度、横坡。
问题1.指出并改正爆破设计方案中的错误之处。
2.施工单位确定爆破安全距离的做法是否恰当说明理由。
3.在不考虑加班的情况下,K20+300—K20+520 路段石方调运工作需要多少天(列式计算) 4.K20+300—K20十520 段路基施工的质量检验,还应实测哪些项目参考答案:1、(1)“利用自行式凿岩机或潜孔钻一次钻到每阶平台设计标高位置”错误,应改为:利用手风钻或潜孔钻钻到每阶平台设计标高位置。
一级建造师案例实务答案+评分标准
三、案例分析题(一背景材料:某办公楼工程。
地下二层,地上十层,总建筑面积27000m3,现浇钢筋混凝土框架结构。
建设单位与施工总承包单位签订了施工总承包合同。
双方约定工期为20个月,建设单位供应部分主要材料。
在合同履行过程中,发生了下列事件:事件一:施工总承包单位按规定向项目监理工程师提交了施工总进度计划网络图(如图所示),该计划通过了监理工程师的审查和确认。
施工总精度计划网络图(时间单位:月)事件二:工作B(特种混凝土工程)进行1个月后,因建设单位原因修改设计导致停工2个月。
设计变更后,施工总承包单位及时想监理工程师提出了费用索赔申请(如表所示),索赔内容和数量经监理工程师审查符合实际情况.费用索赔申请一览表事件三:在施工过程中,由于建设单位供应的主材未能按时交付给施工总承包单位,致使工作K的实际进度在第11月底时拖后三个月:部分施工机械由于施工总承包单位原因未能按时进场,致使工作H的实际进度在第11月底时拖后一个月;在工作F进行过程中,由于施工工艺不符合施工规范要求导致发生质量问题,被监理工程师责令整改,致使工作F的实际进度在第11月底时拖后一个月.施工总承包单位就工作K、H、F工期拖后分别提出了工期索赔。
事件四:施工总承包单位根据材料清单采购了一批装修材料,经计算分析,各种材料价款占该批材料价款及累计百分比如下图所示。
各种装饰装修材料占该批材料价款的累计百分比一览表序号材料名称所占比例(%)累计百分比(%)问题1。
事件一中,施工总承包单位应重点控制哪条线路(以网络图节点表示)?2. 事件二中,费用索赔申请一览表中有哪些不妥之处?分别说明理由。
3. 事件三中,分别分析工作K、H、F的总时差,并判断其进度偏差对施工总期的影响,分别判断施工总承包单位就工作K、H、F工期索赔是否成立?4。
事件四中,根据“ABC分类法”,分别指出重点管理材料名称(A类材料)和次要管理材料名称(B类材料)。
参考答案:(满分:20分)1、事件一中,施工总包单位应该重点控制的线路为:①→②→③→⑤→⑧→⑩→(11)3分2、事件二中,索赔申请表中有下列不妥:(1)机械设备闲置费补偿计算不妥。
一级建造师《建筑工程》案例分析题及答案
一级建造师《建筑工程》案例分析题及答案解析:(1)不妥之一:采用热熔法施工。
理由:铺贴高聚物改性沥青卷材应采用热熔法施工,但当卷材厚度小于3mm时,严禁采用热熔法,易烧穿卷材,影响防水效果。
不妥之二:采用满粘法施工。
底板垫层混凝土平面部位的卷材宜采用空铺法或点粘法。
(2)墙体与底板:墙体水平施工缝应留在高出底板表面不小于300mm的墙体上;墙体与顶板:墙体水平施工缝应留在板与墙接缝线以下150~300mm处。
(3)施工单位说法不正确。
理由:对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝土,其养护时间不得小于7d,但本工程地下结构混凝土明显为有抗渗要求的混凝土,其养护时间不得小于14d。
(4)不正确做法一:地下室顶板防水保护层厚度50mm。
正确做法:顶板防水保护层厚度不应小于70mm。
不正确做法二:厕浴间防水先施工墙面后施工地面。
正确做法:先做地面,再做四周立墙防水层。
不正确做法三:地面基层采用1:2水泥砂浆找平。
正确做法:地面基层应采用1:2.5或1:3水泥砂浆找平。
32[简答题]1.背景A、B两栋相同住宅,总面积86000m2,施工分A、B两区,设两栋号经理,每人负责一区,每分区配一专职安全员。
项目经理认为,栋号经理负责每个区的安全生产,自己就不过问安全的事了。
A区地下一层施工时,业主修改首层为底商,监理工程师通知地下一层顶板不能施工,但是墙柱可以施工。
为了减少人员窝工,项目经理安排200人退场,向B区转移剩余人员50人,A区墙柱施工完成后3个月复工,安排200进场。
向业主索赔时,业主说,A区虽然停工了,但是B区还在施工,也没有人员窝工,因此只同意A 区工期延长3个月。
工程竣工后,项目经理要求质量监督站组织验收。
验收过程中参加验收各方对工程质量验收意见发生分歧,建设单位建议质量监督站另行组成验收组,择日再次验收。
2.问题(1)该项目经理对安全的看法是否正确,说明理由。
(2)业主对索赔的说法是否正确?施工单位在A区停工时可索赔哪些费用?(3)项目经理向质量监督站要求竣工验收的做法是否恰当?说明理由。
一级建造师执业资格考试案例分析建筑工程施工质量管理1
案例分析题一【2014年考题】某办公楼工程,建筑面积45 000 m2,钢筋混凝土框架-剪力墙结构,地下1层,地上12层,层高5 m,抗震等级一级,内墙装饰面层为油漆、涂料,地下工程防水为混凝土自防水和外粘卷材防水。
施工过程中,发生了下列事件:事件1:项目部按规定向监理工程师提交调直后HRB400E12钢筋复试报告,主要检测数据为:抗拉强度实测值561 N/mm2,屈服强度实测值460 N/mm2,实测重量0.816 kg/m(HRB400E12钢筋;屈服强度标准值400 N/mm2,极限强度标准值540 N/mm2,理论重量0.888 kg/m)。
事件2:5层某施工段现浇结构尺寸检验批验收表(部分)见表3-1。
表3-1 某施工段现浇结构尺寸检验批验收(部分)mm事件3:监理工程师对三层油漆和涂料施工质量检查中,发现部分房间有流坠、刷纹、透底等质量通病,下达了整改通知单。
事件4:在地下防水工程质量检查验收时,监理工程师对防水混凝土强度、抗渗性能和细部节点构造进行了检查,提出了整改要求。
问题1. 事件1中,计算钢筋的强屈比、屈强比(超屈比)、重量偏差(保留两位小数),并根据计算结果分别判断该指标是否符合要求。
2. 事件2中,指出验收表中的错误,计算表中正确数据的允许偏差合格率。
3. 事件3中,涂饰工程还有哪些质量通病?4. 事件4中,地下工程防水分为几个等级?1级防水的标准是什么?防水混凝土验收时,需要检查哪些部位的设置和构造做法?参考答案1. 钢筋的强屈比=抗拉强度实测值/屈服强度实测值。
钢筋的屈强比(超屈比)=屈服强度实测值/屈服强度标准值。
钢筋的重量偏差=(理论重量-实测重量)/理论重量。
钢筋的强屈比<1.25,该指标不符合要求。
钢筋的屈强比<1.30,该指标符合要求。
钢筋的重量偏差>7%,该指标不符合要求。
2. 事件2中,验收表中的错误:不应该包括基础的检查结果。
表中正确数据的允许偏差合格率的计算如下。
一级建造师《建筑实务》案例分析题精选40例
一级建造师《建筑实务》案例分析题精选40 例案例一背景资料某住宅楼是一幢 6 层带 1 层地下室的砖混结构住宅,总建筑面积 3200m2。
在现浇顶层一间屋面的混凝土施工过程中出现坍塌事故,坍塌物将与之垂直对应的下面各层预应力空心板依次砸穿,10 名施工人员与 4 辆手推车、模板及支架、混凝土一起落入地下室,造成 2 人死亡、3 人重伤的事故。
从施工事故现场调查得知,屋面现浇混凝土模板及支架采用300mm×1200mm×55mm和300mm×1500mm×55mm定型钢模,分三段支承在平放的50mm×100mm方木龙骨上,龙骨下为间距 800mm 均匀支撑的 4 根直径 100mm 原木立杆,这 4 根原木立杆顺向支承在作为第 6 层楼面的 3 块独立的预应力空心板上,并且这些预应力空心板的板缝灌缝混凝土浇筑仅 4d。
其下面也没有任何支撑措施,从而造成这些预应力空心板超载。
施工单位未对模板支撑系统进行过计算也无施工方案,监理方也未提出对模板支撑方案及计算进行审查,便允许施工单位进行施工。
出事故时监理人员未在场。
问题1.请简要分析故事发生的原因?2.监理单位在这起事故中是否应该承担责任?为什么?3.针对类似模板工程通常采取什么样的质量安全措施?参考答案1.事故直接原因是施工单位违反施工程序,未对模板支撑系统进行分析计算,盲目施工,并由此造成第6 层楼面 3 块预应力空心板超载破坏,从而顺次荷载累加冲击造成第 6 层楼面贯穿事故。
从这次事故中反映出施工单位的作业人员的业务水平,安全意识不到位、监理单位监督检查不到位、措施不力(5 分)。
2.监理公司接受业主单位委托应对该项目的工程质量安全负责,施工过程中,监理方未对关键的模板支撑系统进行审查,浇注过程中无旁站,严重失职,没有防止事故发生。
故因承担相应民事、刑事责任。
3.类似模板工程质量与安全的预控措施有:(1)绘制关键性的轴线控制图,复查轴线标高,垂直度以经纬仪检查控制。
建筑工程(一建)-案例分析题_1
建筑工程(一建)-案例分析题1、某办公楼工程,建筑面积82000mm,地下2层,地上22层,钢筋混凝土框架剪力墙结构,距邻近六层住宅楼7m。
地基土层为粉质黏土和粉细砂,地下水为潜水,地下水位-9.5m,自然地面-0.5m。
基础为筏板基础,埋深14.5m,基础底板混凝土厚1500m,水泥采用普通硅酸盐水泥,采取整体连续分层浇筑方式施工。
基坑支护工程委托有资质的专业单位施工,降排的地下水用于现场机具、设备清洗。
主体结构选择有相应资质的A劳务公司作为劳务分包,并签订劳务分包合同。
合同履行过程中,发生下列事件:事件一:基坑支护工程专业施工单位提出基坑支护降水采用”排桩+锚杆+降水井”的方案,施工总承包单位要求多提出几种方案进行比选。
事件二:底板混凝土施工中,混凝土浇筑从高处开始,沿短边方向自一端向另一端进行。
在混凝土浇筑完12h内对混凝土表面进行保温养护.养护持续7d。
养护至72h 时,测温显示混凝土内部温度70℃,混凝土表面温度35℃。
本工程基坑工程属于几级基坑?并写出该安全等级基坑的判定标准。
2、某办公楼工程,建筑面积82000mm,地下2层,地上22层,钢筋混凝土框架剪力墙结构,距邻近六层住宅楼7m。
地基土层为粉质黏土和粉细砂,地下水为潜水,地下水位-9.5m,自然地面-0.5m。
基础为筏板基础,埋深14.5m,基础底板混凝土厚1500m,水泥采用普通硅酸盐水泥,采取整体连续分层浇筑方式施工。
基坑支护工程委托有资质的专业单位施工,降排的地下水用于现场机具、设备清洗。
主体结构选择有相应资质的A劳务公司作为劳务分包,并签订劳务分包合同。
合同履行过程中,发生下列事件:事件一:基坑支护工程专业施工单位提出基坑支护降水采用”排桩+锚杆+降水井”的方案,施工总承包单位要求多提出几种方案进行比选。
事件二:底板混凝土施工中,混凝土浇筑从高处开始,沿短边方向自一端向另一端进行。
在混凝土浇筑完12h内对混凝土表面进行保温养护.养护持续7d。
一级建造师执业资格考试案例分析建筑工程施工成本管理1
案例分析题一【2014年考题】某大型综合商场工程,建筑面积49 500 m2,地下1层,地上3层,现浇钢筋混凝土框架结构,建设投资为22 000.00万元,采用工程量清单计价模式,报价执行《建设工程工程量清单计价规范》(GB 50500—2013),工期自2013年8月1日至2014年3月31日,面向国内公开招标,有6家施工单位通过了资格预审进行投标。
从工程招投标至竣工决算的过程中,发生了下列事件:事件1:市建委指定了专门的招标代理机构。
在投标期限内,先后有A、B、C三家单位对招标文件提出了疑问,建设单位以一对一的形式书面进行了答复。
经过评标委员会严格评审,最终确定E单位中标。
双方签订了施工总承包合同(幕墙工程为专业分包)。
事件2:E单位的投标报价构成如下:分部分项工程费为16 100.00万元,措施项目费为1800.00万元,安全文明施工费为322.00万元,其他项目费为1200.00万元,暂列金额为1000.00万元,管理费10%,利润5%,规费为1%,税金3.413%。
事件3:建设单位按照合同约定支付了工程预付款,但合同中未约定安全文明施工费预支付比例,双方协商按国家相关部门规定的最低预支付比例进行支付。
事件4:E施工单位对项目部安全管理工作进行检查,发现安全生产领导小组只有E单位项目经理、总工程师、专职安全管理人员。
E施工单位要求项目部整改。
事件5:2014年3月30日工程竣工验收,5月1日双方完成竣工决算,双方书面签字确认于2014年5月20日前由建设单位支付未付工程款560万元(不含5%的保修金)给E施工单位。
此后,E施工单位3次书面要求建设单位支付所欠款项,但是截至8月30日建设单位仍未支付560万元的工程款。
随即E施工单位以行使工程款优先受偿权为由,向法院提起诉讼,要求建设单位支付欠款560万元,以及拖欠利息5.2万元、违约金10万元。
问题1. 分别指出事件1中的不妥之处,并说明理由。
一级建造师案例分析
案例分析题型一:进度索赔问题案例一:试计算该双代号网络图的六参数。
案例二:某工程建设项目,网络计划如图表示。
在施工过程中,由于业主直接原因,不可抗力因素和施工单位原因,对各项工作的持续时间产生一定的影响,其结果如表1(正数为延长工作天数,负数为缩短工作天数),网络计划的计划工期为842所示:84图一表一89图二问题: 1.确定网络计划图1、2的关键线路。
2.延长合同工期18天和按实际工程延长合同工期5天是否合理?为什么? 3.监理工程师应签证延长合同工期几天合理?为什么? 5.监理工程师应签证索赔金额多少为合理?为什么?答案:1.①.网络计划图1的关键线路是:B —C —E —G或①—③—④—⑥—⑦ ②.网络计划图2的关键线路是:B —C —F —H 或①—③—④—⑤—⑦2.①.要求顺延工期18天不合理。
因业主原因和不可抗力因素对工作持续时间的影响不全在关键线路上。
②.要求顺延工期5天也不合理。
因其中包含有了施工单位自身原因造成的工作持续时间的延长和缩短。
3.由非施工单位原因造成的工期延长应给予延期。
签证顺延工期为90—84=6天4.只考虑因业主直接原因所造成的经济损失部分: 800+600+2×500+3×800+3×500=6300元。
案例三:某建筑工程,建筑面积3.8万㎡,地下一层,地上十六层。
施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同工期600天。
合同约定,工期每提前(或拖后)1天,奖励(或罚款)1万元。
乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误一天,分包方应赔偿损失1万元。
主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误一天,供货方赔偿1万元。
乙方提交了施工网络计划,并得到了监理单位和甲方的批准。
网络计划示意图如下所示:200电梯安装主体结构XX 工程网络计划示意图(单位:天)施工过程中发生了以下事件:事件一,底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5天,因人员窝工和机械闲置造成乙方直接经济损失10万元;事件二,主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10天,直接经济损失20万元; 事件三,屋面工程施工时,一方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3天,直接经济损失0.8万元;事件四,中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9天,直接费用增加3万元;事件五,因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30天,直接费损失0.5万元;其余各项工作,实际完成工期和费用与原计划相符。
一级建造师建筑工程与实务案例分析
案例分析题答案及解析〔一〕【案例一】某办公楼由12层主楼和3层辅楼组成。
施工单位(乙方)与建设单位(甲方)签订了承建该办公楼的施工合同,合同约定工期为41周,一周按7d计。
合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。
乙方提交了一份粗略的施工网络进度方案,并得到了甲方的批准。
该网络进度方案如以下列图(单位:d)。
在施工过程中,发生了以下事件:事件一:在基坑开挖后进行验槽,发现局部出现地质资料中未提及的软土层,乙方配合地质复查,配合用工10个工日。
根据批准的地基处理方案,乙方增加直接费5万元。
因地基复查使根底施工工期延长3d,人工窝工15个工日。
事件二:辅楼施工时,因某处设计尺寸不当,甲方要求撤除已施工局部,重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作工期拖延1周事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。
事件四:因乙方购置的室外工程管线材料质量不合格,甲方令乙方重新购置,因此造成该7项工作多用人工8个工日,该工作工期延长4d,材料损失费1万元事件五,其余各项工作实际作业工期和费用与原方案相符。
【问题】1.该网络方案中哪些工作是主要控制对象(关键工作)?2.针对上述事件,逐条判断乙方向甲方提出的工期及费用的索赔是否成立?并说明理由。
3.针对事件一,简述基坑开挖后验槽的内容。
4.针对事件四,简述建筑材料质量控制主要表达在哪些环节?【正确答案】1.该网络方案中主要控制对象有:根底工程、主楼主体、设备安装、装饰装修。
2.各事件索赔成立与否的情况及理由:(1)事件一工期和费用索赔成立。
理由:处理地质资料中未提及的软土层造成的工期延误和相关费用,是由于甲方提供的技术资料不准确而引起的,属于甲方应承担的责任。
另外,根底工程位于关键线路上,其工期延长会导致总工期延长(2)事件二费用索赔成立,工期索赔不成立。
理由:因设计尺寸不当,甲方要求撤除已施工部位,重新施工。
一级建造师执业资格考试案例分析建筑工程施工现场管理1
案例分析题一【2014年考题】某办公楼工程,建筑面积45 000 m2,地下2层,地上26层,框架-剪力墙结构,设计基础底标高为-9.0 m,由主楼和附属用房组成,基坑支护采用复合土钉墙,地质资料显示,该开挖区域为粉质黏土且局部有滞水层,施工过程中发生了下列事件。
事件1:监理工程师在审查《复合土钉墙边坡支护方案》时,对方案中制定的采用钢筋网喷射混凝土面层、混凝土终凝时间不超过4 h 等构造做法及要求提出了整改完善的要求。
事件2:项目部在编制的“项目环境管理规划”中,提出了包括现场文化建设、保障职工安全等文明施工的工作内容。
事件3:监理工程师在消防工作检查时,发现一只手提式灭火器直接挂在工人宿舍外墙的挂钩上,其顶部离地面的高度为1.6 m,食堂设置了独立制作间和冷藏设施,燃气罐放置在通风良好的杂物间。
事件4:在砌体子分部工程验收时,监理工程师发现有个别部位存在墙体裂缝。
监理工程师对不影响结构安全的裂缝砌体进行了验收,对可能影响结构安全的裂缝砌体提出了整改要求。
事件5:当地建设主管部门于10月17日对项目进行执法大检查,发现施工总承包单位项目经理为二级注册建造师。
为此,当地建设主管部门作出对施工总承包单位进行行政处罚的决定:于10月21日在当地建筑市场诚信信息平台上进行了公示;并于10月30日将确认的不良行为记录上报了住房和城乡建设部。
问题1. 事件1中,基坑土钉墙护坡其面层的构造还应包括哪些技术要求?2. 事件2中,现场文明施工还应包含哪些工作内容?3. 事件3中,有哪些不妥之处并说明正确做法,手提式灭火器还有哪些放置方法?4. 事件4中,监理工程师的做法是否妥当?对可能影响结构安全的裂缝砌体应如何整改验收?5. 事件5中,分别指出当地建设主管部门的做法是否妥当?并说明理由。
参考答案1. 事件1中,基坑土钉墙护坡其面层的构造技术要求还应包括:(1)面层混凝土强度等级不应低于C20,厚度宜为80~120 mm。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
案例分析题答案及解析(一)【案例一】某办公楼由12层主楼和3层辅楼组成。
施工单位(乙方)与建设单位(甲方)签订了承建该办公楼的施工合同,合同约定工期为41周,一周按7d计。
合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。
乙方提交了一份粗略的施工网络进度计划,并得到了甲方的批准。
该网络进度计划如下图(单位:d)。
在施工过程中,发生了下列事件:事件一:在基坑开挖后进行验槽,发现局部出现地质资料中未提及的软土层,乙方配合地质复查,配合用工10个工日。
根据批准的地基处理方案,乙方增加直接费5万元。
因地基复查使基础施工工期延长3d,人工窝工15个工日。
事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分,重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作工期拖延1周事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。
事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该7项工作多用人工8个工日,该工作工期延长4d,材料损失费1万元事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该工作工期缩短了1周,该项技术措施费为万元,其余各项工作实际作业工期和费用与原计划相符。
【问题】1.该网络计划中哪些工作是主要控制对象(关键工作)2.针对上述事件,逐条判断乙方向甲方提出的工期及费用的索赔是否成立并说明理由。
3.针对事件一,简述基坑开挖后验槽的内容。
4.针对事件四,简述建筑材料质量控制主要体现在哪些环节【正确答案】1.该网络计划中主要控制对象有:基础工程、主楼主体、设备安装、装饰装修。
2.各事件索赔成立与否的情况及理由:(1)事件一工期和费用索赔成立。
理由:处理地质资料中未提及的软土层造成的工期延误和相关费用,是由于甲方提供的技术资料不准确而引起的,属于甲方应承担的责任。
另外,基础工程位于关键线路上,其工期延长会导致总工期延长(2)事件二费用索赔成立,工期索赔不成立。
理由:因设计尺寸不当,甲方要求拆除已施工部位,重新施工。
该做法属于发包单位提出的工程变更,是甲方应承担的责任。
但是,辅楼工程不在关键线路上,且有8周的总时差,工期拖延1周,对总工期没有影响。
(3)事件三工期和费用索赔不成立。
理由:施工机械故障属于乙方自身的责任,不能提出工期和费用索赔。
(4)事件四工期和费用索赔不成立。
理由:乙方应该对自己购买的材料和完成的工程质量负责,不能提出工期和费用索赔。
(5)事件五工期和费用索赔不成立。
理由:通过采取加快施工的技术措施使工期提前,可按合同规定的奖励办法处理,因赶工而发生的施工技术措施费应由乙方承担。
3.不同建筑物对地基的要求不同,基础形式不同,验槽的内容也不同,主要有以下几点:①根据设计图纸检查基槽的开挖平面位置、尺寸、槽底深度;检查是否与设计图纸相符,开挖深度是否符合设计要求②仔细观察槽壁、槽底土质类型、均匀程度和有关异常土质是否存在,核对基坑土质及地下水情况是否与勘察报告相符。
③检查基槽之中是否有旧建筑物基础、古井、古墓、洞穴、地下掩埋物及地下人防工程等。
④检查基槽边坡外缘与附近建筑物的距离,基坑开挖对建筑物稳定是否有影响。
⑤检查核实分析钎探资料,对存在的异常点位进行复核检查4.建筑材料的质量控制主要体现在以下四个环节:材料的采购、材料进场试验检验、过程保管和材料使用。
【答案解析】本案例第1问主要考查网络计划中的关键工作。
网络计划中总时差最小的工作是关键工作。
自始至终全部由关键工作组成的线路为关键线路,或线路上总的工作持续时间最长的线路为关键线路。
由背景资料可知,该网络图中总的工作持续时间最长的线路本为①→②→③→④→⑤。
本案例第2问主要考查索赔。
建设工程索赔通常是指在工程合同履行过程中,合同当事人一方因对方不履行或未能正确履行合同或者由于其他非自身因素而受到经济损失或权利损害,通过合同规定的程序向对方提出经济或时间补偿要求的行为。
承包商可以提起索赔的事件有:①发包人违反合同给承包人造成时间、费用的损失;②因工程变更(含设计变更、发包人提出的工程变更、监理工程师提出的工程变更,以及承包人提出并经监理工程师批准的变更)造成的时间、费用损失;③由于监理工程师对合同文件的歧义解释、技术资料不确切,或由于不可抗力导致施工条件的改变,造成了时间、费用的增加;④发包人提出提前完成项目或缩短工期而造成承包人的费用增加;⑤发包人延误支付期限造成承包人的损失;⑥对合同规定以外的项目进行检验,且检验合格,或非承包人的原因导致项目缺陷的修复所发生的损失或费用;⑦非承包人的原因导致工程暂时停工;⑧物价上涨,法规变化及其他。
本案例第3问主要考查基坑验槽。
建(构)筑物基坑均应进行施工验槽。
基坑挖至基底设计标高并清理后,施工单位必须会同勘察、设计、建设(或监理)等单位共同进行验槽,合格后方能进行基础工程施工。
验槽时必须具备的资料和条件:①勘察、设计、建设(或监理)、施工等单位有关负责人员及技术人员到场;②基础施工图和结构总说明;③详勘阶段的岩土工程勘察报告;④开挖完毕、槽底无浮土、松土(若分段开挖,则每段条件相同),条件良好的基槽。
不同建筑物对地基的要求不同,基础形式不同,验槽的内容也不同,主要有以下几点:①根据设计图纸检查基槽的开挖平面位置、尺寸、槽底深度;检查是否与设计图纸相符,开挖深度是否符合设计要求。
②仔细观察槽壁、槽底土质类型、均匀程度和有关异常土质是否存在,核对基坑土质及地下水情况是否与勘察报告相符。
③检查基槽之中是否有旧建筑物基础、古井、古慕、洞穴、地下掩埋物及地下人防工程等。
④检查基槽边坡外缘与附近建筑物的距离,基坑开挖对建筑物稳定是否有影响。
⑤检查核实分析钎探资料,对存在的异常点位进行复核检查。
本案例第4问主要考查建筑材料质量控制的主要过程。
建筑材料的质量控制主要体现在以下四个环节:材料的采购、材料进场试验检验、过程保管和材料使用。
建筑结构材料质量管理总体要求:①建筑结构材料的规格、品种、型号和质量等,必须满足设计和有关规范、标准的要求。
②装饰材料应符合现行国家法律、法规、规范及设计要求,同时还应符合经业主批准的材料样板的要求,并应根据材料的特性、使用部位来进行选择。
【案例二】某房地产开发企业计划新建一办公楼,依据相关规定该项目必须进行公开招标。
该企业在项目招标文件的附件中要求参加该项目的投标人必须是本省企业。
某施工总承包单位中标后,该项目的设计图纸需进行修改,为不影响工期,建设单位要求施工总承包单位按设计单位之前给定的草图先行开工在施工过程中,发生了下列事件:事件一:施工过程中,由于施工总承包单位的项目较多,总承包单位的项目经理在开工后又担任了另外一个项目的项目经理,建设单位发现后对此提出异议。
事件二:在设备底板结构施工过程中,施工人员采取从高处开始,沿着底板短边方向从一端向另一端的浇筑方式进行混凝土的浇筑。
事件三:结构施工至12层后,项目经理部按计划设置了外用电梯,相关部门根据《建筑施工安全检查标准》(JGJ59-2011)中《施工升降机检查评分表》的内容对外用电梯的相关事项进行了检查,最后通过验收并准许使用。
【问题】1.房地产开发企业在招标文件附件中的要求是否妥当说明理由。
2.施工总承包单位开工及项目经理的行为是否妥当说明理由。
3.指出设备底板结构施工过程中,混凝土浇筑方式的不妥之处,说明正确方法。
4.事件三中,《施工升降机检查评分表》检查项目包括哪些内容(至少列出五项)【正确答案】1.房地产开发企业在招标文件的附件中的要求不妥当。
理由:根据《中华人民共和国招标投标法》的规定,依法必须进行招标的项目,任何单位和个人不得违法限制或者排斥本地区、本系统以外的法人或者其他组织参加投标。
2.施工总承包单位开工及项目经理行为的不妥之处及其理由建设单位要求施工总承包单位按设计单位之前给定的草图先行开工不妥当。
理由:图纸中存在的问题,应在开工之前予以解决;施工过程中禁止任意修改设计和不按图纸施工。
施工总承包单位项目经理同时担任两个项目的项目经理不妥当。
理由:项目经理不应同时承担两个或两个以上未完项目领导岗位的工作。
3.设备底板结构施工过程中,混凝土浇注方式的不妥之处:混凝土浇筑采用从高处开始,沿着底板短边方向从一端向另一端浇筑的方式。
正确方法:混凝土应分层进行浇注,每一层的浇注顺序应从低处开始,沿着长边方向从一端向另一端浇筑。
4.事件三中,《施工升降机检查评分表》检查项目包括:安全装置;限位装置;防护设施;附墙架;钢丝绳;滑轮与对重;安拆、验收与使用;导轨架;基础;电气安全;通信装置。
【答案解析】本案例第1问主要考查招投标的相关规定。
根据《中华人民共和国招标投标法》第六条的规定,依法必须进行招标的项目,其招标投标活动不受地区或者部门的限制。
任何单位和个人不得违法限制或者排斥本地区、本系统以外的法人或者其他组织参加授标,不得以任何方式非法干涉招标投标活动。
本案例第2问主要考查建设工程质量管理以及项目经理责任制。
施工质量事故预防的具体措施规定,严格按照基本建设程序办事:首先要做好项目可行性论证,不可未经深入的调查分析和严格论证就盲目拍板定案;要彻底搞清工程地质水文条件方可开工;杜绝无证设计、无图施工;禁止任意修改设计和不按图纸施工;工程竣工不进行试车运转、不经验收不得交付使用。
另外,在建筑工程施工阶段,应加强施工图预审工作,建设单位、设计单位、施工单位对施工图纸进行认真会审,及时发现施工图纸中存在的问题,在开工之前予以解决。
项目经理责任制应作为项目管理的基本制度,是评价项目经理绩效的依据。
项目经理责任制的核心是项目经理承担实现项目管理目标责任书确定的责任。
项目经理应由法定代表人任命,并根据法定代表人授权的范国、期限和内容,履行管理职责,并对项目实施全过程、全面管理。
项目经理不应同时承担两个或两个以上未完项目领导岗位的工作。
本案例第3问主要考查混凝土浇筑。
混凝土浇筑前,对地基应事先按设计标高和轴线进行校正,并应清除淤泥和杂物;同时,注意基坑降排水,以防冲刷新浇筑的混凝土。
设备基础浇筑混凝土时,一般应分层浇筑,并保证上下层之间不留施工缝,每层混凝土的厚度为200~300mm。
每层浇筑顺序应从低处开始,沿长边方向自一端向另一端浇筑,也可采取中间向两端或两端向中间浇筑的顺序。
本案例第4问主要考查安全检查。
根据《建筑施工安全检查标准》(JGJ59—2011)的规定,《施工升降机检查评分表》的检查评定保证项目包括:安全装置限位装置、防护设施、附墙架、钢丝绳、滑轮与对重、安拆、验收与使用。
一般项目应包括:导轨架、基础、电气安全、通信装置。
施工安全检查的评定结论分为优良、合格、不合格三个等级,依据是汇总表的总得分和保证项目的达标情况。
