新建35kV变电站调试方案(20200606133215)

合集下载

35千伏变差动保护装置调试方案

35千伏变差动保护装置调试方案

35千伏变差动保护装置调试方案一:目的无论差动保护电流回路在投运前经过多少道工序检查,都要通过带负荷测试才能最终验证其正确性。

由于投运之前的测试都是在各侧分别进行,不能直接比较各侧电流之间的相位关系,所以在带负荷测试时常常还是发现这样那样的接线错误,需将变压器停下来进行CT 二次接线整改,然后再将变压器带上负荷重新进行带负荷测试,直至最终测试正确。

这样不但使启动过程变得漫长,更给系统运方调整和操作人员带来很大麻烦。

在对常规的调试方法和保护原理进行分析后,提出了一种简化的调试思路,可以克服上述不足。

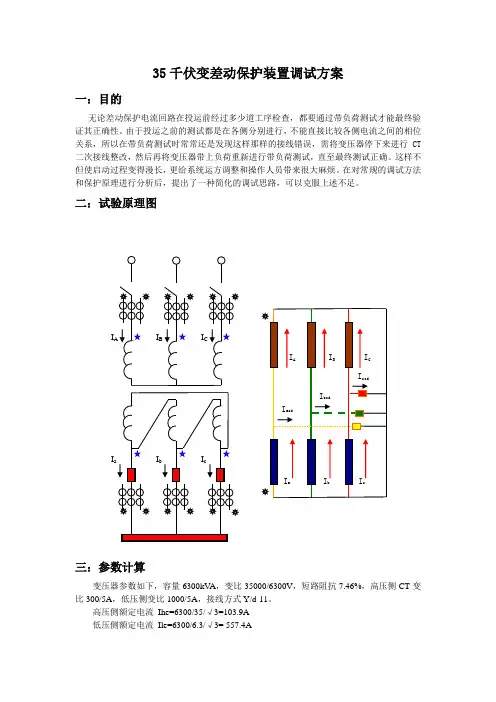

二:试验原理图三:参数计算变压器参数如下,容量6300kV A ,变比35000/6300V ,短路阻抗7.46%,高压侧CT 变比300/5A ,低压侧变比1000/5A ,接线方式Y/d-11。

高压侧额定电流 Ihe=6300/35/√3=103.9A 低压侧额定电流 Ile=6300/6.3/√3= 557.4AII高压侧加380V,低压侧短路时各侧的短路电流值如下:高压侧一次短路电流Ihd1=103.9/0.0746/(35000/380) = 15.12A低压侧一次短路电流Ild1= 15.12x35000/6300=84A或(557.4 /0.0746/(35000/380)=81.12A折算到二次电流为高压侧二次短路电流Ihd2= 15.12/60 = 0.252A低压侧二次短路电流Ild2=84/200 = 0.42A在通电时,在做出变压器两侧短路电流的向量图后,只要比较一下其两侧同相短路电流之间的相位关系,同样可以检验差动回路的接线情况,因二次电流较小,需用毫安表。

其基准电压可以取自所用电源的线电压或相电压,通常情况下,取线电压作为基准电压。

向量图法检验差动回路的接线情况实际上只需比较各侧同相电流间的相位关系,而并不关心基准电压与比较电流间的相位关系。

因此,在所用电源相序无法确定的情况下,可以任意选定A、B、C三相作基准电压,当然,在可能的情况下,应与实际相序相符。

35KV变电站调试办法

35KV变电站调试办法

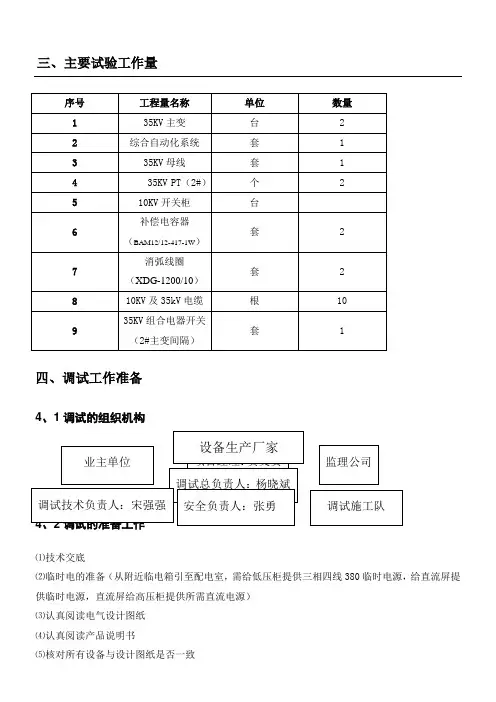

三、主要试验工作量四、调试工作准备4、1调试的组织机构⑴技术交底⑵临时电的准备(从附近临电箱引至配电室,需给低压柜提供三相四线380临时电源,给直流屏提供临时电源,直流屏给高压柜提供所需直流电源) ⑶认真阅读电气设计图纸 ⑷认真阅读产品说明书⑸核对所有设备与设计图纸是否一致⑹所有设备安装好,盘柜内部连线好并安装好接地线⑺高压电缆头做完⑻调试场地的清理及临时照明的准备⑼现场拉好警戒线,并做好标识⑽调试机具的准备及保管五、试验项目、方法和注意事项开展所有试验之前,提前一天给监理公司发送请检通知具体试验调试项目如下:5.1电力变压器项目测量绕组连同套管的直流电阻;检查所有分接头的变压比;检查变压器的三相结线组别;测量绕组连同套管的绝缘电阻、吸收比;测量绕组连同套管的介质损耗角正切值tgδ(35KV变压器);测量与铁芯绝缘的各紧固件及铁芯接地线引出套管对外壳的绝缘电阻;绝缘油试验;在测量直流电阻开始之前,首先搬动变压器的分接开关转动一周重复3到4次,然后按照试验接线图接线,夹线钳夹到设备线夹上,要紧固以便减小误差,接线完毕后应由其他试验工程师核对,确认无误后再开展试验,要及时记录;试验完毕后把分接开关放在额定档位;检查变比和接线组别时要按照所用仪器的接线测量方式接线,接线完毕后应由其他试验工程师核对,确认无误后再开始试验,要及时记录;试验完毕后把分接开关放在额定档位;绝缘测试时,要确认非试验相要可靠接地,试验顺序要按照先低后高的原则。

需要作高电压试验时,首先要确保前期的绝缘试验结果合格,再次是升压要平缓,尽量选择环境比较安静时开展试验,按图接线,接线完毕后应由其他试验工程师核对,确认无误后再开始试验,要及时记录;当变压器电压等级为35kv及以上,且容量在8000kvA及以上时,应测量介质损耗角正切值tg δ;被测绕组的tgδ值不应大于产品出厂试验值的130%;测量仪器采用全自动介损测试仪,试验接线按照仪器要求连接;经核实接线正确后开始试验,试验结束做好记录;在开展绝缘油试验时,要选在气候干燥风速小的时候开展(采用全自动试油机)a、用洁净的汽油洗涤试油杯,调整平板电极间距为2.5mm;b、油样送到试验地点要静止一段时间后再开展试验;5.2真空断路器试验项目(35KV组合电器/10KV开关柜)测量绝缘电阻;测量每相导电回路的电阻;交流耐压试验测量断路器的分、合闸时间;测量断路器分、合闸线圈及合闸接触器线圈的绝缘电阻和直流电阻;断路器躁动机构的试验用3121v兆欧表测量绝缘拉杆电阻;首先合上断路器,然后按照回路电阻测试仪的接线图接线,核线确定无误后开始试验,待读数稳定后作下记录,试验完毕;交流耐压分两部分进行一是:合闸状态下;二是:在分闸状态下及检验真空灭弧室断口间的耐压水平。

35千伏变电站综自系统的现场调试

35千伏变电站综自系统的现场调试

35千伏变电站综自系统的现场调试摘要:在变电站综合自动化改造过程中,综自系统的现场调试是一项重要工作,直接影响改造工程的质量和设备性能的发挥。

本文通过对康县供电公司35千大堡变电站综自系统现场调试工作进行了总结,并提出了现场调试步骤及注意事项,并介绍了常见问题的解决方法。

关键词:综合自动化现场调试引言:变电站继电保护及安全自动化的稳定运行,为电网安全稳定运行提供的有力保障。

对超期服役的35千伏大堡变继电保护及安全自动化装置的改造,将大大电网运行可靠性。

而现场调试是一项重要工作,直接影响改造工程的质量和设备性能的发挥。

工程调试按时间大致分为前期准备阶段、调试阶段、试运行阶段、调试收尾阶段。

前期准备阶段主要是对变电站一次设备、二次设备进行初步了解,全面掌握综自系统性能、具体装置、保护屏功能,达到进行系统调试的要求。

调试阶段即结合设计要求和系统功能进行全面细致的试验,以满足变电站的试运行条件。

试运行阶段即在所有一、二次设备投入运行的情况下检查保护装置、后台、远动信息是否正确。

调试收尾阶段即对试运行中发现的问题进行处理,并对整个工作整理收尾的阶段。

下面,就各个阶段所做的工作做具体的介绍。

1、前期准备阶段工作的前期,突出两个词:“了解”和“检查”。

首先对整个变电站二次综自系统设备进行全面的了解,包括综自装置的安装方式、控制保护屏、公用屏、电能表屏、交流屏、直流屏的数量和主要功能;了解一次主结线,各间隔实际位置及运行状态;进行二次设备外观检查,主要有装置外观是否损坏,屏内元件是否完好,接线有无折断、脱落等;检查各屏电源接法是否准确无误,无误后对装置逐一接电,注意观察装置反应是否正确,然后根据软件组态查看、设置装置地址;连好各设备之间通讯线,调试至所有装置通讯正常,在后台机可观察装置上送数据。

2、调试阶段这个阶段包括一次、二次系统的电缆连接、保护、监控等功能的全面校验和调试。

首先检查调试一次、二次系统的电缆连接。

2024年变电站电力设备调试方案

2024年变电站电力设备调试方案

《变电站电力设备调试方案》一、项目背景随着电力需求的不断增长,为了确保电力系统的稳定运行,新建的变电站需要进行电力设备的调试工作。

本次调试的变电站为[变电站名称],该变电站采用了先进的电力设备和技术,旨在提高供电的可靠性和稳定性。

本次调试的主要目的是对变电站内的电力设备进行全面的检测和调试,确保设备的性能符合设计要求和国家相关标准。

通过调试,及时发现和解决设备存在的问题,为变电站的正式投入运行提供保障。

二、施工步骤1. 准备阶段(1)组织调试人员熟悉设备的技术资料、调试大纲和相关标准规范。

(2)准备调试所需的仪器仪表、工具和材料,确保其性能完好、精度符合要求。

(3)对调试现场进行清理和布置,确保安全通道畅通,消防设施齐全。

2. 一次设备调试(1)变压器调试- 测量变压器的绕组直流电阻,检查各相电阻是否平衡,与出厂值相比是否符合要求。

- 检查变压器的绝缘电阻,包括绕组对地绝缘电阻、铁芯对地绝缘电阻等,确保绝缘性能良好。

- 进行变压器的变比测量,核对变压器的实际变比与铭牌值是否一致。

- 进行变压器的空载试验和负载试验,测量变压器的空载损耗和负载损耗,检查变压器的运行性能。

(2)断路器调试- 检查断路器的外观,确保无损伤、变形和锈蚀。

- 测量断路器的绝缘电阻,包括断口间绝缘电阻和对地绝缘电阻等。

- 进行断路器的机械特性试验,测量断路器的分合闸时间、同期性、分合闸速度等参数,确保断路器的操作性能符合要求。

- 进行断路器的低电压动作试验,检查断路器在低电压下的动作可靠性。

(3)隔离开关调试- 检查隔离开关的外观,确保无损伤、变形和锈蚀。

- 测量隔离开关的绝缘电阻,包括断口间绝缘电阻和对地绝缘电阻等。

- 进行隔离开关的机械操作试验,检查隔离开关的分合闸操作是否灵活、可靠。

- 测量隔离开关的接触电阻,确保接触良好。

3. 二次设备调试(1)继电保护装置调试- 检查继电保护装置的外观,确保无损伤、变形和锈蚀。

- 核对继电保护装置的定值,确保定值设置正确。

35KV变电站电气设备单体调试方案

35KV变电站电气设备单体调试方案

35KV变电站电气设备单体调试方案35/10KV变电站工程电气设备编制:审核:批准:*******电力自动化股份有限公司二O一三年六月电气设备调试方案一、编制依据:1.1《电气装置安装工程电气设备交接试验标准(GB50150—2006)》。

1.2《作业指导书编制标准》 Q/YS2.01—20031.3《电力建设安全工作规程》第一部分火力发电厂DL 5009.1-20021.4电气装置安装工程电气设备交接试验标准(GB50150—2006)GB1094.3-2003强制性条文1.5电气装置安装工程电气设备交接试验标准(GB50150—2006)DL/T596强制性条文1.6电气装置安装工程电气设备交接试验标准(GB50150—2006)GB11032强制性条文1.7中煤西安设计工程有限公司相关图纸1.8设备厂家相关资料二、作业概况及工作量:2.1 作业概况本作业指导书适用于榆神矿区薛庙滩矿井及选煤厂35/10KV变电站工程各电气设备的单体调试,主变高压侧电压等级为35kV,低压侧电压等级为10kV,变电站站用电接线采用380/220V中性点直接接地;直流系统电压等级为220V。

2.2 主要工作量变电站工程所有高压电缆、变压器、高压断路器、电压互感器、电流互感器、母线绝缘子、避雷器、电抗器、电容器组、保护装置、指示仪表等电气设备的单体试验。

其中:三、作业必备条件:施工人员配备及资格要求:机具、工具、仪器、仪表设备;设备、材料力能供应;施工场地、环境要求:上道工序确认要求等。

3.1 施工人员配备及资格要求:3.2 机具、工具、仪器、仪表、设备、材料、力能供应设备:3.3.1施工区域临时电源供电可靠,照明光线充足。

3.3.2 试验现场周围不应有震动。

3.3.3施工区域应保持干净、整洁。

做到工完、料尽、场地清。

四、作业顺序、方法及要求:4.1 作业流程图:五、作业内容、方法及要求:1 高压电缆试验1.1试验应具备的条件:1.1.1电缆已敷设就位,电缆头已制作完毕。

35KV变电站调试方案

35KV变电站调试方案

35KV变电站投运方案审批表临建35KV变电所安装工程业已结束,经供电部门、业主有关部门、监理单位、供货商单位、我公司项目部的内部验收及联合验收,最终验收结论确定为具备送电条件。

经过充分的准备,计划定于2013年4月13日对该变电所进行试投运,为确保该变电所投运工作顺利进行,保证人身及设备安全,保障电网安全稳定运行,特编制本措施。

第一章组织措施在公司及项目部的组织下成立临建35KV变电所投运指挥部:总指挥:成员:总指挥:负责本次投运领导工作,审查准备工作的执行情况,最终确定是否具备投运条件。

负责下达各项投运命令。

负责整个投运工作的组织、调度、安全及其他相关工作。

负责投运各个环节的的技术工作。

如果在投运中出现技术或其他疑难问题时,负责组织人员进行核查、论证及处理,确定无误时,方可继续投运。

指挥部下设投运操作小组、事故应急处理小组、安全检查组和后勤保障组。

一、投运操作小组组长:成员:负责接受投运命令,正确执行投运的各项操作。

每执行完毕一项操作,应向总指挥回复确认。

负责对所有需要核相部位进行正确核相,对核相工作的安全性和准确性负责。

负责变电所空载试运行期间派驻专人在变电所24小时值班,以处理一切可能出现的设备技术问题。

二、事故应急处理小组组长:成员:负责投运期间35KV变电所内操作及运行中一切意外问题的应急处理工作。

负责投运期间线路巡视及线路故障的应急处理工作。

三、安全、技术监察小组组长:成员:负责投运期间35KV变电所内和35KV输电线路的安全检查工作。

四、后勤保障小组组长:成员:负责投运期间的后勤保障工作。

确保投运期间所需要的后勤物资的及时供应及交通工具的随叫随到等事项。

第二章任务及程序一、任务本次运行工作需完成对临建35KV变电所内一、二次设备的冲击、试验工作,确保临建35KV变电所能正常投入运行。

本次运行分七个步骤进行:(一)临建变35KV母线及PT的投运(冲击3次);(二)临建变1#主变(20000KVA)的投运(冲击4次);(三)临建变2#主变(20000KVA)的投运(冲击5次)(最后一次与1#主变并列冲击并投入);(四)临建变Ⅱ段10KV母线(冲击2次)及PT投运;(五)Ⅱ段10KV母线带10KV站用变压器的投运(冲击5次);(六)临建变I段10KV母线(冲击3次)及PT投运;(七)高压侧、10KV母线二次侧进行核相及电压合环试验;二、准备工作□(一)确认:临建35KV变电所安装工程(包括 110KV变电所35KV间隔、临建35KV变电所内安装工程)均已全部结束,各种试验项目均按照交接试验完成,并且合格。

变电站电气调试方案

变电站电气调试方案

变电站电气调试方案1. 引言变电站是电力系统中重要的组成部分,负责输送、分配和变压电能。

为保证变电站的正常运行,电气调试是必不可少的环节。

本文旨在提供一个完整的变电站电气调试方案,确保调试工作的高效性和安全性。

2. 前期准备2.1 材料准备:根据变电站的电气设备清单,准备必要的电缆线缆、接线端子、绝缘材料等。

2.2 调试人员:安排专业的电气工程师和技术人员参与调试工作,确保其具备相关经验和技能。

2.3 工具准备:准备必要的电压表、电流表、接地电阻测试仪等检测工具,确保其正常工作并进行校准。

3. 调试步骤3.1 开始调试前,确保变电站的全部设备已经安装就位,并已完成初步的检查和验证。

3.2 调试第一步:进行线路通电试验。

按照电气接线图连接电源,逐个检查各回路和设备的接线是否正确,并记录测试数据。

3.3 调试第二步:进行设备的接地测试。

使用接地电阻测试仪测量变电站的各接地装置的接地电阻,确保其符合要求。

3.4 调试第三步:进行电气保护装置的测试。

通过模拟故障,检验各保护装置的动作是否准确、迅速,并记录测试结果。

3.5 调试第四步:进行系统运行试验。

按照运行要求,逐个启动各电气设备,并检查其运行状态和性能指标是否正常。

3.6 调试第五步:进行设备间的连接测试。

检验各设备之间的电气连接是否正常,通过测试确保信号传输和控制指令的可靠性。

3.7 调试第六步:进行设备的负荷试验。

逐个增加设备的负荷,并观察和记录其电气参数的变化,确保设备可承受额定负荷。

3.8 调试最后一步:进行完整系统的运行试验。

模拟实际运行场景,检验变电站的整体运行状态和性能指标,确保其稳定和可靠。

4. 安全措施4.1 确保所有参与调试的人员具备必要的电气安全知识,并穿戴符合要求的个人防护装备。

4.2 在调试过程中,严禁任何带电操作,确保设备断电并遵守相关的操作规程。

4.3 根据国家电力行业的相关标准,制定详细的安全操作规程,并确保所有工作人员严格遵守。

35kv变电站调试方案

35kv变电站调试方案

35kV 变电站调试方案1. 简介本文档旨在提供一个 35kV 变电站调试方案,以确保变电站运行正常且安全稳定。

调试过程将涵盖变电站各个重要设备的检查、测试和调整。

2. 调试目标•确保变电站设备的正常运行。

•验证变电站的稳定性和可靠性。

•发现并解决潜在问题,提高设备的性能和寿命。

3. 调试步骤以下是变电站调试的主要步骤:3.1 变压器调试•检查变压器的气体绝缘开关(GIS)和其它附属设备的接线情况。

•准备变压器并进行绝缘测试。

•测量变压器的绕组参数。

•检查变压器的冷却系统。

3.2 断路器调试•检查断路器电气连接和控制回路。

•进行机械和电气操作测试。

•测量和记录断路器的电气特性。

•检查断路器的润滑系统并进行必要的维护。

3.3 继电保护装置调试•检查继电保护装置的接线和供电情况。

•配置保护参数和逻辑设置。

•进行各种继电保护的测试。

•检查报警和操作信号的可靠性。

3.4 控制室调试•检查控制室中的仪器和控制系统的接线。

•检查控制屏幕、操作面板和开关的正常功能。

•验证数据采集和监控系统的准确性。

•检查通讯和远程监控系统的连接。

4. 调试记录与报告在调试过程中,应及时记录下各项测试的结果和发现的问题。

记录应包括以下内容:•测试日期和时间。

•测试的设备和参数。

•测试结果。

•发现的问题和解决方案。

在调试结束后,根据记录生成一份详细的调试报告。

报告应包括以下内容:•变电站的基本信息。

•所有设备的详细信息。

•调试过程中的测试结果和问题解决方案。

•对变电站整体运行状况的评估和建议。

5. 安全注意事项在进行变电站调试时,务必遵守以下安全注意事项:•严格遵循操作规程和安全操作指南。

•确保调试人员具备必要的技术知识和操作经验。

•在进行高压测试和操作时,佩戴必要的防护设备。

•检查所有测试仪器和设备的工作状态和校准情况。

•如果遇到危险情况,立即停止调试并采取适当的措施。

6. 结论本文档提供了一份完整的 35kV 变电站调试方案,涵盖了变压器、断路器、继电保护装置和控制室等重要设备的调试步骤和注意事项。

变电站电气调试方案

变电站电气调试方案

变电站电气调试方案一、背景介绍变电站是电力系统中重要的组成部分,负责电能的变换与传输。

为了确保变电站安全、稳定地运行,电气调试是必不可少的环节。

本文将介绍变电站电气调试方案的具体步骤和注意事项。

二、调试步骤1. 准备工作:在进行电气调试前,需进行以下准备工作:a. 提前制定详细的调试计划,并确保与相关人员进行沟通和确认;b. 准备必要的调试仪器和设备,如电压表、电流表、继电器测试仪等;c. 检查各项设备和线路的接地是否良好,确保人身安全;d. 确定调试期间的停电计划,并及时通知相关用户。

2. 电气设备检查:a. 对变压器进行初步检查,包括油位、绝缘电阻、绕组连接等;b. 检查断路器、隔离开关等开关设备的运行状态和机械连接;c. 检查保护装置的设置参数及动作逻辑,确保正确可靠;d. 检查母线及接地装置的接触情况,防止接触不良引起的故障;e. 对各个设备进行绝缘电阻测试,确保安全可靠。

3. 线路接线检查:a. 检查各个线缆的接线是否正确、牢固;b. 检查线路的相位、极性是否一致;c. 检查绝缘层的完好性,防止漏电和短路风险;d. 检查附属设备的接线及连接情况,如电流互感器、电压互感器等。

4. 电气参数测试:a. 测试变压器各个绕组的电阻、电压比等参数;b. 测试断路器、隔离开关等开关设备的断电和合闸时间;c. 测试保护装置的动作时间和动作电流;d. 测试继电器的工作状态和动作逻辑。

5. 系统整体调试:a. 逐个投入设备,测试并记录其运行参数;b. 确保各个设备和线路之间的连接正确可靠;c. 调试系统保护装置的联锁功能;d. 进行系统稳定性测试,模拟不同的负荷情况。

三、注意事项1. 安全第一:在进行电气调试时,必须严格遵守安全操作规程,确保人身安全;2. 仪器设备选择:根据具体调试需求,选择合适的仪器和设备;3. 参数记录:在调试过程中,详细记录各个设备和线路的参数,以便后续分析和比对;4. 联络沟通:调试期间需与相关人员进行及时沟通和交流,确保工作的顺利进行;5. 质量管理:严格按照质量管理规程执行电气调试工作,确保调试结果准确可靠。

35KV变电站调试方案

35KV变电站调试方案

35KV变电站调试方案35KV变电站投运方案审批表审批单位签字审批意见编制人技术负责人项目经理电气工程师总工程师总则确认工作完成确认无异常确认无异常确认无异常确认无异常确认无异常确认无异常确认无异常确认无异常进行35KV 母线冲击(3次)进行1#主变冲击(5次)进行2#主变冲击(5次)进行10KV Ⅱ段母线冲击(2次)进行10KV Ⅱ段带站用变冲击(5次)准备工作确认与运行有关设备的状态处理与整改处理与整改处理与整改处理与整改处理与整改处理与整改进行10KV I 段母线冲击(3次)处理与整改主变并列运行及 10KV PT 二次电压合环处理与整改确认变电所最终运行状态处理与整改临建35KV 变电所调试运行流程投运结束临建35KV变电所安装工程业已结束,经供电部门、业主有关部门、监理单位、供货商单位、我公司项目部的内部验收及联合验收,最终验收结论确定为具备送电条件。

经过充分的准备,计划定于2013年4月13日对该变电所进行试投运,为确保该变电所投运工作顺利进行,保证人身及设备安全,保障电网安全稳定运行,特编制本措施。

第一章组织措施在公司及项目部的组织下成立临建35KV变电所投运指挥部:总指挥:成员:总指挥:负责本次投运领导工作,审查准备工作的执行情况,最终确定是否具备投运条件。

负责下达各项投运命令。

负责整个投运工作的组织、调度、安全及其他相关工作。

负责投运各个环节的的技术工作。

如果在投运中出现技术或其他疑难问题时,负责组织人员进行核查、论证及处理,确定无误时,方可继续投运。

指挥部下设投运操作小组、事故应急处理小组、安全检查组和后勤保障组。

一、投运操作小组组长:成员:负责接受投运命令,正确执行投运的各项操作。

每执行完毕一项操作,应向总指挥回复确认。

负责对所有需要核相部位进行正确核相,对核相工作的安全性和准确性负责。

负责变电所空载试运行期间派驻专人在变电所24小时值班,以处理一切可能出现的设备技术问题。

35kV变电站二次改造调试方案

35kV变电站二次改造调试方案

35kV变电站二次改造调试方案目录1作业任务 (3)2编写依据 (3)3作业准备 (3)4作业内容及要点、说明 (4)5作业质量标准及工艺质量控制措施 (10)6技术资料要求 (11)7危险源、环境因素辨识及防范措施、文明施工标准 (11)8有关计算及其分析 (12)9附录 (12)1作业任务1.1工程概况35kV刘集变现有主变2台(10MV A+6.3MV A),35kV进线2条,10kV出线5条,电容器出线一条,备用出线一条;本工程计划于2020年6月10日至19日对35kV刘集变进行综自改造,其中更换35kV进线开关保护测控2套,35kV主变保护测控2套,10kV线路开关保护测控6套,电容器保护测控1套,公用测控装置一套,远动通信一套,电压并列装置2台,备自投装置一台,对时装置一台,上述设备安装完成后需要进行调试;1.2主要设备参数1)主变保护测控屏二面(各含主变差动保护装置1台,型号:iPACS-5741;主变非电量保护装置1台, 型号:iPACS-5744;主变后备保护装置2台,型号:iPACS-5742;主变测控装置1台,型号:iPACS-5774;)2)35kV线路保护屏一面(含线路保护测控装置2台,型号:iPACS-5711,备自投装置一台,型号:iPACS-5731,电压并列装置1台:型号:iPACS-5765)3)10kV线路保护屏二面(含线路保护测控装置6台,型号:iPACS-5711,电容器保护测控装置一台,型号:iPACS-5751,电压并列装置1台,型号:iPACS-5765)4)公用测控屏一面(含公用测控装置2台,型号:iPACS-5779,交换机2台,型号:wisLink W-2000)5)远动通信屏一面(含远动通信装置2台,型号:iPACS-5791;规约机1台,型号:iPACS-5792;交换机2台,型号:wisLink W-2000;对时装置1台,)上述装置均为DC220V供电,额定参数:AC 5A/57.7V1.3施工范围35kV线路、主变及其附属设备、10kV配电系统及其附属设备、10kV无功补偿系、220V 直流系统、UPS系统、监控系统、故障信息系统等2编写依据1)《继电保护和安全自动装置技术规程》(GB 14285-2016);2)《继电保护及电网安全自动装置检验规程》(DL/T 995-2016)3)《变电站计算机监控系统现场验收管理规程》(Q/GDW 2014)4)智能变电站自动化系统现场调试导则》(Q/GDW 431-2010)5)《电力系统安全工作规程》(变电部分);6)国家电网公司十八项电网重大反事故措施(2018版)(试行)7)设计图纸8)相关厂家技术资料3作业准备3.1作业人员准备调试人员应保证较高的素质,对即将进行的工作有充分的准备,试验负责人须具有助理工程师及以上职称,独立负责调试两个以上同类型变电所经验。

变电站电力设备调试方案两篇

变电站电力设备调试方案两篇

《变电站电力设备调试方案》一、项目背景随着电力需求的不断增长,为了确保电力系统的稳定运行,新建的变电站需要进行电力设备的调试工作。

本次调试的变电站为[变电站名称],该变电站采用了先进的电力设备和技术,旨在提高供电的可靠性和安全性。

本次调试工作的主要目标是对变电站内的变压器、断路器、隔离开关、互感器等主要电力设备进行全面的调试和检测,确保其性能符合设计要求和国家相关标准。

二、施工步骤1. 调试前准备(1)熟悉设备图纸和技术资料,了解设备的性能和调试要求。

(2)制定调试计划和方案,明确调试的项目、方法和标准。

(3)准备调试所需的仪器仪表和工具,确保其精度和可靠性。

(4)对调试人员进行技术培训和安全交底,提高其调试技能和安全意识。

2. 变压器调试(1)外观检查:检查变压器的外观是否完好,有无渗漏油、变形等现象。

(2)绕组直流电阻测量:使用直流电阻测试仪测量变压器绕组的直流电阻,判断绕组是否存在短路、断路等故障。

(3)绕组绝缘电阻测量:使用绝缘电阻测试仪测量变压器绕组的绝缘电阻,判断绕组的绝缘性能是否良好。

(4)变比测量:使用变比测试仪测量变压器的变比,判断其是否符合设计要求。

(5)空载试验:在变压器空载状态下,测量其空载电流、空载损耗等参数,判断变压器的性能是否正常。

(6)负载试验:在变压器负载状态下,测量其负载电流、负载损耗等参数,判断变压器的性能是否正常。

3. 断路器调试(1)外观检查:检查断路器的外观是否完好,有无损坏、变形等现象。

(2)操作机构检查:检查断路器的操作机构是否灵活可靠,有无卡涩、松动等现象。

(3)绝缘电阻测量:使用绝缘电阻测试仪测量断路器的绝缘电阻,判断其绝缘性能是否良好。

(4)导电回路电阻测量:使用回路电阻测试仪测量断路器的导电回路电阻,判断其导电性能是否良好。

(5)分合闸时间测量:使用断路器特性测试仪测量断路器的分合闸时间,判断其分合闸速度是否符合要求。

(6)低电压动作试验:在断路器低电压状态下,进行分合闸操作,检查其低电压动作性能是否正常。

35kV变电站扩建安装调试标准化作业指导书

35kV变电站扩建安装调试标准化作业指导书

燕窝池110kV变电站母联间隔扩建标准化作业指导书编写:年月日审核:年月日批准:年月日工作负责人:作业日期:年月日时至年月日时单位:隆鼎电力公司工程项目部保护班第1页共8页1、工作概况工作班组:保护班工作内容:工作范围:2、工作前准备2.1工作组织措施人员分工工作职责工作人员签名工作负责人a. 工作前向工作班成员交待工作票所列的工作内容、工作地点、相临的运行设备、危险点、所做安全措施、工作时应注意的事项。

b.工作中监护工作班成员的安全行为。

c.负责作业现场全过程的生产、人身、设备安全和质量。

d.正确安全的组织工作;e.负责检查工作票所列的安全措施是否正确完备和工作许可人所做的安全措施是否符合现场实际条件,必要时予以补充;工作班成员a. 依据不同工作任务,及时向工作负责人汇报工作过程中存在的问题。

b.对工作质量和安全生产负有直接的责任。

c.工作中人员之间要相互关心安全,并对自己的行为负责.d.积极参与反违章活动,尤其是习惯性违章.2.2安全风险控制措施序号项目序号辨识项目辨识内容控制措施风险描述及后果风险程度是否必查2 触电1 2.1 误碰带电设备1、二次系统控制回路工作中无人监护误碰其他带电设备。

1、同屏、柜、端子箱运行带电设备应采取隔离措施并进行标示;2、相邻盘应采取隔离措施并进行标示;3、在工作前由工作负责人向施工人员交代屏、柜、端子箱内设备带电情况并履行确认手续,应设专人监护;4、使用绝缘合格的安全工具,注意将工具裸露金属部分进行绝缘处理;5、拆下的线头应及时逐根采取绝缘包封。

易造成工作人员触电或电源短路,可造人身伤害或工器具损坏等高是2 2.1 误碰带电设备2、低压回路工作中误碰其他带电设备。

1、低压电源的接取至少2人进行,设专人监护,并有防止人身触电的安全措施;2、使用绝缘合格的工具时注意将工具裸露金属部分进行绝缘处理;3、检修电源箱(柜)应安装漏电保安器;4、试验接线完毕后须经第二人检查无误后,方可通电。

变电站设备安装调试方案三篇

变电站设备安装调试方案三篇

《变电站设备安装调试方案》一、项目背景随着经济的快速发展,对电力的需求日益增长。

为了满足不断增长的电力需求,提高供电可靠性,本次计划建设一座新的变电站。

该变电站将采用先进的设备和技术,以确保高效、稳定的电力供应。

本变电站的建设将为周边地区的工业、商业和居民用户提供可靠的电力保障,对于促进当地经济发展和提高人民生活水平具有重要意义。

二、施工步骤1. 施工准备(1)组织施工人员熟悉施工图纸和技术规范,进行技术交底。

(2)准备施工所需的设备、工具和材料,确保其质量和数量满足施工要求。

(3)对施工现场进行清理和平整,搭建临时设施,为施工创造良好的条件。

2. 基础施工(1)根据设计要求进行基础开挖,确保基础尺寸和深度符合要求。

(2)进行基础垫层施工,保证基础底部平整。

(3)安装基础钢筋,确保钢筋的规格、数量和间距符合设计要求。

(4)浇筑基础混凝土,采用分层浇筑、振捣密实的方法,确保混凝土的质量。

(5)对基础进行养护,保证混凝土强度达到设计要求。

3. 设备安装(1)变压器安装① 检查变压器的外观和铭牌,确保其型号、规格和技术参数符合设计要求。

② 采用吊车将变压器吊装到基础上,调整变压器的位置和水平度,使其符合安装要求。

③ 连接变压器的进出线电缆,确保连接牢固、可靠。

④ 对变压器进行接地处理,确保接地电阻符合要求。

(2)开关柜安装① 检查开关柜的外观和铭牌,确保其型号、规格和技术参数符合设计要求。

② 将开关柜搬运到安装位置,调整开关柜的位置和水平度,使其符合安装要求。

③ 连接开关柜的进出线电缆,确保连接牢固、可靠。

④ 对开关柜进行接地处理,确保接地电阻符合要求。

(3)其他设备安装① 根据设计要求安装电容器组、电抗器、避雷器等设备。

② 对设备进行调试和测试,确保其性能符合要求。

4. 电缆敷设(1)根据设计要求进行电缆敷设路径的规划,确保电缆敷设路径合理、安全。

(2)清理电缆敷设通道,确保通道内无杂物、无积水。

(3)采用电缆桥架、电缆沟等方式进行电缆敷设,确保电缆敷设整齐、美观。

变电调试方案

变电调试方案

变电调试方案1. 引言变电调试是确保变电站运行正常并安全的重要过程。

在变电站建设完毕后,需要对其进行调试和测试,以验证设备和系统的正常运行。

本文档将提供一个变电调试方案,包括调试步骤、测试方法和注意事项等内容。

2. 调试步骤2.1 调试准备在正式开始变电调试之前,需要进行一系列准备工作:•熟悉变电站的设计图纸和设备参数;•检查和确认所有设备的安装和接线情况;•确保调试所需的工具和测试设备齐全。

2.2 调试步骤2.2.1 开始调试•按照设备的启动顺序,逐个启动设备;•检查设备的指示灯和显示屏,确认设备正常启动。

2.2.2 系统参数设置•进入系统设置界面,检查各个参数的设定是否符合要求;•根据实际情况进行必要的系统参数调整。

2.2.3 功能测试•逐项进行各个设备的功能测试,包括断路器、隔离开关、遥信遥测等;•检查设备的动作是否正常,并记录测试结果。

2.2.4 保护测试•对变电站的保护设备进行测试,包括差动保护、过电流保护、接地保护等;•检查保护设备的动作是否准确,并记录测试结果。

2.3 调试结束•检查整个调试过程中是否存在问题,并逐一解决;•归档调试记录和测试结果,并与设计图纸进行核对。

3. 测试方法在进行变电调试时,可以采用以下测试方法:3.1 目测检查法通过目测检查设备的启动指示灯、显示屏和运行状态等,以验证设备的正常运行。

3.2 电压电流测试法使用电压和电流测试仪,对设备的电压和电流进行测试,以确认设备的额定值是否符合要求。

3.3 遥控遥信测试法通过遥控遥信测试仪,对设备的遥控遥信功能进行测试,以验证设备的远程控制和监测功能是否正常。

3.4 保护测试法使用保护测试仪,对变电站的保护设备进行测试,以检查保护设备的动作和保护效果。

4. 注意事项在进行变电调试时,需要注意以下事项:•遵守相关的安全操作规程,确保人员和设备的安全;•严格按照设备的启动顺序进行调试,避免因设备启动不当而造成设备损坏;•记录和归档调试过程中的每一个步骤和测试结果,以备后期参考;•在发现问题时及时进行排查和解决,确保调试过程的顺利进行;•与设计图纸和要求进行核对,确保设备和系统的设定符合设计要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

金沙茶园kV变电站新建工程

贵州**企业(集团)公司
金沙茶园35KV变电站项目部
2011 年 6月 20 日
批准:审核:编制:
2.1.1施工技术资料的准备
2.1.1.1施工图纸会审
从项目法人处领取设计图纸后,进行登记造册。

由项目总工
组织各专业技术人员分专业审阅图纸,对其中的问题进行汇总,
由项目总工提交图纸审核会。

2.1.1.2技术培训
为保证达标投产,创一流变电站,工程开工前进行技术培训,具体安排有:
焊工培训;
大截面导线压接培训;
起重基础知识培训;
载波、通讯专业培训等。

2.1.1.3配备技术资料
在技术准备阶段,根据本站设备选型收集各个厂家的技术资料,为职工配备专业技术书籍。

2.1.1.4编写施工技术方案
⑴.配套工程施工方案
⑵.全站接地施工方案;
⑶.变压器安装措施;
⑷.软母线安装方案;
⑸.电气设备交接试验方案;
⑹.电缆敷设措施;
⑺.二次接线工艺要求;
⑻.继电保护调试方案;
⑼.全站保护传动方案。

技术方案应在工序施工前编制审批后后进行技术交底。

施工
班组严格按照方案执行,对有疑问的地方应报技术人员,按原审批程序审批后再依照执行。

2.1.2施工材料的准备
2.1.2.1编制材料计划
在认真审阅图纸的基础上,提供详细的材料计划;电气工程材料表包括金具、导线、电缆及其它装置性材料,材料表要求标示清楚,应具体到设备的安装间隔及主要金具的安装位置。

2.1.2.2编制机具计划
在熟悉工程图纸的情况下,根据工程特点,编制机具供应计划;及时安排配置一些专用仪器、设备,以满足工程需要。

2.1.3施工场地的准备
2.1.4.1施工现场要具备三通一平,即水、电、路三通,场地平整。

2.1.4.2施工临时建设应布置合理,施工场地、材料库、生活驻地整齐有序,施工废弃物要及时清理。

2.1.4.3生活垃圾及时清理。

2.1.4.4配电箱配置规范、安全、合理。

2.1.4施工机械配置
电气工程主要施工机械设备装备表
设备名称规格数量备注
吊车8t 16t 各1台
砂轮机 2台
液压机 2台
机动绞磨5t 2台
煨管机 1台
运输车 4辆
电焊机 5台真空泵 2台2.1.5.3试验设备配置:
主要试验设备装备表
设备名称规格数量
数量备注
介损测试仪1台
经纬仪1台
测高仪1台
试验变压器200kV 1台
变压器变比测试仪1台
变压器直阻测试仪1台
直流高压发生器400kV 1台
单臂电桥2台
双臂电桥1台
回路电阻测试仪1台
电动兆欧表1台
氧化锌避雷器测试仪1台
微机继电保护试验装置2台
继电保护试验装置1台
交、直流电表校验仪1台
微水测试仪1台
检漏仪1台
数字传输分析仪HP37721A 1台
电平表3台
变送器校验仪1套
其它常规仪器、仪表
2.1.5.4机具供应计划:
所有机具、仪器严格按照设备配置表配置和供应,投入施工前进行全面检验和保养。

所有仪器的使用必须在周检期内,
各设备必须在相应的分部工程计划开工前10天运至现场,充
分做好施工准备。

2.1.5施工力量的配置
本次工程施工共7个班组参加施工,总计64人(包括驾驶
员7人);
(1)黔冠线路一队5人;
(2)黔冠公司一次安装队10人;
(3)黔冠公司二次队(含高压试验)9人;
2.1.6推行现代化管理
本工程贯彻执行GB/T19001- ISO9001《质量体系-设计/开发、生产、安装和服务的质量保证模式》,严格按公司质量体
系的程序文件进行管理。

实行目标管理,将安全、质量、进度目
标(指标)分解到各级各分部工程,按施工阶段对目标完成情况
进行检查、评价,对各个目标确定责任人,把目标责任与经济责
任相结合。

推行网络计划控制管理,根据工序特点及项目法人要求的工
期,编制合理的进度图,以关键路径为主线来抓管理。

运用计算机信息管理系统,对工程技术、质量、安全、物资、计划、统计、文书等实行现代化管理。

充分利用公司本部的各类
资源,保障项目目标的实现。

2.2施工工序总体安排
电气工程计划从2011年02月开工,2011年05月竣工,具
备条件的各专业同时施工,原则上先高处后地面;先架设软母跨线,然后吊装一次设备,变压器安装、10kV开关安装、二次部分
施工也同时进行,各专业齐头并进,合理调度(具体见附后施工
进度计划网络图)。

按照要求,项目经理部向监理工程师提交施工进度计划图,
并及时报送各类统计报表。

2.3主要工序和特殊工序的施工方法
2.3.1 主变压器安装施工方法和施工效率估计,潜在问题分析
主变压器的安装质量直接影响整个变电站的运行质量。

此,从变压器进入变电站内起,直至竣工,要严格按照规范、规
程以及作业指导书进行检查、保管、安装。

a.到货检查。

本体外观良好,冲击记录仪、器身压力正常,
附件、备件、专用工具及技术资料齐全,绝缘油化验合格。

b.对套管CT进行试验,其绝缘电阻、励磁特性曲线、极性
变比均应符合要求;套管介损试验,其值tgδ≤0.7%;电容型套管的实测电容量值与产品铭牌数值或出厂试验值相比,其差值应在±10%范围内;测量小套管绝缘电阻≥1000MΩ。

c.变压器进行器身检查时,应选择无雨、雪、雾、大风的天气,且湿度≤75%,检查人员应着无金属纽扣的干净工作服和新
塑料底布鞋,除使用的工具外,不得携带任何金属物品;所用工
具必须用白布带系于手腕上,工具设专门工具管理员管理,工作结束时,所有工具必须全部交回。

d.所有附件安装完毕后应按规程进行高压试验,对试验结果有疑问须分析原因再次试验直至合格。

变压器器身须补漆或重新喷漆并刷标志漆。

2.3.2电缆敷设施工方法和施工效率估计,潜在问题分析
a.电缆敷设前,先做好临时电缆标牌,并标明电缆编号、规格、走向。

b.电缆敷设要按区域进行,先敷设集中电缆,再敷设分散电缆;先敷设动力电缆,再敷设控制电缆;先敷设长电缆,再敷设
短电缆,电缆两端余度不大于0.3米。

c.电缆敷设时,每敷设完一根,立即沿线整理,排列整齐,
绑扎牢固,并在要求位置挂好临时电缆标牌。

严禁电缆与地面、屏、墙角摩擦。

d.电缆进入沟道、保护管、建筑物、端子箱、控保屏柜时,
出入口应封堵严密。

e.户外的电缆穿管若长度不够,套丝对接。

f. 电缆应按计划总类和数量及时到货,以保证同一走向电
缆一次敷设完成,确保敷设工艺及避免重复劳动。

技术人员及调试人员认真阅图,及时发现二次图纸误、漏之处,及时反馈设计
部门,使问题在电缆敷设前得以解决。

2.3.3高压试验施工方法和施工效率估计,潜在问题分析
一次设备的试验直接影响到站内所有高压一次设备的安全
运行。

因此,在试验过程中要严格把关,对试验不合格的设备坚
决不能投运。

试验数据要符合规范、规程以及厂家技术说明书的要求。

对在试验中发现的有争议的问题和试验项目要及时汇报项
目部,以便及时与厂家、监理协商解决。

天气原因将是影响高压试验的一个主要因素,应根据一次设备完成情况及天气情况合理安排高压试验,天气允许时应先安排室外试验项目,使问题得到及时发现。

2.3.4调试施工方法和施工效率估计,潜在问题分析
为保证本工程调试工作质量,公司将派具有丰富调试经验和较高专业理论水平的专业人员负责本工程调试任务。

调试工作除执行《作业指导书》外,还要根据本工程特点编写《继电保护调
试大纲》,《继电保护调试大纲》应对调试内容、试验项目、试验
步骤、操作方法、技术要求等作出具体规定,对所有试验项目作
出正确判断并做好记录。

保护及综合自动化的元件调试可适当提前进行,传动试验可二次等一次,如有需要时,采用断路器模拟装置提前传动回路。

2.3.6特殊工序控制
本工程电气安装施工中母线压接为特殊工序。

a.做好工程性压接培训。

b.施工前根据工程技术参数,编制详细施工技术措施,并
做好工程性压接试验。

c.施工中严格按照施工方法施工。

贵州**企业(集团)公司
金沙茶园35KV变电站项目部
2011 年 6月 20 日。
