2017年一级建造师水利水电工程管理与实务真题一 (11)

2017年一级建造师水利水电工程管理与实务真题一 (11)

2017年一级建造师水利水电工程管理与实务真题一、单项选择题(共20题,每题1分。

每题的备选答案中,只有1个最符合题意)第1题.经纬仪的操作步骤是()A. 照准——整平——对中——读数B. 照准——对中——整平——读数C. 整平——对中——照准——读数D. 对中——整平——照准——读数第2题.尺寸为1.5m×1.0m×0.8m(长×宽×高)的箱体平放在水深为2.8m的水池底面,箱体顶面受到的静水压力为()kN(水的重度取10kN/m3)。

A. 20B. 27C. 30D. 42第3题.渗透系数k的计算公式为:k=QL/AH,式中L表示()A. 通过渗流的土样面积B. 通过渗流的土样高度C. 实测的水头损失D. 实验水压第4题.细度模数为2.0的砂属于()A. 粗砂B. 中砂C. 细砂D. 特细砂第5题.水利水电工程施工导流建筑物级别最高是()级。

A. 1B. 2C. 3D. 4第6题.水闸公路桥T形梁的预应力属于()荷载。

A. 永久作用B. 可变作用C. 偶然作用D. 施工期临时第7题.用浆液灌人岩体裂隙中以提高岩体的整体性和抗变形能力的灌浆称为()灌浆。

A. 接缝B. 固结C. 接触D. 回填第8题.某土坝工程级别为2级,采用黏性土填筑,其设计压实度应为()A. 90%~92%B. 92%~96%C. 96%~98%D. 98%~100%第9题.混凝土面板堆石坝坝体干密度一般用()测定。

A. 灌水法B. 挖坑取样法C. 环刀取样法D. 灌砂法第10题.混凝土重力坝浇筑块成型后的偏差,不应超模板安装允许偏差的()A. 20%~30%B. 30%~40%C. 40%~50%D. 50%~100%第11题.在工程建设实施阶段,依审批权限向主管部门提出主体工程开工申请报告的是()A. 项目法人B. 监理单位C. 施工单位D. 质量监督机构第12题.某施工单位承担一水电站工程项目施工,其中施工单位可以分包的工程项目是()A. 坝体填筑B. 大坝护坡C. 电站厂房D. 尾水渠护坡第13题.某水电站进水口边坡施工中发生质量事故,经调查,事故造成直接经济损失约20万元,处理后不影响工程正常使用和寿命。

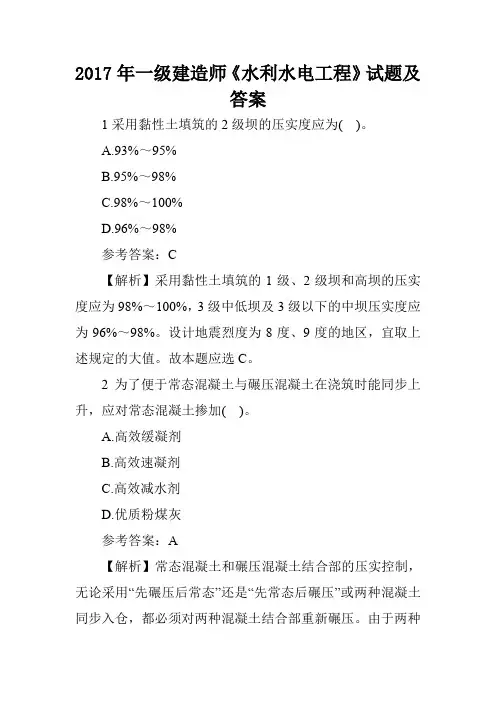

2017年一级建造师《水利水电工程》试题及答案

2017年一级建造师《水利水电工程》试题及答案

2017年一级建造师《水利水电工程》试题及答案1采用黏性土填筑的2级坝的压实度应为()。

A.93%~95%B.95%~98%C.98%~100%D.96%~98%参考答案:C【解析】采用黏性土填筑的1级、2级坝和高坝的压实度应为98%~100%,3级中低坝及3级以下的中坝压实度应为96%~98%。

设计地震烈度为8度、9度的地区,宜取上述规定的大值。

故本题应选C。

2为了便于常态混凝土与碾压混凝土在浇筑时能同步上升,应对常态混凝土掺加()。

A.高效缓凝剂B.高效速凝剂C.高效减水剂D.优质粉煤灰参考答案:A【解析】常态混凝土和碾压混凝土结合部的压实控制,无论采用“先碾压后常态”还是“先常态后碾压”或两种混凝土同步入仓,都必须对两种混凝土结合部重新碾压。

由于两种料的初凝时间相差可达4h,除应注意接缝面外,还应防止常态混凝土水平层面出现冷缝。

应对常态混凝土掺高效缓凝剂,使两种材料初凝时间接近,同处于塑性状态,保持层面同步上升,以保证结合部的质量。

故本题应选A。

3项目法人应当组织编制保证安全生产的措施方案,并自()报相关安全生产监督机构备案。

A.开工报告批准之日起15日内B.开工报告批准之日起30日内C.工程开工之日起15个工作日内D.工程开工之日起30个工作日内参考答案:C【解析】项目法人应当组织编制保证安全生产的措施方案,并自工程开工之日起15个工作日内报有管辖权的水行政主管部门、流域管理机构或者其委托的水利工程建设安全生产监督机构备案。

建设过程中安全生产的情况发生变化时,应当及时对保证安全生产的措施方案进行调整,并报原备案机关。

注意:根据《水利部关于废止和修改部分规章的决定》(水利部令2014年第46号),上文中“自开工报告批准之日起15日内”修改为“工程开工之日起15个工作日内”。

故本题应选C。

4根据《关于加强小型病险水库除险加固项目验收管理的指导意见》(水建管[2013]178号),关于小型病险水库竣工验收的说法,正确的是()。

2017年一级建造师水利水电工程管理与实务(真题及答案解析)

2017年一级建造师水利水电工程管理与实务(真题及答案解析)

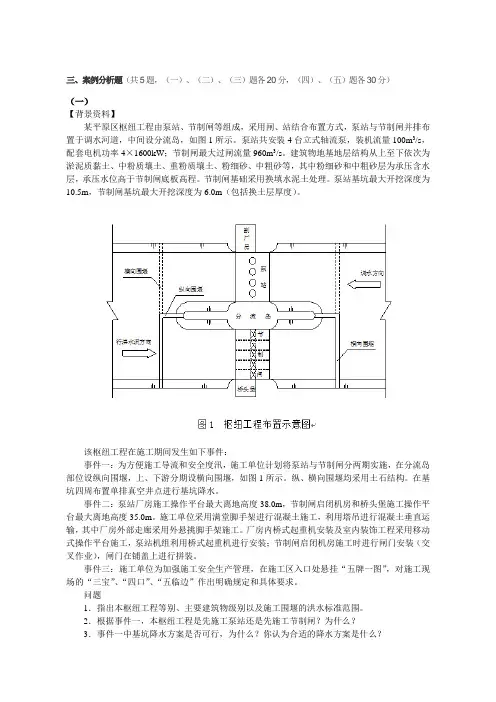

三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)(一)【背景资料】某平原区枢纽工程由泵站、节制闸等组成,采用闸、站结合布置方式,泵站与节制闸并排布置于调水河道,中间设分流岛,如图1所示。

泵站共安装4台立式轴流泵,装机流量100m3/s,配套电机功率4×1600kW;节制闸最大过闸流量960m3/s。

建筑物地基地层结构从上至下依次为淤泥质黏土、中粉质壤土、重粉质壤土、粉细砂、中粗砂等,其中粉细砂和中粗砂层为承压含水层,承压水位高于节制闸底板高程。

节制闸基础采用换填水泥土处理。

泵站基坑最大开挖深度为10.5m,节制闸基坑最大开挖深度为6.0m(包括换土层厚度)。

该枢纽工程在施工期间发生如下事件:事件一:为方便施工导流和安全度汛,施工单位计划将泵站与节制闸分两期实施,在分流岛部位设纵向围堰,上、下游分期设横向围堰,如图1所示。

纵、横向围堰均采用土石结构。

在基坑四周布置单排真空井点进行基坑降水。

事件二:泵站厂房施工操作平台最大离地高度38.0m,节制闸启闭机房和桥头堡施工操作平台最大离地高度35.0m。

施工单位采用满堂脚手架进行混凝土施工,利用塔吊进行混凝土垂直运输,其中厂房外部走廊采用外悬挑脚手架施工。

厂房内桥式起重机安装及室内装饰工程采用移动式操作平台施工,泵站机组利用桥式起重机进行安装;节制闸启闭机房施工时进行闸门安装(交叉作业),闸门在铺盖上进行拼装。

事件三:施工单位为加强施工安全生产管理,在施工区入口处悬挂“五牌一图”,对施工现场的“三宝”、“四口”、“五临边”作出明确规定和具体要求。

问题1.指出本枢纽工程等别、主要建筑物级别以及施工围堰的洪水标准范围。

2.根据事件一,本枢纽工程是先施工泵站还是先施工节制闸?为什么?3.事件一中基坑降水方案是否可行,为什么?你认为合适的降水方案是什么?4.根据事件二的施工方案以及工程总体布置,指出本工程施工现场可能存在的重大危险源(部位或作业)。

2017一级水利实务真题与答案

2017一级水利实务真题与答案

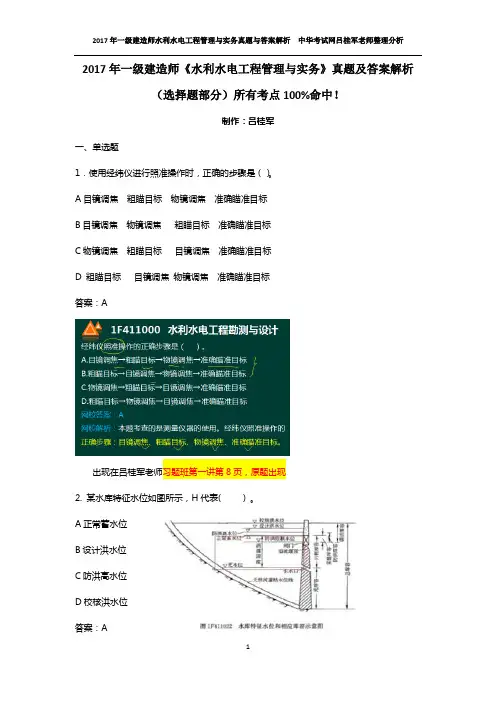

2017年一级建造师《水利水电工程管理与实务》真题及答案解析(选择题部分)所有考点100%命中!制作:吕桂军一、单选题1.使用经纬仪进行照准操作时,正确的步骤是()。

A目镜调焦粗瞄目标物镜调焦准确瞄准目标B目镜调焦物镜调焦粗瞄目标准确瞄准目标C物镜调焦粗瞄目标目镜调焦准确瞄准目标D 粗瞄目标目镜调焦物镜调焦准确瞄准目标答案:A出现在吕桂军老师习题班第一讲第8页,原题出现2.某水库特征水位如图所示,H代表( ) 。

A正常蓄水位B设计洪水位C防洪高水位D校核洪水位答案:A出现在吕桂军老师精讲班1F411000 水利水电工程勘测与设计(四)第34页。

考概念。

3. 在渗流作用下非粘性土体内颗粒群同时发生移动的现象称为()。

A管涌B流土C接触冲刷D接触流失答案:B出现在吕桂军老师精讲班1F411000 水利水电工程勘测与设计(七)第17页。

考概念。

4.截流方法中属于戗堤法截流的是()。

A水力冲填截流B定向爆破截流C浮云结构截流D立堵截流答案:D出现在吕桂军老师精讲班1F412010 施工导流与截流(一)第17页。

考概念。

5.下列地基处理方法中,对软基和岩基均适用的方法是()。

A旋喷法B排水法C挤实法D灌浆法答案:D出现在吕桂军老师精讲班1F413000 地基基础与灌浆(一)第7页。

书上没有说明,但录像里讲解了,可参考录像。

6.工程施工中,将土石共分为16级,其中岩石分( )级。

A6 B8 C10 D12答案:D出现在吕桂军老师精讲班1F414000 土石方工程(一)第2、5页。

考概念。

7.施工时,砂砾石的填筑标准应以( )作为设计控制指标。

A压实度B最优含水率C最大干密度D相对密度答案:D出现在吕桂军老师精讲班1F415000 土石坝工程(一)第25页。

考概念,送分题。

8.能力为2万m3/月的混凝土拌和系统,其规模属于()。

A大(1)型B大(2)型C中型D小型答案:C出现在吕桂军老师精讲班1F416010 混凝土坝工程(二)第1页。

一建《水利》真题及参考答案.doc

一建《水利》真题及参考答案.doc

2017 年一级建造师《水利水电工程处理与实务》真题及答案解析一、单项选择题 ( 共 2 题,每题 1 分。

每题的备选项中,有 1 个最契合题意 )1. 运用经纬仪进行照准操作时,正确的进程是()。

A 目镜调焦粗瞄方针物镜调焦精确瞄准方针B 目镜调焦物镜调焦粗瞄方针精确瞄准方针C物镜调焦粗瞄方针目镜调焦精确瞄准方针D粗瞄方针目镜调焦物镜调焦精确瞄准方针【名师解析】:A2. 某水库特征水位如图所示,H 代表()。

A 正常蓄水位 B规划洪水位 C防洪高水位 D校核洪水位【名师解析】:A3. 在渗流效果下非粘性土体内颗粒群一起产生移动的现象称为()A 管涌B 流土 C触摸冲刷 D触摸丢失【名师解析】:B4. 截流办法中归于戗堤法截流的是()。

A 水力冲填截流B 定向爆炸截流 C浮云结构截流 D立堵截流【名师解析】:D5. 下列地基处理办法中,对软基和岩基均适用的办法是()A 旋喷法 B排水法 C挤实法 D灌浆法【名师解析】:D6. 工程施工中,将土石共分为 16 级,其间岩石分()级。

A6 B8 C10 D12【名师解析】:D7. 施工时,砂砾石的填筑规范应以()作为规划操控方针。

A 压实度B 最优含水率 C最大干密度 D相对密度【名师解析】:D8. 才能为 2 万 m3/ 月的混凝土寡廉鲜耻体系,其规划归于()。

A 大(1) 型B 大(2) 型 C中型 D小型【名师解析】:C9. 混凝土坝的施工质量检测办法中归于物理监测的是()A 钻孔压水实验B 假公济私红外线检测弹模 C钻孔灌桩实验 D在混凝土浇筑中埋设测缝计监测裂缝【名师解析】:B10. 水闸初次安全判定应在竣工查验后 5 年内进行,今后应每()年进行一次全面安全判定。

A5 B 10 C15D 20【名师解析】:B11. 依据《水利部关于调整水利工程光芒项目施工预备开工条件的告诉》(水建管【 2017】177 号),不属于施工预备条件的是()A 可行性研究陈述己赞同B 环境影响点评文件己赞同 C处理施工报建 D年度水利出资计划下达【名师解析】:C12. 依据《关于水利工程光芒项目代建制处理的辅导定见》(水建管 [2015]91 号),拟施行代建制的项目应在()阶段前选定代建单位。

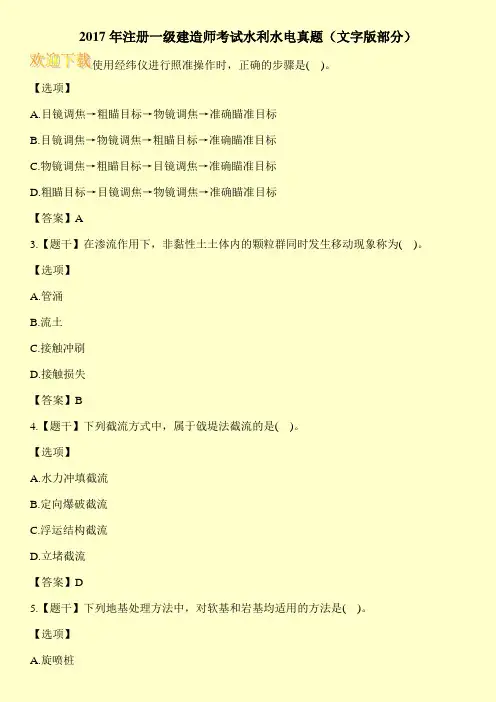

2017年注册一级建造师考试水利水电真题(文字版部分)

2017年注册一级建造师考试水利水电真题(文字版部分)

2017年注册一级建造师考试水利水电真题(文字版部分)使用经纬仪进行照准操作时,正确的步骤是()。

【选项】
A.目镜调焦→粗瞄目标→物镜调焦→准确瞄准目标
B.目镜调焦→物镜调焦→粗瞄目标→准确瞄准目标
C.物镜调焦→粗瞄目标→目镜调焦→准确瞄准目标
D.粗瞄目标→目镜调焦→物镜调焦→准确瞄准目标
【答案】A
3.【题干】在渗流作用下,非黏性土土体内的颗粒群同时发生移动现象称为()。

【选项】
A.管涌
B.流土
C.接触冲刷
D.接触损失
【答案】B
4.【题干】下列截流方式中,属于戗堤法截流的是()。

【选项】
A.水力冲填截流
B.定向爆破截流
C.浮运结构截流
D.立堵截流
【答案】D
5.【题干】下列地基处理方法中,对软基和岩基均适用的方法是()。

【选项】
A.旋喷桩。

2017年一级建造师水利水电工程管理与实务真题一 (2)

2017年一级建造师水利水电工程管理与实务真题一 (2)

2017年一级建造师《水利水电工程管理与实务》考点测试题一一、单项选择题(共20题,每题1分。

每题的备选答案中,只有1个最符合题意)第1题. 水利水电工程的永久性次要建筑物的级别,划分为()级。

A. 三B. 四C. 五D. 六第2题. 我国现行的高程起算的统一基准是()。

A. 1956年黄海高程系B. 1985国家高程基准C. 废黄河高程系D. 1985年黄海高程系第3题. 既可用于地上,也可用于地下或水中建筑物的胶凝材料是()。

A. 硅酸盐水泥B. 石灰C. 石膏D. 水玻璃第4题. 某点沿铅垂线方向到大地水准面的距离,称为该点的()。

A. 绝对高程B. 相对高程C. 假定高程D. 高差第5题. 在渗透系数测定实验中,实测的流量为Q、通过渗流的土样横断面面积为A、通过渗流的土样高度为L、实测的水头损失为H。

则对于土体的渗透系数k,相关参数关系为()。

A. 与Q、A成正比;与L、H成反比B. 与Q、L成正比;与A、H成反比C. 与Q、H成正比;与L、A成反比D. 与A、L成正比;与Q、H成反比第6题.《水利水电工程等级划分及洪水标准》Sl。

252-2000规定,水利水电工程根据其工程规模、效益以及在国民经济中的重要性,划分为()等。

A. 三B. 四C. 五D. 六第7题. 闸后、跌水、泄水、水轮机中的水流均为()。

A. 均匀流B. 渐变流C. 紊流D. 层流第8题. 在大地测量、城市和矿山控制测量、建筑物变形测量、水下地形测量等方面得到广泛应用的是()。

A. 全站仪B. 电磁波测距仪C. 全球定位系统D. 经纬仪第9题. 混凝土坝坝基所受的渗透压力大小与()成正比。

A. 上游水深B. 下游水深C. 上、下游水位差D. 坝高第10题. 对于挡水建筑物有时将坝轴线布置成折线,其主要考虑的理由是()。

A. 可使坝轴线最短B. 可使坝身体积最小C. 对建筑物的受力状态有利D. 受地质和地形条件的限制第11题. 采用视准线监测的围堰变形点,其偏离视准线的距离不应大于()rnm。

2017年一级建造师水利水电工程管理与实务(真题及答案解析)

2017年一级建造师水利水电工程管理与实务(真题及答案解析)

三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)(一)【背景资料】某平原区枢纽工程由泵站、节制闸等组成,采用闸、站结合布置方式,泵站与节制闸并排布置于调水河道,中间设分流岛,如图1所示。

泵站共安装4台立式轴流泵,装机流量100m3/s,配套电机功率4×1600kW;节制闸最大过闸流量960m3/s。

建筑物地基地层结构从上至下依次为淤泥质黏土、中粉质壤土、重粉质壤土、粉细砂、中粗砂等,其中粉细砂和中粗砂层为承压含水层,承压水位高于节制闸底板高程。

节制闸基础采用换填水泥土处理。

泵站基坑最大开挖深度为10.5m,节制闸基坑最大开挖深度为6.0m(包括换土层厚度)。

该枢纽工程在施工期间发生如下事件:事件一:为方便施工导流和安全度汛,施工单位计划将泵站与节制闸分两期实施,在分流岛部位设纵向围堰,上、下游分期设横向围堰,如图1所示。

纵、横向围堰均采用土石结构。

在基坑四周布置单排真空井点进行基坑降水。

事件二:泵站厂房施工操作平台最大离地高度38.0m,节制闸启闭机房和桥头堡施工操作平台最大离地高度35.0m。

施工单位采用满堂脚手架进行混凝土施工,利用塔吊进行混凝土垂直运输,其中厂房外部走廊采用外悬挑脚手架施工。

厂房内桥式起重机安装及室内装饰工程采用移动式操作平台施工,泵站机组利用桥式起重机进行安装;节制闸启闭机房施工时进行闸门安装(交叉作业),闸门在铺盖上进行拼装。

事件三:施工单位为加强施工安全生产管理,在施工区入口处悬挂“五牌一图”,对施工现场的“三宝”、“四口”、“五临边”作出明确规定和具体要求。

问题1.指出本枢纽工程等别、主要建筑物级别以及施工围堰的洪水标准范围。

2.根据事件一,本枢纽工程是先施工泵站还是先施工节制闸?为什么?3.事件一中基坑降水方案是否可行,为什么?你认为合适的降水方案是什么?4.根据事件二的施工方案以及工程总体布置,指出本工程施工现场可能存在的重大危险源(部位或作业)。

2017年一级建造师水利水电工程管理与实务真题一 (1)

2017年一级建造师水利水电工程管理与实务真题一 (1)

2017年一级建造师水利水电工程管理与实务真题一一、单项选择题(共20题,每题1分。

每题的备选答案中,只有1个最符合题意)第1题.混凝土坝坝底承受的渗透压力大小与()成正比。

A. 上游水深B. 下游水深C. 上、下游水头差D. 坝高第2题.根据测量误差的分析,由于观测者受到干扰造成的误差属于()A. 系统误差B. 偶然误差C. 粗差D. 限差第3题.拱坝在校核洪水位承受的波浪压力属于()作用荷载。

A. 永久B. 基本C. 可变D. 偶然第4题.下列导流方式中,属于混凝土坝分段围堰法导流方式的是()导流。

A. 明渠B. 隧洞C. 涵管D. 底孔第5题.适用于均质土坝坝体灌浆的是()灌浆。

A. 帷幕B. 充填C. 固结D. 回填第6题.水利工程大型采石场开采宜用()爆破法。

A. 浅孔B. 深孔C. 洞室D. 预裂第7题.土坝黏性土填筑的设计控制指标包括最优含水率和()A. 压实度B. 密实度C. 最大干密度D. 相对密实度第8题.下列受弯构件的钢筋接头方式中,同一截面钢筋接头面积占受力钢筋总面积的百分率不符合规范规定的是A. 闪光对焊,受拉区42%B. 绑扎,受拉区40%C. 绑扎,受压区45%D. 机械连接,受拉区38%第9题.VC值是评价碾压混凝土()的指标。

A. 湿密度B. 干湿度C. 压实度D. 均匀性第10题.过闸流量为4000m3/s的拦河水闸规模为()型。

A. 大(1)B. 大(2)C. 中D. 小第11题.在坠落高度基准面以上10m处的施工作业属于()级高处作业。

A. 一B. 二C. 三D. 特第12题.水利工程建设稽察的重点是工程()A. 质量B. 进度C. 投资D. 效益第13题.经评审的最低投标价法与综合评估法的区别之一是()评审标准不同。

A. 形式B. 资格C. 响应性D. 项目管理机构第14题.根据《水利工程质量监督管理规定》,质量监督机构的兼职质量监督员可来自承担该工程任务的()单位。

2017一建《水利水电》真题及答案(完整版)

2017一建《水利水电》真题及答案(完整版)

C.10 D.12 答案:D 7、土石坝填筑施工时,砂砾石的填筑标准应以()作为设计控制指标。 A.压实度 B.最优含水率 C.最大干密度 D.相对密度 答案:D 8、生产能力为 2 万 m3/月的混凝土拌合系统,其规模属于()。 A.大(1)型 B.大(2)型 C.中型 D.小型 答案:C 9、混凝土坝的施工质量检测方法中,属于物理监测的是()。 A.钻孔压水试验 B.釆用红外线检测弹模 C.钻孔灌桩试验 D 在混凝土筑中埋设测计监测裂缝 答案:B
A 一般事故 B.较大事故 C.重大事故 D.特大事故 答案:B 16、根据《水利水电建设工程验收规程》SL23-2008,若工程建设项目不能按期进行竣工验收的,经竣工验收 主持单位同意,可适当延长期限,最长可延期()个月。 A.12 B.6 C.4 D.3 答案:B 17、根据《水电工程验收管理办法》(国能新能[2015]426 号),枢纽工程专项验收由()负责。 A.项目法人 B.监理单位 C.省级人民政府能源主管部门爭 D.国家能源局 答案:C 18、根据《水利工程营业税改增值税计价依据调整办法》(办水总[2016]132 号),税金指应计入建筑安装工 程费用内的增值稅销项积额,税率为()。 A.7% B.11% C.15% D.20% 答案:B 19、根据《水利水电工程施工通用安全技术规程》SL398-2007 规定,对从事尘、毒、嗓声等职业危害的人员 应进行()职业体检。 A.每季一次 B.每半年一次
10.水闸首次安全鉴定应在竣工验收后 5 年进行,以后每隔()年进行一次全面安全鉴定。 A.3 B.5 C.7 D.10 答案:D 11、根据《水利部关于调整水利工程建设项目施工准备开工条件得通知》(水建管[2017]177 号),不属于施
工准备条件的是()。 A.可行性研究报告已批 B.环境影响评价文件已批准 C.办理施工报建 D.年度水利投资计划下达 答案:C 12、根据《关于水利工程建设项目代建制管项目应在() 阶段前选定代建单位. A.施工准备 B.开工建设 C.可行性研究报告 D.主体开工 答案:A 13、根据水利水利《水利工程施工转包违法分包等违去行为认定管理暂行办法》(水建管[2016]420 号),, 承包人未设立现场管理机构的属于()。 A.转包 B.违法分包 C.出借资质 D.借用资质 答案:A 14、根据《水利部关于废止和修改部分规章的决定》(水利部令 2014 年第 46 号),项目法人应自()内将保 证安全生产的措施方案报有关部门备案。 A.开工报告批准之日起 10 个工作日 B.工程开工之日起 10 个工作日 C.开工报告批准之日起 15 个工作日 D.工程开工之日起 15 个工作日 答案:D 15、根据《水电建设工程质量管理暂行办法》(电水农[1997]220 号文),下列事故中由项目法人负责组织专 家组进行调查的是()。

2017年内蒙古一级建造师考试真题卷(4)《水利水电工程》

2017年内蒙古一级建造师考试真题卷(4)《水利水电工程》

2017年内蒙古一级建造师考试真题卷(4)《水利水电工程》•本卷共分为1大题50小题,作答时刻为180分钟,总分100分,60分及格。

一、单项选择题(共50题,每题2分。

每题的备选项中,只要一个最契合题意)1.综合使用的水利枢纽工程归于__。

A.公益性工程B.准公益性工程C.经营性工程D.类经营性工程参考答案:B2.项目法人要依照赞同的建造文件,充分发挥建造处理的主导作用,和谐规划、监理、施工以及当地等方面的联系,施行__。

A.统一处理B.分级处理C.方针处理D.效益处理参考答案:C3.竣工查验有必要有水利水电工程__的工程质量判定陈述,竣工查验委员会在其根底上判定工程质量等级。

A.监理单位B.质量监督组织C.检测单位D.水行政主管部分参考答案:B4.单元工程优秀质量等级判定规范之一是:关于土建工程,答应误差项目总检测点中应有__以上测点在相应的答应误差质量规范范围内。

A.50%B.70%C.85%D.90%参考答案:D5.概算静态总投资超越可行性研究陈述相应预算静态总投资__以下时,有必要对工程改变内容和添加投资提出专题剖析陈述。

A.5%B.896C.10%D.15%参考答案:D6.砂砾坝体填筑单元工程中规范项目之一是:坝体填筑有必要在前一填筑层查验合格后进行。

这一项目称为__。

A.确保项目B.根本项目C.答应误差项目D.实验项目参考答案:A7.水利工程建造项目竣工决算应包含__全过程的悉数时刻悉数实践支出费用。

A.从开工陈述到竣工陈述B.从筹建到竣工查验C.从开工到竣工查验D.从开工到项目后点评参考答案:B8.依据GF--2000---0208《水利水电工程施工合同和招标文件演示文本》,下列合同文件中处于最优先解说权的是__。

A.招标报价书B.专用合同条款C.通用合同条款D.技能条款参考答案:A9.__是工程完结建造方针的标志,是全面查核建造效果、查验规划和工程质量的重要过程。

A.开端竣工查验B.竣工查验C.竣工查验D.单位工程查验参考答案:B10.网络方案的工期优化是指__。

一建【水利实务】2017年真题与解析

一建【水利实务】2017年真题与解析

D. 对质量有怀疑的水泥
水应考虑的因素有 ( )。
A. 施工弃水量
B. 围堰渗水量
C. 堰身含水量
D. 基坑积水量
E. 可能的降水量
24. 骨料开采量确定的依据主要有 ( )。
A. 骨料的运输能力
B. 骨料的需要量
C. 混凝土浇筑强度
答 同约定工期为 9 个月 ( 每月按 30 天计算,下同 ),2015 年 10 月 1 日开工。承包人编制并
经监理人同意的进度计划如图所示:

发包人要求承包人采取赶工措施,保证工程按合同要求的工期目标完成,承包了确定了工
期优化方案:
(1) 原堤防加固,按增加费用最小原则进行工期优化,相应的工期优化,费用关系见下表:
证及特种作业人员持证上岗等情况进行核查。
事件二:工程开工前,施工单位根据《水电水利工程施工重大危险源辨识及评价导则》
(DL/T5274—2012),对各单位工程的重大危险源分别进行了辨识和评价,通过作业条件危 答 险性评价,部分单位工程危险性大小值及事故可能造成的人员伤亡、数量和财产损失情况
如下:
主坝:危险性大小值 D 为 240,可能造成 10—20 人死亡,直接经济损失,2000— 题
(4) 混凝土浇筑采用塔式起重机进行垂直运输,每次混凝土运输量不超过 6m3,并要求 风力超过 7 级暂停施工。
问题】 1. 指出本水库枢纽工程的等别、电站主要建筑物和临时建筑物的级别,以及本工程施 工项目负责人应具有的建造师级别。
密 2. 根据《水利工程建设安全生产管理规定》( 水利部令第 26 号 ) 和《水利工程施工
A. 管涌
B. 流土
C. 接触冲刷
D. 接触损失
4. 下列截流方式中,属于戗堤法截流的是 ( )。

2017年一级建造师考试水利水电模考卷

2017年一级建造师考试水利水电模考卷

2017年一级建造师考试水利水电模考卷一、单项选择题(共20题,每题1分。

每题的备选答案中,只有一个最符合题意)1[单选题] 国家对水工程建设移民实行开发性移民方针的原则是( )。

A.专业规划与区域规划相结合B.前期补偿、补助与后期扶持相结合C.一次性补偿与后期补助相结合D.成立移民发展资金与扶持相结合参考答案:B2[单选题] 根据《水利建筑工程预算定额》,混凝土拌制定额均以( )计算。

A.混凝土中间量B.混凝土最终量C.混凝土半成品量D.混凝土成品量参考答案:C3[单选题] 洪泛区、蓄滞洪区和防洪保护区的范围在( )中划定。

A.区域规划B.水资源综合规划C.防洪规划D.流域规划参考答案:C4[单选题] 为防止碾压混凝土浇筑层顶面出现裂缝,通常采用的方法是( )。

A.延长层间养护时间B.缩短层间养护时间C.延长层间间歇时间D.缩短层间间歇时间参考答案:D5[单选题] 将集中基坑积水的汇水排出围堰外的泵站中,水泵应选用( )。

A.大容量中高水头水泵B.小容量中高水头水泵C.小容量中低水头水泵D.大容量中低水头水泵参考答案:A6[单选题] 单位工程验收的成果是( )。

A.单位工程验收鉴定书B.单位工程验收签证C.单位工程验收报告D.单位工程验收证明书参考答案:A7[单选题] 大中型水利水电工程建设土地补偿费和安置补助费的总和不得超过土地被征收前3年平均年产值的( )倍。

A.15B.20C.30D.36参考答案:C8[单选题] 水电站的最后一台(次)机组启动验收由( )主持。

A.竣工验收主持单位或其委托单位B.验收委员会可委托项目法人C.项目法人D.主管部门委托项目法人参考答案:A9[单选题] 根据《水利水电建设工程验收规程》SL223—2008的规定,下列验收,属于法人验收的是( )。

A.单位工程验收B.阶段验收C.竣工验收D.专项验收参考答案:A10[单选题] 在施工合同履行过程中,发生以下情形可不进行变更的是( )。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2017年一级建造师考试《水利水电》真题及答案一、单选选择题(共20题,每题1分。

每题的备选项中,只有1个最符合题意)1.使用经纬仪进行照准操作时,正确的步骤是()。

A.目镜调焦→粗瞄目标→物镜调焦→准确瞄准目标B.目镜调焦→物镜调焦→粗瞄目标→准确瞄准目标C.物镜调焦→粗瞄目标→目镜调焦→准确瞄准目标D.粗瞄目标→目镜调焦→物镜调焦→准确瞄准目标答案:A2.某水库特征水位示意图如下,h是指()。

A.正常蓄水位B.设计洪水位C.防洪高水位D.校核洪水位答案:A3、在渗流作用下,非黏性土土体内的颗粒群同时发生移动的现象称为()。

A.管涌B.流土C.接触冲刷D.接触损失答案:B4、下列截流方式中,属于戗堤法截流的是()。

A.水力冲填截流B.定向爆破截流C.浮运结构截流D.立堵截流答案:D5、下列地基处理方法中,对软基和岩基均适用的方法是()。

A.旋喷桩B.排水法C.挤实法D.灌浆法答案:D6、水利水电工程施工中,将土石共分为16级,其中岩石分()级。

A.6B.8C.10D.12答案:D7、土石坝填筑施工时,砂砾石的填筑标准应以()作为设计控制指标。

A.压实度B.最优含水率C.最大干密度D.相对密度答案:D8、生产能力为2万m³/月的混凝土拌合系统,其规模属于()。

A.大(1)型B.大(2)型C.中型D.小型答案:C9、混凝土坝的施工质量检测方法中,属于物理监测的是()。

A.钻孔压水试验B.釆用红外线检测弹模C.钻孔灌桩试验D在混凝土筑中埋设测计监测裂缝答案:B10、水闸首次安全鉴定应在竣工验收后5年进行,以后每隔()年进行一次全面安全鉴定。

A.3B.5C.7D.10答案:D11、根据《水利部关于调整水利工程建设项目施工准备开工条件的通知》(水建管[2017]177号),不属于施工准备条件的是()。

A.可行性研究报告已批B.环境影响评价文件已批准C.办理施工报建D.年度水利投资计划下达答案:C12、根据《关于水利工程建设项目代建制管理的指导意见》(水建管[2015]91号),拟实施代建制项目应在()阶段前选定代建单位。

A.施工准备B.开工建设C.可行性研究报告D.主体开工答案:A13、根据《水利工程施工转包违法分包等违法行为认定管理暂行办法》(水建管[2016]420号),承包人未设立现场管理机构的属于()。

A.转包B.违法分包C.出借资质D.借用资质答案:A14、根据《水利部关于废止和修改部分规章的决定》(水利部令2014年第46号),项目法人应自()内将保证安全生产的措施方案报有关部门备案。

A.开工报告批准之日起10个工作日B.工程开工之日起10个工作日C.开工报告批准之日起15个工作日D.工程开工之日起15个工作日答案:D15、根据《水电建设工程质量管理暂行办法》(电水农[1997]220号文),下列事故中由项目法人负责组织专家组进行调查的是()。

A一般事故B.较大事故C.重大事故D.特大事故答案:B16、根据《水利水电建设工程验收规程》SL23-2008,若工程建设项目不能按期进行竣工验收的,经竣工验收主持单位同意,可适当延长期限,最长可延期()个月。

A.12B.6C.4D.3答案:B17、根据《水电工程验收管理办法》(国能新能[2015]426号),枢纽工程专项验收由()负责。

A.项目法人B.监理单位C.省级人民政府能源主管部门D.国家能源局答案:C18、根据《水利工程营业税改增值税计价依据调整办法》(办水总[2016]132号),税金指应计入建筑安装工程费用内的增值稅销项税额,税率为()。

A.7%B.11%C.15%D.20%答案:B19、根据《水利水电工程施工通用安全技术规程》SL398-2007规定,对从事尘、毒、嗓声等职业危害的人员应进行()职业体检。

A.每季一次B.每半年一次C.每年一次D.每两年一次答案:C20、下列水利水电工程注册建造师施工管理签章文件中,属于进度管理文件的是()。

A.施工组织设计报审表B.复工申请表C.变更申请表D.施工月报表答案:B二、多项选择题(共10题,每题2分。

每题的备选项中,有2个或2个以上符合题意,至少有1个错项。

错选,本题不得分;少选,所选的每个选项得0.5分)21、确定临时性水工建筑物的级别应考虑的因素主要有()。

A.临时建筑物的结构形式B.保护对象的重要性C.临时建筑物的规模D.使用年限E.失事后果答案:BCDE22、下列用于水利工程施工的水泥,须按规定经过复试并按复试结果使用的有()。

A.进口水泥B.存储2个月的普通水泥C.存储2个月的快硬水泥D.对质量有怀疑的水泥E.用于承重结构工程且无出厂证明的水泥答案:ACDE23、基坑排水技术中,初期排水应考虑的因素有()。

A.施工弃水量B.围堰渗水量C.堰身含水量D.基坑积水量E.可能的降水量答案:BCDE24、骨料开采量确定的依据主要有()。

A.骨料的运输能力B.骨料的需要量C.混凝土浇筑强度D.开挖料的可利用量E.骨料的拌合能力答案:BD25、下列混凝土温控措施中,能减少混凝土发热量的措施有()。

A.对骨料进行预冷B.采用低流态干硬性贫混凝土C.增大骨料粒径D.大量掺粉煤灰E.采用高效减水剂答案:BCDE26、根据《水利建设项目后评价管理办法(试行)》(水规计[2010]51号),项目后评价中的过程评价包括()等内容。

A.社会影响评价B.环境影响评价C.财务评价D.运行管理评价E.建设实施评价答案:DE27、根据《水利工程建设项目管理暂行规定》(水建[1995]28号),水利工程项目建设实行()等制度。

A.项目法人责任制B.招标投标制C.建设监理制D.代建制E.PPP制答案:ABC28、根据《水电建设工程质量管理暂行办法》(电水农[1997]220号),下列检查中,不属于“三级检查制度”规定检查内容的有()。

A.班组初检B.监理员抽检C.作业队复检D.监理单位终检E.项目部终检答案:BD29、根据《关于全面推行河长制的意见》,各级河长的职责主要有()。

A.水资源保护B.牵头整治围垦湖泊C.编制防洪规划D.水环境治理E.水污染防治答案:ABDE30、根据《关于清理规范工程建设领域保证金的通知》(国办发[2016]49号),建筑业企业在工程建设中需缴纳的保证金有()。

A.投标保证金B.履约保证金C.工程质量保证金D.信用保证金E.农民工工资保证金答案:ABCE三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)案例一背景资料某水库枢纽工程有主坝、副坝、溢洪道、电站及灌溉引水隧洞等建筑物组成,水库总库容5.84x108m3,电站装机容量6.0MW,主坝为粘土心墙土石坝最大坝高90.3米,灌溉引水洞引水流量45m3/s,溢洪道控制段共5孔,每孔净宽15米,工程施工过程中发生如下事件:事件一:为加强工程施工安全生产管理,根据《水利工程施工安全管理导则》(SL721-2015)等有关规定,项目法人组织制定了安全目标管理制度,安全设施“三同时”管理制度等多项安全生产管理制度,并对施工单位安全生产许可证,三类人员安全生产考核合格证及特种作业人员持证上岗等情况进行核查。

事件二:工程开工前,施工单位根据《水电水利工程施工重大危险源辨识及评价导则》(DL/T5274-2012),对各单位工程的重大危险源分别进行了辨识和评价,通过作业条件危险性评价,部分单位工程危险性大小值及事故可能造成的人员伤亡、数量和财产损失情况如下:主坝:危险性大小值D为240,可能造成10-20人死亡,直接经济损失,2000-3000万元;副坝:危险性大小值D为120,可能造成1-2人死亡,直接经济损失,200-300万元;溢洪道:危险性大小值D为270,可能造成3-5人死亡,直接经济损失,300-400万;引水洞:危险性大小值D为540,可能造成1-2人死亡,直接经济损失,1000-1500万元;事件三:电站基坑开挖前,施工单位编制了施工措施计划部分内容如下:(1)施工用电有系统电网接入,现场安装变压器一台;(2)基坑采用明挖施工,开挖深度9.5米,下部岩石采用爆破作业,规定每次装药量不得大于50kg,雷雨天气禁止爆破作业;(3)电站厂房墩墙采用落地式式钢管脚手架施工,墩墙最大高度26m;(4)混凝土浇筑采用塔式起重机进行垂直运输,每次混凝土运输量不超过6m3,并要求风力超过7级暂停施工。

问题:1.指出本水库枢纽工程的等别、电站主要建筑物和临时建筑物的级别,以及本工程施工项目负责人应具有的建造师级别。

2.根据《水利工程建设安全生产管理规定》(水利部令第26号)和《水利工程施工安全管理导则》(SL721-2015),说明事件一中“三类人员”和“三同时”所代表的具体内容。

3.根据《水电水利工程施工重大危险源辨识及评价导则》(DL/T5274-2012),依据事故可能造成人员伤亡数量及财产损失情况,重大危险源共划分为几级。

根据事件二的评价结果分别说明主坝、副坝、溢洪道、引水洞单位工程的重大危险源级别。

4.根据《水电水利工程施工重大危险源辨识及评价导则》(DL/T5274-2012),在事件三涉及的生产、施工作业中,宜列入重大危险源重点评价对象的有哪些。

参考答案:1.水库枢纽工程的等别为II等;电站主要建筑物级别为2级;临时建筑物的级别为4级;施工项目负责人应具有水利水电工程专业注册一级建造师。

2.三类人员:施工单位主要负责人、项目负责人及专职安全生产管理人员;三同时:安全设施与主体工程同时设计、同时施工、同时投产使用。

3.分为一级重大危险源、二级重大危险源、三级重大危险源以及四级重大危险源等4级;主坝二级重大危险源;;副坝四级重大危险源;溢洪道三级重大危险源;引水洞三级重大危险源。

4. 施工现场临时用电,基坑支护与降水、土方和石方开挖、模板、起重吊装、脚手架、拆除爆破、围堰等。

案例二背景资料某河道整治工程的主要施工内容有河道疏浚、原堤防加固、新堤防填筑等。

承包人依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同,合同约定工期为9个月(每月按30天计算,下同),2015年10月1日开工。

承包人编制并经监理人同意的进度计划如图所示:本工程施工中,发生如下事件:事件一:工程如期开工,但因征地未按期完成,导致临时交通道路推迟20天完成。

发包人要求承包人采取赶工措施,保证工程按合同要求的工期目标完成,承包了确定了工期优化方案:(1)原堤防加固,按增加费用最小原则进行工期优化,相应的工期优化,费用关系见下表:代码工作名称计划时间(天)最短时间(天)费用增加率(万元/天)C 原堤清基30 30D 堤身加高培厚70 65 2.6E 原堤砌石护坡60 58 2.4F 重建堤顶道路60 45 2.8(2)新堤填筑,采用增加部分关键工作的施工班组,组织平行施工优化工期,计划调整费用增加情况见下表:代码工作名称计划时间(天)紧前工作增加费用(万元)G 新堤清基35H1 新堤身填筑I 80 G 25H2 新堤身填筑II 30 GJ1 新建混凝土护坡I 40 H1 22J2 新建混凝土护坡II 20 H2K 新建堤顶道路55 J1,J2(3)河道疏浚,计划于2015年12月1日开始项目部按优化措施编制调整后的进度计划及赶工措施报告,并上报监理人批准。
