XX师范大学大学生公寓9号楼脚手架工程施工方案(精)

合集下载

脚手架工程施工方案(完整版)

脚手架工程施工方案(完整版)

脚手架工程施工方案(完整版)一、工程概况本工程为脚手架工程施工项目,位于XX市XX区,主要包括住宅楼、办公楼及商业配套设施的建设。

工程占地面积约XX平方米,总建筑面积约XX平方米。

工程结构类型为框架剪力墙结构,建筑物高度XX米,地上XX层,地下XX 层。

根据工程特点,为确保施工安全和提高施工效率,本次施工采用落地式双排钢管外脚手架。

二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织项目相关人员学习国家及地方相关脚手架施工标准、规范,了解工程特点及施工要求。

2. 编制详细的施工方案,明确施工工艺、施工顺序、技术要求等。

3. 对施工人员进行技术交底,确保施工人员熟悉施工方案及操作规程。

4. 制定施工过程中质量、安全、环保等方面的管理制度。

(二)、物资准备工作1. 根据工程量及施工进度计划,编制主要材料需用量计划,包括钢管、扣件、脚手板、安全网等。

2. 采购符合国家标准和行业规定的材料,确保材料质量。

3. 对进场材料进行验收,合格后方可投入使用。

4. 建立材料管理制度,确保材料供应及时、合理、节约。

1. 钢管:总需用量约为XX吨,根据施工进度分批次进场。

2. 扣件:总需用量约为XX万个,按照脚手架搭设进度进行供应。

3. 脚手板:总需用量约为XX平方米,选用符合国家标准的合格产品。

4. 安全网:总需用量约为XX平方米,确保施工过程中的安全防护。

5. 其他材料:包括钢丝绳、卡扣、安全带等,按照实际需求进行采购。

三、一般规定1. 本工程施工应严格遵守国家和地方的相关法律法规,以及《建筑施工安全生产管理条例》、《建筑施工脚手架安全技术规范》等标准规范。

2. 脚手架施工前,必须对施工人员进行安全技术培训,确保施工人员掌握脚手架搭设、使用、拆除的安全操作规程。

3. 脚手架搭设过程中,应定期进行安全检查,发现问题及时整改,确保脚手架工程的安全。

4. 脚手架工程必须由具备相应资质的单位施工,施工人员应具备相应的职业资格证书。

脚手架施工方案(3篇)

脚手架施工方案(3篇)

第1篇一、前言脚手架作为一种临时性建筑设施,广泛应用于建筑施工、装修、拆除等工程中。

为了确保施工安全和质量,制定一套科学、合理的脚手架施工方案至关重要。

本方案针对某建筑工程脚手架施工进行详细规划,旨在为施工人员提供安全、高效的工作环境。

二、工程概况1. 工程名称:某住宅楼建筑工程2. 工程地点:某市某区某街道3. 工程规模:建筑面积约2万平方米,建筑高度约18米4. 施工周期:预计工期为6个月5. 脚手架施工内容:包括主体结构施工、装饰装修施工、屋面施工等三、脚手架施工方案1. 施工原则(1)安全第一,预防为主,综合治理。

(2)确保脚手架施工质量,满足施工需求。

(3)合理布局,提高施工效率。

2. 脚手架类型及选材(1)脚手架类型:本工程采用钢管扣件式脚手架。

(2)选材:选用符合国家标准的Q235B钢材,钢管壁厚不小于3.5mm,扣件应符合GB15831-2006《钢管扣件式脚手架》标准。

3. 脚手架搭设要求(1)基础处理:根据地基承载力要求,采用C15混凝土进行基础垫层,厚度不小于100mm。

(2)立杆:立杆采用Φ48×3.5mm钢管,立杆间距不大于1.5m,立杆底部设置底座,底座应与基础垫层牢固连接。

(3)横杆:横杆采用Φ48×3.5mm钢管,横杆间距不大于1.2m,与立杆采用扣件连接。

(4)斜撑:斜撑采用Φ48×3.5mm钢管,与立杆成45°~60°角,斜撑间距不大于4m。

(5)剪刀撑:剪刀撑采用Φ48×3.5mm钢管,与立杆成45°~60°角,剪刀撑间距不大于6m。

(6)连墙件:连墙件采用Φ48×3.5mm钢管,与主体结构采用焊接或螺栓连接,连墙件间距不大于3m。

(7)平台板:平台板采用12mm厚竹胶板或木胶板,满铺于横杆上,平台板应平整、牢固。

4. 脚手架搭设顺序(1)基础处理:平整场地,浇筑混凝土基础垫层。

学生宿舍公寓楼脚手架工程施工方法范本

学生宿舍公寓楼脚手架工程施工方法范本

学生宿舍公寓楼脚手架工程施工方法范本1.工程前期准备(1)组织专业技术人员对施工图纸进行认真分析,制定详细的施工计划和工程进度计划;(2)组织施工队伍进行岗位培训,确保每位施工人员都掌握脚手架搭设与拆除的技能;(3)准备好脚手架所需的材料、工具和设备,包括钢管、脚手板、扣件、吊篮等;(4)制定脚手架搭设方案,包括搭设的位置、高度、间距等。

2.脚手架搭设(1)在施工现场进行地基处理,保证地基平整、坚实;(2)确定脚手架搭设位置,根据施工图纸按照安全规范进行量测,确定脚手架的高度、间距;(3)组织人员进行脚手架的支撑安装,先搭设主梁和水平杆,再搭设竖向杆,确定结构的稳固性;(4)搭设脚手板,确保脚手板与主梁之间的距离符合要求,脚手板铺设平整、坚固;(5)搭设斜撑和补强杆,增强整体结构的稳定性;(6)进行脚手架的固定,包括对脚手架的结构连接部位进行扣件固定,同时加固主梁和竖向杆的连接点;(7)进行安全检查,确保脚手架搭设的稳固性和安全性。

3.脚手架使用(1)每天开始施工前,对脚手架进行安全检查,确保连接点扣件牢固,脚手板平整、无松动;(2)划定脚手架使用区域,确保在脚手架范围内进行施工作业;(3)禁止从脚手架上跳跃或者从高处往下抛掷物体,防止发生意外伤害;(4)防止重物超载,根据脚手架的设计规范,合理分配重物的位置;(5)天气恶劣时,加固脚手架的固定点,防止受风、雨等自然因素的影响;(6)定期对脚手架进行巡检,包括脚手板的平整度、扣件的牢固性等。

4.脚手架拆除(1)在施工结束前,对脚手架进行安全检查,确保脚手架完好无损,所有连接点扣件均牢固;(2)按照拆除计划,从上往下进行脚手板的拆除,并及时进行堆放和清理;(3)拆除主梁和竖向杆,注意安全,并按照规范进行堆放和储存;(4)进行清理工作,包括将脚手板、扣件等材料进行整理、清洁和分类存放;(5)组织人员进行脚手架的验收,确保拆除工作完成,没有任何安全隐患。

脚手架施工方案(脚手架)(完整版)

脚手架施工方案(脚手架)(完整版)

脚手架施工方案(脚手架)(完整版)一、工程概况本项目为某高层建筑脚手架施工工程,工程地点位于XXX市XXX区,建筑高度为XXX米,共有XXX层,建筑结构为钢筋混凝土框架-剪力墙结构。

本工程脚手架施工范围包括建筑物的外立面、部分内立面以及施工期间的临时通道等。

根据工程特点和施工要求,采用落地式双排钢管外脚手架进行施工。

二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织施工人员学习相关规范、标准,熟悉脚手架施工工艺及操作规程。

2. 编制脚手架施工方案,并进行专家评审。

3. 对施工人员进行安全技术交底,明确施工要求及注意事项。

4. 制定脚手架施工进度计划,确保工程按时完成。

(二)、物资准备工作1. 根据脚手架施工方案,计算主要材料需用量,如下:- 钢管:XXX吨- 扣件:XXX套- 脚手板:XXX平方米- 安全网:XXX平方米- 横向水平杆:XXX米- 纵向水平杆:XXX米- 立杆:XXX米- 扫地杆:XXX米- 拉结点:XXX个2. 选择合格的材料供应商,确保材料质量。

3. 对进场的钢管、扣件、脚手板等材料进行验收,检查合格证、质量证明文件等。

4. 妥善保管材料,防止受潮、生锈、变形等。

5. 按照施工进度计划,提前准备好所需材料,确保施工顺利进行。

三、一般规定1. 本工程施工应严格遵守国家及地方相关法律法规、规范和标准,包括但不限于《建筑施工安全生产管理条例》、《建筑施工脚手架安全技术规范》等。

2. 脚手架施工前,必须对施工现场进行详细勘察,评估施工环境,制定相应的施工方案和安全措施。

3. 脚手架施工图纸应经过设计计算,并由具有相应资质的单位审核批准。

施工过程中应严格按照施工图纸和方案进行。

4. 脚手架施工所用材料必须符合国家规定的标准和设计要求,不得使用不合格的材料。

5. 脚手架搭设前应进行技术交底,确保施工人员了解施工工艺、技术要求及安全措施。

6. 脚手架搭设过程中,应定期进行检查,发现问题及时整改,确保脚手架结构安全可靠。

9#楼脚手架施工方案(落地式、悬挑式)_secret

9#楼脚手架施工方案(落地式、悬挑式)_secret

建安公寓9#楼脚手架施工方案目录1。

编制依据12。

工程概况13。

脚手架布置原则13.1商业部分(1—4层)脚手架13。

2标准层脚手架13。

3卸料平台24。

组织机构24.1项目部组织机构:24。

2外协队组织机构:24。

3管理人员职责和权限25. 脚手架所用材料35.1钢管35。

2扣件35。

3脚手板35。

4安全网36。

脚手架设计46。

1双排落地式脚手架46.2悬挑脚手架156.3卸料平台296。

4上人马道396。

5安全通道396.6水平安全网406.7构造要求407。

脚手架搭设427.1施工准备427。

2地基与基础427。

3搭设42建安公寓9#楼脚手架施工方案8. 脚手架的拆除448。

1拆除前准备工作448。

2拆除的施工要求459。

安全管理措施459。

1脚手架的安全设施459.2安全网459.3安全管理制度4610. 检查与验收4710。

1脚手架检查与验收4710.2安全网的检查与验收501.编制依据建安公寓9#楼施工图纸《建筑施工扣件式钢管脚手架安全技术规范》…………JGJ130-2001《建筑施工安全检查标准》………………………………JGJ59-99《建筑施工高处作业安全技术》…………………………JGJ80-91《钢结构设计规范》………………………………………GB50017—2003《建筑施工手册》 (第四版)建筑施工简易计算(江正荣编著)(机械工业出版社)2.工程概况本工程为框架-—剪力墙结构,总建筑面积86651m2,地下二层,地上32层,一至四层为商业用房,高度18米,五层以上为标准层,共28层,标准层高2.9m。

此脚手架只做地上结构施工时的操作架和安全防护使用,不作为任何材料的堆放架,不作为模板安装的顶撑使用,且不做装修使用.3.脚手架布置原则以结构外边线0。

35m作为外墙脚手架内排立杆的位置。

本工程所设计的地上结构外脚手架与地下结构脚手架为两个独立的系统,1-4层商业施工阶段为双排落地扣件式全封闭钢管脚手架和悬挑脚手架,标准层施工采用爬架;本工程1-4层采用悬挑卸料平台。

宿舍楼脚手架工程施工方案

宿舍楼脚手架工程施工方案

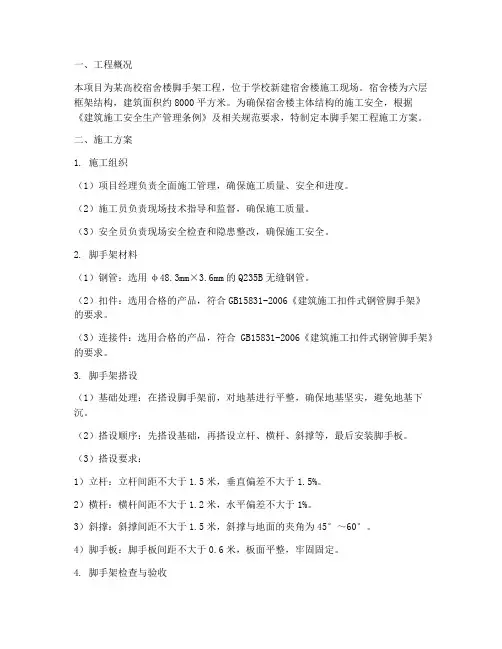

一、工程概况本项目为某高校宿舍楼脚手架工程,位于学校新建宿舍楼施工现场。

宿舍楼为六层框架结构,建筑面积约8000平方米。

为确保宿舍楼主体结构的施工安全,根据《建筑施工安全生产管理条例》及相关规范要求,特制定本脚手架工程施工方案。

二、施工方案1. 施工组织(1)项目经理负责全面施工管理,确保施工质量、安全和进度。

(2)施工员负责现场技术指导和监督,确保施工质量。

(3)安全员负责现场安全检查和隐患整改,确保施工安全。

2. 脚手架材料(1)钢管:选用φ48.3mm×3.6mm的Q235B无缝钢管。

(2)扣件:选用合格的产品,符合GB15831-2006《建筑施工扣件式钢管脚手架》的要求。

(3)连接件:选用合格的产品,符合GB15831-2006《建筑施工扣件式钢管脚手架》的要求。

3. 脚手架搭设(1)基础处理:在搭设脚手架前,对地基进行平整,确保地基坚实,避免地基下沉。

(2)搭设顺序:先搭设基础,再搭设立杆、横杆、斜撑等,最后安装脚手板。

(3)搭设要求:1)立杆:立杆间距不大于1.5米,垂直偏差不大于1.5%。

2)横杆:横杆间距不大于1.2米,水平偏差不大于1%。

3)斜撑:斜撑间距不大于1.5米,斜撑与地面的夹角为45°~60°。

4)脚手板:脚手板间距不大于0.6米,板面平整,牢固固定。

4. 脚手架检查与验收(1)搭设过程中,定期检查脚手架的稳定性、牢固性,确保施工安全。

(2)脚手架搭设完成后,进行自检和互检,确保脚手架符合设计要求。

(3)验收合格后,方可投入使用。

三、施工安全措施1. 人员培训:对所有施工人员进行安全教育和培训,提高安全意识。

2. 作业人员必须佩戴安全帽、安全带等防护用品。

3. 严格按操作规程施工,确保施工安全。

4. 施工现场设置警示标志,提醒作业人员注意安全。

5. 定期检查脚手架的稳定性、牢固性,发现隐患及时整改。

四、施工进度安排1. 施工前准备:1天。

首都师范大学大学生公寓9号楼脚手架工程施工方案

首都师范大学大学生公寓9号楼脚手架工程施工方案

目录第一章编制依据 (2)第二章工程概况 (2)第三章施工部署 (2)第四章构造要求及技术措施 (3)第五章安全防护措施 (5)第六章脚手架的搭设及拆除施工工艺 (5)第七章劳动力、材料及机具配备 (7)第八章质量保证 (7)第九章安全施工措施 (11)第十章文明施工要求 (12)第十一章稳定承载计算 (13)第十二章附图 (17)编制依据1.1 主要规程、规范1.1.1 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2001,2002 年版)1.1.2 《建筑施工高处作业安全技术规范》(JGJ 80-91)1.1.3 《建筑施工安全检查标准》(JGJ 59-99)1.1.4 《北京市建筑工程施工安全操作规程》(DBJ 01-62-2002)1.2 参考手册1.2.1 《建筑施工手册》(缩印本第4 版,2003.9)1.2.2 《简明施工计算手册》(1999.7)1.2.3 《实用建筑施工安全手册》(1999.7)工程概况2.1 总体工程概况工程位于西三环北路105 号,首都师范大学本部南侧,由9A 和9B 两栋楼组成,总占地面积2244m2,总建筑面积33051m2,地上面积29988m2,地下面积3063m2,建筑高度45m。

9A 地下1 层,局部夹层,地上14 层;9B 地下2 层,地上14 层。

结构形式为:9A 楼为框支-抗震墙体系,9B 楼为抗震墙体系。

2.2 脚手架工程概况屋顶层结构顶标高43.570m,脚手架高度按照48m 考虑。

本工程基坑采用放坡的土钉墙支护,所以需要进行肥槽回填。

9B 楼西侧脚手架落在地下室顶板上,需要对结构进行验算,不满足要求时应采取加固措施。

宿舍楼北侧有一层门头在结构封顶后施工,所以脚手架立杆需要穿楼板并且避开梁的位置。

外脚手架需要考虑到地下室土方回填时场地占用。

施工部署3.1 安全防护领导小组安全生产、文明施工是企业生存与发展的前提条件,是达到“杜绝死亡、重伤及消防、机械事故,年轻伤频率控制在5‰以内”安全生产目标的必然保障,也是我项目部创建“北京市安全文明工地”的根本要求。

华师大学生公寓9-11大临方案汇总

华师大学生公寓9-11大临方案汇总

1.编制依据临时建(构)筑物应用技术规程 DGJ08-114-2005施工现场临时用电安全技术规范 JGJ46-2005砌体工程施工质量验收规范 GB50203-2002混凝土结构工程施工质量验收规范 GB50204-2002钢结构工程施工质量验收规范 GB50205-2001建筑施工安全检查标准 JGJ59-99建筑施工扣件式钢管脚手架安全技术规范 JGJ130-2001关于本市道路管线工程施工推进扬尘污染控制的通知沪道监办计[2004]10号《关于印发<加强轻型钢结构活动房搭设和使用暂行规定>的通知》《关于印发<加强轻型钢结构活动房搭设和使用暂行规定的补充规定的>的通知》。

公司质量手册、职业健康安全与环境手册及公司程序文件汇编2005年C版公司现行职业健康安全与环境手册及程序文件2005(C版);公司标准《沉淀池、隔油池、洗车池工艺标准》(Q/PJAY10704-2005);2.工程概况2.1建筑概况华东师范大学学生公寓工程的建设单位为华东师范大学,设计单位为中诚建筑设计有限公司,监理单位为上海市工程建设咨询监理有限公司,施工单位为红阳建设集团有限公司。

本工程包括9~11#三幢本科生学生公寓,地点位于上海市闵行区吴泾镇规划发展基地内,剑川路以南、莲花路以西、铁路以北。

工程总占地面积2660.1m2,各建筑均为地下一层、地上六层,地下室层高2.600,一~六层层高均为3.3m,建筑高度9#为22.10m,10#、11#为21.55m,其中9#±0.000相当于绝对标高6.000m,室内外高差1.000m, 10#、11#±0.000相当于绝对标高5.450m,室内外高差0.450m,本工程为多层民用建筑项目,结构形式为混合结构,拟建场地内抗震设防烈度为7度,设计合理使用年限为50年,耐火等级为二级。

科学、周密、合理地规划布置施工总平面布置,是整个施工过程中的一个重要的环节,必须予以高度重视。

脚手架的施工方案(3篇)

脚手架的施工方案(3篇)

第1篇一、前言脚手架作为一种临时的施工设施,广泛应用于建筑施工、市政工程、园林建设等领域。

为确保脚手架施工的安全、高效,特制定本施工方案。

本方案依据国家相关法律法规、标准规范及施工现场实际情况编制,旨在指导脚手架的施工过程,确保施工安全。

二、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX路XX号3. 施工单位:XX建筑公司4. 施工内容:本工程脚手架主要用于主体结构施工,包括外脚手架、内脚手架、模板支撑系统等。

三、施工准备1. 技术准备(1)熟悉施工图纸,明确脚手架施工要求;(2)组织施工人员进行技术交底,确保施工人员掌握脚手架施工技术;(3)对施工人员进行安全教育,提高安全意识。

2. 材料准备(1)脚手架杆件:钢管、扣件、连墙件等;(2)脚手板:木脚手板、竹脚手板、钢脚手板等;(3)模板支撑系统材料:钢管、扣件、支撑托、模板等;(4)安全防护用品:安全帽、安全带、防护网等。

3. 工具准备(1)电焊机、切割机、扳手、螺丝刀等;(2)卷扬机、葫芦、滑轮等;(3)水平尺、线锤、水平仪等。

4. 人员准备(1)施工队伍:施工队伍应由具有相关资质的专业施工人员组成,包括施工队长、技术员、安全员、电工等;(2)施工人员:施工人员应经过培训,具备一定的施工技能和安全意识。

四、施工工艺1. 脚手架搭设(1)基础处理:根据施工图纸要求,对搭设脚手架的基础进行处理,确保地基坚实、平整;(2)搭设顺序:按照自下而上、先立柱后搭设横杆的顺序进行搭设;(3)搭设要求:确保脚手架搭设牢固、稳定,满足施工要求;(4)连墙件设置:按照设计要求设置连墙件,确保脚手架与主体结构的连接牢固。

2. 脚手板铺设(1)根据施工图纸要求,选择合适的脚手板材料;(2)按照自下而上、先长边后短边的顺序铺设脚手板;(3)确保脚手板搭接牢固,搭接长度不小于200mm;(4)对脚手板进行定期检查和维护,确保其安全使用。

3. 模板支撑系统搭设(1)根据施工图纸要求,选择合适的模板支撑系统材料;(2)按照自下而上、先立柱后搭设横杆的顺序进行搭设;(3)确保模板支撑系统搭设牢固、稳定,满足施工要求;(4)对模板支撑系统进行定期检查和维护,确保其安全使用。

专项 实用 方案 设计 钢结构------首都师范大学大学生公寓9号楼脚手架工程施工组织设计方案

专项 实用 方案 设计 钢结构------首都师范大学大学生公寓9号楼脚手架工程施工组织设计方案

目录第一章编制依据 (2)第二章工程概况 (2)第三章施工部署 (2)第四章构造要求及技术措施 (3)第五章安全防护措施 (5)第六章脚手架的搭设及拆除施工工艺 (5)第七章劳动力、材料及机具配备 (7)第八章质量保证 (7)第九章安全施工措施 (11)第十章文明施工要求 (12)第十一章稳定承载计算 (13)第十二章附图 (18)编制依据1.1 主要规程、规范1.1.1 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2001,2002 年版)1.1.2 《建筑施工高处作业安全技术规范》(JGJ 80-91)1.1.3 《建筑施工安全检查标准》(JGJ 59-99)1.1.4 《北京市建筑工程施工安全操作规程》(DBJ 01-62-2002)1.2 参考手册1.2.1 《建筑施工手册》(缩印本第4 版,2003.9)1.2.2 《简明施工计算手册》(1999.7)1.2.3 《实用建筑施工安全手册》(1999.7)工程概况2.1 总体工程概况工程位于西三环北路105 号,首都师范大学本部南侧,由9A 和9B 两栋楼组成,总占地面积2244m2,总建筑面积33051m2,地上面积29988m2,地下面积3063m2,建筑高度45m。

9A 地下1 层,局部夹层,地上14 层;9B 地下2 层,地上14 层。

结构形式为:9A 楼为框支-抗震墙体系,9B 楼为抗震墙体系。

2.2 脚手架工程概况屋顶层结构顶标高43.570m,脚手架高度按照48m 考虑。

本工程基坑采用放坡的土钉墙支护,所以需要进行肥槽回填。

9B 楼西侧脚手架落在地下室顶板上,需要对结构进行验算,不满足要求时应采取加固措施。

宿舍楼北侧有一层门头在结构封顶后施工,所以脚手架立杆需要穿楼板并且避开梁的位置。

外脚手架需要考虑到地下室土方回填时场地占用。

施工部署3.1 安全防护领导小组安全生产、文明施工是企业生存与发展的前提条件,是达到“杜绝死亡、重伤及消防、机械事故,年轻伤频率控制在5‰以内”安全生产目标的必然保障,也是我项目部创建“北京市安全文明工地”的根本要求。

学生公寓脚手架安全所工程施工组织设计方案

学生公寓脚手架安全所工程施工组织设计方案

学生公寓脚手架安全施工方案目录第一节编制依据第二节工程概况第三节落地式脚手架设计方案第四节构配件选用第五节落地式外脚手架的搭设程序、构造和要求第六节落地式外脚手架施工准备和拆除工作要求第七节落地式脚手架的使用和安全管理措施第八节落地式外脚手架季节施工措施第一节编制依据《建筑施工扣件式钢管脚手架安全技术规》(JGJ130-2002)《建筑施工高处作业安全技术规》(JGJ 89-91)《建筑施工安全检查标准》(JGJ59-99)《建筑施工高处作业安全技术规》(JGJ90-91)《建筑施工技术》第三版《建筑工程质量与安全管理》第三版《建筑施工计算手册》江正荣著;《建筑施工手册》第四版;《钢结构设计规》GB50017-2003 ;《建筑结构荷载规》GB50009-2001;《建筑施工脚手架实用手册(含垂直运输设施)》;《建筑施工扣件式钢管脚手架安全技术规》JGJ130-2001 ;《混凝土结构设计规》GB50010-2002;《建筑施工安全检查标准》JGJ59-99;《市建筑工程施工安全操作规程》《实用建筑安全施工手册》《高空作业操作技术规程》JGJ80-91《季节性施工规》建筑职业技术学院学生公寓设计图纸第二节工程概况工程位于市利民开发区学院路建筑职业技术学院学生公寓A栋。

占地面积995.82m2 ,总建筑面积5974.9m2,建筑高度23.28m,长58.44m,宽17.04m,层数:六层,层高3.3m,室外高差0.6m。

耐火等级二级,屋面防水等级二级,砖混结构,建设单位:建筑职业技术学院,施工单位:建工集团,设计单位:建设集团,监理单位:工程管理集团。

第三节落地式脚手架设计方案1、总体设计采用Φ48×3.5mm双排钢管脚手架搭,脚手架总长度59.490m,总宽度18.090m,最大搭设高度23.280m,立杆横距b=1.05m,主杆纵距l=1.5m,允许搭设偏差±5cm,立杆垂直度允许搭设偏差±10 cm,立杆距墙0.3m。

宿舍楼脚手架工程施工方案与技术保障措施

宿舍楼脚手架工程施工方案与技术保障措施

宿舍楼脚手架工程施工方案与技术保障措施嘿,兄弟,今天咱们来聊聊宿舍楼脚手架工程施工那点事儿。

这可是个大工程,咱们得认真对待,下面就是我为这次工程量身定制的方案与技术保障措施。

一、施工前准备1.技术交底咱们要对施工人员进行技术交底,让他们了解脚手架工程的具体要求、施工方法以及安全注意事项。

这可是关键的一步,不能马虎。

2.材料准备选用优质的脚手架材料,确保施工安全。

钢管、扣件、脚手板等材料要提前准备好,数量要充足。

3.施工工具准备好施工所需的工具,如扳手、螺丝刀、电钻等,确保施工顺利进行。

二、脚手架施工步骤1.基础施工在施工前,要对脚手架基础进行施工,确保基础牢固。

基础施工包括挖基槽、浇筑混凝土等。

2.脚手架搭设(1)立杆:按照设计要求,将立杆立于基础上,注意调整立杆垂直度。

(2)横杆:在立杆上安装横杆,确保横杆水平。

(3)斜撑:在脚手架拐角处设置斜撑,增强脚手架稳定性。

(4)脚手板:在横杆上铺设脚手板,确保施工人员行走安全。

3.脚手架防护(1)防护网:在脚手架外侧设置安全防护网,防止施工过程中物品掉落伤人。

(2)安全带:施工人员在上架作业时,要系好安全带,确保安全。

4.脚手架验收脚手架搭设完成后,要进行验收,确保脚手架安全可靠。

三、技术保障措施1.安全培训对施工人员进行安全培训,让他们掌握脚手架施工的安全知识,提高安全意识。

2.定期检查定期对脚手架进行检查,发现问题及时整改,确保脚手架安全。

3.风险评估对施工过程中可能出现的安全风险进行评估,制定相应的预防措施。

4.应急预案制定应急预案,确保在突发情况下,能够迅速采取措施,保障施工安全。

5.施工记录详细记录施工过程,包括施工进度、材料使用、安全检查等情况,以便对施工过程进行监控。

四、施工后清理1.拆除脚手架施工完成后,按照规定程序拆除脚手架,确保拆除过程安全。

2.清理现场拆除脚手架后,对施工现场进行清理,确保现场整洁。

3.材料归档将施工过程中使用的材料、工具等归档,以便下次施工使用。

宿舍楼外脚手架工程施工技术方案

宿舍楼外脚手架工程施工技术方案

宿舍楼外脚手架工程施工技术方案宿舍楼外脚手架工程施工技术方案提要:脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步。

脚手架搭设时,垫板应准确地放在定位线上来自宿舍楼外脚手架工程施工技术方案1根据本工程的具体情况,外脚手架选用扣件式钢管双排脚手架,管材采用Ф48×钢管,其化学成份和机械性能应符合国家标准《普通碳素钢技术条件》(GB700-88)中强镇静钢的要求,连接件采用扣件接头。

立杆纵距离,立杆横距,脚手架步距,连墙杆件按二步三跨设置,即水平方向每隔,竖直方向每隔设一连墙杆件。

2脚手架随主体工程施工进度搭设,并随时高于操作面以上。

内脚手架采用钢管满堂架。

3脚手板采用竹杆密排铺设,竹杆与纵向水平杆平行铺排。

纵向水平杆的构造如右图所示:支撑竹脚手板的横向水平杆,与纵向水平杆扣接。

横向水平杆立杆纵向水平杆700700 14001400 1400 1400 4横向水平杆的构造如右图所示:连墙杆竹杆密排脚手板纵向水平杆横向水平杆300立杆5脚手架搭设施工1)施工准备a)搭设前应向相关施工人员进行技术交底和安全交底。

b)对进场的钢管、扣件、脚手板等进行检查验收,不合格产品不得使用。

c)清除搭设场杂物,平整搭设场地后,铺碎石夯实,并经验收合格。

2)脚手架搭设a)脚手架搭设必须由专业架子工进行施工,且应持证上岗。

b)脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步。

脚手架搭设时,垫板应准确地放在定位线上。

c)脚手架必须设置纵、横向扫地杆,纵向扫地杆离地200mm,横向扫地杆位于纵向扫地杆下方,均用直角扣件固定在立杆上。

每搭完一步脚手架后,应按规范规定校正步距、纵距、横距及立杆的垂直度。

d)立杆搭设要求:开始搭设立杆时,应每隔跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。

立杆的接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接。

如下图所示:纵向水平杆对接接头立杆14001400 1400 1400当搭至有连墙件的构造点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙杆件。

(完整版)脚手架工程施工方案

(完整版)脚手架工程施工方案

(完整版)脚手架工程施工方案一、工程概况本项目为脚手架工程,位于XX市XX区,工程占地面积约XX平方米,建筑高度XX米,共XX层。

工程结构类型为钢筋混凝土框架结构,外立面采用玻璃幕墙和石材装饰。

根据施工需求,需搭设落地式双排钢管外脚手架,以确保施工过程中的安全、顺利进行。

二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织技术人员熟悉施工图纸,了解工程特点和施工要求。

2. 编制施工方案,明确施工工艺、施工顺序、施工方法和安全措施。

3. 对施工人员进行技术培训,使其掌握脚手架搭设的基本知识和操作技能。

4. 准备施工图纸、施工方案、技术交底等相关资料。

(二)、物资准备工作1. 根据工程量和施工进度,计算主要材料需用量,如下:钢管:XX吨扣件:XX套脚手板:XX平方米安全网:XX平方米钢丝绳:XX米连接件:XX套2. 选择合格的材料供应商,确保材料质量。

3. 对进场的材料进行检查、验收,不合格的材料不得使用。

4. 做好材料存储、保管工作,防止材料损坏、变质。

5. 准备施工所需的机械设备,如塔吊、升降机、手推车等。

三、一般规定1. 本工程脚手架施工应严格遵守国家和地方的相关法律法规,以及行业标准《建筑施工脚手架安全技术规范》等规定。

2. 脚手架施工前,必须编制详细的施工方案,并经项目技术负责人审核批准后方可施工。

3. 脚手架搭设前,应进行现场勘查,确定脚手架搭设的具体位置、尺寸和结构形式,确保满足施工需求。

4. 脚手架的搭设、使用和拆除必须由具有相应资质的专业队伍进行,操作人员应持有有效的特种作业操作证。

5. 脚手架搭设过程中,应定期进行安全检查,发现问题及时整改,确保脚手架结构安全可靠。

6. 脚手架使用期间,应设置安全警示标志,严禁超载使用,严禁在脚手架上堆放杂物。

7. 脚手架的拆除应按照施工方案确定的顺序进行,严禁擅自改变拆除顺序。

8. 脚手架拆除过程中,应做好成品保护和环境保护,避免对建筑物和周边环境造成损坏。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一章编制依据 (2)第二章工程概况 (2)第三章施工部署 (2)第四章构造要求及技术措施 (3)第五章安全防护措施 (5)第六章脚手架的搭设及拆除施工工艺 (6)第七章劳动力、材料及机具配备 (7)第八章质量保证 (7)第九章安全施工措施 (12)第十章文明施工要求 (13)第十一章稳定承载计算 (14)第十二章附图 (18)第一章编制依据1.1 主要规程、规范1.1.1 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2001,2002 年版)1.1.2 《建筑施工高处作业安全技术规范》(JGJ 80-91)1.1.3 《建筑施工安全检查标准》(JGJ 59-99)1.1.4 《北京市建筑工程施工安全操作规程》(DBJ 01-62-2002)1.2 参考手册1.2.1 《建筑施工手册》(缩印本第4 版,2003.9)1.2.2 《简明施工计算手册》(1999.7)1.2.3 《实用建筑施工安全手册》(1999.7)第二章工程概况2.1 总体工程概况工程位于西三环北路105 号,首都师范大学本部南侧,由9A 和9B 两栋楼组成,总占地面积2244m2,总建筑面积33051m2,地上面积29988m2,地下面积3063m2,建筑高度45m。

9A 地下1 层,局部夹层,地上14 层;9B 地下2 层,地上14 层。

结构形式为:9A 楼为框支-抗震墙体系,9B 楼为抗震墙体系。

2.2 脚手架工程概况屋顶层结构顶标高43.570m,脚手架高度按照48m 考虑。

本工程基坑采用放坡的土钉墙支护,所以需要进行肥槽回填。

9B 楼西侧脚手架落在地下室顶板上,需要对结构进行验算,不满足要求时应采取加固措施。

宿舍楼北侧有一层门头在结构封顶后施工,所以脚手架立杆需要穿楼板并且避开梁的位置。

外脚手架需要考虑到地下室土方回填时场地占用。

第三章施工部署3.1 安全防护领导小组安全生产、文明施工是企业生存与发展的前提条件,是达到“杜绝死亡、重伤及消防、机械事故,年轻伤频率控制在5‰以内”安全生产目标的必然保障,也是我项目部创建“北京市安全文明工地”的根本要求。

为此项目经理部成立以现场经理为组长的安全防护领导小组,其机构组成、人员编制及责任分工如下:组长:刘长海(现场经理)——负责协调工作副组长:李照明(工程部经理)——现场施工总指挥童思贤(技术部经理)——技术总指导组员:孙金德(现场木工责任师)——9A 楼现场施工协调苏利勇(现场混凝土责任师)——9B 楼现场施工协调杨志刚(安全总监)——现场施工质量总监督、质量验收董景章(安全员)——现场施工指挥、质量检查3.2 设计总体思路结合本工程结构形式、实际施工特点,脚手架施工及使用划分为三个阶段:地下室外墙及一层结构施工阶段:依据基坑工作面情况决定使用单排还是双排脚手架,脚手架立杆距离结构墙面至少50cm,以确保在该阶段后施工地下室外墙防水。

地上2~4 层结构施工阶段:采用临时悬挑脚手架,脚手架挑杆从二层挑出,挑杆间距1500mm,挑脚手架内立杆距离阳台结构外沿350mm,立杆纵距1500mm,横距1100mm,步距1500mm。

挑架从一层按照间距1500mm 设斜撑,脚手架外侧立杆按照3000mm 间距双立杆落至地面。

采用临时悬挑脚手架的目的是方便地下室土方回填。

地上5~14 层结构及装修施工阶段:待地下防水和土方回填完毕后,拆除临时悬挑脚手架,沿建筑物四周搭设落地式、全高全封闭的扣件式双排钢管脚手架,用于结构和装修施工,同时兼作安全防护。

外双排脚手架高47m,局部53m。

其中下部12m 采用双排双立杆。

外架立杆距离结构外沿或者阳台外沿0.35m,横距为1.05m ,纵距为1.5m,大横杆步距1.80m。

第四章构造要求及技术措施4.1 扣件式钢管脚手架的构造要求及技术措施4.1.1 地基处理肥槽回填土按照设计要求采用2∶8 灰土分层夯实,压实系数0.94,分层取样试验合格后方可进行下一步回填土。

土方回填完后表面用C10 混凝土进行硬化,厚度为5cm,注意控制垫层顶标高不超过-0.880m。

基础上、底座下设置通长脚手板垫板,长度不少于两跨,厚度不小于50mm,布设必须平稳,不得悬空。

并在四周距脚手架外立杆50cm 处设排水沟和积水坑,排水沟用砂浆硬化。

4.1.2 立杆除双排整体式落地脚手架下部12m 采用双立杆外,其余全部采用单立杆,立杆顶端高出结构栏杆至少1.5m。

立杆接头除顶层顶步外,其余各层各步接头必须采用对接扣件连接,立杆与大横杆采用直角扣件连接。

接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并且在高度方向至少错开50cm;各接头中心距主节点的距离不大于步距的1/3(本工程取60cm)。

立杆在顶部搭接时,搭接长度不小于1m,必须等间距3 个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不小于100mm。

4.1.3 大横杆大横杆置于小横杆之下,立柱的内侧,用直角扣件与立杆扣紧,采用至少6m 且同一步大横杆四周要交圈。

大横杆采用对接扣件连接,其接头交错布置,不在同步同跨内;相邻接头水平距离不小于50cm,各接头距立柱距离不大于纵距的1/3(本工程不大于50cm),大横杆在同一步架内纵向水平高差不超过全长的1/300 (本工程不超过50cm),局部高差不超过5cm。

4.1.4 小横杆每一立杆与大横杆相交处(主节点)都必须设置一根小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线偏离主节点不大于15cm。

小横杆间距与立杆纵距相同,且根据作业层脚手板搭设的需要,在两立柱之间等距离设置1 根小横杆,最大间距不超过75cm。

小横杆伸出外排大横杆边缘距离不小于10 cm,伸出里排大横杆距离结构外边缘15 cm。

上下层小横杆在立杆处错开布置,同层的相邻小横杆在立杆处相向布置,具体详见附图-15:外脚手架节点详图一⑤。

4.1.5 纵、横向扫地杆纵向扫地杆采用直角扣件固定在距离底座上皮20cm 的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上。

对于立杆存在较大高低差时,扫地杆错开,高处的纵向扫地杆向底处延长两跨与立柱固定,详见附图-15:外脚手架节点图一⑥。

4.1.6 剪刀撑本工程双排落地脚手架采用剪刀撑与横向斜撑相结合的方式,随立柱、纵横向水平杆同步搭设,用通长剪刀撑沿架高连续布置,全部采用单杆通长剪刀撑。

剪刀撑每6 步4 跨设置一道,斜杆与地面的夹角在45°~60 °之间(本工程全部在50°左右)。

斜杆相交点处于同一条直线上,并沿架高连续布置,剪刀撑的一根斜杆扣在立杆上,另一根扣在小横杆伸出的端头上,两端分别用旋转扣件固定,在其中间增加2~4 个扣节点。

所有固定点距主节点距离不大于15cm。

最下端的剪刀撑的底部要插到垫板处。

为保证剪刀的顺直,同时充分考虑剪刀的安全作用,剪刀撑采用对接扣件连接(保证钢管和对接扣件的质量和必要日常检查)。

本工程除在每一拐角处设置横向斜撑外,中间每隔6跨设置一道。

横向斜撑在同一节间,由底至顶层呈之字形连续布置,斜杆采用通长杜件,使用旋转扣件固定在与之相交的立杆或横向水平杆的伸出端上。

剪刀撑的具体设置详见附图-7:7A楼外双排脚手架东、西立面图;附图-8:9A 楼外双排脚手架北立面图;附图-9:9A 楼外双排脚手架南立面图;附图-10:9B 楼外双排脚手架东、西立面图;附图-11:9B 楼外双排脚手架北立面图;附图-12:9B 楼外双排脚手架南立面图。

4.1.7 脚手板立杆底座垫木平行于墙面放置,采用4000mm 长硬木板。

作业层脚手板采用松木,厚度不小于5cm,宽23~25cm,长度不小于3.5m 的硬木板,两端设直径为4mm的镀锌钢丝箍两道。

在作业层下部加设一道水平兜网,随作业层上升,同时作业层不超过两层。

首层满铺一层脚手板,以上每隔层也需要满铺一层脚手板,并设置安全网及防护栏杆。

4.1.8 连墙件连墙件采用刚性连接,垂直间距为3.60m,水平间距为4.5m(连墙杆水平布置详见脚手架平面布置图)。

连墙件用φ48×3.5 的钢管,其与脚手架的连接采用直角扣件,连墙件通过预先埋设的φ50 穿墙套管穿过结构外墙,在结构墙体内外各用一根通长架管锁紧,具体做法详见附图-15:外脚手架节点图一④,门窗洞口处做法详见附图-15:外脚手架节点图一③。

第一道连墙件从2.920m 标高开始设置,连墙件尽量靠近主节点,偏离主节点不大于300mm。

连墙件中的连墙杆尽量呈水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,不得采用上斜连接;当脚手架暂时不能设置连墙件时可搭设抛撑,抛撑采用通长杆与脚手架可靠连接,与地面成45°~60°夹角。

4.1.9 防护设施脚手架满挂全封闭密目安全网,密目网采用1.8m×6.0m 规格,用网绳绑扎在大横杆外立杆内侧。

作业层安全网应高于平台1.2m,并在作业层下部挂一道水平兜网,在架内高度3.0m 左右设首层平网,往上每隔6 步设隔层平网,施工层随层设网。

作业层脚手架立杆于0.6m 和1.2m 处设两道防护栏杆,底部侧面设18cm 高的挡脚板。

4.2 转料平台具体做法详见《转料平台施工方案》。

4.3 脚手架出入口的构造9A 楼出入口设在A-9~A-10/A-A 外,9B 楼出入口设在B-2~B-3/B-A 外,挑空两根立杆,跨越两步三跨,大小为4.5m×4.0m(宽×高)。

出入口再搭设3.0m×4.5m×4.5m(长×宽×高)的防护棚,上铺50mm 厚的双层脚手板。

在出入口两侧的内、外排立杆处分别增设一根立杆,并高于门洞口 2 步,立杆用短管斜撑相互联系,上方悬空立杆处增加一根斜杆,斜杆与各主节点相交处用旋转扣件固定。

洞口上方增设两道横向支撑,应伸出斜腹杆的端部,以保证立柱悬空处的整体性。

门洞两侧分别增加两根斜腹杆,并用旋转扣件固定在与之相交的小横杆的伸出端上,旋转扣件中心线至主节点的距离在15cm 以内。

当斜腹杆在一跨内跨越两个步距时,应在相交的大横杆处增设一根小横杆,将斜腹杆固定在其伸出端上。

斜腹杆采用通长杆件,接长采用对接扣件。

出入口具体做法详见附图-16:外脚手架节点图二①、②。

施工电梯出口处设置4.5m×3.6m×6m(长×宽×高)出入口,顶部铺50mm 厚的双层脚手板,具体做法详见附图-14:施工电梯与外脚手架关系图。

第五章安全防护措施5.1 电梯井洞口防护措施电梯井口设置不低于1.2m 高的自闭式防护门,用φ12 的螺纹钢筋,按照水平间距15cm,竖向间距20cm 焊制而成,并在防护门上刷红油漆、挂牌。
