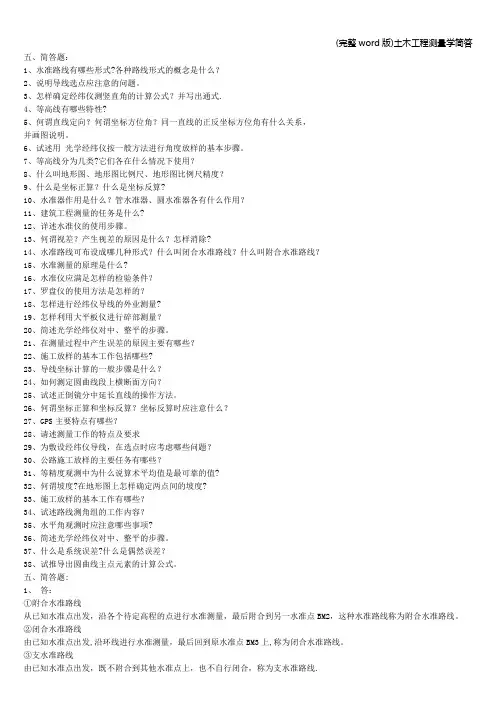

五、简答题:1、水准路线有哪些形式?各种路线形式的概念是什么?2、说明导线选点应注意的问题。

3、怎样确定经纬仪测竖直角的计算公式?并写出通式.4、等高线有哪些特性?5、何谓直线定向?何谓坐标方位角?同一直线的正反坐标方位角有什么关系,并画图说明。

6、试述用光学经纬仪按一般方法进行角度放样的基本步骤。

7、等高线分为几类?它们各在什么情况下使用?8、什么叫地形图、地形图比例尺、地形图比例尺精度?9、什么是坐标正算?什么是坐标反算?10、水准器作用是什么?管水准器、圆水准器各有什么作用?11、建筑工程测量的任务是什么?12、详述水准仪的使用步骤。

13、何谓视差?产生视差的原因是什么?怎样消除?14、水准路线可布设成哪几种形式?什么叫闭合水准路线?什么叫附合水准路线?15、水准测量的原理是什么?16、水准仪应满足怎样的检验条件?17、罗盘仪的使用方法是怎样的?18、怎样进行经纬仪导线的外业测量?19、怎样利用大平板仪进行碎部测量?20、简述光学经纬仪对中、整平的步骤。

21、在测量过程中产生误差的原因主要有哪些?22、施工放样的基本工作包括哪些?23、导线坐标计算的一般步骤是什么?24、如何测定圆曲线段上横断面方向?25、试述正倒镜分中延长直线的操作方法。

26、何谓坐标正算和坐标反算?坐标反算时应注意什么?27、GPS主要特点有哪些?28、请述测量工作的特点及要求29、为敷设经纬仪导线,在选点时应考虑哪些问题?30、公路施工放样的主要任务有哪些?31、等精度观测中为什么说算术平均值是最可靠的值?32、何谓坡度?在地形图上怎样确定两点间的坡度?33、施工放样的基本工作有哪些?34、试述路线测角组的工作内容?35、水平角观测时应注意哪些事项?36、简述光学经纬仪对中、整平的步骤。

37、什么是系统误差?什么是偶然误差?38、试推导出圆曲线主点元素的计算公式。

五、简答题:1、答:①附合水准路线从已知水准点出发,沿各个待定高程的点进行水准测量,最后附合到另一水准点BM2,这种水准路线称为附合水准路线。

(完整word版)工程测量规范(免费)

(完整word版)工程测量规范(免费)

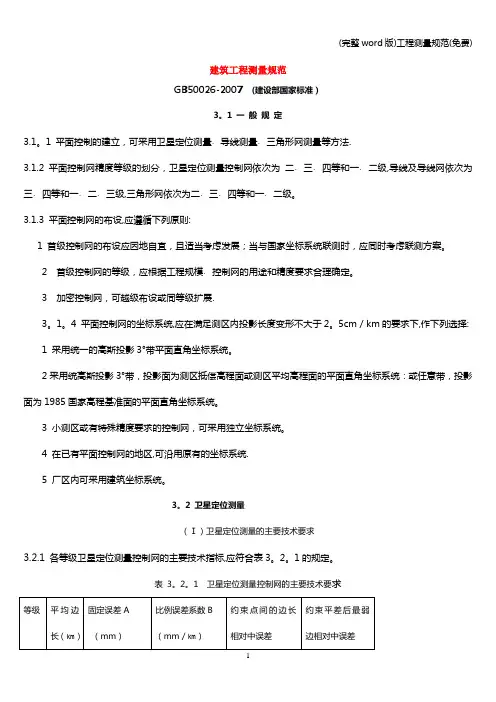

建筑工程测量规范GB50026-2007 (建设部国家标准)3。

1 一般规定3.1。

1 平面控制的建立,可采用卫星定位测量﹑导线测量﹑三角形网测量等方法.3.1.2 平面控制网精度等级的划分,卫星定位测量控制网依次为二﹑三﹑四等和一﹑二级,导线及导线网依次为三﹑四等和一﹑二﹑三级,三角形网依次为二﹑三﹑四等和一﹑二级。

3.1.3 平面控制网的布设,应遵循下列原则:1 首级控制网的布设应因地自宜,且适当考虑发展;当与国家坐标系统联测时,应同时考虑联测方案。

2 首级控制网的等级,应根据工程规模﹑控制网的用途和精度要求合理确定。

3 加密控制网,可越级布设或同等级扩展.3。

1。

4 平面控制网的坐标系统,应在满足测区内投影长度变形不大于2。

5cm/km的要求下,作下列选择:1 采用统一的高斯投影3°带平面直角坐标系统。

2采用统高斯投影3°带,投影面为测区抵偿高程面或测区平均高程面的平面直角坐标系统:或任意带,投影面为1985国家高程基准面的平面直角坐标系统。

3 小测区或有特殊精度要求的控制网,可采用独立坐标系统。

4 在已有平面控制网的地区,可沿用原有的坐标系统.5 厂区内可采用建筑坐标系统。

3。

2 卫星定位测量(Ⅰ)卫星定位测量的主要技术要求3.2.1 各等级卫星定位测量控制网的主要技术指标,应符合表3。

2。

1的规定。

表3。

2。

1 卫星定位测量控制网的主要技术要求3。

2。

2 各等级控制网的基线精度,按(3。

2.2)式计算。

σ=22)(d B A •+ (3。

2。

2)式中 σ----基线长度中误差(mm );A---—固定误差(mm); B--—比例误差系数(mm /Km) d ——--平均边长(km).3。

2。

3 卫星定位测量控制网观测精度的评定,应满足下列要求: 1控制网的测量中误差,按(3.2。

3-1)式计算;m=[]n WWN31 (3.2。

3-1) 式中 m-——-控制网的测量中误差(mm); N ——--控制网中异步环的个数;n--—异步环的边数;W —-—异步环环线全长闭合差(mm ).2控制网的测量中误差,应满足相应等级控制网的基线精度要求,并符合(3。

导线测量平差记录表

导线测量平差记录表

导线测量平差最近更新导线测量平差最近发布4.2版,主要增加或更新了以下功能:(如表格显示不正常,请刷新)一、表格输出。

表格输出到WORD,支持表格中的列向下错开半行(如方位角、边长),所有表格输出到WORD后与软件中显示的样式一样。

如下表:导线严密平差计算表工程名称:附合及水准示例等级:城市二级计算者:杨运英校核者:日期:2003.08.28二、导线采用近似平差且方位角边长不进行反算时的表格样式。

原表格中显示的是坐标增量改正数,现增加了一个选项,可以选择显示改正后的坐标增量,以满足一些工程要求格式统一的要求。

导线平差计算表工程名称:附合及水准示例等级:城市二级计算者:杨运英校核者:日期:2003.08.28、坐标导线平差。

指使用全站仪直接观测坐标、高程的闭、附合导线,其中平面坐标完全差的分配方式可以选用“按边长”、“按坐标增量”、“坐标转换”等方式。

坐标导线平差计算表工程名级:城市二级:杨运英校核者:日期:200四、单面单程水准记录计算已知点较密时线路中间也可以穿过已知点。

当含有中视时可以用于中平测量等,表格形式如下:水准测量记录计算表测线:仪器:观测:天气:地点:记录:计算者:校核者:日期:不含有中视时可用于五等、等外水准等的记录、计算。

表格形式如下:水准测量记录计算表测线:仪器:观测:天气:地点:记录:计算:校核:日期:部测量知点设站,后视另一已知点,观测各碎部点,计算其坐标、高程,绘制图形并可输出到CAD。

方式可以选用“斜距+天顶距”、“平距+高差”或“视距+天顶距”。

距+高差”方式表格如下:碎部测量记录后视:B 测站高程:仪高:气:复核:距”(或“斜距+天顶距”)表格如下:碎部测量记录后视:B 测站高程:指标差:0" 天气:记录:日期:坐标转换于同椭球的不同坐标系间进行转换。

比如同椭球的国家坐标系与工程独立坐标系的转换。

坐标转换计算表工程名第页计算:复核:日期:支导线计算里指输入方位角与边长计算坐标的支导线,如需输入水平角、边长计算各点坐标,请使用“平差计算”模块中的支导线进行计算。

(整理)导线测量平差教程—计算方案设置

(整理)导线测量平差教程—计算方案设置

计算方案的设置一、导线类型:1.闭、附合导线(图1)2.无定向导线(图2)3.支导线(图3)4.特殊导线及导线网、高程网(见数据输入一节),该选项适用于所有的导线,但不计算闭合差。

而且该类型不需要填写未知点数目。

当点击表格最后一行时自动添加一行,计算时删除后面的空行。

5.坐标导线。

指使用全站仪直接观测坐标、高程的闭、附合导线。

6.单面单程水准测量记录计算。

指仅进行单面读数且仅进行往测而无返测的水准测量记录计算。

当数据中没有输入“中视”时可以用作五等、等外水准等的记录计算。

当输入了“中视”时可以用作中平测量等的记录计算。

说明:除“单面单程水准测量记录计算”仅用于低等级的水准测量记录计算外,其它类型选项都可以进行平面及高程的平差计算,输入了平面数据则进行平面的平差,输入了高程数据则进行高程的平差,同时输入则同时平差。

如果不需进行平面的平差,仅计算闭、附合高程路线,可以选择类型为“无定向导线”,或者选择类型为“闭附合导线”但表格中第一行及最后一行数据(均为定向点)不必输入,因为高程路线不需定向点。

二、概算1.对方向、边长进行投影改化及边长的高程归化,也可以只选择其中的一项改正。

2.应选择相应的坐标系统,以及Y坐标是否包含500KM。

选择了概算时,Y坐标不应包含带号。

三、等级与限差1.在选择好导线类型后,再选择平面及高程的等级,以便根据《工程测量规范》自动填写限差等设置。

如果填写的值不符合您所使用的规范,则再修改各项值的设置。

比如现行的《公路勘测规范》的三级导线比《工程测量规范》的三级导线要求要低一些。

2.导线测量平差4.2及以前版本没有设置限差,打开4.2及以前版本时请注意重新设置限差。

四、近似平差与严密平差的选择及近似平差的方位角、边长是否反算1.近似平差:程序先分配角度闭合差再分配坐标增量闭合差,即分别平差法。

2.严密平差:按最小二乘法原理平差。

3.《工程测量规范》规定:一级及以上平面控制网的计算,应采用严密平差法,二级及以下平面控制网,可根据需要采用严密或简化方法平差。

《工程测量规范》word版

《工程测量规范》word版

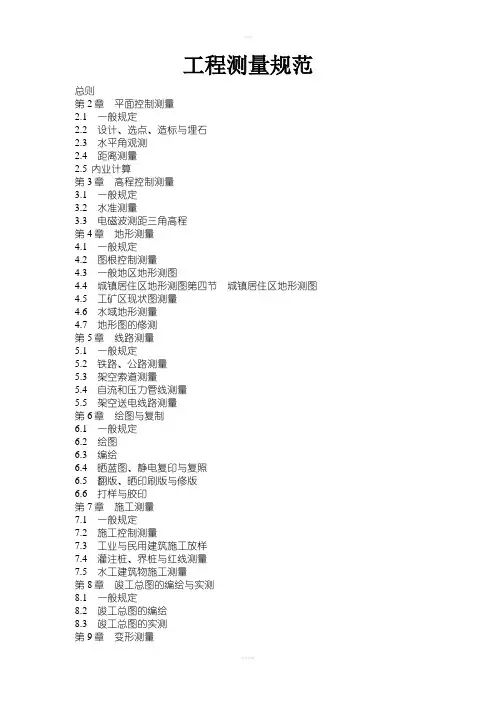

工程测量规范总则第2章平面控制测量2.1一般规定2.2设计、选点、造标与埋石2.3水平角观测2.4距离测量2.5 内业计算第3章高程控制测量3.1一般规定3.2水准测量3.3电磁波测距三角高程第4章地形测量4.1一般规定4.2图根控制测量4.3一般地区地形测图4.4城镇居住区地形测图第四节城镇居住区地形测图4.5工矿区现状图测量4.6水域地形测量4.7地形图的修测第5章线路测量5.1一般规定5.2铁路、公路测量5.3架空索道测量5.4自流和压力管线测量5.5架空送电线路测量第6章绘图与复制6.1一般规定6.2绘图6.3编绘6.4晒蓝图、静电复印与复照6.5翻版、晒印刷版与修版6.6打样与胶印第7章施工测量7.1一般规定7.2施工控制测量7.3工业与民用建筑施工放样7.4灌注桩、界桩与红线测量7.5水工建筑物施工测量第8章竣工总图的编绘与实测8.1一般规定8.2竣工总图的编绘8.3竣工总图的实测第9章变形测量9.1一般规定9.2水平位移监测网9.3垂直位移监测网9.4水平位移测量9.5垂直位移测量9.6内业计算及成果整理附录一本规范名词解释附录二平面控制点标志及标石的埋设规格附录三方向观测法度盘和测微器附录四高程控制点标志及标石的埋设规格附录五建筑物、构筑物主体倾斜率和按差异沉降推算主体倾斜值的计算公式附录六基础相对倾斜值和基础挠度计算公式附录七本规范用词说明第1章总则第1.0.1 条为了统一工程测量的技术要求,及时、准确地为工程建设提供正确的测绘资料,保证其成果、成图的质量符合各个测绘阶段的要求,适应工程建设发展的需要,制订本规范。

第1.0.2 条本规范适用于城镇、工矿企业、交通运输和能源等工程建设的勘察、设计、施工以及生产(运营)阶段的通用性测绘工作。

其内容包括控制测量,采用非摄影测量方法的1∶500~1∶5000比例尺测图、线路测量、绘图与复制、施工测量、竣工总图编绘与实测和变形测量。

对于测图面积大于50K㎡的1∶5000比例尺地形图,在满足工程建设对测图精度要求的条件下,宜按国家测绘局颁发的现行有关规范执行。

(完整word)电气手算工程量方法及步骤

(完整word)电气手算工程量方法及步骤

有关安装算量手算的要点总结(电气部分)拿到图纸以后先核对一下图纸是不是齐全,齐全在进行下一步。

符号认识:所有未标注的数字除标高的单位是m外,其他的都是mm。

(附表1)所有安装从室外进来的水平管都称做干管,从干管上立起来的称为立管,从立管上接出来的称为支管。

切记要核实图上的比例是否是正确的。

(一)电气工程(包括强电部分、弱电部分及防雷接地部分)一、强电部分:1、熟悉图纸:①先看设计说明,把设计说明上的工程所用材料及防雷部分的说明全部记下来,然后说明上一般都附有图例,把图例上所有的需要数个数的(配电箱分不同规格、灯具、插座、开关等)都分别统计出数量;②看系统图时应对上平面图,了解管子的走向.系统图上的上下方向一般在平面图只有点或圈表示(说明是垂直走的);系统图上的左右方向在平面图上左右走;系统图上的斜线45度方向走,说明在平面图上前后走的管道;系统图上用标高推其立管的高度,平面图上可以量出干管及支管的水平段长度;2、工程量计算流程:首先从室外→→→总配电箱→→→单元配电箱→→→户内配电箱→→→各个回路(照明、插座等).3、计算步骤:先算管(槽)后算线(缆),管(槽)不进箱、线(缆)进箱。

4、有关规定:室外进线图纸上未标注的情况下,室外预留1.5m(室外至外墙皮);电缆进箱长度加2m,电线进箱长度为配电箱的半周长;没给实际做法的情况,考虑地面做法为0。

3m。

所有的电线管子全部为暗敷(在混凝土楼板及墙面、地面中,在平面图中量管子时只有楼梯处的管子一般按图上画的量,其它房间的管子可以按两点间最短距离量)计算电气工程应撑握以下的计算规律:1)、照明灯具支线一般是两根导线,要求带接地的则是三根导线,一根火线与一根零线形成回路,灯就可以亮了,但为了确保安全用电,规范要求安装高度在距地2。

4米以下的金属灯具必须连接PE专用保护线(从配电箱引来),应该注意卫生间或走廓上的壁灯安装高度2)、N联开关共有(N+1)根导线,照明灯具的开关必须接在相线(也称火线)上,无论是几联开关,只接进去一根相线,再从开关接出来控制线,几联开关就应该有几条控制线,所以,双联开关有三根导线,三联开关有四根导线,以此类堆.3)、单相插座支线有三根导线,现行国家规范要求照明支路和插座支路分开,一般照明支线在顶棚上敷设,插座支路在地面下敷设,并且在插座回路上安装漏电保护器,插座支路导线根数由极数(孔数)最多的插座决定,所经二、三孔双联插座是三根导线,若是四联三极插座也是三根线。

(完整word版)水准、导线内业计算步骤

(完整word版)水准、导线内业计算步骤

1.水准路线高差闭合差的计算:f h= Σh测水准路线的成果检测:水准测量外业观测数据存在高差闭合差,高差闭合差需满足一定的限差,四等水准限差:fh允=±20√L L:水准路线全长,以KM为单位,不足1KM按1KM计算。

若高差闭合差超出此范围,表明成果中有错误存在,则要重返工作。

2.分配高差闭合差、检核测段高差改正数vi为:V i= - f hΣLL iΣ V i=-f h(检核)式中:ΣL——水准路线各测段的总长度,单位为km;L i——某一测段的长度,单位为km。

3.计算各测站改正后高差、检核h 改=h测+V iΣh改=0(检核)4.推算各待定点高程、检核H i=H i−1+h改H已知值=H推算值(检核)1.计算角度闭合差fβ:fβ= Σβ测- (n-2)×180°n:导线测量总测站数导线测量的成果检测:导线测量外业观测数据存在角度闭合差,角度闭合差需满足一定的限差,三级导线限差:fβ允=±24√n n:导线测量总测站数若角度闭合差超出此范围,表明成果中有错误存在,则要重返工作。

2.分配角度闭合差、检核测站角度改正数vi为(平均分配,大角多分、小角少分):V i= - fβnV =-fβ(检核)式中:n——测站数;3.计算各边方位角、检核α前= α后+β左±180°或α前= α后- β右±180°α已知方位角=α推算方位角(检核)4.计算坐标增量ΔX= D cosα f x= ΣΔXΔY= D sinαf y= ΣΔY或REC(距离,方位角) f= √ f x2+ f y2K =fΣD5.分配坐标增量、检核坐标增量改正数vi为:V x= - f xΣD L DΣ Vx改=-f x(检核)V y= - f yΣD L DΣ Vy改=-f y(检核)式中:ΣD——导线边长总长度,单位为m;L D——某一边长的长度,单位为m。

(完整word版)国测财字【2002】3号文件

(完整word版)国测财字【2002】3号文件

测绘工程产品价格国家测绘局颁布二○○二年一月目录(一)说明 (2)(二)大地测量 (5)(三)摄影测量与遥感 (11)(四)野外地形数据采集及成图 (18)(五)地图编制 (19)(六)地图数字化 (23)(七)数字化数据入库 (26)(八)界线测绘 (28)(九)工程测量 (29)说明一、为规范测绘工程产品价格,保护测绘工程产品用户和测绘单位的合法权益,促进测绘市场健康发展,根据《中华人民共和国价格法》,结合测绘工程产品的特点,制定《测绘工程产品价格》。

二、本价格适用于国内测绘市场上发生的测绘工程产品价格行为。

三、本价格由大地测量、摄影测量与遥感、地图编制、野外地形数据采集及成图、地图数字化、数字化数据入库、界线测绘和工程测量价格组成。

分别按三种困难类别制定相应的价格。

四、因特殊要求增减工作内容,其价格按本“说明”栏的规定作相应调整。

五、有关测绘工程产品的图幅标准面积按下表执行六、测绘工程产品价格调整系数按下表执行七、为保护测绘单位和用户的合法权益,防止不正当竞争,确保测绘工程产品质量,测绘工程产品合同价格可在本价格基础上上下浮动10%。

八、本价格由国家测绘局负责解释和修订。

九、本价格自颁发之日起执行。

测绘工程产品价格项目:大地测量单位:元测绘工程产品价格项目:大地测量位:元测绘工程产品价格项目:大地测量单位:元测绘工程产品价格项目:大地测量单位:元测绘工程产品价格项目:大地测量单位:元测绘工程产品价格项目:大地测量单位:元测绘工程产品价格项目:摄影测量与遥感单位:元测绘工程产品价格项目:摄影测量与遥感单位:元测绘工程产品价格项目:摄影测量与遥感单位:元测绘工程产品价格项目:摄影测量与遥感单位:元测绘工程产品价格项目:摄影测量与遥感单位:元测绘工程产品价格项目:摄影测量与遥感单位:元测绘工程产品价格项目:野外地形数据采集及成图单位:元测绘工程产品价格单位:元项目:地图编制测绘工程产品价格项目:地图编制单位:元测绘工程产品价格项目:地图编制单位:元测绘工程产品价格项目:地图编制单位:元测绘工程产品价格项目:地图数字化单位:元测绘工程产品价格项目:地图数字化单位:元测绘工程产品价格项目:地图数字化单位:元测绘工程产品价格项目:数字化数据入库单位:元测绘工程产品价格单位:元项目:数字化数据入库测绘工程产品价格项目:界线测绘单位:元测绘工程产品价格项目:工程测量单位:元测绘工程产品价格项目:工程测量单位:元测绘工程产品价格项目:工程测量单位:元。

导线测量比赛细则word精品文档10页

导线测量比赛细则word精品文档10页

附件1一、技能比赛实施细则1)执行规范参照GB 50026-2019《工程测量规范》、TB 10601-2009《高速铁路工程测量规范》。

2)技术要求a.导线观测中角度观测采用测回法观测3个测回,距离测量观测3个测回,每个测回观测2次读数,观测和计算的各项限差见表1、表2。

表1:导线测量观测技术要求表2:导线测量成果技术要求b.每测站起始观测应从盘左开始,测回间按规则变换度盘位置,第一测回:0度附近;第二测回:60度附近;第三测回:120度附近;c.激光对中误差小于或等于2mm;对中、整平、平移仪器后,应拧紧中心连接螺旋;d.盘左照准目标先起始目标后终始目标,盘右照准目标先终始目标后起始目标;即盘左顺时针旋转,盘右逆时针旋转;e.记录字迹工整、清晰,不得任意修改,记录者必须回报读数。

3)导线形式两个未知点和一个已知点及已知方向组成的闭合导线(如图1),三条导线边总长约600米。

T24)具体内容①参赛队员在规定的时间(30分钟)内独立完成闭合导线中的一个连接角和三个转折角测量;②参赛队员在规定的时间内独立完成闭合导线中的三条导线边测量;③参赛队员根据已知数据在规定的时间(30分钟)内独立完成2个指定未知点的平面坐标计算。

4)比赛要求a.参赛队员以个人为主,可选带两名测量员配合记录、对后视。

按规范要求独立完成指定闭合导线的全部观测;b.参赛队员完成三个测站的观测和记录,具体方案如下:在T1点使用方向观测法(全圆观测法),观测数据记入表3,在T2、T3点使用测回法观测,观测数据记入表4;c.记录使用比赛组织方提供记录手薄(如表3、表4),在抽签时领取此记录表;d.各队员计算导线点坐标的计算表格由竞赛委员会提供(见表5),表中附有已知方位角和已知点坐标,计算表的辅助计算栏中必须填入导线的角度闭合差、坐标闭合差和相对闭合差;e.外业观测时间为30分钟,内业成果计算时间为20分钟,超出规定时间将根据评分细则扣除相应分数;f.仪器操作应符合要求,迁站时全站仪主机必须装箱,手簿应记录完整,并标明参赛人员姓名;g.外业观测时间为三个测站观测时间总和,从裁判宣布比赛开始,到仪器装箱、上缴观测成果时结束;h.外业观测结束后,立即在指定地点进行导线计算,从领取计算表格和本组外业观测记录手簿后开始计时,到上缴计算表格和本组外业观测记录手簿后结束,计算所用计算器需各单位自行准备;i.各参赛队员独立作业,不得妨碍或阻挡其他参赛选手的观测,对于违反规定的经劝告无效者取消比赛资格。

(完整word版)工程测量GB50026-2007规范

(完整word版)工程测量GB50026-2007规范

单项选择题(共10道)1、高程控制测量精度等级的划分,各等级高程控制宜采用水准测量,()等及以下等级可采用电磁波测距三角高程测量,()等也可采用GPS 拟合高程测量。

A、三、五B、三、六C、四、五D、四、六2、平板测图时,测站仪器对中的偏差,不应大于图上()mm。

A、0.5B、0.05C、0.1D、0.0053、场区平面控制网相对于勘察阶段控制点的定位精度,不应大于()。

A、1mmB、5mmC、50mmD、10mm4、当采用导线及导线网作为场区控制网时,导线边长应大致相等,相邻边的长度之比不宜超过()。

A、1:2B、2:3C、1:3D、1:55、拟建建筑场地的沉降观测,应在建筑施工前进行。

变形观测,可采用四等监测精度,点位间距,宜为()m。

A、10~30B、10~20C、30~50D、30~606、检查图与原图比较,点状符号及明显地物点的偏差不宜大于图上()mm,线状符号的误差不宜大于图()mm。

A、0.2;0.3B、0.1;0.2C、1;2D、2;37. 我国目前采用的高程基准是()。

A.高斯平面直角坐标B.1980年国家大地坐标系C.黄海高程系统D.1985年国家高程基准8.场区水准点,距离回填土边缘不宜小于()A、10mB、15mC、20m D25m9.建筑物的围护结构封闭前,应根据施工需要将建筑物外部控制转移至内部。

引测的投点误差,一级不应超过()mm。

A、0.5mmB、1mmC、2mmD、3mm10.当平面布置改变超过图上面积()时,不宜在原施工图上修改和补充,应重新编制。

A、1/3B、1/4C、2/3D、1/2判断题(共10道)1、平面控制网的建立,可采用卫星定位测量、导线测量、多边形网测量等方法。

(错)2、GPRS天线安置的对中误差,不应大于2mm;天线高的量取应精确至lmm。

(对)3、高程控制点间的距离,一般地区应为1~3km,了业厂区、城镇建筑区宜小于lkm。

但一个测区及周围至少应有2 个高程控制点。

(完整word版)导线压接检查记录

(完整word版)导线压接检查记录
铝管
钢管
铝管
钢管
外径
内径
长度外径内径长度对边距长度
弯曲
对边距
长度
弯曲
压接者
外观检验




105.34
72.86
710
90.84
90.86
90.88
740
1
高春雷
导线无断股、松散及损伤,扩径导线无凹陷、变形。
90.82
90.80
90.84

105.38
72.88
712
90.80
90.88
90.84
745
2
导线无断股、松散及损伤,扩径导线无凹陷、变形。
90.82
90.84
90.88
施工人:
制作时间:
备注:
班组长:技术员:质检员:监理:
备注:
班组长:技术员:质检员:监理:
样表
导线液压压接试件检查记录
工程名称:北京东1000千伏变电站新建工程
导线
型号:JLHN58K-1600
金具
型号:NY-1600K
厂家:黄冈兴和电线电缆有限公司
厂家:四平线路器材厂




压接前尺寸(mm)
压接后尺寸(mm)
导线压接试验执行标准
GB/T 2314-2008、GB/T2317.1-2008
导线液压压接试件检查记录
工程名称:
导线
型号:
金具
型号:
厂家:
厂家:




压接前尺寸(mm)
压接后尺寸(mm)
导线压接试验执行标准
GB/T 2314-2008、GB/T2317.1-2008

(标准)架空输电线路电气参数计算

(标准)架空输电线路电气参数计算

架空输电线路电气参数计算专业知识整理分享一、提资参数表格式专业知识整理分享二、线路参数的计算:1.3倍。

导线的直流电阻可在导线产品样本中查到。

当线路的相导线为两分裂导线时,相当于两根导线并联,则其电阻应除以2。

多分裂导线以此类推。

X1=0.0029f lg(d m/r e) Ω/km式中f-频率(Hz);d m-相导线间的几何均距,(m);dm=3√(d ab d bc d ca)d ab d bc d ca -分别为三相导线间的距离,(m);r e-导线的有效半径,(m);r e≈0.779r专业知识整理分享r-导线的半径,(m)。

2)单回路相分裂导线的正序电抗:X1=0.0029f lg(d m/R e) Ω/km 式中f-频率(Hz);d m-相导线间的几何均距,(m);dm=3√(d ab d bc d ca)d ab d bc d ca -分别为三相导线间的距离,(m);R e-相分裂导线的有效半径,(m);n=2 R e=(r e S)1/2n=4 R e=1.091(r e S3)1/4n=6 R e=1.349(r e S5)1/6S-分裂间距,(m)。

专业知识整理分享3)双回路线路的正序电抗:X1=0.0029f lg (d m/R e) Ω/km式中f-频率(Hz);d m-相导线间的几何均距,(m); a 。

c′。

dm=12√(d ab d ac d a b′d ac′‵d ba d bc d ba′d bc′d ca d cb d ca′d cb′) b 。

b′。

d ab d bc ……分别为三相双回路导线间的轮换距离,(m); c 。

a′。

R e-相分裂导线的有效半径,(m);R e=6√(r e3 d aa′d bb′d cc′)国内常用导线的线路正序电抗查《电力工程高压送电线路设计手册》第二版 P18~P19查表时注意:1)弄清计算线路有代表性的塔型(用得多的塔型),或有两种塔型时,用加权平均计算出线路的几何均距。

(完整word版)线束设计规范概要

(完整word版)线束设计规范概要

(完整word版)线束设计规范概要线束设计规范编制:刘震审核:徐梅批准: 叶树珩2009—06—20发布2009—06—20实施北汽福田汽车股份有限公司发布目录一、接插件的规划与选择 (1)(一)接插件的规划 (1)(二)接插件的选择 (2)1、接插件的种类 (2)2、护套选取原则 (7)3、端子选取原则 (9)4、线间接插件的选择 (10)5、与用电设备接插件的选择 (10)二、线束防护固定与安装 (11)(一)、线束的防护 (11)I1、波纹管 (11)2、PVC 管 (11)3、胶带 (12)4、橡胶件 (12)(二)、线束的固定与安装 (13)(三)、线束布置、包扎的注意事项 (16)三、导线的选型与规划 (16)(一)、导线的类型 (16)1、导线的种类 (16)2、各种导线的名称及工作温度 (18)(二)、导线的选型 (22)II1、导线类型选择 (2)22、导线颜色选择 (2)33、导线选择的其他注意事项 (23)III线束设计规范一、接插件规划与选择(一)、接插件的规划1、首先需要根据开发车型的用电器布置情况,规划出车型的整车线束大体布置图,其次根据车型配置将布置图尽量细化到用电器,此时暂可不考虑用电器的具体位置,只要区分出大体位置,即机舱、车门、前地板等区域即可。

见附图1.2、依据上面的布置图、车型的配置表,以及各用电设备的具体参数、原理估算出各条线束间对接的分支回路数目。

见附表1附图1整车线束布置示意图附表1线束间对接的分支回路统计表(根据各车型实际情况增减)序号插座插头实际需求针脚数车身过孔尺寸接插件数量是否需防水备注线束名称线束名称11司机门线束总成、前围仪表线束总成车身板金;车门板金2副司机门线束总成前围仪表线束总成车身板金;车门板金3左后门线束总成地板线束总成车身板金;车门板金4右后门线束总成地板线束总成车身板金;车门板金5后背门线束总成地板线束总成车身板金;后背门板金6后保险杠线束总成地板线束总成7车架线束总成地板线束总成8前围仪表线束总成地板线束总成9发动机仓线束总成前围仪表线束总成10蓄电池线束总成发动机仓线束总成11顶棚线束总成前围仪表线束总成(二)、接插件的选择1、接插件的种类1)、常见的接插件厂家标识厂家护套标识厂家护套标识住友(SWS)失崎(YAZAKI)JAE KET2TYCO(AMP) 德尔福(DELPHI)MOLEX 古河(FURUKAWA)FCI 鹤壁天海(THB)余姚电器二厂南通友星白城派克丰迪2)、接插件的结构形式①、防水接插件要达到防水、防尘的效果。

完整word版测量学名词解释和简答题

完整word版测量学名词解释和简答题

1. 测量学一一测量学是研究如何测定地面点的点位, 及确定地球形状和大小的一门科学。

将地球表面的各种地物、 地貌及其他信息测绘成图以2. 测定一一就是把地表的存在状态, 通过一定的测量仪器和测量方法进行测量, 并以数据或图纸的形式把 它们表现出来,以满足工程规划设计的需要。

3. 测设一一就是把图纸上的设计好的建筑物、 构筑物, 通过一定的测量仪器和测量方法将它们在实地上标 定出来,以作为施工的依据。

4. 铅垂线——重力的作用线称为铅垂线。

5. 大地体一一大地水准面所包围的形体称为大地体。

7. 水准面一一水自然静止时的表面称为水准面,它是一个重力等位面,其特性是处处与铅垂线垂直。

8. 大地水准面一一其中与平均海水面吻合并向大陆内部延伸而形成的封闭曲面称为大地水准面。

9. 绝对高程一一地面点沿铅垂线方向至大地水准面的距离称为绝对高程。

10. 相对高程一一地面点沿铅垂线方向至任意假定水准面的距离称为该点的相对高程。

置数是指照准某一方向的目标后,使水平度盘的读数等于给定或需要的值。

12. 高差法一一直接利用高差计算 B 点高程的,称为高差法。

13. 视准轴一一 十字丝交点与物镜光心的连线,称为视准轴。

14. 视差一一使眼睛在目镜端上下微动,若看到十字丝与标尺的影像有相对移动时这种现象称为视差。

15. 水准点一一用水准测量方法测定高程的控制点称为水准点。

16. 附合水准路线一一从一高级水准点出发,沿各待定高程点进行水准测量,最后测至另一高级水准点所 构成的施测路线,称为附合水准路线。

17. 闭合水准路线一一从一已知水准点出发,沿待定高程点进行水准测量,最后仍回到原水准点所组成的 环形路线,称为闭合水准路线。

18. 支水准路线一一从一已知水准点BM 1出发,沿待定高程点1、2进行水准测量,其路线既不附合也不闭合,称为支水准路线。

19. 水平角一一由一点到两个目标的方向线垂直投影在水平面上所成的角,称为水平角。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

导线测量
一、导线测量概述
导线——测区内相邻控制点连成直线而构成的连续折线(导线边)。

导线测量——在地面上按一定要求选定一系列的点依相邻次序连成折线,并测量各线段的边长和转折角,
再根据起始数据确定各点平面位置的测量方法。

主要用于带状地区、隐蔽地区、城建区、
地下工程、公路、铁路等控制点的测量。

导线的布设形式:
附合导线、闭合导线、支导线,导线网。

附合导线网自由导线网
钢尺量距各级导线的主要技术要求
注:表中n为测站数,M为测图比例尺的分母表6J-1 图根电磁波测距附合导线的技术要求
二、导线测量的外业工作
1.踏勘选点及建立标志
2.导线边长测量
光电测距(测距仪、全站仪)、钢尺量距
当导线跨越河流或其它障碍时,可采用作辅助点间接求距离法。

(α+β+γ)-180o
改正内角,再计算FG边的边长:FG=bsinα/sinγ
3.导线转折角测量
一般采用经纬仪、全站仪用测回法测量,两个以上方向组
成的角也可用方向法。

导线转折角有左角和右角之分。

当与高级控制点连测时,
需进行连接测量。

三、导线测量的内业计算
思路:
①由水平角观测值β,计算方位角α;
②由方位角α及边长D, 计算坐标增量ΔX 、
ΔY;
③由坐标增量ΔX 、ΔY,计算X、Y。

(计算前认真检查外业记录,满足规范限差要求后,才能进行内业计算)坐标正算(由α、D,求X、Y)
已知A(x A,y A),D AB,αAB,求B点坐标x B,y B。

坐标增量:
待求点的坐标:
(一)闭合导线计算
图6-10是实测图根闭合导线示意图,图中各项
数据是从外业观测手簿中获得的。

已知数据:
12边的坐标方位角:12 =125°30′00″;1点的坐
标:x1=500.00,y1=500.00
现结合本例说明闭合导线计算步骤如下:
准备工作:填表,如表6-5 中填入已知数据和
观测数据.
1、角度闭合差的计算与调整:
n边形闭合导线内角和理论值:
(1) 角度闭合差的计算:
例:fβ=Σβ测-(n-2)×180o=359o59'10"-360o= -50";
闭合导线坐标计算表(6-5)
(2) 角度容许闭合差的计算(公式可查规范)(图根导线)若:f测≤ fβ容,则:角度测量符合要求,否则角度测量不合格,则
1)对计算进行全面检查,若计算没有问题,
2)对角度进行重测
本例:fβ= -50″根据表6-5可知,=±120″则fβ<fβ容,角度测量符合要求
3) 角度闭合差fβ的调整:假定调整前提是:假定所有角的观测误差是相等的,
角度改正数:(n—测角个数)
角度改正数计算,按角度闭合差反号平均分配,余数分给短边构成的角。

检核:
改正后的角度值:
检核:
2、推算导线各边的坐标方位角
推算导线各边坐标方位角公式:根据已知边坐标方位角和改正后的角值推算,
式中,α前、α后表示导线前进方向的前一条边的坐标方位角和与之相连的后一条边的坐标方位角。

β左为前后两条边所夹的左角,β右为前后两条边所夹的右角,据此,由第一式求得:
填入表6-5中相应的列中。

3、计算导线各边的坐标增量ΔX、ΔY:
ΔX i=D i cosαiΔY i==D i sinαi
如图:ΔX12=D12cosα12ΔY12==D12sinα12坐标增量的符号取决于12边的坐标方位角的大小
4、坐标增量闭合差的计算见表6-5根据闭合导线本身的特点:
理论上:
坐标增量闭合差
实际上:坐标增量闭合差可以认为是由导线边长测量误差引起的;
5、导线边长精度的评定(见表6-5)
由于f x f y的存在,使导线不能闭合,产生了导线全长闭合差11' ,
即f D:
导线全长相对闭合差:
限差:用K容表示,当K≤K容时,导线边长丈量符合要求。

K容的
大小见表6-2 表6J-1
6、坐标增量闭合差的调整:见表6-5
调整: 将坐标增量闭合差反号按边长成正比例进行调整。

坐标增量改正数:检核条件:
【例】
1-2边增量改正数
填入表6-5中相应的位置。

7、计算改正后的坐标增量:见表6-5
检核条件:
8、计算各导线点的坐标值:见表6-5
依次计算各导线点坐标,最后推算出的终点1的坐标,应和1点已知坐标相同。

(二)、附合导线的计算
附合导线的计算方法和计算步骤与闭合导线计算基本相同,只是由于已知条件的不同,有以下几点不同之处:
如图A.B.C.D是已知点,起始边的方位角αAB(α始)和终止边的方位角αAB(α终) 为已知。

外业观测资料为导线边距离和各转折角。

(1)计算角度闭合差:fβ=α'终- α终其中: α'终为终边用观测的水平角推算的方位角;α终为终边已知的方位角
终边α推算的一般公式:
如图:为以右转折角为例
用观测的水平角推算的终边方位角。

(2)测角精度的评定:
即:
检核:(各级导线的
限差见规范)
(3)闭合差分配(计算角度改正数):
式中:n —包括连接角在内的导线转折
角数
(4)计算坐标增量闭合差:
其中:如图始点是B点; 终点是C点.
由于f x,f y的存在,使导线不能和CD连
接,存在导线全长闭合差f D:
导线全长相对闭合差:
(5)计算改正后的坐标增量的检核条件:
检核条件:
(6)计算各导线点的坐标值:
依次计算各导线点坐标,最后推算出的终点C的坐标,应和C点已知坐标相同。

如图,A、B、C、D是已知点,外业观测资料为导线边距离和各转折角见图中标注。

(2)坐标反算(由X、Y,求α、D,)
已知A(x A,y A)、B(x B,y B)求D AB,αAB。

注:计算出的αAB,应根据ΔX 、ΔY的正负,判断其所在的象限。

计算器的使用
a.角度加减计算
例: 求26°45'36"+125°30'18"的值。

①输入26.4536后按→DEG ,接着按+ , 再输入125.3018后按
→DEG;
②按= 得152.265, 再按2ndF 和→DEG 。

此时该键功能是
“→D.MSD”),得结果152.1554(152°15'54")。

b.坐标正算
例:已知αAB=60°36'48",d AB=1523m,求Δx AB、Δy AB。

①输入边长125.36后按a,接着输入方位角60.3648,再按→DEG 和b;
②按2ndF ,再按b,显示数值61.52(约数,Δx AB),再按b,显示数值109.23(约数,Δy AB)。

c.坐标反算
例:已知Δx AB=45.68,Δy AB=69.35 求D AB、αAB。

①输入Δx AB的值45.68后按a,接着输入Δy AB的值69.35,再按b;
②按2ndF ,再按a ,显示数值83.04(约数,D AB);
③再按b显示数值56.6275906,接着按2ndF 和→DEG (此时该键功能“→D.MSD”),屏幕显示
56.373932(即56°37′39")
对所得角值的处理原则是:
若显示值>0,则该值即为所求的αAB。

若显示值<0,则该值加上360°后,才是所求的αAB。

相关文档
最新文档
