冷再生底基层施工方案
冷再生底基层施工技术要点

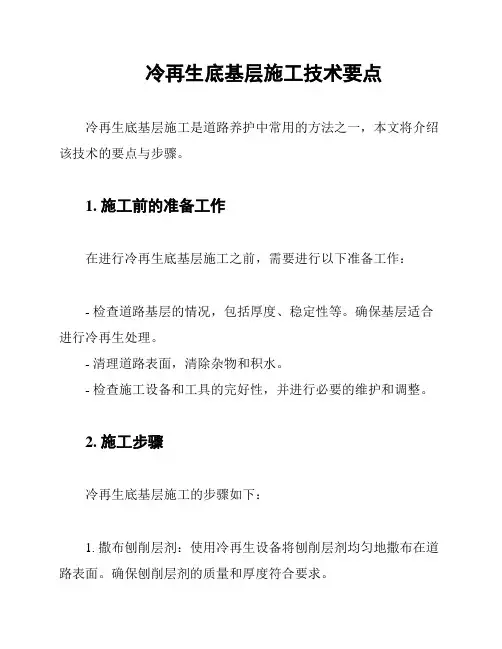

冷再生底基层施工技术要点冷再生底基层施工是道路养护中常用的方法之一,本文将介绍该技术的要点与步骤。
1. 施工前的准备工作在进行冷再生底基层施工之前,需要进行以下准备工作:- 检查道路基层的情况,包括厚度、稳定性等。
确保基层适合进行冷再生处理。
- 清理道路表面,清除杂物和积水。
- 检查施工设备和工具的完好性,并进行必要的维护和调整。
2. 施工步骤冷再生底基层施工的步骤如下:1. 撒布刨削层剂:使用冷再生设备将刨削层剂均匀地撒布在道路表面。
确保刨削层剂的质量和厚度符合要求。
2. 翻刨和混合:使用冷再生设备进行翻刨和混合,将刨削层剂和基层充分混合,形成均匀的材料。
3. 碾压和加固:使用碾压机对混合材料进行碾压和加固,使基层更加稳定和坚固。
4. 检查和修正:对施工后的基层进行检查,确保质量符合要求。
如果有需要,进行必要的修正和调整。
5. 养护:对施工完成的冷再生底基层进行养护,包括浇水、覆盖等,确保材料的充分凝固和稳定性。
3. 注意事项在冷再生底基层施工过程中,需要注意以下事项:- 确保施工设备的运行正常,及时进行维护和保养。
- 控制施工过程中的温度和湿度,避免影响材料的质量。
- 严格按照施工要求和规范操作,确保施工质量和安全性。
- 施工完成后,及时清理工地和设备。
结论冷再生底基层施工技术是一种常用的道路养护方法,通过合理的准备工作和施工步骤,可以有效地改善道路基层的质量和稳定性。
在实际应用中,需要注意施工过程中的细节和注意事项,以确保工程质量的达到要求。
三渣冷再生基层施工方案
三渣冷再生基层施工方案一、施工前准备工作1.设计方案确定:根据实际路况和要求,确定三渣冷再生基层施工的设计方案,包括破碎机型号、筛分机型号、叠加工艺等。
2.设备准备:准备好所需设备,包括破碎机、筛分机、叠加机等。
3.材料准备:准备好要进行再生利用的渣土、废弃沥青路面等原料。
4.施工现场清理:清理施工现场,确保施工区域干净整洁,为施工做好准备。
二、破碎处理1.原沥青路面处理:使用破碎机对原有沥青路面进行破碎处理,将沥青路面破碎成一定大小的块状物。
2.筛分处理:将破碎后的沥青块状物通过筛分机进行筛分,得到粗骨料和细骨料,粗骨料用于再生基层的结构层,细骨料用于再生基层的面层。
三、再生利用1.破碎沥青的再利用:将筛分后的粗骨料与细骨料进行按比例混合,再次使用于再生基层的结构层中。
在混合过程中,可以根据需要添加一定比例的新石灰粉、水泥、沥青乳化液等,以改善再生料的质量。
2.再生基层施工:将再生料铺设在基层部位,利用叠加机进行捣实,确保再生料与原有基层的结合牢固。
根据需要可以进行多次铺设和捣实,以达到所需厚度和密实度。
3.绿化处理:在再生基层施工完成后,对路面进行绿化处理,栽种花草植物,提升景观效果。
四、施工质量控制1.基层检查:施工前要对原有基层进行检查,确保基层结构良好,没有明显的损坏和沉降。
2.施工过程控制:对施工过程进行严格控制,包括施工面层的厚度、捣实程度、温度等参数的控制。
3.质量检测:进行再生基层施工完毕后的质量检测,包括厚度测量、密实度测试、强度检测等,确保施工质量符合要求。
通过以上施工方案的实施,可以有效利用废弃沥青路面和渣土资源,节约材料成本,减少对环境的污染,同时又能保证再生基层的质量和使用寿命,具有积极的经济和环境效益。
冷再生基层施工方案

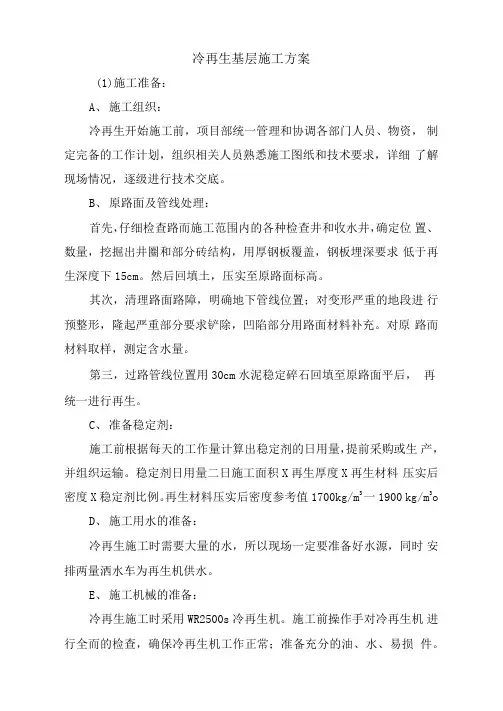

冷再生基层施工方案(1)施工准备:A、施工组织:冷再生开始施工前,项目部统一管理和协调各部门人员、物资,制定完备的工作计划,组织相关人员熟悉施工图纸和技术要求,详细了解现场情况,逐级进行技术交底。
B、原路面及管线处理:首先,仔细检查路而施工范围内的各种检查井和收水井,确定位置、数量,挖掘出井圈和部分砖结构,用厚钢板覆盖,钢板埋深要求低于再生深度下15cm。
然后回填土,压实至原路面标高。
其次,清理路面路障,明确地下管线位置;对变形严重的地段进行预整形,隆起严重部分要求铲除,凹陷部分用路面材料补充。
对原路而材料取样,测定含水量。
第三,过路管线位置用30cm水泥稳定碎石回填至原路面平后,再统一进行再生。
C、准备稳定剂:施工前根据每天的工作量计算出稳定剂的日用量,提前采购或生产,并组织运输。
稳定剂日用量二日施工面积X再生厚度X再生材料压实后密度X稳定剂比例。
再生材料压实后密度参考值1700kg/m3一1900 kg/m3oD、施工用水的准备:冷再生施工时需要大量的水,所以现场一定要准备好水源,同时安排两量洒水车为再生机供水。
E、施工机械的准备:冷再生施工时采用WR2500s冷再生机。
施工前操作手对冷再生机进行全而的检查,确保冷再生机工作正常;准备充分的油、水、易损件。
安排两辆洒水车,并配备足够的供水速度的水泵(500L/niin)。
另外配备25t振动压路机2台,21t-25t光轮压路机3台、平地机1台等。
(2)施工工序:A、布摊水泥。
按照再生机工作宽度、深度、设计要求水泥比例, 计算出每平方米需要的水泥用量后,在路面上用石灰划出合适的方格,按照用量布摊水泥,要求水泥布摊均匀,不能堆积。
B、再生拌和。
根据冷再生机的工作宽度和施工路而宽度,计算再生施工的幅数。
再生机就位,连接洒水车;第一幅施工时,先沿道路方向画好引导线,再生机沿线行走;第二幅开始沿上一幅的边界行走;每幅重叠10cm—15cm;再生机行进速度6mmin--9mmin;专人随时跟机检查再生深度和含水量,发现问题及时纠正;再生后如发现大颗粒过多,可以用再生机或路拌机加拌一次;如发现水分不足,要补充洒水;再生后混合料及时进行取样检测。
冷再生基层施工方案(完整资料).doc
【最新整理,下载后即可编辑】施工方案北一路维修工程冷再生基层施工方案编制:审核:批准:时间:2012.4.26施工单位:胜建集团二处北一路维修工程冷再生基层施工方案一、工程概况北一路路基冷再生段长1950m,路宽9m; 共青团路路基冷再生段长129.8m,路宽12m;再生厚度26cm,掺加5%水泥(p.c32.5)和15%石灰(三级)。
二、施工工艺1、施工工艺流程施工流水作业示意图:2、施工内容1)测量、放线集输东西K0+000 K1+950K1+000北一路共青团路 试验段 123456789 101112根据老路高程,确定北一路K0+250~K1+650平直段老路中心平均相对高程为±0.000。
在k0+000、k1+000、k1+950三处,根据老路中心设置中心点Z1、Z2、Z3作为三个已知中心点。
将经纬仪安放在Z2点,分别对准Z1、Z3,对道路其他中心点进行放线,示意图如下:引桩:每100米确定一次中桩,然后从中桩向道路两侧根据“勾股定理”分别引垂直线,在7m 的位置安装木桩。
引桩示意图:2)试验段根据水泥的终凝时间:3.5小时,计算得出各工序的时间为: 摊铺水泥、白灰:0.5小时 冷再生:1小时 轻压:0.5小时 整形:0.5小时东西共青团路碾压:1小时根据现场地质情况,冷再生机的速度是20m/min,1小时能行1200m;路宽9.4m,冷再生机行走宽度2.3m,考虑每次搭接0.2m,冷再生机在一个路面断面需要行驶5次;得出1200m/5次=240m/小时;考虑到各种因素,最后确定试验段长度为200m。
试验段的目的:⑴合理优化施工时间和施工段⑵确定碾压次数,以达到压实度标准要求⑶合理优化冷再生机加水数量⑷重新取样,对混合料进行击实实验3)拌合将水泥、熟石灰码方后平铺在机动车道上,水泥均铺每米3.5袋,消解后石灰每米0.6方。
然后冷再生机推着洒水车,将旧路面连同外掺料一同拌和破碎,拌和深度均为老路面以下26cm,并预加达到最佳含水量7%的水量。
冷再生基层试验段施工方案

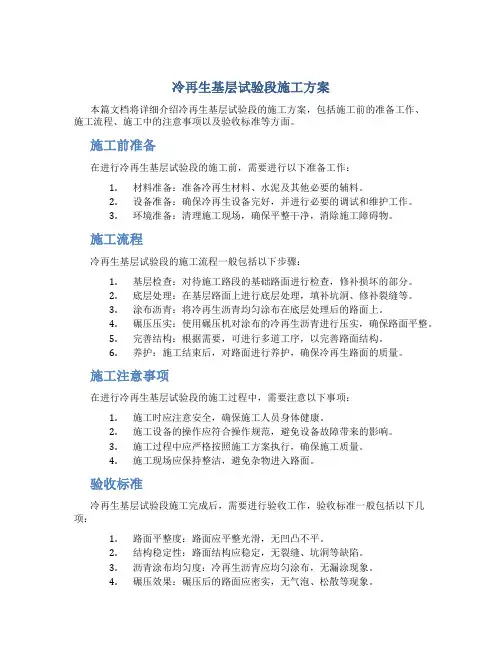

冷再生基层试验段施工方案本篇文档将详细介绍冷再生基层试验段的施工方案,包括施工前的准备工作、施工流程、施工中的注意事项以及验收标准等方面。
施工前准备在进行冷再生基层试验段的施工前,需要进行以下准备工作:1.材料准备:准备冷再生材料、水泥及其他必要的辅料。
2.设备准备:确保冷再生设备完好,并进行必要的调试和维护工作。
3.环境准备:清理施工现场,确保平整干净,消除施工障碍物。
施工流程冷再生基层试验段的施工流程一般包括以下步骤:1.基层检查:对待施工路段的基础路面进行检查,修补损坏的部分。
2.底层处理:在基层路面上进行底层处理,填补坑洞、修补裂缝等。
3.涂布沥青:将冷再生沥青均匀涂布在底层处理后的路面上。
4.碾压压实:使用碾压机对涂布的冷再生沥青进行压实,确保路面平整。
5.完善结构:根据需要,可进行多道工序,以完善路面结构。
6.养护:施工结束后,对路面进行养护,确保冷再生路面的质量。
施工注意事项在进行冷再生基层试验段的施工过程中,需要注意以下事项:1.施工时应注意安全,确保施工人员身体健康。
2.施工设备的操作应符合操作规范,避免设备故障带来的影响。
3.施工过程中应严格按照施工方案执行,确保施工质量。
4.施工现场应保持整洁,避免杂物进入路面。
验收标准冷再生基层试验段施工完成后,需要进行验收工作,验收标准一般包括以下几项:1.路面平整度:路面应平整光滑,无凹凸不平。
2.结构稳定性:路面结构应稳定,无裂缝、坑洞等缺陷。
3.沥青涂布均匀度:冷再生沥青应均匀涂布,无漏涂现象。
4.碾压效果:碾压后的路面应密实,无气泡、松散等现象。
以上就是冷再生基层试验段施工方案的全部内容,希望对您有所帮助。
感谢阅读!。
冷再生底基层施工方案
冷再生底基层施工方案一、施工目标及选址条件1.施工目标:冷再生底基层施工旨在提高路面的强度和稳定性,延长路面的使用寿命,并减少对自然资源的消耗。
2.选址条件:选址应遵循以下原则:a.地质条件良好,无埋藏物或地下管线;b.与周边道路、交通设施连接方便;c.便于材料运输和施工。
二、施工准备工作1.定位测量:根据设计图纸确定底基层的位置和尺寸,并进行相关测量工作。
2.土方开挖:根据设计要求,进行土方开挖,确保底基层的平整和均匀。
3.基层处理:对土方开挖后的基层进行处理,包括破碎、压实等工作,以提高基层的承载能力。
4.材料准备:准备冷再生底基层所需要的材料,包括再生材料、掺合料等。
三、施工步骤1.基层处理:对基层进行处理,包括清理、修复等工作,确保基层平整、牢固。
2.路面铺设:将冷再生底基层材料均匀地铺设在基层上,使用振动钢轮进行压实。
3.道路标线:根据需要,在路面上进行标线施工,包括车道线、人行道线等。
4.检验验收:对施工完成的冷再生底基层进行检验,确保质量符合要求。
四、施工注意事项1.施工期间应确保施工现场安全,采取必要的安全措施,包括设置警示牌、用明亮的灯光照明等。
2.施工过程中,应注意控制材料的用量和均匀性,避免出现材料过多或不足的情况。
3.施工现场应保持干燥,避免降雨对施工进度和质量的影响。
4.振动钢轮的使用应符合相关规定,避免对基层造成过度压实或破坏。
5.施工完毕后,应按规定的时间进行养护,避免过早交通或重负荷造成损坏。
五、施工效果及成本分析1.施工效果:冷再生底基层施工后,能有效提高路面的强度和稳定性,减少路面坑洼和沉陷的情况,延长路面的使用寿命。
2.施工成本:冷再生底基层施工的成本相对较低,主要涉及到材料采购、设备租赁和人工费用等。
六、施工管理及质量控制1.施工管理:对施工过程进行日常管理,包括人员配备、材料调度、施工进度控制等,以确保施工高效有序进行。
2.质量控制:制定施工质量检查标准,对施工过程进行监督检查,并采取相应措施纠正存在的质量问题。
(完整版)冷再生底基层施工实施方案
(完整版)冷再生底基层施工实施方案本方案适用于冷再生底基层施工,旨在确保施工质量,提高路面使用寿命。
具体方案如下:1. 施工前准备- 确认施工路段,对路面状况进行检查,并记录破损、变形、龟裂等问题。
- 根据施工条件和要求,选择相应的冷再生铣刨机和其他施工机械设备。
- 开展对施工人员和现场管理人员的安全教育和技术培训,确保施工安全,施工质量。
2. 施工工艺2.1 铣刨底基层- 铣刨机的参数根据路面硬度进行调整。
- 铣刨深度要控制在设计要求范围内,避免刨过度,影响路面平整性。
- 铣刨后,进行清理和洒水,确保基层干净、湿润。
2.2 搅拌- 按照搅拌比例,将底基层进行混合搅拌,确保材料配合均匀。
- 检查搅拌设备是否工作正常,如发现异常应及时维修。
- 搅拌后,对混合材料进行质量检验。
2.3 铺装- 将已搅拌的材料均匀铺在铣刨底基层上。
- 控制铺装厚度和坡度,保证路面平整、均匀。
- 铺装完毕后,对铺面进行压实和平整。
3. 施工质量控制- 施工过程中,对铣刨深度、搅拌比例、铺装厚度和坡度等环节进行严格控制和检验。
- 对材料进行质量监测,确保搅拌物质合规、质量稳定。
- 对施工完毕后的铺面进行质量检验和测试,如出现问题需要及时处理。
4. 施工安全措施- 对现场进行封闭管理,确保施工安全。
- 按照操作规程操作施工机械设备,保证机械设备使用安全。
- 对施工人员和管理人员进行日常监督和安全教育,提高安全意识。
通过本方案的施工,可以有效提高路面使用寿命、减少维护成本,为城市公共交通提供更好的行驶环境和安全保障。
冷再生基层施工方案
冷再生基层施工方案冷再生混凝土是一种在施工过程中通过降低混凝土的温度来延缓混凝土的凝结时间,从而使其能够延长搅拌时间并保持砂浆的流动性的技术。
它可以有效地减少温度对混凝土强度和可塑性的影响,从而提高混凝土的强度和耐久性。
1.材料准备:选择符合标准的水泥、骨料和砂浆,以确保混凝土的质量和性能。
同时,准备好冷却设备,如冷却水槽和冰水机组,用于降低混凝土的温度。
2.温度控制:在混凝土搅拌过程中,通过向搅拌机中加入冷水和冰块,将混凝土的温度控制在适当范围内,一般为10℃左右。
可以根据施工条件和气候温度的变化来调整冷却水的量和温度。
3.搅拌过程:根据设计要求,将混凝土的骨料、水泥和砂浆按照一定比例放入搅拌机中进行搅拌。
在搅拌的过程中,要保持搅拌时间适当,并根据需要灌注到基层上,以确保混凝土的均匀性和流动性。
4.浇筑和均匀性控制:将搅拌好的混凝土倒入模板中,然后利用振动器进行均匀振捣和脱模,以确保混凝土的均匀性和紧密性。
在振动的过程中,要注意控制振动时间和振动施力,避免混凝土的过度振实。
5.养护:在混凝土浇筑完成后,要采取适当的养护措施,以保持混凝土的湿度和温度。
可以采用覆盖湿布和喷水养护的方式,避免混凝土的过早干燥和开裂。
6.检测和验收:在冷再生基层施工完成后,要进行相应的质量检测和验收。
可以通过检测混凝土的抗压强度、抗折强度和含水率等指标来评估混凝土的质量和性能。
总之,冷再生基层施工方案主要包括材料准备、温度控制、搅拌过程、浇筑和均匀性控制、养护以及检测和验收等步骤。
通过科学的施工工艺和合理的控制措施,可以有效地提高混凝土的强度和耐久性,保证工程的质量和使用寿命。
最新冷再生基层施工
冷再生基层施工(二)冷再生基层施工1、路面清理,施工放样冷再生施工前应对旧路面进行清理,要清除路面垃圾及浮土等杂质,对用立砖处理的原路面坑槽部分要挖除立砖,按14%剂量备土备灰,并掺入适量碎石,冷再生时掺水泥一起拌和,准备工作就绪后,由测量人员进行施工放样,每侧应宽出设计宽15cm,用灰线做标记放出老路面冷再生的拌和边线。
2、人工摊铺水泥根据设计强度要求,以中心试验室所出的试验配合比,确定本项目配合比为:水泥、老路面=5:95。
因老路面的灰上基层时间已久,破坏程度不一,施工时采用不同的最大干密度,最佳含水量。
在进行施工时,根据不同路段的不同量大干密度计算出该路段每袋水泥应摊铺的平方数。
现场采取打方格计量卸水泥,由测量人员根据计算出的数据打出方格摆放水泥。
水泥摆放完毕后,报项目监理工程师和现场业主代表检查,经项目监理工程师和业主代表检验认可后,方可摊铺水泥。
人工摊铺水泥时,要用刮板均匀摊铺,防止厚薄不均。
摊铺水泥时应距边线10cm,以保证原材料不浪费。
本项目水泥用量:每袋水泥2.7平方.3、拌和水泥均匀摊铺完毕后,用冷再生机进行拌和。
冷再生机的拌和宽度4.3m,施工宽度为4m的需往返两次拌和,拌和速度应根据老路面结构状况及混和料破碎程度确定,建议速度为5-8米/分钟拌和深度控制在22cm左右。
拌和时必须配备足够的水车,因气温升高,水分蒸发较快,应保证拌后含水量高于最佳含水量。
拌和时应遵循先外后内的原则进行拌和,先拌和两侧,再拌和中间。
拌和过程中应派专人跟机检查含水量及混合料的破碎程度,并随时向冷再生操作手通告,以便及时高速拌和速度及含水量。
4、整平、碾压拌和结束后,先用装载机或推土机排压,然后采用水准仪配合平地机进行整平,平地机刮平时,应先外后内,先低后高。
整平完毕后,先用1台SD-100振动压路机稳压一遍,再用1台Y-220振动压路机前后跟进碾压4遍,最后使用SD-100振动压路面碾压封面。
碾压应按照先轻后重、由外到、由低到高的顺序进行。
冷再生底基层施工方案
冷再生底基层施工方案目录一、工程概况 (1)二、试验段目的 (1)三、试验段施工组织准备 (1)四、施工方案 (4)五、就地冷再生施工验收质量管理 (9)六、质量保证措施 (10)七、安全保障措施 (11)八、环境保护 (13)(3)施工机械已在现场试运转完毕,机械状况良好,满足要求。
(4)对参加试验段施工的技术人员、机械操作手及施工人员进行技术交底做到“五个明确”,即:岗位明确、职责明确、施工程序明确、质量标准明确、操作规程明确。
2、人员准备主要管理人员一览表技术职称备注姓名本项目中担任的职务XX 项目经理工程师XX 项目总工工程师XX 路面工程师工程师XX 质检工程师工程师XX 试验检测工程师工程师XX 环保水保工程师工程师XX 合同计量负责人工程师XX 专职安全员工程师XX 工区负责XX 工区负责3、机械准备主要施工机械一览表机械设备名称型号、功率数量备注冷再生机2500S1台水泥撒布车水泥撒布车1辆单钢轮振动压路机柳工22T 1台单钢轮振动压路机柳工26T 1台胶轮压路机30T 1台平地机徐工185 1台洒水车15m³5辆羊角碾柳工22T 1台装载机徐工50C 1台集料撒布机集料洒布车1台4、技术、试验参数就地冷再生底基层采用就地冷再生机摊铺施工。
用于就地冷再生底基层的原材料必须进行标准试验,碾压时集料处于嵌挤式状态以达到要求的密实度。
施工前必须做冷再生底基层配合比试验,要求7天浸水抗压强度95%概率值为1.5-2.0MPa,施工时均增加0.5%的水泥计量。
具体参数如下:(1)材料产地1)水泥选定XX水泥股份有限公司XX分厂“XX”P.C32.5R(缓凝)水泥。
2)碎石:XXX石料场(5-10mm)3)水:自来水(经检验符合规范要求)4)再生混合料:原旧路面基层(2)质量配合比:水泥:集料=4.0:100;(3)集料掺配比例:(5-10)mm碎石:再生混合料=15%:85%(4)再生混合料的最佳含水率为7.2%,最大干密度2.178g/cm3。
冷再生施工方案精编
冷再生施工方案精编 Document number:WTT-LKK-GBB-08921-EIGG-22986一、工程概况补强段底基层采用水泥稳定碎石现场冷再生,翻修路段底基层采用旧路面铣刨料厂拌冷再生。
补强段现场冷再生3.94万平方米,翻修路段厂拌冷再生5.13万平方米。
二、施工方案路面结构层水稳冷再生的工作原理,就是利用原有的水泥稳定碎石基层,按设计要求,加入碎石、水泥、水等外加材料,利用冷再生设备,就地(或运输到拌合厂)完成对旧路的铣刨、破碎、添加料、拌合、摊铺等工序,随后进行整平与碾压,最后修建出一种特殊级配的道路基层。
(一)人员准备配备施工总负责1人、技术负责1人、现场施工技术员2人、质检人员2人、后勤保障及其他人员2人、施工生产人员20人。
(二)机械准备50T装载机2台,平地机1台,振动压路机1台,光轮压路机1台,洒水车1台,自卸车辆8辆。
(三)水稳冷再生施工方法1.现场冷再生水泥稳定基层(1)工艺流程:封闭交通→施工放样→准备原道路→准备新加料→冷再生机组就位→摆放和撒布水泥→冷再生机组铣刨与拌和→整平碾压→接缝和调头处处理→养生。
整个施工及养护过程中,应对再生路段封闭交通,各路口设置警牌。
(2)施工放样在道路的两侧放置一系列的标桩作为基线,用来恢复道路中心线。
标桩的间距,曲线距离为20m。
直线距离为40m。
(3)原道路清扫挖除后的基层顶面进行清扫,如存在泥土时,用洒水车冲刷和人工用钢丝刷清理,等路面干燥后用鼓风机清除表面浮灰,保证表面清洁无污染。
(4)铺石料用自卸车将碎石倒入施工现场工作面上,再用人工配合装载机将碎石均匀的摊铺在施工段落上,如有局部厚度不均时,用人工整平,保证碎石摊铺厚度在5c m左右。
(5)冷再生机组就位冷再生机组开到指定施工位置后,将所有与稳定剂添加量有关数据输入计算机,确定一些准备就绪后停机待命,对其他需用机械设备进行再一次全面的检查。
检查再生路段内的导向标志,确保导向标志明确。
冷再生工程施工方案
一、工程背景随着我国城市化进程的加快,公路、城市道路等基础设施的建设和改造需求日益增加。
传统的道路维修方式存在着施工周期长、成本高、环境影响大等问题。
为了解决这些问题,冷再生技术应运而生。
冷再生技术是一种将旧路面材料进行回收、再生、利用的施工技术,具有施工周期短、成本低、环保等优点。
本方案针对某道路改造工程,制定冷再生工程施工方案。
二、工程概况1. 工程名称:某道路改造工程2. 工程地点:某市某区3. 工程规模:全长5公里4. 工程内容:道路基层、面层冷再生三、施工工艺1. 施工准备(1)对旧路面进行检测,评估路面损坏程度,确定再生材料的使用比例。
(2)组织施工人员、设备进场,进行技术交底和安全教育。
(3)制定施工进度计划,明确各阶段施工任务。
2. 施工流程(1)旧路面清理:将旧路面上的杂物、杂草等清理干净。
(2)铣刨旧路面:采用铣刨机将旧路面材料铣刨下来,收集至再生材料堆场。
(3)再生材料拌合:将铣刨下来的旧路面材料与再生剂(如乳化沥青、水泥等)进行拌合,形成再生混合料。
(4)摊铺再生混合料:采用摊铺机将再生混合料均匀摊铺在旧路面上。
(5)碾压:采用压路机对再生混合料进行碾压,确保路面平整、密实。
(6)养护:对再生路面进行养护,包括洒水、覆盖等,确保再生路面强度形成。
3. 施工要点(1)再生材料的选择:根据旧路面损坏程度和再生材料性能,合理选择再生剂和再生材料。
(2)再生混合料配比:根据再生材料性能和路面要求,合理确定再生混合料配比。
(3)施工质量:严格控制施工过程,确保再生路面质量。
四、施工组织1. 施工队伍:组建专业的施工队伍,包括技术人员、施工人员、设备操作人员等。
2. 施工设备:配备必要的施工设备,如铣刨机、拌合机、摊铺机、压路机等。
3. 施工进度:按照施工进度计划,合理安排施工任务,确保工程按时完成。
五、质量控制1. 严格控制再生材料的质量,确保再生材料符合设计要求。
2. 严格控制施工过程,确保施工质量。
冷再生施工方案
冷再生底基层施工方案一、编制依据《公路沥青路面再生技术规范》(JTJ F41-2008)《公路工程质量检验评定标准》(JTG F80/1-2004)《公路工程国内招标文件范本》(2009年版)田庄煤矿运煤道路运输工程施工图设计二、进度计划本工程计划从2012年9月29日开工,到2012年10月6日竣工。
三、施工准备情况本合同段道路工程冷再生底基层厚度为18cm,根据《公路沥青路面再生技术规范》(JTJ F41-2008)要求,采用现场铺水泥冷再生机就地拌合施工。
(1)、导线点、水准点联测在原道路路面上采用全站仪进行中桩放样。
直线段每20m设一桩;每100m设一固定桩,并写明桩位,另在路两侧边缘外设自动找平指示桩。
水平测量:在两侧指示桩上用红漆标出铺筑层的边缘设计标高,并将自动找平基线调整到合适位置。
(2)、机械已提前做好机械的检修工作,确保所用机械在良好的状况下投入施工。
现已进场的拌和、运输及其它施工设备能满足冷再生底基层施工要求。
(主要设备见附表1)(4)、人员现合同主要基层施工技术人员已全部到场。
并制定出了明确的岗位责任制,开工前对所有施工人员进行了培训,使每个人都明确了各自的工作任务。
(5)、原材料保证开工前所有进场原材料经监理工程师检测认可,检验合格,试验充分。
确保有充足合格的材料供给生产用料。
水泥选用兖州邹城P.C32.5号水泥,进场前经检测符合规范要求。
五、施工方案及质量控制1.冷再生水泥稳定土底基层此工程的施工采用的是人工摊铺水泥的方法,将需要添加的水泥均匀地摊铺在原路面上,再通过再生机上的控制系统加水至最佳含水量后进行路拌,平整、碾压成形。
通过旧路材料筛分、击实试验,确定各项参数指标,其主要施工工艺如下:1.1旧路面破碎拌和旧路面就地再生采用维特根WR2400就地再生机,该机工作宽度为240cm,拌和深度20cm,能保证连续拌和,具有很高的生产率,能精确控制铺筑厚度。
施工期间采用半封闭施工,改善交通中断状况及施工安全。
冷再生底基层施工组织方案
冷再生底基层施工组织方案一、施工前准备1.确定施工区域:根据规划设计和技术要求,确定需要进行冷再生底基层施工的区域范围。
2.选择施工材料:根据现场情况和技术要求,选择适合的底基层再生材料。
3.调查和勘测:对施工区域进行调查和勘测,了解地质情况和地下管线等情况,为施工提供参考。
4.编制施工方案:根据现场情况和技术要求,编制冷再生底基层施工方案,明确施工工艺流程和施工机械设备要求。
二、施工工艺流程1.清扫和铺设:清扫施工区域,去除杂物和尘土,确保道路表面清洁。
根据施工要求,铺设再生材料。
2.冷再生:使用冷再生设备对再生材料进行加热、铺设和压实,使其与原有基层材料融合。
冷再生设备按照施工工艺要求进行操作,保证再生材料的质量和效果。
3.压平和养护:使用压路机对再生底基层进行压实和平整处理。
对施工区域进行养护,确保再生材料的强度和耐久性。
三、施工机械设备1.冷再生设备:根据施工工艺要求,选择适合的冷再生设备,包括冷再生加热设备和压实设备等。
2.清扫设备:使用清扫车或清洗机等设备对施工区域进行清理和清扫,去除杂物和尘土。
3.压路机:选择适当型号的压路机进行压实工作,保证再生底基层的密实性和平整度。
四、安全措施1.安全培训:对参与施工的工作人员进行相关安全培训,包括操作规程、施工流程和安全意识等。
2.安全防护措施:配备相关安全防护装备,如安全帽、安全鞋、防护眼镜等,确保施工人员的人身安全。
3.施工交通管理:对施工区域实施交通管制,设置警示标志和警戒线,引导车辆和行人绕行或维持交通秩序。
4.环境保护措施:在施工期间,采取相应的环境保护措施,控制施工噪音和扬尘,保护周边环境和生态环境。
总结:冷再生底基层施工组织方案包括施工前准备、施工工艺流程、施工机械设备和安全措施等内容。
通过合理组织施工,保证施工质量和安全,提高道路基层的强度和耐久性。
冷再生基层施工
(二)冷再生基层施工1、路面清理,施工放样冷再生施工前应对旧路面进行清理,要清除路面垃圾及浮土等杂质,对用立砖处理的原路面坑槽部分要挖除立砖,按14%剂量备土备灰,并掺入适量碎石,冷再生时掺水泥一起拌和,准备工作就绪后,由测量人员进行施工放样,每侧应宽出设计宽15cm,用灰线做标记放出老路面冷再生的拌和边线。
2、人工摊铺水泥根据设计强度要求,以中心试验室所出的试验配合比,确定本项目配合比为:水泥、老路面=5:95。
因老路面的灰上基层时间已久,破坏程度不一,施工时采用不同的最大干密度,最佳含水量。
在进行施工时,根据不同路段的不同量大干密度计算出该路段每袋水泥应摊铺的平方数。
现场采取打方格计量卸水泥,由测量人员根据计算出的数据打出方格摆放水泥。
水泥摆放完毕后,报项目监理工程师和现场业主代表检查,经项目监理工程师和业主代表检验认可后,方可摊铺水泥。
人工摊铺水泥时,要用刮板均匀摊铺,防止厚薄不均。
摊铺水泥时应距边线10cm,以保证原材料不浪费。
本项目水泥用量:每袋水泥2.7平方.3、拌和水泥均匀摊铺完毕后,用冷再生机进行拌和。
冷再生机的拌和宽度4.3m,施工宽度为4m的需往返两次拌和,拌和速度应根据老路面结构状况及混和料破碎程度确定,建议速度为5-8米/分钟拌和深度控制在22cm左右。
拌和时必须配备足够的水车,因气温升高,水分蒸发较快,应保证拌后含水量高于最佳含水量。
拌和时应遵循先外后内的原则进行拌和,先拌和两侧,再拌和中间。
拌和过程中应派专人跟机检查含水量及混合料的破碎程度,并随时向冷再生操作手通告,以便及时高速拌和速度及含水量。
4、整平、碾压拌和结束后,先用装载机或推土机排压,然后采用水准仪配合平地机进行整平,平地机刮平时,应先外后内,先低后高。
整平完毕后,先用1台SD-100振动压路机稳压一遍,再用1台Y-220振动压路机前后跟进碾压4遍,最后使用SD-100振动压路面碾压封面。
碾压应按照先轻后重、由外到、由低到高的顺序进行。
冷再生施工方案范文
冷再生施工方案范文1.前期准备工作(1)制定施工计划:根据道路的实际情况和施工条件,确定施工计划,包括施工时间、施工人员、施工机械等。
(2)准备材料与设备:采购再生材料、沥青、辅助材料以及相应的施工设备和工具。
2.路面清理(1)清理表面:使用清洁机械清除杂物、积水和污垢,确保路面干燥清洁。
(2)维修路面:对已有的损坏路面进行修补,如填充裂缝、坑洞等,确保路面平整。
3.冷再生材料施工(1)再生材料的制备:将废弃的沥青路面通过破碎、筛分、再生等工艺处理,使之成为再生沥青料。
(2)再生沥青料的使用:将再生沥青料与新鲜沥青料按照一定比例混合,形成再生沥青混合料。
(3)再生沥青混合料的铺设:采用铺设机械将再生沥青混合料均匀铺设在路面上,然后采用振动压实机进行压实。
4.成品沥青混凝土面层施工(1)制备沥青混合料:按照设计比例将新鲜沥青料、石料、粉料等原料充分混合,形成沥青混凝土。
(2)铺设沥青混凝土:采用摊铺机将沥青混凝土均匀铺设在再生沥青层上,并通过振动捣实机进行压实。
(3)道路养护:施工完成后,对新铺设的沥青混凝土进行刷洒油脂,防止路面老化和水分侵蚀。
5.施工质量监控(1)现场检测:通过取样和试验,对再生沥青料、沥青混凝土等进行质量检测。
(2)质量验收:根据相关标准和规范对施工质量进行验收,确保符合要求。
通过以上的冷再生施工方案,可以有效地利用废旧沥青路面,并将它们重新利用,减少资源的消耗和环境的污染。
另外,冷再生施工还能提高路面的抗裂、耐久性能,延长路面使用寿命,减少路面维修频次和维修成本。
因此,在道路工程中广泛应用了冷再生施工技术。
(完整版)冷再生底基层施工方案
目录一、工程概况 (1)二、试验段目的 (1)三、试验段施工组织准备 (1)四、施工方案 (4)五、就地冷再生施工验收质量管理 (9)六、质量保证措施 (10)七、安全保障措施 (11)八、环境保护 (13)就地冷再生底基层首件工程施工方案一、工程概况第x合同段起讫桩号为KXX+XXX~KXX+XXX,长10km,采用二级公路标准,就地水泥冷再生底基层厚20cm。
二、试验段目的1、确定标准施工方法:(1)混合料数量的控制。
(2)机械、人员合理组合及其协调和配合。
(3)混合料摊铺方法和适用机具。
(4)确定水泥撒布量及新掺碎石数量。
(5)压实机械的选择和组合,压实的顺序、速度和遍数。
(6)确定最小作业段内从混合料拌和到碾压成型的作业时间能否满足在水泥初凝时间以前完成。
2、每工作日的工程进度及工料机的消耗。
3、在试验段结束后立即进行总结,并做出文字性总结报告,报送监理工程师审批后,以指导大面积的就地冷再生底基层的施工。
三、试验段施工组织准备1、现场准备(1)选在KXX+XXX~KXX+XXX左幅作为就地冷再生底基层试验路段。
(2)已对试验段进行路肩培土,然后用人工清理新旧路基结合部余料,清扫干净,再用3T振动压路机碾压平整并洒水湿润。
(3)施工机械已在现场试运转完毕,机械状况良好,满足要求。
(4)对参加试验段施工的技术人员、机械操作手及施工人员进行技术交底做到“五个明确”,即:岗位明确、职责明确、施工程序明确、质量标准明确、操作规程明确。
2、人员准备主要管理人员一览表3、机械准备主要施工机械一览表4、技术、试验参数就地冷再生底基层采用就地冷再生机摊铺施工。
用于就地冷再生底基层的原材料必须进行标准试验,碾压时集料处于嵌挤式状态以达到要求的密实度。
施工前必须做冷再生底基层配合比试验,要求7天浸水抗压强度95%概率值为1.5-2.0MPa,施工时均增加0.5%的水泥计量。
具体参数如下:(1)材料产地1)水泥选定XX水泥股份有限公司XX分厂“XX”P.C32.5R(缓凝)水泥。
现场冷再生底基层施工
现场冷再生底基层施工(1)清扫和处理原路面如果原路面的标高在设计线范围内,施工前需将原路面清扫干净,避免有杂质混入混合料中,影响冷再生的基层质量。
旧沥青路面大多存在不同程度的病害,对于沉陷、坑槽、拥包等病害,要预先进行处理。
(2)旧路面的混合料分析现场铣刨拌和一段未掺加水泥的旧路面,实验室就地均衡取料,通过对铣刨拌和料的筛分及击实试验,确定料粒的最大干密度、最佳含水量等数据,并通过无侧限抗压强度试验确定掺和的水泥剂量。
(3)撒布水泥在纵向每隔10m放出施工控制线,钉上钢筋桩并挂线,利于冷再生机边线控制。
摊铺水泥前按路线前进方向每10m为一格,计算出每一格水泥用量,然后人工按格摊铺水泥,将水泥均匀布满方格,确保水泥布撒均匀、一致,等厚。
(4)铣刨和拌和通过现场冷再生机的铣刨和拌和,废旧沥青路面材料将与水泥和水均匀地拌和在一起,随着再生机的行进,从拌和区流出。
拌合中应有专人跟机随时检测拌和深度,拌和好的混合料由技术人员及时现场检测含水量及水泥剂量,拌和料及时做无侧限抗压强度。
(5)稳压每幅再生层完成约为半个工作长度时,用轻型双钢轮压路机于再生机后面对再生层进行低速稳压一遍(压路机往返一次为一遍),使再生料初步密实。
(6)找平整型再生层完成稳压后,用平地机进行找平。
找平的目的是消除冷再生机的轮迹,并根据设计对横坡、纵坡进行调整。
(7)碾压平地机对再生层进行找平后,在含水量为最佳含水量时,对其进行碾压。
先用双钢轮压路机碾压4~5遍,再用胶轮压路机碾压2~3遍。
碾压完毕应外观平整,无明显轮迹,并及时检测压实度。
(8)养生碾压检测合格后,要及时进行洒水养生。
养生期间封闭交通,保湿养生至少七天。
冷再生底基层试验段施工方案
冷再生底基层试验段施工方案一、前言为了改善道路表面的质量和延长道路的使用寿命,冷再生底基层技术被广泛采用。
本文将重点介绍冷再生底基层试验段的施工方案,以确保施工质量和效果。
二、施工准备2.1 材料准备在施工前需对所需的原材料进行充分准备,包括再生的沥青混合料、水泥、矿渣粉等。
2.2 设备准备确保施工所需的设备完好,包括冷再生机、压路机、摊铺机等设备,并对设备进行检查和维护。
2.3 现场准备在施工现场进行清理和整理,确保施工区域平整,以保障施工顺利进行。
三、施工步骤3.1 基层准备首先,对原有路面进行清扫和修补,确保基层平整和结构完好。
3.2 冷再生施工使用冷再生机对路面进行冷再生处理,将原有沥青层破碎、混合并加入适量的再生剂,确保混合物的均匀性和质量。
3.3 摊铺将处理好的再生混合料通过摊铺机均匀铺设在路面上,保持摊铺厚度符合要求,确保整体平整。
3.4 压实使用压路机对摊铺好的再生混合料进行压实,确保密实度和平整度,以提高路面的承载能力和耐久性。
四、质量控制4.1 施工监测在施工过程中,需要对各个环节进行监测和检测,确保施工质量符合标准和要求。
4.2 质量验收完成施工后,进行质量验收,对施工质量进行检查和评估,确保效果达到预期目标。
五、安全措施5.1 施工安全施工过程中需遵守相关安全规定,减少施工风险和事故的发生,保障施工人员的安全。
5.2 环境保护在施工过程中,要注意环境保护,合理利用资源,减少对环境的影响,达到可持续发展的目标。
六、总结冷再生底基层试验段的施工方案在实践中已被证明具有较好的效果。
通过合理的施工准备、施工步骤、质量控制和安全措施,可以有效提高路面的质量和延长使用寿命,为交通运输提供更加安全和舒适的环境。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、工程概况 (1)二、试验段目的 (1)三、试验段施工组织准备 (1)四、施工方案 (4)五、就地冷再生施工验收质量管理 (9)六、质量保证措施 (10)七、安全保障措施 (11)八、环境保护 (13)就地冷再生底基层首件工程施工方案一、工程概况第x合同段起讫桩号为KXX+XXX~KXX+XXX,长10km,采用二级公路标准,就地水泥冷再生底基层厚20cm。
二、试验段目的1、确定标准施工方法:(1)混合料数量的控制。
(2)机械、人员合理组合及其协调和配合。
(3)混合料摊铺方法和适用机具。
(4)确定水泥撒布量及新掺碎石数量。
(5)压实机械的选择和组合,压实的顺序、速度和遍数。
(6)确定最小作业段内从混合料拌和到碾压成型的作业时间能否满足在水泥初凝时间以前完成。
2、每工作日的工程进度及工料机的消耗。
3、在试验段结束后立即进行总结,并做出文字性总结报告,报送监理工程师审批后,以指导大面积的就地冷再生底基层的施工。
三、试验段施工组织准备1、现场准备(1)选在KXX+XXX~KXX+XXX左幅作为就地冷再生底基层试验路段。
(2)已对试验段进行路肩培土,然后用人工清理新旧路基结合部余料,清扫干净,再用3T振动压路机碾压平整并洒水湿润。
(3)施工机械已在现场试运转完毕,机械状况良好,满足要求。
(4)对参加试验段施工的技术人员、机械操作手及施工人员进行技术交底做到“五个明确”,即:岗位明确、职责明确、施工程序明确、质量标准明确、操作规程明确。
2、人员准备主要管理人员一览表主要施工机械一览表就地冷再生底基层采用就地冷再生机摊铺施工。
用于就地冷再生底基层的原材料必须进行标准试验,碾压时集料处于嵌挤式状态以达到要求的密实度。
施工前必须做冷再生底基层配合比试验,要求7天浸水抗压强度95%概率值为1.5-2.0MPa,施工时均增加0.5%的水泥计量。
具体参数如下:(1)材料产地1)水泥选定XX水泥股份有限公司XX分厂“XX”P.C32.5R(缓凝)水泥。
2)碎石:XXX石料场(5-10mm)3)水:自来水(经检验符合规范要求)4)再生混合料:原旧路面基层(2)质量配合比:水泥:集料=4.0:100;(3)集料掺配比例:(5-10)mm碎石:再生混合料=15%:85%(4)再生混合料的最佳含水率为7.2%,最大干密度2.178g/cm3。
(5)压实厚度要求:就地冷再生底基层的压实厚度为20cm。
(6)压实度要求:就地冷再生底基层的压实度不得低于96%。
(7)强度要求:就地冷再生底基层强度要求7天浸水抗压强度95%的概率值为1.5-2.0MPa。
(8)就地冷再生混合料的级配范围要求是再生层用作底基层时,其混合料单个颗粒最大粒径不大于37.5mm,塑性指数不大于10,再生混合料的级配如下:级配要求四、施工方案1、就地水泥冷再生底基层的工艺流程图2、测量控制施工放样:每25米设中心桩和边桩,对原地面进行复测,并按设计高程标志在钢钎相应位置,以便检测混合料铣刨拌合深度。
用水准仪测量,控制好冷再生底基层的高程,同时用白灰洒标中线,确保半幅施工区域横坡度,宽度等指标,控制在测量误差范围之内。
3、水泥及碎石撒布冷再生作业流程(1)因该设计分别为两种路面结构类型,这两种结构的旧路两侧有新建加宽。
为使新旧路结合部位的沉降量减少,我项目部选用端部20cm水泥稳定碎石与就地冷再生底基层同步施工的工艺,即在段落就地冷再生前1h内,将端部水泥稳定碎石先进行施工,初平碾压,随后对相应段落的就地冷再生施工,再生机向外搭接20-30cm,使之成为整体。
(2)采用半幅施工,作业面交替前进方式推进,施工中封闭重型车辆。
(3)先洒底水,再在就地冷再生中掺加碎石,掺加碎石数量依据原路面所利用材料的筛分结果与新矿料的合成级配设计所需要的规格和比例掺配,拟定集料撒布机厚度根据集料用量公式,即:再生层宽度(m)×再生层压实厚度(m)×最大干容重(kg/m³)×压实度(%)×掺石量(%)/集料密度(kg/m³)计算为22mm,具体集料撒布厚度由试验段确定。
(4)水泥撒布车提前按照要求,在撒布机的微处理器上设定水泥计量为4.5%,在撒布车前方中间部位放置1㎡(1×1)铁板,待水泥撒布车匀速通过后完整收取铁板上的水泥并称重,与微处理器设计前进行比对标定,误差在3%以内,即为符合要求,开始撒布水泥,按每幅2m,每次50m长度控制,最大程度降低水泥损耗。
每单位平方米的撒布量为19.6kg,即:20cm×2.178g/cm3×4.5%(按4.5%计入用量),标定合格后,把散装水泥通过水泥撒布车均匀精准的撒布在施工路面上,随后冷再生机推动水车在原路面上进行就地再生工序。
冷再生机行进速度应根据路面损坏情况和再生深度进行调整,一般为2-6m/min,不得随意变更速度,应保证再生机组均匀、连续地再生作业。
网裂严重地段应降低再生机组行进速度,提高铣刨转子转速。
(5)再生机后设有专人跟随,随时检查再生深度、水泥含量和含水率,并配合再生机操作员进行调整。
(6)施工中再生深度的检查以相邻已经再生或原路面为标准,用钢纤插入土中,测量其插入深度,看深度是否合格。
应在作业面边缘固定导向线以帮助操作员。
(7)若进行多刀施工时,应时刻注意搭接宽度,保证搭接宽度不小于10cm。
再生机后安排专人清理混合料中的杂质、每段起始位置的余料及道路边缘处理,以防止影响纵向接缝、横向接缝、平整度和再生材料的密实性。
(8)在施工过程中,对混合料的级配、再生深度、含水率、水泥用量及水泥摊铺的均匀程度进行检测,每次再生长度以保证后续作业能正常进行为宜,应认真组织施工,以减少横向裂缝。
一次不停机,再生长度一般为50-80m。
每段再生结束后,应检查铣刨刀架、刀头,发现损坏立即更换。
4、碾压整形(1)拟定碾压方法:1)试验段Kxx+XXX—Kxx+XXX左幅碾压方法为:22T羊角碾初压2遍→平地机初平→22T振动压路机振动碾压1遍→26T振动压路机碾压2遍→平地机精平→30T胶轮压路机收面4遍2)试验段Kxx+XXX—Kxx+XXX左幅碾压方法为:22T羊角碾初压1遍→平地机整平→22T振动压路机振动碾压2遍→26T振动压路机高频振动1遍→胶轮压路机收面3遍碾压完成后检测压实度和厚度,确定最佳碾压方式,以指导大面积施工。
(2)根据路宽、压路机的轮宽和轮距的不同,制定碾压方案,应使各部分碾压到的次数尽量相同,路面的两侧应多压2-3遍。
(3)在再生机后应紧跟一台22T羊角碾振动压路机进行初压2遍,采用高幅低频进行压实,压实遍数应足以保证再生层底部2/3厚度范围内的压实度达到规定要求,钢轮压路机的工作速度不超过3km/h。
(4)在初压完成后,应立即用平地机整形。
在直线段,平地机由两侧向路中心进行刮平;在平曲线段,平地机由内侧向外侧进行刮平。
技术人员测量确保纵横坡符合设计要求。
(5)整形时应将高处料直接刮出路外,不应形成薄层贴补现象。
(6)在整形过程中,严禁任何车辆通行,保证压路机在碾压过程中不受外界影响而停车,并保持无明显的粗细集料离析现象。
(7)整形后,当混合料的含水率为最佳含水率时,应立即用22T、26T钢轮压路机先以低频高幅振动模式后以低幅高频模式进行压实。
直线和不设超高的平曲线段,由路肩向路中心碾,应重叠1/2轮宽,后轮必须超过两段的接缝处,后轮压完路面全宽时即为一遍,一般各碾压2-3遍。
压路机的碾压速度,第一遍以采用25-33m/min为宜,第二遍后宜采用35-40m/min。
(8)严禁压路机在已经完成的或正在碾压的路段上调头或急刹车,应保证再生层表面不受破坏。
(9)碾压过程中,再生层的表面应始终保持湿润,如水分蒸发过快,应及时补洒少量的水,严禁大量洒水碾压。
(10)经过拌和、整形的水泥冷再生层,宜在水泥初凝前并应在试验确定的延迟时间内完成碾压,并达到要求的密实度,同时没有明显轮迹。
(11)在碾压结束前,用平地机再终平一次,使其纵向顺适,路拱和标高符合设计要求。
终平应仔细进行,必须将局部高出部分刮除并扫除出路外。
最后用30T胶轮压路机碾压,使再生层表面密实、平整。
(12)再生及辗压过程中,专职质检员跟班作业,及时检测并反馈标高、横坡、平整度、厚度等情况,发现问题及时处理。
5、再生现场的试验控制①水泥剂量的控制施工掺配宽度和掺配量时计量按4.5%进行试验路段施工。
再生后现场及时取样,做EDTA滴定试验,快速测定水泥含量及混合料拌和的均匀程度,及时准确的对水泥剂量进行修正。
②含水率的控制再生后现场及时用酒精燃烧法做含水率试验,测定含水率,计算用水量,确定现场施工所得的最佳含水率是否与试验室内配合比设计规定的最佳含水率相符,并且满足现场施工碾压要求。
6、接缝处的处理①纵向接缝的处理本合同段为半封闭半施工形式,交通压力大。
为减少重叠量,提高施工效率,一般重叠宽度为10-20cm,路面材料越厚,材料粒度越粗,重叠量越大,相邻两次作业间隔12h 以上,重叠量应增加5-10cm,在纵向接缝上,根据已建再生层的完成时间,适当增加水泥剂量,纵向接缝的位置应尽量避开慢行、重型车辆的轮迹。
②横向接缝的处理对所形成的横向接缝重点处理,施工尽量减少停机现象,如果再生机因故中断时间超过2h,设置横向接缝,每天收工之后第二天开工的接头断面也要设置横缝。
停机时间超过水泥初凝时间,再生机再次施工时,必须将整个再生机后退至再生过的路段1.5-2.0m 的距离,做搭接施工处理。
③端部加宽我项目部选用端部20cm水泥稳定碎石与就地冷再生基层同步施工的工艺,即在段落就地冷再生前1h内,将端部水泥稳定碎石先进行施工,初平碾压,随后对相应段落的就地冷再生施工,再生机向外搭接20-30cm,使之成为整体。
7、养生①就地冷再生底基层养生时间不少于7d。
②每一段碾压完成并经压实度检查合格后,立即养生。
采用覆盖透水土工布洒水进行养生,在整个养生期应始终保持结构层表面潮湿。
养生结束后必须将覆盖物清除干净。
③在养生期间未采用覆盖措施的就地冷再生底基层上,除洒水车外,封闭交通。
不能封闭交通时,应限制重车通行,其他车辆的车速不应超过25km/h。
五、就地冷再生施工验收质量管理就地冷再生底基层施工过程中的外形尺寸检查项目频率和要求就地冷再生检测验收项目、频率和要求六、质量保证措施根据工程的合同要求,制定严格的质量控制程序。
严格按照国家的质量规范标准执行,加强项目质量管理,提高工程质量,制定质量管理体系,在施工过程中,严格按照质量控制程序操作,使各项工程的质量自检工作能够有条不紊地开展。
为保证就地冷再生底基层施工质量,全部采用机械化施工,项目部成立了路面施工质量管理小组,以项目总工为组长,副总工、工程部长、质检工程师、试验工程师、路面工程师为副组长,项目部技术人员、现场施工员、施工负责人为成员的三级质量保证体系。
