设备检维修方案检修施工方案范本编制:日期:批准:日期:检维修方案一、具体任务:本生产装置开车以来,经过半年多的观察、跟踪考核,发现丙烯压缩机进口袋式过滤器、油气分离器和调节阀组安装位置不合理。

因为真空压缩机出口与丙烯压缩机入口相连,当真空压缩机开启后压力到达丙烯压缩机入口,给入口的袋式过滤器带来一定的冲击,容易造成袋式过滤器的除尘袋破裂,影响了袋式过滤器的除尘效果。

本次检修任务,就是消除这一缺陷,确保丙烯压缩机长周期运行。

具体检修方案:1、将精细过滤器与调节阀组进行位置对调,使丙烯气先经过调节阀组减压,以控制丙烯压缩机入口压力;2、将油气分离器安装在精细过滤器之前,使真空压缩机带出的润滑油与丙烯气先进行油气分离,再进入袋式过滤器除尘。

二、人员安排本次检修任务由本公司维修车间承担,借用原安装施工单位电焊工一名,从事电焊特种作业。

现场清理、安全监护由生产车间操作工承担。

三、计划进度1、2023年3月26日8:00,参加检修人员进行技术交底、安全教育;2、2023年3月26日10:00,检修部位管线拆除、置换、加盲板;3、2023年3月26日16:00,检修部位置换合格,检修现场清理合格;4、2023年3月27日8:00,取样做动火分析,检修人员、监护人员进入施工现场;5、2023年3月27日8:15,实施检修计划;6、2023年3月27日11:30,午休;7、2023年3月27日13:30,取样做动火分析,检修人员、监护人员进入施工现场;8、2023年3月27日16:30,结束施工作业;9、2023年3月27日17:30,检查验收质量,清理施工现场。

四、施工要求1、施工前准备⑴按照动火安全技术要求,用氮气置换丙烯压缩机进口至气相丙烯罐的管线、阀组和2个过滤器,并在丙烯压缩机进口和气相丙烯管线靠近气相丙烯储罐一侧各加装盲板1块,共2块。

⑵将过滤器和调节阀组分段拆解、清理,用蒸汽吹扫有机油的部位。

⑶清理动火区域内的杂物,布置推车式干粉灭火器2个,手提式干粉灭火器4个,及消防锨等器材。

检修方案(模板)含附件

检修方案(模板)含附件

XXXXX有限公司XXXXXXXXXXX处理作业安全管理方案编制:__________审核:__________批准:__________日期:__________方案会签单XX检修方案一、检修原因及依据xxxxxxx二、检修设备与检修项目xxxxxxx三、检修规模xxxxxxx四、检修时间xxxxxxx五、组织机构与人员分工xxxxxxx六、检修前工器具准备xxxxxxx七、检修实施计划与具体步骤xxxxxxx八、检修要求(一)安全要求1、检修工、电工等检修人员在检修设备前必须做好以下工作;(1)必须熟悉设备检修内容,工艺过程、质量标准和安全技术措施,保证检修质量和安全。

(2)设备检修前要将检修用的备件、材料、工具、量具、设备和安全保护用具准备齐全。

(3)作业前要对作业场所的施工条件进行认真的检查,以保作业人员和设备的安全。

(4)作业前要检查各种工具是否完好,否则不准使用。

2、维修人员对所负责范围内的设备日检及班检的范围内必须遵守巡回检查和日常检修制度;(1)检查所维修的设备零部件是否齐全完好可靠。

(2)对设备运行中发现的问题,要及时进行检查处理。

(3)对设备保护装置要定期调整试验,确保安全可靠。

(4)检查设备各部液压油量、油质和润滑油量、油质应符合规定要求。

(5)按时对所规定的维护检修,不得漏检、漏项。

3、设备经检修工作后,应进行试运转,做好交接手续。

(-)环保要求XXX(三)检修质量要求XXX(四)检修现场精益管理要求XXX九、现场应急处置方案XXX十、附件1、检维修风险分析记录2、环境因素识别评价表3、工艺、设备设施交付检维修手续4、参与检维修人员安全培训记录5、检维修前安全控制措施确认记录6、检维修交付生产手续7、办理的各种作业许可证XX年月日检维修风险分析记录分析人:日期:环境因素识别评价表工艺、设备设施交付检维修手续参与检维修人员安全培训记录检维修交付生产手续检维修前安全控制措施确认记录。

维修施工方案模板范文

维修施工方案模板范文

维修施工方案模板范文一、项目概述本次维修施工项目主要针对XX设施进行全面检修与维护,旨在提高设备运行效率,确保设施安全可靠。

项目位于XX地点,计划于XXXX 年XX月XX日开始,预计于XXXX年XX月XX日完成。

二、施工目标全面检查并修复设施中的损坏部分。

提高设备运行效率,降低能耗。

确保设施符合相关安全标准,提高使用安全性。

三、工程范围本次维修施工包含但不限于以下内容:设备拆卸、零件更换、设备调试、管道清理、电气系统检查等。

四、施工流程现场勘查与准备。

设备拆卸与零件检查。

零件更换与设备调试。

管道清理与系统检查。

总体调试与试运行。

工程验收与交付。

五、技术要求所有施工人员需具备相应资质与技能。

施工过程中应遵循相关技术规范与安全标准。

设备调试与试运行应符合设计要求。

六、安全措施施工现场应设置明显的安全警示标识。

施工人员应佩戴安全防护用品,如安全帽、防护眼镜等。

定期对施工现场进行安全检查,确保无安全隐患。

七、质量保证施工过程中应严格控制质量,确保施工质量符合设计要求。

设备调试与试运行应达到相关质量标准。

工程验收应符合国家及行业标准。

八、工程进度本次维修施工预计工期为XX天,具体进度安排如下:现场勘查与准备:XX天。

设备拆卸与零件检查:XX天。

零件更换与设备调试:XX天。

管道清理与系统检查:XX天。

总体调试与试运行:XX天。

工程验收与交付:XX天。

九、人员配置本次维修施工项目预计需要以下人员配置:项目经理XX名,技术人员XX名,施工人员XX名,安全员XX名。

十、材料与设备本次维修施工所需材料与设备应提前采购并储备,确保施工过程中材料供应充足,设备正常运行。

十一、沟通协调项目经理负责与甲方进行沟通协调,确保项目顺利进行。

技术人员负责与施工人员进行技术交底,确保施工质量。

安全员负责与施工人员进行安全培训,确保施工过程安全。

十二、风险管理对可能出现的风险因素进行提前识别与评估。

制定相应的风险应对措施与应急预案。

设备检维修方案范文

设备检维修方案范文

设备检维修方案范文一、概述设备是企业生产经营的重要资产之一,设备的正常运行对于企业的正常生产和运营至关重要。

为了确保设备的正常运行,延长设备的使用寿命,降低设备故障的风险,制定设备检维修方案是至关重要的。

本方案将详细介绍设备检维修方案的目标、内容和实施步骤。

二、方案目标1.确保设备的正常运行:通过定期进行设备检修,及时发现设备故障并进行维修,以确保设备的正常运行,避免设备故障对企业生产和运营的影响。

2.延长设备的使用寿命:设备检修不仅可以修复设备故障,还可以对设备进行维护和保养,延长设备的使用寿命。

3.降低设备故障的风险:通过定期检修设备,可以及时发现并解决设备问题,从而降低设备发生故障的风险。

三、方案内容1.制定设备检修计划:根据设备的种类、使用情况和维修要求,制定设备检修计划。

计划包括设备检修的时间、频率和维修内容。

设备检修计划应根据设备的重要程度和故障风险进行安排,重要设备和高风险设备需要更频繁的检修。

2.设备检修流程:(1)准备工作:检修前需要做好准备工作,包括备齐所需工具和材料、确认检修人员和检修时间以及通知相关人员。

(2)设备检查:检修人员在设备停机的情况下,对设备进行外观检查,检查设备是否存在破损、松动、腐蚀等现象。

(3)设备测试:检修人员对设备进行测试,确保设备的各项功能正常运行。

(4)设备维修:对于发现的故障和问题,检修人员应及时进行维修。

维修包括更换零件、修复损坏的部件、清洁设备、润滑设备等。

(5)设备保养:在维修完成后,检修人员应对设备进行保养,包括清洁设备、润滑设备、调整设备等。

保养可以延长设备的使用寿命和确保设备的良好运行状态。

(6)记录和报告:检修人员应记录检修过程中的发现、维修和保养内容,并及时向相关人员汇报。

记录和报告可以为下次检修提供参考,并及时了解设备的故障情况。

四、方案实施步骤1.制定设备检修计划:根据企业的设备情况,制定设备检修计划。

2.培训和指导:对检修人员进行相关培训和指导,确保他们具备进行设备检修的技能和知识。

检修施工方案(3篇)

检修施工方案(3篇)
第2篇

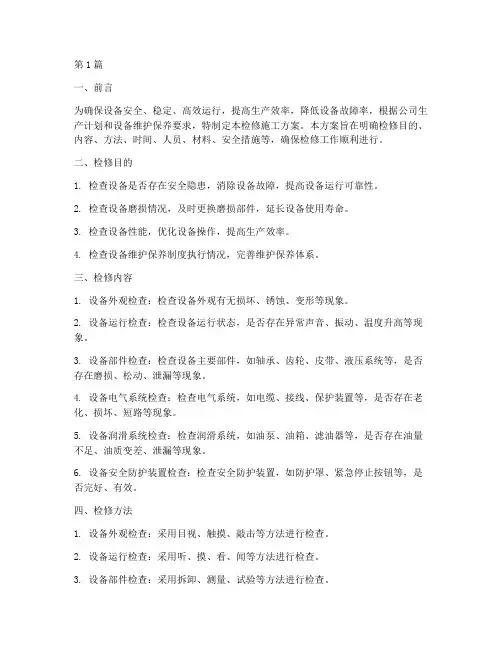

一、前言
为确保设备的正常运行,提高生产效率,降低设备故障率,根据设备实际情况,特制定本检修施工方案。本方案将详细阐述检修施工的目的、范围、内容、方法、进度安排以及安全措施等,以确保检修施工的顺利进行。
二、检修施工目的
1. 消除设备隐患,确保设备安全稳定运行。
2. 提高设备性能,降低设备故障率。
(5)业主单位:钱七
2. 施工方案编制
(1)收集相关资料:了解建筑物/设备的基本情况、使用年限、检修历史等。
(2)现场勘查:实地了解建筑物/设备的现状,确定检修范围和内容。
(3)制定施工方案:根据现场勘查结果,制定详细的检修施工方案。
3. 施工材料、设备准备
(1)材料:根据施工方案,列出所需材料清单,确保材料质量符合要求。
2. 施工现场设置警示标志,确保施工安全。
3. 严格执行操作规程,防止误操作。
4. 施工过程中,加强现场管理,确保施工安全。
5. 施工完成后,对施工现场进行清理,消除安全隐患。
八、总结
本检修施工方案旨在确保设备安全稳定运行,提高生产效率。在施工过程中,严格按照方案执行,确保检修施工顺利进行。同时,加强安全措施,保障施工人员的人身安全。通过本次检修施工,为生产提供有力保障,为公司创造更多效益。
第3篇
一、项目背景
随着我国经济的快速发展,基础设施建设的规模不断扩大,各类建筑物、设备、设施等日益增多。为了保证这些设施的正常运行,定期进行检修和维护至关重要。本方案旨在针对某建筑物或设备进行检修施工,确保其安全、稳定、高效地运行。
二、项目概述
1. 项目名称:某建筑物/设备检修施工
2. 项目地点:某市某区某街道
(2)设备:检查设备性能,确保设备正常运行。

设备大修施工方案

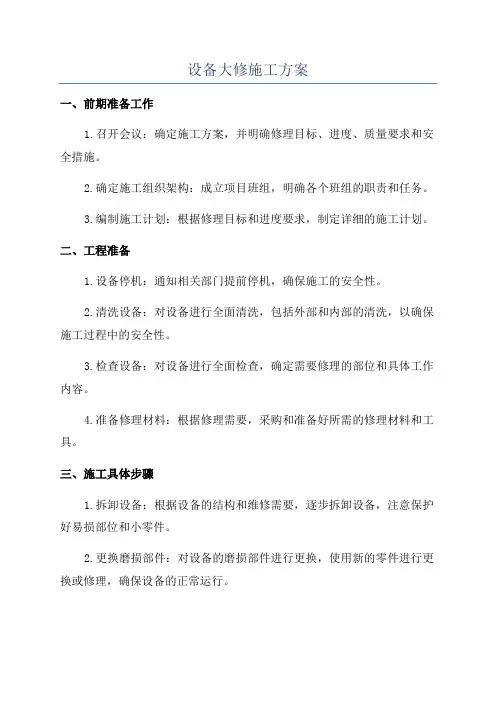

设备大修施工方案

设备大修施工方案一、前期准备工作1.召开会议:确定施工方案,并明确修理目标、进度、质量要求和安全措施。

2.确定施工组织架构:成立项目班组,明确各个班组的职责和任务。

3.编制施工计划:根据修理目标和进度要求,制定详细的施工计划。

二、工程准备1.设备停机:通知相关部门提前停机,确保施工的安全性。

2.清洗设备:对设备进行全面清洗,包括外部和内部的清洗,以确保施工过程中的安全性。

3.检查设备:对设备进行全面检查,确定需要修理的部位和具体工作内容。

4.准备修理材料:根据修理需要,采购和准备好所需的修理材料和工具。

三、施工具体步骤1.拆卸设备:根据设备的结构和维修需要,逐步拆卸设备,注意保护好易损部位和小零件。

2.更换磨损部件:对设备的磨损部件进行更换,使用新的零件进行更换或修理,确保设备的正常运行。

3.清洁设备:对拆卸下来的设备部件进行清洗和检查,确保没有灰尘、油污等杂质。

4.组装设备:根据设备的组装顺序和过程,进行设备的组装工作,确保各个部件安装正确、紧固牢固。

5.调试设备:对已经组装好的设备进行调试,确保设备的运行正常,没有异常现象。

6.测试运行:让设备进行测试运行,观察设备的运行情况和性能,确保设备能够正常工作。

7.整理工作面:完成设备的修理后,对工作现场进行清理和整理,确保工作面干净、整齐。

四、质量控制1.严格遵循施工规范:按照相关的施工规范和要求进行施工操作,确保施工质量符合要求。

2.质量检查:设立专门的质量检查班组进行施工现场的质量检查,确保施工过程中的质量控制。

3.质量记录:对施工过程进行详细记录,包括拆卸、更换、清洁、组装等每个步骤的操作和结果。

4.质量整改:对施工过程中出现的质量问题进行整改,确保施工质量得到保证。

五、安全措施1.安全培训:对参与施工的人员进行安全培训,加强施工安全意识,提高安全技能。

2.安全防护措施:根据施工现场的特点和施工过程的需求,采取相应的安全防护措施,如穿戴防护用品、设置警示标志等。

设备维修工作方案9篇(维修设备方案范文)

设备维修工作方案9篇(维修设备方案范文)

设备维修工作方案9篇(维修设备方案范文)设备修理工作方案1一、拆除原有矿棉板、筒灯更换,开关更换,垃圾准时清理。

二、矿棉板吊顶1)施工流程依据设计图纸弹线定位→安装大龙骨吊杆→安装大龙骨→安装“T”型龙骨→安装卡档龙骨→安装收边条→安装罩面板。

2)矿棉板吊顶施工要点(1)在结构基层上,按设计要求弹线,确定龙骨及吊点位置。

主龙骨端部或接长部位要增设吊点。

面积超大的吊顶,龙骨和吊点间距应进行单独设计和验算。

(2)龙骨与结构连接固定的方法,可接受应用:在吊点位置钉入带孔射钉,然后用镀锌铁丝连接固定。

在吊点位置预埋膨胀螺栓,然后用吊杆连接固定。

在吊点位置预留吊钩或埋件,然后将吊杆直接与预留吊钩固定或与预埋件焊接连接,再用吊杆固定龙骨。

(3)遇有凹凸跨时,应先安装高跨再安装低跨。

对于检修孔、上人孔等部位,在安装龙骨时,应留出为止,并将封边的横撑龙骨安好。

(4)安装罩面板前,应完成吊顶内管道和设备的调试及验收。

(5)罩面板安装前应先选板,保证色泽全都,安装时,必需配带洁净的手套,以免污染板面。

设备修理工作方案2一、40米烟囱刷航标1、在刷油漆前对需涂刷部分进行清理浮尘处理。

2、刷调和漆两遍,分蓝、白二色,25米分6节,每节刷4.16米。

二、35米烟囱维护1、安装包箍包箍用材50×5的扁铁;在地面应依据烟囱25段的周长和高度制作包箍和竖筋,安装到烟囱上应看起来等称、美观。

安装时接受应用高空悬挂式作业,包箍的两端用16ф的螺丝紧固;螺丝必需拧的结实。

2、安装避雷系统安装避雷针2支、避雷线并接地。

3、爬梯;包箍;避雷针、线防腐刷防锈漆两遍;每个结构死角涂刷到位。

三、30米烟囱维护1、拆除包箍接受应用高空悬挂式作业,抛弃时应留意,应扔在无人无物的空地上。

2、安装包箍包箍用材50×5的扁铁;在地面应依据原烟囱10道包箍的位置周长和高度制作,并安装到原位。

安装时接受应用高空悬挂式作业,包箍的两端用16ф的螺丝紧固;螺丝必需拧的结实。

设备检修 施工 方案模板

设备检修 施工 方案模板

中海石油宁波大榭/舟山石化有限公司 设备检修(施工)方案项目名称:施工单位:编制单位:编制日期:目 录1. 方案编制、会签和规程1.1设备信息1.2方案编制、会签1.3会签过程记录1.4施工(检修)规程2. 施工作业HSE风险评价作业计划书2.1作业概况、作业现场及周边情况2.2作业单位管理状况调查2.3作业危害因素辨识与风险削减和控制措施 2.4应急预案2.5附件3. 施工组织机构4. 施工网络安排5. 项目竣工验收1. 方案编制、会签和规程1.1 设备信息1.1.1分 类:(需填写是一般设备,还是主要设备)1.1.2 所属装置:1.1.3 设备名称:1.1.4 设备位号:1.1.5 设备型号:1.2 方案编制、会签人员分类签名日期施工单位编制人年月日审核人年 月日批准人年 月日业主单位会签人年 月日会签人年月日会签人年 月 日会签人年 月 日会签人员会签人会签日期检修作业负责人年 月 日检修单位设备工程师年 月 日检修单位安全工程师年月 日运行部设备工程师年 月 日机械动力部工程师年 月 日HSE安全工程师年 月 日其他相关人员年 月 日1.3会签过程记录序修改意见表述1231.4施工(检修)规程2. 检维修作业HSE风险评价作业计划书2.1 作业概况、作业现场及周边情况2.1.1作业所在单位情况本次作业所在单位是中海石油宁波大榭/舟山石化有限公司装置。

2.1.2作业所在装置周边情况:装置东临: 装置; 装置西临: 装置;装置南临: 装置; 装置北临: 装置。

2.1.3作业所在装置特点:□易燃易爆 □有毒有害 □高温高压□易腐蚀 □作业环境恶劣 □其 它装置特点的具体描述: 。

2.1.4 作业内容简介:作业名称:作业所属专业:□机修 □电气 □仪表 □土建 □起重 □架设□防水 □暖通 □安装 □装修 □防腐保温 □其它作业内容1:作业内容2:作业内容3:作业内容4: 。

作业计划起止时间: 年 月 日 至 年 月 日。

施工设备维护方案

施工设备维护方案

施工设备维护方案一、背景介绍在现代建筑施工中,各种施工设备扮演着重要的角色,它们的正常运行直接影响到施工进度和质量。

为了确保施工设备的持续稳定运行,提高施工效率,减少故障和维修次数,制定一套科学合理的施工设备维护方案显得尤为重要。

二、维护方案的制定原则1.预防为主:采取定期检查、定期保养等措施,提前发现问题,避免设备故障;2.全面维护:对施工设备进行全面的检查、保养,确保每一个部位都得到重视;3.专业维护:聘请专业维护人员对施工设备进行检修,确保操作规范、维修到位;4.及时维护:一旦发现问题,立即停机检修,避免问题扩大,影响施工进度。

三、维护方案的内容1.定期检查:对施工设备进行定期检查,包括外观检查、功能性检查、润滑油检查等,确保设备正常运行;2.定期保养:根据设备要求,进行定期保养,包括更换易损件、清洗设备、调整零部件等;3.清洁维护:保持设备清洁,防止灰尘、沙土等杂质进入设备内部,影响正常运行;4.润滑维护:及时加注润滑油,保持设备零部件间的良好润滑,减少磨损和摩擦;5.故障维修:一旦发现设备故障,立即停机检修,排除故障原因,确保设备快速恢复运行。

四、维护方案的执行1.确定责任人:明确施工设备维护的责任人员,包括设备操作人员、维护人员等;2.制定计划:根据设备类型和使用频率,制定维护计划,明确维护周期和内容;3.配备工具:准备必要的工具和设备,确保维护人员有充分的条件进行维护工作;4.记录维护:建立设备维护档案,记录每次维护的时间、内容、人员等信息,便于查阅和追踪。

五、维护方案的效果制定科学合理的施工设备维护方案,可以有效提高施工效率,降低维修成本,延长设备使用寿命,保障施工进度和质量,提升工程整体竞争力。

六、总结施工设备维护方案是保障工程施工正常进行的重要保障,只有制定科学合理的维护方案,才能确保设备的稳定运行,为工程的顺利完成提供有力支持。

希望施工单位在日常管理中高度重视设备维护工作,确保施工设备的正常运行,最大程度保障工程施工的顺利进行。

斗式提升机检修施工方案

斗式提升机检修施工方案

斗式提升机检修施工方案一、工具与材料准备在进行斗式提升机检修之前,需要准备以下工具和材料:常规检修工具套装润滑剂与清洁剂备用零部件(如链条、链轮、轴承等)电气检测工具安全防护设备(如手套、护目镜、安全帽等)确保所有工具和材料的质量和适用性,以满足检修工作的需要。

二、设备关闭与截断在开始检修工作之前,必须确保斗式提升机完全关闭,并且截断所有电源。

按照设备的安全操作程序进行关闭和截断,防止发生意外。

三、清洁与润滑清洁:彻底清除斗式提升机内外部的灰尘、杂物和残留物。

使用合适的清洁剂,确保设备表面干净,无油污和积尘。

润滑:按照设备制造商的推荐,对需要润滑的部位进行润滑。

确保润滑油的种类和数量正确,避免过度或不足。

四、传动系统检查检查传动系统,包括链条、链轮、轴承等部件。

检查其是否磨损、松动或破损,必要时进行更换。

同时,检查传动系统的对齐情况,确保其在正确的位置。

五、起降机构检查检查起降机构,包括钢丝绳、滑轮、卷筒等。

检查其是否磨损、断裂或松动。

如有必要,进行更换或紧固。

六、电气系统检查使用电气检测工具对电气系统进行全面检查,包括电机、控制柜、电缆等。

检查其是否损坏、老化或短路,必要时进行更换或修复。

七、零部件更换如果发现有零部件损坏或磨损严重,应及时进行更换。

更换零部件时,应使用制造商推荐的零部件,并按照设备的装配要求进行安装。

八、安全注意事项严格遵守安全操作规程,确保检修工作的安全。

在检修过程中,始终注意设备的稳定和安全。

使用合适的个人防护设备,如手套、护目镜、安全帽等。

如果发现任何异常或不确定的情况,应立即停止工作,并通知相关人员进行检查。

总结斗式提升机的检修是一项重要工作,需要仔细、认真地进行。

本施工方案提供了基本的检修步骤和注意事项,但具体操作可能因设备型号和制造商而异。

因此,在进行检修之前,请务必参考设备的制造商手册和安全操作程序。

通过正确的检修和维护,可以确保斗式提升机的长期稳定运行,提高生产效率和安全性。

设备检修维护施工方案

设备检修维护施工方案

设备检修维护施工方案一、项目背景为确保设备能够正常、高效地运转,保障工程运营安全,本次设备检修维护施工方案将对重要和关键设备进行定期维护和检修。

二、施工范围本次施工范围包括整个工程的重要和关键设备维护和检修,包括但不限于机械设备、电气设备、工艺管道等。

三、施工方案1施工程序(1)设备维护前检查在进行设备维护前,首先进行设备的检查,包括设备的外观是否完好、设备的电气、传动机构等运转是否正常、安全防护装置的完好等。

(2)设备停机进行设备维护前,需要让设备停机,断开电源,并将设备进行安全锁定,防止操作及他人误操作。

(3)设备维护进行设备维护前,应先准备好维修的工具、备品及备件等。

维护的过程中应有专人负责,确保操作过程中的安全,并按照设备的说明书进行维护操作。

(4)设备检修对设备进行检修时,首先需要对设备的各项部位进行拆卸,检查维修的情况,并及时更换损坏的部位。

检修完毕后,应进行设备的完整性检查,并对设备进行调试,确保设备正常运转。

(5)设备回收复位设备维护和检修完毕后,需要对设备进行回收复位,并对设备进行全面的检查,确保设备运转正常,安全可靠。

2.施工要求(1)对于重要和关键设备,维护和检修的周期不得超过规定的限期。

(2)维护和检修过程中,应按照设备说明书进行操作,严格执行相关标准和规范。

(3)设备停机时,需要进行全面的安全预警和标识,并进行安全锁定,确保人员的安全。

(4)维护和检修过程中,应严格执行环保法规,避免污染环境。

(5)设备维护和检修结束后,应进行全面检查,并对设备进行回收复位,确保设备正常运转。

3.施工安全措施(1)施工前,需要对设备的外观、电气等进行检查,确保设备运转正常。

(2)设备停机时,需要进行全面的安全预警和标识,并进行安全锁定,确保人员的安全。

(3)在设备维护和检修过程中,严格按照操作规范进行操作,确保施工人员的人身安全和设备的安全。

(4)设备维护和检修结束后,应进行全面检查,并对设备进行回收复位,确保设备正常运转和施工人员的安全。

仓库设施检修工程施工方案

仓库设施检修工程施工方案

一、工程概况本工程为某公司仓库设施检修工程,主要包括仓库货架、照明系统、通风系统、消防系统等设施的检修和维护。

工程地点位于某公司仓库内,施工工期为30天。

为确保工程顺利进行,特制定以下施工方案。

二、施工准备1. 人员组织(1)成立工程领导小组,负责工程的总体协调和监督;(2)成立施工班组,明确各岗位人员职责;(3)对施工人员进行技术交底和安全教育。

2. 材料设备(1)准备货架、照明系统、通风系统、消防系统等设施所需的检修材料和备品备件;(2)准备必要的施工工具和设备,如扳手、螺丝刀、梯子、切割机等;(3)检查材料设备的完好性,确保满足施工要求。

3. 施工现场(1)清理施工现场,确保施工区域整洁、无障碍;(2)设置安全警示标志,防止施工过程中发生安全事故;(3)对施工区域进行临时围挡,确保施工安全。

三、施工流程1. 货架检修(1)检查货架结构,对损坏的部件进行更换;(2)对货架进行清洁和保养,确保货架表面光滑、无锈蚀;(3)检查货架承重能力,确保满足货物存储要求。

2. 照明系统检修(1)检查照明灯具,更换损坏的灯具;(2)检查线路,确保线路完好,无短路、漏电现象;(3)对照明系统进行清洁和保养,确保照明效果良好。

3. 通风系统检修(1)检查通风管道,清理灰尘和杂物;(2)检查风机运行情况,更换损坏的风机;(3)对通风系统进行保养,确保通风效果良好。

4. 消防系统检修(1)检查消防设施,更换损坏的消防器材;(2)检查消防管道,确保管道畅通,无堵塞现象;(3)对消防系统进行保养,确保消防设施处于良好状态。

四、施工安全措施1. 严格执行施工现场安全管理规定,确保施工安全;2. 加强施工人员的安全教育,提高安全意识;3. 设置安全警示标志,防止施工过程中发生安全事故;4. 定期检查施工设备和材料,确保其安全可靠;5. 对施工区域进行临时围挡,防止无关人员进入施工现场。

五、施工进度安排1. 第一周:完成货架检修、照明系统检修、通风系统检修;2. 第二周:完成消防系统检修、施工现场清理;3. 第三周:进行工程验收,确保工程达到设计要求;4. 第四周:完成工程收尾工作,交付使用。

公司设施设备检维修方案(修订)

公司设施设备检维修方案(修订)

公司设施设备检维修方案(修订)
一、前言
每一家公司都依赖各种设施设备来支持日常运营和生产。

然而,这些设备难免会出现故障或需要定期维护。

为了确保公司设备的正常运转并最大程度地减少停机时间,制定一套科学合理的设备检维修方案至关重要。

二、设备分类及检维修周期
根据公司实际情况,将设备分为以下几类:生产设备、办公设备、通信设备、安保设备等。

根据设备的使用频率和重要性,制定不同的检维修周期,确保关键设备得到更频繁的检修,减少故障发生的可能性。

三、检维修流程
1.日常巡检
每日对关键设备进行简单的外观检查和功能测试,发现问题及时处理或上报。

2.定期维护
根据设备厂家要求和实际情况,制定定期维护计划,包括清洁、润滑、更换易损件等操作。

3.故障处理
设备出现故障时,及时组织维修人员进行处理,确保故障及时解决,最大限度地减少停机时间。

4.维修记录
对每一次维修情况进行记录,包括维修内容、维修人员、维修时间等信息,为今后的维护提供参考。

四、人员责任
明确设备管理人员和维修人员的职责,保证每一台设备都有专人负责,并及时响应设备出现问题的情况。

五、设备更新和淘汰
定期评估设备的使用情况和性能,及时更新设备,淘汰老化设备,确保设备的高效运转。

六、总结
制定科学合理的设备检维修方案对公司的正常运营至关重要。

只有做好设备的定期检修和维护工作,才能保障公司生产和运营的顺利进行。

希望公司能严格执行本方案,确保设备的正常运转,并不断提高设备的使用寿命和运行效率。

以上为公司设施设备检维修方案的修订版本,望周知。

水泥车间设备检修实施方案

水泥车间设备检修实施方案

水泥车间设备检修实施方案一、前言。

水泥车间设备的正常运行对于生产工艺的稳定性和生产效率有着至关重要的作用。

为了确保设备的正常运行,减少故障的发生,提高设备的利用率,我们制定了水泥车间设备检修实施方案,以便对设备进行定期的检修和维护,保障生产的顺利进行。

二、检修计划。

1. 制定检修计划,根据设备的使用情况和维护手册的要求,制定设备的检修计划,包括检修周期、检修内容、检修人员等。

2. 组织检修人员,确定检修人员的数量和资质要求,进行人员培训,确保检修人员具备必要的技能和知识。

3. 准备检修工具,准备好检修所需的工具和设备,确保检修过程中能够顺利进行。

4. 安排检修时间,根据生产计划和设备的使用情况,合理安排检修时间,避免对生产造成影响。

三、检修内容。

1. 清洁和润滑,对设备进行清洁和润滑,包括清除积尘、更换润滑油等,确保设备的正常运转。

2. 检查电气部件,对设备的电气部件进行检查,确保电气连接良好,避免因电气故障造成设备停机。

3. 检修传动部件,对设备的传动部件进行检修,包括皮带、链条、齿轮等,确保传动系统的正常运转。

4. 检查液压系统,对设备的液压系统进行检查,包括液压油的更换、密封件的检查等,确保液压系统的正常工作。

5. 检修控制系统,对设备的控制系统进行检修,包括传感器、执行机构等,确保控制系统的稳定性。

四、检修记录。

在检修过程中,要对检修内容、检修时间、检修人员等进行记录,建立设备检修档案,以便于日后的查询和分析。

五、检修总结。

检修结束后,要对检修过程进行总结,包括检修中发现的问题、解决的方法、改进的建议等,为下一次的检修工作提供参考。

六、结语。

水泥车间设备的检修工作是保障生产安全和生产效率的重要环节,希望全体检修人员能够严格按照本方案进行检修工作,确保设备的正常运行,为生产的顺利进行提供保障。

300MW循环水泵检修施工方案

300MW循环水泵检修施工方案

300MW循环水泵检修施工方案一、前言根据现场调查和设备运行情况,本方案旨在对300MW循环水泵进行全面检修,确保其正常运行和延长使用寿命,提高系统的可靠性和安全性。

二、检修准备工作1.检修部门成立检修小组,明确各个责任人员的职责和权限,确保检修工作有条不紊地进行。

2.制定详细的检修计划,包括检修时间表、工作内容、检修方法和所需材料工具等。

3.确保工作场所的安全性,规定相关安全措施和应急预案,避免人身伤害和设备损坏。

三、检修步骤1.停泵和排空:(1)安全停泵:在检修前提前通知相关部门,确保系统停止供水。

(2)排空系统:通过逐步关闭泵的出口阀门和排气阀,排空水泵系统中的水。

2.拆解和清洁:(1)拆解出水泵和进水泵,包括各个连接件和密封件。

(2)使用清洗液将被拆解的部件彻底清洁,去除污垢和沉积物。

(3)检查各个零部件的磨损情况,并根据需要进行修复或更换。

3.检修和调整:(1)润滑:对于需要润滑的部件,使用合适的润滑剂进行润滑,确保其正常运行和减少磨损。

(2)调整:根据设备运行情况和标准要求,对液压系统、传动系统和密封系统等进行调整和校验。

4.安装和组装:(1)按照原有的安装要求和工艺流程,将检修过的部件重新安装到原位置。

(2)使用合适的扭矩工具,确保螺栓和紧固件正确安装,并达到要求的紧固力。

5.启动和调试:(1)检查并确认所有的安装工作已完成,确定没有松脱的部件和未紧固的螺栓。

(2)逐步开启出口阀门和排气阀,启动循环水泵,确保其正常运行和无异常振动和噪音。

(3)进行运行试验,检测并调整循环水泵的各项参数,确保其达到设计要求和工作性能。

四、安全措施1.严格遵守相关安全规章制度,佩戴个人防护装备,确保工作人员的安全。

2.实行“五定”制度,即定人、定位、定表、定电、定图,确保人员和设备的安全。

3.工作区域要设置警示标识,并做好疏散通道和安全通道的规划和设置。

4.进行相关设备的锁定和标记,避免误操作和事故发生。

检修施工方案范文

检修施工方案范文

检修施工方案范文一、施工方案的目的和背景1.目的:本施工方案的目的是对XX设备进行定期检修,以确保其正常运行,提高设备的可靠性和使用寿命,降低运行故障率,确保设备的安全运行。

2.背景:XX设备是公司重要的生产设备之一,经过连续运行一段时间后,设备存在各种问题和潜在隐患,为了保证设备的正常运行和延长使用寿命,需要进行定期的检修和维护。

二、施工范围和内容1.施工范围:本次检修的范围涵盖XX设备的全部部位,包括机械传动系统、电气控制系统、液压系统、润滑系统等。

2.施工内容:(1)拆卸:对设备进行全面的拆卸,包括拆下磨损严重的零部件和附件,如皮带、齿轮、轴承等。

(2)检修:对拆下的零部件进行细致的检修,包括清洗、磨削、涂油等操作,以排除潜在故障。

(3)更换:对已经损坏的零部件进行更换,并选择合适的零配件,确保设备在检修后能正常运行。

(4)维护:对设备的其他部位进行维护,包括检查和清理电气控制系统、液压系统,更换润滑油等。

(5)试运行:在检修结束后,对设备进行试运行,并进行必要的调整和校正,以确保设备的正常运行。

三、施工计划和方法1.施工计划:根据设备的使用情况和历史故障数据,制定合理的施工计划,包括检修时间、施工地点和施工人员配备等。

2.施工方法:(1)拆卸:根据设备的拆卸图纸和工艺要求,采用适当的工具和技术,对设备进行拆卸操作,确保拆卸过程中不损坏设备和零部件。

(2)检修:对拆卸下来的零部件进行细致的检查和测试,包括齿轮磨损程度、轴承轴向游动等,以确认是否需要更换或修复。

(3)更换:根据检修结果,选择合适的零配件,并采用合适的工艺和方法进行更换,确保更换过程中零部件不损坏,安装位置正确。

(4)维护:在检修过程中,对设备的其他部位进行维护,在检查和清理电气控制系统、液压系统时,根据设备的特点和厂家要求进行操作。

(5)试运行:在施工结束后,进行设备的试运行,包括设备的空载运转和负载运转,通过观察和测试,确认设备能正常运行并满足设定要求。

检修技术方案+施工方案+试车方案模板

检修技术方案+施工方案+试车方案模板

检修技术方案+施工方案+试车方案模板一、检修技术方案1. 检修目的在进行设备检修时,旨在确保设备的正常运行、延长设备寿命、提高设备运行效率,以及保障生产环境安全。

2. 检修范围该检修计划覆盖设备的各个部件和功能模块,包括但不限于机械、电气、液压、气动等方面。

3. 检修步骤1.确定检修范围和任务分工;2.工具准备,包括所需工具、仪器以及安全防护用具;3.设备停机和安全措施,如断电、放气等;4.拆卸检修部件,检查磨损和损坏情况;5.更换损坏或老化部件;6.清洁和润滑设备;7.验证修复效果;8.组装设备并恢复运行。

4. 检修效果评估检修完成后,必须进行设备功能验证和性能测试,确保设备完好无损,并满足生产要求。

二、施工方案1. 施工前准备1.确定施工区域和施工时间;2.提前通知相关部门和人员;3.准备所需材料和机械设备;4.制定施工计划和安全措施。

2. 施工步骤1.施工人员到达施工现场,并佩戴好安全防护用具;2.根据实际情况确定具体施工方案;3.按照施工方案依次进行施工;4.定期检查施工质量,并及时处理施工过程中出现的问题;5.施工完成后清理现场,确保无安全隐患。

3. 施工注意事项1.严格遵守施工安全规定;2.不能擅自更改施工方案;3.在施工过程中保持良好的沟通。

三、试车方案模板1. 试车准备1.确认设备已经按照检修方案进行了维护和修复;2.确保所有试车人员了解试车计划和安全要求;3.准备好必要的试车工具和设备。

2. 试车步骤1.逐步启动设备,并检查设备各部件运行情况;2.观察设备运行时是否出现异常噪音或异味;3.检查设备液压、气动系统是否正常工作;4.测试设备的调速和负载能力;5.监控设备运行状态,并记录相关数据。

3. 试车安全措施1.试车过程中必须戴好安全帽、手套等个人防护用具;2.有专人负责试车现场安全监控;3.准备好紧急停车措施,确保试车过程中的安全。

以上即为检修技术方案、施工方案和试车方案模板的内容,希望能对您进行相关方案制定提供一定的参考。

设备检修施工方案

设备检修施工方案

目录1、编制说明及大修概况 (1)1.1编制说明 (1)1.2 工程概况 (1)2、大修目标 (2)3、大修指挥体系 (3)4、大修施工协调会制度 (3)5、大修项目综合进度计划表 (4)6、大修劳动力负荷表 (4)7、施工平面示意图 (4)8、主要项目施工方案 (4)8.1 3#、4#磨机热风管道更换施工方案 (4)8.2 入库斗提皮带、斗子更换施工方案 (5)8.3 磨盘衬板更换施工方案 (7)8.4 入磨溜子更换施工方案 (9)9、施工技术质量保证措施 (10)10、安全、环保、消防保证措施 (11)10.1 安全管理保证体系 (11)10.2 落实安全施工生产责任制 (12)10.3 安全、环境保证措施 (13)11、工期保证措施 (15)12、施工消耗材料一览表 (16)13、施工机具一览表 (17)1、编制说明及大修概况1.1编制说明(1)本方案根据我们对磨机设备检修所取得的丰富经验、进行现场调查及业主的交底而编制。

(2)本方案编制的指导思想是:精心管理,确保质量,合理安排,保证进度。

(3)本方案执行以下国家标准:《冶金机械设备安装工程质量检验评定规范》《冶金机械设备安装工程施工及技术规范》《现场设备焊接工程施工及技术规范》GB50236-98《工业金属管道工程质量检验评定标准》GB50184-93《现场设备、工业管道焊接工程施工及技术规范》GB50236-981.2 工程概况根据水钢渣厂计划要求,本工程从2012年1月9日—2012年1月17日实施,历时8天。

是日钢水渣处理厂投产以来第一次大修,对大修的各项工作提出更高的要求,故本次大修必须提前准备、合理策划、制定详细可行预案。

本次大修的主要工作量如下:(1)1#、2#、3#、4#磨机内部设备大修;(2)3#、4#磨机热风炉设备大修;(3)1#、2#、3#、4#磨机入库系统设备大修;本次大修的工程难度及施工特点:(1)热风炉区域,作业温度偏高,作业环境恶劣;(2)工期短,施工任务量大,作业面相对集中;(3)检修期间,立体交叉、水平交叉作业点多,作业面相对狭小,因此对安全防护措施要求特别高;(4)施工区域情况复杂。

检修施工方案模板(1)

检修施工方案模板(1)

检修施工方案模板(1)
一、背景介绍
工程设备经过长时间运行后,可能出现各种问题和故障,为了维护设备的正常运行和延长设备的使用寿命,定期的检修工作显得尤为重要。

本文将介绍检修施工方案的模板,帮助工程人员更好地进行设备维护和检修,保障设备的正常运行。

二、检修施工方案模板
1. 项目信息
•项目名称:
•项目地点:
•检修施工时间:
•工程设备名称:
•设备型号:
•设备编号:
2. 工作内容
•检修内容:
•检修方法:
•检修工具:
•安全注意事项:
3. 施工流程
•施工准备:
•分解拆卸:
•清洁检查:
•更换维修:
•装配调试:
•设备测试:
4. 安全保障
•安全防护:
•应急处理:
•施工人员安全培训:
5. 施工质量验收
•验收标准:
•验收方法:
•验收记录:
三、总结
通过本文介绍的检修施工方案模板,工程人员可以按照规范的流程进行设备的检修工作,保证设备的安全和稳定运行。

制定合理的施工方案是保障设备长期运行的重要保障,希望工程人员在实际工作中能够认真遵守施工方案,确保设备的正常运行和维护。

电力设施检修与保养施工方案三篇

电力设施检修与保养施工方案三篇

《电力设施检修与保养施工方案》一、项目背景随着社会经济的不断发展,电力在人们的生产生活中扮演着至关重要的角色。

为确保电力设施的安全、稳定运行,提高供电可靠性,特制定本电力设施检修与保养施工方案。

本项目涉及的电力设施包括变电站、输电线路、配电设备等。

这些设施经过一段时间的运行后,可能会出现设备老化、故障隐患等问题,需要进行定期的检修与保养,以保障电力系统的正常运行。

二、施工目标1. 对电力设施进行全面检修,及时发现并排除潜在故障隐患,确保设备安全可靠运行。

2. 通过保养措施延长电力设施的使用寿命,降低设备维护成本。

3. 提高供电可靠性,减少停电时间,满足用户对电力的需求。

三、施工步骤(一)施工准备阶段1. 成立施工项目组,明确各成员的职责分工。

2. 收集电力设施的相关技术资料,包括设备说明书、图纸、运行记录等。

3. 制定施工安全措施和应急预案,对施工人员进行安全培训。

4. 准备施工所需的工具、设备和材料,确保其质量和数量满足施工要求。

(二)设备检修阶段1. 变电站设备检修(1)对变压器进行检查,包括外观检查、油位检查、绝缘电阻测试等。

(2)检查开关柜的操作机构、触头、仪表等,确保其正常运行。

(3)对继电保护装置进行校验,确保其动作准确可靠。

(4)检查接地系统,确保接地电阻符合要求。

2. 输电线路检修(1)对架空线路进行巡视,检查杆塔、导线、绝缘子等是否存在损坏或缺陷。

(2)对电缆线路进行检测,包括绝缘电阻测试、局部放电检测等。

(3)清理线路通道,排除树木、建筑物等对线路的影响。

3. 配电设备检修(1)检查配电柜的开关、接触器、熔断器等,确保其正常运行。

(2)对配电箱进行检查,清理内部杂物,检查接线是否牢固。

(3)对无功补偿装置进行检查,确保其补偿效果良好。

(三)设备保养阶段1. 变电站设备保养(1)对变压器进行清洁,加注变压器油,更换密封件等。

(2)对开关柜进行清洁,涂抹润滑油,检查紧固螺栓。

(3)对继电保护装置进行清洁,检查插件是否松动。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

危害因素 需要重点控制的削减和控制 削减控制
存在部位 作业环节及岗位 措施
责任人
2.3.2 物体打击风险削减与应急处理实施明细表

风 险成因
1 2 3

风险削减和控制措施
1 2 3
8
负责人

应急处理措施
1
2
3
2.3.3 起重伤害风险削减与应急处理措施表

风险成因
1 2 3

风险削减和控制措施
1 2 3
本项目负责人
作业单位管理现状调查
安全管理网络是否建立,职责是否明确 安全合同或安全协议是否签订 安全风险抵押是否落实 现场施工安全负责人是否明确 关键岗位安全职责是否明确 入厂施工三级安全教育是否落实 针对本项目的施工安全交底是否落实 特殊工种持证上岗情况 检维修作业规程是否完成编审批程序
项目部负责人 符合性描述
□需要全部停工配合 □需要局部停工配合
□暂时停用消防设施
□停用部分设备
□划定专门作业区域
□切除部分流程 □其它
造成影响的具体描述:
2.1.8 装置生产运行对本次作业造成的影响:
□作业区域封闭警戒
□随时停止作业
□装置的作业监护检查
□限制作业方式
□限制作业时间
□限制车辆进入
□限制人员进出路线
□限制非防爆设备

设备名称
数量
规格型号
已使用 上次检修 设备运 本质安 年限 检验时间 行状态 全情况
综合 评估
1
2
3
4
5
6
7
7 8 9 10
2.3 危害因素辨识与风险消减和控制措施 2.3.1 危害因素辨识
作业任务
作业 区域
作业主要内容和正 确作业程序说明
作业 过程 存在 的主 要危 害因 素
危害因素
风险 成因
确认签名
日期 年月日 年月日 年月日 年月日 年月日 年月日 年月日 年月日
12
6
施工设备设施的操作规程是否编制 与作业所单位联系的途径是否畅通 施工方案编制是否完成审批程序 有无其它安全规定
2.2.2 作业人员能力情况介绍
序 姓名
性 别
岗位 (工种)
本岗位 文化 持证 技能 综合 工作时间 程度 情况 鉴定 评价
1
2
3
4
5
6
7
备注
2.2.3 施工所需工机具配备及安全装备情况
中海石油 宁波大榭/舟山石化有限公司
设备检修(施工)方案
项目名称: 施工单位: 编制单位:
编制日期:
1
目录
1. 方案编制、会签和规程 1.1 设备信息 1.2 方案编制、会签 1.3 会签过程记录 1.4 施工(检修)规程
2. 施工作业 HSE 风险评价作业计划书 2.1 作业概况、作业现场及周边情况 2.2 作业单位管理状况调查 2.3 作业危害因素辨识与风险削减和控制措施 2.4 应急预案 2.5 附件
3. 施工组织机构
4. 施工网络安排
5. 项目竣工验收
2
1. 方案编制、会签和规程
1.1 设备信息 1.1.1 分 类:(需填写是一般设备,还是主要设备) 1.1.2 所属装置: 1.1.3 设备名称: 1.1.4 设备位号: 1.1.5 设备型号: 1.2 方案编制、会签
人员分类
签名


施工单位
作业内容 2:
作业内容 3:
作业内容 4:

作业计划起止时间:
年 月 日至
年 月 日。
2.1.5 作业中可能涉及的需要办理作业许可的高危作业:
□工业用火 □进入有限空间 □高处作业 □临时用电
□动土
□射线探伤
□其它
进行高危作业的具体描述:

2.1.6 作业现场分布情况
本次作业现场位于:
装置;
2.1.7 本次作业对装置生产运行造成的影响:
装置; 装置北临:
2.1.3 作业所在装置特点:
装置。
装置; 装置。
4
□易燃易爆
□有毒有害
□高温高压
□易腐蚀
□作业环境恶劣
□其 它
装置特点的具体描述:

2.1.4 作业内容简介:
作业名称:
作业所属专业:
□机修 □电气 □仪表 □土建 □起重
□架设
□防水 □暖通 □安装 □装修 □防腐保温 □其它
作业内容 1:
作业单位 自身应急资源依托
作业所在单位 应急资源依托
外部联系电话:
外部资源依托
2.5.3 应急疏散路线图
11
3. 施工组织机构 4、施工网络安排
5. 项目竣工验收:
分类 施工作业负责人: 施工单位设备工程师: 运行部设备工程师: 机械动力部设备工程师: 检修单位安全工程师 HSE 部门安全工程师 其他部门人员 其他部门人员
□水平交叉作业
□立体交叉作业
□与生产操作交叉作业
□与其他检维修作业交叉作业
交叉作业的具体描述:

2.1.11 作业现场疏散通道分布情况:
第一条疏散通道:作业点经


第二条疏散通道:作业点经


第三条疏散通道:作业点经


第四条疏散通道:作业点经


2.2 作业单位管理状况调查 2.2.1 项目部情况
负责人 负责人
2.5 附件 2.5.1 风险管理单
作业过程变更内容(包括对作业人员,作业环境,工艺、技术、设备设施变化、 1 施工方案等变更的描述) 2 新辨识出的风险因素(不包括原计划书中提到的主要风险) 3 补充的风险削减和控制措施
10
4 应急预案的变更情况(可以另加附页)
施工现场负 责人签字 施工安全负 责人签字
1.3 会签过程记录 序 1 2 3
修改意见表述
1.4 施工(检修)规程
2. 检维修作业 HSE 风险评价作业计划书
2.1 作业概况、作业现场及周边情况
2.1.1 作业所在单位情况
本次作业所在单位是中海石油宁波大榭/舟山石化有限公司
2.1.2 作业所在装置周边情况:
装置东临:
装置; 装置西临:
装置南临:
□限制电压
□限制非防爆工具
□限制人员劳动防护 □其 它
造成影响的具体描述:

2.1.9 作业现场周边情况
5
作业现场周边存在的危险源:
□作业点上方高处置物
□转动设备
□高温高压设备
□管线放空点
□平台上无护栏的竖梯 □放射性仪表
□采样点
□脱水口
□其 它
危险源的具体描述:

2.1.10 与其他单位交叉作业情况:
年 月 日 单位负责 年 月 日 人签字
年月日
备注:1、本表是计划书的附件。2、本表的内容按照计划书的使用要求填写。3、本表 的内容不限于在一张表格上,可以视情况增加附页。
2.5.2 应急资源依托情况

应急资源
1
抢险救援队伍
2
后勤保障部门3消防ຫໍສະໝຸດ 急单位4医疗应急单位
5
指挥中心
6
其他部门
内部联系电话:
编制人
年月日
审核人
年月日
批准人
年月日
业主单位 会签人 会签人 会签人 会签人
年月日 年月日 年月日 年月日
3
会签人员 检修作业负责人 检修单位设备工程师 检修单位安全工程师 运行部设备工程师 机械动力部工程师 HSE 安全工程师 其他相关人员
会签人
会签日期 年月日 年月日 年月日 年月日 年月日 年月日 年月日

应急处理措施
1 2 3
2.3.4 火灾风险削减与应急处理措施表

风险成因
1
2
3

风险削减和控制措施
1 2 3
9
负责人
负责人 负责人 负责人

应急处理措施
1 2 3
2.3.5 其它伤害风险削减与应急处理措施表

风险成因
1 2
3

风险削减和控制措施
1 2
3

应急处理措施
1 2 3
2.4 应急预案
负责人
相关文档
最新文档
