图纸会审、设计变更、洽商记录汇总表 TJ2

图纸会审、设计变更、洽商记录汇总表     TJ2
技术负责人:
专职质检员:
年月日
管理公司:
业主:
年月日
专业技术人员:
(专业监理工程师)
项目负责人:
(总监理工程师)
年月日
专业设计人员:
项目负责人:
年月日
图纸会审、设计变更、洽商记录汇总表
工程名称
扬州广陵公共文化中心
日期
年月日
内容:建筑给排水
1.图纸说明中生活冷水供水管材质有不锈钢管和涂塑钢管两种(除卫生间阀门后管道),应选择哪种材质?
专职质检员:
年月日
管理公司:
业主:
年月日
专业技术人员:
(专业监理工程师)
项目负责人:
(总监理工程师)
年月日
专业设计人员:
项目负责人:
年月日
答:参照施工设计说明
2.空调及VRV的室内机与风管连接处是否也需要用软连接。
答:新风基础及空调箱需采用软接,其余风机盘管及VRV室内机不需要软接
3除无机玻璃钢风管外的镀锌钢板风管法兰连接形式是否采用咬口共板连接。
答:新风系统可以采用
4.地下室人防部分图例不全。
答:待人防设计院出图
5.图纸说明中战时进风、排风系统风机吸入口软接头到扩散室管段必须采用3-5mm的钢板气密焊接而成,而在人防风管穿密闭隔墙预埋管件图中标注4-5mm,且密闭盘大样图预埋短管为圆管是否应该按风管形状及大小尺寸制作。
图纸会审、设计变更、洽商记录汇总表
工程名称
扬州广陵公共文化中心
日期
年月日
内容:建筑电气
1.非人防强电施工图设计说明(一)第六大条第8小条本工程线路保护管在±0.000及以下潮湿场所采用壁厚不小于2.0 mm的SC钢管,而在人防设计图纸中插座照明采用JDG管,动力采用G钢管。是否可以统一为插座照明采用JDG管,其余采用SC钢管?

设计变更表格

设计变更表格

设计变更申请表(四联单)(LLBG—02)(编号:LLBG-NO.06-001)项目名称:三门峡至淅川高速公路灵宝至卢氏段合同段:TJ06施工单位:吉林省华一公路集团有限公司监理单位:河南省高等级公路建设监理部有限公司设计变更提出单位:吉林省华一公路建设集团有限责任公司设计变更桩号及内容:变更桩号:大井头1#桥(YK39+682,ZK39+748)、陈家凹2#桥(K41+560)、苇子沟大桥(K42+210)变更内容:大井头1#大桥(Y4-0、Y4-1、Y7-0、Y7-1、Z5-0、Z7-0、Z7-1、Z4-1、Z2-1、Z6-0);陈家凹2#大桥(17#、18#、19#、20#、31#、36#);苇子沟大桥(5#、6#、7#、8#)基桩已开挖,地质情况与设计有出入,入岩高层较大于设计入岩高层,在保证桩基底承载力的基础上,需减短桩长。

设计变更理由:大井头1#大桥(Y4-0、Y4-1、Y7-0、Y7-1、Z5-0、Z7-0、Z7-1、Z4-1、Z2-1、Z6-0);陈家凹2#大桥(17#、18#、19#、20#、31#、36#);苇子沟大桥(5#、6#、7#、8#)基桩已开挖,地质情况与设计有出入,入岩高层较大于设计入岩高层,桩身嵌入岩石过长,施工难度大,进度缓慢。

技术经济比较:此次变更降低费用:315294 元附件:LLBG—03、LLBG—04、LLBG—06、LLBG—07施工单位意见:负责人:(章)日期:监理单位意见:负责人:(章)日期:设计单位意见:负责人:(章)日期:项目公司意见:负责人:(章)日期:设计变更方案会审表(LLBG-03)(编号:LLBG-NO.06-001)项目名称:三门峡至淅川高速公路灵宝至卢氏段合同段:TJ06施工单位:吉林省华一公路集团有限公司监理单位:河南省高等级公路建设监理部有限公司河南弘卢高速公路有限公司、中交第二公路勘察设计研究院有限公司、三淅高速灵宝至卢氏项目第二监理代表处,根据吉林省华一公路集团有限公司(变更提出单位)所提出的变更意向,对大井头1#大桥(Y4-0、Y4-1、Y7-0、Y7-1、Z5-0、Z7-0、Z7-1、Z4-1、Z2-1、Z6-0);陈家凹2#大桥(17#、18#、19#、20#、31#、36#);苇子沟大桥(5#、6#、7#、8#)基桩长度调整的设计方案进行了现场勘察论证,取得一致意见,同意该项工程变更方案,由设计代表负责于天之内完成该项变更设计的施工图设计。

建筑变更汇总表

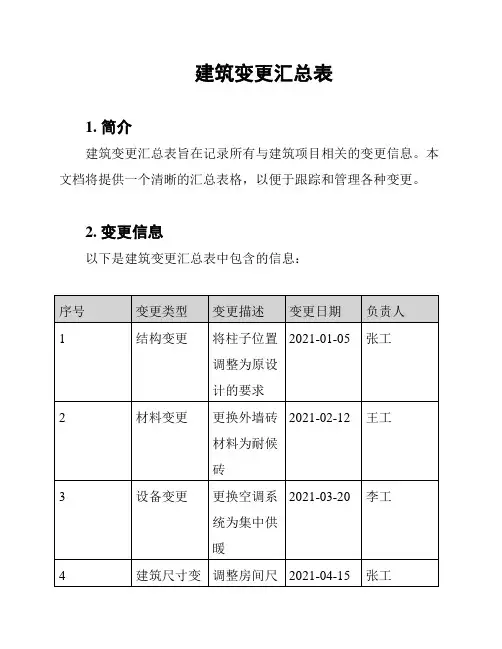

建筑变更汇总表

建筑变更汇总表
1. 简介
建筑变更汇总表旨在记录所有与建筑项目相关的变更信息。

本文档将提供一个清晰的汇总表格,以便于跟踪和管理各种变更。

2. 变更信息
以下是建筑变更汇总表中包含的信息:
3. 使用说明
建筑变更汇总表的使用非常简单。

只需按照表格格式填写相应的变更信息即可。

每条变更记录应包含以下信息:
- 序号:用于标识变更记录的唯一序号。

- 变更类型:描述变更的类型,如结构变更、材料变更、设备变更等。

- 变更描述:简要说明变更的内容和目的。

- 变更日期:记录变更发生的日期。

- 负责人:负责该变更的责任人或相关人员。

4. 注意事项
在记录变更信息时,请务必准确、清晰地填写各项信息。

确保变更的描述简明扼要,以便他人能够快速理解变更的内容。

同时,变更日期应按照标准的年-月-日格式填写。

5. 总结
建筑变更汇总表是一个有助于跟踪和管理建筑项目变更的工具。

通过记录各种变更信息,可以提高变更管理的效率,并确保建筑项
目按照变更要求进行顺利进行。

注:本文档内容仅供参考,如有需要请根据具体情况进行相应
变更。

设计变更表格

设计变更表格

设计变更申请表(四联单)(LLBG—02)
(编号:LLBG-NO.06-001)
项目名称:三门峡至淅川高速公路灵宝至卢氏段合同段:TJ06
设计变更方案会审表(LLBG-03)
(编号:LLBG-NO.06-001)
项目名称:三门峡至淅川高速公路灵宝至卢氏段合同段:TJ06
施工单位:吉林省华一公路集团有限公司监理单位:河南省高等级公路建设监理部有限公司
需上报则增加一份)
设计变更数量申报表(LLBG—04)
(编号:LLBG-NO.06-001)
项目名称:三门峡至淅川高速公路灵宝至卢氏段合同段:TJ06
一式六份,项目公司工程处、合同处、监理代表处、监理驻地办、承包商、设计代表各一份。

(如需上报则增一份)
设计变更单价申报表(LLBG—05)
(编号:LLBG-NO.06-001)
项目名称:三门峡至淅川高速公路灵宝至卢氏段合同段:TJ06
一式六份,项目公司工程处、合同处、监理代表处、监理驻地办、承包商、设计代表各一份。

(如需上报则增加一份)
设计变更数量计算表(LLBG—06)
(编号:LLBG-NO.06-001)
项目名称:三门峡至淅川高速公路灵宝至卢氏段合同段:TJ06
报则增加一份)
设计变更金额汇总表(LLBG—07)
(编号:LLBG-NO.06-001)
项目名称:河南省三门峡至淅川高速公路灵宝至卢氏段合同段:TJ06
本表一式六份,项目公司合同处、工程处、设计代表、监理代表处,监理驻地办、承包商各一份。

(如需上报则增加一份)。

工程变更一览表2

工程变更一览表2
7、核减深水井及深水井潜水泵、潜水泵控制箱。
8、因高低位水池的高程增加,改变消防水泵型号。
9、沙包梁低位水池底部使用50CM的片石夹沙方式进行地质换填
工程项目变更设计通知单
362047.71
3#
线缆变更
1、xx二期报警总线由RVSP2*2.0改为RVVP2*2.5。
2、xx二期消防水泵电源线由YJV-4*16变为YJV-3*25+16
4、原设计图纸消防标志灯箱支线电源缆采用BVV-500,
3*1.5,根据联合设计图纸及工地会议,消防标志灯箱支
线缆采用YJV-3*1.5,所以取消该型电缆
5、消防标志灯箱支线采用穿刺线夹在主线上取电 ,根据现场实际情况,核减主回路35,分支回路1.5-6穿刺线夹。 6、液位仪线缆采用YJV22-3*2.5,由高低位水池敷设至水泵房,根据外场实际路由情况,增加该型线缆。
4、按实际需要安装法兰。
5、按实际挖土方
根据规范已完工程量按实际计量时超出原清单工程量30%,应提出变更
-402510.17
8#
栖霞(沙包梁)、学堂湾隧道高位水池至隧道口消防下水管变更
1、增加栖霞(沙包梁)、学堂湾隧道消防高位水池至隧道口DN150*4.5消防下水管道各一路;(983)
2、增加栖霞(沙包梁)、学堂湾隧道消防高位水池至隧道口DN150*4.5消防下水管道上的DN150滤水阀、止回阀、闸阀各2个。
7、液位仪线缆由高低位水池穿DN32管敷设至水泵房,根据外场实际路由情况,减少DN32管数量。
8、根据联合设计图纸,变电房内火灾报警信号线穿DN25管敷设,根据现场实际情况,减少DN25管数量。
联合设计方案图纸及现场实际路由收方情况
9625.95

规划方案设计变更审批表

规划方案设计变更审批表
项目名称 : 变更内容 提出方
变更原因 具体原因
规划方案设计变更审批表
设计单位名称:
变更编号
1.我司
□2.营销部门 □3.开发报建 □4.其他要求
□1.设计类: A.规划布局 B.单体优化 C.风格变更 D.装饰变更
E.景观变更 F.户型调整
□2.开发报建: A.政策变化 B.规划条件
□3.营销类: A.客户需求 B.产品要求变化
□4.其它:
A.领导要求 B.政府要求 C.
.
变更内容说明 变更费用估算:
项目公司申请部门意见
项目公司报建部门意见


部 门
项目公司营销部门意见行情况 口已实施
口未实施
经办人:
日期:
签名:
日期:
签名:
日期:
签名:
日期:
签名:
日期:
签名:
日期:
口其他.
.

图纸会审、技术核定单、做法、设计变更汇总表

图纸会审、技术核定单、做法、设计变更汇总表



张 数
10页 8页 1页 1-35条 1-22条 1-2条
备 注
一、图纸会审记录汇总: 建施 结施 水电
三、设计变更汇总: 3.1 太阳能基座及水箱基座 3.2 屋面水箱位置对原因进行局部修改 3.3 幼儿园音体室局部开窗平面及立面 3.4 二层楼面结构局部修改图 3.5 按甲方要求修改幼儿园外保温材料 1页 1页 4页 1页 3页 音体室(大图未复)
图纸会审、技术核定单、做法、设计变更汇总表 (幼儿园土建安装设备工程)
序 号
1.1 1.2 1.3 二、技术核定单汇总: 2.1 2.2 2.3 2.4 2.5 2.6 2.7 2.8 2.9 2.10 2.11 2.12 网格布 植筋 门框柱 室外台阶 二次深化设计02 构造柱 一层顶屋面型造型 1页 1页 1页 1页 9页 1页 1页 1页 1页 1页 1页 1页 栏杆扶手 增加地暖 屋顶三个造型
3.6 建筑修改二层局部空间改为挑空空间 1页 3.7 结构修改二层局部空间改为挑空空间 1页 3.8 根据泰州市防雷装置设计技术评价报告作修改1页 3.9 配合音体室幕墙修改补充 3.10 修改首层门厅大门开门尺寸 1页 1页

设计变更通知汇总表

设计变更通知汇总表
室内热镀锌支管改为PPR给水管
水施-02
4
电施-06
避雷设施不完备
屋顶水泵间加设避雷针பைடு நூலகம்
电施-06
施工
单位
项目技术负责人:
管理人:×××
2006年月日
监理
(建设)
单位
监理工程师(建设单位代表):×××
年月日
设计
单位
设计代表:×××
年月日
设计变更通知汇总表
竣—5
工程名称
设计单位
序号
涉及变更图号
变更原因
变更内容简述
执行结果及竣工图号
1
结施-03
DL1、DL2粱底标高过低
DL1、DL2粱底标高-2.00改为-2.200
结施-03
2
结施-02
铝合金双玻璃与设计中说明不符
铝合金双玻璃改为中空双层窗
建施-02
3
水施-02
给水关于设计总说明不符

04图纸会审、设计变更记录汇总表

04图纸会审、设计变更记录汇总表

04图纸会审、设计变更记录汇总表在建筑工程项目中,图纸会审和设计变更记录是至关重要的环节。

它们不仅影响着工程的进度、质量和成本,还关系到项目的最终成果是否符合预期。

而“04 图纸会审、设计变更记录汇总表”则是对这些关键信息的系统整理和总结。

首先,让我们来了解一下图纸会审的意义。

图纸会审是指在工程开工前,建设单位、施工单位、监理单位等相关各方对施工图纸进行详细的审查和讨论。

其目的是发现图纸中存在的问题、错误、遗漏以及不合理之处,以便及时进行修改和完善,避免在施工过程中出现不必要的麻烦和损失。

在进行图纸会审时,各方会从不同的专业角度出发,对图纸进行全面的分析。

比如,建筑专业会关注建筑的功能布局、空间利用、外观造型等方面;结构专业则会着重审查结构的安全性、稳定性和合理性;给排水、电气、暖通等专业则会检查各自系统的设计是否满足规范要求和实际使用需求。

通过图纸会审,可能会发现各种各样的问题。

例如,建筑平面图与剖面图之间存在尺寸不符,或者结构配筋图中某些部位的钢筋配置不合理。

这些问题都会被详细记录在图纸会审记录中,并提出相应的解决方案。

接下来,我们再谈谈设计变更。

设计变更是指在工程施工过程中,由于各种原因,对原设计图纸进行的修改和调整。

这些原因可能包括业主需求的改变、施工条件的限制、设计错误的修正、新规范标准的出台等等。

设计变更通常需要经过严格的审批程序,以确保其合理性和合法性。

一般来说,设计变更需要由设计单位出具变更通知,并经过建设单位、监理单位的同意后方可实施。

同时,设计变更的内容也需要及时传达给施工单位,以便其调整施工方案和进度计划。

而“04 图纸会审、设计变更记录汇总表”就是将这些图纸会审和设计变更的信息进行汇总整理的重要文件。

这份汇总表通常包括以下内容:1、项目名称、工程编号、日期等基本信息,以便明确该汇总表所对应的工程项目和时间范围。

2、图纸会审记录的编号、会审日期、会审内容及提出的问题、解决办法等详细信息。

(完整版)图纸会审、设计变更、洽商记录汇总表

(完整版)图纸会审、设计变更、洽商记录汇总表
图纸会审、设计变更、洽商记录汇总表TJ2.1
工程名称
日期
年 月 日
序号
内 容
变更洽商日期
备 注
注:图纸会审、设计变更、洽商记录附后。
图纸会审、设计变更、洽商记录TJ2.1.1
工程名称
时 间
年 月 日
内容:
施工单位
项目经设(监 理)单 位
专业技术人员:
(专业监理工程师)
项目负责人:
(总监理工程师)
设 计 单 位
专业设计人员:
项目负责人:
设计交底记录TJ2.1.1
编号:
共页 第 页
工程名称
日期
年月日
时间
地点
序号
提出的图纸问题
图纸修订意见
设计负责人
各单位
项目负责人签字
建设单位
(建设单位公章)
设计单位
监理单位
施工单位

设计变更汇总表

设计变更汇总表
注:
1、项目部汇总上月20日至当月20日已完成并确认的设计变更单据,当月25日前上报汇总表。过期上报将不计费用,施工单位作为让利处理。根据一单一价原则计算费用。
2、汇总表后必须附每份《设计变更审批表》、《甲方通知单》、《签证变更》的复印件。
工程名称:变更类别:
施工单位:设计单位:
设计变更审批表编号
变更提出方
对应图纸编号
变内容
甲方通知单
编号
变更签证确单编号
预估价
结算价
备注
设计管理中心确认:
项目设计负责人:设计管理中心负责人:
汇总资料确认:
施工单位预算员:监理单位:项目部工程师:项目部负责人:
审价结果确认:
施工单位预算员:
成本管理中心成本工程师:成本管理中心负责人:

设计变更审批单

设计变更审批单
(增加/少) 万元,费用应由 承担(由成本招采部填写)
设计研发部意见
经办人: 设计部经理:
工程运营部意见
经办人: 工程部经理:
成本合同部
意见
经办人: 成本合约部经理:
项目总经理
意见
设计变更审批单
编号:
项目名称
合同编号
设计单位
施工单位
变更名称
提出方
□我司 □设计院 □施工方 □监理方
经办人
(由设计部人员发起)
时间
申请变更
理由
变更内容
设计变更需附图及变更图框—对比表
变更 影响
质量影响
(由工程部填写)
工期影响
本变更(增加/减少) 工期,整体项目(增加/减少) 工期(由工程部填写)
造价影响
