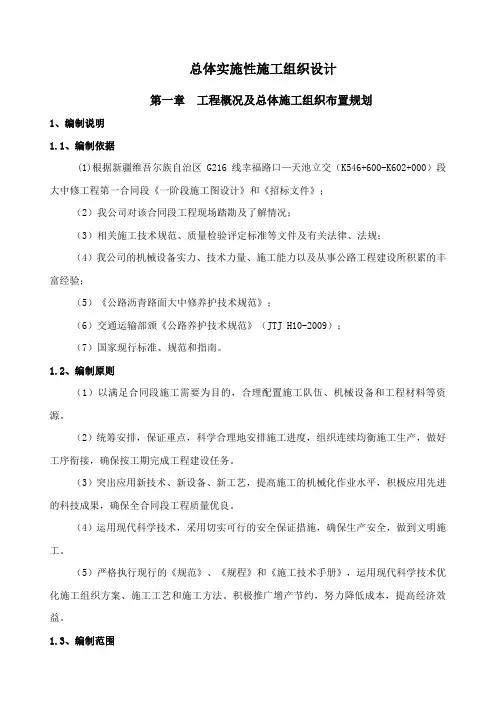

总体实施性施工组织设计第一章工程概况及总体施工组织布置规划1、编制说明1.1、编制依据(1)根据新疆维吾尔族自治区G216线幸福路口—天池立交(K546+600-K602+000)段大中修工程第一合同段《一阶段施工图设计》和《招标文件》;(2)我公司对该合同段工程现场踏勘及了解情况;(3)相关施工技术规范、质量检验评定标准等文件及有关法律、法规;(4)我公司的机械设备实力、技术力量、施工能力以及从事公路工程建设所积累的丰富经验;(5)《公路沥青路面大中修养护技术规范》;(6)交通运输部颁《公路养护技术规范》(JTJ H10-2009);(7)国家现行标准、规范和指南。

1.2、编制原则(1)以满足合同段施工需要为目的,合理配置施工队伍、机械设备和工程材料等资源。

(2)统筹安排,保证重点,科学合理地安排施工进度,组织连续均衡施工生产,做好工序衔接,确保按工期完成工程建设任务。

(3)突出应用新技术、新设备、新工艺,提高施工的机械化作业水平,积极应用先进的科技成果,确保全合同段工程质量优良。

(4)运用现代科学技术,采用切实可行的安全保证措施,确保生产安全,做到文明施工。

(5)严格执行现行的《规范》、《规程》和《施工技术手册》,运用现代科学技术优化施工组织方案、施工工艺和施工方法。

积极推广增产节约,努力降低成本,提高经济效益。

1.3、编制范围编制范围为:G216线幸福路口—天池立交(K546+600-K602+000)段大中修工程施工范围内的:路面工程、路线交叉工程、桥涵维修工程及交通安全设施等。

2、工程概况新疆维吾尔自治区G216线幸福路口-天池立交(K546+600-K602+000)段大中修工程位于昌吉州境内,路线起点K546+600位于吐乌大幸福路口互通式立交阿勒泰方向约0.9km 处,路线终点K602+000位于天池互通式立交乌鲁木齐方向约1.5km处,路线全长55.4km。

K546+600~K595+500段,公路等级为一级公路,设计车速100km/h;K595+500~K602+000段,公路等级为高速公路,设计车速120km/h。

高速养护施工组织设计

高速养护施工组织设计

四、施工组织设计第一章、总体施工组织布置及规划:1.1、编制依据及编制原则1.1.1、编制依据(1)、《》的招标范围、工期、质量要求及技术规范等。

(2).中华人民共和国交通部颁发的现行行业标准《公路工程技术标准》、《施工规范》、《安全操作规程》和《公路养护施工规范》。

(3).我公司对该养护工程施工现场和施工条件的调查资料。

(4).我公司对市场的调查。

(5).我公司的管理水平、技术、装备水平及同类和类似养护工程的施工经验以及本单位所掌握的国内外施工新技术、先进经验和各种施工统计资料。

(6).我公司历年来参加高速公路建设和养护工程的施工的经验。

1.1.2编制原则:本项目工程按照“管养并重、预防为主、确保质量、效率优先、注重安全”的原则,全面规划,统筹安排对人力、财力、物力的分配,首先考虑重点和关键的绿化项目,严格执行高速公路养护施工“标准化、制度化、科学化、规范化”的要求,保证工程进度及质量,力求高速公路养护工作的实效性,突出养护的及时性。

同时充分考虑养护施工中“安全施工、文明施工”,保证高速公路施工中的安全畅通。

本施工组织本着“精心组织、规范施工、质量第一、信义至上”的思路指导施工。

严格执行国家、交通部等有关工程建设的政策、法律、法规等;全面确认招标文件及其合同条款,严格遵循招标文件及合同条款的要求,实质上符合和响应招标要求。

(1).满足招标文件对项目范围、建设工期、工程质量、安全文明、环境保护及文物保护等要求,施工工期、工程质量、安全文明施工目标明确,保证体系及组织机构健全、保障制度完善、技术措施可靠有效;(2).遵循“项目法”管理的原则,通过与业主、监理、路政和交警部门充分合作,综合运用人员、机械、物资、方法、资金和信息,实现安全、质量、工期和造价的最佳组合;(3)、严格遵循有关环保和水利法规,采用有效的保护方案和保证措施,施工总平面布置统筹安排,合理布局,减少干扰,满足文明施工及环境保护要求。

公路大中修实施性施工组织设计(Word最新版)

公路大中修实施性施工组织设计(Word最新版)

马路大中修实施性施工组织设计通过整理的马路大中修实施性施工组织设计相关文档,渴望对大家有所扶植,感谢观看!第一章编制依据1.沈阳至山海关高速马路修理工程招标文件、补遗书、标前会议及澄清文件; 2.沈阳至山海关高速马路修理工程施工图设计; 3.施工现场实际状况; 4.我单位拥有的机械设备状况、技术力气、施工实力和类似工程的施工阅历。

其次章工程概况 2.1简述沈阳至山海关高速马路修理工程第2合同段,里程桩号为K476+000.000~K576+000.000,全长100公里。

沈山高速马路在经过2004年~2005年的路面修理之后,在2008年部分路段又产生了车辙现象,为保证行车平安性和舒适性,进行本次修理。

2.2沈山高速马路原路面面层结构沈山高速马路原路面沥青面层的标准结构为:上面层:4cm沥青混凝土抗滑层AK-13型;中面层:5cm中粒式高模量沥青混凝土AC-20I型;下面层:7cm粗粒式沥青混凝土AC-30I型。

2.3路面修理方案1、主线车辙路段的修理方案(1)深度小于1cm的车辙路段不予处理。

(2)深度大于等于1cm小于2cm车辙路段,接受MS-3型微表处填平。

(3)深度大于2cm小于4.5cm的车辙,对车辙路段铣刨9.5cm,首先喷洒粘层,然后分层铺筑 6.0cm中粒式高模量沥青混凝土(LAC-20)和3.5cm改性沥青玛蹄脂碎石SMA-13L。

(4)对局部长上坡车辙深度大于4.5cm的路段或者路面产生严峻龟裂的路段接受将原路面冼刨16cm,首先在基层顶面施工下封层,然后铺筑6.5cm中粒式高模量沥青砼LAC-20型和6cm中粒式高模量沥青砼LAC-20型,最终摊铺3.5cm改性沥青玛蹄脂碎石SMA-13L。

2、粘层在沥青混凝土各面层之间以及铣刨断面周边设置粘层沥青,粘层接受专用PCR型快裂阳离子改性乳化沥青,用量0.3L/m2。

3、下封层为爱护基层及防水,在铣刨三层路段的原半刚性基层的顶面设下封层,下封层接受慢裂阴离子PA-2型下封层专用乳化沥青。

高速公路养护工程施工组织设计

高速公路养护工程施工组织设计

XX高速公路养护工程施工组织设计编制:审核:批准:XX公司xx项目部x x年x x月xx日目录一、工程概况————————————————第1页二、工作内容————————————————第1页三、高速公路巡视、检查的具体方案——————第2页(一)、总则————————————————第2页(二)、路面————————————————第3页(三)、路基————————————————第3页(四)、桥涵、通道及其附属设施———————第4页(五)、标志标线——————————————第5页(六)、沿线设施——————————————第5页四、养护安全管理措施和交通控制方案—————第6页(一)、安全保障组织人员配臵————————第6页(二)、安全管理措施————————————第6页(三)、安全保证体系————————————第7页(四)、环保保证体系————————————第7页(五)、交通控制方案————————————第8页(六)、事故抢险与应急预案—————————第13页五、重点、难点养护项目的养护方案及质保措施—第32页(一)、路面保洁——————————————第32页(二)、路基保养——————————————第32页(三)、桥梁————————————————第34页(四)、隧道————————————————第35页(五)、交通安全设施————————————第36页六、养护人员组织机构方案—————————第40页(一)、养护人员组织机构方案———————第40页(二)、项目经理平面布臵—————————第41页七、本项目的理解及对业主的建议——————第42页八、其他说明的事项————————————第42页(一)、现场文明管理措施—————————第42页(二)、料具管理措施———————————第42页(三)、卫生管理措施———————————第43页施工组织设计一、工程概况二、工作内容Xx-xx标段长约xxKm(Kxxxx+xx~Kxxxx+xxx)主线范围内保洁、路基、桥涵、隧道、交通安全设施进行维护保养和修补其轻微损坏部分的作业及夏季路面洒水降温、冬季除雪(冰)防滑、配合业主完成指定的工程抢险维修及突发事件应急处理等与小修养护有关的工作内容。

高速公路养护工程施工组织设计(路基路面 隧道)

高速公路养护工程施工组织设计(路基路面 隧道)

(1)养护工程施工组织设计第一章总体施工组织布置及规划第一节安全、质量、工期目标一、安全目标安全目标:无工伤死亡事故,杜绝重伤事故,避免轻伤事故,因工年受伤率控制在0.5‰以下。

消灭一切机械运输重大事故,消灭等级火灾事故,消灭重伤以上人身伤亡事故,创“安全生产文明施工标准化工地”。

二、质量目标标段工程交工验收的质量评定:合格;竣工验收的质量评定:合格。

三、工期目标计划工期36个月计划开工日期:20XX年5月计划完工日期:20XX年5月缺陷责任期小修工程为12个月;大中修工程、专项项目为24个月。

第二节施工准备一、内业准备1、认真阅读、审核施工图纸,查看有关施工规范。

2、编写实施性施工组织设计、各种针对性保证措施及重点工序的作业指导书。

3、进行临时工程设施建设的具体设计。

4、根据招标文件合同要求,给业主和监理工程师提供有关资料。

二、外业准备1、现场的“三通一平”及临时设施的修建。

2、建立工地试验室。

3、对地材的生产、供应情况进行调研,与地材供应商签订供料合同,并做好材质检验工作,并填写检验报告,报监理工程师。

第三节临建工程和施工场地布置本着节约用地,节省投资,因地制宜,便于施工,永临结合,尽量利用既有设施等原则,进场后立即组织临时工程修建,确保早进场,早准备,早开工。

一、施工便道本合同段施工便道主要是通往各工点及弃土场的临时道路,除以修好的施工便道外,进场后根据实际情况修建,尽量少占地为原则。

二、施工临建施工临建设置位置及数量的原则是:租建结合、就近设营、少占耕地、方便施工、方便内外联络、便于管理、节约够用。

项目经理部及各工程队的生活办公用房及工地试验室租用房屋,屋内外地面采用水泥地面。

三、施工用水、用电1、施工用水施工用水采用沿线河流水流及部分生活用水,必要时结合打井抽水。

2、施工用电沿线电力供应情况良好,工程用电可与电力部门协商解决。

施工前期,采用自发电解决现场施工用电,以利尽快展开施工,电网引入后,发电机做为备用电源。

高速公路养护工程施工组织设计.

高速公路养护工程施工组织设计.

第一章施工总规划 (5)第一节工程简况 (4)一、工程综合说明 (4)二、工程概述 ........................................................................................................................ 4 三、养护具体内容 . (5)四、对外交通 (29)五、施工组织设计编制依据 (29)第二节施工组织机构 (29)一、施工组织机构 (29)二、主要部门职责: (30)三、项目管理层职责: (31)第三节现场交通组织措施方案 ........................................... 33 一、交通现状 (33)二、管理措施 (33)第四节施工准备 (34)一、沿线巡视 (34)二、施工测量 (34)三、营地建设 ...................................................................................................................... 34 四、设备维护与保养 . (34)五、配合比设计 (34)第二章人员机械实验设备 . (37)第一节劳动力投入计划 ............................................................................................37第二节施工主要机具及检测设备计划 ......................................................................38第三章主要养护作业方法 . (40)第一节路基养护工程 (40)第二节土石方工程 (40)一、路基清理回填 (40)二、砌筑工程 (41)三、防护工程 ...................................................................................................................... 41 第三节路面养护工程 . (43)一、路面保洁 (43)二、路面维修养护 (44)三、路面常见破损修复 (44)四、沥青路面面层铣刨 (48)五、路面沥青混合料施工 (48)六、水泥混凝土路面施工 .................................................................................................. 55 七、压浆 (58)第四节桥涵养护工程 (58)一日常检查 (58)二定期检查 (59)三桥梁伸缩缝养护 (59)四涵洞的日常养护 .......................................................................................................... 61 第五节交通安全设施工程养护 (62)第四章施工总平面布置 (66)第一节布置的基本原则 (66)第二节施工平面布置一般要求 (66)第三节临时设施的布置 (66)第四节供水、供电方案 (68)第五章雨季施工措施 . (69)一、水下施工 (69)二、模板 (69)三、钢筋焊接 (69)四、砼浇筑 (69)五、现场防雨措施 (69)六、雨季安全措施 (70)第一章施工总规划第一节工程简况一、工程综合说明项目名称:广州东沙至新联高速公路日常养护工程业主名称:广州市东新高速公路有限公司工程地点:广州东沙至新联高速公路合同工期:自2013年2月11日至2014年12月31日共计23个月工程内容:广州东沙至新联高速公路日常保洁工程(A 类)指高速公路及其附属设施的经常性的巡查、清扫、清理、清洗、清疏、绿化管护等日常养护工程。

高速公路维护工程施工组织设计技术标投标文件

高速公路维护工程施工组织设计技术标投标文件

高速公路维护工程施工组织设计技术标投标文件一、项目概述本项目是一项高速公路维护工程,旨在对指定路段进行维护和修复工作,保障路面的安全和顺畅通行。

二、施工组织设计2.1 施工总体安排- 设计施工总工期为XX天/月,具体工期根据实际情况调整,以确保工程质量。

- 施工分为若干个阶段,每个阶段的工作内容和时间安排应明确。

2.2 施工人员组织- 确定项目经理、工程师、监理人员等主要岗位,并明确其职责和权限。

- 技术人员应具有相关从业经验和资质,能够熟练掌握施工工艺和安全措施。

2.3 施工设备和材料管理- 确保施工所需设备和材料的供应和管理,保证施工进度和质量。

- 对设备的运行维护进行定期检查和维修,确保设备的正常运转。

三、施工技术3.1 路面修复工艺- 根据路面损坏程度和类型,采取相应的修复工艺,包括补漏、补沉、拆除重铺等。

- 修复过程中应严格控制施工质量,保证修复后的路面平整、牢固。

3.2 安全措施- 在施工过程中,应采取必要的安全措施,保障施工人员和交通参与者的安全。

- 设置临时交通标志和防护设施,提醒车辆驾驶员注意施工区域,防止事故发生。

3.3 环境保护- 施工过程中要遵守环境保护法规,合理利用资源,减少噪音和污染的产生。

- 对施工现场的垃圾和废弃材料进行分类处理,确保环境整洁和卫生。

四、投标文件要求- 投标文件要求齐全、准确,包括工期计划、施工方案、人员和设备配置表等。

- 投标文件应按照要求进行排版和装订,确保整体美观、清晰。

以上为高速公路维护工程施工组织设计技术标投标文件的内容概述,具体细节可根据实际情况进行补充和修改。

公路大中修工程实施性施工组织设计

公路大中修工程实施性施工组织设计

总体实施性施工组织设计第一章工程概况及总体施工组织布置规划1、编制说明1.1、编制依据(1)根据新疆维吾尔族自治区G216线幸福路口—天池立交(K546+600-K602+000)段大中修工程第一合同段《一阶段施工图设计》和《招标文件》;(2)我公司对该合同段工程现场踏勘及了解情况;(3)相关施工技术规范、质量检验评定标准等文件及有关法律、法规;(4)我公司的机械设备实力、技术力量、施工能力以及从事公路工程建设所积累的丰富经验;(5)《公路沥青路面大中修养护技术规范》;(6)交通运输部颁《公路养护技术规范》(JTJ H10-2009);(7)国家现行标准、规范和指南。

1.2、编制原则(1)以满足合同段施工需要为目的,合理配置施工队伍、机械设备和工程材料等资源。

(2)统筹安排,保证重点,科学合理地安排施工进度,组织连续均衡施工生产,做好工序衔接,确保按工期完成工程建设任务。

(3)突出应用新技术、新设备、新工艺,提高施工的机械化作业水平,积极应用先进的科技成果,确保全合同段工程质量优良。

(4)运用现代科学技术,采用切实可行的安全保证措施,确保生产安全,做到文明施工。

(5)严格执行现行的《规范》、《规程》和《施工技术手册》,运用现代科学技术优化施工组织方案、施工工艺和施工方法。

积极推广增产节约,努力降低成本,提高经济效益。

1.3、编制范围编制范围为:G216线幸福路口—天池立交(K546+600-K602+000)段大中修工程施工范围内的:路面工程、路线交叉工程、桥涵维修工程及交通安全设施等。

2、工程概况新疆维吾尔自治区G216线幸福路口-天池立交(K546+600-K602+000)段大中修工程位于昌吉州境内,路线起点K546+600位于吐乌大幸福路口互通式立交阿勒泰方向约0.9km处,路线终点K602+000位于天池互通式立交乌鲁木齐方向约1.5km处,路线全长55.4km。

K546+600~K595+500段,公路等级为一级公路,设计车速100km/h;K595+500~K602+000段,公路等级为高速公路,设计车速120km/h。

相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

高速公路养护大中修工程施工组织设计目录第一章编制依据及编制原则 (1)一、编制依据与标准 (1)二、编制原则 (1)第二章工程概况 (2)一、工程简介 (2)二、施工范围及工程数量 (2)三、总体施工方案 (2)第三章工程特点分析 (4)一、工程特点 (4)二、工程重点 (4)三、工程难点 (4)四、施工对策 (4)第四章工程主要目标 (4)一、质量目标 (4)二、工期目标 (5)三、安全目标 (5)四、环境保护目标 (5)五、文明施工目标 (5)第五章施工总体部署 (5)一、施工组织机构和职能 (5)二、施工作业组织及施工总体安排 (7)三、施工主要节点控制 (8)四、拟采用的施工封闭方式 (8)五、设备、人员动员周期和设备、人员、材料运到施工现场的方法 (9)第六章施工方案 (9)一、波形梁护栏施工方案 (9)三、轮廓标施工方案 (13)四、排水沟盖板施工方案 (14)五、各分项工程的施工顺序............................................................................. 错误!未定义书签。

六、交通组织方案 (16)第七章工期保证体系及保证措施 (19)一、工期目标 (19)二、工期保证体系框图:见附表五 (19)三、工期保证措施 (19)第八章工程质量管理体系及保证措施 (21)一、质量保证体系 (21)二、技术保证措施 (22)三、主要材料质量保障措施 (23)四、自检保证措施 (24)第九章安全生产管理体系及保证措施 (26)一、安全生产管理目标 (26)二、安全保证体系 (26)三、人员、设备、资金保证 (27)四、制度保证措施 (27)五、思想保证措施 (28)六、技术保证措施 (28)第十章环境保护措施 (31)一、环境保护措施 (31)第十一章文明施工措施 (33)一、文明施工目标 (33)二、文明施工措施 (33)第十二章项目风险预测与防范,事故应急预案 (35)一、项目风险预测及防范 (35)第十三章其他应说明的事项 (37)一、廉政措施 (37)二、兑现农民工工资保证措施 (37)三、编制竣工文件的人员计划和保障措施 (38)四、缺陷责任期维护措施 (38)五、交竣工验收组织措施 (38)第十四章相关附表 (39)附表一施工总体计划表 (40)附表二分项工程进度率计划(斜率图) (41)附表三工程管理曲线 (42)附表四项目组织机构框图 (43)附表五工期保证体系 (44)附表六质量保证体系 (45)附表七安全生产保证体系 (47)附表八安全组织机构框图 (48)附表九高速公路封闭内侧车道养护作业 (49)附表十:高速公路封闭路肩养护作业 (50)第一章编制依据及编制原则一、编制依据与标准1、中华人民共和国交通行业标准JTG B01-2014《公路工程技术标准》2、中华人民共和国交通行业标准JTG D80-2006《高速公路交通工程及沿线设施设计通用规范》3、中华人民共和国交通行业标准JTG D81-2006《公路交通安全设施设计规范》4、中华人民共和国行业推荐性标准JTG/T D81-2006《公路交通安全设施设计细则》5、中华人民共和国交通行业标准JTG F71-2006《公路交通安全设施施工技术规范》6、中华人民共和国交通行业标准JT/T 281-2007《公路波形梁钢护栏》7、中华人民共和国交通行业标准JTG F80/1-2004 《公路工程质量检验评定标准》8、交通部颁布的现行《设计规范》、《施工规范》、《公路工程质量验收标准》及有关其它规范和规程9、高速公路交通安全设施设计及施工技术规范(JTJ074-94)10、道路交通标志和标线(GB5768-2016)11、高速公路波形梁钢护栏(JT/T281-2007)12、《公路养护安全作业规程》(JTG H30-2015)13、施工设计图纸二、编制原则1、重视工程的组织对施工的作用;2、提高施工的工业化程度;3、重视管理创新和技术创新;4、重视工程施工的目标控制;5、制定施工方案时,考虑环境保护措施,注重文明施工;6、充分利用时间和空间,合理安排施工顺序,提高施工的连续性和均衡性;7、严格执行现行施工规范、安全操作规程及招标文件中的有关规定,切实相应招标文件的要求。

8、合理配置各种生产要素,优化施工平面布置,减少工程消耗,减低生产成本。

第二章工程概况一、工程简介XX高速,XX~XX段,1996年建成通车,2003年大修改造;XX~XX段1999年建成通车,2005~2010年大修改造。

设计速度为120 Km /h,双向四车道,K6+400~K14+400段路基宽度27.0m、路面宽度23.5m,K14+400~K42+058段路基宽度26.0m、路面宽度22.5m,K42+058~K87+724段路基宽度28.0m、路面宽度23.5m。

二、施工范围及工程数量本工程为XX高速护栏改造工程,施工范围分为两部分,一部分是XX高速护栏改造工程,维修范围起止桩号为K24+000-K87+724;另一部分是XX高速路面维修工程(交安部分),维修范围起止桩号K6+400-K42+000。

主要施工内容为护栏、标线、轮廓标、百米牌、排水沟盖板等。

主要工程数量为:路侧护栏改造28125.5米,中央分隔带护栏改造125898米,轮廓标设置5594块,标线:热熔标线20416平方米,振动标线445平方米。

三、总体施工方案(一)护栏施工总体方案:1、将JTJ 074规范中的A级护栏提升至JTGB05-01-2013标准中A级。

2、对路侧A级三波波形梁护栏改造,保留路侧护栏原有立柱,拆除的双波波形梁护栏板用于中央分隔带护栏改造;每4m新增1个防阻块或托架安装于原有立柱。

每4m新增1块三波波形梁板和一根立柱。

护栏板中心距离路面高度为70±2cm(护栏板立面垂线为路缘石时,该高度为至路缘石顶面高度)。

对于护栏高度不满足规范要求的,采用防阻块或套筒加高,然后新安装4mm三波波形梁板。

原有护栏立柱破损、锈蚀及不满足相关要求而不能利用的,应根据现场实际情况进行更换,新立柱采用Φ114×4.5mm。

3、对中央分隔带A级双层双波护栏改造,保留中央分隔带护栏原有立柱、护栏板和托架或防阻块。

每4m新增1根Ф114×4.5×2250(mm)立柱,使护栏的立柱间距由4m加密为2m。

新增托架或防阻块安装于新增长立柱下侧和原有短立柱下侧,用于与下层原有护栏板连接。

将路侧拆除的护栏板,通过原有托架或防阻块连接于新增长立柱上侧。

上层护栏板距离路面高度为100±2cm,下层护栏板距离路面高度为60cm±2cm(护栏板立面垂线为路缘石时,该高度为至路缘石顶面高度)。

对原有护栏(下板)高度不满足规范要求的,采用防阻块或套筒加高。

原有护栏板(上、下板)破损、锈蚀及不满足相关要求而不能利用的,应根据现场实际情况进行更换,新护栏板采用3mm波形梁板。

对部分超高路段存在矩形排水沟的护栏立柱处,设置排水沟盖板。

施工时,应先将护栏立柱处原排水沟两侧壁破除17cm×52cm,并用M7.5砂浆抹平。

排水沟盖板采用C30钢筋混凝土预制。

4、大中桥的中央分隔带采用双层双波形梁板护栏,方案同上,护栏与底座采用法兰盘连接。

采用钻孔、植筋将法兰盘用四个膨胀螺栓固定在大中桥护栏底座顶面上。

大中桥的原路侧桥梁混凝土护栏本次不做改造。

5、小桥、通道护栏小桥、通道护栏与两侧路基段护栏采用相同的改造方案,护栏与底座采用法兰盘连接。

采用钻孔、植筋将法兰盘用四个膨胀螺栓固定在小桥、通道护栏底座顶面上。

对小桥、通道路侧护栏,钻孔前应先将原小桥、通道护栏底座顶面上的砂浆层破除,并整平以确保法兰盘保持水平。

护栏施工完成后,恢复砂浆层。

6、路侧护栏根据车辆驶出路外有可能造成的交通事故等级,采用不同的防撞等级。

7、不同型式的路基护栏之间或路基护栏与桥梁护栏之间应进行过渡处理。

8、轮廓标采用附着式轮廓标。

附着式轮廓标安装于波形梁的梁端螺栓,或安装于桥梁混凝土护栏的内侧墙上。

9、对改造范围内主线两侧百米牌更换。

百米牌,设在高速公路沿线两侧土路肩上,对于设护栏路段,百米牌附着在护栏上,对于无护栏路段,百米牌采用立柱式设置在土路肩上。

(二)标线施工总体方案:对K6+400- K42+000标线施工,工程量:热熔标线20416平方米,振动标线445平方米。

工艺流程:路面的清扫放样涂底漆(下涂剂)涂敷修整涂料加热熔化敷设(三)排水沟盖板施工总体方案:排水沟盖板采用C30钢筋混凝土预制,后安装盖板安装与中央分隔带护栏平行施工。

第三章工程特点分析一、工程特点1、交通十分便利,有利于施工材料的运输、施工机械的进场;2、沿线施工对环境保护、安全文明施工要求高。

二、工程重点1、本工程为交通安全设施工程,工期紧;2、施工中工序的衔接、机械的选型、配套的相关设备及原材料的科学管理将是工程的重点之一。

原材料的检验工作以及施工过程中的质量管理与检查将是本工程的关键。

三、工程难点整个标段路线长,工期要求紧,合理安排工序和工期是本次工程的管理难点。

安全设施建设要求严格,精确定位,保证美观实用将是施工中的难点。

四、施工对策1、针对本标段线路长的特点,我们加强优化施工组织,加强人员、机械配备,确保按期完成施工任务。

2、针对可能出现的特殊情况,及时成立领导小组和技术攻关小组,确保顺利完成任务。

3、建立健全有效的质量保证体系,实行目标管理、工序管理,明确岗位责任制,对施工的全过程、各阶段、每道工序的质量进行严格的检查、控制、评定。

4、通过建设安装试验段,验证施工方案的可行性来修改、充实、完善施工方案,确定工序、工种衔接的最佳组合以及设备的型号、数量和组合方式等,由此指导施工。

5、采取多联系材料厂和供料商,保证材料的供应,保证施工需要。

安排专人根据施工进度提前制定材料计划,对特殊材料提前联系生产厂家和供应商,确保材料的正常供应,保证施工进度需求。

第四章工程主要目标一、质量目标交工验收的质量评定:合格,竣工验收的质量评定:优良(其中质量评分不低于90分)二、工期目标项目合同工期为2017年6月1日至2017年10月31日。

本工程路面维修(交安部分)标线工程计划于6月20日开工,计划于9月30日完工;护栏改造工程计划于6月20日开工,计划于10月31日完工,总工期126日历天。

具体施工计划安排见附表一、二、三三、安全目标项目实施中无安全责任事故发生。

同时设置专职安全管理部门,负责本工程安全管理等方面的工作,保证安全目标的实现。

四、环境保护目标1、成立专门的施工环境协调部门,处理可能影响施工的诸多环境问题。
