施工现场平面布置和临时设施、临时道路布置图
施工总平面图、临时设施布局

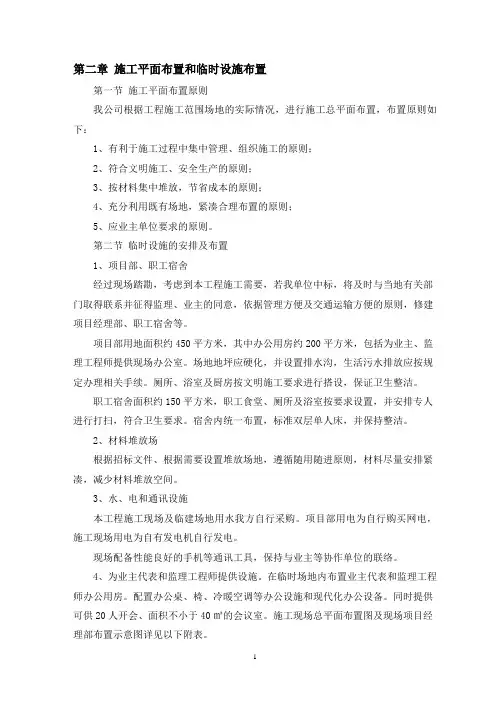

施工总平面图、临时设施布局(一)、平面布置原则(1)、按文明施工现场进行布置,施工区与生活区分开,生活区靠近施工现场。
(2)、施工中的主要施工设备、临时用房合理配备后一次性布置不变,其它一此短期的设施可根据需要进行合理调整。
(3)、所有的临时设施布置与施工区域必须按业主指定的区域内。
(二)现场平布置(1)、在生活区布置生活用房。
(2)、现场施工区布置施工用水、施工用电,在生活区布置生活用水及照明电管线,用电线路必须架空搭设。
(3)、现场内按照标准化现场要求布置,在醒目的部位布置各类标志、标牌。
(4)、按要求在办公区、宿舍区、食堂等人员集中的部位设置垃圾箱与消防器材。
(5)、施工附属设施和临建房屋1)施工附属设施应在各施工驻地设一处维修间,内有电焊机一台、气焊设备一套及其他维修工具等。
在施工现场设简易柴油发电间一处,内设60KW 柴油发电机。
2)临建房屋针对本工程特点,我企业拟设在作业区内,并需搭建维修间。
(三)、临时设施(1)、临时设施平面布置根据本工程的施工图纸及我们现场了解情况来看,我们计划在临时用地内布置生活与生产设施,项目部人员全部驻地建设。
项目经理部考虑作为项目部人员生产生活用房,所在地交通便利,有利于综合管理,统一指挥,与业主、监理及外界联系均十分方便,(详见施工平面布置图)(2)、办公设施:为确保该工程管理的规范化、科学化,我公司拟投入电脑、打印机、复印机各二台。
(3)、检测工具为使该工程的质量达到或高于合同的要求,我公司将派具有丰富测量经验的施工人员对该标段进行放样,并用全新的高精度经纬仪、水准仪对工程进行全过程控制。
并设立临时工地土工试验室。
(4)、对外交通及临时道路为保证材料等的运输,施工前应进行部分临时道路的修建,可用挖掘机和推土机将临时道路修建成形,以确保材料等的供应。
(5)、通讯设施项目经理部配备移动电话10部及对讲机20台。
(6)、生产、生活用电施工用电采用延线下火,工地用电实行三级保护。
施工平面布置和临时设施布置
第二章施工平面布置和临时设施布置第一节施工平面布置原则我公司根据工程施工范围场地的实际情况,进行施工总平面布置,布置原则如下:1、有利于施工过程中集中管理、组织施工的原则;2、符合文明施工、安全生产的原则;3、按材料集中堆放,节省成本的原则;4、充分利用既有场地,紧凑合理布置的原则;5、应业主单位要求的原则。
第二节临时设施的安排及布置1、项目部、职工宿舍经过现场踏勘,考虑到本工程施工需要,若我单位中标,将及时与当地有关部门取得联系并征得监理、业主的同意,依据管理方便及交通运输方便的原则,修建项目经理部、职工宿舍等。
项目部用地面积约450平方米,其中办公用房约200平方米,包括为业主、监理工程师提供现场办公室。
场地地坪应硬化,并设置排水沟,生活污水排放应按规定办理相关手续。
厕所、浴室及厨房按文明施工要求进行搭设,保证卫生整洁。
职工宿舍面积约150平方米,职工食堂、厕所及浴室按要求设置,并安排专人进行打扫,符合卫生要求。
宿舍内统一布置,标准双层单人床,并保持整洁。
2、材料堆放场根据招标文件、根据需要设置堆放场地,遵循随用随进原则,材料尽量安排紧凑,减少材料堆放空间。
3、水、电和通讯设施本工程施工现场及临建场地用水我方自行采购。
项目部用电为自行购买网电,施工现场用电为自有发电机自行发电。
现场配备性能良好的手机等通讯工具,保持与业主等协作单位的联络。
4、为业主代表和监理工程师提供设施。
在临时场地内布置业主代表和监理工程师办公用房。
配置办公桌、椅、冷暖空调等办公设施和现代化办公设备。
同时提供可供20人开会、面积不小于40㎡的会议室。
施工现场总平面布置图及现场项目经理部布置示意图详见以下附表。
第三节施工平面布置图本工程为路面维修工程,维修区域位置较分散,现根据维修位置分别进行施工平面图的布置。
1、东环路路面维修平面图2、临海路路面维修平面图3、四号路路面维修平面图4、二号路路面维修平面图5、供油东路路面维修平面图第四节临时设施平面布置图住室1住室2住室3住室4住室5住室6住室7住室8住室9住室10监理办公室一监理办公室二业主办公室一业主办公室二综合办公室技术员办公室项目总工办公室项目副经理办公室项目经理办公室45。
施工现场平面布置和临时设施临时道路布置
根据业主提供的现场内的供水管、排水口、供电电源,确定现场内供水、供电、排水的走向。
四、施工现场平面布置图
五、临时用地表
用途
面积(平方米)
位置
需要时间
办公室
50㎡
工地
90天
会议室
20㎡
90天
员工宿舍
100㎡
90天
厨房
30㎡
90天
厕所
10㎡
90天
加工场
80㎡
90天
仓库、机具房
30㎡
90天
合 计
约320㎡
(2)施工现场平面布置和临时设施、临时道路布置

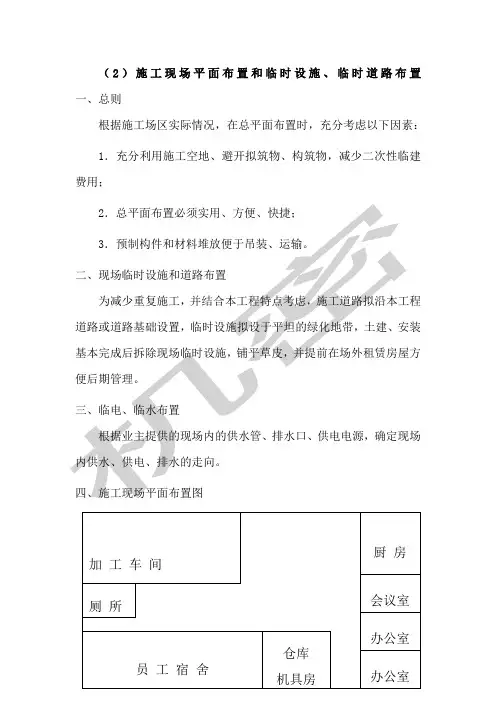

一、总则
根据施工场区实际情况,在总平面布置时,充分考虑以下因素:
1.充分利用施工空地、避开拟筑物、构筑物,减少二次性临建费用;
2.总平面布置必须实用、方便、快捷;
3.预制构件和材料堆放便于吊装、运输。
二、现场临时设施和道路布置
为减少重础设置,临时设施拟设于平坦的绿化地带,土建、安装基本完成后拆除现场临时设施,铺平草皮,并提前在场外租赁房屋方便后期管理。
施工现场平面布置和临时设施临时道路布置

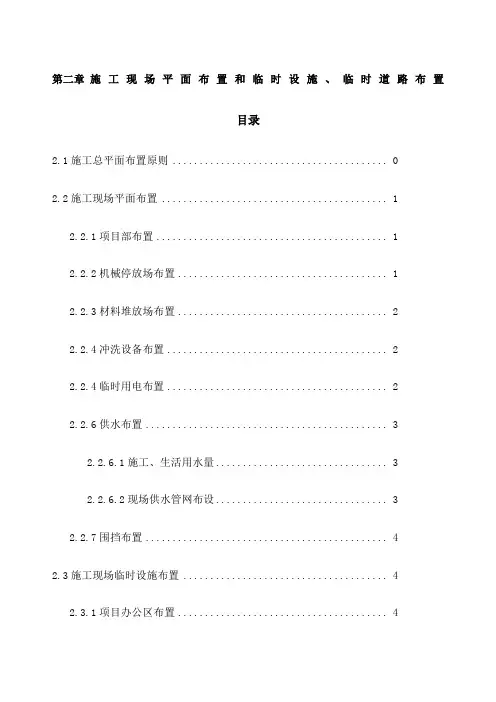

第二章施工现场平面布置和临时设施、临时道路布置目录2.1施工总平面布置原则 02.2施工现场平面布置 (1)2.2.1项目部布置 (1)2.2.2机械停放场布置 (1)2.2.3材料堆放场布置 (2)2.2.4冲洗设备布置 (2)2.2.4临时用电布置 (2)2.2.6供水布置 (3)2.2.6.1施工、生活用水量 (3)2.2.6.2现场供水管网布设 (3)2.2.7围挡布置 (4)2.3施工现场临时设施布置 (4)2.3.1项目办公区布置 (4)2.3.2职工生活区布置 (5)2.4施工现场临时道路布置 (5)2.4.1施工临时道路布置 (6)第二章施工现场平面布置和临时设施、临时道路布置2.1施工总平面布置原则结合现场实际情况,项目部根据甲方指定位置就近搭设。
施工现场采用施工围挡与外部主要连通道路分割开来,施工场区内设现场值班室、仓库、配电间、材料加工场、材料堆场等,具体位置详见图2.2-1施工总平面布置图。
施工总平面布置合理与否,将直接关系到施工进度的快慢和安全文明施工管理水平的高低,为保证现场施工顺利进行,确定平面布置原则为:1、在满足施工的条件下,尽量节约施工临时用地。
满足施工需要和文明施工的前提下,尽可能减少临时建设投资。
2、在保证场内交通运输畅通和满足施工对材料要求的前提下,最大限度地减少场内运输,特别是减少场内二次搬运。
3、在平面布置上,尽量避免土建、绿化及其他施工作业相互干扰。
4、符合文明施工现场卫生及安全技术要求和防火规范。
5、根据施工现场阶段的变化做相应调整,具体做到:(1)、临时堆场放在工地临时空地。
(2)、将土建、绿化(苗木)堆场分开管理。
(3)、材料堆放挂牌,必要时架空遮盖。
6、规范现场各项管理工作,按照规定进行施工现场管理,确保文明安全施工。
2.2施工现场平面布置本项目位于溧水区胭脂河天生桥公园对岸,区域内为原生态山体,内有三条道路贯穿,周边区域为林带及农田,综合考虑交通、周围居民安全、标准化工地和文明工地的要求采用封闭形式进行施工,现场在适当位置设置施工出入口,出入口设置警示标志。
施工现场平面布置和临时设施临时道路布置图
施工现场平面布置和临时设施临时道路布置图 Document serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】第二章施工现场平面布置和临时设施、临时道路布置图一、施工现场平面布置装饰工程施工在可能的情况下将做对外界全封闭施工,进场后及时与业主、监理单位协调,以合理利用现有资源,根据现场情况,主要临时设施可考虑在楼内占用底层非机动车库,设置项目经理办公室(兼值班)、材料仓库及其他必要的临时设施。
材料加工场地可充分考虑分区进行,石材、墙地砖加工在建筑物外部空地进行,木材、板材类加工室内进行,服从业主统一安排和统一管理。
1项目部进场后,首先办理临时上下水、电移交等接收工作。
2根据业主的要求及施工总平面布置图,按照“实用、经济、搭拆方便”的原则搭设临时用房,现场内按标准化施工现场要求布置。
3按消防和卫生要求,于材料加工区、仓库设置消防器材和垃圾箱,由专人进行管理、检查。
4按照施工现场水电布置图敷设施工临时用水、用电线路,并于适当部位设置水龙头(或消防栓)和分配箱。
二、临时设施布置本工程施工临时设施拟作如下安排:1行政管理用房:利用楼内底层非机动车库布置项目经理部办公室(兼值班室)一间2材料加工区:在场内大空间区布置,尽量采用场外加工,半成品运入现场;砖墙、地面砖等湿作业加工须集中加工,设于排水畅通、运输方便处。
石膏板、木工板等干作业区可根据施工进度灵活布置,但须做好安全防火等措施。
3、仓库:直接利用拟装饰建筑物内空地,不做特殊安排,必要时可周转使用;油漆涂料根据施工进度随用随进场,零星材料可暂存值班室内。
4生活用房:根据实际需要确定,亦可利用楼内底层非机动车库(须业主协调同意),或仅考虑值班室,施工员工均不驻场,职工休息区另行安排。
三、临时道路布置1、场外由园区道路可直接进入施工现场,利用已有道路,全面施工时须保证现场文明及道路的通畅。
2、场内利用过道、楼梯进行,不另设临时道路。
施工现场平面布置和临时设施、临时道路布置
2.施工现场平面布置和临时设施、临时道路布置(总11页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--第2章施工现场平面布置和临时设施、临时道路布置施工现场平面布置施工现场平面布置的原则(1)按照施工生产与生活住地相分离,对施工现场内各相交路口进行部分围档,保障附近居民出入方便和道路畅通。
(2)施工场地内,按照布局合理、紧凑有序、保证生产、文明施工的原则布置现场办公、施工生产、生活卫生设施,特别注意完善弃土外运及外购土运进等防止污染城市环境的措施。
(3)场地内设完善的地面和基坑排水系统,设置沉淀池、拦污栅,污水经沉淀后再排入城市排污管路,保证场地和基坑排水需要。
(4)根据现场特点,因地制宜布置施工用电和施工供水管路,并注意按施工用电安全规则敷设线路和安装机电设备,确保供电安全。
(5)施工所需材料尽量合理安排,用量不多的材料或成品半成品材料尽可能做到随用随进,节约使用有限的堆放场地,实在是施工必须事先堆放在现场的原材料,一定要安排堆放在远离工厂企业和居民集居地的地方,对容易起尘的材料使用不易起燃的覆盖物遮盖防止扬尘,并注意不影响交通,不给行人造成安全隐患。
施工现场布置准备(1)我公司在接到发包方的中标通知书后,立即委派人员进场,对原有的设计要求,进行现场实际复合。
(2)根据本工程施工现场具体情况,结合本工程施工特点,我公司考虑现场搭设临时设施及安排机械停放场地和相关材料存储场地。
(3)及时做好进场机械设备的安装调试工作。
(4)供水、供电,生活用水用电可与当地供水、供电部门联系解决,为确保施工用电,配备发电机作施工用电备用。
(5)通讯,项目经理部工程负责人及技术员、施工队负责人每人配移动电话一部。
(6)配合业主办好用地手续,清除现场障碍,搞好场地平整,维护好施工场地,注意环境卫生、市容整洁。
临时设施、临时道路布置(1)临时便道方案临时施工便道布置:施工便道利用原有道路作为本工程的交通运输通道。
施工组织设计第2章 施工现场平面图布置和临时设施、临时道路布置
第二章、施工现场平面布置和临时设施、临时道路布置1.施工平面布置的依据及原则1.1布置依据(1)施工招标招标文件有关要求及招标用图纸。
(2)发包人提供的总平面图、周围道路、现场勘察情况。
(3)投标编制的施工组织设计、施工部署。
(4)相关施工规范、规程以及当地的安全文明施工标准及环境保护要求。
1.2布置原则(1)满足施工生产前提下,紧凑合理、少占用施工场地。
(2)保证场内施工道路通畅,材料及周转工具运输方便迅捷。
(3)保证各施工区域施工生产方便,满足防火,环保、劳保需要。
(4)保证各机械施工设备正常运转,满足防火,环保、劳保需要。
(5)合理布置塔吊、材料加工堆放场地,减少场内二次倒运。
(6)合理布设临时水、电管线,节约资源、绿色施工。
(7)动静分离,办公区、生活区与施工区隔离,保证施工安全,以人为本。
2.生活区布置2.1生活设施的布置考虑现场场地紧张,项目职工宿舍、工人生活区等临时设施另行在外租聘场地,管理人员及职工生活区采用新建活动板房搭设,包括可容纳施工高峰时1500人同时住宿的宿舍。
整个生活区由专人进行管理,派人定时进行卫生打扫,做到干净、整洁、无异味、排水通畅、道路整齐,并进行适当绿化、美化,营造一个整洁、卫生的生活环境。
2.2施工现场的交通管理(1)设置专职小组负责人员疏散及交通管理,下班时间,按照专业及班组分批分时间段组织疏散。
(2)按照制定的疏散计划,施工人员准时按照秩序上下班,现场道路设置必要的交通指示设施,必要时提供或雇佣临时交通疏解维持人员。
(3)每个地块充分利用2个大门出口,避免拥挤。
3.办公区的考虑根据现场实际情况,办公区拟在外另行租地,主大门口设“八牌二图”,营造一个整洁、文明、舒心的办公环境。
4.施工作业区布置4.1现场围挡及出入口(1)现场大门:现场设置2处大门,均按照标准化制作。
现场安装监控,大门入口安置LED屏+三辊闸联动,实时显示操作人数和监控情况,塔吊按装喷雾装置保证现场扬尘满足文明施工的要求。
02-施工现场平面布置和临时设施、临时道路布置
第二章施工总平面布置图1. 现场平面布置原则现场平面布置应充分考虑确保交通顺畅、安全生产、文明施工,减少二次搬运以及环保等管理目标的要求,根据本工程施工用地的实际情况及业主对用地的具体要求,顺利实现对现场进行科学、合理布置,同时要优先考虑现场的硬化、绿化、亮化、环保(防尘、降燥、净化排水)及现场管理。
序号布置原则现场平面布置随着工程施工进度进行调整,阶段平面布置要和该时期的施工1重点相适应。
施工材料尽量堆放均设在垂直运输机械(塔吊)覆盖的范围内,以减少二次搬2运。
3 中小型机械的布置要处于安全范围,避开高空物体打击。
临电电源、电线敷设避开人员流量大的楼梯口及安全出口以及容易被坠落物4体打击的范围,电线尽量采用暗敷方式。
本工程应着重加强现场安全管理力度,严格按照我公司的《项目安全管理手5册》进行管理。
6 加强环境保护和文明施工管理的力度。
7 控制粉尘设施排污、废弃物处理及噪声设施的布置。
2. 本工程的现场平面布置特点2.1. 本工程现场周边环境的特点根据招标文件及现场勘探,本次招标的杭政储出【2014】19号地块商业商务用房兼社会停车场项目地下3层,地上分1#、2#、3#楼以及东区裙房,本工程地上部分基本为钢结构,工期1000天。
项目征地红线在南侧已包含尧典桥路(市政道路),此道路目前基本已被利用为小区道路,西侧为规划道路,但也在征地范围线内,北侧在现场围墙内有一片空地可和政府沟通利用为现场临时道路,东侧为市政道路(秋石路)。
北侧空地施工时需利用为施工道路,必须和当地政府及居民进行提前沟通。
由于南侧为居民小区,具体施工时需做好对南侧基坑的监测及保护,以及做好相关的防扰民措施。
周边环境信息图2.2. 本工程现场各分部分项工程施工的特点根据招标文件内容,本工程工期1000天,施工周期长,经过总体的施工进度计划和施工部署,本工程土方开挖至粗装修结束施工期间,各分部分项工程穿插进行,由于项目体量大,各分部分项工程的周期长,例如土方开挖量达到70余万m3,需开挖120天;钢结构体量大、分布广,结构形式为地下为现浇钢筋混凝土框架结构(局部为型钢混凝土结构);塔楼为钢框架+钢支撑结构;裙房为钢框架结构。
施工现场平面布置和临时设施、临时道路布置
施工现场平面布置和临时设施、临时道路布置第一节、施工现场平面布置一、现场平面布置原则本工程在现场平面布置上充分考虑各种环境因素及施工需要,布置时遵循原则如下:(1)现场平面随着工程施工进度,各阶段的平面布置与该时期的施工重点相适应。
(2)在平面布置中充分考虑好场地四周的出入安全,施工现场机械设备、办公、道路、施工人员出入、材料运输、临时堆放场地等的优化合理布置。
(3)施工材料堆放设在塔吊覆盖的范围内,并临近施工区域尽量减少二次转运,节约用工。
由于本工程在结构施工阶段对各种材料作好供应准备,根据需用量随时准备进场。
(4)控制施工噪声较大的作业用房的布置,如钢筋加工房、木工加工房等尽量远离办公区。
(5)临时用电电源、电线敷设要避开人员流量大的楼梯及安全出入口,以及容易被坠落物体打击的范围,电线尽量采用暗敷方式。
(6)本工程着重加强现场安全管理力度,严格按照《项目安全管理手册》的要求进行现场管理。
(7)本工程要重点加强环境保护和文明施工管理的力度,使工程现场处于整洁、卫生、有序合理的状态,使该工程在环保、节能等方面成为一个名副其实的绿色建筑。
(8)控制粉尘设施排污、废弃物处理的布置。
(9)设置便于大型运输车辆通行回转的现场道路并保证其可靠性。
二、施工现场平面布置1、临时设施布置为了优质高效快速的完成本工程,我司拟在现场布置修建各种材料加工棚以及保卫房、配电房等,办公及施工人员驻地,可由业主在现场协调指定。
2、主要机械设备布置所有施工机械必须合理布局以满足施工需要,安装位置应确保安拆方便、材料装卸方便且运距较短、材料堆场易于设置。
对周边无交通妨碍和安全危害。
3、堆场及加工场地本工程堆场主要用于钢筋、架料、砌体、水泥、砂石堆放,加工场地主要有钢筋加工场和木材加工场。
第二节、生产生活临建规划一、施工围墙施工围墙按业主指定的范围搭设,本工程设二个施工大门,临街面围墙完善为景观式围墙。
二、施工道路施工主干道利用既有的城市干道,施工区域内施工道路主要布置在施工周围,形成贯通的通道,保证施工道路的通畅。
施工现场平面布置及施工道路平面图
施工现场平面布置及施工道路平面图第一节施工平面布置和临时设施布置【1】布置要求1、现场平面布置要求按工程实施的需要,本工程现场布置分为三个阶段:土方开挖和基础施工阶段、室外工程阶段。
室外工程施工时,除园林和外网单位外各分包材料、设备不再占用室外场地。
办公室移入楼内。
2、施工用地狭小,只能占用本标段范围内的临时用地,承担进场后的场地规划布置、现场临时道路、临时围墙和出入口、临建、临水、临电等临时设施的建设,施工过程中的拆移调整和最后的全部拆除恢复工作。
现场不设置供居住区。
3、做到5个100%:即工地渣土100%覆盖、工地路面100%硬化、出工地车辆100%冲洗车轮、拆除房屋的工地100%洒水压尘、裸露的空地100%绿化或覆盖4、保证满足公共部位的安全和照明,通道照明符合要求,现场(包括各楼层各工作面)排水及时效,保证设备调试和运行的电量、水量储备和提供的接驳点不超过40米,保证提供的临时消防水满足相关要求和足够的水头压力。
5、临电的方案设计从布置上至少满足现场封闭环路,楼内竖向至少满足主体每栋号内隔层布置分配箱,容量设计要满足工程整体需要即满足各独立分包对容量的要求,并在变电站内、各电梯机房处提供临时用电,每处容量不小于50KW并设分配箱。
6、临水的方案设计从布置上至少满足现场封闭环路和相应接驳点,楼内竖向至少满足每栋号内均有一趟竖向消防水并每层设临水接驳口隔层设消防专用接驳口,并配备相应消防器材,容量设计要满足工程整体需要和有关临时消防设施的专项要求。
7、应至少在每四层设置一个配电箱和一个临时水源。
8、工地办公室布置:施工总平面图(基础阶段、主体阶段、装修阶段);施工进度计划网络图;工程施工形象进度图;质量、安全消防、文明施工管理网络图;消防器材布置图。
9、全体现场施工人员应统一佩带工作牌。
10、用钢管脚手架,脚手架走道外侧需设置踢脚板,高度不小于180mm,油漆颜色为红白或黄黑相间色(250mm相间),散水采用硬地坪,外设排水沟。
施工现场平面布置和临时设施、临时道路布置
施工现场平面布置和临时设施、临时道路布置一、施工平面管理1、平面管理原则将临时设施布置在现场的空地,不占用主要工序施工用地,减少临建搬运次数,为保证工期提供有利保障。
在平面布置中应充分考虑好施工机械设备、办公、道路、现场出入口、临时堆放场地等的优化合理布置。
施工材料堆放应尽量设在一次搬运到位的范围内,以减少发生二次搬运为原则。
中小型机械的布置,要处于安全环境中,要避开高空物体打击的范围。
临电电源、电线敷设要避开人员流量大的楼梯及安全出口,以及容易被坠落物体打击的范围,电线尽量采用暗敷方式。
本工程应着重加强现场安全管理力度,严格按照建筑施工安全管理标准的要求进行管理。
本工程要重点加强环境保护和文明施工管理的力度,使工程现场永远处于整洁、卫生、有序合理的状态。
控制粉尘设施排污、废弃物处理及噪声设施的布置。
设置便于大型运输车辆通行的现场道路并保证其可靠性。
2、平面管理计划的实施由一名项目副经理负责总平面的使用管理,现场实施总平面使用调度会制度,根据工程进度及施工需要对总平面的使用进行协调与调整。
二、施工总平面布置1、垂直运输现场设置塔吊及物料提升机对建筑材料及施工人员进行垂直运输。
混凝土采用泵车进行垂直运输。
2、钢筋、模板加工区现场设置钢筋、模板加工及存放区,钢筋加工场和模板加工场采用钢管搭设,顶部采用镀锌瓦楞铁覆盖。
3、砂浆搅拌场本工程混凝土采用商品混凝土,在现场设置一个砂浆搅拌场。
配置砂浆搅拌机,搅拌机附近设置10m3贮水箱,以保证临时停水时不影响施工。
4、生产生活临时设施布置场内道路场内临时道路在施工阶段,采用宽10米,厚20厘米的碎石,上铺20厘米厚混凝土铺垫道路,道路两侧修排水沟。
施工围挡和大门设置本工程设封闭出入口,围挡采用5mm彩板封闭围挡,大门设置为8 米宽的出入大门,大门按标准标志制作,在出入口一侧设置门卫室,日夜值班,施工车辆出口处设清洗沉淀池。
警卫室由于现场条件限制,在大门口设置活动的警卫室,厕所由于工程占地面积大,考虑在现场设置成品流动厕所,设专人清理打扫。
第二章--施工现场平面布置和临时设施、临时道路布置
第二章施工现场平面布置和临时设施、临时道路布置第一节布置依据若我单位有幸中标,施工总平面布置图经审批后要严格执行,但随时间的推移和工程的进展实际情况,可对施工区进行调整。
但要自行控制,不得扩大范围,不得损坏临近的工程设施,各项施工设施布置都要满足:有利生产、方便生活、安全防火、文明施工和环境保护要求,减少对周围群众生活的影响。
各类废弃物必须运至指定地点,竣工时必须完成场地清理,所有临时设施必须拆除清理并恢复原状。
一、布置依据1、招标文件有关要求。
2、现场踏勘情况。
3、施工图纸。
4、总进度计划及资源需用量计划。
5、总体部署和主要施工方案。
6、安全文明施工及环境保护要求。
二、布置原则1、全面满足业主要求、招标文件、施工规范和各项技术要求。
2、严格按照ISO9001国际标准质量管理体系和项目法施工要求进行施工管理和质量控制。
建立健全质量保证体系,强化施工安全技术组织措施,使各项工作落到实处,为本标段有序、高效地进行施工创造良好的条件。
3、统筹安排,科学合理。
根据现场勘察调查资料及本标段工程的工程特点,全面规划、统筹安排,突出重点难点及关键工序,采用科学合理的施工方法,确保施工组织设计满足业主招标文件要求。
4、结合实际,经济可靠。
优化方案,降低成本;方案的确定要充分论证,确保采取施工方案的可靠性,满足施工的总体安排。
5、根据气候条件,采取得力措施,科学地安排施工。
6、所需资源配备确保满足工程施工需要。
7、注重环境保护。
采取得力的水土保护及相关环保措施。
8、注重安全生产,文明施工,采取有力的保证措施。
9、实施项目法管理,通过对劳力、设备、材料、资金、技术、方案和信息的优化处置,实现造价、工期、质量目标效果。
10、严守承诺,全面履行合同。
三、施工总平面图布置图施工总平面图第二节临时设施、临时道路布置一、编制依据《临时性建(构)筑物应用技术规范》(DGJ08-114-2005)《建筑施工现场环境与卫生标准》(JGJ146--2004、J375—2004)《施工现场临时用电安全技术规程》(JGJ46-2005)二、临时用地建设标准项目经理部建立包括办公区、生活区停车区等设施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第二章施工现场平面布置和临时设施、临时道路布置图
一、施工现场平面布置
装饰工程施工在可能的情况下将做对外界全封闭施工,进场后及时与业主、监理单位协调,以合理利用现有资源,根据现场情况,主要临时设施可考虑在楼内占用底层非机动车库,设置项目经理办公室(兼值班)、材料仓库及其他必要的临时设施。
材料加工场地可充分考虑分区进行,石材、墙地砖加工在建筑物外部空地进行,木材、板材类加工室内进行,服从业主统一安排和统一管理。
1项目部进场后,首先办理临时上下水、电移交等接收工作。
2根据业主的要求及施工总平面布置图,按照“实用、经济、搭拆方便”的原则搭设临时用房,现场内按标准化施工现场要求布置。
3按消防和卫生要求,于材料加工区、仓库设置消防器材和垃圾箱,由专人进行管理、检查。
4按照施工现场水电布置图敷设施工临时用水、用电线路,并于适当部位设置水龙头(或消防栓)和分配箱。
二、临时设施布置
本工程施工临时设施拟作如下安排:
1行政管理用房:利用楼内底层非机动车库布置项目经理部办公室(兼值班室)一间
2材料加工区:在场内大空间区布置,尽量采用场外加工,半成品运入现场;砖墙、地面砖等湿作业加工须集中加工,设于排水畅通、运输方便处。
石膏板、木工板等干作业区可根据施工进度灵活布置,但须做好安全防火等措施。
3、仓库:直接利用拟装饰建筑物内空地,不做特殊安排,必要时可周转使用;油漆涂料根据施工进度随用随进场,零星材料可暂存值班室内。
4生活用房:根据实际需要确定,亦可利用楼内底层非机动车库(须业主协调同意),或仅考虑值班室,施工员工均不驻场,职工休息区另行安排。
三、临时道路布置
1、场外由园区道路可直接进入施工现场,利用已有道路,全面施工时须保证现场文明及道路的通畅。
2、场内利用过道、楼梯进行,不另设临时道路。
四、施工平面管理
1、施工平面管理由项目经理负责,由施工员及材料部门组织实施,按计划分片包干管理。
2、施工现场主要入口处设置出入制度、场容管理条例、工程简介、安全管理制度等。
3、施工准备、材料按施工进度计划分批进场,凡进入现场的设备、材料必须按平面布置图指定的位置堆放整齐,做好标识工作,不得任意卸置。
4、施工现场额水准点、轴线控制点、电缆、电信应有醒目标志,并加以保护,不得损坏或移动。
5、各施班组要遵守统一的平面管理,施工忙而不乱。
6、加强现场材料、物资等的保卫工作和维护正常的施工秩序。
7、现场切实做到工完清场,减少材料让费,并定期检查。
8、现场的施工垃圾要采取层层清理,集中堆放,专人管理,统一搬运,保持现场干净整洁。
9、切实执行项目经理部制定的《现场文明施工管理细则》,定期检查评比。
五、施工用水、电
1、施工用水
施工现场用水由业主指定的水源接出。
现场供水主管采用DN50镀锌管,能满足施工现场所有用水需要,支管采用DN50接至各施工区域、消防栓及用水机械。
2、施工用电
现场施工用电由业主配电房接至现场,施工现场根据施工楼层安装二级配电箱,分别安装在现场相对应位置,根据JGJ46-88《施工现场临时用电安全技术规范》的要求,二级配电箱的箱底与地面的垂直距离为0.8米,且安装在坚固的地坪上。
配电箱内设有总漏电断路器DZ10L-250/430、总熔断器RC1-250A,总熔断器后装有对应的分熔断器。
分漏电断路器、插座或接线盒,实行一熔断、一漏保、一
接插件,保护接零PE和工作零线N分开,配电箱壳从开门分别有接零保护,并在配电箱位置设接地极与保护接零线形成可靠重复的接零保护系统。
配电箱内额固定连接导线的额定载流量应大于对应熔断器熔丝的载容量。
配电箱总熔断器内的熔断器熔件,采用对应合格的金属熔片。
配电箱内的DZ15L-250-430漏电保护开关的上侧为该箱的电源进线侧,标识顺序为左起黄、绿、红,即A、B、C三相联系。
配电箱内所有电器可靠完好,无不合格电器。
箱内连接的导线线径与电器的容量相匹配。
接零保护:
采用TN-S接零保护系统,电气设备的金属外壳与专用保护零线连接。
专用保护零线由工作接地线、配电箱的零线引出,二级配电箱外壳与专用保护零线形成重复接地网。
