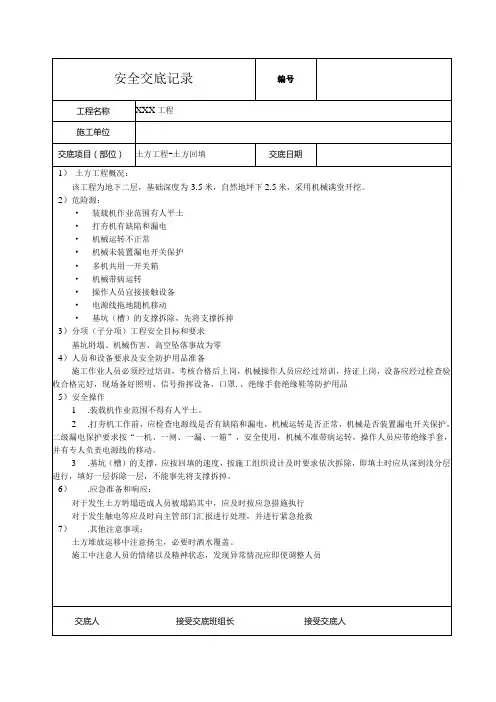

土方回填安全技术交底

土方回填安全技术交底
安全交底记录
编号
工程名称
XXX工程
施工单位
交项目(部位)
土方工程-土方回填
交底日期
1)土方工程概况:
该工程为地下二层,基础深度为-3.5米,自然地坪下2.5米,采用机械满堂开挖。
2)危险源:
•装载机作业范围有人平土
•打夯机有缺陷和漏电
•机械运转不正常
•机械未装置漏电开关保护
•多机共用一开关箱
•机械带病运转
•操作人员宜接接触设备
•电源线拖地随机移动
•基坑(槽)的支撑拆除,先将支撑拆掉
3)分项(子分项)工程安全目标和要求
基坑坍塌、机械伤害、高空坠落事故为零
4)人员和设备要求及安全防护用品准备
施工作业人员必须经过培训,考核合格后上岗,机械操作人员应经过培训,持证上岗,设备应经过检查验收合格完好,现场备好照明、信号指挥设备,口罩.、绝缘手套绝缘鞋等防护用品
6).应急准备和响应:
对于发生土方坍塌造成人员被塌陷其中,应及时按应急措施执行
对于发生触电等应及时向主管部门汇报进行处理,并进行紧急抢救
7).其他注意事项:
土方堆放运移中注意扬尘,必要时洒水覆盖。
施工中注意人员的情绪以及精神状态,发现异常情况应即使调整人员
交底人接受交底班组长接受交底人
5)安全操作
1.装载机作业范围不得有人平土。
2.打夯机工作前,应检查电源线是否有缺陷和漏电,机械运转是否正常,机械是否装置漏电开关保护,二级漏电保护要求按“一机、一闸、一漏、一箱”,安全使用,机械不准带病运转,操作人员应带绝缘手套,并有专人负责电源线的移动。
3.基坑(槽)的支撑,应按回填的速度,按施工组织设计及时要求依次拆除,即填土时应从深到浅分层进行,填好一层拆除一层,不能事先将支撑拆掉。

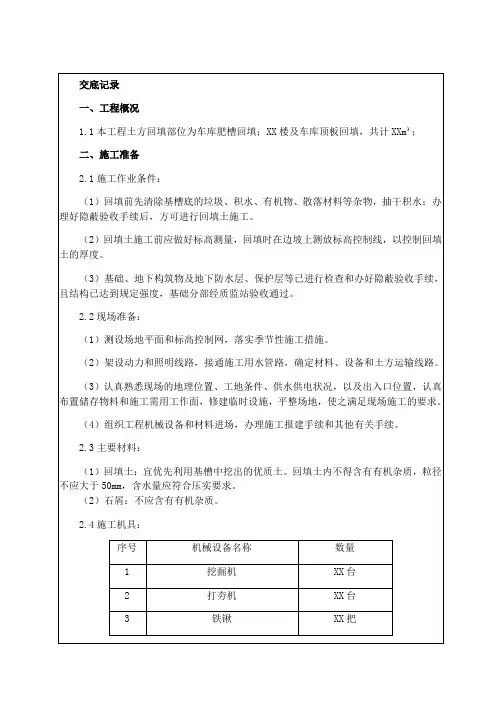

土方回填技术交底

土方回填技术交底

土方回填技术交底一. 施工准备1.技术准备①回填土前应根据工程特点、填方土料种类、密实度要求、施工条件等编制回填土方案;通过试验确定土料含水量控制范围、虚铺厚度、夯实遍数等参数;②根据分层回填厚度测放出回填标高控制线,以控制回填土的标高或厚度;2.材料要求①土料优先利用基坑中挖出的地,但不得含有机杂质;②碎石类土、砂土使用细、粉砂时应取得设计单位同意和爆破石渣,可用做表层以下的填料;含水量符合压实要求的粘性土,可用做各层填料;碎块草皮和有机质含量大于8%的土,仅用于无压实要求的填方;淤泥和淤泥质土一般不能用做填料,但在软土或沼泽地区,经过处理含水量符合压实要求后,可用于填方中的次要部位;3.主要机具翻斗车、手推车、铁锹平头、尖头、筛子孔径40mm~60mm、木耙、钢卷尺、20铅丝、胶皮管等;4.作业条件①土方回填前应验收基底标高;并应采取措施,防止地表滞水流入填方区,浸泡地基,造成基土下陷;②填方和压实前,对基底标高、箱型基础墙或地下防水层、保护层等进行检查验收,并做好隐蔽工程验收;③施工前,应做好水平高程标志的设置;在基坑槽或管沟边坡上,每隔3m钉上水平橛,或在室内和散水的边墙上弹水平线或在地坪上钉上标高控制木桩;④在基坑或边沟上第10m钉上水平桩或临近的固定建筑物抄上标准高程点,大面积场地上每隔10m左右应钉水平控制桩;⑤按施工方案确定机械填土的施工顺序、土方机械车辆的行走路线等;二. 施工工艺2.操作工艺①基底清理填土前要清除基底垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高;②检验土质检验回填土料的种类、粒径,有无杂物,是否符合规定,以及各种土料的含水率是否在控制范围内;如含水率偏高可采用翻松、晾晒等措施;如含水率偏低,采用预先洒水润湿等措施;③分层铺摊填土压实机械的压实作用,随土层的深度增加而逐渐减小;在压实过程中,土的密实度也是表层在,而随深度加深逐渐减小,超过一定深度后,虽经反复碾压,土的密实度仍与未压实前一样;各种压实机械的压实影响深度与土的性质、含水量有关;所以,填方每层土厚度应根据土质、压实的密实要求和压实机械性能确定;碾压时,轮夯迹应相互搭接,防止漏压、漏夯;④在机械施工碾压不到的填土,应配合人工推土,用蛙式或柴油打夯机分层打夯密实;⑤填方全部完成后,表面应进行拉线找平,凡高于规定高程的地方,及时依线铲平;凡低于规定高程的地方应补土夯实;⑥压实排水要求:a)填土区如有地下水或滞水时,应在四周设置排水沟的集水井,将水位降低;b)已填好的土如遭水浸,应把稀泥铲除后,方能进行下道工序;c)填土区应保持一定横坡,或中间稍高,两边稍低,以利排水;当天填土,应在当天压实;三. 质量标准1.土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高;如在耕植土或松土上填方,应在基底压实后再进行;2.对填方土料应按设计要求验收后方可填入;3.填方施工过程中检查排水措施,每层填筑厚度、含水量控制、压实程度;填筑厚度及压实遍数应根据土质,压实系数及所用机具确定;4.填方施工结束后,应检查标高、边坡坡度、压实程度等;四. 成品保护1.施工时应注意保护定位桩、轴线桩和标高桩,防止碰撞下沉或位移;2.夜间施工时,应合理安排施工顺序,要设有足够的照明措施,防止铺填超厚;3.基础或管沟、挡土墙的现浇混凝土、砂浆应达到一定强度,不致因填土而受损害时,方可进行回填土作业;4.已完成的填土应将表面压实,路基应做成一定的坡向排水;五. 应注意的质量问题1.填土方工程应分层填土压实,最好采用同类土;如果用不同类土时,应把透水性较大的土层置于透水性较小的土层下面;若已将透水性较小的填筑在下层,则在填筑上层透水性较大的土壤之前,将两层结合面做成中央高些、四周低的弧面排水坡度或设置盲沟,以免填土内形成水囊;不得将各种土混杂一起填筑;2.按要求测定土的最大干密度:回填土每层都应测定压实后的最大干密度,检验其密实度,符合设计要求后才能铺摊上层土,未达到设计要求部位应有处理方法和复验结果;3.基坑回填应分层对称:防止造成一侧压力,出现不平衡,破坏基础或构筑物;当填方位于倾斜的地面时,应先将斜坡改成阶梯状,然后分层填土以防填土滑动;4.防止回填土下沉:应注意解决虚铺超厚,冬期施工冻土块粒径过大,漏压或未压够遍数,坑槽底有机物、泥土等杂物清理不彻底等问题;在施工中应认真执行规范规定,检查发现问题后,及时纠正;5.回填土应夯压密实:回填施工前,应清除填方区的积水,如遇软土、淤泥,必须进行换土回填;在夯压前对干土适当洒水加以润湿;对湿土造成的“橡皮土”要挖出换土重填;在地形、工程地质复杂地区的填土,且对填土密实度要求较高时,应采取措施如排水暗沟、护坡等,以防填方土粒流失,造成不均匀下沉和坍塌等事故;6.回填基坑槽和管沟时,为防止基础和管道在土压力作用下产生偏移或变形,应从四周或两侧均匀地分层进行,直至管顶以上,在不损坏管道的情况下,方可采用机械回填土和压实;在抹带接口处,防腐绝缘层或电缆周围,应使用细粒土料回填;7.填方应按设计要求预留沉降量,如设计无要求时可根据工程性质、填方高度、填料种类、密实要求和地基情况等与建设单位共同确定;交底人:接受人:年月日。

土方回填技术交底

土方回填技术交底

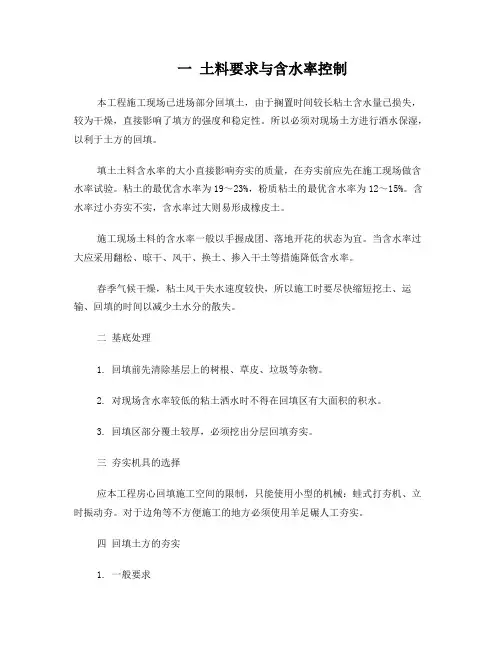

一土料要求与含水率控制本工程施工现场已进场部分回填土,由于搁置时间较长粘土含水量已损失,较为干燥,直接影响了填方的强度和稳定性。

所以必须对现场土方进行洒水保湿,以利于土方的回填。

填土土料含水率的大小直接影响夯实的质量,在夯实前应先在施工现场做含水率试验。

粘土的最优含水率为19~23%,粉质粘土的最优含水率为12~15%。

含水率过小夯实不实,含水率过大则易形成橡皮土。

施工现场土料的含水率一般以手握成团、落地开花的状态为宜。

当含水率过大应采用翻松、晾干、风干、换土、掺入干土等措施降低含水率。

春季气候干燥,粘土风干失水速度较快,所以施工时要尽快缩短挖土、运输、回填的时间以减少土水分的散失。

二基底处理1. 回填前先清除基层上的树根、草皮、垃圾等杂物。

2. 对现场含水率较低的粘土洒水时不得在回填区有大面积的积水。

3. 回填区部分覆土较厚,必须挖出分层回填夯实。

三夯实机具的选择应本工程房心回填施工空间的限制,只能使用小型的机械:蛙式打夯机、立时振动夯。

对于边角等不方便施工的地方必须使用羊足碾人工夯实。

四回填土方的夯实1. 一般要求回填土尽量采用同类土填筑,并宜控制土的含水率在最优含水率范围内。

当采用不同类的土填筑时应按土类有规则分层铺填,将透水性大的土层置于透水性较小的土层下,不得混杂使用。

填土应从最低处开始,由下向上整个宽度分层铺填夯实。

在地形有高低起伏的地方应做好接槎修成阶梯状,分层分段时要错缝夯实,错缝距离不得小于1米。

回填土高度通常略高于设计分层高度,主要考虑的是行车、机械运输等使填土压实下沉。

2. 人工夯实因现场施工环境的影响,本工程房心回填土使用人力小推车运输、人工夯实。

打夯前必须对现场填土初步整平,打夯时按一定方向进行,一夯压一夯,夯夯相连,纵横交叉,分层夯打。

行夯时行夯路线由四周向中间进行。

行夯遍数不少于6遍。

打夯机打夯时,边角地方不便施工时,要用羊足碾人力夯实。

管道处回填土的夯实必须小心,机械夯打时不得损坏管道,最好使用羊足碾对管道周边施夯,当管道上部夯实土厚度超过50㎝后,在不损坏管道的情况下,可使用机械夯,夯实其上回填土。

土方回填技术交底

土方回填技术交底
检验土质质量:有无杂物,粒径是否符合要求,以及测定回填土的含水率。
分层摊铺回填土:
(1)开始回填时,应做好接槎,预先填消防车道,形成填土车行通道,以便自卸汽车就位弃土并不破坏防水层或结构层;
(2)弃土后,采用装载机开始摊铺,并同时铲到消防车道的两边作为种植土,机械不能到达的地方人工进行配合。
(3)填方每层铺土厚度根据土质、压实的密实度要求和压实机械性能确定,每层铺土厚度必须根据土质、密实度要求和机具性能确定;当采用压路机碾压时,铺土厚度为250~300mm,采用蛙式打夯机为200~250mm;人工夯实时不大于200mm,要求铺完土在打夯前,必须用木耙找平。
2
XX#
20X-X-X~20X-X-X
3
XX#
20X-X-X~20X-X-X
4
车库顶板
20X-X-X~20X-X-X
3.4劳动力组织与职责分工:
序号
工种
数量
备注
1
回填土工人
XX
平整、夯实回填土
2
测量工
XX
控制标高
3
翻斗车司机
XX
翻斗车运土
4
挖掘机司机
XX
回填土施工
3.5施工流水
本次施工分为三个流水阶段;第一个流水阶段为XX#楼的外墙基坑土方回填;第二个流水阶段为XX#楼的外墙基坑土方回填;第三阶段为XX#楼外墙土方回填。
分层夯实:摊平后的回填土须立即夯实。打夯按一定顺序打夯,后行压前半夯,夯夯相连,且夯位应压在前遍夯位的缝隙上,行走速度≤8m/min。并且严禁采用水浇使土下沉的 “水夯”法,打夯机每层夯实遍数为3-4遍。若经检验,密实度仍达不到要求时,应继续夯,直到达到要求为止。距结构100mm的范围内,应由木夯夯实,不得使用铁锹等工具以免破坏防水保护层。

土方回填技术交底

土方回填技术交底

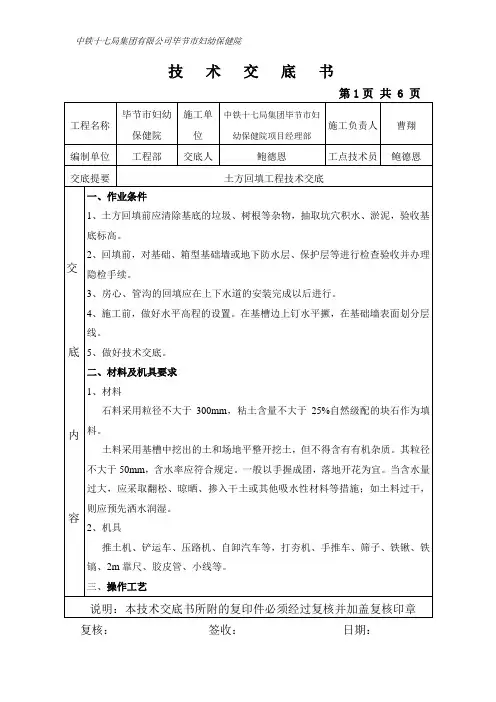

第1页共 6 页工程名称毕节市妇幼保健院施工单位中铁十七局集团毕节市妇幼保健院项目经理部施工负责人曹翔编制单位工程部交底人鲍德恩工点技术员鲍德恩交底提要土方回填工程技术交底交底内容一、作业条件1、土方回填前应清除基底的垃圾、树根等杂物,抽取坑穴积水、淤泥,验收基底标高。

2、回填前,对基础、箱型基础墙或地下防水层、保护层等进行检查验收并办理隐检手续。

3、房心、管沟的回填应在上下水道的安装完成以后进行。

4、施工前,做好水平高程的设置。

在基槽边上钉水平撅,在基础墙表面划分层线。

5、做好技术交底。

二、材料及机具要求1、材料石料采用粒径不大于300mm,粘土含量不大于25%自然级配的块石作为填料。

土料采用基槽中挖出的土和场地平整开挖土,但不得含有有机杂质。

其粒径不大于50mm,含水率应符合规定。

一般以手握成团,落地开花为宜。

当含水量过大,应采取翻松、晾晒、掺入干土或其他吸水性材料等措施;如土料过干,则应预先洒水润湿。

2、机具推土机、铲运车、压路机、自卸汽车等,打夯机、手推车、筛子、铁锹、铁镐、2m靠尺、胶皮管、小线等。

三、操作工艺说明:本技术交底书所附的复印件必须经过复核并加盖复核印章复核:签收:日期:第2页共 6 页工程名称毕节市妇幼保健院施工单位中铁十七局集团毕节市妇幼保健院项目经理部施工负责人曹翔编制单位工程部交底人鲍德恩工点技术员鲍德恩交底提要土方回填工程技术交底交底内容1、人工回填土工艺:槽底清理→检验土料和石灰粉的质量并过筛→灰土拌合→分层铺灰土→夯打密实→修整找平验收。

(1)槽底清理:填土前,将槽底的回落松散土、砂浆、石子以及其他垃圾杂物等清理干净;(2)检查土料种类和质量及石灰材料的质量是否符合标准的要求;然后将土料用15~20mm筛子过筛,均要确保粒径要求,本工程使用大部分回填土均为基槽中挖出的较优质的土。

(3)灰土拌合:灰土配合比为2:8(体积比),拌合时要严格控制。

现场采用自制的体积为1立方米的标准斗进行配料,必须拌合均匀一致,至少翻拌三次,拌好后的灰土颜色均匀一致,要求随用随拌。

土方回填技术交底

土方回填技术交底

土方回填技术交底
嘿,咱今儿就来说说这土方回填技术交底的事儿!
你想啊,这土方回填就好比给大地盖被子,得盖得严实又舒服。

要是盖不好,那可就麻烦啦!
咱先说说这土,得选合适的土呀!不能啥土都往上堆,就像你不能随便拿块破布就当被子盖不是?得是那种好土,干净的、没杂质的,要不然以后出问题可咋整。

再说说这回填的过程,那可得仔细着点儿。

不能一股脑儿地就往上倒,得一层一层地来,就跟盖楼似的,得有耐心。

每层都得压实了,不然松松垮垮的,那不就跟没盖一样嘛!
还有啊,回填的时候得注意周边的环境,别把人家的东西给碰坏了。

你想想,要是你盖被子的时候把旁边的花瓶给打翻了,那多闹心呀!
这压实也有讲究呢!不能压得太轻,也不能压得太重。

轻了没效果,重了又可能把土给压坏了。

这就跟按摩似的,力度得恰到好处。

咱干活的时候也得注意安全呀!别瞎捣鼓,得按规矩来。

就好比走路得看路,不能闭着眼睛瞎走不是?
你说这土方回填重要不?那肯定重要啊!要是没做好,以后地面下沉啦,出现裂缝啦,那可都是大问题。

所以啊,咱可得重视这土方回填,把每一个环节都做好。

别嫌麻烦,这可是为了以后的安稳呀!咱得把这活儿干得漂亮,让别人一看就竖大拇指!
这就是土方回填技术交底的那些事儿,咱可得记好了,认真去做,别马虎!就这么着吧!。

土壤回填技术交底

土壤回填技术交底

土壤回填技术交底1. 背景土壤回填技术是指将挖掘或开挖土方作业中所产生的废弃土壤进行回填利用的一种技术。

该技术可以有效地减少土方作业所造成的土地资源浪费,并且对环境保护也具有积极意义。

本文档将介绍土壤回填技术的基本原理、操作步骤和注意事项。

2. 基本原理土壤回填技术的基本原理是将废弃土壤重新回填到需要填方的区域,以实现土方平衡。

在进行土壤回填前,需要对废弃土壤进行分类和检测,确保其符合填方要求,避免对环境产生污染。

回填过程中,还需注意遵循相关法律法规和环境保护要求。

3. 操作步骤土壤回填的操作步骤如下:1. 土壤分类:将废弃土壤按照不同性质进行分类,如有机质含量、污染物含量等。

2. 检测分析:对分类后的土壤进行检测分析,确保其达到填方要求和环境保护要求。

3. 回填计划:根据回填区域的需求和具体情况制定回填计划,包括回填数量、回填顺序等。

4. 回填操作:按照回填计划进行土壤回填操作,保证回填均匀、稳定。

5. 工程验收:完成土壤回填后,进行工程验收,确保符合相应标准和要求。

4. 注意事项在进行土壤回填时,需要注意以下事项:- 废弃土壤分类合理,确保回填土壤符合填方要求。

- 土壤检测分析必要,避免填入污染物超标的土壤。

- 遵守相关法律法规和环境保护要求,确保回填操作不会对环境造成污染和破坏。

- 回填过程中要注意安全,采取必要的安全措施,确保工人和周边人员的安全。

- 完成土壤回填后,进行工程验收,确保质量合格。

土壤回填技术是一种有效的土地资源利用和环境保护措施。

通过合理操作和注意事项的遵守,可以实现土方平衡,并减少土地资源的浪费。

土方回填安全技术交底

土方回填安全技术交底

一施工现场安全注意事项:1.入场前必须进行安全教育培训,经考试合格后方可上岗;2.进入施工现场必须戴好合格的安全帽,系好下额带;3.现场禁止吸烟;4.严禁酒后作业;5.禁止穿拖鞋、赤脚、光背;6.禁止追逐打闹;7.照明灯、打夯机等用电设备必须有可靠的接零;8.禁止私自拆除或移动防护设备设施及电器设备;9.挡土墙一次砌筑高度不超过30公分;10.边坡不牢固、不稳定时在回填土前先进行打围护坡;11.当天回填土未完成,在下班前应将护身栏恢复完成;二回填土1、人工回填土1作业前检查打夯机是否完好、偏心块连接是否牢固,前轴是否窜动,三角带松劲度是否合适,整机是否紧固、是否开焊及严重变形,严禁夯机带病运转;2蛙式打夯机必须由电工接装电源、活动闸箱、单向开关,检查线缆绝缘、接线质量、夯机开关可靠性;手把应缠裹绝缘胶布或绝缘胶管,并经试夯确认安全后方可作业;3蛙式夯应由两人操作,一人扶夯,一人牵线;两人必须穿绝缘鞋、戴绝缘手套,电缆绞缠时必须停止操作,严禁在夯机运行时砸线、隔夯扔线,转向或倒线有困难时,应停机,清除夯盘内的土块、杂物时必须停机,严禁在夯机运转中清掏杂物,人工抬、移蛙式夯前,必须切断电源;4作业后夯机必须切断电源,盘好电缆线,入库存放或盖好苫布;5槽边必须设专人看护,防止高空坠落、防止物体打击必要时设其它防护防止重型机械靠近坑槽边;6用小推车回填土时,不应连土带车一起倾翻,防止小推车滑脱到土层面伤人;7人工回填土用小车向槽内卸土时,槽边必须设横木挡掩,待槽下人员撤至安全位置后方可倒土,倒土时应稳倾缓倒,严禁撤把倒土;取用槽帮土回填时,必须自上而下台阶式取土,严禁掏洞;8人工夯土时,应精神集中,两人打夯时应互相响应,动作一致,用力均匀;9回填沟槽沟时,应按安全技术交底要求在沟槽两侧分层对称回填,两侧高差应符合规定要求;10淋灰、筛灰作业时必须正确穿戴个人防护用品胶靴、手套、防尘口罩,不得赤脚、露体,作业时应站在上风操作,遇四级以上强风时,停止筛灰;11必须按规范要求保持与高压线、变压器、建筑物、构筑物等的安全距离;。

土方回填技术交底

土方回填技术交底
3、在防水保护层弹出300㎜高的虚铺控制线。
二、质量要求
(一)主控项目
l、砂夹石的含水率不能过大、过小。
2、砂夹石每层虚铺的厚度不能大于300㎜。
3、压路机每层碾压的变数不小于3遍。
4、环刀取样后压实系数达到0.95以上。
(二)一般项目
1、砂夹石的级配。
2、砂夹石的含土比例。
三、工艺流程
基层平整—检验土质—分层铺土—机械碾压—检验回填土的密实度—修整平
—验收
四、操作工艺和过程
根据现场情况,大部分土方回填面比较深,呈倒三角断面。1#、2#楼及相邻车库南侧基坑东面开个回填口,先垫出一个坡道,采取斜坡式向前推进的方法进行施工,自卸车将回填料卸到坡顶,用小挖机顺坡将砂夹石铺开,人工配合挖机找平,压路机碾压。回填土一次虚铺厚度不得超过300mm,用挖机整平,墙根部人工铺平。6吨压路机机械碾压,每层夯实遍数一般不得少于6遍,并且随夯实随整平,留踏步槎的部位应适当增加夯实遍数。铺土厚度不允许超出经试验确定的铺土厚度。压路机碾压采用进退错距法,碾迹搭接宽度应大于10cm。对于碾压中出现的漏压及欠压部位以及碾压不到位的死角均采用人工夯实方法进行补救。分段碾压时接茬处应作成大于1:3的斜坡,碾压时碾迹应重叠0.5m,上下层错缝距离不应小于1m。在降雨前应及时压实作业面表层松土,并将作业面作成拱面或坡面以利排水,雨后应晾晒或对填土面的淤泥清除,合格后方可继续填筑。在整个回填过程中,设置专人保证观测仪器与测量工作的正常进行,并保护现场测量基准点的完好。在降雨前应及时压实作业面表层松土,并将作业面作成拱面或坡面以利排水,雨后应晾晒或对填土面的淤泥清除,合格后方可继续填筑。在整个回填过程中,设置专人在防水保护层弹300㎜高的墨线为每层虚铺的的控制线间下图。

土石方回填技术交底完整版.doc

土石方回填技术交底完整版.doc

土石方回填技术交底完整版.doc 模板一:【正文】1. 背景介绍1.1 项目概况1.2 土石方回填的重要性1.3 技术交底的目的2. 施工准备2.1 地质勘察与分析2.2 工程设计与方案制定2.3 施工人员培训与资质要求3. 施工组织与管理3.1 施工队伍的组建与分工3.2 施工现场布置与安全防护3.3 施工进度与质量控制4. 土石方回填技术4.1 回填材料的选择与要求4.2 回填土工作的准备与操作 4.3 压实与密实措施4.4 灌浆与固结技术5. 质量控制与验收5.1 现场质量测试与监测5.2 施工过程的质量控制5.3 验收标准与要求6. 安全与环保6.1 施工现场的安全管理6.2 施工过程中的环境保护措施6.3 安全事故应急处理措施7. 监理与验收7.1 监理职责与监理7.2 监理过程中的问题与处理7.3 施工结束的验收与汇总8. 文档管理与归档8.1 技术交底资料的保存与管理8.2 归档文件的整理与备份【附件】1. 土石方回填施工方案2. 土石方回填施工图纸3. 土石方回填材料的检测报告【法律名词及注释】1. 《建设工程质量管理条例》:指导和规范建设工程质量管理工作的法规。

2. 《建筑施工安全生产规程》:规定了建筑施工安全生产工作的要求和措施。

模板二:【正文】1. 引言1.1 项目背景介绍1.2 目的和范围2. 施工准备阶段2.1 土石方回填方案的准备与编制2.2 施工人员的培训和资质要求2.3 施工现场布置和安全防护措施3. 施工过程3.1 土石方回填材料的选择和质量要求 3.2 土石方回填的施工方法与工艺流程3.3 土石方回填过程中的质量控制措施4. 压实与密实技术4.1 压实与密实的概念和作用4.2 压实与密实方法的选择和操作要点4.3 压实与密实效果的检测和评估5. 灌浆与固结技术5.1 灌浆与固结的原理和作用5.2 灌浆与固结材料的选择和质量要求5.3 灌浆与固结工艺的操作流程6. 质量控制与验收6.1 施工过程中的质量控制点和检验内容6.2 施工结束前的验收标准和方法6.3 不合格情况的处理和整改措施7. 安全与环保措施7.1 施工现场安全管理特点和要求7.2 施工过程中的环境保护措施7.3 安全与环保事故的应急处理措施【附件】1. 土石方回填方案2. 土石方回填施工现场布置图纸3. 土石方回填材料的检测报告【法律名词及注释】1. 《建设工程质量管理条例》:国家规定的建筑工程质量管理方面的法律法规。

土方回填技术交底

土方回填技术交底

技术交底工程名称牛角店镇金牛·世纪城商业1#楼施工单位东阿联谊建筑安装公司交底部位基础工序名称基础回填土交底内容:一、施工准备(一)作业条件1)回填前,对基础、地下防水层、保护层等办理隐蔽验收。

2)将基坑内的杂物、积水等清理干净。

3)施工前做好水平高程的设置。

在基槽边上钉水平橛,在基础墙表面划分层线。

4)作完技术交底。

二、质量要求1、主控项目(1)标高的允许偏差(单位:mm)1)基础回填土的允许偏差值-50。

2) 基础回填土平整允许偏差值:a)人工±30;b)机械的±50;3)槽边回填土允许偏差值+0、-50。

4)施工现场允许偏差值+O、-50。

(2)分层压实系数:0.94。

三、工艺流程分层回填夯实——取样试验——至计划高程四、操作工艺1、深浅基坑相连时,要先填深基坑,填至与浅基坑标高一致时,再与浅基坑一起填夯。

分段填夯时,交错处做成阶梯形,上下接槎距离不小于1.0m。

基坑回填应在相对两侧或四周同时进行,基础墙两侧标高不可相差太多;较长的管沟墙,内部要加支撑。

2、回填土要分层铺摊夯实,蛙式打夯机每层铺土厚度为200~250mm;人工夯实时不大于200mm。

每层至少夯击三遍,要求一夯压半夯。

技术交底工程名称牛角店镇金牛·世纪城商业1#楼施工单位东阿联谊建筑安装公司交底部位基础工序名称基础回填土交底内容:3、回填房心时,人工先将管子周围填土夯实,直到管顶O.5m以上时,在不损坏管道的情况下,方可用蛙式打夯机夯实。

管道下方若夯填不实,易造成管道受力不匀而折断、渗漏。

4、雨季施工时,防止地面水流入坑内,免得边坡塌方或浸泡基土。

冬季施工时,每层回填土厚度比常温时减少25%,其中冻土块体积不得超过总填土体积的15%,且应分散,冻土块粒径不大于15cm。

5、注意事项:(1)施工时,基础墙体达到—定强度后,才能进行回填土的施工,以免对结构基础造成损坏。

(2)基础肥槽回填土,必须清理到基础底面标高,才能逐层回填。

土方回填技术交底

土方回填技术交底
(7)修整找平:填土全部完成后,应进行表面拉线找平,凡超出标准高度的地方,应及时依线铲平,凡低于标准高度的地方,应补填夯实。
特别பைடு நூலகம்
注意
事项
备注
施工单位
监理(建设)单位检查结论
交底人
年月日
班组长
年月日
工段长(施工员)
年月日
技术负责人
年月日
监理工程师(建设单位
专业技术负责人)
年月日
(4)回填土以每个楼梯形成的自然段分段进行,回填时由低处向高处分层进行,地下室及楼梯墙角处夯实应注意保护防水层,以防破裂。
(5)回填土每层填土夯实后,应按规范要求进行环刀取样,测出干土的质量密度(≥1.45g/cm3),达到要求后,再进行上一层的铺土。
(6)回填土夯实时,对于打夯机无法夯实的死角,如地下室等周边应采取人工夯实。
主要机具有:汽车、挖土机、小型挖土机、振动打夯机、手推车、铁锹,2m靠尺,胶皮管、小线等。
三、主要施工方法及施工注意点
1.回填土选用、运输:
(1)回填土优先利用基坑中挖出的原土,但不得含有杂质,为防止防水层破坏,海外堆土场的碎石土尽量不用。为保证土样最佳含水率,一般最优含水量为14%-18%,现场以手握成团,两指轻捏即散为宜。
工程名称
交底日期
年月日
技术交底项目
工程部位
交底提要
交底对象及人数
内容:
一、回填土前的准备工作
1.由工长组织,技术人员向回填土工进行详细交底。
2.做好土壤夯实取样试验的准备工作。
3.在柱基上测设好分层夯实标高标记。
4.回填前基坑应清理干净杂物、垃圾、零散用具等。
5.地下室墙体防水已经验收合格。
二、施工机具配备

土方回填技术交底

土方回填技术交底

土方回填技术交底关键信息项:1、工程名称:____________________________2、施工地点:____________________________3、施工单位:____________________________4、监理单位:____________________________5、回填土类型:____________________________6、回填区域:____________________________7、回填深度:____________________________8、压实度要求:____________________________9、施工时间:____________________________10、质量验收标准:____________________________11 施工准备111 技术准备施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数。

填土前应做好水平高程的测设,在边墙上按间距 10m 做好水平标记。

112 材料准备回填土宜优先利用基槽中挖出的优质土。

填土内不得含有有机杂质,粒径不应大于 50mm,含水量应符合压实要求。

碎石类土、砂土和爆破石碴,可用于表层以下的填料。

其最大粒径不得超过每层铺填厚度的 2/3 或 3/4(使用振动碾时),含水率应符合规定。

淤泥和淤泥质土一般不能用作填料。

但在软土或沼泽地区,经过处理含水量符合压实要求后,可用于填方中的次要部位。

113 主要机具装运土方机械有:铲土机、自卸汽车、推土机、铲运机及翻斗车等。

碾压机械有:平碾、羊足碾和振动碾等。

一般机具有:蛙式或柴油打夯机、手推车、铁锹(平头或尖头)、2m 钢尺、20 号铅丝、胶皮管等。

12 作业条件121 填土基底已按设计要求完成或处理好,并办理验槽签证。

122 基础、地下构筑物及地下防水层、保护层等已进行检查和办好隐蔽验收手续,其结构已达到规定强度。

回填土工程安全技术交底.doc

回填土工程安全技术交底.doc

回填土工程安全技术交底工程名称:节能大厦美文欣赏1、走过春的田野,趟过夏的激流,来到秋天就是安静祥和的世界。

秋天,虽没有玫瑰的芳香,却有秋菊的淡雅,没有繁花似锦,却有硕果累累。

秋天,没有夏日的激情,却有浪漫的温情,没有春的奔放,却有收获的喜悦。

清风落叶舞秋韵,枝头硕果醉秋容。

秋天是甘美的酒,秋天是壮丽的诗,秋天是动人的歌。

2、人的一生就是一个储蓄的过程,在奋斗的时候储存了希望;在耕耘的时候储存了一粒种子;在旅行的时候储存了风景;在微笑的时候储存了快乐。

聪明的人善于储蓄,在漫长而短暂的人生旅途中,学会储蓄每一个闪光的瞬间,然后用它们酿成一杯美好的回忆,在四季的变幻与交替之间,散发浓香,珍藏一生!3、春天来了,我要把心灵放回萦绕柔肠的远方。

让心灵长出北归大雁的翅膀,乘着吹动彩云的熏风,捧着湿润江南的霡霂,唱着荡漾晨舟的渔歌,沾着充盈夜窗的芬芳,回到久别的家乡。

我翻开解冻的泥土,挖出埋藏在这里的梦,让她沐浴灿烂的阳光,期待她慢慢长出枝蔓,结下向往已久的真爱的果实。

4、好好享受生活吧,每个人都是幸福的。

人生山一程,水一程,轻握一份懂得,将牵挂折叠,将幸福尽收,带着明媚,温暖前行,只要心是温润的,再遥远的路也会走的安然,回眸处,愿阳光时时明媚,愿生活处处晴好。

5、漂然月色,时光随风远逝,悄然又到雨季,花,依旧美;心,依旧静。

月的柔情,夜懂;心的清澈,雨懂;你的深情,我懂。

人生没有绝美,曾经习惯漂浮的你我,曾几何时,向往一种平实的安定,风雨共度,淡然在心,凡尘远路,彼此守护着心的旅程。

沧桑不是自然,而是经历;幸福不是状态,而是感受。

6、疏疏篱落,酒意消,惆怅多。

阑珊灯火,映照旧阁。

红粉朱唇,腔板欲与谁歌?画脸粉色,凝眸着世间因果;未央歌舞,轮回着缘起缘落。

舞袖舒广青衣薄,何似院落寂寞。

风起,谁人轻叩我柴扉小门,执我之手,听我戏说?7、经年,未染流殇漠漠清殇。

流年为祭。

琴瑟曲中倦红妆,霓裳舞中残娇靥。

冗长红尘中,一曲浅吟轻诵描绘半世薄凉寂寞,清殇如水。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

土方回填施工技术交底
土方回填,系用人力或机械对常地、基坑(槽)进行分层回填夯实,以保证达到要求的密实度。

本工艺标准适用于工业与民用建筑场地、基坑(槽)和管沟、室外散水等回填土工程。

一、材料要求
1.土料
宜优先利用基坑(槽)中挖出的原土,并清除其中有机杂质和粒径大于50mm 的颗粒,含水量应符合要求。

2.石屑
不含有机杂质,粒径不大于50mm。

3.粘性土
含水量符合压实要求,可用作各层填料。

4.碎石类土、砂土和爆破石渣
其最大块粒径不得超过每层铺垫厚度的2/3,可用作表层以下填料。

5.碎块草皮和有机质含量不大于8%的土仅可用于无压实要求的填方。

6.淤泥和淤泥质土一般不能用作土料。

二、主要机具设备
人工回填主要机具设备有:铁锹、手推车、木夯、蛙式打夯机、筛子、喷壶等。

机械回填主要机具设备有:推土机、铲运机、汽车、光碾压路机、羊足碾、平碾、平板振动器等。

三、作业条件
1.回填土前应清除基底上草皮、杂物、树根和淤泥,排除积水,并在四周设排水沟或截洪沟,防止地面水流入填方区或基坑(槽),浸泡地基,造成基土下陷。

2.施工完地面以下基础、构筑物、防水层、保护层、管道(经试水合格),填写好地面以下工程的隐蔽工程记录,并经质量检查验收、签证认可。

混凝土或砌筑砂浆应达到规定强度。

3.大型土方回填,应根据工程规模、特点、填料种类、设计对压实系数的要求、施工机具设备条件等,通过试验确定填料含水量控制范围,每层铺土厚度和打夯或压实遍数等施工参数。

4.做好水平高程的测设,基坑(槽)或沟、坡边上每隔3m打人水平木桩,室内和散水的边墙上,做好水平标记。

四、施工操作工艺
1.填土前应检验其土料、含水量是否在控制范围内。

土料含水量一般以手握成团,落地开花为适宜。

当含水量过大,应采取翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施,防止出现橡皮土。

如土料过干(或为砂土、碎石类土)时,则应预先洒水润湿,增加压实遍数或使用较大功率的压实机械等措施。

各种压实机具的压实影响深度与土的性质、
含水量和压实遍数有关,回填土的最优含水量和最大干密度,应按设计要求经试验确定,其参考数值见表。

土的最优含水量和最大干密度参考表
2.回填土应分层摊铺和夯压实,每层铺土厚度和压实遍数应根据土质、压实系数和机具性能而定。

一般铺土厚度应小于压实机械压实的作用深度,应能使土方压实而机械的功耗最少。

通常应进行现场夯(压)实试验确定。

常用夯(压)实工具机械每层最大铺土厚度和所需要的夯(压)实遍参数参考数值见表。

填方每层铺土厚度和压实遍数
3.填方应在边缘设一定坡度,以保持填方的稳定。

填方的边坡坡度根据填方高度、土的种类和其重要性,在设计中加以规定,当无规定时,可按表采用。

永久性填方的边坡坡度
(1)填方应从最低处开始,由下而上整个宽度水平分层均匀铺填土料和夯(压)实。

底层如为耕土或松土时,应先夯实,然后再全面填筑。

在水田、沟渠或地塘土填方,应先排水疏干,挖去淤泥,换填砂砾或抛填块石等压实后再行填土。

(2)深浅坑(槽)相连时,应先填深坑(槽),相平后与浅坑全面分层填夯。

如分段填筑,交接填成阶梯形,分层交接处应错开,上下层接缝距离不小于1.0m。

每层碾迹重叠应达到0.5~1.0m。

墙基及管道回填应在两侧用细土同时回填夯实。

4.在地形起伏之处填土,应做好接槎,修筑1:2阶梯形边坡,每台阶可取50cm,宽100cm。

分段填筑时,每层接缝处应成大于1:1.5的斜坡。

接缝部不得在基础、墙角、柱墩等要部位。

5.人工回填打夯前应将填土初步整闰,打夯要按一定方向进行,一夯压半夯,夯夯相接,行行相连,两遍纵横交叉,分层夯打。

夯实基槽及地坪时,行夯路线应由四边开始,然后再夯向中间。

用蛀式打夯机等小型机具夯实时,打夯之前应对填土初步整平,打夯机依次夯打,均匀分开,不留间歇。

基坑(槽)回填应在相对两侧或四周同时进行回填与夯实。

回填高差不可相差太多,以免将墙挤歪。

较长的管沟墙,应采取内部加支撑的措施。

回填管沟时,应用人工先在管道周围填土夯实,并应从管道两边同时进行,直填至管顶0.5m以上,方可采用打夯机夯实。

6.采用推土机填土时,应由下而上分层铺填,不得采用大坡度推土,以推代压,居高临下,不分层次和一次推填的方法。

推土机运土回填,可采取分堆集中,一次运送方法,以减少运土漏失量。

填土程序宜采用纵向铺填顺序,从挖土区段至填土区段,以40—60m距离为宜,用推土机来回行驶进行碾压,履带应重叠一半。

7.采用铲运机大面积铺填土时,铺填土区段长度不宜小于20m,宽度不宜小于8m。

铺土应分层进行,每次铺土厚度不大于300—500n皿;每层铺土后,
利用空车返回时将地表面刮平,填土程序一次尽量采取横向或一次采取纵向分层卸土,以利行驶时初步压实。

8.大面积回填宜用机械碾压,在碾压之前宜先用轻型推土机、拖拉机推平,低速预压4—5遍,使表面平实,避免碾轮下陷;采用振动平碾压实爆破石渣或碎石类土,应先静压,而后振压。

9.碾压机械压实填方时,应控制行驶速度,一般平碾、振动碾不超过2km/h;羊足碾不超过3km/h;并要控制压实遍数。

碾压机械与基础或管道应保持一定距离,防止将基础或管道压坏或使其位移。

10.用压路机进行填方压实,应采用“薄填、慢驶、多次”的方法。

碾压方向应从两边逐渐压向中间,碾轮每次重叠宽度约15—25cm,边坡、边角边缘压实不到之处,应辅以人力夯或小型夯实机具夯实。

碾压墙、柱、基础处填方,压路机与之距离不应小于0.5m。

每碾压一层完后,应用人工或机械(推土机)将表面拉毛,以利接合。

11.用羊足碾碾压时,碾压方向应从填土区的两侧逐渐压向中心。

每次碾压应有15—20cm重叠,同时应随时清除粘着于羊足之间的土料。

为提高上部土层密实度,羊足碾压过后,宜再辅以拖式平碾或压路机压平。

12.用铲运机及运土工具进行压实,其移动均须均匀分布于填筑层的全面,逐次卸土碾压。

13.填土层如有地下水或滞水时,应在四周设置排水沟和集水井,将水位降低。

已填好的土层如遭水浸,应把稀泥铲除后,方能进行上层回填;填土区应保持一定横坡,或中间稍高两边稍低,以利排水;当天填土应在当天压实。

14.雨期基坑(槽)或管沟的回填,工作面不宜过大,应逐段、逐片地分期完成。

从运土、铺填到压实各道工序应连续进行。

雨前应压完已填土层,并形成一定坡势,以利排水。

施工
中应检查、疏通排水设施,防止地面水流入坑(槽)内,造成边坡塌方或使基土遭到破坏。

现场道路应根据需要加铺防滑材料,保持运输道路畅通。

15.冬期填方,要清除基底上的冰雪和保温材料,排除积水,挖出冰块和淤泥。

对室内基坑(槽)和管沟及室外管沟底至顶0.5m范围内的回填土,不得采用冻土块或受冻的肥粘土作土料。

对一般沟槽部位的回填土,冻土块含量不得超过回填总体积的15%,且冻土块的粒径应小于15cm,并应均匀分布。

填方宜连续进行,逐层压实,以免地基土或已填的土受冻。

大面积填方时,要组织平行流水作业或采取其他有效的保温防冻措施,平均气温在—5℃以下时,填方每层铺土厚度应比常温施工时减少20%一25%,逐层夯压实;冬期填方高度应增加1.5%一3.0%的预留下陷量。

五、质量标准
(一)保证项目
1.基底处理,必须符合设计要求或施工规范的规定。

2.回填的土料,必须符合设计要求或施工规范的规定。

3.回填土必须按规定分层夯压密实,取样测定压实后土的干密度,其合格率不应小于90%;不合格干密度的最低值与设计值的差不应大于0.08t/m3,且不应集中。
