风机基础施工技术交底

合集下载

风机基础施工技术交底

风机基础施工技术交底

风机基础施工技术交底一、基础施工前准备在进入风机基础施工的现场,应该做好相关准备工作。

首先需要进行现场勘查,了解施工前的地质环境,掌握基坑的状况、沉降情况和孔洞等。

其次,在施工前应该清理场地,保证施工区域内的杂物清理干净。

施工人员需要熟悉施工图纸,选择适合的机械、工具和仪器设备,对设备进行检查和维护,防止出现故障影响施工进度。

二、基础施工方法1.打桩。

在进行风机基础施工时,常常需要对地基进行基础加固,这时我们可以考虑采用打桩的方法。

在选择打桩机械和设备时,应该结合场地情况和设备效率,进行合理选择。

打桩的过程中,应该根据设计图纸的要求,按照固定的标高和偏差要求进行打桩。

同时,我们需要考虑到施工过程中的安全问题,注意施工区域内的安全防护措施,确保施工的安全性。

2.沉井。

在进行风机基础施工时,常常需要挖掘沉井、坑梁,这时我们可以采用出土和钻孔的方法进行施工。

在进行沉井施工时,施工人员应该对地质情况进行仔细的勘察,选定施工的位置和深度,避免出现沉降和坍塌等安全问题。

3.浇筑基础混凝土。

在进行风机基础施工时,常常需要进行基础混凝土的浇注,这时我们可以采用浇筑机械和设备进行施工,如泵车、混凝土卡车等。

在进行基础混凝土浇筑时,我们需要保证混凝土的质量和强度,注意施工过程中的均匀性和流动性,考虑到施工现场的温度和湿度等因素,采取相应的措施进行保护和养护。

三、施工质量控制1.施工要求。

在进行风机基础施工时,我们需要严格按照设计图纸的要求进行施工,考虑到施工现场的地质环境和孔洞等情况,合理选择施工方法和设备,以确保施工质量。

同时,我们需要对施工人员进行技术培训和安全教育,提高施工人员的素质,避免施工中出现差错和安全事故。

2.质量检验。

在进行风机基础施工时,我们需要对施工质量进行检验和验收。

根据施工图纸的要求和规范,检验施工的标高、平整度、强度等指标,确保施工质量符合要求。

同时,我们还应该进行现场的安全检查和评估,对施工过程中的安全问题进行探讨和解决,保证施工的安全性。

风机基础浇筑安全技术交底模板

风机基础浇筑安全技术交底模板

一、交底目的为确保风机基础浇筑施工过程中的安全,提高施工人员的安全意识,预防事故发生,现将风机基础浇筑施工过程中的安全技术进行交底。

二、交底内容1. 施工人员安全要求(1)施工人员必须持证上岗,了解风机基础浇筑施工过程中的安全注意事项。

(2)施工人员进入施工现场必须佩戴安全帽、安全带等防护用品。

(3)施工人员应熟悉施工现场环境,了解周边设施和危险源。

2. 施工现场安全要求(1)施工现场应设置明显的安全警示标志,禁止无关人员进入。

(2)施工现场应保持整洁,施工材料堆放整齐,通道畅通。

(3)施工现场应配备足够的消防设施,如灭火器、消防沙等。

3. 风机基础浇筑施工安全要点(1)浇筑前,对模板、钢筋、混凝土等进行检查,确保符合设计要求。

(2)浇筑过程中,应确保混凝土配合比正确,坍落度适中。

(3)浇筑时,混凝土应分层进行,每层厚度不宜超过30cm,每层浇筑后应进行振捣,确保混凝土密实。

(4)浇筑过程中,严禁在模板上行走或放置工具,防止模板变形或损坏。

(5)浇筑过程中,应设专人负责混凝土的供应和浇筑,确保浇筑连续、均匀。

(6)浇筑完成后,应对混凝土表面进行抹平,防止出现蜂窝、麻面等缺陷。

4. 临时设施安全要求(1)施工现场临时设施(如脚手架、围挡等)应符合安全标准,并定期进行检查和维护。

(2)临时设施应设专人负责管理,确保其稳定可靠。

(3)临时设施周围应设置警示标志,防止人员误入。

三、应急处置1. 发现安全隐患,应立即停止施工,及时上报,并采取相应措施进行整改。

2. 发生安全事故,应立即启动应急预案,组织人员救援,并保护现场,等待相关部门进行调查处理。

四、总结风机基础浇筑施工是一项重要的工程,为确保施工过程中的安全,施工人员应严格遵守安全技术交底内容,提高安全意识,预防事故发生。

同时,项目部应加强对施工现场的安全管理,确保施工顺利进行。

风机电装施工安全技术交底模板

风机电装施工安全技术交底模板

一、交底对象本次安全技术交底对象为参与风机电装施工的所有人员,包括但不限于施工人员、技术人员、管理人员等。

二、交底目的为确保风机电装施工过程中的安全,提高施工人员的安全意识,减少安全事故的发生,特进行本次安全技术交底。

三、交底内容1. 施工前的准备工作(1)对施工现场进行全面的安全检查,确保施工环境符合安全要求。

(2)对施工人员进行安全教育和培训,提高安全意识。

(3)施工前,对施工人员进行安全技术交底,确保施工人员了解施工过程中的安全风险。

2. 施工过程中的安全注意事项(1)施工人员必须穿戴符合国家标准的安全防护用品,如安全帽、安全带、防护眼镜、防尘口罩等。

(2)施工前,对施工设备进行安全检查,确保设备运行正常。

(3)在施工过程中,严格按照操作规程进行作业,不得擅自更改施工方法。

(4)在施工过程中,注意观察周围环境,发现异常情况立即停止作业,并向负责人报告。

(5)施工区域设置安全警示标志,确保施工区域安全。

3. 风机安装与调试安全注意事项(1)风机安装前,检查风机基础是否符合要求,确保基础稳固。

(2)风机安装过程中,注意保持风机与基础之间的间隙,防止安装不当导致设备损坏。

(3)风机调试过程中,注意观察设备运行状态,确保设备运行正常。

(4)风机调试完成后,对设备进行试运行,确保设备性能满足要求。

4. 电气安全注意事项(1)电气设备操作人员必须具备相应的电气操作资格证书。

(2)施工过程中,严格遵守电气安全操作规程,确保电气设备运行安全。

(3)电气设备操作前,对设备进行安全检查,确保设备无漏电、短路等安全隐患。

(4)电气设备操作过程中,注意防止触电事故发生。

5. 施工现场安全注意事项(1)施工现场设置安全通道,确保人员疏散通道畅通。

(2)施工现场设置消防设施,确保火灾发生时能够及时扑救。

(3)施工现场设置安全警示标志,提醒施工人员注意安全。

(4)施工现场禁止吸烟、饮酒,确保施工环境安全。

四、应急措施1. 发生安全事故时,立即停止作业,组织人员撤离危险区域。

风机基础施工技术交底

风机基础施工技术交底

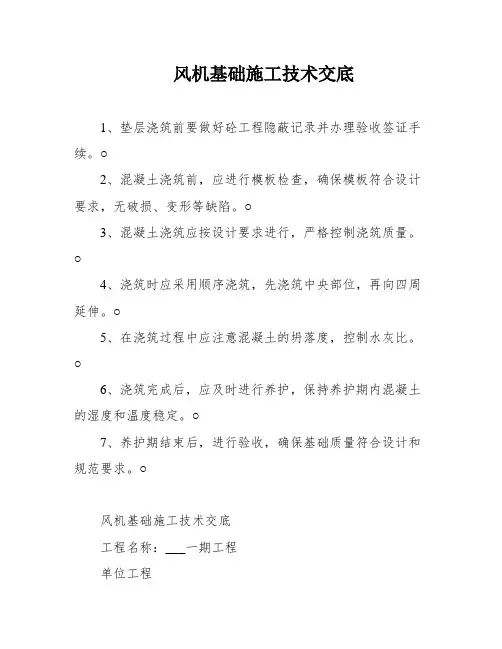

风机基础施工技术交底1、垫层浇筑前要做好砼工程隐蔽记录并办理验收签证手续。

○2、混凝土浇筑前,应进行模板检查,确保模板符合设计要求,无破损、变形等缺陷。

○3、混凝土浇筑应按设计要求进行,严格控制浇筑质量。

○4、浇筑时应采用顺序浇筑,先浇筑中央部位,再向四周延伸。

○5、在浇筑过程中应注意混凝土的坍落度,控制水灰比。

○6、浇筑完成后,应及时进行养护,保持养护期内混凝土的湿度和温度稳定。

○7、养护期结束后,进行验收,确保基础质量符合设计和规范要求。

○风机基础施工技术交底工程名称:___一期工程单位工程交底内容:一、编制依据该工程施工依据包括《混凝土施工及验收规范》(国家行业标准)、《地基与基础施工图纸》、《施工手册》第四版、我公司的土建作业指导书《混凝土施工》、国家及电力公司有关安全施工、操作的规程规范和我公司安全管理制度、我公司质量、安全、环境与卫生职业健康管理制度等。

二、风机基础施工简介风机基础施工包括风机定位、土石方工程、模板施工、钢筋施工和混凝土浇筑施工等。

三、分项施工措施及技术要求1、风机定位1.严格按照图纸和土方施工规程规范、作业指导书施工;2.根据建设单位、设计单位提供的风机坐标,采用GPS定位仪确定位置;3.核查坐标、标高尺寸,并控制误差在额定范围内;4.对基槽的几何尺寸进行复查,并核对画线后基槽轴线,控制偏差在—5mm之间。

2、___开挖1.采用机械挖土,人工清基;2.控制标高、宽度、坡度;3.在开挖线外部做400mm高挡水围堰,以防止地面水流入基坑;4.人工清理基土,避免基底扰动;5.清除露出的孤石、漂石,并回填风机基础及道路分项工程风机基础砂石垫层至基础混凝土垫层底;6.完成开挖或基础处理后,及时办理验收手续。

3、___回填1.在回填前作好砼工程隐蔽记录并办理验收签证手续;2.清除坑内淤泥和杂物,并对原土夯实一遍后再进行回填;3.回填材料必须符合设计及规范要求,不得混入杂物;4.回填应按规定要求,自下而上分层铺筑,每层虚铺土厚度应≤300mm,并用小型柴油振动碾压机压实;5.每层回填碾压后,必须通知试验室取样做试验,试验合格后方可继续上层回填;6.严禁雨天进行回填,下雨时应及时排水,不得使回填层浸泡。

风机安装技术交底

风机安装技术交底
三、技术要求和质量标准:
1、连续运转24h后,各项技术指标均达到设计要求或能满足生产需要。
2、验收时应具有下列有关资料。
3、需严格编写安装及试车记录。
3、排、吸风罩的安装位置应正确,排列整齐,牢固可靠。
四、成品保护:
1、风机在吊装时,吊点设在底座框架上,不能将绳索捆绑在机壳和轴承盖的吊环上,如吊绳与风机有接触,应在棱角处垫放橡胶板等柔软材料。风机在未接管时,进出口用盖板盖住。
五、安全措施和文明施工措施:
1、加强项目施工的安全领导,树立“安全第一,预防为主”的思想,建立以项目经理为首的安全保证体系,控制安全生产责任制,充分发挥安全监督机构的作用。
2、施工现场注意防火,备好必需的消防器材。严禁违章操作。
3、凡施工人员均应经安全教育后方可上岗上岗人员应遵章守纪章操作。
4、特种作业人员必须持证上岗。
2)设备基础尺寸及位置应符合设计要求,并对其基础进行验收,合格后方能安装。
二、操作工艺要点:
1、消声器安装
1)预检:
消声器、消声弯头、消声风管和消声静压箱应选用专业设备生产厂的产品,该产品应具有经批准的企业、规格、材质进行核验,符合要求方可进场。
3)设备安装所采用的减震器或减震垫的规格、材质和单位面积承载率应符合设计和设备安装要求。
2、主要机具:
1)主要机具:卷扬机、葫芦、滑轮、三角架、扳手、试压泵、电钻等。
2)测量工具:水平尺、水平仪、百分表、塞尺、线坠、水准仪等。
3、作业条件:
1)安装前检查现场,应具备足够的运输空间和场地,并清理干净设备安装地点。
b)风机安装前,应在基础表面铲出麻面,以使二次浇灌的混凝土或水泥能与基础紧密结合。
2)开箱检查:
a)按设备技术文件核对叶轮、机壳和其他部位的主要尺寸,进、出风口的位置方向是否符合设计要求,做好检查记录。

风机基础的安全技术交底模板

风机基础的安全技术交底模板

一、交底目的为确保风机基础施工过程中的安全,防止事故发生,特进行安全技术交底。

要求所有参与施工的人员认真学习并严格遵守以下安全规定。

二、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位名称]3. 施工地点:[施工地点]4. 施工内容:风机基础施工三、安全注意事项1. 施工人员必须经过专业培训,熟悉风机基础施工工艺和安全操作规程。

2. 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。

3. 施工前,应对施工现场进行安全检查,确保无安全隐患。

4. 施工过程中,严格遵守以下安全操作规程:(1)施工人员必须佩戴安全帽、安全带等个人防护用品。

(2)施工机械、工具应保持完好,不得使用损坏或存在安全隐患的设备。

(3)施工人员应按照施工图纸和技术要求进行施工,不得擅自改变施工方案。

(4)施工现场应设置排水沟,防止积水。

(5)施工过程中,应保持施工区域整洁,不得堆放杂物。

(6)施工人员应遵守交通规则,不得在施工现场乱穿乱行。

5. 以下情况应立即停止施工:(1)发现施工现场存在安全隐患。

(2)施工过程中发生异常情况。

(3)施工人员身体状况不佳,无法继续施工。

四、施工流程及注意事项1. 施工流程:(1)测量放线:根据设计图纸进行测量放线,确定风机基础位置。

(2)开挖基坑:按照设计要求开挖基坑,确保基坑尺寸和深度符合要求。

(3)基础垫层施工:对基坑底部进行平整,铺设垫层材料。

(4)钢筋绑扎:按照设计要求绑扎钢筋,确保钢筋间距、间距偏差符合要求。

(5)模板安装:按照设计要求安装模板,确保模板牢固、稳定。

(6)混凝土浇筑:按照设计要求进行混凝土浇筑,确保混凝土强度和密实度。

(7)养护:按照设计要求进行混凝土养护,确保混凝土强度达到要求。

2. 施工注意事项:(1)开挖基坑时,应注意边坡稳定,防止塌方。

(2)钢筋绑扎过程中,应注意钢筋保护层厚度,防止损坏。

(3)模板安装过程中,应注意模板的牢固性和稳定性,防止模板变形或坍塌。

风机基础安全技术交底模板

风机基础安全技术交底模板

一、工程概况1. 工程名称:[填写工程名称]2. 工程地点:[填写工程地点]3. 工程规模:[填写工程规模]4. 施工单位:[填写施工单位]5. 监理单位:[填写监理单位]二、安全技术交底内容1. 作业人员安全要求(1)所有作业人员必须经过专业培训,取得相应资格证书后方可上岗。

(2)作业人员应熟悉风机基础施工的安全操作规程,掌握必要的安全知识和技能。

(3)作业人员必须佩戴好安全帽、安全带、防护眼镜等个人防护用品。

2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,确保作业人员能够清晰看到。

(2)施工现场应设置安全通道,保证人员疏散和消防车辆通行。

(3)施工现场应设置围挡,防止无关人员进入施工区域。

3. 施工机械安全操作(1)施工机械操作人员必须经过专业培训,取得相应资格证书后方可上岗。

(2)施工机械操作人员应熟悉机械性能、操作规程和安全注意事项。

(3)施工机械应定期进行维护保养,确保机械性能良好。

4. 施工材料安全储存(1)施工材料应按照规定存放,不得随意堆放。

(2)易燃易爆、有毒有害材料应单独存放,并设置明显的警示标志。

(3)施工材料应分类存放,便于管理和使用。

5. 风机基础施工安全要点(1)基础开挖前,应对地质情况进行调查,确保基础施工安全。

(2)基础开挖时,应按照设计要求进行放坡,防止塌方事故发生。

(3)基础混凝土浇筑前,应对模板、钢筋、地脚螺栓等进行检查,确保施工质量。

(4)基础混凝土浇筑过程中,应加强施工人员的安全管理,防止高处坠落事故。

(5)基础施工完成后,应对基础进行检查,确保基础质量符合设计要求。

6. 应急预案(1)施工现场应制定应急预案,包括火灾、坍塌、中毒等事故的应急措施。

(2)应急预案应明确事故报告程序、应急响应措施和救援流程。

(3)应急预案应定期进行演练,提高作业人员应对突发事件的能力。

三、安全技术交底要求1. 施工单位应将安全技术交底内容书面化,并分发给所有作业人员。

风机基础的安全技术交底模板

风机基础的安全技术交底模板

一、交底目的为确保风机基础工程的安全施工,提高施工人员的安全意识,降低施工事故风险,现将风机基础工程的安全技术要求进行交底。

二、工程概况1. 工程名称:XX风机基础工程2. 工程地点:XX3. 工程规模:XX4. 施工单位:XX三、安全技术交底内容1. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,确保施工区域安全有序。

(2)施工现场应配备必要的安全防护设施,如安全网、防护栏杆、警示灯等。

(3)施工人员必须佩戴安全帽、安全带等个人防护用品。

(4)施工现场严禁吸烟、动火作业,易燃易爆物品应妥善存放。

2. 施工准备阶段(1)施工前,对施工现场进行勘察,了解地质条件、周边环境等情况。

(2)施工前,对施工人员进行安全教育和培训,提高安全意识。

(3)施工前,对施工设备、工具进行检查,确保其安全可靠。

3. 施工过程安全管理(1)挖掘基坑时,注意观察土质变化,发现异常情况立即停止施工,报告相关部门。

(2)基坑周边设置安全防护设施,防止人员、设备坠落。

(3)基坑内作业时,配备通风设备,确保空气质量达标。

(4)吊装作业时,严格遵守吊装规程,确保吊装安全。

(5)混凝土浇筑过程中,防止模板变形、倾斜,确保浇筑质量。

(6)施工过程中,严格遵守操作规程,防止发生机械伤害、高处坠落等事故。

4. 施工结束后的安全措施(1)施工结束后,对施工现场进行清理,确保无安全隐患。

(2)对施工人员进行安全教育,提高安全意识。

(3)对施工现场进行巡查,发现安全隐患及时整改。

四、应急措施1. 人员伤亡事故:立即组织救援,拨打急救电话,并报告相关部门。

2. 设备损坏事故:立即停止作业,隔离故障区域,防止事故扩大。

3. 火灾事故:立即组织人员疏散,使用灭火器材进行灭火,并报告消防部门。

五、总结通过本次安全技术交底,希望大家能够充分认识到风机基础工程的安全重要性,严格遵守各项安全规定,确保工程顺利进行。

如有疑问,请及时提出,我们将竭诚为您解答。

风机安装技术交底

风机安装技术交底

表C2-3技术交底记录图1 风机安装流程图(一)施工准备1、安装前应对现场主体结构进行核对复查。

2、风机安装所需工器具准备齐全。

3、风机、吊架制作材料架均已到场,到场设备及材料检验合格且数量满足安装要求。

4、风机安装所需的特殊作业人员(持特殊作业证)到场。

(二)确定标高按照设计图纸、现场风管主管道实际高度并参照土建基准线找出风机中心标高。

(三)支吊架制作、底板安装支架制作1、标高确定后,按照风机安装所在的空间位置,确定风机吊架形式(图2)。

2、风机吊架采用镀锌型钢做支、吊架。

3、根据标高确定竖杆长度,支吊架竖臂槽钢与生根钢板、竖臂槽钢与横担槽钢、横担槽钢与减震钢板、加强板均采用焊接。

施工准备 支架底板安装吊架与风机组装吊架制作确定标高 吊架与风机安装图二风机支架大样图4、支架底板、加强板根据风机型号不同选用不同型号的钢板,底板、加强板钢板的选型严格按照通风空调与设备安装大样图及风机参数表(附表1 风机参数表)。

5、竖臂槽钢、底座槽钢选型:车站排烟风机采用10#槽钢、车站其余吊装风机均采用8#槽钢。

6、风机减震钢板根据减震器连接螺栓孔孔距选用不同型号的钢板(附表1)。

7、槽钢底座采用8#/10#槽钢4根,槽钢采用45°对焊方式焊接,4根槽钢凹槽朝向支架内侧,要求底座焊接焊缝内外满焊。

8、竖臂槽钢底座选用同型号槽钢,竖臂槽钢与底座槽钢选用平焊,竖臂与底座焊接完成后,在支架角部焊接加强钢板,加强板焊接要求内外满焊。

9、根据通风空调与设备安装大样图及附表1选择对应风机的减震器钢板,钢板焊接在风机底座上,钢板四周满焊。

风机基础混凝土浇筑技术交底

风机基础混凝土浇筑技术交底

技术交底SD4-SWGTFD-JSJD-003-2017一工程概述1.1工程简述广西资源县十万古田风电场位于广西资源县河口乡与车田乡境内十万古田一带,与金紫山风电场二期工程场址相邻,地形、地貌以及风资源特性相似。

场址距离距资源县约92km,距桂林市约198km。

场址中心地理坐标约为东经111°24.3,,北纬26°07.0,。

十万古田风电场场址南北长约2〜16km、东西宽约5〜12km,面积约27km2。

本工程共包括60台单机容量2.5MW的风机土建施工及风机机组安装。

1.2首仓混凝土工程简述根据现场工程实际情况,4#风机基础首先具备施工条件,首仓混凝土为4#风机基础垫层混凝土浇筑。

4#风机基础参数见表1。

4#风机基础参数表8基础混凝土标号C409基础地基承载力fak N230kP1.3首仓混凝土主要工程量4#风机基础垫层混凝土主要工程量序号项目名称单位工程量备注1C20混凝土m329.552锚栓组件套13电缆埋管(12Xe150HDPE )管m240具体以现场发生计量4砂m317电缆沟填筑5下锚板支撑埋件块10二编制依据1.业主提供的现场条件及要求;2.现场风、水、电及道路交通条件等实际情况;3.国家现行风电场施工规范和风力发电工程验收规范、其它相关规范;4.施工图纸:⑴ 《4#风机吊装平台施工图》(图号:45W054S-T0701-04);⑵《4#风机及箱变基础布置图》(图号:45W054S-T0702-04);⑶《风机塔架基础设计总说明》(图号:45W054S-T0501-01);⑷ 《风机塔架基础开挖图》(图号:45W054S-T0501-02);⑸ 《风机塔架基础结构图》(图号:45W054S-T0501-03);⑹ 《风机塔架基础埋管图》(图号:45W054S-T0501-04)。

三施工布置3.1施工道路布置目前,进场道路尚未施工完成,不具备通车条件。

对外交通道路利用木厂村(过车田乡)或海棠村乡村道路及林场道路至工地现场,路面结构为土路面+小部分混凝土路面,路况极差,施工设备及施工材料等交通运输困难。

风机基础接地安全技术交底模板

风机基础接地安全技术交底模板

一、交底目的为确保风机基础接地工程的安全施工,预防安全事故的发生,特进行本次安全技术交底。

二、工程概况1. 工程名称:风机基础接地工程2. 施工地点:[具体地点]3. 施工单位:[施工单位名称]4. 施工负责人:[施工负责人姓名]三、安全注意事项1. 人员配备(1)施工人员必须经过专业培训,具备相应的操作技能和安全生产知识。

(2)施工人员必须持证上岗,确保具备相应的操作资质。

2. 施工现场管理(1)施工现场应设置明显的安全警示标志,确保施工人员安全通行。

(2)施工现场应保持整洁,及时清理废弃物料,避免绊倒事故发生。

(3)施工现场应配备足够的消防器材,确保消防设施完好。

3. 接地系统施工(1)接地系统施工前,应进行现场勘察,了解地下管线、电缆等设施情况,确保施工安全。

(2)接地系统施工过程中,应严格按照设计图纸进行施工,确保接地系统符合规范要求。

(3)接地系统施工时,应使用合格的接地材料,确保接地效果。

4. 安全防护措施(1)施工人员应佩戴安全帽、防护手套、防护眼镜等个人防护用品。

(2)高空作业人员应系好安全带,并使用安全绳,确保作业安全。

(3)施工过程中,应定期进行安全检查,发现问题及时整改。

5. 电气安全(1)接地系统施工过程中,应严格执行电气安全操作规程,确保施工人员安全。

(2)电气设备应定期进行检修、保养,确保设备完好。

(3)施工现场严禁私拉乱接电线,确保用电安全。

6. 应急处理(1)施工现场应配备急救箱,确保急救药品、器材齐全。

(2)施工人员应掌握基本的急救知识,如遇到意外情况,应立即进行现场急救。

(3)发生安全事故时,应立即停止施工,组织人员抢救伤员,并报告相关部门。

四、交底内容1. 接地系统施工前,施工人员应熟悉施工图纸,了解工程概况。

2. 接地系统施工过程中,应严格按照设计要求,确保接地系统符合规范。

3. 施工人员应佩戴个人防护用品,确保自身安全。

4. 施工现场应保持整洁,及时清理废弃物料。

风机基础开挖安全技术交底模板

风机基础开挖安全技术交底模板

一、交底目的为确保风机基础开挖施工过程中的安全,提高施工人员的安全意识,防止安全事故的发生,特制定本安全技术交底。

二、工程概况1. 工程名称:XXX风机基础开挖工程2. 工程地点:XXX3. 施工单位:XXX4. 施工时间:XXX三、安全技术交底内容1. 施工前的准备工作(1)熟悉工程图纸,了解风机基础的结构形式、地质条件、地下管线等。

(2)审查施工方案,确保施工方案合理、安全、可行。

(3)组织施工人员进行安全教育培训,提高安全意识。

2. 施工过程中的安全措施(1)土方开挖1)根据地质条件和设计要求,合理选择开挖方法和顺序。

2)开挖前,做好排水处理,防止地表水、施工用水和生活废水浸入施工现场。

3)挖土时,必须从上到下,分层分段依次进行,不准挖底脚线成掏洞。

4)挖掘土方应根据土质、地下水位高低,挖土深度及挖土的所处地基等情况,按规定要求放坡或设支撑,以保证挖土时不发生塌方事故。

5)挖土过程中,如发现有塌坡迹象(如裂缝、滑动等)时应暂停施工,必要时所有人员和机械要撤离到安全地点,排除险情后方可继续施工。

(2)机械操作1)严格按照操作规程进行机械操作,确保机械运行正常。

2)操作人员必须持证上岗,不得酒后操作。

3)机械操作过程中,注意观察周围环境,确保操作安全。

(3)施工人员安全1)施工人员必须正确佩戴安全帽、安全带等防护用品。

2)施工人员应了解土质的分类,根据不同的类别采用不同的施工方法。

3)施工过程中,应保持安全距离,防止发生碰撞、挤压等事故。

3. 施工后的处理(1)施工结束后,应及时清理施工现场,确保现场整洁。

(2)做好基础开挖的记录,为后续施工提供依据。

四、安全责任1. 施工单位负责组织、实施风机基础开挖施工,确保施工安全。

2. 施工人员应严格遵守安全操作规程,确保自身安全。

3. 监理单位负责对风机基础开挖施工进行监督检查,确保施工安全。

五、注意事项1. 施工过程中,如发现安全隐患,应立即停止施工,及时整改。

风机基础安全技术交底记录模板

风机基础安全技术交底记录模板

一、工程名称:_______风机基础施工二、交底日期:_______三、施工单位:_______四、参与人员:项目经理、技术负责人、安全员、施工班组长、施工人员等。

五、安全技术交底内容:1. 工程概况(1)风机基础施工地点:_______(2)风机基础施工规模:_______(3)风机基础施工工期:_______2. 安全生产目标(1)确保施工过程中无人员伤亡事故。

(2)确保施工过程中无重大设备事故。

(3)确保施工过程中无环境污染事故。

3. 安全生产注意事项(1)施工前应进行现场勘查,了解周边环境,确保施工安全。

(2)施工人员必须佩戴安全帽、安全带等个人防护用品。

(3)施工现场应设置安全警示标志,明确警示内容。

(4)施工现场应设置安全通道,确保人员疏散畅通。

4. 施工过程安全措施(1)挖掘作业安全措施1)挖掘前应检查挖掘机性能,确保其处于良好状态。

2)挖掘过程中,挖掘机操作人员应密切注意挖掘范围,防止挖伤地下管线、电缆等设施。

3)挖掘过程中,挖掘机操作人员应与周边人员保持安全距离,防止误伤。

(2)运输作业安全措施1)运输车辆应保持良好状态,确保制动、转向等性能正常。

2)运输过程中,车辆应保持安全车距,严禁超速、超载。

3)运输过程中,车辆应严格遵守交通规则,确保行车安全。

(3)吊装作业安全措施1)吊装前应检查吊车性能,确保其处于良好状态。

2)吊装过程中,吊车操作人员应密切注意吊装范围,防止吊装物体损坏周边设施。

3)吊装过程中,吊车操作人员应与周边人员保持安全距离,防止误伤。

4)吊装过程中,吊装物体下方严禁站人。

5. 应急预案(1)施工现场发生事故时,立即停止施工,启动应急预案。

(2)迅速组织救援,确保伤员得到及时救治。

(3)及时上报事故情况,配合相关部门进行调查处理。

六、交底要求(1)项目经理、技术负责人、安全员、施工班组长应对本交底内容进行认真学习,确保掌握。

(2)施工人员应严格遵守安全技术交底内容,确保施工安全。

风机基础施工技术交底大全全套

风机基础施工技术交底大全全套
《地基与基础施工图纸》;
《施工手册》第四版;
我公司的土建作业指导书《混凝土施工》;
及电力公司有关安全施工、操作的规程规和我公司安全管理制度;
我公司质量、安全、环境与卫生职业健康管理制度;
二、风机基础施工简介
1、风机定位;
2、土工程;
3、模板施工;
4、钢筋施工;
5、混凝土浇筑施工;
三、分项施工措施及技术要求
、模板施工完成后应有质检人员当场验收,格执行三级检验制度,验收合格后报监理及建设单位审批。模板验收完成后签发砼浇筑通知单。
6、钢筋工程
、钢筋应进行复检,钢筋表面应无锈蚀、油迹、机械损伤,对有锈蚀、油迹的钢筋应加以处理后可使用;本工程全部使用的是三级螺纹钢,其检验结果合格后可下料制作。
、钢筋需进行弯勾或弯起加工时,应符合施工规程规要求。
2.5.3、浇灌时应从多点浇灌,振捣密实均匀,以确保砼的气泡及时排出,增强其强度。
2.5.4、搅拌车在卸料前,要求砼在泵车高速运转,确保放料时砼质量均匀,同时在浇灌时以一个坡高循序推进,一次到顶的浇灌法。这样即可减少砼外露面面积,又便于排放大量泌水。有利于提高砼质量和抗裂。
2.5.5、浇灌前根据测温线的布置图合理布置测温点。
f、混凝土出灌温度不低于12℃,入模温度不低于10℃,间歇不超过15min。
g、混凝土表面必须处理平整。不允存在大于0.2mm的缝;
h、混凝土达到设计强度的30℅后应及时回填,自然养护;
I、混凝土测试时,每个基础混凝土至少取四批试件。
(8)砼浇筑前必须清除模板的积水。
四、施工质量措施
1、格按照设计蓝图和混凝土施工规程规、作业指导书施工;
4.2、混凝土机械拌制和运输应格控制搅拌时间不小于180秒和运输时间不超过90分;

风机基础混凝土施工安全、质量、技术交底

风机基础混凝土施工安全、质量、技术交底

中国水电顾问集团贵阳勘测设计研究院岩土工程有限公司永宁风电场土建施工项目部会议纪要院岩土永风会纪字[2014]020号永宁风电场土建施工项目部第五标段专题会议会议纪要时间:2014年7月1日 14:00地点:岩土工程有限公司永宁风电场土建施工项目部会议主持:尹世江参与人员:吴龙生尹世江刘世和尚官青云王东平杨德江杜千余顺峰许和顺王艳军王保军本次C5标段的安全、质量、生产专题会议由项目经理尹世江主持召开。

C5标段现场负责人及钢筋制安班组负责人分别汇报了本工程混凝土浇筑及钢筋制安生产进度情况,存在的问题和计划安排。

吴龙生副院长及项目经理尹世江主任就本工程混凝土施工及钢筋制安等目前状态、生产过程中存在的问题和下步施工计划安排提出了要求。

现将会议的主要内容形成纪要如下:安全会议:1、在混凝土浇筑过程中必须注意车辆运输、道路路况等问题,要将路况等作为浇筑前的一个先决条件考虑;2、现场发电机必须要有配电箱,现场浇筑过程中施工人员必须要穿戴安全帽,绝缘鞋;3、施工现场钢模堆放必须按要求堆放;钢模打油过程中必须注意防火;钢模安装过程中严禁触碰钢筋笼;拆除过程中不得损坏基础;4、混凝土浇筑过程中必须树立安全标识牌,拉安全带,机械设备启用前必须进行检查,传动部分外露必须有保护罩,或做其他防护措施;5、严禁非作业人员进入施工现场;6、现场材料及半成品必须堆放整齐;7、基坑周围危险源必须排查完全,基坑内施工人员必须离开边缘有1米的安全距离;8、现场吊车作业要有专人指挥(安全员),并佩戴明显的安全标识;9、现场值班人员尤其是夜间值班人员,尽量避免与当地村民发生冲突;10、吊车、罐车等车辆必须走场内道路,严禁走施工便道;11、钢筋施工及浇筑前要分别做安全技术交底并将记录内容上报项目部;12、吊罐起;离吊装平台时,必须停止作业;13、砂石料、钢筋人员上下班及商砼运输过程中必须注意道路路况,开车过程中必须慢行,必须对各个班组进行安全交底;14、拌合楼运行安全问题:(1)供电安全;(2)拌合系统现场施工人员施工过程中必须注意安全;(3)拌合系统要有专业的开关机人员;(4)配料斗、传送带及提升斗必须定期进行安全维护;15、钢筋加工:(1)钢筋加工过程中要一机一闸一漏;(2)在施工过程中人员在抬放过程中必须注意周边人员,防止碰伤人;16、习惯性违章:安全帽正确佩戴、基坑边缘防护要到位;17、严禁在施工过程中触碰基础环;质量会议:1、基础环与钢筋之间的保护层厚度必须达到5CM要求;2、场内主线路在未交付之前,浇筑过程中尤其是下雨天或者路面湿滑状态下所过路段,哪个标段有问题,哪个标段必须安放一台挖机保证道路正常运输;3、混凝土浇筑过程中必须保证中间比四周要高;4、外加剂及纤维必须计算好每个风机基础所使用的量,并必须按要求添加,在混凝土浇筑完成后,外加剂及纤维使用完;5、取试块必须要有专人负责;6、收仓时要严格按照设计要求高度进行浇筑,混凝土表面必须清理光滑;7、钢筋及钢筋工程(1)基础钢筋等级为HRB400,严禁非标产品进场。

风机基础土方开挖技术交底

风机基础土方开挖技术交底

基础土石方开挖技术交底记录施工单位:山东世源集团工程名称:莱阳羊郡风电场施工班组:土方施工班组交底时间:2012年 5 月* 日一、工程概况工程特点风机基础结构形式为钢筋砼结构,基础±为相邻自然地面最低点,基础埋深为。

基础形式为基础底平面为圆形,总高度为3000mm,基底下为100mm厚C20素砼垫层,周边宽出底板200mm;基础顶面为直径6000mm的园形,由高度1000mm~2000mm斜坡向顶面圆形;二、编制依据:内莱阳羊郡风电风机基础施工图纸;《建筑工程质量检验评定标准》GB/T50221-1995《建筑地基基础工程施工质量验收规范》GB50202-2002《建筑地基基础设计规范》GB50007-2002《建筑基坑支护技术规范》JGJ120-99三、施工准备:技术准备部署:掌握设计内容及各项技术要求,了解工程量和质量要求,会审图纸并做好记录.勘测施工现场:摸清施工实地情况。

包括:地形、地貌、水文、运输、地质、运输道路、地下理设物、管线、电缆线路以便施工规划和准备提供可靠的资料和依据.设置测量控制网:包括基线和水平基准点,设在不受基础施工影响之处.四、施工顺序及方法现场情况:结合土方开挖实际深度及现场土壤的实际情况,故用小松220型挖掘机挖土,弃土地点为各风机基坑坑边3米处,待机坑回填完后,剩余土用自卸车运到甲方指定弃土点。

挖掘机挖至距基底+300㎜时,采用人工清基机械配合,以免扰动原土层。

五、质量要求及保证措施基坑开挖前要保证放线的准确,上口线根据实际开挖深度,放坡系数(1:0. 5),工作面的留置,一次测准,杜绝返工。

基坑挖方每10平方米,抽查一处标高,底标高偏差控制在0—50㎜范围内,平整度偏差≤20㎜,坡度用坡度尺检验,不应偏陡.夜用施工时,合理安排施工。

施工现场根据需要布设照明设施。

土方开挖须从上向下分层依次进行,随时作成一定的坡度。

六、季节性施工技术措施基坑开挖后要有防洪措施,基坑周围修防洪坝。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4.2、混凝土机械拌制和运输应严格控制搅拌时间不小于180秒和运输时间不超过90分;
4.3、混凝土浇注前应检查模板内是否有杂物和泥土,还应采取防跑漏浆的措施;
4.4、混凝土入模时,采取措施加强模内通风,加速模内热量散发;
4.5、混凝土振捣应均匀快插慢起,在振捣上层时应插入下层深度大于50mm;为防止出现温度裂缝加设三根测温管,分别布置在距顶面5cm,底面5cm和中间偏下一点处;
、模板支撑前垫层应弹好轴线及边线,钢筋应绑扎完成,预埋穿线管完成,基础环吊装完成,接地扁铁安装完成;
、模板组合用螺栓进行固定, 由于基础为圆形基础,挤压模板受力均匀,模板外侧不用进行特殊加固,垂直误差应小于3mm,标高误差控制在3mm;
、模板支撑后,其强度应符合施工要求,牢固稳定,结构的几何尺寸偏差应控制在2—5mm内,模板接缝的缝隙偏差应在0~1mm内;
4.6、在浇筑完毕后,应留有一定时间在进行表面压光;
4.7、混凝土拆模时机要符合混凝土强度要求,拆模不得损毁成台的边角,规定合理的拆模时间;
4.8、混凝土浇筑完成后应采取覆盖、浇水养护,并规定合理的拆模时间,延缓降温时间和速度,避免暴晒,注意保湿;
4.9、混凝土施工每班应及时留有试块,以备检测混凝土质量,按照砼方量应留置4组标养试块,一组同条件试块;
、钢筋的长度偏差不应大于10mm,绑扎钢筋其主筋、副筋间距、排距偏差不大于15mm,箍筋间距偏差不大于10mm,绑扎后不应有松股现象;
、钢筋在混凝土中其保护层应按设计要求设置,其偏差不应大于10mm;
、钢筋加工和绑扎施工中,质检人员现场验收。
4、混凝土
4.1、混凝土水泥等骨料等应进行复检,选用粒径较小的骨料,控制砂石含泥量,并严格按配合比通知单控制水灰比进行拌和,其坍落度保证在160~180mm之间;
、回填应按有关规定要求,由坑内最低部位开始自下而上分层铺筑,每层虚铺土厚度应≤300mm,用小型柴油振动碾压机压实,一般来回碾压3~4遍(需根据现场试验确定)。振动碾压机移动时,做到一碾压半碾。如必须分段填筑,交接处应留出阶形接头,上、下层错缝间距应≥1m,以后继续回填时应分层搭接夯实,使新老回填层接合严密。
4.10、混凝土施工期中质检人员现场抽检,隐蔽基础在达到一定强度后及时进行回填土自然养护;
4.11、合理安排施工程序,控制混凝土在浇筑工程中均匀上升,避免混凝土拌合物堆积高差过大。
4.12、砼浇筑前签发砼浇筑通知单,严格按照配合比进行配料搅拌。
(1)施工按《混凝土结构工程施工质量验收规范》(GB50204-2012)标准执行。
、对于基础底面以下有露出的孤石、漂石应予以清楚至基础底面以下150mm,然后用砂石垫层回填至基础混凝土垫层底。
、开挖完成或基础处理完成后,及时办理验收手续。
3、土方回填
、 回填前作好砼工程隐蔽记录并办理验收签证手续。回填前应清除坑内淤泥和杂物,对原土夯实一遍后,再进行回填。
、回填材料必须符合设计及规范要求,不得混入杂物。
(2)砼浇注前检查所有钢筋、埋管、接地与其它埋件位置准确,标高无误,绑扎与焊接牢固;经质检记录后可浇注砼,按《混凝土结构工程施工质量验收规范》施工。基础砼浇筑到标高后底座环外用高标号砂浆向外流水坡抹光压实,内向排水管流水坡抹光压实,按规程进行养护。
、垫层砼留置标养试块一组。
5、模板施工
、施工时应选用刚度、强度以及表面平整度符合施工规程规范要求的合格模板;本工程在施工前,按照施工图纸设计,购买4mm厚钢板及80×8角钢进行制作,先在制作好的平台上进行放样,放好样按照1500mm为模数进行切割、焊接。底部模板高度为1000mm,顶部模板高度为:1400mm,最后一块模板的尺寸按照放样尺寸剩余部分进行加工。
我公司质量、安全、环境与卫生职业健康管理制度;
二、风机基础施工简介
1、风机定位;
2、土石方工程;
3、模板施工;
4、钢筋施工;
5、混凝土浇筑施工;
三、分项施工措施及技术要求
1、风定位
、严格按照图纸和土方施工规程规范、作业指导书施工;
、根据建设单位、设计单位提供的风机坐标,采用GPS定位仪确定位置;
、坐标、标高尺寸进行核查,坐标、标高误差控制在额定范围内;
、 每层回填碾压后,必须通知试验室取样做试验,试验合格后方可继续上层回填,试验不合格的回填必须返工,直至达到设计及规范要求。
、 严禁雨天进行回填,下雨时应及时排水,不得使回填层浸泡。
4、垫层浇筑
、基础垫层按设计要求为C15素混凝土垫层,其厚度为100mm,基础半径为8m,垫层半径为8.1m。表面大于基础截面积;
、对放线后基槽的几何尺寸进行复查,几何尺寸偏差控制在0—10mm之间,核对画线后基槽轴线,控制轴线偏差在0—5mm之间。
2、土方开挖
、土方开挖采用机械挖土,人工清基。
、标高及宽度、坡度控制。基坑开挖至1.10米
、为防止地面水流入基坑,在开挖线外部做400mm高挡水围堰。
、机械开挖至距基底1.0米时,人工清理基土,避免基底扰动。
风机基础施工技术交底
工程名称:泗洪协合风电场一期工程
单位工程
风机基础及道路
分(部)项工程
风机基础
交底内容
交底内容:
一、编制依据
《混凝土施工及验收规范》(国家行业标准);
《地基与基础施工图纸》;
《施工手册》第四版;
我公司的土建作业指导书《混凝土施工》;
国家及电力公司有关安全施工、操作的规程规范和我公司安全管理制度;
、模板施工完成后应有质检人员当场验收,严格执行三级检验制度,验收合格后报监理及建设单位审批。模板验收完成后签发砼浇筑通知单。
6、钢筋工程
、钢筋应进行复检,钢筋表面应无锈蚀、油迹、机械损伤,对有锈蚀、油迹的钢筋应加以处理后方可使用;本工程全部使用的是三级螺纹钢,其检验结果合格后方可下料制作。
、钢筋需进行弯勾或弯起加工时,应符合施工规程规范要求。
、垫层施工时可直接将素混凝土灌至处理好的基槽上,提前用水准仪在基槽内钉好标高控制桩并挂线找平,抹平后核对标高和表面平整误差;垫层上设置3块预埋钢板,钢板尺寸为:400×400×20mm。
、基础垫层用钢板进行支模板,模板要求支撑牢固,拆装方便。
、垫层素混凝土骨料应进行复检,以确保垫层质量;
、垫层施工应有质检人员当场验收。
