基站铁塔土建技术要点及相关要求资料

合集下载

基站机房土建项目安全操作要求

基站机房土建项目安全操作要求

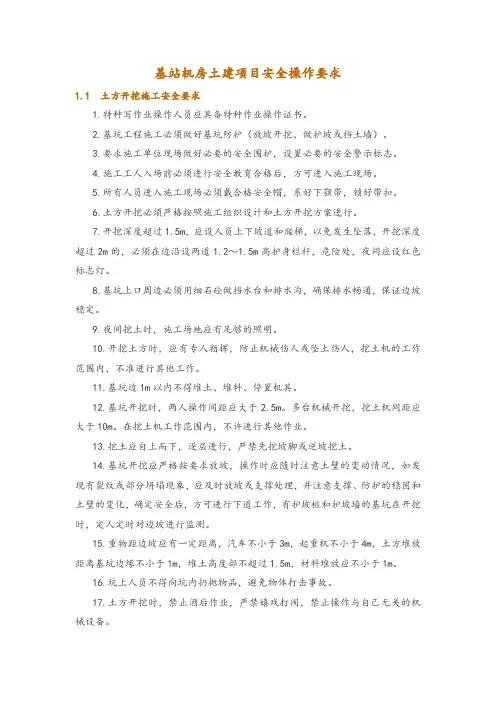

基站机房土建项目安全操作要求1.1 土方开挖施工安全要求1.特种写作业操作人员应具备特种作业操作证书。

2.基坑工程施工必须做好基坑防护(放坡开挖、做护坡或挡土墙)。

3.要求施工单位现场做好必要的安全围护,设置必要的安全警示标志。

4.施工工人入场前必须进行安全教育合格后,方可进入施工现场。

5.所有人员进入施工现场必须戴合格安全帽,系好下颚带,锁好带扣。

6.土方开挖必须严格按照施工组织设计和土方开挖方案进行。

7.开挖深度超过1.5m,应设人员上下坡道和爬梯,以免发生坠落,开挖深度超过2m的,必须在边沿设两道1.2~1.5m高护身栏杆,危险处,夜间应设红色标志灯。

8.基坑上口周边必须用细石砼做挡水台和排水沟,确保排水畅通,保证边坡稳定。

9.夜间挖土时,施工场地应有足够的照明。

10.开挖土方时,应有专人指挥,防止机械伤人或坠土伤人,挖土机的工作范围内,不准进行其他工作。

11.基坑边1m以内不得堆土、堆料、停置机具。

12.基坑开挖时,两人操作间距应大于2.5m。

多台机械开挖,挖土机间距应大于10m。

在挖土机工作范围内,不许进行其他作业。

13.挖土应自上而下,逐层进行,严禁先挖坡脚或逆坡挖土。

14.基坑开挖应严格按要求放坡,操作时应随时注意土壁的变动情况,如发现有裂纹或部分坍塌现象,应及时放坡或支撑处理,并注意支撑、防护的稳固和土壁的变化,确定安全后,方可进行下道工作,有护坡桩和护坡墙的基坑在开挖时,定人定时对边坡进行监测。

15.重物距边坡应有一定距离,汽车不小于3m,起重机不小于4m,土方堆放距离基坑边缘不小于1m,堆土高度部不超过1.5m,材料堆放应不小于1m。

16.坑上人员不得向坑内扔抛物品,避免物体打击事故。

17.土方开挖时,禁止酒后作业,严禁嬉戏打闹,禁止操作与自己无关的机械设备。

1.2 模板制作与安装施工安全要求1.模板安装操作人员应严格按模板工程设计的材质,施工方案和工序进行施工,模板没有固定前不得进行下道工序施工。

铁塔基站建设工程施工的标准、流程和基础知识

铁塔基站建设工程施工的标准、流程和基础知识
铁塔基站建设工程施工的 标准、流程和基础知识
• 铁塔基站建设工程施工的标准 • 铁塔基站建设工程施工的流程 • 铁塔基站建设工程施工的基础知识 • 铁塔基站建设工程施工的注意事项 • 铁塔基站建设工程施工的发展趋势
目录
Part
01
铁塔基站建设工程施工的标准
建设标准
铁塔基站建设应符合国家和行业 的相关标准和规范,如《通信铁 塔标准》和《通信工程建设标准》
施工验收
初步验收
在施工完成后,进行初步验收,检查 各项设施是否符合设计要求,是否能 够正常运行。
竣工验收
在初步验收合格后,进行竣工验收, 对整个工程进行全面的检查和评估, 确保工程符合相关标准和要求。
Part
03
铁塔基站建设工程施工的基础 知识
铁塔基础设计
铁塔基础设计应根据地质勘察资料、气象条件、铁塔类型、施工条件等因素综合考 虑,确保铁塔的安全稳定。
铁塔基础设计应遵循国家相关标准和规范,如《建筑地基基础设计规范》、《钢结 构设计规范》等。
铁塔基础设计应考虑自然灾害的影响,如地震、洪水、风灾等,采取相应的防护措 施。
基站设备安装
基站设备安装应遵循国家和行 业的相关标准和规范,确保设 备的安全和稳定运行。
基站设备安装应合理规划设备 布局,优化设备配置,提高设 备的运行效率。
Part
05
铁塔基站建设工程施工的发展 趋势
智能化施工
自动化设备
利用自动化设备进行施工, 如自动化塔吊、自动化焊接 等,提高施工效率。
智能化监控
通过安装传感器和摄像头, 实时监控施工过程,确保 施工质量和安全。
数据分析与应用
收集施工过程中的数据, 通过数据分析优化施工方 案,提高施工效果。

基站铁塔塔基基础混凝土工程的施工方法和技术措施

基站铁塔塔基基础混凝土工程的施工方法和技术措施

基站铁塔塔基基础混凝土工程的施工方法和技术措施一、人员、机械及相关技术准备混凝土浇筑前编制好《混凝土施工作业指导书》,向全体职工进行技术交底,落实各项责任,并进行思想动员和安全教育等。

在混凝土浇筑前,再一次仔细核对放样轴线及标高的准确性。

认真审定混凝土级配比和隐蔽工程验收,并报监理部审定,并签署混凝土浇筑令,方可向商品混凝土站通知发料。

对钢筋支架及水管检查合格,要保证混凝土浇筑过程中不出现倾斜,位移等现象。

施工机具及电器的准备,要备足施工配电箱,包括动力配电箱及照明配电箱,混凝土振动机要用高频振动机,并要备足棒头和平板振动器。

加强现场协调管理工作,对交通、蓄车点、车辆出入口作出合理安排,加强车辆调度指挥,事先对交警、市容、城管等方面协调好,合理供应节奏,保证浇筑速度按计划进行。

做好试块取样及坍落度测试工作的准备,对试模、坍落度筒等准备,对同条件养护试块的放置位置和数量事先同监理要协商一致。

人员组织。

由于混凝土连续浇筑时间长,备足操作人员及管理人员,分班作业,停人不停机,确保混凝土浇筑的连续性,对振捣手、抹面工均要技术熟练人员上岗,有经验的人员上岗。

同时对后勤供应也要作好充分准备,专人负责。

二、商品混凝土的技术要求1、确保设计要求的混凝土强度,严格选用混凝土的最佳配合比,合理使用掺合料及外加剂,减少水化热,以补偿混凝土的硬化收缩及抗裂缝。

2、中、粗骨料选用,石子粒径10-30mm,级配良好,含泥量控制在1%以内,细骨料选用中、粗砂,含泥量控制在2%以内,砂子细度模量>2.4。

3、掺合料:掺Ⅱ级细粉煤灰及部分超细矿碴粉,以降低水灰比;合理选用砂率,控制混凝土的坍落度,坍落度为16±2cm,缓凝时间为12小时。

4、外加剂建议用复合外加剂。

每立方混凝土水泥用量尽可能控制在300kg以内,严禁使用刚出窑的高热度水泥,要有一定的储存周期。

5、严格控制混凝土的入模温度,缩短运输时间,要求不超过45分钟,混凝土入模温度控制在25Ⅱ以内。

移动基站建设:土建、铁塔工程规范

移动基站建设:土建、铁塔工程规范

江苏邮通建设监理有限公司安徽分公司一、总则1、为规范工程监理质量标准,进一步提高安徽分公司所承接工程的监理质量,根据相关现行规范,结合工程实际情况,汇总出本工程监理验收规范;2、如与本地规范冲突,以本地规范为主;3、分公司将依据本规范对相关专业员工进行考试;4、适用范围:江苏邮通建设监理有限公司安徽分公司5、本规范如有不足之处,根据实际情况进行补充;二、编制依据:1.1《建设工程监理规范》GB 50319—20001.2《建筑工程质量验收统一标准》GB50300—20011.3《建筑地基基础工程施工质量验收规范》GB50202—20021.4《混凝土结构工程施工质量验收规范》GB50204—20021.5《钢结构工程施工质量验收规范》GB50205—20011.6《砌体工程施工质量验收规范》GB50203—20021.7《塔桅钢结构施工及验收规程》CECS 80:961.8《中华人民共和国通信行业标准》YD5011—981.9《移动通信基站防雷与接地设计规范》YD5068—981.10《移动通信钢塔桅工程施工监理暂行规定》YD5133—20051.11《移动通信工程钢塔桅结构验收规范》YD5132—20051.12《通信局(站)防雷与接地工程设计规范》YD5098—20051.13《电信专用房屋工程施工监理规范》YD5073—20051.14《防静电地面施工及验收规范》SJ/T31469-2002(一)桩基础施工监理要点1、桩基工程施工要求1.1桩位的放样允许偏差如下:1.2村基工程的桩位验收,和设计有规定外,应按下述要求进行:1.3打(压)入村(预制混凝土方桩,先张法预应力管桩、钢桩)的桩位偏差必须符合下表之规定。

斜桩倾斜度的偏差不得大于倾斜角正切值的15%(倾斜角是桩的纵向中心线与铅垂线间夹角)。

预制桩(钢桩)桩位的允许偏差1.4工程桩应进行承重力检验。

对于地基基础设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行检验,检验桩数不少于总数的1%,且不应少于3根,当总桩数少于50根时,不应少于2根。

铁塔基础、机房施工技术规范

铁塔基础、机房施工技术规范

铁塔基础、机房施工技术规范第一节基础工程一、土方开挖1、基础部分采用反铲挖掘机开挖土方时,从一侧向另一侧,边挖边退。

基槽采用自然放坡,坡度为1 :0.5(根据现场实际情况进行相应调整)。

为便于施工基槽四周挖出一米宽的工作面。

2、开挖过程中严格控制开挖深度,技术人员跟班作业进行监控,预留10cm人工清理至设计标高。

二、土方回填1、回填土选用现场挖出的土,如现场土量不足则外购粉质粘土。

2、基础内外同时进行分层回填,层层夯实。

每层铺土厚度为250mm,蛙式打夯机夯实。

分层搭接长度不小2m。

压实系数不小于0.94。

三、安全注意事项1、开挖过程中,操作人员上岗前必须检查挖掘机的情况,发现问题及时修理,严禁带病作业。

2、挖掘机工作半径范围内不得进行其他作业。

3、开挖过程中按要求放坡,随时注意土壁变动情况,发现有裂纹或坍塌时及时进行支护或加大坡度并做警示标志。

4、配合挖掘机清槽人员不得在挖掘机回转半径内作业,上下交通用的坑边扶梯须有可靠的防滑措施,并做醒目标记。

5、土方开挖完毕立即报请设计、监理、业主、勘察单位共同验收。

做好验槽记录。

6、如在垫层施工前遇雨雪天气应做好基坑内排水。

四、基础部分基础开挖完毕经相关部门验收后进行基础轴线的标高的复核工作,无误后进行垫层施工,垫层施工完毕后在垫层上弹出轴线位置控制线及独立基础边线,并用红油漆画出柱、墙插筋位置,以确保基础尺寸、插筋位置正确。

垫层、基础模板采用钢模板,支撑系统主楞采用100×100方木和钢管,周边用钢管标直,模板配置数量按整个基础的2/3周转使用,钢筋用与基础同标号砼垫块和钢筋马凳垫好,确保保护层厚度。

浇注砼时严格按规范施工,振捣密实,按规定留置试块。

第二节钢筋工程一、材料管理1、钢筋进场按厂家、牌号、规格分别存放,检查是否与出厂质量证明书相符,发现任何问题不得验收入库,做好进货验收记录。

2、及进取样送检测部门进行钢筋物理力学试验,检验合格后方可进行加工3、本工程抗震等级为二级,钢筋检测实测值应满足:抗拉强度与屈服强度比值不小于1.25;屈服强度与实测值与强度标准值比值不大于1.3。

基站铁塔土建技术要点及相关要求资料42页PPT

基站铁塔土建技术要点及相关要求资料42页PPT

谢谢你的阅读
❖ 知识就是财富 ❖ 丰富你的人生
71、既然我已经踏上这条道路,那么,任何东西都不应妨碍我沿着这条路走下去。——康德 72、家庭成为快乐的种子在外也不致成为障碍物但在旅行之际却是夜间的伴侣。——西塞罗 73、坚持意志伟大的事业需要始终不渝的精神。——伏尔泰 74、路漫漫其修道远,吾将上下而求索。——屈原 75、内外相应,言行相称。——韩非
基站铁塔土建技术要点及相关要求资

21、没有人陪你走一辈子,所以你要 适应孤 独,没 有人会 帮你一 辈子, 所以你 要奋斗 坚强 。 23、要改变命运,首先改变自己。
24、勇气很有理由被当作人类德性之 首,因 为这种 德性保 证了所 有其余 的德性 。--温 斯顿. 丘吉尔 。 25、梯子的梯阶从来不是用来搁脚的 ,它只 是让人 们的脚 放上一 段时间 ,以便 让别一 只脚能 够再往 上登。

中国铁塔通信基站土建基础知识培训

中国铁塔通信基站土建基础知识培训

≥7 0 ≥200
50 垫层
50
50
B0
分布筋 受力筋
50
50
50
50
垫层
B0
受力筋
受力筋 50
三、墙体构造(砖墙的构造) (一)门窗过梁
1、定义:当砖墙中开设门窗洞口时,为了支撑门窗洞口上方局 部范围的砖墙重力,在门窗洞上沿设置横梁,称为门 窗过梁。
2、类型:
砖砌平拱过梁
( 1)砖砌过梁
砖砌弧拱过梁 钢筋砖过梁
( 2)钢筋混凝土过梁
现浇 预制
洞口上方力的传布
砖砌平拱过梁
40~50mm 20~30mm
砖砌弧拱过梁
≯1.2米
可达3~4米
钢筋砖过梁: 在门窗洞口上的砌体中配以钢筋的过梁
240 ≯2米
Φ 6~Φ 8
5~7皮砖内 用M5以上砂 浆砌筑
30
钢筋混凝土过梁
适用于门窗洞口宽度较大或过梁上方承受较大荷载的情况 其特点:整体性好、便于施工
窗主要用做采光、通风和眺望。
二、基础构造
(一)基础与地基
1、基础: 将结构所承受的各种作用传到地基上的结构组成部分称为基础。 基础是通信基站建筑的重要组成部分,它承受建筑物上部结构传
来的全部荷载,并将这些荷载连同自身重量一起传到地基。
2、地基: 为支承基础上的土体或岩体称为地基。
地基不属于建筑物的组成部分,但它对保证建筑物的坚固耐久具有非常重要 的作用。
3、基础与地基的关系:
基础的类型与构造并不完全决定于建筑物上部结构,它与地基土的性质有着 密切关系。具有同样上部结构的建筑物建造在不同的地基上,其基础的形式与 构造可能是完全不同的。因此,地基与基础之间,有着相互影响,相互制约的 密切关系。

铁塔基础及土建机房基础知识(下)

铁塔基础及土建机房基础知识(下)

铁塔基础及土建机房基础知识(下)四、施工的主要注意事项。

工序:放线、材料进场、基坑开挖、绑钢筋、验槽、钢筋笼定位、预埋件的定位、浇筑、抄平、养护、回填、散水。

随工要点:定位控制线、材料检查、验槽、钢筋检查、浇筑检查、震导检查、回填压实、预埋件、养护。

验槽:基坑(埋深、基础底板)尺寸,基础中心距离(跟开)、地基是否均匀,桩基成孔尺寸(桩径、桩深)。

验筋:钢筋质量及规格,钢筋焊接接头、焊接制品的机械性能必须符合钢筋焊接及验收的专门规定。

钢筋绑扎、间距和保护层厚度必须满足设计要求。

浇注前检查:要求在钢筋放置后,浇注前应及时通知监理等有关人员现场检查合格后,方能进行下道工序检查根开尺寸,地脚螺栓位置及方向应符合设计要求。

砼浇筑及养护:按GB 50204-2002 《混凝土结构工程施工质量验收规范》执行。

▪砼浇筑:建议采用商品砼,浇筑时必须按规定振捣密实,并现场见证取样做试块,作为工程资料存档,不得超出浇捣混凝土间隔时限。

▪砼养护:砼浇筑完毕后12小时,待砼终凝后即应开始浇水养护,冬季施工时还应按规定对砼进行覆盖并加热水养护,养护时间不得少于7昼夜,养护期应保持砼表面足够湿润。

砼浇筑完工后,应由建设单位会同施工、铁塔厂和监理进行联合验收,必须取得基础验收的合格资料(跟开、对角线尺寸和水平标高)。

基础支承面、支座和地脚螺栓的偏差应在塔桅工程相关验收规范的允许偏差范围内。

回填:必须分层压实回填,回填材料及压实系数满足设计要求,回填不密实会出现地面散水开裂、空鼓,下沉。

预埋件:塔柱脚底板(法兰)与基础间的空隙,在安装校正后应用微膨胀细石混凝土浇筑密实,确保塔脚的受力模型符合设计要求。

排水:建设场地及周围应有良好的防水及排水措施,避免场地积水浸泡塔基。

特殊注意事项:•基础施工应根据建设单位确定的征地范围,平整场地,根据施工图进行准确的定位放线,并确定±0.000相应的绝对标高(必要时建设方配合向市政规划等部门索要确定),特殊位置应判断铁塔和机房地形摆布位置的安全性和可行性。

基站工程铁塔建设方案

基站工程铁塔建设方案

基站工程铁塔建设方案一、前言随着移动通信技术的不断发展,对于基站工程铁塔建设方案的需求也日益增长。

基站工程铁塔是移动通信系统的重要设施,它起着支撑基站设备和天线、保障信号传输等重要作用。

因此,基站工程铁塔建设方案对于移动通信运营商和铁塔建设公司来说至关重要。

二、基站工程铁塔概述基站工程铁塔是指为支撑各类基站设备和天线而建设的塔型结构。

基站工程铁塔主要用于支撑天线设备、传输设备、电源设备等。

基站工程铁塔建设方案需要考虑到地理环境、气候条件、土地使用规划等因素,以保障铁塔的稳定性和安全性。

三、基站工程铁塔建设方案的目标基站工程铁塔建设方案的目标是为了推动移动通信技术的发展,提升基站工程铁塔的建设和运营效率,降低建设成本,提高运行稳定性和安全性,以满足用户对通信服务的需求。

四、基站工程铁塔建设方案的内容1. 立项阶段(1)需求分析:对基站工程铁塔建设需求进行分析,包括建设场地的选址、铁塔的高度和承载能力的要求等。

(2)可行性研究:对基站工程铁塔建设方案进行可行性研究,评估项目的实施风险并制定应对策略。

(3)编制规划方案:根据需求分析和可行性研究的结果,编制基站工程铁塔建设规划方案,包括建设方案、工程进度、资源调配等。

2. 设计阶段(1)场地勘察:对基站工程铁塔建设场地进行勘察,包括地质地貌、地基荷载、气象条件等,为后续设计提供可靠的数据支持。

(2)结构设计:根据场地勘察的结果和建设需求,进行基站工程铁塔的结构设计,包括铁塔的高度、材料、承载能力等。

(3)电力设计:设计基站工程铁塔的电力供应系统,包括配电线路、变电设备、发电装置等。

3. 施工阶段(1)土地清理:对建设场地进行土地清理,包括植被清理、平整土地等工作。

(2)基础施工:进行基站工程铁塔的基础施工,包括挖土、浇筑混凝土基础等工作。

(3)铁塔安装:进行基站工程铁塔的铁塔安装工作,包括铁塔的组装、安装、调整等。

(4)设备安装:进行基站工程铁塔的设备安装,包括天线、传输设备、电源设备的安装等。

铁塔基站工程关键施工技术工艺和重点难点的解决方案

铁塔基站工程关键施工技术工艺和重点难点的解决方案

铁塔基站工程关键施工技术工艺和重点难点的解决方案一、关键施工技术工艺1、设计概况:本工程桩基为人工挖孔灌注桩,桩径以设计图纸为准,桩身砼强度等级为C30,护壁砼为钢板护壁,厚度以设计为准,如果有钢筋按设计施工。

2、地质状况分析:本工程地质条件较为复杂,施工难度较大(以实际工程分析)3、进度计划3.1施工准备工作:3.2桩孔定位:与施工准备同时进行,根据施工平面图及建设方提供的平面坐标点,用全站仪放出桩位,并砌好预挖灌注桩的护壁井圈。

3.3灌注砼:为了防止桩孔被水长时间浸泡,桩孔完成后尽量当天就下钢筋笼(如果有),当天灌注,考虑特殊情况,下完钢筋笼后3天内灌完所有桩孔。

4、施工方案4.1施工部署4.1.1施工管理目标:①施工部署原则:项目实行目标管理,利用先进技术,精心组织,精心施工,优质、高速、低耗完成本桩基工程。

4.1.2施工准备:①熟悉图纸、会审施工图,领会施工组织设计意图。

提出主要材料、施工机具规格和需用量计划,并逐步落实供货单位及进场时间。

②对业主提供的坐标和水准点进行复核,做好轴线控制桩位和半永久性水准点,作出放线测量报告并及时与建设方会签。

③搭设施工临时设施,敷设现场临时水电供应管线。

④确定设备设置位置,按顺序组织设备就位安装。

4.1.3施工协调:①积极参与包括业主、监理、设计、地质、施工等各方参加的协调会议,及时解决施工过程中出现的问题,确保施工顺利进行。

②服从公安、城管、环卫等政府部门的安排,认真处理好与周边单位的关系,减少外来干扰,把主要精力投入施工,决不能因外界矛盾而影响施工。

③及时协调各班组之间可能出现的矛盾,做到人尽其能、物尽其用。

5、施工工艺5.1.1人工挖孔桩工艺流程图放线、定桩位→挖第一节桩孔土(石)方→支焊第一节钢护壁→在护壁上二次投测标高及桩位十字轴线→安装垂直运输辘轳→第二节挖土(石)方→清理桩四壁焊接下一节钢护壁→挖第三节桩孔土(石)方→重复上述工作,循环作业至设计要求的深度→检查孔底,达到设计要求后进行扩底(如果有)→清底,检查几何尺寸和孔底地质情况→封底→验筋(如果有)、吊放钢筋笼→浇注混凝土→预埋→验桩→行下一道工序。

铁塔基础施工控制点及控制点技术质量要求

铁塔基础施工控制点及控制点技术质量要求

一:铁塔基础和机房施工铁塔基础施工控制点及控制点技术质量要求 铁塔基础放线、定位 监理验线 尺寸及位置符合设计要求和安全要求基础开挖 监理验槽 尺寸及深度符合设计要求和满足地基承载力要求钢筋绑扎 监理验筋及模板模板规格、尺寸符合图纸设计 钢筋必须有材质实验报告、出厂合格证、钢筋直径、数量符合图纸设计、绑扎规范、正确预埋地脚螺栓 定位准确,允许偏差值符合图纸设计监理复核 地网施工 监理目测、尺量、地阻仪测量地网结构、位置、埋深、材质与焊接、接地阻值必须符合图纸设计要求小于5欧姆 砼浇注 监理随工、检查 材质报告(水泥、砂、石、砼配合比)配合比计量准确浇注砼程序正确,浇注时预留试块基础养护 监理推算出铁塔安装时间基础初验 甲方、乙方、监理方三方联合验收铁塔安装 塔件进场前向监理报验 称重、检查铁塔厂生产资质、材质实验报告、产品合格证,施工人员必须具有登高证,铁塔构件加工质量及规格尺寸数量符合规范规定和图纸设计安装过程进行随工、目测构件堆放、运输、吊装、主要构件连接铁塔垂直偏差进行检查 整理竣工资料 甲方、乙方、监理方三方联合验收铁塔初验 监理审核竣工资料基础、铁塔终验 甲方、乙方、监理方三方联合验收通信基站施工工序a通信铁塔基础施工一般工序定位、测量放线——基坑开挖——垫层浇砼———钢筋绑扎——地脚螺栓定位——砼浇灌——接地网布放——回填——养护b 基站机房施工一般工序定位放线——基槽开挖——三七灰土垫层——砖基础——地圈梁——砖墙砌筑——板梁圈梁——预应力空心板安装或现浇顶——层面SBS防水基层——内墙粉刷、外墙粉刷或面砖——室内地面垫层——地板砖——SBS防水层——内墙涂料c 基站围墙施工一般工序定位放线——基槽开挖——三七灰土垫层——砖砌墙基础——柱基础——防潮层——砌墙——打顶关键控制点(必须有监理在场进行测量并记录):铁塔基础建设施工过程中,关键环节(基槽、钢筋笼、桩基,桩等)必须建设方、施工方、监理方三方确认认可,签订检查记录表后,方可进行下一步施工,施工单位在拿到图纸三天内必须进场开工,并根据塔型领取地锚件,在十五个日历天,塔基础、机房必须完工。

铁塔公司新建基站机房技术要求

铁塔公司新建基站机房技术要求

中国铁塔股份有限公司Q/ZTT 1006-2014新建基站机房技术要求版本:V(试行)2015-01-06发布2015-01-07实施中国铁塔股份有限公司发布前言本技术指导意见依据相关国家标准和行业标准,结合中国铁塔股份有限公司建设实际情况,提出了中国铁塔股份有限公司在新建基站机房建设上的技术要求,为中国铁塔股份有限公司基站机房建设提供技术依据。

本技术指导意见主要对新建基站机房设计、标准机房方案选型做出规定和要求。

本技术指导意见由中国铁塔股份有限公司负责解释、监督执行。

本技术指导意见起草单位:中国铁塔股份有限公司、中国移动通信集团设计院有限公司目录1总则........................................................................... 2术语........................................................................... 3基本技术要求 ................................................................... 4基站机房技术要求 ...............................................................土建机房 ....................................................................彩钢板机房、一体化(集装箱)机房...............................................油机房 ...................................................................... 5标准机房方案 ...................................................................适用范围 ....................................................................标准化机房选择 .............................................................. 6非标准机房 ..................................................................... 附录A 推荐标准技术方案平面图 ......................................................5米×4米土建机房布局示意图......................................................5米×3米土建机房布局示意图......................................................米×米彩钢板机房布局示意图.......................................................米×米彩钢板机房布局示意图.......................................................米×米一体化(集装箱)机房布局示意图...............................................米×米一体化(集装箱)机房布局示意图............................................... 附录B GB3096-2008《城市区域环境噪声标准》主要部分..................................噪音类别.........................................................................适应区域.........................................................................夜间突发.........................................................................区域时间.........................................................................1总则1.0.1为了使中国铁塔股份有限公司机房建设做到多用户共享、安全、适用、经济、节能,制定本技术指导意见。

基站铁塔土建技术要点与相关要求

基站铁塔土建技术要点与相关要求
2、分布广,位置偏僻,工程环节多,地质条件差异大,协调头 绪多,管理难度大。
3、建设周期长,室外作业,受气候影响。 4、投资大,地点固定,施工操作面窄。
二、 铁塔站施工流程
1、定点放线(第1天) 2、土方开挖(第1天) 3、钎探、验槽(第2天) 4、铁塔基础钢筋绑扎、验筋(第6天) 5、铁塔基础混凝土浇注、拆模、验收、回填土(第10天) 6、机房基础基底夯实、浇素混凝土(第11天) 7、墙体砌筑至基础圈梁底、混凝土圈梁浇注(第13天) 8、墙体砌筑及立柱混凝土浇注(第21天) 9、浇屋面板(支模板、钢筋、浇屋面混凝土) (第24天) 10、屋面保温、防水层(第30天) 11、室内外地面、台阶、散水(第32天) 12、内外墙抹灰(第27天) 13、安装防盗门(第33天) 14、灯具、开关、插座安装(第33天) 15、铁塔安装、地脚螺栓包封(第30天) 16.竣工验收(第35天) (红绿体字为关键程序,监理必须在现场确认,后缀为正常施工天数)。
宽尺寸,钢筋间距20,如设计7.2m,则应该有37根钢筋) (6)如验槽中发现地槽有异常情况,必须及时通知地质勘探部门出具补充
报告,由设计院变更设计。(应有条不紊,严防忙中出错,必须做好记 录,可以安排由监理公司对应协调勘察、设计、施工单位)
三、 铁塔站施工各阶段管理要点
三、 铁塔站施工各阶段管理要点
三、 铁塔站施工各阶段管理要点
三、 铁塔站施工各阶段管理要点
三、 铁塔站施工各阶段管理要点
三、 铁塔站施工各阶段管理要点
三、 铁塔站施工各阶段管理要点
三、 铁塔站施工各阶段管理要点
4、混凝土及浇筑 (1)使用商品混凝土是控制质量的最有效、最省心的方式!查看商混供货
送料单,写明基站名称。因质量控制困难,原则上不允许现场搅拌!在 谈点过程中就要确保所选站址可满足泵车或拖车进出及吊车操作。

塔基站工程施工

塔基站工程施工

塔基站工程施工通信基站是现代社会信息传输的重要载体,而塔基站作为通信基站的基础设施,起着支撑和保障通信网络稳定运行的重要作用。

本文将以一座塔基站的施工为例,详细介绍塔基站工程施工的过程、流程以及相关技术要点。

一、塔基站施工前准备1. 方案设计:在进行施工前,需要根据工程要求制定详细的方案设计,包括塔基站的布局、结构设计、材料选型等内容。

设计方案要符合相关规范要求,保证塔基站的稳定性和安全性。

2. 场地勘察:施工前需要对塔基站选址的场地进行勘察,包括地质、地貌、周边环境等方面的调查,以确保选址的合理性和施工的顺利进行。

3. 材料准备:根据方案设计的要求,准备所需的施工材料,包括钢结构、混凝土、电缆、设备等。

4. 施工人员培训:确保施工人员具备相关资质和技能,进行必要的培训和指导,保证施工质量和安全。

二、塔基站施工流程1. 地基基础施工:首先进行地基基础的施工,包括打桩、浇筑基础底板等操作,确保塔基站的稳定性和承载能力。

2. 钢结构搭建:根据设计方案,进行钢结构的搭建和安装,包括塔身、平台等部分,需严格按照设计要求进行操作,保证结构的牢固和稳定。

3. 电力设备安装:完成钢结构后,进行电力设备的安装,包括配电箱、输电线路等,确保通信设备正常运行。

4. 通信设备安装:最后进行通信设备的安装和调试,包括天线、收发设备等,保证通信信号的顺畅传输。

5. 验收交付:完成施工后,进行验收检测,确保塔基站各项工程符合相关规范要求,完成交付手续。

三、塔基站施工相关技术要点1. 安全防护:在施工过程中,要确保施工现场的安全防护措施到位,包括围栏、安全带等设施,避免发生意外事故。

2. 质量控制:严格控制施工质量,保证材料符合质量标准,操作符合规范要求,确保塔基站工程的稳定性和安全性。

3. 进度管理:合理安排施工进度,确保施工计划按时完成,避免影响通信设备的正常使用。

四、结语塔基站工程施工是一个复杂而重要的工程,需要严格按照设计要求进行施工,保证塔基站的稳定性和安全性。

(整理)铁塔基础施工控制点及控制点技术质量要求

(整理)铁塔基础施工控制点及控制点技术质量要求

一:铁塔基础和机房施工铁塔基础施工控制点及控制点技术质量要求通信基站施工工序a通信铁塔基础施工一般工序定位、测量放线——基坑开挖——垫层浇砼———钢筋绑扎——地脚螺栓定位——砼浇灌——接地网布放——回填——养护b 基站机房施工一般工序定位放线——基槽开挖——三七灰土垫层——砖基础——地圈梁——砖墙砌筑——板梁圈梁——预应力空心板安装或现浇顶——层面SBS防水基层——内墙粉刷、外墙粉刷或面砖——室内地面垫层——地板砖——SBS防水层——内墙涂料c 基站围墙施工一般工序定位放线——基槽开挖——三七灰土垫层——砖砌墙基础——柱基础——防潮层——砌墙——打顶关键控制点(必须有监理在场进行测量并记录):铁塔基础建设施工过程中,关键环节(基槽、钢筋笼、桩基,桩等)必须建设方、施工方、监理方三方确认认可,签订检查记录表后,方可进行下一步施工,施工单位在拿到图纸三天内必须进场开工,并根据塔型领取地锚件,在十五个日历天,塔基础、机房必须完工。

1、基础施工应根据设计图纸的要求进行,对原材料、半成品和成品的质量要求及试验方法,凡本规范有规定者,应按照执行,凡本规范无规定,应按照国家行业现行有关标准、规范的规定执行。

2、基础各部分工程的施工,应在前一部分工程检查合格后进行。

3、基础施工时的安全技术、劳动保护、防火措施等必须符合有关的专门规定。

4、技术要求4.1 当设计图纸对施工过程中所用的原材料无明确规定时,按下列要求选择购买。

A、水泥采用出厂日期不超过三个月的32.5R硅酸盐水泥。

B、混凝土所采用的石子宜选择1-3cm卵石或碎石,砂宜选择粗质河砂,拌制混凝土用水宜采用饮用水,严禁使用海水,盐水。

C、骨架钢筋应符合相应验收标准。

4.2 钢筋加工的形状、尺寸必须符合设计要求,钢筋的表面应洁净、无损伤,油渍、漆污和铁锈等应在使用前清干净。

4.3 钢筋的弯钩和弯折应符合下列规定:A、箍筋弯钩135度弯钩长度宜大于钢筋直径的10倍。

基站土建建筑和铁塔设计、施工规范要求

基站土建建筑和铁塔设计、施工规范要求
• (4)连系梁钢筋
• 混凝土除垫层为C10(或C15)外,其余均为C25(具体见 设计文件)
• 连梁主筋的混凝土保护层厚度为30mm~35mm,具体见设 计文件
• 2.2.2混凝土工程
• (1)混凝土浇筑
• 铁塔基础砼标号应≥C25,砼保护层厚度为50mm,钢筋锚固 长度为40d,具体见设计文件
筋与纵向钢筋交接处应焊牢,且每隔2000mm设置一道Ø16加强 筋。成品笼钢筋偏差应符合设计要求 • (2)独立基础钢筋 • 绑扎方法、钢筋数量及间距符合施工规范要求及图纸设计(具体 见设计文件)
• (3)片筏基础钢筋
• 绑扎方法、钢筋数量及间距符合施工规范要求及图纸设计 (具体见设计文件)
• 独立柱砼保护层厚度为40mm,具体见设计文件
• 1.6砂浆 • 搅拌用水达到饮用水或无
害地下或地表水标准 • 拌制砂浆根据实验配合比
确定各种材料用量,拌制 时间不少于2分钟 • 砂浆随拌随用,一次拌制 要求4小时内使用完,高 温施工时要求2小时内使 用完
• 1.7乳胶漆 • 围墙及机房内外一级品乳
胶漆 • 根据设计要求的具体部位,
使用白色乳胶漆和青灰色 乳胶漆 • 施工时环境温度保持在 +5℃以上
• ห้องสมุดไป่ตู้查水泥的准用证和出厂合格 证,核对其品种、标号、包装 和出厂日期。使用前对所有水 泥进行复验
• 严禁使用出厂时间超过3个月 的水泥
• 集中存放地点应干燥,有防水 和防雨措施
• 严禁使用含氯化物的水泥,不 同品牌水泥不得混合使用
• 1.2骨料 • 含泥量不大于3%
• 1.2.1细骨料:中砂 • 选用粒径为
• 第一次浇筑在验槽合格后两天内进行,浇筑前安装钢筋笼,钢 筋笼安装高度及水平位置应正确,底部应有垫块垫起

铁塔基站工程关键施工技术工艺和重点难点的解决方案

铁塔基站工程关键施工技术工艺和重点难点的解决方案

铁塔基站工程关键施工技术工艺和重点难点的解决方案一、关键施工技术工艺1、设计概况:本工程桩基为人工挖孔灌注桩,桩径以设计图纸为准,桩身砼强度等级为C30,护壁砼为钢板护壁,厚度以设计为准,如果有钢筋按设计施工。

2、地质状况分析:本工程地质条件较为复杂,施工难度较大(以实际工程分析)3、进度计划3.1施工准备工作:3.2桩孔定位:与施工准备同时进行,根据施工平面图及建设方提供的平面坐标点,用全站仪放出桩位,并砌好预挖灌注桩的护壁井圈。

3.3灌注砼:为了防止桩孔被水长时间浸泡,桩孔完成后尽量当天就下钢筋笼(如果有),当天灌注,考虑特殊情况,下完钢筋笼后3天内灌完所有桩孔。

4、施工方案4.1施工部署4.1.1施工管理目标:①施工部署原则:项目实行目标管理,利用先进技术,精心组织,精心施工,优质、高速、低耗完成本桩基工程。

4.1.2施工准备:①熟悉图纸、会审施工图,领会施工组织设计意图。

提出主要材料、施工机具规格和需用量计划,并逐步落实供货单位及进场时间。

②对业主提供的坐标和水准点进行复核,做好轴线控制桩位和半永久性水准点,作出放线测量报告并及时与建设方会签。

③搭设施工临时设施,敷设现场临时水电供应管线。

④确定设备设置位置,按顺序组织设备就位安装。

4.1.3施工协调:①积极参与包括业主、监理、设计、地质、施工等各方参加的协调会议,及时解决施工过程中出现的问题,确保施工顺利进行。

②服从公安、城管、环卫等政府部门的安排,认真处理好与周边单位的关系,减少外来干扰,把主要精力投入施工,决不能因外界矛盾而影响施工。

③及时协调各班组之间可能出现的矛盾,做到人尽其能、物尽其用。

5、施工工艺5.1.1人工挖孔桩工艺流程图放线、定桩位→挖第一节桩孔土(石)方→支焊第一节钢护壁→在护壁上二次投测标高及桩位十字轴线→安装垂直运输辘轳→第二节挖土(石)方→清理桩四壁焊接下一节钢护壁→挖第三节桩孔土(石)方→重复上述工作,循环作业至设计要求的深度→检查孔底,达到设计要求后进行扩底(如果有)→清底,检查几何尺寸和孔底地质情况→封底→验筋(如果有)、吊放钢筋笼→浇注混凝土→预埋→验桩→行下一道工序。

基站铁塔与结构承重专业勘察技术要求

基站铁塔与结构承重专业勘察技术要求

基站铁塔与结构承重专业勘察技术要求一、基站铁塔建设及设计要求1.铁塔选址选型要求2.铁塔设计要求3.铁塔与基础施工要求二、楼顶拉线塔、三杆塔、增高架及抱杆的查勘与设计1. 楼顶三杆塔、拉线塔或增高架2.屋顶抱杆及美化天线三、楼顶屋面彩钢板机房建设技术要求四、租赁基站选址时的房屋建筑结构技术要求五、判断与核算机房承重能力的一般方法六、通信基站机房结构改造的一般方法七、基站铁塔工程实例照片八、警示事故案例图片九、基站土建铁塔勘察记录参考表一、基站铁塔建设及设计要求1.铁塔选址选型要求1.1新建铁塔的站址应首先进行工艺查勘,取得现场环境条件等第一手资料。

1.2 基站工艺勘察后应由无线专业提出配套土建支撑设计技术要求,明确提出具体站点要求的天线高度、层数,以及天线规格尺寸、数量等。

1.3铁塔选型根据不同的场地环境、地质条件及工艺使用要求,从实际出发,权衡利弊,全面考虑,综合分析,合理确定适宜的塔型方案。

1.4铁塔选型时应了解各类型通信铁塔的优缺点、站地尺寸、适用范围、大概经济指标等。

需最小建设场地面积尺寸一般为:角钢塔根开尺寸为高度的1/5~1/8,塔下机房为11米x11米塔旁机房为三杆塔(40米塔)单管塔(塔旁机房,单家)为9米x12米,一体化单管塔为7米x9米或8米x8米单管塔(两家共建)为12米x12米单管塔(三家共建)为12米x15米1.5 确定铁塔站址及类型时,不但要考虑地面以上场地尺寸,还要考虑铁塔本身基础尺寸及相临建筑物地面以下可能的基础尺寸等因素影响。

与四周房屋距离应大于4米,以保证原建筑的安全,便于施工。

1.6确定铁塔站址时,还需要考虑站址周围铁塔的运输道路以及安装环境条件是否满足建设要求,与周围设施的安全距离要求等。

例如:⑴、站址与高速公路、铁路、轨道交通原则上相距应大于塔高的1.5倍,若条件限制,则须征得相关部门同意。

⑵、基站在机场附近时,塔的高度及位置应符合机场航空管理净空高度等要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

三、 铁塔站施工各阶段管理要点
三、 铁塔站施工各阶段管理要点
三、 铁塔站施工各阶段管理要点
三、 铁塔站施工各阶段管理要点
5、回填土

(1)基底无垃圾杂物,无积水,余土外运要彻底,
(2)机械夯每步25cm,人力夯每步20cm,每层15cm,无漏夯现象, (3)此阶段非常重要,一旦疏忽极易造成不均匀沉降,表现为:机房 或围墙墙体开裂。 (4)塔基回填的经验时间: 夏季浇注后第3天, 冬季约1周。
三、 铁要点
2、土方开挖及验槽

(1)基槽开挖距离基地10cm时改人工清理,如超挖不允许回填找平。 (2)基槽如被雨水浸软,需清理基底至原状土。
(3)用水准仪重点控制机房与室外地坪之间的高差。
(4)钎探地下是否有孔洞、墓穴。 (5)基坑长宽高尺寸要足够。(现场可通过清点下排钢筋数量得知基坑 长宽尺寸,钢筋间距20cm,如设计7.2m,则应该有37根钢筋) (6)如验槽中发现地槽有异常情况,必须及时通知地质勘探部门出具补 充报告,由设计院变更设计。(应有条不紊,严防忙中出错,必须做好 记录,可以安排由监理公司对应协调勘察、设计、施工单位)
三、 铁塔站施工各阶段管理要点
三、 铁塔站施工各阶段管理要点
三、 铁塔站施工各阶段管理要点
三、 铁塔站施工各阶段管理要点
三、 铁塔站施工各阶段管理要点
三、 铁塔站施工各阶段管理要点
4、混凝土及浇筑 (1)使用商品混凝土是控制质量的最有效、最省心的方式!查看商混供 货送料单,写明基站名称。因质量控制困难,原则上不允许现场搅拌! 在谈点过程中就要确保所选站址可满足泵车或拖车进出及吊车操作。 ( 2 )振捣及时,使用插入式振捣器移动间距 40cm,振捣器距模板 10cm, 尽量避免碰撞钢筋,模板、预埋件。振捣上一层时应插入下层5cm,以消 除两层间的接缝。振捣时间:振捣器周围不再起泡。混凝土出厂内部有 大量空隙,必须通过振动将起泡驱出,否则影响强度。 (3)在初凝时间内浇筑,混凝土自泵管下落的自由倾落高度不得超过2m, 浇筑高度如超过2m时用溜管等。超过2m自落时混凝土会产生离析,离析 后的混凝土严重影响强度。 (4)做好浇筑前准备,不具备条件不能开工。(人员到位,振捣棒至少 4根,冬季施工保温草帘塑料薄膜备好,照明,混凝土及时供货等) (5)二次浇筑前,原混凝土面凿毛,浇高标号砂浆,处理好施工缝。 (6)每个铁塔混凝土浇注过程中留试块,1组共3块,试压后作为安装铁 塔依据,及质量依据,与供货单、浇注记录等归入竣工资料。 以上均围绕保证混凝土质量而采取的措施,务必执行。
基站铁塔土建技术要点 及相关要求
网络建设部 2010年2月24日
前言
铁塔站工程是通信工程中重要配套部分,铁塔站 尽快投入使用能迅速提升网络质量,在竞争中占据主 动,而土建工程质量更关系到公司形象和周围群众的 生命财产安全,没有质量的进度等于零,网建部将把 2010年作为“铁塔站工程质量年”对铁塔站施工进 行严格管理,各区(市)分公司务必高度重视此项工 作。 目前,工程的属地化管理对区(市)分公司也提 出了更高的要求,在组织管理和监督现场监理、施工 单位工作的同时,区(市)分公司建设维护部门须掌 握基本土建知识,现根据以往经验汇总交流如下。
二、 铁塔站施工流程
1、定点放线(第1天) 2、土方开挖(第1天) 3、钎探、验槽(第2天) 4、铁塔基础钢筋绑扎、验筋(第6天) 5、铁塔基础混凝土浇注、拆模、验收、回填土(第10天) 6、机房基础基底夯实、浇素混凝土(第11天) 7、墙体砌筑至基础圈梁底、混凝土圈梁浇注(第13天) 8、墙体砌筑及立柱混凝土浇注(第21天) 9、浇屋面板(支模板、钢筋、浇屋面混凝土) (第24天) 10、屋面保温、防水层(第30天) 11、室内外地面、台阶、散水(第32天) 12、内外墙抹灰(第27天) 13、安装防盗门(第33天) 14、灯具、开关、插座安装(第33天) 15、铁塔安装、地脚螺栓包封(第30天) 16.竣工验收(第35天) (红绿体字为关键程序,监理必须在现场确认,后缀为正常施工天数)。
铁塔站特点

铁塔站施工流程
铁塔施工各阶段管理要点 本期铁塔站设计修改内容

3
一、 铁塔站特点:

1、质量要求高,专业性强,安全责任重。
质量问题即安全问题!

2、分布广,位置偏僻,工程环节多,地质条件差异大,协调 头绪多,管理难度大。 3、建设周期长,室外作业,受气候影响。 4、投资大,地点固定,施工操作面窄。

三、 铁塔站施工各阶段管理要点
三、 铁塔站施工各阶段管理要点




3、钢筋、模板 (1)对照图纸检查钢筋的规格、直径、长度、数量、位置。(我公司要 求用济钢、莱钢、青钢产品,螺纹钢上有钢厂及直径标记,施工单位应 提供供应商资格证书,钢筋出厂质量证明书、试验报告。 ) (2)预埋件尺寸、安装位置符合设计要求,并可靠固定。(非常重要) (3)检查钢筋保护层厚度为2-3cm,下部有垫块。同层面钢筋焊接不得 超过50% (4)本期接地扁铁包括机房的全部由铁塔预埋件厂家提供。 (5)模板几何尺寸满足图纸要求,支撑可靠。 (6)预埋螺栓上部螺纹部分用塑料纸保护,防止浇注砼时污染上端。 (7)箍筋和架立筋是经常被忽视的部分,应检查数量。 (8)模板拼缝严密,固定牢固,否则漏浆,跑模,影响混凝土质量。

三、 铁塔站施工各阶段管理要点




1、定点放线 根据市邮电院设计图纸总平面布置进行定位,定位原则为: ⑴基站位置宜于商混车通行,电源、传输易接入,基础尽可能远离河道、 洼地,预防不均匀沉降及增加基础加固成本。 ⑵基站院内完工后须高于周边自然平20㎝以上,以防止地表水倒灌。 ⑶院墙大门位置应设在离交通道路最近的方向,便于使用维护。 ⑷基站选址要远离高压线杆路,符合当地规划、航空限高等要求,以免造 成搬迁。 (5)定位装置牢固可靠。 (6)机房空调间首选朝向东,其次朝向北。 (7)防止施工单位为方便施工随意改动塔基位置。 (8)开工前,现场水电路尽可能具备条件。
相关文档
最新文档
