公路工程路面施工指南【底基层、基层、水泥混凝土路面、沥青混凝土路面】
沥青混凝土路面施工方法

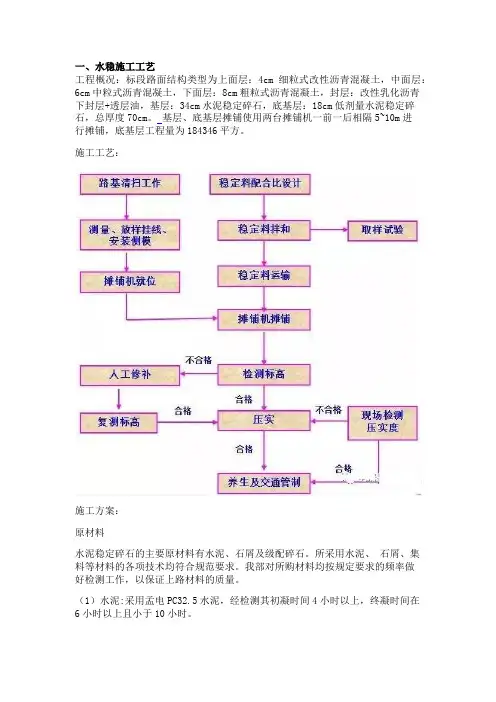

一、水稳施工工艺工程概况:标段路面结构类型为上面层:4cm细粒式改性沥青混凝土,中面层:6cm中粒式沥青混凝土,下面层:8cm粗粒式沥青混凝土,封层:改性乳化沥青下封层+透层油,基层:34cm水泥稳定碎石,底基层:18cm低剂量水泥稳定碎石,总厚度70cm。
基层、底基层摊铺使用两台摊铺机一前一后相隔5~10m进行摊铺,底基层工程量为184346平方。
施工工艺:施工方案:原材料水泥稳定碎石的主要原材料有水泥、石屑及级配碎石。
所采用水泥、石屑、集料等材料的各项技术均符合规范要求。
我部对所购材料均按规定要求的频率做好检测工作,以保证上路材料的质量。
(1)水泥:采用孟电PC32.5水泥,经检测其初凝时间4小时以上,终凝时间在6小时以上且小于10小时。
(2)碎石:底基层碎石采用最大粒径未超过37.5mm;(3)水:水稳混合料拌和使用井水。
混合料配合比设计(1)取工地实际使用的碎石,按颗粒组成计算,确定各种碎石的组成比例(16~31.5)mm碎石为23%、(10~20)mm碎石为29%、(5~10)mm碎石为25%、石屑为23%。
(2)水泥试配剂量水泥剂量以水泥质量占全部粗细集料干质量的百分比表示,即水泥剂量=水泥质量/干集料质量,本次水泥稳定底基层配合比水泥掺入量为3%。
(3)根据所选用的水泥剂量制备混合料,进行振动压实试验,确定其混合料的最佳含水量为3.6%和最大干(压实)密度为2.435g/cm3。
(4)按最佳含水量和计算得到的干密度制备试件(采用振动成型法)。
试件在标准养护条件下保湿养生6d,浸水24h后,按现行《公路工程无机结合料稳定材料试验规程》进行无侧限抗压强度试验。
(5)实际采用的水泥剂量和含水量应比室内试验确定的略有增加,水泥剂量略增加0.2%~0.5%,含水量略增加0.5%~1.0%。
(6)延迟时间测定在完成水泥稳定碎石底基层配合比试验后,还应进行水泥稳定碎石延迟时间(从加水拌和到试件成型的间隔时间)对水泥稳定碎石性能影响试验。

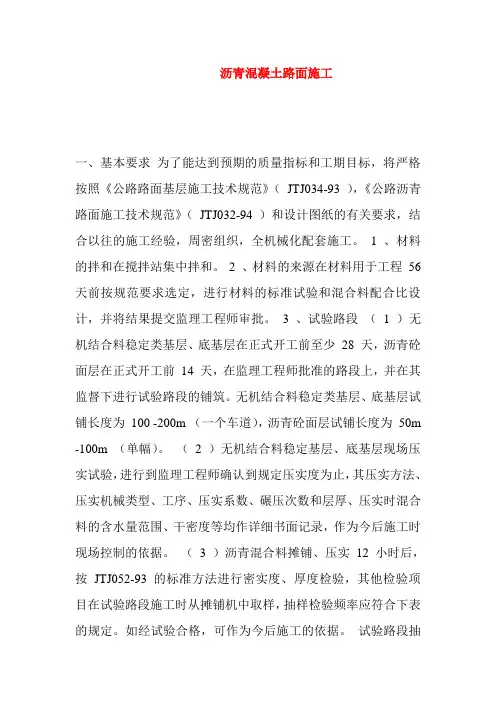

沥青混凝土路面施工
沥青混凝土路面施工一、基本要求为了能达到预期的质量指标和工期目标,将严格按照《公路路面基层施工技术规范》(JTJ034-93 ),《公路沥青路面施工技术规范》(JTJ032-94 )和设计图纸的有关要求,结合以往的施工经验,周密组织,全机械化配套施工。
1 、材料的拌和在搅拌站集中拌和。
2 、材料的来源在材料用于工程56 天前按规范要求选定,进行材料的标准试验和混合料配合比设计,并将结果提交监理工程师审批。
3 、试验路段( 1 )无机结合料稳定类基层、底基层在正式开工前至少28 天,沥青砼面层在正式开工前14 天,在监理工程师批准的路段上,并在其监督下进行试验路段的铺筑。
无机结合料稳定类基层、底基层试铺长度为100 -200m (一个车道),沥青砼面层试铺长度为50m -100m (单幅)。
(2 )无机结合料稳定基层、底基层现场压实试验,进行到监理工程师确认到规定压实度为止,其压实方法、压实机械类型、工序、压实系数、碾压次数和层厚、压实时混合料的含水量范围、干密度等均作详细书面记录,作为今后施工时现场控制的依据。
(3 )沥青混合料摊铺、压实12 小时后,按JTJ052-93 的标准方法进行密实度、厚度检验,其他检验项目在试验路段施工时从摊铺机中取样,抽样检验频率应符合下表的规定。
如经试验合格,可作为今后施工的依据。
试验路段抽样检验项目和频度检验项目最少频率厚度、密实度每种混合料取6 次沥青含量、矿料级配每种混合料取样1 次稳定度、流值、空隙率、饱和度、容重每种混合料取样 1 次 4 、雨季施工(1 )集中力量,分段铺筑,在雨前碾压坚实。
(2 )随时疏通边沟,保证排水良好,并做好施工现场的防风雨的措施。
( 3 )在垫层或基层施工前,路基面始终保持合格状态。
雨季期间,禁止路基或垫层通行车辆。
5 、路面排水施工现场配备良好的排水设施以便及时排除路表水,路表水排除时避免损坏路基或其他结构物。
二、施工方法(一)底基层施工采用集中厂拌,机械摊铺的方法施工。
JTG F40-2004公路沥青路面施工技术规范
1 总则1.0.1为贯彻“精心施工,质量第一”的方针,保证沥青路面的施工质量,特制定本规范。
1.0.2 本规范适用于各等级新建和改建公路的沥青路面工程。
1.0.3沥青路面施工必须符合国家环境和生态保护的规定。
1.0.4沥青路面施工必须有施工组织设计,并保证合理的施工工期。
沥青路面不得在气温低于10℃(高速公路和一级公路)或5℃(其他等级公路),以及雨天、路面潮湿的情况下施工。
1.0.5沥青面层宜连续施工,避免与可能污染沥青层的其他工序交叉干扰,以杜绝施工和运输污染。
1.0.6 沥青路面建设应满足公路交通条件及工程所在地的气候条件的需要,气候分区按附录A的分区执行。
1.0.7 沥青路面施工应有良好的劳动保护,确保安全。
沥青拌和厂应具备防火设施,配制和使用液体石油沥青的全过程严禁烟火。
使用煤沥青时应采取措施防止工作人员吸入煤沥青或避免皮肤直接接触煤沥青造成身体伤害。
1.0.8沥青路面试验检测的实验室应通过认证,取得相应的资质,试验人员持证上岗,仪器设备必须检定合格。
1.0.9沥青路面工程应积极采用经试验和实践证明有效的新技术、新材料、新工艺。
1.0.10沥青路面施工除应符合本规范外,尚应符合国家颁布的现行有关标准、规范的规定。
特殊地质条件和地区的沥青路面工程,可根据实际情况,制订补充规定。
各省、市、自治区或工程建设单位可根据具体情况,制订相应的技术指南,但技术要求不宜低于本规范的规定。
2 术语、符号、代号2.1术语2.1.1沥青结合料 asphalt binder,asphalt cement在沥青混合料中起胶结作用的沥青类材料(含添加的外掺剂、改性剂等)的总称。
2.1.2乳化沥青emulsified bitumen(英), asphalt emulsion,emulsified asphalt(美)石油沥青与水在乳化剂、稳定剂等的作用下经乳化加工制得的均匀的沥青产品,也称沥青乳液。
2.1.3液体沥青 liquid bitumen(英), cutback asphalt(美)用汽油、煤油、柴油等溶剂将石油沥青稀释而成的沥青产品,也称轻制沥青或稀释沥青。
路面施工方法
路面施工方法
路面施工是道路建设中至关重要的一环,其质量直接关系到道路的使用寿命和行车安全。
因此,选择合适的施工方法对于路面的质量至关重要。
下面将介绍几种常见的路面施工方法。
首先,我们来谈谈沥青混凝土路面的施工方法。
沥青混凝土路面是目前应用最为广泛的路面类型之一,其施工方法主要包括路面准备、基层处理、摊铺和压实等步骤。
在路面准备阶段,需要对路面进行清理和修补,确保路面平整无障碍物;基层处理包括底层和底基层的施工,需要注意底层的厚度和材料的选择;摊铺和压实是沥青混凝土路面施工的关键步骤,需要确保摊铺机的均匀摊铺和压实机的充分压实,以保证路面的平整和密实。
其次,水泥混凝土路面的施工方法也是我们需要了解的。
水泥混凝土路面施工主要包括基层处理、模板安装、混凝土浇筑和养护等步骤。
在基层处理阶段,需要对路基进行夯实和平整处理;模板安装需要确保模板的平整和尺寸符合要求;混凝土浇筑需要注意浇筑速度和均匀性,以及振捣和养护工作。
除了沥青混凝土和水泥混凝土路面外,还有其他一些特殊路面
的施工方法,如透水混凝土路面、沥青砼路面等。
这些路面的施工
方法各有特点,需要根据实际情况进行选择和施工。
总的来说,路面施工方法的选择应综合考虑路面材料、交通流量、气候条件等因素,确保施工质量和使用寿命。
在施工过程中,
需要严格按照施工规范和要求进行操作,确保施工质量和施工安全。
希望以上介绍能对大家在路面施工中有所帮助。
公路混凝土工程施工技术指南
公路混凝土工程施工技术指南
一、准备工作
1. 施工现场勘察,明确施工范围和环境情况。
2. 检查设计图纸和施工计划,确认施工工程量和质量标准。
3. 设备准备,检查各种混凝土搅拌设备、传输设备和灌浆设备是否符合施工需要。
4. 材料准备,混凝土的水泥、砂、碎石等主要材料必须符合设计要求。
二、形态构件施工
1. 路基总成场地准备。
清理地面杂草垃圾,加固基础场地。
2. 筑制边坡。
利用土方土石层填筑成规定坡度的边坡。
3. 装配路边石。
采用预制或现浇方式装配路边石。
4. 搭建防绝路构建筑。
采用钢结构或混凝土结构建设防绝路设施。
三、混凝土结构部分施工
1. 灌浆混凝土道面。
进行模板搭设、钢筋装配、浇灌混凝土等操作。
2. 现浇边沟和防淌板。
边沟常采用现浇混凝土方式进行施工。
3. 公交站台和停车场地。
按现场条件判断采用预制或现浇方式建设。
4. 安装防破坏设施。
设置可折叠桩、防撞栏杆以保护混凝土结构。
四、施工质量管理
1. 质量检测。
对材料和结构进行检测,符合标准方可继续施工。
2. 施工记录。
全过程绘制施工记录图和数量清单。
3. 整体监护。
完工后进行施工管理,并提供一定时间内的保修期管理。
以上就是一个公路混凝土工程施工技术指南的基本内容框架,您可以根据实际情况进行修改完善。
水稳基层、沥青路面标准化施工组织方案
河北省涿州(京冀界)至石家庄公路改扩建工程项目JSXX标段路面工程施工组织方案京石改扩建工程JSXX标段项目经理部2014年3月20日路面工程施工组织方案一、工程概述主线路面结构设计共82cm、匝道结构层设计共78cm主要工程量为:1、主线上面层4㎝细粒式改性沥青混凝土(SMA-13)35151方,约合8.6万吨;2、主线中面层6㎝中粒式改性橡胶沥青混凝土(AC-20)39927方,约合9.8万吨;3、主线下面层12㎝粗粒式沥青混凝土(AC-25)72655方,约合17.8万吨;4、匝道下面层8cm粗粒式沥青混凝土(AC-25)2103方约合5100吨;5、主线、匝道水稳碎石均为3层每层20cm共计416921方,约合91.7万吨;6、特大桥下面层高强沥青混凝土(AC-13)7542方,约合1.84万吨。
二、编制原则和依据1、路基、路面施工图设计、相关通用图、筹建处、总监办相关文件。
2、国家现行交通部颁《公路路面基层施工技术规范》(JTJ034-2000)3、国家现行交通部颁《公路工程质量检验评定标准》(JTG80/1-2004)4、《京石改扩建工程路面工程标准化实施细则》5、《公路工程施工安全技术规程》(JTJ076-95)三、人员、机械准备1.人员为保证路面工程施工有序进行,确保路面工程进度、质量、标准化施工和安全环保均达到规范、设计及上级单位的要求,我标段组织成立了路面工程施工管理体系,主要人员如下:路面工程总负责人:现场施工负责人:现场技术负责人:现场工程师:试验室主要人员:物资保障、后勤:安全环保负责人:质量检验负责人:现场测量人员:水稳、沥青拌合站:上述人员已经全部到位,路面施工前期工作已全面展开。
2、机械设备:我标段水稳基层、各层沥青混合料均采用拌合站集中拌合、自卸汽车运输、现场流水作业摊铺的方案进行。
计划投入施工设备见下表:2.1、主要试验检测仪器设备:路面工程的试验检测工作十分关键,试验检测工作是工程质量控制的重要手段,我标段用于路面检测的试验设备现已全部进场,部分主要仪器见下表:主要试验检测仪器表四、水泥稳定碎石基层施工方案(1)、材料及配合比指标①水泥;水泥作为集合料的一种稳定剂,其质量对集料的质量是至关重要的,施工时选用初凝时间3h以上和终凝时间在6h以上的水泥。
道路工程沥青混凝土路面施工要点
一、施工准备阶段1、检查与清理基层(1)施工前用扫帚等工具清扫路面基层表面,要达到干燥、清洁、无松散石料、灰尘与杂质,清理宽度应至摊铺沥青混凝土面层边缘以外至少30cm。
对局部被水泥等杂物污染并冲刷不掉的路面污染物应用人工将其凿除。
(2)检查路面基层的高程和平整度,表面平整、牢固,符合规定的路拱、平整度、密实度和宽度规格指标。
在对中央线修复验收的基础上,在0.3~0.5m外侧边缘在5~10m钉桩进行每一个层次的水平测量,将基线拉好,边线画好。
2、材料选用(1)沥青混凝土按集料公称最大粒径,矿料级配,空隙率可划分为砂粒式、细粒式、中粒式、粗粒式。
集料质量与规格的稳定一致是沥青路面质量关键保证。
(2)沥青混凝土面层集料的最大粒径宜从上至下逐渐增大,并应与压实厚度相匹配,粒径规格以方孔筛为准,对热拌热铺密级配沥青混合料,沥青层的压实厚度不宜小于集料公称最大粒径的2.5~3 倍。
(3)沥青混凝土采用的沥青标号,按照公路等级、气候条件、交通条件、路面类型及在结构层中的层位及受力特点、施工方法等,结合当地的使用经验,经技术认证后确定。
(4)原材料使用前必须取样进行质量检查,经检验合格后方可使用。
二、试验段的试铺沥青大面积施工前先做试铺路段,验证沥青混合料组成设计弧位施工方案。
根据施工组织设计和工程实际进度情况拟定试铺路段铺筑方案,试铺路段宜在直线段,长度不少于200M。
试铺路段施工分为试拌和试铺两个阶段,需要验证的内容包括:(1)根据各种机械的施工能力相匹配的原则,确定适宜的施工机械,按生产能力决定机械数量和组合方式。
(2)通过试拌验证拌合机的组合方式:如上料速度、拌和数量、拌和时间、拌和温度等。
(3)通过试铺验证a、摊铺机的操作方式:摊铺温度、摊铺速度、初步振捣夯实的方法和强度、自动找平方式等。
b、压实机具的选择、组合、压实顺序、碾压温度、碾压速度和遍数。
c、施工缝处理方法。
d、各种沥青面层的松铺系数。
(4)确定施工产量及作业段的长度,修订施工组织计划。
公路工程路面方案
公路工程路面方案一、路面材料选择路面材料是公路工程中最重要的组成部分之一,直接影响着路面的使用寿命和行车安全。
常见的路面材料包括沥青混凝土、水泥混凝土、碎石路面等。
不同的路段和交通量需要选择不同的路面材料。
一般情况下,城市主干道和高速公路采用沥青混凝土路面,而乡村道路和次干道采用碎石路面。
此外,在一些特殊地区,还可以考虑采用新型环保路面材料,如再生沥青混凝土、再生水泥混凝土等。
二、路面结构设计路面结构设计是公路工程中的关键环节。
一个合理的路面结构设计可以大大延长路面的使用寿命,降低养护成本。
一般而言,路面结构包括基层、中间层和面层。
基层一般采用水泥土或砂砾土,中间层一般采用碎石或沥青混凝土,面层一般采用沥青混凝土或水泥混凝土。
此外,还要根据地质条件、交通量、气候条件等因素综合考虑,确定路面结构的具体参数,如厚度、型号、配合比等。
三、路面养护管理路面养护管理是公路工程中的重要环节,直接关系到路面的使用寿命和养护成本。
常见的路面养护措施包括定期检查、及时修补、定期清扫、定期维护等。
在养护管理中,应根据路面材料、交通量、气候条件等因素,制定合理的养护方案,保证路面的平整度和抗压强度。
同时,还要加强路面养护设施建设,如排水系统、路缘石、交通标志等,提高路面的耐久性和安全性。
四、路面施工质量管理路面施工质量管理是公路工程中的重要环节,直接关系到路面的使用寿命和行车安全。
一般而言,路面施工质量管理包括材料检验、工艺检查、质量控制等方面。
在施工过程中,应加强对材料的选择和质量把关,采用先进的施工设备和技术,保证路面的平整度和密实度。
同时,还要加强对施工现场的监督和检查,及时发现和处理施工质量问题,确保施工质量符合标准要求。
五、路面设计的创新随着科技的不断发展和社会的不断进步,公路工程路面设计也在不断创新。
新型路面材料、新型路面结构和新型养护管理技术的应用,可以大大提高路面的使用寿命和养护效果。
在今后的公路工程中,应积极推广创新路面设计和施工技术,不断提高公路工程的技术水平和服务质量。
沥青路面和混凝土路面施工方案
施工组织设计文字说明一、设备人员材料进场方法1.道路工程人员设备与材料:5台设备和20名人员,在接到开工令后的2周时间内,由我公司驻地直接运至工地。
工程使用的钢材、木材、水泥材料由我公司组织运至工地;砂、石等地方材料,组织从当地采购运输。
二、主要工程项目的施工方案、施工方法(一)工程及其环境:本项目为天津市骏驰集团有限公司物流中心办公用房项目,位于天津市西青区中北镇西马村,在营建支路东侧.(二)施工组织本合同的实施,由本公司组成项目经理部,下设两个施工队,以便按照设计图纸和工程数量清单项目完成各项工程的施工。
各队具体分工初定如下: 第一施工队负责全区道胎、基层、油面的施工;第二施工队负责全区的水泥路面施工;(三)施工方案根据业主招标文件,暂定开工日为2002年1月1日,工期4个月,到2002年7月31日竣工,据此排定施工计划详见施工总体计划表。
由于本工程工期较紧,且工作面相对较小。
施工总体安排是采取分段流水作业、局部立体交叉、单项工程见缝插针、立足全面施工的总方针。
每个施工队为施工单元,分别安排施工。
分设一个软基处理施工组、一个土方施工组、基层施工及油面施工组,以及一个水泥路面施工组.施工用电:工地配备柴油发电机,同时可与电力部门协商架设临时线路。
生活与生产用水:采用自己打设浅层机井和协调地方租用井水和水质合格的沟渠或河流水的方式共同解决。
(四)施工方法:道路工程:1、施工准备工作为了给项目正式开工创造条件所需做的这些准备工作主要有:1-1 组织主要人员熟悉规范、设计文件、和工地现场地形地貌;1-2 仔细测算工程量的大小、设计难度及造价情况选择划分施工队伍;1—3 作总体施工组织设计,并确定各单项的施工方案;1—4 积极开展与区、乡、村的接触活动,以配合业主尽快地落实少量未完成永久征地、临时占地的征占工作和创造良好的施工环境;1—5 搞好经理部、各施工分部、预制场等场地房屋的租用、建设工作以及、架设临时线路;1-6 完成对现有道路的维修和加固以及便道、便桥的铺设工作以利材料、设备的进场。
公路工程道路工程施工手册
公路工程道路工程施工手册一、施工准备1.1 组织准备:成立项目经理部,组织技术、施工、质量、安全、材料等相关部门,明确各部门职责和人员分工。
1.2 物质准备:根据施工图纸和工程量清单,采购所需的工程材料、构件和设备,并对材料进行质量检验。
1.3 技术准备:熟悉施工图纸和相关规范、标准,编制施工组织设计,制定施工方案和关键技术措施。
1.4 施工现场准备:清除施工场地内的障碍物,进行土地平整,设置施工临时设施,包括临时道路、临时供水、供电等。
二、工程测量2.1 测量依据:依据设计图纸和相关测量规范,编制测量方案,采用合适的测量仪器和工具。
2.2 测量工作:进行施工放样,包括路基中线、边线、高程等,设立标志,并进行测量成果的复核和验收。
2.3 测量控制:对施工过程进行动态控制,确保施工质量符合设计要求。
三、路基工程施工3.1 路基施工方法:根据设计图纸和施工技术规范,采用人工施工、机械化施工、水力机械化施工、爆破法施工等方法。
3.2 路基施工要求:按照设计要求进行路基填筑、压实、排水、防护和加固等工程,确保路基具有足够的强度和稳定性。
3.3 路基质量控制:对路基施工过程进行质量控制,包括压实度、平整度、纵断高程、宽度、厚度等指标的检测和验收。
四、路面工程施工4.1 路面结构层施工:根据设计图纸和施工技术规范,施工基层、底基层、面层等结构层,确保各层质量符合要求。
4.2 路面施工要求:按照设计要求进行路面铺设,包括水泥混凝土路面、沥青混凝土路面等,保证路面平整、耐磨、抗滑、排水等性能。
4.3 路面质量控制:对路面施工过程进行质量控制,包括厚度、平整度、抗滑性能、压实度等指标的检测和验收。
五、施工质量控制与验收5.1 施工质量控制:施工过程中,对各个环节进行质量控制,确保工程质量符合设计要求和规范标准。
5.2 施工验收:工程完成后,组织相关单位进行验收,包括外观检查、结构性能检测、质量评定等。
5.3 竣工资料:编制竣工图纸、工程总结、质量保证资料等竣工资料,提交给相关部门存档。
水泥混凝土路面加铺沥青混凝土路面方案
混凝土路面加铺沥青沥青混凝土路面方案一、工程概况1.1工程概述重新铺设的混泥土路面与原混凝土路面产生的不均匀沉降,使得因自来水管施工铺设重新浇筑的混凝土路面与原混凝土路面产生了裂缝及沉陷。
为保证路面的平整及减少水的渗透对路的损坏,设计在新浇筑的混凝土路面上加铺沥青混凝土,该工程位于黄兴镇政府到浏阳河段,全长3100米,宽0.9米,平均厚度0.04cm。
1.2工程概况工程名称:xxxxx建设地点:xxxx工程内容:本标段范围内的沥青路面工程。
1.3道路技术标准道路等级:乡村主干道。
二、施工条件及特点:1、施工条件1.1天气条件要求:按规范要求沥青料摊铺的施工气温不低于10℃的晴朗天气;1.2路基要求:要求新浇筑的水泥混凝土路面清扫干净,保证路面无污染,杂物清除干净,且路面上的自来水井调整到设计铺筑的沥青混凝土标高,保证路面的平整。
1.3交通要求:因沥青路面为柔性路面,在温度较高的条件下,很容易发成形变,及拉裂,所以要求封闭施工,待温度低于50℃后,方可开放交通交通。
2、施工特点在旧水泥路面上加铺沥青混凝土,是在水泥路面的基础上改造成沥青路面的一种比较经济的方式,这种方式无论是在公路还是在城市道路改造中都采用得比较多,尤其是在现阶段我国石油工业的发展,沥青产品质量提高,国产石油沥青满足道路规范要求,且有相当多的旧水泥路面由于使用年限较长,路面状况恶化,需要进行改造。
此时,水泥路面上加铺沥青面层快速、经济的优点就凸现出来。
因此,越来越多的地方选择加铺沥青面层的改造方式。
三、施工工艺1、沥青砼路面施工工艺流程2、施工准备1、沥青摊铺前,根据设计要求,摊铺工期安排、质量要求向摊铺人员和沥青混凝土原材料拌和厂作全面交底。
2、沥青混凝土原材料主要由拌和厂控制,施工单位委派质量员跟踪监测。
沥青混凝土必须按规定的配合比设计,按配合比设计确定矿料级配和沥青用量。
3、施工前应对各种材料进行试验,经选择确定的材料在施工过程中保持稳定,不得随意变更。
公路工程路面工程施工方案
公路工程路面工程施工方案一、前期准备1.1 环境调查在施工前,要对施工场地进行环境调查,明确场地的地质、土壤、水文等情况,以便为后面的施工设计提供基础数据。
1.2 施工图纸制定路面工程施工方案前,必须要有详细明确的施工图纸。
施工图纸要清晰的标注出工程的位置、要求、标高等信息,以便施工人员准确的进行工程施工。
1.3 施工设备在施工过程中需要使用到各种各样的施工设备,如路面修剪机、沥青混凝土摊铺机、压路机等。
需要根据实际施工需要配备相应的设备。
二、施工方案2.1 路面修剪在施工路面的时候,要对路面进行修剪。
首先需要对路面进行处理,去除坑洼、裂缝和其他地面不平整的部分。
对于较大的裂缝或坑洼可以使用路面修剪机进行清理。
然后铺设适当的填料。
2.2 沥青摊铺选择质量较好的沥青混凝土,在路面上进行摊铺。
在摊铺的过程中需要根据施工图纸要求进行摊铺高度、规格等的控制。
使用摊铺机进行摊铺,摊铺的过程中要控制好混凝土的密度和厚度,避免出现过度修整。
2.3 压路在沥青摊铺完成后,需要使用压路机对路面进行压实。
在压路时需要控制好压路机的速度与辊压的压力,避免因压路不当产生不良结果。
为了加快沥青的冷却速度,可以在压路前泼洒少量的水。
2.4 喷涂标线最后,在路面完成压实之后进行喷涂标线。
将路面标记出车道、人行道等各种标记,以保证道路使用的安全性。
在喷涂标线时需要注意标线的精度与规范性,避免出现错误或不规范的现象。
三、总结公路工程路面工程施工方案涉及到施工前期准备、施工方案设计与施工后期整理等步骤。
在方案执行的过程中,需要对各个环节进行仔细的控制,确保施工的质量和效率。
在实际应用中需要综合考虑工期、成本等方面的因素,合理调配资源,提高施工效率,降低施工成本。
道路路面工程施工流程包括
道路路面工程施工流程包括一、勘察设计在道路路面工程施工之前,首先需要进行勘察和设计工作。
勘察是指将路段进行全面细致的测量和调查,以确定路面的物理特性、土壤属性、地势情况等。
设计是在勘察的基础上,根据交通量、车辆类型、道路等级等因素进行合理规划和设计,确定最佳的路面结构和施工方案。
二、材料准备在进行道路路面工程施工之前,需要准备足够的原材料。
主要包括路面材料、路面标线材料、路面边坡材料等。
路面材料包括沥青、砂石、水泥等,它们是构成路面结构的基本材料,必须确保质量和供应充足。
三、施工准备在施工之前,需要对施工现场进行准备工作。
主要包括清理路面、修补路面、确保交通畅通、设置施工标志和围栏等。
施工现场应该清洁整齐,便于施工作业。
四、路面底层施工路面底层施工是道路路面工程中的第一阶段施工工作。
它包括路面基层和路面底层的施工。
路面基层主要是指路面下方的支撑层,它直接承受和传递车辆的载荷。
路面底层是指路面基层之上的层次,主要是为了提供路面平整度、防水性和耐久性。
五、路面面层施工路面面层施工是道路路面工程中的最后一道工序,也是最关键的一道工序。
路面面层是指路面表层,主要是为了承受车辆的冲击和摩擦,保证路面平整度、防水性和耐久性。
路面面层主要包括沥青混凝土面层、水泥混凝土面层等。
六、路面保养和维护道路路面工程施工完成之后,需要对路面进行定期的保养和维护。
这是为了延长路面的使用寿命,保持路面的良好状态。
保养和维护工作主要包括路面修补、路面清洁、路面标线更新等。
总的来说,道路路面工程施工是一个复杂而又重要的工程活动,需要科学合理的规划和高效有序的实施。
只有在施工过程中严格按照规程和要求进行,保证施工质量和安全,才能保证道路的可靠性和持久性,从而为城市的发展和人民的生活提供便利和保障。
市政公路工程零基础之讲解-公路工程路面施工指南【底基层、基层、水泥混凝土路面、沥青混凝土路面】
4.1 路面施工主要机械设备简介
(1)间歇强制式拌和设备 拌和机的工艺流程如下:
①石粉(填充料)--------------------→储存输送------------------→计量-→搅 成 品
②碎石、砂(骨料)→配料→冷料输送→烘干加热→热料提升→筛分储存→计量-→ -→料 储
第4章 路面工程施工
4.1 路面施工主要机械设备简介
随着公路事业的蓬勃发展和建设标准的不断提高, 大批性能优良的机械设备不断地被投入到路面工程施 工中,这对保证工程质量和加快工程进度,有着十分 重要的意义。
目前,用于公路路面施工的主要有拌和、摊铺和碾 压机械。
1
4.1 路面施工主要机械设备简介
4.1.1 拌和机械设备
4.3 路面基层(底基层)施工
4.3.3 无机结合料稳定类基层(底基层)施工
无机结合料稳定类包括:水泥稳定类、石灰稳定类和工 业废渣稳定类。 1.对原材料的要求 (1)无机结合料 无机结合料目前最常用的有水泥、石 灰、粉煤灰及工业废渣。
1)水泥 普通硅酸盐水泥、矿渣硅酸盐水泥和火山灰质硅酸盐 水泥均可用作结合料,宜选用终凝时间较长的水泥。
2.沥青混合料拌和设备 沥青混合料拌和设备可将碎石、砂、矿粉和沥青按一定配
合比拌和成均匀的混合料。 沥青混合料拌和设备分类: 1)根据生产能力可分为小型(<50t/h)、中型(50~
100t/h)、大型(150~350t/h)和超大型(>400t/h)。 2)沥青混合料拌和设备根据工艺流程可分为间歇强制式和
4.3 路面基层(底基层)施工
水泥剂量应通过配合比设计试验确定,但工地实际采 用的水泥剂量应比室内试验确定的剂量多0.5%~l%, 水泥的最小剂量应符合下表的规定。
公路路面工程6道工序施工方案范本
公路路面工程6道工序施工方案范本一、路面基层处理在进行公路路面工程施工前,首先需要对路面进行基层处理,以确保路面稳固性和平整度。
基层处理包括以下几个步骤:1.清理工作:在施工前,应对路面进行清理,清除杂物、积水等杂物。
2.路面整平:使用机械设备对路面进行整平,确保路面平坦。
3.基层砼浇筑:在整平后,进行基层砼浇筑,以增加路面的承载能力和稳定性。
二、路面底层施工路面底层施工是公路路面工程中至关重要的一环,它直接影响着路面的使用寿命和承载能力。
路面底层施工包括以下几个关键步骤:1.基层砼浇筑:在基层处理完成后,进行底层砼的浇筑,确保路面底层的稳定性。
2.路面加筋:为了增加路面的抗拉能力,可以在底层砼中加入钢筋。
3.底层砼养护:底层砼浇筑后,需要对其进行充分的养护,以确保砼的强度和稳定性。
三、路面面层施工路面面层施工是公路路面工程中的重要环节,能直接影响路面的平整度和耐久性。
路面面层施工包括以下几个步骤:1.面层砼浇筑:在底层砼养护完成后,进行路面面层砼的浇筑,确保路面的平整度。
2.路面摊铺:将摊铺机用于摊铺路面砼,确保路面的平整度和平整度。
3.路面养护:面层砼浇筑后,对路面进行充分的养护,以增加路面的使用寿命。
四、路面防水处理为了防止路面受到水汽侵蚀和损坏,需要进行路面防水处理。
路面防水处理包括以下几个关键步骤:1.路面防水材料施工:使用专业的路面防水材料对路面进行覆盖,以增加路面的防水性能。
2.路面防水涂料施工:在路面防水材料施工完成后,可以再涂刷一层路面防水涂料,增加路面的防水效果。
五、路面护栏施工为了确保公路安全,需要对路面进行护栏施工。
路面护栏施工包括以下几个步骤:1.护栏设计:按照道路设计要求,设计符合标准的路面护栏方案。
2.护栏安装:将设计好的路面护栏安装在路面两侧,确保道路的安全性和畅通性。
六、路面标线施工路面标线施工是公路路面工程中最后的施工环节,能有效提高驾驶员的行车安全。
路面标线施工包括以下几个步骤:1.路面标线设计:根据道路设计要求,设计合理的路面标线方案。
公路路面工程标准施工技术(图文版)
《公路路面工程标准施工技术》目录第一节路面基础知识 (2)第二节路面基层、底基层施工技术 (3)第三节路面面层施工技术 (14)第四节中央分隔带施工技术 (29)第五节路肩施工 (33)公路路面工程标准施工技术第一节路面基础知识路面是指用各种筑路材料铺筑在道路路基上直接承受车辆荷载的层状构造物。
质量良好的路面应有足够的强度和良好的稳定性,其表面应达到平整、密实和抗滑的要求。
路面结构由面层、基层与垫层组成。
1.路面各结构层次路面横断面由行车道、硬路肩、土路肩、路缘石及中央分隔带等组成。
路面结构层自上而下可分为面层、基层、垫层,有时在面层下还设有联结层。
各结构层次的作用如下:(1)面层。
直接承受行车荷载的垂直力、水平力和冲击力作用,以及大气变化的最不利影响。
(2)基层。
主要承受由面层传来的车辆荷载的垂直力,并把它扩散到垫层和土基中去。
(3)垫层。
主要作用是改善土基的湿度和温度状况,以保证面层及基层的强度和刚度的稳定性以及不致产生冻胀与翻浆的病害。
2.路面的分类(1)柔性路面。
刚度较小,抗弯拉强度较低,主要靠抗压、抗剪强度来承受车辆荷载作用的路面;主要包括各种基层(水泥混凝土除外)和各类沥青面层、碎砾石面层、块石面层所组成的路面结构。
(2)刚性路面。
主要指水泥混凝土做面层或基层的路面结构,刚性路面与柔性路面的主要区别在于路面的破坏状态和分布荷载到路基上的状态有所不同。
(3)半刚性路面。
采用二灰(石灰、粉煤灰)或水泥稳定土或水泥处治沙砾基层,这些基层的特性前期强度较低,但随着时间的推移其强度和刚度不断增大。
这类基层叫作半刚性基层,含有这类基层的路面结构称为半刚性路面。
路面工程包含路面基层(底基层)施工技术,沥青路面施工技术,水泥混凝土路面施工技术,路面防、排水施工技术,特殊沥青混凝土路面施工技术,路面试验检测技术等。
3.路面基层、底基层施工方法路面基层施工方法通常有场拌法和路拌法两种基本的类型。
高等级公路的半刚性基层一般采用场拌法,而低等级公路半刚性基层可以采用路拌法。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4.3 路面基层(底基层)施工
各种结构层压实最小厚度与适宜厚度:
结构层类型 级配碎石 水泥稳定类 石灰稳定类 石灰粉煤灰稳定类 贫混凝土 压实最小厚度/mm 80 150 150 l50 150 适宜厚度/mm 100~200 180~200 180~200 180~200 180~240
级配砾石
4.1.2 摊铺机械与设备
1.沥青混合料摊铺机 沥青混合料摊铺机是摊铺沥青混合料路面的专用机械,它 是将已搅拌好的沥青混合料按一定的技术要求摊铺在已整 平好的路基或底基层上,并给予初步的捣实和整平。 (1)分类 按其行走方式,可分为轮胎式摊铺机和履带式摊铺机;
按摊铺的宽度,可分为小型、中型、大型和超大型;
4.1 路面施工主要机械设备简介
2.沥青混合料拌和设备
沥青混合料拌和设备可将碎石、砂、矿粉和沥青按一定配 合比拌和成均匀的混合料。
沥青混合料拌和设备分类:
1)根据生产能力可分为小型(<50t/h)、中型(50~ 100t/h)、大型(150~350t/h)和超大型(>400t/h)。
2)沥青混合料拌和设备根据工艺流程可分为间歇强制式和 连续滚筒式,
1.路面基层(底基层、垫层) 混合料的拌和设备 (1)路拌机械设备 路拌机械 设备主要是指稳定土拌和机, 它是把土、无机结合料(石灰、 粉煤灰、水泥)、砂、骨料 (碎砾石、炉渣)等材料,按 施工配合比,在路上直接进行 拌和。
4.1 路面施工主要机械设备简介
稳定土拌和机的分类:
1)稳定土拌和机可分为履带式和轮胎式两种。
4
4
细 度
0.71mm方孔筛筛余(%)不大于
0
1
1
0
1
1
0.125mm方孔筛筛余(%)不大于
30
20
-
13
20
-
钙镁石灰的分类界限,氧化镁含量(%)
≤5
>5
≤4
>4
4.3 路面基层(底基层)施工
3)粉煤灰
粉煤灰是火力发电厂燃烧煤粉产生的粉状灰渣,其主 要成分二氧化硅、三氧化二铝和三氧化二铁的总含量应 大于70%,烧失量不应超过20%,比表面积宜大于 2500cm2/g 。
4.3 路面基层(底基层)施工
水泥剂量应通过配合比设计试验确定,但工地实际采 用的水泥剂量应比室内试验确定的剂量多0.5%~l%, 水泥的最小剂量应符合下表的规定。
拌和方法
路拌法 土 类 中、粗粒土 细粒土 4 5 3 4 集中厂拌法
4.3 路面基层(底基层)施工
2)石灰 石灰质量应符合下表的规定的Ⅲ级以上的生石灰或 消石灰的技术指标。 实际使用时,要尽量缩短石灰的存放时间。石灰在 野外堆放时间较长时,应妥善覆盖保管,不应遭日晒 雨淋。块灰须充分消解才能使用,未消解的生石灰必 须剔除。对于高速和一级公路,宜采用磨细生石灰粉。
4.2.2 路面结构
1.面层
是直接承受车轮荷载反复作用和自然因素影响的结构 层,可由一至三层组成。
2.基层
是设置在面层之下,并与面层一起将车轮荷载的反复 作用传布到底基层、垫层、土基,起主要承重作用的层 次。基层可分为无机结合料稳定类(整体型)和粒料类 (嵌锁型、级配型)。
4.2 路面的分类和路面结构
按行走的动力传递方式,可分为机械传动和液压传动两种。
4.1 路面施工主要机械设备简介
(2)组成结构
4.1 路面施工主要机械设备简介
2.水泥混凝土摊铺机
(1)轨道式摊铺机
4.1 路面施工主要机械设备简介
(2)滑模式摊铺机
4.1 路面施工主要机械设备简介
4.1.3 压实机械设备
路面的强度和稳定性等是非常重要的技术指标,而它 们和路面压实有着极其密切的关系。因此,压实也是路 面施工的非常重要的一个环节,在路面压实作业中,常 用的压实机械主要有光轮压路机、轮胎压路机、振动压 路机等。
水泥稳定粒径较均匀的砂,宜在砂中添加少部分塑性 指数小于10的粘性土或石灰土,也可添加部分粉煤灰。
4.3 路面基层(底基层)施工
4.铺筑碎石、砂砾、煤渣或矿渣垫层施工要求 (1)承包人应在监理工程师验收合格的路基上铺筑垫层 材料。 (2)在铺筑垫层前,应将路基面上的浮土、杂物全部清 除,并洒水湿润。
(3)承包人应采用经监理工程师批准的机械进行垫层材 料的摊铺。图4-11 垫层施工
(4)摊铺后的碎石、砂砾应无明显离析现象或采用细集 料作嵌缝处理。
4.3 路面基层(底基层)施工
1.材料选择
路面基层(底基层)可选用无机结合料稳定集料类或沥青 混合料、粒料、贫混凝土等材料,底基层应充分利用沿线 地方材料,可采用无机结合料稳定细粒土类或料粒类等。
2.厚度规定 基层、底基层厚度应根据交通量大小、材料性能,充分 发挥压实机具的功能,以及考虑有利于施工等因素选择各 结构层的厚度。
第4章 路面工程施工
4.1 路面施工主要机械设备简介
随着公路事业的蓬勃发展和建设标准的不断提高, 大批性能优良的机械设备不断地被投入到路面工程施 工中,这对保证工程质量和加快工程进度,有着十分 重要的意义。
目前,用于公路路面施工的主要有拌和、摊铺和碾 压机械。
1
4.1 路面施工主要机械设备简介
4.1.1 拌和机械设备
4.1 路面施工主要机械设备简介
(1)间歇强制式拌和设备 拌和机的工艺流程如下:
成 品 -→料 储
存
①石粉(填充料)--------------------→储存输送------------------→计量-→搅
②碎石、砂(骨料)→配料→冷料输送→烘干加热→热料提升→筛分储存→计量-→ ③沥青(结合料)----------→熔化脱水------——→加热保温-----→计量-→ 拌
4.3 路面基层(底基层)施工
(2)集料
适宜做水泥或石灰稳定土基层的材料有:级配碎石、 未筛分碎石、砂砾、碎石土、砂砾土、煤矸石和各种粒 状矿渣等。 用作基层时,集料颗粒的最大粒径不应超过31.5mm; 用作底基层时,集料颗粒的最大粒径不应超过40mm。 同时,土的均匀系数(通过量为60%的筛孔尺寸与通过 量为10%的筛孔尺寸的比值)应大于5。
4.3 路面基层(底基层)施工
类别与指标 钙质生石灰 镁质生石灰 等 Ⅰ 有效钙加氧化镁含量(%)不小于 未消化残渣含量(5mm圆孔筛筛余,%) 不大于 含水率(%)不大于 85 7 Ⅱ 80 11 Ⅲ 70 17 Ⅰ 80 10 Ⅱ 75 14 Ⅲ 65 20 钙质消石灰 级 Ⅰ 65 Ⅱ 60 Ⅲ 55 Ⅰ 60 Ⅱ 55 Ⅲ 50 镁质消石灰
4.1 路面施工主要机械设备简介
3.水泥混凝土的拌和设备
水泥混凝土的拌和设备可分为水泥混凝土搅拌机和水泥 混凝土搅拌站(楼)两类。
目前,工程中使用的水泥混凝土搅拌机主要有自落式和 强制式两种。
4.1 路面施工主要机械设备简介
自落式水泥混凝搅拌机
强制式水泥混凝土搅拌机
4.1 路面施工主要机械设备简介
2.按路面力学特性分类
(1)柔性路面
其力学特点是在行车荷载作用下的弯沉变形较大,路面 结构本身抗弯拉强度小,在重复荷载作用下产生累积残余 变形。以沥青混凝土路面为典型代表。 (2)刚性路面 其特点是在行车荷载作用下产生板体效应,其抗弯拉强 度和弹性模量较其它各种路面材料要大得多,故呈现出较 大的刚性。刚性路面主要指水泥混凝土路面。
4.2 路面的分类和路面结构
路面面层类型的选用应符合下表的规定:
面层类型 沥青混凝土 水泥混凝土 沥青贯入、沥青碎石、 沥青表面处理 砂石路面 适用范围 高速公路、一级公路、二级公路、三级公路 、四级公路 高速公路、一级公路、二级公路、三级公路 、四级公路 三级公路、四级公路 四级公路
4.2 路面的分类和路面结构
4.3 路面基层(底基层)施工
(8)严禁压路机在已完成的或正在碾压的路段上调头 和急刹车。 (9)在相邻两作业段的衔接处,第一段应预留5~8m 不作碾压,等到第二段施工时,将前段留下未压部分与 第二段一起碾压。 5.水泥或石灰煤渣稳定粗粒土,石灰、粉煤灰稳定粗粒 土垫层的施工要求与同类材料的底基层一致。
泥结碎石
80
80
100~200
100~150
填隙碎石
l00
100~120
4.3 路面基层(底基层)施工
4.3.2 垫层施工
1.垫层设置的原则
(1)地下水位高、排水不良,路基经常处于潮湿或过湿 状态的路段。 (2)排水不良的土质路堑,有裂隙水、泉眼等水文不良 的岩石挖方路段。 (3)季节性冰冻地区的中湿、潮湿路段,可能产生冻胀 需设置防冻垫层的路段。 (4)基层或底基层可能受污染以及路基软弱的路段。
4.2 路面的分类和路面结构
1.按面层施工方法和材料分类 按面层施工方法和材料的不同可分为铺装路面、简易铺 装路面和砂石路面。 铺装路面包括沥青混凝土路面和水泥混凝土路面; 表面处治、沥青碎石、贯入式路面等称为简易铺装路面;
砂石路面是以砂、石等为骨料,以土、水、灰为结合料, 通过一定的配合比铺筑而成的路面的统称,包括级配碎 (砾)石路面、泥结碎(砾)石路面、水结碎石路面、填 隙碎石路面及其它粒料路面。
4.1 路面施工主要机械设备简介
(2)连续滚筒式拌和设备 拌和机的工艺流程如下:
①石粉(填充料)---------→储存输送---------→计量--→加 成 成 热 品 品 ②碎石、砂(骨料)---→配料----→冷料输送---→计量--→ ---→ 料 ---→ 料 搅 提 储 ③沥青(结合料)---------→熔化脱水---------→计量--→拌 升 存
