总承包服务费(按2008清单规范
(完整word版)总承包服务费详细介绍
![(完整word版)总承包服务费详细介绍](https://img.taocdn.com/s3/m/8077de66551810a6f4248603.png)
总承包服务费详细介绍总承包服务费在《建设工程工程量清单计价规范》(GB50500-2008)(以下简称“清单规范”)中209条定义为“总承包人为配合协调发包人进行的工程分包和自行采购的设备、材料等进行管理、服务以及施工现场管理、竣工资料汇总整理等服务所需的费用。
”由此看业,总承包服务费是对发包人指定分包而言的,是总承包单位配合协调发包人指定分包或供货发生的费用,在清单规范条文说明含甲方分包及甲供材等4.2.6条第4款中包含三种情况:发包人仅要求对分包的专业工程进行总承包管理和协调,总承包人所需的费用,本文称之为总承包管理费;总承包管理费:发包人仅要求对分包的专业工程进行总承包管理和协调发包人要求对分包的专业工程进行总承包管理和协调,并同时提供配合服务,总承包人提供配合服务所需的费用,本文称之为总承包配合费;总承包配合费:发包人要求对分包的专业工程进行总承包管理和协调,并同时提供配合服务(包含总承包管理费)发包人自行供应的材料、设备,总承包人所需的保管费用,本文称之为总承包保管费。
总承包保管费:发包人自行供应的材料、设备,总承包人所需的保管费用上述每种情况所包括的详细内容,目前沿未见权威解释,导致施工过程中纠纷不断,轻则增加协调难度,重则影响工期,增加价款,对工程管理造成极大影响,本文结合工程实践,探究一下每种情况所包括的具体内容和总体费率取值,供工程洽谈合同时参考。
总承包服务费所含内容的界定一、总承包管理费。
是总承包单位并非通过增加人工、材料、机械等基本直接费用,仅靠管理,包括协调发包人指定分包工作所发生的管理费用,具体包括以下几种:1 保卫管理:由总承包单位在现场门口配置保安对所有进出场人员、物料检查、登记、建立档案、收发胸卡和宣传教育,向当地公安管理部门申报、接待检查等。
2 安全文明施工管理:由分包单位对所承包的工程内独立进行安全防护、消防保卫、场容卫生和环境保护等项工作,总承包单位实施安全文明施工管理,以确保整体工程质量符合施工合同承诺的质量标准,并对出现的质量问题或事故承担连带责任。
2008清单计价规范
![2008清单计价规范](https://img.taocdn.com/s3/m/c7fad1d5a1c7aa00b52acba5.png)
附件2建设工程工程量清单计价规范(GB50500-2008)计价表式一、计价表格的组成我省工程量清单及计价表格包括封面、总说明、汇总表、分部分项工程量清单表等共32张,具体如下:1 封面1.1 工程量清单:封-11.2 招标控制价:封-21.3 投标总价:封-31.4 竣工结算总价:封-42 总说明3 汇总表3.1 工程项目招标控制价汇总表表-013.2 单位工程招标控制价汇总表:表-023.3 工程项目投标报价汇总表:表-033.4 单位工程投标报价汇总表:表-043.4 工程项目竣工结算汇总表:表-053.5 单位工程竣工结算汇总表:表-064 分部分项工程量清单表4.1 分部分项工程量清单及计价表:表-074.1.1 工程量清单综合单价计算表:表-07-14.1.2 工程量清单综合单价工料机分析表表-07-25 措施项目清单表5.1 措施项目清单与计价表(一):表-085.2 措施项目清单与计价表(二):表-095.2.1 措施项目清单综合单价计算表:表-09-15.2.2 措施项目清单综合单价工料机分析表表-09-26 其他项目清单表6.1 其他项目清单与计价汇总表:表-106.1.1 暂列金额明细表:表-10-16.1.2 材料暂估单价表:表-10-26.1.3 专业工程暂估价表:表-10-36.1.4 计日工表:表-10-46.1.5 总承包服务费计价表:表-10-56.2 索赔与现场签证计价汇总表:表-116.2.1 费用索赔申请(核准)表:表-11—16.2.2 现场签证表:表-11—27 人工、材料、机械价格表7.1 主要工日价格表:表-127.2 主要材料价格表:表-137.3 主要机械台班价格表:表-148 安全防护、文明施工措施项目费分析表:表-159 工程款支付申请(核准)表:表-16工程工程量清单招标人:(单位盖章)工程造价咨询人:(单位资质专用章)法定代表人或其授权人:(签字或盖章)法定代表人或其授权人:(签字或盖章)编制人:(造价人员签字盖专用章)复核人:(造价工程师签字盖专用章)编制时间:年月日复核时间:年月日封—1工程招标控制价招标控制价(小写):(大写):招标人:(单位盖章)工程造价咨询人:(单位资质专用章)法定代表人或其授权人:(签字或盖章)法定代表人或其授权人:(签字或盖章)编制人:(造价人员签字盖专用章)复核人:(造价工程师签字盖专用章)编制时间:年月日复核时间:年月日封—2投标总价招标人:工程名称:投标总价(小写):(大写):投标人:(单位盖章)法定代表人或其授权人:(签字或盖章)编制人:(造价人员签字盖专用章)编制时间:年月日封—3工程竣工结算总价中标价(小写):结算价(小写):(大写):(大写):发包人:(单位盖章)承包人:(单位盖章)工程造价咨询人:(单位资质专用章)法定代表人或其授权人:(签字或盖章)法定代表人或其授权人:(签字或盖章)法定代表人或其授权人:(签字或盖章)编制人:(造价人员签字盖专用章)核对人:(造价工程师签字盖专用章)编制时间:年月日复核时间:年月日封—4总说明工程名称:第页共页工程名称:第页共页单位工程名称:单位:元工程项目投标报价汇总表工程名称:第页共页单位工程投标报价汇总表单位工程名称:单位:元表—04工程名称:第页共页单位工程名称:单位:元表—06分部分项工程量清单与计价表单位及专业工程名称:第页共页表—07工程量清单综合单价计算表单位及专业工程名称:第页共页表—07—工程量清单综合单价工料机分析表单位及专业工程名称:第页共页表—07—单位及专业工程名称:第页共页表—08单位及专业工程名称:第页共页表—09单位及专业工程名称:第页共页表—09—措施项目清单综合单价工料机分析表单位及专业工程名称:第页共页表—09—其他项目清单与计价汇总表单位工程名称:第页共页暂列金额明细表单位工程名称:第页共页材料暂估单价表单位工程名称:第页共页专业工程暂估价表单位工程名称:第页共页计日工表单位工程名称:第页共页总承包服务费计价表单位工程名称:第页共页索赔与现场签证计价汇总表工程名称:第页共页注:签证及索赔依据是指经双方认可的签证单和索赔依据的编号。
建设工程工程量清单计价规范》》(GB50500—2008)1
![建设工程工程量清单计价规范》》(GB50500—2008)1](https://img.taocdn.com/s3/m/17dd5e1652d380eb62946dbe.png)
下面是摘录自广州的合同范本通用条款:
61.1 物价变化引起合同价款的调整 合同履行期间,当工程造价管理机构发 布的人工、材料、设备价格或机械台班价 格涨超过合同工期基准期价格10%时,发 包人承包人不利一方应在事件发生的14天 内通知另一方,并按下述公式调整价款。
4.2 招标控制价
4.2.1 国有资金投资的工程建设项目应实 行工程量清单招标,并应编制招标控制价。 招标控制价超过批准的概算时,招标人应 将其报原概算审批部门审核。投标人的投 标报价高于招标控制价的,其投标应予以 拒绝。 • 本条规定了在国有资金投资的工程建设项 目,编制和使用招标控制价的原则。 4.2.2条文说明还规定,工程造价咨询人不 得同时接受招标人和投标人对同一工程的 招标控制价和投标报价的编制。
4 总承包服务费应根据招标文件中列出的内 容和要求估算,参照下列标准计算: (1)招标人仅要求对分包的专业工程进行 总承包管理和协调时,按分包的专业工程 估算造价的1.5%计算。 (2)招标人要求对分包的专业工程进行总 承包管理和协调并同时要求提供配合服务 时,根据招标文件中列出的配合服务内容 和提出的要求,按分包的专业工程估算造 价的3%-5%计算。 (3)招标人自行供应材料的,按招标人供 应材料价值的1%计算。
2.0.7暂估价(“03规范”中没有, “ 08深圳范本” 中叫“暂定价”) 定义:招标人在工程量清单中提供的用于 支付必然要发生但暂时不能确定价格的材 料的单价以及专业工程的金额。 • 肯定要发生的; • 招标阶段,不能确定材料的单价、工程的 金额。 《标准施工招标文件》 ( 2007年版)定义 暂估价:指发包人在工程量清单中给定的 用于支付必然发生但暂时不能确定价格的 材料、设备以及专业工程的金额。
《建设工程工程量清单计价规范》 (GB50500—2008)
关于执行《建设工程工程量清单计价规范》(GB50500-2008)若干意见的通知

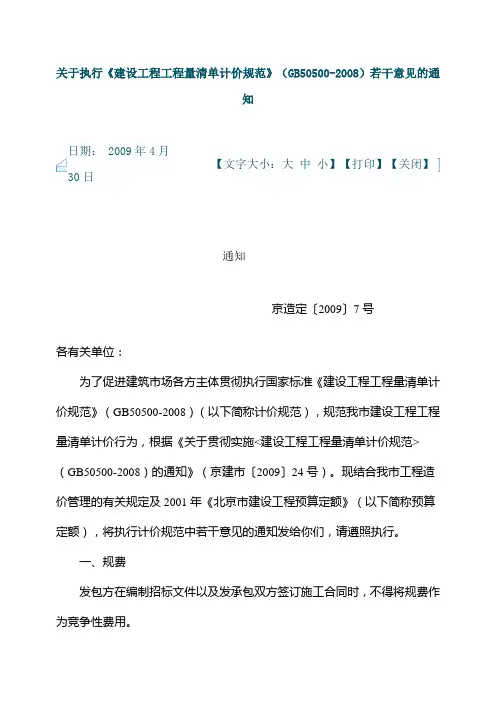

![关于执行《建设工程工程量清单计价规范》(GB50500-2008)若干意见的通知](https://img.taocdn.com/s3/m/18d5a51bb7360b4c2e3f6421.png)
关于执行《建设工程工程量清单计价规范》(GB50500-2008)若干意见的通知日期: 2009年4月30日 【文字大小:大 中 小】【打印】【关闭】通知京造定〔2009〕7号各有关单位:为了促进建筑市场各方主体贯彻执行国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称计价规范),规范我市建设工程工程量清单计价行为,根据《关于贯彻实施<建设工程工程量清单计价规范>(GB50500-2008)的通知》(京建市〔2009〕24号)。
现结合我市工程造价管理的有关规定及2001年《北京市建设工程预算定额》(以下简称预算定额),将执行计价规范中若干意见的通知发给你们,请遵照执行。
一、规费发包方在编制招标文件以及发承包双方签订施工合同时,不得将规费作为竞争性费用。
招标人在编制招标控制价时,应按照“关于调整2001年《北京市建设工程预算定额》规费计算方法的有关规定”(京造定〔2009〕6号)中的相关规定计算。
投标人在投标报价时,应根据有关文件规定结合本企业缴费情况自行确定。
二、漏项及新增项目综合单价确定的原则漏项是指在合同承包范围内的工作内容,且计价规范中有单独列项的要求,或按计价规范要求应当单独列项,但工程量清单中没有单独列项的项目。
对于漏项及新增项目等需要重新确定的综合单价(合同中没有适用或类似的综合单价),发、承包双方必须在合同中对以下内容进行约定:消耗量确定的依据;人工、材料、机械单价的确定原则;综合单价中管理费、利润、风险费的取费标准等作出明确约定。
若合同中未作约定时,漏项或新增项目综合单价按以下原则确定:1.消耗量:可依据现行定额相关项目及有关规定的消耗量确定。
2.人工、材料、机械价格:按发、承包双方确认的市场价格或参照施工期《北京工程造价信息》中的价格确定。
3.综合单价中各项取费标准:按相应项目原投标费率确定。
三、综合单价中一定范围内风险及幅度的约定1.风险范围和幅度的确定。
总承包服务费(按清单规范
![总承包服务费(按清单规范](https://img.taocdn.com/s3/m/1bc27b286bd97f192279e9fa.png)
总承包服务费(按2008清单规范)2.0.9 总承包服务费总承包服务费:总承包人为配合协调发包人进行的工程分包自行采购的设备、材料等进行管理、服务以及施工现场管理、竣工资料汇总整理等服务所需的费用。
工程总承包根据总承包人承包建设工程不同阶段的工作内容具有不同的含义。
该条“总承包服务费”是在工程建设的施工阶段实行施工总承包时,当招标人在法律、法规允许的范围内对工程进行分包和自行采购供应部分设备、材料时,要求总承包提供相关服务以及对施工现场进行协调和统一管理,对竣工资料进行统一整理等所需的费用。
条文说明解释:“总承包服务费”是在工程建设的施工阶段实行施工总承包时,但招标人在法律、法规允许的范围内对工程进行分包和自行采购供应部分设备、材料时,要求总承包人提供相关服务(如分包人使用总包人的脚手架、水电接剥等)和施工现场管理等所需的费用。
是为了解决招标人在法律、法规允许的条件下进行专业工程发包,以及自行供应材料、设备,并需要总承包人对发包的专业工程提供协调和配合服务,对供应的材料、设备提供收发和保管服务以及进行施工现场管理时发生并向总承包人支付的费用。
招标人应预计该项费用并按投标人的投标报价向总承包单位支付该项费用。
总承包服务费:招标人应根据招标文件中列出的内容和向总承包人提出的要求,参照以下标准列出计算:1、招标人经要求对分包的专业工程进行总承包管理和协调时,按分包的专业工程估算造价的1.5%计算。
2、招标人要求对分包的专业工程进行总承包管理和协调,并同时要求提供配合服务时,根据招标文件中列出的配合服务内容和提出的要求,按分包的专业工程估算造价的3%-5%计算。
3、招标人自行供应材料的,按照别人供应材料价值的1%计算网上理解:1、总承包服务费是指"为配合、协调招标人进行的工程分包和材料采购所需的费用。
具体内容包括:统一向建设单位领取设计文件和施工图纸并供给分包单位;对分包单位的工程施工进度计划、材料采购(供应)计划以及相关工程技术资料(例如设计变更文件、分部分项工程自检记录、隐蔽工程验收记录、交工验收记录、质量评定报告、工程竣工图等)的审核、汇总、整理归档;按合同规定范围向分包单位提供建筑材料、构配件等;对分包单位施工现场条件、施工进度、质量、安全与文明施工等方面进行协调与监督检查;参与分包单位工程点交竣工验收;对分包单位工程预、结算资料及已完工程报表的审核、汇总、上报;按分包合同规定办理分包单位工程进度款及安全、文明施工措施费用的结算与拨付等等管理工作。
总包服务费(总承包服务费)
![总包服务费(总承包服务费)](https://img.taocdn.com/s3/m/d8e4a9ffe009581b6bd9ebbc.png)
一.基本概念:业主(甲方)因为分包工程给第三方(丙方).需要支付给乙方的费用,通常按照1-5%的比例计算.二.争议和纠纷《中国人民共和国建筑法》第二十四条:提倡对建筑工程实行总承包,禁止将建筑工程肢解发包。
建筑工程的发包单位可以将建筑工程的勘察、设计、施工、设备采购一并发包给一个工程总承包单位,也可以将建筑工程勘察、设计、施工、设备采购的一项或者多项发包给一个工程总承包单位;但是,不得将应当由一个承包单位完成的建筑工程肢解成若干部分发包给几个承包单位.建筑法明确的说了工程不能肢解分包,但是还是在有关部门出的相关解释中谈到总包服务费如何计取如何操作,实际是默认和纵容了业主分包的行为.这里的争议和纠纷就比较多了• 1.分包部分的竣工验收的责任问题,乙方说丙方做的工程质量达不到优良,导致我整个工程达不到优良.现在的责任谁来承担.• 2.分包部分的总金额如何确定问题.尤其是弹性较大的分包工程.1000万也可以说,800万也可以说.只有甲和丙知道,乙方就是弱势了无法知道.直接影响到总包服务费的计取.• 3.工期问题• 4.工序衔接问题.• 5.成品保护问题.• 6.安全问题.丙方施工人员死了,政府记在哪一方的头上.三.相关文摘总包服务费_GB50500-2003 建设工程工程量清单计价规范中2.0.6条:为配合协调招标人进行的工程分包和材料采购所需的费用。
4.0.6条:投标人部分的总承包服务费应根据招标人提出要求所发生的费用确定。
总包服务费_GB50500-2008清单计价规范第2.0.9条总承包人为配合协调发包人进行的工程分包自行采购的设备、材料等进行管理、服务以及施工现场管理、竣工资料汇总整理等服务所需的费用。
总包服务费_GB50500-2013建设工程工程量清单计价规范2.0.21总承包人为配合协调发包人进行的专业工程发包,对发包人自行采购的材料、工程设备等进行保管以及施工现场管理、竣工资料汇总整理等服务所需的费用。
总承包服务费详细介绍
![总承包服务费详细介绍](https://img.taocdn.com/s3/m/034e2df5cc175527062208a4.png)
总承包服务费详细介绍总承包服务费在《建设工程工程量清单计价规范》(GB50500—2008)(以下简称“清单规范")中209条定义为“总承包人为配合协调发包人进行的工程分包和自行采购的设备、材料等进行管理、服务以及施工现场管理、竣工资料汇总整理等服务所需的费用。
"由此看业,总承包服务费是对发包人指定分包而言的,是总承包单位配合协调发包人指定分包或供货发生的费用,在清单规范条文说明4。
2.6条第4款中包含三种情况:发包人仅要求对分包的专业工程进行总承包管理和协调,总承包人所需的费用,本文称之为总承包管理费;发包人要求对分包的专业工程进行总承包管理和协调,并同时提供配合服务,总承包人提供配合服务所需的费用,本文称之为总承包配合费;发包人自行供应的材料、设备,总承包人所需的保管费用,本文称之为总承包保管费.上述每种情况所包括的详细内容,目前沿未见权威解释,导致施工过程中纠纷不断,轻则增加协调难度,重则影响工期,增加价款,对工程管理造成极大影响,本文结合工程实践,探究一下每种情况所包括的具体内容和总体费率取值,供工程洽谈合同时参考。
总承包服务费所含内容的界定总承包管理费。
是总承包单位非通过增加人工、材料、机械等基本直接费用,仅靠管理,包括协调发包人指定分包工作所发生的管理费用,具体包括以下几种:保卫管理:由总承包单位在现场门口配置保安对所有进出场人员、物料检查、登记、建立档案、收发胸卡和宣传教育,向当地公安管理部门申报、接待检查等。
安全文明施工管理:由分包单位对所承包的工程内独立进行安全防护、消防保卫、场容卫生和环境保护等项工作,总承包单位实施安全文明施工管理,以确保整体工程质量符合施工合同承诺的质量标准,并对出现的质量问题或事故承担连带责任.界面管理:该分包单位施工前道工序具备条件和施工范围的确认及为其他单位施工达到的质量要求认可。
标高、轴线提供:由总承包单位指定分包工程所需标高、轴线控制点(线),由分包单位自行测量、复线,并由总承包单位验收并签认。
总承包服务费详细介绍
![总承包服务费详细介绍](https://img.taocdn.com/s3/m/a7a1b0765fbfc77da369b104.png)
总承包服务费详细介绍总承包服务费在《建设工程工程量清单计价规范》(GB50500-2008 )(以下简称清单规范”中209条定义为总承包人为配合协调发包人进行的工程分包和自行采购的设备、材料等进行管理、服务以及施工现场管理、竣工资料汇总整理等服务所需的费用。
”由此看业,总承包服务费是对发包人指定分包而言的, 是总承包单位配合协调发包人指定分包或供货发生的费用,在清单规范条文说明含甲方分包及甲供材等426条第4款中包含三种情况:发包人仅要求对分包的专业工程进行总承包管理和协调,总承包人所需的费用,本文称之为总承包管理费;总承包管理费:发包人仅要求对分包的专业工程进行总承包管理和协调发包人要求对分包的专业工程进行总承包管理和协调,并同时提供配合服务,总承包人提供配合服务所需的费用,本文称之为总承包配合费;总承包配合费:发包人要求对分包的专业工程进行总承包管理和协调,并同时提供配合服务(包含总承包管理费)发包人自行供应的材料、设备,总承包人所需的保管费用,本文称之为总承包保管费。
总承包保管费:发包人自行供应的材料、设备,总承包人所需的保管费用上述每种情况所包括的详细内容,目前沿未见权威解释,导致施工过程中纠纷不断,轻则增加协调难度,重则影响工期,增加价款,对工程管理造成极大影响,本文结合工程实践,探究一下每种情况所包括的具体内容和总体费率取值,供工程洽谈合同时参考。
总承包服务费所含内容的界定一、总承包管理费。
是总承包单位并非通过增加人工、材料、机械等基本直接费用,仅靠管理,包括协调发包人指定分包工作所发生的管理费用,具体包括以下几种:1保卫管理:由总承包单位在现场门口配置保安对所有进出场人员、物料检查、登记、建立档案、收发胸卡和宣传教育,向当地公安管理部门申报、接待检查等。
2安全文明施工管理:由分包单位对所承包的工程内独立进行安全防护、消防保卫、场容卫生和环境保护等项工作,总承包单位实施安全文明施工管理,以确保整体工程质量符合施工合同承诺的质量标准,并对出现的质量问题或事故承担连带责任。
GB50500-2008建设工程工程量清单计价规范
![GB50500-2008建设工程工程量清单计价规范](https://img.taocdn.com/s3/m/6be361edb8f67c1cfad6b80b.png)
GB50500-2008建设工程工程量清单计价规范(2008年12月1日正式实施)1 总则1.0.1 为规范工程造价计价行为,统一建设工程工程量清单的编制和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2 本规范适用于建设工程工程量清单计价活动。
1.0.3 全部使用国有资金投资或国有资金投资为主(以下二者简称“国有资金投资”)的工程建设项目.必须采用工程量清单计价。
1.0.4 非国有资金投资的工程建设项目,可采用工程量清单计价。
1.0.5 工程量清单、招标控制价、投标报价、工程价款结算等工程造价文件的编制与核对应由具有资格的工程造价专业人员承担。
1.0.6 建设工程工程量清单计价活动应遵循客观、公正、公平的原则。
1.0.7 本规范附录 A、附录 B、附录 C、附录 D、附录 E、附录 F 应作为编制工程量清单的依据。
1 附录 A 为建筑工程工程量清单项目及计算规则,适用于工业与民用建筑物和构筑物工程。
2 附录 B 为装饰装修工程工程量清单项目及计算规则,适用于工业与民用建筑物和构筑物的装饰装修工程。
3 附录 C 为安装工程工程量清单项目及计算规则,适用于工业与民用安装工程。
4 附录 D 为市政工程工程量清单项目及计算规则,适用于城市市政建设工程。
5 附录 E 为园林绿化工程工程量清单项目及计算规则,适用于园林绿化工程。
6 附录 F 为矿山工程工程量清单项目及计算规则,适用于矿山工程。
1.0.8 建设工程工程量清单计价活动,除应遵守本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 工程量清单建设工程的分部分项工程项目、措施项目、其他项目、规费项目和税金项目的名称和相应数量等的明细清单。
2.0.2 项目编码分部分项工程量清单项目名称的数字标识。
2.0.3 项目特征构成分部分项工程量清单项目、措施项目自身价值的本质特征2.0.4 综合单价完成一个规定计量单位的分部分项工程量清单项目或措施清单项目所需的人工费、材料费、施工机械使用费和企业管理费与利润,以及一定范围内的风险费用。
建设工程工程量清单计价规范 GB-50500-2008
![建设工程工程量清单计价规范 GB-50500-2008](https://img.taocdn.com/s3/m/d30cb7e8783e0912a2162ab4.png)
1总则1.0.1为规范工程造价计价行为,统一建设工程工程量清单的编制和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2本规范适用于建设工程工程量清单计价活动。
1.0.3全部使用国有资金投资或国有资金投资为主(以下二者简称“国有资金投资”)的工程建设项目,必须采用工程量清单计价。
1.0.4非国有资金投资的工程建设项目,可采用工程量清单计价。
1.0.5工程量清单、招标控制价、投标报价、工程价款结算等工程造价文件的编制与核对应由具有资格的工程造价专业人员承担。
1.0.6建设工程工程量清单计价活动应遵循客观、公正、公平的原则。
1.0.7本规范附录A、附录B、附录C、附录D、附录E、附录F应作为编制工程量清单的依据。
1附录A为建筑工程工程量清单项目及计算规则,适用于工业与民用建筑物和构筑物工程。
2附录B为装饰装修工程工程量清单项目及计算规则,适用于工业与民用建筑物和构筑物的装饰装修工程。
3附录C为安装工程工程量清单项目及计算规则,适用于工业与民用安装工程。
4附录D为市政工程工程量清单项目及计算规则,适用于城市市政建设工程。
5附录E为园林绿化工程工程量清单项目及计算规则,适用于园林绿化工程。
6附录F为矿山工程工程量清单项目及计算规则,适用于矿山工程。
1.0.8建设工程工程量清单计价活动,除应遵守本规范外,尚应符合国家现行有关标准的规定。
2术语2.0.1工程量清单建设工程的分部分项工程项目、措施项目、其他项目、规费项目和税金项目的名称和相应数量等的明细清单。
2.0.2项目编码分部分项工程量清单项目名称的数字标识。
2.0.3项目特征构成分部分项工程量清单项目、措施项目自身价值的本质特征。
2.0.4综合单价完成一个规定计量单位的分部分项工程量清单项目或措施清单项目所需的人工费、材料费、施工机械使用费和企业管理费与利润,以及一定范围内的风险费用。
北京08新清单规费项目清单中每一项的比例是多少
![北京08新清单规费项目清单中每一项的比例是多少](https://img.taocdn.com/s3/m/99271cd53186bceb19e8bbe3.png)
北京08新清单规费项目清单中每一项的比例是多少?一、北京规费包括:1、工程定额测定费,费率0.1~0.2%;2、安全监督管理费,费率0.06%;3、建筑管理费0.4%;4、劳动保险及劳动统筹,费率1.6%。
二、取费基数:分部分项合计+措施费合计+其他分项合计。
关于北京市执行《建设工程工程量清单计价规范》(GB50500-2008)有关问题的通知(征求意见稿)各有关单位:为了确保国家标准《建设工程工程量清单计价规范》GB50500-2008(以下简称《计价规范》)在我市顺利实施,规范我市建设工程工程量清单计价行为,北京市建设委员会发布了京建市[2009]24号“关于贯彻实施《建设工程工程量清单计价规范》(GB50500-2008)的通知”。
根据“通知”的文件精神,结合我市现行工程造价管理的有关规定,现将在执行《计价规范》中有关问题的通知发给你们,请遵照执行。
一、规费(一)规费计算的有关规定规费是指政府及有关部门规定必须缴纳的费用。
应按照国家或本市政府和有关部门的规定计算,足额上缴。
发承包双方签订施工合同时,不得将规费作为竞争性费用。
根据北京市政府和有关部门的规定,目前北京市规费计取的依据包括以下内容:1.住房公积金(北京市住房公积金京房公积金管委会【2006】2号《北京市住房公积金缴存管理办法》)。
2.基本医疗保险基金(北京市人民政府【2001】第68号令《北京市基本医疗保险规定》。
3.基本养老保险费(北京市人民政府第【2006】183号令《北京市企业城镇劳动者养老保险规定》、京劳社养发【2007】29号《关于贯彻实施<北京市基本养老保险规定>有关问题的通知》。
4.失业保险基金(北京市人民政府【2007】第190号令《北京市失业保险规定》)。
5.工伤保险基金(北京市人民政府【2003】第140号令《北京市实施《工伤保险条例》办法》。
6.残疾人就业保障金(京政发【2006】18号《北京市人民政府关于印发北京市残疾人就业保障金征缴管理办法的通知》)。
总承包服务费(按2008清单规范)
![总承包服务费(按2008清单规范)](https://img.taocdn.com/s3/m/1c3e693814791711cc79175f.png)
《建设工程工程量清单计价规范》GB50500-2008中2.0.9 总承包服务费总承包服务费:总承包人为配合协调发包人进行的工程分包自行采购的设备、材料等进行管理、服务以及施工现场管理、竣工资料汇总整理等服务所需的费用。
条文说明解释:“总承包服务费”是在工程建设的施工阶段实行施工总承包时,但招标人在法律、法规允许的范围内对工程进行分包和自行采购供应部分设备、材料时,要求总承包人提供相关服务(如分包人使用总包人的脚手架、水电接剥等)和施工现场管理等所需的费用。
是为了解决招标人在法律、法规允许的条件下进行专业工程发包,以及自行供应材料、设备,并需要总承包人对发包的专业工程提供协调和配合服务,对供应的材料、设备提供收发和保管服务以及进行施工现场管理时发生并向总承包人支付的费用。
招标人应预计该项费用并按投标人的投标报价向总承包单位支付该项费用。
总承包服务费:招标人应根据招标文件中列出的内容和向总承包人提出的要求,参照以下标准列出计算:1、招标人经要求对分包的专业工程进行总承包管理和协调时,按分包的专业工程估算造价的1.5%计算。
2、招标人要求对分包的专业工程进行总承包管理和协调,并同时要求提供配合服务时,根据招标文件中列出的配合服务内容和提出的要求,按分包的专业工程估算造价的3%-5%计算。
3、招标人自行供应材料的,按招标人供应材料价值的1%计算。
网上一些理解:1、总承包服务费是指"为配合、协调招标人进行的工程分包和材料采购所需的费用。
具体内容包括:统一向建设单位领取设计文件和施工图纸并供给分包单位;对分包单位的工程施工进度计划、材料采购(供应)计划以及相关工程技术资料(例如设计变更文件、分部分项工程自检记录、隐蔽工程验收记录、交工验收记录、质量评定报告、工程竣工图等)的审核、汇总、整理归档;按合同规定范围向分包单位提供建筑材料、构配件等;对分包单位施工现场条件、施工进度、质量、安全与文明施工等方面进行协调与监督检查;参与分包单位工程点交竣工验收;对分包单位工程预、结算资料及已完工程报表的审核、汇总、上报;按分包合同规定办理分包单位工程进度款及安全、文明施工措施费用的结算与拨付等等管理工作。
[2009]18号关于贯彻实施《建设工程工程量清单计价规范》(GB50500-2008)的通知
![[2009]18号关于贯彻实施《建设工程工程量清单计价规范》(GB50500-2008)的通知](https://img.taocdn.com/s3/m/a237911ac5da50e2524d7f63.png)
闽建筑[2009]18号|关于贯彻实施《建设工程工程量清单计价规范》(GB50500-2008)的通知文件号:闽建筑[2009]18号新闻来源:福建建设信息网阅读数:19063 更新日期:2009-6-17各设区市建设局、省直有关单位:住房和城乡建设部第63号公告批准发布了新修订的《建设工程工程量清单计价规范》(GB50500-2008)(以下简称新规范)。
为贯彻实施新规范,结合我省实际情况并商省财政厅,提出如下意见,请一并遵照执行。
一、招标文件及其工程量清单应当明确主要材料的品牌、规格、型号、技术参数,不得有暂定品牌或暂定价格,不得有暂定分部分项工程和措施项目。
二、招标人或其委托的中介机构在编制招标工程预算造价(即招标控制价)时,材料价格应当根据市场价格或参照工程造价管理机构发布的价格信息,并结合工程项目实际询价后确定。
三、招标文件或施工合同中有关综合单价调整的条款,应当符合《福建省房屋建筑和市政基础设施工程价款结算暂行办法》(闽财建[2007]157号文)的规定,即工程量清单内的单个项目工程量变动幅度超过±30%并导致合同总价变动幅度超过±1%的,工程量增加部分或工程量减少后剩余部分可以重新协商确定综合单价。
四、总承包服务费按《福建省建筑安装工程费用定额》(2003版)的规定执行;主要材料采用甲供方式的,总承包服务费按甲供材料金额的0.5-1%另行增加计算。
五、工程建设施工发包应当遵循风险共担、合理分摊的原则,采用固定价格合同的,招标文件或施工合同应当按新规范明确材料、施工机械台班等价格风险承包幅度,钢材价格风险承包幅度控制在±5%以内,其他主要材料价格风险承包幅度控制在±10%以内,施工机械使用费风险承包幅度控制在±10%以内;人工费按我厅发布的施工期人工预算单价计算,不纳入风险承包范围。
六、采用固定价格合同的,招标文件或施工合同应当明确约定可能发生的法律、法规、规章和政策调整包干范围,未约定的按新规范执行。
总承包服务费详细介绍
![总承包服务费详细介绍](https://img.taocdn.com/s3/m/8ff40e0b8762caaedc33d40f.png)
总承包服务费详细介绍总承包服务费在《建设工程工程量清单计价规范》(GB50500-2008)(以下简称“清单规范”)中209条定义为“总承包人为配合协调发包人进行的工程分包和自行采购的设备、材料等进行管理、服务以及施工现场管理、竣工资料汇总整理等服务所需的费用。
”由此看业,总承包服务费是对发包人指定分包而言的,是总承包单位配合协调发包人指定分包或供货发生的费用,在清单规范条文说明4.2.6条第4款中包含三种情况:发包人仅要求对分包的专业工程进行总承包管理和协调,总承包人所需的费用,本文称之为总承包管理费;发包人要求对分包的专业工程进行总承包管理和协调,并同时提供配合服务,总承包人提供配合服务所需的费用,本文称之为总承包配合费;发包人自行供应的材料、设备,总承包人所需的保管费用,本文称之为总承包保管费。
上述每种情况所包括的详细内容,目前沿未见权威解释,导致施工过程中纠纷不断,轻则增加协调难度,重则影响工期,增加价款,对工程管理造成极大影响,本文结合工程实践,探究一下每种情况所包括的具体内容和总体费率取值,供工程洽谈合同时参考。
总承包服务费所含内容的界定总承包管理费。
是总承包单位非通过增加人工、材料、机械等基本直接费用,仅靠管理,包括协调发包人指定分包工作所发生的管理费用,具体包括以下几种:保卫管理:由总承包单位在现场门口配置保安对所有进出场人员、物料检查、登记、建立档案、收发胸卡和宣传教育,向当地公安管理部门申报、接待检查等。
安全文明施工管理:由分包单位对所承包的工程内独立进行安全防护、消防保卫、场容卫生和环境保护等项工作,总承包单位实施安全文明施工管理,以确保整体工程质量符合施工合同承诺的质量标准,并对出现的质量问题或事故承担连带责任。
界面管理:该分包单位施工前道工序具备条件和施工范围的确认及为其他单位施工达到的质量要求认可。
标高、轴线提供:由总承包单位指定分包工程所需标高、轴线控制点(线),由分包单位自行测量、复线,并由总承包单位验收并签认。
2008计价规范
![2008计价规范](https://img.taocdn.com/s3/m/a59dce7a1711cc7931b7168b.png)
附件:江苏省建设厅文件苏建价(2009)40号关于《建设工程工程量清单计价规范》(GB50500-2008)的贯彻意见各省辖市建设局(建委),省各有关厅(局):为进一步推进工程量清单计价改革,完善市场形成工程造价的机制,根据住房和城乡建设部发布的《建设工程工程量清单计价规范》(GB50500-2008)(以下简称“08规范”),结合我省实际情况,现就执行08规范的有关问题提出如下意见,请遵照执行。
一、08规范的执行要点1、08规范认真总结了工程量清单计价改革成果,充分吸收了近年来工程建设管理法律、法规的相关内容,是对工程量清单计价全过程进行规范的国家标准。
严格执行08规范对进一步推进工程量清单计价改革有着重要意义。
各市、县(市)建设行政主管部门、各级造价管理机构要高度重视,统筹安排,结合本地实际,认真组织宣贯,切实按本意见抓好08规范的执行。
2、全部使用国有资金投资或国有资金投资为主的建筑、装饰、市政、安装、园林工程建设项目,必须采用工程量清单计价。
实行招标发包的非国有资金投资的工程建设项目,应采用工程量清单计价。
对于不采用工程量清单计价方式的工程建设项目,除不执行工程量清单等专门性规定外,08规范规定的工程价款调整、工程计量和价款支付、索赔与现场签证、竣工结算以及工程造价争议处理等的其他条文仍应执行。
3、工程量清单、招标控制价、投标报价、工程价款结算等工程造价文件的编制与审核(核对)应由编审单位具有相应资格的工程造价专业人员承担。
接受委托从事工程造价咨询活动的企业应取得相应的工程造价咨询资质。
招标代理机构可以在资格等级范围内从事其招标代理的工程建设项目的工程量清单与招标控制价的编制与审核(核对)工作。
4、实行工程量清单招标的工程建设项目应当采用固定单价合同,量的风险由发包人承担,价的风险在约定风险范围内的,由承包人承担,风险范围以外的按合同约定。
采用工程量清单计价的工程建设项目,应在招标文件或合同中明确风险内容及其范围(幅度),并约定超出风险范围时的综合单价调整办法,不得采用无限风险、所有风险或类似语句规定风险内容及其范围(幅度)。
2008清单计价规范
![2008清单计价规范](https://img.taocdn.com/s3/m/c4610103de80d4d8d15a4f37.png)
湖北:1、总包服务费:总包可按分部分项工程费的3%向业主收取。
也可和业主协商确定。
内容包括:(1)配合协调招标人工程分包和材料采购所需费用;(2)对分包单位的管理、协调和施工配合等费用;(3)施工现场的水电设施、管线敷设的摊销费用;(4)共用脚手架瘩拆的摊销费;(5)共用垂直运输设备,加压设备的使用、折旧、维修费用。
总承包服务费应计取相应的利润和税金。
2、预留金:业主按分部分项工程费的5%以内计提,用于可能发生的工程量清单漏项、有误引起的工程量增加和施工中设计变更造成的工程造价增加。
3、零星工作项目费:应根据拟建工程的具体情况,按分部分项工程费的2%以内计取,应详细列出人工、材料、机械的名称、计量单位和相应的数量;4、价差:可取利润和税金。
《建设工程工程量清单计价规范》2003工程量变更:主要指工程量清单漏项、有误引起工程量的增加和施工中的设计变更引起标准提高或工程量的增加等。
《总包服务费》:包括配合协调招标人工程分包和材料采购所需的费用。
《综合单价》:人工、材料、机械费、管理费、利润、并考虑风险因素。
概念:为进一步适应改革开放形势的需要,以及与国际惯例接轨需求,出现了建筑安装产品的“综合单价”,这种分项工程综合单价仍然是建筑安装产品的《不完全价格》,只有在此基础上按现行规定加上规费和税金后,才可成为建筑安装产品的《完全价格》。
适用于分部分项工程量清单、措施项目清单、其它项目清单等。
《其他项目清单》:预留金、材料购置费和零星工作项目费,均为估算、预测数量。
虽计入投标人的报价中,不应视为投标人所有。
竣工结算时,应按承包人实际完成的工作内容结算,剩余部分仍归招标人所有。
零星项目工作表中的工程量均为暂估量,根据实际发生的工程量进行结算(以签证形式)投标人的报价:应在满足招标文件要求的前提下实行人工、材料、机械消耗量自定、价格自选、全面竞争、自主报价的方式。
工程量的有效位数应遵守下列规定:以“t”为单位,应保留小数点后三位数字,第四位四舍五入;以“m3”、“m2”、“m”为单位,应保留小数点后两位数,第三位四舍五入;以“个”、“次”等为单位,应取整数。
2008清单计价规范
![2008清单计价规范](https://img.taocdn.com/s3/m/490be8ef76eeaeaad0f33037.png)
附件2建设工程工程量清单计价规范(GB50500-2008)计价表式一、计价表格的组成我省工程量清单及计价表格包括封面、总说明、汇总表、分部分项工程量清单表等共32张,具体如下:1 封面1.1 工程量清单:封-11.2 招标控制价:封-21.3 投标总价:封-31.4 竣工结算总价:封-42 总说明3 汇总表3.1 工程项目招标控制价汇总表表-013.2 单位工程招标控制价汇总表:表-023.3 工程项目投标报价汇总表:表-033.4 单位工程投标报价汇总表:表-043.4 工程项目竣工结算汇总表:表-053.5 单位工程竣工结算汇总表:表-064 分部分项工程量清单表4.1 分部分项工程量清单及计价表:表-074.1.1 工程量清单综合单价计算表:表-07-14.1.2 工程量清单综合单价工料机分析表表-07-25 措施项目清单表5.1 措施项目清单与计价表(一):表-085.2 措施项目清单与计价表(二):表-095.2.1 措施项目清单综合单价计算表:表-09-15.2.2 措施项目清单综合单价工料机分析表表-09-26 其他项目清单表6.1 其他项目清单与计价汇总表:表-106.1.1 暂列金额明细表:表-10-16.1.2 材料暂估单价表:表-10-26.1.3 专业工程暂估价表:表-10-36.1.4 计日工表:表-10-46.1.5 总承包服务费计价表:表-10-56.2 索赔与现场签证计价汇总表:表-116.2.1 费用索赔申请(核准)表:表-11—16.2.2 现场签证表:表-11—27 人工、材料、机械价格表7.1 主要工日价格表:表-127.2 主要材料价格表:表-137.3 主要机械台班价格表:表-148 安全防护、文明施工措施项目费分析表:表-159 工程款支付申请(核准)表:表-16工程工程量清单招标人:(单位盖章)工程造价咨询人:(单位资质专用章)法定代表人或其授权人:(签字或盖章)法定代表人或其授权人:(签字或盖章)编制人:(造价人员签字盖专用章)复核人:(造价工程师签字盖专用章)编制时间:年月日复核时间:年月日封—1工程招标控制价招标控制价(小写):(大写):招标人:(单位盖章)工程造价咨询人:(单位资质专用章)法定代表人或其授权人:(签字或盖章)法定代表人或其授权人:(签字或盖章)编制人:(造价人员签字盖专用章)复核人:(造价工程师签字盖专用章)编制时间:年月日复核时间:年月日封—2投标总价招标人:工程名称:投标总价(小写):(大写):投标人:(单位盖章)法定代表人或其授权人:(签字或盖章)编制人:(造价人员签字盖专用章)编制时间:年月日封—3工程竣工结算总价中标价(小写):结算价(小写):(大写):(大写):发包人:(单位盖章)承包人:(单位盖章)工程造价咨询人:(单位资质专用章)法定代表人或其授权人:(签字或盖章)法定代表人或其授权人:(签字或盖章)法定代表人或其授权人:(签字或盖章)编制人:(造价人员签字盖专用章)核对人:(造价工程师签字盖专用章)编制时间:年月日复核时间:年月日封—4总说明工程名称:第页共页工程名称:第页共页序号单位工程名称金额(元)其中安全文明施工费(元)规费(元)合计单位工程名称:单位:元序号汇总内容(专业工程)清单计价汇总(专业工程)清单计价汇总报价小计1 分部分项工程2 措施项目2.1 措施项目(一)其中安全文明施工费2.2 措施项目(二)3 其他项目4 规费4.1 规费14.2 规费24.3 规费35 税金招标控制价合计=1+2+3+4+5工程项目投标报价汇总表工程名称:第页共页序号单位工程名称金额(元)其中安全文明施工费(元)规费(元)合计单位工程投标报价汇总表单位工程名称:单位:元序号汇总内容(专业工程)清单报价汇总(专业工程)清单报价汇总报价小计1 分部分项工程2 措施项目2.1 措施项目(一)其中安全文明施工费2.2 措施项目(二)3 其他项目4 规费4.1 规费14.2 规费24.3 规费35 税金投标报价合计=1+2+3+4+5表—04工程名称:第页共页序号单位工程名称金额(元)其中安全文明施工费(元)规费(元)合计单位工程名称:单位:元序号汇总内容(专业工程)清单结算价汇总(专业工程)清单结算价汇总金额小计1 分部分项工程2 措施项目2.1 措施项目(一)其中安全文明费用2.2 措施项目(二)3 其他项目3.1 专业工程结算价3.2 计日工3.3 总承包服务费3.4 索赔与现场签证4 规费4.1 规费14.2 规费24.3 规费35 税金竣工结算总价合计=1+2+3+4+5表—06分部分项工程量清单与计价表单位及专业工程名称:第页共页序号项目编码项目名称项目特征计量单位工程量综合单价(元)合价(元)其中(元)备注人工费机械费本页小计合计表—07工程量清单综合单价计算表单位及专业工程名称:第页共页序号编号名称计量单位数量综合单价(元)合计(元)人工费材料费机械费管理费利润风险费用小计1 (清单编码)(清单名称)(定额编号)(定额名称)…………2 (清单编码)(清单名称)(定额编号)(定额名称)…………合计:表—07—工程量清单综合单价工料机分析表单位及专业工程名称:第页共页项目编码项目名称计量单位清单综合单价组成明细金额(元)序号名称及规格单位数量单价合价人工1人工费小计材料2材料费小计机械3机械费小计4 直接工程费(1+2+3)5 管理费6 利润7 风险费用8 综合单价(4+5+6+7)表—07—单位及专业工程名称:第页共页序号项目名称计算基础费率(%)金额(元)1 安全防护、文明施工费2 夜间施工增加费3 缩短工期增加费4 二次搬运费5 已完工程及设备保护费6 检验试验费合计表—08单位及专业工程名称:第页共页序号项目编码项目名称项目特征计量单位工程量综合单价(元)合价(元)其中(元)备注人工费机械费本页小计合计表—09单位及专业工程名称:第页共页序号编号名称计量单位数量综合单价(元)合计(元)人工费材料费机械费管理费利润风险费用小计1 (清单编码)(清单名称)(定额编号)(定额名称)…………2 (清单编码)(清单名称)(定额编号)(定额名称)…………合计:表—09—措施项目清单综合单价工料机分析表单位及专业工程名称:第页共页项目编码项目名称计量单位清单综合单价组成明细金额(元)序号名称及规格单位数量单价合价人工1人工费小计材料2材料费小计机械3机械费小计4 直接工程费(1+2+3)5 管理费6 利润7 风险费用8 综合单价(4+5+6+7)表—09—其他项目清单与计价汇总表单位工程名称:第页共页序号项目名称计量单位金额(元)备注1 暂列金额明细详见表—10—12 暂估价2.1 材料暂估价—明细详见表—10—22.2 专业工程暂估价明细详见表—10—33 计日工明细详见表—10—44 总承包服务费明细详见表—10—5合计—暂列金额明细表单位工程名称:第页共页序号项目名称计量单位暂定金额(元)备注合计—材料暂估单价表单位工程名称:第页共页序号材料名称、规格、型号计量单位单价(元)备注专业工程暂估价表单位工程名称:第页共页序号工程名称工程内容金额(元)备注合计—计日工表单位工程名称:第页共页编号项目名称单位暂定数量综合单价(元)合价(元)一人工1234人工小计二材料123456材料小计三施工机械1234施工机械小计总计总承包服务费计价表单位工程名称:第页共页序号项目名称项目价值(元)服务内容费率(%)金额(元)1 发包人分包专业工程2 发包人供应材料合计索赔与现场签证计价汇总表工程名称:第页共页序号签证及索赔项目名称计量单位数量单价(元)合价(元)索赔及签证依据本页小计合计—注:签证及索赔依据是指经双方认可的签证单和索赔依据的编号。
08清单计价规范总承包服务费
![08清单计价规范总承包服务费](https://img.taocdn.com/s3/m/fbad4e3db52acfc789ebc9ad.png)
竭诚为您提供优质文档/双击可除08清单计价规范总承包服务费篇一:总承包服务费的计取原则及标准总承包服务费的计取原则及标准总承包服务费应依据招标人在招标文件中列出的分包专业工程内容,按照招标人提出的协调、配合与服务要求和施工现场管理需要自主决定。
总包服务费(也叫对分包管理费)1、招标人仅要求投标人对分包工程进行总承包管理和协调时,投标人可按分包专业工程估算造价(不含设备费)的1.5%至2%计算。
2、招标人要求投标人对分包工程进行总承包管理和协调,并同时要求提供配合服务时,根据招标文件中列出的配合服务内容,投标人可按分包专业工程估算造价(不含设备费)的3%至5%计算。
3、竣工结算时,总承包服务费应按分包专业工程结算造价(不含设备费)及原投标费率进行调整。
详见京造定【20xx】7号文件。
总包服务费,是指一个工程项目由投标方总承包,招标方把其中的专业工程分包给有相应资质的其它承包商,由总承包方负责管理、协调、配合,所以应该由招标方支付给总承包方总包服务费,即应由甲方付给乙方。
关于执行《建设工程工程量清单计价规范》(gb50500-20xx)若干意见的通知京造定〔20xx〕7号各有关单位:为了促进建筑市场各方主体贯彻执行国家标准《建设工程工程量清单计价规范》(gb50500-20xx)(以下简称计价规范),规范我市建设工程工程量清单计价行为,根据《关于贯彻实施(gb50500-20xx)的通知》(京建市〔20xx〕24号)。
现结合我市工程造价管理的有关规定及20xx年《北京市建设工程预算定额》(以下简称预算定额),将执行计价规范中若干意见的通知发给你们,请遵照执行。
一、规费发包方在编制招标文件以及发承包双方签订施工合同时,不得将规费作为竞争性费用。
招标人在编制招标控制价时,应按照“关于调整20xx 年《北京市建设工程预算定额》规费计算方法的有关规定”(京造定〔20xx〕6号)中的相关规定计算。
投标人在投标报价时,应根据有关文件规定结合本企业缴费情况自行确定。
最新2008工程量清单计价规范
![最新2008工程量清单计价规范](https://img.taocdn.com/s3/m/1afdaa9d5ef7ba0d4a733be5.png)
12月1日执行2008新清单规范详解
12月1日开始执行新清单了,新清单有如下特征:
一、适用范围:08新清单适用于所有国有资产投资的项目和以国有资产投资为主的工程项
目,都必须实行新规范。
新清单涵盖了整个施工过程的各个阶段。
二、实行招标控制价:此招标控制价不得调整和下浮,投标超过此价将以废标处理。
这也体
现了公开,公平的原则。
三、风险共担:新清单规定在合同中明确风险内容和范围,承包人对于技术和管理风险完全责任承担,对于材料和机械等有限责任承担(材料价格5%,机械10%,综合单价不做调整)。
对于政策,文件等风险不承担责任(特别对于人工单价调整完全有发包人承担)。
四、新清单组成要素的扩充:由分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单、税金项目清单组成。
投标人的任何让利和优惠不得在总价中。
应反映在相应的综
合单价中。
五、合同类型的确定:宜采用综合单价形式。
六、措施项目组价方式:可以精确计量的宜采用分部分项工程量清单形式,不可精确计量的
项目,以“项”为单位。
七、其他项目的调整:暂列金额、暂估价(包括材料暂估价、专业工程暂估价)、计日工、总承包服务费。
如果投标人对分包项目管理和协调时,按分包专业1.5%计取,如是同时提供配合服务,按分包专业3%-5%计取。
招标人自行供应材料,按1%计取。
八、补充清单规则:由附录顺序码与B和三位阿拉伯数字组成,以XB001开始且不得重号。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
总承包服务费(按2008清单规范)
2.0.9 总承包服务费
总承包服务费:总承包人为配合协调发包人进行的工程分包自行采购的设备、材料等进行管理、服务以及施工现场管理、竣工资料汇总整理等服务所需的费用。
工程总承包根据总承包人承包建设工程不同阶段的工作内容具有不同的含义。
该条“总承包服务费”是在工程建设的施工阶段实行施工总承包时,当招标人在法律、法规允许的范围内对工程进行分包和自行采购供应部分设备、材料时,要求总承包提供相关服务以及对施工现场进行协调和统一管理,对竣工资料进行统一整理等所需的费用。
条文说明解释:“总承包服务费”是在工程建设的施工阶段实行施工总承包时,但招标人在法律、法规允许的范围内对工程进行分包和自行采购供应部分设备、材料时,要求总承包人提供相关服务(如分包人使用总包人的脚手架、水电接剥等)和施工现场管理等所需的费用。
是为了解决招标人在法律、法规允许的条件下进行专业工程发包,以及自行供应材料、设备,并需要总承包人对发包的专业工程提供协调和配合服务,对供应的材料、设备提供收发和保管服务以及进行施工现场管理时发生并向总承包人支付的费用。
招标人应预计该项费用并按投标人的投标报价向总承包单位支付该项费用。
总承包服务费:招标人应根据招标文件中列出的内容和向总承包人提出的要求,参照以下标准列出计算:
1、招标人经要求对分包的专业工程进行总承包管理和协调时,按分包的专业工程估算造价的1.5%计算。
2、招标人要求对分包的专业工程进行总承包管理和协调,并同时要求提供配合服务时,根据招标文件中列出的配合服务内容和提出的要求,按分包的专业工程估算造价的3%-5%计算。
3、招标人自行供应材料的,按照别人供应材料价值的1%计算
网上理解:1、总承包服务费是指"为配合、协调招标人进行的工程分包和材料采购所需的费用。
具体内容包括:统一向建设单位领取设计文件和施工图纸并供给分包单位;对分包单位的工程施工进度计划、材料采购(供应)计划以及相关工程技术资料(例如设计变更文件、分部分项工程自检记录、隐蔽工程验收记录、交工验收记录、质量评定报告、工程竣工图等)的审核、汇总、整理归档;按合同规定范围向分包单位提供建筑材料、构配件等;对分包单位施工现场条件、施工进度、质量、安全与文明施工等方面进行协调与监督检查;参与分包单位工程点交竣工验收;对分包单位工程预、结算资料及已完工程报表的审核、汇总、上报;按分包合同规定办理分包单位工程进度款及安全、文明施工措施费用的结算与拨付等等管理工作。
总承包服务费是施工总承包单位代行建设单位对分包工程和分包单位实施的部分管理工作和管理责任,而由建设单位对其给予的费用补偿。
2、总承包服务费在什么情况下可以计取?计取的基础是什么?
答:按规定可以实行分包的工程项目、且由建设单位批准同意后,由总承包单位实施对分包单位的管理服务并向发包人承担连带责任的情况下,施工总承包单位可以计取总承包服务费。
总承包服务费以分包工程的相关费用作为计取基础。
总
承包服务费用是由总包单位列入总预算向建设单位收取的,不应向工程分包单位收取。
至于实际施工过程中,总、分包单位之间施工配合所发生的费用,例如:分包单位使用总包单位现有临时设施、脚手架、垂直运输设备或起重吊装设备,以及总包和分包约定的其他费用等,则不包含在建设单位支付的总承包服务费中,应由总、分包双方在分包合同中约定结算办法
工程配套费”包括总承包服务费和总包与分包之间的配套费。
一、总承包服务费在《计价暂行办法》第六条中作了规定,即“总承包服务费是指配套管理费”,是指按国家规定准予分包的工程,其“投标人配合协调招标人工程分包的配合施工所发生的费用”。
具体包括以下内容:
施工图纸会审交底,相关单位及周边环境的协调管理,相关施工项目的衔接协调、隐蔽工程及凝难问题的研究处理,分部分项工程质量的相关活动及竣工验收,技术经济资料的归口管理等一系列由施工到竣工验收过程中招标人与分包人的工作都必须有总包单位参人协调管理的支出费用。
其费用应由招标人向总包单位支付。
二、总包单位向分包单位收取的工程配套费包括以下内容:
利用总包单位的脚手架、施工及生活用水用电、垂直运输机械的利用、因分包单位施工所引起的结构表面修补、临时设施的使用、建筑垃圾的清理外运等等。
三、配套费的支付标准。
配套费的标准应根据配套内容、范围由双方根据以下费率标准在合同中予以明确。
参考标准按定额计价的以直接工程费为计算基础;按工程量清单计价的列入其他项目清单内计算:其费率总承包服务费1~3%;总包与分包之间的配套费空调专业2~4%、其他专业2~3%。
