清水混凝土楼梯踏步及角钢护角施工 周凯
清水混凝土施工工艺在建筑工程中的应用

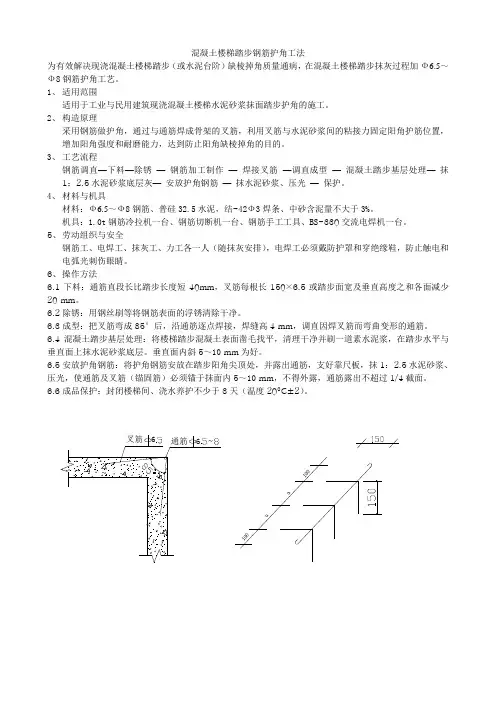

混凝土楼梯踏步钢筋护角工法
混凝土楼梯踏步钢筋护角工法
为有效解决现浇混凝土楼梯踏步(或水泥台阶)缺棱掉角质量通病,在混凝土楼梯踏步抹灰过程加Ф6.5~Ф8钢筋护角工艺。
1、适用范围
适用于工业与民用建筑现浇混凝土楼梯水泥砂浆抹面踏步护角的施工。
2、构造原理
采用钢筋做护角,通过与通筋焊成骨架的叉筋,利用叉筋与水泥砂浆间的粘接力固定阳角护筋位置,增加阳角强度和耐磨能力,达到防止阳角缺棱掉角的目的。
3、工艺流程
钢筋调直—下料—除锈—钢筋加工制作—焊接叉筋—调直成型—混凝土踏步基层处理—抹1:2.5水泥砂浆底层灰—安放护角钢筋—抹水泥砂浆、压光—保护。
4、材料与机具
材料:Ф6.5~Ф8钢筋、普硅32.5水泥,结-42Ф3焊条、中砂含泥量不大于3%。
机具:1.0t钢筋冷拉机一台、钢筋切断机一台、钢筋手工工具、BS-330交流电焊机一台。
5、劳动组织与安全
钢筋工、电焊工、抹灰工、力工各一人(随抹灰安排),电焊工必须戴防护罩和穿绝缘鞋,防止触电和电弧光刺伤眼睛。
6、操作方法
6.1下料:通筋直段长比踏步长度短40mm,叉筋每根长150×6.5或踏步面宽及垂直高度之和各面减少20 mm。
6.2除锈:用钢丝刷等将钢筋表面的浮锈清除干净。
6.3成型:把叉筋弯成85°后,沿通筋逐点焊接,焊缝高4 mm,调直因焊叉筋而弯曲变形的通筋。
6.4混凝土踏步基层处理:将楼梯踏步混凝土表面凿毛找平,清理干净并刷一道素水泥浆,在踏步水平与垂直面上抹水泥砂浆底层。垂直面内斜5~10 mm为好。
6.5安放护角钢筋:将护角钢筋安放在踏步阳角尖顶处,并露出通筋,支好靠尺板,抹1:2.5水泥砂浆、压光,使通筋及叉筋(锚固筋)必须锚于抹面内5~10 mm,不得外露,通筋露出不超过1/4截面。
模板工程技术小结
模板工程
主体工程达到清水混凝土的标准,该工程全部采用新模板。并按清水混凝土质量要求进行模板设计,在模板满足强度和刚度要求前提下,尽可能提高表面光洁度。
1模板体系
(1)墙体模板:
1)地下室导墙支模:根据要求,地下室底板上250 mm高的外墙必须与底板砼一次浇筑,该墙体内侧采用吊模支护,内外模均用小钢模拼装。2)地下一、二层墙体模板:采用600 mm宽钢模与100 mm宽带眼钢模拼装,Ф16螺栓加固,钢模拼装时接缝相互错开,阴阳角根据排板尺寸做定型模板。外墙采用有止水片的穿墙螺栓且加胶合板木垫,穿墙螺栓水平距离600 mm,竖向距离700 mm。模板拼装后,先支竖向立杆,后支水平横杆,每道杆均由2根Ф48×3.5钢管组成。加固用的斜支撑延墙长3 m不少于两道,墙长3 m以上的每1.5 m加设一道斜支撑,整个支撑系统必须满足刚度要求,保证模板不变形。
3)窗井模板:
为确保窗井模板的施工质量,保证窗井内壁的垂直平整,故此部位模板采用整体特制筒模。窗井外模同墙体模板,筒模与外侧模板用穿墙螺栓拉接。
4)地上墙体模板:采用拼装式大模板,由1500 mm、1200 mm、900 mm、600 mm、300 mm宽的标准板块用专用连接器组合拼装而成。该体系模板分内模、外模和角模,内模高2750 mm(内模高度=层高-板厚+50 mm〈墙上口浮浆厚度〉),外模高2850 mm(外模高度=层高+50
mm),面板采用6 mm厚的冷轧钢板,边框采用7 mm厚热轧带肋型钢,主肋采用3 mm厚的钢板冷弯成U形,并与面板焊接形成箱形截面,次肋采用5 mm厚的扁钢,背楞采用两个8#槽钢并用。

清水混凝土楼梯踏步及角钢护角施工
清水混凝土楼梯踏步及角钢护角施工
发表时间:2016-10-19T09:38:24.977Z 来源:《低碳地产》2016年13期作者:周凯
[导读] 【摘要】随着高新能混凝土的广泛应用,人们开始重视建筑物的艺术外观与生态意义。在所有混凝土的材料中,清水混凝土属于最高级别的一种材料,在城市建设中的应用在逐渐增加。本文主要分析了清水混凝土楼梯踏步施工,以及角钢护角的施工,仅供参考。
绥芬河市东大建筑工程有限责任公司
【摘要】随着高新能混凝土的广泛应用,人们开始重视建筑物的艺术外观与生态意义。在所有混凝土的材料中,清水混凝土属于最高级别的一种材料,在城市建设中的应用在逐渐增加。本文主要分析了清水混凝土楼梯踏步施工,以及角钢护角的施工,仅供参考。
【关键词】清水混凝土;楼梯踏步;角钢护角
在建筑工程中,采用混凝土或者水泥砂浆的楼梯踏步很常见。而且踏步的棱角极有可能出现破损,而且掉较大情况也有很多,修复工作比较困难。因此,人们开始使用清水混凝土楼梯加角钢护角踏步,这种结构非常坚固,而且节约施工时间与施工材料。和常规的水泥砂浆踏步比较,它的施工工艺更简化,施工质量也会提高。同时,应用钢制定型模板,拆装操作简单,而且次数也会增加,可以确保工程的质量。
一、清水混凝土材料的特征
1、配合比例
在清水混凝土的施工过程中,需要保证其表面的平整,没有气泡,成色均衡,适用于施工中的振捣。所拌的混凝土应该具备较强的粘聚性,不能出现分层离析的情况。在规划配合比的过程中,应该考虑提高加砂率,适当地添加水泥。这两方面都会在一定程度上影响混凝土的平整度。在确保强度的基础上,应该选用强度较低的水泥。合理的控制用水量,将水灰比控制在0.52与0.55之间,防止用水量过多。
清水混凝土楼梯踏步及角钢护角施工
清水混凝土楼梯踏步及角钢护角施工
作者:黄琼
来源:《科学与财富》2016年第14期
摘要:随着建筑行业的不断发展,在建筑结构中用混凝土的现象越来越多,使得建筑结构的质量得到了很大的提升,与此同时,其存在的问题也逐渐凸显出来,特别是在楼梯踏步和角钢护角的施工问题上。笔者通过对其存在的问题进行分析,提出加强其施工质量的几点措施。
关键词:清水混凝土;楼梯踏步模板;角钢护角
随着混凝土结构的出现,不但提高了建筑结构的质量安全,还满足了人们对建筑日益增长的需求,在我国建筑的楼梯结构中,采用的一般都是水泥砂浆的面层结构,传统的施工方法不但所需要的支模较多,损耗较大,而且稳定效果也不是很好,不仅耗费了工程施工的用时,还浪费了经济成本。
1 工程概况
随着经济建设的迅速发展,现浇钢筋混凝土结构日益增多。而住宅中楼梯段面层一般为水泥砂浆面层,传统的楼梯支模多采用木模或钢模板,楼梯底板用木模或钢模板均可,主要是踏步板用木模板结合铁钉固定。其缺点是可靠性差、易跑模、整体刚度不强,造成产品质量差、木模板损耗大、支模用工多;钢模板虽可减少损耗,但固定困难,模板尺寸与设计踏步尺寸不一定相符,造成支拆模劳动强度高、用工多,踏步尺寸误差大,混凝土工不易掌握操作等问题,而且在装修阶段二次抹灰容易造成踏步掉角,踏步、缓台空裂起砂等质量问题。
以某公寓楼为例,该工程为地上5层框架结构。两部楼梯,一梯两户,楼梯净开间
2.5m,净进深4.56m,层高
3.0m。为了便于模板设计取净尺寸。板式楼梯共20级踏步,踏步高150mm,宽240mm,梯板及平台板厚120mm。

现浇楼梯清水混凝土模板设计与施工
70 隔 1 1 2 0 插 0 70 隔 1 1 1 0 插 7 70 隔 1 1 1 0 插 8
2 0 1 5
20
2 6 1 . 85
1 4
12 l8
36
35 5 49 3
10 4 35 0
钉墙成 功解决 了支护边坡 的强度及稳 定性 问题 ; 桩锚 支护整体 刚
现 浇 楼 梯 清 水 混 凝 土 模 板 设 计 与 施 工
程 华 安
摘 要 : 合工程实例介 绍 了现浇楼梯 清水混凝土模 板设计 和施 工 , 过对现浇楼梯 施工时制作定 型钢制模板 Baidu Nhomakorabea 现浇 结 通 使
楼梯 施工质量达到清水混凝效果 , 节约周转材料 , 降低施工成本 , 提高主体工程施工 质量 。
9 0 l0 O 1 2 0 1 0 0 4蛇 5 2 0
2 5 5 5 25 1 8 l0 0 1 2 x 2 既 5 2. 0 【 】 2 2 1 55 2 0 1 5 2 0 1 5 1 8 1 7 1 6 1 8 24 12 , 1. 2 12 . 1 45 33 6 12 5 2 63
表3 S MW 工 法 支 护 设 计 成 果 表
支护 深搅 搅拌桩 H型钢 插型钢 桩长 深度 桩径 m nn Ⅱ 72 80 5 83 80 5 90 80 5 间距 60 0 60 0 60 0 型号宽 方式 度/ m ra r
房建工程清水混凝土施工技术论文
房建工程清水混凝土施工技术
摘要:清水混凝土的质量是在整个施工过程中完成的,因此在施工过程中项目部应当强调过程质量控制,每道工序的质量指标必须分解和落实到人,检查应及时到位,后期的成品保护也十分重要,因此也要制定成品保护措施。本文结合实例探讨了清水混凝土模板设计和施工技术。
关键词:房建工程清水混凝土技术要求施工技术
中图分类号:tu74文献标识码: a 文章编号:
随着设计和施工水平的提高,多层和高层建筑越来越广泛地采用钢筋混凝土结构。现浇施工的框架,剪力墙结构,框剪结构等均具有良好的整体性,耐久性,具有良好的抗震性能。但现浇施工工序复杂,手工作业多,容易出现混凝土胀模,构件位置偏移,露浆等质量通病。钢筋混凝土工程如果能达到清水混凝土的要求,既保证了工程质量,又节省了大量的粉刷材料和人工费用,加快了施工工期,是一件一举多得的好事。
1、工程概况
某工程总占地面积704.618 亩,分为a、b、c 三个区。项目建设住宅楼及公共建筑50栋,其中塔式高层住宅楼19 栋、板式小高层住宅楼28 栋、多层公共建筑3 栋,配套有餐饮、商场、娱乐、会馆、幼儿园、派出所、体育场馆等功能设施。
2、清水混凝土模板设计和施工技术
(1)模板设计
模板设计是清水混凝土施工技术的关键一环,面板和支架的选择妥当与否对清水混凝土的质量有很大的影响。因此,要选择材料质地坚硬,表面光滑不易吸水受潮变形,且几何尺寸准确的面板,如酚醛树脂浸渍纸复合胶合板等;选择扣件式钢管架或门式钢管架做为支架,减小整体和局部附加变形。由于整个标准层建筑平面中无相似形平面和平面对称性,致使模板通用性、互换性差。为减少模板投入量,将不具有互换性的核心筒部分独立划分为一个流水段,按照每一流水段模板的配置等量的原则,以中间的轴线为分段界线,将标准层划分为ⅰ、ⅱ两个流水段,使其模板的公用部分可周转使用。对不具有互换性的模板,则采取在每次支模板时调剂使用。
楼梯踏步护角筋施工方案
楼梯踏步护角筋施工方案
1. 简介
楼梯作为连接楼层的重要构件,承受着人员行走的重压。然而,长时间的使用往往会导致楼梯踏步的角部磨损和破坏,降低了楼梯的使用寿命和美观度。为了解决这一问题,我们可以采用楼梯踏步护角筋施工方案。本文档将详细介绍楼梯踏步护角筋的施工方案及步骤。
2. 施工材料和工具准备
在开始楼梯踏步护角筋的施工前,我们需要准备以下材料和工具:
•方形钢筋:用于加固踏步角部的材料,可选择尺寸为10mm × 10mm 的方钢。
•清洁剂:用于清洁楼梯踏步表面,确保粘贴效果。
•玻璃纤维胶水:用于粘贴和固定角部的材料,确保结构稳固。
•锤子:用于安装过程中敲打和固定材料。
•混泥土:用于修补施工过程中的损坏等情况。
3. 施工步骤
接下来,将介绍楼梯踏步护角筋的施工步骤:
步骤1:清洁踏步表面
首先,使用清洁剂彻底清洁楼梯踏步表面,确保其干净无尘。
步骤2:测量和裁剪方形钢筋
接下来,使用卷尺测量踏步角部的长度和宽度,并在方形钢筋上标记相应的尺寸。使用钢剪或电钢锯裁剪出适当尺寸的钢筋。
步骤3:粘贴方形钢筋
将玻璃纤维胶水均匀涂抹在踏步角部和方形钢筋上,确保两者之间充分粘贴。
然后,将方形钢筋贴在踏步角部上,并用锤子轻轻敲打,使其粘合更紧密。
步骤4:固定方形钢筋
使用锤子和钉子或其他合适的固定工具,将方形钢筋牢固地固定在踏步角部上。确保钢筋与踏步表面平齐,并且不易松动。
步骤5:修补施工过程中的损坏
在施工过程中,有可能会产生一些损坏,如踏步表面的划痕或凹陷。为了保证施工质量,我们需要使用现场调配好的混泥土进行修补。将混泥土填充到损坏处,并使用工具进行抹平和整形,以使其与周围表面平齐。
钢筋混凝土外观质量缺陷防治措施
中图分类号 :U 7 T 35
文献标识码 : A
我单位今年施工的天脊高平化工有 限公 司 的造气 厂房工 程 , 捣 时间不够等。3 混凝 土拌 合物 配合 比设计 不当 , ) 水泥 、 、 、 水 砂
为 四层框架 结构 , 设计 要求 混凝 土 的外 露 面不作处 理直 接喷 涂 , 石 子等计量 不准 , 造成 砂浆 少 , 子 多。4 输送 到施工 层 面的? 石 ) 昆 这就要求对混凝 土 的外观质 量严 格控 制 , 据设计 要求 , 单位 凝 土料偏 干时 , 根 我 工人 直接 向混凝 土料 随意大 量 冲水 , 砂石 洗得 将
1 混 凝土表 面麻 面 、 窝现 象 蜂
1 0 S 以混凝 土不 再 明显 沉落 表 面出现 浮浆 为 原因分析 :) 1 模板 安装不密实 , 局部 漏浆严重 , 或模板表 面不 振捣 时间( 5S~3 ) 限。严格控制混凝 土配合 比, 精确计量 , 充分 搅拌 , 保证混凝 土拌 光滑 、 漏刷隔离剂 、 未浇水 湿润而引起模板 吸水 、 结砂浆等 。2 粘 ) 合 物的和易 性。禁止在施工现场 任意加水 。 新拌混凝土和易性差 , 严重离析 , 浆石子分 离 , 砂 或新 拌混凝 土流 处 理 方 法 :) 积 较 小 且 数 量 不 多 的 麻 面 与 蜂 窝 的 混 凝 土 表 1面 动 度 太 小 , 骨 料 太 大 , 筋 问距 过 密 , 之 又 漏 振 、 捣 不 实 、 粗 配 加 振 振
现浇清水混凝土施工技术
现浇清水混凝土施工技术
清水混凝土施工技术的要点就是通过精确设计模板控制准确钢筋位置,连接好混凝土施工缝,规范混凝土施工工艺,保证砼主体结构浇筑完成后,能达到表面平整,颜色一致,无明显的质量缺陷。采用清水混凝土施工技术,也就是保证结构混凝土在浇筑完成后。表面不用抹灰,只需简单修补和刮腻子找平,最后刮浆罩面即可达到使用要求。它是保证结构工程质量的一个有效手段,同时也能获得良好的经济效益和社会效益。
一、模板工程施工
1、墙体模板:
墙体模板分内外墙配置。墙体模板采用企口连接的钢制定形大模板。
外墙外模板的高度=标准层高+楼板厚度+10mm
外墙内模板及内墙模板的高度=标准层高一楼板厚度+15mm
在墙体的阴阳角处,设置定型的阴阳角模板,角模的相连呈900,每边宽度以500mm为宜,阴角模、阳角模与大模板以及两个大模板之间均采用企口连接。企口的长度为40mm这样既解决了模板之间接茬不平和跑浆问题,又便于模板的拼装。
2、楼板模板
采用15mm厚的优质竹胶板,竹胶板之间的接缝贴双面密封胶带,为保证顶板与墙体接缝严密,竹胶板和墙体的交接采取硬顶加双面密封胶条的方式。
3、洞口模板
门窗洞口模板,使用定型钢模,采用可调节支撑加固,可以有效保证门窗洞口的位置尺寸及浇筑效果。
4、楼梯模板
楼梯踏步模板采用定型钢模,可确保清水混凝土的效果。
为保证楼梯踏步一步成型达到清水混凝土效果,可采取加护角和压光的措施,也就是在楼梯踏步的阴角处设置通长的30mm×3mm的角钢使其成为护角。角钢后面焊接锚固筋,将其固,定在楼梯踏步模板上(即在踏步板上及角钢上提前各钻2个丝孔,用自攻丝将其连接固定好),混凝土浇筑完成后再经过一次抹面压光,即达到一次成活。当然还要重点作成品保护工作,在拆除模板后,踏步
清水混凝土施工技术在某综合楼中的应用
于 3个 引测点,方便 主体结构标高向上引测,所有引测点必须做闭合引 测校核 。后期施工 中, 楼层标高依据引测点向上引测至框架柱 ,每层做
闭合校核 ,同时定期校核原始点与引测点的误差 ,做好主体结构沉降观 测 ,及时校核标高。
五 、混 凝 土 工 程
( 一 )混凝 土 运 送
综合楼工程采用商品混凝土 , 现场严格检测塌落度及混凝土外观效
冬季施工顶板混凝土养护采取搓面后覆盖薄膜 , 加盖草帘子保温 ;
框架柱隔层拆除,拆完后及时裹附塑料薄膜 ,在满足模板周转率的情况
下 ,尽 可 能延 迟拆 模 时 间 。
钢筋安装着重控制 主筋交错部位及箍筋,控制好 主次梁绑扎顺序 , 特别用好特别加工的缩径箍筋套 ,防止用错或者少用。对于主次粱穿过 框架柱的部位 ,可采用大锤敲打的方法 ,确保钢筋上标高满足要求。对 于框架柱上口,可采取预制 固定件,卡住主筋四边 ,避免移位。
防 止碰 撞 。 ( 二 )楼层 标 高控 制
建筑物标高 ± O . 0 0 0 在施工前在固有建筑物做醒目标识, 标识点不少
于 3点 ,以能够便于在 四边引测为原则 ,后续施工中,所有引测点都必
混凝土浇筑 4 8 小时内不得拆除框架柱和梁侧模板 , 防止 因为混凝土
强度低而造成的缺棱掉角 。拆除时按照先支后拆 ,后支先拆 的原则进行 ,
清水混凝土在高层建筑中的应用
建 筑 科 学
wenku.baidu.com
清 水 混 凝 土在 高 层 建筑 中 的应 用
王 江 ’ 章宝富 ( . 1 绍兴市历 史文化名城保 护管理 办公 室 :2 绍 兴市公用事业 管理处
浙江绍兴
3 0 0 2 0 ) 1
摘 要: 本文介 绍 了清水混凝土 的质量 标准和工 艺漉程 , 对清水 混曩土的模板 、钢筋混凝土施 工方法及成品保护要 点等方 面介 绍了清水 混凝土施 工技术在 高层建筑 中的应 用 , 为该技术 的推广应 用提 供一 定的借 鉴作 用 。 关键词 : 清水混凝土 高层建筑 模板工程 中图分类号 : U T7 文献标识码 : A 文章编号 : 6 2 3 9 (0 8 1 ( ) 0 6 — I 1 7 - 7 12 0 ) lb一 0 0 0
1清水混凝土的质量标准
早拆 头 、木 龙 骨 、胶合 板 散拆 支 模方 案 ; ③ 窗 洞 口采 用 自行 设 计 、 制 作 的 组 合 式 模 板 , 框 木 楞 采 用定 型 角 钢 护 角 , 角配 置 边 阴 快 拆 装 置 , 用效 果 好 、拆 卸方 便 、 周 转 使 快, 门窗 洞 口垂 直 、 方正 ; 为 确保 踏 步 侧 ④ 板 强 度 、 刚度 , 在侧 板 的 外 侧 , 位于 两 边 各 加 l 根木 楞 , 而使 踏步 板 侧面 垂直 、平 整 、 从 不 翘 曲 ; 外 墙 房 间水 平 缝 过 渡 带 采 用 预 ⑤ 留 装 饰 线 条 的 方 法 , 在 大 模 板 上 加 即 1 0 m 高的 钢板 , 5r a 下设 7 mm 厚 、1 c 左右 0m 宽 ( 同 一 层必 须一 致 ) 皮 条 用胶 水 粘 上 , 但 橡 确 保 密 封 、 不 漏 浆 , 模 后 留 下 1 有 规 则 拆 条 的 装饰 线 ; 大 模 板 阴 角 节 点 采 用 角模 勾 ⑥ 栓 , 保 了 阴 角稳 定 、 方 正 ; 确 ⑦大 模 板 阳 角 节 点利 用 大 模 板 相 交 的 自然 构 造 密 封 , 采 用4 50斜 拉 支 座 , 接 两 模 板 , 到 不 漏 连 达 浆 , 保 阳 角方 正 的 目的 。 确 为 取 得 清 水 混 凝 土 的 质 量 效 果 , 强 加 对 模 板 尤 其 是 胶 合 板 的 施 工 管 理 尤 为 重 要 。 安 装 模 板 时 应 严 格 按 模 板 组 装 图进 匀一 致 。 行 , 号 入座 , 点 使 用 。 拆 模时 按 支 撑 的 对 定 倒 顺序 进 行 , 要保 护 板 面 , 禁 强行 砸 、撬 严 模 板 , 卸 后 及 时 清 理 , 修 理 损 伤 的 模 拆 并 2工艺流程 测量 放 线一 墙 ( ) 筋 绑扎 一 沿墙 ( ) 板 , 柱 钢 柱 经检 查 合 格 后 涂 刷 隔 离 剂 备 用 。 边弹 线 、找 平 一 预埋 梁端 口一 门 窗 洞 口模 板安 装 、校 正 、固 定一 预 埋 管 线 盒 一墙 体 4钢筋混凝土工程 大 模 板安 装 、 校正 、 固 定一 浇筑 墙 ( ) 柱 混 4 1钢筋施 工 . ① 做 好 钢 筋 抽 筋 放 样 工 作 , 证 加 工 保 凝 土 一 拆 墙 ( ) 板 一 梁 、顶 板 支 模 放 线 柱 模 沿 顶板 底 面 线 贴 海 绵一 支梁 、顶 板 模 板 尺 寸 准 确 。半 成 品运 输 保 护 工 作要 确保 到 在 清 理 梁 内 杂 物 和 墙 ( ) 杂 物 一 绑 扎 顶 位 , 模 板 上 采 用 木 板 、 麻 袋 等 物 作 垫 底 柱 顶 保护 , 禁在模板上拖运钢筋。 严 板及粱钢筋一浇筑顶板混凝土。 ② 安 装 钢 筋 时 须 保 证 位 置 准 确 , 止 防 移 位 。 柱 筋 四周 找 方 , 垫铁 电焊 固定 ; 用 顶 3模板工程 为 实 现 清 水 混 凝 土 的 目标 , 少 模 板 端 用 钢 管 架 与 钢 筋 连 接 固 定 , 减 用专 用 垫 块 的投 入 , 对 不 同 结 构 部 位 设 计 不 同 类 型 控 制 保 护 层 厚 度 。 绑 扎成 型后 架 设 操 作 垫 针 的模 板 , 尽量 设 计 成 大模 板 。 另外 , 从模 板 板 , 禁 踩踏 钢 筋 , 扎铅 丝时 应 扎 成 向内 严 绑 安 装 、拆 除 和维 修 等 方 面 也 应 采取 相应 的 收 口。 ③ 所 有 钢 筋 、预 埋 管 的 焊 接 操 作 必 须 措施 。 3. 1模板 设计 在 电 焊 下 方 用 箔 金 层 垫 板 作 保 护 , 保 焊 确 以免 烧 伤 板 面 , 响混 影 由 于 整 个标 准 层 建筑 平面 中 无 相似 形 渣 不溅 落 在 模 板 上 , 平 面 和 平 面 对 称 性 , 使 模 板 通 用 性 、 互 凝 土 成 型 后 的 外 观 质量 。 致 2混 凝土施 工 换 性 差 。 为 减 少 模 板 投 入 量 , 不 具 有 互 4. 将 ①混 凝 土 原 材 料 控 制 。 换 性 的 核 心 筒 部 分 独 立 划 分 为 一 个 流 水 对 同一 施 工 作 业 面 的 同强 度等 级 构 件 段 , 照每 一 流 水 段 模 板 的 配 置 等 量 的 原 按 则 , 中间 的 轴线 为 分 段 界 线 , 以 将标 准 层 划 应 采 用 同样 品种 的 水 泥 、砂 、石 、 外 加剂 分 为 I Ⅱ两 个 流 水 段 , 其 模板 的公 用 部 以 保 证 混 凝土 具 有 良好 的 施 工 性能 和一 致 、 使 分 可 周 转 使 用 。 对 不 具 有 互 换 性 的 模 板 , 的 外 观 色 泽 , 合 比设 计 时 要 采 用 和 易性 配 则采取在每次支模板时调剂使用 。 好的混凝土 , 泵送 混 凝 土 坍 落 度 以 1 0 6 mm ±2 mm 为 宜 , 率 宜 控 制 在 3 %左 右 。 0 砂 9 3 2模板安 装 . 模 板 安 装 方 案 如 下 : 墙 模 板 、 电梯 ① ② 混 凝 土 浇 筑 时 应 避 免 留 设 施 工 冷 井 简 模 分 别选 用 整 体 式 全 钢 大模 板 及 提 升 缝 。振 捣过 程 中严 禁 过振 , 免造 成 胀 膜 , 避 伸缩 井筒模 ; ②现 浇 楼 板 底 模 采 用 支 撑 、 同时 注 意 控 制 振 动 棒 的 插 入 深 度 , 免 触 避
楼梯踏步护角钢筋施工方案
楼梯踏步护角钢筋施工方案
1. 引言
楼梯踏步护角是楼梯踏步与护墙角的连接部位,起到保护角部不受损坏的作用。对于楼梯的施工来说,护角钢筋的施工是一个关键环节,直接影响到楼梯使用的安全和美观。本文档将介绍楼梯踏步护角钢筋的施工方案,包括材料准备、工具准备、施工步骤和注意事项等内容。
2. 材料准备
•钢筋:选择规格适宜的钢筋,一般为Ф6或Ф8的圆钢。
•混凝土:采用标准混凝土,按照设计要求配制。
•护角:选择合适的材质的护角,如PVC护角或金属护角。
•螺栓和膨胀钉:用于固定护角。
3. 工具准备
•螺丝刀和扳手:用于松紧螺栓。
•切割机和钢剪:用于切割和修整钢筋。
•手锤和橡胶锤:用于调整护角位置和与混凝土的紧密连接。
•打线工具和水平仪:用于确定楼梯踏步护角的位置和水平度。
4. 施工步骤
下面是楼梯踏步护角钢筋的施工步骤:
步骤1:确定护角位置
根据设计要求和实际情况,确定楼梯踏步的护角位置。使用打线工具和水平仪,将护角的位置标记在楼梯踏步上。
步骤2:切割钢筋
根据护角的尺寸,使用切割机和钢剪将钢筋切割成合适的长度。
步骤3:调整护角位置
将切割好的钢筋插入到打线好的护角位置上,使用手锤和橡胶锤调整护角的位置,使其与楼梯踏步紧密连接。
步骤4:固定护角
使用螺栓或膨胀钉将护角固定在楼梯踏步上。首先,在护角上打孔,然后将螺栓或膨胀钉插入孔内,使用螺丝刀和扳手进行固定。
步骤5:浇筑混凝土
在护角固定完毕后,进行混凝土的浇筑。按照设计要求,将混凝土均匀浇注到楼梯踏步上,确保混凝土与护角之间没有空隙。
步骤6:整理和养护
在混凝土刚浇筑完毕后,使用手锤和橡胶锤将混凝土表面整理平滑,去除表面的凸起或不平整。然后进行养护,保持环境湿润,避免混凝土开裂或变形。
浅谈如何确保清水混凝土的施工质量
2m  ̄ 0 m木条 , 0 m 2m 使柱混 凝土施 工缝 形成 凹槽 , 第二
振动的范围布置卸料点 , 坡脚及 中部振 捣密实 , 随着振 捣 的方向向前推进 。
③严格控制每次下料的高度和厚度, 保证分层厚度
不超过 3c 0 m。
④为确保踏步侧板强度 、 , 刚度 在侧板的JN , ' 位于 b
两边各加 l 根木楞, 从而使踏步板侧面垂直、 平整、 不翘
曲。
( 墙房间水平缝过渡带采用预 留装饰线条 的方 曼 汐
法, 即在大 模 板上 加 10 m 高 的钢 板 , 设 7 m 厚 、 5r a 下 m
形, 以保证结构物的几何尺寸均匀 、 断面的一致 , 防止浆 体流失 。对模板的材料也有很高 的要求 , 表面要平整光 洁, 强度高、 耐腐蚀 , 并具有一定 的吸水 陆。对模板 的接 缝和固定模板 的螺栓等 , 则要求接缝严密 , 不允许漏浆 。 3养护 。清水混凝土如养护不当, . 表面极容易 因失
采用定型角钢护角 , 阴角配置 决拆装置。
清水混凝土施工 的技术关键是 :
1混凝土配合比设计和原材料质量控制。新拌混 .
凝土必须具有极好的工作性和粘 聚眭, 不允许 出现 绝对 分层离析的现象。原 材料产地必须统一 , 、 砂 石的色泽
清水砼楼梯施工工法
清水混凝土楼梯施工工法
1特点
本工程采用全钢整体式楼梯踏步定型模板,操作简单、施工方便。施工后的楼梯混凝土可以达到清水效果,从而省去了踏步粉刷湿作业。节约了材料,并提高了工效。以此施工的踏步的混凝土外观质量好,踏步侧面和底面光滑平整,步高一致。
2适用范围
适用于现浇混凝土楼梯施工。
3工艺原理
本工法施工将楼梯结构标高和建筑标高统一,支模及浇筑混凝土时以建筑标高为准,并要求在混凝土浇筑完毕后,对混凝土表面进行原浆压光。
4工艺流程
模板清理、刷油→支楼梯梁、板模→钢筋绑扎→安装踏步护角角钢→支踏步模板→浇筑混凝土→收面压光→养护
5操作要点
5.1施工前应先熟悉图纸,查清建筑及结构标高,确定支模高度。
5.2提前加工踏步护角角钢。即采用预埋角钢阳角,并在其上焊Φ6的钢筋作为锚固筋。踏步护角用Φ4螺栓固定在踏步吊模的钢板上(见图一)。当混凝土浇筑完毕后,拆模前将螺栓解开,踏步模吊走,护角即留在踏步混凝土的阳角处。护角安装前要刷防锈漆,以保证混凝土清水效果。
5.3全钢整体式踏步模板由踏步吊模、斜梁压杠、支撑调节丝杠、丝杠托架(快拆头)等组成。楼梯踏步模就位,其一端支撑在已浇筑完的楼板上,另一端支在模板上,下垫混凝土块(垫块与现浇板等厚)。由于丝杠托架及支撑丝杠能在水平方向和坚直方向进行调节,所以踏步模板就位容易控制,能够保证其就位准确。
5.4全钢整体式踏步模板制作时最好不做楼梯踏步面板,这样可以方便梁柱支模,并避免了踏步上表面在混凝土浇筑时因排水不畅导致混凝土表面产生气泡。
图一
5.5楼梯支模标高确定时应考虑楼梯平台与室内地坪的接搓。为使室内外标高留设准确,并保证楼梯平台面不受人为破坏,而保证清水效果,可将楼梯踏步模板统一支高2cm,这样楼梯踏步首步高2cm,末步低2cm,待后期平台施工时面层与此抹平。
关于悬挑清水混凝土楼梯施工技术探讨
关于悬挑清水混凝土楼梯施工技术探讨
摘要:在建筑工程施工中,悬挑结构能够节约空间,同时更好的展示建筑结构
的美感。对于悬挑清水混凝土楼板施工来说,必须把握好细节,通过精心策划,
对施工过程进行严格控制。本文首先分析清水混凝土楼梯施工中重难点,然后从
悬挑清水混凝土设计及样板施工开始,详细分析清水混凝土楼梯施工技术,希望
能够给相关人员提供参考。
关键词:悬挑;清水混凝土;楼梯;施工
悬挑结构是现阶段建筑领域特殊的施工类型,能够更好的体现建筑物宏伟的
外观。而清水混凝土具有节能、环保优势,逐渐被建筑设计师所青睐。将悬挑结
构与清水混凝土结合起来,用于建筑楼梯施工,能够为建筑多样性提供帮助,当
然其施工难度较大,必须落实相关质量控制[1]。基于此,加强对悬挑清水混凝土
楼梯施工技术的研究具有十分现实的意义。
1悬挑清水混凝土楼梯施工的重难点
第一,悬挑结构构件施工中,由于悬挑的长度偏大,在具体施工中,需要考
虑到根部受力整体的稳定性,需要在墙体施工中预留平台板钢筋,同时设立抗剪
力构件,对根部弯矩、剪力进行抵抗。第二,在清水混凝土楼梯和清水承重结构
需要分开进行施工,在悬挑板主筋和承重墙连接位置,需要采用插筋、埋筋方式,对墙体成型质量会造成一定的影响[2]。由于清水楼梯地面为清水模板,需要先进
行模板铺设,之后进行钢筋绑扎。在清水模板成品保护环节尤为重要,其对于清
水混凝土成型质量有较大影响。第三,对于跨度较大的楼梯结构,其梯梁宽度、
高度往往较大,在完成混凝土浇筑之后,必须对支撑体系、模板体系进行有效控制,避免发生变形。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
清水混凝土楼梯踏步及角钢护角施工周凯
【摘要】随着高新能混凝土的广泛应用,人们开始重视建筑物的艺术外观与生态意义。在所有混凝土的材料中,清水混凝土属于最高级别的一种材料,在城市建设中的应用在逐渐增加。本文主要分析了清水混凝土楼梯踏步施工,以及角钢护角的施工,仅供参考。
【关键词】清水混凝土;楼梯踏步;角钢护角
在建筑工程中,采用混凝土或者水泥砂浆的楼梯踏步很常见。而且踏步的棱角极有可能出现
破损,而且掉较大情况也有很多,修复工作比较困难。因此,人们开始使用清水混凝土楼梯
加角钢护角踏步,这种结构非常坚固,而且节约施工时间与施工材料。和常规的水泥砂浆踏
步比较,它的施工工艺更简化,施工质量也会提高。同时,应用钢制定型模板,拆装操作简单,而且次数也会增加,可以确保工程的质量。
一、清水混凝土材料的特征
1、配合比例
在清水混凝土的施工过程中,需要保证其表面的平整,没有气泡,成色均衡,适用于施工中
的振捣。所拌的混凝土应该具备较强的粘聚性,不能出现分层离析的情况。在规划配合比的
过程中,应该考虑提高加砂率,适当地添加水泥。这两方面都会在一定程度上影响混凝土的
平整度。在确保强度的基础上,应该选用强度较低的水泥。合理的控制用水量,将水灰比控
制在0.52与0.55之间,防止用水量过多。
2、外加剂
在实际施工中,对清水混凝土提出的要求比较高。清水混凝土的表面不能出现任何缺陷,这
样才能达到装饰的目的。因此,需要混凝土的各种功能都符合标准,没有添加减水剂的混凝
土会出现色差程度大、气泡多、蜂窝麻面等情况,这样就无法呈现出混凝土的良好外观。如
果使用类似聚羟酸减水剂的外加剂,可以增强混凝土的稳定性、均匀性以及耐久功能。当前,在混凝土施工中会经常应用机制砂,但是与天然砂相比,机制砂更容易发生离析或者泌水的
情况,这会直接导致混凝土出现色差,甚至发生开裂。
3、骨料
清水混凝土对施工的要求较普通混凝土高,振捣的充分性决定了混凝土成品的匀质性。振捣
作用会使混凝土中级配不好的粗骨料离析,从而导致质地和色泽的不均匀。因此清水混凝土
对粗骨料的要求是连续级配好、强度高、含泥量低、颜色尽量一致。
二、清水混凝土楼梯踏步及角钢护角施工原理
应该在楼梯踏步阳角护角的角钢内侧,焊上五个均匀分布的L形锚固脚,并且在角钢与踏步
钢板模的边缘处,还需要钻出四个圆孔,直径应该是6mm。在施工之前,应该通过螺杆把角钢连接起来,然后在楼梯的踏步模上进行固定,在完成楼梯的混凝土浇筑工作后,需要再进
行三次的原浆压光。终凝后再解开楼模中的螺栓,经楼梯模保养12个小时后,再上升到上
层进行施工。
2、模板的设计
在拆除模板后,不需要另外进行别的流程。这项工作的作用是结构与装修。具体的特征包括:清水混凝土表面平整、颜色均匀;轴线笔直,具有精确的几何尺寸;边角均匀,线条一致;
没有蜂窝麻面与漏筋夹渣等;模板拼缝有一定的规律。
⑴踏步的侧模
在清水混凝土的楼梯两侧都应该设计侧模,模板是厚度为4mm的钢板,根据楼梯的大样可
以制造出来。上端可以使用螺栓,将水平压杠和踏步模板连接起来。同时应该注意,踏步和
平台的相交点不应该在相同的断面上,施工人员应该认真运算平台底部和上部之间的距离。
在安装踏步侧模的过程中,应该在侧模和底模连接的位置上贴上双面胶带,这样可以避免出
现爆浆的情况。
⑵模板拆除
混凝土浇筑完成后先拔出护角角钢的定位螺栓,当混凝土凝固24 h 后即可拆除侧模与踏步模板,模板拆除时,先松开侧模模板与踏步模板的连接螺栓,拆除侧模,再通过塔吊拆除踏步
模板。
3、操作要点
⑴混凝土现浇楼梯踏步采用钢制定型模,钢板厚度不得小于5mm。
(2)护角角钢选用。30x3,5个L形锚固脚采用中6} 8钢筋,长度小小于100 mm,均匀焊
在角钢内侧,与角钢边夹角为45度。
(3)拼装前定型模板须清理干净,刷优质油性脱模剂,0.5h后用棉纱擦十。定型模钢板厚
干小于5m,应光滑平整。定型踏步模上边缘预先钻3}4个自径6.2 mm的圆孔,供固定护角
角钢用,角钢与定型模须固定牢固且便于拆装。
(4)终凝前踏步混凝土必须压光三次,终凝后松开连接螺栓,松动踏步模,养护12h混凝土,再洒水养护7d。
三、质量要求
1、每次拼装前,均应检查钢模板、角钢平自度,平自度允许偏差为0.5mm/m,彻底清理定
型钢模后,用钢摊刷刷亮,再用80%的优质柴油和20%的优质机油混介为油性脱模剂涂刷擦净。角钢及模板上的固定孔位须准确无偏差,拼装无缝隙,角钢上的5个脚间距均匀,长度
不小于100mm,朝向一致并焊接牢固。
2、休息平台、踏步上平台原浆用铁抹子压光三次,混凝土终凝后松开连接螺栓,楼梯平整
光滑,色泽一致。12h后洒水养护7d。
3、拆模、吊运定型模时应先检查连接螺栓是否松开,然后再退拆松动定型模,定型模完全
松动后再吊运,不得碰撞拉动护梯角钢
4、混凝土收平、抹光、压实
为充分保证楼梯踏步混凝土达到清水混凝土效果,观感良好,踏步混凝土的收平、压实、抹
光工作将是重要的一环,施工时采用如下施工方法:⑴混凝土粗平:浇筑楼梯踏步时复核模
板安装位置,板面混凝土抄平后,用铁抹第一次初平压实。⑵混凝土精平、抹光:在混凝土
初凝前,用铁抹沿踏步自上而下收平,除去多余的砂浆,以避免因混凝土沉降及失水收缩产
生结构性表面裂缝;在混凝土初凝后,用铁抹沿踏步自上而下第二次收平、抹光、压实,进
一步除去富余的砂浆,避免因混凝土沉降及失水收缩产生结构性表面裂缝;在混凝土终凝后,间隔30min(具体视气温定),用铁抹进行第三次抹光工作,封闭抹纹,该次必须用铁抹轻
轻插进“吊模板”下方来回抹几次,减小或杜绝吊模板进混凝土内留下痕迹;再用铁抹由踏步
自下而上逐一进行抹光,抹去人工拆除螺杆时可能造成的痕迹;模板拆除必须待项目技术负
责人发出拆模通知令后,方可拆除;混凝土的养护。踏步混凝土刚初凝后,为防止混凝土表
面起皮、干裂,损伤混凝土表面,采用压力较小的喷雾器均匀而密实地喷水养护。
四、效益分析
