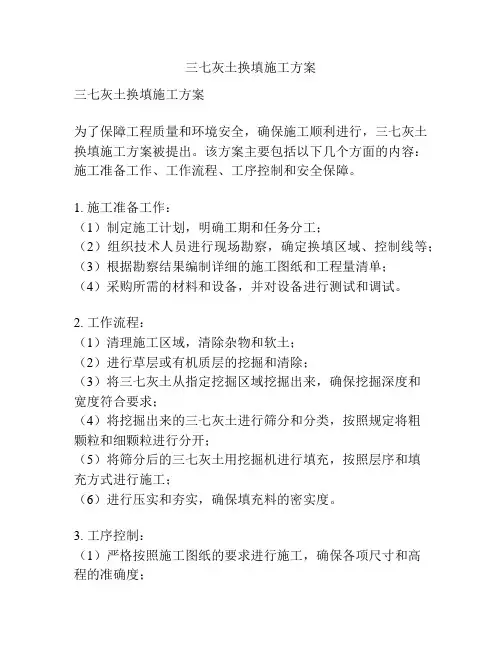

三七灰土回填方案
三七灰土土方回填施工方案
三七灰土土方回填施工方案郑州外国语学校分校宿舍楼施工现场场地局部有深的土坑,且坑底标高低于基底设计标高,根据场地情况,建设、监理、设计院、勘察单位等领导的商计意见,回填方案由设计院确定,设计院意见为回填土为三七灰土,放坡度为1:1.5,回填标高为高出基底设计标高300MM,每层虚铺厚度不大于300MM,压实系数不小于0.94。
现确定施工方案如下:1、土方开挖前应根据施工方案的要求,将施工区域内地上地下障碍物清除和处理完毕。
2、地表面要清理平整,做好排水坡向,在施工区域内要挖监时排水沟。
3、建筑物位置的标准轴线桩、构筑物的定位控制桩、标准水准桩及灰线尺寸必须经过检查并办完预检手续。
4、在2-8至2-13轴间遇坑,建设、监理、设计、施工单位已检验,坑内杂物已清理完毕,根据设计院要求先将坑内垃圾清除至老土,然后用三七灰土分层回填夯实,放坡坡度为1:1.5,回填标高高出基底设计标高300MM,每层虚铺厚度不大于300MM,压实系数不小于0.94。
5、采用机械开挖基础和管沟时,为不破坏基底土的结构,在基底标高以上预留一层用人工清理,使用铲、正铲机或反铲机时应留30CM厚土层不挖,使用铲平、挖掘机施工时,应保留20CM。
如人工挖土不能产即砌筑基础或铺设管道时,可保留15-30CM一层不挖,待下一工序开始前挖除。
6、如在开挖时遇软土区施工前必须做好地面排水降水位工作,地下水位应降至基底以下0.5-1.0M后,方可开挖,降水工作应持续到回填完毕。
在基础开挖过程中要做好土质情况、地下水和标高等的变化经常检查,做好原始记录。
如发现基础底土质与设计不符时需经有关人员研究处理,并做好隐蔽工程记录。
7、当地质条件良好,土质均匀且地下水位低于基槽底面标高时,挖方深度在5M以内不加支撑的边坡最陡坡度要符合边坡度规范规定。
8、土方回填时的填方土料应符合设计要求,保证填方的强度和稳定性,并按设计要求施工,符合规范规定。
9、回填土为三七灰土,采用机械拌和,机械压实(采用20吨振动压路机),压实度为:虚铺30CM,机械压实为20CM,每20CM为一个压实层。
三七灰土换填施工方案

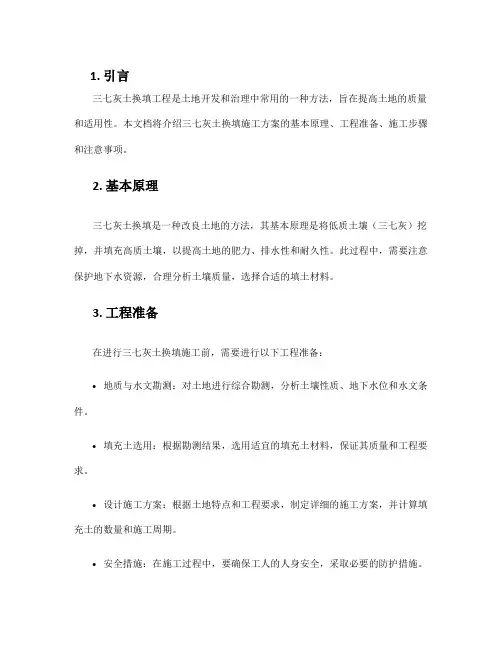

1. 引言三七灰土换填工程是土地开发和治理中常用的一种方法,旨在提高土地的质量和适用性。
本文档将介绍三七灰土换填施工方案的基本原理、工程准备、施工步骤和注意事项。
2. 基本原理三七灰土换填是一种改良土地的方法,其基本原理是将低质土壤(三七灰)挖掉,并填充高质土壤,以提高土地的肥力、排水性和耐久性。
此过程中,需要注意保护地下水资源,合理分析土壤质量,选择合适的填土材料。
3. 工程准备在进行三七灰土换填施工前,需要进行以下工程准备:•地质与水文勘测:对土地进行综合勘测,分析土壤性质、地下水位和水文条件。
•填充土选用:根据勘测结果,选用适宜的填充土材料,保证其质量和工程要求。
•设计施工方案:根据土地特点和工程要求,制定详细的施工方案,并计算填充土的数量和施工周期。
•安全措施:在施工过程中,要确保工人的人身安全,采取必要的防护措施。
4. 施工步骤步骤一:挖掉三七灰土1.确定挖掘范围:根据设计要求,确定需要挖掘的区域范围。
2.清理表面杂物:清理挖掘区域内的杂物和障碍物。
3.开始挖掘:采用适当的挖掘设备(如挖掘机)进行挖掘工作,保证挖掘深度和挖掘面的平整度。
步骤二:填充高质土壤1.运输填土:将准备好的填充土材料运输到挖掘好的区域边缘。
2.分层填充:将填充土按照设计要求分层填充,每层厚度不超过20厘米。
3.压实填土:采用压路机或振动压路机进行填土的压实工作,确保填土的密实度和稳固性。
4.平整表面:使用平地机或刮平机对填土表面进行平整处理。
步骤三:复核检查和验收1.检查填充质量:对填充后的土地进行质量检查,确保填土的密实性和平整度。
2.验收报告:编写施工验收报告,说明工程的施工情况和填充效果。
5. 注意事项•挖掘过程中,要注意地下管线和电缆的位置,防止造成损坏。
•填土的材料应符合工程要求,避免使用含有污染物的土壤。
•填土过程中,要适时进行压实和湿润处理,确保填土的密实度。
•在施工过程中,要加强现场管理,保证施工安全和质量。

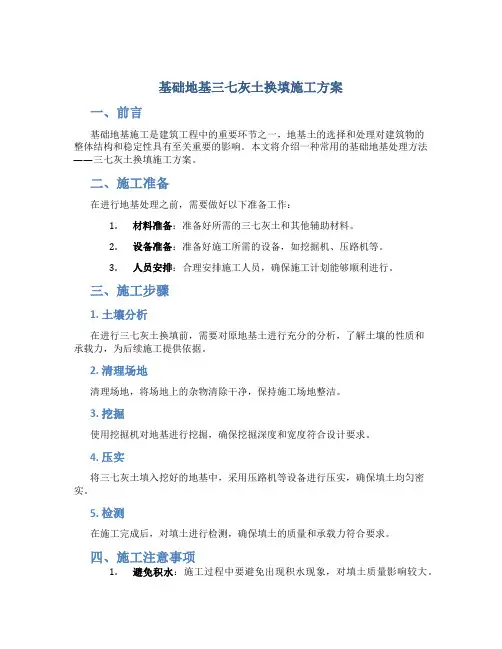

基础地基三七灰土换填施工方案
基础地基三七灰土换填施工方案
一、前言
基础地基施工是建筑工程中的重要环节之一,地基土的选择和处理对建筑物的
整体结构和稳定性具有至关重要的影响。
本文将介绍一种常用的基础地基处理方法——三七灰土换填施工方案。
二、施工准备
在进行地基处理之前,需要做好以下准备工作:
1.材料准备:准备好所需的三七灰土和其他辅助材料。
2.设备准备:准备好施工所需的设备,如挖掘机、压路机等。
3.人员安排:合理安排施工人员,确保施工计划能够顺利进行。
三、施工步骤
1. 土壤分析
在进行三七灰土换填前,需要对原地基土进行充分的分析,了解土壤的性质和
承载力,为后续施工提供依据。
2. 清理场地
清理场地,将场地上的杂物清除干净,保持施工场地整洁。
3. 挖掘
使用挖掘机对地基进行挖掘,确保挖掘深度和宽度符合设计要求。
4. 压实
将三七灰土填入挖好的地基中,采用压路机等设备进行压实,确保填土均匀密实。
5. 检测
在施工完成后,对填土进行检测,确保填土的质量和承载力符合要求。
四、施工注意事项
1.避免积水:施工过程中要避免出现积水现象,对填土质量影响较大。
2.保持施工质量:施工过程中要注意细节,保证施工质量。
3.安全第一:施工人员要严格遵守安全操作规程,确保施工过程安全
顺利。
五、总结
三七灰土换填施工方案是一种常用的基础地基处理方法,通过本文的介绍,可
以更好地了解该施工方案的步骤和注意事项,从而提高施工效率和质量。
以上就是关于基础地基三七灰土换填施工方案的详细介绍,希望对您有所帮助。
三七灰土换填施工方案
三七灰土换填施工方案1. 引言三七灰土换填施工方案是在土木工程中常用的一种土壤加固和填充方法。
通过将三七灰土与其他材料混合后,按照一定的施工工艺和程序进行填充,可以提高土壤的强度和稳定性,以满足工程设计和使用要求。
本文将介绍三七灰土换填的施工方案,包括工程准备、施工过程和施工质量控制等内容。
2. 工程准备在开始进行三七灰土换填施工前,需要进行以下准备工作:2.1 地质勘查和设计进行地质勘查,了解施工区域的土层结构、地下水位、土质状况等信息,以便确定施工方案和填充材料的选择。
根据勘查结果进行工程设计,包括填充区域划分、施工工艺和施工要求等。
2.2 原土处理对施工区域的原土进行必要的处理,包括清理表层杂物、剪切坡面、修整土质等,以保证填充效果和施工质量。
2.3 材料准备准备三七灰土和其他辅助材料,如砂石、水泥等。
根据设计要求和施工方案,计算所需材料的用量,并进行采购和储存。
3. 施工过程进行三七灰土换填施工时,需要按照以下步骤进行:3.1 清理施工区清理施工区域,清除杂物和障碍物,确保施工区域干净整洁。
3.2 制定施工工艺方案根据设计要求,制定施工工艺方案。
包括填充层厚度、填充材料比例、均布材料的方式等。
3.3 进行填土施工按照施工工艺方案,进行填土施工。
将三七灰土与辅助材料按照一定的比例混合,均匀地倾倒在施工区域,用振动器进行压实。
3.4 分层填充对于较深的填充区域,应采用分层填充的方式进行施工。
每层填土厚度不宜过大,一般控制在20cm以内,确保填土的均匀性和稳定性。
3.5 压实处理在填土施工完成后,对填土进行压实处理。
可以使用振动器、压路机等工具进行压实,提高填土的密实度和强度。
3.6 进行护坡工程对于填充施工中的斜坡部分,需要进行护坡工程。
可以采用土工布、草皮等材料进行施工,确保斜坡的稳定性和美观性。
4. 施工质量控制为了保证三七灰土换填施工的质量,需要进行施工质量的控制和检查。
包括以下内容:4.1 施工过程记录对施工过程进行记录,包括填土材料用量、压实参数、施工时间等。
三七灰土换填施工方案
三七灰土换填施工方案三七灰土换填施工方案为了保障工程质量和环境安全,确保施工顺利进行,三七灰土换填施工方案被提出。
该方案主要包括以下几个方面的内容:施工准备工作、工作流程、工序控制和安全保障。
1. 施工准备工作:(1)制定施工计划,明确工期和任务分工;(2)组织技术人员进行现场勘察,确定换填区域、控制线等;(3)根据勘察结果编制详细的施工图纸和工程量清单;(4)采购所需的材料和设备,并对设备进行测试和调试。
2. 工作流程:(1)清理施工区域,清除杂物和软土;(2)进行草层或有机质层的挖掘和清除;(3)将三七灰土从指定挖掘区域挖掘出来,确保挖掘深度和宽度符合要求;(4)将挖掘出来的三七灰土进行筛分和分类,按照规定将粗颗粒和细颗粒进行分开;(5)将筛分后的三七灰土用挖掘机进行填充,按照层序和填充方式进行施工;(6)进行压实和夯实,确保填充料的密实度。
3. 工序控制:(1)严格按照施工图纸的要求进行施工,确保各项尺寸和高程的准确度;(2)设置控制线和参考点,进行实时监测和调整;(3)根据填充层的厚度和堆积方式进行调整,避免填充过厚或不均匀;(4)对填充料进行抽样检测,确保质量符合要求;(5)及时记录施工过程和施工参数,做好阶段性验收和报告。
4. 安全保障:(1)人员安全保障:施工人员必须穿着符合标准的工作服、安全靴和头盔,并接受相关安全培训;(2)设备安全保障:对设备进行定期维护和检查,确保设备正常运行;(3)环境保护:施工现场周边应设置围栏和警示标志,防止外人进入,并且施工过程中应加强对粉尘扬散和噪声的控制;(4)应急预案:制定施工应急预案,加强对突发事件的应对能力。
通过实施三七灰土换填施工方案,能够有效地保障施工质量和施工安全。
这个方案从施工准备工作、工作流程、工序控制和安全保障等多个方面进行了详细的规划和安排,确保了施工的有序进行。
同时,通过严格的安全保障和环境保护措施,可以最大程度地减少施工对周边环境和人员的影响,确保工程的安全和可持续发展。
三七灰土回填施工方案
土方回填施工方案一、作业条件①.地基基础工程、地下室墙体及外墙抹灰防潮工作已检查验收合格。
②.回填土前应先清除基底上的草皮、杂物、树根、淤泥,排除积水,并在四周设排水沟或截洪沟,防止地面水流入填方区域或基坑(槽)浸泡地基,造成基土下陷。
③.素土回填,应根据工程规模、特点、设计对压实系数的要求,施工机具设备条件等,通过试验确定素土最佳含水率控制范围、每层铺素土厚度、打夯或压实遍数等施工参数。
二、施工操作工艺①.填土前应检查其土料、含水量是否在控制范围内,土料含水量一般以手握成团,两指轻捏既散为宜,如含水分过多或过少时,应稍凉干或洒水湿润,如有球团应打碎,要求随拌随用。
②.回填土应分层推铺和夯压实,每层铺土厚度和压实遍数应根据土质、压实系数和机械性能而定。
③.本工程采用回填素土厚度为3000㎜,采用蛙式打夯机压实,每层虚铺厚度为250~300㎜,分十七步回填压实。
三、质量控制①.素土应逐层用环刀取样测定素土干密度,检验点数量:每一百平方米取3个点。
取样的垂直部位应在每层表面下2/3厚度处,同时还要根据夯实的可靠性随机抽查。
②.土夯实后,质量标准可按压实系数进行鉴定,素土压实系数为0.97,压实系数为土在施工时实际达到的干密度与室内采用击实实验得到的最大干密度之比。
四、施工注意事项1、严格选用回填土料,控制含水量、夯实遍数。
不同的土料回填时,应按土类有规则地分层铺填,将透水性大的土层置于透水性较小的土层下,不得混杂使用,以利水分排列和基土稳定。
并可避免在填方内产生滑动现象。
三七灰土回填施工方案编制:审核:批准:三门峡市建筑工程公司2005年8月1日三七灰土回填施工方案一、材料要求①.土料:采用就地挖出的粘性土及塑性指数大于4的粉土,不得含有有机杂质或使用耕植土,土应过筛,其颗粒不应大于15mm。
土的含水率应按试验室试验控制。
②.石灰:应用新鲜块灰,使用前1~2d消解并过筛,其颗粒不应大于5mm,不得夹有未熟化的生石灰及其他杂质,也不得含有过多的水分。
三七灰土回填施工方案
三七灰土回填施工方案
在进行三七灰土回填施工之前,需要满足以下条件:
①.地基基础工程、地下室墙体及外墙抹灰防潮工作已经
过检查验收。
②.在回填土之前,必须清除基底上的草皮、杂物、树根、淤泥,并排除积水。
同时,四周应设排水沟或截洪沟,以防止地面水流入填方区域或基坑(槽)浸泡地基,导致基土下陷。
二、施工操作工艺
在进行回填土施工时,需要遵循以下操作工艺:
①.在填土之前,需要检查土料的含水量是否在控制范围内。
土料含水量一般以手握成团,两指轻捏既散为宜。
如果含水分过多或过少,应稍凉干或洒水湿润。
如有球团应打碎,要求随拌随用。
②.回填土应分层推铺和夯压实,每层铺土厚度和压实遍
数应根据土质、压实系数和机械性能而定。
三、质量控制
在进行回填施工时,需要进行以下质量控制:
①.素土应逐层用环刀取样测定素土干密度,检验点数量:每一百平方米取3个点。
取样的垂直部位应在每层表面下2/3
厚度处,同时还要根据夯实的可靠性随机抽查。
四、施工注意事项
在进行回填施工时,需要注意以下事项:
1、严格选用回填土料,控制含水量、夯实遍数。
不同的
土料回填时,应按土类有规则地分层铺填,将透水性大的土层置于透水性较小的土层下,不得混杂使用,以利水分排列和基土稳定。
并可避免在填方内产生滑动现象。
三七灰土回填施工方案
1.填土前应检查其土料、 含水量是否在控制范围内, 土料 含水量一般以手握成团,两指轻捏既散为宜,如含水分过多或 过少时,应稍凉干或洒水湿润,如有球团应打碎,要求随拌随 用。
2.回填土应分层推铺和夯压实, 每层铺土厚度和压实遍数 应根据土质、压实系数和机械性能而定。
3.本工程采用回填素土厚度为3000㎜,采用蛙式打夯机压实,每层虚铺厚度为250~300㎜,分十七步回填压实。
一、材料要求
1.土料:采用就地挖出的粘性土及塑性指数大于4的粉
土,不得含有有机杂质或使用耕植土,土应过筛,其颗粒不应 大于15mm。土的含水率应按试验室试验控制。
2.石灰: 应用新鲜块灰, 使用前1~2d消解并过筛, 其颗 粒不应大于5mm,不得夹有未熟化的生石灰及其他杂质,也不得含有过多的水分。
二、主要机具设备
五、质量控制
①.灰土应逐层用环刀取样测定灰土干密度,检验点数量: 对基坑,每50~100m2抽查一处,但不少于一个,对基槽、管 沟每10~20m抽查一处,但应不少于一个。取样的垂直部位应在每层表面下2/3厚度处,同时还要根据夯实的可靠性随机抽 查。湿陷性黄土每一百平方米取3个点。
②.土夯实后,质量标准可按压实系数进行鉴定, 素土压实 系数为0.97,灰土压实系数为0.95。压实系数 为土在施工时 实际达到的干密度与室内采用击实实验得到的最大干密度之比
土方回填施工方案
一、作业条件
1. 地基基础工程、地下室墙体及外墙抹灰防潮工作已检 查验收合格。
2.回填土前应先清除基底上的草皮、杂物、树根、淤泥, 排除积水,并在四周设排水沟或截洪沟,防止地面水流入填方 区域或基坑(槽)浸泡地基,造成基土下陷。
3.素土回填, 应根据工程规模、 特点、 设计对压实系数的 要求,施工机具设备条件等,通过试验确定素土最佳含水率控 制范围、每层铺素土厚度、打夯或压实遍数等施工参数。
换填三七灰土施工方案三篇
换填三七灰土施工方案三篇篇一:换填三七灰土施工方案一、工程概况本项目为南高基合欢阳光城别墅区住宅及车库。
因地基承载力达不到施工要求,故采用换填3:7灰土的地基处理措施,以达到提高地基承载力的目的,换填厚度为1 m。
处理后地基承载力达到18kpa二、用料组成及压实标准1、用料组成灰土系用一定量的石灰与土拌合夯压而成,其强度随时间缓慢增长,具有一定的水稳定性和不渗水性(为原土的10~13倍),灰土体积比设计为3:7。
土料采用开槽土,土块粒径不大于15mm。
石灰采用熟石灰粉,石灰等级不得小于Ⅲ级,要求同产地、同品种、同规格。
含水量的控制是关键环节,灰土垫层土料的施±2%的范围内,最优含水量可通过击实试验确工含水量宜控制在最优含水量ωop定。
2、压实标准地基基底换填灰土,采用20T震动压路机碾压,压实标准见下表:基底3:7灰土压实标准填料压实标准3:7灰土填料压实系数K ≥0.95孔隙率η<28%3、挖除原地面软质土,按照现场放出的边线桩及下挖标高控制分段开挖,挖至设计换填标高后,用铲车配合人工基底找平,并用水准仪控制设计高程。
按照换填地基顶面的检验标准自检合格后,报监理工程师检查验收,验收合格后,开始进行3:7灰土填筑施工。
三、施工准备1、填筑前提前做好储料准备工作,保证储量满足换填要求。
2、检验、检测所需施工机械设备、机具、测量试验仪器的性能,确保施工工作的正常。
设备、仪器配备表序号名称型号单位数量备注1 压路机20 台 13 装载机柳工20C 台 14 挖掘机现代220 台 25 经纬仪FOT2GCL 台 15 水准仪AL332-1 台 1四、施工工艺3:7灰土施工工艺流程图1、基底施工:因基底为含水率较高的粉质粘土,故基底施工完毕后,无须碾压。
如土过湿,为防止换填过程中基底出现“橡皮土”现象,可适当晾晒1~2天。
2、施工放样:在施工现场附近引临时水准点,每隔20m钉桩,并在桩上标注出虚铺厚度标高,拉工程线作为基准线,控制填筑高程。
3:7灰土回填方案
3:7灰土回填方案一、素土回填在基坑普探、验槽结束后,使用压路机对基槽进行碾压压实,然后报监理工程师验收。
合格后,可以进行下一道工序。
素土采用水平分层填筑,每层填土厚度控制在30cm以内。
按照横断面分层次逐层向上填筑,分层压实,选用级配较好的粗粒土作为填筑材料。
在松铺厚度、含水量和平整度均符合要求后,使用16T压路机进行压实,达到设计密实度。
二、3:7灰土回填1、施工准备:1)技术准备:复测用于控制填方的坐标点和水准点做好记录,清理基底、验收底标高并计算签认。
根据设计要求的压实系数和击实试验报告确定施工干密度。
向参加施工人员进行技术交底。
2)施工机械:本工程为机械土方回填,需要一台16t压路机、一台筛土机、一辆50型和一辆40型装载机,以及一台蛙式打夯机。
在填土前必须进行机械试运转,并填写机械试运转记录。
3)工具用具:铁锨、手推车、环刀、天平、削土刀、酒精灯、碘钨灯、污水泵两台。
4)监测仪器:经纬仪、水准仪、塔尺、钢卷尺。
2、施工工艺1)施工工艺流程:施工方案、技术交底、材料检验记录、基土清理、弹线、设标志、灰土拌合分层摊铺素土料检验、夯压密实、不符合质量记录检验、符合找平、转入下道工序、不符合处置和再验收、技术准备、物质准备、施工准备、施工设施准备、作业条件准备。
2)弹线、设标志:在基坑的边坡上钉好水平木桩,作为控制摊铺灰土厚度的标准,并进行测量放线。
3、施工方法1)填料要求:填土土料含水量的大小直接影响到碾压质量。
在碾压前应先进行试验,以达到符合密度及要求条件下的最优含水量和最少碾压遍数。
土料最优含水量为14%~18%,现场以用手握成团,两指轻捏即碎为宜。
袋装石灰不得含有粒径大于5mm的生石灰块。
2)基底处理:基底采用顺填施工,即由里向出口倒填,摊铺完成后进行碾压密实。
碾压过程中若局部出现橡皮土应挖除重新采取局部加深办法处理,直至基底正常。
并应采取措施防止地表滞水流入填方区,浸泡地基。
3)灰土拌制:3:7灰土拌制筛土机拌制,用50型装载机装土,将大颗粒土块、树根等有机物筛分出来。
三七灰土回填方案
三七灰土回填方案三七灰土回填方案是一种常用的基础设施施工工艺,适用于土地修复、土地回填等工程项目中。
该方案主要通过回填灰土来提高土壤的稳定性和承载能力,从而达到修复土地、保护环境的目的。
下面将详细介绍三七灰土回填方案的具体内容。
首先,三七灰土是由砂、石灰和水等原材料按一定比例混合而成,具有良好的稳定性和抗压能力。
在回填工程中,我们将其与原土按照一定比例混合,以达到土壤改良的效果。
这种比例可以根据具体工程要求和现场土壤的性质来确定,在保证工程质量的前提下,尽量减少因回填灰土造成的经济成本。
其次,三七灰土回填方案需要在施工前进行现场勘察和土壤分析。
通过对工程地点的现场勘察,可以了解到土壤的种类、厚度、密度以及含水量等信息。
这些信息对于确定回填灰土的比例和混合方式具有重要的参考作用。
而土壤分析则是为了更好地了解土壤成分,确认土壤中是否存在有害物质,以便在回填灰土的过程中采取相应的措施,确保施工的安全和环保。
然后,三七灰土回填方案需要在施工中进行质量控制。
在回填过程中,首先要确保回填灰土与原土充分混合均匀。
为了达到这一要求,可以采用机械装备或者人工劳动的方式进行混合。
其次,在回填过程中还要注意灰土的湿度控制。
湿度过高会使灰土流失,湿度过低则会使回填后的土壤稳定性降低。
因此,需要通过加水或者排水的方式来控制灰土的湿度,以确保回填后的土壤达到设计要求。
最后,三七灰土回填方案需要进行施工后的监测和评估。
施工完成后,需要通过相关的仪器和设备对回填土壤进行监测,以了解回填效果。
同时,需要对施工过程和回填结果进行评估,判断回填土壤的稳定性和承载能力是否达到设计要求。
如果存在不合格的情况,需要及时采取措施进行修复,确保工程质量。
综上所述,三七灰土回填方案是一种有效的土壤修复和改良方法,可以提高土地的稳定性和承载能力,达到保护环境、修复土地的目的。
在实际工程中,需要进行现场勘察和土壤分析,施工中要进行质量控制,施工后还需要进行监测和评估。
建筑物三七灰土回填试验方案
百度文库- 让每个人平等地提升自我!河南省南水北调受水区濮阳供水配套(濮阳境内)工程施工V标合同编号:NSBD-PYPT/SG—05建筑物三七灰土回填试验方案编制: 李根审核: 李拥军批准: 芦冰湖北水总水利水电建设股份有限公司南水北调受水区濮阳配套工程施工V标项目部2014年1月12日目录一、工程概况 0二、编制依据 0三、试验目的 0四、试验控制标准及试验用料的击实试验 01、试验控制标准 02、试验用料的击实试验 0五、试验施工准备 01、技术准备 (1)2、材料及施工机具准备 (1)六.试验过程 (2)1、试验施工工艺 (2)2、试验过程 (2)七.质量保证措施 (3)八、安全措施 (4)九、环境和职业安全健康措施 (4)建筑物三七灰土回填试验方案一、工程概况濮阳市供水配套工程由35号分水门分别为濮阳市第三规划水厂和濮阳县西水坡引黄调节池供水,分配水量11900万m3,涉及濮阳市开发区和濮阳县。
濮阳境内工程输水主管起点位于濮阳市与内黄县交界点,主管线桩号起点K65+420,从王助镇桑新庄村西入境,在桩号K68+350穿越大广高速,沿大广高速东侧向北至绿城路南侧,向东进入濮阳市规划第三水厂,主管线终点桩号K79+913.318。
主管线采用PCCP管,管径DN2600mm,管道设计流量6m3/s。
本标段桩号K76+657~K79+913.318,共有各类主要建筑物10座,管理房1座,穿越省道S101(西环路)顶管1处,各类阀井7座,调流调压阀室1座。
二、编制依据(1)《水利水电工程施工质量标准与评定规程》SL176-2007;(2)《给水排水管道工程施工及验收规范》GB50268-2008;(3)《土工试验规程》SL237-1999;(4)《堤防工程施工规范》SL260—98;(5)《公路路面基层施工技术规范》(JTJ034-2000)(6)招标文件,设计图纸;三、试验目的1、核查三七灰土夯实后是否能够达到设计压实干密度值;2、检查夯实机具的性能能否满足施工要求;3、选定合理的施工压实参数:铺料厚度、含水量的适宜范围、夯实遍数。
37灰土换填施工方案
铁建所养路机械事业部车间改造加固工程地基灰土换填施工方案2015 年4月IOH一、工程概况:本工程采用三七灰土处理地基,基础下・5.0米~-3. 0米采用三七灰土换填,换填范围为独立基础外2米,压实系数不小于0.95,处理后复合地基承载力特征值不小于160kp a O三七灰土底标高为・5・0米。
二、施工准备1、材料准备1.1、土料:采用就地挖出的粘性土,不得含有有机杂质;土料应过筛, 其颗粒不应大于15mm,如挖出的土不符合换填要求则需从场外购置运至场内。
1.2、石灰:采用同产地、同品种、同规格的熟石灰,并过筛,其颗粒不得大于5 mmo石灰陈伏期不小于7天,不得夹有未熟化的生石灰块粒及其他杂质,也不得含有过多的水分。
2、主要机具设备2.1、机械设备:旋耕机1台、装载机1台、蛙式打夯机1台。
运输设备有:翻斗汽车3辆、1.5t机动翻斗车1辆。
2. 2、主要工具:铁锹、铁耙、量斗、水桶、喷壶、胶管、铁筛(孔径为5mm、1 5 mm)以及手推胶轮车等。
3、 人员组织3.1、 现场管理人员:技术员1人,施工员1人,质检员1人,实验员 1人,安全员1人。
3.2、 现场施工人员:队长1人,旋耕机司机1人,装载机司机1人,汽 车司机1人,翻斗车司机1人,普工1 O 人。
4、 作业条件4.1、 验槽后原土碾压并办完隐蔽检查手续。
4.2、 根据本工程的特点、填料种类、设计要求的压实系数及施工 条件,确定填料含水量控制范围在1 4~18%、虚铺厚度30cm 、碾压遍数为 4遍。
含水率控制现场以手握成团,两指轻捏即碎为宜。
4.3、 做好测量放线等技术准备工作,在基坑的边坡上每隔2 0米钉好 水平木桩,配合钢筋钢尺,层层拉线,以便施工过程中控制每层标高。
4.4、 施工用水、用电引至施工现场,具备施工条件。
三、操作工艺1、工艺流程2、 基底清理对基坑应先验槽,清除松土,要求平整干净。
如有积水、淤泥,应晾干; 局部有软弱土层或孔洞,应及时挖除后用灰土分层回填夯实。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
郑州航空港经济综合实验区第十一初级
中学建设项目
三
七
灰
土
回
填
施
工
方
案
编制:
审批:
江西中耀建设有限公司
郑州航空港经济综合实验区
第十一初级中学建设项目部
编制日期:2017年7月25日
一、工程概况
本工程为郑州航空港经济综合实验区第十一初级中学,建设地点位于河南省郑州航空港经济综合实验区新港九路以北,新港大道以东,东临新港九路小学。
本工程建筑面积为24967.26㎡,建筑分为南北两区,局部通过连廊连接,建筑局部设有地下室,一层功能为舞蹈教室、消防控制室、劳动与技术教室、教室办公室、图书室、餐厅、合班教室、操作间等。
二层为音乐教室、普通教室、物理实验室、教师办公、风雨操场等。
三层为计算机网络教室、普通教室、物理实验室、生物实验室等。
四层为录播室、普通教室、生物实验室、教师办公等。
五层为美术教室、地理教室、化学实验室等。
基地东侧设250米体育场一块,篮球场两块,排球场1块。
建筑结构形式为框架结构,建筑结构类别为乙级,合理使用年限50年,抗震设防类别乙类。
二、编制依据
1)设计图纸及答疑文件
2)《建筑地基基础工程施工质量验收规范》(GB50202-2002)
三、材料要求
1)土料:采用外来塑性指数大于4的粉土,不得含有有机杂质或使用耕植土,土体用孔径为15mm筛网过筛,其颗粒不应大于15
㎜。
土的含水率应按实验室实验控制。
2)石灰:应用新鲜块灰,使用前1-2天消解其颗粒不应大于5㎜,不得夹有未熟化的生石灰及其他杂质,也不得含有过多水分。
三、主要机具设备
1)回填主要工具设备;铁锹、铁耙、量斗、手推车、筛子、喷壶等。
2)回填主要机具设备:旋耕靶、蛙式打夯机、22吨柳工压路机、铲车等。
四、作业条件
1)灰土施工前应先清除基底上的草皮、杂物、树根、淤泥等。
排除积水,并按设计要求处理完基底,办完验槽隐蔽检查手续。
2)灰土回填,应根据工程规模、特点、设计对压实系数的要求,施工机具设备条件等,通过现场实验确定灰土分层厚度、压实遍数等施工参数。
3)做好水平高程的测设,做好水平标记。
五、基坑换填范围及深度
基坑回填范围按照设计图纸及附图1执行,放坡角度为28°,根据地勘报告需要对表面覆土进行换填,具体换填深度h需经建设单位、咨询单位、监理单位及施工单位确认后,以四方共同确认的实测基底深度为准。
六、施工操作工艺
1)对基坑应先验槽,清除松土,要求平整干净,如有积水、淤泥、应晾干;
2)灰土配合比应符合设计规定3:7石灰:土(体积比)。
用铲车或旋耕靶翻拌,不得少于两遍,达到均匀、颜色一致,并适当控制含水量,现场以手握成团,两手轻捏为宜。
3)本工程回填土每层虚铺厚度为300-350mm,用压路机压实,达到图纸设计压实系数不小于0.97。
4)灰土应当日铺填夯实,入坑灰土不得隔天夯实。
避免日晒、雨淋,雨季施工时应做好防雨措施。
5)在压路机不能压实的部位,应采用人工分层夯实,分层厚度不大于200mm,与机械压实接茬部位形成阶梯状搭接。
6)当三七灰土回填至设计标高时,应高出设计标高2-3cm,人工平整,平整误差不大于5mm.
七、质量控制
1)灰土应逐层用环刀取样法测定灰土干密度,检验点数量;对基坑,每50-100m2抽查一处,但不少于一个,同时还要根据夯实的可靠性随机抽查。
2)土压实后,质量标准可按压实系数进行鉴定,在土的含水率控制在16%-23%时,灰土压实系数达到不小于0.97,压实系数为土在施工时实际达到的干密度与室内采用击实实验得到的最大干密度之比,灰土回填完成7天后,进行静载实验。
3)风雨操场回填厚度1.382米,上口面积1744.52平方米,下口回填面积2096.82.4平方米。
南区回填厚度3米,上口面积2334.74平方米,下口回填面积3416.4平方米。
回填总量约10716.8立方米。
4)灰土地基质量检验标准《建筑地面工程施工质量验收规范》GB50209-2010
5
分层厚度
偏差(与设计
要求比)
mm±
50
水准
仪
八、安全文明
1)驾驶施工机械人员必需持证上岗。
2)对工人进行技术交底和安全交底,并落实到人。
3)酒后禁止进入施工现场。
4)进入施工现场必需正确佩戴安全帽。
5)施工人员严禁站在施工机械作业范围内施工,以免机械伤人。
三七灰土回填范围附图1:黄色边线为回填轮廓线
上图显示黄色边线为边坡上口边线,均为靠最外侧独立基础外边线向外40cm(11G101-3),其中包含10cm垫层宽度.
下口宽度根据回填坡度28°及深度h计算,边坡留置坡度如下图所示:。
