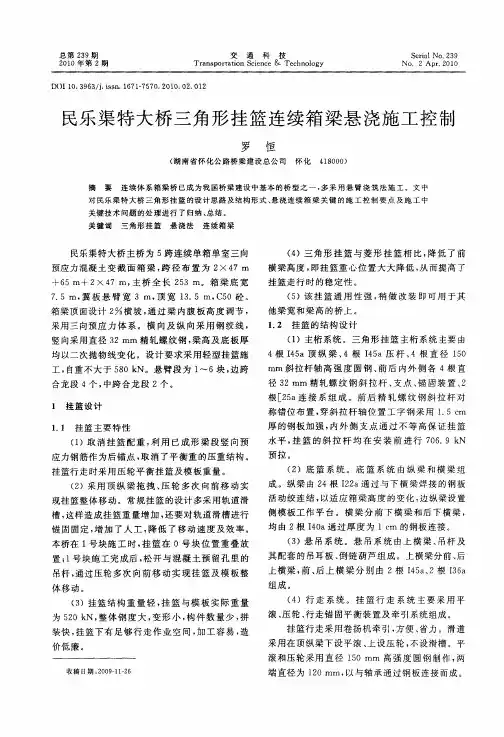

民乐渠特大桥三角形挂篮连续箱梁悬浇施工控制

( 南 省 怀 化 公 路桥 梁 建 设 总公 司 怀 化 湖 48O ) 1 0 O
摘 要
连 续 体 系 箱 梁 桥 已成 为我 国桥 梁 建设 中基 本 的桥 型 之一 , 采 用 悬 臂 浇 筑 法 施 工 。文 中 多
对 民乐 渠 特 大 桥 三 角形 挂 篮 的设 计 思 路 及结 构 形 式 、 浇 连续 箱 梁 关 键 的 施 工 控 制 要 点 及 施 工 中 悬
槽 , 样 造 成 挂 篮 重 量 增 加 , 要 对 轨 道 滑槽 进 行 这 还
侧模板工 作平 台。横 梁 分前 下 横 梁和 后下 横梁 ,
均 由 2 I0 根 4 a通 过 厚 度 为 1c 的钢 板 连 接 。 m
锚固 固定 , 加 了人 工 , 增 降低 了移 动 速 度及效 率 。
体移 动 。 ( )挂 篮结 构重 量 轻 , 篮 与模 板 实 际 重量 3 挂 为 5 0k 整体 钢 度大 , 形 小 , 2 N, 变 构件 数 量少 , 拼 装快 , 挂篮下 有 足够 行走 作 业空 间 , 加工 容 易 , 造 价低廉 。
收 稿 日期 : 0 9 1 -6 2 0— l 2
厚 的钢板 加强 , 内外 侧 支 点 通过 不 等高 保证 挂篮
水 平 , 篮 的 斜 拉 杆 均 在 安 装 前 进 行 7 6 9k 挂 0. N 预拉 。 ( )底 篮 系 统 。底 篮 系统 由纵 梁 和 横梁 组 2
成 。纵 梁 由 2 根 I2 4 2 a通 过 与 下 横 梁 焊 接 的 钢 板 活动绞连 结 , 以适 应 箱 梁 高 度 的 变 化 , 纵 梁 设 置 边
上横梁 , 、 前 后上 横 梁 分 别 由 2根 I5 、 4 a 2根 16 3a
