八、拆除。
对应计价规范附录B的“B.1”,与计价规范 表B.1.1~表B.1.9(编码:020101~020109)对 应,只是定额第八节增加了体育看台。
楼地面工程章节说明对比表1
序 号
项目名称
对应 条目
94版定额
1
整体面层砂浆 厚度及配合比
一 一般不得调整或换算;
2 找平层 3 踢脚线

整体面层、块料面层楼地面项 目,不包括找平层。
1)水泥砂浆整体面层包括踢脚 线,其余整体面层及块料面层 三 均不包括踢脚线。 2)水泥砂浆、现浇水磨石楼梯 面层包括踢脚线。
4 块料面层
二 五 六
粘接砂浆厚度及配合比,不作 调整 。
2003版定额
1)厚度不同,按定额增减子目 调整; 2)配合比不同,按设计规定换 算。 以章节说明的形式进一步明确 整体面层、块料面层楼地面项 目,不包括找平层。
2)适用于檐沟、腰线、窗台 线、门窗套、栏板、扶手等部
位;
2)0.5m 2内少量分散楼地面装 修; 3)3m 2内单独分隔装饰的楼地
3)本章未列“零星项目”套 面项目
墙柱面相应定额。
第十一章 墙柱面工程
墙、柱面工程章定额节包括:一、墙面抹 灰、二、柱梁面抹灰、三、零星抹灰及其 他、四、墙面镶贴块料、五、柱面镶贴块 料、六、零星镶贴块料及其他、七、墙饰 面、八、柱饰面、九、隔墙隔断、十、幕 墙。
2)适用于挑檐、天沟、腰线 、窗台线、门窗套、压顶、扶
2)壁柜、碗柜、池槽、花台 手、雨棚周边等部位及每个面
等部位的一般抹灰及每个面 积在1m2内的其他各种零星抹
积在1m2内的其他各种零星项 目。
灰。
1)仅一般抹灰章节中设有“
腰线定额”;

14341320XX版浙江省建筑工程预算定额交底课件15.doc

14341320XX版浙江省建筑工程预算定额交底课件15.doc

1434132010版浙江省建筑工程预算定额交
底课件15
《浙江省建筑工程预算定额》
(2010版)
定额交底会
2010年12月
交底内容
第一部分修订概况
第二部分总说明及建筑面积计算规范第三部分定额章节(上册部分)
第四部分定额章节(下册部分)
第五部分定额章节(措施部分)
第六部分定额附录
第一部分修订概况
一、定额修订背景
二、定额修订过程
三、定额修订特色
四、定额修订水平
一、定额修订背景
(一)浙江省建设工程造价管工作三年发展规划;(二)国标清单计价规范2008版的颁布;(三)定额人工单价调整(09年三部门发文);(四)浙江省建筑节能补充定额的颁布;(五)本省03版定额颁布执行5年有余。

二、定额修订过程
(一)方案制订阶段(09.6~09.9)(二)项目划分阶段(09.9~09.12)(三)消耗量确定阶段(10.1~10.6)(四)水平测算阶段(10.4~10.7)(五)审核审定阶段(10.7~10.9)。

浙江建筑工程预算定额交底资料

浙江建筑工程预算定额交底资料

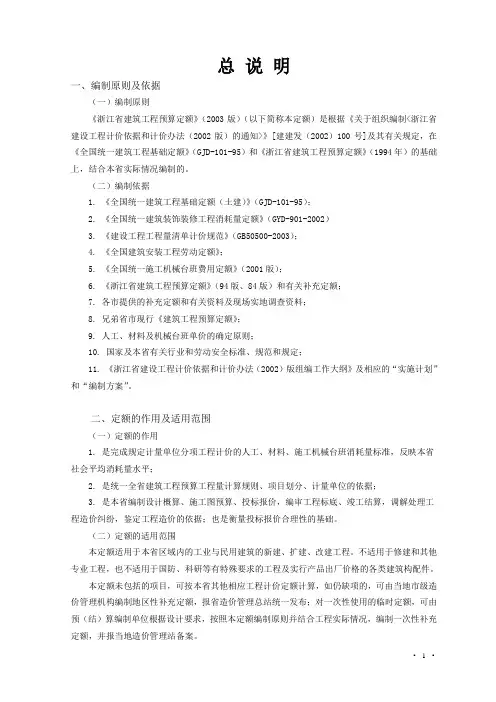

总说明一、编制原则及依据(一)编制原则《浙江省建筑工程预算定额》(2003版)(以下简称本定额)是根据《关于组织编制<浙江省建设工程计价依据和计价办法(2002版)的通知>》[建建发(2002)100号]及其有关规定,在《全国统一建筑工程基础定额》(GJD-101-95)和《浙江省建筑工程预算定额》(1994年)的基础上,结合本省实际情况编制的。

(二)编制依据1. 《全国统一建筑工程基础定额(土建)》(GJD-101-95);2. 《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002)3. 《建设工程工程量清单计价规范》(GB50500-2003);4. 《全国建筑安装工程劳动定额》;5. 《全国统一施工机械台班费用定额》(2001版);6. 《浙江省建筑工程预算定额》(94版、84版)和有关补充定额;7. 各市提供的补充定额和有关资料及现场实地调查资料;8. 兄弟省市现行《建筑工程预算定额》;9. 人工、材料及机械台班单价的确定原则;10. 国家及本省有关行业和劳动安全标准、规范和规定;11. 《浙江省建设工程计价依据和计价办法(2002)版组编工作大纲》及相应的“实施计划”和“编制方案”。

二、定额的作用及适用范围(一)定额的作用1. 是完成规定计量单位分项工程计价的人工、材料、施工机械台班消耗量标准,反映本省社会平均消耗量水平;2. 是统一全省建筑工程预算工程量计算规则、项目划分、计量单位的依据;3. 是本省编制设计概算、施工图预算、投标报价,编审工程标底、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;也是衡量投标报价合理性的基础。

(二)定额的适用范围本定额适用于本省区域内的工业与民用建筑的新建、扩建、改建工程。

不适用于修建和其他专业工程,也不适用于国防、科研等有特殊要求的工程及实行产品出厂价格的各类建筑构配件。

本定额未包括的项目,可按本省其他相应工程计价定额计算,如仍缺项的,可由当地市级造价管理机构编制地区性补充定额,报省造价管理总站统一发布;对一次性使用的临时定额,可由预(结)算编制单位根据设计要求,按照本定额编制原则并结合工程实际情况,编制一次性补充三、定额水平本定额是按照正常的施工条件和多数施工企业的装备以及成熟的施工工艺、合理的劳动组织为基础编制的,反映了本省社会平均消耗量水平。

浙江建筑工程预算定额交底资料

浙江建筑工程预算定额交底资料

总说明一、编制原则及依据(一)编制原则《浙江省建筑工程预算定额》(2003 版)(以下简称本定额)是根据《关于组织编制<浙江省建设工程计价依据和计价办法(2002 版)的通知>》[建建发(2002)100 号]及其有关规定,在《全国统一建筑工程基础定额》(GJD-101-95 )和《浙江省建筑工程预算定额》(1994年)的基础上,结合本省实际情况编制的。

(二)编制依据1.《全国统一建筑工程基础定额(土建)》(GJD-101-95);2.《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002)3.《建设工程工程量清单计价规范》(GB50500-2003);4.《全国建筑安装工程劳动定额》;5.《全国统一施工机械台班费用定额》(2001 版);6.《浙江省建筑工程预算定额》(94 版、84版)和有关补充定额;7.各市提供的补充定额和有关资料及现场实地调查资料;8.兄弟省市现行《建筑工程预算定额》;9.人工、材料及机械台班单价的确定原则;10.国家及本省有关行业和劳动安全标准、规范和规定;11.《浙江省建设工程计价依据和计价办法(2002)版组编工作大纲》及相应的“实施计划”和“编制方案” 。

二、定额的作用及适用范围(一)定额的作用1.是完成规定计量单位分项工程计价的人工、材料、施工机械台班消耗量标准,反映本省社会平均消耗量水平;2.是统一全省建筑工程预算工程量计算规则、项目划分、计量单位的依据;3.是本省编制设计概算、施工图预算、投标报价,编审工程标底、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;也是衡量投标报价合理性的基础。

(二)定额的适用范围本定额适用于本省区域内的工业与民用建筑的新建、扩建、改建工程。

不适用于修建和其他专业工程,也不适用于国防、科研等有特殊要求的工程及实行产品出厂价格的各类建筑构配件。

本定额未包括的项目,可按本省其他相应工程计价定额计算,如仍缺项的,可由当地市级造价管理机构编制地区性补充定额,报省造价管理总站统一发布;对一次性使用的临时定额,可由预(结)算编制单位根据设计要求,按照本定额编制原则并结合工程实际情况,编制一次性补充定额,并报当地造价管理站备案。

14341320版浙江省建筑工程预算定额交底课件15.doc

14341320版浙江省建筑工程预算定额交底课件15.doc

1434132010版浙江省建筑工程预算定额交
底课件15
《浙江省建筑工程预算定额》
(2010版)
定额交底会
2010年12月
交底内容
第一部分修订概况
第二部分总说明及建筑面积计算规范第三部分定额章节(上册部分)
第四部分定额章节(下册部分)
第五部分定额章节(措施部分)
第六部分定额附录
第一部分修订概况
一、定额修订背景
二、定额修订过程
三、定额修订特色
四、定额修订水平
一、定额修订背景
(一)浙江省建设工程造价管工作三年发展规划;(二)国标清单计价规范2008版的颁布;(三)定额人工单价调整(09年三部门发文);(四)浙江省建筑节能补充定额的颁布;(五)本省03版定额颁布执行5年有余。

二、定额修订过程
(一)方案制订阶段(09.6~09.9)(二)项目划分阶段(09.9~09.12)(三)消耗量确定阶段(10.1~10.6)(四)水平测算阶段(10.4~10.7)(五)审核审定阶段(10.7~10.9)。

浙江省建筑工程预算定额(2010版)交底

浙江省建筑工程预算定额(2010版)交底

二、定额修订过程
(一)方案制订阶段 (09.6~09.9) (二)顷目划分阶段 (09.9~09.12) (三)消耗量确定阶段(10.1~10.6) (四)水平测算阶段 (10.4~10.7) (五)审核审定阶段 (10.7~10.9)
三、定额修订特色
(一)贴近本省建筑市场实际,对原有顷目进行结 构性调整。
对原先不合理的进行调整,不同专业相同相近的定额作了统一(如 机械挖石碴定额,03土建定额20.8元/立米,而03市政定额为16.1 元/立米。)
1. 人工消耗量
一类40元/工日 二类43元/工日 三类50元/工日。
2. 材料消耗量
(4)大理石 和花岗岩挄工程成品板考虑(注意区分石材和块料)。 (6)增加干混砂浆和湿拌砂浆的换算 (7)未列商砼的子目采用商砼时的处理方法
一、总说明
(三)定额水平及消耗量确定原则 1. 定额水平
本定额是挄照正常的施工条件和多数施工企业的装备以及成熟的施 工工艺、合理的劳劢组织为基础编制的,反映了本省社会平均消耗 量水平。
2. 定额消耗量确定原则
立足修订、调整结构、保持水平
一、总说明
(四)工料机消耗量确定的原则
立足修订、调整结构、保持水平
03定额 规则
室外楼梯按自然层投影面积之和计算建筑面积。
二、建筑工程建筑面积计算规范
(八)有关阳台的面积计算
05国家 规范
建筑物阳台,不论是凹阳台、挑阳台、封闭阳台、 敞开式阳台,均按其水平投影面积的1/2计算。
03定额 规则
有围护结构的阳台,按其围护结构外围水平面积 计算建筑面积,无围护结构的凹阳台、挑阳台、 按其水平面积的一半计算建筑面积。

3、造价总体水平变化的幅度

2019版浙江省预算定额取费交底课件

2019版浙江省预算定额取费交底课件

桥隧道 17.09 15.95 15.12 24.5 20.6 16.8 -30.2 -22.6
园林绿化及仿古建筑工程:计算基数(直接工程费+技措费)
-4 -30.6 -23.0 -4.5
古建筑 22.87 21.26 19.86 27.3 22.6 17.9 -16.2 -5.9 -5.8 -12.6 -1.9 -1.7
序号
费用项目
一 预算定额分部分项工程费
其中 1.人工费+机械费
二 施工组织措施费
2.安全文明施工费
3.检验试验费
4.冬雨季施工增加费
5.夜间施工增加费
其 6.已完工程及设备保护费 中
7.二次搬运费
计算方法 ∑(定额人工费+定额机械费)
1×费率
8.行车、行人干扰增加费
9.提前竣工增加费
10.其他施工组织措施费 三 企业管理费 四 利润
3.1费用计算规则
取费基数综合单价计价(招标控 Nhomakorabea价、投标报价); 工料单价法计价(非招标工程);
新建
组织措施 费项目
管理费
安全文明施工费、检验试验费、二次搬运 费、提前竣工增加费、优质工程增加费
根据不同的工程类别
规费
工伤保险费、意外伤害保险费按各市规定
风险费、暂列金额、 总承包服务费
修缮 组措费、管理费乘系数,其他按新建
2、增加、调整费用项目设置 ——与清单计价规范有机统一
3、修改费用计算规则 ——进一步明确及统一计算
1.1费率的测算及表现形式
选择代表性企业及典型工程,进行统一 的费用开支测算
统一以“人工费+机械费”为取费基数
1.2定额费率
项 目 10费 率(%)

浙江省建筑工程预算定额2019版上册交底培训课件-马光鸿101215

浙江省建筑工程预算定额2019版上册交底培训课件-马光鸿101215
《浙江省建筑工程预算定额》新增319项 子目,删除353项子目,尤其是将2019版浙 江省建筑工程节能预算定额融合进新版定额 项目中 。
四、定额修订水平
(一)消耗量调整到合理水平 (二)测算选用典型工程概况 (三)定额造价水平变化幅度 (四)测算说明
消耗量调整到合理的水平
《浙江省建筑工程预算定额》的定额人工消 耗量在2019版基础上减少5%~20%。机械台班 定额消耗量比2019版减少5%~10%,其中机械 挖土方部分子目的机械台班消耗量减少幅度 达15%。
(二)定额的作用及适用范围
总说明第二条:本定额是指导设计概算、施 工图预算、投标报价的编制以及工程合同价约 定、竣工结算办理、工程计价纠纷调解处理、 工程造价鉴定等的依据。全部使用国有资金或 国有资金投资为主的工程建设项目,编制招标 控制价应执行本定额。
(三)定额水平及消耗量确定原则
1. 定额水平确定原则 本定额是按照正常的施工条件和多数施工企 业的装备以及成熟的施工工艺、合理的劳动组 织为基础编制的,反映了本省社会平均消耗量 水平。 2. 定额消耗量确定原则 立足修订、调整结构、保持水平。
第二部分
总说明及建筑面积 计算规范
第二部分 总说明及建筑面积计算规范
一、总说明 二、建筑工程建筑面积计算规范
一、总说明
(一)定额的编制原则及依据 (二)定额的作用及适用范围 (三)定额水平及消耗量确定原则 (四)有关问题的说明 (五)定额的界定与解释、管理
(一)定额的编制原则及依据
(详见交底资料第39页)
(五)定额的界定与解释、管理
(详见总说明第十五、十六条)
二、建筑工程 建筑面积计算规范
GB/T50353-2019
二、建筑工程建筑面积计算规范

浙江省建筑工程预算定额上册交底培训课件-马光鸿101215

浙江省建筑工程预算定额上册交底培训课件-马光鸿101215
(二)接轨08国标清单计价规范,调整定 额章节划分和项目设置。
(三)方便使用者实际操作,调整项目设 置及相应章节说明、工程量计算规则。
价格接近了市场实际
(1)2019版计价依据定额人工单价调整为: 一类人工单价40元/工日,二类人工单价43
元/工日,三类人工单价50元/工日。 (2)2019版定额用材料按照杭州地区2009年
(二)定额的作用及适用范围
总说明第二条:本定额是指导设计概算、施 工图预算、投标报价的编制以及工程合同价约 定、竣工结算办理、工程计价纠纷调解处理、 工程造价鉴定等的依据。全部使用国有资金或 国有资金投资为主的工程建设项目,编制招标 控制价应执行本定额。
(三)定额水平及消耗量确定原则
1. 定额水平确定原则 本定额是按照正常的施工条件和多数施工企 业的装备以及成熟的施工工艺、合理的劳动组 织为基础编制的,反映了本省社会平均消耗量 水平。 2. 定额消耗量确定原则 立足修订、调整结构、保持水平。

市造价协会常务副秘书长
绍 职称:教授级高级工程师
地址:宁波市柳汀街169号404室
网址:nbzj
邮箱:nbtsmghsina
电话:87301840
第一部分 修订概况
第一部分 修订概况
一、定额修订背景 二、定额修订过程 三、定额修订特色 四、定额修订水平
一、定额修订背景
(一)浙江省建设工程造价管理工作三年发展规划; (二)国标清单计价规范2019版的颁布; (三)定额人工单价调整(2009年省三厅委发文); (四)浙江省建筑节能补充定额的颁布; (五)本省03版定额颁布执行5年有余。
2019版建筑工程造价水平测算汇总表
专业工程
建筑工程
工程造价降低(%)

版房建定额交底培训

版房建定额交底培训

《浙江省房屋建筑与装饰工程预算定额》(2018版)交底培训宣讲人:胡建明浙江省建设工程造价管理总站2018年12月21日交底内容第一部分定额修订概况第二部分总说明及建筑面积计算规范第三部分定额章节第四部分定额附录第一部分定额修订概况✧一、定额修订特色✧二、定额修订水平1. 贴近本省建筑市场实际,对原有的定额项目进行结构性调整。

2. 接轨13国标清单计算规范,调整定额章节划分和项目设置。

3. 方便使用者实际操作,调整相应章节说明、工程量计算规则。

4. 科学确定量、价结构比例,合理调整定额人工消耗量。

✧ 1.测算选用的典型工程概况✧序号工程名称结构类型权数(%)1多层住宅框架结构102高层住宅框架结构403高层公建(写字楼)框剪结构204多层公建(教学楼)框架结构205工业厂房钢结构10✧2. 定额水平变化的测算方法✧采用统一的2018版人工、材料、机械台班价格,分别套用2010版、2018版两种不同的定额消耗量,计算出工程直接费进行比较,再经过加权平均后,计算出2018版定额与2010版定额之间的定额水平变化幅度。

3. 定额总体水平变化的幅度定额水平变化幅度(%)人工材料机械台班合计定额直接费(%)10.17 1.33 1.0412.54定额消耗量(%)34.4 2.1314.25——第二部分总说明及建筑面积计算规范一、总说明二、建筑工程建筑面积计算规范一、总说明1. 定额的编制原则及依据2. 定额的作用及适用范围3. 定额水平及消耗量确定原则4. 有关问题的说明5. 定额的界定与解释、管理二、建筑工程建筑面积计算规范✧(一)规范修订的总体原则✧(二)术语✧(三)计算建筑面积的规定二、建筑工程建筑面积计算规范(一)规范修订的总体原则✧1.适用范围✧2.阳台面积计算以主体结构为主的原则✧3.可以利用的建筑空间都计算建筑面积✧4.一般计算原则二、建筑工程建筑面积计算规范(二)术语(主要术语介绍)✧1.建筑面积 2.建筑空间 3.围护结构✧4.围护设施 5.主体结构 6.结构层✧7.阳台8.露台9.雨蓬10.台阶(三)计算建筑面积的规定(主要条款介绍)✧1.有关建筑物的建筑面积计算。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

我对洞库照明费计算规定的理解:
a、地下室面积、库房、暗室等的面积均应 理解为建筑面积;
b、洞库照明费中的人工单价宜按二类人工 计算,即每工日为43元;
C、洞库照明费按每平方米15元计算(其中 人工0.25工日,即人工费为10.75元、材料费 4.25元);
d、洞库照明费中的人工费应作为计费基数 ,并应纳入动态管理范畴;所以洞库照明费每 平方米的单价也应该是动态的。
(四)有关建筑物间的架空走廊的面积 计算;
(五)有关立体书库、立体仓库和立体 车库的面积计算;
二、建筑工程建筑面积计算规范
(六)有关雨篷的面积计算; 05计算规范规定:雨篷挑出宽度超过2.1 m者,应按雨篷结构板水平投影面积的一 半计算建筑面积;雨篷挑出宽度在2.1m及 以内者,不应计算建筑面积。
(二)章节说明修改情况
4.明确了人工土方定额局部超深的处理规定 ;(说明七-1)人工挖土最大深度按3米计算, 超过3米应按机械挖土考虑;如局部超过3米仍 采用人工挖土,超过3米部分每增加1米按相应 定额乘系数(综合定额1.05、其他基础土方1.15)。
5.增加了人工土方综合定额的使用规定; (说明七-3)房屋槽坑土方开挖,因工作面、 放坡重叠造成槽坑计算体积之和大于实际大开 口挖土体积时,按大开口挖土体积计算,套用 房屋综合土方定额。
(二)章节说明修改情况
8.增加了挖掘机在有支撑的大型基坑内挖土 时的相关规定; (说明八-4)挖土深度6米以内按相应定额乘 系数1.2;挖土深度6米以上按相应定额乘系数 1.4,如发生土方翻运,不另行计算。
9.明确了机械运湿土的有关规定。 (说明八-6)机械运湿土,定额不乘系数。
(三)工程量计算规则修改情况
请关注新增加的内容:
总说明八-8:定额中各类砌体使用的砂浆为 普通砂浆,若实际使用预拌(干混或湿拌)砂 浆 ,定额调整方法。
问题:楼地面、墙柱面、天棚面等抹灰若使 用预拌(干混或湿拌)砂浆 ,定额如何调整 ? 总说明八-9:凡定额中未列商品混凝土的子 目采用商品混凝土浇捣时,定额调整方法。
(四)有关问题的说明
总说明第二条:本定额是指导设计概算、施 工图预算、投标报价的编制以及工程合同价约 定、竣工结算办理、工程计价纠纷调解处理、 工程造价鉴定等的依据。全部使用国有资金或 国有资金投资为主的工程建设项目,编制招标 控制价应执行本定额。
(三)定额水平及消耗量确定原则
1. 定额水平确定原则 本定额是按照正常的施工条件和多数施工企 业的装备以及成熟的施工工艺、合理的劳动组 织为基础编制的,反映了本省社会平均消耗量 水平。 2. 定额消耗量确定原则 立足修订、调整结构、保持水平。
(三)工程量计算规则修改情况
4.调整了土方开挖放坡系数的确认方法; (规则六-2)我对“人工土方放坡系数表”中
的 说明1的理解:同一槽坑内土类不同时,其需放
坡的最小槽坑深度H、放坡系数K,按不同土类 厚度计算其加权平均值H加权平均、K加权平均。
【例题】某房屋工程基础槽坑内上面为二类土 厚度1.0米,下面为三类土厚度0.3米,问当施工 设计未规定时,其需放坡的最小槽坑深度为多少 ?是否需要放坡? 如需放坡,其放坡系数为多少 ?
二、建筑工程建筑面积计算规范
(二)有关利用坡屋顶内和场馆看台下 建筑空间的面积计算规定;
05计算规范规定:净高超过2.1m的部位 应计算全部建筑面积,净高在1.2m至2.1m 的部位应计算一半建筑面积,净高不足1.2 m的部位不应计算建筑面积。
二、建筑工程建筑面积计算规范
(三)有关坡地建筑物吊脚架空层、深 基础架空层建筑面积的计算;
《浙江省建筑工程预算定额》的定额人工消 耗量在2019版基础上减少5%~20%。机械台班 定额消耗量比2019版减少5%~10%,其中机械 挖土方部分子目的机械台班消耗量减少幅度 达15%。
测算对象
❖ 建筑工程:
多层住宅 30%, 高层住宅 25%, 高层办公 30%, 厂房 10%, 别墅 5%
二、建筑工程建筑面积计算规范
(七)有关室外楼梯的面积计算; 05计算规范规定:有永久性顶盖的室外
楼梯,应按建筑物自然层的水平投影面积 的一半计算建筑面积;无永久性顶盖的室 外楼梯,应比前者少算(最上面)一层自 然层的水平投影面积。
二、建筑工程建筑面积计算规范
(八)有关阳台的面积计算; 05计算规范规定:不管是什么形式的阳 台,均应按其水平投影面积的一半计算建 筑面积。
一、定额修订背景
(一)浙江省建设工程造价管理工作三年发展规划; (二)国标清单计价规范2019版的颁布; (三)定额人工单价调整(2009年省三厅委发文); (四)浙江省建筑节能补充定额的颁布; (五)本省03版定额颁布执行5年有余。
二、定额修订过程
(一)方案制订阶段 (2009.6~2009.9) (二)项目划分阶段(2009.9~2009.12) (三)消耗量确定阶段(2019.1~2019.6) (四)水平测算阶段 (2019.4~2019.7) (五)审核审定阶段 (2019.7~2019.9)
a.打桩部分,除湖北定额水平较低外,江浙沪 三地预算定额人工消耗量差距并不大;
b.砌筑工程、钢筋混凝土工程中混凝土部分同 样为湖北定额消耗量最高,混凝土底板、梁、板 江浙沪三地相差不大;
c.模板部分上海定额消耗量最高,浙江、江苏 和湖北各有高低;屋面工程子目各地相差不大。
第二部分
总说明及建筑面积 计算规范
1.建筑物脚手架、垂直运输费、超高施工增 加费的计算。 (详见总说明第十、十二、十 三条)
2.关于建筑物檐高的定义(详见总说明第十 四条) 。 关于建筑物层高的定义取消。
注:关于层高的释义,详见2019年建筑面 积计算规范条文说明3.0.3。
(四)有关问题的说明
3. 洞库照明费的计算。 总说明第十一条: 洞库照明费以地下室面积, 以及外围开窗面积小于室内平面面积2.5%的库 房、暗室等的面积之和为基数,按每平方米15 元计算(其中人工0.25工日)。
(二)章节说明修改情况
6.调整了基槽、坑的定义及一般土方 定额的使用规则;(说明七-6)
槽坑底,长宽比大于3者为槽,小于等 于3者为坑;
槽底宽大于7米,或坑底面积大于150 平米,或平整场地挖土厚度大于30厘米 ,均按一般土方计算。
(二)章节说明修改情况 7.调整了机械土方定额包含的内容; (说明八-1)机械挖土方定额包括人机配 合所需的人工。遇到挖地下室底板下翻构 件部位土方,机械挖土按相应定额乘系数 1.3;如实际采用人工挖土,则套用人工 土方综合定额乘系数0.9。下翻开挖深度 从地下室底板垫层底开始计算。
(二)章节说明修改情况
1.增加了“土方体积折算系数表”;(说明 三) 与08规范接轨,可应用于弃土工程量的计算。 2.统一了人工、机械土方有关干湿土的划分 标准;(说明四)含水率≥25%为湿土;或地下 常水位以下为湿土。与市政定额统一。 3.明确了土方、泥浆外运的相关规定; (说明六)各市有规定的,从其规定,无规定 的按本章定额执行;处置费等按各市规定执行
子目设置符合了实际操作
《浙江省建筑工程预算定额》新增319项 子目,删除353项子目,尤其是将2019版浙 江省建筑工程节能预算定额融合进新版定额 项目中 。
四、定额修订水平
(一)消耗量调整到合理水平 (二)测算选用典型工程概况 (三)定额造价水平变化幅度 (四)测算说明
消耗量调整到合理的水平
05计算规范条文说明(3.0.3): 层高是指上下两层楼面结构标高之间的 垂直距离。 建筑物最底层层高,有基础底板的按基 础底板上表面结构标高至上层楼面结构标 高之间的垂直距离;没有基础底板的按地 面标高至上层楼面结构标高之间的垂直距 离。最上一层的层高,按其楼面结构标高 至屋面板(最低处)板面结构标高之间的 垂直距离。
第二部分 总说明及建筑面积计算规范
一、总说明 二、建筑工程建筑面积计算规范
一、总说明
(一)定额的编制原则及依据 (二)定额的作用及适用范围 (三)定额水平及消耗量确定原则 (四)有关问题的说明 (五)定额的界定与解释、管理
(一)定额的编制原则及依据
(详见交底资料第39页)
(二)定额的作用及适用范围
1.修改了挖土深度的计算规定;(规则二) 槽坑挖土深度按槽坑底至交付施工场地标高确 定,无此标高时,按自然地面标高确定。
2.修改了地槽长度的计算规定;(规则三) 3.修改了砖基础开挖需增加的工作面; (规则四)砖基础工作面由15cm改为20cm。 地下构件设有砖模的,挖土工程量按砖模下设 垫层面积乘以下翻深度,不另增加工作面和放 坡。
1.95 0.61 1.42
如果我们套用2019版定额计算出工程 造价,与套用2019版定额计算出工程造 价(其人工、材料、机械台班价格采用 现行规定动态补差,)进行比较。
注:工料机均采用2019年基期价格。 则建筑工程造价降低5.16%。
2019版建筑工程造价水平测算汇总表
专业工程
建筑工程
工程造价降低(%)
三际,对原有项 目进行结构性调整。
(二)接轨08国标清单计价规范,调整定 额章节划分和项目设置。
(三)方便使用者实际操作,调整项目设 置及相应章节说明、工程量计算规则。
价格接近了市场实际
(1)2019版计价依据定额人工单价调整为: 一类人工单价40元/工日,二类人工单价43
定额水平测算
建筑工程选取了五个典型工程作为 本次测算对象,定额水平提高了3.98%, 即工料机定额消耗量减少了3.98%,工 程直接费减少了3.98% 。
2019版建筑工程定额水平测算汇总表
专业工程预算定额
建筑工程 预算定额
工程直接费减少(%)
3.98
人工费因素(%) 其 中 材料费因素(%)
机械费因素(%)
(五)定额的界定与解释、管理
(详见总说明第十五、十六条)
