堤防护岸工程施工方案

合集下载

护岸工程施工方案

护岸工程施工方案

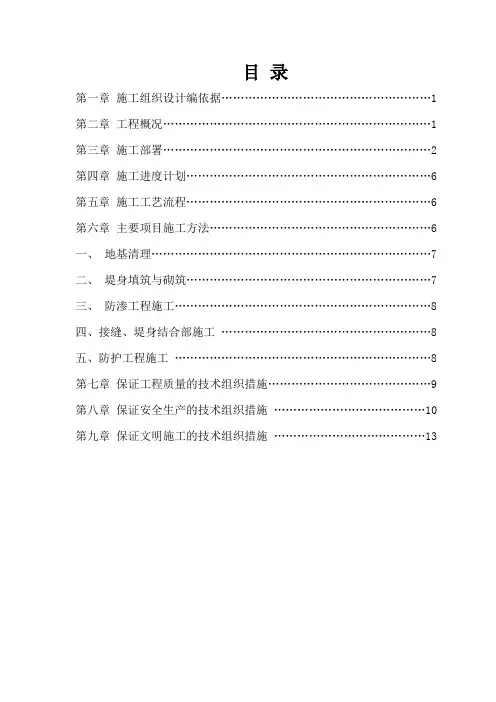

目录第一章施工组织设计编依据 (1)第二章工程概况 (1)第三章施工部署 (2)第四章施工进度计划 (6)第五章施工工艺流程 (6)第六章主要项目施工方法 (6)一、地基清理 (7)二、堤身填筑与砌筑 (7)三、防渗工程施工 (8)四、接缝、堤身结合部施工 (8)五、防护工程施工 (8)第七章保证工程质量的技术组织措施 (9)第八章保证安全生产的技术组织措施 (10)第九章保证文明施工的技术组织措施 (13)第一章施工组织设计编制依据本工程施工组织设计编织依据为:一、《堤防工程施工规范》(SL260-98)。

二、《建筑施工手册》(第四版)(中国建筑工业出版社出版)。

三、中央水系挖湖土方及护岸建设工程二期设计施工图。

四、现场场地情况,周围环境情况及三通一平情况。

五、国家现行的建筑工程法律、法规、规范、标准等。

第二章工程概况第三章施工部署一、施工目标及保证措施部署一)施工目标1、施工质量目标:所有质量检验批一次验收全格率达100%。

2、施工工期目标:我公司投标工期150天。

3、安全文明施工目标:不出现大小安全事故,创安全文明工地。

4、保证措施二)、目标保证措施1、质量保证措施1)质量保证体系2)施工前进行工序交底,明确目标,确定关键部位、关键工序等的控制手段和方法。

3)分事前、事中、事后三个阶段进行质量控制。

4)成立质量管理小组2、安全保证措施1)建立安全保证体系。

2)安全管理制度和规定及职责划分。

3)各项(包括分项工程施工)管理措施。

4)成立安全领导小组。

3、工期保证措施1)按事前、事中、事后三个阶段进行进度控制。

2)根据实际情况安排夜间施工。

3)成立进度控制领导小组二、施工准备部署1、施工单位所有施工人员(包括管理、质量检查人员),对工程地质、合同或设计文件与图纸以及施工组织设计,进行详细了解与深入研究,并根据施工技术条件与施工程序对施工场地、对外交通、电源、水源、当地建筑材料、料场以及拆迁、征地等情况进行调查研究,编制施工设计,包括总平面布置、施工总进度、施工各项技术措施等项目。

堤防工程施工方案(3篇)

堤防工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX地区堤防工程2. 工程地点:XX地区3. 工程规模:本工程主要对XX地区河道进行堤防加固,全长XX公里,其中新建堤防XX公里,加固堤防XX公里。

4. 工程目的:提高XX地区河道防洪能力,保障周边居民生命财产安全,促进地区经济发展。

5. 工程内容:主要包括堤防建设、河道清淤、生态护岸、水毁修复、监测设施建设等。

二、施工组织与管理1. 施工组织机构(1)成立工程指挥部,负责工程的全面领导和协调。

(2)设立项目经理部,负责工程的具体实施和管理。

(3)下设施工、质量、安全、材料、财务等管理部门。

2. 施工人员配备(1)项目经理部:项目经理1名,副经理若干名,负责工程的全面管理。

(2)施工队伍:根据工程量及施工要求,配备相应数量的施工人员,包括土方施工、混凝土施工、钢筋施工、机械操作等。

(3)技术人员:根据工程特点,配备相应的技术人员,负责施工过程中的技术指导和监督。

3. 施工进度计划(1)编制详细的施工进度计划,明确各阶段任务、时间节点和责任人。

(2)采用倒排工期法,确保工程按期完成。

(3)加强施工过程中的进度管理,及时调整施工计划,确保工程进度。

4. 施工质量管理(1)严格执行国家有关工程建设质量标准,确保工程质量。

(2)建立健全质量管理体系,明确质量责任。

(3)加强施工过程中的质量检查,发现问题及时整改。

5. 施工安全管理(1)建立健全安全管理制度,明确安全责任。

(2)加强施工现场安全管理,确保施工人员生命财产安全。

(3)定期开展安全教育培训,提高施工人员安全意识。

三、施工方案1. 施工准备(1)施工现场勘察:对施工现场进行详细勘察,了解地形、地质、水文等情况。

(2)材料设备准备:根据工程量及施工要求,准备所需材料、设备。

(3)施工队伍培训:对施工人员进行技术培训,提高施工技能。

2. 施工工艺(1)土方施工1)采用挖掘机、自卸汽车等设备进行土方开挖。

2)开挖过程中,注意保护边坡,防止塌方。

护岸工程挡墙施工方案(3篇)

护岸工程挡墙施工方案(3篇)

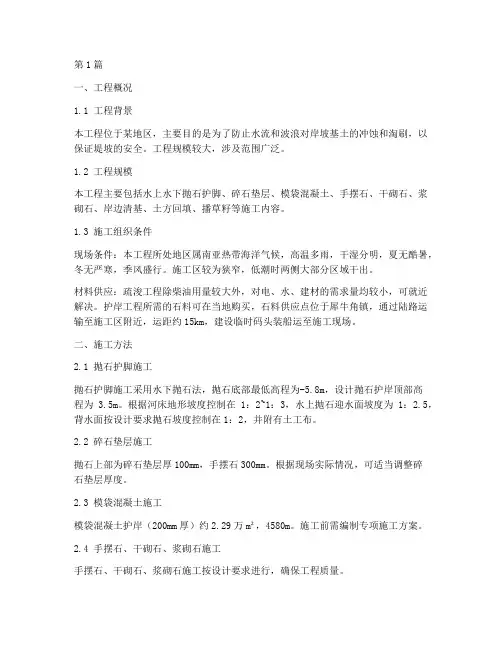

第1篇一、工程概况1.1 工程背景本工程位于某地区,主要目的是为了防止水流和波浪对岸坡基土的冲蚀和淘刷,以保证堤坡的安全。

工程规模较大,涉及范围广泛。

1.2 工程规模本工程主要包括水上水下抛石护脚、碎石垫层、模袋混凝土、手摆石、干砌石、浆砌石、岸边清基、土方回填、播草籽等施工内容。

1.3 施工组织条件现场条件:本工程所处地区属南亚热带海洋气候,高温多雨,干湿分明,夏无酷暑,冬无严寒,季风盛行。

施工区较为狭窄,低潮时两侧大部分区域干出。

材料供应:疏浚工程除柴油用量较大外,对电、水、建材的需求量均较小,可就近解决。

护岸工程所需的石料可在当地购买,石料供应点位于犀牛角镇,通过陆路运输至施工区附近,运距约15km,建设临时码头装船运至施工现场。

二、施工方法2.1 抛石护脚施工抛石护脚施工采用水下抛石法,抛石底部最低高程为-5.8m,设计抛石护岸顶部高程为3.5m。

根据河床地形坡度控制在1:2~1:3,水上抛石迎水面坡度为1:2.5,背水面按设计要求抛石坡度控制在1:2,并附有土工布。

2.2 碎石垫层施工抛石上部为碎石垫层厚100mm,手摆石300mm。

根据现场实际情况,可适当调整碎石垫层厚度。

2.3 模袋混凝土施工模袋混凝土护岸(200mm厚)约2.29万m²,4580m。

施工前需编制专项施工方案。

2.4 手摆石、干砌石、浆砌石施工手摆石、干砌石、浆砌石施工按设计要求进行,确保工程质量。

2.5 岸边清基、土方回填施工岸边清基、土方回填施工按设计要求进行,确保工程稳定性。

2.6 播草籽施工播草籽施工在土方回填完成后进行,选用适合当地生长的草种。

三、施工进度安排根据工程量和施工特点,制定合理的施工进度计划,确保工程按期完成。

四、质量控制1.严格执行国家有关施工技术规范和质量标准,确保工程质量。

2.加强施工现场管理,确保施工过程中的各项技术指标符合要求。

3.加强施工过程中的质量检查,发现问题及时整改。

护岸提升工程施工方案范本

护岸提升工程施工方案范本

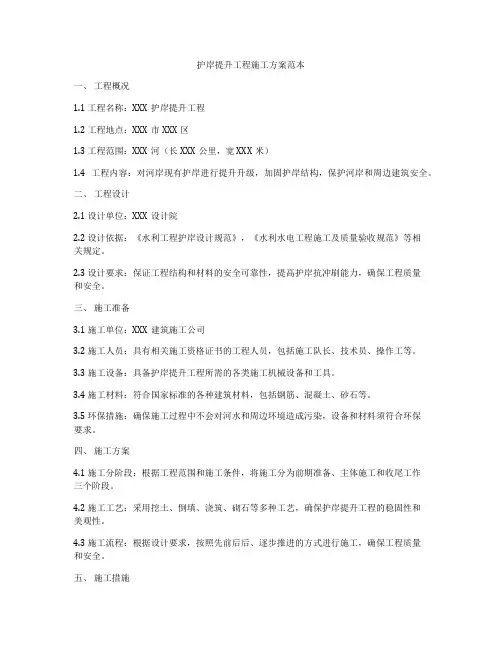

护岸提升工程施工方案范本一、工程概况1.1 工程名称:XXX护岸提升工程1.2 工程地点:XXX市XXX区1.3 工程范围:XXX河(长XXX公里,宽XXX米)1.4 工程内容:对河岸现有护岸进行提升升级,加固护岸结构,保护河岸和周边建筑安全。

二、工程设计2.1 设计单位:XXX设计院2.2 设计依据:《水利工程护岸设计规范》,《水利水电工程施工及质量验收规范》等相关规定。

2.3 设计要求:保证工程结构和材料的安全可靠性,提高护岸抗冲刷能力,确保工程质量和安全。

三、施工准备3.1 施工单位:XXX建筑施工公司3.2 施工人员:具有相关施工资格证书的工程人员,包括施工队长、技术员、操作工等。

3.3 施工设备:具备护岸提升工程所需的各类施工机械设备和工具。

3.4 施工材料:符合国家标准的各种建筑材料,包括钢筋、混凝土、砂石等。

3.5 环保措施:确保施工过程中不会对河水和周边环境造成污染,设备和材料须符合环保要求。

四、施工方案4.1 施工分阶段:根据工程范围和施工条件,将施工分为前期准备、主体施工和收尾工作三个阶段。

4.2 施工工艺:采用挖土、倒填、浇筑、砌石等多种工艺,确保护岸提升工程的稳固性和美观性。

4.3 施工流程:根据设计要求,按照先前后后、逐步推进的方式进行施工,确保工程质量和安全。

五、施工措施5.1 安全措施:严格执行国家施工安全规定,做好岗前培训和安全交底工作,保障施工人员和周边居民的安全。

5.2 质量控制:严格按照设计要求和施工规范进行施工,采用先进的监测技术和质量检测手段,确保工程质量。

5.3 进度管理:制定详细的施工计划和进度表,严格按照施工进度推进工作,确保工程按时完工。

5.4 环保措施:采取有效的环保措施,防止施工过程中对环境造成破坏,确保工程施工符合环保要求。

六、施工注意事项6.1 施工现场管理:建立健全的施工现场管理体系,加强施工现场的安全生产管理,确保施工安全和质量。

6.2 施工材料管理:对施工材料进行严格管理,确保材料的质量和数量符合设计要求。

水利工程防护工程施工方案

水利工程防护工程施工方案

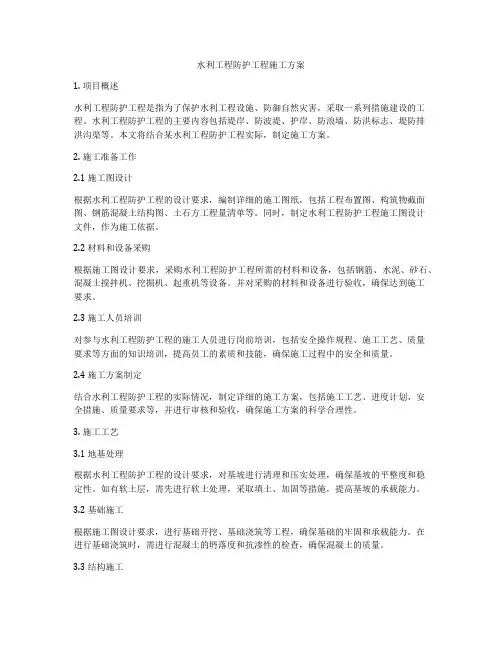

水利工程防护工程施工方案1. 项目概述水利工程防护工程是指为了保护水利工程设施、防御自然灾害,采取一系列措施建设的工程。

水利工程防护工程的主要内容包括堤岸、防波堤、护岸、防浪墙、防洪标志、堤防排洪沟渠等。

本文将结合某水利工程防护工程实际,制定施工方案。

2. 施工准备工作2.1 施工图设计根据水利工程防护工程的设计要求,编制详细的施工图纸,包括工程布置图、构筑物截面图、钢筋混凝土结构图、土石方工程量清单等。

同时,制定水利工程防护工程施工图设计文件,作为施工依据。

2.2 材料和设备采购根据施工图设计要求,采购水利工程防护工程所需的材料和设备,包括钢筋、水泥、砂石、混凝土搅拌机、挖掘机、起重机等设备。

并对采购的材料和设备进行验收,确保达到施工要求。

2.3 施工人员培训对参与水利工程防护工程的施工人员进行岗前培训,包括安全操作规程、施工工艺、质量要求等方面的知识培训,提高员工的素质和技能,确保施工过程中的安全和质量。

2.4 施工方案制定结合水利工程防护工程的实际情况,制定详细的施工方案,包括施工工艺、进度计划、安全措施、质量要求等,并进行审核和验收,确保施工方案的科学合理性。

3. 施工工艺3.1 地基处理根据水利工程防护工程的设计要求,对基坡进行清理和压实处理,确保基坡的平整度和稳定性。

如有软土层,需先进行软土处理,采取填土、加固等措施,提高基坡的承载能力。

3.2 基础施工根据施工图设计要求,进行基础开挖、基础浇筑等工程,确保基础的牢固和承载能力。

在进行基础浇筑时,需进行混凝土的坍落度和抗渗性的检查,确保混凝土的质量。

3.3 结构施工根据施工图设计要求,进行结构的施工,包括钢筋绑扎、模板安装、混凝土浇筑等工程,确保结构的精度和牢固度。

在进行混凝土浇筑时,需根据季节和气温等因素进行管理,确保混凝土的养护质量。

3.4 防护施工根据施工图设计要求,进行水利工程防护工程的施工,包括堤岸、防波堤、护岸、防浪墙等构筑物的安装和施工,确保构筑物的稳固和防护效果。

防洪护岸综合整治工程施工总体平面布置方案

防洪护岸综合整治工程施工总体平面布置方案

防洪护岸综合整治工程施工总体平面布置方案该综合整治工程施工总体平面布置方案是为了防止洪水泛滥,保护岸岸边居民和财产安全,保障城市正常运转而进行的。

本方案的目标是通过一系列的工程措施,使得该地区的防洪能力得到提高,岸边的岩层稳定,并且能够美化环境。

一、项目概况1.项目位置:该项目位于城市边缘,沿岸线广场至海滨小区段,全长约5公里。

2.工程内容:主要包括河堤加固、排水系统改善、绿化美化等工程。

二、施工总体布置1.河堤加固工程:主要是对河堤进行加固,以防止水流侵蚀和土石滑坡。

-工程范围:整个河岸线,紧靠城区居民区和公共设施区。

-施工方法:采用倾斜桩、铺线砖和砌石等方式进行加固。

-施工步骤:首先进行土方开挖,并清理河道,然后铺设倾斜桩,并根据需要加固,最后进行道路砌石和铺线砖等工作。

2.排水系统改善工程:主要是对排水系统进行改善,以提高城市排水能力。

-工程范围:城市区域和岸边地区。

-施工方法:主要是对原有排水管道进行清理、修复和改造。

-施工步骤:首先对排水管道进行清理,然后进行漏水点的修复和管道的改造,最后进行道路恢复和绿化工作。

3.绿化美化工程:为了提升河岸线的环境质量,还需要进行绿化美化工程。

-工程范围:整个岸边地区和河道两旁。

-施工方法:主要是进行树木种植、草坪铺设和花坛布置等工作。

-施工步骤:首先根据设计要求进行场地平整和土壤改良,然后进行树木种植和草坪铺设,最后进行花坛布置和园路铺设。

三、施工进度安排1.河堤加固工程:计划工期为3个月,按照每个月完成1公里的施工数量进行安排。

-第一个月:进行设计和准备工作,并开始施工第一段河堤。

-第二个月:继续河堤施工,并同时开始施工第二段河堤。

-第三个月:完成河堤施工,并进行验收和记录。

2.排水系统改善工程:计划工期为2个月,按照每个月完成2公里的施工数量进行安排。

-第一个月:进行设计和准备工作,并开始施工第一段排水管道。

-第二个月:继续排水管道施工,并同时开始施工第二段排水管道,完成后进行验收和记录。

河护岸工程施工方案

河护岸工程施工方案

河护岸工程施工方案一、施工前期准备工作1.项目立项:确定河护岸工程的具体位置、范围和施工内容,制定可行性研究报告,进行环境影响评价。

2.施工方案设计:根据项目立项要求和地形情况,设计河护岸的结构类型、材料选择和施工方法。

3.选址测量:对河护岸工程的具体位置进行勘测测量,确定河岸的长度、高度和倾斜度。

4.土地征用:协调相关部门,对需要征用的土地进行合法征用手续。

5.材料采购:确定河护岸工程所需的材料种类和数量,与供应商签订合同进行采购。

6.设备准备:购买或租赁施工所需的机械设备,包括挖掘机、装载机、铲运机等。

7.劳动力组织:招募具有施工经验的施工人员,制定工作计划和安全措施。

二、施工中期实施1.清理工程区域:清除河岸上的杂草和垃圾,确保施工区域的整洁和安全。

2.挖掘基坑:根据设计要求,对河岸进行挖掘,形成基坑,为后续施工做好准备。

3.浇筑基础:在基坑中浇筑混凝土基础,固定河护岸的基础结构。

4.砌筑护岸墙:采用砖石、混凝土或钢筋水泥板等材料,按照设计要求砌筑护岸墙。

5.安装边坡防护:在岸坡上安装边坡防护措施,防止河水冲刷和坡体滑坡。

6.设置排水系统:安装排水管道,排除雨水和河水,防止积水对河护岸的损害。

7.检测监控:定期对河护岸工程进行检测和监控,及时发现问题并进行修复。

8.安全保障:严格遵守施工安全规定,加强安全教育,确保施工人员的人身安全。

三、施工后期验收1.完工验收:根据施工合同要求,对河护岸工程进行验收,确保施工质量符合标准。

2.移交使用:完成验收合格后,将河护岸工程移交给相关部门并投入使用。

3.维护管理:建立健全的河护岸工程维护管理制度,定期检查和维护河护岸设施。

通过以上施工方案的实施,河护岸工程能够有效地保护河岸和周边区域的安全,减少洪水灾害和河流污染的发生,为当地居民提供安全的生活和工作环境。

同时,施工方案还要遵守相关的环保法规,注重生态保护,促进河流生态平衡的恢复和发展。

只有通过科学合理的施工方案,才能实现河护岸工程的长期效益和社会效益,推动河流治理和生态环境的改善。

堤防工程施工方案百度

堤防工程施工方案百度

堤防工程施工方案百度一、前言堤防是河道水利工程的重要组成部分,主要用于防洪和渗透。

其施工不仅关系到工程的效果,更关系到周边环境和人民生命财产的安全。

因此,在堤防工程的施工中,需充分考虑到各种因素,确保工程的顺利进行和安全性。

二、项目概况该项目是位于某县河道的堤防工程,总长约2公里,工程主要包括堤防护坡、防渗工程和其他配套设施。

项目的施工范围主要包括堤防整体的修筑和护坡加固、渗流处理、排水设施等等。

为了减少对周边环境的影响,我们将按照本工程施工方案进行施工。

三、技术方案1. 堤防整体修筑堤防整体修筑包括土方开挖和填筑。

在挖土的过程中,需要根据工程图纸和设计要求开挖堤体内部的土方。

填筑作业需采用机械设备进行夯实拌和,确保堤体的整体性和稳定性。

2. 护坡加固护坡加固主要是为了增加堤防的稳定性和整体性。

在施工过程中,需根据设计要求进行护坡砌筑,并且用砂袋进行加固。

在护坡砌筑过程中,需严格控制施工质量,确保护坡的稳固性。

3. 渗流处理在堤防工程中,渗流处理是一个非常关键的环节。

通过进行工程拦污与渗流等工作,可以有效地阻止堤坝中的洪水将过多的水渗入土壤中,从而达到提高堤坝的抗渗能力的目的。

4. 排水设施堤防需要有好的排水设施。

排水设施的作用是将流水迅速地排出,从而避免水流造成的破坏。

在堤防工程的建设中,排水设施的敷设和管网连接是工程中不可或缺的一环。

四、关键技术要点1. 施工前需认真组织设计人员和施工人员进行勘察和测量工作,确保工程施工的准确性和安全性。

2. 施工过程中,需对土方开挖和填筑工作进行严格监管,确保土方的质量和稳定性。

3. 护坡工程需要严格按照设计要求进行施工,确保护坡的稳固性。

4. 渗流处理过程中需要确保防渗材料的质量和施工工艺的正确性。

5. 排水设施的敷设和管网连接需要保证排水设施的通畅性和耐久性。

五、安全管理措施1. 施工现场应做好安全标识,提醒人员注意安全。

2. 施工人员需严格遵守操作规程,确保工程施工的安全。

堤防工程施工组织设计

堤防工程施工组织设计

堤防工程施工组织设计一、工程概况堤防工程是防止洪水侵袭、保障人民群众生命财产安全的重要基础设施。

本工程位于我国某流域,主要包括堤身加高、堤基加固、护坡防护等施工内容。

工程全长5公里,设计标准为防御百年一遇洪水,工程规模属于中型。

二、施工准备1. 施工场地:清除施工范围内的障碍物,平整土地,满足施工需求。

2. 施工道路:修建临时施工道路,确保施工设备、材料及人员顺利进出工地。

3. 施工用水、用电:保障施工过程中的用水、用电需求,确保施工顺利进行。

4. 施工临时设施:设置施工营地、混凝土预制场地、仓库等临时设施。

5. 施工测量:进行施工测量,制定施工图纸和施工方案。

6. 施工监理:建立健全施工监理制度,确保工程质量、安全、进度等方面的可控。

三、施工组织管理体系1. 施工组织结构:建立项目法人、施工单位、监理单位等组织结构,明确各方的职责和权利。

2. 施工管理制度:制定施工进度、质量、安全、成本等方面的管理制度。

3. 施工队伍:组织具备相应资质的施工队伍,确保施工技能和质量。

四、施工总体布置1. 施工总平面布置:合理规划施工场地,确保施工顺利进行。

2. 施工道路布置:设置临时施工道路,满足施工设备、材料及人员运输需求。

3. 施工营地布置:保障施工人员的生活住宿需求。

4. 混凝土预制场地布置:设置混凝土预制场地,满足混凝土预制块的制作需求。

5. 临时设施施工及管理:加强临时设施的施工和管理,确保工程顺利进行。

五、主体工程施工1. 堤身加高:采用土方开挖、土方回填、现浇混凝土等工艺进行堤身加高。

2. 堤基加固:采用灌浆、地基处理等工艺进行堤基加固。

3. 护坡防护:采用砌体、抛石护岸等工艺进行护坡防护。

4. 施工监测:进行施工过程中的监测,确保工程质量和安全。

六、施工总进度及工期保证措施1. 施工总进度安排:根据工程实际情况,制定合理的施工总进度计划。

2. 施工进度控制措施:建立健全施工进度控制制度,确保工程按计划进行。

护岸堤防加固工程施工方案

护岸堤防加固工程施工方案

护岸堤防加固工程施工方案一、项目概述岸堤加固工程是为了防止沿岸土地的水土流失和海岸线侵蚀,保护河岸、海岸和湖岸的稳定和安全而进行的加固工程。

本项目所在地为某河岸,沿岸地势平坦,因常年冲刷和侵蚀,已经出现了裂缝和沉降现象,严重影响了周边居民的生活和安全。

二、工程目标本次工程的目标是对某河岸进行加固,保护岸堤和居民住宅,防止河岸侵蚀。

具体包括以下几个方面:1. 加固河岸2. 防止坡面侵蚀3. 保护周边住宅和道路三、施工方案1. 前期准备工作(1)组织专业人员进行勘察,确定施工范围和工程难点,绘制详细的施工图纸。

(2)租用场地存放施工机械和设备,保证施工现场的有序进行。

(3)购买所需的施工材料,包括水泥、砂石、钢筋等。

2. 加固河岸工程(1)清理河岸表面的杂草和临时建筑物,为施工铺设基础。

(2)采用挖土和倒土工法,对河岸进行加固,增加岸堤的坡度,提高抗冲刷和侵蚀的能力。

(3)在河岸上设置石块等硬质材料,增加护岸的支撑能力。

3. 防止坡面侵蚀(1)采用喷混凝土工法,喷涂混凝土材料在坡面,形成一层坚固的保护层,增加坡面的抗冲刷能力。

(2)在坡面设置植被,加强植被护坡,减少坡面的裸露区域,提高坡面的自然保护能力。

4. 保护周边住宅和道路(1)加固住宅和道路周边的土地,为其设置护坡或者护堤,防止水土流失和侵蚀。

(2)对路基进行加固,保障道路的安全和稳定。

四、施工技术1. 挖土和倒土工法挖土和倒土工法是对河岸进行加固的一种常用方法。

通过挖掘岸堤并在河岸上倒土,增加河岸的坡度,提高其抗冲刷和侵蚀的能力。

这种工法施工较快,成本较低,特别适合于河岸加固工程。

2. 喷混凝土工法喷混凝土工法是通过专用喷混凝土设备将混凝土材料喷涂在坡面上,形成一层坚固的保护层,增加坡面的抗冲刷和侵蚀能力。

这种工法施工速度快,施工质量好,适用于对坡面进行加固的工程。

3. 植被护坡植被护坡是通过植被的生长和根系的固结来增强坡面的稳定性,减少坡面的裸露区域,提高坡面的自然保护能力。

护岸堤施工方案(3篇)

护岸堤施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX地区护岸堤工程2. 工程地点:XX地区XX河段3. 工程规模:全长XX公里,总投资XX万元4. 工程内容:主要包括护岸堤建设、基础处理、防渗处理、排水设施、绿化等。

二、施工组织1. 施工单位:XX建筑工程有限公司2. 施工队伍:由具有丰富施工经验的专业施工队伍组成,包括项目经理、技术负责人、施工员、质量员、安全员等。

3. 施工设备:挖掘机、装载机、推土机、压路机、搅拌机、泵车、吊车等。

4. 施工材料:水泥、砂石、钢筋、混凝土、土工布、防水材料等。

三、施工方案1. 施工顺序(1)施工准备:进行现场勘察,制定施工方案,办理相关手续,做好施工前的准备工作。

(2)基础处理:对河床进行清理,进行地基处理,确保基础稳定。

(3)护岸堤施工:按照设计要求,进行护岸堤的施工,包括护坡、挡土墙、护脚等。

(4)防渗处理:对护岸堤进行防渗处理,确保堤防安全。

(5)排水设施:设置排水沟、涵洞等排水设施,排除地面及地下积水。

(6)绿化:对护岸堤进行绿化,提高环境美观度。

2. 施工方法(1)施工准备1)现场勘察:对施工现场进行详细勘察,了解地质、水文、气象等情况,为施工提供依据。

2)施工方案:根据勘察结果,制定详细的施工方案,明确施工顺序、施工方法、施工设备、施工材料等。

3)办理手续:按照相关法律法规,办理施工许可证、安全许可证等手续。

(2)基础处理1)河床清理:使用挖掘机将河床上的杂物、植被等清理干净。

2)地基处理:根据地质情况,采用换填、压实、加固等方法对地基进行处理,确保基础稳定。

(3)护岸堤施工1)护坡施工:按照设计要求,采用砌石、混凝土等方式进行护坡施工。

2)挡土墙施工:采用砌石、混凝土等方式进行挡土墙施工,确保挡土墙的稳定性。

3)护脚施工:采用砌石、混凝土等方式进行护脚施工,防止河岸侵蚀。

(4)防渗处理1)铺设防水层:在护岸堤表面铺设防水层,防止水分渗透。

2)设置排水设施:在护岸堤内部设置排水设施,排除地下积水。

河道防护工程施工方案

河道防护工程施工方案

河道防护工程施工方案一、工程概况随着城市化进程的加快,河道防护工程成为城市规划和建设中的重要组成部分。

河道防护工程主要是指对河流、湖泊、水库等水体周边进行防护和加固,以防止水体泛滥或水库决堤等灾害发生。

本工程位于某市中心城区附近的一条河道,河道全长约10公里,流经市区繁华商业区和居民区,是城市的重要水系之一,历史上曾多次发生泛滥和决堤等灾害。

为保障市民生命财产安全,必须对河道进行防护工程。

二、工程内容1. 河道清淤疏浚:对河道内的淤泥、垃圾等进行清理,保证河道畅通。

2. 河道护岸加固:对河道两岸进行加固,采用护岸砌石、混凝土等材料,提高河道护岸的稳定性。

3. 河道堤防加固:对河道堤防进行加固,采用防渗材料、混凝土等材料,提高堤防的抗水能力。

4. 河道生态恢复:对河道周边的植被进行恢复,种植水草、树木等植被,促进生态环境的改善。

5. 河道废弃物清理:对河道内的废弃物进行清理,减少对水体的污染。

6. 设备设施更新:对河道防护设备设施进行更新,包括排水设施、警示标识等。

三、施工方案1. 施工安全(1) 建立安全管理制度:制定施工安全管理规章制度,明确安全责任和管理权限。

(2) 安全培训:对施工人员进行安全教育培训,提高施工人员的安全意识。

(3) 安全防护设施:为施工现场提供必要的安全防护设施,包括安全帽、安全绳等。

2. 施工组织(1) 分段施工:将河道防护工程分段施工,避免大面积施工造成的影响。

(2) 合理布置工地:根据施工需要合理布置工地,确保施工顺利进行。

(3) 协调配合:与相关部门协调配合,确保施工进度。

3. 施工工艺(1) 河道清淤疏浚:采用挖掘机等设备进行清淤疏浚,保证河道通畅。

(2) 河道护岸加固:采用混凝土浇筑、石块砌筑等工艺加固护岸。

(3) 河道堤防加固:采用防渗材料、混凝土浇筑等工艺进行堤防加固。

(4) 河道生态恢复:种植水草、树木等植被,促进生态环境的改善。

(5) 河道废弃物清理:采用清理车辆等设备进行废弃物清理,减少对水体的污染。

堤防整治工程施工方案

堤防整治工程施工方案

堤防整治工程施工方案一、工程概况本次堤防整治工程旨在对已有的堤防进行加固、修复,并增设护坡、护岸等措施,以提高堤防的抗洪能力和稳定性。

工程范围包括X市区域的河岸堤防,总长约X千米。

二、工程内容1.堤防加固:对现有堤防进行加固处理,采用混凝土填筑方式,加固坝体底部,并适当加高堤顶。

2.护坡工程:在堤防上下游设置护坡,采用植被护坡方式,以防止坡面水土流失。

3.护岸工程:在堤防临水一侧设置护岸,采用石方护岸或混凝土护岸方式,以增加堤防抵御冲刷的能力。

4.铺装工程:对堤防顶部进行铺装处理,采用环保型水泥砖铺装,以提高堤防的使用性能。

5.排涝工程:在堤防内设置排水沟,并连接到下游排水系统,以确保堤内的水流畅通。

三、施工流程1.前期准备工作:包括施工图纸的制定、施工材料的准备、设备设施的调配等。

2.围堤施工:先进行堤防的削坡整平,接着进行堤防加固、护坡和护岸工程,最后进行铺装和排涝工程。

3.环境保护工作:施工过程中需加强对周边环境的保护,包括对周边植被和水域的保护,减少对生态环境的影响。

4.施工质量控制:施工过程中要加强质量检查,确保施工质量符合要求。

5.安全管理工作:施工过程中要加强施工现场的安全管理,确保工人的人身安全。

6.完工验收:施工结束后,由相关部门对工程进行验收,确认工程质量合格。

四、施工要求1.施工人员必须具备相关资质和工作经验,严禁无证上岗。

2.施工过程中必须按照设计要求进行施工,不得擅自改变施工方法或参数。

3.施工现场必须保持整洁有序,确保施工人员的安全。

4.施工过程中需加强与周边居民的沟通,及时解答其疑问和投诉。

5.施工结束后,施工现场必须进行清理,恢复原貌,并及时处理废弃物和污水。

以上即为堤防整治工程的施工方案,工程的顺利实施需要具备专业的团队和设备,并严格按照施工方案进行操作,保证工程质量和安全。

同时,施工单位应与相关部门密切合作,确保工程的顺利进行。

黄河堤防护岸工程施工方案

黄河堤防护岸工程施工方案

一、项目背景黄河作为我国第二长河,流经多个省份,对于沿岸地区的经济发展和人民生活具有重要意义。

然而,由于黄河泥沙含量大,河床侵蚀严重,堤防护岸工程成为保障黄河安全的关键。

本方案旨在制定黄河堤防护岸工程施工方案,以确保工程质量和进度,实现防洪安全目标。

二、工程概况1. 工程地点:黄河某段2. 工程规模:堤防加固长度X公里,护岸宽度Y米3. 工程内容:堤防加固、护岸工程、排水设施、观测设施等4. 工程目标:提高黄河堤防抗洪能力,保障沿岸地区安全三、施工方案1. 施工准备(1)组织机构:成立工程指挥部,负责工程的全面管理,下设施工、质量、安全、物资、财务等部门。

(2)施工人员:组织专业施工队伍,对施工人员进行培训,确保具备相应的施工技能。

(3)施工设备:配置挖掘机、推土机、搅拌车、装载机等施工设备,确保施工顺利进行。

2. 施工方法(1)堤防加固1)采用抛石固堤法,对堤防进行加固,抛石厚度为0.8-1.0米,石块尺寸为0.5-1.0米。

2)抛石过程中,应确保石块均匀分布,避免形成石堆。

3)抛石完成后,进行压载处理,压载厚度为0.3-0.5米。

(2)护岸工程1)采用格宾石笼网护岸,石笼网尺寸为2.0米×2.0米,石块尺寸为0.3-0.5米。

2)石笼网铺设前,先对岸坡进行清理,确保无杂草、杂物。

3)石笼网铺设过程中,应确保石笼网与岸坡紧密结合,无空隙。

(3)排水设施1)在堤防两侧设置排水沟,排水沟深度为0.3-0.5米,宽度为0.5米。

2)排水沟采用混凝土结构,确保排水畅通。

(4)观测设施1)在堤防上设置水位观测井,用于观测水位变化。

2)在护岸上设置沉降观测点,用于观测护岸沉降情况。

3. 施工进度根据工程规模,施工总工期为X个月。

具体进度安排如下:1)施工准备阶段:1个月2)堤防加固阶段:3个月3)护岸工程阶段:2个月4)排水设施、观测设施施工阶段:1个月4. 施工质量控制1)严格按照工程设计要求进行施工,确保工程质量。

河道护岸工程施工方案

河道护岸工程施工方案

第一章施工规划总说明1.1 工程概况1.1.1 工程任务枞阳江堤位于长江下游干流北岸安徽省安庆市境内,上起枞阳县幕旗山脚,下至无为县红土庙,由枞阳县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,铜陵市灰河乡和无为县梳妆台~红土庙堤段组成,全长83.949km,其中枞阳县境内堤长71.923km。

本标段工程为位于枞阳县境内贵池河段的大砥含B 段护岸工程,系枞阳江堤加固工程2001~2002 年度施工第二标段,护岸桩号为:15+070~20+400。

通过该工程建设,可消除堤防隐患,使加固堤段达到设计防洪标准,确保保护区的安全。

1.1.2 工程范围、主要施工项目与工程量工程范围:本标段护岸加固工程(合同编号:CJYB/AHZY2001/C—2)护岸长度约5348m,由水上混凝土预制块护坡和水下抛石护脚两部分组成。

其中15+070~18+650 为混凝土预制块护坡及接坡石接坡,18+650~20+400 为混凝土预制块护坡及水下抛石护脚。

主要工程项目和工程量计约:土方开挖: 20.98 万m3水下抛石: 13.19 万m3接坡石: 2.50 万m3浆砌石: 1.29 万m3碎石: 2.62 万m3粗砂: 1.21 万m3C20 混凝土预制块: 1.89 万m3水上干码块石:1.68 万m31.2 主要控制目标1.2.1 施工工期:日历工期140d(2001 年12 月9 日至2002 年4 月27 日),比合同条款要求完工日期提前3d 完工。

1.2.2 施工质量:工程施工质量合格率达100%,优良率达90%,创优良工程。

1.2.3 施工安全:无重伤以上人身伤亡事故,无重大及重大以上交通事故、设备事故、火灾事故,控制一般事故。

1.2.4 文明施工:创标准化施工现场。

1.3 合同标段工程所在地自然条件1.3.1 洪水长江流域的洪水由暴雨形成,洪水发生的时间和地区分别与暴雨一致。

形成枞阳江堤长江河段暴雨主要为全流域性和区域性洪水两种类型,洪水组成中以汉口以上来水占主导地位,鄱阳湖水系和汉口以下区间洪水是其重要组成部分。

农田护堤工程施工方案范本

农田护堤工程施工方案范本

农田护堤工程施工方案范本一、工程概况农田护堤工程是为了加强农田防洪能力,保护农田面积不受洪水侵袭,确保农作物的安全生长。

本工程涉及到农田护堤建设,包括堤防护坡、护岸设施、防渗排水工程等。

二、工程位置该工程位于XX省XX市XX县的XX农田,总面积约XX平方公里,其中农田面积约XX平方公里。

三、工程内容1. 护堤工程根据实地勘测和设计要求,本工程包括XX米高的护堤建设,堤顶宽度为XX米,堤身坡度为1:3。

护堤材料采用土方工程,需要挖掘、填筑、夯实等作业。

2. 护坡工程在护堤坡顶和坡脚设立护坡砖、护坡网等防止坡面冲刷、坍塌。

3. 护岸设施在河道两侧建设护岸,用于防止河道侵蚀,增加农田防洪能力。

4. 防渗排水工程在护堤底部设置防渗排水板和排水沟,有效减少渗漏现象,保障护堤稳固。

5. 生态恢复工程完工后,进行生态植被的恢复,包括种植草坪、树木等,增加护堤的生态功能。

四、施工方案1. 施工准备1.1 施工队伍的准备:组建施工队伍,确保施工人员数量和技术配备充足。

1.2 施工材料的准备:采购所需的各类施工材料,确保质量和数量充足。

1.3 设备的准备:准备各种施工设备,如挖掘机、推土机、夯实机等。

2. 施工工艺2.1 土方开挖:根据设计要求,进行护堤土方开挖作业,保证开挖坡度和高度符合设计标准。

2.2 土方填筑:在开挖结束后,进行土方填筑作业,确保填筑均匀、夯实。

2.3 护坡施工:在护堤坡面进行护坡砖、护坡网的安装,确保护坡牢固。

2.4 排水设施施工:在护堤底部进行排水沟和防渗排水板的安装。

2.5 护岸施工:河道两侧进行护岸石的铺设和固定。

3. 施工安全3.1 施工期间,严格遵守安全生产规定,做好施工现场的安全防护工作。

3.2 高度、坡度等需要特别注意,严禁违章操作、违章施工。

4. 施工质量4.1 施工过程中,严格按照设计要求、施工规范进行施工操作,确保工程质量。

4.2 定期检查工程进度和质量,及时修正施工中出现的问题。

堤防护岸施工方案

堤防护岸施工方案

堤防护岸施工方案1. 引言堤防护岸是一种用于防止河流、湖泊或海洋侵蚀土地的重要结构。

在河流及其他水域边界,堤防护岸的建设和维护,可以减少洪水的危害以及保护沿岸地区的人员和财产安全。

本文将介绍一种常用的堤防护岸施工方案。

2. 施工前准备工作在进行堤防护岸施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。

2.1 堤防勘测在确定堤防护岸施工方案之前,需要对场地进行勘测。

主要包括地形、地质、水文等方面的调查,以及研究相关的环境因素。

通过勘测结果,可以了解到场地的平面和立面情况,以便后续的设计和施工计划。

在堤防护岸施工过程中,需要使用到各种材料,如混凝土、石块、土壤等。

在施工前,需要进行材料的准备和采购,以确保施工材料的质量和数量满足施工的需求。

2.3 设备准备堤防护岸施工需要使用到各种设备,如挖掘机、推土机、装载机等。

在施工前,需要对相关设备进行检查和维护,并确保其正常运行。

2.4 动工前的安全措施在堤防护岸施工过程中,需要注意安全问题。

在动工前,应制定详细的安全计划,并对施工人员进行培训和指导,以确保他们了解施工过程中的安全要求,并采取相应的安全措施。

3. 堤防护岸施工过程堤防护岸施工主要分为以下几个步骤:在正式施工前,需要对场地进行准备工作。

主要包括清理垃圾、开垦土地、平整场地等。

3.2 地基处理地基处理是保证堤防护岸稳定的重要环节。

通常会对地基进行处理,如土质改良、加固等。

地基处理的目的是提高地基的承载能力和稳定性,以保证堤防护岸的安全性和稳定性。

3.3 建设防护层在地基处理完成后,可以开始建设防护层。

常用的防护层材料有混凝土、石块等。

在建设防护层时,需要进行层层夯实,并保证防护层的厚度和均匀性。

3.4 建设防渗层在建设防护层后,需要进行防渗层的建设。

防渗层的主要作用是防止水渗透到堤防护岸内部,保持堤防护岸的稳定性。

常用的防渗层材料有黏土、土工布等。

3.5 边坡处理堤防护岸的边坡处理是保证施工品质的重要环节。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1.概况堤防护岸工程主要是防止水流和波浪对岸坡基土的冲蚀和淘刷造成的侵蚀、塌岸等现象,以保证堤坡的安全的一种措施。

本标段施工项目主要包括水上水下抛石护脚、碎石垫层、模袋混凝土(设计图纸收到后施工前编制专项施工方案)、手摆石、干砌石、浆砌石、岸边清基、土方回填、播草籽。

主要施工工程量为:抛石护岸、基础换填抛石工程量共19.9万m 3,包括水下护岸抛石7.29万m 3;水上护岸抛石7.83万m 3;干砌石工程量共3.38万m 3,其中:护岸干砌石2.27万m 3;护岸手摆块石1.11万m 3;C20模袋混凝土护岸(200mm 厚)约2.29万m 2,4580m 3。

岸边有内部冲刷坑,抛石底部最低高程为▽-5.8m ,设计抛石护岸顶部高程为▽3.5m 。

2005年施工起止桩号为27+400~31+150,全长3750m 。

水上水下抛石护岸长3.75km ,宽10m~37m,抛石量15.9万m3。

水下抛石迎水面设有护脚平台和枯水平台(见图1)。

根据河床地形坡度控制在1:2~1:3,水上抛石迎水面坡度为1:2.5。

背水面按设计要求抛石坡度控制在1:2,并附有土工布。

抛石上部为碎石垫层厚100mm ,手摆石300mm 。

外坡坡脚至岸边为回填平台,清基200mm 厚,土方回填至设计高程▽3.5m ,最大回填深度为5m 。

外坡脚至护岸抛石边线宽度为19.75m~83.29m ,有部分水坑。

图1 抛石护岸示意图2.施工方法2.1抛石护岸抛石护岸按设计要求从护脚到岸坡逐层抛填,多年最低水位线(现状)做为水上水下抛石分界线。

施工程序如下:图2-1 抛石护岸施工程序图抛石护岸施工过程的关键是测量控制,并贯穿整个抛投施工。

抛投前,做好有效的测量控制网和测量措施;根据抛石时水位、流速和块石的大小情况,选取不同的位置,做好抛投试验,为抛投施工提供技术参数,以确保抛投的准确性。

施工测量抛投试验水下护岸抛石坡面整平护 脚 抛 石土工布铺设水上护岸抛石抛投施工的原则:先上游后下游,实行分段分层施工;先施工水下护岸抛石,后施工水上护岸抛石。

(1)施工测量水下抛石施工前及完工后,委托有资质且专业的测量单位进行水下测量。

抛石工程开工前,实测抛石区1/500地形图和抛石放样剖面图(沿堤轴线方向每25m 测一横断面),经监理人批准后,进行抛石。

施工期间所有施工定线、进度、工程量等测量原始记录、计算成果等资料均及时整理、校核、分类、整编成册。

按20m×10m网格划分抛投区域,并根据划分的单元和岸上控制桩,在抛投区起始点之间顺水流方向在测船上用GPS测深仪每隔40m测一个水下地形断面并绘制抛前水下抛投断面地形图。

(2)材料准备本标段的石料运输主要靠水上运输,即块石从石场利用东风车或拖拉机运到码头装船,由运输船水运到施工现场。

抛下的石料,因长期受水流的冲刷和浸蚀。

因此,抛石护脚材料按设计要求采用块石,块石要求石质坚硬,遇水不易破碎或水解,石头强度等级≥MU80,软化系数Kd≥0.75。

密度不小于2.65t/m3。

不允许使用薄片、条状、尖角等形状的块石。

风化石、泥岩等亦不得用作抛填石料。

抛投块石料粒径、重量要求:粒径为0.15~0.45m,单块重量不得小于10kg/块。

(3)抛投试验抛石冲距是水下抛石中确保工程质量的一个重要参数。

因此需通过试验测出不同断面和不同距岸点的抛石冲距。

抛石分段、分层施工,每层厚度宜大致相等。

根据抛石时的水位、流速情况,通过计算和试抛确定抛石船的停泊地点。

1)抛投前,测量抛投区的水深、流速、河床剖面形状等情况,以确定该抛投区的抛石量、抛石冲距等。

利用水文测量船测定该抛投段河流流速推算抛投船的抛石位置,以确保抛投的准确性。

为了保证抛投的施工质量,在正式施工前选定位置作为试抛段,以确定抛投点水深、流速与块石粒径大小之的关系。

并根据现场变化情况,决定抛投试验的位置及次数,保证块石的抛投位置符合设计要求。

2)抛石冲距的估算根据水力学经验公式或L——抛石冲距,m;H——水深,m;——垂线平均流速,m/s;V0——水流表面流速,m/s;G——块石重量,㎏。

为了简化流速的量测,拟采用表面流速公式即。

根据不同的块石重量,其冲距推算分别见表2.1-1~表2.1-3。

H16 14 12 10 8 6 4V00.8 5.37 4.70 4.03 3.36 2.69 2.02 1.341.0 6.72 5.88 5.03 4.20 3.362.52 1.681.2 8.06 7.05 6.05 5.04 4.03 3.022.021.4 9.40 8.23 7.05 5.88 4.70 3.532.35H16 14 12 10 8 6 4V00.8 4.93 4.32 3.70 3.08 2.48 1.85 1.231.0 6.17 5.40 4.63 3.86 3.082.31 1.541.2 7.40 6.48 5.55 4.63 3.702.78 1.851.4 8.64 7.55 6.48 5.40 4.32 3.242.16H16 14 12 10 8 6 4V00.8 4.67 4.08 3.50 2.92 2.33 1.75 1.171.0 5.83 5.10 4.37 3.652.92 2.19 1.461.2 7.00 6.12 5.24 4.37 3.502.62 1.751.4 8.17 7.14 6.12 5.10 4.08 3.062.04首先做好抛投前的准备工作,包括河床断面测量、施工机械设备和施工人员的落实、指挥系统的完善等;再根据施工组织设计的抛投方案和估算的抛投位置组织抛投,测量人员记录好每条船的抛投位置和抛投量,其抛投总量控制在允许层高范围内,抛投完后用超声波测深仪测出抛石体的实际位置及分布情况,潜水员下水核实;将实际情况和估算情况进行对比,找出偏差的原因,对抛投参数进行修正后,即可进入工程抛投工作,同时在抛投过程中及时测量抛石的具体位置,以得到更准确的抛投参数。

2.1.1水下护岸抛石2.1.1.1块石抛投抛投前根据抛投区实测流速、水深推算出抛投船的抛石位置,抛投船到达现场后,在施工人员的指挥下,停泊在指定的位置,抛石船通过自身的船锚及岸坡锚固进行定位。

每条抛石船之间的间隔为3 m~5m,沿垂直于岸坡排列(见图2所示),抛投时,抛投船利用岸坡及船锚向上下游移动,并及时进行测量。

抛投过程中注意抛投的均匀及每层的抛投厚度。

图3-2 抛石船定位示意图图2抛石施工示意图2.1.1.2片石、碎石抛投水下抛石面要求平整,以便后续工序施工。

水下抛石面采用二片石、碎石进行整平,其表面平整度:陆上不大于100mm,水下不大于150mm。

抛填块石的抛投面与设计断面相差0.5~0.2m时,采用片石或碎石进行抛填,为确保抛投的质量,抛填碎石前做好抛投试验。

碎石抛投前,对已施工抛石段进行加密测量,测量网络按照5×5m进行地形测量(1/500地形图和1/200实测断面)。

若出现有些部位高于设计标高时,对小面积高于设计标高时,由潜水员整平;对大面积高于设计标高的部分,由配合装有长臂反铲的驳船,长臂上装有1:2.5坡度的特制平整器,沿岸进行整平,保证抛投的平整度。

2.1.2水上护岸抛石考虑本工程在枯水季节施工。

水上护岸的抛投采用抛石船靠岸人工抛投,水面以上的护岸抛石面按照设计坡度要求进行人工干砌整平。

水下局部护坡的坡面采用人工修整,人工竹竿测量及水下测量相结合进行控制,并尽量安排在最低水位时进行。

护岸抛投面根据设计图纸要求抛填抛投时,注意抛投船只两侧重量平衡。

2.2碎石垫层待抛石完毕后,人工对其表面进行修整,达到设计高程▽3.1m后在护面手摆块石与水上水下抛石之间宜设置碎石垫层,垫层的材料以不带尖角的碎石为宜。

碎石垫层的厚度不宜过厚或过薄,严格按设计要求厚度进行铺垫。

2.3土工布2.3.1土工织物的规格及铺设根据设计要求土工布规格为:重量230g/m2,机织。

土工布之间的连接方法采用缝接。

搭接宽度不宜小于30cm,搭接方式应采取上游幅的下游边压下游幅的上游边。

2.3.2土工织物铺设注意事项(1)整平抛石坡面,清除尖刺物。

(2)铺设宜在无大风天进行。

铺设时顺卷打开,不要牵拉过紧,但也不宜过松,以适应坡面地形变化和紧贴坡面为度。

(3)不得在坡面上穿硬质带钉鞋行走。

(4)铺好土工织物后应尽快铺设垫层和面层,不得长时间在阳光下暴露,否则应加覆盖保护。

(5)不得沿土工织物坡面下滚,铺块石时尽可能轻放。

(6)护面块石应平面朝下,必须砌筑紧密,咬合良好,填缝密实,以保护土工织物和护坡的稳定。

2.4岸坡土方回填护岸抛石边线至外坡坡脚为回填平台,回填宽度为19.75m~83.29m,土方回填至设计高程▽3.5m,最大回填深度为5m。

填筑前做好填筑范围的施工放样;做好分层填筑的标志。

(1)现场生产性试验取代表性回填土样试验,确定土料最佳含水量、压实机械、碾压遍数等参数。

(2)场地清理按设计要求需清基200mm厚,回填基础是淤泥或松土,清除表面后,先平整,再压实。

若积水凹地,先抽干水,清除淤泥和腐植土、压实基底后方可回填。

(3) 土料铺填采用自卸汽车配推土机铺料。

铺料方式采用进占法卸料,即汽车在已平好的松土层上卸料,用推土机向前进占平土。

推土机铺土方向平行堤轴线,铺土厚度根据碾压试验的结果确定,铺土厚度误差不超过±5cm。

(4) 土料压实采用16t振动压路机进行碾压,进退错距法压实,碾压遍数按确定的施工参数。

顺碾压方向碾迹搭压宽度不小于50cm,垂直碾压方向搭接宽度为1~1.5m。

(5) 质检工序每层填土压实后按要求取样,现场做土工试验。

填筑土方压实度的检查采用环刀法进行,检查合格后报监理工程师批准方进行下一层填土的施工每次检测的施工作业面不宜过小,干密度、含水量1次/150 m3,渗透系数1次/5000 m3;边角部位:干密度、含水量2~3次/每层,渗透系数1次/每个边角。

每层取样数量:自检时可控制在填筑量每100m3~150m3取样1个;若作业面或局部返工部位按填筑量计算的取样数量不足3个时,也取样3个。

取样所测定的干密度、含水量,其合格率不小于90%,且不合格样不得集中,不合格干密度不得低于设计干密度的96%。

(6) 刨毛、洒水为了保证填筑土层间结合良好,铺土前将压实结合层面刨毛2cm深。

采用推土机带刨毛器刨毛。

根据情况适当洒水,保证上下层结合部位的含水量。

2.5播草籽(1)种子纯度在98%以上,发芽率85%以上。

播种前先做好发芽试验,以确定播种量;(2)草种需有种子质量鉴定书;(3)播种方式采用撒播或草坪喷浆播种法。

播种前两天在整平的地面上浇透水一次,待地表不粘脚时即可播种。
