完整高层建筑全流程施工过程,看完一目了然

合集下载

高层建筑施工全过程图解

高层建筑施工全过程图解

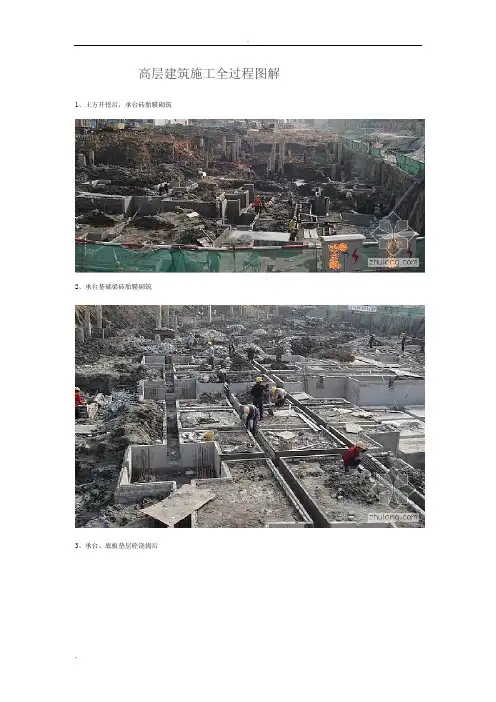

高层建筑施工全过程图解1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。

注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断后箍筋采取焊接。

有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。

12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。

还有个别木方挑头太长了。

27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。

33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。

34、消防喷淋管施工中35、楼面模板施工完毕。

呵呵,柱箍筋堆得太高了。

36、楼板钢筋施工中。

37、地下室风管安装中。

38、消防喷淋管过人防墙。

39、空调的冷冻水管施工中。

40、楼梯踏步施工中。

41、空调冷冻水管施工安装中42、砖墙与砼交界处钉铁丝网。

一完整高层建筑项目全流程施工过程

一完整高层建筑项目全流程施工过程

一完整高层建筑项目全流程施工过程高层建筑项目的全流程施工过程可以分为以下几个阶段:设计准备阶段、基础施工阶段、主体结构施工阶段、装饰工程施工阶段和竣工验收阶段。

1.设计准备阶段:在进行高层建筑项目施工前,首先需要进行设计准备工作。

这包括会审设计方案、编制施工图纸、制定施工组织设计、确定施工方法和施工技术要求等。

2.基础施工阶段:基础施工是高层建筑项目的第一步,目的是为了确保建筑物的稳定性和安全性。

这包括进行土方开挖、测量定位、垂直度控制、地基处理、基坑支护和地下构筑物施工等。

3.主体结构施工阶段:主体结构施工是高层建筑项目的核心阶段,包括砌体结构、钢结构和混凝土结构三种主要施工方式。

具体工作包括进行地下室施工、安装预制构件、浇筑混凝土、安装梁柱和楼板等。

4.装饰工程施工阶段:装饰工程施工是对高层建筑内部空间进行装饰和装修的过程,包括石膏板墙面装饰、吊顶安装、地面铺设、门窗安装、管线敷设和室内粉刷等。

此外,还需要进行空调、水电、通风等设备的安装和调试。

5.竣工验收阶段:在建筑工程完成后,需要进行必要的竣工验收工作。

这包括对施工质量和工程量进行检查和核对,验收安全防护措施和施工材料,进行安全评审和使用许可等。

此外,在整个工程过程中,还需要进行项目管理、施工组织和安全管理等工作。

工程的实施需要建立施工组织,确保供应链的畅通,组织施工人员的培训和指导,监督施工现场的安全和质量,以及协调各方的工作进度。

总之,高层建筑项目的全流程施工过程包括设计准备、基础施工、主体结构施工、装饰工程施工和竣工验收等阶段。

每个阶段都需要进行相应的工作,在保证质量和安全的前提下按照施工计划和施工图纸进行施工,并加强施工组织和项目管理。

完整高层建筑全流程施工过程看完一目了然

完整高层建筑全流程施工过程看完一目了然

完整高层建筑全流程施工过程看完一目了然
一、前期准备
1、现场勘测和测量:首先完成基础工程前的现场勘测,测量与分析
地质概况,勘定建筑的范围和位置、确定地基平整度和仰角。

并分析结构
系统、抗震设计类型、开挖深度等。

2、方案设计:根据项目方案要求和勘测结果,完成设计图纸的设计,包括建筑结构、抗震构造、机电设备、环境和景观等,并将设计报告编制
完成。

同时完成材料的采购,并工程材料进场准备。

3、地下排水系统安装:安装地下排水系统,给建筑物供排水用。

4、地基处理:完成地基处理,处理现场土地上存在的大量草木杂碎,除去高低不平的地面,让其达到承载与防潮的要求。

二、开挖施工
1、拆迁:进行拆迁,将影响高层建筑的构造、设备、道路等进行清理,以便进行后续施工。

2、土石方施工:进行土石方施工,按照土石方图纸要求,挖掘土方,并加固表层土壤,以便高层建筑的安全与稳定。

3、桩基施工:进行桩基施工,按照桩基图纸要求,钻制防水桩,加
固桩身,检验桩质量,做到钻桩平整,满足设计要求。

4、临时基础施工:进行临时基础施工,安装地基处理系统。

高层住宅工程施工全过程

高层住宅工程施工全过程

高层住宅工程施工全过程随着城市化进程的加速,高层住宅如雨后春笋般在城市中矗立。

高层住宅工程施工是一个复杂而系统的过程,涉及多个环节和专业领域,需要严格的管理和精细的操作。

下面,就让我们一起来了解一下高层住宅工程施工的全过程。

一、施工前期准备在正式施工之前,需要进行充分的前期准备工作。

这包括项目规划、设计图纸的审核、施工场地的勘察等。

首先,项目规划要综合考虑城市规划、土地利用、周边环境等因素,确定高层住宅的位置、规模和功能布局。

设计单位根据规划要求,绘制详细的施工图纸,包括建筑结构、给排水、电气、暖通等各个方面。

施工方需要对设计图纸进行仔细审核,提出疑问和修改建议,确保图纸的准确性和可操作性。

其次,施工场地的勘察也是至关重要的。

地质勘察人员要对施工场地的地质条件进行详细勘探,了解土层结构、地下水位等情况,为基础设计和施工提供依据。

同时,还要对周边的建筑物、道路、管线等进行调查,评估施工可能对其产生的影响,并采取相应的保护措施。

此外,施工方还需要组建项目管理团队,制定施工组织设计和施工方案,明确施工进度、质量控制、安全管理等方面的措施和要求。

同时,要做好施工材料、机械设备的采购和租赁准备,确保施工的顺利进行。

二、基础工程施工基础工程是高层住宅的根基,其施工质量直接关系到整个建筑物的稳定性和安全性。

常见的基础形式有桩基础、筏板基础等。

在桩基础施工中,根据地质条件和设计要求,可以选择灌注桩、预制桩等不同的桩型。

灌注桩施工时,需要先钻孔,然后放置钢筋笼,灌注混凝土;预制桩则通过打桩机将预制好的桩打入地下。

筏板基础施工时,要先进行土方开挖,挖到设计标高后,铺设垫层,绑扎钢筋,然后浇筑混凝土。

基础施工过程中,要严格控制桩的垂直度、桩长、混凝土强度等质量指标,同时要做好降水和排水工作,防止地下水对施工造成影响。

基础施工完成后,要进行承载力检测和质量验收,确保基础符合设计要求。

三、主体结构施工主体结构施工是高层住宅工程的核心部分,包括钢筋工程、模板工程和混凝土工程。

高层住宅工程各阶段施工顺序及图解

高层住宅工程各阶段施工顺序及图解

高层住宅工程各阶段施工顺序及图解(1)基础及结构工程定位放线→验线→土方开挖→钎探→验槽、地基处理→垫层→基础底板防水→筏板基础→地下室墙、柱→地下室顶板→地下室防水→回填土→地上一层施工→地上二层→―――→十八层(2)室内装修工程施工围护砌筑→门窗立口→墙面抹灰→地面基层→墙面砖→地面面层→墙顶腻子→门扇安装→油漆涂料→竣工(3)室外装修工程施工围护砌筑完成→窗安装→外墙抹灰→墙面放线→外檐及外墙装饰→散水台阶→竣工1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。

注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。

有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。

12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。

18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。

还有个别木方挑头太长了。

27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。

高层建筑施工全过程图解

高层建筑施工全过程图解

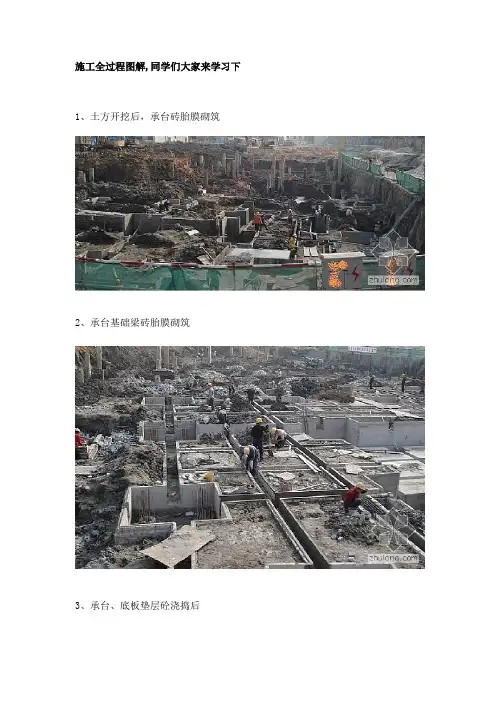

施工全过程图解,同学们大家来学习下1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。

注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。

有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。

12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。

18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。

还有个别木方挑头太长了。

27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。

33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。

34、消防喷淋管施工中35、楼面模板施工完毕。

呵呵,柱箍筋堆得太高了。

36、楼板钢筋施工中。

37、地下室风管安装中。

38、消防喷淋管过人防墙。

39、空调的冷冻水管施工中。

40、楼梯踏步施工中。

干货!高层建筑全流程施工过程!拿走不谢!

干货!高层建筑全流程施工过程!拿走不谢!

⼲货!⾼层建筑全流程施⼯过程!拿⾛不谢!⼩编今天⽤图⽂来说明⾼层建筑全流程施⼯过程,建议建筑⼟建施⼯⼯程新⼿必看,看完相当于跟完⼀个完整的项⽬。

1、垫层熟悉施⼯图→看规划红线→复核⽔准点→塔吊基础施⼯(设集⽔沟)→原始地貌标⾼测量→保护定位桩→塔吊(报装)安装→放开挖线→技术交底→机械挖⼟→放线→⼈⼯挖⼟平⼟→测量桩头标⾼并做好标记→破桩头→⼤⼩应变检测→地槽验收→放线→⽊⼯⽀模→垫层砼→拆模→清理打垫层要注意的问题有:打垫层要注意的问题有1、打垫层前要控制好模板的⾼度、标⾼、平⾯尺⼨等,⼟不能超挖,也不能少挖啊。

2、垫层砼来现场时或在过程中要抽查垫层砼的塌落度,和配合⽐单是否⼀样。

3、要留砼试块、垫层砼配合⽐单以及⽯⼦、砂⼦的检查复试报告等。

4、砼在施⼯时,要观察砼表⾯的平整度,不⾏叫施⼯单位刮尺刮平。

5、打砼时,要考虑备⽤电源、备⽤振动棒等⼯具。

6、浇砼时,监理⼀般要旁站的。

2、基础基础柱定位放线→技术交底→⽊⼯⽀模→承台钢筋绑扎→承台钢筋电焊定位→柱筋定位→⽔电预埋→基础砼→拆模→清理→基础验收→⼟⽅回填3、外架搭设技术交底→外架硬化→排⽔沟→集⽔沟→外架搭设→硬质封闭→挂安全⽹→外架验收4、主体主体柱定位放线→技术交底→柱筋绑扎→抄⽔平(1⽶关系线)→⽔电预埋→⽊⼯⽀模→板筋绑扎→⽔电预埋→检查(垂直、⼏何尺⼨、节点)→砼浇注→养护→拆模→清理→弹建筑1⽶线→砼强度检测→房屋沉降观测→⼈货梯基础→⼈货梯(报装)安装5、砌体砌体放线→技术交底→植筋→植筋拉拔检测→反坎⽀模→反坎砼→砌底砖→预制砼过梁和砼配块→砌加⽓块→拉结筋安放→检查垂平度→窗台压顶⽀模→窗台压顶砼→窗台压顶拆模→砌预制砼配块→弹建筑1⽶线→安放砼过梁→顶砌→安装消防箱→构造柱⽀模→构造柱砼→构造柱拆模→清理6、抹灰(油漆)技术交底→外墙挂钢丝⽹→湿⽔→甩浆→灰饼→护⾓→洞⼝交接→门窗安装→湿⽔→抹糙⾯灰→抹⾯层灰→养护→贴砖→勾缝→清洗→门窗打胶→安装玻璃→⼀遍腻⼦→⼆遍腻⼦→打磨→底漆→⼀遍⾯漆→⼆遍⾯漆→零星收⼝→⽔电安装→洞⼝吊洞→油漆技术交底→内墙挂钢丝⽹→湿⽔→甩浆→灰饼→护⾓→⽔电预埋→补线槽→门窗安装→湿⽔→抹糙⾯灰→抹⾯层灰→养护→弹建筑1⽶线→门窗交接→门窗收⼝→清理→门窗打胶→安装玻璃→⼀遍腻⼦→⼆遍腻⼦→打磨→底漆→⼀遍⾯漆→⼆遍⾯漆技术交底→⼀遍保温→⼆遍保温→抗裂砂浆→⽹格布→抗裂砂浆→弹建筑1⽶线→门窗交接→门窗收⼝→清理→门窗打胶→安装玻璃→⼀遍腻⼦→⼆遍腻⼦→打磨→底漆→⼀遍⾯漆→⼆遍⾯漆技术交底→安装伸缩缝→去保护膜→挂钢丝⽹→扫浆→抹灰→油漆或贴砖→电梯井拆架→井道交接→电梯安装→电梯门收⼝→清理7、外架拆除例会告知→技术交底→拉结点内拉→结构拉结点凿打→氧割结构拉结点→细⽯砼修补→补砖、补漆→拆除安全⽹→检查外⽴⾯→外墙验收→外架报拆→拆除外架→清理8、栏杆技术交底→结构预埋→⽴挺安装→挂⽚安装→⽊扶⼿安装→⽊扶⼿油漆→清理9、层⾯技术交底→⽔电安装→吊洞→⼈⼯清理→R⾓→结构闭⽔→基层交接→防⽔施⼯→防⽔闭⽔→防⽔交接→砂浆找平→保温板→PVC 透⽓管安装→内设4@200×200钢筋⽹→留缝宽10@6000×6000(周边必须留缝)→C20细⽯砼→留缝处灌油→清理10、地坪技术交底→⽔电打压→地坪机械清理→湿⽔→灰饼→扫浆→浇注→养护→清理→地板安装11、墙砖技术交底→⽔电打压→排版→找⽅→铺贴→清理→勾缝→清理→厨卫间吊顶→洁具安装→橱柜安装→⼩五⾦安装12、地砖技术交底→⽔电打压→⽔电安装→吊洞→⼤理⽯门坎⽯安装→⼈⼯清理→R⾓(有防⽔要求)→结构闭⽔→基层交接→防⽔施⼯→防⽔闭⽔→防⽔交接→排版→找⽅→铺贴→清理→勾缝→清理13、户内门技术交底→打眼→钉⽊塞→安装底框→安装门套→安装贴脸→安装门扇→安装门锁→清理14、吊顶技术交底→⽔电打压→弹线→画龙⾻分档线→安装主龙⾻吊杆→安装主龙⾻→安装次龙⾻→隐蔽验收→安装⽯膏板→刷防锈漆→安装压条→清理15、⼈货梯拆除⼈货梯(报拆)拆除→收⼝16、进户门技术交底→打眼→钉螺丝→安装门框→安装门扇→安装门锁→清理17、⽔电技术交底→基础预埋→主体预埋→砌体开槽→安装线盒、线管、⽔管→补线槽→打压→安装⽴管→吊洞→室内穿钢丝→室内穿线→安装灯具→电测试18、物业验收分项验收→瓷⽚→油漆→地坪→吊顶→塑钢门窗→户内门→进户门→橱柜→栏杆→⼤理⽯→专项验收→打压→通球→闭⽔→淋⽔→电测试19、管⽹施⼯→园建施⼯20、交付前验收备案→预验收→整改→⼯地开放→整改→验收合格→收钥匙21、交付交付许可证→确定交付时间→安全各⼯种⼈员、⼯具→交付→整改→交钥匙。

高层住宅楼施工全过程工序,收藏备用

高层住宅楼施工全过程工序,收藏备用

高层住宅楼施工全过程工序,收藏备用1. 深基坑施工工序1.1 土地平整1.1.1 清理工地1.1.2 土方开挖1.1.3 地面整平1.2 基坑支护1.2.1 土方支撑1.2.2 钢支撑安装1.2.3 基坑防水1.3 基坑排水1.3.1 排水管道安装1.3.2 排水系统调试2. 结构施工工序2.1 主体结构施工2.1.1 搭建脚手架 2.1.2 混凝土浇筑 2.1.3 钢筋工程2.2 楼层分隔墙施工2.2.1 砌筑墙体2.2.2 墙体防水处理 2.3 楼板施工2.3.1 浇筑楼板2.3.2 楼板防水处理3. 安装工序3.1 电力设备安装3.1.1 电缆敷设3.1.2 电气设备安装 3.2 水暖设备安装3.2.1 管道敷设3.2.2 卫生洁具安装 3.3 空调设备安装3.3.1 风管安装3.3.2 室内机安装4. 室内装修工序4.1 地面铺设4.1.1 瓷砖铺设 4.1.2 地板安装 4.2 顶部装修4.2.1 吊顶安装 4.2.2 灯具安装 4.3 墙面装修4.3.1 涂料刷涂 4.3.2 壁纸贴饰 4.4 室内门窗安装4.4.1 实木门安装4.4.2 窗户安装5. 收尾工序5.1 清洁整理5.2 粉刷润饰5.3 环境验收6. 附件:施工图纸、技术规范、工程进度表7. 法律名词及注释:施工图纸(根据设计要求和技术规范绘制的建筑施工指导图)、技术规范(针对建筑工程施工过程中的各项技术要求和规范性文件)、工程进度表(记录工程各个工序的施工进度和完成情况的表格)----------1. 基础工程1.1 土地勘察1.1.1 勘察设计方案编制1.1.2 实地勘察1.1.3 勘察报告编制1.2 地基处理1.2.1 地基平整1.2.2 压实处理1.2.3 基础地基施工2. 结构工程2.1 混凝土工程2.1.1 浇筑混凝土2.1.2 钢筋工程2.1.3 混凝土抗裂处理 2.2 钢结构工程2.2.1 钢结构制作2.2.2 钢结构安装3. 电力工程3.1 电缆敷设3.1.1 电力施工设计 3.1.2 输电线路敷设 3.1.3 强电系统安装 3.2 照明工程3.2.1 照明设计与布线 3.2.2 灯具安装4. 给排水工程4.1 给水工程4.1.1 给水设计与布置 4.1.2 给水管道安装 4.1.3 给水设备安装 4.2 排水工程4.2.1 排水设计与布置 4.2.2 排水管道安装4.2.3 排水设备安装5. 室内装修工程5.1 地面装修5.1.1 地板安装5.1.2 瓷砖铺贴5.2 墙面装修5.2.1 墙面涂料刷涂 5.2.2 壁纸贴饰5.3 顶部装修5.3.1 吊顶安装5.3.2 灯具安装6. 竣工验收6.1 施工图纸归档6.2 工程质量检测6.3 施工项目验收7. 附件:结构设计图纸、安装图纸、电气设计图纸、工程验收报告8. 法律名词及注释:结构设计图纸(根据建筑设计要求和相关规范绘制的建筑结构图纸)、安装图纸(根据设备安装要求绘制的设备安装图纸)、电气设计图纸(根据电气工程设计要求绘制的电气布置图纸)、工程验收报告(记录工程验收结果的报告)。

高层住宅工程各阶段施工顺序及图解

高层住宅工程各阶段施工顺序及图解

高层住宅工程各阶段施工顺序及图解高层住宅工程各阶段施工顺序及图解1. 前期准备阶段在进行高层住宅工程施工之前,需要进行一系列的前期准备工作。

这包括项目规划、设计图纸审核、技术交底等。

具体的步骤如下:1.1 项目规划根据项目需求和规模确定施工方案,包括建筑结构、装修要求等。

1.2 设计图纸审核对设计方提供的施工图纸进行审核,确保符合相关标准和法规。

1.3 技术交底施工团队根据设计图纸,向施工人员进行技术交底,明确工程范围和要求。

2. 地基阶段地基阶段是高层住宅工程施工的第一步。

在这个阶段,需要进行土方开挖、地基基础处理等工作。

2.1 土方开挖根据设计要求,进行土方开挖,将地表土壤清除。

2.2 地基基础处理对地基进行处理,包括地基夯实、回填和加固等工作,确保地基的稳定性。

3. 主体结构阶段主体结构阶段是高层住宅工程施工的核心阶段。

在这个阶段,需要进行混凝土梁柱施工、钢结构安装等工作。

3.1 混凝土梁柱施工根据设计图纸,进行混凝土梁柱的浇筑和养护。

3.2 钢结构安装如果高层住宅采用钢结构,需要在这个阶段进行钢结构的安装和连接。

4. 幕墙及外装修阶段在高层住宅工程的幕墙及外装修阶段,需要进行幕墙施工、外装修等工作。

4.1 幕墙施工根据设计图纸,进行幕墙的安装和施工,包括玻璃幕墙、铝板幕墙等。

4.2 外装修对高层住宅外墙进行装修,包括涂料涂装、石材贴面等。

5. 室内装修阶段室内装修阶段是高层住宅工程的最后阶段。

在这个阶段,需要进行室内装修、给排水系统安装等工作。

5.1 室内装修根据设计图纸,进行室内各项装修工作,包括墙面装修、地板铺设、天花板安装等。

5.2 给排水系统安装对高层住宅的给排水系统进行安装和调试,确保正常使用。

附件:本所涉及的附件如下:- 设计图纸- 技术规范- 工程合同法律名词及注释:本所涉及的法律名词及注释如下:- 建设工程质量管理条例:指导和规范建设工程施工过程中的质量管理。

- 建筑设计规范:针对建筑设计工程的技术要求和规范。

一个完整高层建筑项目全流程施工过程

一个完整高层建筑项目全流程施工过程

一个完整高层建筑项目全流程施工过程1.前期准备阶段:在这个阶段,项目团队必须进行详细的规划和预算工作。

首先,需要进行地勘和设计工作,确保地块可以建设高层建筑,并满足城市规划和设计要求。

然后,需要进行可行性研究,确定项目的可行性和经济效益。

接下来,需要申请相关的建设许可和施工许可等手续。

最后,制定详细的建设计划,包括各个工程阶段的时间表和资源分配。

2.土建施工阶段:土建施工阶段是整个建筑项目的核心阶段。

首先,需要进行场地准备工作,包括清理和平整地块、建立围墙和临时设施等。

然后,进行基坑开挖和地基处理工作,确保建筑的稳定性和安全性。

接下来,进行主体结构的施工,包括建筑框架、楼板、梁柱等。

在这个阶段,还需要进行相关的土石方、钢筋混凝土和预应力构件的制作和安装工作。

最后,进行屋面施工和外墙施工,确保建筑的防水和防腐蚀性能。

3.安装工程阶段:安装工程阶段是将各种设备和系统安装到建筑中的过程。

首先,需要进行给排水系统的安装工作,包括水管、下水道和消防系统等。

然后,进行电气系统和通信系统的安装工作,包括电缆、开关、插座和网络设备等。

接下来,进行空调和暖通系统的安装工作,确保建筑的舒适性和温度控制。

最后,进行电梯和防火门等特殊设备的安装工作。

4.装饰工程阶段:装饰工程阶段是对建筑进行装修和装饰的过程。

首先,进行室内装修工作,包括地面铺装、墙壁涂料和天花板装饰等。

然后,进行门窗和玻璃幕墙的安装工作,确保建筑的采光和通风性能。

接下来,进行室内家具和装饰品的安装工作。

最后,进行室外景观和绿化的布置工作,包括花园、草坪和树木等。

5.竣工验收阶段:在竣工验收阶段,项目团队必须进行建筑的全面检查和测试。

首先,进行建筑的结构和功能性能测试,确保建筑的承载能力和使用安全性。

然后,进行室内装饰和设备的功能性测试,包括水电设备、通风设备和安全设备等。

接下来,进行消防验收和环境保护验收,确保建筑的消防和环保要求。

最后,进行相关的文件和手续的整理和交接工作,完成建筑的竣工验收。

张图让你了解高层建筑施工全过程

张图让你了解高层建筑施工全过程

张图让你了解高层建筑施
工全过程
Last updated on the afternoon of January 3, 2021
1.放好筏板下垫层线
2灰土夯实后挖出集水坑及电梯3浇筑筏板下砼垫层中
4开始浇筑筏板及地梁下垫层5浇筑好筏板下砼垫层
6浇筑完成
7.浇筑好筏板下垫层1
8.筏板下粘贴第一遍
9.粘贴第二遍高分子复合防水卷材
10.绑扎筏板底筋
11.绑扎地梁1
12.绑扎地梁钢筋2
13.绑扎地梁钢筋3
14.地梁完成
15.筏板
16.后浇带止水
17.后浇带做法
18.钢丝拉网,止水钢板
19.钢筋工下料错误,致使平段长度过长,浪费了材料
20.开始搭设墙体脚手架
21.地梁及筏板模板支设完成,搭设脚手架
22.搭设脚手架完成
23.后浇带支设好之后
24.地梁浇筑完成,绑扎墙体钢筋
25.支设剪力墙和暗柱模板模板
26.地下室外墙柔性防水套管预埋
27.地下室24-38轴墙板拆模
28.地下室24-38轴拆模板
轴顶板支设完成
轴顶板线管暗敷设。

一座高楼大厦是这样建成的:土建施工全过程各项施工流程!

一座高楼大厦是这样建成的:土建施工全过程各项施工流程!

一座高楼大厦是这样建成的:土建施工全过程各项施工流程!垫层熟悉施工图→看规划红线→复核水准点→塔吊基础施工(设集水沟)→原始地貌标高测量→保护定位桩→塔吊(报装)安装→放开挖线→技术交底→机械挖土→放线→人工挖土平土→测量桩头标高并做好标记→破桩头→大小应变检测→地槽验收→放线→木工支模→垫层砼→拆模→清理打垫层要注意的问题有:1、打垫层前要控制好模板的高度、标高、平面尺寸等,土不能超挖,也不能少挖啊。

2、垫层砼来现场时或在过程中要抽查垫层砼的塌落度,和配合比单是否一样。

3、要留砼试块、垫层砼配合比单以及石子、砂子的检查复试报告等。

4、砼在施工时,要观察砼表面的平整度,不行叫施工单位刮尺刮平。

5、打砼时,要考虑备用电源、备用振动棒等工具。

6、浇砼时,监理一般要旁站的。

2基础基础柱定位放线→技术交底→木工支模→承台钢筋绑扎→承台钢筋电焊定位→柱筋定位→水电预埋→基础砼→拆模→清理→基础验收→土方回填3外架搭设技术交底→外架硬化→排水沟→集水沟→外架搭设→硬质封闭→挂安全网→外架验收4主体主体柱定位放线→技术交底→柱筋绑扎→抄水平(1米关系线)→水电预埋→木工支模→板筋绑扎→水电预埋→检查(垂直、几何尺寸、节点)→砼浇注→养护→拆模→清理→弹建筑1米线→砼强度检测→房屋沉降观测→人货梯基础→人货梯(报装)安装5砌体砌体放线→技术交底→植筋→植筋拉拔检测→反坎支模→反坎砼→砌底砖→预制砼过梁和砼配块→砌加气块→拉结筋安放→检查垂平度→窗台压顶支模→窗台压顶砼→窗台压顶拆模→砌预制砼配块→弹建筑1米线→安放砼过梁→顶砌→安装消防箱→构造柱支模→构造柱砼→构造柱拆模→清理6抹灰(油漆)技术交底→外墙挂钢丝网→湿水→甩浆→灰饼→护角→洞口交接→门窗安装→湿水→抹糙面灰→抹面层灰→养护→贴砖→勾缝→清洗→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆→零星收口→水电安装→洞口吊洞→油漆技术交底→内墙挂钢丝网→湿水→甩浆→灰饼→护角→水电预埋→补线槽→门窗安装→湿水→抹糙面灰→抹面层灰→养护→弹建筑1米线→门窗交接→门窗收口→清理→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆技术交底→一遍保温→二遍保温→抗裂砂浆→网格布→抗裂砂浆→弹建筑1米线→门窗交接→门窗收口→清理→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆技术交底→安装伸缩缝→去保护膜→挂钢丝网→扫浆→抹灰→油漆或贴砖→电梯井拆架→井道交接→电梯安装→电梯门收口→清理7外架拆除例会告知→技术交底→拉结点内拉→结构拉结点凿打→氧割结构拉结点→细石砼修补→补砖、补漆→拆除安全网→检查外立面→外墙验收→外架报拆→拆除外架→清理8栏杆技术交底→结构预埋→立挺安装→挂片安装→木扶手安装→木扶手油漆→清理9屋面技术交底→水电安装→吊洞→人工清理→R角→结构闭水→基层交接→防水施工→防水闭水→防水交接→砂浆找平→保温板→PVC透气管安装→内设¢4@200×200钢筋网→留缝宽10@6000×6000(周边必须留缝)→C20细石砼→留缝处灌油→清理10地坪技术交底→水电打压→地坪机械清理→湿水→灰饼→扫浆→浇注→养护→清理→地板安装11墙砖技术交底→水电打压→排版→找方→铺贴→清理→勾缝→清理→厨卫间吊顶→洁具安装→橱柜安装→小五金安装12地砖技术交底→水电打压→水电安装→吊洞→大理石门坎石安装→人工清理→R角(有防水要求)→结构闭水→基层交接→防水施工→防水闭水→防水交接→排版→找方→铺贴→清理→勾缝→清理13户内门技术交底→打眼→钉木塞→安装底框→安装门套→安装贴脸→安装门扇→安装门锁→清理14吊顶技术交底→水电打压→弹线→画龙骨分档线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→隐蔽验收→安装石膏板→刷防锈漆→安装压条→清理15人货梯拆除人货梯(报拆)拆除→收口16进户门技术交底→打眼→钉螺丝→安装门框→安装门扇→安装门锁→清理17水电技术交底→基础预埋→主体预埋→砌体开槽→安装线盒、线管、水管→补线槽→打压→安装立管→吊洞→室内穿钢丝→室内穿线→安装灯具→电测试18物业验收分项验收→瓷片→油漆→地坪→吊顶→塑钢门窗→户内门→进户门→橱柜→栏杆→大理石→专项验收→打压→通球→闭水→淋水→电测试19管网施工→园建施工20交付前验收备案→预验收→整改→工地开放→整改→验收合格→收钥匙21交付交付许可证→确定交付时间→安全各工种人员、工具→交付→整改→交钥匙。

图解高层住宅楼各施工工序内容及措施

图解高层住宅楼各施工工序内容及措施

图解高层住宅楼各施工工序内容及措施图解高层住宅楼各施工工序内容及措施本旨在图解高层住宅楼的各个施工工序内容和相应的措施。

通过详细介绍每个章节的内容,提供对高层住宅楼建设工程的全面了解。

1. 土建施工工序1.1 地基工程1.1.1 地基处理:采用适当的地基处理方法,如挖掘加固、地基加固等。

1.1.2 基坑开挖:确保基坑的尺寸和深度符合设计要求,并采取相应的支护措施。

1.1.3 地下室施工:分阶段施工,包括地下室结构、墙体、地板、天棚等。

1.2 主体结构1.2.1 柱、梁施工:按照设计要求进行柱、梁的预制、混凝土浇筑等工序。

1.2.2 楼板施工:采用钢模板或混凝土模板进行楼板的施工,确保结构牢固和安全。

1.2.3 外墙施工:按照外墙材料选择适当的施工工艺,如幕墙、砌体墙等。

2. 安装工序2.1 给排水工程2.1.1 给水工程:安装水管、水泵等设备,并进行压力测试和消毒处理。

2.1.2 排水工程:安装排水管道、排污设备等,并进行静压试验。

2.2 电气工程2.2.1 电线电缆敷设:按照设计要求铺设电线电缆,并进行绝缘测试和接地处理。

2.2.2 开关插座安装:按照布局方案安装开关插座,并进行电气设备的配线。

2.3 通风空调工程2.3.1 通风工程:安装通风设备、风管等,并进行通风系统的调试和平衡。

2.3.2 空调工程:安装空调设备、冷却水系统等,并进行调试和检验。

3. 装修工序3.1 地面装修:选择合适的地面材料,如地板、瓷砖等,并进行铺设和打磨处理。

3.2 墙面装修:选择合适的墙面材料,如涂料、壁纸等,并进行施工和粉刷。

3.3 天花装修:安装吊顶材料,并进行修饰和装饰,如吊灯等。

4. 安全措施4.1 安全防护网:在楼层周围和施工区域设置安全防护网,确保工人的人身安全。

4.2 安全通道:设置合适的安全通道,方便工人的进出和紧急疏散。

4.3 施工标识:在施工区域设置标识牌,提醒工人注意安全事项和警示。

附件:1. 图纸设计2. 工程施工合同3. 施工进度计划4. 相关报告和检测结果等。

完整高层建筑全流程施工过程,看完一目了然

完整高层建筑全流程施工过程,看完一目了然

完整高层建筑全流程施工过程,看完一目了然完整高层建筑全流程施工过程,看完一目了然建筑工程项目案例为一栋高层住宅楼,总高30层,地下1层,高强预应力管桩-筏板基础,框剪结构。

一、前期施工准备阶段1、地质勘察地质单位受建设单位的委托,据设计提供的相关资料,对拟建场地通过各种勘察手段和方法对地质结构或地质构造:地貌、水文地质条件、土和岩石的物理力学性质等,做出分析评价出具详细的“岩土工程勘察报告”,为设计和施工提供所需的工程地质资料。

2、文物勘察根据国家文物保护法相关规定:进行基本建设工程,建设单位应当事先报请政府文物行政部门组织从事考古发掘的单位在工程范围内有可能埋藏文物的地方进行考古调查、勘探。

考古调查、勘探中发现文物的,由省、自治区、直辖市人民政府文物行政部门根据文物保护的要求会同建设单位共同商定保护措施;遇有重要发现的,由省、自治区、直辖市人民政府文物行政部门及时报国务院文物行政部门处理。

3、建筑边坡与深基坑工程的设计方案评审设计方案评审是指县级以上住房城乡建设主管部门或其委托机构依据国家、地方有关技术规范和相关的强制性条文,对建筑边坡与深基坑工程设计方案进行的安全、经济、合理等方面的技术性论证。

其目的是:为加强对建筑边坡与深基工程的管理,确保建设工程及其相邻建(构)筑物和地下管线、道路的安全,土方开挖图确定后,依据国家相关规定:建设单位应委托评审组织机构对建筑边坡与深基坑工程的设计方案进行评审。

4、工程测量定位是指建筑工程开工后的第一次放线,建筑物定位参加的人员是:城市规划部门(下属的测量队)及施工单位的测量人员(专业的),根据建筑规划定位图进行定位,最后在施工现场形成(至少)4个定位桩。

放线工具为“全站仪”或“比较高级的经纬仪。

5、施工现场市政临水临电报批建筑单位在取得建设行政主管部门批准的建筑工程许可证之后,持证明分别到电力公司、自来水公司办理临水临电审批手续。

6、三通一平三通一平是指基本建设项目开工的前提条件,具体指:水通、电通、路通和场地平整。

一个完整高层建筑项目全流程施工过程

一个完整高层建筑项目全流程施工过程

一个完整高层建筑项目全流程施工过程高层建筑项目的施工过程可以分为多个阶段,包括项目准备、土建施工、装饰装修和竣工验收等环节。

以下是一个典型的高层建筑项目全流程施工过程的详细说明:1.项目准备阶段:在项目准备阶段,建筑项目的业主和设计团队将对项目进行前期规划和设计。

这一阶段包括确定项目的定位、功能、规模和建筑风格等,并进行可行性研究和土地调查。

在完成设计方案后,还需要进行相关权益资格审批、招标和合同签订等手续,确保项目的合法性。

2.土建施工阶段:土建施工阶段是高层建筑项目的主要施工阶段,涉及到地基开挖、基础施工、主体结构施工等。

首先,需要对土地进行平整和开挖,并进行地基处理和施工。

然后,在铺设基础的同时进行主体结构的施工,包括建造柱、梁和楼板等。

这个阶段也包括了大型机械设备的安装、管道系统的布置等。

3.装饰装修阶段:在主体结构施工完成后,开始进行装饰装修阶段的工作。

这个阶段包括室内外的装饰设计和施工,涉及到墙面、地板、天花板、门窗、空调系统、电气设备等。

这些工作需要根据设计图纸进行精确的施工,并保证装修质量符合相关标准和规定。

4.竣工验收阶段:施工完成后,需要进行竣工验收阶段的工作。

这个阶段包括对整个建筑项目的质量检测和安全评估,确保建筑物的使用条件符合相关法规和建筑标准。

同时,还需要进行环保检测和消防验收,并办理相关的手续,如房地产权属证书、使用许可证等。

除了上述主要阶段外,高层建筑项目还需要进行相关的监理和质量保障工作。

监理机构将根据合同和设计要求对整个项目进行监督和检查,确保施工进度和质量的有效控制。

质量保障工作包括材料选择、工艺流程和工作人员的技术培训等,以确保施工质量的稳定和可靠。

在整个施工过程中,安全管理也是一个重要的环节。

施工单位需要建立安全管理体系,制定安全作业规范和操作流程,并严格执行。

对于高层建筑项目来说,安全控制措施要更加严格,包括施工现场的安全防护、高空作业的安全管理和消防设施的布置等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

完整高层建筑全流程施工过程,看完一目了然建筑工程项目案例为一栋高层住宅楼,总高30层,地下1层,高强预应力管桩-筏板基础,框剪结构。

一、前期施工准备阶段1、地质勘察地质单位受建设单位的委托,据设计提供的相关资料,对拟建场地通过各种勘察手段和方法对地质结构或地质构造:地貌、水文地质条件、土和岩石的物理力学性质等,做出分析评价出具详细的“岩土工程勘察报告”,为设计和施工提供所需的工程地质资料。

2、文物勘察根据国家文物保护法相关规定:进行基本建设工程,建设单位应当事先报请政府文物行政部门组织从事考古发掘的单位在工程范围内有可能埋藏文物的地方进行考古调查、勘探。

考古调查、勘探中发现文物的,由省、自治区、直辖市人民政府文物行政部门根据文物保护的要求会同建设单位共同商定保护措施;遇有重要发现的,由省、自治区、直辖市人民政府文物行政部门及时报国务院文物行政部门处理。

3、建筑边坡与深基坑工程的设计方案评审设计方案评审是指县级以上住房城乡建设主管部门或其委托机构依据国家、地方有关技术规范和相关的强制性条文,对建筑边坡与深基坑工程设计方案进行的安全、经济、合理等方面的技术性论证。

其目的是:为加强对建筑边坡与深基工程的管理,确保建设工程及其相邻建(构)筑物和地下管线、道路的安全,土方开挖图确定后,依据国家相关规定:建设单位应委托评审组织机构对建筑边坡与深基坑工程的设计方案进行评审。

4、工程测量定位是指建筑工程开工后的第一次放线,建筑物定位参加的人员是:城市规划部门(下属的测量队)及施工单位的测量人员(专业的),根据建筑规划定位图进行定位,最后在施工现场形成(至少)4个定位桩。

放线工具为“全站仪”或“比较高级的经纬仪。

5、施工现场市政临水临电报批建筑单位在取得建设行政主管部门批准的建筑工程许可证之后,持证明分别到电力公司、自来水公司办理临水临电审批手续。

6、三通一平三通一平是指基本建设项目开工的前提条件,具体指:水通、电通、路通和场地平整。

随着现场办公信息化,增加通讯、通网(五通)或通讯、通网、通邮、通气(七通))7、工地围栏及大门建设1)施工现场实行封闭式施工。

主要路段围墙不低于米,一般路段的围墙不低于米(用于企业宣传的围挡钢架及基础应进行专项设计)。

2)主入口处应设置大门,高度与围墙相适应,宽度不宜小于己于5米。

大门内侧应设置门卫室,其内张贴门卫制度。

大门外侧应当在围墙醒目处悬挂五牌一图,包括工程概况牌、组织网络牌、消防保卫牌、安全生产牌、文明施工管理牌和施工总平面布置图。

办公区、生活区搭建8、组织员工培训及图纸会审为提高项目部参建员工的综合业务素质与管理水平,有必要在项目正式开工前对员工进行培训;图纸会审是指工程各参建单位(建设单位、监理单位、施工单位)在收到设计院施工图设计文件后,对图纸进行全面细致的熟悉,审查出施工图中存在的问题及不合理情况并提交设计院进行处理的一项重要活动。

图纸会审由建设单位负责组织并记录(也可请监理单位代为组织)。

通过图纸会审可以使各参建单位特别是施工单位熟悉设计图纸、领会设计意图、掌握工程特点及难点,找出需要解决的技术难题并拟定解决方案,从而将因设计缺陷而存在的问题消灭在施工之前。

二、地基与基础施工阶段1、基坑放线根据城市规划部门给定的水准点位,依据土方开挖图施测建筑工程基坑开挖边线,撒灰线时要考虑工作面和放坡系数。

2、基坑降水施工若设计基底高程低于地下水位,在基坑开前要进行降水工程,降水方法一般是指采用各类井点降低地下水位的方法。

深基坑施工常需要挖掘到地下水位以下的含水层中。

因此开挖前需把地下水位降低到边坡面和坑底以下,以防止边坡的塌陷和涌流,并保证施工过程中处于疏干和坚硬的工作条件下进行开挖,持续时间为从基坑开挖前开始直到基坑施工完毕并回填土方为止。

3、第一次土方开挖第一次土方开挖为桩基施工作准备(开挖应分层、分段开挖,分层对基坑进行支护)4、基坑支护为保证地下结构施工及基坑周边环境的安全,对基坑侧壁及周边环境采用的支挡基坑支护、加固与保护措施,属是个临时工程,但基坑支护工程施工周期长,从开挖到完成地面以下的全部隐蔽工程,常需经历多次降雨、周边堆载、振动、施工不当等许多不利条件,其安全度的随机性较大,事故的发生往往具有突发性。

最常用的支护型式为土钉墙喷锚支护。

5、桩基施工由桩和连接桩顶的桩承台桩组成的深基础或由柱与桩基连接的单桩基础,简称桩基,按受力特点可分为摩擦桩和端承桩,按照施工方式可分为预制桩和灌注桩。

建筑工程常用的管桩全称为高强预应力砼管桩(PHC)因其单桩承载力高,单位承载力价格低,施工快、工效高、工期短,现场整洁等优点在建筑工程中被广泛应用。

6、单桩静载检测桩基施工结束并达到休止期后(对于砼灌注桩,龄期达到28d 或预留同条件养护试块强度达到设计强度),开始做单桩静载检测,其抽检数量为施工桩总数的1%,且不小于3根。

7、第二次大开挖至基底设计标高桩间土开挖应注意对桩身的保护,并遵循““开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则,预留20~30CM 进行人工清挖,引定位桩检查基坑开挖尺寸、标高是否正确。

8、机械截桩头超过设计桩顶标高的部分采用机械截除(个别低于设计标高按设计要求接桩),截桩完成后应保证同一基坑内桩顶标高一致(高于基垫层顶5CM),确保桩身无破损。

9、桩基小应变检测桩目的:检测桩身缺陷及其位置,判定桩身完整性类别,抽检数量不应小于总桩数的20%,且不少于10根。

10、地基验槽人工清槽完成,由建设单位组织勘察单位,设计单位,施工单位、监理单位(即参建五大责任主体)共同检查验收。

验收目的:1)核对其平面位置、平面尺寸、槽底标高是否满足设计要求;2)核对土质和地下水情况是否满足岩土工程勘察报告及设计要求;3)检查是否存在软弱下卧层及空穴、古墓、古井、防空掩体、地下埋设物等及相应的位置、深度、性状。

11、基础垫层砼浇筑砖胎模一般用于地下室底板侧壁,由于是外防水,须在垫层上做防水,且防水要延伸到砖胎模上,以便以后浇注完混凝土后,防水能上翻到侧壁混凝土墙上,如果底板侧壁用模板的话,无法做防水,所以采用了用砖做模板的办法,另外在一些浇完混凝土后模板无法拆除或者拆除难度很大的地方也有采用砖来代替一般模板的办法。

12、桩芯钢筋笼制作、安放、砼浇筑目的:为实现桩顶与基础筏板有效连接,加强桩顶抗剪强度;填芯深度设计无要求时,为桩径的3倍。

13、防水层及保护层施工尤其注意:桩头防水应严格按设计要求施工确保与底板防水层整体一致,保护层施工完毕后,引定桩测设出筏板边线、剪力墙、柱子等位置(即基础放线,用红漆标示主要构件位置)。

14、基础筏板施工施工内容包括:钢筋绑扎、上下层钢筋支架制作、安装,墙柱插筋、电梯井、集水坑、后浇带等支模,测温仪安放、电气接地网焊接、砼浇筑;参考工期15天。

15、地下室外墙防水正负结构完成,模板拆除后开始施工,施工内容:基层处理、防水层、保护层等参考工期10天。

16、基础回填土地下防水层保护层完成开始施工,施工内容:分层摊铺,分层压实、压实度检测。

17、负一层主体结构施工施工内容:模板支架搭设、墙柱钢筋绑扎、梁板支模、梁板钢筋绑扎、安装管线预埋、砼浇筑等,参考工期20天18、1、2层主体结构施工(非标层)施工内容:模板支架搭设、墙柱钢筋绑扎、梁板支模、梁板钢筋绑扎、安装管线预埋、砼浇筑等。

参考工期20天(工序同地下室结构)19、3~30主体结构施工(标准层)施工内容:模板支架搭设、墙柱钢筋绑扎、梁板支模、梁板钢筋绑扎、安装管线预埋、砼浇筑等。

参考工期每层6天,共180天。

20、屋顶设备用房及造型主体结构施工施工内容:模板支架搭设、墙柱钢筋绑扎、梁板支模、梁板钢筋绑扎、安装管线预埋、砼浇筑等,参考工期20天。

21、施工电梯安装主体结构施工至16层(主体结构完成1/2)开始安装,(随主体结构提升),为二次结构工程施工创造条件,工期5天,不占用总工期22、卫生间、厨房间排气道安装二次结构施工前3天安装,施工内容:洞口清理、吊运、安放钢筋支承、就位、临时固定、洞口封堵等。

23、砌体及二次结构主体结构至17层开始施工,施工内容:卫生间、空调板止水带支模、砼浇筑,砌体拉结筋、GZ、GL、QL、窗台压顶等植筋,砌体砌筑,砼构件钢筋绑扎、支模、砼浇筑等,标准工期每层5天,共180天,占用总工期58天。

三、节能工程施工阶段节能工程包括:墙体节能、幕墙节能、门窗节能、屋面节能、地面节能、配电与照明节能。

四、建筑装饰装修施工阶段1、内墙抹灰施工二次结构完成至17层开始,施工内容:基层处理、不同材料交接处钉钢丝网片、浇水、喷浆、打点、冲筋、分层抹灰、护角、包口、养护等,装饰工程均应样板先行,经各部门验收合格后方可大面积施工。

参考工期每层4天,共144天。

2、外墙面抹灰二次结构完成经结构验收合格开始施工,施工内容:外架局部调整、基层处理、不同材料交接处钉钢丝网、浇水、喷浆、挂垂线、分洞口、分层抹灰、养护等。

参考工期90天。

3、外墙面砖粘贴外墙面抹灰完成50%开始施工,施工内容:根据面砖模数分线排砖、墙面浇水湿润、刷胶水结合层、粘贴、勾缝、养护、清洗等。

参考工期90天。

4、铝合金门窗、阳台栏杆安装外墙面砖施工至35天开始施工,施工内容:校核洞口、门窗框固定、装饰管安装、缝缝隙填塞、打胶、玻璃、五金安装、成品保护,参考工期60天。

5、外架拆除外立面完成,经查与外立面相关的各项施工内容施工整改完毕。

外架拆除时应注意对铝合金外窗、外饰面等成品进行保护,参考工期40天。

6、入户门头外装外架拆除完成开始施工,施工内容:幕墙(石材、玻璃)、钢架玻璃雨棚、全玻门、内装交接处收口等。

参考工期30天。

7、室内砼(砂浆)楼地面施工内墙面抹灰、管道口吊洞完成开始施工,施工内容:基层清理、浇水湿润、打点、冲筋、刷素水泥结合浆、摊铺砼(砂浆)、槎平、压实,养护等,参考工期每层2天,共72天。

8、卫生间防水层施工室内砼(砂浆)楼地面层完成后开始施工,施工内容:面层试水、渗点处理、墙根倒角、细部处理基层干燥、刷处理剂、加设附加层(管道及墙根部)、刷涂膜防水层、闭水试验、防水保护层施工等,参考工期每层1天,共34天。

9、楼梯间踏步施工室内砼(砂浆)楼地面层完成后开始施工,施工内容:踏面放踏步线、基层处理、刷素水泥结合层、抹底层灰找平、找方、水泥砂浆面层槎平、压光、养护、成品保护等,参考工期每层1天,共34天。

10、楼梯扶手、护窗栏杆施工楼梯间踏步完成后开始施工,施工内容:扶手、栏杆制作、安装、成品保护等,参考工期每层1天,共34天。

11、室内涂饰施工室内楼地面层完成50%后开始施工,施工内容:基层处理、找角、打底找平、分遍批涂、刷面漆、刷踢脚线、成品保护等,参考工期每层2天,共68天。
