临港新城主城区WNW-C1街坊限价房项目(八标段)防水施工方案
端头井施工组织设计
第 40页
坐 X=-34047.988m 标 Y=41847.254m 地下 初见 水位 稳定
2.50m
共 59页
孔
号 Q10XZ144
4.55m
孔
号 Q10XZ139
4.58m
里
程 K56+591.5
Gs γ
3 (KN/m )
孔口标高
e Sr WL
里 标高 (m)
程 K56+129.3 深度 厚度 图例 深度 取样 W (m)
1、工程概况
西侧端头井
东侧端头井
1、工程概况
地基土构成与特征一览表(潮坪地貌单元) 地基土构成与特征一览表(潮坪地貌单元) 拟建场地为正常沉积及古河道沉积区。在勘探深度范围内,自上而下可分为7个大层。其中①层 地质 土层 层厚 层底标高 为近代人工堆填,②~⑤层为第四纪全新世Q4沉积层,⑥~⑦层为第四纪上更新世Q3沉积层。 土层名称 成因类型 土层描述 (m) (m) 时代 序号 根据已有勘察资料表明,沿线地下水主要有浅部粘性土、粉性土层中的潜水及深部粉性土、砂土 上部以素填土为主,含少量植物根茎、碎石、贝壳碎屑等 1.0~4.5 3.29~-0.07 ①1 填土 层中的承压水,第⑦层为上海地区第一承压含水层。 ;下部为冲填土,以粉性为主,夹粘性土。 潜水位和承压水位随季节、气候、潮汐等因素而有所变化。浅部土层中的潜水位埋深,离地表面 0.3~1.5m,年平均地下水位离地表面0.5~0.7m。地质勘察表明,场区地下水位埋深为浅部土层潜水 0.2~0.7 0.34~-1.30 ①2 淤泥 黑灰色,含有机质,有臭味,土质软,分布在河浜底部。 全 水位,埋深0.5~3.0m,相应标高3.7~2.0m。潜水主要赋存于②3层砂质粉土,该层厚度为8.0~ 新 世 夹薄层粘土,含云母,稍密~中密,中压缩性。摇振反应 13.7m,为对开挖造成主要影响的土层。 滨海-河口 9.4~14.0 -8.11~-11.75 ②3 灰色砂质粉土 Q4 迅速、干强度低、韧性低,场地内遍布。 勘察期间在勘察区及周围未见明显污染源,场地地下水对混凝土无腐蚀性,在长期浸水条件下对 灰色 夹薄层粉砂,含有机质,流塑,高压缩性,摇震反应无, ④ 4.7~8.1 -14.98~-18.41 滨海-浅海 钢筋混凝土结构中的钢筋无腐蚀性;对钢结构呈中腐蚀性。 淤泥质粘土 干强度高,韧性高,场地内遍布。

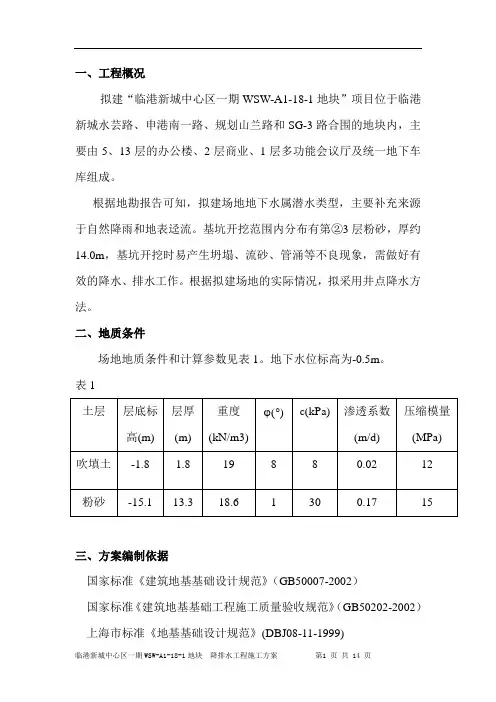

临港井点降水方案
一、工程概况拟建“临港新城中心区一期WSW-A1-18-1地块”项目位于临港新城水芸路、申港南一路、规划山兰路和SG-3路合围的地块内,主要由5、13层的办公楼、2层商业、1层多功能会议厅及统一地下车库组成。
根据地勘报告可知,拟建场地地下水属潜水类型,主要补充来源于自然降雨和地表迳流。
基坑开挖范围内分布有第②3层粉砂,厚约14.0m,基坑开挖时易产生坍塌、流砂、管涌等不良现象,需做好有效的降水、排水工作。
根据拟建场地的实际情况,拟采用井点降水方法。
二、地质条件场地地质条件和计算参数见表1。
地下水位标高为-0.5m。
表1三、方案编制依据国家标准《建筑地基基础设计规范》(GB50007-2002)国家标准《建筑地基基础工程施工质量验收规范》(GB50202-2002)上海市标准《地基基础设计规范》(DBJ08-11-1999)上海市标准《地基处理技术规范》(DBJ08-40-94)上海市标准《基坑工程设计规程》(DBJ08-61-97)拟建临港新城中心区一期WSW-A1-18-1地块地质勘察报告拟建临港新城中心区一期WSW-A1-18-1地块基坑平面布置图拟建临港新城中心区一期WSW-A1-18-1地块基坑剖面图企业标准的作业指导书。
本公司在该地区类似工程的成功经验四、降水方案(一)降水的原理及作用、效果1.轻型井点降水的工作原理是利用若干井点进行重力集水,在井点内用滤水管进行过滤排水,当排出量大于周围的补给量时,周围水位平面呈斜面状态,当若干排水点同时工作时,此斜面交合互补,终形成一个近似漏斗状的水平面。
2.目前建筑业基坑开挖需降水且开挖深度在7米以内的基坑,广泛采用JSJ60型真空喷射降水机组(轻型井点降水机组);JSJ60型井点水喷射泵机组和井管组成井点降水系统能有效地降低、疏干基坑内需开挖土体的含水量,方便土方开挖,防止基坑施工过程中坑底出现管涌、流砂、坑底隆起等不良现象的发生,确保基坑施工的顺利进行。
世联上海临港新城主城区居住小区WSWC1地块产品定位思
引领性
开创差异化的居住理念和生活方式,开启未来滨海居住新纪元。
标杆性
在规划、布局、产品品质、新技术、管理方式等综合方
面
具备前瞻性。成为片区乃至上海的风向标。
PPT文档演模板
世联上海临港新城主城区居住小区 WSWC1地块产品定位思
•新城住宅开发模式解读
PPT文档演模板
世联上海临港新城主城区居住小区 WSWC1地块产品定位思
世联上海临港新城主城区居住小区 WSWC1地块产品定位思
万科城——统领多种物业类型
•在鲜明的营销主题统领 下突出主力产品形象
•首先是一个城,有广场和 商业街,有各色各样有声有 色的建筑形态。然后才是深 圳首个大型Townhouse社 区。1.1容积率、亲地性居 住。
•启动即推出商业及景观 配套和所有物业类型, 尽展城居生活样板间
PPT文档演模板
世联上海临港新城主城区居住小区 WSWC1地块产品定位思
•临港新城规划具备坚实的政策支撑和发展战 •临港新城—规划 略意义,同时具备综合产业支撑的规划前景
政策支撑 优势
城市战略 发展优势
城市战略 枢纽优势
综合产业 优势
规划建设临港新城,是上海市委、市政府准确
把现握经上济海跨经越•政济和府社城会市的发持重展 续大现 发状 展战, 而略审 作决时 出策度 的势 一, 项为 重实 大
19.79% 35.1% 0.92 2764
PPT文档演模板
世联上海临港新城主城区居住小区 WSWC1地块产品定位思
•临港新城—定位
•临港新城定位上海城市辅城,要发展成为占位 于大上海、具备产业支撑的综合型滨海新城;
功能定位
上海的辅城
托集装箱国际深水枢纽港、亚太地区航 空枢纽港和国家级现代装备业园区,充分体 现新世纪上海建设水平、相对独立、功能完

上海临港新片区某深基坑降水施工关键技术
上海临港新片区某深基坑降水施工关键技术摘要:地下水对工程施工主要为不利影响,承压水是基坑工程施工的主要风险源之一,基坑降水对深基坑工程施工起着至关重要的作用。
临港新片区环湖南二路,上海迪柚科创中心大厦建设过程中,由于地质条件复杂,临近东海,砂性土为主,渗透系数大,地下水系发达,深基坑工程施工采用了针对性的地下水治理方案,加强过程监测,有效控制降水引起的周边环境变形,确保周围建筑安全,为项目顺利进展提供了有力的保障,为临港新片区深基坑降水提供降水工程实践经验。
关键词:深基坑;基坑降水;降水方案;止水帷幕1引言随着经济发展,城市化进程加快,新建工程用地减少,新建筑以高层为主。
高层建筑配套以地下室及人防工程,首选深基坑工程。
深基坑工程不可避免遇到地下水及临建道路、管线、建筑物的影响。
为确保工程顺利实施,深基坑施工须要采取基坑降水措施。
如何合理选择降水方案,布置降水井数量、位置,明确基坑抽水量、垂直补给量,确定抽水时间,需提前计算,基底承压水稳定性提前验算,施工过程对降水方案和围护结构设计进行优化,对控制周围地面沉降的发生具有重要意义。
本文以上海临港新片区迪柚科创中心大厦深基坑降水施工为例,进行数值计算,优化降水设计,加强过程监测,有效控制周边环境的地面沉降,起到了良好的效果。
2工程概况该项目位于上海市浦东新区临港新片区,距滴水湖0.5公里,距东海2公里。
项目地下室总开挖面积约5991平方米,与东侧相临工地共用一个基坑,整个基坑面积12524平方米,基坑延长米为225m。
基坑一般开挖深度为10.65m/11.05m,局部开挖深度12.15m、13.65m,集水坑和电梯井深度为1.20~1.50m,电梯井集水坑深度3.00m。
本项目采用SMW工法桩止水帷幕内插型钢+两道钢筋混凝土内支撑的围护型式。
集水坑及坑中坑采用高压旋喷桩加固。
场地西侧环境均较为空旷,东侧与相临地块同时开发,共用地下室,整体作为一个基坑设计,同步施工。
【优秀项目】临港新城主城区WNW-C1街坊内限价房概念规划设计与设计总控
【优秀项目】临港新城主城区WNW-C1街坊内限价房概念规划设计与设计总控项目地点上海市浦东新区设计规模67公顷,总建筑面积约60万平方米项目时间2011年7月-2012年8月一、规划背景该项目是面向临港新城产业工人的示范型限价房居住区,单套面积约50、70、90平方米。
项目用地为上海市浦东新区临港新城中心区一期建设区WNW—C1地块,由临港大道-杞青路-铃兰路-环湖路西侧绿地围合而成。
周边道路交通便利,轨道交通16号线已经通车,东南方向距滴水湖站约900米,距临港大道站800米。
总用地为69.59公顷,其中城镇建设用地面积为67.31公顷,水域面积为2.28公顷。
设计条件:容积率1.1,限高40米,多层为主。
图1二、主要挑战近二十年,上海住宅涉及几乎全部为行列式散点布局,既无特色也无法创造街区环境。
本次规划的核心是创造开放共享的街区生活,将街道、庭院、人有机的融合,创造一个“活的”居住空间。
1、规划目的建设具有传统特色的创新型居住空间,打造上海特色的住宅街区空间。
2、规划意义•城市大型居住区的反思与城市形态的研究•城市居住区发展样板•规划、土地、治安等系列改革的实验区•现行规范调整的技术积累3、基本策略•小街坊格局;•多样活力空间;•开放的内部街道;•围合住宅;•多层高密度建设三、创新成果1、规划体系创新改变传统的大社区的整块单一用地模式,利用概念设计,将社区服务、社区道路引入控规设计,从设计根源上打造真正开放的社区。
依据概念规划,将次级支路直接引入居住地块内部,直接对接土地、建管、公安、市政等各部门,以期达到整体开放的街区环境。
图22、街区空间创新规划以街道、林荫步道、围合庭院、入户环境等层层递进的公私空间为主线,强调城市界面的完整性,塑造整齐统一的街区形象为出发点,设计以街坊为单元的居住空间。
开放街区——有限开放式管理,打破现有的封闭小区概念,引入小型化管理模式,大区域适度开放,小街坊封闭管理,从而创造开放、轻松的街区氛围。
一标段施工方案2
临港新城WNW—C1街坊限价房一标段智能化工程施工方案上海慧谷多高信息工程有限公司2013年5月目录1、工程概况2、编制依据3、施工安排4、施工进度5、施工准备和资源配置6、施工方法和工艺要求7、质量目标及保证措施8、安全文明目标及保证措施9、应急预案1、工程概况工程名称:临港新城WNW-C1街坊限价房一标段建设单位:上海临港新城投资建设有限公司监理单位:上海富达工程管理咨询有限公司设计单位:上海中房建筑设计有限公司总包单位:上海南汇建筑工程有限公司分包单位:上海慧谷多高信息公司有限公司为落实国家和本市关于保障性住房的相关政策,进一步促进产业城融合,吸引和留住人才,使临港新城焕发新的活力,本市确定在临港新城中心城区建设限价商品房。
根据市委领导要求,该项目遵循《上海市控制性详细规划技术准则》的要求开展规划设计,力争建设成为具有活力,富有魅力的现代化宜居示范区。
本项目位于临港新城中心区WNW-C1地块,东至规划一路、南至杞青路、西至铃兰路、北至临港大道.与大型居住社区毗邻,与轨道交通16号线滴水湖站相距约1公里.南北向的夏涟河与东西向的夏栎路交叉,把整个地块划分成东、南、西、北4块。
地上主要为5层住宅。
部分住宅地下室与地下车库连为一体。
●项目用地性质:住宅●工程地点:上海市浦东新区临港新城●建设单位:上海临港新城投资建设有限公司●建设规划用地面积:52。
67万平方米;●总建筑面积约:86万平方米(其中地上建筑面积约59万平方米,地下建筑面积约27万平方米);●周边环境:基地位于上海重点建设的临港新城范围内.临港新城距上海市中心约75公里,距洋山深水港约32公里。
新城主要由重装备产业区和物流园区、主产业区、综合区及主城区四大部分组成,是洋山国际深水港的重要配套工程。
●自然地理条件:地貌属于长江三角洲冲积平原,地形单一,地势平坦。
●气候及气象条件:基地所在地上海属亚热带季风气候,冬冷夏热,四季分明,全年气候温和湿润,夏季多东南风,冬季多西北风,年平均气温16摄氏度,年降水量为1100mm。
临港新城主城区WNW-C1街坊限价房项目(八标段)防水施工方案
一、工程概况本工程位于XX市临港新城主城区东至规划一路、南至杞青路、西至铃兰路、北至临港大道。
临港新城主城区WNW-C1街坊限价房工程〔八标段〕工程总建立用地面积:56420.4平方米,总建筑面积10.72万平方米,其中地上面积7.77万平方米。
本工程地下车库基坑开挖面积约27000 m2,周边延长米1000m,地下车库大面积区域基坑开挖深度为4.45m。
住宅楼及地下车库±0.000相当于绝对标高+5.250m,场地整平后自然地坪绝对标高为+3.800,相当于相对标高-1.45。
基坑围护方式为夏栎路一侧采用搅拌桩重力坝的围护形式,其他区域采用放坡加止水帷幕的围护形式。
基坑降水采用轻型井点降水,地库以外号房布置6 套,地下车库基坑内布置68套,共计74 套以保证降水效果。
各号房工程概况如下:1.2、参建单位工程名称:临港新城主城区WNW-C1街坊限价房工程〔八标段〕工程工程地址:XX市临港新城主城区建立单位:XX临港新城投资建立施工单位:XX城建市政工程〔集团〕监理单位:上XX方工程管理监理设计单位:XX建筑设计研究院勘察单位:XX岩土工程勘察设计研究院受监单位:XX市建立工程平安质量监视总站1.2、防水设计1〕地下室防水等级为二级,地下室配电间,变电所,地下室顶板为一级防水。
构造自防水抗渗标号为P6。
地下室外围护构造防水层采用水性渗透型无机防水涂料〔CPS〕二度,每平方米不少于0.28公斤,并做20厚WS20预拌砂浆保护层〔一级防水时为20厚防水砂浆〕。
防水做法可以参见国标10J301?地下建筑防水构造?及?地下工程防水技术标准?GB5018-2021。
2)顶板覆土绿化防水做法为:P6防水混凝土顶板-水性渗透型无机防水剂〔CPS〕二度,每平方米0.28公斤-20厚WS20预拌砂浆保护层-4厚SBS改性沥青耐根穿刺防水卷材-聚乙烯薄膜(PE)-最薄处30厚C20细石混凝土找坡1%3)卫生间及厨房间防水做法:管道四周空隙用1:2.5防水水泥砂浆封堵密实后,楼板做防水界面处理,20厚1:2水泥砂浆找平层,上刷水性渗透型无机防水剂〔CPS〕二度〔每平方0.28公斤〕,地面防水层在墙、柱处翻高250,门口向外刷出300。
以上海临港新城WNW-C1限价房项目6A地块规划及建筑设计为例谈中国保障性住房类型创新设计
以上海临港新城WNW-C1限价房项目6A地块规划及建筑设计为例谈中国保障性住房类型创新设计
卢斌;李振宇
【期刊名称】《城市建筑》
【年(卷),期】2013(000)001
【摘要】本文以上海临港新城WNW-C1限价房项目6A地块为对象,从总体规划、城市设计和建筑设计的不同层面阐述其在六个方面的类型创新,然后,将之与普通住
宅项目的设计特点进行比较,从中发现有益于未来住宅设计类型创新的一些启示.【总页数】4页(P34-37)
【作者】卢斌;李振宇
【作者单位】同济大学建筑与城市规划学院;同济大学建筑与城市规划学院
【正文语种】中文
【相关文献】
1.上海临港新城航母公园项目主题塑造及其规划 [J], 黄鑫;卞晓俊
2.上海市动迁安置房的规划设计研究——以上海临港新城泥城社区动迁安置房项目为例 [J], 常青
3.重要地区规划编制管理机制探索与实践——以上海临港限价房项目为例 [J], 张
乐彦
4.上海临港新城:21世纪新城规划实施模式的有益探索 [J], 包雄伟
5.基于BIM的绿色建筑设计应用——以武汉国博新城D9、D10地块绿建三星级
省级示范项目为例 [J], 江浩; 王琴; 贺双双
因版权原因,仅展示原文概要,查看原文内容请购买。
浅析建筑的地下施工技术——以临港新城主城区WNW-C1街坊限价房项目为例
浅析建筑的地下施工技术——以临港新城主城区WNW-C1街坊限价房项目为例摘要:地下施工技术是建筑中重要的组成部分,对于建筑的成功建造与否有着重要作用,因此我们一定要对其加以重视。
文章就以临港新城主城区WNW-C1街坊限价房项目为例,分析了地下施工技术在项目中的具体应用,并阐释了技术中所遇到的问题,最后提出了注意事项。
希望能为相关类似工程提供参考。
关键词:地下施工技术1 工程概况本工程总建筑面积99000m2(含地下建筑面积28700m2),项目建设主要内容为17幢多层住宅楼及两幢地下车库。
工程所处地块位于临港新城中心区WNW-C1地块,东至夏涟河、南至杞青路、西至规划经一路、北至夏栎路。
本工程建筑均为地上4~5层的多层建筑;地下车库均为地下一层框架结构。
桩基工程已由专业施工单位施工完毕。
混凝土:地下室底板、侧壁为C30(P6);地下室顶板为C30(P6);墙柱为C30;梁板为C30。
本工程由街坊6B、7B组成。
其中,街坊6B由一座全埋式车库和13#~24#房5层组成,街坊7B由一座全埋式独立车库和29#~33#房5层组成;13#~24#房座于地下车库上,下设二层地下室;24#房下设一层地下室。
本工程抗震设防烈度7度,场地类别Ⅳ类,设计地震分组为第一组,场地特征周期0.9s,基本地震加速度0.1g。
13#~24#房及2#地下车库基础设计等级为乙级,其余29#~33#房及4#地下车库基础设计等级为丙级。
各号房抗震等级如表1:2 总体施工特点、难点与解决措施2.1 地理环境方面本工程地处上海临海滨江地区,施工期又很长,为549日历天,受台风等极端气候影响较大,所以需做好各项防台准备工作及措施,建立防台防汛紧急预案。
本工程一定要特别注意基坑排水工作,确保基坑操作面的干燥。
本工程施工中有大量的土方工程,对周边生态环境影响较大。
在施工过程中,施工单位应在保证现场自然环境不受破坏的情况下,同时进行“扬尘控制”。
临港新城悬挑脚手架专项施工方案
目录脚手架专项施工方案 01、编制依据 (1)1。
1 主要规程、规范 (1)2、工程概况 (1)2。
1 总体工程概况 (1)2.2 脚手架工程概况 (1)3、施工准备 (1)3.1、技术准备 (1)3.2、材料准备 (2)3.3、人员准备 (2)3。
4、现场准备 (2)4、施工工艺 (2)4。
1、钢管落地脚手架 (3)4。
2、普通型钢悬挑脚手架 (3)4。
3、安全防护措施 (6)4。
4、脚手架拆除 (6)5、脚手架的检查与验收 (7)6、脚手架搭设安全技术措施 (7)6.1、技术保障措施 (7)6。
4、其他 (9)7、脚手架拆除安全技术措施 (9)8、脚手架计算书 (10)9、附图 (20)脚手架专项施工方案1、编制依据1.1 主要规程、规范1。
1.1、JGJ 130-2001 建筑施工扣件式钢管脚手架安全技术规范1.1。
2、JGJ 80-91 建筑施工高处作业安全技术规范1。
1.3、JGJ 59—99 建筑施工安全检查标准1。
2 参考手册1.2。
1、《建筑施工手册》1.2。
2、《简明施工计算手册》1。
2.3、建筑施工扣件式钢管脚手架构造与计算2、工程概况2。
1 总体工程概况临港新城WNW—C5-05项目位于浦东新区茉莉路西交花柏路北侧。
本工程由14幢叠拼别墅、22幢联列别墅、3幢高层及2幢门卫岗亭组成,场地自然地面标高为4。
3米(绝对标高)。
高层住宅+0相当于绝对标高5.6米;高层住宅基底标高为-6.4米,标准层层高为 2。
8米,建筑顶标高为42米。
2.2 脚手架工程概况2#、3#、4 #主楼地下室施工完成后,进行土方回填,平整。
沿主楼周边进行搭设。
1~5层为落地式脚手架,5层以上使用型钢式悬挑脚手架.每栋主楼分别在5层、11层分两次进行悬挑,悬挑高度分别为16。
8米、15.54米。
具体详见附图:“悬挑脚手架平面布置图及详图”。
3、施工准备3。
1、技术准备3。
1。
1、熟悉施工图纸及有关设计变更及洽商,对关系到外墙脚手架施工有关问题进行解决.3。
临港新城主城区交通枢纽地下配套工程地墙施组word精品文档40页
目录1 工程概况 (1)1.1工程地理及总体概况 (1)1.2地下连续墙概况 (1)1.3编制依据 (1)1.4质量目标 (2)2 施工筹划 (3)2.1施工准备工作 (3)2.2施工部署 (3)2.3施工平面布置与管理 (3)2.5施工进度计划 (4)2.6资源需求计划 (4)2.6.1 机械设备需求计划 (4)2.6.2 劳动力配置计划 (5)3 地下连续墙主要施工方案 (6)3.1施工工艺流程 (6)3.2主要施工方法 (7)3.2.1 测量放线 (7)3.2.2 导墙制作 (8)3.2.3 泥浆工艺 (10)3.2.4 机械的选用 (11)3.2.5 成槽施工 (11)3.2.6 清基及接头处理 (12)3.2.7 锁扣管吊放 (13)3.2.8 钢筋笼制作和吊放 (13)3.2.9 水下混凝土浇注 (14)3.2.10 锁扣管提拔 (14)3.2.11墙趾注浆施工方案 (15)3.2.12 地墙堵漏施工方案 (16)3.2.13 控制及预防措施 (17)3.2.14 施工质量保证措施 (22)4 安全生产保证措施 (26)4.1安全管理保证体系 (26)4.2安全管理目标 (27)4.3安全技术措施 (27)5 文明施工保证措施 (31)6 职业健康与环境保护 (34)6.1职业健康安全措施 (34)6.2环境保护措施 (35)1 工程概况1.1 工程地理及总体概况1.临港新城主城区交通枢纽地下配套工程沿临港大道东西向布置,西近沪城环路。
2.本工程站台中心外包长度488.8m,标准段外包宽度23.75~35.873没。
3.本工程基坑环境保护等级为二级。
1.2 地下连续墙概况1.本次施工范围为B区31右侧所有地下连续墙,墙体均为E型地墙,共计79幅。
2.地墙厚1000mm,内衬为600mm(局部区域1000mm),地墙深35.5m,墙底绝对标高-31.30m。
3.地下连续墙混凝土设计强度等级为水下混凝土C30,抗渗等级为P10。
防暑降温方案(优选.)
施工组织设计(方案)申报表工程项目名称:上海临港新城主城区WNW-C1街坊限价房项目(一标段)致:上海富达工程监理咨询有限公司(项目监理机构)我单位根据施工合同的有关规定已编制完成防暑降温预案工程的施工组织设计(方案),请予以审查。
附:防暑降温预案承包单位上海南汇建筑工程有限公司项目经理(签字)日期专业监理工程师意见:专业监理工程师日期总监理工程师意见:项目监理机构上海富达工程监理咨询有限公司总监理工程师(签字)日期上海临港新城主城区WNW-C1街坊限价房项目(一标段)防暑降温预案编制/日期:编制:____ ________审核:_____ ________批准:__ ____上海南汇建筑工程有限公司防暑降温预案当前正值热带风暴频袭季节,气温高、湿度大。
持续高温闷热的天气对人的生理和心理健康都有很大的影响,尤其容易使生产作业人员身心疲劳,从而引发各类事故。
集合我工区实际情况,一定要注意暑期安全防护,最大限度地降低暑期事故的发生率。
领导小组:组长:王良副组长:包祖海组员:一、领导小组本着对一线施工人员生命和健康高度负责的态度,切实加强对防暑降温工作的组织领导。
完善、落实高温期间安全生产责任制,制定应急预案,落实防范措施,防止因高温天气引发的工人中暑和各类生产安全事故。
二、切实关心在高温天气下坚持施工的广大一线施工人员尤其是农民工的安全和健康,合理调配工人的作业时间,避免高温时段室外作业,同时,改善劳动作业条件,减轻劳动强度,积极为广大工人创造良好的作业和休息环境。
三、确保施工人员宿舍、食堂、厕所、淋浴间等临时设施符合标准要求和满足防暑降温工作需要。
切实做好施工现场的卫生防疫工作,加强对饮用水、食品的卫生管理,严格执行食品卫生制度,避免食品变质引发中毒事件。
四、防暑降温措施:1、合理安排好高温作业工人的劳动和作息时间,减轻劳动强度,缩短或避开高温环境下的作业时间,并保证高温作业工人有充分的睡眠。
2、对露天和高处作业人员进行预防性体检,凡有心血管疾病、高血压、严重消化性溃疡病、活动性肺结核、严重肝、肾病、贫血、甲状腺功能亢进、糖尿病、中枢神经系统器质性疾病、重病后恢复期的职工均不宜从事高温及高空作业,应及时调离高温或高处作业岗位,另行分配适当工作。
临港防汛措施
临港防汛措施临港防汛措施第一节结构工程概况一、基础本工程采用钻孔灌注桩桩基,承台梁基础,地下一层。
基底标高-4.50m,最深-6.3m。
二、主体工程本工程31,33,35,38号楼地上为18层,建筑物总高度为52.35m;32,34,39,40,41号楼地上为24层,地下设有一层地下室,建筑物总高度为69.75m;36,37号楼地上为27层,地下设有一层地下室,建筑物总高度为78.45m。
主体结构均采用现浇钢筋混凝土剪力墙结构。
第二节主要营造做法(1)楼地面:水泥砂浆楼地面,电梯厅门厅地砖地面:防水要求楼地面为三遍聚氨酯涂膜防水。
(2)墙体:填充墙为加气混凝土砌块。
(3)外檐:喷刷弹性涂料(防水型),贴聚苯板保温,空调板刷FTC自调温相变保温厚度20。
(4)贴仿石材面砖外墙面,聚苯板保温。
(5)内檐:水泥石膏砂浆刮腻子找平。
(6)顶棚:板底抹灰顶棚。
第三节汛期施工部位根据进度计划,本工程汛期施工部位为高层钢筋混凝土剪力墙结构主体工程,及部分砌抹工程。
第二章施工措施第一节汛期值班制度夜间设专职人员值班,保证昼夜有人值班,同时设兼职天气预报员,负责收听和发布天气预报情况并记录。
检查施工现场及生活区的排水情况,疏通各种排水渠道。
防汛期间,防汛负责人的手机24小时待机,值班室24小时有人值班,保持信息畅通。
第二节防汛材料及机械设备计划(1)防汛器材不得挪作他用。
(2)库门前挂牌,标明器材名称、数量及检查日期。
(3)库房钥匙分别由值班人员和料库保管,并放于明显处作好标示。
第三节应急抢险队伍应急抢险队伍,定期组织演练,熟悉应急预案,关键时需调动应急所需的器材和物资,必要时就地取材;除常用的各类器材外,还应配备、配齐必须的设备,施工现场备一支50人左右的抢险队伍,各设备和器材都将投入到抢险工作中。
各施工队组要组织员工学习上级关于防汛防潮文件和要求,做好防汛防潮动员。
应急救援预案应在汛期前宣传到位,做到全员知晓。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
临港新城主城区WNW-C1街坊限价房项目(八标段)防水施工方案一、工程概况本工程位于上海市临港新城主城区东至规划一路、南至杞青路、西至铃兰路、北至临港大道。
临港新城主城区WNW-C1街坊限价房项目(八标段)工程总建设用地面积:56420.4平方米,总建筑面积10.72万平方米,其中地上面积7.77万平方米。
本工程地下车库基坑开挖面积约27000 m2,周边延长米1000m,地下车库大面积区域基坑开挖深度为4.45m。
住宅楼及地下车库±0.000相当于绝对标高+5.250m,场地整平后自然地坪绝对标高为+3.800,相当于相对标高-1.45。
基坑围护方式为夏栎路一侧采用搅拌桩重力坝的围护形式,其他区域采用放坡加止水帷幕的围护形式。
基坑降水采用轻型井点降水,地库以外号房布置6 套,地下车库基坑内布置68套,共计74 套以保证降水效果。
各号房工程概况如下:房号桩基基础埋建筑面地上地下1# 桩承台 2.6 2226.2 52# 桩承台 2.6 2226.2 53# 桩筏 5.9 2245.1 54# 桩筏 5.9 2245.1 55# 桩筏 5.9 2226.2 56# 桩筏 5.9 2226.2 57# 桩承台 2.6 5093.8 58# 桩承台 2.4 3902.489# 桩承台 2.4 5873.7 810# 桩筏 3.45 5929.611 1 11# 桩筏桩 5.9 9865.711 2 12# 桩筏 5.9 5664.811 2 13# 桩筏 5.9 5168.811 2 14# 桩筏 3.45 8200.511+8 1 15# 桩筏 5.9 8743.28 2 16# 桩筏 3.45 8632.9 11+8 11.2、参建单位 工程名称:临港新城主城区WNW-C1街坊限价房项目(八标段)工程工程地址:上海市临港新城主城区建设单位:上海临港新城投资建设有限公司施工单位:上海城建市政工程(集团)有限公司 监理单位:上海东方工程管理监理有限公司 设计单位:上海建筑设计研究院有限公司勘察单位:上海岩土工程勘察设计研究院有限公司受监单位:上海市建设工程安全质量监督总站1.2、防水设计1)地下室防水等级为二级,地下室配电间,变电所,地下室顶板为一级防水。
结构自防水抗渗标号为P6。
地下室外围护结构防水层采用水性渗透型无机防水涂料(CPS )二度,每平方米不少于0.28公斤,并做20厚WS20预拌砂浆保护层(一级防水时为20厚防水砂浆)。
防水做法可以参见国标10J301《地下建筑防水构造》及《地下工程防水技术规范》GB5018-2008。
2)顶板覆土绿化防水做法为:P6防水混凝土顶板-水性渗透型无机防水剂(CPS )二度,每平方米0.28公斤-20厚WS20预拌砂浆17# 桩独立 1.65 447.21 2 地下室 桩筏5.9 26356. 1保护层-4厚SBS改性沥青耐根穿刺防水卷材-聚乙烯薄膜(PE)-最薄处30厚C20细石混凝土找坡1%3)卫生间及厨房间防水做法:管道四周空隙用1:2.5防水水泥砂浆封堵密实后,楼板做防水界面处理,20厚1:2水泥砂浆找平层,上刷水性渗透型无机防水剂(CPS)二度(每平方0.28公斤),地面防水层在墙、柱处翻高250,门口向外刷出300。
5)屋面;A本工程防水等级为二级B坡屋面;红色机制水泥瓦;钢挂瓦条L30*4;钢顺水条-25*5,中距600,固定用3.5长40水泥钉@600;4厚弹性改性沥青SBS防水卷材;20厚WS20预拌砂浆保护层;CPS二度,每平方0.28公斤;现浇钢筋混凝土屋面板。
C保温平屋面防水做法:20厚WS20预拌砂浆保护层,40厚C20防水混凝土(刷水性渗透型无机防水剂CPS二度,每平方0.28公斤),4厚弹性改性沥青SBS防水卷材。
1.3、工程重点、难点⑴本工程防水工程做法内容复杂,防水细部处理对施工质量提出了较高的要求。
⑵屋面防水施工时各工种之间交叉作业多,工程相互影响大。
⑶本工程防水施工作业面涉及面广,应做好材料的集中堆放和成品保护工作。
确保工程质量、避免材料浪费,并杜绝给环境造成污染。
⑷防水工程应作为施工的重点,做到过程跟综、分部验收,达到不漏、不渗、表观完美,同时做好防水的成品保护工作。
⑸防水层施工结束后,应及时进行下道工序施工,避免防水层遭到破坏或污染。
二、编制依据1、《中华人民共和国建筑法》及其相关法律2、本工程采用的技术规范(1)《屋面工程技术规范》GB50345-2012(2)《屋面工程质量验收规范》GB50207-2012(3)《地下防水工程质量验收规范》GB50208-2011(4)《地下工程防水技术规范》 GB50108-2008(5)《施工现场临时用电安全技术规范》 JGJ46-2005(6)《建筑施工安全检验标准》JGJ59-2011(7)《建筑施工高处作业安全技术规范》 JGJ80-91(8)《地下建筑防水构造》10J3013、本工程特点、现场实际条件、自然环境。
4、我公司的人员、设备、技术能力和施工管理经验及有关文件。
三、编制原则1、坚持质量第一,用户至上的宗旨,全面执行我公司质量方针,严格按照ISO9001国际标准2000版要求进行施工管理,切实贯彻执行国家施工及验收规范、操作规程和制度,确保工程质量和安全。
2、发挥我公司技术优势,利用先进的施工技术,科学管理,加快施工进度,确保甲方投资尽快产生效益。
3、充分发挥我公司整体实力,减轻劳动强度,提高劳动生产率,加快施工进度。
4、遵循国家及政府有关环保文件精神,采取有效措施,减少环境污染,降低噪音。
5、严格遵守国家及政府有关消防要求,做好消防工作。
四、施工总体目标1、工程质量目标:各分项工程验收合格率100%,保证技术资料齐全,确保整体“合格”。
2、安全与消防目标:整个施工期间,无重大伤亡事故;杜绝发生火灾事故,达到“五无”工地标准,即无重伤、无死亡、无火灾、无重大机械事故、无食物中毒。
3、场容管理目标:文明施工检查达标,达到甲方和相关建设单位要求。
4、进度目标:整个施工期间,保证满足业主和总包单位总体施工进度的要求,保证不影响总包单位的总施工进度计划。
五、施工组织准备1、技术准备:防水工程施工前,组织项目技术管理人员会审工程图纸,掌握施工图中的细部构造及有关技术要求并根据工程的实际情况编制防水工程专项施工方案或技术措施。
这样避免施工后留下缺陷,造成返工,同时工程依据施工组织有计划地展开施工,防止工作遗漏、错乱、颠倒影响工程质量。
2、技术交底:有了施工组织,下一步施工负责人应向施工班组进行技术交底,学习设计图纸、熟悉防水构造,让他们了解施工方案内的施工顺序和施工工艺。
内容包括:施工的部位、施工顺序、施工工艺、构造层次、节点设防方法、增强部位及做法,工程质量标准,保证质量的技术措施,成品的保护措施和安全注意事项。
3、对施工人员及施工程序的要求防水工程的施工必须由防水专业队伍或防水工施工,严禁没有资质等级证书的单位和非防水专业队伍或非防水工进行防水工程施工。
施工过程中应严格按照施工工序、层次进行质量的自检、自查、自纠并且做好施工记录,防水过程施工完毕并经相关单位验收合格后方可进行下道工序、层次的作业。
3、对防水材料的质量要求防水工程所采用的防水材料应具有材料出厂质量证明文件,并经指定质量检测部门认证,确保其质量符合现行国家有关质量标准的要求。
防水材料进入施工现场后应附有出厂检验报告单及出厂合格证,并注明生产日期、批号、规格、名称等。
材料进场应严格按照国家相关标准规范要求进行取样复检,取样复检严格按照见证取样送样制度,在建设单位代表或监理单位人员见证下,由施工人员在现场抽样,送到试验室进行试验。
经复检合格,提交复检试验报告合格单后方可在防水工程中应用。
严禁在工程中使用不合格的防水材料,不合格材料一经发现应即刻全部撤离施工现场。
4、对施工环境的要求为了保证施工操作以及防水施工的质量,防水工程的防水层严禁在雨天、雪天和五级风及其以上时施工,其施工环境气温条件宜符合下表规定:防水层材料施工环境气温高聚物改性沥青防水卷材冷粘法≮5℃,热熔法≮-10℃防水混凝土、水泥砂浆5℃~35℃防水剂≮5℃5、对防水基层的要求基层必须平整、压光、干净、不得渗漏,不得有酥松、起砂、起皮现象,渗漏处须先进行堵漏处理(推荐使用金汤水不漏速凝型进行堵漏);阴阳角应做成圆弧,且整齐平顺,圆弧半径应符合下表要求。
转角处圆弧半径防水层材料圆弧半径(mm)高聚物改性沥青防水卷材50防水剂206、制定本工程的检查验收工序为:进场防水材料抽样复验→找平层含水率测定→基层处理→基层检查验收→节点细部加强处理→防水材料施工→专职检查→监理验收→下道工序施工。
7、施工机具准备:名称图片数量用途小平铲3把基层处理扫 帚2把 钢丝刷3把 手 锤2把喷洒器2 CPS 喷洒卷 尺1把 测量放线剪 刀2把 裁剪卷材墨 斗棉 线 2套定位放线安全带5条 防护用具安全帽5顶 防护用具塑 料刮 板 10把防水涂料及卷材施工棕 刷50把 细部处理电缆线施工用电配电箱施工用电灭火器消防设备8、项目部人员配备劳动力计划表根据工程需要,创造精品工程,我公司将选派一支素质高,能打 硬仗的综合型施工作业队伍作为施工的主力军,各种劳动力配备计划如下表:劳动力需用计划工种人数备注防水工8人防水涂料、防水卷材施工普工4人清理基层、搬运材料电工1人现场用电、机械维修项目经项目副经理技术负责:安全生产:质检员:袁施工员:季施工班组合同作为管理六、材料种类介绍水泥基渗透结晶型防水剂1、具有快凝、早强的特性,在防水施工结束后,马上就可以进行其它工程的施工;2、具有使用的多重性,除了防水堵漏外,还能进行诸如麻面、缺损等其它混凝土结构缺陷的修补,并对基面要求不高;3、在结构基面有坚硬的防水结膜,在结构内部能产生可不断激活的渗透结晶,使之与混凝土结构同时存在,具有持久的防水性能。
SBS改性沥青防水卷材:1、可形成高强度防水层,抵抗压力水能力强;2、抗拉强度高,延伸率大,对基层收缩变形和开裂的适应能力强;3、优良的耐高低温性能,在-50℃下仍保持功能,冷热地区均适用,尤其用于寒冷地区;4、高强度聚酯胎厚度大,耐穿刺、耐硌破、耐撕裂、耐疲劳;5、耐腐蚀、耐霉菌、耐侯性好;6、施工性能好,热熔法粘结一年四季均可施工,且热接缝可靠耐久。
七﹑SBS改性沥青防水卷材施工操作工艺要点施工流程:基层处理→涂刷底涂料→细部加强→定位弹线→卷材铺贴→热熔封边→积淋水检查→质量验收。
A、清理基层施工前将验收合格的基层清扫干净,并要求基层干燥。
B、涂刷基层处理剂为了提高防水卷材与基层的粘结能力,宜在干净、干燥的基层表面上涂刷基层处理剂(冷底子油)。
