建筑机电工程重难点的分析与解决措施第1节机电工程重难点的保障措施1.1进度管理措施1.1.1超高层建筑机电施工的垂直运输组织本工程共47层,建筑高度216米,为超高层建筑。

机电工程如何组织好人员、材料、设备的垂直运输,将极大影响到机电工程施工进度,将是机电施工管理的重中之重。

机电工程施工的垂直运输组织主要包括:人员竖向交通组织、机电设备材料的垂直运输。

针对本工程的解决办法:与总承包方积极协调,采取以下一系列措施解决或缓解这一矛盾:1)对人员的管理合理控制施工人员的流动,减少不必要的上楼下楼。

施工过程中,要求分包施工单位特别注意做到以下各项工作:作业前作好充分准备,备好相关所需工具、图纸等必备物品。

协调各施工单位组织做好给施工人员统一送餐及饮用水至集中作业楼层,缓解用餐时间人员集中上下楼的交通拥堵,节省平时所花费在等电梯时的大量时间,提高工作效率。

协调总承包方在每层或隔层合理位置安放临时厕所,以解决施工人员因排泄而频繁上下楼的问题,并每天设专人清理,既提高工作效率,又保证楼内清洁。

2)对施工运输电梯的管理协调总承包方对施工电梯进行高区及低区电梯分别设置,以保证高区及低区运输效率。

协调总承包方对施工电梯的分层停靠,以减少全程运行时间。

3)对施工作业时间的协调统一协调各专业及各单位交叉作业时间,根据进度计划合理安排劳动力。

充分利用夜间施工阶段,在保证安全及足够夜间施工照明的前提下,把占用施工作业面大、不利于多专业交叉作业且占用时间长的项目安排至此时间段施工。

音、光污染措施、扰民事件发生后的应急预案等。

4)对物资运输的管理充分利用夜间及施工闲时进行物资的运输。

分施工流水段在高、中、低区合理位置为物资设置临时存放库,以缓解物资运输与人员运输的矛盾,减少施工人员对物资所需搬运距离及时间的花费,提高工作效率。

2.机电设备材料的垂直运输机电设备材料的垂直运输应优先考虑使用施工电梯,以保证主体结构的施工进度。

为充分发挥塔吊起重量大的特点,机电设备材料应集中运输。

机电工程消声减振

机电工程消声减振

1.1 机电工程消声减振概述1.1.1本工程提出了噪声的相关要求,为了保证噪声要求及避免设备振动的影响,我单位对整个系统的噪声及振动控制做出详细分析,并依照噪声及振动控制原理提出相应解决方案,同时在本工程的施工中,我单位将采取最先进的技术手段,精心施工,将噪声产生的影响减至最低。

1.1.2 噪声控制1.1.2.1 噪声产生的原因噪声传播分为空气声传播和固体声传播两种。

空气声传播的载体是空气,隔绝空气声的能力主要取决于墙或隔断的隔声量,遵循质量定律,面密度越大,隔声效果越好。

固体声传播主要是振动物体直接撞击楼板、墙等结构物,使之产生振动,并沿结构将噪声传入室内的一种传播方式。

噪声分为空气动力性噪声和机械性噪声两大类。

本工程中安装了大量的功率强大的风机、空调机组、水泵等机械设备,设备运行所发出的噪声同时包含了上述两种形式,且噪声的声强较高。

1.1.2.2 噪声控制措施噪声控制的目的就是把产生噪声的声源与外部环境隔绝或降低噪声的强度,从而得到一个宁静的工作和生活环境。

噪声控制的优先顺序依次为隔声、吸声、消声、减振,隔声是噪声控制中最为重要的一环,也是最有效的噪声控制方法。

1、隔声本工程主要机电设备安装于各设备层,设备机房的隔声是大楼噪声控制的关键。

噪声对人体危害极大,在噪声强度高的房间采用吸声材料吸声也是控制噪声非常有效的技术措施,该部分工作主要由专业分包商完成。

设备机房采用吸声处理,吸声材料强度低,容易损坏,吸声材料受潮则会降低吸声效果。

机电安装过程中,对吸声材料的保护也是噪声控制的重点之一。

通过加强员工教育,使其了解本工程噪声控制的重要性,增强施工人员的保护意识,保证吸声材料的有效性,从而达到本工程对噪声控制的要求。

3、消声考虑到噪声的主要传播途径为风管传播,故仅对风管的消声进行分析。

风管消声的控制手段:为防止设备噪声、气流噪声的延伸通过风管传播,通常采用在风系统及通风设备进、出口安装消声器进行消声。

消声减震专项施工方案

消声减震专项施工方案

一、项目背景随着城市化进程的加快,机电安装工程在各类建筑中的应用日益广泛。

然而,机电设备的运行过程中产生的噪声和振动给使用者带来了诸多不便,甚至对人身健康造成影响。

为了确保建筑环境的舒适性和安全性,本方案针对机电安装工程中的消声减震问题,制定专项施工方案。

二、消声减震目标1. 降低机电设备的噪声和振动,确保室内环境舒适;2. 防止噪声和振动对建筑结构造成损害;3. 满足相关环保法规和标准要求。

三、施工范围1. 制冷机组、空调机组、水泵、风机等设备的安装;2. 管道系统的安装;3. 消声减震设施的选用与安装。

四、施工方法1. 设备安装(1)根据设备规格、型号和安装要求,选择合适的消声减震设施,如弹簧隔振器、阻尼弹簧减震器等。

(2)设备底部设置橡皮减震垫块或金属阻尼减震器,以降低振动传递。

(3)设备底板两侧设置防位移的靠山,确保设备稳定。

2. 管道安装(1)管道采用柔性材料连接,如聚氯丁橡胶水管柔性接头、不锈钢水管柔性接头等。

(2)管道穿墙(板)处采用柔性材料填塞套管,以降低噪声和振动传递。

(3)管道系统设置管路DT型减振器,降低振动。

3. 消声减震设施选用与安装(1)选用自立式弹簧隔振器、限位式弹簧隔振器、防振吊钩等设施,降低设备振动。

(2)选用消声止回阀、管路DT型减振器、风管柔性接头等设施,降低管道噪声。

(3)选用消声器或消声静压箱,降低风机噪声。

五、施工质量控制1. 严格按照设计要求和相关规范进行施工,确保工程质量。

2. 对施工过程中使用的材料、设备进行检查,确保符合要求。

3. 对施工过程进行监督,确保施工质量。

4. 施工完成后,对消声减震效果进行检测,确保达到预期目标。

六、施工安全措施1. 施工人员应穿戴安全防护用品,如安全帽、安全带等。

2. 施工现场应设置安全警示标志,确保施工安全。

3. 严格按照操作规程进行施工,防止发生安全事故。

4. 定期对施工现场进行检查,确保施工安全。

七、施工进度安排1. 施工前期:完成施工图纸会审、技术交底等工作。

施工减少噪音(噪音控制及振动控制)的专项措施

施工减少噪音(噪音控制及振动控制)的专项措施

施工减少噪音(噪音控制及振动控制)的专项措施
1、工程施工过程中难免会产生噪音及振动,我单位将尽力采取有力措施减轻噪音及振动,最大限度减少对周围环境的不良影响。

2、加强施工机械驾驶及操作人员管理,挑选熟练操作工人,加强教育,杜绝野蛮作业,避免产生人为的施工噪音及振动。

3、选用性能优良的机械、安装消声器,加强对施工机械的维护,减少噪音对居民的影响,加强对较近建筑物的监测,对可能造成的危害采取有效的预防措施。

4、工地的施工机械要加强维护保养,保持良好的运行情况,降低噪音,减少振动。

5、严格控制各种施工机具的噪音,对不符合噪音及振动标准的汽车、机械严禁使用。

6、对本工程中产生的振动、噪音的压路机、挖掘机搅拌桩机等施工机械,为避免产生过大的振动造成损害,因此挖掘及压路机尽量安排在白天施工,以减少影响。

7、发电机、空气压缩机等噪音、振动源设备的设置要远离民居,在使用过程中,严格采取有效的隔音措施,并将噪音源作单独的围闭隔离。

8、施工车辆行使中禁止按喇叭,挖土机装卸车时,要轻装慢卸,减少声响。

9、产生施工噪音、振动的工序,尽量安排在白天进行。

10、需夜间施工,先申请报批,待批准后,严格按照夜间施工的有关规定进行施工,要考虑不影响居民夜间休息。

11、严格执行夜间施工规定,尽量减少夜间施工,若为加快施工进度或其它
原因必须安排夜间施工的,必须先到城管大队办理“夜间施工许可证,禁止夜间使用高噪音、高震动的设备,减少对附近居民的影响。

12、禁止工人夜间施工时大声喧哗吵闹。

机电消声减振综合施工技术

机电消声减振综合施工技术

机电消声减振综合施工技术6.10.1 技术内容(1)技术特点机电消声减振综合施工技术是实现机电系统设计功能的保障。

随着建筑工程机电系统功能需求的不断增加,越来越多的机电系统设备(设施)被应用到建筑工程中。

这些机电设备(设施)在丰富建筑功能、改善人文环境、提升使用价值的同时,也带来一系列的负面影响因素,如机电设备在运行过程中产生及传播的噪声和振动给使用者带来难以接受的困扰,甚至直接影响到人身健康等。

(2)施工工艺噪声及振动的频率低,空气、障碍物以及建筑结构等对噪声及振动的衰减作用非常有限(一般建筑构建物噪声衰减量仅为0.02~0.2dB/m),因此必须在机电系统设计与施工前,通过对机电系统噪声及振动产生的源头、传播方式与传播途径、受影响因素及产生的后果等进行细致分析,制定消声减振措施方案,对其中的关键环节加以适度控制,实现对机电系统噪声和振动的有效防控。

具体实施工艺包括:对机电系统进行消声减振设计、选用低噪、低振设备(设施)、改变或阻断噪声与振动的传播路径以及引入主动式消声抗振工艺等。

主要施工方法:1)优化机电系统设计方案,对机电系统进行消声减振设计。

机电系统设计时,在结构及建筑分区的基础上充分考虑满足建筑功能的合理机电系统分区,为需要进行严格消声减振控制的功能区设计独立的机电系统,根据系统消声、减振需要,确定设备(设施)技术参数及控制流体流速,同时避免其他机电设施穿越。

2)在机电系统设备(设施)选型时,优先选用低噪、低振的机电设备(设施),如箱式设备、变频设备、缓闭式设备、静音设备,以及高效率、低转速设备等。

3)机电系统安装施工过程中,在进行深化设计时要充分考虑系统消声、减振功能需要,通过隔声、吸声、消声、隔振、阻尼等处理方法,在机电系统中设置消声减振设备(设施),改变或阻断噪声与振动的传播路径。

如设备采用浮筑基础、减振浮台及减震器等的隔声隔振构造,管道与结构、管道与设备、管道与支吊架及支吊架与结构(包括钢结构)之间采用消声减振的隔离隔断措施,如套管、避振器、隔离衬垫、柔性软接、避振喉等。

机电消声减震综合施工技术单项技术总结

机电消声减震综合施工技术单项技术总结

机电消声减震综合施工技术单项技术总结机电消声减震综合施工技术是基于机电工程、土木工程和声学工程等学科的综合应用,旨在降低机电设备震动噪声振动,提高建筑环境的舒适性和安全性。

本文就机电消声减震综合施工技术进行单项技术总结。

首先,就机电消声减震综合施工技术中的机电工程进行总结。

机电工程是指通过舒适性设计、合理布局、降噪降振措施等方式将机电设备的噪声振动降到合理范围之内。

一般说来,机电工程在设计中的主要考虑因素包括机房的长宽高比、机组布局方式、机组的特性(如排气温度、排放震动等)、空气流通方式、电缆等设施的排放方式等。

在实际施工中,通过调整机房的尺寸、增加管壁厚度、加装垫片等方式均可有效降低震动和噪声。

其次,对机电消声减震综合施工技术中的土木工程进行总结。

土木工程的主要任务是通过增加建筑结构的耐震性和耐震性,减少机组和的振动对整体建筑的影响。

在具体操作中,可以采用增加基础深度、加强建筑结构、设置单独的机房等方式来提高建筑的耐震性。

此外,通过改善建筑所使用的材料、设置振动抑制器等方式都能够有效地降低机组震动所带来的影响。

最后,就机电消声减震综合施工技术中的声学工程进行总结。

声学工程的主要任务是通过改善当地环境的音质、布局以及设计,来降低机组的噪音产生。

在声学工程方面,可以采用掩盖、隔音以及吸声等技术来减轻噪音。

在具体操作过程中,可以设置隔音板、增加固定式声吸降噪墙、设置线性降噪墙等从而降低机组噪音的产生。

综上所述,机电消声减震综合施工技术采用了多种工程技术手段,旨在通过机械、电气、声学、土木等多种领域的综合应用,提高建筑物的噪音振动水平,使其更具舒适性和安全性。

在实际工程施工中,贯彻上述工程技术手段,将有助于在具有振动和噪声影响的场所提供更为理想的环境。

机电工程声学及减震和防噪控制方案

机电工程声学及减震和防噪控制方案

机电工程声学及减震和防噪控制方案机电工程的声学及减震和防噪控制方案是指在机电设备和设施的设计、安装和运行过程中,通过采取适当的措施,降低噪声和振动的传播和影响,从而达到改善环境和保障设备稳定运行的目的。

1.噪声控制方案(1)降低源头噪声:通过改进设备的结构和材料,减少或消除设备内部噪声的产生。

同时,优化设备的操作方式,减少机械运动和运行引起的噪声。

(2)减少传播途径:通过采用吸声材料、隔声材料等,减少噪声在空气、固体和液体中的传播。

例如,在机房墙壁、天花板和地板中采用吸音隔音材料,减少噪声传播到其他房间的可能性。

(3)隔离噪声源:将噪声源与周围环境隔离开,通过隔声罩、隔声墙等措施降低噪声的传播。

同时,在设备的设计和安装中,避免噪声源与敏感设备的共振,减少共振引起的噪声传播。

(4)控制噪声影响范围:通过布置吸声装置或音屏障等,减少噪声对周围环境的影响范围。

例如,在机房出口安装声屏障,限制噪声传播的范围,保护周围区域的安静环境。

2.减震方案(1)减震材料:在机电设备的底座和支撑结构中使用减震材料,如减振垫、减振器等,以减少外界振动对设备的传导。

这些减震材料具有吸能、吸振和隔振的作用,能有效减少设备的振动和噪声。

(2)减震系统:在机电设备的设计和安装中,使用减震系统进行振动控制。

例如,在船舶、飞机等运输工具上,采用主动减震系统和自适应减震系统,能够适应不同的振动频率和振幅,保障设备的稳定运行。

(3)结构改进:通过优化设备的结构设计,减少设备的共振点和共振幅度,从而减小振动和噪声的产生和传播。

例如,在建筑物的结构设计中,合理安排支撑结构和刚度布置,能够有效减少地震和风力对建筑物造成的振动影响。

3.防噪方案(1)工作人员防护:对于长期暴露于噪声环境的工作人员,提供适当的个人防护装备,如耳塞、耳罩等,减少噪声对工作人员的危害。

(2)环境治理:通过布置隔声墙、地方吸声装置等,减少噪声对环境和居民的影响。

同时,加强噪声监测和控制,对超标的噪声源进行处罚和整改,保障周围环境的安静。

机电安装消声减震施工方案

机电安装消声减震施工方案

机电安装消声减震施工方案一、标准1、室外噪声标准按当地环保局条例的要求,达到城市区域环境噪声标准(GB3096-93)中的I I 标准。

同时,所有设备必须为低噪声和高效率型,并须符合下列噪声管制要求。

白天(上午七时至晚上九时)不大于60 分贝夜间(上午六时及晚上十时)不大于50 分贝机房内不大于70dB(制冷机房为75dB)二、噪音/振动控制要求选用低噪声设备。

所有与设备联接的风管及水管均采用不燃柔性联接。

设备基础采用橡胶减震器(垫)隔振。

排烟风机采用弹簧减震器减震,其它吊装设备采用橡胶减震器减震。

制冷机房水管尽量吊装在梁上或柱上。

设备进出口风管采用消声器或消声静压箱。

制冷机房内墙面做吸声墙及顶棚, 而吸声物料需具有不燃特性。

水泵,风机及冷却水塔选用低转速设备,以降低噪声和震动。

设备与管道连接处采取隔震措施。

设备层内的总水管道需设置减振支吊架。

在风机的进出口采用涂胶帆布软管连接,而水泵进出水管上采用可曲挠接头 (避震喉),使设备震动与管道隔离。

离心或轴流风机、水泵、制冷机、冷却塔等设备均采用减震台座,通过弹簧减震器或橡胶减震垫减震和降低噪音。

当设备的安装重量和运行重量不同时应设置附有限制器的弹簧隔振器,以使用包括有垂直限制器的外壳。

外壳须由钢制配件组成并施以热镀锌处理。

冷冻机、冷却塔等和其他驱动设备的入口和出口应安装柔性连接器。

离心式风机(EAF 或F AF 连外壳),须提供弹簧减振器(安装于天花或承支在地上)。

所有穿越墙身、地台及天花板之风管或水管须妥善密封。

所有机电设备必须符合室内及室外噪声评价值的要求。

所有机电设备声功率/ 消声器计算/ 弹簧减振器计算必须送逞声学顾问审批。

若于噪声敏感区域里,风管位于消声器前,则须提供风管包喉处理以减低外壳噪声。

如机房内噪声水平超越标准,必须加装相等于50%表面积的墙面及天花吸音(由建筑承包商负责)。

当客房上下之机房内噪声水平超过80dBA,则须安装浮动地台、隔声墙及隔声天花。

机电项目工程消声减振

机电项目工程消声减振

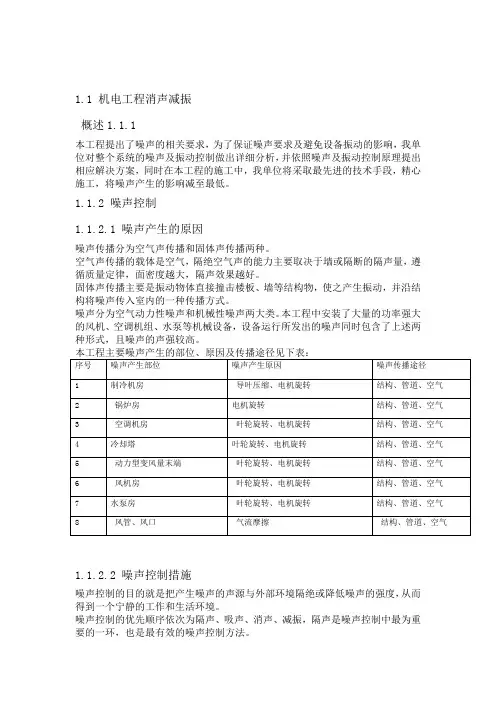

1.1 机电工程消声减振1.1.1 概述本工程提出了噪声的相关要求,为了保证噪声要求及避免设备振动的影响,我单位对整个系统的噪声及振动控制做出详细分析,并依照噪声及振动控制原理提出相应解决方案,同时在本工程的施工中,我单位将采取最先进的技术手段,精心施工,将噪声产生的影响减至最低。

1.1.2 噪声控制1.1.2.1 噪声产生的原因噪声传播分为空气声传播和固体声传播两种。

空气声传播的载体是空气,隔绝空气声的能力主要取决于墙或隔断的隔声量,遵循质量定律,面密度越大,隔声效果越好。

固体声传播主要是振动物体直接撞击楼板、墙等结构物,使之产生振动,并沿结构将噪声传入室内的一种传播方式。

噪声分为空气动力性噪声和机械性噪声两大类。

本工程中安装了大量的功率强大的风机、空调机组、水泵等机械设备,设备运行所发出的噪声同时包含了上述两种形式,且噪声的声强较高。

本工程主要噪声产生的部位、原因及传播途径见下表:1.1.2.2 噪声控制措施噪声控制的目的就是把产生噪声的声源与外部环境隔绝或降低噪声的强度,从而得到一个宁静的工作和生活环境。

噪声控制的优先顺序依次为隔声、吸声、消声、减振,隔声是噪声控制中最为重要的一环,也是最有效的噪声控制方法。

1、隔声本工程主要机电设备安装于各设备层,设备机房的隔声是大楼噪声控制的关键。

本工程主要的隔声措施如下:2、吸声噪声对人体危害极大,在噪声强度高的房间采用吸声材料吸声也是控制噪声非常有效的技术措施,该部分工作主要由专业分包商完成。

设备机房采用吸声处理,吸声材料强度低,容易损坏,吸声材料受潮则会降低吸声效果。

机电安装过程中,对吸声材料的保护也是噪声控制的重点之一。

通过加强员工教育,使其了解本工程噪声控制的重要性,增强施工人员的保护意识,保证吸声材料的有效性,从而达到本工程对噪声控制的要求。

3、消声考虑到噪声的主要传播途径为风管传播,故仅对风管的消声进行分析。

风管消声的控制手段:为防止设备噪声、气流噪声的延伸通过风管传播,通常采用在风系统及通风设备进、出口安装消声器进行消声。

柴油发电机消声减振施工总结

柴油发电机消声减振施工总结

柴油发电机消声减振施工总结
柴油发电机消声减振施工是为了降低发电机运行时产生的噪音和振动,提高发电机的使用效率和稳定性。

以下是柴油发电机消声减振施工的总结:
1. 选择合适的消声减振材料:消声减振材料的选择应根据发电机的噪音和振动特点进行选择,常用的消声减振材料有橡胶、泡沫塑料、玻璃纤维等。

2. 合理设计消声减振结构:消声减振结构的设计应考虑到发电机的结构特点和运行环境,采用合理的结构设计可以有效降低噪音和振动。

3. 严格控制施工质量:消声减振施工过程中应严格控制施工质量,确保消声减振材料的粘贴和固定牢固可靠,消声减振结构的安装位置和角度正确。

4. 定期检查和维护:消声减振施工完成后,应定期检查和维护消声减振结构和材料,及时更换损坏的部件,保证消声减振效果持久稳定。

总之,柴油发电机消声减振施工是一项重要的工作,需要认真对待,采取科学合理的措施,确保发电机的正常运行和使用效果。

机电安装工程减震降噪施工方案

机电安装工程减震降噪施工方案

机电安装工程减震降噪施工方案本工程作为办公楼项目,其舒适的办公、休息环境对建筑内噪音控制要求非常高。

因此,机电系统运行产生的噪声是一个非常重要的问题,噪声指标是否超标将直接影响到入租客户的正常工作。

引起居住环境噪声高的主要因素是由于机电设备运行以及系统管路运行的噪声通过结构和管道传递至办公区域。

因此,即要保证机电系统的正常运行,又要改善办公的环境,是本工程施工过程中需要严格控制的重要工作之一。

我司将根据长期从事高级民用建筑机电安装的经验,结合先进的检测手段和可靠的计算数据,在本工程中的重点部位,特别是机房设备的安装中采取一些必要的工艺步骤来抑制减小机电设备运行所产生的噪声指标,通过噪声综合治理,以改善办公的环境。

(一)产生噪声原因分析电气方面:电机是机组的主要设备,电机内部磁力不平衡和其它电气系统的失调,常引起振动和噪音。

如异步电动机在运行中,由定转子齿谐波磁通相互作用而产生的定转子间径向交变磁拉力,或大型同步电机在运行中,定转子磁力中心不一致或各个方向上气隙差超过允许偏差值等,都可能引起电机周期性振动并发出噪音。

机械方面:电机和水泵转动部件质量不平衡、粗制滥造、安装质量不良、机组轴线不对称、震幅超过允许值,零部件的机械强度和刚度较差、轴承和密封部件磨损破坏,以及水泵临界转速出现与机组固有频率一直引起的共振等,都会产生强烈的振动和噪音。

水力方面:水泵进口流速和压力分布不均匀,泵进出口工作液体的压力脉动、液体绕流、偏流和脱流,非定额工况以及各种原因引起的水泵汽蚀等,都是常见的引起泵机组振动的原因。

水泵启动和停机、阀门启闭、工况改变以及事故紧急停机等动态过渡过程造成的输水管道内压力急剧变化和水锤作用等,也常常导致泵房和机组产生振动。

水工及其它方面:机组进水流道设计不合理或与机组不配套、水泵淹没深度不当,以及机组启动和停机顺序不合理等,都会使进水条件恶化,产生漩涡,诱发汽蚀或加重机组及泵房振动。

采用破坏虹吸真空断流的机组在启动时,若驼峰段空气挟带困难,形成虹吸时间过长;拍门断流的机组拍门设计不合理,时开时闭,不断撞击拍门座;支撑水泵和电机的基础发生不均匀沉陷或基础的刚性较差等原因,也都会导致机组发生振动。

机电消声减震综合施工技术单项技术总结

机电消声减震综合施工技术单项技术总结

机电消声减震综合施工技术单项技术总结
机电消声减震综合施工技术是一种综合性的技术,它包括了多种技术手段,旨在降低机电设备的噪声和振动,提高设备的使用效率和安全性。

在机电设备的安装和维护过程中,机电消声减震综合施工技术是非常重要的一项技术,下面我们来总结一下其中的单项技术。

1. 消声技术
消声技术是机电消声减震综合施工技术中最重要的一项技术。

消声技术主要是通过改变声波的传播路径和减少声波的反射来降低噪声。

消声技术包括了隔声、吸声和降噪等多种技术手段。

在机电设备的安装和维护过程中,我们可以采用隔声板、吸声棉、降噪器等消声材料来降低噪声。

2. 减震技术
减震技术是机电消声减震综合施工技术中另外一项重要的技术。

减震技术主要是通过减少机电设备的振动来降低噪声。

减震技术包括了弹性支座、减震器、减振器等多种技术手段。

在机电设备的安装和维护过程中,我们可以采用弹性支座、减震器等减震材料来降低振动。

3. 综合施工技术
综合施工技术是机电消声减震综合施工技术中最综合性的一项技术。

综合施工技术主要是通过综合运用消声技术和减震技术来降低噪声和振动。

在机电设备的安装和维护过程中,我们可以采用综合施工技术来降低噪声和振动。

机电消声减震综合施工技术是一项非常重要的技术,它可以有效地降低机电设备的噪声和振动,提高设备的使用效率和安全性。

在机电设备的安装和维护过程中,我们应该综合运用消声技术、减震技术和综合施工技术来降低噪声和振动。

机电消声减振综合施工技术

机电消声减振综合施工技术

机 电 消 声 减 振 )施工工艺 噪声及振动的频率低,空气、障碍物以及建筑结构等对
噪声及振动的衰减作用非常有限(一般建筑构建物噪声衰减 量仅为0.02~0.2dB/m)。关于噪音的传播,主要有两种,即 空气与固体声传播。其中空气声传播以空气为传播载体,隔 音措施在于隔绝空气声完成,也就是依据建筑墙面、隔断隔 声量等决定。依据质量定律(面密度的增加可提升隔声效 果),固体声传播则借助物体对楼板、墙面等撞击,由振动 沿结构物传入噪音。
2.8 机电消声减振综合施工技术
一、主要技术内容 二、技术指标 三、适用范围 四、已应用典型工程 五、习题解析
一、主要技术内容
(一)技术特点 机电消声减振综合施工技术是实现机电系统设计功能的保
障。随着建筑工程机电系统功能需求的不断增加,越来越多的 机电系统设备(设施)被应用到建筑工程中。这些机电设备 (设施)在丰富建筑功能、改善人文环境、提升使用价值的同 时,也带来一系列的负面影响因素,如机电设备在运行过程中 产生及传播的噪声和振动给使用者带来难以接受的困扰,甚至 直接影响到人身健康等。
21
一、主要技术内容
(三)主要施工方法: 以空调通风设备为例,通过对设备进风口、出风口安装消声
5
一、主要技术内容
(二)施工工艺
序号 1
噪声产生部位 制冷机房
2
锅炉房
3
空调机房
4
冷却塔
5 动力型变风量末端
6
风机房
7
水泵房
8
风管、风口
表 主要噪音与振动
噪声产生原因 导叶压缩、电机旋转
电机旋转 叶轮旋转、电机旋转 叶轮旋转、电机旋转 叶轮旋转、电机旋转 叶轮旋转、电机旋转 叶轮旋转、电机旋转

机电工程声学控制介绍

机电工程声学控制介绍

用器 l l选 声 _ 消 绘

般仅 为2 3 B — d ,重要的是 降低 与机 房 比邻房 间的噪声 减振计算 首先是减振器选型 。 隔振形式选定后 ,为保证有较高的隔振效率,关键
级 。噪声减低 量主要 取决于振动 的隔振效率T 。 z
是要正 确合 理地选 定减 振器 的型号 。如 空调箱 的减 振 器选用 时需 要的 资料主要 有 :a 空调箱 厂家 的设备 资 .
措 施 , 酒店 运行 中达 到了要求 , 果显 著。 在 效
随着人们 生活水平 的不 断提高 ,人们对所处 的生活
居 住 、 工 作 环 境 也提 出了 更 高 的要 求 。其 中对 噪 声 的要 求 便 是 其 一 。特 别 是 高 端 酒 店 、会 议 厅 、演 播 厅 、影 视
厅等对噪声要求更高 。建筑 物 内的噪声主要来 自机 电设 备及其系统 的运行而产生的 。高端场所 的机 电工程声学 控制是设计施工所必须考虑 的重要 内容之一,如何营造
文章编号 :10 - 6 7(0 2 4 0 5 — 4 0 23 0 2 1 )0 — 0 6 0 中图分类号 :H3 . 2T 5 5 1 文献标识码 :B T 18 5 ,B 3 .
1. 看 刖
星级酒店, 其室内各场所, 洲际管理公司有非常严格的噪声 具体要求 。 根据要求, 在机电设计与施工中采取了 各种控制
号采用光缆等这些都是可以有效 降低干扰 的手 段。
并且具有 白诊断功能 ,通过对起重机监测管理系统进行
5 6
2 1 年 第4 02 期
天 专 业 玟 不 l I
AL I L ON
_
能 和要 求 ,确定 室 内允许 噪声 标准 ,然 后采取 相应 的

机电消声减振综合施工技术

机电消声减振综合施工技术

机电消声减振综合施工技术机电消声减振综合施工技术是一种可以保障机电系统设计功能的技术。

随着建筑工程机电系统功能需求的增加,越来越多的机电设备被应用到建筑工程中。

然而,这些机电设备在实现建筑功能、改善人文环境、提升使用价值的同时,也会带来一系列负面影响,如机电设备在运行过程中产生及传播的噪声和振动,给使用者带来难以接受的困扰,甚至直接影响到人身健康等。

为了有效防控机电系统噪声和振动,必须在机电系统设计与施工前,通过对机电系统噪声及振动产生的源头、传播方式与传播途径、受影响因素及产生的后果等进行细致分析,制定消声减振措施方案,对其中的关键环节加以适度控制。

具体实施工艺包括:对机电系统进行消声减振设计、选用低噪、低振设备(设施)、改变或阻断噪声与振动的传播路径以及引入主动式消声抗振工艺等。

在施工过程中,要优化机电系统设计方案,对机电系统进行消声减振设计。

机电系统设计时,应充分考虑满足建筑功能的合理机电系统分区,为需要进行严格消声减振控制的功能区设计独立的机电系统,根据系统消声、减振需要,确定设备(设施)技术参数及控制流体流速,同时避免其他机电设施穿越。

在机电系统设备(设施)选型时,优先选用低噪、低振的机电设备(设施),如箱式设备、变频设备、缓闭式设备、静音设备,以及高效率、低转速设备等。

在机电系统安装施工过程中,要充分考虑系统消声、减振功能需要,通过隔声、吸声、消声、隔离、阻尼等处理方法,在机电系统中设置消声减振设备(设施),改变或阻断噪声与振动的传播路径。

例如,设备采用浮筑基础、减振浮台及减震器等的隔声隔振构造,管道与结构、管道与设备、管道与支吊架及支吊架与结构(包括钢结构)之间采用消声减振的隔离隔断措施,如套管、避振器、隔离衬垫、柔性软接、避振喉等。

最后,引入主动式消声抗振工艺也是一种有效的施工方法。

在机电系统深化设计中,针对系统消声减振需要引入主动式消声抗振工艺,扰动或改变机电系统固有噪声、振动频率及传播方向,达到消声抗振的目的。

机电消声减振综合施工技术工艺特点

机电消声减振综合施工技术工艺特点

机电消声减振综合施工技术工艺特点机电消声减振,这个名字听起来是不是有点儿高大上?它就是为了减少机器、设备运转时产生的噪音和震动,让我们的工作和生活环境更加安静、舒适。

想象一下,你在工厂里工作,机器轰鸣的声音让你耳朵都快打结了,甚至连午休都不好好休息。

这种情况是不是让人头疼?没错,这就是我们需要消声减振技术的原因。

不管是大型设备,还是一些精密仪器,都免不了会有噪音和振动,这些不仅影响设备的寿命,还可能影响员工的健康。

特别是对于一些对噪音特别敏感的行业,比如医院、实验室,这些问题更是不得不解决的硬伤。

机电消声减振到底是怎么回事呢?简单来说,它就是通过一系列的技术手段,把噪音和振动给“消灭”掉。

你看,噪音和振动就像我们生活中的“隐形杀手”,不动声色地影响着我们的工作效率和身体健康。

要解决这些问题,首先得从源头上入手。

就像我们打扫卫生一样,搞清楚哪里脏了,才能对症下药。

消声减振的第一步,就是要了解噪音和振动是从哪里来的。

可能是机器的运转,可能是设备的碰撞,甚至可能是某个小小的零件出了问题,导致一大堆连锁反应。

就得进行一番“大刀阔斧”的整改。

你看,现在的消声减振技术可不再是简单的塞个耳塞那么简单了。

它涉及到很多方面的技术,像隔音材料的使用、减振装置的设计、甚至机器的重新配置,都要考虑进去。

想象一下,设备的振动就像是一颗颗小石子砸在水面上,打破了平静。

如果我们在机器底部加装一些特殊的减振装置,就能有效地将这些振动“吸收”掉,水面自然恢复平静。

声音呢,也是同样的道理,越是精准的设计,越能减少噪音的传播。

隔音、吸音、消音,就像是给噪音加了一层厚厚的“保护罩”,让它们无处可藏。

说到消声减振,不得不提一个重要的“秘密武器”——弹性减振材料。

这些材料可是大有来头,能有效地吸收并消化掉机械产生的振动。

就像我们把松软的沙土撒在震动的地面上,震动就会被沙土吸收,地面就不会那么震动了。

这些材料的选择可不简单,必须得考虑到机械运转的速度、频率,甚至环境温度。

机电安装工程中的消声减震做法,收藏这篇就够了!

机电安装工程中的消声减震做法,收藏这篇就够了!

机电安装工程中的消声减震做法,收藏这篇就够了!来源:建筑工程鲁班联盟正文如下:机电安装工程的消声减振对象包括设备和管道两方面,既要防止包括制冷机组、空调机组、水泵、风机等设备产生较大振动和噪声,也要防止管道传播设备及自身产生的振动和噪声。

本文从设施及工艺两个方面,总结了机电安装工程在水泵、空调机组、排风排烟机组、冷冻机组、管道各专业上的常用消声减震做法,全面,收藏这一篇就够了!一消声减振设施· 自立式弹簧隔振器· 限位式弹簧隔振器· 防振吊钩· 聚氯丁橡胶水管柔性接头· 不锈钢水管柔性接头/连接器· 防振垫片· 消声止回阀· 管路DT型减振器· 风管柔性接头· 消声器或者消声静压箱二消声减振工艺1水泵消音隔振处理卧式水泵隔振处理图水泵减震台座减震形式泵房隔振示意图浮筑基础用混凝土制作水泵惯性块与减震器固定在一起设备底部橡皮减震垫块设置金属阻尼减震器设备底部阻尼弹簧减震器设置设置在设备底板两侧防位移的“靠山”立式水泵隔振处理图变频供水系统减振处理2空调机组消音隔振处理· 吊装式空调机组减振处理备注:风量大于8000m³/h 的机组不宜采用吊顶式安装方式,推荐采用落地放置,否则应采取严格的减噪措施。

· 落地式空调机组减振处理设备底部阻尼弹簧减震器设置3排风排烟机消音隔振处理· 落地式风机屋顶落地式风机安装示意图弹簧隔振器阻尼弹簧减震器· 吊式轴流风机安装· 轴流风机防振吊钩· 吊式风机箱安装· 风机震动噪音处理为防止轴流风机工作时摆动,用槽钢做成框架固定在楼板上,图为排风兼排烟风机下部设置阻尼弹簧减震器4冷冻机组消音隔振处理设备底部金属弹簧减震器设置冷水机组底座设置弹簧减震器,落地支架应安装在柔性短管的后侧在弹簧减震器下部设置水平度调整钢板,便于设备一次就位5设备管道减振降噪管道穿墙(板)处采用柔性材料填塞套管/管道间缝隙大样吊装式管道减震全不锈钢波纹补偿器穿墙处金属软接· 管道管夹消音隔振处理· 立管消音隔振处理· 管道落地支撑支架减震处理· 管道消声处理金属软接金属软管波纹补偿器橡胶软接头管道减振-橡橡胶减震垫防水帆布接头风管与风机应采用柔性短管连接静压箱· 冷却塔消声处理· 中央空调外机降噪机电安装工程设计中对消声减震的具体措施的简要归纳:1. 建筑机电工程中,除了对风机、水泵等产生振动的设备设置弹性减振支座外,还应在风机与管路之间采用软管链接,软管宜采用人造材料或帆布材料制作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1.1 机电工程消声减振
1.1.1 概述
本工程提出了噪声的相关要求,为了保证噪声要求及避免设备振动的影响,我单位对整个系统的噪声及振动控制做出详细分析,并依照噪声及振动控制原理提出相应解决方案,同时在本工程的施工中,我单位将采取最先进的技术手段,精心施工,将噪声产生的影响减至最低。

1.1.2 噪声控制
1.1.
2.1 噪声产生的原因
噪声传播分为空气声传播和固体声传播两种。

空气声传播的载体是空气,隔绝空气声的能力主要取决于墙或隔断的隔声量,遵循质量定律,面密度越大,隔声效果越好。

固体声传播主要是振动物体直接撞击楼板、墙等结构物,使之产生振动,并沿结构将噪声传入室内的一种传播方式。

噪声分为空气动力性噪声和机械性噪声两大类。

本工程中安装了大量的功率强大的风机、空调机组、水泵等机械设备,设备运行所发出的噪声同时包含了上述两种形式,且噪声的声强较高。

本工程主要噪声产生的部位、原因及传播途径见下表:
1.1.
2.2 噪声控制措施
噪声控制的目的就是把产生噪声的声源与外部环境隔绝或降低噪声的强度,从而得到一个宁静的工作和生活环境。

噪声控制的优先顺序依次为隔声、吸声、消声、减振,隔声是噪声控制中最为重要的一环,也是最有效的噪声控制方法。

1、隔声
本工程主要机电设备安装于各设备层,设备机房的隔声是大楼噪声控制的关键。

本工程主要的隔声措施如下:
2、吸声
噪声对人体危害极大,在噪声强度高的房间采用吸声材料吸声也是控制噪声非常有效的技术措施,该部分工作主要由专业分包商完成。

设备机房采用吸声处理,吸声材料强度低,容易损坏,吸声材料受潮则会降低吸声效果。

机电安装过程中,对吸声材料的保护也是噪声控制的重点之一。

通过加强员工教育,使其了解本工程噪声控制的重要性,增强施工人员的保护意识,保证吸声材料的有效性,从而达到本工程对噪声控制的要求。

3、消声
考虑到噪声的主要传播途径为风管传播,故仅对风管的消声进行分析。

风管消声的控制手段:
为防止设备噪声、气流噪声的延伸通过风管传播,通常采用在风系统及通风设备进、出口安装消声器进行消声。

同时在风管安装时尽量保持管道平直、管径均匀变化,尽量避免管道的突扩、突缩。

①消声器的分类
②消声器的选择原则
按照风机的噪声及频谱特性和室内的噪声允许标准确定所需的消声量,应使所选的消声器的消声性能与需要的消声量相适应。

消声器选择时应使所选消声器的压力损失与管道系统所需的压力损失相适应。

消声器的气流再生噪声应与声源及消声性能相适应。

消声器的实际外型尺寸应与实际可供安装的位置相适应。

③消声器的计算、选型步骤:
根据选用风机的特性曲线计算风机的声功率级。

根据已确定的系统管路形式,计算各部件的气流噪声声功率级。

计算管路各部件的噪声自然衰减值。

从风机的声源声功率级开始,逐渐减去各部件噪声自然衰减值并叠加各部件的气流再生噪声,最后计算得到房间内剩余噪声的声压级。

根据确定的室内噪声允许标准及计算得到的室内剩余噪声的声压级确定所需的消声量。

④消声器的安装
消声器的安装请参见第五章第三节的相关内容。

消声安装示例:
风管消声设备安装示意
动力型变风量末端消声设备安装示意
1.1.3 振动控制
1.1.3.1 振源分析
1.1.3.2 振动控制手段
通过对振动传播途径的分析,本工程没有微振要求,故考虑所有减振的设置均为采用积极隔振手段,以消除各种设备及管路的振动传播。

1.1.3.3 减振设备选型注意事项
通过对上表减振控制手段的分析,本工程主要使用的减振设备包括减振弹簧、橡胶减振垫、软接头三种形式。

减振设备选型通则:
所有减振设备选型必须是在整个减振体系进行详细技术分析后方可确定参数;
减振设备的供应商需要提供详细的设备参数及设备检测报告;
本工程设备的类型众多,所选择的减振设备形式需要适合设备的减振要求。

减振设备选型的主要技术考虑因素:
振动设备重量及产生的扰力;
结构要求的振动传递比、振动位移及振动加速度;
隔振体系的固有频率、质心位置及刚度;
减振设备材质、类型、刚度、最大变形量、允许荷载、固有频率、自振频率、阻尼比、承载压力范围。

1.1.3.4 减振设备安装注意事项
减振弹簧
减振弹簧安装必须保证弹簧垂直受力,当设备水平扰力过大时,须考虑设置水平限位,避免弹簧发生扭曲,降低减振弹簧减振效率及使用寿命。

减振弹簧安装位置必须适合隔振体系的重心,避免体系偏心,产生附加振动。

带有限位装置的减振弹簧需先进行预压,设备安装完成后将限位装置释放。

软接头
考虑软接头不能承受横向应力及扭曲应力,软接头安装必须平直。

软接头限位装置在系统安装完成后进行调整,保证发挥减振效率。

橡胶减振垫
安装时需要考虑温度的影响,不可使橡胶减振垫超过使用温度。

橡胶减振垫串联使用时,中间必须加装钢板隔开,不应超过三层。

考虑到橡胶减振垫具有较大摩擦力,橡胶减振垫与基础间不用设置固定。

橡胶减振垫凹纹内必须清洁无杂物,避免影响减振效果。

1.1.3.5 振动控制示例
空调机组的减振
冷水机组的减振
水泵的减振
轴流风机的减振
离心风机的减振。
