人工湖施工组织设计99615
人工湖施工组织设计
第一部分综合说明一、项目概况本工程为乌拉特后旗湿地生态系统景观工程。
项目东接原有景观渠,西连善岱沟。
总长度376米,沟渠宽度由20米至80米不均匀变化,主要工程内容:沟渠及驳岸挖土方、驳岸毛石挡墙砌筑、沟渠防渗处理、木栈桥、曲桥、园路、景观小品、铺装、水电施工等。
二、编制原则1、遵循业主及相关单位的进度、质量、安全文明施工等要求。
2、遵循设计的原则,正确组织施工,确保工程质量合格,满足设计和使用功能。
3、坚持设计施工图中的技术规范的原则。
三、编制依据1、本工程的施工图纸;2、相关规范设计;3、现场踏勘的实际情况;四、工期计划工期目标:2017年7月1日至2018年6月30日,总工期历时12个月。
第二部分施工准备第一章施工部署一、施工部署针对本工程的特点,我公司组建成一只丰富经验、品德优秀的项目管理班子及优秀施工队进场施工,确保施工进度计划的实施,同时保证工程质量。
在施工进度计划安排方面,沟渠施工→水上构筑物→水电→园路→景观小品→苗木种植。
二、施工现场准备:就近租用红宝玉宾馆作为生活办公场所,民工就近租用民房用以生活场所,现场搭设帐篷派专人值班看护机械及材料等;复核和引测建设方提供的永久性坐标及高程控制点,测设施工现场控制网,布置控制桩,复核无误后用混凝土加以固定保护,并插入旗帜明示,以免破坏。
按照提供的施工图纸计算工程量和材料分析,根据计算结果有计划地组织机械设备和材料进场,堆放于指定地点;施工用电设置总配电箱,总配电箱、二级配电箱、三级配电箱采用三相五线制、照明用电为单相三线制,除了工作零线外,增加一根重复接地线。
所有的配电箱均使用标准箱。
三、劳动力组织计划的准备现场管理组织机构已配足管理人员,同时制定管理制度。
进场施工人员已落实入场教育,包括我公司及项目部管理制度的学习,安全知识教育,基本施工规程的学习等。
第二章进场主要施工机械及周转材料配备为保证工程能顺利进行,已做好施工前准备工作,制定切实可行的质量工作计划,对施工机具设备、材料检验及成品检查、机具检查以及生活临时设施布置的各项工作应按要求完成,落实到责任人,并明确完成时间。
人工湖施工组织设计方案

人工湖施工组织设计方案一、前言人工湖是城市生态建设中重要的组成部分。
它不仅可以美化城市环境,还能够提供生态和环保功能,让市民获得更好的生活体验。
在人工湖的施工过程中,合理的组织设计是至关重要的。
本文将就人工湖施工组织设计方案进行详细的论述。
二、设计要求1.施工安全:在人工湖建设过程中,安全第一。
施工人员必须严格遵守相关规定,并根据现场情况调整施工方案,确保施工安全。
2.质量要求:人工湖作为生态环境的重要组成部分,施工质量是保证其生态功能实现的基础。
施工人员要按照设计图纸的要求进行施工,确保人工湖的质量。
3.时间进度:在施工过程中,时间进度也是需要严格控制的。
为确保工期顺利,施工人员必须按照进度表,制定详细的计划和安排。
三、施工组织设计方案1.前期准备工作在开始施工之前,需要进行一系列的前期准备工作。
首先要根据设计图纸确定施工的位置和范围。
然后,对现场环境进行评估,如土壤情况、地形地貌、水源等要素的调查,了解详细情况并对其进行分析。
2.施工方案的制定在制定施工方案时,需要结合现场情况、环境要求,选择合适的施工方法。
比如人工挖掘、机械挖掘等方法。
另外,要根据施工时间进度,确定施工工序、施工人员数量,确保施工过程的顺利进行。
3.物资采购和储备在施工前要进行必要的物资采购和储备。
根据施工方案,采购必要的材料和设备,并按照计划进行储备。
同时,还要做好后期物资的维护和保养。
4.人员培训和安排为了实现施工的质量和时间,需要对施工人员进行培训和安排。
施工团队要掌握方法和技能,并严格遵守施工规范和安全措施。
同时,要保持联系,协调相互之间的工作,保证施工的顺利进行。
5.施工历程的控制为了保证工期顺利,需要对施工历程进行精细的控制。
首先,在施工过程中要加强安全及质量的检查和控制。
如出现质量问题和安全隐患,要及时整改和处理。
其次,在施工过程中,要及时调整施工方案,配合现场情况进行修改。
最后,在施工过程中,要及时记录、汇总、分析施工数据,查找问题,取得经验教训,保证施工质量达到最佳水平。
最新人工湖施工组织设计
1第一部分综合说明23一、项目概况4本工程为乌拉特后旗湿地生态系统景观工程。
项目东接原有景观渠,西连善岱沟。
总长度5376米,沟渠宽度由20米至80米不均匀变化,主要工程内容:沟渠及驳岸挖土方、驳岸毛石挡6墙砌筑、沟渠防渗处理、木栈桥、曲桥、园路、景观小品、铺装、水电施工等。
7二、编制原则81、遵循业主及相关单位的进度、质量、安全文明施工等要求。
92、遵循设计的原则,正确组织施工,确保工程质量合格,满足设计和使用功能。
103、坚持设计施工图中的技术规范的原则。
三、编制依据11121、本工程的施工图纸;2、相关规范设计;13143、现场踏勘的实际情况;15四、工期计划16工期目标:2017年7月1日至2018年6月30日,总工期历时12个月。
171819第二部分施工准备20第一章施工部署2122一、施工部署23针对本工程的特点,我公司组建成一只丰富经验、品德优秀的项目管理班子及优秀施工队进场施工,确保施工进度计划的实施,同时保证工程质量。
2425在施工进度计划安排方面,沟渠施工→水上构筑物→水电→园路→景观小品→苗木种植。
26二、施工现场准备:27就近租用红宝玉宾馆作为生活办公场所,民工就近租用民房用以生活场所,现场搭设帐篷28派专人值班看护机械及材料等;29复核和引测建设方提供的永久性坐标及高程控制点,测设施工现场控制网,布置控制桩,复核无误后用混凝土加以固定保护,并插入旗帜明示,以免破坏。
3031按照提供的施工图纸计算工程量和材料分析,根据计算结果有计划地组织机械设备和材料32进场,堆放于指定地点;施工用电设置总配电箱,总配电箱、二级配电箱、三级配电箱采用三相五线制、照明用电3334为单相三线制,除了工作零线外,增加一根重复接地线。
所有的配电箱均使用标准箱。
35三、劳动力组织计划的准备36现场管理组织机构已配足管理人员,同时制定管理制度。
37进场施工人员已落实入场教育,包括我公司及项目部管理制度的学习,安全知识教育,基38本施工规程的学习等。
人工湖施工组织设计
第一部分综合说明一、项目概况本工程为乌拉特后旗湿地生态系统景观工程。
项目东接原有景观渠,西连善岱沟。
总长度376米,沟渠宽度由20米至80米不均匀变化,主要工程内容:沟渠及驳岸挖土方、驳岸毛石挡墙砌筑、沟渠防渗处理、木栈桥、曲桥、园路、景观小品、铺装、水电施工等。
二、编制原则1遵循业主及相关单位的进度、质量、安全文明施工等要求。
2、遵循设计的原则,正确组织施工,确保工程质量合格,满足设计和使用功能。
3、坚持设计施工图中的技术规范的原则。
三、编制依据1本工程的施工图纸;2、相关规范设计;3、现场踏勘的实际情况;四、工期计划工期目标:2017年7月1日至2018年6月30日,总工期历时12个月。
第二部分施工准备第一章施工部署、施工部署针对本工程的特点,我公司组建成一只丰富经验、品德优秀的项目管理班子及优秀施工队进场施工,确保施工进度计划的实施,同时保证工程质量。
在施工进度计划安排方面,沟渠施工f水上构筑物f水电f园路f景观小品f苗木种植二、施工现场准备:就近租用红宝玉宾馆作为生活办公场所,民工就近租用民房用以生活场所,现场搭设帐篷派专人值班看护机械及材料等;复核和引测建设方提供的永久性坐标及高程控制点,测设施工现场控制网,布置控制桩,复核无误后用混凝土加以固定保护,并插入旗帜明示,以免破坏。
按照提供的施工图纸计算工程量和材料分析,根据计算结果有计划地组织机械设备和材料进场,堆放于指定地点;施工用电设置总配电箱,总配电箱、二级配电箱、三级配电箱采用三相五线制、照明用电为单相三线制,除了工作零线外,增加一根重复接地线。
所有的配电箱均使用标准箱。
三、劳动力组织计划的准备现场管理组织机构已配足管理人员,同时制定管理制度。
进场施工人员已落实入场教育,包括我公司及项目部管理制度的学习,安全知识教育,基本施工规程的学习等。
第二章进场主要施工机械及周转材料配备为保证工程能顺利进行,已做好施工前准备工作,制定切实可行的质量工作计划,对施工机具设备、材料检验及成品检查、机具检查以及生活临时设施布置的各项工作应按要求完成,落实到责任人,并明确完成时间。
大型雨洪利用人工湖施工组织设计方案

大型雨洪利用人工湖施工组织设计方案一、前言在现代城市化建设中,雨洪问题越来越突出,特别是对于一些低洼地区,由于排水不畅,常常出现雨水积蓄难以排放,产生洪水灾害的情况。
在这种情况下,大型雨洪利用人工湖是一种不错的解决方案,可以通过集中、蓄水,减轻城市雨洪灾害,并且利用湖泊水资源,满足城市用水和景观建设的需要。
因此,对于大型雨洪利用人工湖的施工组织设计方案十分重要。
二、确定施工地点和设计规模首先,需要根据城市雨洪状况和城市用水情况,确定施工地点和设计规模。
在确定施工地点时,需要考虑城市规划、地形地貌、土地利用、保护区、污水排放口等因素,根据所选地点的自然条件和限制制定实景湖泊的初步设计方案。
三、设计方案基于该施工地点的初步设计方案,可以确定如下步骤:1、评估场地环境,确定工程实施方法和技术路线;2、确定施工周期和进度计划,制定详细的施工方案;3、招标选定施工队伍和施工管理队伍,建立质量安全监控体系;4、开始施工工程;5、检查工程质量,整理工程报告。
四、场地环境评估估算雨洪的流量和城市用水的需求,以判定人工湖的规模和水深。
此外,需要仔细入地测量场地,了解土壤、岩石、地下水、地形、地貌、地下工程等要素。
与此同时,根据场地中的水土特性,设计相应的施工策略和现场施工配置。
五、施工周期和进度计划人工湖的施工周期和进度计划的要素有多种,其中包括施工类型、专业技术要求、人员和设备要求、材料需要、质量和安全管理,以及交付[验收]要求。
需要根据实际情况制定详细的工程现场管理、施工流程和标准操作程序。
其中,管理工作包括技术管理、安全管理、成本管理等方面。
六、施工方案1、环境准备:首先,需要在原有环境的基础上,进行必要的整地工作,包括清理局部植被、平整地面、移除场地杂物等。
2、挖掘土方:根据初步人工湖设计方案,在选择大型挖掘设备和小型细节设备的基础上,进行土方挖掘。
钻机挖掘物资的充分准备和位置学习,挖掘过程中,通过 GPS 系统记录地形和地势。
人工湖施工组织设计【范本模板】

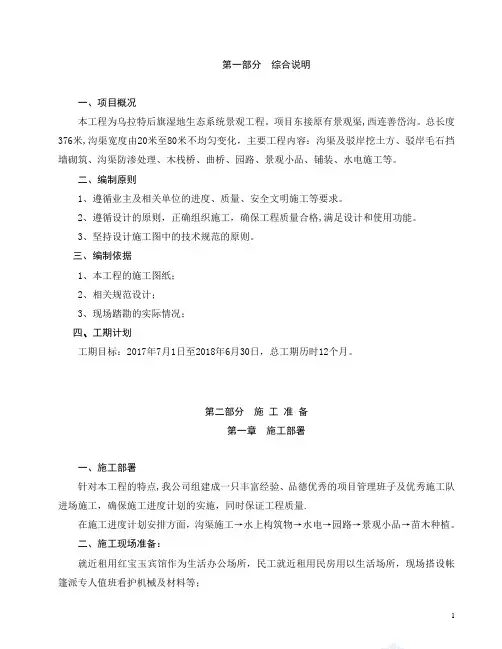

第一部分综合说明一、项目概况本工程为乌拉特后旗湿地生态系统景观工程。
项目东接原有景观渠,西连善岱沟。
总长度376米,沟渠宽度由20米至80米不均匀变化,主要工程内容:沟渠及驳岸挖土方、驳岸毛石挡墙砌筑、沟渠防渗处理、木栈桥、曲桥、园路、景观小品、铺装、水电施工等。
二、编制原则1、遵循业主及相关单位的进度、质量、安全文明施工等要求。
2、遵循设计的原则,正确组织施工,确保工程质量合格,满足设计和使用功能。
3、坚持设计施工图中的技术规范的原则。
三、编制依据1、本工程的施工图纸;2、相关规范设计;3、现场踏勘的实际情况;四、工期计划工期目标:2017年7月1日至2018年6月30日,总工期历时12个月。
第二部分施工准备第一章施工部署一、施工部署针对本工程的特点,我公司组建成一只丰富经验、品德优秀的项目管理班子及优秀施工队进场施工,确保施工进度计划的实施,同时保证工程质量.在施工进度计划安排方面,沟渠施工→水上构筑物→水电→园路→景观小品→苗木种植。
二、施工现场准备:就近租用红宝玉宾馆作为生活办公场所,民工就近租用民房用以生活场所,现场搭设帐篷派专人值班看护机械及材料等;复核和引测建设方提供的永久性坐标及高程控制点,测设施工现场控制网,布置控制桩,复核无误后用混凝土加以固定保护,并插入旗帜明示,以免破坏。
按照提供的施工图纸计算工程量和材料分析,根据计算结果有计划地组织机械设备和材料进场,堆放于指定地点;施工用电设置总配电箱,总配电箱、二级配电箱、三级配电箱采用三相五线制、照明用电为单相三线制,除了工作零线外,增加一根重复接地线。
所有的配电箱均使用标准箱。
三、劳动力组织计划的准备现场管理组织机构已配足管理人员,同时制定管理制度。
进场施工人员已落实入场教育,包括我公司及项目部管理制度的学习,安全知识教育,基本施工规程的学习等。
第二章进场主要施工机械及周转材料配备为保证工程能顺利进行,已做好施工前准备工作,制定切实可行的质量工作计划,对施工机具设备、材料检验及成品检查、机具检查以及生活临时设施布置的各项工作应按要求完成,落实到责任人,并明确完成时间。
人工湖、景观、道路工程施工组织设计
(2)施工方案与技术措施第一节施工测量方案一、建立测量控制系统本工程施工测量控制系统主要分为平面测量控制、标高测量控制二大类型。
其中平面测量控制采用全站仪、经纬仪配合控制轴线和形心位置,并用全站仪与经纬仪分角和钢尺丈量的方法与极坐标法进行平面定位放样。
标高测量控制采用水准仪控制起始放坡点的高程。
测量施工主要使用全站仪、光学经纬仪及水准仪。
二、定位测量1、定位依据由勘测部门提供的水准坐标点和施工总平面图等有关资料。
2、定位程序定位程序为:资料审核→内业核算→外业校测→定位测放→定位自检→定位验线。
3、定位方法和要点根据现场实际情况选用角度交会法,先测校城市水准标点。
经内业计算,外业实测,坐标引进和高程引进,在现场内设置轴线控制桩和高程控制桩。
控制桩点应按规范埋没,并要妥善保护管理。
定位成果及时申报监理批准。
4、轴线控制根据道路平面特点测设各平面控制轴线,建立轴线控制网。
三、测量工作程序1、根据监理工程师提供的测量资料,进行实地复核,并将复核的结果报监理工程师审核。
2、根据复核的测量成果,按工程施工的需要,扩大布置测量控制网,经复核准确无误后,报监理工程批准,加以妥善保护。
3、根据扩大布置的测量控制网(点)进行工程的施工放样,放样前画施工放样图,内业经校核无误后进行实地放样,原始资料存档备查。
4、施工进场后,对原始地形断面进行测量并画出断面图,以便进行工程施工及工程量结算等。
同时测量出建筑物特征点及轴线,并作出标记,用以指导工程施工。
四、测量质量保证1、指导思想施工测量是工程中的一个重要组成部分,是对工程几何尺寸进行控制的手段,要求测量人员工作责任心强。
首先要熟悉图纸,参加技术交底,对图纸进行审核,如发现疑点,及时向监理工程师澄清。
测量放样前必须按图纸和设计修改通知进行,事先准备放样数据和放样草图,建立健全严格的检查制度,每次的测量成果有两人以上校核和检查无误后,才能将测量成果移交给施工技术人员。
所有仪器设备进行定期检测,制定仪器使用和保养制度。
人工湖施工组织设计
目录第一章工程概况错误!未指定书签。
1、工程概况......................................... 错误!未指定书签。
2、编制依据......................................... 错误!未指定书签。
第二章施工布置错误!未指定书签。
1、项目组织机构及职责............................... 错误!未指定书签。
2、施工总体安排..................................... 错误!未指定书签。
3、施工总体布置..................................... 错误!未指定书签。
4、施工进度计划..................................... 错误!未指定书签。
5、施工机械的选用................................... 错误!未指定书签。
6、劳动力计划....................................... 错误!未定义书签。
第三章施工准备错误!未指定书签。
1、施工技术准备..................................... 错误!未指定书签。
2、施工现场准备..................................... 错误!未指定书签。
3、施工人员准备..................................... 错误!未指定书签。
4、施工生产准备..................................... 错误!未指定书签。
5、劳动组织准备..................................... 错误!未指定书签。
6、机械设备及物资准备............................... 错误!未指定书签。
人工湖施工组织设计
人工湖施工组织设计一、编制依照1、武广耒阳站前人工湖扶植工程招标文件,标前标后会议。
2、武广耒阳站前人工湖扶植工程设计图纸。
3、(1)《湖南省建筑工程预算定额》(2006)(2)《湖南省仿古建筑及园林工程预算定额》(1997)(3)《湖南省市政工程预算定额》(1995)。
4、省市扶植主管部分有关规定。
二、编制原则1、遵守招标文件条目的原则,在编制施工组织设计文字说明及附图表中,严格做到同一标准,规范编制。
2、遵守设计文件和规范验标的原则,在编写重要项目施工方法中严格按照设计要求,履行现行施工规范和验收标准,精确组织施工,确保工程的质量、进度。
3、保持量力而行,一切从实际动身的原则,在制订施工筹划中,依照自身施工才能,施工体会,技巧程度,保持科学组织,合理安排,均衡临盆,平行功课,尽量均衡施工岑岭,确保高速度,高质量,高效力完成本项目标施工义务。
4、保持施工全过程严格治理的原则,在工序施工中,严格履行监理工程师指令,尊敬监理看法,严格治理。
5、保持积极推广应用“四新”成果的原则,在各项工序施工中,关于能够或许进步或包督工程质量、施工进度以及降低工程成本的新技巧、新设备、新工艺、新材料积极采取。
6、保持专业功课与综合治理相结合的原则,在施工组织方面,以专业功课队为全然功课情势,充分发挥专业人员和专用设备的优势,同时采取综合治理手段,合理调配,以达到整体优化的目标。
7、充分应用进度筹划,进行筹划安排,对总体施工筹划进行时差、资本优化,以达到降低资本消费,均衡资本强度,最终使编制筹划确保优质快速完成本工程,又降低造价的目标。
第一章施工筹划及方法一.工程概况1、工程特点:本工程由湖南省建筑科学研究院设计,湖区内水面四周由10个分区A、B、C、D、E、F、G、H、I、J区相连,湖底标高101.5米,水面标高103.0米,湖内F区山丘标高113.5米,湖区内有园区门路,园林建筑,建筑物品,绿化、灯光照明、背景音乐、给排水工程等,占地面积20万平方米,施工工期为300天。
人工湖工程施工组织设计
目录第一章工程概况 (3)1、工程概况 (3)2、编制依据 (3)第二章施工布置 (4)1、项目组织机构及职责 (4)2、施工总体安排 (10)3、施工总体布置 (11)4、施工进度计划 (12)5、施工机械的选用 (13)6、劳动力计划 (13)第三章施工准备 (14)1、施工技术准备 (14)2、施工现场准备 (14)3、施工人员准备 (15)4、施工生产准备 (15)5、劳动组织准备 (16)6、机械设备及物资准备 (16)7、技术资料准备 (17)8、施工场外协调 (17)9、建立安全消防保卫及环保管理制度 (17)第四章主要施工技术方案 (18)1、测量控制 (18)2、填挖、整形及运输 (19)3、复合土工膜防渗工程 (20)4、坝体及连接堤工程 (23)5、湖周边铺装工程 (27)6、人工湖给排水系统 (31)第五章质量保证措施 (36)1、质量保证体系 (36)2、质量管理措施 (36)3、经济保证措施 (38)4、合同保证措施 (39)5、人员素质质量保证 (39)第六章安全生产和文明施工 (40)1、安全生产 (40)2、文明施工 (44)第七章雨季施工措施 (48)1、雨季施工措施及要求 (48)2、雨季施工现场管理措施 (48)第八章工程保修 (49)第一章工程概况1、工程概况拟建新校区人工湖位于科技楼北侧,为学生休闲、娱乐之文化广场和新校区绿化带喷灌系统供水之用。
湖区水面长50米,平均宽度30米,水面面积1200平方米。
2、编制依据(1)《工程测量规范》(GB50026—93)(2)《建筑安装工程质量检验评定统一标准》(GBJ300—88)(3)《市政基础设施工程施工技术管理规定》建设部建城[2002]221号文(4)《土方与爆破工程施工及验收规范》(GBJ201—83)(5)《建筑地面工程施工质量验收规范》(GB50209—2002)(6)《建筑工程施工质量验收统一标准》(GB50300—2001)(7)《施工现场临时用电安全技术规程》(JGJ46—88)(8)《建筑工程项目管理规范》(GB50326—2001)(9)《建筑工程施工安全操作规范》(DBJ01—62—2002)(10)《建筑机械使用安全技术规程》(JGJ33—86)(11)《建筑施工安全检查标准》(JGJ55—99)(12)《建筑工程文件归档整理规范》(GB/T50328—2001)第二章施工布置1、项目组织机构及职责项目组织保证体系本工程若我公司有幸中标,将派有过类似工程施工经历,经验丰富的项目经理部进行该工程的项目管理。
人工湖施工组织设计
第一部分综合说明一、项目概况本工程为乌拉特后旗湿地生态系统景观工程。
项目东接原有景观渠,西连善岱沟。
总长度376米,沟渠宽度由20米至80米不均匀变化,主要工程内容:沟渠及驳岸挖土方、驳岸毛石挡墙砌筑、沟渠防渗处理、木栈桥、曲桥、园路、景观小品、铺装、水电施工等。
二、编制原则1、遵循业主及相关单位的进度、质量、安全文明施工等要求。
2、遵循设计的原则,正确组织施工,确保工程质量合格,满足设计和使用功能。
3、坚持设计施工图中的技术规范的原则。
三、编制依据1、本工程的施工图纸;2、相关规范设计;3、现场踏勘的实际情况;四、工期计划工期目标:2017年7月1日至2018年6月30日,总工期历时12个月。
第二部分施工准备第一章施工部署一、施工部署针对本工程的特点,我公司组建成一只丰富经验、品德优秀的项目管理班子及优秀施工队进场施工,确保施工进度计划的实施,同时保证工程质量。
在施工进度计划安排方面,沟渠施工→水上构筑物→水电→园路→景观小品→苗木种植。
二、施工现场准备:就近租用红宝玉宾馆作为生活办公场所,民工就近租用民房用以生活场所,现场搭设帐篷派专人值班看护机械及材料等;复核和引测建设方提供的永久性坐标及高程控制点,测设施工现场控制网,布置控制桩,复核无误后用混凝土加以固定保护,并插入旗帜明示,以免破坏。
按照提供的施工图纸计算工程量和材料分析,根据计算结果有计划地组织机械设备和材料进场,堆放于指定地点;施工用电设置总配电箱,总配电箱、二级配电箱、三级配电箱采用三相五线制、照明用电为单相三线制,除了工作零线外,增加一根重复接地线。
所有的配电箱均使用标准箱。
三、劳动力组织计划的准备现场管理组织机构已配足管理人员,同时制定管理制度。
进场施工人员已落实入场教育,包括我公司及项目部管理制度的学习,安全知识教育,基本施工规程的学习等。
第二章进场主要施工机械及周转材料配备为保证工程能顺利进行,已做好施工前准备工作,制定切实可行的质量工作计划,对施工机具设备、材料检验及成品检查、机具检查以及生活临时设施布置的各项工作应按要求完成,落实到责任人,并明确完成时间。
人工湖施工组织设计方案
目录第一章工程概况 (2)第二章施工布置 (4)1、项目组织机构及职责 (4)2、施工总体安排 (12)3、施工总体布置 (12)4、施工进度计划 (13)5、施工机械的选用(见下表): (14)6、劳动力计划(见下表): (15)7、主要材料和水、电用量(见下表) (15)第三章施工准备 (16)1、施工技术准备 (16)2、施工现场准备 (16)3、施工人员准备 (17)4、施工生产准备 (17)5、劳动组织准备 (18)6、机械设备及物资准备 (18)7、技术资料准备 (19)8、施工场外协调 (19)9、建立安全消防保卫及环保管理制度 (19)第四章主要施工技术方案 (20)1、测量控制 (20)2、填挖、整形及运输 (20)3、复合土工膜防渗工程 (22)4、坝体及连接堤工程 (25)第五章质量保证措施 (29)1、质量保证体系 (29)2、质量管理措施 (29)3、经济保证措施 (32)4、合同保证措施 (32)5、人员素质质量保证 (33)第六章安全生产和文明施工 (33)1、安全生产 (33)2、文明施工 (38)第七章雨季施工措施 (41)1、雨季施工措施及要求 (41)2、雨季施工现场管理措施 (41)第八章工程保修 (42)第一章工程概况1、工程概况××湖位于××镇西南2公里的小张家口河中段,为××经济与生态发展项目之一。
湖区水面长800米,平均宽度100米,水面面积80000平方米。
湿地面积10000平方米,两侧绿化面积24000平方米。
湖区水面由前、后湖两部分组成,前、后湖之间设连接堤。
连接堤的上下游均采用1:5的坡比放坡,为防止冲刷,采用干砌石护坡。
前后湖采用DN500的预制混凝土管连接。
2、水文气象工程区内属大陆性季风气候,多年平均降水量461毫米,且集中在汛期。
水面年蒸发量在1000-1200毫米,陆地年蒸发量为400毫米。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一部分综合说明一、项目概况本工程为乌拉特后旗湿地生态系统景观工程。
项目东接原有景观渠,西连善岱沟。
总长度376米,沟渠宽度由20米至80米不均匀变化,主要工程内容:沟渠及驳岸挖土方、驳岸毛石挡墙砌筑、沟渠防渗处理、木栈桥、曲桥、园路、景观小品、铺装、水电施工等。
二、编制原则1、遵循业主及相关单位的进度、质量、安全文明施工等要求。
2、遵循设计的原则,正确组织施工,确保工程质量合格,满足设计和使用功能。
3、坚持设计施工图中的技术规范的原则。
三、编制依据1、本工程的施工图纸;2、相关规范设计;3、现场踏勘的实际情况;四、工期计划工期目标:2017年7月1日至2018年6月30日,总工期历时12个月。
第二部分施工准备第一章施工部署一、施工部署针对本工程的特点,我公司组建成一只丰富经验、品德优秀的项目管理班子及优秀施工队进场施工,确保施工进度计划的实施,同时保证工程质量。
在施工进度计划安排方面,沟渠施工→水上构筑物→水电→园路→景观小品→苗木种植。
二、施工现场准备:就近租用红宝玉宾馆作为生活办公场所,民工就近租用民房用以生活场所,现场搭设帐篷派专人值班看护机械及材料等;复核和引测建设方提供的永久性坐标及高程控制点,测设施工现场控制网,布置控制桩,复核无误后用混凝土加以固定保护,并插入旗帜明示,以免破坏。
按照提供的施工图纸计算工程量和材料分析,根据计算结果有计划地组织机械设备和材料进场,堆放于指定地点;施工用电设置总配电箱,总配电箱、二级配电箱、三级配电箱采用三相五线制、照明用电为单相三线制,除了工作零线外,增加一根重复接地线。
所有的配电箱均使用标准箱。
三、劳动力组织计划的准备现场管理组织机构已配足管理人员,同时制定管理制度。
进场施工人员已落实入场教育,包括我公司及项目部管理制度的学习,安全知识教育,基本施工规程的学习等。
第二章进场主要施工机械及周转材料配备为保证工程能顺利进行,已做好施工前准备工作,制定切实可行的质量工作计划,对施工机具设备、材料检验及成品检查、机具检查以及生活临时设施布置的各项工作应按要求完成,落实到责任人,并明确完成时间。
并认真做好施工前技术准备,现场准备,物资准备。
一、技术准备1、已认真组织和落实本工程的施工技术人员,质量管理人员,详细熟悉图纸,进行图纸会审。
认真阅读设计文件的一切规定,要求和参照的标准,真正了解工程设计意图,根据现场施工条件,定出最佳施工方案。
2、原材料的测试工作已落实经验丰富及有上岗经验的质检人员,对进场砂、石料、砖及允许实验范围内的各种施工材料进行送检测试,并根据砂石料的含水量等情况确定砂浆的施工配合比,水灰比等。
外地苗木进场必须交付苗木检疫证,并经业主、监理验收合格后方能进场。
3、检修测量仪器,提出前期用工、用料计划。
提出机械、构件加工、材料和外委托加工计划,力求保证工期进度的需要。
根据设计要求和业主需要,绘制施工大样图;根据预算提出的劳动力计划,做到组织落实,保证施工要求。
4、对现场交底时的桩位,转角桩和其它节点桩位,做好定位桩攀线桩控制,认真做好保护工作,确保工程施工的正确性。
5、按业主提供的永久性水准点及坐标点,沿线在施工区域按适当间距、适当位置自引临时水准点和坐标点,所设的临时水准点和坐标点经过二次以上的复核,并经过二个以上的永久水准点和坐标点闭合,报监理工程师审批后使用。
二、物资机械准备1、根据工程合同的要求,在工程开工前就要与材料供应部门进行联系,落实材料货源。
对于自行采购的工程材料,如苗木、花岗岩、管道、钢筋等,在进场前对材料进行预测试,达到设计及规范要求之后,采购至工地,并按照进度计划,和供货单位签订正式供应合同,确保施工中不发生停工待料的误工情况。
2、本工程的机械设备由项目部统筹安排,确保满足进度要求。
第三章施工测量一、平面轴线控制用全站仪或RTK测设1、根据设计、规划、业主单位提供的总平面图和现场基准线和基准点,建立平面控制网。
2、利用坐标基准点,测量出坐标点,并由此引测各主辅轴线。
二、水平标高控制用DS3水准仪及钢尺1、根据设计、业主提供的水准点,引测本工程±0.00基准点,即黄海高程,并把该标高引测到建筑物四周控制桩上,并做保护措施。
2、基坑开挖过程中、距基槽底500㎜标高处,用水准仪抄水平线,沿基槽每5米插上竹片桩,以便控制基坑挖土标高。
3、基槽修整后,用竹片桩在基底精确标定出基础标高,并经水准仪校核。
三、测量控制措施1、轴线控制:根据建设方提供的坐标控制点,根据图纸设计方格网上坐标在施工区域范围内测设纵、横两道主控制线,设置控制桩,并用混凝土加以保护定位。
然后用经纬仪根据控制桩测设全场方格网;2、放灰线:根据设计施工总平面图用石灰粉在施工区域内以10M*10M为一方格撒出方格网,定出施工作业面3、BM点高程测设:根据建设方提供的高程控制点,用水准仪引测高程,并将方格网上每个角点的高程测设标注到绘制的测设图上,用以计算土方工程量;4、土方标高控制:根据设计高程和测设标高,计算出挖土深度,用水准仪及标尺控制挖土深度;第三部分主要的施工方案第一章沟渠土方开挖工艺流程:准备工作→场地清理→测量开挖放线→土方分层分段开挖→软基处理→边坡观测→完工验收。
维护以及将开挖可利用土方的堆放,废弃的土方运至指定的堆放区并加以保护、处理等工作。
1、施工准备施工测量准备:开工前进行固定线路,包括导线、中线的复测,水准点的复测与增设,横断面的测量与绘制。
并进行记录与整理,送交监理工程师核查。
施工前,详细了解工程现实的,地形地貌和水文地质情况,对可能引起的滑坡和塌方体采用预防性的保护措施,并仔细检查边坡的稳定性。
根据测量控制和测设资料,结合施工技术条款,施工图纸和监理工程师的指示,测放出土方开挖工程的开挖线。
向监理工程师提供开挖施工平面图(含施工交通线路布置图)、土方平衡计划与开挖程序,施工设备的配备和劳动力安排、排水或降低水位的措施,土料利用和弃土输出措施等,经监理工程师审批后实施。
2、场地清理场地清理:在施工现场工作界限内,保护所有规定保留的植物及结构。
对施工范围内的建筑废弃物、腐植土进行清除运弃。
场地清理完成后,全面进行填前碾压,使密实度达到规定要求,重新测定地面标高,并提交监理工程师审核,进行现场验收,验收合格后进行下一工序施工(开挖或者换填)。
3、开挖方法和程序根据景观渠设计断面和土方施工技术规范所规定的加宽及增放坡度计算后,进行开挖,不得陡于设计坡比防止欠挖,并严禁掏挖施工。
对发生超挖的断面,要根据监理工程师指示采用适宜填料填筑并夯实到设计标准。
土方开挖时,在监理工程师复核认可的开挖线内进行机械施工,施工中定期测量校正开挖断面尺寸,对机械开挖的边坡和基坑标高,预留适当余量,再用人工修整。
避免机械开挖扰动下层土方、破坏边坡的坡度及平整度。
第二章驳岸挡墙施工工艺流程:基础开挖→基础夯实→铺设碎石垫层→砼浇筑→毛石挡墙砌筑→沟槽回填1、基础开挖:基础开挖时应安排专人严格跟踪测量,控制基底高程和轴线确保基坑开挖一次成型,采用PC360挖机开挖至基底以上20-30cm时改用人工清理,修整基底坡度满足设计要求。
因原地表以下1.0m土质多为粉砂土,为保证边坡稳定性,开挖时需放坡,坡度不小于0.67,当基础深度超过3m时应分台阶开挖,台阶宽度不小于2m。
2、基础夯实:本工程基础设计压实度不小于85%,当基底满足设计标高及坡度时才有蛙式打夯机夯打,必要时洒水确保压实度合格。
3、碎石铺设:采用小型装载机端料,人工摊铺。
碎石选用粒径1-3cm石子,依据基础坡度均匀摊铺20cm,每边加宽10cm,铺设完成人工找平。
4、C20砼基础浇筑驳岸A:为保证砼平顺,垫层砼浇筑需立模,模板高度22cm,模板两侧采用钢钎固定;采用3.0cm小型振捣棒振捣密实,待砼初凝时及时收光并洒水覆膜养护;每隔15m设置一道沉降缝,缝宽2cm,缝内用沥青马絮填塞;每段砼浇筑后按试验要求留设试件。
驳岸B:基础为钢筋砼基础。
按12@200布设,所有钢筋必须有合格证,进场前需通知监理取样送检,合格后方可使用;钢筋下料时参照《挡墙国标04J008图集》计算好下料长度,本项目挡墙高度在2-3m时按3m高技术参数执行,挡墙高度在3-4m高按4m高技术参数执行;在找平的碎石基础上按每平方不少于4个平均布设垫块,垫块高度不小于3.5cm,钢筋按梅花形绑扎。
其余工艺参照驳岸A施工。
5、毛石挡墙砌筑:待砼强度达到75%以上时方可进行砌筑。
⑴砌毛石应根据基础的中心线放出里外边线,挂线分皮卧砌,每皮高约300~400mm。
砌筑方法采用铺浆法。
用较大的平毛石,先砌转角处、交接处,再向中间砌筑。
砌前应先度摆,使石料大小搭配,大面平放朝下,外露表面要平齐,斜口朝内,逐块卧砌坐浆,使砂浆饱满。
石块间较大的空隙应先堵塞砂浆,后用碎石嵌实。
严禁先填塞小石块后灌浆的做法。
灰缝宽度一般制在20~30mm左右,铺灰厚度40~50mm。
⑵砌筑时,石块上下皮应互相错缝,内外交错搭砌,避免出现重缝、干缝、空缝和孔洞,同时应注意摆放石块,以免砌体承重后发生错位、劈裂、外鼓等现象。
⑶如砌筑时毛石的形状和大小不一,难以每皮砌平,亦可采取不分皮砌法,每隔一定高度大体砌平。
⑷为增强墙身的横向力,毛石每0.7㎡面至少应设置拉结石,并应均匀分布,相互错开,在同皮内的中距不应大于2m。
搭接长度不应小于15cm。
⑸在转角及交接处应用较大和较规整的垛石相互搭砌,并同时砌筑,必要时设置钢筋结条。
如不能同时砌筑,应留阶梯形斜槎,其高度不应超过1.2m不得留锯齿形直槎。
⑹毛石每日砌筑高度不应超过1.2m,正常气温下,停歇4h后可继续垒砌。
每砌3~4层应大致找平一次,中途停工时,石块缝隙内应填满砂浆,但该层上表面须待继续砌筑时再铺砂浆。
砌至设计高度时,应使用平整的大石块压顶并用水泥砂浆全面找平。
⑺毛石挡墙沉降缝设置需与垫层砼一致。
6、沟槽回填:⑴沟槽回填采用原状土回填,原状土不得含有植被、草根碎石等;回填前应将沟底因施工遗留毛石等杂物清除干净。
⑵回填土每层虚铺厚度不得大于30cm,采用蛙式打夯机进行夯实。
回填中如遇土质较干,应洒水保证含水率符合试验要求。
⑶每层回填完成应做压实度试验,满足设计要求方可进行下道工序。
⑷回填时要分段进行,与其相邻的接茬处要做成台阶状,不得漏夯。
第三章木栈道、木平台及曲桥施工工艺流程:基础开挖夯实→基础垫层→墩柱钢筋绑扎→支模板→模板拆除→木栈道、木栏杆施工1、基础开挖夯实:根据图纸尺寸开挖基础,确保基础埋深1.7m以上,基础开挖完成人工打夯,压实度达到85%以上,必要时洒水夯实;2、基础垫层⑴基础垫层施工前在基槽底每隔4米打一样桩,用样桩控制基础面。
⑵混凝土浇筑前检查模板支撑是否有足够的强度、刚度和稳定性,模板接缝要严密,并刷脱模剂。
