挤塑板外墙保温施工技术交底

合集下载

挤塑板XPS外墙外保温施工技术交底

挤塑板XPS外墙外保温施工技术交底

外保温
根据建筑装饰立面效果,当为凸装饰线时,先弹线表明装饰线条的位置,然后将加工好的 挤塑板条粘贴于相应的位置,并加设固定件,固定件间距 900mm,做法同普通部位的固定件做 法。当为凹线条时,用专用工具在挤塑板上刨出凹线槽后再抹面层砂浆。 9、外墙门窗口两侧做法
门窗框与洞口间隙小于 20mm 时用胶粉聚苯颗粒保温砂浆做保温,大于 20mm 时用相应厚度 的挤塑板做保温。 10、配制抹面抗裂砂浆
所使用粘结砂浆为聚合物粘结砂浆,配制聚合物粘结砂浆应专人负责,严格计量,机械搅 拌,确保搅拌均匀。一次配制量应在可操作时间 1 小时内用完。配好的料注意防晒避风,以免 水分蒸发过快,如使用过程当中出现过干现象可适量加水稀释。保证砂浆有一定粘度,以维持 刚粘上墙的挤塑板不滑落,加水时尽可能量少。 5、粘贴挤塑板
④保温板局部加固补强:在边角或洞口部位,对胀栓漏装或不易安装处的保温板局部进行 加固补强,可采用先用聚合物粘结砂浆粘贴(粘结面积应 95%以上)完毕,再用电锤或电钻从 保温板表面开始钻至结构墙内 30~50mm 深度为止,用尼龙胀栓进行加强。尼龙胀栓易选用Ф 10×L 型。
⑤自攻螺丝应用电动螺丝刀拧紧并使工程塑料膨胀套筒的帽子与挤塑板表面平齐或略拧 入一些,确保膨胀钉尾部回拧使之与基层充分锚固。 7、打磨、修理
边角及门窗洞口处保温板的裁切,用钢锯条或裁纸刀对门窗洞口的保温板按设计尺进行裁 切,应保证切割面的顺直、平整。
固定件(需要时安装)
阳角聚苯1板00排0列图
②粘板用专用工具轻柔、均匀挤压挤塑板,随时用 2m 靠尺和托线板检查平整度和垂直度。 粘板时随时清除板边溢出的砂浆,板缝不大于 1.5mm,使板与板之间无“碰头灰”。板缝高差过 大时应用砂纸或专用打磨机具打磨平整。

外墙保温工程技术交底

外墙保温工程技术交底

外墙保温工程技术交底引言概述:外墙保温工程技术交底是指在施工前,施工单位与监理单位、设计单位等相关人员之间进行的一次技术交流和确认,旨在确保施工过程中的质量和安全。

本文将从材料选择、施工方法、施工注意事项、验收标准和常见问题等五个方面,详细阐述外墙保温工程技术交底的内容。

一、材料选择1.1 保温材料- 选择合适的保温材料,如聚苯板、聚氨酯板、挤塑板等,根据建造结构和保温要求进行合理搭配。

- 确保保温材料符合国家标准,具备良好的保温性能和耐久性。

1.2 粘结剂- 选择适合的粘结剂,如聚合物砂浆、水泥砂浆等,保证其与保温材料的粘结强度和耐候性。

- 注意粘结剂的配比和搅拌均匀,以确保施工质量。

1.3 防护层材料- 选择防护层材料,如涂料、石材等,保证其具备良好的防水、防火和耐候性能。

- 根据建造外墙的特点和要求,选择合适的防护层材料。

二、施工方法2.1 表面处理- 清除外墙表面的油污、灰尘等杂质,确保施工面干净。

- 对于老旧建造,需要进行外墙破损部份的修复和处理。

2.2 保温材料安装- 根据设计要求和施工方案,将保温材料按照规定的厚度和密度进行安装。

- 保温材料的安装要坚固,避免浮现空鼓和裂缝。

2.3 粘结剂涂抹- 采用均匀涂抹的方式,将粘结剂涂抹在保温材料表面。

- 确保粘结剂与保温材料充分粘结,避免浮现脱落和空鼓。

三、施工注意事项3.1 温度控制- 施工过程中要注意环境温度,避免在过高或者过低的温度下施工。

- 温度过高会影响粘结剂的固化速度,温度过低会影响施工质量。

3.2 施工工艺- 严格按照施工工艺进行施工,确保每一个环节的质量。

- 注意施工过程中的细节,如保温材料的对接、粘结剂的涂抹等。

3.3 安全措施- 施工现场要设置安全警示标志,确保工人的安全。

- 使用安全工具和设备,避免施工过程中发生意外。

四、验收标准4.1 外墙保温层厚度- 根据设计要求,测量外墙保温层的厚度,确保符合规定的标准。

4.2 保温材料粘结强度- 进行粘结强度测试,确保保温材料与墙体的粘结坚固。

外墙保温技术交底(挤塑板)

外墙保温技术交底(挤塑板)

外墙保温施工技术交底工程名称交底日期交底提要外墙保温工程技术交底本工程2-27层住宅外墙外保温为50mmB1级挤塑聚苯板,外饰面为涂料做法,1-27层住宅架空与外挑楼板(一层阳台,飘窗板)为55mmB1级挤塑聚苯板,外饰面为涂料做法,1层住宅外墙保温层为50mm厚的钢丝网架B1级挤塑聚苯板。

针对本工程,做出如下交底:1、弹控制线根据建筑立面设计和外墙内保温技术要求,在墙面弹出门窗水平、垂直控制线等。

2.挂基准线在外墙大角(阴阳角)及其它必要处挂垂直基准线,每个楼层墙面适当位置挂水平线,以控制挤塑板的垂直度和平整度。

3.材料配制粘结砂浆根据生产厂使用说明书提供的配合比配置(粘结砂浆:水=4-4.5:1),专人负责,严格计量,机械搅拌,确保搅拌均匀。

搅拌好的粘结剂在静停10min后还需要二次搅拌才能使用。

配置好的粘结料注意防晒避风,以免水分蒸发过快。

一次配置量应在2小时内用完。

面层砂浆按照上述方法进行配置。

4.挤塑板的粘贴施工方法:4.1点框粘法挤塑板四周边涂抹宽约50mm的粘结砂浆,厚10mm;中间布设9个粘结点,其中直径80mm、厚度10mm的6个,直径100mm、厚度10mm的3个,梅花布置,保证粘结面积不小于40%。

侧面留50mm宽的一个排气口。

交底人接收人技术负责人交底提要外墙保温工程技术交底4.2挤塑板抹完粘结砂浆后,应立即将板平贴在基层墙体上滑动就位。

粘贴时应轻揉、均匀挤压砂浆层;为了保证板面的平整度,应随时用一根长度不小于2.0m的靠尺进行压平操作。

4.3挤塑板应横向铺贴,每排板应错缝1/2板长。

交底人接收人技术负责人交底提要外墙保温工程技术交底交底人接收人技术负责人交底提要外墙保温工程技术交底4.4板粘牢后,随时用专用的搓抹子将板边的不平之处搓平,尽量减少板与板之间的高差接缝,当板缝间隙大于1.5cm时,应用挤塑板条填实后磨平。

4.5挤塑板表面不平整处至少静置24小时后,才能用砂纸磨平,打磨板面的动作应是轻柔的圆周运动。

外墙保温工程技术交底

外墙保温工程技术交底

外墙保温工程技术交底引言概述:外墙保温工程技术交底是指在施工前,施工单位与监理单位、设计单位等相关方进行技术交底,确保外墙保温工程施工过程中各项技术要求得到满足,从而保证工程质量。

下面将从外墙保温工程技术交底的准备工作、施工工艺、质量控制、安全措施以及验收标准等五个方面进行详细阐述。

一、准备工作1.1 确定外墙保温材料:根据设计要求和环境条件,选择适合的外墙保温材料,如挤塑板、聚苯板等。

1.2 制定施工方案:根据设计方案和实际情况,制定详细的外墙保温施工方案,包括施工工艺、施工顺序等。

1.3 确定施工人员:确定施工人员的资质和数量,保证施工人员具备相关技术和经验。

二、施工工艺2.1 基层处理:对外墙基层进行清洁、修补和处理,确保基层平整、牢固。

2.2 材料铺设:按照施工方案,将外墙保温材料进行粘贴、固定,确保材料的平整、紧密。

2.3 防护措施:在施工过程中,采取必要的防护措施,避免外墙保温材料受到损坏或污染。

三、质量控制3.1 施工过程监控:对外墙保温工程施工过程进行监控,及时发现和解决施工中的质量问题。

3.2 质量检测:对外墙保温工程施工完成后进行质量检测,确保施工质量符合设计要求。

3.3 质量记录:对外墙保温工程的施工过程和质量检测结果进行记录,形成完整的施工档案。

四、安全措施4.1 安全培训:对施工人员进行安全培训,提高其安全意识和应急处理能力。

4.2 安全防护:在施工现场设置必要的安全警示标识,保证施工人员和周围人员的安全。

4.3 安全检查:定期对施工现场进行安全检查,及时发现和处理安全隐患,确保施工安全。

五、验收标准5.1 外墙平整度:外墙保温工程施工完成后,应符合设计要求的平整度标准。

5.2 施工质量:外墙保温工程施工完成后,应符合相关规范和标准的质量要求。

5.3 安全合格:外墙保温工程施工完成后,应经过相关部门的验收合格,确保工程安全可靠。

总结:外墙保温工程技术交底是外墙保温工程施工的重要环节,通过准备工作、施工工艺、质量控制、安全措施和验收标准等方面的详细规范,可以有效保证外墙保温工程的施工质量和工程安全,为建筑提供良好的保温效果和使用环境。

挤塑板外墙保温施工技术交底

挤塑板外墙保温施工技术交底

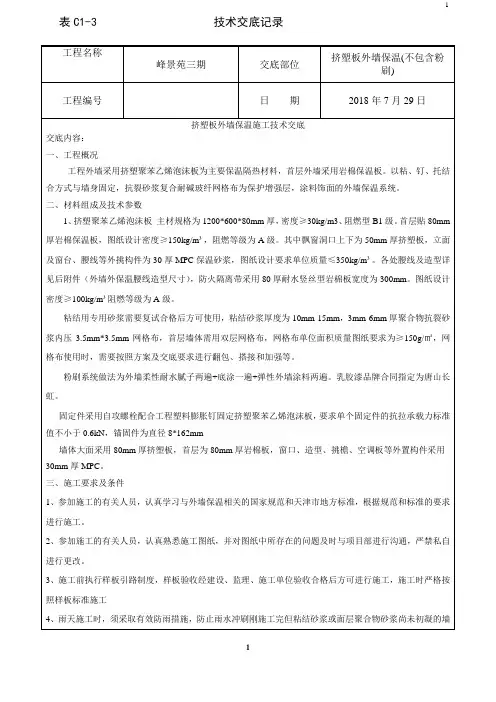

峰景苑三期交底部位刷) 工程编号日期2018年7月29日挤塑板外墙保温施工技术交底交底内容:一、工程概况工程外墙采用挤塑聚苯乙烯泡沫板为主要保温隔热材料,首层外墙采用岩棉保温板。

以粘、钉、托结合方式与墙身固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层,涂料饰面的外墙保温系统。

二、材料组成及技术参数1、挤塑聚苯乙烯泡沫板主材规格为1200*600*80mm厚,密度≥30kg/m3、阻燃型B1级。

首层贴80mm 厚岩棉保温板,图纸设计密度≥150kg/m³,阻燃等级为A级。

其中飘窗洞口上下为50mm厚挤塑板,立面及窗台、腰线等外挑构件为30厚MPC保温砂浆,图纸设计要求单位质量≤350kg/m³。

各处腰线及造型详见后附件(外墙外保温腰线造型尺寸),防火隔离带采用80厚耐水竖丝型岩棉板宽度为300mm。

图纸设计密度≥100kg/m³阻燃等级为A级。

粘结用专用砂浆需要复试合格后方可使用,粘结砂浆厚度为10mm-15mm,3mm-6mm厚聚合物抗裂砂浆内压3.5mm*3.5mm网格布,首层墙体需用双层网格布,网格布单位面积质量图纸要求为≥150g/㎡,网格布使用时,需要按照方案及交底要求进行翻包、搭接和加强等。

粉刷系统做法为外墙柔性耐水腻子两遍+底涂一遍+弹性外墙涂料两遍。

乳胶漆品牌合同指定为唐山长虹。

固定件采用自攻螺栓配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值不小于0.6kN,锚固件为直径8*162mm墙体大面采用80mm厚挤塑板,首层为80mm厚岩棉板,窗口、造型、挑檐、空调板等外置构件采用30mm厚MPC。

三、施工要求及条件1、参加施工的有关人员,认真学习与外墙保温相关的国家规范和天津市地方标准,根据规范和标准的要求进行施工。

2、参加施工的有关人员,认真熟悉施工图纸,并对图纸中所存在的问题及时与项目部进行沟通,严禁私自进行更改。

3、施工前执行样板引路制度,样板验收经建设、监理、施工单位验收合格后方可进行施工,施工时严格按照样板标准施工4、雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但粘结砂浆或面层聚合物砂浆尚未初凝的墙峰景苑三期交底部位刷) 工程编号日期2018年7月29日面。

挤塑板外墙外保温工程技术交底

挤塑板外墙外保温工程技术交底

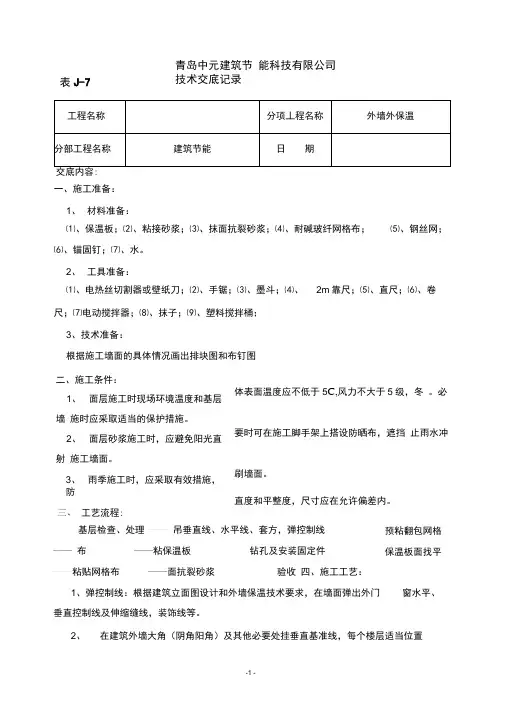

技术交底记录表J-7工程名称分项丄程名称外墙外保温分部工程名称 建筑节能日 期交底内容:一、施工准备: 1、 材料准备:⑴、保温板;⑵、粘接砂浆;⑶、抹面抗裂砂浆;⑷、耐碱玻纤网格布; ⑸、钢丝网;⑹、锚固钉;⑺、水。

2、 工具准备:⑴、电热丝切割器或壁纸刀;⑵、手锯;⑶、墨斗;⑷、 2m 靠尺;⑸、直尺;⑹、卷 尺;⑺电动搅拌器;⑻、抹子;⑼、塑料搅拌桶; 3、技术准备:根据施工墙面的具体情况画出排块图和布钉图 体表面温度应不低于5C,风力不大于5级,冬 。

必要时可在施工脚手架上搭设防晒布,遮挡 止雨水冲刷墙面。

直度和平整度,尺寸应在允许偏差内。

基层检查、处理 —— 吊垂直线、水平线、套方,弹控制线 —— 布 ——粘保温板 钻孔及安装固定件——粘贴网格布——面抗裂砂浆验收 四、施工工艺:1、弹控制线:根据建筑立面图设计和外墙保温技术要求,在墙面弹出外门 窗水平、垂直控制线及伸缩缝线,装饰线等。

2、在建筑外墙大角(阴角阳角)及其他必要处挂垂直基准线,每个楼层适当位置二、施工条件:1、 面层施工时现场环境温度和基层墙 施时应采取适当的保护措施。

2、 面层砂浆施工时,应避免阳光直射 施工墙面。

3、 雨季施工时,应采取有效措施,防工艺流程:预粘翻包网格 保温板面找平技术交底记录表J-7挂水平线,以控制保温板的垂直度和平整技术交底记录表J-7深,表面必须暴露在底层砂浆之外。

单张网格布长度不宜大于6m,网格布上下搭接宽度不小于80mm左右搭接宽度不小于100mm⑶、网格布粘贴完后,在表面抹一层0.5mn—1mm面层抹面抗裂砂浆,仅以覆盖网格布,微见网格布轮廓为止;面层胶浆切忌技术交底记录表J-7技术交底记录表J-7。

(完整版)挤塑板外墙保温施工工艺

(完整版)挤塑板外墙保温施工工艺

挤塑板外墙保温施工技术交底交底内容:一、工程概况工程外墙采用挤塑聚苯乙烯泡沫板为主要保温隔热材料,以粘、钉结合方式与墙身固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层,涂料饰面的外墙保温系统。

保温层施工前,基层找平层采用1:3水泥砂浆找平。

二、材料组成1、挤塑聚苯乙烯泡沫板规格为1200mm×600mm×50mm、60㎜、20㎜,双面开槽,平头式,阻燃型。

2、专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆等于1:5,可操作时间不小于2h。

3、固定件采用自攻螺栓配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值不小于0.6kN。

4、耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4mm×4mm,宽度1000mm。

三、施工要求及条件1、经业主、监理、外保温施工单位联合验收的外墙体(可分段进行)垂直、平整度满足规范要求,飘窗、阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。

2、雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但粘结砂浆或面层聚合物砂浆尚未初凝的墙面。

3、施工现场环境温度及找平层表面温度在施工中及施工后24h 内均不得低于5℃,风力不大于5 级。

4、保温伸缩缝沿建筑物高度每3 层设置一道10mm 宽水平分格缝,飘窗及阳台处不设;5、施工部位:南北面外墙挤塑板为50㎜厚、东西面墙挤塑板为60㎜厚、阳台外侧挤塑板为20㎜厚,施工部位有变动以现场工长及质检员通知为准。

四、施工工具电热丝切割器或壁纸刀(裁挤塑板及网格布用)、电锤(拧胀钉螺钉及打膨胀锚固件孔用)、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、其他抹灰专用工具。

五、工艺流程1、基层清理1)、清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等。

挤塑板外墙保温施工技术交底

挤塑板外墙保温施工技术交底

工程外墙采用挤塑聚苯乙烯泡沫板为主要保温隔热材料,
五、工流艺程
、基层清理
、清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等。

施工时用手持式电动搅拌机搅拌,拌制的粘结砂浆重量比为水
、施工前,根据各栋号整个外墙立面的设计尺寸编制挤塑板的排板图,以达到节约材料、
边缘必须顺直、平整、尺寸方正,其他接缝距洞口四边应大于
、伸缩缝内挤塑板端部及窗口挤塑板通槽侧壁位置要抹聚合物砂浆,以粘贴翻包网格布。

聚合物水泥砂浆与聚苯板必须粘接牢固,无脱层、空鼓。

面层无爆灰和裂缝。

、裁切下来的挤塑板碎板条必须随手用袋子装好,禁止到处乱丢,随处飘洒。

挤塑板外墙保温施工技术交底

挤塑板外墙保温施工技术交底

厨具自动化项目交底部位挤塑板外墙保温工程编号日期2013年8月27日挤塑板外墙保温施工技术交底交底内容:一、工程概况工程外墙采用挤塑聚苯乙烯泡沫板为主要保温隔热材料,以粘、钉结合方式与墙身固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层,涂料饰面的外墙保温系统。

保温层施工前,基层找平层采用20厚1:3水泥砂浆找平层。

二、材料组成1、挤塑聚苯乙烯泡沫板规格为1200mm×600mm×60㎜。

2、专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆等于1:5,可操作时间不小于2h。

3、固定件采用自攻螺栓配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值不小于0。

6kN。

4、耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4mm×4mm,宽度1000mm。

三、施工要求及条件1、经业主、监理、外保温施工单位联合验收的外墙体(可分段进行)垂直、平整度满足规范要求,飘窗、阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。

2、雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但粘结砂浆或面层聚合物砂浆尚未初凝的墙面。

3、施工现场环境温度及找平层表面温度在施工中及施工后24h 内均不得低于5℃,风力不大于5 级。

四、施工工具电热丝切割器或壁纸刀(裁挤塑板及网格布用)、电锤(拧胀钉螺钉及打膨胀锚固件孔用)、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、其他抹灰专用工具。

五、工流艺程1、基层清理1)、清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等.2)、剔除剪力墙接槎处劈裂的混凝土块、夹杂物、空鼓等,并重新进行修补;窗台挑檐按照2%用水泥砂浆找坡,外墙各种洞口填塞密实.3)、要求粘贴挤塑板表面平整度偏差不超过4mm,超差时对突出墙面处进行打磨,对凹进部位进行找补;以确保整个墙面的平整度在4mm 内,阴阳角方正、上下通顺。

挤塑板外墙装饰保温施工技术交底大全

挤塑板外墙装饰保温施工技术交底大全

工程外墙采用挤塑聚苯乙烯泡沫板为主要保温隔热材料,
五、工流艺程
、基层清理
、清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等。

施工时用手持式电动搅拌机搅拌,拌制的粘结砂浆重量比为水
、施工前,根据各栋号整个外墙立面的设计尺寸编制挤塑板的排板图,以达到节约材料、、按照事先排好的尺寸切割挤塑板(用电热丝切割器)
边缘必须顺直、平整、尺寸方正,其他接缝距洞口四边应大于
、伸缩缝内挤塑板端部及窗口挤塑板通槽侧壁位置要抹聚合物砂浆,以粘贴翻包网格布。

聚合物水泥砂浆与聚苯板必须粘接牢固,无脱层、空鼓。

面层无爆灰和裂缝。

、裁切下来的挤塑板碎板条必须随手用袋子装好,禁止到处乱丢,随处飘洒。

挤塑板外墙外保温工程技术交底

挤塑板外墙外保温工程技术交底
五、质量验收标准:
1、外墙外保温所用材料均应符合国家标准,并出示合格证和检测报告。
2、保温板与墙应粘贴牢固,无空鼓和脱皮现象。
3、网格布应横向铺贴,压密粘实,不能有空鼓、皱褶、翘边、外露等现象。
4、阳台、门窗口、装饰线等边角线条应清晰顺直,构件宽度均匀一致,阴阳角方正,表面平整,立面垂直。
项目技术负责人: 交底人(施工员): 接底人(施工班组长):
3、技术准备:
根据施工墙面的具体情况画出排块图和布钉图。
%
二、施工条件:
1、面层施工时现场环境温度和基层墙体表面温度应不低于5℃,风力不大于5级,冬施时应采取适当的保护措施。
2、面层砂浆施工时,应避免阳光直射。必要时可在施工脚手架上搭设防晒布,遮挡施工墙面。
3、雨季施工时,应采取有效措施,防止雨水冲刷墙面。
6、 安装固定件:⑴、 固定件安装应至少在粘完板的24h后再进行。⑵、 固定件长度为板厚+50mm。⑶、 用电锤在保温板表面向内打孔,孔径视固定件直径而定,进墙深度不小于60mm,拧入固定件,钉头和压盘应略低于板面。(4)固定件每平方米墙面不少于8个,按梅花型布置。
7、 板面打磨、找平:对板面接缝高低较大的区域用粗砂纸打磨找平,打磨时动作要轻,并以圆周运动打磨。
$
9、加强层做法:考虑首层与其他需加强部位的抗冲动要求,在标准外保温做法基础上加铺一层网格布,并在阳角处增加塑料护角条(网),高度2000mm,再抹一道抹面胶浆罩面,以提高抗冲击强度,在这种双层网格布做法中,底层网格布可以是指质量更大、更强更高的增强网格布,以满足设计要求的抗冲动强度为原则,加强部位抹面胶浆总厚度宜为5-7mm。
12、防火要求:(1)当采用B1级保温材料时,每层应设置水平防火隔离带。(2)设置防火隔离带时,应沿楼板位置设置宽度不小于300mm的A级保温材料。防火隔离带与墙面应进行全面积粘贴。(3)屋顶与外墙交界处、屋顶开口部位四周的保温层,应采用宽度不小于500mm的A级保温材料设置水平防火隔离带。(4)未涂抹防护层的保温材料的裸露施工高度不能超过3个楼层,并做到及时覆盖

挤塑板外墙保温施工技术交底

挤塑板外墙保温施工技术交底

交底部位挤塑板外墙保温工程编号日期2009年2月23日挤塑板外墙保温施工技术交底交底内容:一、工程概况工程外墙采用挤塑聚苯乙烯泡沫板为主要保温隔热材料,以粘、钉结合方式与墙身固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层,涂料饰面的外墙保温系统。

保温层施工前,基层找平层采用1:3水泥砂浆找平。

二、材料组成1、挤塑聚苯乙烯泡沫板规格为1200mm×600mm×50mm、60㎜、20㎜,双面开槽,平头式,阻燃型。

2、专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆等于1:5,可操作时间不小于2h。

3、固定件采用自攻螺栓配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值不小于0.6kN。

4、耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4mm×4mm,宽度1000mm。

三、施工要求及条件1、经业主、监理、外保温施工单位联合验收的外墙体(可分段进行)垂直、平整度满足规范要求,飘窗、阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。

2、雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但粘结砂浆或面层聚合物砂浆尚未初凝的墙面。

3、施工现场环境温度及找平层表面温度在施工中及施工后24h 内均不得低于5℃,风力不大于5 级。

4、保温伸缩缝沿建筑物高度每3 层设置一道10mm 宽水平分格缝,飘窗及阳台处不设;5、施工部位:南北面外墙挤塑板为50㎜厚、东西面墙挤塑板为60㎜厚、阳台外侧挤塑板为20㎜厚,施工部位有变动以现场工长及质检员通知为准。

四、施工工具电热丝切割器或壁纸刀(裁挤塑板及网格布用)、电锤(拧胀钉螺钉及打膨胀锚固件孔用)、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、其他抹灰专用工具.五、工流艺程1、基层清理1)、清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等。

挤塑板外墙保温(技术安全)交底.

挤塑板外墙保温(技术安全)交底.

外墙保温分项工程施工技术交底单位(子单位)工程名称施工单位总包单位建设单位分局部项名称外墙保温交底部位主体外墙作业班组保温专业班组交底人交底日期年月日一、交底的分级:本次交底为外墙保温施工技术交底,本次交底针对主体外墙保温施工有关施工的全体管理人员〔包含分包单位现场负责人及其安全管理员〕、施工班组、作业人员进行技术交底。

二、交底内容:技术交底:本次交底针对外墙保温施工。

本次施工部位包含全部外墙。

从至女儿墙顶。

1、机具准备:小平铲、钢丝刷、扫帚、拖布、铁锤、凿子、洒水器等;电动搅拌器〔额定转速不小于700-1000r/min〕、搅拌桶、台秤、剪刀、量水用具等;壁纸刀、手锯、开槽器、打磨板、砂纸、螺丝刀、橡胶锤、冲击钻、打胶枪等;皮尺、2米靠尺、卷尺、墨线、垂线垂球、记号笔、水平管、水平尺、绳索等;锯齿刮刀、平口批刀、灰浆托板、腻子刀、抹子、阴阳角抿子等。

2、资料准备:〔1〕外墙保温施工过程中所采纳的资料的规格、颜色提早经建设单位现场确立后,再进行资料采买。

〔2〕本工程所用的主要资料包含:挤塑聚苯保温板、钢丝网、界面剂、耐碱纤维网格布、专用粘接沙浆、抗裂沙浆等。

3〕对进场的全部资料的品种、规格、型号、外观质量和性能指标应进行严格查收;且均应有产品合格证书和性能检测报告,并经送检复试合格方可使用。

资料的品种、规格、性能等应切合现行国产业品标准和设计要求,资料进场后分类堆放,远离火源,防备暴晒和雨淋。

3、施工准备:、外墙保温施工前,应付外墙抹灰层进行隐蔽工程检查查收。

、施工时,应成立各道工序的自检和专职人员检查制度,并有完好的检查记录。

每道工序达成后,应经监理单位(或建设单位)检查查收,合格前面可进行下道工序的施工。

、作业前施工所用的资料、机具、人员准备就位。

、保温施工所用吊篮安装完成并进过查收合格。

4、施工做法:外墙保温做法表地点工程做法部位外墙外墙水泥沙浆涂料外墙外墙饰面砖外墙除勒脚外的全部外墙外墙勒脚〔高度由甲方确立〕5、施工工艺基层清理→配专用粘结沙浆→抹基层聚合物沙浆→刷专用界面剂→粘贴挤塑板→钻孔安装固定件→挤塑板打磨、找平、洁净→中间查收→拌制胶浆或抗裂沙浆→刷专用界面剂→抹基层胶浆或抗裂沙浆→粘贴网格布或钢丝网→抹面层胶浆或抗裂沙浆→分格缝内填塞内衬、封密封胶→查收6、基层清理〔1〕清理墙面抹灰层上残留的浮灰等杂物及抹灰空鼓部位等。

挤塑板外墙保温(技术+安全)交底

挤塑板外墙保温(技术+安全)交底
8、刷专用界面剂一道 为增强挤塑板与粘结砂浆的结合力,在粘贴挤塑板前,在挤塑板粘贴面薄薄涂刷一道专用界面剂;待界
面剂晾干后方可涂抹聚合物粘结砂浆进行墙面粘贴施工。
9、预粘板端翻包网格布 在飘窗板、挑檐、阳台、伸缩缝等位置预先粘贴板边翻包网格布,将不小于220mm 宽的网格布中的 80mm 宽用专用粘结砂浆牢固粘贴在基面上(粘结砂浆 厚度不得超过 2mm),后期粘贴挤塑板时再将剩余网格布翻包 过来。
7、配制砂浆 (1)施工使用的砂浆分为专用粘结砂浆及面层聚合物抗裂砂浆或胶浆。 (2)施工时用手持式电动搅拌机搅拌,拌制的粘结砂浆重量比为水:砂浆=1:5,边加水边搅拌;搅拌时 间不少于 5min,搅拌必须充分、均匀,稠度适中, 并有一定黏度。 (3)砂浆调制完毕后,须静置 5min,使用前再次进行搅拌,拌制好的砂浆 应在 1h 内用完。
2、材料准备: (1)外墙保温施工过程中所选用的材料的规格、颜色提前经建设单位现场确定后,再进行材料采购。 (2)本工程所用的主要材料包括:挤塑聚苯保温板、钢丝网、界面剂、耐碱纤维网格布、专用粘接砂浆、 抗裂砂浆等。 (3)对进场的所有材料的品种、规格、型号、外观质量和性能指标应进行严格验收;且均应有产品合格 证书和性能检测报告,并经送检复试合格方可使用。材料的品种、规格、性能等应符合现行国家产品标准和设 计要求,材料进场后分类堆放,远离火源,避免暴晒和雨淋。
10、粘贴挤塑板 (1)施工前,根据外墙立面的设计尺寸编制挤塑板的排板图,以达到节约材料、加快施工速度的目的。 挤塑板以长向水平铺贴,保证连续结合,上下两排板须竖向错缝 1/2 板长,局部最小错缝不得小于 200mm。 (2)总包、监理单位指定某一基面处理完成的楼层作为样板层交与外保温单位进行样板层施工。挤塑板 的粘贴应从细部节点(如飘窗、阳台、挑檐)及阴、阳角 部位开始向中间进行。施工时要求在建筑物外墙所 有阴阳角部位沿全高挂通线控 制其顺直度(注:保温施工时控制阴阳角的顺直度而非垂直度),并要求事先用
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程编号日期2009年2月23日挤塑板外墙保温施工技术交底交底内容:一、工程概况工程外墙采用挤塑聚苯乙烯泡沫板为主要保温隔热材料,以粘、钉结合方式与墙身固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层,涂料饰面的外墙保温系统。

保温层施工前,基层找平层采用1:3水泥砂浆找平。

二、材料组成1、挤塑聚苯乙烯泡沫板规格为1200mm×600mm×50mm、60㎜、20㎜,双面开槽,平头式,阻燃型。

2、专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,重量比为水:聚合物砂浆等于1:5,可操作时间不小于2h。

3、固定件采用自攻螺栓配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值不小于。

4、耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4mm×4mm,宽度1000mm。

三、施工要求及条件1、经业主、监理、外保温施工单位联合验收的外墙体(可分段进行)垂直、平整度满足规范要求,飘窗、阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。

2、雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但粘结砂浆或面层聚合物砂浆尚未初凝的墙面。

3、施工现场环境温度及找平层表面温度在施工中及施工后24h 内均不得低于5℃,风力不大于5 级。

4、保温伸缩缝沿建筑物高度每3 层设置一道10mm 宽水平分格缝,飘窗及阳台处不设;5、施工部位:南北面外墙挤塑板为50㎜厚、东西面墙挤塑板为60㎜厚、阳台外侧挤塑板为20㎜厚,施工部位有变动以现场工长及质检员通知为准。

四、施工工具电热丝切割器或壁纸刀(裁挤塑板及网格布用)、电锤(拧胀钉螺钉及打膨胀锚固件孔用)、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、其他抹灰专用工具。

五、工流艺程1、基层清理工程编号日期2009年2月23日1)、清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等。

2)、剔除剪力墙接槎处劈裂的混凝土块、夹杂物、空鼓等,并重新进行修补;窗台挑檐按照2%用水泥砂浆找坡,外墙各种洞口填塞密实。

3)、要求粘贴挤塑板表面平整度偏差不超过4mm,超差时对突出墙面处进行打磨,对凹进部位进行找补;以确保整个墙面的平整度在4mm 内,阴阳角方正、上下通顺。

2、配制砂浆1)、施工使用的砂浆分为专用粘结砂浆及面层聚合物抗裂砂浆。

2)、施工时用手持式电动搅拌机搅拌,拌制的粘结砂浆重量比为水:砂浆=1:5,边加水边搅拌;搅拌时间不少于5min,搅拌必须充分、均匀,稠度适中,并有一定黏度。

3)、砂浆调制完毕后,须静置5min,使用前再次进行搅拌,拌制好的砂浆应在1h 内用完。

3、刷专用界面剂一道为增强挤塑板与粘结砂浆的结合力,在粘贴挤塑板前,在挤塑板粘贴面薄薄涂刷一道专用界面剂;待界面剂晾干后方可涂抹聚合物粘结砂浆进行墙面粘贴施工。

4、预粘板端翻包网格布在飘窗板、挑檐、阳台、伸缩缝等位置预先粘贴板边翻包网格布,将不小于220mm 宽的网格布中的80mm 宽用专用粘结砂浆牢固粘贴在基面上(粘结砂浆厚度不得超过2mm),后期粘贴挤塑板时再将剩余网格布翻包过来。

5、粘贴挤塑板1)、施工前,根据各栋号整个外墙立面的设计尺寸编制挤塑板的排板图,以达到节约材料、提高施工速度的目的。

挤塑板以长向水平铺贴,保证连续结合,上下两排板须竖向错缝1/2 板长,局部最小错缝不得小于200mm。

2)、指定某一基面处理完成的楼层作为样板层交与外保温单位进行样板层施工。

挤塑板的粘贴应从细部节点(如飘窗、阳台、挑檐)及阴、阳角部位开始向中间进行。

施工时要求在建筑物外墙所有阴阳角部位(如飘窗、阳台、挑檐等)沿全高挂通线控制其顺直度,并要求事先用墨斗弹好底边水平线及100mm 控制线,以确保水平铺贴,在区段内的铺贴由下向上进行。

3)、粘贴挤塑板时,板缝应挤紧,相邻板应齐平,施工时控制板间缝隙不得大于2mm,板间高差不得大于1.5mm。

当板间缝隙大于2mm 时,须用挤塑板条将缝塞满,板条不得用砂浆或胶结剂粘结;板间平整度高差大于1.5mm 的部位应在施工面层前用木锉、粗砂纸或砂轮打磨平整。

4)、按照事先排好的尺寸切割挤塑板(用电热丝切割器),从拐角处垂直错缝连接,要求拐角处沿建筑物全高顺直、完整。

5)、用抹子在每块挤塑板周边涂50mm 宽专用聚合物粘结砂浆,要求从边缘向中间逐渐加厚,工程编号日期2009年2月23日最厚处达10mm;注意在挤塑板的下侧留设50mm宽的槽口,以利于贴板时将封闭在板与墙体间的空气溢出。

然后再在挤塑板上抹8 个厚10mm φ100 的圆形聚合物粘结砂浆灰饼(如下图所示)。

6)、用条点法涂好聚合物砂浆的挤塑板必须立即粘贴在墙面上,速度要快,以防止粘结砂浆表面结皮而失去粘结作用。

条点发涂抹聚合物粘结砂浆时,粘贴时不允许采用使板左右、上下错动的方式调整预粘贴板与已贴板间的平整度,而应采用橡胶锤敲击调整;目的是防止由于挤塑板左右错动而导致聚合物粘结砂浆溢进板与板间的缝隙内。

7)、挤塑板按照上述要求贴墙后,用2m 靠尺反复压平,保证其平整度及粘结牢固,板与板间要挤紧,不得有缝,板缝间不得有粘结砂浆,否则该部位则形成冷桥。

每贴完一块,要及时清除板四周挤出的聚合物砂浆;若因挤塑板切割不直形成缝隙,要用木锉锉直后再张贴。

8)、挤塑板与基层粘结砂浆在铺贴压实后,砂浆的覆盖面积约占板面的30%~50%。

具体要求:20 层及以下粘结面积率不小于30%, 20 层以上为不小于50%,以保证挤塑板与墙体粘结牢固。

9)、网格布翻包:从拐角处开始粘贴大块挤塑板后,遇到阳台、窗洞口、挑檐等部位需进行耐碱玻纤网格布翻包及加强;即在基层墙体上用聚合物粘结砂浆预贴网格布,翻包部分在基层上粘结宽度不小于80mm,且翻包网格布本身不得出现搭接(目的是避免面层大面施工时在此部位出现三层网格布搭接导致面层施工后露网)。

工程编号日期2009年2月23日窗洞口加强节点图窗口做法如下:工程编号日期2009年2月23日窗侧大样窗顶大样工程编号日期2009年2月23日10)、在门窗洞口部位的挤塑板,不允许用碎板拼凑,需用整幅板切割,其门窗洞口附加切割边缘必须顺直、平整、尺寸方正,其他接缝距洞口四边应大于200mm。

11)、为防止外窗漏水,本工程要求窗洞口四周在外窗主框安装完成并验收后由外窗施工单位在槽内打发泡剂、塞聚乙烯泡沫塑料棒及打耐侯密封胶。

本工程外窗框边四周、窗台上下及阳台出线条等均采用聚苯棵粒保温砂浆抹平。

12)、为避免飘窗顶板面及底板底部产生蓄水及向内反水的现象,在飘窗部位施工时应注意顶工程编号日期2009年2月23日面必须做成内高外底达1%的坡面;底部做成滴水鹰嘴。

如图:6、安装固定件1)、挤塑板粘结牢固后,应在8~24h内安装固定件,按照方案要求的位置用冲击钻钻孔,要求钻孔深度进入基层墙体内50mm(有抹灰层时,不包括抹灰层厚度)。

2)、固定件个数按照要求放置(横向位置居中、竖向位置均分),任何面积大于0.1m2 的单块板必须加固定件,且每块板添加数量不小于4 个。

3)、操作时,自攻螺栓需需拧紧,使用根部带切割刀片的冲击钻,切割刀片的大小、切入深度与钉帽相一致,将工程塑料膨胀钉的钉帽比挤塑板边表面略拧紧一些;如此才可保证挤塑板表面平整,利于面层施工;同时方可确保膨胀钉尾部膨胀部分因受力回拧膨胀使之与基体充分挤紧。

4)、固定件加密:阳角、孔洞边缘及窗四周在水平、垂直方向2m 范围内需加密,间距不大于300mm,距基层边缘为60mm.7、打底:挤塑板接缝处表面不平时,需用衬有木方的粗砂纸打底。

打磨动作要求为:呈圆周方向轻柔旋转,不允许沿着与挤塑板接缝平行方向打磨,打磨后用刷子清除挤塑板表面的泡沫碎屑。

工程编号日期2009年2月23日8、滴水槽:1)、在所有凸出墙面的线条、阳台、飘窗板等的下方必须做滴水槽。

2)、按照弹好的墨线在挤塑板上安好定位靠尺,使用开槽机将挤塑板切成凹槽,成品滴水槽尺寸为10mm×10mm,考虑到面层砂浆厚度为5~7mm,为保证凹槽内塞入成品滴水槽后,成品滴水槽与面层砂浆高度一致,故切凹槽尺寸为8mm×13mm,差值尺寸是为粘结砂浆预留空间,成品滴水槽塑料条是在抹面层砂浆时粘贴。

3)、采用水泥砂浆的部位滴水槽按成品滴水槽尺寸做法。

9、设置伸缩缝1)、本工程中要求分格条按照甲方提供的外墙分割效果尺寸分割,宽度10mm,飘窗及阳台处不设。

具体位置尺寸另见效果图。

2)、施工时,预先用墨斗弹出伸缩缝位置线,并用水准仪或用注满水的塑料管进行校核伸缩缝的水平度。

10、涂刷专用界面剂1)挤塑板张贴及胀钉施工完毕经甲方、监理验收合格后,在膨胀钉帽及周圈50mm 范围内用毛刷均匀的涂刷一边专用界面剂。

待界面剂晾干后,用面层聚合物砂浆对钉帽部位进行找平。

要求塑料胀钉钉帽位置用聚合物砂浆找平后的表面与大面挤塑板平整。

注:这样做的目的是为了避免顶帽位置由于面层聚合物粘结砂浆过厚,将来在成活后的面层出现流坠、干缩痕迹。

2)、待塑料胀钉钉帽位置聚合物砂浆干燥后,用辊子在挤塑板板面均匀的涂一遍专用界面工程编号日期2009年2月23日剂。

11、抹第一遍面层聚合物抗裂砂浆1)、在确定挤塑板表面界面剂晾干后进行第一遍面层聚合物砂浆施工。

用抹子将聚合物砂浆均匀的抹在挤塑板上,厚度控制在1~2mm 之间,不得漏抹。

2)、第一遍面层聚合物砂浆在滴水槽凹槽处抹至滴水槽槽口边即可,槽内暂不抹聚合物砂浆。

3)、伸缩缝内挤塑板端部及窗口挤塑板通槽侧壁位置要抹聚合物砂浆,以粘贴翻包网格布。

12、埋贴网格布1)、所谓埋贴网格布就是用抹子由中间开始水平预先抹出一段距离,然后向上向下将网格布抹平,使其紧贴底层聚合物砂浆。

2)、将大面网格布沿长度、水平方向绷直绷平。

注意将网格布弯曲的一面朝里放置,开始大面积的埋贴,网格布左右搭接宽度100mm,上下搭接宽度80mm;不得使网格布褶皱、空鼓、翘边。

要求砂浆饱满度100%,严禁出现干搭接。

3)、在伸缩缝处,需进行网格布翻包,网格布预粘在墙面上的尺寸为80mm,用网格布和粘结砂浆将挤塑板端头包住,此处允许挤塑板端边处抹粘结砂浆,大墙面粘贴的网格布盖在搭接的80mm网格布之上,一同埋贴在底层聚合物抗裂砂浆上。

4)、在墙身阴、阳角处必须从两边墙身埋贴的网格布双向绕角且相互搭接,各面搭接宽度为不小于200mm.13、抹面层聚合物抗裂砂浆1)、抹完底层聚合物砂浆并压入网格布后,待砂浆凝固至表面基本干燥、不粘手时,开始抹面层聚合物砂浆,抹面厚度以盖住网格布且不出现网格布痕迹为准,同时控制面层聚合物抗裂砂浆总厚度在3~5mm之间。
