土方回填施工旁站监理记录表
土方回填旁站监理记录
土方回填旁站监理记录一、工程概述工程名称:_____工程地点:_____建设单位:_____施工单位:_____监理单位:_____本次土方回填施工的部位为_____,回填面积约为_____平方米,回填土方量约为_____立方米。
二、施工准备情况1、技术准备施工单位已编制土方回填施工方案,并经审批通过。
技术人员已对施工人员进行了技术交底,明确了施工工艺、质量标准及安全注意事项。
2、材料准备回填土料为_____,已检验合格,符合设计及规范要求。
3、机械设备准备施工单位配备了_____台装载机、_____台挖掘机、_____辆自卸汽车、_____台压路机等机械设备,设备性能良好,能够满足施工要求。
4、现场准备回填区域内的杂物、积水已清理干净,基底已平整压实,符合设计及规范要求。
测量人员已在现场放出了回填的控制线和标高控制点。
三、施工过程情况1、土料运输自卸汽车将土料运输至回填区域,卸料时车辆应缓慢行驶,避免碰撞周边的建筑物和构筑物。
土料堆放应均匀,避免集中堆放导致局部荷载过大。
2、分层铺填回填土应分层铺填,每层铺填厚度不应超过_____mm。
施工人员采用装载机和挖掘机进行铺填,铺填过程中应注意控制土料的平整度和厚度,避免出现高低不平和超厚现象。
3、压实每层土料铺填完成后,应及时进行压实。
施工单位采用压路机进行压实,压实遍数不少于_____遍。
压实过程中,应注意控制压路机的行驶速度和压实顺序,确保压实均匀、密实。
4、质量检验施工单位在每压实一层后,应进行质量检验。
检验内容包括土料的含水量、干密度、压实系数等。
检验方法采用环刀法或灌砂法,检验结果应符合设计及规范要求。
四、施工中出现的问题及处理情况1、问题一:局部土料含水量过高处理情况:施工单位对含水量过高的土料进行了晾晒,待含水量符合要求后再进行回填。
2、问题二:压实度不足处理情况:施工单位增加了压实遍数,并对压实效果进行了重新检验,直至压实度符合要求。
回填土旁站监理记录表(基础)
4)完成的工程数量300m3。
5)CP-CB轴/C1-C8轴间第二层回填夯实结束,随机抽取16个点,技嘉实验室现场做实验,均达到0.93的设计要求压实系数。试验报告编号:2009-15-026-011
旁站监理开始时间:8:50
旁站监理结束时间:21:20
施工情况:
1)使用的机械设备:ZL50D型装载机2台,LB-15B型钢单辊振动压路机2台,HZD50型平板打夯机2台。自卸车2辆;20m3;回填土初步测量运距12KM。
2)现场质检员:冯辉;现场技术负责人:田孝贤;现场作业人员:25人;
3)回填料为天然戈壁料,击实试验报告编号:2009-11-00014。
旁站监理的部位或工序:C区独立柱基础间CM-CU/C6-C10轴(第三层);CP-CB/C1-C8轴(第三层)
旁站监理开始时间:8:10
旁站监理结束时间:21:10
施工情况:
1)使用的机械设备:ZL50D型装载机2台,LB-15B型钢单辊振动压路机2台,HZD50型平板打夯机2台。自卸车2辆;20m3;回填土初步测量运距12KM。
日期及气候:2009年6月8日26-16℃
工程地点:克拉玛依石化工业园
旁站监理的部位或工序:C区独立柱基础间CM-CU/C6-C10轴(第二层);CP-CB/C1-C8轴(第二层)
旁站监理开始时间:8:20
旁站监理结束时间:21:40
施工情况:
1)使用的机械设备:ZL50D型装载机2台,LB-15B型钢单辊振动压路机2台,HZD50型平板打夯机2台。自卸车2辆;20m3;回填土初步测量运距12KM。
《旁站监理记录表》填写范例
工程名称:*****编号:032
日期及气候:2006.4.6.中到大雨
工程地点:高新区
旁站监理的部位或工序:土方回填
旁站监理开始时间:下午4:00
旁站监理结束时间:晚上10:00
施工情况:值班工长黄**,质检员黄**、梁**,安全员谢**,工人13人。碾压机台,塔吊吊土方,回填土方量m3,回填深度m,分层碾压夯实,今天完成土方回填量约m3。
监理情况:检查施工单位质检员、安全员及施工队长在现场监督、巡查,电工**持证上岗,塔吊司机**及地面指挥**有上岗证;检查回填土质量,与施工方案的要求相符;检查夯实情况,基本符合要求。施工过程严格按照经过审批的施工组织设计进行。
发现问题:无
处理意见:无
备注:回填土为三合土,有试验报告。
施工企业:****_****公司__
项目经理部:*****项目经理部
质检员(签字):何**___
2006年4月6日
监理企业:******监理公司___
项目监理机构:******项目监理组_
旁站监理人员(签字):李**_
2006年4月6日
旁站监理记录表
工程名称:*****编号:011
日期及气候:2006.3.7.多云
工程地点:高新区
旁站监理的部位或工序:主楼桩基
发现问题:1、施工中先打的砂浆砼在板中凝结硬化;2、楼梯与F9I/FB-FC、KL8b交接处未做钢丝网;3、个别模板涨模;4、板上有小块硬化砼块,另泵管上敲落的砂浆皮散落在模板上。
处理意见:1、要求施工单位马上清理干净;2、立即加设钢丝网;3、立即采取加固措施;4、要求立即砼块、砂浆皮清扫出作业面。现场监督施工完成。
2006.3.8.下午设计单位答复,详见****,2006.3.9.继续压桩。

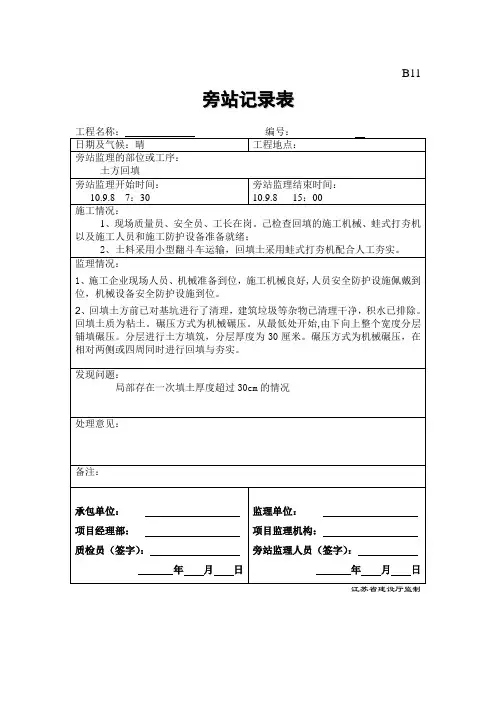

土方回填_旁站记录
旁站记录表
工程名称:编号:
日期及气候:晴
工程地点:
旁站监理的部位或工序:
土方回填
旁站监理开始时间:
10.9.87:30
旁站监理结束时间:
10.9.815:00
施工情况:
1、现场质量员、安全员、工长在岗。己检查回填的施工机械、蛙式打夯机以及施工人员和施工防护设备准备就绪;
2、土料采用小型翻斗车运输,回填土采用蛙式打夯机配合人工夯实到位,施工机械良好,人员安全防护设施佩戴到位,机械设备安全防护设施到位。
2、回填土方前已对基坑进行了清理,建筑垃圾等杂物已清理干净,积水已排除。回填土质为粘土。碾压方式为机械碾压。从最低处开始,由下向上整个宽度分层铺填碾压。分层进行土方填筑,分层厚度为30厘米。碾压方式为机械碾压,在相对两侧或四周同时进行回填与夯实。
发现问题:
局部存在一次填土厚度超过30cm的情况
处理意见:
备注:
承包单位:
项目经理部:
质检员(签字):
年月日
监理单位:
项目监理机构:
旁站监理人员(签字):
年月日
江苏省建设厅监制
土方回填旁站监理记录
旁站监理记录表
工程名称:编号:
日期及气候:工程地点:
旁站监理的工序:#楼基础土方回填
旁站监理开始时间:旁站监理结束时间:
施工情况:
施工前配备各类人员,施工机械运转正常。
施工员、质检员、安全员在现场指挥、检查,对施工人员进行安全技术交底及分工。
采用挖掘机回填,人工辅助平整清理,回填土为开挖时堆放在四周的粉质粘土及杂壤。
自轴至轴顺序施工。
监理情况:
回填前检查了基坑内无积水,淤泥及杂物,人员己配备,机械正常。
基础分部验收合格,同意回填。
向施工班组进行了安全技术交底,强调要求确保安全施工,回填时要求在承台四周及条基两侧对称填土,分层压(夯)实。
剔除粒径过大的石块,控制每层土厚在25㎝以内。
注意对成品的保护,避免对成品造成冲击及损伤。
经检查,标高、分层压实系数基本达到设计要求。
发现问题:
处理意见:
处理结果:
备注:
施工单位:
项目经理部:
质检员(签字):
年月日监理单位:
项目监理机构:
旁站监理人员(签字):
年月日
山东省建设监理协会监制。
土方开挖旁站监理记录表
5、开挖深基坑是否按方案采取放坡或支护措施: 是□ 否□
6、基槽底土质是否符合设计土层要求: 是□ 否□
7、基槽底标高是否符合设计要求: 是□ 否□
8、土方开挖的长宽尺寸是否符合设计要求: 是□ 否□
9、堆土离基坑边的距离和堆土高度是否符合要求: 是□ 否□
10、其他:
旁站发现的问题及处理情况:
旁站监理人员(签字)
年 月 日
注:本表一式一份,项目监理机构留存。
土方开挖旁站监理记录表
工程名称: 编号:
旁站的关键部位、关键工序
旁站开始时间
年 月 日 时 分
旁站束时间
年 月 日 时 分
旁站的关键部位、关键工序施工及监理情况:
1、施工单位现场质检人、安全员、工长是否到岗:是□ 否□
2、测量仪器:钢卷尺、水准仪是否齐全: 是□ 否□
3、施工机械是否到位: 是□ 否□
土方回填监理旁站记录
土方回填监理旁站记录时间:2024年6月15日地点:工地一期天气:晴监理:土方参与人员:施工队伍,质检员1号,质检员2号,工程师本次旁站是为了监督工程进展和质量情况,以下是我对现场情况的观察和记录。
1.工程进展情况:施工队伍按照计划进行了基坑开挖工作,并在规定时间内完成了基坑排水和土方回填工程。
回填土方的用料、压实层厚度等均符合设计要求,并且施工过程中采取了相应的防护措施,保证了施工人员的安全。
2.回填土方质量情况:a.压实度:对回填土方进行静压实度测试,测试结果显示压实度符合要求,达到设计要求的90%。
b.样品采集:对回填土方进行了样品采集,采集了3个样品,并送交实验室进行检测。
3.施工过程中存在的问题及处理情况:a.基坑开挖时周边建筑物的稳定性:经过检查,周边建筑物的稳定性没有受到明显影响。
b.现场安全问题:施工现场的安全措施到位,工地通道、围挡、标识等都设置完善。
c.回填土方料源问题:回填土方采用了工地现场开挖的土方,经检验合格,并符合设计要求。
4.下一步工作计划:a.继续进行土方回填工作,保持施工进度。
b.定期进行回填土方质量检查,确保回填土方的压实度符合设计要求。
c.进一步检查施工现场的安全措施,确保施工人员的安全。
d.组织实验室对回填土方的样品进行检测,以确保质量符合要求。
5.后续工作安排:a.下次旁站时间定为工程进展到50%时。
b.议定下次旁站时需要关注的问题,包括土方回填工程进展情况、回填土方的质量情况等。
总结:本次旁站中,工作进展顺利,施工质量符合要求。
监理人员将继续跟进工程进展,确保施工质量和安全。
同时,与施工队伍保持良好的沟通,及时解决问题,确保工程的顺利进行。
以上是本次旁站的记录和观察情况,供相关人员参考。
土方回填旁站记录怎么写
土方回填旁站记录怎么写
B11
旁站监理记录表
工程名称:编号:B11—
日期及气候:
工程地点:
旁站监理的部位或工序:北入口大台阶基础土方回填
旁站监理开始时间:7:00
旁站监理结束时间:14:00
施工情况:
施工单位各值班人员均到位,施工机械运转正常,施工正常。
控制每层土填筑厚度、土的含水量、压实程度、回填方量,并且有专人值班。
监理情况:
1、用水准仪、钢尺量测填方标高,实测值偏差-20㎜、-10㎜、-35㎜、-15㎜、-30㎜等,符合设计和规范要求。
2、检查分层夯实情况,符合设计规范要求。
3、检查回填土质,无垃圾、树根等杂物,基槽内无大面积深坑积水污淤泥,回填颗粒状灰土。
4、检查回填后土的表面平整度,实测偏差值:13㎜、10㎜、10㎜、16㎜、15㎜、10㎜、17㎜、16㎜、10㎜、19㎜,符合规范设计要求。
5、检查剪力墙防水层的聚苯板保护层设置情况,表面平整,无缺少露底现象,符合规范要求。
发现问题:
处理意见:
备注:
承包单位:
项目经理部:
质检员(签字):
年月日
监理单位:
项目监理机构(章):
旁站监理人员(签字):
年月日江苏省建设厅监制。
土方回填旁站记录
1、回填土料是否符合设计要求□是口否
2、控制每层土填筑厚度是否符合设计要求□是口否
3、回填土分层夯密情况是否符合设计要求□是口否
4、标高是否符合设计要求□是□否
5、回填后土的表面平整度是否符合要求口是口否
备注:
项目监理机构:
旁站监理人员(签字):
年月日
照片:
工程名称:
编号:
土方回填旁站记录
日期
施工单位:项目部
天气
ห้องสมุดไป่ตู้温度:晴口雨口阴口
回填的部位
旁站开始时间
旁站结束时间
设计要求干密度:
施工情况:
1、施工机具、设备是否完好、运转正常;口是口否
2、夜间照明是否充足;口是口否口非夜间施工
3、施工人员数量是否符合要求;口是口否
4、控制每层土填筑厚是否符合要求口是口否
5、土的含水量、压实程度是否符合要求;口是□否
土方回填施工旁站监理记录表
(9)检测土方回填平整度符合设计或规范要求。□符合□不符合
(10)对基底和回填土后标高,回填范围及放坡等进行测量检查,与设计相符。 □符合 □不符合
(11)及时对土方回填工程及时进行中间验收。□符合 □不符合
4.发现问题补充描述(需要时填写):
1.回填工程种类:□基坑回填 □基槽回填 □管沟回填 □路基回填
2.施工情况:
(1)施工单位管理人员和施工质检人员跟班管理,及时处理问题。□到位□基本到位 □没到位
(2)回填料①土质与设计要求相符情况□相符□不相符
②粒径与设计要求相符情况□相符□不相符
③最大干密度与设计要求相符情况□相符□不相符
④含水率与设计要求相符情况□相符□不相符
(以上指标必要时送有资质的实验室进行检验,出具检验报告)
(3)施工机械和人力安排满足生产能力。□满足 □不满足
(4)回填料每层虚铺厚度与设计要求(300mm左右)相符。□相符 □不相符
(5
3.监理情况:
(1)已按要求编制土方回填施工方案,且审批手续齐全。□ 满足 □不满足
(2)技术交底及记录情况。□已交底,手续齐全□已交底,手续不齐全□没有交底
(3)主要施工设备进场报审,手续齐全。 □满足 □不满足
(4)特种作业人员到位,特种证书报验资料齐全。 □符合 □不符合
(5)土方回填①施工顺序与施工方案相符情况□相符 □不相符
②施工方法与施工方案相符情况□相符 □不相符
③工艺标准与施工方案相符情况□相符 □不相符
④施工机械的种类、数量与施工方案相符情况□相符 □不相符
(6)回填前对填土基底的垃圾、杂物、积水进行清理,基地土质情况和强度满足设计要求,且验槽手续齐全。 □满足 □不满足
旁站记录-土方回填
旁站记录
GD-B1-213 □□□工程名称:xx社区棚改项目编号:GZ-
旁站的关键部
施工单位xx股份有限公司位、
旁站开始时间年月日旁站结束时间年月日
一、施工情况:
1.施工机械使用情况:。
2.施工人员到位情况:。
3.施工前基底处理经各方共同验收,符合要求。
二、监理情况:
1.填土材料为(碎石,粒径为 mm)、(石渣)、(粉质粘土、粉土,碎块草皮和有机质含量不大于8%),(砂土,粒径为 mm)。
□符合/□不符合
2.回填土分层摊铺,每层铺土厚度≤200mm,每层摊铺后,采用‘机械+人工’夯实,填方压实遍数遍,密实度符合要求。
□符合/□不符合
3.回填前事先清除基底垃圾杂物,抽排坑穴中积水、淤泥,并采取措施防止地表滞水流入填方区。
□符合/□不符合
旁站的问题及处理情况:。
旁站监理人员(签字):
年月日
注:本表一式一份,项目监理机构留存。
旁站监理记录样本
旁站监理记录表(示例)注: 本记录仅供参考。
监理日常巡视记录(旁站示例)2011年7月26日旁站记录人: ×××旁站监理情况: 7月26日检查施工准备就绪, 施工单位值班人员×××在现场指挥作业。
砼浇筑于17:00开始浇筑, 第一车到场为2m3水泥砂浆, 用于润滑泵管及柱根施工缝处理。
17:10时, 开始浇筑二十二层A-D/1-2轴剪力墙第一层砼(每400mm为一层, 墙高2900mm, 共分为八层), 检查砼随车资料齐全, 砼标号正确为C35, 在作业面现场抽查砼坍落度为180mm(要求为160-200mm), 在遇到门窗洞口处砼布料从A到D.D到A轴分别向1-2轴方向从西向东推进, 保证了门窗洞口不变形。
17:40时, 正在浇筑二十二层A-D/6-7轴剪力墙第一层砼, 施工单位值班人员×××在现场指挥作业, 监理员见证施工单位取样员×××留置一组抗压砼试块。
检查砼施工操作人员均穿胶鞋, 并带着绝缘手套, 操作规范。
18:10时, 二十二层A-D/6-7轴剪力墙第一层砼基本浇筑完毕, 正在准备浇筑A-D/1-2轴剪力墙第二层砼, 砼供应较及时, 检查该部位模板支设较牢固, 未发现胀模漏浆现象, 砼振捣密实, 快插慢拔, 工人操作熟练。
························································(略)21:40时, 正在浇筑二十二层A-D/1-2轴剪力墙第五层砼, 抽查该车砼坍落度, 量测值为140mm, 再次复测为145mm, 坍落度不合格, 要求退回, 该车车号为×××××, 要求施工单位值班人员×××立即与商砼站联系, 保证砼及时供应。
土方回填监理旁站记录
土方回填监理旁站记录
首先要填好工程名称,施工部位,施工时间,施工是的气温,施工开始和结束时间等。
然后施工情况写:回填土施工各项人员齐备,施工机械设备运转正常,电源稳定无异常,回填土质及含水率符合设计及规范要求,回填土施工过程中采用蛙式打夯机分层夯实,分层厚度为30厘米,施工完毕后采取了相应的回填土保护措施。
监理情况:经现场检查施工单位各项准备工作均满足施工条件,回填土质量满足设计和规范要求,同意于xx年xx月xx日xx时正式开始回填土施工,在施工过程中严格控制回填土分层厚度及夯实遍数,并且严格控制回填土质量,避免不满足要求的土质及杂物。
于xx年xx月xx日xx时正式结束回填土施工。
问题:1:在施工过程中施工用电线有拖地,杂乱挂设的情况。
处理情况:1:已及时监督施工单位进行整改,整改后符合要求。
备注:无。
旁站监理记录表
5.张拉过程无断丝、滑丝和预应力钢筋不均匀情况。□符合
6.张拉过程无断裂和滑脱(断裂和滑脱严禁超过同一载面预应力总根数的3%,且每束钢丝不超过一根)。□符合
发现问题:
处理意见:
备注:
项目经理部(项目章)
质检员(签字):
年月日
项目监理机构(项目章)
施工准备情况
1浇筑前已完成模板工程,钢筋工程的验收。
2清理杂物及油污,垫块(登仔筋)放置符合要求,模板浇水完成。
3已审查混凝土配合比、混凝土运输方案能满足连续浇筑的要求。
4审定混凝土泵送、浇筑方案,检查泵管布置,布料方法和浇筑程序。
5检查施工缝及后浇带的设置符合要求。
监理情况:
1检查混凝土车送料单,混凝土强度等级C,运输时间h,坍落度mm。□符合
旁站监理记录表
GD220240口口
单位(子单位)工程名称
旁站日期
年月日星期
旁站时气候
旁站监理的部位或工序:××部位土方回填
旁站监理时间:
施工情况:
1.施工机械使用情况:
2.施工人员到位情况:
3.施工前基底处理经各方共同验收,符合要求。
监理情况:
1.填土材料为(碎石,粒径为 mm)、(石渣)、(粉质粘土、粉土,碎块草皮和有机质含量不大于8%),(砂土,粒径为mm)。□符合
旁站监理时间:
施工情况:
1.施工机械使用情况:
2.施工人员到位情况:
施工准备情况
1.预应力工程材料已组织分批验收,厂家质量合格证书、包装情况、标识内容、材料规格及外观质量符合要求,进场检验符合要求。
2.预应力钢筋安装品种、规格、数量符合设计要求。
监理旁站记录
土方开挖监理旁站记录表(KY-PZ-01)
2009-A版
土方回填监理旁站记录表
(KY-PZ-02)
2009-A版锚杆及土钉墙工程监理旁站记录表
(KY-PZ-03)
2009-A版
浇筑混凝土监理旁站记录表
(KY-PZ-04)
工程名称:编号:
2009-A版
预应力张拉监理旁站记录表
(KY-PZ-05)
工程名称:编号:
2009-A版
钢结构安装监理旁站记录表
(KY-PZ-06)
工程名称:编号:
2009-A版
屋面防水施工监理旁站记录表
(KY-PZ-07)
工程名称:编号:
2009-A版
卫浴防水施工监理旁站记录表
(KY-PZ-08)
工程名称:编号:
2009-A版
门窗喷淋监理旁站记录表
(KY-PZ-09)
工程名称:编号:
009-A版
管道水压试验监理旁站检查记录表
(KY-PZ-10)
工程名称:编号:。
水利工程土方回填监理旁站记录样表
现场检查回填土含水率为:***,混合料均匀性符合要求;
每层回填土虚铺厚度为:***cm,压实厚度为:***cm,碾压/夯实遍数***遍,各项性能指标均符合设计及规范要求,施工过程一切正常;
现场见证灌砂/环刀取样回填土***组,监理抽检***组。
承包人提出的
问题
无
监理人答复或
ቤተ መጻሕፍቲ ባይዱ指示
工程部位
日期
20**.01.01
时间
18:00-20:30
天气
晴转多云
温度
0-7℃
人员情况
施工技术员:填投标人施工班组长:
质检员:填投标人
现场人员数量及分类人员数量
管理人员
3人
技术人员
4人
特种作业人员
1人
普通作业人员
10人
其他辅助人员
2人
合计
20人
主要施工设备
及运转情况
填机械设备型号及数量,施工机械设备运转正常。
现场要求施工单位回填土必须分层回填,分层碾压。
当班监理员:(签名)(签当班监理)施工技术员:(签名)(签投标人)
说明:本表单独汇编成册。
主要材料
使用情况
填材料,比如***拌合料,共使用***m³混合料;
经击实试验确定最优含水率为:***,最大干密度为:***。
施工过程描述
上道工序经联合验收合格后,同意进行填写工程部位土方回填 ;本班土方回填开始时间:***,结束时间:***,现场采用分层回填、***型号设备碾压/人工夯实,回填时管道两侧均匀上升,土方回填期间未出现层间光面、剪力破坏、弹簧土、漏压欠压、粗细颗粒集中等现象,施工过程一切正常。
现场采用分层回填型号设备碾压人工夯实回填时管道两侧均匀上升土方回填期间未出现层间光面剪力破坏弹簧土漏压欠压粗细颗粒集中等现象施工过程一切正常
土方回填旁站记录完整版
旁站监理人员(签字):
年月日
第五版表 江苏省住房和城乡建设厅监制
土方回填旁站记录
旁站记录表(通用)
工程名称:金色阳光6#楼编号:003
日期及气候:
施工单位:丹徒宝堰建安
旁站的部位和工序:基础土方回填
旁站开始时间:8:40
旁站结束时间:17:00
施工和监理情况:
施工情况:施工前配备各类人员,施工机械运转正常,施工员、质检员、安全员在现场指挥,检查。对施工人员进行安全技术交底及分工,采用一台小挖机挖土、回土,两个人工配合辅助清理、整平,自东向西回填,回填土方为现场原土。
监理情况:回填前检查基坑有无积水、垃圾,人员配备是否到位,机械运转是否正常,对施工单位进行了安全技术交底,强调要求确保安全施工。回填时要求在承台四周及砖基础两侧对称回填,分层压实,剔除粒径过大的土块,控制每层回填的厚度,注意对砖基础及柱筋的保护,避免对成品造成冲击和破坏。
发现问题及处理情况:
1、基坑内有塑料瓶未清理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(10)对基底和回填土后标高,回填范围及放坡等进行测量检查,与设计相符。□符合□不符合
(11)及时对土方回填工程及时进行中间验收。□符合□不符合
4.发现问题补充描述(需要时填写):
5.对不符合项及存在问题的处理措施:
(1)□口头要求整改。
(2)□监理例会或专题会议提出要求整改(编号:)
2.施工情况:
(1)施工单位管理人员和施工质检人员跟班管理,及时处理问题。□到位□基本到位□没到位
(2)回填料①土质与设计要求相符情况□相符□不相符
②粒径与设计要求相符情况□相符□不相符
③最大干密度与设计要求相符情况□相符□不相符
④含水率与设计要求相符情况□相符□不相符
(以上指标必要时送有资质的实验室进行检验,出具检验报告)
土方回填施工旁站监理记录表
GD220240□□
单位(子单位)工程名称
南宁恒大国际中心Ⅱ期地下室、裙房、A座、B座、C座项目工程
旁站日期
____年___月___日星期__
气候
晴□阴□雨□注:
总承包单位(专业承包)
施工单位公司名称:江苏省苏中建设集团股份有限公司
旁站监理时间
开始时间:时分
结束时间:时分
1.回填工程种类:□基坑回填□基槽回填□管沟回填□路基回填
日期:
(6)回填前对填土基底的垃圾、杂物、积水进行清理,基地土质情况和强度满足设计要求,且验槽手续齐全。□满足□不满足
(7)基础、地下的构筑物、防水层、保护层、管道设备已完成,施工质量、龄期、砼强度等满足回填要求,并办理隐藏验收手续。□符合□不符合
(8)每层回填及压(夯)实后,对压实系数进行检验,符合设计要求。□符合□不符合
(3)施工机械和人力安排满足生产能力。□满足□不满足
(4)回填料每层虚铺厚度与设计要求(300mm左右)相符实施工,与设计要求相符。□相符□不相符
3.监理情况:
(1)已按要求编制土方回填施工方案,且审批手续齐全。□满足□不满足
(2)技术交底及记录情况。□已交底,手续齐全□已交底,手续不齐全□没有交底
(3)发书面通知要求整改□监理联系单(编号:);□监理通知单(编号:);□专门函件
(4)整改效果复查□效果符合要求□效果不符合要求;复查时间:____年___月___日
项目经理部(项目章)
质检员(签字):___________
日期:
项目监理机构(项目章)
旁站监理人员(签字):____________
(3)主要施工设备进场报审,手续齐全。□满足□不满足
(4)特种作业人员到位,特种证书报验资料齐全。□符合□不符合
(5)土方回填①施工顺序与施工方案相符情况□相符□不相符
②施工方法与施工方案相符情况□相符□不相符
③工艺标准与施工方案相符情况□相符□不相符
④施工机械的种类、数量与施工方案相符情况□相符□不相符
