三一博物馆精装修工程技术标书

合集下载

博物馆投标书范文

博物馆投标书范文

投标函___________:我方已收到并研究了上述项目的招标文件、合同条件、招标人要求、资料表、附件、补充文件和技术规范等文件。

我方已检查和核对了这些文件,未发现他们有错误或其他缺陷。

据此,我方愿按这些文件的规定,按照本投标承诺书,包括一并提交的所有文件材料和所附建议书,我方愿以总价人民币(大写) (RMB ¥:_______万元)(其中总价相对于报价最高限价下浮率为______ %)承担上述项目并修补其中任何缺陷。

(报价和下浮率保留到小数点后两位)如果我方中标,我方将在合同规定的日期开工,并在竣工时间内,按照上述文件完成项目。

一旦我方中标,在全部同意招标文件内容的前提下,我方保证:1、工期:合同签订后按业主要求___天内完成不同设计限额的设计方案;设计方案论证修改意见出具后___天内完成方案修改;实施性方案确定后___天内完成,批准后____天内完成施工图设计,施工开工后____天内完工。

2、工程质量等级:合格;我方遵守本投标承诺书直至投标有效期满,在该日期前,本投标承诺书对我方一直具有约束力。

我方承认所附投标文件资料为本投标承诺书的一部分。

如果我方投标承诺书含有不符合招标文件规定的内容,我方同意按招标文件规定予以修正。

我方接受你方关于任命争端裁决委员会的建议。

我方认同招标文件规定的评审规则,遵守评标组织的裁决结果,并且不会采取妨碍项目进展的行为。

除非制订正式合同协议书并生效,本投标承诺书以及你方中标通知书,应构成你我双方间具有约束力的合同。

联系地址: 邮编:联系人:电话:开户银行:账号:投标人(盖章):法人代表人(签字或盖章):日期:年月日投标一览表序号内容报价备注123456合计(人民币)投标人(盖章):________________________授权代表(签字):____________________ 年 _ 月 __ 日投标承诺书致 ________ :本投标人已详细阅读了________________________________工程招标文件,自愿参加上述项目投标,现就有关事项向招标人郑重承诺如下:1、遵守中华人民共和国、_____省有关招标投标的法律、法规的相关规定,自觉维护建筑市场秩序。

博物馆展览装饰工程施工组织部署与项目管理

博物馆展览装饰工程施工组织部署与项目管理

博物馆展览装饰工程施工组织部署与项目管理一、施工组织我公司将委派具有丰富现场领导和管理经验的项目经理担任本工程项目经理,另外再配备专业的项目工程师、设计师、质检员、安全员、材料员、计划员及资料员等组成一个强有力的项目管理班子,对本工程施工技术、质量以及安全文明等各方面进行科学的管理。

二、施工现场组织机构三.项目部成员主要职责(一)项目经理对本项目部的工程实行质量终身负责制和安全生产领导负责制,对履行合约负直接责任。

执行公司的质量方针,组织在项目部中贯彻和实施公司质量体系文件的各项规定,分配质量管理目标,对项目质量指标的完成负责。

组织工程均衡施工和工序管理,合理配置各种资源,对工程的质量、进度、成本、安全、文明施土等负全面责任,组织好生产过程的各种原始记录及统计工作,保证各种原始资料的完整性、准确性和可追溯性。

参加工程回访,负责工程维修工作,组织好职工的质量教育工作,积极开展各种质量活动。

(二)质量副经理A 、负责现场技术质量管理,协调技术管理工作。

B、负责施工组织设计编制。

C、审核并解决现场重要技术问题。

D 、负责现场全面质量监督控制。

E 、负责组织分项、分部工程的质量评定。

F 、搞好资金管理,控制工程成本。

G 、对项目的施工进度负责,对项目的施工质量负责。

H 、配合做好竣工验收,组织绘制竣工图、整理竣工验收资料,组织编写竣工验收报告,参加竣工验收,产组织验收后的整改。

(三)项目技术工程师协助项目经理执行各项职责,实现工程质量目标,负责公司质量体系文件在工程项目上的组织实施;参与编制施工组织设计,优化施工方案,负责落实各项技术节约措施,提供技术节约措施控制计划,负责向专业工长进行技术交底,并按交底要求组织施工。

负责编制与修订特殊过程施工方案,负责组织专人在施工中连续跟踪、监督和记录施工方案的实施。

组织有关人员审核图纸,并提交书面审图意见,负责本项目质量记录的汇总评定,编制各类施工进度计划及半成品加工计划,参与对不各格品的报告、调查及处置工作。

博物馆装饰工程施工招标投标文件

博物馆装饰工程施工招标投标文件

博物馆装饰工程施工招标投标文件博物馆装饰工程施工招标投标文件1. 项目概况本项目为博物馆装饰工程施工,具体施工内容包括但不限于室内装饰、展示柜制作、灯光布置、音响设备安装等。

招标方为ABC 博物馆,位于省市,总建造面积为X平方米,具体施工要求详见后文。

2. 投标人资格要求2.1 投标人必须是具有相关装饰工程承包资格的合法企业,具有独立法人资格;2.2 投标人必须具有相关工程施工经验,至少完成过3个类似博物馆装饰工程;2.3 投标人需提供有效的营业执照、资质证书、公司章程等材料,严禁提供虚假材料;2.4 投标人须在规定时间内递交投标文件,否则视为自动抛却投标资格。

3. 招标标准本项目采用按总价的招标方式,中标单位应按招标文件中所确定的质量、工期、价格等条件,施工完成本工程各项内容,并提供完好的保修服务,同时还需保证施工过程中不影响展览和参观活动。

4. 投标文件要求投标文件须包括以下内容:4.1 公司资质证明、营业执照、工程施工经验等相关资料;4.2 工程总承包计划书,包含施工方案、工期安排、人员配备等具体内容;4.3 投标报价清单,应详细列出每项工程的内容、工艺要求、材料品牌、数量及单价等;4.4 其他工程管理及质量保证资料。

5. 投标文件递交方式5.1 投标文件递交时间为年月日时分前,逾期将视为抛却投标资格;5.2 投标文件以书面形式递交,且需同时提供电子版;5.3 投标文件需密封,并在信封上标注“招标文件:ABC博物馆装饰工程施工招标投标文件”,递交至招标方指定的地点。

6. 开标程序6.1 开标时间为年月日时分,地点为ABC博物馆;6.2 开标程序包括标书审核、价格评审、技术评审等步骤;6.3 招标方将通知投标人参加开标过程,并会将开标结果以书面形式通知各投标人。

7. 合同签约及施工组织7.1 中标单位须在签订合同后严格履行合同中的各项条款;7.2 中标单位需按照承诺的工期和施工方案进行工程实施;7.3 施工过程中如遇到问题需及时上报招标方,并提交解决方案。

精装修投标技术标书模板15.10_图文

精装修投标技术标书模板15.10_图文

(正本投标文件项目名称:招标编号:投标人名称:日期:年月日目录第一章编制说明 (3第二章工程概况 (4第三章项目管理与施工总体部署 (5第四章施工顺序 (12第五章主要分项工程施工方法 (13第六章资源配备计划 (43第七章质量管理体系与措施 (32第八章工程进度计划与保证措施 (34第九章安全文明施工管理体系与措施 (39 第十章成品保护及措施 (76第十一章噪音扰民防治措施 (85第十二章环境保护管理体系与措施 (86第十三章施工现场平面布置 (87第十四章与业主、监理及其他承包人的配合协调措施 (88第十五章资格审查资料 (89技术标书第一章编制说明一、编制原则本工程施工组织设计编制遵循以下基本原则:(1保证重点,统筹安排,遵守承诺和招标文件规定与相关招标会议纪要。

(2科学安排施工程序,合理组织施工,紧密衔接,加快施工进度,缩短工期。

(3采用先进的施工技术,合理选择施工方案,确保安全生产和提高工程质量。

二、编制依据本工程施工组织设计编制的依据是:(1业主和设计部门确定的建筑装饰和电气、给排水、施工图及设计说明。

(2招标文件、各类招标答疑会议纪要及其他相关资料。

(3国家相关法律、法规。

(3按照国家和河北省现行质量验收标准和施工技术验收规范执行:1《建筑装饰装修工程施工质量验收规范》 GB50210—2001;2《建筑工程施工质量验收统一标准》 GB50300—2001;3《建筑工程施工质量验收统一标准》 GB50300—2001;4《建筑电气工程施工质量验收规范》 GB50303—2002;5《民用建筑工程室内环境污染控制规范》GB50325—2001;6《施工现场临时用电安全技术规程》JGJ46-88;7《建筑施工高处作业安全技术规范》JGJ80-91;8《建筑给水排水及采暖工程施工质量验收规范》(GB50242-20029 《建筑工程饰面砖粘结强度检验标准》(JGJ110-9710 《外墙饰面砖工程施工及验收规程》(JGJ126-200011 《外墙涂饰工程施工及验收规程》(JGJ/T 26-200312 《高级建筑装饰装修工程质量验收标准》 DBJO1-27-200313 《建筑地面工程施工质量验收规范》GB50209-201014 《通风与空调工程施工及验收规范》GB50243-2002《压缩机、风机、泵安装工程施工及验收规范》GB50275-2010 《电气装置安装工程母线装置施工及验收规范》GB50149-2010 《火灾自动报警系统施工及验收规范》GB50166-2007《电气装置安装工程接地装置施工及验收规范》GB50169-2006 《1KV及以下配线工程施工及验收规范》GB50575-2010《建筑物防雷工程施工与验收规范》GB50601-2010第二章工程概况工程名称:工程地点:建设单位:工程内容:第三章项目管理与施工总体部署一、工程管理目标本工程确定以下六大管理目标: 1.质量目标:合格 2.工期目标:3.安全与文明施工目标(1安全文明施工达到当地安全文明施工工地标准。

博物馆工装工程施工方案

博物馆工装工程施工方案

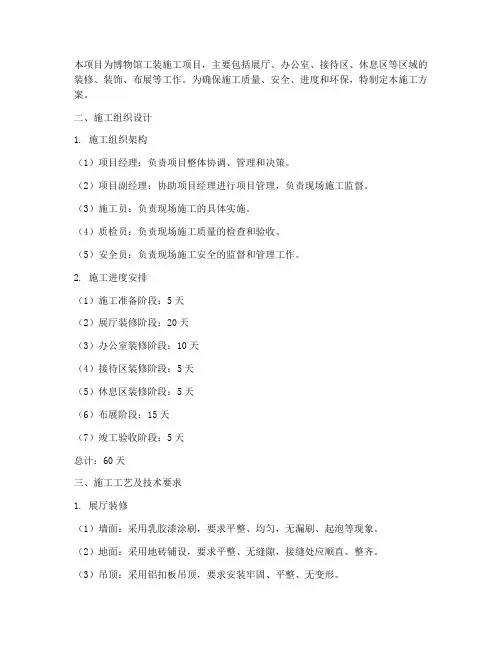

本项目为博物馆工装施工项目,主要包括展厅、办公室、接待区、休息区等区域的装修、装饰、布展等工作。

为确保施工质量、安全、进度和环保,特制定本施工方案。

二、施工组织设计1. 施工组织架构(1)项目经理:负责项目整体协调、管理和决策。

(2)项目副经理:协助项目经理进行项目管理,负责现场施工监督。

(3)施工员:负责现场施工的具体实施。

(4)质检员:负责现场施工质量的检查和验收。

(5)安全员:负责现场施工安全的监督和管理工作。

2. 施工进度安排(1)施工准备阶段:5天(2)展厅装修阶段:20天(3)办公室装修阶段:10天(4)接待区装修阶段:5天(5)休息区装修阶段:5天(6)布展阶段:15天(7)竣工验收阶段:5天总计:60天三、施工工艺及技术要求1. 展厅装修(1)墙面:采用乳胶漆涂刷,要求平整、均匀,无漏刷、起泡等现象。

(2)地面:采用地砖铺设,要求平整、无缝隙,接缝处应顺直、整齐。

(3)吊顶:采用铝扣板吊顶,要求安装牢固、平整、无变形。

(4)灯光:采用节能灯,保证展厅内光线充足、柔和。

2. 办公室装修(1)墙面:采用乳胶漆涂刷,要求平整、均匀。

(2)地面:采用木地板铺设,要求平整、无缝隙。

(3)吊顶:采用铝扣板吊顶,要求安装牢固、平整。

(4)灯光:采用节能灯,保证室内光线充足、柔和。

3. 接待区装修(1)墙面:采用乳胶漆涂刷,要求平整、均匀。

(2)地面:采用地砖铺设,要求平整、无缝隙。

(3)吊顶:采用铝扣板吊顶,要求安装牢固、平整。

(4)灯光:采用节能灯,保证室内光线充足、柔和。

4. 休息区装修(1)墙面:采用乳胶漆涂刷,要求平整、均匀。

(2)地面:采用地毯铺设,要求平整、无缝隙。

(3)吊顶:采用铝扣板吊顶,要求安装牢固、平整。

(4)灯光:采用节能灯,保证室内光线充足、柔和。

5. 布展(1)展品摆放:根据展览需求,合理规划展品摆放位置,确保展品安全、美观。

(2)展柜制作:采用环保材料,制作展柜,要求牢固、美观。

展馆精装修设计招标(3篇)

展馆精装修设计招标(3篇)

第1篇一、招标单位[招标单位名称]二、项目名称[项目名称]三、项目概况[项目名称]位于[具体地址],占地面积[面积],总建筑面积[面积]。

本项目旨在打造一个集展示、交流、休闲、购物于一体的综合性展馆。

为提高展馆的展示效果和功能,现对展馆精装修设计进行公开招标。

四、招标范围1. 对[项目名称]展馆进行整体精装修设计,包括但不限于室内空间布局、装饰风格、材料选择、灯光设计、家具配置等;2. 提供详细的施工图设计,包括平面图、立面图、剖面图、效果图等;3. 提供展馆功能分区、流线设计、无障碍设计等方案;4. 配合招标单位进行设计方案的修改和完善;5. 提供设计说明、材料清单、施工工艺等技术文件。

五、投标人资格要求1. 具有独立法人资格,注册资金[金额]万元以上;2. 具有建筑行业工程设计甲级资质;3. 近三年内完成过至少2个类似规模和类型的精装修设计项目,并提供业绩证明;4. 具有良好的商业信誉和履约能力;5. 拥有专业的精装修设计团队,团队成员具备丰富的设计经验。

六、招标文件获取1. 招标文件获取时间:[具体时间];2. 招标文件获取方式:[具体方式,如现场购买、网上下载等];3. 招标文件售价:[金额]元,售后不退。

七、投标文件递交1. 投标文件递交截止时间:[具体时间];2. 投标文件递交地点:[具体地址];3. 投标文件递交方式:[具体方式,如现场递交、邮寄等]。

八、开标时间及地点1. 开标时间:[具体时间];2. 开标地点:[具体地址]。

九、评标办法1. 评标委员会将根据投标文件的技术方案、设计理念、设计质量、报价合理性等因素进行综合评分;2. 评标委员会将按照评分结果确定中标候选人。

十、其他事项1. 投标人应严格按照招标文件要求进行投标,否则其投标文件将被视为无效;2. 招标单位有权对投标文件进行核查,如有发现虚假信息,将取消其投标资格;3. 招标单位保留对招标文件进行修改和解释的权利;4. 招标单位对本次招标活动拥有最终解释权。

博物馆精装修施工组织设计方案方案

博物馆精装修施工组织设计方案方案

目录第一章编制依据2第二章工程简况4第三章工程施工管理组织机构6第四章施工部署11第五章工程施工进度计划12第六章施工准备15第七章主要分部分项工程施工方案16第八章质量保证技术措施63第九章质量通病、施工难点的预防及治理措施67 第十章主要施工机械设备70第十一章计划开、竣工日期71第十二章施工总平面布置图72第十三章工期保证措施73第十五章施工现场环境保证措施84第一章编制依据一、工程合同二、国家现行有关建筑安装工程、建筑装饰工程施工工艺标准、技术规范及质量验收评定标准。

1、GB 50210—2001《建筑装饰装修工程质量验收规范》2、GB50300—2001《建筑工程施工质量验收统一标准》3、GB 50327—2001《住宅装饰装修工程施工规范》4、GB/T 17671—1999《水泥胶砂强度检验方法(ISO)》5、GB 50326—2001《建设工程工程管理规范》6、GB 50222—95《建筑内部装修设计防火规范》9、GB 5823—86《建筑门窗术语》10、GB 9846—88《胶合板、普通胶合板检验规则》11、GB 9846.5—88《胶合板、普通胶合板外观分等技术条件》12、《建筑装饰装修工程施工工艺标准》ZJQ00-SG-001-200313、《建筑机械使用安全技术规程》JGJ33—2001/J119—200114、《建筑室内腻子》JC/T 304915、民用建筑工程室内环境污染控制规范(GB50325-2001)16、室内装饰工程质量规范(QB1838-93)17、内蒙古自治区室内装饰市场管理暂行规定18、内蒙古自治区室内装饰工程质量监督管理办法(试行)19、GB50245-50259-96《电器装置安装工程施工验收规范》20、GBJ16-96《建筑设计防火规范》21、JGJ66-91《博物馆建筑设计规范》三、国家相关行业及地方有关质量、环境、安全等方面的政策、法令、条例、标准及规章制度等。

博物馆布展装修工程项目建议书

博物馆布展装修工程项目建议书
8.1 投资估算 ....................................................................................................................................43 8.2 资金筹措 ....................................................................................................................................44 第九章 效益分析 ..................................................................................................................................45 9.1 项目对社会影响分析...............................................................................................................45 9.2 项目与所在地区互适性分析...................................................................................................45 第十章 研究结论与建议 ......................................................................................................................47 10.1 研究结论 ..................................................................................................................................47 10.2 建议 ..........................................................................................................................................47 附表: ................................................................................................................................................ 49 投资估算汇总表 ......................................................................................................................................................................................................................................39 6.1 组织机构设置 ............................................................................................................................39 6.2 人力资源配置 ............................................................................................................................40

( 工程文档)三一博物馆精装修工程技术标书

( 工程文档)三一博物馆精装修工程技术标书

三一博物馆精装修工程施工组织设计湖南中格建设集团有限公司二0一二年一月十七日目录一、施工方案………………………………………………二、施工进度计划及保证措施………………………三、保证质量措施……………………………………四、保证安全措施……………………………………五、文明施工现场措施………………………………六、劳动力安排计划…………………………………七、主要材料、构件用量计划………………………八、主要机具使用安排………………………………一、施工方案1、工程简况建设单位:三一重工湖南基建本部。

工程名称:三一博物馆精装修工程茅塘博物馆内装饰工程)。

招标编号:三一招标ZBJH111202-3B。

工程的点:涟源茅塘镇道童村。

工期:60日历天。

工程质量要求:合格。

工程简况:本工程结构形式为二层现浇钢筋混泥土框架结构。

一层层高5.2m,二层层高4m,女儿墙顶标高10.1m,建筑面积约为1266m2。

本工程装修标准及观感质量与集团总部董事长办公室及类似场所标准相同,要求选材考究,制作精准,达到集团一流水平。

0Hszrpc0YM招标范围:1、三一博物馆室内精装修工程,详见由湖南驷马装饰设计工程有限公司设计的《三一涟源博物馆)室内装饰工程蓝图》, 2、室内装饰方案以精装修施工图为准,原主体施工合同中约定的室内装饰方案不再实施,其相应工程量在结算时再予以按实扣减,3、精装修单位自觉与主体施工单位间的配合,4、施工过程中必须的检验、实验等质保工作内容, 5、所有材料必须先来样,经建设方确认后,方可进场, 0Hszrpc0YM注:本次招标不包含室内成品沙发、成品家具及床上用品此部份由人力资源总部会同行政总部按标准和要求另报商务单独采购)0Hszrpc0YM2、施工目标我们将本着“质量第一,用户至上”,“注重信誉,信守合同”的企业宗旨,发挥“追求卓越,创造精品”的企业精神,通过严密而科学的管理和施工组织,根据本工程的特点,全面的统筹兼顾,使整个工程质量进度、安全、文明施工等各方面力争取得优异成绩,保证合格工程,我们一定要把本工程做成一个使用功能完善,专业技术达标的室内装饰精品。

博物馆装修技术方案

博物馆装修技术方案

施工方案第一章编制依据及工程概况第二章工程施工的重难点及保证措施第三章施工总体目标第四章施工准备第五章施工总体部署第六章施工对外协调工作第七章主要施工方法第八章工程质量保证措施第九章平安管理体系与措施第十章工期保证措施第十一章平安文明施工措施第十二章雨季施工措施第十三章降噪防尘及环境保护措施第十四章降低工程造价措施第十五章工程配合效劳和质量保修承诺第一章编制依据及工程概况第一节编制依据一、编制依据1、招标文件及其等效补充文件。

2、现行技术规程、标准及技术标准。

3、本企业的施工技术水平、管理水平及成功经历。

二、编制原那么1、严格按招标文件中各项技术标准和条款进展编制。

2、执行国家有关政策法规、规程、行业技术标准和技术规定。

3、结合实际因地制宜的原那么。

4、统筹安排、综合平衡、妥善协调、前后兼顾的原那么。

5、减少各部位、各工序、各工种相互干扰的原那么。

三、编制说明1、在认真、全面、系统地阅读招标文件的根底上,深刻领会和贯彻业主对投标者的各项要求而编写。

2、我公司根据编制标书的指导思想,在中标后的施工中,将积极地推广和动用新设备、新材料、新技术、新工艺、新成果;统筹兼顾,科学管理,自始至终坚持“科学管理,创立精品兴企业;客户至上,优质效劳树形象〞的质量方针;本投标者全体员工一如既往以勤劳、朴实、科学、积极的工作姿态,保质保量如期完成合同各项工程的工作内容。

以到达快速、优质、高效、平安的管理目标。

确保工程质量优良。

第二节工程概况一、工程概述1、工程地理位置陕西省黄陵县、志丹县、安塞县2、工程概述本工程主要包含侯南作业区、王窑抢险队、杏北保安中队、黄陵消防中队等4个篮球塑胶场地铺设工程,铺设pp硅胶地板等。

3、工期及质量要求施工总工期:60个日历天本工程质量要求为合格。

在保证符合篮球场地面层材料对根底要求的同时,最大限度的控制工程的建造本钱,在保证工程建造质量和水平的同时又能有效必的控制本钱,到达既经济又适用的原那么。

相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

三一博物馆精装修工程施工组织设计湖南中格建设集团有限公司二0一二年一月十七日目录一、施工方案………………………………………………二、施工进度计划及保证措施………………………三、保证质量措施……………………………………四、保证安全措施……………………………………五、文明施工现场措施………………………………六、劳动力安排计划…………………………………七、主要材料、构件用量计划………………………八、主要机具使用安排………………………………一、施工方案1、工程概况建设单位:三一重工湖南基建本部。

工程名称:三一博物馆精装修工程(茅塘博物馆内装饰工程)。

招标编号:三一招标ZBJH111202-3B。

工程地点:涟源茅塘镇道童村。

工期:60日历天。

工程质量要求:合格。

工程概况:本工程结构形式为二层现浇钢筋混泥土框架结构。

一层层高5.2m,二层层高4m,女儿墙顶标高10.1m,建筑面积约为1266m2。

本工程装修标准及观感质量与集团总部董事长办公室及类似场所标准相同,要求选材考究,制作精准,达到集团一流水平。

招标范围:1、三一博物馆室内精装修工程,详见由湖南驷马装饰设计工程有限公司设计的《三一涟源(博物馆)室内装饰工程蓝图》; 2、室内装饰方案以精装修施工图为准,原主体施工合同中约定的室内装饰方案不再实施,其相应工程量在结算时再予以按实扣减;3、精装修单位自觉与主体施工单位间的配合;4、施工过程中必须的检验、试验等质保工作内容; 5、所有材料必须先来样,经建设方确认后,方可进场;注:本次招标不包含室内成品沙发、成品家具及床上用品(此部份由人力资源总部会同行政总部按标准和要求另报商务单独采购)2、施工目标我们将本着“质量第一,用户至上”,“注重信誉,信守合同”的企业宗旨,发挥“追求卓越,创造精品”的企业精神,通过严密而科学的管理和施工组织,根据本工程的特点,全面地统筹兼顾,使整个工程质量进度、安全、文明施工等各方面力争取得优异成绩,保证合格工程,我们一定要把本工程做成一个使用功能完善,专业技术达标的室内装饰精品。

3、施工组织机构设置本工程施工中,拟实施项目法施工的管理模式,组建本工程的项目经理部,对工程施工全过程进度、质量、安全、成本及文明施工等负全责。

项目经理部要以工程项目管理为核心,以优质、高速、安全、文明为主轴,加强动态、科学管理,优化生产要素,精心施工,大力推广先进施工技术,在质量优良的同时,力争提前完成施工任务。

本公司将根据本项目工程施工质量与工期要求较高的特点,组成一个强有力的现场施工管理机构,具体见项目经理部组织机构框图,在本公司内挑选懂技术、会管理、工作认真、吃苦精神强的施工管理人员实施本工程的相关管理内容,确保本项目优质、快速地按期投入使用。

3.1公司选派一名实践经验丰富和管理水平高、并有类似工程施工经验的同志担任项目经理,负责本工程对外及对内各专业的协调工作。

项目经理对工程项目行使计划、组织、协调、控制、监督、指挥职能、全权处理项目事务。

项目经理部对公司实行经济责任承包。

项目内部工程技术管理人员通过岗位目标责任制和行为准则来约束,共同为优质、安全、高速、低耗地完成项目任务而努力工作。

3.2选派一名工程师作为项目技术负责人,对工程施工中重大技术问题进行把关,并对工程的技术和质量管理进行总体控制。

3.3项目经理部设工程技术部、质安办、物资设备部、合约财务部,其基本职责如下:A、工程技术部施工准备、生产调度、施工管理、图纸审核、施工方案审定、测量放线复核、技术交底与复核、工程技术资料管理、检测试验、计划、统计。

B、质安办具体负责施工过程的质量、安全检查、验收和评定,质量记录的收集、整理工作以及现场施工安全教育、安全检查并做好记录,由安全主任和质量检查员组成。

C、物资设备部负责编制物资采购计划及采购工作,负责进场物资的验收、保管、发放工作,负责现场机械设备的管理和维护。

D、合约财务部负责编制预、决算工作及工程进度款申报、劳动力工资核算工作,负责财务及成本核算工作,负责本工程施工过程中所有的财务支出;与总公司财务部联系,及时协助总公司财务部对本工程的管理工作。

医疗、食堂管理、生活设施、文件、信函收发、对外关系协调、接待、生活办公用品及用具管理及负责保卫、防火等行政工作。

项目经理部组织机构框图如下:4、工地管理制度4.1劳动纪律1)现场施工员及管理人员一律佩戴工作卡,无卡者不能上岗工作。

2)严禁迟到、早退、旷工,因事请假必须办理请假手续。

3)施工现场所有管理人员、施工人员一律要求戴安全帽。

4)严禁在施工现场吸烟、生火。

5)严禁穿高跟鞋或拖鞋进入现场施工。

6)严禁在施工现场大小便。

严禁在施工现场乱扔垃圾。

7)非现场管理人员和施工人员一律不准擅自进入施工现场。

4.2安全制度1)健全安全责任制度:项目经理为安全责任人,主管安全工作的各分项工程总管为责任安全员,建立完整的安全责任网,各负其责。

安全总管必须每天进行安全巡视、记录安全问题、发布安全整改通告,召开安全会议,并定期总结安全工作,提出安全计划。

2)健全安全值班制度:安全小组成员必须每日轮流值班,并有值班记录,做到每天有检查,封安全隐患要及时整改。

4.3保安制度1)保安人员必须熟悉工地管理制度,密切注意发生或可能发生的违章行为,及时制止并向工程指挥部汇报。

2)保安人员必须全天轮流值班,施工现场的材料未经工程指挥部批准,绝不允许任何人拿出工地。

3)保安人员要经常查看施工现场,及时向工程指挥部汇报情况,工当工人发生纠纷时,保安人员应立即调解、制止。

4.4防火措施由于施工期间处于秋、冬季,天气寒冷干燥,现场防火安全尤其重要,为保证本项目的安全生产,特制定以下防火措施:1)严禁在施工现场吸烟、生火。

2)施工现场放置一定数量的灭火器或沙箱,指定地方分区、分层堆放。

安全总管对灭火器材定期检查,及时更换空瓶。

3)选择四周有砖墙的房子作为储存油漆的专用仓库,库房门口放置一定数量的灭火器及沙箱,油漆仓库内不能放置其他易燃材料。

4.5用电规定1)未经值班电工同意,任何班组或个人不得自行开合总开关。

2)各施工区的支路开关箱,统一由值班电工接驳,并分接到各施工区。

开关箱内的拉线要接到接线端上,严禁接在其他地方。

3)各工作区的分接端必须带有接地保护装置。

4)除施工现场的照明线路由电工架设铜芯线外,其他临时电路必须使用护套电缆,不能用普通电线代替。

4.6施工总平面要求1)工地办公室:供工程指挥部技术管理人员使用,其面积不得少于80平方米,根据本工程施工条件,在附近租赁一间房屋作办公用。

2)材料仓库:根据实际施工条件,在施工现场搭设材料堆放区,其面积不得少于100平方米,做好防雨防潮保安措施。

另外,在现场布置一个易燃物品专用仓库,其面积不得少于40平方米。

4.7施工用水由甲方提供水源,且水源必须满足施工及消防用水的需要。

4.8消防设施施工现场设消防器材专放位置,设置手提灭火器6台,沙箱3箱。

4.9生活设施在施工现场附近布置工人食堂及公共厕所等临时设施,所用用房均在附近租赁民房统一安排。

4.10垃圾清运在室外场地路边设一垃圾转运站,每天晚上由专车清运到指定的垃圾堆放站。

5、材料组织5.1严格按设计要求挑选主材样板并送交甲方及设计师签证认可。

签证单及材料样板一式二份,一份交甲方,一份留存项目指挥部。

5.2严格按照优质、优价、货比三家的原则由公司材料科进行材料采购,尤其要把好材料质量关:统一颜色、统一纹理、统一规格、统一品质、货到工地立即组织检查验收,对于质量不合格的要坚决退货;主要材料要有质量合格证或质量检测报告。

5.3低值易耗品及现场急需的零星材料由项目指挥部自行购买。

6、专业配套及半成品加工6.1在施工平面初步形成后,立即组织各专业配套产品的订货工作,如墙地面砖、普通玻璃、墙漆、石膏板、防滑地面砖等。

6.2各规格尺寸玻璃、不锈钢凹槽、玻璃自动感应门、展台及配件、各规格尺寸防火板、单开门等半成品,加工都必须严格按设计要求,并定期进行检查验收。

7、各工种交叉配合与安全在隐蔽工程验收之前,给排水、弱电、强电、监控等综合布线分项工程交叉作业是不可避免的,工程指挥部应根据隐蔽工程的动向,及时与各相关施工队密切配合、加强管理,完善隐蔽工程。

8、施工准备工作计划8.1施工准备工作计划表根据本工程的工程内容和实际情况,将本工程施工准备工作分为技术准备、物质条件生产准备、施工组织准备、现场施工准备等四个各部分,并制定如下施工准备工作计划表。

8.2技术准备由于本工程建筑所具有的诸多特点,对施工前的技术准备工作,必须细致、认真的进行。

8.2.1组织各专业人员熟悉图纸,对图纸进行自审,熟悉和掌握施工图纸的全部内容和设计意图。

装饰、安装各专业相互联系对照,发现问题,提前与建设单位、设计单位及监理单位协商,参加由建设单位、设计单位和监理单位组织的设计交底和图纸会审。

8.2.2按进度编制装饰、水电安装等分部工程实施方案,制定单项技术措施和重要部分项工程的施工作业指导书。

8.2.3熟悉水电等安装专业的图纸工艺,作出预埋预留和交叉作业的技术准备。

8.2.4对本工程的装饰工程所用材料的技术指标在开工前进行全面的了解,对其厂家生产的该产品的合格性能量否能满足本工程的需要作出一个肯定的结果。

对本工程所用的装饰材料在每一道工序中所需注意的事项在开工前施工现场管理技术人员进行研究。

8.2.5对于施工中难度较大,作业技术要求高、危险程度大的施工过程在开工前施工现场技术负责人组织现场施工技术人员进行讨论研究,做好针对性的方案,为施工做充分的施工前的技术准备。

8.2.6根据施工合同与有关强制性条文与技术规范,同进结合当地工程造价指南与定额进行施工图预算编制,在进行施工图预算编制进,按照建设方提供的施工图纸准确计算分部分项工程量,按规定套用施工定额,计算所需要材料的详细数量、人工数量、大型机械台班数,以便做进度计划和供应计划,更好地控制成本,减少消耗。

8.2.7提出各种构件、半成品、主要材料、施工机具的规程和需用量计划,逐步落实供货单位和进场时间,对建设方有特殊要求的构件、半成品、材料做好主要的计划,及时与供货单位取得联系,在保证质量的前提下尽可能地为建设方节约资金。

8.2.8做好技术交底工作。

本工程每一道工序开工前,均需进行技术交底。

技术交底均采用三级制,即项目部技术负责人→专业施工员→各班组长。

技术交底均有书面文字及图表,其交底书面文字有各级管理人员的签字,工程技术负责人向专业施工员进行交底要求细致、齐全、完善,并要结合具体操作部位、关健部位的质量要求,操作要点及注意事项等进行详细的讲述交底,专业施工员接受后,应反复详细地向作业班组进行交底,班组长在接受交底后,应组织工人进行认真讨论,全面理解施工意图,确保工程的质量和进度。

相关文档
最新文档
