基坑支护工程检测方案
基坑工程监测检测方案
基坑工程监测检测方案一、前言基坑工程是城市建设中的重要组成部分,其安全施工和监测检测工作至关重要。
在建设过程中,需要对基坑工程进行监测检测,以确保施工过程中的安全以及结构稳定。
本文将针对基坑工程的监测检测方案进行详细的介绍。
二、监测检测的目的基坑工程监测检测的主要目的是为了掌握工程施工过程中的变形和变化规律,对施工现场的安全进行有效监控和控制;同时也是为了对基坑支护结构的受力进行实时监测,保证基坑支护结构的稳定性和安全性;对基坑周边环境进行监测,以保护周边建筑和地下管线的安全。
三、监测检测的内容1. 地表沉降监测:通过设置地表沉降监测点,进行实时监测,了解地表变形情况。
可以采用测量仪器,如沉降仪、倾斜仪等进行监测,并采用自动化数据采集系统进行数据存储和分析。
2. 基坑轴线监测:针对基坑的变形情况进行监测,了解基坑结构的稳定性。
可以采用全站仪、GPS等工具进行轴线监测,实时记录基坑的变形情况。
3. 支护结构受力监测:对基坑支护结构的受力情况进行监测,确保支护结构的安全性。
可以采用应变计、位移计等仪器进行实时监测。
4. 地下水位监测:对基坑附近地下水位进行监测,了解地下水位的变化情况。
可以通过长期监测和数据分析,掌握地下水位的变化规律。
5. 基坑周边环境监测:对基坑周边建筑和地下管线进行监测,确保工程施工过程中的安全。
可以采用地质雷达、声波检测等技术进行监测,确保基坑工程对周边环境的影响最小化。
四、监测检测方法1. 传统监测方法:采用常规测量仪器进行监测,如全站仪、GPS、沉降仪、倾斜仪、应变计等。
这些仪器可以准确监测基坑工程的变形情况,并且数据可以实时采集分析。
2. 自动化监测系统:采用自动化监测系统进行监测,实现数据实时采集和存储。
可以采用传感器、数据采集器、数据传输设备等进行布设,实现对基坑工程的全方位监测。
3. 遥感监测技术:利用遥感技术进行基坑工程的监测,减少人工操作和提高监测效率。
可以采用卫星遥感、无人机等技术进行监测,实现对基坑工程的大范围监测。
建筑工程基坑支护检测方案
建筑工程基坑支护检测方案一、前言建筑工程中的基坑支护检测是为了确保基坑支护结构的安全性和稳定性,以及保障施工人员和周边环境的安全。
基坑支护检测方案需要根据具体工程的特点和要求进行合理设计,并且需要在施工前、施工中和施工后进行全面的检测和监测。
本文将对基坑支护检测的方案进行详细介绍,包括检测的内容、方法和定期检测的频率等。
二、基坑支护检测的内容1. 基坑支护结构的材料检测:包括支撑材料的品种、规格和质量等。
需要检测支撑材料是否符合设计要求,并且是否具有相应的强度和稳定性。
2. 土体力学性质的检测:包括土壤的含水量、密度、压缩性和黏性等。
需要检测土体的力学性质是否符合预期,并且是否具有足够的承载能力。
3. 基坑支护结构的施工质量检测:包括支护结构的几何形状、尺寸和平整度等。
需要检测支护结构是否按照设计要求进行施工,并且是否达到了相应的质量标准。
4. 基坑周边环境的监测:包括基坑周边地下水位、地表下沉和结构变形等。
需要监测基坑周边环境的变化情况,以及对基坑支护结构的影响。
三、基坑支护检测的方法1. 材料检测:可以采用化学分析、质量检测和力学测试等方法进行材料的检测。
化学分析可以对支撑材料的成分和含量进行检测,质量检测可以对支撑材料的外观和表面质量进行检测,力学测试可以对支撑材料的强度和稳定性进行检测。
2. 土体力学性质的检测:可以采用原位测试和室内测试等方法进行土体力学性质的检测。
原位测试可以通过现场取样和测试来获取土体的力学性质,室内测试可以通过实验室测试来获取土体的力学性质。
3. 施工质量检测:可以采用现场测量和实验室测试等方法进行施工质量的检测。
现场测量可以对支护结构的几何形状、尺寸和平整度进行检测,实验室测试可以对支护结构的材料和结构进行检测。
4. 周边环境监测:可以采用地下水位监测、地表下沉监测和结构变形监测等方法进行周边环境的监测。
地下水位监测可以通过现场测量和实验室测试来获取基坑周边地下水位的变化情况,地表下沉监测可以通过现场测量和实验室测试来获取基坑周边地表下沉的情况,结构变形监测可以通过现场测量和实验室测试来获取基坑支护结构的变形情况。
基坑支护监测检测方案
基坑支护监测检测方案基坑支护监测检测方案是指针对基坑支护工程的稳定性和安全性进行检测与监测的方案。
基坑支护工程是建筑工程中的重要组成部分,它的稳定性对于项目的安全运行至关重要。
因此,及时准确地进行基坑支护监测检测,对于预防事故的发生具有重要意义。
下面将介绍一个综合的基坑支护监测检测方案。
首先,基坑支护监测检测方案首先需要确定监测目标。
基坑支护监测的目标包括基坑支护结构变形监测和基坑周边地下水位监测。
基坑支护结构变形监测主要包括垂直变形、水平变形和倾斜变形的监测,可以通过安装位移传感器、固定支护结构的变形测量尺、倾斜计等工具来进行监测。
而基坑周边地下水位监测则是为了掌握基坑工程的水工环境变化,可以通过设置水位计、流速计等设备来进行监测。
其次,基坑支护监测检测方案需要确定监测时间。
基坑支护监测的时间应从开挖基坑之前开始,直到支护完工和周边地下水位稳定为止。
监测的时间应根据具体工程的进展情况以及规划设计要求进行确定,通常在基坑开挖前、支护过程中和支护完工后进行定期监测。
再次,基坑支护监测检测方案需要确定监测位置。
监测位置的选择应根据基坑支护结构的特点、周边环境的变化以及监测目的的要求来确定。
一般来说,监测点应位于基坑支护结构的关键部位,如支撑桩的顶部、支护墙的顶部和底部等位置。
此外,还应选择一些代表性的监测点位于基坑的周边环境,用于监测地下水位的变化。
最后,基坑支护监测检测方案需要确定监测方法。
基坑支护监测的方法包括实测和网络监测两种。
实测是指通过安装传感器、测量仪器等工具对基坑支护结构的变化进行现场测量。
网络监测是指通过远程监控系统对基坑支护的稳定性和安全性进行实时监测。
实测方法可以通过现场测量仪器进行,如位移传感器、倾斜计等,也可以通过无人机、激光扫描仪等高新技术手段进行。
总之,基坑支护监测检测方案是预防基坑工程事故发生的重要手段。
在实际工程中,根据基坑支护结构的特点和周边环境的变化,有针对性地制定监测方案,采用适当的监测方法和工具,并根据监测数据及时评估工程的安全性和稳定性,以保证基坑支护工程的安全运行。
基坑支护工程检测方案
基坑支护工程检测方案1. 检测总体方案基坑支护工程的检测主要分为静载试验、动载试验和监控三个方面。
其中,静载试验是通过对支护结构的承载能力进行检测,动载试验是通过对支护结构在受力情况下的响应进行检测,监控则是对支护结构在施工和使用过程中的变形和位移进行实时监测。
这些检测手段可以全面、多角度地了解基坑支护结构的稳定性和安全性,从而保障工程的顺利进行。
2. 静载试验方案静载试验主要是通过对支护结构的承载能力进行检测,以确保其在使用过程中不会发生塌方和变形。
静载试验包括荷载试验和渗透试验两个主要方面。
荷载试验是通过对支护结构施加静载来检测其承载能力。
试验中需要测定结构在不同荷载条件下的变形和应力分布情况,以确定结构的稳定性。
渗透试验则是通过对支护结构的渗透性进行检测,以避免因渗透引起的土体松动和结构破坏。
3. 动载试验方案动载试验是通过对支护结构在受力情况下的响应进行检测,以确保其在动态荷载下的稳定性和安全性。
动载试验主要包括振动试验和地震模拟试验两个方面。
振动试验是通过对支护结构施加不同频率和振幅的振动荷载,来检测结构在振动下的动态响应和变形情况。
地震模拟试验则是通过对支护结构施加地震荷载,以模拟结构在地震情况下的响应和稳定性,从而判断结构对地震的抗震能力。
4. 监控方案监控是对支护工程在施工和使用过程中的变形和位移进行实时监测,以确保结构的安全性。
监控方案主要包括变形监测、位移监测和应力监测三个方面。
变形监测是通过对支护结构的变形进行实时监测,以了解结构在施工和使用过程中的变形情况。
位移监测则是通过对结构的位移进行实时监测,以了解结构在受力和振动情况下的位移情况。
应力监测是通过对结构的应力进行实时监测,以了解结构在受力下的应力情况。
在监控方案中,还需要结合现代化的监测技术和设备,如传感器、监测仪器等,以实现对支护工程的全面、准确监控。
5. 结论基坑支护工程的检测方案是保障工程顺利进行的重要环节。
通过静载试验、动载试验和监控三个方面的检测手段,可以全面、多角度地了解支护结构的稳定性和安全性,从而保障工程的顺利进行。
基坑支护监测、检测方案 ()
XXX基坑支护工程基坑监测方案XXX有限公司2016年3月25日XXX基坑支护工程基坑监测方案工程名称:XXX基坑支护工程工程地点:XXXXXXX建设单位:XXXX置业有限公司编写:审核:批准:XXXX有限公司2016年3月25日目录1项目概述 (3)1.1 工程概况 (3)1.2 工程地质 (3)1.3水文地质条件 (6)2监测依据 (6)3监测项目及目的 (7)3.1 监测项目 (7)3.2 监测目的和意义 (8)4监测点布设及监测方法 (8)4.1深层水平位移 (8)4.2坑顶水平位移 (11)4.3坑顶垂直位移 (16)4.4 水位观测 (20)4.5 锚索内力 (22)4.6周边建筑沉降 (24)4.7 监测点的保护 (27)5监测频率 (28)6监测报警值及报警制度 (28)6.1 报警值、控制值一览表 (28)6.2 安全监测报警 (28)6.3 应急措施 .................................................................................................. 错误!未定义书签。
7监测工作程序 .. (29)7.1 全过程监测工作程序图 (30)7.2 预警信息反馈程序图 (31)8监测数据整理、提交 (32)8.1 监测初始值测定 (32)8.2 数据资料整理、提交及流程 (32)8.3 监测报表的内容及报送时限 (32)8.4 监测数据整理流程 (32)9本项目拟投入的主要人员及设备 (33)9.1 本项目拟投入的主要人员 (33)9.2 人员架构图 (34)9.3 本项目拟投入的主要设备 (34)10技术保证措施 (34)10.1 现场踏勘 (34)10.2 巡视检查 (35)10.3 测试方法 (35)10.4 测试仪器 (35)10.5 监测元件 (35)10.6 监测点的保护 (35)10.7 数据处理 (36)11监测质量保证措施 (36)12工期、进度保证措施及安全施工措施 (37)12.1 工期 (37)12.2 工期及进度保证措施 (37)12.3 施工安全措施 (38)13可提供的服务 (39)14合理化建议 (40)14.1 变形监测的建议 (40)14.2 业主与施工单位应提供的配合工作的建议 (41)1 项目概述1.1 工程概况拟建场地位于XXXX,工程拟建7栋2~7层住宅及1层商业、3座1 层公建房,设2层地下室,楼高7.20~23.90米,总用地面积约8000平方米。
基坑支护监测检测方案

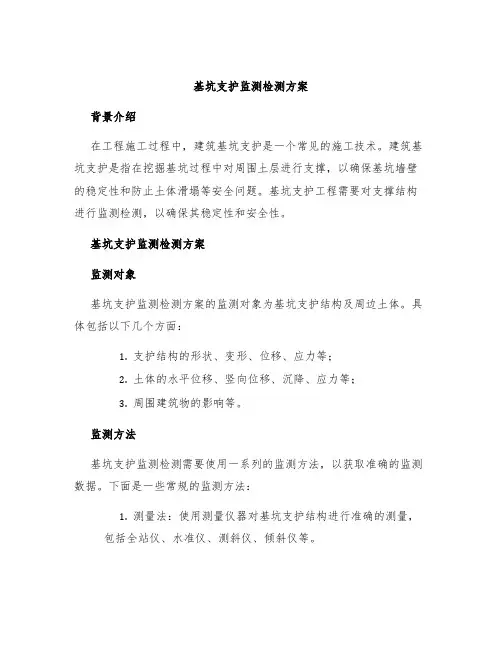

基坑支护监测检测方案背景介绍在工程施工过程中,建筑基坑支护是一个常见的施工技术。
建筑基坑支护是指在挖掘基坑过程中对周围土层进行支撑,以确保基坑墙壁的稳定性和防止土体滑塌等安全问题。
基坑支护工程需要对支撑结构进行监测检测,以确保其稳定性和安全性。
基坑支护监测检测方案监测对象基坑支护监测检测方案的监测对象为基坑支护结构及周边土体。
具体包括以下几个方面:1.支护结构的形状、变形、位移、应力等;2.土体的水平位移、竖向位移、沉降、应力等;3.周围建筑物的影响等。
监测方法基坑支护监测检测需要使用一系列的监测方法,以获取准确的监测数据。
下面是一些常规的监测方法:1.测量法:使用测量仪器对基坑支护结构进行准确的测量,包括全站仪、水准仪、测斜仪、倾斜仪等。
2.监测孔法:在支护结构周围钻孔,将监测仪器通过孔隙的方式安装,进行监测。
3.激光扫描法:利用激光器对基坑支护结构进行扫描,获取其三维形状和位移等数据。
4.无损检测法:利用声波、电磁波、红外线等无损检测方法,对支护结构进行检测。
监测频次监测的频次决定了监测结果的精度和有效性。
监测频次需要根据具体的施工进度和监测结果来决定,一般需要在以下时期进行监测:1.基坑开挖前;2.基坑开挖过程中,每个开挖周期结束后;3.支护结构施工阶段中,每个施工周期结束后;4.基坑土方施工结束后;5.筑块钢筋混凝土施工结束后。
监测数据处理和分析监测数据采集后需要进行处理和分析,以进行评估和预警。
监测数据分析需要考虑以下几个方面:1.监测数据的时序分析,找出数据的变化规律和趋势;2.监测数据的空间分析,判断监测点之间的关系和区域的变化情况;3.监测数据的差异分析,分析并比较前后监测数据的变化。
监测报告监测报告是监测结果的重要输出,需要根据监测数据处理和分析的结果,撰写监测报告。
监测报告应该包括以下内容:1.监测对象和监测位置;2.监测方法和监测频次;3.监测数据的处理和分析结果;4.监测数据的评价和预警;5.相关的建议和措施。
基坑监测施工方案
基坑监测施工方案监测频率要求:开挖期间开挖侧每天观测一次,非开挖期间每3-5天观测一次;当变形超限时应加密观测,当有危险事故征兆时应连续观测。
当基坑变形、地面沉降达到预警值,应立即通知查明原因,及时采取有效的措施。
(一)监测目的1、在基坑施工过程中,只有对基坑支护结构、基坑周围的土体和相邻的构筑物进行全面、系统的监测,才能对基坑工程的安全性和对周围环境的影响程度有全面的了解,以确保工程的顺利进行,在出现异常情况时及时反馈,并采取必要的工程应急措施,甚至调整施工工艺或修改设计参数。
2、检验设计所采取的各种假设和参数的正确性,指导基坑开挖和支护结构的施工。
3、确保基坑支护结构和相邻建筑物的安全。
4、积累工程经验,为提高基坑工程的设计和施工的整体水平提供依据。
5、将监测数据与预测值相比较以判断前一步施工工艺和施工参数是否符合要求,以确定和优化下一步的施工参数,做到信息化施工。
6、将现场测量结果用于信息化反馈优化设计,使实际达到优质安全、经济合理、施工快捷的目的。
(二)监测原则深基坑工程是一项技术上复杂,不确定因素较多,风险性很大的系统工程。
根据该基坑支护及周边环境的特点,在确定监测方法及监测内容时,需考虑以下原则:1、保证重点:该工程为深基坑,所以基坑支护结构本身是本工程需监测的重点。
沿基坑四周在基坑原土位置布置测斜管、在桩顶布置测量点进行位移和变形监测,以保证支护结构整体安全。
2、兼顾环境:由于本工程地下场区地下水主要有孔隙水及基岩裂隙水,其中孔隙水为区内地下水的主要赋存形式。
3、为了保证周围建(构)筑物及地下管线的正常安全使用,应布置测点进行变形观测。
4、信息化施工:监测资料的及时整理和快速反馈给设计单位、监理单位、建设单位非常重要。
支护结构本身的变形是否超过报警值,地面沉降是否超过报警值,需要测试结果的及时反馈,以便使施工单位及时调整施工方案和顺序,或采取必要措施保证基坑和周围环境的安全。
5、经济合理:对选定监测内容,以保证安全为前提。
基坑支护工程监测方案
基坑支护工程监测方案一、基坑支护工程监测方案1.监测目的(1)监测基坑开挖过程中的变形情况,及时发现并处理可能存在的变形加剧或者失稳的情况。
(2)监测基坑支护结构的施工质量,及时发现并处理支护结构的裂缝、位移等问题。
(3)监测基坑开挖和支护过程中的地下水位变化情况,确保地下水位对支护结构的影响在合理范围内。
(4)监测基坑支护工程对周边建筑物、管线等的影响,确保不会对周边环境造成负面影响。
2.监测内容(1)基坑开挖过程的变形监测,包括土体沉降、支护结构位移、裂缝变化等情况。
(2)基坑支护结构施工过程的监测,包括混凝土浇筑质量、支护结构内力变化、裂缝情况等。
(3)地下水位监测,主要是为了了解地下水位的变化情况,及时调整排水和抗渗措施。
(4)周边建筑物、管线等的影响监测,主要是为了了解基坑支护工程对周边环境的影响情况。
3.监测方法(1)基坑开挖过程的变形监测,可以采用测量仪器进行实时监测,如全站仪、测斜仪、倾角仪等。
(2)基坑支护结构施工过程的监测,可以采用超声波检测仪、裂缝位移计等仪器进行实时监测。
(3)地下水位监测,可以采用水位计进行实时监测。
(4)周边建筑物、管线等的影响监测,可以采用激光测距仪、地震波等仪器进行实时监测。
4.监测频率(1)基坑开挖过程的变形监测,每天至少进行一次监测,发现异常情况要及时处理。
(2)基坑支护结构施工过程的监测,根据施工进度和情况进行不定期监测,发现问题及时处理。
(3)地下水位监测,每天至少进行一次监测,根据地下水位变化情况适时调整排水和抗渗措施。
(4)周边建筑物、管线等的影响监测,根据实际情况进行不定期监测,及时发现问题并处理。
二、监测结果处理1.监测结果的处理(1)基坑开挖过程的变形监测结果要及时分析,如发现异常情况要立即停止开挖,并做好防护措施。
(2)基坑支护结构施工过程的监测结果要及时分析,如发现支护结构存在问题要及时调整施工方案,并进行补救措施。
(3)地下水位监测结果要及时分析,根据地下水位变化情况适时调整排水和抗渗措施。
基坑支护工程检测方案
基坑支护工程检测方案一、基坑支护工程检测的目的和意义:1.确保基坑支护结构的稳定性,防止地面沉降和侧倾等安全问题;2.检测基坑支护工程的施工质量,确保符合设计要求;3.及时发现基坑支护工程中的质量问题,以便采取相应的措施进行修补或改善;4.提供可靠的数据支持,为基坑支护工程的后期维护和改造提供依据。
二、基坑支护工程的检测内容:1.地下水位的检测:地下水位是基坑工程中一个重要的参数,需要通过地下水位监测井进行定期检测,以了解地下水位的变化情况;2.基坑支护结构的变形检测:包括监测基坑支护结构的沉降、倾斜、变形等情况,并根据监测数据判断其稳定性;3.地下管线的安全检测:地下管线是城市基础设施的重要组成部分,需要通过相关技术手段检测,以确保施工过程中不会损害到地下管线的安全;4.基坑地下室的检测:对于有地下室的基坑工程,需要对其进行检测,包括地下室结构的变形情况、地下室地面的沉降等;5.基坑周边土体的检测:通过监测基坑周边土体的应力变化、变形等情况,判断基坑支护工程对周边土体的影响程度,同时也可以评估基坑支护工程的稳定性。
三、基坑支护工程检测方法:1.地下水位检测方法:可以使用水位计进行测量,根据勘察资料确定测量点,定期测量并记录数据;2.基坑支护结构变形检测方法:可以采用全站仪进行监测,定期对支护结构进行测量,判断其变形情况;3.地下管线安全检测方法:可以通过地下雷达和金属探测仪等仪器,对地下管线进行检测,及时发现管线的位置和深度,避免损坏;4.基坑地下室检测方法:可以使用沉降仪和倾斜仪进行监测,定期测量并记录地下室结构的变形情况;5.基坑周边土体检测方法:可以使用应变计和振动计等仪器,对周边土体的应力和变形进行监测,评估基坑支护工程对周边土体的影响。
四、基坑支护工程检测的频率和要求:1.基坑支护结构的高度和复杂程度;2.基坑支护工程所处的地质条件;3.基坑支护工程的施工周期;4.基坑支护工程的设计要求和工程规模。
基坑支护工程专项检测要求
土钉墙质量检测
(1)土钉抗拔力试验:在同一条件下试验数量不少于土钉总数的1%,且不得少于10根;(2)墙面喷射混凝土厚度应采用钻孔法检测,抽检钻孔数为每100㎡墙面积一组,每组不得少于3个点。
基坑支护工程专项检测要求
检测项目
检测方法、数量及要求
检测依据
土壤氡浓度或土壤表面氡析出率检测
(1)检测范围与工程地质勘察范围相同,场地未开挖,检测前24h内现场无降雨和无积水,建筑垃圾已清理;(2)采用测氡仪进行现场测量,采样深度60~80cm,抽气次数视现场试验情况而定,抽气1.5L、高压3min、测量3min,然后计算氡浓度;(3)布点应覆盖基础工程范围,间距10m网格,各网格交叉点即为测试点(当遇较大石块时,可偏离±2m),布点数不能少于16点,且在勘察范围外测10个对比点。
DBJ15-60-2008《广东省标准建筑地基基础检测规范》
砼地下连续墙墙身结构完整性
(1)临时支护结构采用声波透射法、钻芯法检测,检测数不少于总槽数的10%,且不得少于3个槽段;(2)永久结构采用声波透射法、钻芯法检测,检测数不少于总槽数的20%,且不得少于3个槽段。
搅拌桩墙身完整性
应在设计开挖龄期采用钻芯法检测,并取样做抗压强度试验,检测数量不少于总桩数的1%,且不得少于5根。
DBJ15-60-2008《广东省标准建筑地基基础检测规范》
逆作拱墙
钻芯法:抽检钻孔数为每100㎡墙面积一组,每组不得少于3个点。
注:1.在基坑支护质量检测之前,应制定检测方案,由参建各方主体确认,并报建设工程安全监督站备案后实施;2.当检测结果不合格的数量大于或等于抽检数的30%时,按不合格数量加倍复测,其检测方法由安全监督部门组织设计、监理等人员根据实际情况确定,并根据检测结果提出处理意见。
基坑支护工程检测方案
壹海城3区及6区地下项目土石方及基坑支护工程支护工程检测方案深圳市工程有限公司二○一二年八月壹海城3区及6区地下项目土石方及基坑支护工程支护工程检测方案一、工程概况本工程由万科滨海房地产有限公司投资建设,拟建工程场地位于深圳市盐田区明思克航母世界北侧(明思克航母世界坐落在深圳市沙头角海滨,毗邻闻名遐迩的中英街,是中国乃至世界上第一座以航空母舰为主体的军事主题公园),北邻海景二路,西侧为东和路,南侧为海景路,东侧为4#地块。
3#、6#地块基坑深度5.9-10.5m,填石、建筑垃圾、杂填土4-10m,水位地表下1-2.0m见水且水量丰富,综合地质条件、环境条件和开挖深度,3#地块安全等级定为二级,6#地块基坑安全等级为三级,基坑暴露使用期二、检测依据1、基坑施工图纸2、《建筑基桩检测技术规范》(JGJ106-2003)3、《建筑工程质量检验统一标准》(GB50300-2001)4、《建筑桩基技术规范》(JGJ94-2008)5、《建筑地基基础工程施工质量验收规范》(GB50202-2002)6、《深圳市深基坑支护技术规范》(SJG05-2011)三、检测方法、目的1、通过锚杆、锚索抗拔力张拉方法进行检验达到如下目的:检验锚索及锚杆的抗拔力是否满足抗拔力检验验收标准及设计要求。
2、通过对支护桩低应变检测达到如下目的:a、桩身完整性情况;b、桩长是否与设计、施工桩长相吻合;四、检测内容及数量的确定本工程中支护工程所有检测项目均委托盐田区质量监督检查站进行检测。
根据盐田区质量监督检查站规范要求,没有施工许可证的工程检测数量加倍。
1、支护桩检测支护桩共计800根,有效桩长为9.2-13m,其中荤桩380根,素桩420根。
荤桩采用C30钢筋砼,素桩采用C15素混凝土。
根据《深圳市深基坑支护技术规范》(SJG05-2011)要求,综合考虑设计、施工、检测情况及现场条件,支护桩检测只进行低应变检测,具体检测内容见表1。
基坑施工测量及监测方案
基坑施工测量及监测方案1.施工测量为了保证测量结果的准确性,本工程采用智能电子全站仪,自动安平水准仪及钢尺等测量器仪,本工程所用测量工具必须经过法定计量单位检验校准。
熟悉和了解甲方在施工现场提供的水准点和坐标点,并根据建筑总平面图进行复测,确保工程坐标的准确性。
对施测用辅助工具如木桩和铁锤等应做好准备。
1)、建筑物定位放线(1)、轴线控制网的设置。
依据工程建筑总平面图确定建筑物横竖控制轴线,其控制桩应尽量远离基坑边,以免基坑上部发生位移产生偏差,这样也为后续结构施工提供准确的轴线控制桩,基坑开挖定位测量放线在确认无误后申报监理单位验线,并申请规划勘测部门验线。
合格后方可进行基坑土方开挖。
(2)、控制网轴线的精度等级及测量方法依据《工程测量规程》执行。
为了给后续结构施工创造有利条件,对本工程基坑土方开挖放线必须严格要求。
轴线控制网的测角中误差将不超过±12",边长相对中误差不大于1/15000。
为满足控制网的精度要求,本工程将使用日本索佳SET2001智能电子全站仪,其测角精度为:2";边长精度为:2+2D。
测量时,一测回测角,二测回测边,并严格按规程中的水平角观测和光电测距的技术要求进行。
2)、施工高程控制(1)、水准点引测:根据规划勘测部门设置的水准点引测现场施工用水准点,采用高精度水准仪进行数次往返闭合的方法布设现场施工用水准点。
现场水准点布置数量不少于三个,以便相互校核和满足分段施工的需要。
(2)、施工中标高控制:场内设置的水准网控制点,在间隔一定的时间需联测一次,以作相互检核,对检测的数据应认真计算,以保证水准点使用的准确性。
施工中标高控制方法:根据现场水准网控制点,采用高精度的水准仪在基坑四周布置标高传递基准点,以此点控制基坑的开挖标高。
在基坑开挖过程中,为了做到心中有数,在基坑壁上每4m设置一个控制标高。
基底标高的控制:为了保证不超挖,在距基底设计标高1m处测一标高,并抄出标高水平线,以此标高线来控制挖土深度。
基坑支护工程检测方案
基坑支护工程检测方案1. 简介基坑支护工程是建筑施工中重要的工程环节,用于保证建筑物周围土地的稳定性和安全性。
为了保证基坑支护工程的质量,必须进行合适的检测。
本文将介绍基坑支护工程检测的目的、方法和步骤,以及常见的检测项目和注意事项。
2. 目的基坑支护工程检测的目的是评估施工过程中的施工质量,及时发现并解决潜在的问题,确保基坑支护的稳定性和安全性。
3. 检测方法与步骤3.1 检测方法基坑支护工程的检测方法多样,常见的方法包括:•视觉检查:通过人工目测和摄像设备拍摄,检查基坑支护结构的稳定性和完整性。
•地面测量:使用全站仪等工具对基坑支护工程进行高程、坐标等方面的测量。
•岩土力学测试:通过取样和实验室测试等方法,评估基坑支护结构及周围土壤的力学性质。
•环境监测:例如进行土壤含水量、地下水位等方面的监测,以及对周围建筑物的振动、位移等进行监测。
3.2 检测步骤基坑支护工程的检测步骤可以分为以下几个阶段:1.施工前检测:在施工开始前,对基坑周围地质情况进行初步调查,并确定需要进行的检测项目。
2.施工过程检测:在基坑支护工程施工过程中,定期进行检测,包括视觉检查、地面测量和岩土力学测试等。
3.竣工验收检测:在基坑支护工程施工完成后,进行最终的检测和评估,以确定工程的安全性和质量。
同时可以进行环境监测,评估对周围建筑物和环境的影响。
4. 常见的检测项目基坑支护工程的检测项目多样,根据具体工程的要求和地质条件的不同,可以包括以下几个方面:•基坑支护结构的稳定性检测:包括抗侧倾稳定性、抗浮力稳定性等方面的检测。
•土壤和岩石力学性质的测试:包括土壤和岩石的抗剪强度、抗压强度、抗拉强度等方面的测试。
•基坑周围的地面变形监测:通过地面测量等方法,监测基坑周围地面的沉降、位移等情况。
•环境监测:包括土壤含水量、地下水位、周围建筑物的振动、位移等方面的监测。
5. 注意事项在进行基坑支护工程检测时,需要注意以下几个方面:•根据具体工程要求,选择合适的检测方法和仪器设备。
基坑支护检测方案
荔园悦享•花醍项目基坑支护检测方案一、工程概况荔园悦享•花醍项目基坑支护工程(监督编号:)位于广州市花都区新华街迎宾大道与平步大道西交汇处、已建的宝铼雅居小区南侧地块,基坑支护形式为加强型土钉墙支护方法,锚索竖向抗拔承载力为280kN,根数为 258根,钢花管采用φ60 mm钢花管,根数为根。
二、制定依据:主要依据《建筑地基基础工程施工质量验收规范》GB50202-2002、《建筑基桩检测技术规范》JGJ106-2003、《建筑地基基础检测规范》DBJ15-60-2008、《广州地区建筑基坑支护技术规定》(GJB02-98)、《关于基坑支护质量检测工作的通知》(穗建质[2010]897号)。
三、检测方法及数量:1、锚索质量抽样检测:1)、□锚索抗拔力试验: 13根 .2)、□锚索锁定力检验: .2、土钉墙质量抽样检测:1)、□土钉抗拔试验: 10根 .2)、□喷射混凝土面层厚度: 30点 .3)、□搅拌桩质量抽样检测:抽芯 7根 .四、检测时间间隔:锚索、土钉完成至开始检测的时间间隔应符合JGJ106-2003第3.2.6条的规定。
五、检测顺序:宜先进行锚索检测再进行土钉承载力抽样检测。
六、受检物位置选择原则(受检物位置由建设、监理、设计、施工等单位共同选定:1)、选择对施工质量有怀疑锚杆或土钉;2)、选择设计方面认为重要的锚杆或土钉;3)、选择岩土特性复杂可能影响施工质量的锚杆或土钉;4)、同类型的锚杆或土钉宜均匀分布;5)、同一单位工程若存在不同锚杆或土钉类型时,应分别按比例进行抽检。
七、验证与扩大检测:锚杆或土钉承载力检测结果不满足设计要求时,应分析原因,并经确认后在扩大抽检。
扩大抽检可先按未达到设计要求的数量加倍抽检,再视加倍抽检结果由各方共同研究确定处理方案或进一步检测的方法和数量,并报工程安全监督机构。
八、检测单位名称、资质及备案情况。
九、该《检测方案》及《受检位置确认表》均应报工程质量监督机构备案,备案通过后,方可实施检测。
基坑监测方案及技术措施
(一)基坑监测方案及技术措施1、监测目的1.使参建各方能够彻底客观真实地把握工程质量,掌握工程各部份的关键性指标,确保工程安全;2.在施工过程中通过实测数据检验工程设计所采取的各种假设和参数的正确性,及时改进施工技术或者调整设计参数以取得良好的工程效果;3.对可能发生危机基坑工程本体和周边环境安全的隐患进行及时、准确的预报,确保基坑结构和相邻环境的安全;4 .积累工程经验,为提高基坑工程的设计和施工整体水平提供基础数据支持。
2、监测原则(1)基坑工程监测基本原则1.监测数据必须是可靠真正的,数据的可靠性由测试元件安装或者埋设的可靠性、监测仪器的精度以及监测人员的素质来保证。
监测数据真实性要求所有数据必须以原始记录为依据,任何人不得篡改、删除原始记录;2.监测数据必须是及时的,监测数据需在现场及时计算处理,发生有问题可及时复测,做到当天测、当天反馈;3.对所有检测项目,应按照工程具体情况预先设定预警值和报警制度,预警体系包括变形或者内力积累值及其变化速率;4.监测应整理完整监测记录表、数据报表、形象的图表和曲线,监测结束后整理出监测报告。
3、监测基点的布设及仪器配备(1)变形监测基准点、工作基点布设要求1.至少有3 个稳定、可靠的基准点。
2 .工作基准点选在相对稳定和方便使用的位置。
在通视条件良好、距离较近、观测项目较少的情况下,可直接将基准点作为工作基点。
3 .监测期间,应定期检查工作基点和基准点的稳定性。
(2)监测仪器与使用根据《中华人民共和国国家标准•工程测量规范GB50026-2022》(以下简称《规范GB50026-2022》)中的有关规定,结合《中华人民共和国行业标准•建造变形测量规范JGJ/T 8-2022》(以下简称《规程JGJ/T 8-2022》)中的有关内容,选择安全监测仪器及施测方法。
1 .基坑侧壁的水平位移采用测斜仪监测;2.建造物及地面(路面)的沉降监测采用DS05 级水准仪、测微器,配合铟钢尺,按测微法施测;3.地下水水位应经过检定的长度量具施测,执行《建造基坑支护技术规程》(JGJ120-2022) 8.3.9 条有关规定;观测精度不宜低于10mm。
深基坑支护结构的监测
深基坑支护结构的监测摘要:在深基坑开挖中,要时刻跟踪深基坑的种种变化,为后续施工提供数据支撑,以保证工程安全质量。
关键词:深基坑;沉降观测;变形;监测方案一、监测工程概况融媒大厦主楼建筑高度为96.4m,共16层;裙楼建筑为2至4层的多层框架建筑,裙楼总建筑高度为18至24m。
地下结构为大底盘地下车库兼顾人防工程的地下室。
根据地质勘察报告说明。
融媒大厦基坑深度为4.4m至5.98m。
如基坑支护结构被破坏、周围土体失稳过大变形对基坑周边建筑环境影响一般,基坑安全等级为三级。
二、监测方案1、依据根据施工设计要求,基坑监测项目分为,基坑坡顶水平位移监测、基坑坡顶垂直位移监测、地下水位监测。
1.本基坑的支护形式融媒大厦深基坑支护形式为放坡开挖+土钉墙支护。
基坑开挖到首层土钉位置下0.5m时喷射第一层混凝土,钻孔施工土钉,外挂钢筋网片与土钉绑扎牢固,再喷射第二层混凝土。
基坑顶砌筑截水沟,基坑底部挖社排水沟,防止雨水、地表水影响基坑边坡安全。
3、基坑监测范围根据《建筑基坑工程监测技术规范》(GB 50497-2009)规定,结合考虑本基坑工程周边建筑环境特点,确定基坑周围环境监测范围为基坑边线外2倍深度范围,即为11.96m为外监测边线。
与此同时还需要在施工过程中对监测范围以外的高压线杆、地下管线、便道等进行日常巡查检查,现场巡查发现异常状况要及时向项目领导汇报。
必要时增加监测项目以保证监测项目安全。
4、基坑监测重点由于基坑开挖面与开挖深度较大、时间紧凑、对各工序先后衔接较高、基坑监测工程量大,因此对基坑监测工作要严格要求。
(1)基坑围护体系边坡土钉墙安全稳定作为本项目监测重点;(2)现场布测点是后续观测的前提,测点保护作为工作重点;(3)基坑上部挡水墙阻水效果作为重点监测对象;(4)各变形观测点的安装埋设作设计为工作重点;(5)基坑周围经常架设泵车位置加强监测作为重点之一。
三、基坑监测的方法1、现场巡视肉眼观察从基坑开挖开始至基坑回填结束,整个施工监测时间段内需专业测量人员以自身对基坑监测工程的经验对基坑边坡裂缝、渗水、流沙等情况进行肉眼观测并详细记录,从而第一时间判断可能出现的问题,为基坑安全建立第一道防线。
基坑工程检测方案完整版
基坑工程检测方案完整版一、检测内容1. 地质勘察:包括地质堆积条件、地下水情况、地下岩层结构等内容。
2. 地下水位:地下水位的测定。
3. 土质物理力学性质:包括土壤的承载力、变形特性、地基基础的稳定性等。
4. 基坑支护结构:包括支护结构的安全系数、变形和运动情况等。
5. 基坑周边建筑物的影响:包括振动、变形和沉降等影响。
6. 基坑地下水控制:包括地下水排泵系统的运行情况、地下水位的控制等。
7. 施工工艺和施工质量:包括基坑挖掘、支护施工、地下水控制等方面。
二、检测方法1. 地质勘察:采用钻孔、取土及实验室分析等方法。
2. 地下水位:通过地下水位的实时监测和离散采样等方式。
3. 土质物理力学性质:采用现场试验和室内试验相结合的方式。
4. 基坑支护结构:通过监测孔、测斜孔等进行变形监测。
5. 基坑周边建筑物的影响:通过振动和沉降仪器进行实时监测。
6. 基坑地下水控制:通过地下水位、地下水排泵系统状态等进行实时监测。
7. 施工工艺和施工质量:通过现场检查和检测仪器等方法进行监测。
三、检测仪器1. 钻孔机:用于地质勘察取土和钻孔。
2. 地下水位监测仪器:包括流量计、压力传感器等。
3. 土壤试验仪器:包括承载力试验仪、剪切强度试验仪等。
4. 变形监测仪器:包括测斜仪、测沉仪等。
5. 振动监测仪器:包括振动传感器等。
6. 地下水位监测仪器:包括水位计、液位计等。
7. 施工现场检查仪器:包括测量仪器、检测仪器等。
四、检测指标1. 地质勘察指标:包括地层的层理、岩性、岩石力学特性等。
2. 地下水位指标:包括地下水位的高度、变化趋势等。
3. 土质物理力学性质指标:包括土壤的承载力、变形模量、黏聚力等。
4. 基坑支护结构指标:包括支护结构的变形情况、安全系数等。
5. 基坑周边建筑物的影响指标:包括振动、变形和沉降等情况。
6. 基坑地下水控制指标:包括地下水位、排泵系统状态等。
7. 施工工艺和施工质量指标:基坑挖掘、支护、地下水控制等方面。
基坑监测专项方案
基坑监测专项方案(一)基坑围护的施工监测内容l、监测内容及项目根据围护设计图纸要求,结合本工程实际情况,在基坑开挖过程中开展以下几方面监测内容:(1)具体项目主要用于观测围护结构、邻近建筑物及道路的水平位移及沉降。
1)基坑周边的沉降、裂缝观测。
2)沿基坑周边道路沉降观测点,沉降观测点布置4个。
3)在泵车停放处及大门出入口挖土及底板结构施工期间增设沉降观测点,每天观测。
2、巡视检查基坑工程整个施工期内,每天均应进行巡视检查。
基坑工程巡视检查宜包括以下内容:(1)支护结构土体有无裂缝出现;(2) 周边环境1)周边建筑有无新增裂缝出现;2)周边道路(地面)有无裂缝、沉陷;(二)监测点的设置1、为坑外土体沉降观测点,布置于坡顶。
2、施工期间应加强已有道路、建(构)筑物监测工作。
3、监测点、后视点、水准基点应设置在基坑施工影响范围外。
坑外土体水平位移、沉降,地下水位变化;周边道路的沉降,周边建筑物沉降等。
4、地表开裂,宜采用标记法进行观察和比较,有裂缝时,先测量其宽度并做好记录,然后用水泥浆灌实抹平,必要时可拍照留存。
(三)监测次数及方法1、工程开工前进行一次全面监测记录。
2、在基坑开挖期间,每天监测次数一次为宜,特殊情况下每天二到三次,雨天和雨后或当位移出现发展趋势或接近预警值时,应加大监测的频率。
3、地下室底板完工后可减少监测次数,地下室侧墙完工后停止监测。
4、雨天和雨后应加强监测,并对各种可能危及土体安全的水害来源进行仔细观察。
(四)监测设备1、全站仪1套2、DS2水准仪1台(五)基坑的监测时间、监测频率1、原始数据采集;基坑开挖前对各观测点进行2回次的有效观测,取2次有效观测数据的平均值为初始读数。
2、表层挖土时,每天观测一次;3、挖土深度接近坑底设计标高时,或监测过程中发现某监测点变形数据接近警戒值时,增加监测频率;4、当监测点变形值超警戒值每天监测次数不少于三次;5、垫层浇筑完毕,若各监测点变形情况基本稳定,监测频率可降至二天一次;6、监测周期直至地下室全部完成。
基坑施工质量检测规程(15篇范文)
基坑施工质量检测规程(15篇范文)(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!基坑施工质量检测规程(15篇范文)【第1篇】基坑施工质量检测规程基坑施工质量检测(一)钢板桩监测钢板桩的垂直度要求不超过1%,钢板桩的轴线偏差为±10cm。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
壹海城3区及6区地下项目土石方及基
坑支护工程
支护工程检测方案
深圳市工程有限公司
二○一二年八月
壹海城3区及6区地下项目土石方及基坑支护工程
支护工程检测方案
一、工程概况
本工程由万科滨海房地产有限公司投资建设,拟建工程场地位于深圳市盐田区明思克航母世界北侧(明思克航母世界坐落在深圳市沙头角海滨,毗
邻闻名遐迩的中英街,是中国乃至世界上第一座以航空母舰为主体的军事主题公园),北邻海景二路,西侧为东和路,南侧为海景路,东侧为4#
地块。
3#、6#地块基坑深度5.9-10.5m,填石、建筑垃圾、杂填土4-10m,水位地表下1-2.0m见水且水量丰富,综合地质条件、环境条件和开挖深度,3#地块安全等级定为二级,6#地块基坑安全等级为三级,基坑暴露使用
期限12个月。
支护工程具体工程项目如下:
二、检测依据
1、基坑施工图纸
2、《建筑基桩检测技术规范》(JGJ106-2003)
3、《建筑工程质量检验统一标准》(GB50300-2001)
4、《建筑桩基技术规范》(JGJ94-2008)
5、《建筑地基基础工程施工质量验收规范》(GB50202-2002)
6、《深圳市深基坑支护技术规范》(SJG05-2011)
三、检测方法、目的
1、通过锚杆、锚索抗拔力张拉方法进行检验达到如下目的:
检验锚索及锚杆的抗拔力是否满足抗拔力检验验收标准及设计要求。
2、通过对支护桩低应变检测达到如下目的:
a、桩身完整性情况;
b、桩长是否与设计、施工桩长相吻合;
四、检测内容及数量的确定
本工程中支护工程所有检测项目均委托盐田区质量监督检查站进行检测。
根据盐田区质量监督检查站规范要求,没有施工许可证的工程检测数量加倍。
1、支护桩检测
支护桩共计800根,有效桩长为9.2-13m,其中荤桩380根,素桩420根。
荤桩采用C30钢筋砼,素桩采用C15素混凝土。
根据《深圳市深基坑支护技术规范》(SJG05-2011)要求,综合考虑设计、施工、检测情况及现场条件,支护桩检测只进行低应变检测,具体检测内容见表1。
根据甲方进度要求和节点安排,低应变检测陆续进行,根据现场支护完成及开挖情况,陆续对支护桩进行检测,截止支护桩工程完成检测数量等于盐田区质量检测中心要求的工程总数800根。
2、锚杆、锚索检测
锚杆抗拔承载设计值150KN,锁定值100KN,长度为15m;锚索抗拔承载设计值400KN,锁定值300KN,长度12-22m。
锚杆、锚索检测首先在施工前在原地面做锚杆、锚索基本试验各3根,确定锚杆、锚索成孔工艺、注浆量及抗拔力等。
本工程锚杆共计241根、锚索520根,根据《深圳市深基坑支护技术规范》(SJG05-2011)进行检测,具体内容见表1,根据工程工期进度要求及综合现场条件,建议锚杆、锚索基本试验的位置仍选在设计的点位上,作为工程支护锚杆、锚索的一部分。
表1.支护工程检测内容
五、检测准备及安全措施
1、检测准备
(1)检测方案报监理、业主单位审核及会同设计召开专题会议确定后实施。
(2)检测方案生效后,对施工完的支护桩按施工情况数据表及平面位置图等相关设计资料提前报给检测单位;
(3)与检测单位签订委托合同;
(4)提前做好检测段面的准备工作,如:检测协作人员的配置、检测作业面的准备、桩头的清理平整等工作。
2、安全措施
在检测过程中,全体工作人员均应牢固树立安全第一思想,确保人身健康安全。
(1)对用电设备用电接驳必须由专业人员(电工)操作;
(2)进出施工现场必须佩戴安全帽;
(3)检测期间,注意防暑降温,避免中暑。
附表:相关单位审批意见表
负责人(签字):
日期:
深圳市工程有限公司
壹海城项目部附表:相关单位审批意见表。
