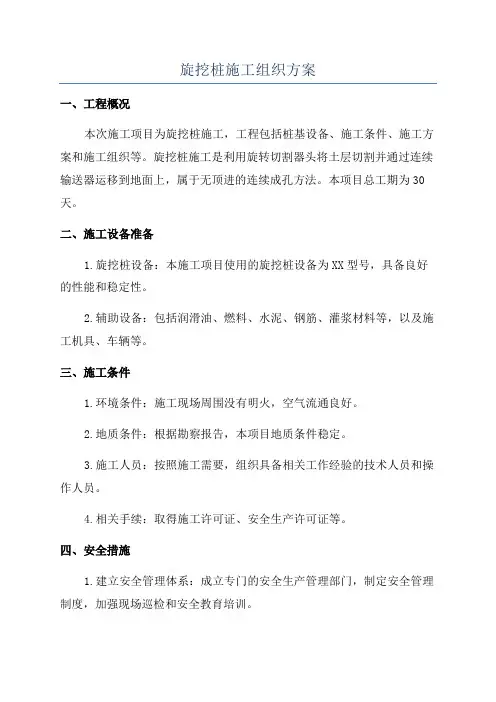

南通外环北路快速化改造B标钻孔灌注桩旋挖钻机
成孔作业施工方案
一、工程地质概况
根据B标的勘探结果,在钻孔深度100.45m内地基土主要由
表层的杂填土和素填土,上部的粉土夹粉质粘土、粉土夹粉砂和
粉砂夹粉土,中部的粉质粘土夹粉土、粉砂夹粉土、粉土夹薄层
粉质粘土,下部的粉砂夹细砂、中砂夹粗砂组成。根据勘察结果
并结合本工程拟建桥梁的荷载特征,本工程可采用粉砂夹细砂
(层10)、中砂夹粗砂(层11)和粉砂夹细砂(层12)作为拟
建桥梁的钻孔灌注桩的桩端持力层。
二、施工准备
1、熟悉图纸和地质钻探报告,了解施工要求;熟悉施工环境,按照地质情况配备专业工具;
2、准备旋挖钻机及配套设施;机械调试;
3、对设备进行全面检修和保养;
4、派遣具有丰富经验的项目负责人一名,技术员一名;
6、开工前3天内设备运至工地。
7、根据孔位处的地质、水文环境等条件以及桩的尺寸,选择适宜的钻孔方法,并符合文件规定的误差要求。钻孔必须记录真实、详细。
三、操作工艺
1、旋挖机钻孔灌注桩工艺流程
2、护筒应比桩直径大20—40CM,用厚8—10MM的钢板制作
而成,根据地层情况护筒高度1.5—2M不等。护筒埋设应准确,稳定,护筒中心与桩孔中心偏差不得大于5CM,竖直线倾斜不大于1%,护筒宜高出地面20—30CM。
重点:(1)、护筒周围必须使用黏土夯实;
(2)、引到护筒上的十字线标志必须保证上次的标志已清除干净,并在成孔后保存完整准确。
3、钻孔
(1)、开始钻进时采用低速钻进,主卷扬机钢丝绳承担不低于钻杆、钻具重量的20%,以保证孔位不产生偏差。钻进护筒底以下3m后采用高速钻进,钻进速度与压力有关,采用钻头与钻杆自重摩擦加压。钻进过程中,操作人员随时观察钻杆是否垂直,并通过深度计数器控制钻孔深度。当旋挖斗钻头顺时针旋转钻进时,底板的切削板和筒体翻板的后边对齐。钻屑进入筒体,装满一斗后,钻头逆时针叛旋转,底板由定位块定位并封死底部的开口,之后,提升钻头到地面卸土。
(2)、根据不同的地质层,情况适当控制钻进速度、调整配重及钻压,尽量减少扩孔及斜孔。
(3)、注意钻进速度,钻孔到护筒底口1~2米时,要慢速减压钻进。在粘土层中可快速或中等转速、低比重泥浆钻进。严防护筒坍塌,始终注意护筒内的泥浆面高度。旋挖钻机提钻、下钻时要缓慢,防止冲撞护筒底部;
(4)、根据不同的地质情况,检查泥浆指标。
(5)、保持排渣系统畅通。
(6)、起落钻头要平稳,避免撞击孔壁。严防工具等杂物落入孔内。
(7)、拆装钻杆力求迅速,严防钻头脱落,钻杆拆除要及时清理保养。
(8)、钻孔应连续作业,因故中途停钻时,必须将钻头提起以防坍孔埋钻,并采取有效措施保证孔壁稳定。
(9)、每孔钻完后,检查磨耗情况及时进行修补。经常测量钻头直径,并根据灌注后的充盈系数调整钻头。钻孔灌注桩混凝土的浇筑,充盈系数控制在1.1之内。
(10)、在整个钻孔过程中,按规定的表格,严格填写钻孔记录,不得涂改,钻孔桩底标高以设计标高为主要依据。
4、钻孔施工过程中事故预防措施及处理方法
钻孔过程中要精心组织、精心施工,做好各种事故预防措施及处理方案。钻孔过程中可能发生坍孔、缩孔、漏浆、糊钻、卡钻、掉钻、钻孔偏斜或发生十字槽等,事故发生后应仔细查明情况,及时进行处理。
(1)、坍孔。其表征是孔内水位突然下降又回升,空口冒细密水泡,出渣量显著增加而不见进尺,钻机负荷显著增加等。坍孔多由泥浆性能不符合要求、孔内水头未能保证、机具碰撞孔壁等原因造成。应查明坍孔位置后进行处理,坍孔不严重时,可回填土到坍孔位置上,并采取改善泥浆性能、加高水头、深埋护筒等措施继续钻进;坍孔严重时,应立即将钻孔全部用砂类土或砾石土回填,无上述土类时可采用掺入5%~8%的水泥的粘土,等待土层稳定后方可采取改善措施重钻。
坍孔部位不深时,可采取深埋护筒法,将护筒填土夯实,重新钻孔。当坍孔较严重,或是对周围桩基(如群桩)有影响,或施工工期紧张时,可采取以下措施,用拌有水泥的黄土对钻孔进行回填,待地层稳定后再重新开钻。
(2)、钻孔偏斜、弯曲。常由地质松软不均、岩面倾斜、钻架位移、安装未平或遇探头石等原因造成。一般可在偏斜处吊住钻锥反复扫孔,使钻孔正直。偏斜严重时,应回填粘质土到偏斜处顶面,待
沉积密实后重新钻孔。
(3)、扩孔与缩孔
扩孔一般表现为局部的孔径过大。在土质松散地层处或钻头摆动过大,易发生扩孔,扩孔发生原因同坍孔相同,轻则扩孔,重则坍孔。若只是孔内局部发生坍塌而扩孔,仍能钻到设计深度则不必处理。若因扩孔后继续坍塌影响钻进,应按坍孔事故处理。
缩孔一般表现为钻机钻进时发生卡钻,提不出钻头或提钻异常困难。缩孔原因主要是由于地层中有软塑土(俗称橡皮土),遇膨胀后使孔径缩小。为防止缩孔,要使用失水率小的优质泥浆护壁并须高转速少近尺,并复钻二、三次;或者使用卷扬机吊住钻头上下、左右反复扫孔以扩大孔径,直到使缩孔部位达到设计孔径要求为止。
(4)、钻孔漏浆。遇护筒内水头不能保持,宜采取护筒周围回填土夯筑密实、增加护筒沉埋深度、适当减小护筒内水头高度、增加泥浆相对密度和粘度、倒入粘土使钻锥慢速转动、增加孔壁粘质土层厚度等措施
(5)、糊钻、埋钻。糊钻的原因是钻进时,遇软塑粘质土层,泥浆相对密度和粘度过大,进尺快、钻渣量大,钻杆内径过小,除浆口堵塞而造成。应改善泥浆性能,对钻杆内径、钻渣进出口和排渣设备的尺寸进行检查计算并控制进尺。若已严重糊钻,应停钻提出钻锥清除钻渣。
(6)、卡钻。常发生在冲击钻孔时,多因先形成梅花孔或钻锥磨损未及时焊补使钻孔直径变小,而新钻锥又过大,冲锥倾倒遇到探头石或孔内掉入物件卡住。卡钻后不宜强提,可用小锥冲击或用冲、吸的方法将钻锥周围的钻渣松动后再提出。施钻过程中如发现钻头卡住提不上时严禁猛拉,应仔细分析查明原因,若系孔壁坍落石块或探头石卡住钻头上刃部,则摇动大绳晃动钻头使石块掉下,必要时可用小钻头冲击所卡位置后再起吊;若为下卡钻头时,亦可用小钻头冲击使
