华润电力渤海新区2×350MW热电联产机组工程#1机组整套试运前启委会监理汇报材料尊敬的各位领导:您们好!在各级领导的亲切关怀下,华润电力渤海新区工程,#1机组即将进入整套启动阶段,下面我代表北京中达联咨询有限公司华润渤海工程监理部,向各位领导介绍工程监理情况;1. 工程基本情况华润电力(渤海新区)有限公司新建工程本期建设2×350MW超临界燃煤机组,本期工程由华润电力(渤海新区)有限责任公司投资建设,投资来源为注册资本金25%,注册资本金之外的工程所需资金通过银行融资或股东贷款取得;监理单位:达华集团北京中达联咨询有限公司。

设计单位:河北电力勘测设计研究院;主要施工单位:广东火电工程总公司(建筑A、B标段),江西水电工程局(建筑C标段),河南省第四建筑工程股份有限公司(建筑烟囱、水塔标段)。

东北电业管理局第三工程公司(安装A、B标段),湖南省工业设备安装有限公司(C标段设备安装)。

浙江菲达脱硫工程有限公司(脱硫、湿除EPC)。

调试单位:河北省电力建设调试验所。

#1机组开工日期:2013年09月17日,合同工期为16+3=19个月。

1.1施工目标完成情况,开工仪式),现场未发生轻伤及以上人身伤害事故、未发生火灾事故、未发生设备损坏事故。

验收情况:单位工程123 项已验收95项合格率100 %分项工程0000项已验收1364项合格率100 %分系统试运72项已验收58项合格率100 % 主要节点完成情况项目完成日期锅炉房第一罐混凝土 2013-09-17锅炉大板梁验收完成2014-02-14锅炉水压试验完成2014-09-28锅炉酸洗完成2014-12-07锅炉吹管完成2015-01-04汽机台板就位2014-08-01汽机扣盖完成2014-10-31机组DCS上电调试开始2014-10-27#1机组厂用电上电完成2014-09-13脱硫系统具备试运条件(通烟气)2014-12-27脱硝系统具备试运条件(通烟气)2014-12-27配套工程:斗轮机具备调试运行条件2014-12-25煤场存煤具备存煤条件2014-09-30输煤系统施工完成,具备上煤条件2014-12-25GIS安装完成倒送电2014-08-22启动锅炉供汽2014-11-28化水系统制出合格除盐水2014-07-272.监理工作情况为了实现#1机组顺利发电,对质量监控管理是我们监理工作的重中之重,本着“百年大计,质量第一”的精神,监理的各项工作都是从预控入手,使质量工作做到“严,细,实”,并认真审查各单位工程开工报告,审查施工单位、试验单位的资质。

中电投铁列克提风电启委会汇报材料(昆仑监理)教学文案

中电投铁列克提风电启委会汇报材料(昆仑监理)教学文案

中电投铁列克提风电启委会汇报材料(昆仑监理)中电投兵团第九师铁列克提风电项目220kV送出线路工程监理汇报材料新疆昆仑工程监理有限责任公司2017-10-20尊敬的各位领导:在建设单位的精心组织和周密安排下,中电投兵团第九师铁列克提风电一、二期49.5MW工程及220kV送出线路工程启动委员会会议,终于在今天,如期召开了。

在此,我谨代表新疆昆仑工程监理有限责任公司中电投铁列克提风电项目监理部,对前来参加会议的各位领导、各位专家、各位同仁表示崇高的敬意!对工程开工以来工程参建各方对监理部给予的关怀、照顾、支持和厚爱,表示诚挚的谢意!对本次会议的顺利召开表示热烈的祝贺。

我公司承担了中电投兵团第九师铁列克提风电一、二期49.5MW工程及220kV送出线路工程的监理工作,本工程自2014年11月20开工以来,截至今天,历时近3年,在这3年的时间里,监理部全体监理人员与业主风雨同舟,患难与共,精诚合作;与各参建单位,齐心协力,并肩作战,共克工程难关,特别是进入风电场风机吊装、风机、箱变调试及验收和220kV升压站电气一次、二次设备安装与调试阶段,还有刚刚完工的105公里220kV送出线路,参建各方更是精诚团结、众志成城,锐意进取、开拓创新,使整个工程在质量、进度、投资、安全控制等方面取得了可喜的成绩。

在工程建设过程中监理部全体监理人员本着“科学、公正、独立”的工作理念,严格履行了监理合同赋予的责任和义务;全面开展了“四控制、两管理、一协调”和工程安全监理工作,用实际行动践行了“科学监理、热情服务”的工作原则。

在工程质量控制方面,监理部严格按照合同、法律、规范及相关技术标准、设计文件的要求对工程质量实施监理。

在工程开工前对施工单位的资质、质量保证体系、管理制度、电气调试单位资质、调试人员资质和施工项目部管理人员进行了严格审查,对开工条件逐项进行确认,符合条件后签发开工令。

对施工过程的问题依照事前、事中、事后的控制原则进行监管,着重事前预防和事中控制,通过会议、检查验收、巡视旁站、试验检测等手段,对施工全过程进行跟踪控制。

风电汇报材料

风电汇报材料

分散式、低风速风电汇报材料一、风电开发流程二、风电政策及补贴国家相关政策➢2011年7月《国家能源局关于分散式风电开发的通知》(“国能新能[2011]226号”)➢2011年11月《分散式接入风电项目开发建设指导意见》(国能新能【2011】374号)➢《分布式管理暂行办法》发改能源[2013]1381 号;➢国家电网公司关于印发分布式电源并网相关意见和规范(修订版)的通知》国家电网办〔2013〕1781 号。

➢《国家能源局关于印发大力发展分布式发电若干意见的通知》(国能新能[2013]366号)➢《国家能源局关于印发风电发展“十三五”规划的通知》(国能新能[2016]314号)➢国家发展改革委关于印发《可再生能源发展“十三五”规划》的通知发改能源〔2016〕2619号➢《国家能源局关于加快推进分散式接入风电项目建设有关要求的通知》国能新能[2017]3号➢补贴政策根据国家发展改革委关于调整光伏发电陆上风电标杆上网电价的通知发改价格〔2016〕2729号,规定风电上网电价补贴如下:三、投资强度、税收3.1项目概况拟以装机容量100兆瓦风电场为例,计划安装50台单机容量为2兆瓦的风力发电机组。

风电场计算期21 年,总建设期12 个月,运行期20 年。

项目主要由风力发电机组、110kV 升压站、集电线路、风电场内交通工程、施工辅助工程等组成。

项目用地全部为征地形式,项目预计征地升压站10亩,风机基础征地面积约为20亩,风机线路总长度约为25公里。

按本项目所在地区2017 年6月价格水平计算,本工程静态总投资73722万元;动态总投资75298万元。

3.2 项目投资本项目建设资产投资包括设备及安装工程、建筑工程、其他费用及基本预备费,本风电场工程静态总投资73722万元。

第一部分施工辅助工程费763万元;第二部分设备及安装工程费58587万元;第三部分建筑工程费7489万元;第四部分其它费用6301万元;基本预备费1583万元。

风电场施工启委会汇报材料 6-5

风电场施工启委会汇报材料 6-5

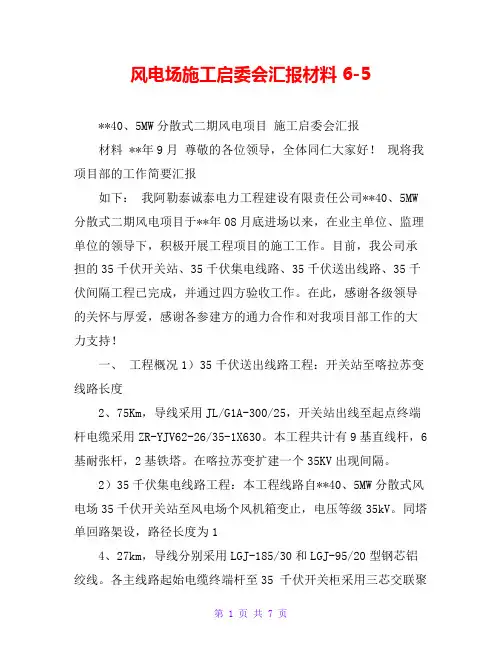

风电场施工启委会汇报材料 6-5**40、5MW分散式二期风电项目施工启委会汇报材料 **年9月尊敬的各位领导,全体同仁大家好!现将我项目部的工作简要汇报如下:我阿勒泰诚泰电力工程建设有限责任公司**40、5MW 分散式二期风电项目于**年08月底进场以来,在业主单位、监理单位的领导下,积极开展工程项目的施工工作。

目前,我公司承担的35千伏开关站、35千伏集电线路、35千伏送出线路、35千伏间隔工程已完成,并通过四方验收工作。

在此,感谢各级领导的关怀与厚爱,感谢各参建方的通力合作和对我项目部工作的大力支持!一、工程概况1)35千伏送出线路工程:开关站至喀拉苏变线路长度2、75Km,导线采用JL/G1A-300/25,开关站出线至起点终端杆电缆采用ZR-YJV62-26/35-1X630。

本工程共计有9基直线杆,6基耐张杆,2基铁塔。

在喀拉苏变扩建一个35KV出现间隔。

2)35千伏集电线路工程:本工程线路自**40、5MW分散式风电场35千伏开关站至风电场个风机箱变止,电压等级35kV。

同塔单回路架设,路径长度为14、27km,导线分别采用LGJ-185/30和LGJ-95/20型钢芯铝绞线。

各主线路起始电缆终端杆至35 千伏开关柜采用三芯交联聚乙烯绝缘钢带铠装聚乙烯护套电力电缆连接,电缆型号为ZR-YJV23-26/35-3×240,电缆总长度为130m。

各风机箱变高压侧至线路接口采用三芯交联聚乙烯绝缘钢带铠装聚乙烯护套电力电缆连接,电缆型号为ZR-YJLV23-26/35-3×50,电缆长度为980m。

3)35千伏开关站工程:本期35KV开关站共有4台集装箱组成,1台山东泰开箱变有限公司的35KV配电装置集装箱;1台SVG 电抗器;2台SVG功率柜。

风场采用思源清能电气有限公司的35kV动态无功补偿装置SVG一套,容量为-6 MVar~+6Mvar。

二、主要参建单位(建设、设计、施工、监理)建设单位:设计单位:施工单位:监理单位:三、施工主要进度节点(1)开竣工工日期;1)35千伏集电线路工程:开工日期:**年08月27日;完工日期:**年6月30日2)35千伏开关站工程:开工日期:**年05月02日;完工日期:**年6月30日3)35千伏送出线路及对端间隔:开工日期:**年07月05日;完工日期:**年9月20日(2)施工情况: **40、5MW分散式二期风电项目35千伏集电线路、35千伏送出线路、35千伏对端间隔、35千伏开关站在整个工程的施工过程中,我公司始终按照“质量第一”的原则,把工程质量管理放在工程管理的首位,无论是从材料的使用、施工工艺及工序的控制,还是分项质量检查验收等工作,都作出了严格的要求,进行了层层把关。

080724凤台电厂二号机组启动委员会汇报材料

080724凤台电厂二号机组启动委员会汇报材料

080724凤台电厂二号机组启动委员会汇报材料D淮浙煤电凤台电厂二号机组整套启委会汇报材料浙江省火电建设公司淮南项目部2008-07-24本工程为单元制机组,采用机、炉、电集中控制方式。

其热工自动化水平将以保证机组的安全和经济运行为目标,以分散控制系统(DCS)作为机组监视和控制的核心,由DCS实现机组的数据采集(DAS)、模拟量控制(MCS)、顺序控制(SCS)、锅炉炉膛安全监控(FSSS)等功能。

配以汽机电液控制系统(DEH)、汽机紧急跳闸系统(ETS)和汽机本体监测仪表(TSI)等自动化系统构成一套完整的自动化控制系统。

在焊接施工方面,本工程合计焊口总数45630只,一次合格率为99.61%(按RT、UT结果计)。

该机组现场涉及的焊口钢种、焊口规格等,我公司在以往工地均有所接触,焊接工艺评定能够全部覆盖,现场焊接工艺相对比较成熟。

部分焊口焊接位置较差,主要是水冷壁、低再进出口、高再进口、省煤器进出口、低过进口,管排间隙较小,焊接有一定难度。

根据现场施工特点,对锅炉管排间隙较小的部位,采用了全氩弧焊接工艺,较好地解决了外观成形的问题。

二、工程进度控制项目部坚持以公司倡导的“顾客为先的服务准则,诚信专业的员工素养,系统全面的项目计划,准确及时的信息沟通,预控为主的管理手段,持续改进的管理绩效”为管理基调,从主要影响施工进度的人、机、料、法、环等要素中去分析,进度计划细化至施工班组。

以“抓关键路径,均衡施工”为原则,全面策划,精心组织协调,实现工程进度控制。

首先明确锅炉水压试验、厂用受电、汽机扣缸、锅炉冲管、电缆敷设等为关键路径节点,根据重要节点目标的关门时间倒排施工计划,针对工程设备到货信息变动频繁的情况,采用每周滚动更新的方式,密切跟踪设备到货进程,按照设备的实际到现场时间调整施工方案、调配施工资源,使进度计划与最新的设备、图纸信息同步协调,不等不靠抢进度,见缝插针打开作业面,确保工程各作业面的协调有序推进。

风电场汇报材料总结 旗风电场二期49.5MW工程监理汇报材料

风电场汇报材料总结 旗风电场二期49.5MW工程监理汇报材料

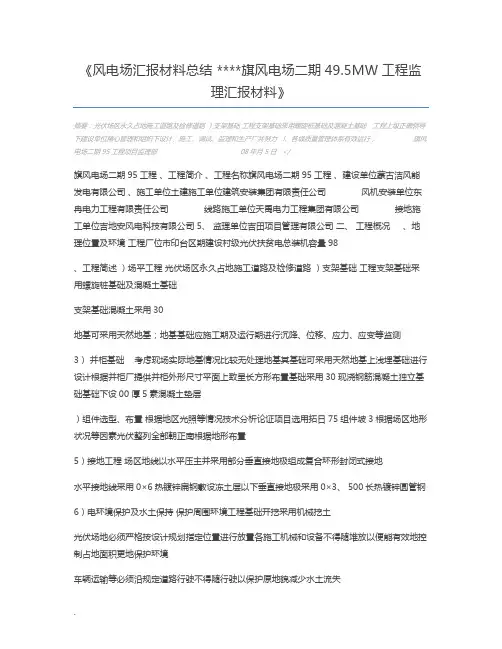

《风电场汇报材料总结 ****旗风电场二期49.5MW工程监理汇报材料》摘要:光伏场区永久占地施工道路及检修道路)支架基础工程支架基础采用螺旋桩基础及混凝土基础,工程上级正确领导下建设单位精心管理和组织下设计、施工、调试、监理和生产厂共努力 l、各级质量管理体系有效运行,旗风电场二期95工程项目监理部 08年月5日 </旗风电场二期95工程、工程简介、工程名称旗风电场二期95工程、建设单位蒙古洁风能发电有限公司、施工单位土建施工单位建筑安装集团有限责任公司风机安装单位东冉电力工程有限责任公司线路施工单位天禹电力工程集团有限公司接地施工单位吉地安风电科技有限公司 5、监理单位吉田项目管理有限公司二、工程概况、地理位置及环境工程厂位市印台区期建设村级光伏扶贫电总装机容量98、工程简述)场平工程光伏场区永久占地施工道路及检修道路)支架基础工程支架基础采用螺旋桩基础及混凝土基础支架基础混凝土采用30地基可采用天然地基;地基基础应施工期及运行期进行沉降、位移、应力、应变等监测3)并柜基础考虑现场实际地基情况比较无处理地基其基础可采用天然地基上浅埋基础进行设计根据并柜厂提供并柜外形尺寸平面上致呈长方形布置基础采用30 现浇钢筋混凝土独立基础基础下设00 厚5素混凝土垫层)组件选型、布置根据地区光照等情况技术分析论证项目选用拓日75组件坡3根据场区地形状况等因素光伏整列全部朝正南根据地形布置5)接地工程场区地线以水平压主并采用部分垂直接地极组成复合环形封闭式接地水平接地线采用0×6热镀锌扁钢敷设冻土层以下垂直接地极采用0×3、 500长热镀锌圆管钢6)电环境保护及水土保持保护周围环境工程基础开挖采用机械挖土光伏场地必须严格按设计规划指定位置进行放置各施工机械和设备不得随堆放以便能有效地控制占地面积更地保护环境车辆运输等必须沿规定道路行驶不得随行驶以保护原地貌减少水土流失工程施工人员生活污水不可任随地漫流应按规定处理排放;生活垃圾应集收集及清运施工结束对施工场地进行清理、平整恢复原有土地使用功能三、施工进情况(截止08年9月0日)、土建部分()村支架基础全部完成(08608090);()村并柜基础已全部完成(0860890);、电气安装部分()电气安装全部完成(08308090);四、工作情况()监理组织及人员配置情况监理公司着“守法成信、公正科学、顾客至上、精诚”监理质量方针结合工程建设要组织配备了精干、有力监理队伍所有进入施工现场监理人员取得监理质证或培训合格上岗并具有丰富监理工作验和相关专业知识能力投入人员7人其总监理工程师人总监代表人土建监理师人、电气监理师人、安全监理师人、配备车辆台及必要检测工器具现场监理人员依据《电力建设工程监理规》、《电力安全工作规程》GB6860—0、监理合约定监理围和要应用..项目划分进行旁、停工待检、巡视、见证手段对分部、分项工程实施全程监理(二)建设工作目标●质量控制目标土建工程合格率95%优良品率95%以上电气安装工作次验收合格率95%工程项目整体质量优良实现达标投产●投控制目标依据有关合和初步概算确定技术济原则投控制批准概算●进控制目标施工工期控制合理计划工期●合管理和协调控制目标有效处理施工纠纷协调施工部环境促进工程建设目标顺利实现●安全控制目标实现项目安委会下达项目安全目标 (三)质量控制工作使工程顺利开展保证工程质量要施工单位对设计交付图纸及进行专业会审及组织监理专业交底规施工活动对施工单位提交报审施工组织设计、施工技术方案、安全明施工等措施进行了认真、严格审核并对开工报告进行审批严把材、设备入场关坚持现场取样送检制原材进场前有质试验单位进行检验、复检合格方可使用坚持进场设备开箱检验及报验制严格执行和应用新版技术规程、规和标准严格按照验收程序要依据有关规程、规和设计图纸进行分部、分项工程关键工序和隐蔽工程质量检和验收工作(四)进协调控制工作工程按照工程情况及召开工程协调会议对施工进定期盘、施工出现问题进行协调较地促进了工程项目实施和质量提高五、安全明施工情况根据工程建设要建设单位聘任监理监督、贯彻执行《安全生产法》、《电力建设安全健康环境管理规定》等法律、法规落实建设单位安全管理制等现场安全、明工作通不施工阶段安全重预控提高各级人员安全明施工识认真审重安全技术措施开展安全检工作加强设备安装、安全管理防止高空坠落、物体打击预防火灾防煤气毒、雷电等然灾害、预防交通事故截止目前安全明生产状况良发生任何人身伤亡和设备损坏事故六、工程质量情况各参建共努力下工程质量管理体系健全、质量保证措施基到位施工单位严格执行了“三级”检制监理单位组织了初验建设单位组织了验收各参建单位质量管理体系运行有效依据相关技术规程、规、技术标准和设计图纸工程质量评价共单位工程8分部工程80 分项工程;分项工程合格率 95%分部工程合格率00%分项工程优良率95%分部工程优良率95%单位工程优良率95 %观感得分率90%(国标90%)七、综合评价工程上级正确领导下建设单位精心管理和组织下设计、施工、调试、监理和生产厂共努力 l、各级质量管理体系有效运行;、各级质量保证基齐全、完整、准确、真实;3、已完工程基满足监理质量控制目标要;、旗风电场二期95工程按照设计要基完工工程基能够满足设计及其施工验收规要安全明施工基达到了规定建设目标吉田项目管理有限公司旗风电场二期95工程项目监理部08年月5日。

监理工作汇报材料

监理工作汇报材料

特变电工国际工程公司总部商务基地一期项目监理工作汇报材料新疆昆仑工程监理有限责任公司特变电工总部商务基地项目监理部2013年1月5日特变电工总部商务基地一期工程项目监理部工作汇报材料尊敬的各位领导:您们好!我代表新疆昆仑工程监理有限责任公司特变电工总部商务基地一期工程(以下简称“本工程”)项目监理部全体同志,现将本工程截止2013年4月建设及监理工作情况汇报如下:特变电工总部商务基地一期项目主要单位工程有:总部大楼、会议中心、生态餐厅、主管培训楼、高管培训楼、热力管网、园林绿化、人工湖及桥梁、园区道路及景观等工程。

各单位工程建筑特性表本工程总造价共计8.25亿元,目前已实施完成3.45亿元,各单位工程土建工程均已完成合同总工程量的90%以上,已全面进入设备安装及精装修阶段。

园林绿化、园区道路、人工湖及桥梁工程均已完成合同总工程量的95%以上,已全面进入收尾阶段。

整体项目计划于2013年8月30日全部施工完成,计划于九月进行工程竣工验收。

该项目从特变电工企业立足点出发、糅合该企业价值观和世界观,提出建立有氧办公、生态总部,体现“山、水、树、光”、边塞文化、丝路文化,将建筑与环境相互融合,打造有氧办公环境、生态办公理念,创建一个能够激发人的创造力与无限潜能轻松、自由的环境。

本园区作为2013年亚欧博览会第二分会场(能源)。

四、工程项目监理机构组成监理部于2012年3月28日进驻施工现场,目前配备总监理工程师1名,技术顾问1名,总监理工程师代表2名,专业监理工程师11名,其中包括专业监理组长4名,配备监理员5人,共配备监理人员19人,高峰期时人员配备最多达到25人,完全满足施工现场监理业务需要。

三、监理工作情况在2012年度本工程建设实施过程中,监理公司领导考虑到与特变电工企业的战略合作伙伴关系,同时由于项目较大,在工程监理业务实施过程中一直将该项目做为重点项目进行管理,首先在人员配备上根据工程建设专业及实施强度需要配置了足够数量的专业监理工程师及监理员,公司董事长及总经理对该项目给予了足够的重视,先后八次亲临工程施工现场,对施工现场进行检查,发现问题及时对监理部提出要求及指导意见。

风电场整套启动试运前质量监督检查汇报材料(2020年8月整理).pdf

风电场整套启动试运前质量监督检查汇报材料(2020年8月整理).pdf

大唐宜阳木兰沟风电场工程商业运行前工程质量监督检查汇报材料大唐宜阳风力发电有限责任公司二〇一八年四月各位领导、各位专家:热烈欢迎各位领导、专家在百忙之中莅临大唐宜阳木兰沟风电场,进行质量监督检查!大唐木兰沟项目部、监理部对此次监督检查做好了自查和整改工作。

下面,我就工程建设有关情况汇报如下:一、工程概况大唐宜阳木兰沟风电场是大唐集团在洛阳地区开发建设的第一个风电项目,工程选址位于宜阳县南部白杨镇、樊村镇、赵堡乡和锦屏镇境内的山地区域。

升压站位于白杨镇石板沟村境内。

风电场设计安装24台2.0MW风机,总容量48MW;新建一座110KV升压站。

送出线路自木兰沟升压站接至白杨镇境内的电网110KV 紫魁线,最终送至宜阳县城西南的紫云变,新建线路约4.5Km。

二、工程建设组织机构业主单位:大唐宜阳风力发电有限责任公司设计单位:中国水电顾问集团华东勘测设计研究院有限公司监理单位:甘肃华研水电咨询有限公司风电场道路工程:三门峡市天鸿市政工程有限责任公司风机基础及升压站工程:中国能建甘肃工程有限公司集电线路工程:中国能建西北电力建设工程有限公司风机吊装工程:上海腾发建筑工程有限公司风机调试单位:沈阳华创风能有限公司检测机构:河南省豫翔工程检测有限公司三、工程管理目标1、工程总体目标:创建大唐集团“安全文明施工样板工地”,创建大唐集团“工期短、造价低、质量优、效益好”的精品工程,高水平达标投产。

2、质量目标:(1)风电场平均可利用率第一年≥97%、第二至五年≥98%。

单台机组年平均可利用率≥96%。

(2)单台风机实际功率曲线与设计功率曲线的一致性偏差小于3%。

(3)单位、分部、分项工程一次验收合格率100%,质量评价得分均在90分及以上。

(4)钢筋及焊接全过程可控在控,记录规范,可进行100%追溯。

(5)混凝土全过程质量在控,可进行100%追溯;混凝土生产质量水平优良,水平优良级>50%,且消灭差级;各批次混凝土强度评定合格率100%。

启委会监理单位汇报材料

启委会监理单位汇报材料

启委会监理单位汇报材料
尊敬的启委会监理单位:
根据合同要求和进度安排,我们对项目进行了严格的监理工作。

以下是我们的汇报材料,供您参考。

一、质量监理:
1. 根据设计图纸和技术要求,对施工过程中涉及的关键节点进行了监督和抽查,并进行了详细的记录。

2. 对材料的原材料入场验收进行了严格监控,确保符合质量标准,不合格材料及时返工或更换。

3. 组织施工方进行工作记录和质量检测报告的编写,确保病害问题及时发现、记录和修复。

二、安全监理:
1. 检查施工现场的安全措施是否落实,确保各项安全措施符合国家规定和项目要求。

2. 对施工方的安全培训情况进行了核实,确保施工人员具备相关安全操作知识。

3. 及时跟踪危险源的治理措施,减少施工中潜在的安全风险。

三、进度监理:
1. 根据施工合同,制定了详细的施工进度计划,并与施工方进行了充分的沟通和协调。

2. 对施工方的进度实施进行监督和检查,确保施工进度符合合同约定。

四、合同管理:
1. 跨各参建方进行沟通协调,处理各类合同变更和索赔事项,确保合同执行的合法性和有效性。

2. 定期检查施工合同的履行情况,确保各方按照合同要求执行。

五、其他工作:
1. 对施工方进行现场技术指导和问题解答,减少施工过程中的技术难题。

2. 对施工方的资质进行审核,确保其具备相关资质和经验。

3. 建立了施工档案体系,对施工过程进行了全面的记录和归档。

以上是我们对项目的监理工作情况的汇报。

我们将继续严格按照监理职责进行工作,并确保项目的质量、安全和进度达到预期目标。

谢谢!
监理单位。

风电场项目启委会监理汇报材料

风电场项目启委会监理汇报材料

玉湖9.95万千瓦风电项目启委会汇报材料目录一、升压站、风机和集电线路施工情况二、监理项目部安全控制情况三、工程施工协调情况四、工程质量控制及验收情况五、工程整体评价玉湖9.95万千瓦风电项目工程监理报告单位:建设工程项目管理有限公司时间:2018 年 07 月 05 日一、升压站、风机和集电线路施工情况。

升压站部分:升压站建筑工程:预制舱基础及电缆沟部分(功率柜预制舱、SVG预制舱、接地变预制舱、生活预制舱、电缆沟基础、避雷器、电抗器、隔离刀闸、断路器基础、架构设备基础、GIS设备基础、检修舱基础)均已完工并符合要求。

主变及事故油池部分(主变压器基础及油坑、事故油池及油坑)均已完工并符合要求。

附属工程部分(围墙工程、围栏及大门制作安装、室外建筑环境工程、独立避雷针、站内道路、污水处理装置、化粪池、消防水池、水窖、建筑给排水、挡土墙工程、护坡工程)均已完工符合要求。

升压站电气工程:主变压器系统设备安装工程、主变压器附属系统设备安装、220kV 封闭式组合电器安装工程、35kV立体组合舱系统设备安装工程、站用变舱系统设备安装工程、生活舱设备安装工程、检修舱设备安装工程、SVG系统设备安装工程、消防、监控电气施工工程、恒压供水施及处理设施施工工程、避雷针系统设备安装工程、自动化舱设备施工工程、电缆敷设施工工程、全站防雷与接地装置安装工程、升压站系统实验及调试、建筑电气均已完工并符合要求。

风力发电机组工程部分:风机安装平台、风力发电机组基础、箱变基础、风力发电机组安装、箱式变压器安装、电缆安装、防雷接地网均已完工,并符合要求。

35kV集电线路部分:土石方工程、基础工程、杆塔工程、架线工程、电缆工程、接地工程、线路防护设施均已完工,并符合要求。

二、监理项目部安全控制情况安全预控,我部紧紧围绕“安全第一、预防为主、综合治理”的安全管理方针,勤巡视、细检查、严管理,督促承包单位安全文明施工。

根据施工现场实际确定安全隐患危险源,制定安全隐患控制重点及措施。

风电场启委会汇报材料

风电场启委会汇报材料

风电场启委会汇报材料尊敬的委员们:大家好!今天我来向各位委员汇报我们风电场的运营情况和相关问题。

首先,我将从以下几个方面进行说明:风电场的发展概况、运营情况、问题及解决方案。

一、风电场的发展概况自从我国实施可再生能源发展战略以来,风电场在能源领域占据着重要位置。

我国拥有丰富的风资源,具备发展风电的条件。

我市风电场建设从2010年开始,经过多年的发展,目前已经拥有近10座风电场,总装机容量超过1000兆瓦。

二、风电场的运营情况1.发电量和上网电量根据数据统计,上一年度我市风电场的发电量为X万兆瓦时,上网电量为X万兆瓦时,分别占全市发电量的X%和上网电量的X%。

2.运营收益风电场的运营收益主要来自于发电收入和补贴政策。

根据目前的市场电价和政策补贴情况,上一年度我市风电场的运营收益为X万元。

三、问题及解决方案1.运维成本过高由于风电场的设备大多位于偏远地区,风速较高,对设备的运维要求较高。

同时,风电设备本身具有一定的维护成本。

出于这些原因,风电场的运维成本相对较高。

为了解决这个问题,我们计划引入先进的运维技术,如远程监控、智能诊断等,降低运维成本。

2.储能问题由于风力发电具有起伏不定的特点,接入电网时需要额外考虑储能问题,以便平衡电网负荷。

目前,我市的风电场还未配备储能设备,这导致风电发电量的波动较大。

为了解决这个问题,我们计划在风电场附近建设储能站,以平衡风电发电量和用电需求之间的差距。

3.社会影响风电场的建设和运营对周边环境和居民生活可能产生一定的影响,如噪音、视觉污染等。

我们深入开展了环境评估和社会影响评估,与当地居民进行了充分沟通,尽力减少其负面影响。

未来,我们将继续加强与当地社区的合作,共同争取发展和环境的双赢。

四、未来发展规划1.扩大风电场规模未来,我们将进一步发展和扩大风电场的规模,提高装机容量,提高风电发电量,为城市的能源供应做出更大贡献。

2.创新技术研发为了提高风电场的效益和可靠性,我们将加大研发力度,投入更多的资源进行创新技术研究,提高设备的利用率和运营效率。

风电场启委会汇报材料

风电场启委会汇报材料

风电场启委会汇报材料
尊敬的启委会领导们:
大家好!我是负责风电场的项目经理,今天我将向大家汇报风电场的建设情况。

首先,我要向大家通报风电场的建设进展。

目前,我们已经完成了风电场的选址工作,并且已经完成了相关的土地征用手续。

接下来,我们将会进入风电场的建设阶段。

根据目前的计划,预计整个风电场的建设周期将会在一年内完成。

其次,我要向大家介绍一下风电场的规模和发电能力。

风电场的总装机容量为XXX兆瓦,预计年发电量为XXX兆瓦时。

这意味着,风电场的投产后,将能够为周边地区提供大量的清洁能源,同时也能够减少环境污染和碳排放。

除此之外,针对风电场的运营和维护工作,我们已经制定了详细的计划。

我们将会配备专业的运维团队,负责日常的巡检、维修和设备更换等工作。

我们也将建立健全的安全管理制度,确保风电场的安全运行。

最后,我要向启委会领导们征求意见和建议。

我们将紧密关注风电行业的最新发展,不断优化风电场的建设方案,确保项目的顺利实施。

同时,我们也希望得到启委会的支持和指导,尽快解决项目中遇到的问题和困难。

以上就是我对风电场建设情况的汇报,请启委会领导们审阅。

谢谢!。

启委会汇报材料

启委会汇报材料
监理单位
福州电业监理咨询有限公司
总 监
朱建龙
已完工程情况
线路基础分部工程施工于2011年11月3日开工,2011年12月3日完成,2011年12月10日完成工程转序;铁塔组立分部工程施工于2011年11月24日开工,2011年11月28日完成;电缆分部工程于2011年12月9日开工,2011年12月19日完成,施工单位已完工程经过施工项目部三级自检合格,12月20日申报监பைடு நூலகம்初检。12月22日完成了监理初检验收。
参建
单位
建设管理单位:福建省电力有限公司福州电业局
工程设计单位:福州电力设计院公司
工程监理单位:福州电业监理咨询有限公司
工程施工单位:福州亿力电力工程有限公司
工程施工情况
已完
工程
1、电缆敷设部分于2011年11月1日开工,2011年12月30日完成,电缆中间接头与终端头制作安装分部工程施工于2011年12月28日开工,2012年1月8日完成;电缆试验于2012年1月9日开始,2012年1月10日完成各项试验,施工单位已完工程经过施工项目部三级自检合格,申报监理初检。2012年1月10日开展了监理初检验收。
已齐备
安全标示
设备已有调度命名和编号;标牌已挂好并合格;
已齐全
生产准备结论
生产运行部分已具备投运条件,可以投入运行。
生产单位签字/盖章: 日期:2012年12月28日
启动试运指挥组启委会汇报表
工程名称
110kV先农~上三Ⅰ回、建新~先农线路工程
建设单位
福建省电力有限公司福州电业局
启动试运指挥组组长
詹仁俊
未完工程
情况
监理初检
情况
项目
验收记录

启委会汇报材料模板(建设部).pdf

启委会汇报材料模板(建设部).pdf

启委会汇报材料模板(建设部).pdfxx工程建设管理单位启委会汇报材料一、工程概况二、工程参建单位(建设、设计、施工、监理、调试)三、工程建设进度情况说明(从开工竣工时间节点上与里程碑进度计划比较,分析差异原因)四、工程施工情况说明(从工程建设开始至竣工各个环节具体说明)五、工程资料整理情况说明(按照工程资料归档相关管理制度梳理工程相关资料,说明已收集及缺失资料情况)六、工程建设管理过程中遇到的问题及处理措施一、工程概况及技术特点二、设计的总体思路三、设计质量控制措施1、质量目标2、质量保证措施四、技术供应和工代现场服务及图纸交付进度五、建设过程中设计变更及费用情况六、变电站及线路施工质量与设计规定符合性的结论性评价七、遗留设计问题与处理计划一、施工概况二、工程的总体情况1、已完成工程情况的说明2、未完成工程情况的说明三、工程自检验收情况总体说明1、工程实体说明1)土建2)电气3)线路4)调试2、资料情况说明四、工程施工过程中遇到的问题及处理措施五、遗留问题及处理计划六、有无影响启动送电的问题七、施工自验收的总体结论一、工程建设的总体情况二、工程监理情况(旁站、平行检验、巡视情况)三、工程验收的总体情况1、工程实体情况说明1)土建2)电气3)线路4)调试2、资料情况说明(隐蔽资料的归档和数码照片的归档等)四、有无影响启动送电的问题五、遗留问题及处理措施、计划六、监理验收的总体结论七、工程建设现场管理中存在的问题(建设管理、监理、设计、施工、调试单位现场管理中存在的问题)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中电投兵团第九师铁列克提风电项目220kV送出线路工程
监理汇报材料
新疆昆仑工程监理有限责任公司
2017-10-20
尊敬的各位领导:
在建设单位的精心组织和周密安排下,中电投兵团第九师铁列克提风电一、二期49.5MW工程及220kV送出线路工程启动委员会会议,终于在今天,如期召开了。

在此,我谨代表新疆昆仑工程监理有限责任公司中电投铁列克提风电项目监理部,对前来参加会议的各位领导、各位专家、各位同仁表示崇高的敬意!对工程开工以来工程参建各方对监理部给予的关怀、照顾、支持和厚爱,表示诚挚的谢意!对本次会议的顺利召开表示热烈的祝贺。

我公司承担了中电投兵团第九师铁列克提风电一、二期49.5MW工程及220kV送出线路工程的监理工作,本工程自2014年11月20开工以来,截至今天,历时近3年,在这3年的时间里,监理部全体监理人员与业主风雨同舟,患难与共,精诚合作;与各参建单位,齐心协力,并肩作战,共克工程难关,特别是进入风电场风机吊装、风机、箱变调试及验收和220kV升压站电气一次、二次设备安装与调试阶段,还有刚刚完工的105公里220kV送出线路,参建各方更是精诚团结、众志成城,锐意进取、开拓创新,使整个工程在质量、进度、投资、安全控制等方面取得了可喜的成绩。

在工程建设过程中监理部全体监理人员本着“科学、公正、独立”的工作理念,严格履行了监理合同赋予的责任和义务;全面开展了“四控制、两管理、一协调”和工程安全监理工作,用实际行动践行了“科学监理、热情服务”的工作原则。

在工程质量控制方面,监理部严格按照合同、法律、规
范及相关技术标准、设计文件的要求对工程质量实施监理。

在工程开工前对施工单位的资质、质量保证体系、管理制度、电气调试单位资质、调试人员资质和施工项目部管理人员进行了严格审查,对开工条件逐项进行确认,符合条件后签发开工令。

对施工过程的问题依照事前、事中、事后的控制原则进行监管,着重事前预防和事中控制,通过会议、检查验收、巡视旁站、试验检测等手段,对施工全过程进行跟踪控制。

严把原材料、设备质量关,原材料、设备从进场开箱检验到安装、调试全过程跟踪,加强了见证取样、平行检验、旁站监督力度。

坚持对不合格材料、不符合技术指标设备,不得使用和安装。

同时加强对隐蔽工程监督检查,保证全部隐蔽工程有人旁站监督,有检查、有签认,不留质量隐患,针对风电场风机基础、建筑物基础、升压站室内外设备基础等回填土薄弱环节增加检测点频次,对风机基础砼浇筑、风机吊装、电气设备安装、高压电缆头制作、电气设备试验等重点部位全过程监督。

严格控制施工工序和交安验收工作,坚持了上道工序不合格不得进入下道工序施工,电气设备安装调试、各项试验由专人负责监督验收,不合格设备坚决返厂处理,确保了本工程质量符合设计规范要求。

截至目前中电投兵团第九师铁列克提风电一、二期49.5MW工程及220kV送出线路工程已全部施工完毕。

经过了质监站、技术监督、国网公司的验收,对提出的问题已落实整改完成。

并经过严格的质量评定,风机基础工程一、二期共计50个单位工程,100个分部工程,550个分项工程,全
部验收合格;风机安装工程一、二期分别有25个单位工程,50个分部工程,500个分项工程,全部验收合格;35千伏集电线路安装工程共计2个单位工程,18个分部工程,44个分项工程,全部验收合格;新建 220kV升压站工程土建工程共计11个单位工程, 68个分部工程, 175个分项工程,全部验收合格,电气安装工程共计17个单位工程,81个分部工程,213个分项工程,全部验收合格。

新建 35kV汇集站工程土建工程共计9个单位工程, 29个分部工程, 140个分项工程,全部验收合格,电气安装工程共计6个单位工程,29个分部工程,85个分项工程,220kV送出线路工程共计4个单位工程,24个分部工程,全部验收合格。

在工程安全控制方面,监理部建立了以安全责任制为中心的安全组织机构和监理运行机制,做到了组织机构健全,制度齐全,职责明确。

严格履行了安全技术方案审查批准程序,督促施工单位建立健全安全保证体系和安全管理制度,认真执行国家及有关部门颁发的安全生产法规和规定,并对施工生产及安全设施进行经常性的检查监督,对违反安全生产规定的施工,及时指令整改;每周定期开展安全文明生产专项大检查,对检查的问题逐项落实整改,确保了本工程安全文明施工控制较好,未发生过任何安全事故。

中电投兵团第九师铁列克提风电一、二期49.5MW工程及220kV送出线路工程,建设过程各单位的质量保证体系运转正常。

建设、设计、监理、施工与运行各单位能够认真贯彻执行国家强制性条文和施工质量验评标准,施工过程中形成
的各种资料与工程进度同步,收集整理齐全。

整个工程从原材料质量、土建工程质量、安装工程质量均达到了设计和规范要求,工程质量合格,中电投兵团第九师铁列克提风电一、二期49.5MW工程及220kV送出线路工程具备投运条件。

汇报完毕,谢谢各位领导、各位专家!
新疆昆仑工程监理有限责任公司
中电投铁列克提风电项目监理部 2017年10月20日。
