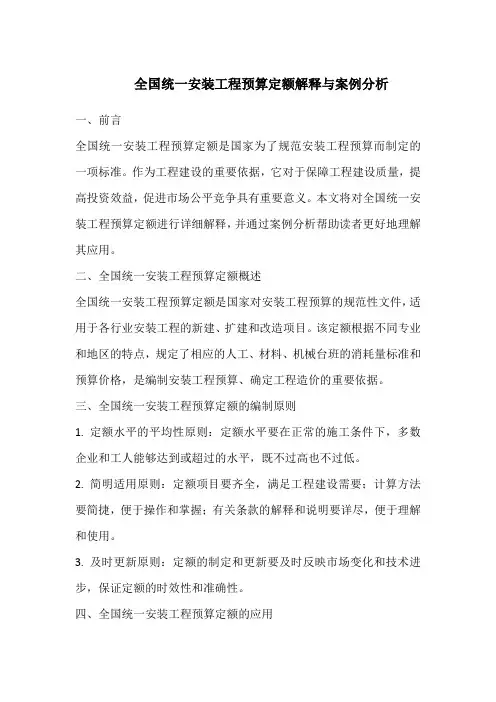

全国统一安装工程预算定额解释与案例分析一、前言全国统一安装工程预算定额是国家为了规范安装工程预算而制定的一项标准。

作为工程建设的重要依据,它对于保障工程建设质量,提高投资效益,促进市场公平竞争具有重要意义。

本文将对全国统一安装工程预算定额进行详细解释,并通过案例分析帮助读者更好地理解其应用。

二、全国统一安装工程预算定额概述全国统一安装工程预算定额是国家对安装工程预算的规范性文件,适用于各行业安装工程的新建、扩建和改造项目。

该定额根据不同专业和地区的特点,规定了相应的人工、材料、机械台班的消耗量标准和预算价格,是编制安装工程预算、确定工程造价的重要依据。

三、全国统一安装工程预算定额的编制原则1. 定额水平的平均性原则:定额水平要在正常的施工条件下,多数企业和工人能够达到或超过的水平,既不过高也不过低。

2. 简明适用原则:定额项目要齐全,满足工程建设需要;计算方法要简捷,便于操作和掌握;有关条款的解释和说明要详尽,便于理解和使用。

3. 及时更新原则:定额的制定和更新要及时反映市场变化和技术进步,保证定额的时效性和准确性。

四、全国统一安装工程预算定额的应用全国统一安装工程预算定额在工程建设中具有广泛的应用。

在编制安装工程预算时,需要根据工程设计图纸、施工组织设计、材料供应和施工条件等因素,按照定额规定的计算方法和取费标准,计算出工程的总造价和各分项工程的费用。

此外,定额还可以用于审核施工单位的报价是否合理,以及进行成本分析和控制等方面。

五、案例分析以某住宅楼电气安装工程为例,说明全国统一安装工程预算定额的应用。

该工程包括照明系统、配电系统、防雷接地系统等部分,根据定额规定的人工、材料和机械台班消耗量标准和预算价格进行计算,得出各分项工程的费用和总造价。

在计算过程中,需要注意各项费用的计取方式和取费标准,如人工费、材料费、机械费等。

根据案例的具体情况,也可以进行价格差异分析和风险评估等工作,以保证工程建设的顺利实施。

全国统一安装工程预算定额应用

全国统一安装工程预算定额应用

1.4全国统一安装工程预算定额应用1.4.1全国统一安装工程预算定额简介安装工程预算定额分为由中华人民共和国建设部批准颁发的《全国统一安装工程预算定额》和由省(直辖市、特区和自治区)建设工程定额主管部门颁发的地方安装工程预算定额。

地方预算定额是依据全国统一预算定额各分项工程子目所给定的实物消耗量,按照省会城市的预算价格,并结合本地实际情况增加一些适用本地的补充项目而编制的。

编制地方定额的省份,通常只是制定常用工程的地方定额,并不是制定全部安装工程的地方定额。

就全国范围来看,主要是使用全国统一预算定额,而地方定额的格式和使用方法与全国统一预算定额相同。

因此,本节重点介绍全国统一安装工程预算定额。

目前,建设部已于2000年发布了新的十二册版《全国统一安装工程预算定额》及配套的“安装工程量计算规则”(见表1.2)。

该定额是在总结原1986年十六册“全统安装定额”执行情况的基础上,依据十多年经济发展和科学进步的新形势而制定的。

2000年十二册版“全统安装定额”具有以下特点:(1)以最新发布的现行相关的“规范、规程、标准、定型图”等为依据;突出定额的通用性、适用性和指导性;(2)补充了安装工程中的新项目、新材料,新工艺、新技术、新设备等内容;(3)调整了定额分项与专业归口范围。

十二册《全国统一安装工程预算定额》中,取消原1986年版定额第七册的“长输管道”;第二、三册合并为第二册,取消其中电力输变电专业项目;第四、五册合并为第十二册,取消其中邮电项目,增加有线电视等内容(该册尚未发布,仍执行“1986版定额”的第四、五册);第十一、十五、十六册合并为第五册,取消专业化项目等;(4)凡技术性较强的非通用专业安装项目,列入相关“专业部”或“行业协会”管理范畴,分别独立发布专项安装定额,在行业内部执行。

例如水电站、高压输变电、化工、石油、冶金、交通、水利、铁道、煤炭、国防等,都要有本行业的专业设备安装定额,实行纵向管辖;(5)2000年版“全统安装定额”中,新增了“消防及安全防范设备安装工程”,编为第七分册,以满足日益发展的消防及安全防范工作的需要;(6)新定额的基价是以北京市的资源单价(1996年预算工资标准和材料预算单价、1998年施工机械台班单价)为计算依据。

全国统一安装工程预算定额解释汇编

全国统一安装工程预算定额解释汇编

工程预算定额,让你在建筑与施工之间找到
平衡
工程预算定额是工程建设中必不可少的一部分,它是一份包含了建筑材料、人工费、设备费、利润等多个方面的清单,作为建筑工程预算、施工合同签订和工程资金报销的依据。

在建筑与施工之间,工程预算定额是一份平衡点,它既要让业主得到预期的建筑工程质量,同时也要让施工企业能够合理盈利。

以下是我国常用工程预算定额的一些解释和说明。

1. 工程预算定额的种类及编制方法
工程预算定额分为施工预算、概算定额和清单预算,其中施工预算是工程预算的最终确定值,概算定额是预算的初步根据,清单预算是复杂工程项目所需的费用清单。

工程预算定额的编制方法主要有比例定额法、标准化定额法和实测定额法。

2. 工程预算定额的制定标准和依据
制定工程预算定额的标准和依据主要包括国家有关规定、行业标准、工程经验和区域特点等方面。

各地区、各行业和各建设单位都会在制定工程预算定额时参考这些标准和依据,以保证预算编制的科学性和可行性。

3. 工程预算定额对建筑工程的影响
工程预算定额直接关系到建筑工程的施工顺利程度和质量,它是一份实现建筑工程质量和科学经济的平衡点。

科学地制定和使用工程预算定额,对于保障工程质量、控制工程成本、提升施工企业盈利能力都具有积极的作用。

综上所述,工程预算定额是建筑施工过程中不可或缺的一环,建筑业主、施工企业和监管部门都需要重视它的制定和使用。

只有在工程预算定额的科学编制和精确执行下,才能让建筑工程健康、可持续发展。

全国统一安装工程预算定额解释详解

全国统一安装工程预算定额解释详解

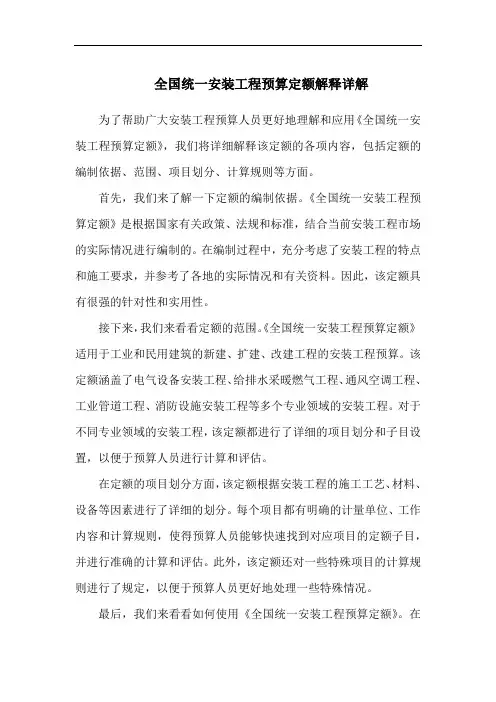

全国统一安装工程预算定额解释详解为了帮助广大安装工程预算人员更好地理解和应用《全国统一安装工程预算定额》,我们将详细解释该定额的各项内容,包括定额的编制依据、范围、项目划分、计算规则等方面。

首先,我们来了解一下定额的编制依据。

《全国统一安装工程预算定额》是根据国家有关政策、法规和标准,结合当前安装工程市场的实际情况进行编制的。

在编制过程中,充分考虑了安装工程的特点和施工要求,并参考了各地的实际情况和有关资料。

因此,该定额具有很强的针对性和实用性。

接下来,我们来看看定额的范围。

《全国统一安装工程预算定额》适用于工业和民用建筑的新建、扩建、改建工程的安装工程预算。

该定额涵盖了电气设备安装工程、给排水采暖燃气工程、通风空调工程、工业管道工程、消防设施安装工程等多个专业领域的安装工程。

对于不同专业领域的安装工程,该定额都进行了详细的项目划分和子目设置,以便于预算人员进行计算和评估。

在定额的项目划分方面,该定额根据安装工程的施工工艺、材料、设备等因素进行了详细的划分。

每个项目都有明确的计量单位、工作内容和计算规则,使得预算人员能够快速找到对应项目的定额子目,并进行准确的计算和评估。

此外,该定额还对一些特殊项目的计算规则进行了规定,以便于预算人员更好地处理一些特殊情况。

最后,我们来看看如何使用《全国统一安装工程预算定额》。

在使用该定额时,预算人员需要根据具体的安装工程情况进行选择和套用相应的定额子目。

在选择定额子目时,应充分考虑工程的实际情况,包括施工工艺、材料、设备等因素。

同时,还需要注意定额的计量单位、工作内容和计算规则,以确保计算的准确性和合理性。

总之,《全国统一安装工程预算定额解释详解》是为了帮助广大安装工程预算人员更好地理解和应用《全国统一安装工程预算定额》而编写的。

通过深入了解该定额的编制依据、范围、项目划分和计算规则等方面,预算人员能够更加准确地评估安装工程的造价,为项目的顺利实施提供有力保障。

全国统一安装定额解释(三)

全国统一安装定额解释(三)

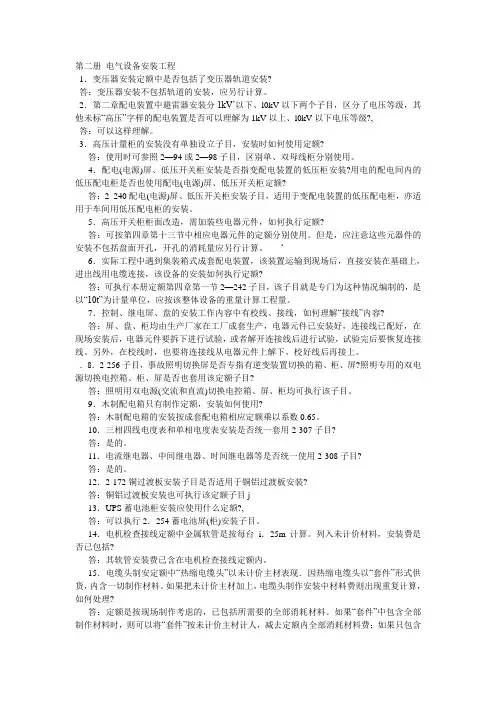

第二册电气设备安装工程1.变压器安装定额中是否包括了变压器轨道安装?答:变压器安装不包括轨道的安装,应另行计算。

2.第二章配电装置中避雷器安装分1kV’以下、l0kV以下两个子目,区分了电压等级,其他未标“高压”字样的配电装置是否可以理解为1kV以上、l0kV以下电压等级?,答:可以这样理解。

3.高压计量柜的安装没有单独设立子目,安装时如何使用定额?答:使用时可参照2—94或2—98子目,区别单、双母线柜分别使用。

4.配电(电源)屏、低压开关柜安装是否指变配电装置的低压柜安装?用电的配电间内的低压配电柜是否也使用配电(电源)屏、低压开关柜定额?答:2_240配电(电源)屏、低压开关柜安装子目,适用于变配电装置的低压配电柜,亦适用于车间用低压配电柜的安装。

5.高压开关柜柜面改造,需加装些电器元件,如何执行定额?答:可按第四章第十三节中相应电器元件的定额分别使用。

但是,应注意这些元器件的安装不包括盘面开孔,开孔的消耗量应另行计算。

‘6.实际工程中遇到集装箱式成套配电装置,该装置运输到现场后,直接安装在基础上,进出线用电缆连接,该设备的安装如何执行定额?答:可执行本册定额第四章第一节2—242子目,该子目就是专门为这种情况编制的,是以“10t”为计量单位,应按该整体设备的重量计算工程量。

7.控制、继电屏、盘的安装工作内容中有校线、接线,如何理解“接线”内容?答:屏、盘、柜均由生产厂家在工厂成套生产,电器元件已安装好,连接线已配好,在现场安装后,电器元件要拆下进行试验,或者解开连接线后进行试验,试验完后要恢复连接线。

另外,在校线时,也要将连接线从电器元件上解下,校好线后再接上。

.8.2-256子目,事故照明切换屏是否专指有逆变装置切换的箱、柜、屏?照明专用的双电源切换电控箱、柜、屏是否也套用该定额子目?答:照明用双电源(交流和直流)切换电控箱、屏、柜均可执行该子目。

9.木制配电箱只有制作定额,安装如何使用?答:木制配电箱的安装按成套配电箱相应定额乘以系数0.65。

全国统一安装工程预算定额 2021年

全国统一安装工程预算定额 2021年

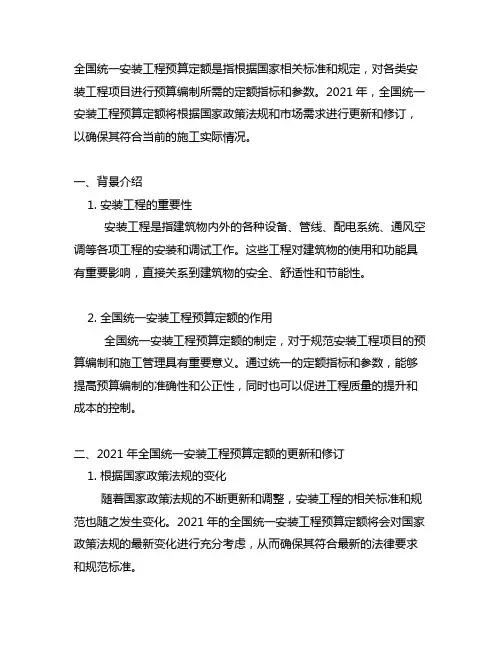

全国统一安装工程预算定额是指根据国家相关标准和规定,对各类安装工程项目进行预算编制所需的定额指标和参数。

2021年,全国统一安装工程预算定额将根据国家政策法规和市场需求进行更新和修订,以确保其符合当前的施工实际情况。

一、背景介绍1. 安装工程的重要性安装工程是指建筑物内外的各种设备、管线、配电系统、通风空调等各项工程的安装和调试工作。

这些工程对建筑物的使用和功能具有重要影响,直接关系到建筑物的安全、舒适性和节能性。

2. 全国统一安装工程预算定额的作用全国统一安装工程预算定额的制定,对于规范安装工程项目的预算编制和施工管理具有重要意义。

通过统一的定额指标和参数,能够提高预算编制的准确性和公正性,同时也可以促进工程质量的提升和成本的控制。

二、2021年全国统一安装工程预算定额的更新和修订1. 根据国家政策法规的变化随着国家政策法规的不断更新和调整,安装工程的相关标准和规范也随之发生变化。

2021年的全国统一安装工程预算定额将会对国家政策法规的最新变化进行充分考虑,从而确保其符合最新的法律要求和规范标准。

2. 结合市场需求和发展趋势随着经济的发展和科技的进步,安装工程行业也在不断发展和壮大。

2021年的全国统一安装工程预算定额将会结合市场需求和发展趋势,对新兴的安装工程技术和材料进行充分评估和考量,从而更好地适应行业的发展和变化。

三、全国统一安装工程预算定额的编制流程1. 数据收集和分析预算编制部门将会对安装工程项目所需的相关数据进行收集和整理,包括项目的规模、功能需求、施工条件等方面的信息。

通过对这些数据进行分析和对比,以确定各项工程项目的预算定额指标和参数。

2. 专家评审和修订在确定了初步的预算定额指标和参数之后,预算编制部门将邀请相关领域的专家进行评审,对预算定额进行修订和完善。

专家的意见将成为修订预算定额的重要参考,以保证其科学合理和可操作性。

3. 审定和发布经过专家评审和修订后的全国统一安装工程预算定额将提交相关主管部门进行审定,最终确定并发布。

全国统一安装定额解释汇编.pdf

全国统一安装定额解释汇编.pdf
7.水平运输距离定额是如何考虑的? 答:(1)材料、成品、半成品的水平运输距离指自施工单位 现场仓库或指定堆放地点运至安装地点的距离。定额综合取定为 300m。 (2)设备水平运输距离指自指定堆放地点运至安装地点的距 离,定额综合取定为 100m。 8.如何理解垂直运输基准面? 答:室内以室内地平面为基准面,室外以安装现场地平面为
答:集中空调制冷机房,可以按制冷站(库)收取系统调整 费。 ‘
27.第一册、第三册、第九册中的风机安装界限如何划分? 答:第一册中的风机安装是各类工业、化工、石油化工等新 建、扩建及技术改造项目的风机安装;第三册中的风机安装是锅 炉设备安装的附属机械,锅炉送风机、引风机及排粉风机; 第九册中的风机安装是为生产、生活服务的通风空调风机设备安 装。 28.工程量计算规则中各种设备的“净重量”的含义? 答:设备重量均以设备的铭牌重量为准。如无铭牌重量的, 则以产品目录、样本、说明书所注的设备净重量为准。不包括设 备的内衬的重量及设备安装后安装的内件的重量。
和乘以定额册说明规定的系数。
3.起重机轨顶标高 10.5m,能不能计算超高费?
答:可以计算超高费。
4.设备安装超高计算表中,其设备底座的安装标高起算点从
何算起?“安装标高超过 lOOm,每增加 20m,调整系数增加 10
个百分点”怎样理解?
答:设备底座的安装标高起
算点按地平面±0 处,而不是按楼地面计。安装标高超过 100m
学海无涯
厂内搬运:是指工厂(或电站)围墙范围内材料或工机具的搬 运工作;其费用已包括在定额内。
场内搬运:是指距离所安装设备的基础 100m、范围内的搬 运工作;其费用已包括在定额内。
13.起重机具摊销费按 12.OO 影吨计取,各地区是否可 以换算?

全国统一安装工程预算定额解释汇编的解读与解释

全国统一安装工程预算定额解释汇编的解读与解释

全国统一安装工程预算定额解释汇编的解读与解释一、背景和目的全国统一安装工程预算定额解释汇编,是由国家相关部门组织编写,旨在规范安装工程预算编制、提高预算编制质量和准确性的重要指导文件。

该汇编详细规定了安装工程预算编制的原则、方法、程序和注意事项,是广大工程造价师、预算员、项目经理和施工企业进行安装工程预算编制的重要依据。

二、定额解释汇编的主要内容全国统一安装工程预算定额解释汇编主要包括以下内容:1. 定额解释:对安装工程预算定额中的各项子目进行详细解释,包括工作内容、施工方法、材料用量等。

2. 工程量计算规则:明确了安装工程各分项工程的工程量计算方法、计量单位和计算规则,指导预算员正确计算工程量。

3. 材料用量计算规则:规定了安装工程中各种材料的用量计算方法、计量单位和计算规则,方便预算员合理确定材料用量。

4. 费用计取规则:明确了安装工程各项费用的计取方法、费率标准和计算规则,确保工程造价的合理性和准确性。

5. 案例分析:通过实际案例分析,帮助读者更好地理解和应用定额解释汇编,提高预算编制水平。

三、定额解释汇编的重要意义全国统一安装工程预算定额解释汇编的重要意义在于:1. 规范安装工程预算编制:通过明确的定额解释和计算规则,使预算编制更加规范、科学和合理。

2. 提高预算编制质量:通过对定额的详细解释和案例分析,帮助预算员提高编制水平,减少误差,提高预算准确性。

3. 促进安装工程行业发展:通过统一的预算定额和计算规则,有利于公平竞争,促进安装工程行业的健康发展。

4. 保障建设各方利益:准确的安装工程预算编制有助于建设单位合理投资、施工单位合理报价,从而保障各方利益。

四、总结全国统一安装工程预算定额解释汇编是工程造价师、预算员、项目经理和施工企业进行安装工程预算编制的重要工具书。

通过深入理解和掌握该汇编的内容,有助于提高预算编制质量和准确性,促进安装工程行业的健康发展。

同时,在实际工作中,还需要结合具体工程情况进行灵活运用,以达到最佳的预算编制效果。

全国统一安装工程预算定额解释汇编2023年

全国统一安装工程预算定额解释汇编2023年

全国统一安装工程预算定额解释汇编20081000字
全国统一安装工程预算定额是指把各种设备、材料和人工等项目按一定的标准划分成不同的工程量,并为每个工程量相应地规定所需要的投资预算。

这些预算是根据规定的计算方法和土地、材料、人工和其他因素的综合考虑来制定的。

全国统一安装工程预算定额解释汇编包括了以下内容:
一、基本概念和计算方法:阐述了全国统一安装工程预算定额的定义和计算方法,包括工程量计算、人工费用、材料费用和机械使用费用等方面。

二、安装工程基础:包括土方工程、打桩工程、地基处理工程等方面。

三、管道、设备安装工程:包括给排水管道、暖通空调管道、电气设备安装等方面。

四、消防工程:包括消火栓系统、灭火器材、火灾自动报警系统等方面。

五、建筑结构安装:包括通风设备安装、门窗安装、防盗报警系统安装等方面。

六、室内装修工程:包括墙面、天花板、地面、门窗、装饰和照明等方面。

七、建筑节能工程:包括节能门窗安装、设备节能、节能陶瓷等方面。

八、常见问题解答:解答了一些常见问题,如如何制定预算、如何评估材料和人工成本、如何计算机械使用费用等方面。

全国统一安装工程预算定额解释汇编的出版对于规范安装工程预算定额的制定,提高安装工程预算的精度和准确性,有着非常积极的意义。

全国统一安装工程预算定额解释汇编详解

全国统一安装工程预算定额解释汇编详解

全国统一安装工程预算定额解释汇编详解为了更好地满足安装工程预算编制的需要,现将全国统一安装工程预算定额解释汇编详解如下:一、关于定额的适用范围和原则本定额适用于全国范围内新建、扩建和改建的安装工程,不适用于修缮工程。

定额的编制遵循了国家有关政策法规,考虑了不同地区、不同企业以及施工周期等因素的影响,具有广泛适用性和指导意义。

二、关于定额的内容和构成本定额包括建筑工程、装饰工程、安装工程等三个部分,每个部分又分为若干个子目。

每个子目中都详细列出了人工、材料、机械等消耗量,以及相应的单价、合价和总价。

定额的内容涵盖了建筑、装饰、安装工程的各个方面,包括土石方工程、桩基工程、混凝土工程、砌筑工程、门窗工程、装饰工程等。

三、关于定额的应用方法和注意事项在应用本定额时,应根据具体的工程情况、施工方案和设计要求,结合当地的材料价格和人工费用等因素进行适当的调整。

同时,应注意以下几点:1. 定额中的材料消耗量是指净耗量,不包括损耗和浪费。

因此,在编制预算时,应根据施工实际情况对材料损耗进行合理的估算。

2. 定额中的人工消耗量是指完成该子目所需的基本用工量,不包括其他用工和机械用工。

因此,在编制预算时,应根据实际情况对人工用量进行合理的调整。

3. 定额中的机械消耗量是指完成该子目所需的基本机械台班量,不包括其他机械台班和人工操作机械的消耗量。

因此,在编制预算时,应根据实际情况对机械用量进行合理的调整。

4. 定额中的综合单价是指完成该子目所需的直接费用、间接费用和其他费用的总和。

在编制预算时,应根据实际情况对各项费用进行合理的估算。

5. 定额中的合价是指完成该子目所需的全部费用,包括直接费用、间接费用和其他费用。

在编制预算时,应根据实际情况对各项费用进行合理的估算。

6. 定额中的总价是指完成该子目所需的全部费用,包括直接费用、间接费用和其他费用。

在编制预算时,应根据实际情况对各项费用进行合理的估算。

7. 在应用本定额时,应注意与当地的政策法规相结合,遵循公平、公正、公开的原则。

全国统一安装工程预算定额解释汇编

全国统一安装工程预算定额解释汇编

全国统一安装工程预算定额解释汇编第七册消防设备安装工程1. 本定额与其他有关定额的分界是如何划分的?答: 1〕电缆敷设、桥架安装、装配管线、接线盒、动力应急照明控制设备、应急照明器具、电动机检查接线、防雷接地装置等安装:设备支架、底座、基础的制作安装及铁构件的制作等均执行第二册《电气设备安装工程》相应定额。

2〕消火栓系统的管道、阀门安装;管道支架及钢套管的制作安装等;室外给水管道安装;水箱制安等均执行第八册《给排水、采暖、燃气工程》相应定额。

2〕其他各种阀门、法兰安装;各种套管的制作安装;管道系统强度实验、严密性试验和冲洗等执行第六册《工业管道工程》相应定额。

3〕各种消防泵、稳压泵等机械设备安装及二次灌浆执行第一册《机械设备安装工程》相应定额。

4〕各种仪表等的安装及带电讯号的阀门、水流指示器、压力开关、驱动装置及泄露报警开关的接线、校线等执行第十册《自动化控制仪表安装工程》相应定额。

5〕泡沫液储罐、设备支架制安等执行第五册《静置设备与工艺金属结构制作安装工程》相应定额。

6〕设备及管道除锈、刷油及绝热工程执行第十一册《刷油,防腐蚀、绝热工程》相应定额。

7〕因本册定额只包括消防的专用设备、管道及各种组件等的安装,不足部分在使用其他有关册定额项目时,各种系数〔如超高费、高层建筑增加费、脚手架搭拆费等〕及工程量计算规则等均执行各册定额的相应规定。

8〕各册定额之间的界限划分将下表:各册定额之间的界线划分表续表续表2.定额中超高费用是如何考虑的?超过部分如何计算?答:垂直运输操作高度是按超过5m编制的,假设操作高度超过5m 时,其超过部分按定额规定高度系数计取。

3.消防系统调试的含义是什么?答: 1〕消防系统调试是指一个单位工程的消防全系统安装完毕且连同,为检验其到达验收标准标准所进行的全系统的检测、调整和试验。

2〕消防系统调试定额时按火灾自动报警装置调试和灭火系统控制装置调试两大部分编制的。

这主要是由于一个单位工程的消防要求不同,其配制的消防系统也不同,系统调试的内容也就有所不同。

08-全国统一安装工程预算定额解释汇编

08-全国统一安装工程预算定额解释汇编

综合性问题解释1、脚手架搭拆费采用系数计算,系数考虑了下列因素:1.相互利用已搭拆的脚手架;2.按有偿使用考虑;3.无论发生与否,包干使用;2、高层建筑指六层以上的多层建筑,不含六层;单层建筑自室外设计±0至檐口(或最高层楼地面)高度在20m(不含20m)以上(不包括屋顶水箱间,电梯间,屋顶平台出入口等)的建筑物。

3、高层建筑增加费指施工中施工高度超过6层或20m的人工降效,以及材料垂直运输增加费的费用。

4、超高增加费指有楼层的按楼地面至操作物的距离,无楼层的按操作地点±0至操作物的距离。

5、安装与生产同时进行指因生产操作或生产条件限制(如不准动火等)干扰了安装工作正常进行而增加的费用;不包括保证安全生产和施工所采取的措施费用。

按人工费的10%计算。

6、在有害身体健康的环境中施工降效增加费是指改扩建工程由于车间,装置范围内有害气体或高分贝的噪音超过国家标准以至影响身体健康而增加的降效费用。

7、水平运输材料定额取定为300m;设备定额取定为100m;8、垂直运输基准面室内以室内地平面为准;室外以安装现场地平面为基准面。

9、定额中未包括材料二次运输。

10、材料损耗包括:1.工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗;2.施工操作损耗;3.施工现场堆放损耗;4.直接消耗在安装工作内容中的主要材料,辅助材料和零星材料;11、定额综合工日中已包括了焊接工序、加工工序等所需的电焊工、车工、探伤工及热处理工的工日消耗量,各地区在编制单位估价表时,应扣除焊接机械、加工机械、无损探伤机械,热处理机械台班单价中的人工费部分,避免重复计算。

12、人工幅度差包括工种之间的工序搭接及安装工程的交叉中不可避免的停歇时间,施工机械在场内变换位置及施工中移动时水、电、线路引起的临时停水、停电所发生的不可避免的停歇时间,施工中水电维修用工,隐蔽工程验收质量检查掘开及修复的时间,现场内操作地点转移的操作时间,施工过程中不可避免的少量零星用工。

全国统一安装工程预算定额解释汇编

全国统一安装工程预算定额解释汇编

全国统一安装工程预算定额解释汇编第七册消防设备安装工程1. 本定额与其他有关定额的分界是如何划分的?答: 1)电缆敷设、桥架安装、装配管线、接线盒、动力应急照明控制设备、应急照明器具、电动机检查接线、防雷接地装置等安装:设备支架、底座、基础的制作安装及铁构件的制作等均执行第二册《电气设备安装工程》相应定额。

2)消火栓系统的管道、阀门安装;管道支架及钢套管的制作安装等;室外给水管道安装;水箱制安等均执行第八册《给排水、采暖、燃气工程》相应定额。

2)其他各种阀门、法兰安装;各种套管的制作安装;管道系统强度实验、严密性试验和冲洗等执行第六册《工业管道工程》相应定额。

3)各种消防泵、稳压泵等机械设备安装及二次灌浆执行第一册《机械设备安装工程》相应定额。

4)各种仪表等的安装及带电讯号的阀门、水流指示器、压力开关、驱动装置及泄露报警开关的接线、校线等执行第十册《自动化控制仪表安装工程》相应定额。

5)泡沫液储罐、设备支架制安等执行第五册《静置设备与工艺金属结构制作安装工程》相应定额。

6)设备及管道除锈、刷油及绝热工程执行第十一册《刷油,防腐蚀、绝热工程》相应定额。

7)因本册定额只包括消防的专用设备、管道及各种组件等的安装,不足部分在使用其他有关册定额项目时,各种系数(如超高费、高层建筑增加费、脚手架搭拆费等)及工程量计算规则等均执行各册定额的相应规定。

8)各册定额之间的界限划分将下表:各册定额之间的界线划分表续表续表2.定额中超高费用是如何考虑的?超过部分如何计算?答:垂直运输操作高度是按超过5m编制的,若操作高度超过5m时,其超过部分按定额规定高度系数计取。

3.消防系统调试的含义是什么?答: 1)消防系统调试是指一个单位工程的消防全系统安装完毕且连同,为检验其达到验收规范标准所进行的全系统的检测、调整和试验。

2)消防系统调试定额时按火灾自动报警装置调试和灭火系统控制装置调试两大部分编制的。

这主要是由于一个单位工程的消防要求不同,其配制的消防系统也不同,系统调试的内容也就有所不同。

全国统一安装工程预算定额解读系列之一

全国统一安装工程预算定额解读系列之一

全国统一安装工程预算定额解读系列之一随着经济的发展和城市化进程的加快,安装工程在我们的生活中变得越来越重要。

为了规范安装工程的预算编制,中华人民共和国住房和城乡建设部颁布了《全国统一安装工程预算定额》。

本系列文章将对该定额进行解读,以帮助相关人员更好地理解和使用。

一、背景介绍《全国统一安装工程预算定额》是中华人民共和国住房和城乡建设部为了规范安装工程预算编制工作,提高预算编制质量和水平而颁布的一项标准。

该定额适用于全国范围内的工业与民用建筑安装工程,包括电气、管道、通风空调、机械设备等专业的安装工程。

二、定额解读1. 编制原则《全国统一安装工程预算定额》的编制遵循了以下原则:(1)按照国家和地方现行的设计规范、施工验收规范和安全技术操作规程等标准进行编制。

(2)结合当前国内施工企业的技术水平、装备水平和管理水平,充分考虑各种因素对定额的影响。

(3)定额项目涵盖了安装工程中常见的工程项目,并适当考虑了今后发展的需要。

2. 定额内容《全国统一安装工程预算定额》包括以下内容:(1)总说明:对定额的编制原则、适用范围、章节说明等内容进行说明。

(2)目录:列出了定额中所有的分章、节和子目名称,方便查找使用。

(3)定额项目:列出了每个项目的编号、名称、工作内容、计量单位和定额数量等信息。

(4)附注:对定额中未涉及的内容进行补充说明。

3. 定额使用方法使用《全国统一安装工程预算定额》时,需注意以下几点:(1)认真阅读总说明和目录,了解定额的适用范围和章节结构。

(2)根据实际工程需要,选择相应的章节和子目进行套用。

(3)根据实际施工条件和设计要求,对定额中的材料、设备和人工进行适当调整。

全国统一安装工程预算定额解释汇编补充及综合性问题解释

全国统一安装工程预算定额解释汇编补充及综合性问题解释

全国统一安装工程预算定额解释汇编(补充)第一册机械设备安装工程预算定额的解释1、旧设备的拆除费用是按人工费50%计算,还是按基价50%计算?答:本册定额说明第一页,二页第三条规定的,是按相应安装定额基价的50%计算。

2、新设备安装完毕后未正式使用,因生产工艺变更,需要拆迁至其它地方,基拆除费用是否按旧设备拆除费用计算?“拆旧装新”是否也是用本规定?答:已安装好的设备,无论是否正式使用过,如需拆除,均视为旧设备拆除。

只有未经安装的新设备,才算新设备。

“拆旧装新”中的旧设备拆除费,也按本规定执行。

3、设备的“超高”是否按超出部分为基数计算?某一工程的设备安装,一部分操作高度超过五米,另一部分不超过五米,应如何计算?答:本册定额所指的“超高”,是指所安装的设备,其底座的安装标高(不是操作高度)超过地平面正或负十米时,即视为“超高”。

凡属“超高”安装设备,其超高增加费按工程所套用的相应定额(不是超出部分)的人工和机械费之和乘以本册定额表中的系数调整。

4、施工现场与安装现场有何区别?其范围各有多大?答:施工现场通常称为“工地”,一般是指工厂(电部)围墙内的范围。

而安装现场则是指距离所安装设备基础70米以内的范围。

5、出库搬运、厂内搬运、场内搬运三者有何区别?答:出库搬运分两种:A设备出库搬运。

是指将要安装的设备,从设备仓库运到安装现场指定堆放地点的搬运工作。

本册定额未包括设备出库搬运工作,需按当地有关规定或有关定额另行计算。

B材料或工具出库搬运。

是指将材料或工具,从施工单位工地仓库运到安装地点的搬运工作。

其费用已包括在安装定额内。

厂内搬运。

是工厂围墙范围内的搬运工作。

材料或工具的搬运工作,即属厂内搬运工作。

场内搬运。

是指距离所安装设备的基础七十米范围内的搬运工作。

其费用已包括在定额内。

6、起重机安装定额中,起重机的试运转是否包括负荷?答:已包括了起重机的‘静负荷“、“动负荷”有“超负荷”试运转。

详见有关“规范”及本册定额第四章说明第二三条。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

全国统一安装工程预算定额解释汇编第七册消防设备安装工程1. 本定额与其他有关定额的分界是如何划分的?答: 1)电缆敷设、桥架安装、装配管线、接线盒、动力应急照明控制设备、应急照明器具、电动机检查接线、防雷接地装置等安装:设备支架、底座、基础的制作安装及铁构件的制作等均执行第二册《电气设备安装工程》相应定额。

2)消火栓系统的管道、阀门安装;管道支架及钢套管的制作安装等;室外给水管道安装;水箱制安等均执行第八册《给排水、采暖、燃气工程》相应定额。

2)其他各种阀门、法兰安装;各种套管的制作安装;管道系统强度实验、严密性试验和冲洗等执行第六册《工业管道工程》相应定额。

3)各种消防泵、稳压泵等机械设备安装及二次灌浆执行第一册《机械设备安装工程》相应定额。

4)各种仪表等的安装及带电讯号的阀门、水流指示器、压力开关、驱动装置及泄露报警开关的接线、校线等执行第十册《自动化控制仪表安装工程》相应定额。

5)泡沫液储罐、设备支架制安等执行第五册《静置设备与工艺金属结构制作安装工程》相应定额。

6)设备及管道除锈、刷油及绝热工程执行第十一册《刷油,防腐蚀、绝热工程》相应定额。

7)因本册定额只包括消防的专用设备、管道及各种组件等的安装,不足部分在使用其他有关册定额项目时,各种系数(如超高费、高层建筑增加费、脚手架搭拆费等)及工程量计算规则等均执行各册定额的相应规定。

8)各册定额之间的界限划分将下表:各册定额之间的界线划分表续表续表2.定额中超高费用是如何考虑的?超过部分如何计算?答:垂直运输操作高度是按超过5m编制的,若操作高度超过5m时,其超过部分按定额规定高度系数计取。

3.消防系统调试的含义是什么?答: 1)消防系统调试是指一个单位工程的消防全系统安装完毕且连同,为检验其达到验收规范标准所进行的全系统的检测、调整和试验。

2)消防系统调试定额时按火灾自动报警装置调试和灭火系统控制装置调试两大部分编制的。

这主要是由于一个单位工程的消防要求不同,其配制的消防系统也不同,系统调试的内容也就有所不同。

例如:仅设火灾自动报警系统时,其系统调试只计算自动报警装置调试。

若既有火灾自动报警系统,又有自动喷水灭火系统时,其系统调试应同时计算两个系统(即自动报警装置调试和水灭火系统控制装置调试)的调试。

4.消防系统调试工程量如何计算?答: 1)自动报警系统:系统包括各种探测器、报警按钮、报警控制器组成的报警系统。

分别按不同点数以“系统”为计量单位。

其点数按多线制或纵向制报警控制器的点数计算。

2)水灭火系统控制装置:按不同点数以“系统”为计量单位。

其点数按多线制或总线制联动控制器的点数计算。

3)气体灭火系统控制装置:包括模拟喷气试验、备用灭火器贮存容器操作试验,按试验容器的规格(L),分别以“个”为计量单位。

试验容器的数量包括系统调试、检测和验收所消耗的试验容器的总数,试验介质不同时可以换算。

气体灭火系统装置调试:如需采取安全措施时,应按施工组织设计规定另行计算,列入措施费中。

1)泡沫灭火系统的系统调试:按批准的施工方案结算。

5.消防系统的调试次数是如何考虑的?答:消防系统调试定额是按施工单位、建设单位或建立单位、检测单位和消防局各占相同比例综合编制的(即为4次)。

若调试只进行2次,定额乘以系数0.5;若调试只进行3次。

则定额乘以系数0.75。

单消防检测部门的检测费由建设单位负担。

6.施工单位火灾报警仪表安装后,调试工作由具有资质的单位完成,定额如何区分?答:测试工作由具有资质的单位来完成,可按相应定额计算(定额中已包括施工单位的配合用工)。

7.如两栋相连的建筑由一套火灾报警装置控制,调试应如何计算?答:只计算一套自动报警装置调试。

8.气体灭火调试如需采取安全措施应如何计算?答:气体灭火系统调试如需采取安全措施时,应按施工组织设计规定另行计算。

9.火灾自动报警系统安装中的配线,执行第二册“电气设备安装工程”中的照明配线还是动力配线项目?答:应分别执行照明配线项目或动力配线的相应项目。

10.安装在有吊顶处的探测器,从楼板引其吊顶的引下线及软管是否包括在探测器安装项目内?答:不包括。

11.控制器安装项目的“点数”如何确定?答:控制器包括报警控制器和联动控制器两种。

1)报警控制器:能为火灾探测器供电、接收、显示和传递火灾报警信号的报警装置。

按其安装方式不同,又分为壁挂式和落地式(包括琴台式);按系统线制的不同,又分为多线制和总线制。

定额是按其不同安装方式和线制以“点”分列子目。

其点数的含义是:多线制:“点”是指警报控制器所带报警器件(探测器、报警按钮等)的数量。

总线制:“点”是指报警控制器所带的有地址编码的报警器件(探测器、报警按钮、模块等)的数量。

如果一个模块带数个探测器(没有地址编码),则只能计为一点。

2)联动控制器:能接受由报警控制器传递来的报警信号,并对自动消防等装置发出控制信号的装置。

定额是按其不同安装方式和线制以“点”分列子目。

多线制“点”是指你的控制器所带联动设备的状态控制和状态显示的数量。

一个状态就是一个点。

如防火阀有关闭信号和关闭动作两个状态,应计为2个点;水流指示器、压力开关和信号蝶阀均为一个点;排烟阀、正压送风阀、电梯、电动防火门均为两个点;防火卷帘门则为3各点;消防水泵、排烟风机和送风机均为4个点。

总线制“点”是指联动控制器所带的有控制模块(楼口)的数量。

一个模块就是一个点。

12.报警联动一体机的“点数”如何确定?答:报警联动一体机:即能为火灾探测器供电、接收、显示和传递火灾报警信号,又能对自动消防装置发出控制信号的装置。

只适用于总线制的自动报警控制系统。

定额是按其不同的安装形式,以“点”来分列子目,这里的“点”是指报警联动一体机所带的有地址编码的报警器件与控制模块(接口)的数量(即总线制报警控制器和总线制联动控制器的点数之和)。

13.火灾自动报警系统中的隔离器安装执行定额的什么子目?答:隔离器安装可参照本册第一章中“模块(接口)安装”子目14.屋顶试验消火栓(无箱、无带)安装,采用什么定额?答:可参照第八册《经排水、采暖、燃气工程》的阀门安装相应项目计算。

15.喷淋头装饰盘是否包括在项目内?答:其安装包括在喷头安装定额内,但本身价值应包括在主材费中。

16.减压孔板安装不焊法兰如何计算?答:这种减压孔板一般安装在可以拆卸的连接(如卡套连接)处,不计算安装费。

17.镀锌钢管法兰连接是否按平焊法兰焊接考虑?镀锌钢管焊接是否允许?是否有200镀锌钢管?答:镀锌钢管法兰连接是按碳钢法兰焊接考虑的。

如设计要求时,可焊后进行二次镀锌。

200镀锌钢管可由一般钢管进行镀锌处理。

18.镀锌钢管法兰连接定额的法兰是如何焊接的?答:镀锌钢管法兰连接定额是按直管、管件均焊法兰考虑的,并已考虑了预组装等工作内容。

若管道中安装法兰阀门,则只计算阀门的安装费,不应再重复计算法兰的安装费。

19.若采用成品集热板应如何计算?答:采用成品集热板时,则只计算集热板安装费(其中:人工=0.138工日,M8膨胀螺栓=2.06套,520W电锤=0.033台班)。

20.室内组合卷盘式消火栓,怎样执行定额?答:室内消火栓组合卷盘安装,可按消火栓安装定额乘以系数1.20计算21.单口双开门消火栓使用什么定额?室内消火栓安装定额是否包括箱体四周的水泥砂浆填充抹平?答:室内消火栓安装定额包括消火栓箱体安装,对箱体形式,材质不做区分,箱体计入消火栓成套价格。

消火栓安装定额未含箱体四周的水泥砂浆填充抹平,定额内水泥用于栽埋木砖或固定螺栓。

22.主体结构为现场浇注时,定额采用哪一种钢模板?答:主题结构为现场浇注采用钢模施工的工程,内外浇注的定额人工乘以系数1.05,内浇外砌的定额人工乘以系数1.03。

这里的“钢模板”是指大块钢模板(线浇混凝土墙采用大钢模板墙的,即一面墙一块钢模板)。

1)内外浇注(又称为全现浇工程):指内外墙均采用大钢模板施工的现浇混凝土。

2)内浇外砌:指大模板剪力墙与砖混结构的结合。

即内墙采用大钢模板施工的现浇混凝土,外墙采用普通粘土砖、空心砖或其他砌体。

3)采用大块钢模板施工现浇混凝土墙:是一面墙一块模板,不能预留孔洞,必须在拆模后立即打墙沿眼,所需增加的人工按系数计算。

23.系统水压试验与管道安装定额中的水压试验有什么区别?如何计算?答:镀锌钢管安装定额中包括的水压试验:是指工序内一次性水压试验(即每层管道施工完后均做一次水压试验)。

系统水压试验:当装饰工程施工到喷头定位后,喷头的立管安装完,即全部管道安装工程施工完后,整个管道系统才能做系统的水压试验。

系统水压试验应按第六册相应定额计算。

24.管网水冲洗定额适用范围如何?答:管网水冲洗定额是按《自动喷水灭火系统施工及验收规范》编制的,只适用于自动喷水灭火系统管网。

25.管道支吊架制作安装定额适用范围如何?答:定额是按规范要求,综合了管道支架、吊架及防护晃支架的制作安装。

只适用于自动喷水灭火器系统和气体灭火器系统的管道支吊架制作安装。

26.气体灭火系统子目中,卤代烷1211、1301灭火系统已逐步取消,如采用其他气体灭火系统,应如何使用定额?答:定额编制时,卤代烷系统还未淘汰,所以以此编制。

气体灭火管道等定额的工作压力是按中压考虑的,设计压力为2.5、4.0、4.2时均可使用。

新型气体灭火系统可按系统的设置和工作压力参照执行该定额。

27.无缝钢管法兰连接定额的法兰是如何焊接的?答:无缝钢管法兰连接定额是按直管、管件均焊法兰考虑的,并已考虑了预装和安装的全部工作内容。

若管道中安装法兰阀门,则只计算阀门的安装费,不应再重复计算法兰的安装费。

定额不包括管件、法兰及螺栓的主材数量、应按设计规定另行计算:无缝钢管和管件内外镀锌及场外运输费用应另行计算。

28.泡沫发生器及比例混合气定额如何使用?答:应按型号使用定额,即对号入座。

第十册自动化控制仪表安装工程1. 本册定额为什么未规定高层建筑增加费?答:自动化控制和仪表安装工程预算定额只适用于工业新建、扩建项目的自动化控制仪表的安装与调试,不适用于民用高层建筑工程,故未规定高层建筑增加费。

2. 仪表配合工艺单体试运转的费用如何计取?答:仪表配合工艺单体试运转的工作已按基本人工的8%进入各仪表安装调试定额项目内,不再另外计取费用。

配合单体试车按仪表和自动化装置安装加调试工日,仪表管、线、缆、支架、箱柜等不包括配合单体试运转的内容。

3. 箱体动态试验和配合联动试车费用如何计取?答:本册定额的编制范围到仪表系统模拟试验和配合工艺单体试运转止,系统动态试验和配合联动试车的费用由建设、施工方、设备供应方商定或合同规定,或按国家有关文件规定解决。

4. 在新的职能大厦工程的施工中,楼宇自动化控制应如何使用本册定额?具体到总线、局域网(线、缆、、等)、各种控制模块或输入输出板、信息插座等。
