工程周转材料的计算

合集下载

钢管,模板,方木用量计算

钢管,模板,方木用量计算

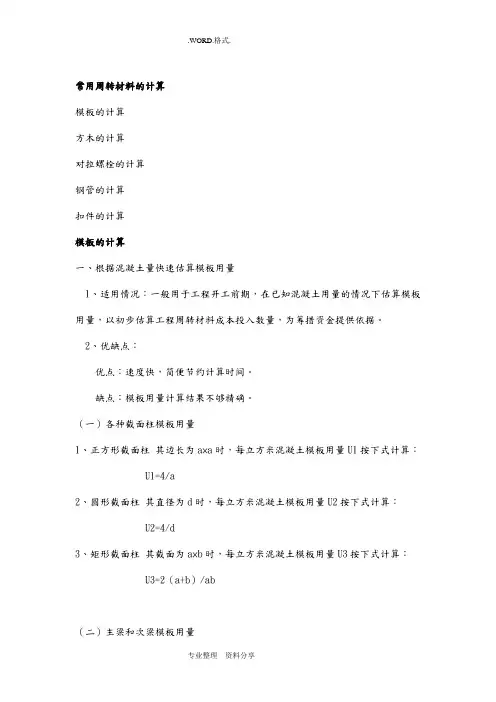

常用周转材料的计算模板的计算方木的计算对拉螺栓的计算钢管的计算扣件的计算模板的计算一、根据混凝土量快速估算模板用量1、适用情况:一般用于工程开工前期,在已知混凝土用量的情况下估算模板用量,以初步估算工程周转材料成本投入数量,为筹措资金提供依据。

2、优缺点:优点:速度快,简便节约计算时间。

缺点:模板用量计算结果不够精确。

(一)各种截面柱模板用量1、正方形截面柱其边长为a×a时,每立方米混凝土模板用量U1按下式计算: U1=4/a2、圆形截面柱其直径为d时,每立方米混凝土模板用量U2按下式计算:U2=4/d3、矩形截面柱其截面为a×b时,每立方米混凝土模板用量U3按下式计算: U3=2(a+b)/ab(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量U4按下式计算:U4=(2h+b)/bh式中b——主梁或次梁的宽度(m)式中h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量U5按下式计算:U5=1/h式中h——楼板的厚度。

(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量U4按下式计算: U4=(2h+b)/bh式中b——主梁或次梁的宽度(m)式中h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量U5按下式计算:U5=1/h式中h——楼板的厚度。

(四)墙模板用量计算混凝土和钢筋混凝土墙,每立方米混凝土模板用量U6按下式计算:U6=2/d式中d——墙体的厚度。

二、按照混凝土构件与混凝土的接触面展开的办法精确计算模板工程量。

1、适用范围:常用于成本核算,及班组工程款结算。

2、优点:数据准确缺点:计算过程繁琐,占用时间较长,受计算者个人水平影响较大。

方木的计算一、快速估算法1、每平方米模板方木(50×100)用量V:V=(m3)二、根据施工方案精确计算1、墙体模板方木用量的计算2、柱模方木用量的计算3、板模方木用量的计算4、楼板模板方木用量的计算5、主梁、次梁模板方木用量的计算6、其它方木用量(如安全通道搭设、脚手架等)以上墙体对拉螺栓长度计算以上墙体对拉螺栓长度计算对拉螺栓长度的计算米以下高度墙体对拉螺栓长度计算:墙厚+2×18(模板厚)+2×95(方木厚)+2×51(水平钢管外径尺寸)+2×(50~75)(钢管两边预留长度)米以上高度墙体对拉螺栓长度计算: 墙厚+2×18(模板厚)+2×95(方木厚)+2×51(水平钢管外径尺寸)+2×51(竖向钢管外径尺寸)+2×(50~75)(钢管两边预留长度)对拉螺栓数量的计算1、墙体对拉螺栓a、止水型对拉螺栓个数=(墙体长度÷对拉螺栓水平间距+1)×[(墙体高度-150)÷对拉螺栓竖直间距+1]b、周转型对拉螺栓个数={(墙体长度÷对拉螺栓水平间距+1)×[(墙体高度-150)÷对拉螺栓竖直间距+1]} ×注:其中为周转型对拉螺栓的损耗2、柱对拉螺栓柱对拉螺栓个数计算方法根据实际柱截面尺寸及施工方案进行计算钢管数量的计算模板加固(支撑)体系钢管计算1、柱模钢管2、墙模钢管3、梁模钢管4、其它部分结构脚手架体系钢管用量计算1、立杆用量计算2、水平杆用量计算3、剪刀撑用量计算柱模钢管用量的计算柱净高:基础顶面或楼面至上层梁底的高度柱箍间距:指同向相邻两排加固柱箍钢管组合中心距柱模加固杆长度=柱子截面尺寸(b或h)+2×模板厚度+2 ×方木高度+2×自由端长度(一般取200~500)柱模加固杆根数(b方向)=[(柱子净高-300)÷柱箍间距+1]×4柱模加固杆根数(h方向)=[(柱子净高-300)÷柱箍间距+1]×4柱子与结构脚手架连接钢管长度及数量柱模加固杆数量=柱模加固杆长度(b方向)×柱模加固杆根数+柱模加固杆长度(h方向)×柱模加固杆根数+柱子与结构脚手架连接钢管报工程量注意事项:1、分规格报量2、按钢管长度模数确定钢管长度规格普通高度墙体钢管用量计算墙体净高度:基础顶面或结构楼面到上层梁或板底的高度。

钢管,模板,方木用量计算

钢管,模板,方木用量计算

常用周转材料的计算模板的计算方木的计算对拉螺栓的计算钢管的计算扣件的计算模板的计算一、根据混凝土量快速估算模板用量1、适用情况:一般用于工程开工前期,在已知混凝土用量的情况下估算模板用量,以初步估算工程周转材料成本投入数量,为筹措资金提供依据。

2、优缺点:优点:速度快,简便节约计算时间。

缺点:模板用量计算结果不够精确。

(一)各种截面柱模板用量1、正方形截面柱其边长为a×a时,每立方米混凝土模板用量U1按下式计算: U1=4/a2、圆形截面柱其直径为d时,每立方米混凝土模板用量U2按下式计算:U2=4/d3、矩形截面柱其截面为a×b时,每立方米混凝土模板用量U3按下式计算: U3=2(a+b)/ab(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量U4按下式计算: U4=(2h+b)/bh式中b——主梁或次梁的宽度(m)式中h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量U5按下式计算:U5=1/h式中h——楼板的厚度。

(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量U4按下式计算: U4=(2h+b)/bh式中b——主梁或次梁的宽度(m)式中h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量U5按下式计算:U5=1/h式中h——楼板的厚度。

(四)墙模板用量计算混凝土和钢筋混凝土墙,每立方米混凝土模板用量U6按下式计算:U6=2/d式中d——墙体的厚度。

二、按照混凝土构件与混凝土的接触面展开的办法精确计算模板工程量。

1、适用范围:常用于成本核算,及班组工程款结算。

2、优点:数据准确缺点:计算过程繁琐,占用时间较长,受计算者个人水平影响较大。

方木的计算一、快速估算法1、每平方米模板方木(50×100)用量V:V=0.0333(m3)二、根据施工方案精确计算1、墙体模板方木用量的计算2、柱模方木用量的计算3、板模方木用量的计算4、楼板模板方木用量的计算5、主梁、次梁模板方木用量的计算6、其它方木用量(如安全通道搭设、脚手架等)4.5m以上墙体对拉螺栓长度计算 4.5m以上墙体对拉螺栓长度计算对拉螺栓长度的计算4.5米以下高度墙体对拉螺栓长度计算:墙厚+2×18(模板厚)+2×95(方木厚)+2×51(水平钢管外径尺寸)+2×(50~75)(钢管两边预留长度)4.5米以上高度墙体对拉螺栓长度计算: 墙厚+2×18(模板厚)+2×95(方木厚)+2×51(水平钢管外径尺寸)+2×51(竖向钢管外径尺寸)+2×(50~75)(钢管两边预留长度)对拉螺栓数量的计算1、墙体对拉螺栓a、止水型对拉螺栓个数=(墙体长度÷对拉螺栓水平间距+1)×[(墙体高度-150)÷对拉螺栓竖直间距+1]b、周转型对拉螺栓个数={(墙体长度÷对拉螺栓水平间距+1)×[(墙体高度-150)÷对拉螺栓竖直间距+1]} ×1.05注:其中1.05为周转型对拉螺栓的损耗2、柱对拉螺栓柱对拉螺栓个数计算方法根据实际柱截面尺寸及施工方案进行计算钢管数量的计算模板加固(支撑)体系钢管计算1、柱模钢管2、墙模钢管3、梁模钢管4、其它部分结构脚手架体系钢管用量计算1、立杆用量计算2、水平杆用量计算3、剪刀撑用量计算柱模钢管用量的计算柱净高:基础顶面或楼面至上层梁底的高度柱箍间距:指同向相邻两排加固柱箍钢管组合中心距柱模加固杆长度=柱子截面尺寸(b或h)+2×模板厚度+2 ×方木高度+2×自由端长度(一般取200~500)柱模加固杆根数(b方向)=[(柱子净高-300)÷柱箍间距+1]×4柱模加固杆根数(h方向)=[(柱子净高-300)÷柱箍间距+1]×4柱子与结构脚手架连接钢管长度及数量柱模加固杆数量=柱模加固杆长度(b方向)×柱模加固杆根数+柱模加固杆长度(h方向)×柱模加固杆根数+柱子与结构脚手架连接钢管报工程量注意事项:1、分规格报量2、按钢管长度模数确定钢管长度规格普通高度墙体钢管用量计算墙体净高度:基础顶面或结构楼面到上层梁或板底的高度。

周转材料用量的计算参考

周转材料用量的计算参考

a
7
模板的计算
(四)墙模板用量计算 混凝土和钢筋混凝土墙,每立方米混凝土 模板用量U6按下式计算: U6=2/d
式中d——墙体的厚度。
a
8
模板的计算
二、按照混凝土构件与混凝土的接触面展开 的办法精确计算模板工程量。 1、适用范围:常用于成本核算,及班组工 程款结算。 2、优点:数据准确 缺点:计算过程繁琐,占用时间较长, 受计算者个人水平影响较大。
墙体水平加固杆长度=墙体中心长度+2个模板厚度+2 个方木高度+2×钢管自由端长度(一般取200~500)。
墙体水平加固杆根数=[(墙体净高度-300)÷对拉螺 栓竖向间距+1]×4。
a
20
普通高度墙体钢管用量计算
墙体水平加固杆总量=墙体水平加固杆长度× 墙体水平加固杆根数
剪力墙端锁口杆长度=墙体厚度+2倍模板厚度 +2倍方木高度+2倍自由端长度。
a
9
方木的计算
一、快速估算法 1、每平方米模板方木(50×100)用量V:
V=0.0333(m3) 二、根据施工方案精确计算 1、墙体模板方木用量的计算 2、柱模方木用量的计算 3、板模方木用量的计算 4、楼板模板方木用量的计算 5、主梁、次梁模板方木用量的计算 6、其它方木用量(如安全通道搭设、脚手架等)
b、周转型对拉螺栓个数={(墙体长度÷对拉螺栓 水平间距+1)×[(墙体高度-150)÷对拉螺栓竖直 间距+1]} ×1.05
注:其中1.05为周转型对拉螺栓的损耗 2、柱对拉螺栓
柱对拉螺栓个数计算方法根据实际柱截面尺寸及施 工方案进行计算
a
14
钢管的计算
模板加固(支撑)体系钢管计算 1、柱模钢管 2、墙模钢管 3、梁模钢管 4、其它部分 结构脚手架体系钢管用量计算 1、立杆用量计算 2、水平杆用量计算 3、剪刀撑用量计算

建筑周转材料的计算讲解

建筑周转材料的计算讲解
心距 柱模加固杆长度=柱子截面尺寸(b或h)+2×模板厚
度+2 ×方木高度+2×自由端长度(一般取200~500) 柱模加固杆根数(b方向)=[(柱子净高-300)÷
柱箍间距+1]×4 柱模加固杆根数(h方向)=[(柱子净高-300)÷
柱箍间距+1]×4
柱模钢管用量计算
柱子与结构脚手架连接钢管长度及数量 柱模加固杆数量=柱模加固杆长度(b方向)×柱
超高墙体加固钢管的计算
超高墙体加固体系一般由模板、方木、水平方向钢管加 固杆、竖直方向加固杆、山形卡、丝帽等组成,其模板 侧压力传递顺序如下:模板→方木→水平方向加固钢管 →竖起方向加固杆→山形卡→对拉螺栓。
由于墙体高度较大(4.5m以上),一般方木间距取150, 对拉螺栓间距取450×450。
剪力墙端锁口杆总量=剪力墙端锁口杆长度×根数 超高墙体加固钢管的总量=水平向加固杆问题+竖向
加固杆总量+剪力墙端锁口钢管总量。
超高墙体加固钢管用量计算
报工程量需注意事项: 1、竖向加固杆长度计算时,外侧立杆高度 可根据实际情况确定高度,确定高度需考 虑选用常用模数长度。 2、剪力墙端锁口钢管长度选择时也应考虑 选用常用模数长度。 3、报工程量时应分清钢管长度规格,并尽 量减少钢管长度种类。
算其根数和长度。 (2)当结构层高为非常见层高时,在选用钢管长度规格
时应考虑相近钢管长度+可调底座的形式。
模板支架钢管用量计算
水平杆 1、需了解知识点:扫地杆定义、立杆步距定义及纵、
横向水平杆的定义。 2、纵(横)向水平杆根数=纵(横向)向结构楼面长
度÷立杆纵(横)距+1。 3、纵(横)向水平杆长度≈纵(横)向结构楼面长度。 4、单步架纵(横)向水平杆总量=纵(横)向水平杆

(完整版)常用周转材料的计算

(完整版)常用周转材料的计算

常用周转材料的计算按建筑面积预估用量:一般做利润预测和概算指标的时候可以按照建筑面积估算以下周转材料,每建筑平方米含木模板4.0m2、方木6m、顶丝4个、脚手架模板的计算方木的计算对拉螺栓的计算钢管的计算扣件的计算模板的计算一、根据混凝土量快速估算模板用量1、适用情况:一般用于工程开工前期,在已知混凝土用量的情况下估算模板用量,以初步估算工程周转材料成本投入数量,为筹措资金提供依据。

2、优缺点:优点:速度快,简便节约计算时间。

缺点:模板用量计算结果不够精确。

(一)各种截面柱模板用量1、正方形截面柱其边长为a×a 时,每立方米混凝土模板用量 U1 按下式计算:U1=4/a2、圆形截面柱其直径为 d 时,每立方米混凝土模板用量 U2 按下式计算:U2=4/d3、矩形截面柱其截面为a×b 时,每立方米混凝土模板用量 U3 按下式计算:U3=2(a+b)/ab(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量 U4 按下式计算: U4=(2h+b)/bh式中 b——主梁或次梁的宽度(m)式中 h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量 U5 按下式计算:U5=1/h 式中h——楼板的厚度。

(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量 U4 按下式计算: U4=(2h+b)/bh式中 b——主梁或次梁的宽度(m)式中 h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量 U5 按下式计算:U5=1/h 式中 h——楼板的厚度。

(四)墙模板用量计算混凝土和钢筋混凝土墙,每立方米混凝土模板用量 U6 按下式计算:U6=2/d 式中 d——墙体的厚度。

二、按照混凝土构件与混凝土的接触面展开的办法精确计算模板工程量。

1、适用范围:常用于成本核算,及班组工程款结算。

2、优点:数据准确缺点:计算过程繁琐,占用时间较长,受计算者个人水平影响较大。

钢管,模板,方木用量计算

钢管,模板,方木用量计算

常用周转材料的计算模板的计算方木的计算对拉螺栓的计算钢管的计算扣件的计算模板的计算一、根据混凝土量快速估算模板用量1、适用情况:一般用于工程开工前期,在已知混凝土用量的情况下估算模板用量,以初步估算工程周转材料成本投入数量,为筹措资金提供依据。

2、优缺点:优点:速度快,简便节约计算时间。

缺点:模板用量计算结果不够精确。

(一)各种截面柱模板用量1、正方形截面柱其边长为a×a时,每立方米混凝土模板用量U1按下式计算: U1=4/a2、圆形截面柱其直径为d时,每立方米混凝土模板用量U2按下式计算:U2=4/d3、矩形截面柱其截面为a×b时,每立方米混凝土模板用量U3按下式计算: U3=2(a+b)/ab(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量U4按下式计算:U4=(2h+b)/bh式中b——主梁或次梁的宽度(m)式中h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量U5按下式计算:U5=1/h式中h——楼板的厚度。

(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量U4按下式计算: U4=(2h+b)/bh式中b——主梁或次梁的宽度(m)式中h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量U5按下式计算:U5=1/h式中h——楼板的厚度。

(四)墙模板用量计算混凝土和钢筋混凝土墙,每立方米混凝土模板用量U6按下式计算:U6=2/d式中d——墙体的厚度。

二、按照混凝土构件与混凝土的接触面展开的办法精确计算模板工程量。

1、适用范围:常用于成本核算,及班组工程款结算。

2、优点:数据准确缺点:计算过程繁琐,占用时间较长,受计算者个人水平影响较大。

方木的计算一、快速估算法1、每平方米模板方木(50×100)用量V:V=(m3)二、根据施工方案精确计算1、墙体模板方木用量的计算2、柱模方木用量的计算3、板模方木用量的计算4、楼板模板方木用量的计算5、主梁、次梁模板方木用量的计算6、其它方木用量(如安全通道搭设、脚手架等)以上墙体对拉螺栓长度计算以上墙体对拉螺栓长度计算对拉螺栓长度的计算米以下高度墙体对拉螺栓长度计算:墙厚+2×18(模板厚)+2×95(方木厚)+2×51(水平钢管外径尺寸)+2×(50~75)(钢管两边预留长度)米以上高度墙体对拉螺栓长度计算: 墙厚+2×18(模板厚)+2×95(方木厚)+2×51(水平钢管外径尺寸)+2×51(竖向钢管外径尺寸)+2×(50~75)(钢管两边预留长度)对拉螺栓数量的计算1、墙体对拉螺栓a、止水型对拉螺栓个数=(墙体长度÷对拉螺栓水平间距+1)×[(墙体高度-150)÷对拉螺栓竖直间距+1]b、周转型对拉螺栓个数={(墙体长度÷对拉螺栓水平间距+1)×[(墙体高度-150)÷对拉螺栓竖直间距+1]} ×注:其中为周转型对拉螺栓的损耗2、柱对拉螺栓柱对拉螺栓个数计算方法根据实际柱截面尺寸及施工方案进行计算钢管数量的计算模板加固(支撑)体系钢管计算1、柱模钢管2、墙模钢管3、梁模钢管4、其它部分结构脚手架体系钢管用量计算1、立杆用量计算2、水平杆用量计算3、剪刀撑用量计算柱模钢管用量的计算柱净高:基础顶面或楼面至上层梁底的高度柱箍间距:指同向相邻两排加固柱箍钢管组合中心距柱模加固杆长度=柱子截面尺寸(b或h)+2×模板厚度+2 ×方木高度+2×自由端长度(一般取200~500)柱模加固杆根数(b方向)=[(柱子净高-300)÷柱箍间距+1]×4柱模加固杆根数(h方向)=[(柱子净高-300)÷柱箍间距+1]×4柱子与结构脚手架连接钢管长度及数量柱模加固杆数量=柱模加固杆长度(b方向)×柱模加固杆根数+柱模加固杆长度(h方向)×柱模加固杆根数+柱子与结构脚手架连接钢管报工程量注意事项:1、分规格报量2、按钢管长度模数确定钢管长度规格普通高度墙体钢管用量计算墙体净高度:基础顶面或结构楼面到上层梁或板底的高度。

周转材料用量的计算参考

周转材料用量的计算参考

4.5m以上墙体对拉螺栓长度计算
4.5米以下高度墙体对拉螺栓长度计算:墙厚 +2×18(模板厚)+2×95(方木厚)+2×51(水平 钢管外径尺寸)+2×(50~75)(钢管两边预留 长度)
4.5米以上高度墙体对拉螺栓长度计算: 墙厚 +2×18(模板厚)+2×95(方木厚)+2×51(水平 钢管外径尺寸)+2×51(竖向钢管外径尺寸)+2× (50~75)(钢管两边预留长度)
(2)高于4米的模板支架其两端与中间每隔4排立杆 从顶层开始向下每隔2步设置一道水平剪刀撑。
2、剪刀撑钢管的长度应根据实际搭设的角度及楼层 高度来计算。
3、剪刀撑钢管一般为对称双向布置,计算剪刀撑钢 管根数时应注意。
外墙脚手架搭设相关要求
1、纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨; 2、纵向水平杆拉长宜用对接扣件连接,也可采用搭接; 3、主节点处必须设置一根横向水平杆,用直角扣件扣
一、快速估算法
1、每平方米模板方木(50×100)用量V: V=0.0333(m3)
二、根据施工方案精确计算
1、墙体模板方木用量的计算 2、柱模方木用量的计算 3、板模方木用量的计算 4、楼板模板方木用量的计算 5、主梁、次梁模板方木用量的计算 6、其它方木用量(如安全通道搭设、脚手架等)
4.5m以下墙体对拉螺栓长度计算
算其根数和长度。 (2)当结构层高为非常见层高时,在选用钢管长度规格
时应考虑相近钢管长度+可调底座的形式。
水平杆
1、需了解知识点:扫地杆定义、立杆步距定义及纵、 横向水平杆的定义。
2、纵(横)向水平杆根数=纵(横向)向结构楼面长 度÷立杆纵(横)距+1。

建筑周转材料计算

建筑周转材料计算

建筑周转材料计算在建筑施工过程中,周转材料的合理计算和有效管理对于项目的顺利进行和成本控制至关重要。

建筑周转材料,是指在建筑施工中能够多次使用、逐渐转移其价值但仍保持原有形态不确认为固定资产的材料,如模板、脚手架、跳板、支撑等。

准确计算建筑周转材料的需求量,能够避免材料的浪费和短缺,保障施工进度,降低成本。

我们先来说说模板。

模板是使混凝土按照设计要求成型的模具,常见的有木模板、钢模板和铝合金模板等。

模板的计算需要考虑混凝土构件的尺寸、形状和浇筑方式。

以矩形柱的木模板计算为例。

假设柱子的截面尺寸为500mm×500mm,高度为 3m。

首先,计算柱子的周长,即(05 + 05)× 2 = 2m。

然后,乘以柱子的高度 3m,得到模板的接触面积为 6m²。

但这只是柱子的侧面积,还需要考虑柱顶和柱底的模板面积。

如果柱顶和柱底的模板面积与柱子的截面相同,那么总的模板面积就是 6 +05×05×2 = 65m²。

对于梁的模板计算,情况会稍微复杂一些。

假设梁的截面尺寸为300mm×600mm,长度为 5m。

首先计算梁的底面模板面积,即 03×5 =15m²。

然后计算梁的侧面模板面积,(06 板厚)× 2 × 5。

这里需要注意,如果板厚为 100mm,那么侧面模板面积就是(06 01)× 2 × 5 =5m²。

所以梁的模板总面积就是 15 + 5 = 65m²。

接下来是楼板的模板计算。

假设楼板的厚度为 120mm,面积为10m×10m。

那么楼板的模板面积就是 10×10 = 100m²。

再说说脚手架。

脚手架是为了保证施工人员在高处作业的安全以及提供操作平台而搭建的临时结构。

脚手架的计算主要取决于建筑物的高度、外形和施工要求。

常见的有扣件式钢管脚手架和碗扣式脚手架。

工程周转材料的计算

工程周转材料的计算

工程周转材料的计算工程周转材料的计算篇一:工程周转材料的计算关于周转材料的计算说明一、钢架管方面:1、外墙8层以下为双排钢管外架子,纵距1.8m,步距1.8 m,8层以上为【18的外挑双排钢管外架子,纵距1.8 m,步距1.8 m。

2、室内为满堂脚手架支撑板和梁的模板,纵距1 m,步距1 m,梁底加一个1.5 m的小横杆,按1 m一根考虑支撑模板;3、4、固定柱子模板用架管,按400 m m间距布置;为了固定墙体模板,砼墙的对拉螺栓按400*400间距设置,在对拉螺栓上下放水平架管,如下图:5、6、水平网按三层考虑(首层网,随层网,8层外挑外一层)密目网按二层以上至14层的外墙架子密目网;二、模板方面:1、墙、梁的模板上50*80的方撑木按200间距考虑;2、板的模板上50*80的方撑木按150间距考虑;3、柱的模板上50*80的`方撑木按300间距考虑;4、以上各项方撑木和竹胶板均为理论数据,实际用量待放样后再做调整。

5、架板量为一个标准层的外墙脚手架板和内墙砌筑用架板之和;6、主体中的临边防护按五层所用的钢架管和扣件考虑周转;篇二:周转材料粗略计算(经验总结)模板计算:(一)经验计算首先考虑满配几层,综合工期与周转次数考虑(其中周转次数要考虑楼层数)。

然后按以下情况计算:当层高≤3m时,框架结构S模板=2~2.3S建筑剪力墙结构S模板=2.3~2.5S建筑框架剪力墙结构,取A、B中值当层高3m时,A.框架结构S模板=2.2~2.7S建筑 B.剪力墙结构S模板=2.5~2.7S建筑C.框架剪力墙结构,取A、B中值(二)精确计算1. 柱模计算2.剪力墙模板计算统计出剪力墙所有边长,计算出面积 S剪力墙=C×HS指面积,C指剪力墙所有周长,H指层高3.梁模板计算统计出梁梁长(两侧)之和。

S梁=2×L×HL指梁长,H指梁高除去板厚后的高度4.板模板计算S板=S建筑此处准确来讲是不正确的,因为有梁模板,但是在计算梁模板的过程时,没有考虑梁的底模板,刚好和此处相抵消,总体来说量是不变的。

周转材料计价方法

周转材料计价方法

周转材料计价方法周转材料的计价方法有多种,包括一次摊销法、分期摊销法、定额摊销法和分次摊销法。

1. 一次摊销法适用于易腐易糟且反复周转使用的周转材料,如安全网等。

这种方法在领用周转材料时,将其全部价值一次计入成本、费用。

2. 分期摊销法根据周转材料原价、预计残值和预计使用期限计算每期摊销额。

具体公式为:周转材料每月摊销额=周转材料原价*(1-残值率)/预计使用月数。

这种方法适用于脚手架、跳板、塔吊轻轨、枕木等周转材料。

3. 定额摊销法根据实际完成的实物工程量和预算定额规定的周转材料消耗定额,计算确认本期摊入成本、费用的金额。

这种方法适用于各种模板的周转材料。

4. 分次摊销法根据周转材料原价、预计残值和预计使用次数,计算每次摊销额。

具体公式为:周转材料平均每次摊销额=周转材料计划成本*(1-残值占计划成本%)/预计使用次数;本期摊销额=本期使用次数*每次摊销额。

另外,对于损耗小使用周期长的材料,例如钢轨、鱼尾板等,先根据市场价格下浮30%,再减去途中运输单价计算调拨价格。

对于钢模板、挂篮、台车等使用频繁、损耗大的周转材料的摊销方法,第一个项目部预留20%的残值,过程中摊销原值的80%计入成本。

如调拨至第二个项目部使用,按照原值的50%予以调拨,首个项目部根据调拨单冲抵原值30%的成本,即首个项目实际摊销50%的费用。

第二个项目部预留20%的残值,过程中摊销原值的30%计入成本。

如再次调拨至第三个项目使用,按照原值的20%+30%/2予以调拨,第二个项目部根据调拨价冲抵原值15%的成本,即第二个项目实际摊销原值15%的费用。

依次类推,即第三个项目摊销15%/2,第四个项目摊销7.5%/2……残值的20%由最后一个使用的项目部根据公司的相关规定进行处理,根据实际处置金额与预留残值的差异一次性增加和减少成本。

最新周转材料摊销量计算实例

最新周转材料摊销量计算实例

周转材料摊销量计算实例定义:周转性材料是离工过程中能够多次周转使用,并能逐渐转移其价值的材料。

建筑企业常用的周转性材料有模板、钢拱架、轻型钢轨、焊管、脚手架、跳板以及钢、木支撑等。

周转材料的消耗定额,应该按照多次使用,分次摊销的方法确定。

摊销量是指周转材料使用一次在单位产品上的消耗量,即应分摊到每一单位分项工程或结构构件上的周转材料消耗量。

计算:以木模板为例:一、现浇砼构件木模板1.一次使用量计算第一次投入使用时的材料数量。

根据构件施工图与施工验收规范计算。

一次使用量供建设单位和施工单位申请备料和编制施工作业计划使用。

根据选定的典型构件,按砼与模板的接触面积计算模板工程量。

公式:一次使用量=每m3砼构件的模板接触面积×每m2接触面积需模量2.周转使用量计算施工是分阶段进行,模板也是多次周转使用,要按照模板的周转次数和每次周转所发生的损耗量等因素,计算生产一定计量单位砼工程的模板周转使用量。

其中周转损耗率(补损):在第二次和以后各次周转中,每周转一次因损坏不能复用,必须另作补充的数量占一次使用量的百分比,又称平均每次周转补损率。

用统计法和观测法来确定。

公式:周转使用量=总使用/周转次数=一次使用量*[(1+(周转次数-1)*周转损耗率)]/ 周转次数(从第二次开始补损,所以减1)3.摊销回收量和回收系数①回收量:周转材料在最后一次使用完了,还可以回收一部分,这部分称回收量。

这部分数量应从摊销量中扣除。

这种残余材料由于是经过多次使用的旧材料,其价值低于原来的价值。

因此,还需规定一个折价率。

同时周转材料在使用过程中施工单位均要投入人力、物力、组织和管理补修工作,须额外支付管理费。

公式:摊销回收量=最终回收量/周转次数=一次使用量×(1-周转损耗率)/周转次数(因为每次周转都补损回去了,所以只要乘周转损耗率就OK)②摊销回收系数:这种残余材料由于是经过多次使用的旧材料,其价值低于原来的价值。

常用周转材料的计算

常用周转材料的计算

常用周转材料的计算按建筑面积预估用量:一般做利润预测和概算指标的时候可以按照建筑面积估算以下周转材料,每建筑平方米含木模板4.0m2、方木6m、顶丝4个、脚手架模板的计算方木的计算对拉螺栓的计算钢管的计算扣件的计算模板的计算一、根据混凝土量快速估算模板用量1、适用情况:一般用于工程开工前期,在已知混凝土用量的情况下估算模板用量,以初步估算工程周转材料成本投入数量,为筹措资金提供依据。

2、优缺点:优点:速度快,简便节约计算时间。

缺点:模板用量计算结果不够精确。

(一)各种截面柱模板用量1、正方形截面柱其边长为a×a 时,每立方米混凝土模板用量 U1 按下式计算:U1=4/a2、圆形截面柱其直径为 d 时,每立方米混凝土模板用量 U2 按下式计算:U2=4/d3、矩形截面柱其截面为a×b 时,每立方米混凝土模板用量 U3 按下式计算:U3=2(a+b)/ab(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量 U4 按下式计算: U4=(2h+b)/bh式中 b——主梁或次梁的宽度(m)式中 h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量 U5 按下式计算:U5=1/h 式中h——楼板的厚度。

(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量 U4 按下式计算:U4=(2h+b)/bh式中 b——主梁或次梁的宽度(m)式中 h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量 U5 按下式计算:U5=1/h 式中 h——楼板的厚度。

(四)墙模板用量计算混凝土和钢筋混凝土墙,每立方米混凝土模板用量 U6 按下式计算:U6=2/d 式中 d——墙体的厚度。

二、按照混凝土构件与混凝土的接触面展开的办法精确计算模板工程量。

1、适用范围:常用于成本核算,及班组工程款结算。

2、优点:数据准确缺点:计算过程繁琐,占用时间较长,受计算者个人水平影响较大。

建筑周转材料计算

建筑周转材料计算

模板的摊销‎量根据构件‎而定,不同部位的‎构件,模板的摊销‎量计算也不‎同。

模板的摊销‎量计算公式‎一、模板摊销量‎的计算公式‎:摊销量= 一次使用量‎×(1+施工损耗)×[1+(周转次数-1)×补损率/周转次数-(1-补损率)50%/周转次数]二、分类计算公‎式:1、组合钢模板‎、复合木模板‎模板摊销量‎=一次使用量‎*(1+施工损耗率‎)/周转次数*(1+回库维修费‎率)注:回库维修费‎率取定8%2、胶合板模板‎模板摊销量‎=一次使用量‎*[1+(周转次数-1)*补损率]/周转次数3、木模板模板摊销量‎=一次使用量‎*(1+施工损耗率‎)*摊销系数注:模板的一次‎使用量、周转次数、补损率均根‎据取定表采‎用。

现场经验值‎:木模如果是‎规则结构:周转7~9次;圆形不规则‎的:4次左右不‎超过5次,钢模一般在‎50次以上‎。

三、补充说明:此公式含有‎以下几个概‎念:1、损耗量=一次使用量‎×(1+施工损耗)×(周转次数-1)×补损率/周转次数周转性材料‎从第二次使‎用起,每周转一次‎后必须进行‎一定的修补‎加工才能使‎用。

每次加工修‎补所消耗的‎木材量称为‎损耗量。

2、周转使用量‎=一次使用量‎×(1+施工损耗)/周转次数+损耗量周转使用量‎是指周转性‎材料在周转‎使用和补损‎的条件下,每周转一次‎平均所需的‎木材量。

3、回收量=一次使用量‎×(1+施工损耗)*(1-补损率)/周转次数回收量是指‎周转性材料‎每周转一次‎后,可以平均回‎收的数量。

4、摊销量=周转使用量‎-回收量摊销量是指‎为完成一定‎计量单位建‎筑产品的生‎产,一次所消耗‎的周转性材‎料的数量。

5、若此公式用‎于编制预算‎定额中的周‎转性材料摊‎销量时:(1)回收部分必‎须考虑材料‎使用前后价‎值的变化,应乘以回收‎折价率。

(2)周转性材料‎在周转使用‎过程中施工‎单位均要投‎入人力、物力,组织和管理‎补修模板工‎作,须额外支付‎施工管理费‎。

施工周转材料的计算

施工周转材料的计算

施工周转材料的计算
施工周转材料的计算:
在编制材料消耗定额时,某些工序定额、单项定额和综合定额中涉及到周转材料的确定和计算。

施工中使用周转材料,是在施工中工程上多次周转使用的材料,亦称材料型的工具或称工具型材料。

影响周转次数的主要因素有以下几方面:
(1)材质及功能对周转次数的影响;
(2)使用条件的好坏,对周转材料使用次数的影响;
(3)施工速度的快慢,对周转材料使用次数的影响;
(4)对周转材料的保管、保养和维修的好坏,也对周转材料使用次数有影响等。

确定出最佳的周转次数,是十分不容易的。

材料消耗量中应计算材料摊销量,为此,应根据施工过程中各工序计算出一次使用量和摊销量。

其计算公式为:
一次使用量=材料净用量x(1―材料损耗率);
材料摊销量=一次使用量x摊销系数;
摊销系数=周转使用系数―[(1―损耗率)x回收价值率]/(周转次数)x100%;周转使用系数=[(周转次数―1)x损耗率]/(周转次数)x100%;
回收价值率=[一次使用量x(1―损耗率)]/(周转次数)x100%。

常用周转材料的计算

常用周转材料的计算

常用周转材料的计算 Prepared on 22 November 2020常用周转材料的计算按建筑面积预估用量:一般做利润预测和概算指标的时候可以按照建筑面积估算以下周转材料,每建筑平方米含木模板、方木6m、顶丝4个、脚手架(钢管)10m、扣件模板的计算方木的计算对拉螺栓的计算钢管的计算扣件的计算模板的计算一、根据混凝土量快速估算模板用量1、适用情况:一般用于工程开工前期,在已知混凝土用量的情况下估算模板用量,以初步估算工程周转材料成本投入数量,为筹措资金提供依据。

2、优缺点:优点:速度快,简便节约计算时间。

缺点:模板用量计算结果不够精确。

(一)各种截面柱模板用量1、正方形截面柱其边长为a×a 时,每立方米混凝土模板用量 U1 按下式计算:U1=4/a2、圆形截面柱其直径为 d 时,每立方米混凝土模板用量 U2 按下式计算: U2=4/d3、矩形截面柱其截面为a×b 时,每立方米混凝土模板用量 U3 按下式计算: U3=2(a+b)/ab(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量 U4 按下式计算: U4=(2h+b)/bh式中 b——主梁或次梁的宽度(m)式中 h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量 U5 按下式计算:U5=1/h 式中h——楼板的厚度。

(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量 U4 按下式计算:U4=(2h+b)/bh式中 b——主梁或次梁的宽度(m)式中 h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量 U5 按下式计算:U5=1/h 式中 h——楼板的厚度。

(四)墙模板用量计算混凝土和钢筋混凝土墙,每立方米混凝土模板用量 U6 按下式计算:U6=2/d 式中 d——墙体的厚度。

二、按照混凝土构件与混凝土的接触面展开的办法精确计算模板工程量。

周转材料摊销量计算实例

周转材料摊销量计算实例

周转资料摊销量计算实例之老阳三干创作定义:周转性资料是离工过程中能够多次周转使用,并能逐渐转移其价值的资料。

建筑企业经常使用的周转性资料有模板、钢拱架、轻型钢轨、焊管、脚手架、跳板以及钢、木支撑等。

周转资料的消耗定额,应该依照多次使用,分次摊销的方法确定。

摊销量是指周转资料使用一次在单位产品上的消耗量,即应分摊到每一单位分项工程或结构构件上的周转资料消耗量。

计算:以木模板为例:一、现浇砼构件木模板1.一次使用量计算第一次投入使用时的资料数量。

根据构件施工图与施工验收规范计算。

一次使用量供建设单位和施工单位申请备料和编制施工作业计划使用。

根据选定的典型构件,按砼与模板的接触面积计算模板工程量。

公式:一次使用量=每m3砼构件的模板接触面积×每m2接触面积需模量2.周转使用量计算施工是分阶段进行,模板也是多次周转使用,要依照模板的周转次数和每次周转所发生的损耗量等因素,计算生产一定计量单位砼工程的模板周转使用量。

其中周转损耗率(补损):在第二次和以后各次周转中,每周转一次因损坏不克不及复用,必须另作弥补的数量占一次使用量的百分比,又称平均每次周转补损率。

用统计法和观测法来确定。

公式:周转使用量=总使用/周转次数=一次使用量*[(1+(周转次数-1)*周转损耗率)]/ 周转次数(从第二次开始补损,所以减1)3.摊销回收量和回收系数①回收量:周转资料在最后一次使用完了,还可以回收一部分,这部分称回收量。

这部分数量应从摊销量中扣除。

这种残存资料由于是经过多次使用的旧资料,其价值低于原来的价值。

因此,还需规定一个折价率。

同时周转资料在使用过程中施工单位均要投入人力、物力、组织和管理补修工作,须额外支付管理费。

公式:摊销回收量=最终回收量/周转次数=一次使用量×(1-周转损耗率)/周转次数(因为每次周转都补损回去了,所以只要乘周转损耗率就OK)②摊销回收系数:这种残存资料由于是经过多次使用的旧资料,其价值低于原来的价值。

常用周转材料的计算

常用周转材料的计算

常用周转材料的计算按建筑面积预估用量:一般做利润预测和概算指标的时候可以按照建筑面积估算以下周转材料,每建筑平方米含木模板4.0m2、方木6m、顶丝4个、脚手架(钢管)10m、扣件8个。

模板的计算方木的计算对拉螺栓的计算钢管的计算扣件的计算模板的计算一、根据混凝土量快速估算模板用量1、适用情况:一般用于工程开工前期,在已知混凝土用量的情况下估算模板用量,以初步估算工程周转材料成本投入数量,为筹措资金提供依据。

2、优缺点:优点:速度快,简便节约计算时间。

缺点:模板用量计算结果不够精确。

(一)各种截面柱模板用量1、正方形截面柱其边长为a×a 时,每立方米混凝土模板用量 U1 按下式计算:U1=4/a2、圆形截面柱其直径为 d 时,每立方米混凝土模板用量 U2 按下式计算:U2=4/d3、矩形截面柱其截面为a×b 时,每立方米混凝土模板用量 U3 按下式计算:U3=2(a+b)/ab(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量 U4 按下式计算: U4=(2h+b)/bh式中 b——主梁或次梁的宽度(m)式中 h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量 U5 按下式计算:U5=1/h 式中h——楼板的厚度。

(二)主梁和次梁模板用量钢筋混凝土主梁和次梁,每立方米混凝土的模板用量 U4 按下式计算: U4=(2h+b)/bh式中 b——主梁或次梁的宽度(m)式中 h——主梁或次梁的高度(m)(三)楼板模板用量钢筋混凝土楼板,每立方米混凝土模板用量 U5 按下式计算:U5=1/h 式中 h——楼板的厚度。

注:其中 1.05 为周转型对拉螺栓的损耗2、柱对拉螺栓柱对拉螺栓个数计算方法根据实际柱截面尺寸及施工方案进行计算钢管数量的计算模板加固(支撑)体系钢管计算1、柱模钢管2、墙模钢管3、梁模钢管4、其它部分结构脚手架体系钢管用量计算1、立杆用量计算2、水平杆用量计算3、剪刀撑用量计算墙体水平加固杆长度=墙体中心长度+2 个模板厚度+2 个方木高度+2×钢管自由端长度(一般取 200~500)。

常用周转材料的计算

常用周转材料的计算

常用周转材料的计算概述在制造业中,为了保障生产的高效率,需要使用许多周转材料。

常用的周转材料包括原材料、半成品、成品等等。

在生产过程中,常常需要对这些材料进行计算,以确保生产的合理性和高效性。

本文将讨论常用周转材料的计算方法及其应用。

原材料的计算方法原材料是制成半成品或成品所必需的材料。

原材料的计算方法通常分为两种:重量计算和体积计算。

1. 重量计算重量计算是以材料质量为核心,以每个单位表面积的材料密度为基础,按照规定的参数计算材料重量的一种方法。

一般在重量计算中需要考虑以下几个因素:•板材长度•板厚•板宽•材料密度其中,材料密度是根据材料的性质决定的。

例如,铁的密度为7.85g/cm3,铝的密度为2.7g/cm3,不同的材料密度会影响计算结果。

假设有一块铁板材长度为1.5m,厚度为5mm,宽度为0.8m,那么材料的重量可按以下公式计算:材料重量 = 长度 × 厚度 × 宽度 × 材料密度材料重量 = 1.5m × 0.005m × 0.8m × 7.85g/cm^3材料重量 = 0.04725kg2. 体积计算体积计算是以材料容积为核心,以每个单位表面积的材料密度为基础,按照规定的参数计算材料的体积的一种方法。

一般在体积计算中需要考虑以下几个因素:•板材长度•板厚•板宽•材料密度假设有一块铝板材长度为1.2m,厚度为2mm,宽度为0.5m,那么其体积可按以下公式计算:材料体积 = 长度 × 厚度 × 宽度材料体积 = 1.2m × 0.002m × 0.5m材料体积 = 0.0012m^3材料重量 = 材料体积 × 材料密度材料重量 = 0.0012m^3 × 2.7g/cm^3材料重量 = 3.24kg半成品和成品的计算方法半成品和成品的计算方法与原材料有所不同。

半成品和成品的计算方法通常分为两种:数量计算和生产成本计算。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程周转材料的计算
篇一:工程周转材料的计算
关于周转材料的计算说明
一、钢架管方面:
1、外墙8层以下为双排钢管外架子纵距1.8m步距1.8m8层以上为【18的外挑双排钢管外架子纵距1.8m步距1.8m
2、室内为满堂脚手架支撑板和梁的模板纵距1m步距1m梁底加一个
1.5m的小横杆按1m一根考虑支撑模板;
3、
4、固定柱子模板用架管按400mm间距布置;为了固定墙体模板砼墙的对拉螺栓按400*400间距设置在对拉螺栓上下放水平架管如下图:
5、
6、水平网按三层考虑(首层网随层网8层外挑外一层)密目网按二层以上至14层的外墙架子密目网;
二、模板方面:
1、墙、梁的模板上50*80的方撑木按200间距考虑;
2、板的模板上50*80的方撑木按150间距考虑;
3、柱的模板上50*80的方撑木按300间距考虑;
4、以上各项方撑木和竹胶板均为理论数据实际用量待放样后再做调整
5、架板量为一个标准层的外墙脚手架板和内墙砌筑用架板之和;
6、主体中的临边防护按五层所用的钢架管和扣件考虑周转;
篇二:周转材料粗略计算(经验总结)
模板计算:(一)经验计算
首先考虑满配几层综合工期与周转次数考虑(其中周转次数要
考虑楼层数)然后按以下情况计算:
当层高≤3m时框架结构S模板=2~2.3S建筑剪力墙结构S模板=2.3~2.5S建筑框架剪力墙结构取A、B中值当层高﹥3m时
A.框架结构S模板=2.2~2.7S建筑B.剪力墙结构S模板=2.5~2.7S建筑C.框架剪力墙结构取A、B中值
(二)精确计算
1.柱模计算
2.剪力墙模板计算
统计出剪力墙所有边长计算出面积S剪力墙=C×H
S指面积C指剪力墙所有周长H指层高
3.梁模板计算
统计出梁梁长(两侧)之和S梁=2×L×H
L指梁长H指梁高除去板厚后的高度
4.板模板计算
S板=S建筑
此处准确来讲是不正确的因为有梁模板但是在计算梁模板的过
程时没有考虑梁的底模板刚好和此处相抵消总体来说量是不变的
小技巧:
本方法虽未准确计算但实际操作很是麻烦尤其计算剪力墙柱梁
等的周长时本文的周转材料计算有别于施工中的精确算量只应用于
招标中的粗略计算
先推荐一个计算周长的快捷方式用于CAD中的快捷统计周长
下面给一个简单的源代码你自己测试后可以修改编辑让它更符
合你的要求:(princ程序:统计线段长度命令:
test)(defunC:TEST(/CURVETLENSSNSUMLEN)(vlload)(setqSUMLEN0) (setq(setqN0)
(repeat(sslengthSS)
(setqCURVE(vlaxename>vlaobject(ssnameSSN)))
(setqTLEN(vlaxcurvegetdistatparamCURVE(vlaxcurvegetendparam CURVE)))
(setqSUMLEN(+SUMLENTLEN))(setqN(1+N)))
(princ(strcat共选择(itoa(sslengthSS))条线段.线段总
长:(rtosSUMLEN23)毫米.))
(princ))
将以上代码复制在记事本内后“另存为”→“统计线段长度.lsp”
打开CAD运行“appload”命令加载刚保存的“统计线段长度.lsp”文件
按命令提示“程序:统计线段长度命令:test”输入命令test
选择要统计长度的线段即可
此种方法可以选中所有需要统计的东西快捷统计
SS
(ssget
'((0
.
CIRCLE,ELLIPSE,LINE,*POLYLINE,SPLINE,ARC)))) 脚手架计算:(一)粗略计算
1.满堂架计算(以下数据按层高3m左右得出)
A.地下计算
G地下=S建筑×(55~60)kg/m2
B.地上计算
G地上=S建筑×40kg/m2(在一般情况下一般不超过50kg/m2因为层高超过5m就会做精确计算)
当层高>3m时应适当加大系数如层高6m时按(70~80)kg/m2计算中间线性插值
2.外架计算
SCh
外墙
i
n
i
G外架=S外墙×30kg/m2(此处为双排落地架单位面积重量)
上述计算忽略了水平挑架楼道维护等故应乘以放大系数(按实际考虑)另:地下室外墙也应搭设双排落地架
(二)精确计算
1.满堂架计算
A.无梁楼板
取10m×10m的计算单元按计算出的纵横向间距布距分别计算
出横杆立杆纵干根数长度
钢的密度为7.85kg/dm3钢管每米重量的计算公式为:
W(kg/m)=0.02466*壁厚*(外径壁厚)
钢管48×3.5,3.84kg/m钢管48×3.6,3.97kg/mB.有梁楼板
计算方法与上述方法类似只是要特别考虑梁下的立杆支撑即在
梁下必须有立杆支撑
2.外架计算
取10m长的外墙为计算单元按外架形式、纵横间距、布距确定
纵横杆立杆的根数长度重量
关于地下室外墙部分
这部分会有操作架但是在估算的时候是否计入需根据地下室的
层数考虑比如:地下室只有一层那么在主体满配几层的情况下完全可以先用作操作架没有必要单独计算操作架的量但是地下室层数多在
进行地下室外墙施工的时候主体已经进入施工即外架部分的量不能
由其他部分挪用那么需单独计量
构件计算:
1t钢管含构件160~180个
其中十字扣件80%旋转扣件10%直角扣件10%
安全网计算:
防护安全网规格6000×1800mm水平挑网规格6000×
3000mmA.立挂式安全网按网架部分的实挂长度乘以实挂高度计算
B.挑出式安全网按挑出的水平投影面积计算需按3~4层考虑设置一道按规范来
木架板计算:
按操作层设置考虑即设置一层木板架规格3000×300×50mm双排架之间设置3块。
