复合木地板地面施工工艺方法及技术措施

一、施工准备
1、面层材料
1.1、材质:宜选用耐磨、纹理清晰、有光泽、耐朽、不易开裂、不易变形的国产优质复合木地板,厚度应符合设计要求。
1.2、规格:条形企口板。
1.3、拼缝:企口缝。
2、基层材料
2.1、普通防潮膜。
二、作业条件
1、施工程序:
基层清理→弹线→铺设防潮垫→地板进场堆放→选板试铺→铺设木地板→成品保护。
2、施工要点:
条形木地板的铺设方向应考虑铺装方便,固定牢固,使用美观的要求。对于走廊、过道等部位,应顺着行走的方向铺设;而室内房间,宜顺着光线铺钉。对于大多数房间来说,顺着光线铺钉,同行走方向是一致的。
三、操作工艺
1、地板安装必须安排在所有装修工程的最后阶段,以免其它施工损伤地板漆面。
2、施工单位进场后,按1米线复核建筑地坪平整度;地板基层铺饰前,须放线定位。
3、楼板基层面必须平整、干燥、施工时应先在地面上洒上防虫粉,再铺垫上一层防潮膜(接口需互叠并用透明胶粘住,以防水汽渗入)
4、铺装前的室内环境温度应控制在10℃以上,相对湿度最好不高于80%且不低于40%,房间不渗水、地面干燥;普通实木复合地板不适宜在浴室、洗手间、桑拿房及环境恶劣的场所安装、使用。

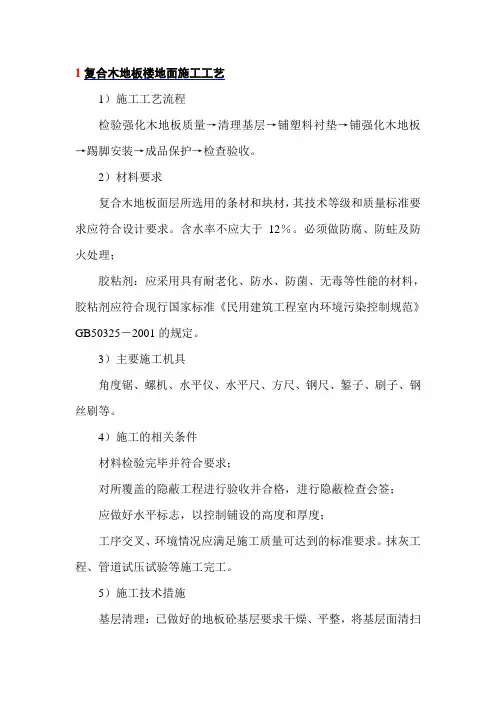

四、普通地面要求:
1、地面含水率不超过20%,否则地面应进行防潮处理,防潮处理方式铺设防潮薄膜;
2、地面基层应有足够的强度,其表面质量应符合国家现行标准、规范的有关规定。
地面平整度应满足铺装要求,用2m的靠尺检测地面平整度,靠尺与地面的最大弦高应≤5mm。
3、墙面同地面的阴角处在200mm内应该互相垂直、平整,凹凸不平整小于1mm/m,超过误差部分应用水泥或快干粉找平;
4、地面清洁无杂物。
5、水泥地面无开裂现象。
6、地采暖地面(水暖或电暖)除应满足以上条件外,还应满足下列要求:
1)地板安装时,地面的含水率不能超过10%。
2)在铺设地板前,应验证供热系统运行是否正常,并使所有的剩余潮气蒸发出来;
3)在地板安装前3-4天时,供热系统降至适合的安装温度(房间内约18±3℃);
4)地热地暖必须采用标准功能原件,供热系统到达水泥地面的温度不超过45℃。
5)有地热供暖系统的地面,严禁在地面上剔凿、钉钉、打洞等;
6)地板铺装后,在使用中应确保地热系统供暖温度均匀,避免局部区域地表温度过高,尽量保持地表恒温。
五、辅料安装要求
1、底层地垫可以防止地板受潮气侵害,并在地面与地板之间起缓冲作用,地垫安装时,地垫与地垫之间不能重叠,接口用胶条封住。
2、地热地面及地下室等地面,要加铺0.2mm厚的薄膜,并且接口处应重叠200mm,并用胶条密封严实;
踢脚板安装质量要符合国家相应标准要求。
六、铺装方法:
1、实木复合地板一般采取悬浮式安装方法,连续铺装宽度方向不得超过8m,长度方向不超过15m。超出部分应加装过度连接,相邻地板应预留伸缩缝隙,门口应隔断。
2、从房间的内侧开始安装第一块地板,将有槽口的一遍向墙壁,加入专用垫块(铺设结束时,应取出),预留8-12mm的伸缩缝隙;
3、测量出第一排尾端所需地板的长度,预留8-12mm的伸缩缝后锯掉多余部分;
4、将锯下的不小于300mm长度的地板作为第二排地板的排头,相邻的两块地板的短接缝之间不小于300mm;
5、每排最后一片及房间最后一块地板需用专用工具撬紧。
6、两个单元相连尽量从房间的门口开始安装第一排地板,将有榫舌的一面向外,加入专用垫块(铺装结束时,应取出)预留8-12mm的伸缩缝;
7、测量出第一排尾端所需地板的长度,预留8-12mm的伸缩缝后锯掉多余部分;
8、将锯下的不小于300mm长度的地板作为第二排地板的排头,相邻的两块地板的短接缝之间不小于300mm;
9、地板长边与地面保持适当的角度方向插入槽口,轻轻按下即可锁住地板。
地采暖地板的基本安装方法同上述地板不同之处有:
1)地面温度用七天时间逐渐升温,每天增加5℃,直至升至45℃;
停止供热5天;
直至将水温升至55℃保持三天;
2}将地面温度降至25℃开始带热安装(注意:水泥地面有龟裂现象不得安装)。
3)地面含水率应≤10%,否则应待其自然风干,或用加热通风等措施加快其干燥速度4)使用的地垫应易于导热、绝缘、耐老化;(适用与瓦楞纸地垫)
5)地板安装好后,冬天地板表面温度不应超过27℃。
七、铺装过程要求:
1)安装地板前,门和门套必须预留相应的高度,以保证地板的安装,否则需要锯门及门套,在锯切过程中,要先划线在操作,门与门套的切割要一平、二直、三高度准确,不得损坏门套的其他部分,并保证门能自由开启。
2)铺装前要先设定扣条的安装位置,扣条的安装要与门套垂直,螺丝上紧,扣条稳固不得有响声。
3)地板的铺装要求接缝严密、无明显高低差,无明显缝隙;
4)地板的四周要留有8-12mm的伸缩缝,伸缩缝的大小确定要根据房间的面积来决定,地板的伸缩缝一定要整齐。
5)地板的伸缩缝的确定必须用可调整宽度的专用垫块确定;
6)地板安装前应将原包装地板先行放置在需要安装的房子里24小时以上,地板不要开箱,使地板更适应安装环境。地板需水平放置,不宜竖立或斜放。
7)地板铺装前,折除基层彩条保护,清扫干净。铺装珍珠防潮薄膜。薄膜拼接处用胶带纸粘合,达到双重保护,以杜绝水分浸入。
8)由于木地板产品为天然材质加工而成,色泽纹理均有差异,铺装时请做适当的调整,以求效果更为自然、美观。
9)每一片地板拼接后,以木槌和木条轻敲,以使每片地板公母榫企口密合,接口处不密封容易防潮性不够等后遗症。
10)如果铺装完成后,室内的窗帘如未安装,须采用遮光措施,避免阳光直射造成漆
