墙纸墙布的施工流程
壁布施工程序(3篇)
第1篇一、准备工作1. 材料准备:根据施工面积和设计要求,准备所需壁布、胶水、刷子、刮板、壁纸刀等施工工具和材料。
2. 施工现场准备:清理施工现场,确保无杂物、无障碍物,施工区域安全、整洁。
二、基层处理1. 墙面清理:将墙面清扫干净,去除墙皮表面的灰尘、油污、松动部分。
2. 墙面找平:根据实际情况,使用腻子将墙面裂缝、坑洼不平处找平,确保墙面平整。
3. 墙面打磨:将腻子刮平后,进行打磨,使墙面光滑、平整。
4. 涂刷底胶:为防止壁布受潮脱落,可在墙面涂刷一层底胶,如107胶。
三、粘贴壁布1. 测量定位:根据设计要求,测量墙面尺寸,确定壁布的粘贴位置。
2. 切割壁布:根据测量结果,使用壁纸刀将壁布裁剪成所需尺寸。
3. 涂刷胶水:在墙面上均匀涂刷胶水,注意胶水不要涂得太厚。
4. 贴壁布:将裁剪好的壁布贴在墙面上,确保壁布平整、无皱褶。
5. 调整壁布:用刮板将壁布刮平,从中间向四周刮,使壁布粘贴牢固。
6. 处理阴角:在阴角处进行搭接剪裁,使壁布在阴角处整齐。
四、收尾工作1. 清理施工现场:粘贴壁布过程中产生的垃圾、胶水等要及时清理。
2. 检查壁布:粘贴完成后,全面检查壁布,确保无气泡、皱褶、翘边等现象。
3. 调整修复:如发现壁布有气泡、翘边等问题,可用刮板调整修复。
4. 收尾处理:清理施工现场,确保施工区域整洁、无污染。
五、注意事项1. 施工前,确保墙面平整、无松动、无油污。
2. 涂刷胶水时,注意胶水均匀,不要涂得太厚。
3. 贴壁布时,确保壁布平整、无皱褶,粘贴牢固。
4. 处理阴角时,注意搭接剪裁,使壁布在阴角处整齐。
5. 施工过程中,注意保护施工现场,防止污染。
6. 施工完成后,全面检查壁布,确保无质量问题。
通过以上壁布施工程序,可以使施工过程有序、高效,确保施工质量。
第2篇壁布作为一种新型的墙面装饰材料,因其环保、美观、易于施工等特点,受到了越来越多消费者的喜爱。
以下是一篇关于壁布施工程序的详细介绍,希望对您有所帮助。
壁纸 (工艺流程,施工方案,措施)完整
壁纸(工艺流程,施工方案,措施)完整(完整方案资料,可直接使用,可编辑,推荐下载)壁纸(工艺流程,施工方案,措施)A、施工准备(一)材料:1、石膏、大白粉、滑石粉、聚醋酸乙烯乳液,羧甲基纤维素,界面剂或各种型号的壁纸粘结剂。
2、壁纸:(1)塑料壁纸:以纸为底层,聚氯乙烯塑料为面层,经过复合、印花、压花等工序而制成。
(2)玻璃纤维贴墙布:是中碱性玻璃布,表面涂有耐磨树脂,印有彩色图案而成,室内使用不变色,不老化,防火,防潮性能好。
(3)无纺贴墙布:采用棉、麻天然纤维或涤晴等合成纤维,经过无纺成型,上树脂,印制彩色花纹而成.3、胶结剂、嵌缝腻子、玻璃网格布等,根据基层需要提前备齐。
若自配壁纸粘结剂,其配合比为:聚醋酸乙烯乳液:羧甲基纤维素(2。
5%溶液)=60:40(粘玻璃纤维墙布);或界面剂=1:1(用于粘塑料壁纸)。
(二)作业条件1、设备及小型工具提前备好:裁纸工作台一个,钢板尺(1m 长).壁纸发刀,毛巾,塑料水桶和脸盆,油工刮板,小锅,开刀及毛刷等。
2、混凝土和墙面抹灰完成,且经过干燥,含水率不高于 8%.3、门窗油漆已完成。
4、水电及设备,顶墙上预留埋已完。
5、有磨石的房间,出光、打蜡已完,并将面层磨平保护好。
6、墙面清扫干净,如有凹凸不平,缺棱掉角或局部面层损坏者,提前修补好且已干燥,预制混凝土表面提前刮石膏腻子找平.7、如房间较高应提前准备好脚手架,房间不高,应提前钉设木凳.8、将突出墙面的设备部件等卸下收好,待粘贴完后将其重新装好复原。
9、易透底的薄型壁纸,粘贴前应先涂刷乳胶漆一道,使其颜色一致。
10、对施工人员进行技术交底时,应强调技术措施和质量要求。
大面积施工前应先做样板间,经鉴定符合要求后方可组织施工。
A、操作工艺基层处理→吊直、套方、找规矩、弹线→计算用料、裁纸→粘贴壁纸→壁纸整修。
(一)基层处理混凝土墙面根据原基层质量好坏,在清扫净的墙面上满刮 1~2 道石膏腻子,干后并用砂纸磨平、磨光;若为抹灰墙面,可满刮大白腻子 1~2 遍找平、磨光,且不可磨破灰皮;石膏板墙用嵌缝腻子将缝堵严,粘贴玻璃网格布或丝绸条、绢条等,然后局部刮腻子补平.(二)吊直、套方、找规矩、弹线首先应将房间四角的阴阳角通过吊垂直、套方、找规矩,并确定从哪个阴角开始按照壁纸的尺寸进行分块弹线控制(习惯做法是进门左阴角处开始铺贴第一张.有挂镜线的按挂镜线,没有挂镜线的按设计要求弹线控制。

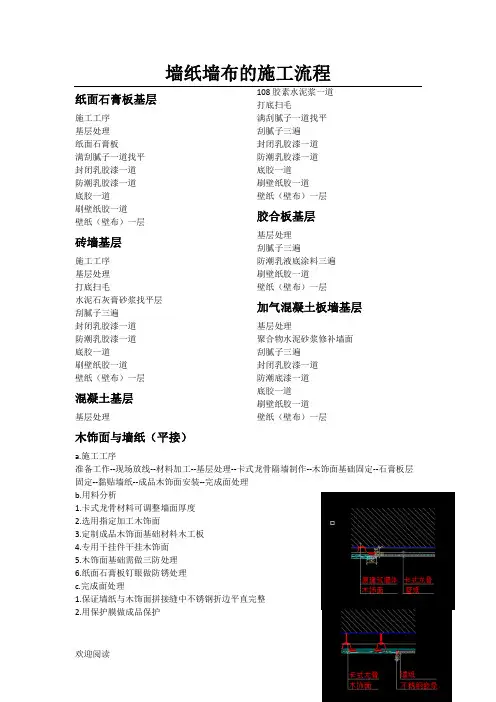

墙纸墙布的现场施工操作规范
1.木龙骨三防处理
2.木工板基层三防处理
3.用专用胶安装壁纸
4.安装时先贴墙纸在装软硬包
c.完成面处理
1.用保护膜做成品保护
a.施工工序
准备工作--现场放线--材料加工--基层处理--方管结构框架固定--细木工板基层--专业干挂件--黏贴墙纸--成品软硬包安装--完成面处理
b.用料分析
1.镀锌方管满焊,膨胀螺栓固定墙体
2.选用指定加工木饰面12mm
3.定制成品木饰面基础材料木工板
4.专用干挂件干挂木饰面
5.木饰面基础需做三防处理
6.纸面石膏板钉眼做防锈处理
c.完成面处理
1.用保护膜做成品保护
软硬包与墙纸(阴角对接)
a.施工工序
准备工作--现场放线--材料加工--基层处理--木龙骨调平--木工板基层--石膏板基层--壁纸黏贴--成品软硬包安装--完成面处理
2.细木工板基层三防处理
3.龙骨造型框架固定
4.安装时先贴壁纸在按软硬包
c.完成面处理
1.用保护膜做成品保护
墙面墙纸与顶面乳胶漆
墙面墙纸与顶面留工艺槽
1.双层纸面石膏板(60系列轻钢龙骨)
2.10*10U型铝条
3.墙面找平
4.墙纸
1.双层纸面石膏板(60系列轻钢龙骨)
2.T5灯管
3.墙面找平
4.墙纸
a.施工工序
准备工作--现场放线--材料加工--基层处理--卡式龙骨隔墙制作--木饰面基础固定--石膏板层固定--黏贴墙纸--成品木饰面安装--完成面处理
b.用料分析
1.卡式龙骨材料可调整墙面厚度
2.选用指定加工木饰面
3.定制成品木饰面基础材料木工板
4.专用干挂件干挂木饰面
墙布施工工艺流程,墙布装饰施工工艺流程装算
墙布施工工艺流程,墙布装饰施工工艺流程装算一:墙布施工工艺流程1. 准备工作1.1 确定设计方案1.2 采购材料和工具1.3 进行施工场地的准备工作,如清理、保护等2. 基层处理2.1 检查墙面平整度2.2 清理墙面灰尘和杂物2.3 刮腻子修复墙面破损部分3. 涂胶粘贴3.1 预先计算墙布的尺寸和数量3.2 按照墙布尺寸裁剪3.3 涂胶于墙布背面3.4 将墙布贴于墙面,并用抹布平整4. 墙布连接处理4.1 使用专用工具将墙布连接处切割平整4.2 使用墙布连接剂将墙布连接处粘贴5. 贴辅助材料5.1 室内角处理,使用角线进行贴辅助材料5.2 门窗口处理,用吊脚线进行贴辅助材料5.3 装饰物处理,根据设计需求进行贴辅助材料6. 整理收尾6.1 检查墙布是否贴好,有无起泡、起皱等问题6.2 清理墙面周围的胶水和杂物6.3 缝隙处理,用填缝胶填充墙布与墙体之间的缝隙7. 清理与验收7.1 清理工具和材料7.2 清理施工现场7.3 验收工程质量,与客户确认是否满意附件:墙布施工工具清单、材料清单法律名词及注释:1. 墙布施工:指在墙面上铺贴墙布,以美化室内环境的一种装修施工方式。
2. 腻子:一种用于修补墙面破损处,增加墙面平整度的材料。
3. 连接剂:用于粘贴墙布连接处,使其看起来更加平整、自然的胶水。
4. 填缝胶:一种用于填充墙布与墙体之间缝隙的胶水。
二:墙布装饰施工工艺流程装算1. 准备工作1.1 确定墙布装饰风格和颜色方案1.2 采购所需的墙布、装饰材料和工具1.3 对施工场地进行清理和保护2. 墙面处理2.1 检查墙面的平整度和质量情况2.2 清理墙面灰尘和杂物2.3 进行必要的修补和打磨,保证墙面光滑平整3. 墙布测量和裁剪3.1 测量墙面尺寸,计算墙布所需数量3.2 根据尺寸裁剪墙布,并留出适当的边缘用于安装4. 墙布安装4.1 将墙布卷展开,并均匀涂抹墙布背面的胶水4.2 将墙布从上到下贴于墙面,并用刮胶刮平4.3 检查墙布是否平整贴合,是否有气泡和皱褶5. 墙布连接处理5.1 使用切割工具将墙布连接处切割平整5.2 使用墙布连接条或胶水将墙布连接处进行粘贴6. 装饰饰品安装6.1 安装装饰饰品,如墙角线、壁画、壁纸边框等6.2 使用专用工具修剪和调整装饰饰品的尺寸7. 整理收尾7.1 检查墙布和装饰饰品的安装质量7.2 清理墙面上的胶水和杂物7.3 定期检查和维护墙布装饰的状况附件:墙布装饰材料清单、工具清单法律名词及注释:1. 墙布装饰:采用墙布进行室内装修,并结合装饰饰品以实现美化室内环境的效果。
墙纸墙布施工工艺流程
墙纸墙布施工工艺流程
墙纸和墙布是常用的墙面装饰材料,它们需要经过裱糊处理后才能使用。
裱糊类墙面是指使用墙纸、墙布等进行裱糊的墙面。
在进行裱糊处理之前,需要先对墙体进行处理,使其平整。
处理完成后,使用107胶或其他胶粘剂粘贴墙纸。
裱贴墙纸、墙布的主要工艺流程包括清扫基层、填补缝隙、涂刷防潮剂、涂刷底胶、墙面弹线、壁纸浸水、壁纸、基层涂刷粘结剂、墙纸裁纸、刷胶、上墙裱贴、拼缝、搭接、对花、赶压胶粘剂气泡和修整。
在进行裱贴墙纸、墙布的施工过程中,需要注意基层处理、防潮涂料涂刷均匀、弹垂直线和水平线、塑料墙纸遇水需润纸等要点。
在进行裱贴墙纸、墙布的施工过程中,需要注意墙面基层含水率应小于8%、墙面平整度达到用2米靠尺检查、拼缝时
先对图案、后拼缝、禁止在阳角处拼缝等注意事项。
墙纸、墙布裱贴完成后,需要赶压墙纸胶粘剂,不能留有气泡,挤出的胶要及时揩净。
总之,裱糊类墙面的施工需要经过多个步骤,每个步骤都需要注意细节,才能保证墙面装饰的效果和质量。
经典的墙纸施工方案范文(四篇)
经典的墙纸施工方案范文一、纱线壁布、无纺布、编织类壁布施工方法:1、此类型的壁纸溢胶后不易清理,直接在墙面上上胶,胶液不能太稀。
2、不可使用硬质板或尼龙刷,用软毛刷由上往下轻刮,将壁纸贴于墙面。
3、保持双手的清洁,不要污染壁布表面。
4、用毛刷轻轻赶出气泡,不可太用力,以免破坏壁布的面料,尤其是经贴纱线类壁布时,要特别注意处理靠近接缝的气泡,胶水不可以外溢。
5、阴角解裁切时把另一边揭起,防止污染。
6、接缝不可用刮板刮压。
7、如表面有灰尘,应用软毛刷或掸子轻拂。
不可用湿毛巾擦试造成污渍扩大。
二、金属类壁纸施工方法:1、金属类壁纸表面一层金箔或锡箔会导电,要小心避开电源,开关等带电线路。
2、因壁纸胶含有水分,溢胶后再擦除,造成壁纸表面氧化的可能性,故应使用机器上胶,并正确使用保护带。
此外也可以考虑采用墙面上胶的方法进行施工。
3、施工接缝处尽量使用压辊压合,不要用刮板毛巾等。
特别是处理阴阳角时。
4、因其金属特性,所以不可用水或湿布擦拭,以避免壁纸表面发生氧化而变黑.实在不行,要用海绵轻轻檫试。
或用墙纸清洁剂试试.5、金箔壁纸一般较薄,表面光滑容易反光,导致底层的凹凸不平、细小颗粒都会一览无余,故此种纸对墙面要求较高,光滑平整的墙面是裱糊前基本条件。
6、正因为金箔壁纸,纸底吸水膨胀,而表面不会膨胀,造成其接缝较普通纸为明显,施工前请施工和客户说明,并于施工2~___幅后和客户确认,客户认可后方可继续施工。
三、纸质壁纸施工方法:1、纸质壁纸比较脆弱,施工时应格外小心不要用力过猛。
2、纯纸遇水膨胀系数高,避收缩使用高粘的胶。
3、施工前保持壁纸的平整和干净。
4、不能用水清洗表面,若发现有污渍,应用毛巾“焦取”。
5、不能使用刮板,刮板会让纸拉伸,事后收缩显缝,应使用毛刷抚平墙纸。
6、接缝不要使用刮板刮压,会刮坏纸表面防水层处理,事后接缝处发黑。
四、颗粒壁纸施工说明:颗粒壁纸概念:在普通壁纸基础上,采用特殊工艺,将不同形状环保型颗粒自然分布在壁纸表面,突破壁纸材质局限的约束,成为自然风格的颗粒壁纸。
墙纸裱糊的施工工艺及注意事项(精)
墙纸裱糊的施工工艺及注意事项(一、裱贴墙纸、墙布主要工艺流程 :清扫基层、填补缝隙→ 石膏板面接缝处贴接缝带、补腻子、磨砂纸→ 满刮腻子、磨平→ 涂刷防潮剂→ 涂刷底胶→ 墙面弹线→ 壁纸浸水→ 壁纸、基层涂刷粘结剂→ 墙纸裁纸、刷胶→ 上墙裱贴、拼缝、搭接、对花→ 赶压胶粘剂气泡→ 擦净胶水→ 修整。
(二、裱贴墙纸、墙布施工要点 :1. 基层处理时 , 必须清理干净、平整、光滑 , 防潮涂料应涂刷均匀 , 不宜太厚。
(1混凝土和抹灰基层:墙面清扫干净,将表面裂缝、坑洼不平处用腻子找平。
再满刮腻子,打磨平。
根据需要决定刮腻子遍数。
(2石膏板基层:石膏板接缝用嵌缝腻子处理,并用接缝带贴牢。
表面刮腻子。
涂刷底胶 , 底胶一遍成活 , 但不能有遗漏。
2. 为防止墙纸、墙布受潮脱落,可涂刷一层防潮涂料。
3. 弹垂直线和水平线,以保证墙纸、墙布横平竖直、图案正确。
4. 塑料墙纸遇胶水会膨胀,因此要用水润纸,使塑料墙纸充分膨胀,玻璃纤维基材的壁纸、墙布等 , 遇水无伸缩 , 无需润纸。
复合纸壁纸和纺织纤维壁纸也不宜闷水。
5. 粘贴后,赶压墙纸胶粘剂,不能留有气泡,挤出的胶要及时揩净。
(三注意事项 :1.墙面基层含水率应小于 8%。
2.墙面平整度达到用 2米靠尺检查,高低差不超过 2毫米。
3.拼缝时先对图案、后拼缝,使上下图案吻合。
4.禁止在阳角处拼缝,墙纸要裹过阳角 20毫米以上。
5.裱贴玻璃纤维墙布和无纺墙布时,背面不能刷胶粘剂,直接将胶粘剂刷在基层上。
因为墙布有细小孔隙,胶粘剂会印透表面而出现胶痕,影响美观。
墙纸墙布装饰施工工艺流程
墙纸墙布装饰施工工艺流程墙纸墙布是家居装饰中常用的装饰材料,具有美观、环保、易清洁等特点。
以下是墙纸墙布装饰施工的一般工艺流程:1.准备工作:确定施工区域,清理墙面,检查墙面是否平整,修补墙面缺陷,清除墙面上的灰尘、油污等。
2.测量墙面:使用卷尺、水平仪等工具测量墙面的尺寸,确定需要的墙纸墙布数量,避免浪费材料。
3.选购材料:根据测量结果,选择合适的墙纸墙布材料,考虑颜色、纹理、规格等因素。
4.处理墙面:先用墙面底漆涂刷一遍,使墙面更容易粘贴墙纸墙布,并增加墙纸墙布的附着力。
处理好墙角、门窗口等特殊部位,用贴边胶条或胶水固定。
5.准备涂胶:根据墙纸墙布的要求,准备好对应的胶水。
常用的墙纸胶有粉胶和液胶,根据墙纸胶的配方使用清水调制成胶糊。
6.粘贴墙纸:将调制好的胶糊用批刀均匀地涂抹在墙纸的背面,注意胶糊的厚薄要均匀一致,以免影响粘贴效果。
然后将墙纸从上到下平整地粘贴在处理好的墙面上,可以使用刮板、拍子等工具帮助排除气泡和使墙纸更紧贴墙面。
7.排除气泡:在墙纸粘贴过程中,可能会产生气泡。
及时用刮板、拍子等工具将气泡顶部进行抬起,然后利用拍子轻轻压下,排出气泡,并使墙纸更加平整。
8.切割修整:待墙纸粘贴完成后,使用刀具将多余的墙纸修剪掉,注意切口要整齐、平直。
9.粘贴墙布:墙布与墙纸粘贴的步骤类似,将墙布倒铺在施工地面上,使用刷子涂抹均匀的胶水,然后将墙布从上到下粘贴在墙面上,跟墙纸一样使用刮板、拍子等工具除去气泡并使墙布平整。
10.整体效果检查:待墙纸墙布粘贴完成后,观察整体效果,检查是否有未处理好的气泡、皱褶等问题,如有需要及时修复。
以上是墙纸墙布装饰施工的一般工艺流程。
在实际施工中,根据具体情况可能会有一些细微的差别和调整。
为了确保施工质量,建议请专业人员进行施工或者根据相关技术指导参考施工。
简述墙纸,墙布装饰施工工艺流程及工艺特点
简述墙纸,墙布装饰施工工艺流程及工艺特点下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!墙纸与墙布装饰施工工艺流程及特点解析墙纸和墙布是室内装饰中常见的两种材料,它们以其丰富的图案、色彩和质感,为家居空间增添无尽的美感。
墙纸、墙布装饰施工工艺流程
墙纸、墙布装饰施工工艺流程
裱糊类墙面指用墙纸、墙布等裱糊的墙面。
???(一)裱糊类墙面的构造
???墙体上用水泥石灰浆打底,使墙面平整。
干燥后满刮腻子,并用砂纸磨平,然后用107胶或其它胶粘剂粘贴墙纸。
???
???
拼
???
???1
???1
???2
???3
???
???2
???3
???4.
墙布等,
???5.粘贴后,赶压墙纸胶粘剂,不能留有气泡,挤出的胶要及时揩净。
???(四)注意事项
???1.墙面基层含水率应小于8%。
???2.墙面平整度达到用2米靠尺检查,高低差不超过2毫米。
???3.拼缝时先对图案、后拼缝,使上下图案吻合。
???4.禁止在阳角处拼缝,墙纸要裹过阳角20毫米以上。
???5.裱贴玻璃纤维墙布和无纺墙布时,背面不能刷胶粘剂,中俑将胶粘剂刷在基层上。
因为墙布有细小孔隙,胶粘剂会印透表面而出现胶痕,影响美观。
墙面出现开裂如何贴墙纸
??目前在很多的新房中,都有带有保温层的新型保温墙体。
这种墙体在装修中,很容易出现墙面开裂的问题。
其实这种开裂是由于墙体的水泥出现裂缝,或墙体“保温板”的接缝开裂而造成的,并不是装修的质量问题,而是建筑上无法克服的缺陷。
为了追求最好的装饰效果,用装修来弥补建筑缺陷,
1
2、”,
3。
墙纸施工方案(三篇)
墙纸施工方案一、纱线壁布、无纺布、编织类壁布施工方法:1、此类型的壁纸溢胶后不易清理,直接在墙面上上胶,胶液不能太稀。
2、不可使用硬质板或尼龙刷,用软毛刷由上往下轻刮,将壁纸贴于墙面。
3、保持双手的清洁,不要污染壁布表面。
4、用毛刷轻轻赶出气泡,不可太用力,以免破坏壁布的面料,尤其是经贴纱线类壁布时,要特别注意处理靠近接缝的气泡,胶水不可以外溢。
5、阴角解裁切时把另一边揭起,防止污染。
6、接缝不可用刮板刮压。
7、如表面有灰尘,应用软毛刷或掸子轻拂。
不可用湿毛巾擦试造成污渍扩大。
二、金属类壁纸施工方法:1、金属类壁纸表面一层金箔或锡箔会导电,要小心避开电源,开关等带电线路。
2、因壁纸胶含有水分,溢胶后再擦除,造成壁纸表面氧化的可能性,故应使用机器上胶,并正确使用保护带。
此外也可以考虑采用墙面上胶的方法进行施工。
3、施工接缝处尽量使用压辊压合,不要用刮板毛巾等。
特别是处理阴阳角时。
4、因其金属特性,所以不可用水或湿布擦拭,以避免壁纸表面发生氧化而变黑.实在不行,要用海绵轻轻檫试。
或用墙纸清洁剂试试.5、金箔壁纸一般较薄,表面光滑容易反光,导致底层的凹凸不平、细小颗粒都会一览无余,故此种纸对墙面要求较高,光滑平整的墙面是裱糊前基本条件。
6、正因为金箔壁纸,纸底吸水膨胀,而表面不会膨胀,造成其接缝较普通纸为明显,施工前请施工和客户说明,并于施工2~___幅后和客户确认,客户认可后方可继续施工。
三、纸质壁纸施工方法:1、纸质壁纸比较脆弱,施工时应格外小心不要用力过猛。
2、纯纸遇水膨胀系数高,避收缩使用高粘的胶。
3、施工前保持壁纸的平整和干净。
4、不能用水清洗表面,若发现有污渍,应用毛巾“焦取”。
5、不能使用刮板,刮板会让纸拉伸,事后收缩显缝,应使用毛刷抚平墙纸。
6、接缝不要使用刮板刮压,会刮坏纸表面防水层处理,事后接缝处发黑。
四、颗粒壁纸施工说明:颗粒壁纸概念:在普通壁纸基础上,采用特殊工艺,将不同形状环保型颗粒自然分布在壁纸表面,突破壁纸材质局限的约束,成为自然风格的颗粒壁纸。
墙布施工程序(3篇)
第1篇一、施工准备1. 工具准备:墙布裁剪机、剪刀、壁纸刷、滚筒、壁纸刀、水平尺、卷尺、壁纸胶、刮板、刷子、壁纸胶带、壁纸基材等。
2. 材料准备:墙布、壁纸胶、壁纸基材、清洁剂等。
3. 环境准备:确保施工环境干净、通风良好,避免阳光直射。
4. 施工人员准备:施工人员应熟悉墙布施工工艺,掌握施工技巧。
二、施工步骤1. 前期处理(1)墙面处理:清除墙面上的油污、浮尘、裂纹等,确保墙面平整、干净。
(2)基层处理:对于新墙,需要打磨平整,涂刷底漆,增加粘结力;对于旧墙,需要铲除松动的墙皮,涂刷界面剂。
2. 裁剪墙布(1)根据墙面尺寸,裁剪墙布,确保裁剪尺寸略大于墙面尺寸。
(2)裁剪时,注意对齐图案,保持图案的连续性。
3. 贴墙布(1)在墙布背面均匀涂抹壁纸胶,注意涂抹均匀,避免出现气泡。
(2)将墙布平整地贴在墙面上,用刮板将墙布压紧,排除气泡。
(3)在墙布边缘预留一定宽度,便于后期修整。
4. 修整墙布(1)使用壁纸刀,将墙布边缘修整整齐。
(2)检查墙布表面,如有翘起、皱褶等问题,及时进行修整。
5. 胶带固定(1)在墙布边缘贴上壁纸胶带,防止墙布脱落。
(2)检查胶带粘贴是否牢固,如有松动,及时进行加固。
6. 收尾工作(1)清理施工现场,确保无杂物。
(2)检查墙布粘贴效果,如有问题,及时进行修复。
(3)验收工程,确保墙布施工质量符合要求。
三、施工注意事项1. 施工过程中,注意保持施工环境干净、整洁。
2. 施工人员应穿戴工作服、手套等防护用品。
3. 施工过程中,避免阳光直射,以免影响墙布粘贴效果。
4. 施工结束后,应及时通风,使壁纸胶自然干燥。
5. 施工过程中,注意墙布图案的连续性,避免出现错位。
6. 施工过程中,严格按照施工规范进行操作,确保施工质量。
通过以上墙布施工程序,可以有效提高墙布施工质量,使墙面焕然一新。
第2篇一、工程准备1. 施工现场:确保施工现场环境整洁,无杂物,地面平整,墙面无裂缝、剥落、起砂等缺陷。
经典的墙纸施工方案(2篇)
经典的墙纸施工方案现在人们越来越注重生活环境,如何使家居环境变得更加舒适是大家共同追求的目的,在家居装修当中,墙纸是经常使用的墙面材料之一,墙纸具有款式多、价格实惠、施工简单等特点,所以深受人们的喜爱。
那么,接下来为大家介绍墙纸施工工艺流程及墙纸的清洁方法。
墙纸施工工艺流程1、刮腻子刮腻子前,要先将基层表面清理干净,对凹凸不平的表面要修补平整。
一般墙面腻子刮两遍,对不平坦的局部可以多刷几遍,然后用砂纸进行抛光。
2、涂刷底漆腻子刮好之后,要进行涂刷底漆,用滚筒在墙体表面涂抹清漆,涂抹时要做到薄而均匀,等底漆干透之后就可以铺贴墙纸了。
3、画垂线画垂直线,要从墙的阴角开始起线,要比墙纸小1~2cm,然后用准心锤测整个横向基准线,用记号笔沿线地方画竖的线。
4、裁纸测量好尺寸,把墙纸放在桌面上,使涂胶面朝上,花纹面朝下,用铅笔在墙纸背面作好相应的标线记号,然后用剪刀按标线进行裁剪,裁剪好后的图案要编上相应号码,防止粘贴时导致乱序,墙纸两头最好预留30~50mm的余量。
5、闷水可以先用排比沾清水,将墙纸背面湿润,或将裁好的墙纸卷起来放在桶中洗净3~____分钟,再拿出来晾干。
6、调胶调胶时可以在桶里先放入一定的凉水,然后加入墙纸胶粉,按同一个方向进行加热均匀分布,调好后摆放____分钟才可以使用。
7、粘贴墙纸最后按顺序粘贴墙纸,用专用的压辊从同一方向进行滑动,将墙纸内的气泡赶出,压的时候力度要掌握好,不能太用力,不然浆液会从边缘给挤出溢到墙纸表面,最后将多余的墙纸裁剪掉即可。
墙纸的清洁方法1、色笔污渍的清洁对于墙纸上的色笔污渍,可以用橡皮、肥皂水等清除,一般铅笔渍可以用橡皮擦拭表面;如果是水彩笔渍,可用肥皂水擦拭,然后用柔软的干布擦干净;如果是蜡笔渍,可以用海绵擦干净。
2、表面灰尘处理如果是墙纸表面的灰尘,可以用吸尘器清理,不能用沾水的抹布擦拭,这样不仅不能清理灰尘,还会使墙纸表面产生污点。
3、普通污渍清洁对于墙纸上的普通污渍,可以用抹布,沾水然后拧至不滴水。
墙纸墙布的施工流程
墙纸墙布的施工流程墙纸和墙布的施工流程一般包括准备工作、基层处理、墙纸/墙布安装和清理工作等步骤。
以下是一个详细的施工流程,来帮助您了解墙纸/墙布的施工过程。
第一步:准备工作1.收集所需工具和材料,例如墙纸/墙布、刷子、刮刀、修补胶、量尺、尺子、剪刀、铅笔等。
2.将房间内的家具、电器等移开或覆盖以保护好。
3.清理墙面,确保其平整、干净和无灰尘。
第二步:基层处理1.检查墙面是否有凹凸不平、裂缝或其他损坏,如有需要进行修补。
2.使用砂纸打磨墙面,以便墙纸/墙布更好地贴附在墙面上。
3.贴上墙纸/墙布前,先用墙布背面的修补胶将墙面进行一次打底,以增加墙纸/墙布的附着力。
第三步:墙纸/墙布安装1.根据墙纸/墙布的尺寸,使用尺子和铅笔在墙面上做好标记线。
2.根据标记线,使用刷子或刮刀将墙纸/墙布背面的粘合剂均匀涂抹在墙纸/墙布上。
3.从墙纸/墙布的顶部开始,将其按照标记线缓慢展开,确保其与墙面贴合紧密。
可以使用刷子或抹布轻压墙纸/墙布,使其平整贴合。
4.如果墙纸/墙布有图案或花纹,需要确保每一块墙纸/墙布的图案能够正确匹配和对齐。
5.按照相同的步骤,将剩余的墙纸/墙布逐一粘贴在墙面上,确保相邻的墙纸/墙布之间有合适的接缝。
第四步:清理工作1.等待墙纸/墙布完全干燥后,使用剪刀修剪多余的墙纸/墙布,注意保持周边和接缝处的整洁。
2.清理施工过程中产生的所有垃圾和废弃物。
3.擦拭墙纸/墙布上的任何污渍或痕迹。
以上是墙纸/墙布的一般施工流程,需要根据具体情况进行适当的调整。
在施工过程中,需注意以下几点:1.墙纸/墙布的安装最好在室温适宜的环境下进行,以确保其能够更好地贴合墙面。
2.在施工过程中,需要确保工具的干净和整洁,避免将灰尘或污垢传到墙纸/墙布上。
3.如果遇到复杂的施工情况,例如墙面有突出物、开关插座等,最好请专业工人进行处理,以确保施工质量。
4.墙纸/墙布安装完成后,可以定期清洁墙纸/墙布,以延长其使用寿命。
墙纸墙布装饰施工工艺流程
墙纸、墙布装饰施工工艺流程裱糊类墙面指用墙纸、墙布等裱糊的墙面。
(一)裱糊类墙面的构造墙体上用水泥石灰浆打底,使墙面平整。
干燥后满刮腻子,并用砂纸磨平,然后用107胶或其它胶粘剂粘贴墙纸。
(二)裱贴墙纸、墙布主要工艺流程清扫基层、填补缝隙→石膏板面接缝处贴接缝带、补腻子、磨砂纸→满刮腻子、磨平→涂刷防潮剂→涂刷底胶→墙面弹线→壁纸浸水→壁纸、基层涂刷粘结剂→墙纸裁纸、刷胶→上墙裱贴、拼缝、搭接、对花→赶压胶粘剂气泡→擦净胶水→修整。
(三)裱贴墙纸、墙布施工要点1.基层处理时,必须清理干净、平整、光滑,防潮涂料应涂刷均匀,不宜太厚。
(1)混凝土和抹灰基层:墙面清扫干净,将表面裂缝、坑洼不平处用腻子找平。
再满刮腻子,打磨平。
根据需要决定刮腻子遍数。
(2)木基层:木基层应刨平,无毛刺、戗茬,无外露钉头。
接缝、钉眼用腻子补平。
满刮腻子,打磨平整。
(3)石膏板基层:石膏板接缝用嵌缝腻子处理,并用接缝带贴牢。
表面刮腻子。
涂刷底胶一般使用107胶,底胶一遍成活,但不能有遗漏。
2.为防止墙纸、墙布受潮脱落,可涂刷一层防潮涂料。
3.弹垂直线和水平线,以保证墙纸、墙布横平竖直、图案正确的依据。
4.塑料墙纸遇水呀胶水会膨胀,因此要用水润纸,使塑料墙纸充分膨胀,玻璃纤维基材的壁纸、墙布等,遇水无伸缩,无需润纸。
复合纸壁纸和纺织纤维壁纸也不宜闷水。
5.粘贴后,赶压墙纸胶粘剂,不能留有气泡,挤出的胶要及时揩净。
(四)注意事项1.墙面基层含水率应小于8%。
2.墙面平整度达到用2米靠尺检查,高低差不超过2毫米。
3.拼缝时先对图案、后拼缝,使上下图案吻合。
4.禁止在阳角处拼缝,墙纸要裹过阳角20毫米以上。
5.裱贴玻璃纤维墙布和无纺墙布时,背面不能刷胶粘剂,中俑将胶粘剂刷在基层上。
因为墙布有细小孔隙,胶粘剂会印透表面而出现胶痕,影响美观。
墙纸墙布工程精装施工(3篇)
第1篇一、施工准备1. 材料准备:墙纸、墙布、墙纸底漆、墙纸粘合剂、刮板、羊毛辊、粉线包、干净毛巾、注射器、壁纸刀、裁纸案台、裁剪刀等。
2. 施工工具准备:水平尺、卷尺、墨斗、粉线包、毛刷、砂纸等。
3. 施工人员培训:确保施工人员熟悉墙纸墙布施工工艺,了解各种材料的性能和特点。
二、施工流程1. 基层处理(1)砂浆抹灰及混凝土基层处理:将基层污垢、灰尘清理干净,然后满刮一遍腻子,用砂纸打磨平整。
(2)木质、石膏板等基层处理:将基层的接缝、钉孔等用腻子填平,满刮石膏腻子,用砂纸磨平。
(3)涂刷墙纸底漆:涂刷均匀,保证墙面平整光滑。
墙纸底漆具有防水、防霉、抗碱的作用。
2. 墙面检测(1)墙面平整度检测:使用水平尺检测墙面是否平整,如有起伏或坑洼,需进行修补。
(2)墙面干燥度检测:使用墙体水分测量仪检测墙面含水率,确保含水率不大于8%。
(3)墙面粉化程度检测:用手掌摩擦墙体表面,检查是否会产生粉末,如有粉末产生,说明墙体硬度不达标,需进行修补。
3. 弹线使用墨斗弹出水平线和垂直线,保证墙纸、墙布水平垂直,图案正确。
4. 测量量出墙顶到墙脚的高度,考虑修剪的量,两端各留出30至50mm,然后剪出墙纸。
5. 墙纸铺贴(1)刷胶:将墙纸背面的胶水均匀涂抹。
(2)铺贴:将墙纸对准弹线位置,从上往下铺贴,确保墙纸平整、无气泡。
(3)裁剪:根据踢脚线高度,裁剪墙纸底部多余部分。
6. 收尾工作清理施工现场,确保无胶水、灰尘等残留。
三、施工注意事项1. 选择晴朗天气进行施工,避免墙纸过潮。
2. 墙纸色彩花纹需一致,无破损、污点等。
3. 墙纸底漆、墙纸粘合剂等材料需符合环保标准。
4. 施工过程中,注意墙纸、墙布的拼接,确保图案连贯。
5. 施工完成后,进行验收,确保墙纸、墙布平整、无气泡、无翘边等现象。
通过以上施工流程和注意事项,可以确保墙纸墙布工程精装施工的质量,为室内空间增添一抹亮丽的色彩。
第2篇随着人们对生活品质要求的不断提高,墙纸墙布因其色彩艳丽、质地柔和、吸音透气、装贴简单、清洁方便等特点,逐渐成为家居装修的首选。
墙布工程施工(3篇)
第1篇一、施工准备1. 设计方案:在施工前,需根据业主的喜好和需求,确定墙布的款式、颜色和尺寸。
2. 材料准备:根据设计方案,准备好墙布、胶水、剪刀、滚筒、刷子等施工工具和材料。
3. 施工工具:准备好梯子、水平尺、卷尺、铅笔等辅助工具。
4. 施工人员:组织一支专业的施工团队,确保施工质量。
二、施工步骤1. 预处理:对墙面进行打磨、修补,确保墙面平整、无裂痕。
2. 测量定位:根据墙布尺寸,确定墙布的起始位置,并在墙面上用铅笔做好标记。
3. 裂缝处理:对于墙面的裂缝,可用腻子进行填补,待腻子干燥后,打磨平整。
4. 胶水调制:按照产品说明,将胶水与水按比例混合,搅拌均匀。
5. 墙布粘贴:将墙布背面涂上胶水,对准墙面标记处,用力粘贴。
粘贴过程中,注意墙布的平整度和对齐度。
6. 剪裁:墙布粘贴到墙面后,用剪刀将多余的墙布剪掉。
7. 检查:粘贴完成后,检查墙布是否有气泡、皱褶等问题,如有,及时处理。
8. 清理:施工完成后,清理施工现场,确保干净整洁。
三、施工注意事项1. 施工前,需对墙面进行彻底清洁,确保墙面无灰尘、油污等杂质。
2. 胶水涂抹要均匀,不宜过多,以免造成墙布起泡。
3. 墙布粘贴时,用力要适中,避免损坏墙布。
4. 施工过程中,注意保护墙面、门窗等物品,避免污染。
5. 施工完成后,注意通风,让墙布自然晾干。
6. 施工人员需具备一定的专业技能和经验,以确保施工质量。
总之,墙布工程施工是一项细致、严谨的工作。
只有做好施工准备,严格按照施工步骤进行操作,才能确保施工质量,为业主打造一个舒适、美观的居住环境。
第2篇一、施工准备1. 工具与材料:准备好施工所需的工具,如壁纸刀、刮板、刷子、剪刀、水平尺等。
同时,确保墙布、基材、胶粘剂等材料的质量合格。
2. 环境准备:施工现场应保持干燥、通风,避免阳光直射。
室内温度应控制在15℃-30℃之间,湿度控制在40%-70%之间。
3. 基层处理:对墙面进行平整、清洁、打磨、刷底漆等处理,确保墙面坚实、平整、无油污、无浮尘。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
a.施工工序
准备工作--现场放线--材料加工--基层处理--卡式龙骨隔墙制作--木饰面基础固定--石膏板层固定--黏贴墙纸--成品木饰面安装--完成面处理
b.用料分析
1.卡式龙骨材料可调整墙面厚度
2.选用指定加工木饰面
3.定制成品木饰面基础材料木工板
4.专用干挂件干挂木饰面
5.木饰面基础需做三防处理
6.纸面石膏板钉眼做防锈处理
c.完成面处理
1.保证墙纸与木饰面拼接缝中不锈钢折边平直完整
2.用保护膜做成品保护
木饰面与墙纸(转接)
a.施工工序
准备工作--现场放线--材料加工--基层处理--木龙骨调平--木饰面基础固定--石膏板层固定--黏贴墙纸--成品木饰面安装--完成面处理
b.用料分析
1.木龙骨三防处理
108胶素水泥浆一道
打底扫毛
满刮腻子一道找平
刮腻子三遍
封闭乳胶漆一道
防潮乳胶漆一道
底胶一道
刷壁纸胶一道
壁纸(壁布)一层
胶合板基层
基层处理
刮腻子三遍
防潮乳液底涂料三遍
刷壁纸胶一道
壁纸(壁布)一层
加气混凝土板墙基层
基层处理
聚合物水泥砂浆修补墙面
刮腻子三遍
封闭乳胶漆一道
防潮底漆一道
底胶一道
刷壁纸胶一道
壁纸(壁布)一层
b.用料分析
1.木龙骨三防处理
2.木工板基层三防处理
3.用专用胶安装壁纸
4.安装时先贴墙纸在装软硬包
c.完成面处理1.用保护膜做成品保护 Nhomakorabeaa.施工工序
准备工作--现场放线--材料加工--基层处理--方管结构框架固定--细木工板基层--专业干挂件--黏贴墙纸--成品软硬包安装--完成面处理
b.用料分析
1.镀锌方管满焊,膨胀螺栓固定墙体
2.选用指定加工木饰面12mm
3.定制成品木饰面基础材料木工板
4.专用干挂件干挂木饰面
5.木饰面基础需做三防处理
6.纸面石膏板钉眼做防锈处理
c.完成面处理
1.用保护膜做成品保护
软硬包与墙纸(阴角对接)
a.施工工序
准备工作--现场放线--材料加工--基层处理--木龙骨调平--木工板基层--石膏板基层--壁纸黏贴--成品软硬包安装--完成面处理
2.细木工板基层三防处理
3.龙骨造型框架固定
4.安装时先贴壁纸在按软硬包
c.完成面处理
1.用保护膜做成品保护
墙面墙纸与顶面乳胶漆
墙面墙纸与顶面留工艺槽
1.双层纸面石膏板(60系列轻钢龙骨)
2.10*10U型铝条
3.墙面找平
4.墙纸
1.双层纸面石膏板(60系列轻钢龙骨)
2.T5灯管
3.墙面找平
4.墙纸
墙纸墙布的施工流程
墙纸墙布的施工流程
纸面石膏板基层
施工工序
基层处理
纸面石膏板
满刮腻子一道找平
封闭乳胶漆一道
防潮乳胶漆一道
底胶一道
刷壁纸胶一道
壁纸(壁布)一层
砖墙基层
施工工序
基层处理
打底扫毛
水泥石灰膏砂浆找平层
刮腻子三遍
封闭乳胶漆一道
防潮乳胶漆一道
底胶一道
刷壁纸胶一道
壁纸(壁布)一层
混凝土基层
基层处理
