国际工程投标报价程序
国际工程投标报价
M 3 0.05
零星 __ ___ 材料 小计
乘上涨价系数1.12后材料价
续表
序 号
Ⅱ
工料内容
单位
基价(美 元)
定额消 耗量
单位工 本分项 计价(美 程量计 价(美元) 元)
劳务费
2-1 机械操作手
2-2 一般熟练工
工日
工日
10.4
7.8
0.41
0.62
4.26
4.84
劳务费小计
Ⅲ 机械使用费 190 100 0.0052 0.01
对于一般土建工程项目主要工 程量汇总的分类大致如下:
1.建筑面积 2.土方工程 3.钢筋混凝土工程 4.砌筑工程 5.钢结构工程 6.门窗工程 7.木作工程 8.装修工程 9.设备及安装工程 10.管道安装工程 11.电气安装工程 12.其它
二:安排施工进度计划
投标阶段编制的工程进度计划可以粗略一 些,一般使用直线条计划即可.要考虑和满 足以下一些条件: (1)总工期应符合招标文件的要求. (2)表示各项主要工程的开始和结束时间. (3)体现主要工序相互衔接的合理安排. (4)尽可能避免现场劳动力数量剧烈起落. (5)充分有效的利用机械设备,减少机械设备 占用周期. (6)便于相应的编制资金流动计划.
三:选定施工方案
弄清工程分项的内容和工程量,考虑到工 程进度计划的各项要求,即可研究和拟定 合理的施工方案,以确定重要的施工原则, 特别是与标价计算有关的施工方法.施工 方案要合理和现实,不能只为降低标价争 取中标,而造成在施工中的被动局面.
第三节:分析标价组成内容
标价中的费用包括以下各项: 一:工程直接费 (一)人工费 (二)材料与永久设备费 (三)施工机械费
简述国际工程招标程序。
简述国际工程招标程序。

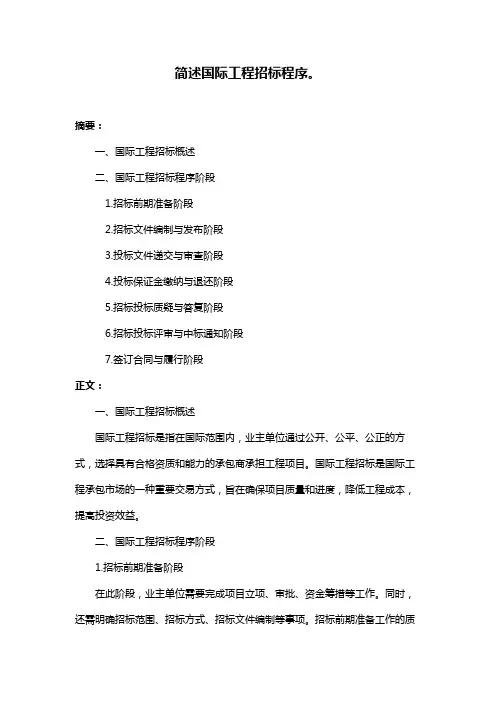

摘要:一、国际工程招标概述二、国际工程招标程序阶段1.招标前期准备阶段2.招标文件编制与发布阶段3.投标文件递交与审查阶段4.投标保证金缴纳与退还阶段5.招标投标质疑与答复阶段6.招标投标评审与中标通知阶段7.签订合同与履行阶段正文:一、国际工程招标概述国际工程招标是指在国际范围内,业主单位通过公开、公平、公正的方式,选择具有合格资质和能力的承包商承担工程项目。
国际工程招标是国际工程承包市场的一种重要交易方式,旨在确保项目质量和进度,降低工程成本,提高投资效益。
二、国际工程招标程序阶段1.招标前期准备阶段在此阶段,业主单位需要完成项目立项、审批、资金筹措等工作。
同时,还需明确招标范围、招标方式、招标文件编制等事项。
招标前期准备工作的质量对整个招标过程的顺利进行具有重要意义。
2.招标文件编制与发布阶段招标文件是投标人了解项目情况、遵循招标要求的重要依据。
招标文件应包括工程项目的范围、技术要求、合同条件、报价要求等内容。
招标文件编制完毕后,业主单位需通过指定的媒体进行发布,通知潜在投标人。
3.投标文件递交与审查阶段投标人需按照招标文件的要求,编制投标文件,并在规定时间内递交。
投标文件应包括公司资质、经验、项目实施方案、报价等信息。
业主单位收到投标文件后,需对其进行审查,确认投标单位的资质和报价是否符合招标要求。
4.投标保证金缴纳与退还阶段为确保投标过程的严肃性和真实性,投标人需在规定时间内向业主单位缴纳投标保证金。
投标保证金一般为投标报价的一定比例。
招标结束后,未中标的投标人保证金将在规定时间内退还,中标人的保证金则转为合同履行保证金。
5.招标投标质疑与答复阶段在招标过程中,投标人对招标文件、投标程序等方面有疑问的,可以向业主单位提出质疑。
业主单位应在规定时间内对质疑进行答复,确保招标过程的公平、公正。
6.招标投标评审与中标通知阶段招标投标评审是评价投标单位综合能力、报价合理性等方面的过程。
国际工程投标报价程序与策略
() 2 政治 、 社会 、 法律 、 税金政策调 查
国际工
程与 国 内工 程 的最 大区别 在于施 工地 点在 国外 , 且
一
般处于相对落后的发展 中国家 , 故每次投标就要
对该国的政治、 社会 、 法律、 税金政策进行调查 , 其
基本原则是 , 以人为本 、 ‘ 安全第一、 风险大则效益
国际工 程 招标 文 件 购 买绝 大 多数 是在 通 过 资 格 预审后 进 行 ( 于 投 资 金 额 较 少 或 技术 难 度 较 对
需 文件 。
招标文件除了明确招标工程范围、 内容 、 技术 要求等技术问题外 , 还反映了业主在经济 、 同等 合 方面要求和意愿 , 其涉及到各方面知识 , 内容很多 ,
维普资讯
20 07年 第四期 总 第 15期 0
水 利水 电施 工
3
因此 , 对招标文件研究需进行适当分工 , 常见分工
方式 如下 :
判, 以达到既能中标又能在一定程度上改善 自己地
位之 目的。
1经济管理人员: ) 其研究投标 商须知、 图纸及
重要依据 , 其一般按照实物法进行 , 工作内容繁多,
工作量大而时间又往往 十分 紧迫, 故需要周 密考 虑, 统筹安排 , 照一定工作程序 , 遵 使工作有 条不 紊、 紧张有序地进行 。其工作程序如下 图。
是投标书重要组成部分。
2 组 织预算班子
() 1 预算班子组织原则 国际工程预算 , 不论 承包方式和工作范围如何 , 都必然涉及到承包市场 竞争态势 、 生产要素市场行情 、 工程技术规范和标 准、 施工组织和技术、 工料消耗标准与定额 、 合同形 式和条款以及金融、 税收、 保险等问题, 因此预算班
一级建造师建设工程估价
建 算出工程旳总标价。
设
工 总标价=分项工程合价+分包工程总价+暂定金额
程 估 价
四、国际工程投标报价旳分析措施
1.国际工程投标报价旳对比分析
标价旳对比分析是根据在长久旳工程实践中积累旳大量旳经
1 验数据,用类比旳措施,从宏观上判断计算标价旳合理性。
Z
1 (1)分项统计计算书中旳汇总数据,并计算其占标价旳百分
0 中。
建 设
(1)现场勘察费
工 (2)现场清理费
程 估
(3)进场临时道路费
价 (4)业主代表和现场工程师设施费
(5)现场试验设施费
(6)施工用水电费
1 (7)脚手架及小型工具费
Z 1
(8)承包商临时设施费
0 3
(9)现场保卫设施和安装费用
0 (10)职员交通费
0
0 (11)其他杂项
建 如恶劣气候条件下施工设施、职员劳动保护和施工
0 比指标。
3 0 0
(2)经过对上述各类指标及其百分比关系旳分析,从宏观上 分析标价构造旳合理性。
0 (3)探讨上述平均人月产值和人年产值旳合理性和实现旳可
建 能性。 设 (4)参照同类工程旳经验,扣除不可比原因后,分析单位工
工 程价格及用工、用料量旳合理性。
程 估
(5)从上述宏观分析得出初步印象后,对明显不合理旳标价
本地劳务、本地生活费用。
0 (2)分包工程询价
0 分包商不是总承包商旳雇用人员,其赚取旳不只是工资还
建 有利润。
设 工
承包商发出分包询价单,其主要资料起源于招标文件和承
程 包商旳施工计划。
估 价
收到分包商旳报价后,承包商应从分包保函是否完整、核
一建【经济】精讲讲义(16)国际工程投标报价
A. 分包工程询价 B. 人工、材料、机械基础单价计算 C. 生产要素询价 D. 进行各项调查研究 【答案】D 国际工程投标中,投标人在投标截止日前一天发现招标工程量清单中某分项工程量有明 显的计算错误,则最适宜采取的做法是( )。 A. 按照施工中可能的工程量填报单价,不做任何额外说明 B. 电话咨询招标人,根据招标人口头认可的数量填报单价 C. 按照原招标文件的工程量填报单价,另在投标致函中予以说明 D. 按照投标人修正的工程量填报单价,另在投标致函中予以说明 【答案】C 投标人在国际工程投标的标前会议上的做法,正确的有( )。 A. 对工程內容范围不清的问题请业主作出说明 B. 对容易产生歧义理解的合同条件,请业主给予理解 C. 对投标文件中图纸与技术说明矛盾之处,提出己方的修改技术要求 D. 提出对业主有利的设计方案修改建议 E. 详细阐述己方施工方案的优势和竟争力 【答案】AB 考点 国际工程投标报价的组成 P311 一、国际工程投标报价的组成 人工费、材料费、施工机具使用费、待摊费(现场管理费和其他待摊费)、开办费、分 包费(分包报价+总包管理费和利润)、暂定金额(业主方的备用金)。 其中现场管理费、临时设施工程费、保险费、税金等在工程量清单中没有单列费用项目, 需要作为待摊费用分摊到工程量清单的各个报价分项中。 二、人工、材料和施工机械基础单价计算 (一)工日基价的计算:加权平均算出工日工资基价。 1. 人工费、材料费、施工机械基础单价

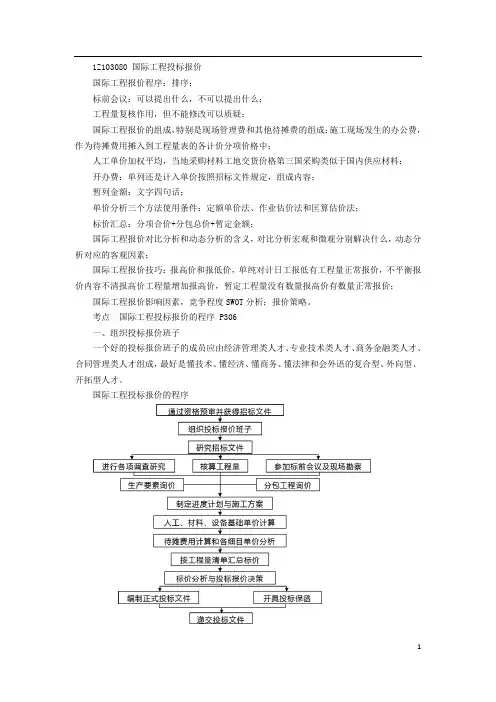

1Z103080 国际工程投标报价 国际工程报价程序:排序; 标前会议:可以提出什么,不可以提出什么; 工程量复核作用,但不能修改可以质疑; 国际工程报价的组成,特别是现场管理费和其他待摊费的组成;施工现场发生的办公费, 作为待摊费用摊入到工程量表的各计价分项价格中; 人工单价加权平均,当地采购材料工地交货价格第三国采购类似于国内供应材料; 开办费:单列还是计入单价按照招标文件规定,组成内容; 暂列金额:文字四句话; 单价分析三个方法使用条件:定额单价法、作业估价法和匡算估价法; 标价汇总:分项合价+分包总价+暂定金额; 国际工程报价对比分析和动态分析的含义,对比分析宏观和微观分别解决什么,动态分 析对应的客观因素; 国际工程报价技巧:报高价和报低价,单纯对计日工报低有工程量正常报价,不平衡报 价内容不清报高价工程量增加报高价,暂定工程量没有数量报高价有数量正常报价; 国际工程报价影响因素,竞争程度 SWOT 分析;报价策略。 考点 国际工程投标报价的程序 P306 一、组织投标报价班子 一个好的投标报价班子的成员应由经济管理类人才、专业技术类人才、商务金融类人才、 合同管理类人才组成,最好是懂技术、懂经济、懂商务、懂法律和会外语的复合型、外向型、 开拓型人才。 国际工程投标报价的程序
简述国际工程招标的一般程序
简述国际工程招标的一般程序
国际工程招标一般包括以下程序:
1. 准备阶段:招标机构确定项目需求,并编制招标文件。
招标文件包括项目描述、技术要求、合同条款、投标文件要求等。
2. 公告阶段:招标机构向公众发布招标公告,通知潜在投标人有意参与投标。
公告一般会在多个途径发布,如报纸、网络等。
3. 投标阶段:潜在投标人根据招标文件的要求,准备投标文件,并按要求提交给招标机构。
投标文件一般包括企业资格文件、技术方案、报价文件等。
4. 开标阶段:招标机构按照预定的时间和地点,公开拆开投标文件,并记录投标人的名称、报价等信息。
5. 评标阶段:招标机构组织评标委员会对投标文件进行评审,评选出符合条件的中标人。
6. 中标结果公示阶段:招标机构公示中标结果,并告知未中标的投标人。
7. 合同谈判阶段:招标机构与中标人进行合同谈判,确定具体合同细节和条款。
8. 合同签订阶段:双方达成一致后,签署正式合同,并开始履行合同。
9. 履约阶段:中标人按照合同要求完成工程项目,并与招标机构进行工程验收。
需要注意的是,国际工程招标的具体程序可能因不同国家和地区的法律法规、项目性质等而有所差异。
国外工程公司招标流程(3篇)
第1篇一、引言随着我国经济的快速发展,越来越多的工程公司走出国门,参与国际工程项目的投标。
为了确保工程项目的顺利进行,降低项目风险,提高中标率,了解国外工程公司招标流程至关重要。
本文将详细介绍国外工程公司招标流程,以供参考。
二、招标阶段1. 招标准备(1)项目可行性研究:在招标前,工程公司应对项目进行可行性研究,包括项目背景、市场需求、技术方案、经济效益、风险评估等方面。
(2)编制招标文件:招标文件应包括项目概况、招标条件、投标要求、评标标准、合同条款等内容。
(3)发布招标公告:招标文件编制完成后,工程公司需在国内外相关媒体发布招标公告,吸引潜在投标人。
2. 投标阶段(1)资格预审:招标方对投标人的资格进行预审,包括企业资质、财务状况、业绩、信誉等。
(2)购买招标文件:通过资格预审的投标人购买招标文件,了解项目详情。
(3)编制投标文件:投标人根据招标文件要求,编制投标文件,包括投标报价、技术方案、项目管理方案等。
(4)递交投标文件:投标人在规定时间内递交投标文件。
3. 开标阶段(1)组织开标会议:招标方组织开标会议,邀请所有投标人参加。
(2)开标:招标方按照招标文件要求,公开宣读投标文件内容。
(3)评标:招标方组织评标委员会,对投标文件进行评审。
4. 中标阶段(1)确定中标人:评标委员会根据评标标准,确定中标人。
(2)签订合同:中标人与招标方签订合同,明确双方权利义务。
三、招标流程详解1. 招标准备阶段(1)项目可行性研究:在招标准备阶段,工程公司应对项目进行可行性研究,分析项目背景、市场需求、技术方案、经济效益、风险评估等方面。
可行性研究有助于评估项目的可行性和风险,为后续招标工作提供依据。
(2)编制招标文件:招标文件是招标过程中最重要的文件之一,包括项目概况、招标条件、投标要求、评标标准、合同条款等内容。
招标文件应详细描述项目需求,明确投标人需遵守的规则和标准。
(3)发布招标公告:招标文件编制完成后,工程公司需在国内外相关媒体发布招标公告,吸引潜在投标人。
国际工程EPC承包商投标组织
EPC承包商的投标随着国际部的发展和壮大,从自身发展的角度看,国际竞标项目将成为国际部未来工作的重点。
国际竞标项目中有相当一部分是EPC 项目,这要求我们要熟练掌握EPC项目的总承包管理内容和流程。
EPC 项目的投标组织工作是整个项目管理工作的开始,做好投标组织工作是成功中标和后期项目顺利实施的关键。
1.EPC投标流程和招标文件国际EPC项目投标流程与其他项目类似,一般包括项目跟踪、项目投标决策、投标组织、招标文件的购买与研究、现场考察和市场调查、招标文件的质疑和答疑、投标书的编制和递交、投标答辩。
但由于EPC项目的业主完成的前期工作一般教少,招标文件中提供的项目信息不完整,因此EPC项目的投标工作的内容相对复杂,需要关注的问题也比较多。
从而造成国际EPC项目的投标投入较多,通常投入会达到投标报价的0.5%~2%。
EPC项目招标文件通常由下列各部分构成:):主要告诉投标者招标文1)投标人须知(Instructions to Bidders件的组成、编制和递交标书的注意事项以及开标、评标等程序。
):这一部分告2)通用合同条件(General Conditions of Contract诉投标者,若投标成功,EPC合同签订时将采用的合同条件。
):这主要是对3)专业合同条件(Particular Conditions of Contract通用条件相关内容的具体化、补充或修改。
4)业主的要求(Employer’s Requirements):这是招标文件的核心组成部分,是EPC承包商投标的基本依据。
它主要提出了业主对项目总体目标的要求,包括主要工作范围、质量要求以及技术标准要求等,所以有时这一部分内容也分别称为“工)。
作范围”(Scope of Works)和技术规程(Specifications5)投标函和附录格式(Letter of Tender and Appendix):这部分是为承包商编写的投标函和附录一个标准格式,承包商投标时只需按要求简单填写。
国际工程投标报价程序
国际工程是指一个工程项目从咨询、融资、采购、承包、管理以及培训等各个阶段的参与者来自不止一个国家,而且按照国际上通用的工程项目管理模式进行管理的工程。
因此国际工程既包括我国公司去海外参与投资和实施的各项工程,又包括国际组织和国外的公司到中国来投资和实施的工程。
本文所探讨的国际工程投标报价仅限于我国公司去海外参与施工的各项工程。
一、研究招标文件;二、调查研究,搜集资料;三、编制投标报价书;四、进行经济分析。
下面就这四个步骤的主要工作内容及注意事项分别加以说明。
1工期:包括开工日期和动员准备期及施工期限等,是否有分段分批交付的要求。
工期对施工方案、施工机具设备的配备、高峰期劳务人员数量均有影响;误期赔偿金额是否有赔偿的最高限额规定,这对施工计划的安排和误期的风险大小有影响。
缺陷责任期长短和缺陷责任期间的担保金额:可确定何时收回工程尾款,确定承包商在缺陷责任期的维护费用。
对承包商的资金利息和保函费用计算有影响。
保函的要求:包括投标保函、履约保函、预付款保函、施工机械临时进口再出口保函和维修期质量保证金保函等。
保函值的要求,允许开保函的银行限制,保函有效期的规定、是转开保函还是转递保函等。
这对承包商计算保函手续费用和用于银行开保函所需抵押资金的占用有重要关系。
付款条件:是否有预付款及其扣回方式如何,材料设备到达现场并检验合格后是否可以获得部分材料设备预付款;中期付款方法,付款币种,保留金比例,保留金最高限额等,退回保留金的时间和方法,拖延付款如何支付利息,中期付款有无最小金额限制,每次付款的时间规定等。
这些是影响承包商计算流动资金及其利息费用的重要因素。
税收及关税:是否免税或部分免税,免哪种或哪几种税收,要分清tax与duty所表示含义不同。
这些将严重影响材料设备的价格计算。
保险:保险的种类(例如工程一切险、第三方责任险、施工机械险、现场人员的人身事故险、设计险、海事险等和最低保险金额,对保险公司有无限制,这与计算保险手续费有关系;货币:外汇兑换和汇款规定;是否有外汇管制。
国际投标报价技巧和策略
国际投标报价技巧和策略Investment and study are the most important things in life, and there is no better idea.投标报价的技巧和策略目录第一章投标报价的程序和作法第二章投标报价的策略与技巧第三章国际投标报价的方法与技巧第一章投标报价的程序和作法在招标投标活动中,投标人能否中标,关键是报价.标本身就是标的、标份的意思.投标单位在认真研究招标的公告或文件之后,确认自己有条件承揽该项工程或供应物资设备后,就要对招标单位投标报价,力争获得中标.熟悉投标报价的工作程序、投标报价的风险分析、投标设计与报价方法、竞争策略、报价技巧,以及开标时争取中标的对策、中标后的价格管理等,这是决定参加投标报价以后,作好标书、争取中标并在中标后取得较好经济效益十分重要的工作.第一节准备阶段的工作和方法投标的准备工作既是投标的经常性业务工作,又是为转入投标阶段所必须经过的一个阶段必须性工作.投标单位不经过准备阶段或做好准备工作,不但无法进入投标阶段,即使盲目转向投标阶段也不可能取得投标预期成果.因此,这是投标业务不可逾越的阶段性重要工作.投标准备阶段的工作,包括明确投标的基本要求,收集投标信息,选择投标的项目,确定投标的对象等.一、一般投标的基本要求投标程序十分复杂,竞争很激烈,如果对投标规律缺乏研究,指导思想不明确,工作稍有疏忽,就可能导致失去投标的有利机遇,达不到中标取胜的目的,增加承包的风险程度和铸成重大的经济损失.一般来说,任何投标单位在开展报价业务时,首先要对投标工作有全面的认识,明确其基本要求,投标的基本要求一般有以下几点:1目的性.投标报价的总目的是为了达到中标取胜、获得经营任务、提高企业效益.在投标中,报什么价格取决于企业的投标目的.因为不同的目的具有不同的报价策略和价格水平.通常情况下,以获得最大利润为目的,这是一种较为典型的经济目的;另外还有为补充企业生产任务的不足,维持企业的生产均衡,以扭转成本上升、效益滑坡的局面;为显示本企业技术管理的先进性或提高社会知名度,以开拓产品销售市场;为克服市场暂时出现的生存危机等.只有明确了投标的目的,才有可能达到既定目的.2及时性.在招标中一般规定有招标的时限.投标单位不能在规定的时限内完成招标工程项目的估价等工作,就可能失去竞争的机会.一项投标的估价报价的工作量是很大的 ,特别是对那些大型工程项目和综合成套设备的承包项目,估价计算的工作量更是十分浩繁.为此,在投标中,对报价的及时性显得尤为重要.不能做到这一点,就失去投标的基本条件.3准确性.投标报价,必需建立在科学分析和可靠计算的基础上,这样才能较准确的反映工程造价.机械制造企业制定标价与确定产品价格的原理和方法基本相同,但其难度比确定产品价格大的多.企业对产品的定价,是在资料基本齐备、情况基本明了的基础上进行的;而对于投标报价所需要的资料,需由投标单位自己去收集和查找.但是,对于采用投标方法中标的产品,一般多属技术水平高、工艺先进的专用设备或成套设备,其价值较大而可比性较差.因此,准确地报价直接关系到企业竞争的胜败、效益的高低.4策略性.在复杂的竞争环境中,单靠报价及时和准确企图一举中标是远远不够的.投标价要取得成功,还要视招标项目特点和竞争对手特点以及招标单位意向等具体情况, 运用投标报价策略和投标竞争艺术,在一定时机分别采用高价、中价或低价策略,从而获得中标.二、全面收集招标的信息信息是投标业务的重要一环.对国内投标单位来说,收集招标信息的主要渠道是:1根据我国国民经济建设的五年规划和投资发展规模,以及中央和各地区年度具体经济建设投资发展项目,企业技术改造项目,收集综合整理出适合本单位投标对象的项目;2根据国家经济政策和已批准的投资项目,可以从主管建设部门、建设银行和建设单位方面得到项目具体投资规模、项目建设进度和工程建设要求;3在扩大企业自主权的情况下,可以充分了解生产企业扩建、改造项目的建设目标和具体内容;4收集同行业承包单位对某些工程建设项目的意向、力量和投标方向、策略.总之,投标单位应通过各种渠道,如向各级政府计划部门、建设主管部门和建设单位、同行业承包单位等,收集各种有关建设投资、招标和投标等信息,并要摸透政府、建设单位和建设银行或有关银行的规定、意向和策略,以及他们对待投标者的态度等.同时还要分析每个可能的竞争者的力量和策略,以选择合适的投标目标进行跟踪.三、选择投标的项目当承包企业通过信息工作获得一些招标项目,并认为可能从这些项目的投标中受益,也就是说产生了一定的兴趣时,那么所面临的问题是如何在这些招标项目中进行选择.一般来讲, 在选择投标项目中要慎重研究和充分估计投标的可能性,要对以下几个问题做出正确判断:1招标单位的时间约束条件:包括投标的时间、制定标价所需时间、以及开标日期限制等.承包企业能否在投标的这些时间约束条件内,来完成投标的全部工作程序,这是能否选择投标项目的先决条件.2企业本身的生产约束条件:招标单位对一些重大建设工程,都有一定的交工进度限制,承包企业在限定的工程进度内,从计划投入到产出交工要多长时间,现有的生产负荷能否承担得了;在生产过程中要投入多少资金,是否已经有了着落;技术质量和成本水平的信誉如何,有否达到招标要求的保证措施.3外部环境的各种约束:诸如原材料、配套件等的订货、到货有无保证;需要补充的加工设备、工装等能否如期安装投产;建设工程项目的土木工程进度能否适应工程设备安装进度要求 ,工程设备的出厂运输、安装、调试的环境会遇到的困难条件,在工作设备的制造过程中价格、税收、利息、汇率会有什么变化,对承包工程价格将产生的影响等,都要认真考虑.总之,投标单位只有对这些内外约束条件进行充分估计,认为对某一招标项目确有投标承包的能力与把握时,才可以把投标对象确定下来.四、研究确定投标的对象投标单位根据工程设备投标信息,经过初步调查研究和定性分析,选择出某一适宜项目准备参加投标时,是否能够确定为投标对象,还应当用科学的方法进行定量分析,并从本单位经营目标出发,最后做出决断.这是因为投标的风险性很大,但又不可回避,必须改变传统的经验判断、领导拍板,或者先揽活、后核算、出了问题找上面的办法,利用现代科学手段和方法,做出是否参加投标的正确决策,就可以把投标风险减少到最低限度,把争取中标可能增加到最大限度.1对各种约束条件进行定量分析.为了在众多的约束条件下合理地选择投标工程,须要通过建立数学模型进行定理分析,为正确的确定投标对象提供决策依据.定量分析的方式,有决策树法、线性规划法和多标目规划法.2纳入企业经营目标进行权衡选择.在一般情况下,投标单位参加工程设备投标的目的,是为了获得经济效益.但经营目标不能仅限于增加盈利,其实盈利水平的提高也是多个经营目标实施结果的综合反映.在选择工程设备投标对象时,通常是与实现各个经营目标结合在一起的.如承揽某一工程设备项目是为了在提高技术和质量水平上练兵;是打算在国内或国际上增强企业的知名度与信誉;是争取在一个新的领域内打开产品的销路;是充分发挥企业的多余生产能力,或使企业有活干、转亏为盈等等.有的工程设备投标项目可以既给本单位带来一定的盈利,又与本单位各个经营目标相一致,这是最理想的;但有的则由于竞争或其他因素影响,利润微薄,只能实现其他经营目标,从长远看能给本单位和社会带来更大的经济效益,这也是可取的;也还有另外一种情形,就是本单位无利可获甚至亏损,但是重点建设需要,可以替代进口,社会效益更大,如果能争取国家在有关经济条件上,如指令性原材料供应、进口原材料、零部件关税、工程设备制造货款利息等,给予必要的优惠和扶持,也是可以选取的,否则投标单位在承包经营的条件下,对这样的项目是难以承接的.3依据承包伙伴的落实与否做最终决断.一个大型项目,不但生产和技术相当复杂,而且需要众多的配套设备,特别是“交钥匙”工程,要从研究设计,加工制造,到安装调试,投产运行等方面系统全面负责,仅靠某一个或少数几个企业承包是不大可能的,必须要有一定的承包组织形式,以一龙头企业为主结成有力的承包伙伴.承包伙伴的具体成员,要视招标的工程设备项目的复杂程度和要求条件来定,简单的项目只需挑选一批主机和配套生产企业,复杂的项目不但要有国内生产企业,还要吸收国外厂商合作,通常还需要有科研、设计、安装等单位参加.在承包伙伴选定,承包组织有了着落时,才可以对投标对象进行最终决断.当前,国内横向经济联合有了发展,各类工程设备制造集团公司相继成立,有条件的集团公司也可以单独进行投标承包,至于集团公司内部的合作关系,可以在中标后采取内部招标承包的形式,实行分承包或转承包的方法解决,但要符合法律法规及招标人的要求.第二节投标阶段的工作任务一、前期工作内容投标的关键阶段是投标阶段,进入这个阶段的工作做得好坏,质量高低,对能否争取中标影响极大.因而投标单位对投标阶段的业务要特别熟悉,能运用自如.这个阶段的投标业务工作可分前后两个时期,前期工作主要包括:报送投标申请书、接收投标单位资格审查和购买招标文件.1递送投标申请书投标单位根据招标通知或招标单位的邀请,考虑本单位的经营目标和承包能力,决定申请参加投标时,须向招标单位报送投标申请书,并须在招标广告或通知的时限内送到招标单位.申请书一般应提供下列情况:①公司企业的名称、地址、负责人姓名、所有制性质和隶属关系;②营业执照复制件号码和开户银行帐号;③公司企业的简历,包括:成立时间、等级、承担过的主要工程设备制造情况,技术和质量达到的等级水平;④技术力量,包括隶属的科研与设计部门,拥有的工程技术人员情况,技术工人的人数和平均等级及占职工总数的比例;⑤现有的技术装备、生产规模、自有资金、成套水平和售后服务情况.总之,申请书在介绍企业情况时,要根据招标单位的规定如实填报,如没有规定,要以能充分反映投标单位的实力的信誉为原则.2接受招标单位的资格审查所谓资格审查,就是招标单位在招标启事公布以后,对申请参加投标单位进行资格调查.资格审查由招标委员会在递交投标申请截止日期后,组织力量对投标申请单位逐个进行审查. 通过资格审查,招标单位可以在财力、技术、管理水平和信誉等方面对投标单位全面考查了解.对参加投标单位资格审查的主要内容是:①验证注册手续和营业执照.投标单位在国内工程项目时,需持有本公司企业的营业执照.向招标单位资格审查人员亮证交验就可以了.如在国外开展工程设备承包业务,首先应经国务院经贸部批准,在国内工商管理局注册,还要在所在国办理注册手续,领取营业执照.对于同我国已建交的国家办理注册手续容易些;对未正式建交的国家就困难些.在这种情况下,可以通过关系在这个国家找到代理人或担保人.但国与国情况不尽相同,有些国家只要有担保人就可以,如阿联酋等;有些国家只要有代理人即可,如科威特等;有些国家则既需要有担保人又需要有代理人.对于担保人或代理人,需要支付佣金,一般为合同总金额的1%—5%.②验证投标单位等级证明.投标单位的等级,是根据该公司企业的资金、设备,过去承包工程设备的规模和本身的技术力量、管理水平等条件,由有关部门审批确认,并发给投标单位等级证书.投标单位的等级,决定投标单位本身投标工程项目的规模.在国际招标中,不同规模的工程项目,要求不同的公司等级,在招标公告中有明确规定.例如:①承包人资金在550万美元以上者,且有4名以上具备5年工作经验的工程师、可批准为特级公司;②承包人资金在270万美元以上者,且有4名以上具备5年工作经验的工程师、可批准为一级公司;③承包人资金在130万美元以上者,且有4名以上具备5年工作经验的工程师、可批准为二级公司.最低级为五级公司.通常工程总额为1380万美元以上者,特级公司方有资格投标;工程总额在1380万—1100万美元之间,一级公司方有资格投标;1100万美元以下工程,二级公司有资格投标.有些国家对投标没有公司等级要求的,投标单位可根据自身决定投标对象.③验证投标单位的资产负债情况.投标单位的财务状况,包括拥有多少自有资金和资产负债情况,是衡量投标公司企业的经济实力与承包能力的综合尺度.接受资格审查的投标单位 ,必须提供近期公司企业资产负债表.此表反映该公司在一年某一特定日期全部资产和负债及其净值的财务状况报表.如果是企业集团联合公司还必须列明入股与出股情况,特别是在国际上参加投标承包业务,提供的资产负债表中必须详细说明:承包人在哪些公司有股份,这些公司的名称、国别和这些股份占承包人公司资本总额的百分比;哪些公司在承包人公司有股份,这些公司的名称、国别和这些股份分别在承包人公司资本总额中所占的百分比.对上述主要问题,以及投标委员会所询问的其他有关问题,投标单位要根据自己的具体情况,作出明确回答,以取得招标单位的信任.3购买投标文件当投标单位资格审查获得通过后,应按照投标启事的要求,在规定的时间之内,向招标机构索取标书,即购买投标文件,参加投标;但也有权放弃投标资格,不参加投标.有些投标单位对某些认为没有盈利的国内外招标,不愿参加投标,但为了维护公司企业的名声,同样参加资格审查.一、流动资产××××一、流动负债××××银行存款及现金××××应付帐款××××应收帐款××××预收款××××预付款××××其它××××材料××××二、固定负债××××其它××××退休及专用基金××××二、固定资产××××国家基金××××固定资产原值××××保留盈余××××减:折旧××××本年利润××××合计××××合计××××投标文件,是指招标单位对招标工程设备的一些具体规定及对投标单位的具体要求.由投标单位派人持公司企业营业执照等级证明的复印件,到招标办公室购买招标文件.投标文件主要包括下列内容:1投标人须知.投标人须知是根据不同工程设备的情况,由招标机构具体拟定.包括投标的时间、程序和要求;2投标书格式.它是证明投标公司企业的性质和技术水平、管理水平的综合文件,是审标、定标的主依据;3协议书;4投标保证金和投标保函.由银行或保险公司出具的书面证明,一般在递交标书的前一至两天办好,但不宜过早办理,以免发生问题不参加投标而白白花费保函手续费;5合同条件,分一般条款和专门条款;6技术规范;7工程量表和单价表;8设计图纸及说明书.二、后期工作内容投标阶段的后期工作,主要包括:研究招标文件、进行现场考察和编制与报送投标书.1认真研究分析投标文件投标单位在取得投标文件后,要组织适当的专门人员对文件的内容进行深入研究和分析,主要抓好以下几点:①要对投标文件各项要求有充分了解.经过对投标文件及其附件、图纸的仔细阅读、研究、对招标的各项要求、条件都要弄清楚,有全面了解,如对文件任何含糊不清或相互矛盾的内容、不理解的地方,可以在招标截止日期以前用书面或口头方式向招标单位询问、澄清.②要对投标文件影响单价构成的所有要求,予以摘录.这是为了在以后做标时,进行单价分析加以考虑.③要对投标文件中的合同文件、图纸、规范、工程量等资料,进行详细分析.因为它关系到整个投标的进程.如合同条款中的一般条款是通用的,要注意招标单位在这些条款中有无改动, 这些改动会产生哪些影响;对文件中的专用条款也要慎重研究,如果投标单位要求改动、删除或增加的内容,只能作为报价时的附件,在议标中通过与招标单位谈判,确定是否调整这些条款或价格.④严格审查图纸,如果图纸与合同条件、工程设备的项目、规格和工程量要求、工程施工的特点、条件,及有关规范标准等不符或有含糊不清的地方,应及时提交设计或招标单位澄清 .2切实做好现场考察工作投标单位在研究分析投标文件之后,接着要做好现场考察工作.所谓考察是指对开展承包工程业务进行可行性研究.通过考察,对那些承包工程诸方面因素调查研究,进而对承包业务的前景作出正确的判断,这是投标竞争取得成功的前提.因为,承包工程设备中的不可预见因素及承包的风险,多是由于对现场状况考察不深、不细所致.因此,必须搞好对投标项目现场的考察工作.①积极参与招标单位组织的工程项目的现场考察.不管投标文件提供的细节如何,承包单位应通过对工程设备项目的现场进行调查,亲自收集合同协议规定中影响承包责任的一切资料和施工中可能遇到的风险,并收集分析可能产生的任何疏忽、贻误或失误,否则将不能解脱签订合同后应承担的风险.②了解工程项目所在的位置.包括现场的地理位置、地形、地质条件等.招标单位一般在投标文件中提供了工程的地形、地质资料,但承包者不能以此为满足,应对此进行核对,以便能更准确地确定中标后对工程项目的施工方案.③了解并掌握交通情况.包括去现场的厂外道路;施工机械大构件和设备是否可以通行;是否能够修建或整修多少公里的临时道路;施工场地离火车站或可利用的铁路专用线有多远;附近有无河流、海洋,通航能力如何等等.④现场的总体规划.工地附近是否有足够的空地,用以布置施工设施,包括材料、设备堆放场地,各种加工厂地,以及仓库、工地办公室、生活设施等.⑤了解现场临时供水、供电、通讯设施,当地劳动力资源、技术手段、工资制度以及施工人员的食宿交通问题;了解当地的气候、多发病及医疗条件等.⑥了解当地原材料供应情况,运距远近.因为这些因素将影响工程成本,如从远距离以外购买原材料,不但增加了运费,还会因路途过远,材料供不应求,造成停工待料,影响工期.⑦了解并掌握其他资料.诸如地下管道、电缆的位置图、允许开挖的距离;工程设备的安装条件和生产条件、排放污物的条件、施工地区的有关法律规定等.通过现场考察,投标单位就易于对投标工程设备项目的前景状况做出预测,对投标的风险度作出判断,并结合过去承包类似项目的历史经验,作出投标的最终判断,同时通过现场考察 , 还往往能发现成本较低的施工方法和结合采取的施工加工措施,这对中标后用最经济的方法完成承包项目,带来理想的经济效益,创造了重要条件.3做标报价和填制投标书做标,就是按投标书中各种文件要求填制,同时按照标项目填制单价、分析价和总价.因此,也叫标价.标价是一项复杂而繁重的工作,也是投标单位中标的关键.因而,承包单位应该由总经理领导下的专门机构,按照招标单位要求,在规定的时间内作出标价.为了准确地做出标价,必须对投标书中的各项文件逐件进行研究,尤其是投标书中关于工程设备的技术规范要求,涉及到工程设备项目实施的技术条件,一定要仔细审查.做标时要注意考虑以下三个因素:一是投标单位经营管理因素;二是招标项目本身因素;三是客观环境因素.根据现场考察研究的各项原始记录,综合三方面的因素,形成一个报价的整体依据,这是提出一项有竞争力的报价所必不可少的重要步骤.投标书的填制程序如下:①投标书封面的填制.投标书封面应填写投标单位及单位负责人,投标书报送日期.②投标书部分的填制.投标书部分是投标单位承包工程设备的主要条件,也是评标的主要依据.一般包括:a承包工程方式.投标单位要表明对抬标项目承包的方式,也包括对招标文件中材料、资金等供应条件承诺的内容.承包方式包括两个内容:一是项目施工方式,二是项目结算方式 .项目的施工方式分总包和联合承包或单项承包.工程结算方式分为总包标价一次性包死和按主要项目的标价承包,以及付款的期限和数额.b投标项目标价.这是投标单位承包项目的经济条件,标价中综合了施工过程中的全部费用.关于标价的步骤一般包括:第一、根据投标书内各项具体规定条件,结合现场考察时各项记录,经过整理后分专项逐一测算其工作量;第二、根据设计图纸和技术说明,按标书中所列工程量列出单价、分项价和总价;第三、对完成项目所需的原材料、人工和设备等直接费用进行核标.对管理费、利润、竣工后的维修费,以及税收、保险、银行贷款和不可预见费等间接费用推算在各分项工程单价内;第四、由于实际工程量和设计工程量总是有出入的 ,所以要根据实际考察和审查设计图纸,预计在施工中可能对设计图纸进行部分更改、工程量可能有所增减的因素.但在填报单价时应注意策略;第五、投标书中所报价格一般为工程项目竣工后的付款价格,其间,无论物价、工资、汇率有否变动,均不予调整价格.因而,如施工时间过长,在报价时,应充分考虑以上变动因素;第六、如果投标单位想对工程设备项目提出新的设计、施工方案,报价时除按投标书要求报价外,还可向招标单位递交供选择的投标书,附有详细的设计图纸和说明,并说明新的方案在施工进度和造价方面与原设计的对比优点;第七、在国外投标,标书中的监理工程费,是工程量以外专供监理工程师及其办事人员使用的费用.这部分费用包括在工程造价之内.名义上属承包人占有,实质上归监理工程师使用.报价时,如果这部分费用过低,在实际使用中超出的部分由承包人贴补,如果报价过大,其剩余部分由发包人扣留.因此,对此报价应力求准确.c项目的开工、竣工日期及总工期:项目中有两个以上单项工程时,应填写每个单项工程开、竣工日期.d达到的质量等级标准及施工技术措施:反映出投标单位的技术水平和投入本工程中的设备状况及质量的保证程度.e要求招标单位提供的配合条件:投标单位向招标单位提出的条件要有针对性,如果某一工程设备项目招标文件中要求招标单位承包工程设备项目的造价一次包死,即使遇有国家调整计划价格时,也不得调整承包价格.那么投标单位在投标书中的报价总包标价,要综合招标文件中的要约条件,同时向招标单位有针对性地提出反要约条件,必要时可向招标单位以反违约进行索赔.f招标单位、公证部门意见:由招标单位及公证部门填写,它是履行对中标单位的签认.经签字加盖印鉴的标书即具有法律作用,是签订工程承包合同的依据.③填写投标书应注意的事项,主要有以下几点:。
国际投标报价的基本程序
国际投标报价的基本程序一、标价计算前的准备工作(一)熟悉和研究招标文件承包商在标价计算准备阶段,应认真阅读和理解招标文件中工程信息的全部内容,包括投标范围、技术要求、商务条件,工程中须使用的特殊材料和设备,此外还应整理出招标文件中含糊不清的问题,有一些问题应及时提请业主或咨询工程师予以澄清。
以便在编标报价时,做到心中有数。
防止投出的标不符合业主的要求或使报价不合理或漏项。
投标者应该重点注重以下几个方面问题:1投标书附录与合同条件投标书附录与合同条件是国际工程招标文件十分重要的组成部分,其目的在于使承包商明确中标后应享受的权利和所要承担的义务和责任,以便在报价时考虑这些因素。
(1)工期。
包括对开工日期的规定、施工期限、以及是否有分段、分阶段竣工的要求。
工期对制定施工计划和施工方案,确定施工机械设备和人员配备均是重要依据。
(2)误期损豁赔偿费的有关规定。
这对施工计划安排和拖期的风险分析有影响。
(3)缺陷责任期的有关规定。
这对何时可收回工程“尾款”、承包商的资金利息和保函费用计算有影响。
(4)保函的要求。
保函包括投标保函、履约保函、预付款保函、临时进口施工机具税收保函以及维修保函等。
保函数值的要求和有效期的规定,允许开保函的银行限制。
这与投标者计算保函手续费和用于银行开保函所需占用的抵押资金有重要关系。
(5)保险。
业主是否指定了保险公司、保险的种类(例如工程一切保险、第三方责任保险、现场人员的人身事故和医疗保险、社会保险等)和最低保险金额。
(6)付款条件。
是否有预付款,如何扣回,材料设备到达现场并检验合格后是否可以获得部分材料预付款,是否按订货、到工地的时间等分阶段付款。
中间付款方法,包括付款比例、保留金比例、保留金最高限额、退回保留金的时间和方法,拖延付款的利息支付等,每次中间付款有无最小限制,业主付款的时间限制等。
这些是影响承包商计算流动资金及其利息费用的重要因素。
(7)税收。
是否免税或部分免税,可免何种税,可否临时进口机具设备而不收海关关税。
国际工程招标与投标
国际工程招标与投标一、引言国际工程招标与投标是指在跨国范围内进行的工程项目招标和投标活动。
随着全球经济的发展和国际交流的增加,国际工程招标与投标在全球范围内得到了广泛应用。
本文将介绍国际工程招标与投标的基本概念、流程和标准要求。
二、基本概念1. 国际工程招标国际工程招标是指在国际范围内,由工程业主组织、发布工程项目的招标公告,邀请各国的合格投标人参预竞标的过程。
国际工程招标的目的是为了确保工程项目的公正、公平、透明,并选择最合适的承包商或者供应商。
2. 国际工程投标国际工程投标是指合格的投标人根据招标文件的要求,向工程业主提交投标文件,以争取获得工程项目的承包或者供应合同的过程。
投标人需要按照招标文件的要求提供详细的技术方案、资质证明、商务报价等信息。
三、流程1. 招标准备阶段(1)确定招标项目:工程业主根据项目需求和预算等因素,确定需要进行招标的工程项目。
(2)编制招标文件:工程业主编制招标文件,包括招标公告、招标文件、技术规范等内容。
(3)发布招标公告:工程业主发布招标公告,向全球范围内的潜在投标人宣传招标项目。
2. 投标准备阶段(1)获取招标文件:潜在投标人通过购买或者下载的方式获取招标文件。
(2)评估招标文件:投标人评估招标文件,了解项目需求、技术要求、合同条款等内容。
(3)准备投标文件:投标人根据招标文件的要求,准备详细的技术方案、资质证明、商务报价等投标文件。
3. 投标提交阶段(1)递交投标文件:投标人按照招标文件的要求,将投标文件递交给工程业主。
(2)开标:工程业主组织开标会议,公开拆封投标文件,并记录各投标人的报价等信息。
(3)评标:工程业主根据招标文件的评标标准,对投标文件进行评审和比较,确定中标人。
4. 中标与合同签订阶段(1)中标通知:工程业主向中标人发出中标通知书,并与中标人进行商务谈判。
(2)合同签订:工程业主与中标人签订工程承包或者供应合同,并明确合同的履行要求和付款方式等。
国际工程投标报价程序
・摘 出每种 须进 行 国外询 价 的材 料设 备 , 出 编
材 料 、 殊 设备 ( l t 的技 术 要 求 。 特 pa ) n
人 费用 计 算标 准 及 出 国期 间 费用 开 支标 准 ;6 各 () 种 施 工机械 重量 、 积 , 于 计 算进 出场 费 ;7 国 体 便 () 内 已在该 国施 工 的项 目情况介 绍及 实 际费用 开支 ;
( ) 洋运 输 价 格( 括运 价 、 3海 包 附加费 及保 险 ) ( ) ;4 各项 保 险手续 费 , 银行 出具保 函手续 费 ;5 出国工 ()
孔桩 钢 筋 笼分 几 节 吊装 、 桩 钻 孔 时 间、 混凝 土 单 桩
灌 注 时 间 的限制 等 均 属 于特 殊 的施 工 要求 ;特 殊
第 _步 : 究招标文 件 研
招标文件 内容很 广泛 , 承包商必须全面消化标书
方 责任 险 、 工机 械 险、 场人 员 的人 身 事 故 险、 施 现 设 计 险、 海事 险等 ) 和最 低 保 险 金 额 , 对保 险公 司
内容 , 不放过任何一个细节 , 以下 问题应特别给予重视: 1 关 于合 同条件 方 面 , 些注 意 事 项可 以 直 、 这
接 从 相应 的合 同条 款 中查 询 到 :
有 无 限制 , 与计 算保 险 手 续费 有 关 系 ; 这 ・货 币: 汇兑换和 汇款规定 ; 外 是否有外 汇管制。 ・索赔 : 相应 的索 赔条 款 , 否 有 明确 的索赔 是
费 用计 算 方 法 。 ・分包 : 对工程 分包 有何具体规定 , 对非土建 类 的工程是否属于指定 分包 , 总承包商对指定 分包 商应 提供何种条件 , 承担何种责任 , 如何对指定分包商计价。
国际工程投标报价程序
国际工程投标报价程序国际工程投标报价程序是指在国际工程项目招标阶段,投标方编制和提交报价的一系列程序和规定。
这是一个非常重要的阶段,关系到投标者是否能够成功中标,也决定了建设方是否能够选择到合适的承包商来承担项目工程。
下面将详细介绍国际工程投标报价程序的相关内容。
1.准备工作在开始编制投标报价前,首先需要进行准备工作。
这其中包括了以下几个方面:(1)了解招标文件和相关申明:在正式准备文档前,需要详细了解招标文件和相关申明,并认真阅读招标公告及其附属文件中的所有条款和条件,确保完全理解投标要求。
(2)准备技术和商务团队:在编制报价前,需要准备好所需的技术和商务团队。
包括掌握项目技术和管理经验的专业人士,以及投资、财务、法律和保险等方面的专业人才。
(3)评估竞争对手和市场环境:在编制投标报价前,需要评估竞争对手和市场环境。
这可以帮助投标方了解市场竞争情况和行业趋势,为编制投标报价提供有价值的信息。
2.最终报价编制在进行最终报价编制前,需要进行以下几个步骤:(1)确定所需的报价数据:在报价编制前,确定所需的报价数据包括资本开支、运营费用、运营成本等。
(2)评估项目风险:在进行最终报价编制前,需要评估项目风险。
这可以为编制投标报价提供指导,确保投标方了解和准确评估项目的风险,从而有效减少不确定性和风险。
(3)提供完整的商务和技术投资报价:在完成以上步骤以后,可以准备出完整的商务和技术投资报价,包括整个项目的细节和价格。
3.投标书和报价书在进行国际工程投标报价时,需要按照要求准备投标书和报价书。
这些文件中应包括项目计划、企业情况、资金来源、预算报价、技术方案、以及相关法律和证书等内容。
同时,还需要按照要求提交保证金和投标书。
4.报价分析和谈判投标完成后,建设方将对所有的报价进行分析,并在必要时与投标方进行谈判。
在这个阶段,建设方会评估各个投标方的技术和商业方案,比较他们的报价,以决定是否选择最终承包商。
总体来说,国际工程投标报价程序非常复杂,需要投标方在各个阶段都进行认真准备和细致执行。
国际工程公司招标流程(3篇)
第1篇一、引言随着全球经济的快速发展,国际工程市场竞争日益激烈。
为了确保工程项目的顺利进行,国际工程公司通常会采用招标方式选择合适的合作伙伴。
本文将详细介绍国际工程公司的招标流程,以帮助相关企业和个人更好地了解和参与国际工程招标。
二、招标准备阶段1. 项目立项在招标前,国际工程公司需完成项目立项工作,明确项目背景、目标、规模、投资估算等信息。
2. 制定招标文件招标文件是招标过程中的重要依据,包括招标公告、投标邀请书、招标文件、投标文件等。
招标文件需详细说明招标项目的范围、要求、评标标准、投标保证金等。
3. 审查招标文件招标文件制定后,需提交相关部门进行审查,确保文件符合相关法律法规和行业规范。
4. 发布招标公告招标公告需在国内外相关媒体上发布,告知潜在投标人招标项目的相关信息。
5. 确定评标委员会评标委员会由招标人代表、技术专家、经济专家等组成,负责对投标文件进行评审。
三、投标阶段1. 获取招标文件潜在投标人需按照招标公告要求,购买或下载招标文件。
2. 准备投标文件投标文件应包括投标报价、技术方案、施工组织设计、项目管理团队等。
投标文件需符合招标文件要求,并加盖公章。
3. 提交投标文件投标文件提交时间应严格按照招标文件规定,逾期提交的投标文件将被拒绝。
4. 投标保证金投标人在提交投标文件时,需缴纳投标保证金,作为投标保证。
四、开标、评标阶段1. 开标开标是指招标人按照招标文件规定的时间和地点,公开开拆投标文件,并当众宣布投标人的名称、投标报价等信息。
2. 评标评标委员会对投标文件进行评审,主要内容包括投标报价、技术方案、施工组织设计、项目管理团队等。
评标标准应符合招标文件规定。
3. 评标结果公示评标委员会完成评审后,需将评标结果进行公示,公示期一般为3天。
五、中标、签订合同阶段1. 中标通知招标人根据评标结果,确定中标人,并向中标人发出中标通知书。
2. 签订合同中标人收到中标通知书后,需在规定时间内与招标人签订合同。
FIDIC招标程序
FIDIC招标程序一、引言FIDIC(国际基础设施与建设工程联合会)是世界上最著名的国际工程合同标准制定机构之一。
FIDIC招标程序是指在基础设施和建设工程领域中,按照FIDIC 标准制定的招标流程和程序。
本文将详细介绍FIDIC招标程序的标准格式,包括招标公告、招标文件、投标函、评标标准等内容。
二、招标公告1. 公告发布单位:招标公告应明确发布单位的名称、地址和联系方式,以确保公告的真实性和有效性。
2. 招标项目概述:公告中应包含招标项目的基本信息,如项目名称、地点、规模、类型等,以便潜在投标人了解项目的背景和要求。
3. 招标范围和要求:公告中应明确招标范围和要求,包括工程的主要内容、技术要求、合同期限等,以便投标人进行准确的评估和决策。
4. 投标文件获取方式:公告中应明确投标文件的获取方式和时间,以确保潜在投标人能够及时获得相关文件。
5. 投标截止日期:公告中应明确投标截止日期和时间,以确保投标人能够按时提交投标文件。
6. 其他补充信息:公告中可以包含其他补充信息,如资格要求、保证金缴纳方式等,以便投标人全面了解招标程序的要求。
三、招标文件1. 文件组成:招标文件应包括招标公告、招标说明、技术规范、合同草案等,以确保投标人能够全面了解招标项目的要求。
2. 投标文件格式:招标文件应明确要求投标人使用的文件格式和排版要求,以确保文件的统一性和可读性。
3. 投标文件内容:招标文件应明确要求投标人提供的文件内容,包括技术方案、施工计划、人员组织、质量控制等,以便评标委员会对各投标人的能力进行全面评估。
4. 文件递交方式:招标文件应明确要求投标人的文件递交方式和截止时间,以确保文件的及时递交和保密性。
5. 文件费用:招标文件可以要求投标人支付一定的文件费用,以补偿文件制作和分发的成本。
四、投标函1. 投标函格式:投标函应按照招标文件要求的格式编写,包括投标人的名称、地址、联系方式等基本信息。
2. 投标函内容:投标函应包含投标人的技术方案、施工计划、人员组织、质量控制等内容,以便评标委员会对投标人的能力进行评估。
第4章 国际工程投标报价《国际工程承包》PPT课件
第二节 国际工程投标报价程序
第四章 国际工程投标报价
三、工程现场考察
• (七)业主和竞争对手情况 • (1)业主情况。 • (2)工程资金来源。 • (3)竞争对手情况。
第二节 国际工程投标报价程序
第四章 国际工程投标报价
二、研究招标文件
• (四)承包商风险 • 认真研究招标文件中对承包商不利、需承担很大风险的各
种规定和条款,例如有些合同中,业主有这样一个条款“承包 商不得以任何理由索取合同价格以外的补偿”,那么承包商 就得考虑适当加大风险费。
第二节 国际工程投标报价程序
第四章 国际工程投标报价
三、工程现场考察
• (一)自然地理条件 • (1)气象资料 • (2)水文资料 • (3)地质情况 • (4)上述问题对施工的影响。
第二节 国际工程投标报价程序
第四章 国际工程投标报价
二、研究招标文件
• (二)技术规范 • 研究招标文件中所附的施工技术规范,特别是注意研究该规范是参
照或采用英国规范、美国规范或是其他国际技术规范,本公司对此 技术规范的熟悉程度,有无特殊施工技术要求和有无特殊材料设备 技术要求,有关选择代用材料、设备的规定,以便采用相应的定额,计 算有特殊要求的项目价格。
第二节 国际工程投标报价程序
第四章 国际工程投标报价
三、工程现场考察
• (六)规划设计和施工现场 • (5)政府有关部门对现场管理的一般要求、特殊要求及规定。 • (6)施工现场的三通一平(通水、通电、通路和场地平整)情况。 • (7)当地施工方法及注意事项。 • (8)当地建筑物的结构特征和习惯做法:建筑形式、色调、装饰、细部处理、所在
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
国际工程是指一个工程项目从咨询、融资、采购、承包、管理以及培训等各个阶段的参与者来自不止一个国家,而且按照国际上通用的工程项目管理模式进行管理的工程。
因此国际工程既包括我国公司去海外参与投资和实施的各项工程,又包括国际组织和国外的公司到中国来投资和实施的工程。
本文所探讨的国际工程投标报价仅限于我国公司去海外参与施工的各项工程。
一、研究招标文件;二、调查研究,搜集资料;三、编制投标报价书;四、进行经济分析。
下面就这四个步骤的主要工作内容及注意事项分别加以说明。
1工期:包括开工日期和动员准备期及施工期限等,是否有分段分批交付的要求。
工期对施工方案、施工机具设备的配备、高峰期劳务人员数量均有影响;误期赔偿金额是否有赔偿的最高限额规定,这对施工计划的安排和误期的风险大小有影响。
缺陷责任期长短和缺陷责任期间的担保金额:可确定何时收回工程尾款,确定承包商在缺陷责任期的维护费用。
对承包商的资金利息和保函费用计算有影响。
保函的要求:包括投标保函、履约保函、预付款保函、施工机械临时进口再出口保函和维修期质量保证金保函等。
保函值的要求,允许开保函的银行限制,保函有效期的规定、是转开保函还是转递保函等。
这对承包商计算保函手续费用和用于银行开保函所需抵押资金的占用有重要关系。
付款条件:是否有预付款及其扣回方式如何,材料设备到达现场并检验合格后是否可以获得部分材料设备预付款;中期付款方法,付款币种,保留金比例,保留金最高限额等,退回保留金的时间和方法,拖延付款如何支付利息,中期付款有无最小金额限制,每次付款的时间规定等。
这些是影响承包商计算流动资金及其利息费用的重要因素。
税收及关税:是否免税或部分免税,免哪种或哪几种税收,要分清tax与duty所表示含义不同。
这些将严重影响材料设备的价格计算。
保险:保险的种类(例如工程一切险、第三方责任险、施工机械险、现场人员的人身事故险、设计险、海事险等)和最低保险金额,对保险公司有无限制,这与计算保险手续费有关系;货币:外汇兑换和汇款规定;是否有外汇管制。
索赔:相应的索赔条款,是否有明确的索赔费用计算方法。
分包:对工程分包有何具体规定,对非土建类的工程是否属于指定分包,总承包商对指定分包商应提供何种条件,承担何种责任,如何对指定分包商计价。
2采用何种施工规范:特别应注意该施工规范与中国规范的差异,因为我们报价套用的企业定额采用的是中国规范。
如混凝土强度,中国规范用的是圆柱体强度,而美国规范用的是立方体强度,因此同样是C20级混凝土,美国规范等级要比中国规范高。
特殊的施工要求:要列全技术规范对施工方案、机具设备和施工时间等的特殊要求,如桥梁钻孔桩钢筋笼分几节吊装、单桩钻孔时间、桩混凝土灌注时间的限制等均属于特殊的施工要求;特殊材料、特殊设备(plant)的技术要求。
摘出每种须进行国外询价的材料设备,编出细目表,说明规格,型号,技术数据、技术标准并估算出需要量,以便及时向外询价。
项目及单项工程试运行、对业主相关人员培训的要求。
3认真研究报价合同:是总价合同、单价合同还是成本补偿合同,不同合同形式对于承包商的风险不一样。
仔细研究招标文件中工程量清单的组成内容,结合规范、图纸及其他合同文件认真考虑工程量的分类方法及每一项工程的具体含义和内容,在单价合同中尤为重要。
永久性工程之外的项目的报价要求:工程师现场费用(住宿、办公、家具、车辆、水电、实验仪器、测量仪器、服务设施和杂务费用)、进出场费用、施工设计费用、勘察、临时工程、进场道路、水电供应是否单独列入工程量清单,若未单独列入工程量清单,则需将上述费用分摊到正式工程中。
是否还有特殊项目的报价要求,防止漏项:对于在不发达地区施工的国际工程项目:永久工程有关供水、供电部分,招标文件中往往指明产品品牌,而且一般要求承包商在施工结束时为项目提供三到五年的配件,这些要求都直接影响承包商的报价。
调查研究的重点应该是针对工程特点进行重点调查,抓紧解决主要问题,最好能平时积累一些资料。
投标前的调查,仅仅补充已有资料的不足。
如果每次都从头到尾做大量搜集资料,从时间上也不允许。
最好是组成专门的或兼职的情报班子,经常搜集信息积累资料,整理分析。
一般说来,调查搜集资料可在国内和国外同时进行。
编制投标报价书一般分为国内部分预算,进行工程量计算,工、料、机分析,然后根据所掌握的国外工程设备、材料价格、各项费用计算基础及有关资料,再编制国际工程报价书。
与国内投标相比,大约增加3倍工作量。
有些国际工程投标报价时,由于承包商掌握了大量可靠的国外资料,可以直接编制国外工程投标报价书。
1即根据设计图纸采用实物法计算的单项工程的工、料、机费用。
工、料、机的计算方法与国内工程大同小异。
人工费计算:计算步骤一般先确定综合工日单价,需综合我国出国职工、我国出国民工、当地工人来计算工日单价;再结合工程所在国的情况根据企业定额分析工程消耗的总工日数;最后可计算出人工费用;设备(plant)、材料费的计算:根据材料供应的渠道及价格不同,应采用不同的计算方法。
若为国内采购材料,则材料预算价=出厂价+国内段运输费+港口仓贮费+海洋段运保费+当地运杂费;其中:港口仓贮费包括材料到港口的码头仓贮保管费、倒运费、上船装船等费用;海洋运保费包括基本运费、附加费、保险费等;当地运杂费包括材料卸船到码头仓库的上岸费、关税、保管费、手续费、清关代理费、当地运输费、工地卸货费等。
若为当地采购材料,则材料预算价=批发价+运杂费。
若为第三国采购材料,则材料预算价=CIF报价+当地运杂费。
其中,当地运杂费也包括材料卸船到码头仓库的上岸费、关税、保管费、手续费、清关代理费、当地运输费、工地卸货费等。
月租费:对自有机械而言,根据企业的月租费标准,按施组编排的使用时间计算,计算使用时间时,必须考虑运输时间和停机的时间。
安拆费用:根据工程特点,逐项计算安拆费用。
运杂费:即施工机械由厂家(或另一工地)运至施工现场所发生的国内外一切运杂费,根据施工机械的数量清单,分别计算国内运杂费、海运费及保险费、国外运杂费,包含进场时的运杂费和出场时的运杂费。
投标报价时也往往将这一部分费用单列作为进出场费。
燃油料费:根据企业定额及施工机械性能计算。
国外租赁施工机械费:根据施组安排的使用时间和当地调查的租赁价格计算,考虑进出场费、燃油料费等。
2除了工程量清单中明列的项目以外,还有一部分费用未单独列项,我们称其为工程间接费用。
这部分费用计算过程不复杂,但是因为项目较多,因此在编制报价时,应将所有费用逐项列出,防止漏项。
管理费:可以按现场管理人员人数(包含所聘请的当地管理人员,如保安、厨师、清洁工、办公室雇员、司机等)按月分别计算管理人员工资、工资附加费、办公费、差旅费、劳动保护费、业务招待费、固定资产折旧费、低值易耗品费用。
投标费用:主要包括:购置招标文件费;投标期间差旅费;编制标书费用;礼品费用及投标代理人佣金;保险手续费:主要分为:工程全险;第三方责任险;承包商施工机械、设备险;人身险;设计险:需要承包商进行设计的,往往需要承包商对设计进行保险;海事险:通常要求对承包商的大型船舶单独投保海事险;保函手续费:主要包括:投标保函;工程预付款保函;承包商施工机械设备进口再出口保函;履约保函;缺陷责任期缺陷索赔保函。
根据FIDIC条款“当颁发整个工程的移交证书之时,工程师应为把一半保留金支付给承包商开具证书”,对于另一半保留金,承包商可以选择开具保留金保函,从而得到该部分资金,以利于资金周转。
税金:需调查工程所在国的纳税范围、内容、税率和计算基础,一般有如下税种:营业税、增殖税、合同税、个人所得税、印花税等。
贷款利息:尽管多数项目有工程预付款,但由于工程预付款一般不能满足工程前期的所有需要,承包商要向银行贷款,所以需要在标价中计算贷款利息,贷款利息可以根据国内银行或国外银行规定的利息标准计算。
利润:根据工程特点、中标期望值及投标对手情况由决策者最终确定。
设计费:国际工程招标往往未进行施工图设计,因此中标后承包商需进行详细的施工图设计,报价时应考虑相应设计费用。
物价上涨调整费用:若合同条款中有调价条款,该部分费用可以不予考虑;若没有调价条款,则报价时必须根据近几年工程所在国的物价上涨情况予以考虑。
不可预见费:国际工程项目比国内工程风险高很多,因此,投标报价时一般考虑5-10%的不可预见费;其它费用:如国内辅助费用即国内工作组费用、开发费等。
与工程施工国有关的特殊费用:如在某些腐败国家施工时必须考虑的支付给相关部门、机构及人员的佣金。
将第一部分直接费用和第二部分间接费用汇总,即得到了整个项目的报价。
当报价书初审完成后,报价人员应进行系统的研究和分析,包括标底分析和盈亏分析(包括盈余分析和风险分析),以便做到报价时心中有数,提供领导决策。
标底分析:要根据我们掌握的该国同类项目的造价资料,结合本工程特点,合理推算出业主标底或其他投标商的报价范围。
利用这一方法进行预测,可以做到知己知彼、心中有数,提高投标报价的准确度。
盈亏预测:从不同的角度分析造价,分析在报价过程中,哪些地方偏紧,哪些地方没有把握或有风险,哪些地方留有余地,还可以采取措施降低成本,从而进行对比分析,预测出利润的幅度,并据以提出高、中、低三档标价供领导决策,以随时应付其他承包商的激烈竞争,并尽可能争取企业利益最大化。
以上即国际工程投标报价应遵循的基本程序。
当然,不同的合同类型、不同的工程项目、不同的人员对工程所在国市场熟悉程度等都导致在国际工程投标报价时遵循的程序不可能完全一样,需要报价人员结合自己的经验在投标中加以领会和总结。
对于刚走出国门的工程承包公司,为避免大的投标报价风险,以上投标报价程序可资借鉴。
