重庆08定额,综合解释,需乘系数的项目

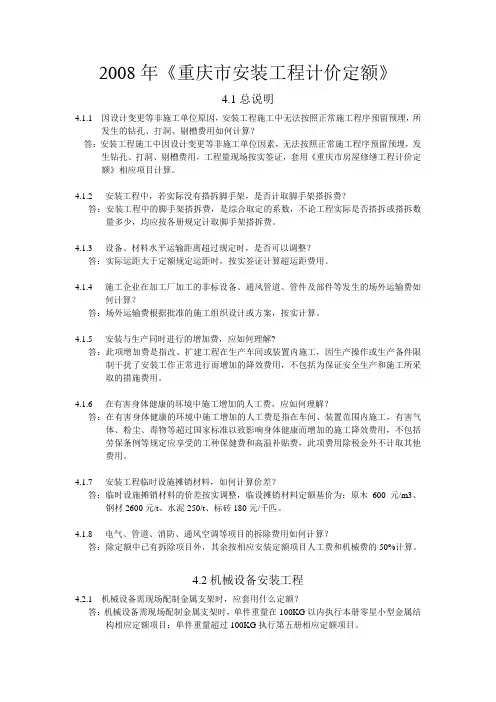

2008年重庆市建设工程计价定额综合解释(重庆市安装工程计价定额)
2008年《重庆市安装工程计价定额》4.1总说明4.1.1 因设计变更等非施工单位原因,安装工程施工中无法按照正常施工程序预留预埋,所发生的钻孔、打洞、剔槽费用如何计算?答:安装工程施工中因设计变更等非施工单位因素,无法按照正常施工程序预留预埋,发生钻孔、打洞、剔槽费用,工程量现场按实签证,套用《重庆市房屋修缮工程计价定额》相应项目计算。
4.1.2安装工程中,若实际没有搭拆脚手架,是否计取脚手架搭拆费?答:安装工程中的脚手架搭拆费,是综合取定的系数,不论工程实际是否搭拆或搭拆数量多少,均应按各册规定计取脚手架搭拆费。
4.1.3设备、材料水平运输距离超过规定时,是否可以调整?答:实际运距大于定额规定运距时,按实签证计算超运距费用。
4.1.4施工企业在加工厂加工的非标设备、通风管道、管件及部件等发生的场外运输费如何计算?答:场外运输费根据批准的施工组织设计或方案,按实计算。
4.1.5安装与生产同时进行的增加费,应如何理解?答:此项增加费是指改、扩建工程在生产车间或装置内施工,因生产操作或生产备件限制干扰了安装工作正常进行而增加的降效费用,不包括为保证安全生产和施工所采取的措施费用。
4.1.6在有害身体健康的坏境中施工增加的人工费,应如何理解?答:在有害身体健康的环境中施工增加的人工费是指在车间、装置范围内施工,有害气体、粉尘、毒物等超过国家标准以致影响身体健康而增加的施工降效费用,不包括劳保条例等规定应享受的工种保健费和高温补贴费,此项费用除税金外不计取其他费用。
4.1.7安装工程临时设施摊销材料,如何计算价差?答:临时设施摊销材料的价差按实调整,临设摊销材料定额基价为:原木600元/m3、钢材2600元/t、水泥250/t、标砖180元/千匹。
4.1.8电气、管道、消防、通风空调等项目的拆除费用如何计算?答:除定额中已有拆除项目外,其余按相应安装定额项目人工费和机械费的50%计算。
4.2机械设备安装工程4.2.1 机械设备需现场配制金属支架时,应套用什么定额?答:机械设备需现场配制金属支架时,单件重量在100KG以内执行本册零星小型金属结构相应定额项目;单件重量超过100KG执行第五册相应定额项目。

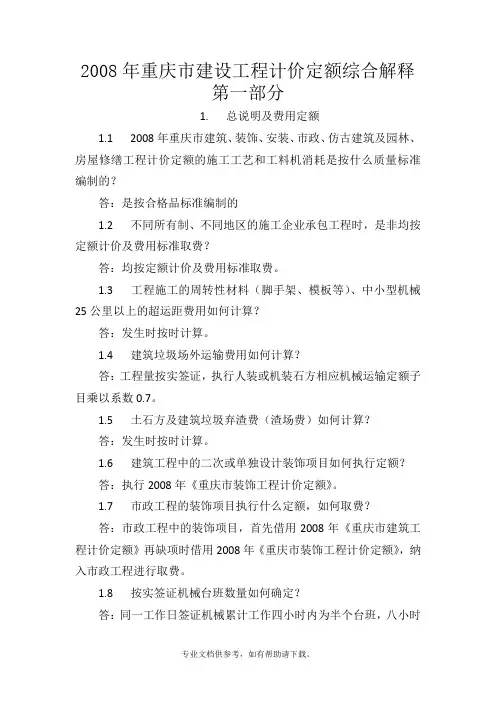

2008年重庆市建设工程计价定额综合解释
2008年重庆市建设工程计价定额综合解释第一部分1. 总说明及费用定额1.1 2008年重庆市建筑、装饰、安装、市政、仿古建筑及园林、房屋修缮工程计价定额的施工工艺和工料机消耗是按什么质量标准编制的?答:是按合格品标准编制的1.2 不同所有制、不同地区的施工企业承包工程时,是非均按定额计价及费用标准取费?答:均按定额计价及费用标准取费。
1.3 工程施工的周转性材料(脚手架、模板等)、中小型机械25公里以上的超运距费用如何计算?答:发生时按时计算。
1.4 建筑垃圾场外运输费用如何计算?答:工程量按实签证,执行人装或机装石方相应机械运输定额子目乘以系数0.7。
1.5 土石方及建筑垃圾弃渣费(渣场费)如何计算?答:发生时按时计算。
1.6 建筑工程中的二次或单独设计装饰项目如何执行定额?答:执行2008年《重庆市装饰工程计价定额》。
1.7 市政工程的装饰项目执行什么定额,如何取费?答:市政工程中的装饰项目,首先借用2008年《重庆市建筑工程计价定额》再缺项时借用2008年《重庆市装饰工程计价定额》,纳入市政工程进行取费。
1.8 按实签证机械台班数量如何确定?答:同一工作日签证机械累计工作四小时内为半个台班,八小时以内为一个台班。
1.9 工程建设中建设单位提供材料实物,施工单位办理工程结算时如何退价?答:建设单位提供材料到施工单位指定堆放点(或仓库),在办理工程结算时,甲供材料数量在预(结)算书(投标报价)数量以内部分,甲供材料费应根据预(结)算书(投标报价)编制的材料价格并扣除下(上)浮比例及施工单位仓管费厚,退还给建设单位;甲供材料数量超过预(结)算书(投标报价)数量部分,甲供材料费按实退还给建设单位。
1.10 按合同约定由施工单位采购的建筑材料、构配件和设备,在履约过程中由建设单位指定供货商或定质定价的,如何办理工程结算?答:在办理工程结算时,合同有约定的,按合同约定执行;合同未作约定的,建筑材料、构配件和设备价格按实调整,并不再实行因承接工程是的上浮或下浮比例。

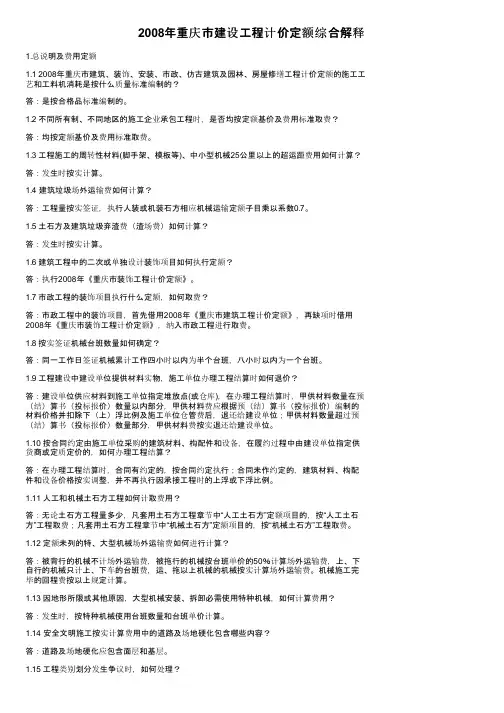

08定额解释
2008年重庆市建设工程计价定额综合解释1.总说明及费用定额1.1 2008年重庆市建筑、装饰、安装、市政、仿古建筑及园林、房屋修缮工程计价定额的施工工艺和工料机消耗是按什么质量标准编制的?答:是按合格品标准编制的。
1.2 不同所有制、不同地区的施工企业承包工程时,是否均按定额基价及费用标准取费?答:均按定额基价及费用标准取费。
1.3 工程施工的周转性材料(脚手架、模板等)、中小型机械25公里以上的超运距费用如何计算?答:发生时按实计算。
1.4 建筑垃圾场外运输费如何计算?答:工程量按实签证,执行人装或机装石方相应机械运输定额子目乘以系数0.7。
1.5 土石方及建筑垃圾弃渣费(渣场费)如何计算?答:发生时按实计算。
1.6 建筑工程中的二次或单独设计装饰项目如何执行定额?答:执行2008年《重庆市装饰工程计价定额》。
1.7 市政工程的装饰项目执行什么定额,如何取费?答:市政工程中的装饰项目,首先借用2008年《重庆市建筑工程计价定额》,再缺项时借用2008年《重庆市装饰工程计价定额》,纳入市政工程进行取费。
1.8 按实签证机械台班数量如何确定?答:同一工作日签证机械累计工作四小时以内为半个台班,八小时以内为一个台班。
1.9 工程建设中建设单位提供材料实物,施工单位办理工程结算时如何退价?答:建设单位供应材料到施工单位指定堆放点(或仓库),在办理工程结算时,甲供材料数量在预(结)算书(投标报价)数量以内部分,甲供材料费应根据预(结)算书(投标报价)编制的材料价格并扣除下(上)浮比例及施工单位仓管费后,退还给建设单位;甲供材料数量超过预(结)算书(投标报价)数量部分,甲供材料费按实退还给建设单位。
1.10 按合同约定由施工单位采购的建筑材料、构配件和设备,在履约过程中由建设单位指定供货商或定质定价的,如何办理工程结算?答:在办理工程结算时,合同有约定的,按合同约定执行;合同未作约定的,建筑材料、构配件和设备价格按实调整,并不再执行因承接工程时的上浮或下浮比例。
2008年重庆市建设工程计价定额综合解释
2008年重庆市建设工程计价定额综合解释1.总说明及费用定额1.1 2008年重庆市建筑、装饰、安装、市政、仿古建筑及园林、房屋修缮工程计价定额的施工工艺和工料机消耗是按什么质量标准编制的?答:是按合格品标准编制的。
1.2 不同所有制、不同地区的施工企业承包工程时,是否均按定额基价及费用标准取费?答:均按定额基价及费用标准取费。
1.3 工程施工的周转性材料(脚手架、模板等)、中小型机械25公里以上的超运距费用如何计算?答:发生时按实计算。
1.4 建筑垃圾场外运输费如何计算?答:工程量按实签证,执行人装或机装石方相应机械运输定额子目乘以系数0.7。
1.5 土石方及建筑垃圾弃渣费(渣场费)如何计算?答:发生时按实计算。
1.6 建筑工程中的二次或单独设计装饰项目如何执行定额?答:执行2008年《重庆市装饰工程计价定额》。
1.7 市政工程的装饰项目执行什么定额,如何取费?答:市政工程中的装饰项目,首先借用2008年《重庆市建筑工程计价定额》,再缺项时借用2008年《重庆市装饰工程计价定额》,纳入市政工程进行取费。
1.8 按实签证机械台班数量如何确定?答:同一工作日签证机械累计工作四小时以内为半个台班,八小时以内为一个台班。
1.9 工程建设中建设单位提供材料实物,施工单位办理工程结算时如何退价?答:建设单位供应材料到施工单位指定堆放点(或仓库),在办理工程结算时,甲供材料数量在预(结)算书(投标报价)数量以内部分,甲供材料费应根据预(结)算书(投标报价)编制的材料价格并扣除下(上)浮比例及施工单位仓管费后,退还给建设单位;甲供材料数量超过预(结)算书(投标报价)数量部分,甲供材料费按实退还给建设单位。
1.10 按合同约定由施工单位采购的建筑材料、构配件和设备,在履约过程中由建设单位指定供货商或定质定价的,如何办理工程结算?答:在办理工程结算时,合同有约定的,按合同约定执行;合同未作约定的,建筑材料、构配件和设备价格按实调整,并不再执行因承接工程时的上浮或下浮比例。
重庆08定额解释
2008年重庆市建设工程计价定额综合解释第一部分1.总说明及费用定额1.1 2008年重庆市建筑、装饰、安装、市政、仿古建筑及园林、房屋修缮工程计价定额的施工工艺和工料机消耗是按什么质量标准编制的?答:是按合格品标准编制的。
1.2 不同所有制、不同地区的施工企业承包工程时,是否均按定额基价及费用标准取费?答:均按定额基价及费用标准取费。
1.3 工程施工的周转性材料(脚手架、模板等)、中小型机械25公里以上的超运距费用如何计算?答:发生时按实计算。
1.4 建筑垃圾场外运输费如何计算?答:工程量按实签证,执行人装或机装石方相应机械运输定额子目乘以系数0.7。
1.5 土石方及建筑垃圾弃渣费(渣场费)如何计算?答:发生时按实计算。
1.6 建筑工程中的二次或单独设计装饰项目如何执行定额?答:执行2008年《重庆市装饰工程计价定额》。
1.7 市政工程的装饰项目执行什么定额,如何取费?答:市政工程中的装饰项目,首先借用2008年《重庆市建筑工程计价定额》,再缺项时借用2008年《重庆市装饰工程计价定额》,纳入市政工程进行取费。
1.8 按实签证机械台班数量如何确定?答:同一工作日签证机械累计工作四小时以内为半个台班,八小时以内为一个台班。
1.9 工程建设中建设单位提供材料实物,施工单位办理工程结算时如何退价?答:建设单位供应材料到施工单位指定堆放点(或仓库),在办理工程结算时,甲供材料数量在预(结)算书(投标报价)数量以内部分,甲供材料费应根据预(结)算书(投标报价)编制的材料价格并扣除下(上)浮比例及施工单位仓管费后,退还给建设单位;甲供材料数量超过预(结)算书(投标报价)数量部分,甲供材料费按实退还给建设单位。
1.10 按合同约定由施工单位采购的建筑材料、构配件和设备,在履约过程中由建设单位指定供货商或定质定价的,如何办理工程结算?答:在办理工程结算时,合同有约定的,按合同约定执行;合同未作约定的,建筑材料、构配件和设备价格按实调整,并不再执行因承接工程时的上浮或下浮比例。
2008 重庆市建筑工程计价定额 说明及计算规则
《重庆市建筑工程计价定额》2008(局部图片内容缺失可参考复印件或软件内相应内容)总说明 (2)建筑面积计算规则 (5)第一章土石方工程 (8)说明 (8)计算规则 (15)第二章挡墙、护坡工程 (19)说明 (19)计算规则 (20)第三章基础工程 (21)说明 (21)计算规则 (22)第四章脚手架工程 (24)说明 (24)计算规则 (26)第五章砌筑工程 (28)说明 (28)计算规则 (29)第六章混凝土及钢筋混凝土工程 (32)说明 (32)计算规则 (37)第七章金属工程 (41)说明 (41)计算规则 (44)第八章门窗、木结构工程 (45)说明 (45)计算规则 (47)第九章楼地面工程 (48)说明 (48)计算规则 (50)第十章屋面工程 (52)说明 (52)计算规则 (54)第十一章防腐隔热保温工程 (57)说明 (57)计算规则 (58)第十二章装饰工程 (59)说明 (59)计算规则 (63)第十三章其他工程 (69)说明 (69)计算规则 (71)总说明一、《重庆市建筑工程计价定额》(以下简称本定额)是根据建设部颁布的1995年《全国统一建筑工程基础定额》(GJD-101-95)、1999年《全国统一建筑工程基础定额重庆市基价表》、2003年《重庆市建筑工程消耗量定额》(CQXHL-201-2003)、现行有关设计规范、施工验收规范、质量评定标准、国家产品标准、安全操作规程并参考了行业、地方标准以及有代表性的工程设计、施工资料、其他资料等依据和相关规定,结合本市实际情况进行编制的。
二、本定额适用于本市行政区域内新建、扩建、改建的工业与民用建筑工程。
三、本定额是编制和审核工程预算、工程标底、最高限价、工程结算的依据;是编制企业定额、投标报价和工程量清单综合单价的参考依据;也是编制概算定额和建设工程投资估算指标的基础。
四、本定额是按照正常的施工条件,目前多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均人工、材料、机械消耗水平。
重庆市2008建筑工程定额说明和计算规则
重庆市2008建筑工程定额说明和计算规则总说明一、《重庆市建筑工程计价定额》(以下简称本定额)是根据建设部颁布的1995年《全国统一建筑工程基础定额》(GJD-101-95)、1999年《全国统一建筑工程基础定额重庆市基价表》、2003年《重庆市建筑工程消耗量定额》(CQXHL-201-2003)、现行有关设计规范、施工验收规范、质量评定标准、国家产品标准、安全操作规程并参考了行业、地方标准以及有代表性的工程设计、施工资料、其他资料等依据和相关规定,结合本市实际情况进行编制的。
二、本定额适用于本市行政区域内新建、扩建、改建的工业与民用建筑工程。
三、本定额是编制和审核工程预算、工程标底、最高限价、工程结算的依据;是编制企业定额、投标报价和工程量清单综合单价的参考依据;也是编制概算定额和建设工程投资估算指标的基础。
四、本定额是按照正常的施工条件,目前多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均人工、材料、机械消耗水平。
本定额中的人工、材料、机械消耗量除规定允许调整外,均不得调整。
五、本定额用工不分工种、技术等级,以综合工日表示。
内容包括:基本用工、超运距用工、人工幅度差、辅助用工。
人工单价分别为:土石方用工22.00元/工日,机械操作用工28.00元/工日,其他用工25.00元/工日。
人工单价包括基本工资、工资性补贴、辅助工资、职工福利费和劳动保护费。
六、本定额材料消耗已包括施工中消耗的主要材料、辅助材料和零星材料,辅助材料和零星材料合并为其他材料费。
本定额人工、材料、成品、半成品和机械燃(油)料价格,是以定额编制期的价格为依据确定的基价,作为计取费用的基础,其价差可参照重庆市建设工程造价管理机构发布的工程所在地的信息价格或市场价格进行调整。
七、本定额已包括材料、成品、半成品从工地仓库、现场堆放地点或现场加工地点至操作安装地点的水平运输以及运输损耗、施工操作损耗、施工现场堆放损耗。
08定额综合解解释
2008年重庆市建设工程计价定额综合解释重庆市城乡建设委员会二〇〇九年十一月目录第一部分综合解释一、2008年《重庆市建设工程费用定额》A.总说明及费用定额……………………………………………………二、2008年《重庆市建设工程计价定额》B.建筑面积计算规则……………………………………………………C.土石方工程……………………………………………………………D.挡墙、护坡工程………………………………………………………E.基础工程………………………………………………………………F.脚手架工程……………………………………………………………G.砌筑工程………………………………………………………………H.混凝土及钢筋混凝土工程……………………………………………I.金属结构工程…………………………………………………………J.门窗、木结构工程……………………………………………………K.楼地面工程……………………………………………………………L.装饰工程………………………………………………………………M.其他工程………………………………………………………………二、2008年《重庆市市政工程计价定额》土石方工程N.脚手架及构件运输……………………………………………………O.挡墙、护坡工程………………………………………………………P.道路工程………………………………………………………………Q.桥梁工程………………………………………………………………R.隧道工程………………………………………………………………S.排水工程………………………………………………………………三、2008年《重庆市安装工程计价定额》第一册机械设备安装工程……………………………………………第二册电气设备安装工程……………………………………………第三册热力设备安装工程……………………………………………第五册静置设备与工艺金属结构制作安装工程……………………第六册工业管道工程…………………………………………………第七册消防安装工程…………………………………………………第八册给排水、燃气工程……………………………………………第九册通风空调工程…………………………………………………第十册自动化控制仪表安装工程……………………………………第一部分综合解释一、2008年《重庆市建设工程费用定额》A.总说明及费用定额A.1 本总说明及费用定额的适用范围?答:适用于各个专业工程。
重庆08定额综合解释一
2008年重庆市建设工程计价定额综合解释第一部分1.总说明及费用定额1.12008年重庆市建筑、装饰、安装、市政、仿古建筑及园林、房屋修缮工程计价定额的施工工艺和工料机消耗是按什么质量标准编制的?答:是按合格品标准编制的。
1.2不同所有制、不同地区的施工企业承包工程时,是否均按定额基价及费用标准取费?答:均按定额基价及费用标准取费。
1.3工程施工的周转性材料(脚手架、模板等)、中小型机械25公里以上的超运距费用如何计算?答:发生时按实计算。
1.4建筑垃圾场外运输费如何计算?答:工程量按实签证,执行人装或机装石方相应机械运输定额子目乘以系数0.7。
1.5土石方及建筑垃圾弃渣费(渣场费)如何计算?答:发生时按实计算。
1.6建筑工程中的二次或单独设计装饰项目如何执行定额?答:执行2008年《重庆市装饰工程计价定额》。
1.7市政工程的装饰项目执行什么定额,如何取费?答:市政工程中的装饰项目,首先借用2008年《重庆市建筑工程计价定额》,再缺项时借用2008年《重庆市装饰工程计价定额》,纳入市政工程进行取费。
1.8按实签证机械台班数量如何确定?答:同一工作日签证机械累计工作四小时以内为半个台班,八小时以内为一个台班。
1.9工程建设中建设单位提供材料实物,施工单位办理工程结算时如何退价?答:建设单位供应材料到施工单位指定堆放点(或仓库),在办理工程结算时,甲供材料数量在预(结)算书(投标报价)数量以内部分,甲供材料费应根据预(结)算书(投标报价)编制的材料价格并扣除下(上)浮比例及施工单位仓管费后,退还给建设单位;甲供材料数量超过预(结)算书(投标报价)数量部分,甲供材料费按实退还给建设单位。
1.10按合同约定由施工单位采购的建筑材料、构配件和设备,在履约过程中由建设单位指定供货商或定质定价的,如何办理工程结算?答:在办理工程结算时,合同有约定的,按合同约定执行;合同未作约定的,建筑材料、构配件和设备价格按实调整,并不再执行因承接工程时的上浮或下浮比例。
重庆08定额说明和计算方法(最快学会预算)
重庆2008定额建筑面积计算规则一、本定额建筑面积计算规则,执行2005年国家标准《建筑工程建筑面积计算规则》(GB/T50353-2005)(以下简称《规范》)。
本定额仅列出《规范》中“计算建筑面积的规定”内容,其他未列出内容详见《规范》。
二、建筑面积计算规则1.单层建筑物的建筑面积,应按其外墙勒脚以上结构外围水平面积计算,并应符合下列规定:(1)单层建筑物高度在2.20m及以上者应计算全面积;高度不足2.20m者应计算1/2 面积。
(2)利用坡屋顶内空间时净高超过2.10m的部位应计算全面积;净高在1.20m至2.10m 的部位应计算1/2 面积;净高不足1.20m的部位不应计算面积。
2.单层建筑物内设有局部楼层者,局部楼层的二层及以上楼层,有围护结构的应按其围护结构外围水平面积计算,无围护结构的应按其结构底板水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
3.多层建筑物首层应按其外墙勒脚以上结构外围水平面积计算;二层及以上楼层应按其外墙结构外围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
4.多层建筑坡屋顶内和场馆看台下,当设计加以利用时净高超过2.10m的部位应计算全面积;净高在1.20m至2.10m的部位应计算1/2 面积;当设计不利用或室内净高不足1.20m 时不应计算面积。
5.地下室、半地下室(车间、商店、车站、车库、仓库等),包括相应的有永久性顶盖的出入口,应按其外墙上口(不包括采光井、外墙防潮层及其保护墙)外边线所围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
6.坡地的建筑物吊脚架空层、深基础架空层,设计加以利用并有围护结构的,层高在2.20m及以上的部位应计算全面积;层高不足2.20m的部位应计算1/2面积。
设计加以利用、无围护结构的建筑吊脚架空层,应按其利用部位水平面积的1/2计算;设计不利用的深基础架空层、坡地吊脚架空层、多层建筑坡屋顶内、场馆看台下的空间不应计算面积。
重庆08定额,综合解释,需乘系数的项目解析
重庆08定额需乘系数的项目08定额可调项目第十三章P301 (其他工程)1、轨道是按直线双轨编制,如铺设弧线时人工、机械乘以系数 1.152、自升式塔机是以塔高45m确定,如超过45m,每增高10m,安拆项目增加20%,场外运输项目增加10%。
(1.2n次方和1+0.2)第十二章P257 (装饰工程)3、抹灰按一般抹灰编制若为高级抹灰相应子目,人工及机械乘以系数1.2,材料乘以系数 1.3。
4、木材断面或厚度均以毛断面为准如设计要求木材断面或厚度为净料时应增加刨光损耗一面抛光增加3mm双面抛光增加5mm。
5、圆(弧)形墙面、圆形柱面、弧形梁面的抹灰及圆(弧)形墙面、圆(异)形柱面、弧(异)形梁面的镶贴块料面层,按相应子目,人工乘以系数 1.15,材料乘以系数 1.05。
6、其他装饰项目中装饰线条是按墙面上成品直线条安装编制的当墙面安装圆(弧)形装饰线条时按相应子目,人工乘以 1.2,材料乘以系数1.1,当天棚安装直线条时相应子目人工乘以系数 1.34,当天棚安装圆弧形装饰线条时相应子目,人工乘以系数 1.6,材料乘以系数1.1。
7、跌级天棚人工乘以系数 1.1。
8、当天棚在两个设计标高以上者,天棚龙骨、基层、面层分别按展开面积计算其龙骨、基层、面层按平面天棚相应子目人工乘以系数1.2。
9、弧形天棚部分按相应子目人工乘以系数 1.43斜顶天棚部分按相应子目人工乘以系数 1.18。
10、胶合板若钻吸音孔则每100m3增加6.5工日。
11、抹灰面刮腻子、刷油漆及涂料用于天棚时,人工乘以系数 1.3,材料乘以系数 1.1,用于零星项目时人工乘以系数 1.45,材料乘以系数1.3。
12、单层木门窗刷油是按双面刷油编制若采用单面刷油时相应子目乘以系数0.49。
11、单层钢门、窗和其他金属面设计需刷两遍防锈漆时增加一遍按刷一遍防锈漆子目人工乘以系0.75材料乘以系0.9。
13、阳台带悬臂梁者其工程量系数乘以 1.3。
2008 重庆市建筑工程计价定额 说明及计算规则
《重庆市建筑工程计价定额》2008(局部图片内容缺失可参考复印件或软件内相应内容)总说明2建筑面积计算规则3第一章土石方工程6说明6计算规则11第二章挡墙、护坡工程13说明13计算规则14第三章基础工程15说明15计算规则16第四章脚手架工程17说明17计算规则19第五章砌筑工程20说明20计算规则21第六章混凝土及钢筋混凝土工程23说明23计算规则26第七章金属工程30说明30计算规则32第八章门窗、木结构工程33说明33计算规则34第九章楼地面工程35说明35计算规则36第十章屋面工程37说明37计算规则39第十一章防腐隔热保温工程41说明41计算规则42第十二章装饰工程43说明43计算规则46第十三章其他工程50说明50计算规则51总说明一、《重庆市建筑工程计价定额》(以下简称本定额)是根据建设部颁布的1995年《全国统一建筑工程基础定额》(GJD-101—95)、1999年《全国统一建筑工程基础定额重庆市基价表》、2003年《重庆市建筑工程消耗量定额》(CQXHL-201-2003)、现行有关设计规范、施工验收规范、质量评定标准、国家产品标准、安全操作规程并参考了行业、地方标准以及有代表性的工程设计、施工资料、其他资料等依据和相关规定,结合本市实际情况进行编制的。
二、本定额适用于本市行政区域内新建、扩建、改建的工业与民用建筑工程。
三、本定额是编制和审核工程预算、工程标底、最高限价、工程结算的依据;是编制企业定额、投标报价和工程量清单综合单价的参考依据;也是编制概算定额和建设工程投资估算指标的基础。
四、本定额是按照正常的施工条件,目前多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均人工、材料、机械消耗水平。
本定额中的人工、材料、机械消耗量除规定允许调整外,均不得调整。
五、本定额用工不分工种、技术等级,以综合工日表示。
内容包括:基本用工、超运距用工、人工幅度差、辅助用工。
重庆2008系列定额解释
编辑:王诚阅(QQ:87297949)敬告:未经允许,不得复制,修改,传播。
2008年重庆市建设工程计价定额综合解释重庆市城乡建设委员会二〇〇九年十一月目录第一部分综合解释一、2008年《重庆市建设工程费用定额》A.总说明及费用定额……………………………………………………二、2008年《重庆市建设工程计价定额》B.建筑面积计算规则……………………………………………………C.土石方工程……………………………………………………………D.挡墙、护坡工程………………………………………………………E.基础工程………………………………………………………………F.脚手架工程……………………………………………………………G.砌筑工程………………………………………………………………H.混凝土及钢筋混凝土工程……………………………………………I.金属结构工程…………………………………………………………J.门窗、木结构工程……………………………………………………K.楼地面工程……………………………………………………………L.装饰工程………………………………………………………………M.其他工程………………………………………………………………二、2008年《重庆市市政工程计价定额》N.脚手架及构件运输……………………………………………………O.挡墙、护坡工程………………………………………………………P.道路工程………………………………………………………………Q.桥梁工程………………………………………………………………R.隧道工程………………………………………………………………S.排水工程………………………………………………………………三、2008年《重庆市安装工程计价定额》第一册机械设备安装工程……………………………………………第二册电气设备安装工程……………………………………………第三册热力设备安装工程……………………………………………第五册静置设备与工艺金属结构制作安装工程……………………第六册工业管道工程…………………………………………………第七册消防安装工程…………………………………………………第八册给排水、燃气工程……………………………………………第九册通风空调工程…………………………………………………第十册自动化控制仪表安装工程……………………………………第二部分补充定额、配合比及机械台班定额一、重庆市建筑工程计价补充定额……………………………………二、重庆市市政工程计价补充定额……………………………………三、水泥粉煤灰陶粒配合比………………………………………………四、补充机械台班定额…………………………………………………第三部分定额勘误一、重庆市建筑工程计价定额………………………………………二、重庆市装饰工程计价定额………………………………………三、重庆市安装工程计价定额………………………………………四、重庆市市政工程计价定额………………………………………五、重庆市房屋修缮工程计价定额…………………………………第一部分综合解释一、2008年《重庆市建设工程费用定额》A.总说明及费用定额A.1 本总说明及费用定额的适用范围?答:适用于各个专业工程。
《2008重庆市建设工程计价定额》综合解释二
2008年《重庆市安装工程计价定额》综合解释二4.1 机械设备安装工程4.1.1 特种设备安装按规定必须进行特种设备安装报验,其发生的检测费用应如何计取?答:压力管道、压力容器、锅炉、起重设备等构成建安工程的特种设备安装完工后,按规定进行特种设备安装报检所发生的检测费用,应由建设单位承担,其费用按实计取。
4.1.2 起重机轨道安装底标高超过10m时,能否计算超高费?答:可以计算。
按本分册说明第五条规定执行。
4.1.3零星小型金属结构制作安装定额项目使用范围如何界定?答:小型金属结构制作安装定额项目只适用于本册定额中各类设备本体范围内(即与设备配套的)需要现场制作、安装的零星小型金属结构构件(如支架、框架、防护罩、支柱以及沟、槽、箱、等非密闭性容器)。
4.2电气设备安装工程4.2.1 高压计量柜安装如何执行定额?答:按单或双母线柜定额项目执行。
4.2.2 成套高压开关柜安装,现场需要柜面改造和增加电器元件,如何执行定额?答:柜面改造盘面开孔的费用按实计算,增加的电器原件安装按本册第四章中相应定额项目执行。
4.2.3 照明用双电源切换电控箱、屏、柜如何执行定额?答:执行事故照明双电源切换屏定额项目。
4.2.4 箱式变压器调试费如何计算?答:带变压器系统、母线系统、高低压送配电设备系统、接地装置系统等的箱式变压器,其调试费用应根据其箱式变压器电气主接线图的接线方式、控制保护方式及设备组成,分系统计算高度费用。
4.2.5 干式变压器带有保护罩时,如何执行定额?答:执行干式变压器安装项目,人工费和机械费乘以系数1.1. 4.2.6 免维护蓄电池组的充放电如何计算?答:免维护蓄电池组充放电按蓄电池组充放电相应定额乘以系数0.3计算。
4.2.7 电机检查接线定额是否包含焊(压)接端子的工作内容?答:不含。
4.2.8 金属杆路灯设计要求每基(根)均作独立接地装置,并要求测试接地电阻不得大于设计值,接地装置安装和调试费用如何计算?答:定额项目已包含接地装置的安装,调试费用另按独立接地装置系统调试定额项目计算。
重庆市2008定额综合解释
重庆市2008定额综合解释一、定额概念及作用“定额”是工程建设中指标化的单位工程工程量、材料消耗量、用工量和非计量工程项目的定额化材料、用工市价和价值等内容,是分项、分部工程、子分项工程单位工程量和材料消耗量以及用工量计算时所需的基本数据。
定额在工程建设中有很重要的作用,其主要功能包括:1.是计算工程物资和材料的依据2.是工程报价、招标、投标、竣工结算、物资管理和质量管理的基本依据3.是工程管理中成本控制与成本分析的核心二、重庆市2008定额的起源重庆市2008定额是2008年制定、颁布的重庆市定额标准。
该定额是按照国家有关法律法规和城市建设的应用实际,结合重庆市的实际情况,制定的能够反映当地物价、劳动力市场等实际情况的定额标准。
三、重庆市2008定额的分类重庆市2008定额按照功能、规模和物价等因素,分为建筑工程、市政公用工程、绿化工程、装饰装修工程和电力通讯工程等多个专业。
各专业再细分为分部分项工程等不同级别。
四、重庆市2008定额的编制原则重庆市2008定额的编制原则包括以下几个方面:1.依据国家法律法规、行业标准和技术规范编制2.充分考虑工程项目所处的地理位置、市场经济、物资价格等实际情况3.严格按照国家、地方政府有关规定和纪律进行编制,坚持以实际情况为基础4.注意定额的科学性、准确性、合理性,保证定额的可靠性、稳定性和实用性五、重庆市2008定额的使用方法重庆市2008定额的使用方法包括:1.按照分类和级别查询相应的定额;2.根据工程项目的具体情况,结合地方实际,进行调整和修改;3.严格遵循定额标准,切实做好工程建设管理和成本控制。
六、重庆市2008定额的更新与完善重庆市2008定额的更新与完善需要注意以下几个问题:1.定期进行更新和修订,及时反映市场变动;2.建立科学的评估机制,对修订后的定额进行评估;3.加强与国家、地方相关部门的沟通,了解标准和政策的变化以及行业发展趋势,及时做出相应的调整。
2008年重庆市建设工程计价定额综合解释
2008年重庆市建设工程计价定额综合解释前言在建设工程领域中,建设工程计价定额是一个非常重要的工具,它为建设工程的计算提供了标准化的依据。
2008年发布的《重庆市建设工程计价定额》是一个非常重要的文件,在建设工程中得到广泛应用。
本文将对这个文件进行综合解释,以便读者更好地了解。
概述《重庆市建设工程计价定额》是根据《建设工程量规定》编制的。
本文件的主要作用是规定各种建设工程的计价标准和量价关系,以及每项工程的计价依据。
目的是确保工程质量、节约成本、避免浪费。
文档中将建设工程按功能和性质分为28类,对每类工程都进行了计算,列出了建设工程计价定额表,并规定了计价依据、计价单位和计价说明。
主要内容工程分类根据功能和性质的不同,文档将建设工程分为以下28类:1.地基基础工程2.人造填土和加固土工程3.石方工程4.桥梁工程5.隧道工程6.建筑工程7.钢结构工程8.水工建筑物9.水库、堤防及其他防洪工程10.音乐喷泉、雕塑等城市绿化景观设施11.公路工程12.铁路工程13.机场工程14.港口工程15.航道工程16.通信工程17.电力工程18.汽车站工程19.地铁工程20.热电厂工程21.工矿企业工程22.农业建筑工程23.轻轨工程24.高速公路工程25.历史文化及旅游工程26.石油、天然气工程27.环保工程28.综合管理及其它建筑工程计价表文档中列出了建设工程计价定额表,各类工程的计价表在文档中都有详细说明,包括计价要点、计价依据、计价单位及计价说明等,以及相关的计算公式。
这些定额是实现工程标准化、科学化、规范化、高效化的基础。
测算方法文档中虽然列出了每类工程的计算方法,但是实际测算时,需要考虑多种因素,包括建材价格、劳动力成本、土地价值等等,需要根据实际情况进行灵活调整。
相关政策文档中还列出了一些相关政策,包括国家、省、市的相关法规和规定,这些政策是工程建设必须遵循的原则和标准,涉及到土地利用、用地审批、工程建设、设计规范、施工工艺、工程验收等方面。
2008 重庆市建筑工程计价定额 说明及计算规则
《重庆市建筑工程计价定额》2008(局部图片内容缺失可参考复印件或软件内相应内容)总说明 (2)建筑面积计算规则 (3)第一章土石方工程 (6)说明 (6)计算规则 (11)第二章挡墙、护坡工程 (14)说明 (14)计算规则 (15)第三章基础工程 (16)说明 (16)计算规则 (17)第四章脚手架工程 (18)说明 (18)计算规则 (20)第五章砌筑工程 (21)说明 (21)计算规则 (22)第六章混凝土及钢筋混凝土工程 (25)说明 (25)计算规则 (28)第七章金属工程 (32)说明 (32)计算规则 (34)第八章门窗、木结构工程 (35)说明 (35)计算规则 (36)第九章楼地面工程 (37)说明 (37)计算规则 (38)第十章屋面工程 (40)说明 (40)计算规则 (41)第十一章防腐隔热保温工程 (44)说明 (44)计算规则 (44)第十二章装饰工程 (45)说明 (45)计算规则 (48)第十三章其他工程 (52)说明 (52)计算规则 (54)总说明一、《重庆市建筑工程计价定额》(以下简称本定额)是根据建设部颁布的1995年《全国统一建筑工程基础定额》(GJD-101—95)、1999年《全国统一建筑工程基础定额重庆市基价表》、2003年《重庆市建筑工程消耗量定额》(CQXHL-201-2003)、现行有关设计规范、施工验收规范、质量评定标准、国家产品标准、安全操作规程并参考了行业、地方标准以及有代表性的工程设计、施工资料、其他资料等依据和相关规定,结合本市实际情况进行编制的。
二、本定额适用于本市行政区域内新建、扩建、改建的工业与民用建筑工程。
三、本定额是编制和审核工程预算、工程标底、最高限价、工程结算的依据;是编制企业定额、投标报价和工程量清单综合单价的参考依据;也是编制概算定额和建设工程投资估算指标的基础。
四、本定额是按照正常的施工条件,目前多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均人工、材料、机械消耗水平。
重庆08定额综合解解释
CQZT12011.07.07ZT12008年重庆市建设工程计价定额综合解释重庆市城乡建设委员会二〇〇九年十一月目 录第一部分 综合解释一、2008年《重庆市建设工程费用定额》A.总说明及费用定额……………………………………………………二、2008年《重庆市建设工程计价定额》B.建筑面积计算规则……………………………………………………C.土石方工程……………………………………………………………D.挡墙、护坡工程………………………………………………………E.基础工程………………………………………………………………F.脚手架工程……………………………………………………………G.砌筑工程………………………………………………………………H.混凝土及钢筋混凝土工程……………………………………………I.金属结构工程………………………………………………………… J.门窗、木结构工程…………………………………………………… K.楼地面工程…………………………………………………………… L.装饰工程……………………………………………………………… M.其他工程………………………………………………………………二、2008年《重庆市市政工程计价定额》土石方工程N.脚手架及构件运输…………………………………………………… O.挡墙、护坡工程……………………………………………………… P.道路工程……………………………………………………………… Q.桥梁工程……………………………………………………………… R.隧道工程……………………………………………………………… S.排水工程………………………………………………………………三、2008年《重庆市安装工程计价定额》第一册 机械设备安装工程……………………………………………第二册 电气设备安装工程…………………………………………… 第三册 热力设备安装工程…………………………………………… 第五册 静置设备与工艺金属结构制作安装工程……………………第六册 工业管道工程………………………………………………… 第七册 消防安装工程…………………………………………………第八册 给排水、燃气工程……………………………………………第九册 通风空调工程…………………………………………………第十册 自动化控制仪表安装工程……………………………………第一部分 综合解释一、2008年《重庆市建设工程费用定额》A.总说明及费用定额A.1 本总说明及费用定额的适用范围?答:适用于各个专业工程。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
重庆08定额需乘系数的项目08定额可调项目第十三章P301 (其他工程)轨道是按直线双轨编制,如铺设弧线时人工、机械乘以系数自升式塔机是以塔高45m确定,如超过45m,每增高10m,安拆项目增加20%,场外运输项目增加10%。
(次方和1+)第十二章P257 (装饰工程)抹灰按一般抹灰编制若为高级抹灰相应子目,人工及机械乘以系数,材料乘以系数。
木材断面或厚度均以毛断面为准如设计要求木材断面或厚度为净料时应增加刨光损耗一面抛光增加3mm双面抛光增加5mm。
圆(弧)形墙面、圆形柱面、弧形梁面的抹灰及圆(弧)形墙面、圆(异)形柱面、弧(异)形梁面的镶贴块料面层,按相应子目,人工乘以系数,材料乘以系数。
其他装饰项目中装饰线条是按墙面上成品直线条安装编制的当墙面安装圆(弧)形装饰线条时按相应子目,人工乘以,材料乘以系数,当天棚安装直线条时相应子目人工乘以系数,当天棚安装圆弧形装饰线条时相应子目,人工乘以系数,材料乘以系数。
跌级天棚人工乘以系数。
当天棚在两个设计标高以上者,天棚龙骨、基层、面层分别按展开面积计算其龙骨、基层、面层按平面天棚相应子目人工乘以系数。
弧形天棚部分按相应子目人工乘以系数斜顶天棚部分按相应子目人工乘以系数。
胶合板若钻吸音孔则每100m3增加工日。
抹灰面刮腻子、刷油漆及涂料用于天棚时,人工乘以系数,材料乘以系数,用于零星项目时人工乘以系数,材料乘以系数。
单层木门窗刷油是按双面刷油编制若采用单面刷油时相应子目乘以系数。
11、单层钢门、窗和其他金属面设计需刷两遍防锈漆时增加一遍按刷一遍防锈漆子目人工乘以系材料乘以系。
阳台带悬臂梁者其工程量系数乘以。
雨篷顶面带带反沿或反梁者其顶面工程量乘以系数底面带悬臂梁者其底面工程量乘以系数。
楼梯底面的抹灰工程量按水平投影面积计算有斜平顶的工程量乘以系数有锯齿形顶的工程乘以系数并入抹灰工程内。
定额解释P12独立柱梁面刷涂料及乳胶漆按墙面相应定额项目执行,人工乘以系数,材料乘以系数。
当面砖尺寸和缝宽与面砖勾缝定额项目不同时面砖周长小于450mm 时按定额执行,当面砖周长大于450mm时按定额项目乘以系数。
木龙骨设计与定额不同时材料耗量允许调整其木材损耗率是4。
单独门框油漆按相应木门油漆定额乘以系数。
腰线、窗台线、檐口线油漆按延长米乘以系数以平方米计算。
P235 (防腐隔热保温工程)各种面层除软聚氯乙烯塑料地面外均不包括踢脚板的工料消耗。
若设计有整体面层踢脚板时按整体面层相应子目执行人工乘以系数。
铺砌块料面层项目以平面编制的铺砌立面时按平面相应子目人工乘以系数,踢脚板人工乘以系数其余不变。
圆弧形外墙面保温层按外墙面保温层中相应子目人工乘以系数。
平面砌筑双层耐酸块料时按单层面积乘以系数2。
P215屋面彩瓦项目中彩瓦按无搭接编制如设计要求搭接时彩瓦耗量允许调整,人工乘以系数,砂浆乘以系数其他不变。
P193(楼地面工程)彩色水磨石整体面层嵌条分色以四边形分格为准如设计采用多边形或美术图案时,人工乘以系数旋转楼梯块料面层按相应楼梯项目乘以系数。
台阶有出沿者其抹灰、水磨石项目乘以系数。
散水、台阶、防滑坡道的垫层执行垫层定额项目,人工乘以系数。
定额解释P11瓜米石、豆石踢脚板按相应整体面层定额,人工费乘以系数,材料乘以系数。
楼地面及墙面贴青石板执行装饰石材定额相应子目青石板定额基价按40元/m2P173(门窗、木结构)本章项目中所注明的木材断面或厚度均以毛断面为准。
如设计图纸注明的断面或厚度为净料时应增加刨光损耗板、枋材一面刨光增加3mm两面刨光增加5mm,圆木每立方米体积增加。
原木加工成锯材的出材率为63方木加工成锯材的出材率为85。
木门窗项目中如设计框断面与定额项目断面不同时以每增加10cm2,不足10 cm2按10 cm2计算。
门增加、门带窗、窗无量木门安装时应扣除单层玻璃材料费,人工费不变。
木门窗运输定额项目包括框和扇的运输若单运框时相应子目乘以系数,单运扇时相应子目乘以系数。
屋架、檩lin木需刨光者人工乘以系数。
钢木屋架区分圆、方木按设计以立方米计算,圆木屋架连接的挑檐木、支撑等为方木时其方木部分乘以系数,折合成圆木并入屋架体积内。
定额解释P10胶合板门、胶合板门带窗制作如设计不允许拼接时,胶合板门定额消耗量每100m2门洞口面积增加m2,胶合板门带窗定额消耗量每100 m2门洞口面积增加m2其他项目胶合板消耗量不的进行调整。
P151 (金属工程)除锈按手工除锈编制,除锈方式不一致时,允许调整。
每吨扣除手工除锈用工工日。
定额解释P10钢柱安在砼柱上执行钢柱安装定额项目其中,人工费、机械费乘以系数,其余不变。
属施工单位承包范围内的金属结构构件由建设单位加工或委托加工交施工单位安装时,安装按构件安装定额基价收取所以费用并以制作定额基价为基数收取税金和60的企业管理费、规费。
第六章P101 (钢筋工程)43、预应力钢筋如设计要求人工时效处理时,每吨预应力钢筋按80元计算人工时效费进入定额直接费中的人工费。
44、弧形钢筋按相应定额子目,人工乘以系数。
45、现浇砼斜梁、板有梁板坡度大于15°时砼按相应子目,人工乘以系数,模板按相应项目乘以系数。
双面支模的斜梁、板有梁板模板按相应之目乘以系数。
46、现浇有梁板中梁的砼强度与板不一致时梁强度高应分别计算梁、板工程量。
现浇梁工程乘以系数,现浇板工程量应扣除现浇梁所增加的工程量执行有梁板项目。
47、弧形墙模板按相应墙厚模板子目,人工乘以系数,材料乘以系数,机械不变。
48、空心板堵孔的人工、材料已包括在接头灌缝项目内如不堵孔时应扣除项目中堵孔材料预制砼块和堵孔人工每10m3空心板工日。
定额解释P849、自拌砼、砂浆因设计或已批准的是个组织设计(方案)要求添加外加剂,根据设计用量另加1%的损耗,按元/kg进入定额基价,其余做价差处理,水泥用量根据设计用量或外加剂性能要求进行调整。
50、现浇砼构件采用清水模板时,按相应模板定额项目人工乘以系数,模板耗量不变。
51、采用对拉螺栓(片)不能取出者,按每10m3砼增加对拉螺栓(片)消耗量30kg,并入模板消耗量内。
52、模板支撑高度超过、在8m以下时直接套用AF0086、AF0087定额项目计算超高工料模板支撑高度在8m以上时先套用AF0086、AF0087定额项目计算8m以内的超高增加工料再套用AF0088、AF0089定额项目计算8m以上超高增加工料合并计算。
53、自拌砼配合比根据设计强度等级、砂石品种、石子粒径安装“砼和砂浆配合比表”调整损耗增加%进入定额基价。
54、电渣压力焊接头、机械连接接头分别按相应定额计算现浇钢筋制安执行AF0280定额但应扣除人工工日、钢筋、电焊条5kg、其他材料费元进行基价调整。
55、预埋铁件制作安装定额项目只含制作损耗,不含安装损耗,安装损耗为1%。
第五章P87 (砌筑工程)除以列弧形砌筑子目外,其他砌筑子目如遇弧形时,弧形部分可按相应子目人工乘以系数。
页岩空心砖、空心砌块、砼砌块、加气砼砌块的零星工程量按相应定额子目,人工费乘以系数,材料乘以系数,其余不变。
第四章(脚手架工程)P77外脚手架项目系按双排考虑,单排脚手架应按外脚手架项目乘以系数。
水平防护架子目中的脚手板是按单层编制的实际按双层或多层铺设时按实铺层数增加脚手板耗量支撑架耗量增加20其他不变。
建筑物垂直封闭、水平防护架、垂直防护架子目是按8个月施工期自搭设之日起至拆除日期编制。
超过8个月施工的工程子目中的材料应乘下表系数其他不变。
满堂基础,按满堂脚手架基础层子目的50%计算脚手架摊销费,人工不变。
高度在以上的天棚装饰,按满堂脚手架项目乘以系数计算脚手架摊销费,人工不变。
材料、机械乘以系数水塔脚手架按相应烟囱脚手架人工乘以系数,其他不变。
第四章P63基础桩外露部分砼模板按砼和钢筋砼工程章节中相应柱模板子目乘以系数。
第五章P45砌体定额中未包括勾缝,如需勾缝时,按相应定额子目执行。
勾缝项目均为加浆勾缝,如为原浆勾缝,人工乘以系数,材料机械不计算。
钻孔锚杆索的单位工程量小于500m时,其相应定额子目人工、机械乘以系数。
钻孔锚杆索单孔深度大于20m时其人工、机械乘以系数,深度大于30m时其人工、机械乘以系数。
现浇弧形砼挡墙和弧形格构砼护坡,分别按相应子目人工乘以系数,模板乘以系数,其余不变。
砼挡土墙、块片石砼挡土墙、薄壁砼挡墙单面支模时,其砼工程量按设计断面厚度增加50mm计算,砼挡墙模板乘以系数。
定额解释P7钻孔锚杆(索)项目如需搭设脚手架,按单项脚手架中外脚手架相应定额乘以系数执行。
第一章P7人工土石方项目是按干土编制,如遇湿土时人工乘以系数。
人工平基土石方项目是按深度以内编制,深度超过时,按下表增加工日。
在挡土板支撑下挖土方,按相应定额子目人工乘以系数。
人工挖空桩挖土石方项目为考虑边排水边施工的工效损失,如遇边排水边施工时,抽水机台班和排水用工按实签证,挖孔桩人工按相应挖孔桩土方子目人工乘以系数,石方子目人工乘以系数。
人工挖孔桩挖土方如遇流砂、淤泥应根据双方签证的实际数量,按相应深度土方子目乘以系数。
人工挖基坑、沟槽土方深度超过8m时,其超过部分按8m相应子目乘以系数,超过10m时其超过部分按8m相应子目乘以系数。
人工凿沟槽、基坑土方深度超过6m时,其超过部分按6m相应子目乘以系数,深度超过8m时,起超过部分按6m相应子目乘以系数。
支撑项目是按槽、坑两场同时支撑挡土板编制,如一侧支挡土板时相应子目人工乘以系数。
人工剔打钢筋砼构件时按人工凿较硬岩子目乘以系数执行。
机械运输淤泥、流砂时,按相应机械运输土方子目乘以系数。
机械挖土的土层平均厚度小于300mm时,其相应子目的机械乘以系数。
机械不能施工部分(如:死角)应按设计或施工组织设计规定计算,如无规定时,按下表计算按相应人工挖土子目乘以系数人工凿石子目乘以系数注:上表所列工程量系指一个独立的施工组织设计所规定范围的挖方总量。
机械碾压回填土是以密实度达到85%~90%编制的。
如设计密实度为90%~95%时,按相应机械回填碾压土石子目乘以系数;如设计密实度超过95%时,按相应机械回填碾压土石子目乘以系数。
机械在垫板上作业时,按相应子目人工和机械乘以系数,搭拆垫板的人工、材料和辅助机械费用按实计算。
平基爆破工程中,若设计要求某一坡面采用光面爆破时按相应石方爆破子目乘以系数2。
定额解释P6挖空桩挖土方深度超过28m,以每增4m为一步距,按前一步距定额项目乘以系数执行;石方深度超过40m时,以每增4m为一步距按前一步距定额项目乘以系数。
人工或机械运土方、人工装机械运石渣运距500m内时,执行1000m 内定额子目,乘以系数。
挖孔桩、基槽坑当上层土方深度超过3m时,下层石方增加工日如下表:总说明P1本定额是按建筑物檐高20m以内编制的(除以注明高度的项目)檐口超过20m时其超高人工、机械降效费应按“建筑物超高人工、机械降效”项目计算。
