现制水磨石地面施工工艺标准()
水磨石施工工艺标准
QB 安徽电力建设第一工程公司企业标准Q/AEPC-T GCC076-2003 水磨石面层施工工艺标准2003-12-01发布 2004-01-01实施安徽电力建设第一工程公司工程管理部发布目次前言 (I)1范围 (1)2规范性引用文件 (1)3施工准备 (1)4施工工艺 (2)5质量标准 (4)6成品保护措施 (5)7职业安全健康和环境措施 (5)8质量记录 (5)前言为使水磨石面层的施工质量和操作安全进行有效控制,对工程质量、材料、安全文明、环保控制进行合理部署,严格遵循工程建设标准强制性条文施工,认真贯彻执行国家现行的验收规范,以获得最佳技术效果和经济效益,特制定此施工工艺标准。
本标准由公司工程管理部提出并归口。
本标准主要起草人:陈斌本标准审核人:陈尚文本标准批准人:李传玉水磨石面层施工工艺标准1范围本工艺标准适合于工业与民用建筑地面的现制水磨石面层的施工。
2规范性引用文件GB 50209—2002 《建筑地面工程施工质量验收规范》GB 50300—2001 《建筑工程施工质量验收统一标准》3施工准备3.1 作业人员抹灰工、普工。
3.2 技术准备3.2.1水磨石面层下的各层作法谋取应已设计要求施工并验收合格。
3.2.2铺设前应根据设计要求通过试验确定配合比。
3.3材料准备3.3.1水泥:宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级应在32.5级以上;不同品种、不同强度等级的水泥严禁混用。
3.3.2石粒:应选用坚硬可磨白云石、大理石等岩石加工而成,石粒应清洁无杂物,其粒径除特殊要求外应为6-15mm,使用前应过筛洗净。
3.3.3分格条:玻璃条(3mm厚平板玻璃裁制)或铜条(1-2mm厚铜板裁制),宽度根据面层厚度确定,长度根据面层分格尺寸确定;3.3.4砂、草酸、白蜡等。
3.3.5颜料:应选用耐碱、耐光性强,着色力好的矿物颜料,不得使用酸性颜料。
色泽必须按设计要求。
水泥与颜料一次进场为宜。
现制水磨石地面工艺标准
现制水磨石地面工艺标准1 适用范围本工艺标准适用于房屋建筑的楼、地面现制普通及高级水磨石面层。
2 施工准备2.1材料要求:2.1.1 水泥:水磨石面层白色或浅色的应采用白水泥,深色的宜采用普通硅酸盐水泥或矿渣水泥。
同颜色的面层应使用同一批水泥。
2.1.2 矿物颜料:水泥中掺入的颜料应采用耐光、耐碱的矿物颜料,不得使用酸性颜料。
其掺入量宜为水泥重量的3%~6%,或由试验确定。
同一彩色面层应使用同厂、同批的颜料。
2.1.3 石子:应采用坚硬可磨的白云石、大理石等岩石加工而成,石料应洁净无杂物,其粒径除特殊要求外,宜为6~15mm。
2.1.4 分格条:1)玻璃条:平板普通玻璃裁制而成,3 mm厚,一般10 mm宽(根据面层厚度而定),长度以分块尺寸而定。
2)铜条:2~3 mm厚铜板裁制成10 mm宽(还应根据面层厚度而定),长度以分格尺寸而定,用前必须调直调平。
2.1.5 砂:中砂,过8 mm孔径的筛子,含泥量不得大于3%。
2.1.6 其他材料:草酸、白蜡及22 号铁丝等。
2.2 主要机具:水磨石机、滚筒(直径一般200~250 mm,长约600~700 mm,混凝土或铁制)、木抹子、毛刷子、铁簸箕、靠尺、手推车、平锹、5mm孔径筛子、金刚石(60~90、90~120、200三种)、油石、胶皮管、大小水桶、扫帚、钢丝刷、铁錾等。
2.3作业条件:2.3.1 顶棚、墙面抹灰已完成并已验收,屋面已做完防水层。
2.3.2 安装好门框并加防护,与地面有关的水、电管线已安装就位,穿过地面的管洞已堵严、堵实。
2.3.3 做完地面垫层,按标高留出水磨石面层厚度。
2.3.4 石子应分别过筛,并洗净无杂物。
3 操作工艺3.1 工艺流程:基层处理→找标高、弹水平线→铺抹找平层砂浆→养护→弹线分格→镶分格条→拌制水磨石拌合料→涂刷水泥浆结合层→铺水磨石拌合料→滚压、抹平→试磨→粗磨→磨光→草酸清洗→打蜡上光。
3.2 基层处理:将混凝土基层上的杂物清理干净,不得有油污、浮土。
建筑现制水磨石地面工程施工方法

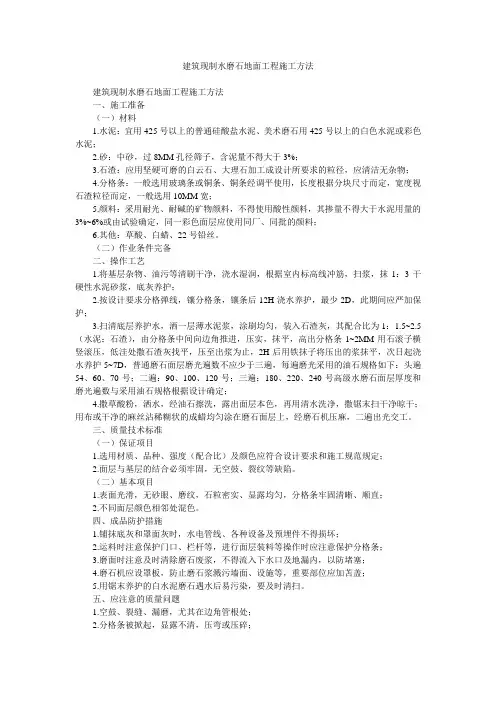

建筑现制水磨石地面工程施工方法建筑现制水磨石地面工程施工方法一、施工准备(一)材料1.水泥:宜用425号以上的普通硅酸盐水泥、美术磨石用425号以上的白色水泥或彩色水泥;2.砂:中砂,过8MM孔径筛子,含泥量不得大于3%;3.石渣:应用坚硬可磨的白云石、大理石加工成设计所要求的粒径,应清洁无杂物;4.分格条:一般选用玻璃条或铜条、铜条经调平使用,长度根据分块尺寸而定,宽度视石渣粒径而定,一般选用10MM宽;5.颜料:采用耐光、耐碱的矿物颜料,不得使用酸性颜料,其掺量不得大于水泥用量的3%~6%或由试验确定,同一彩色面层应使用同厂、同批的颜料;6.其他:草酸、白蜡、22号铅丝。
(二)作业条件完备二、操作工艺1.将基层杂物、油污等清刷干净,浇水湿润,根据室内标高线冲筋,扫浆,抹1:3干硬性水泥砂浆,底灰养护;2.按设计要求分格弹线,镶分格条,镶条后12H浇水养护,最少2D,此期间应严加保护;3.扫清底层养护水,洒一层薄水泥浆,涂刷均匀,装入石渣灰,其配合比为1:1.5~2.5(水泥:石渣),由分格条中间向边角推进,压实,抹平,高出分格条1~2MM用石滚子横竖滚压,低洼处撒石渣灰找平,压至出浆为止,2H后用铁抹子将压出的浆抹平,次日起浇水养护5~7D,普通磨石面层磨光遍数不应少于三遍,每遍磨光采用的油石规格如下:头遍54、60、70号;二遍:90、100、120号;三遍:180、220、240号高级水磨石面层厚度和磨光遍数与采用油石规格根据设计确定;4.撒草酸粉,洒水,经油石擦洗,露出面层本色,再用清水洗净,撒锯末扫干净晾干;用布或干净的麻丝沾稀糊状的成蜡均匀涂在磨石面层上,经磨石机压麻,二遍出光交工。
三、质量技术标准(一)保证项目1.选用材质、品种、强度(配合比)及颜色应符合设计要求和施工规范规定;2.面层与基层的结合必须牢固,无空鼓、裂纹等缺陷。
(二)基本项目1.表面光滑,无砂眼、磨纹,石粒密实、显露均匀,分格条牢固清晰、顺直;2.不同面层颜色相邻处混色。
水磨石专业施工详解:现制水磨石施工工艺

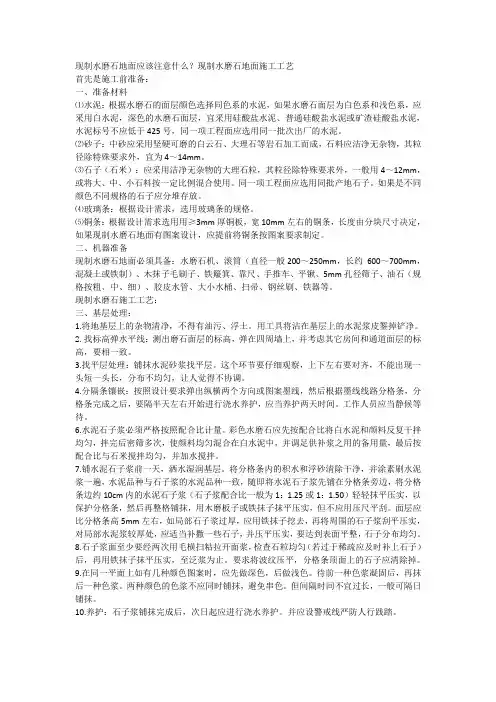

现制水磨石地面应该注意什么?现制水磨石地面施工工艺首先是施工前准备:一、准备材料⑴水泥:根据水磨石的面层颜色选择同色系的水泥,如果水磨石面层为白色系和浅色系,应采用白水泥,深色的水磨石面层,宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,水泥标号不应低于425号,同一项工程面应选用同一批次出厂的水泥。
⑵砂子:中砂应采用坚硬可磨的白云石、大理石等岩石加工而成,石料应洁净无杂物,其粒径除特殊要求外,宜为4~14mm。
⑶石子(石米):应采用洁净无杂物的大理石粒,其粒径除特殊要求外,一般用4~12mm,或将大、中、小石料按一定比例混合使用。
同一项工程面应选用同批产地石子。
如果是不同颜色不同规格的石子应分堆存放。
⑷玻璃条:根据设计需求,选用玻璃条的规格。
⑸铜条:根据设计需求选用用≥3mm厚铜板,宽10mm左右的铜条,长度由分块尺寸决定,如果现制水磨石地面有图案设计,应提前将铜条按图案要求制定。
二、机器准备现制水磨石地面必须具备:水磨石机、滚筒(直径一般200~250mm,长约600~700mm,混凝土或铁制)、木抹子毛刷子、铁簸箕、靠尺、手推车、平锹、5mm孔径筛子、油石(规格按粗、中、细)、胶皮水管、大小水桶、扫帚、钢丝刷、铁器等。
现制水磨石施工工艺:三、基层处理:1.将地基层上的杂物清净,不得有油污、浮土。
用工具将沾在基层上的水泥浆皮錾掉铲净。
2.找标高弹水平线:测出磨石面层的标高,弹在四周墙上,并考虑其它房间和通道面层的标高,要相一致。
3.找平层处理:铺抹水泥砂浆找平层。
这个环节要仔细观察,上下左右要对齐,不能出现一头短一头长,分布不均匀,让人觉得不协调。
4.分隔条镶嵌:按照设计要求弹出纵横两个方向或图案墨线,然后根据墨线线路分格条,分格条完成之后,要隔半天左右开始进行浇水养护,应当养护两天时间。
工作人员应当静候等待。
6.水泥石子浆必须严格按照配合比计量。
彩色水磨石应先按配合比将白水泥和颜料反复干拌均匀,拌完后密筛多次,使颜料均匀混合在白水泥中,并调足供补浆之用的备用量,最后按配合比与石米搅拌均匀,并加水搅拌。
水磨石面层工程施工工艺标准
5.12 水磨石面层工程施工工艺标准1 适用范围本工艺适用于工业与民用建筑地面的现制水磨石面层的施工。
2 编制参考标准及规范(1)《建筑地面工程施工质量验收规范》GB50209-2010(2)《建筑工程施工质量验收统一标准》GB 50300-20133施工准备3.1技术准备(1)水磨石面层下的各层做法应已按设计要求施工并验收合格;(2)铺设前应根据设计要求通过试验确定配合比。
3.2主要机具1、根据施工条件,应合理选用适当的机具和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求。
2、常用机具设备有:水磨石机、滚筒、油石(粗、中、细)、手推车、计量器、筛子、木耙、铁锹、小线、钢尺、胶皮管、木拍板、刮杠、木抹子、铁抹子等。
3.3作业条件1、配合比已经实验确定。
2、应已对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签。
3、施工前,应做好水平标志,以控制铺设的高度和厚度,可采用竖尺、拉线、弹线等方法。
4、对所有作业人员已进行技术交底,特殊工种必须持证上岗。
5、作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。
6、地面立管安装完毕并已装套管,门框及地面预埋安装完毕,验收合格。
7、屋面防水施工完毕。
8、基层清理干净,缺陷处理完毕。
4施工工艺4.1工艺流程监察水泥、石粒质量→配合比试验→技术交底→准备机具设备→基底处理→找标高→铺抹找平层砂浆→养护→弹分格线→镶分格条→搅拌→铺设水磨石搅和料→滚压抹平→养护→ 拭磨→粗磨→细磨→磨光→清洗→打蜡上光→检查验收4.2操作工艺(1)基层处理:把沾在基层上的浮浆、落地灰等用錾子或钢丝刷清理掉,再用扫帚将浮土清扫干净。
(2)找标高:根据水平标准线和设计厚度,在四周墙、柱上弹出面层的上平标高控制线。
(3)贴饼:按线拉水平线抹找平墩(60mm×60mm见方,与找平层完成面同高,用同种砂浆),间距双向不大于 2m。
有坡度要求的房间应按设计坡度要求拉线,抹出坡度墩。
现制水磨石地面施工交底记录(含详细内容)
3.1.12粗磨:第一遍用60~90号粗金刚石磨,使磨石机机头在地面上走横“8”字形,边磨边加水(如磨石面层养护时间太长,可加细砂,加快机磨速度),随时清扫水泥浆,并用靠尺检查平整度,直至表面磨平、磨匀,分格条和石粒全部露出(边角处用人工磨成同样效果),用水清洗晾干,然后用较浓的水泥浆(如掺有颜料的面层,应用同样掺有颜料配合比的水泥浆)擦一遍,特别是面层的洞眼小孔隙要填实抹平,脱落的石粒应补齐。浇水养护2~3d。
技术交底记录

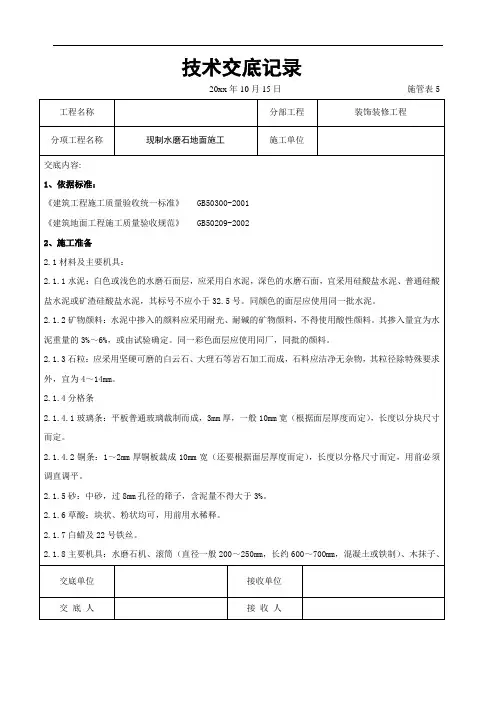

20xx年10月15日
施管表5
工程名称
分部工程
装饰装修工程
分项工程名称
现制水磨石地面施工
施工单位
交底内容:
3.1.9铺设水磨石拌合料:
3.1.9.1水磨石拌合料的面层厚度,除有特殊要求的以外,宜为12~18mm,并应按石料粒径确定。铺设时将搅拌均匀的拌合料先铺抹分格条边,后铺入分格条方框中间,用铁抹子由中间向边角推进,在分格条两边及交角处特别注意压实抹平,随抹随用直尺进行平度检查。如局部地面铺设过高时,应用铁抹子将其挖去一部分,再将周围的水泥石子浆拍挤抹平(不得用刮杠刮平)。
3.1.6镶分格条:用小铁抹子抹稠水泥浆将分格条固定住(分格条安在分格线上),抹成30°八字形(图7-1),高度应低于分格条条顶4~6mm,分格条应平直(上平必须一致)、牢固、接头严密,不得有缝隙,作为铺设面层的标志。另外在粘贴分格条时,在分格条十字交叉接头处,为了使拌合料填塞饱满,在距交点40~50mm内不抹水泥浆(图7-2)。
2.1.2矿物颜料:水泥中掺入的颜料应采用耐光、耐碱的矿物颜料,不得使用酸性颜料。其掺入量宜为水泥重量的3%~6%,或由试验确定。同一彩色面层应使用同厂,同批的颜料。
现制水磨石地面施工工艺标准(706-1996)
现制水磨石地面施工工艺标准1范围本工艺标准适用于工业与民用建筑普通与高级现制水磨石地面工程。
2施工准备2.1 材料及主要机具:2.1.1 水泥:白色或浅色的水磨石面层,应采用白水泥,深色的水磨石面层,宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不应小于42.5号。
同颜色的面层应使用同一批水泥。
2.1.2 矿物颜料:水泥中掺入的颜料应采用耐光、耐碱的矿物颜料,不得使用酸性颜料。
其掺入量宜为水泥重量的3%~6%,或由试验确定。
同一彩色面层应使用同厂,同批的颜料。
2.1.3 石粒:应采用坚硬可磨的白云石、大理石等岩石加工而成,石料应洁净无杂物,其粒径除特殊要求外,宜为4~14mm。
2.1.4 分格条2.1.4.1 玻璃条:平板普通玻璃裁制而成,3mm厚,一般10mm宽(根据面层厚度而定),长度以分块尺寸而定。
2.1.4.2 铜条:l~2mm厚铜板裁成10mm宽(还要根据面层厚度而定),长度以分格尺寸而定,用前必须调直调平。
2.1.5 砂:中砂,过8mm孔径的筛子,含泥量不得大于3%。
2.1.6 草酸:块状、粉状均可,用前用水稀释。
2.1.7 白蜡及22号铁丝。
2.1.8 主要机具:水磨石机、滚筒(直径一般200~250mm,长约600~700mm,混凝土或铁制)、木抹子、毛刷子、铁簸箕、靠尺、手推车、平锹、5mm孔径筛子、油石(规格按粗、中、细)、胶皮水管、大小水桶、扫帚、钢丝刷、铁器等。
2.2 作业条件:2.2.1 顶棚、墙面抹灰已完成并已验收,屋面已做完防水层。
2.2.2 安装好门框并加防护,与地面有关的水、电管线已安装就位,穿过地面的管洞已堵严、堵实。
2.2.3 做完地面垫层,按标高留出磨石层厚度(至少3cm)。
2.2.4 石粒应分别过筛,并洗净无杂物。
3操作工艺3.1 工艺流程:基层处理→ 找标高→ 弹水平线→ 铺抹找平层砂浆→ 养护→弹分格线→ 镶分格条→ 拌制水磨石拌合料→ 涂刷水泥浆结合层→铺水磨石拌合料→ 滚压、抹平→ 试磨→ 粗磨→ 细磨→ 磨光→ 草酸清洗→ 打蜡上光3.1.1 基层处理:将混凝土基层上的杂物清净,不得有油污、浮土。
(完整版)水磨石楼地面施工标准
水磨石楼地面施工标准水磨石楼地面施工标准1.适用范围:本施工工艺标准适用于剪力墙结构高层民用建筑中水磨石楼地面的施工。
2.材料要求、主要机具设备及作业条件:2.1材料要求:2.1.1、水泥:白色或浅色的水磨石面层,应采用白水泥,深色的水磨石面层,宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不应小于425号。
同颜色的面层应使用同一批水泥。
2.1.2、矿物颜料:水泥中掺入的颜料应采用耐光、耐碱的矿物颜料,不得使用酸性颜料。
其掺入量宜为水泥重量的3%~6%,或由试验确定。
同一彩色面层应使用同厂,同批的颜料。
2.1.3、石粒:应采用坚硬可磨的白云石、大理石等岩石加工而成,石料应洁净无杂物,其粒径除特殊要求外,宜为4~14mm.2.1.4、分格条2.1.4.1、玻璃条:平板普通玻璃裁制而成,3mm厚,一般10mm 宽(根据面层厚度而定),长度以分块尺寸而定。
2.1.4.2、铜条:l~2mm厚铜板裁成10mm宽(还要根据面层厚度而定),长度以分格尺寸而定,用前必须调直调平。
2.1.5、砂:中砂,过8mm孔径的筛子,含泥量不得大于3%.2.1.6、草酸:块状、粉状均可,用前用水稀释。
2.1.7、白蜡及22号铁丝。
2.2主要机具:水磨石机、滚筒(直径一般200~250mm,长约、600~700mm,混凝土或铁制)、木抹子、毛刷子、铁簸箕、靠尺、手推车、平锹、5mm孔径筛子、油石(规格按粗、中、细)、胶皮水管、大小水桶、扫帚、钢丝刷、铁器等。
2.3作业条件:2.3.1、顶棚、墙面抹灰已完成并已验收,屋面已做完防水层。
2.3.2、安装好门框并加防护,与地面有关的水、电管线已安装就位,穿过地面的管洞已堵严、堵实。
2.3.3、做完地面垫层,按标高留出磨石层厚度(至少3cm)。
2.3.4、石粒应分别过筛,并洗净无杂物。
3.施工操作工艺3.1、工艺流程:基层处理→找标高→弹水平线→铺抹找平层砂浆→养、护→弹分格线→镶分格条→拌制水磨石拌合料→涂刷水泥浆结合层→铺水磨石拌合料→滚压、抹平→试、磨→粗、磨→细、磨→磨、光→草酸清洗→打蜡上光3.1.1、基层处理:将混凝土基层上的杂物清净,不得有油污、浮土。
水磨石地面验收标准
依据标准《建筑工程施工质量验收统一标准》 GB50300-2001《建筑地面工程施工质量验收规范》 GB50209-20021、范围本工艺标准适用于工业与民用建筑普通与高级现制水磨石地面工程。
2、施工准备材料及主要机具:2.1.1 水泥:白色或浅色的水磨石面层,应采用白水泥,深色的水磨石面层,宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不应小于425号。
同颜色的面层应使用同一批水泥。
2.1.2 矿物颜料:水泥中掺入的颜料应采用耐光、耐碱的矿物颜料,不得使用酸性颜料。
其掺入量宜为水泥重量的3%~6%,或由试验确定。
同一彩色面层应使用同厂,同批的颜料。
2.1.3 石粒:应采用坚硬可磨的白云石、大理石等岩石加工而成,石料应洁净无杂物,其粒径除特殊要求外,宜为4~14mm。
2.1.4 分格条2.1.4.1 玻璃条:平板普通玻璃裁制而成,3mm厚,一般10mm宽(根据面层厚度而定),长度以分块尺寸而定。
2.1.4.2 铜条:l~2mm厚铜板裁成10mm宽(还要根据面层厚度而定),长度以分格尺寸而定,用前必须调直调平。
2.1.5 砂:中砂,过8mm孔径的筛子,含泥量不得大于3%。
2.1.6 草酸:块状、粉状均可,用前用水稀释。
2.1.7 白蜡及22号铁丝。
2.1.8 主要机具:水磨石机、滚筒(直径一般200~250mm,长约600~700mm,混凝土或铁制)、木抹子、毛刷子、铁簸箕、靠尺、手推车、平锹、5mm孔径筛子、油石(规格按粗、中、细)、胶皮水管、大小水桶、扫帚、钢丝刷、铁器等。
作业条件:2.2.1 顶棚、墙面抹灰已完成并已验收,屋面已做完防水层。
2.2.2 安装好门框并加防护,与地面有关的水、电管线已安装就位,穿过地面的管洞已堵严、堵实。
2.2.3 做完地面垫层,按标高留出磨石层厚度(至少3cm)。
2.2.4 石粒应分别过筛,并洗净无杂物。
3、操作工艺工艺流程:基层处理→找标高→弹水平线→铺抹找平层砂浆→养护→弹分格线→镶分格条→拌制水磨石拌合料→涂刷水泥浆结合层→铺水磨石拌合料→滚压、抹平→试磨→粗磨→细磨→磨光→草酸清洗→打蜡上光3.1.1 基层处理:将混凝土基层上的杂物清净,不得有油污、浮土。
现制水磨石地面工程施工技术和标准
现制水磨石地面工程施工技术和标准一、施工准备(一)作业条件1、顶棚、墙面抹灰已完成,并已验收,屋面已做完防水层。
墙面已弹好+0.5m水平控制线。
2、安装好门框并加防护,与地面有关的水、电、气管线已安装就位,穿过地面的管洞已堵严、堵实。
3、做完地面垫层,按标高留出磨石层厚度(至少3mm)。
4、石粒应分别过筛,并洗净无杂物。
(二)材料要求1、水泥:白色或浅色的水磨石面层,应采用白水泥;深色的水磨石面层,宜采用含碱量达到国家要求的硅酸盐水泥,普通硅酸盐水泥或矿渣硅酸盐水泥,其强度不应小于42.5级,同颜色的面层,应使用同一批水泥。
2、矿物颜料:水泥中掺人的颜料应采用耐光、耐喊的矿物颜料,其掺入量宜为水泥用量的3%~6%,或由试验确定,同一彩色面层,应使用同厂同批的颜料。
3、石粒:应采用坚硬可磨的白云石、大理石等岩石加工而成,石粒应洁净无杂物,其粒径除特殊要求外,宜为4~14mm。
4、分格条:(1)玻璃条:平板普通玻璃裁制而成,3mm厚,一般10mm宽(根据面层厚度而定),长度依分块尺寸而定。
(2)铜条:l~2mm厚铜板裁成10mm宽(根据面层厚度而定),长度以分块尺寸而定。
用前必须调直调平。
5、砂:中砂,过8mm孔径的筛子,含泥量不得大于3%。
6、草酸:块状、粉状均可,用前用清水稀释。
7、根据工程量备好白蜡和22﹟铁丝。
(三)施工机具大小水磨石机和手提式磨石机、滚筒(直径一般200~250mm,长约600~700mm,混凝土或铁制)、木抹子、毛刷子、铁簸箕、靠尺、手推车、平锹、5mm孔径的筛子、磨石(规格按粗、中、细)、胶皮水管、大小水桶、扫帚、钢丝刷、铁錾子等。
二、质量要求质量要求符合《建筑地面工程施工质量验收规范》(GB50209-2002)的规定。
续表三、工艺流程基层处理→找标高→弹水平线→铺抹找平层砂浆→养护→弹分格线→镶分格条→拌制水磨石拌合料→涂水泥浆结合层→铺水磨石拌合料→滚压抹平→试磨→粗磨→细磨→磨光→草酸清洗→打蜡上光四、操作工艺(一)基层处理将混凝土基层上的杂物清除,不得有油污、浮土,用钢錾子和钢丝刷将沾在基层上的水泥浆皮錾掉铲净。
水磨石地面施工工艺及验收标准
水磨石地面施工工艺及验收标准工艺流程1. 准备工作准备工作- 确定施工区域,清理地面并确保平整。
- 检查地面结构,修复任何损坏或不平整的区域。
- 清洁地面,确保无尘、无杂物等。
2. 底涂处理底涂处理- 混合透明底涂剂,按照说明进行稀释并搅拌均匀。
- 使用辊筒或刷子均匀涂抹于地面上,并确保无空白区域。
- 底涂剂干燥后,进行下一步工艺。
3. 磨石浆料制作磨石浆料制作- 按照比例混合水磨石粉和水,并搅拌均匀,避免出现团块或稀薄的现象。
- 静置浆料片刻,让浆料充分膨胀和稳定。
4. 涂抹磨石浆料涂抹磨石浆料- 用刮板或抹刀将磨石浆料均匀涂抹于地面上。
- 保持厚度均匀,避免出现明显的高低差。
- 使用刮板或抹刀进行压光,使浆料充分填充地面孔洞。
5. 磨光处理磨光处理- 待磨石浆料初干后(通常为24小时),使用磨光机进行磨光处理。
- 先使用粗砂磨盘,然后逐渐过渡到细砂磨盘,直至达到理想的光滑度。
- 注意保护墙壁和其他不需要磨光的区域。
6. 密封处理密封处理- 使用透明涂层材料进行密封处理,以提高磨石地面的耐磨性和防水性。
- 涂抹均匀,避免出现滴流、刷痕等瑕疵。
- 干燥后,进行验收。
验收标准1. 光滑度光滑度- 地面表面应平整光滑,无凹凸不平的地方。
- 检查磨光处理是否均匀,无不良磨损的区域。
2. 颜色和质感颜色和质感- 地面颜色应均匀、饱满,无明显的色差。
- 质感应与预期一致,无明显的粗糙或不均匀的问题。
3. 密封效果密封效果- 密封涂层应平滑、均匀,并能有效抵抗污渍和水渍的渗透。
- 检查密封效果是否良好,无渗漏现象。
4. 其他要求其他要求- 检查地面边缘处理是否规范和完整。
- 检查施工过程中是否有瑕疵,如滴流、刷痕等。
以上是水磨石地面施工工艺及验收标准的相关内容,供参考使用。
现制水磨石地面施工技术要点技术交底
现制水磨石地面施工技术要点一、范围本工艺标准适用于工业与民用建筑普通与高级现制水磨石地面工程。
二、施工准备1.材料及主要机具:(1)若选择白色或浅色的水磨石表面,建议使用白水泥,若选择深色的水磨石表面,应选择硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不能小于425号。
同颜色的表面应使用同一批水泥。
(2)对于矿物颜料,水泥中添加的颜料应选用耐光、耐碱的矿物颜料,不应使用酸性颜料。
其添加量宜为水泥重量的3%~6%,或通过试验确定。
同一彩色表面应使用同一厂商、同一批次的颜料。
(3)石粒应由坚硬、可磨的白云石、大理石等岩石加工而成,石料应清洁无杂物,其粒径除特殊要求外,宜为4~14mm。
(4)分格条(4).1玻璃条:平板普通玻璃裁制而成,3mm厚,一般10mm 宽(根据面层厚度而定),长度以分块尺寸而定。
(4).2铜条:l~2mm厚铜板裁成10mm宽(还要根据面层厚度而定),长度以分格尺寸而定,用前必须调直调平。
(5)砂:中砂,过8mm孔径的筛子,含泥量不得大于3%。
(6)草酸:块状、粉状均可,用前用水稀释。
(7)白蜡及22号铁丝。
(8)主要机具:水磨石机、滚筒(直径一般200~250mm,长约600~700mm,混凝土或铁制)、木抹子、毛刷子、铁簸箕、靠尺、手推车、平锹、5mm孔径筛子、油石(规格按粗、中、细)、胶皮水管、大小水桶、扫帚、钢丝刷、铁器等。
2.作业条件:(1)顶棚、墙面抹灰已完成并已验收,屋面已做完防水层。
(2)安装好门框并加防护,与地面有关的水、电管线已安装就位,穿过地面的管洞已堵严、堵实。
(3)做完地面垫层,按标高留出磨石层厚度(至少3cm)。
(4)石粒应分别过筛,并洗净无杂物。
三、操作工艺1.工艺流程:基层处理→找标高→弹水平线→铺抹找平层砂浆→养护→弹分格线→镶分格条→拌制水磨石拌合料→涂刷水泥浆结合层→铺水磨石拌合料→滚压、抹平→试磨→粗磨→细磨→磨光→草酸清洗→打蜡上光(1)基层处理:将混凝土基层上的杂物清净,不得有油污、浮土。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
现制水磨石地面施工工艺标准(706-1996 )范围本工艺标准适用于工业与民用建筑普通与高级现制水磨石地面工程。
施工准备2.1材料及主要机具:2.1.1水泥:白色或浅色的水磨石面层,应采用白水泥,深色的水磨石面层,宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不应小于 425 号。
同颜色的面层应使用同一批水泥。
文档来源网络及个人整理,勿用作商业用途2.1.2矿物颜料:水泥中掺入的颜料应采用耐光、耐碱的矿物颜料,不得使用酸性颜料。
其掺入量宜为水泥重量的野%6%或由试验确定。
同一彩色面层应使用同厂,同批的颜料。
文档来源网络及个人整理,勿用作商业用途2.1.3石粒:应采用坚硬可磨的白云石、大理石等岩石加工而成,石料应洁净无杂物,其粒径除特殊要求外,宜为 4〜14mm文档来源网络及个人整理,勿用作商业用途2.1.4分格条2.141 玻璃条:平板普通玻璃裁制而成,3mml厚,一般10mm宽(根据面层厚度而定),长度以分块尺寸而定。
文档来源网络及个人整理,勿用作商业用途2.1.4.2铜条:I〜2mn厚铜板裁成10mnj宽(还要根据面层厚度而定),长度以分格尺寸而定,用前必须调直调平。
文档来源网络及个人整理,勿用作商业用途2.1.5砂:中砂,过8mm孔径的筛子,含泥量不得大于 3%2.1.6草酸:块状、粉状均可,用前用水稀释。
2.1.7白蜡及 22号铁丝。
2.1.8主要机具:水磨石机、滚筒(直径一般 200〜250mm长约 600〜700mm混凝土或铁制)、木抹子、毛刷子、铁簸箕、靠尺、手推车、平锹、5mm孔径筛子、油石(规格按粗、中、细)、胶皮水管、大小水桶、扫帚、钢丝刷、铁器等。
文档来源网络及个人整理,勿用作商业用途2.2作业条件:2.2.1顶棚、墙面抹灰已完成并已验收,屋面已做完防水层。
2.2.2安装好门框并加防护,与地面有关的水、电管线已安装就位,穿过地面的管洞已堵严、堵实。
2.2.3做完地面垫层,按标高留出磨石层厚度(至少 3cm)。
2.2.4石粒应分别过筛,并洗净无杂物。
操作工艺3.1工艺流程:基层处理-找标高-弹水平线-铺抹找平层砂浆-养护一弹分格线-镶分格条-拌制水磨石拌合料-涂刷水泥浆结合层 - 铺水磨石拌合料 - 滚压、抹平- 试磨- 粗磨- 细磨- 磨光- 草酸清洗- 打蜡上光3.1.1基层处理:将混凝土基层上的杂物清净,不得有油污、浮土。
用钢錾子和钢丝刷将沾在基层上的水泥浆皮錾掉铲净。
文档来源网络及个人整理,勿用作商业用途3.1.2找标高弹水平线:根据墙面上的+50cm标高线,往下量测出磨石面层的标高,弹在四周墙上,并考虑其它房间和通道面层的标高,要相一致。
文档来源网络及个人整理,勿用作商业用途3.1.3抹找平层砂浆:3.1.3.1根据墙上弹出的水平线,留出面层厚度(约10〜15mn厚),抹1 : 3水泥砂浆找平层,为了保证找平层的平整度,先抹灰饼(纵横方向间距1.5m左右),大小约 8〜10cn。
文档来源网络及个人整理,勿用作商业用途3.1.3.2灰饼砂浆硬结后,以灰饼高度为标准,抹宽度为 8〜10cm 的纵横标筋。
3.1.3.3在基层上洒水湿润,刷一道水灰比为 0.4〜0.5 的水泥浆,面积不得过大,随刷浆随铺抹1 :3找平层砂浆,并用2m长刮杠以标筋为标准进行刮平,再用木抹子搓平。
文档来源网络及个人整理,勿用作商业用途3.1.4养护:抹好找平层砂浆后养护24h,待抗压强度达到l.2MPa,方可进行下道工序施工。
3.1.5弹分格线:根据设计要求的分格尺寸,一般采用 lm x Im。
在房间中部弹十字线,计算好周边的镶边宽度后,以十字线为准可弹分格线。
如果设计有图案要求时,应按设计要求弹出清晰的线条。
文档来源网络及个人整理,勿用作商业用途3.1.6镶分格条:用小铁抹子抹稠水泥浆将分格条固定住(分格条安在分格线上),抹成30°八字形(图 7-1 ),高度应低于分格条条顶 4〜6mm,分格条应平直(上平必须一致)、牢固、接头严密,不得有缝隙,作为铺设面层的标志。
另外在粘贴分格条时,在分格条十字交叉接头处,为了使拌合料填塞饱满,在距交点40〜50mm内不抹水泥浆(图 7-2 )。
文档来源网络及个人整理,勿用作商业用途3.1.11试磨:一般根据气温情况确定养护天数,温度在 20〜30C时2〜3d 即可开始机磨,过早开磨石粒易松动;过迟造成磨光困难。
所以需进行试磨,以面层不掉石粒为准。
文档来源网络及个人整理,勿用作商业用途3.1.12粗磨:第一遍用 60〜90号粗金刚石磨,使磨石机机头在地面上走横“ 8”字形,边磨边加水(如磨石面层养护时间太长,可加细砂,加快机磨速度),随时清扫水泥浆,并用靠尺检查平整度,直至表面磨平、磨匀,分格条和石粒全部露出(边角处用人工磨成同样效果),用水清洗晾干,然后用较浓的水泥浆(如掺有颜料的面层,应用同样掺有颜料配合比的水泥浆)擦一遍,特别是面层的洞眼小孔隙要填实抹平,脱落的石粒应补齐。
浇水养护 2〜3d。
文档来源网络及个人整理,勿用作商业用途3.1.13细磨:第二遍用 90〜120号金刚石磨,要求磨至表面光滑为止。
然后用清水冲净,满擦第二遍水泥浆,仍注意小孔隙要细致擦严密,然后养护 2〜 3d。
文档来源网络及个人整理,勿用作商业用途3.1.14磨光:第三遍用 200号细金刚石磨,磨至表面石子显露均匀,无缺石粒现象,平整、光滑,无孔隙为度。
文档来源网络及个人整理,勿用作商业用途普通水磨石面层磨光遍数不应少于三遍,高级水磨石面层的厚度和磨光遍数及油石规格应根据设计确定。
3.1.15草酸擦洗:为了取得打蜡后显著的效果,在打错前磨石面层要进行一次适量限度的酸洗,一般均用草酸进行擦洗,使用时,先用水加草酸化成约10%浓度的溶液,用扫帚蘸后洒在地面上,再用油石轻轻磨一遍;磨出水泥及石粒本色,再用水冲洗软布擦干。
此道操作必须在各工种完工后才能进行,经酸洗后的面层不得再受污染。
文档来源网络及个人整理,勿用作商业用途3.1.16打错上光:将蜡包在薄布内,在面层上薄薄涂一层,待干后用钉有帆布或麻布的木块代替油石,装在磨石机上研磨,用同样方法再打第二遍蜡,直到光滑洁亮为止。
文档来源网络及个人整理,勿用作商业用途3.1.17冬期施工现制水磨石面层时,环境温度应保持 +5C以上。
3.1.18水磨石踢脚板:3.1.18.1抹底灰:与墙面抹灰厚度一致,在阴阳角处套方、量尺、拉线,确定踢脚板厚度,按底层灰的厚度冲筋,间距I〜1.5m。
然后装档用短杠刮平,木抹子搓成麻面并划毛。
文档来源网络及个人整理,勿用作商业用途3.1.18.2抹磨石踢脚板拌合料:先将底子灰用水湿润,在阴阳角及上口,用靠尺按水平线找好规矩,贴好靠尺板,先涂刷一层薄水泥浆,紧跟着抹拌合料,抹平、压实。
刷水两遍将水泥浆轻轻刷去,达到石子面上无浮浆。
常温下养护 24h 后,开始人工磨面。
文档来源网络及个人整理,勿用作商业用途第一遍用粗油石,先竖磨再横磨,要求把石渣磨平,阴阳角倒圆,擦第一遍素灰,将孔隙填抹密实,养护I〜2d,再用细油石磨第二遍,用同样方法磨完第三遍,用油石出光打草酸,用清水擦洗干净。
文档来源网络及个人整理,勿用作商业用途3.1.18.3人工涂蜡:擦二遍出光成活。
质量标准4.1保证项目:4.1.1选用材质:品种、强度(配合比)及颜色,应符合设计要求和施工规范的规定。
4.1.2面层与基层的结合必须牢固,无空鼓、裂纹等缺陷。
4.2基本项目:4.2.1面层:4.2.1.1普通水磨石:表面光滑、无裂纹、砂眼和磨纹,石粒密实,显露均匀,图案符合设计要求,颜色一致,不混色,分格条牢固、清晰、顺直。
文档来源网络及个人整理,勿用作商业用途4.2.1.2高级水磨石:表面平整光洁,无裂纹、砂眼和磨纹,石粒密实,显露均匀一致,相邻颜色不混色,分格条牢固、顺直、清晰,阴阳角收边方正。
文档来源网络及个人整理,勿用作商业用途4.2.2踢脚板:4.2.2.1普通水磨石:高度一致,出墙厚度均匀,与墙面结合牢固,局部虽有空鼓,但其长度不大于200mm且在一检查范内不多于2处。
文档来源网络及个人整理,勿用作商业用途4.2.2.2高级水磨石:表面平整光洁,与墙面结合牢固,出墙厚度一致,上口平直。
423 楼梯和台阶相邻两步的宽度和高差不超过10mm楞角整齐,防滑条顺直。
4.2.4地面镶边:4.2.4.1普通水磨石:镶边的用料及尺寸应符合设计和施工规范的规定,边角整齐光滑,不同面层颜色相邻处不混色。
文档来源网络及个人整理,勿用作商业用途4.2.4.2高级水磨石:尺寸正确,拼接严密,相邻处不混色,分色线顺直,边角整齐光滑、清晰美观。
4.2.5打蜡质量:蜡洒布均匀不露底,色泽一致,厚薄均匀,光滑明亮,图纹清晰,表面洁净。
4.3允许偏差项目,见表7-6。
现制水磨石地面允许偏差表7-6允许偏差(mm)普通高级表面平整度3 2 用2m靠尺和楔形塞尺检查踢脚线上口平直3 3 拉5m线,不足5m拉通线尺量检查缝格平直3 1 拉5m线,不足5m拉通线尺量检查成品保护5.1铺抹水泥砂浆找平层时,注意不得碰坏水、电管路及其它设备。
5.2运输材料时注意保护好门框。
5.3进行机磨水磨石面层时,研磨的水泥废浆应及时清除,不得流入下水口及地漏内,以防堵塞。
5.4磨石机应设罩板,防止研磨时溅污墙面及设施等,重要部位及设备应加覆盖。
应注意的质量问题6.1分格条折断,显露不清晰:主要原因是分格条镶嵌不牢固(或未低于面层),液压前未用铁抹子拍打分格条两侧,在滚筒滚压过程中,分格条被压弯或压碎。
因此为防止此现象发生,必须在滚压前将分格条两边的石子轻轻拍实。
文档来源网络及个人整理,勿用作商业用途6.2分格条交接处四角无石粒:主要是粘结分格条时,稠水泥浆应粘成30°角,分格条顶距水泥浆4〜6mm同时在分格条交接处,粘结浆不得抹到瑞头,要留有抹拌合料的孔隙。
文档来源网络及个人整理,勿用作商业用途6.3水磨石面层有洞眼、孔隙:水磨石面层机磨后总有些洞孔发生,一般均用补浆方法,即磨光后用清水冲干净,用较浓的水泥浆(如彩色磨石面时,应用同颜色颜料加水泥擦抹)将洞眼擦抹密实,待硬化后磨光;普通水磨石面层用“二浆三磨”法,即整个过程磨光三次擦浆二次。
如果为图省事少擦抹一次,或用扫帚扫而不是擦抹或用稀浆等,都易造成面层有小孔洞(另外由于擦浆后未硬化就进行磨光,也易把洞孔中灰浆磨掉)。
文档来源网络及个人整理,勿用作商业用途6.4面层石粒不匀、不显露:主要是石子规格不好,石粒未清洗,铺拌合料时用刮尺刮平时将石粒埋在灰浆内,导致石粒不匀等现象。
文档来源网络及个人整理,勿用作商业用途质量记录本工艺标准应具备以下质量记录:7.1水泥、石料出厂合格证。
