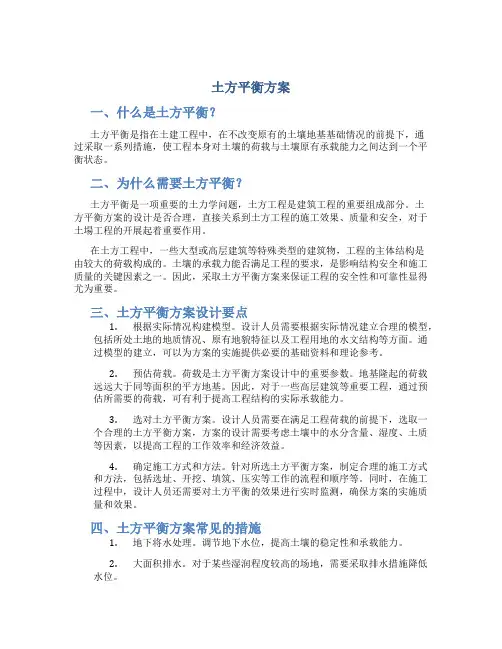

土方平衡方案
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
XXXX项目
土方平衡方案
XXXX有限公司
编制日期:2015年5月25日
目录
一、编制依据....................................................................................................................... - 3 -
二、工程概况....................................................................................................................... - 3 -
2.1工程概况.................................................................................................................. - 3 -
2.2地质勘查情况.......................................................................................................... - 3 -
三、施工安排....................................................................................................................... - 4 -
3.1实测场地内标高...................................................................................................... - 4 -
3.2土方开挖顺序.......................................................................................................... - 4 -
3.3场地土方平衡计算.................................................................................................. - 5 -
3.4土方调配方案.......................................................................................................... - 5 -
一、编制依据
1、XXXX项目施工图。
2、XXXX项目施工测量方案。
3、《XXXX项目岩土工程勘察报告》
4、建设单位移交的《点位标高移交单》
二、工程概况
2.1工程概况
XXXX位于XXXX。总建筑面积 XXXX平方米。
XX地块包括X栋X层建筑物和X栋X 层住宅楼,有地下车库及X层商业裙房及幼儿园,商业及幼儿园基础埋深自然地面下1.50m;X层建筑物地下1层,基础埋深自然地面下7.20m;5~7层住宅楼地下2层,基础埋深自然地面下8.60m。
X地块土方工程施工面积约36268㎡,预计土方工程量约17.6万立方米,回填土方约5.34万立方米。开挖土方弃土外运至指定地点,运距约12km。
4#地块土方工程施工面积约2万平米,根据初步方案设计情况,预计土方工程量约10万立方米,回填土方量约2万立方米,其中计划约5.34万立方米用于2#地块回填土方,其余约4.66万立方米外运至指定地点。
2.2地质勘查情况
工程场地地貌单元为黄河冲积洪平原,场地内可见起伏不平的波状风积砂丘,呈北东向展布,场地西高东低。地表相对高差4.96m。场地土为中软土,场地类别为Ⅱ类建筑场地。
本工程基坑开挖深度最大8.6m左右,基坑周围环境条件简单,破坏后果不严重,未见地下水位,建筑基坑工程安全等级为二级。
三、施工安排
3.1实测场地内标高
1、设置平面控制桩和水准点,作为施工测量和工程验收的依据。因本工程占地面积较大,在场区内竖向设置控制轴线,各控制轴线分别引出控制桩。
2、用地红线范围内区域洒10m×10m土方施工图方格网(见附页)。
3、使用水准仪测量现场标高,取均值作为土方计算依据。
3.2土方开挖顺序
X地块共有X栋33层住宅,联排洋房X栋,商业楼两栋。将整个X地块划分为两个施工区,第一、第二施工区,其中高层为第一施工区,多层和商业为第二施工区.
一区土方开挖划分为两个施工段,一区一段和一区二段施工段组织平行施工。出土顺序如图所示。
二区土方施工划分为三个施工段,各区内组织平行施工(施工方向如下图所示)。
3.3场地土方平衡计算
2#地块西半部平均标高149.99m,东半部平均标高147.52m。根据初步设计文件,2#地块基底标高大致分三部分,西侧高层部分基底标高为145.89m,北侧高层部分基底标高为145.09m,多层洋房区域基底标高为144.09m。如下图所示:
V1=12813×(149.99-145.89)=52533m³
V2=5710×(149.99-145.09)/2+5710×(147.52-145.09)=20927.15m³
V3=17746×(149.99-144.09)/2+17746×(147.52-144.09)=82785.1m³
X地块预计共计开挖土方量约176245.25m³。
根据初步设计情况看,地下室覆土厚1.2m,回填方量约为53522m³。
X地块原地貌平均标高约151.66m,预计开挖深度5m左右,开挖面积约20000㎡,预计总开挖土方量约100000m³。回填方量约为20000m³。
3.4土方调配方案
2#地块6月初开挖,由于整体进度要求,所有楼号需同时施工,现场无堆放土方场地,故开挖处土方均外运,根据进度计划,预计9月份进行土方回填,回填方量约53522m ³。
4#地块预计8月份开始基坑开挖,开挖出的100000m³土方,其中53522m³可直接倒运至2#地块进行回填,剩余46478m³可进行外运,待4#地块具备回填条件后从1#或3#开挖土方用于回填。
