无机纤维喷涂企业标准
无机纤维喷涂方案
无机纤维喷涂方案(总11页)本页仅作为文档封面,使用时可以删除This document is for reference only-rar21year.MarchA-02地块集体产业用房(商业办公)楼等2项(海淀五路商务楼项目)无机纤维喷涂方案五路商务楼项目部目录一、编制依据和执行标准 0二、工程概况 0三、施工流程及技术要点 (2)四、纤维喷涂施工注意事项 (4)五、技术质量保障措施 (4)六、安全生产措施 (5)七、环境保护措施 (5)八、文明施工综合管理措施 (6)九、验收方法及标准 (6)一、编制依据和执行标准(一)五路商务楼施工合同五路商务楼建筑施工图纸建筑防火规范 GB50016-2014建筑涂饰工程施工及验收规程 JGJ/T 29-2015无机纤维喷涂工程技术规程 DB11T 941-2012(二)本工程采用金隅星牌无机纤维喷涂棉,金隅星牌无机纤维喷涂棉质量要求应符合国家建材行业标准《矿物棉喷涂绝热层》JC/T909-2003和国家标准《绝热用玻璃棉及其制品》GB/T13350中的相关内容,主要指标应达到下表中指标要求。
金隅星牌无机纤维喷涂层性能与指标二、工程概况(一)工程名称:A-02地块集体产业用房(商业办公)楼等两项(海淀五路商务楼项目)工程地点:东临裕泽园小区,西邻颐慧家园,南至五路居南街,北至颐慧家园、绿波国际公寓。
建设单位:北京市海淀区玉渊潭农工商总公司设计单位:中国建筑设计研究院监理单位:北京高屋工程咨询监理有限公司建筑设计概况项目性质及使用功能组成:功能定位为商业、餐饮与办公,建筑面积:本工程总建筑面积为㎡,地上㎡,地下㎡,项目包括东区和西区两个地块,地下三层,地上六层。
东区平面在三层分为两个塔,西区平面在三层、五层有退台。
(二)施工部位:地下室顶棚。
(三)材料介绍1、无机纤维棉喷涂用棉系由天然岩石溶化、纤维化、粒化等特殊工艺加工处理而成的超细无机纤维棉,无碱或低碱纤维,纤维细腻均匀,弹性好,属于A级不燃材料。

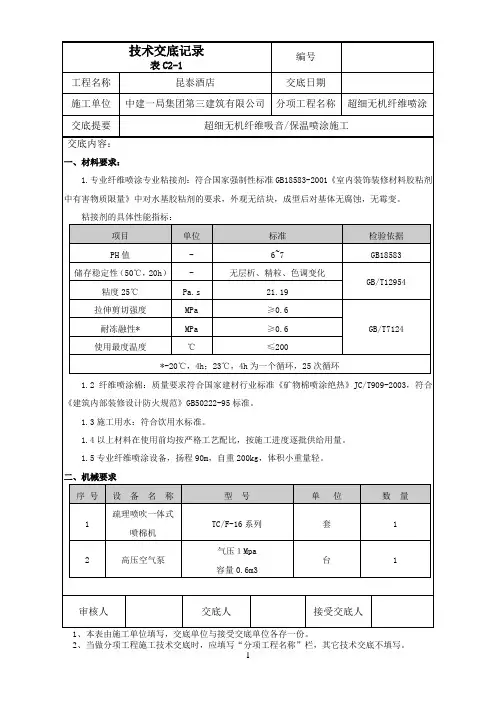

69-超细无机纤维喷涂技术交底
交底内容:
均匀,搅拌时间不小于 5 分钟,每使用一桶随配一桶,避免胶液凝结。
2.3 基层表面预喷底涂层
基层表面清洁后,在用已配好的胶液对基面做预喷胶处理,用量适当均匀,不流淌为宜不结
滴。
2.4 喷涂施工
2.4.1 调整工作风压和给料装置,使无机纤维棉的输出率和速度适宜,不宜过快,这样会增
大材料的回弹率。
2.4.4 在适当的位置设置厚度贴饼,一般不大于 1.2m,以区域内确实施工厚度的标准。
2.4.5 正确掌握喷涂顺序,立面为自上而下,顶面为从一边到另一边,每个施工面应先边角
后大面,全部喷涂作业必须 100%喷涂至规定的厚度(按设计要求),厚度在 100mm 以内可以一次
性施工到指定的厚度无需分层施工。单个房间应一次喷涂完成,每次结束喷涂工作,须认真清洗
技术交底记录
表 C2-1
昆泰酒店
编号 交底日期
施工单位 中建一局集团第三建筑有限公司 分项工程名称 超细无机纤维喷涂
交底提要 交底内容:
超细无机纤维吸音/保温喷涂施工
3
专用喷枪
TC/F-16 系列双出料喷枪
把
4
配料桶
200 升
罐
各种配电、辅助机
5
-
件
具
2 2
若干
三、施工工艺及操作要点 1.施工工艺流程
施工前准备遮挡、堵塞非喷涂部位,以及通风和管线通孔→清扫喷涂基面灰尘和污垢 →配制胶液→底涂层施工→喷涂施工→表面滚压整形、修补→面涂层喷胶强化、固 化/着色→现场回弹料清理。
2.操作要点 2.1 施工前准备 2.1.1 超细无机纤维喷涂施工时应与其它专业密切配合,及时铺设各种管线和通风孔,并核 对留洞及预埋件的位置,为防止喷涂材料渗到通风管道里可以采用遮挡物遮挡,严禁喷涂完工后 打凿、钻孔基面。 2.1.2 用压缩空气和刷子将面层清理干净。如原基层结构面已经损坏或有严重裂缝,应先修 补平整。将凸出原结构的部件进行检查,松动部件紧固。对结构严重油污处,应用清洗剂清理干 净。 2.1.3 仔细检查待施工的基面是否有漏水、渗水现象,如有渗、漏等现象,必须处理,经验 收无渗漏后再施工。 2.1.4 施工隐蔽验收完毕。 2.1.5 自然条件:施工环境温度 4 摄氏度以上,相对湿度小于 85%,风力小于 3 级。 2.2 配制胶液 调节好水和胶量,随用随拌,水胶比例宜为 1:5 并掺阻燃剂和增稠剂用量各为胶用量的 3% (比例为质量比)或参照粘接剂厂家的使用说明。控制配制比例,不得随意增加用水量,搅拌要
无机纤维喷涂技术要求和管理要求1.0(项目)版
版次第1版页数第1页共21 页无机纤维喷涂保温系统技术要求和管理要求编制日期审核日期批准日期编制单位:东戴河项目公司版次第1版页数第2页共21 页目录第一章技术要求 (3)1、总则 (3)2、执行标准 (3)3、承包范围 (4)4、材料技术要求 (4)5、施工工艺要求 (7)6、投标阶段需提供的技术文件 (9)7、样品要求 (10)第二章管理要求 (11)1、工期要求 (11)2、质量要求 (12)3、图纸审核要求 (12)4、变更、洽商管理要求 (13)5、安全文明施工要求 (13)6、现场施工管理要求 (14)7、现场配合要求 (14)8、工程的验收和移交 (15)9、临时设施及水电 (15)10、材料进场验收 (16)11、成品保护要求 (17)12、资料、会议要求 (18)13、交通和周边环境的影响 (19)14、民扰、扰民及特殊事件 (20)15、反索赔和处罚 (21)版次第1版页数第3页共21 页无机纤维喷涂保温系统保温系统技术要求和管理要求第一章技术要求1、总则本标准适用于东戴河项目。
2、执行标准国家有关无机纤维喷涂保温及相类工程设计、施工及验收之现行规范和规定,包括但不限于(以最新发布版本为准):规范名称编号建筑设计防火规范GB50016-2014建筑设计防火规范GB50016-2014建筑节能工程施工质量验收规范GB50411-2007建筑装饰装修工程施工质量验收规范GB50210-2001建筑工程施工质量验收统一标准GB 50300-2013外墙外保温建筑构造10J121建筑外墙外保温系统的防火性能试验方法GB/T 29416-2012外墙外保温系统耐候性试验方法JG/T 429-2014外墙外保温技术规程JGJ 144-2004建筑外墙外保温防火隔离带技术规程JGJ 289-2012墙体节能建筑构造06J123保温装饰板外墙外保温系统材料JG/T 287-2013建筑外墙外保温用岩棉制品GB/T 25975-2010建筑用岩棉、矿渣棉绝热制品GB/T 19686-2005版次第1版页数第4页共21 页矿物棉喷涂绝热层JC/T909-2003室内装饰装修材料胶黏剂中有害物质限量GB18583混凝土界面处理剂JC/T907建筑表面用有机硅防水剂JC/T902绝热用玻璃棉及其制品GB/T13350喷射混凝土用速凝剂JC477聚合物乳液建筑防水涂料JC/T864聚合物水泥防水砂浆材料GB23440民用建筑外保温系统及外墙装饰防火暂行规定国发(2011)46号关于贯彻落实国务院关于加强和改进消防工作的意见的建科[2012]16号通知注:以上要求如与国家或地方相关规范要求相冲突时,均以现行最高或最新规范和标准执行。
恩施无机纤维喷涂施工方案

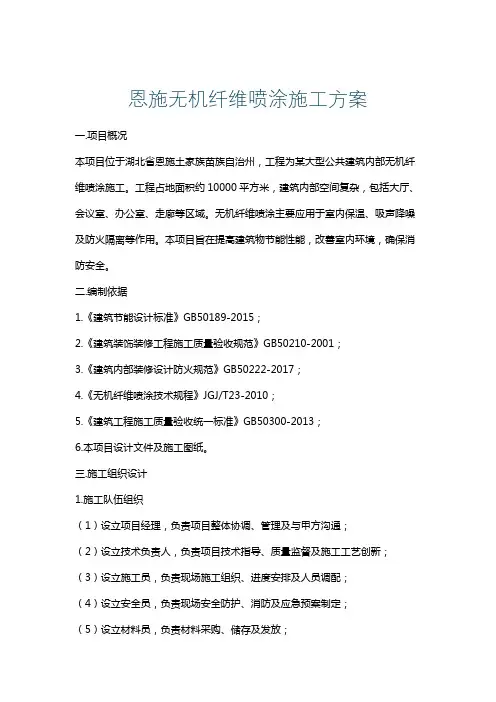

恩施无机纤维喷涂施工方案一.项目概况本项目位于湖北省恩施土家族苗族自治州,工程为某大型公共建筑内部无机纤维喷涂施工。
工程占地面积约10000平方米,建筑内部空间复杂,包括大厅、会议室、办公室、走廊等区域。
无机纤维喷涂主要应用于室内保温、吸声降噪及防火隔离等作用。
本项目旨在提高建筑物节能性能,改善室内环境,确保消防安全。
二.编制依据1.《建筑节能设计标准》GB50189-2015;2.《建筑装饰装修工程施工质量验收规范》GB50210-2001;3.《建筑内部装修设计防火规范》GB50222-2017;4.《无机纤维喷涂技术规程》JGJ/T23-2010;5.《建筑工程施工质量验收统一标准》GB50300-2013;6.本项目设计文件及施工图纸。
三.施工组织设计1.施工队伍组织(1)设立项目经理,负责项目整体协调、管理及与甲方沟通;(2)设立技术负责人,负责项目技术指导、质量监督及施工工艺创新;(3)设立施工员,负责现场施工组织、进度安排及人员调配;(4)设立安全员,负责现场安全防护、消防及应急预案制定;(5)设立材料员,负责材料采购、储存及发放;(6)设立质检员,负责施工质量检查、验收及整改;(7)设立施工队伍,包括喷涂工、辅助工等。
2.施工进度计划根据工程量及施工要求,制定合理的施工进度计划,确保工程按期完成。
3.施工资源配置(1)人员:根据工程量和施工进度,合理配置各工种人员,确保施工顺利进行;(2)材料:提前采购合格的无机纤维喷涂材料,保证材料质量及供应;(3)设备:配置先进的喷涂设备,确保施工效率和质量。
4.施工质量保证措施(1)严格遵循施工工艺和操作规程,确保施工质量;(2)加强施工过程质量检查,发现问题及时整改;(3)定期对施工人员进行技能培训,提高施工水平;(4)采用先进的施工技术和材料,提高工程质量。
四.施工工艺1.基层处理:对喷涂基层进行清理、找平、打磨等处理,确保基层平整、干净、牢固;2.喷涂施工:采用专用喷涂设备,将无机纤维喷涂材料均匀喷涂在基层表面;3.表面处理:对喷涂完成的表面进行平整处理,确保表面光滑、美观;4.养护:喷涂完成后,进行自然养护,直至达到设计要求。
无机纤维保温喷涂验收标准
无机纤维保温喷涂验收标准
一般规定
当大家了解完无机纤维保温喷涂的特点、适用方法的时候,大家一定很想了解工程完工后的具体验收方法吧。
那么下面我们就来了解一下无机纤维喷涂的验收规定,北京海纳宣:
1.施工工程现场所使用的材料应符合相应的技术标准设计要求及本标准的规定并提供法定检测单位的检验报告,工程对进场材料应进行复检。
复检项目按下表:
2.喷涂工程应对基层及表面处理进行隐蔽工程验收,并应有详细的文字记录,检验批及检查数量应符合3的规定。
3.检验批的划分和检验数量应符合下列规定:
A、地下顶棚喷涂总面积在10000m2以上时,以每5000m2划分为一个检验批;不足10000m2时,以每2000m2划分为一个检验批。
其他工程按现行国家标准GB50411《建筑节能工程施工质量验收规范》标准划分。
B、每个检验批应至少检验一处,没处不得少于10m2。
C、没处至少检验3个点,每个检验点间距不小于1m。
后面会陆续为大家讲解主控项目的验收和一把项目的验收。
(整理)纤维喷涂材料主要技术指标新
产品介绍:无机纤维喷涂技术是由喷涂专用矿物纤维与系列特殊无胶材料等原材料经过成套专用喷涂设备喷涂与建筑等基体表面,形成具有一定强度和厚度的无接缝、密闭的硬质无机纤维喷涂层。
由于喷涂纤维和喷涂胶结材料均为不燃无机成分,因此喷涂后形成的喷涂层自内而外的整体具有卓越的防火性能,完全符合国标GB8624-2006A1级不燃防火标准。
同时,硬质纤维喷涂层还具有绝热(保温/隔热)、细声降噪、耐火、防水、不霉变、抗冲击、耐冻融等多项性能,与目前市场使用的纤维喷涂产品有显著本质的区别。
保温绝热性:无机纤维喷涂技术产品是一种具有高绝热值的高级保温材料,经检测,导热系数为λF-18=0.035w/m•K这一数值保证了喷涂层具有良好的绝热性能,喷涂后的绝热层形成一个密闭无接缝的整体,有效地阻断热桥,从根本上解决了传统绝热型材接缝多,易脱落变形,与基体粘贴不牢等问题,大大的提高了建筑围护结构的保温效果。
吸声降噪性:无机纤维喷涂技术产品经特殊喷涂工艺施工后,其内部纤维交织在一起,形成具有一定强度和韧性的三维立体网状结构,极大地延长了声波在其内部的传播路径和时间,进而增加了因声波使纤维振动而引发的声能向机械能转换时间,使遇到纤维喷涂层的声波能量急剧衰减,因而 F−18S纤维喷涂吸声产品具有良好的吸声性能。
抗阻尼性:无机纤维喷涂技术产品喷涂附着在钢板上形成的吸声层,能起到较好的声阻尼作用,改善了钢板本身的振动模式,较大提高了钢板中低频的隔声性能,从而提高了整体的隔声能力。
通过实验证明,降噪效果十分显著。
复杂结构的适应性:无机纤维喷涂技术系列无机纤维喷涂产品可直接喷涂与钢结构、混凝土等任何介质上,高效率机械自动化施工作业,可以在任意复杂(异型)结构或管线、吊挂件、密集区域,即使是施工人员很难到达的空间,均可轻松喷涂施工。
充分展示了其产品的可塑性和完整的密闭包裹性,大大地提高了纤维喷涂的绝热效果和吸声效果。
施工流程及技术要点:1、无机纤维喷涂施工流程及技术要点1-1、基底预喷:喷涂棉和粘接剂混合喷涂之前,应先使用已配好的喷涂粘接剂喷涂基面。
无机纤维喷涂国家标准
无机纤维喷涂国家标准无机纤维喷涂是一种新型的防火材料,其在建筑、交通、石油化工等领域有着广泛的应用。
为了规范无机纤维喷涂产品的质量,保障使用者的安全,国家对无机纤维喷涂制定了一系列的标准,其中包括了产品的技术要求、测试方法、质量控制等内容。
首先,无机纤维喷涂国家标准对产品的技术要求进行了详细的规定。
主要包括了产品的成分、外观、力学性能、防火性能等方面。
其中,产品的成分要求严格,需要符合国家相关的法律法规,不能含有有害物质,保证产品的环保性。
同时,产品的外观要求也非常严格,不能出现明显的缺陷,确保产品的整体质量。
此外,产品的力学性能和防火性能也是无机纤维喷涂国家标准所关注的重点,这些性能直接关系到产品的使用效果和安全性。
其次,无机纤维喷涂国家标准对产品的测试方法进行了详细的规定。
测试方法是保证产品质量的重要手段,通过科学的测试方法可以准确地评估产品的各项性能指标。
国家标准对无机纤维喷涂产品的测试方法进行了系统的规定,包括了化学成分分析、外观检测、力学性能测试、防火性能测试等内容。
这些测试方法的规范使用可以有效地保证产品质量的稳定性和可靠性。
此外,无机纤维喷涂国家标准还对产品的质量控制进行了详细的规定。
质量控制是产品质量保证的重要环节,国家标准要求生产企业建立健全的质量控制体系,包括原材料的采购、生产工艺的控制、成品的检验等方面。
同时,国家标准还规定了对产品的质量追溯和售后服务的要求,以保障用户的权益和安全。
综上所述,无机纤维喷涂国家标准对产品的技术要求、测试方法、质量控制等方面进行了全面的规定,这些规定的实施可以有效地保证无机纤维喷涂产品的质量和安全性,推动行业的健康发展。
同时,企业在生产过程中也应严格按照国家标准的要求,加强质量管理,提升产品质量,为用户提供更加优质的无机纤维喷涂产品。
无机纤维喷涂技术要求和管理要求 项目 版
无机纤维喷涂保温系统技术要求和管理要求编制日期审核日期批准日期编制单位:东戴河项目公司目录112233445567891无机纤维喷涂保温系统保温系统技术要求和管理要求第一章技术要求1、总则本标准适用于东戴河项目。
2、执行标准国家有关无机纤维喷涂保温及相类工程设计、施工及验收之现行规范和规定,包括但不限于(以最新发布版本为准):建筑表面用有机硅防水剂通知注:以上要求如与国家或地方相关规范要求相冲突时,均以现行最高或最新规范和标准执行。
3、承包范围地下室顶棚无机纤维喷涂保温工程。
4、材料技术要求无机纤维喷涂系统性能应符合以下表的要求无机纤维喷涂系统性能标无机纤维喷涂棉(纤维)性能应符合以下表中要求喷涂专用粘结剂应符合以下表中要求喷涂专用粘结剂的环保指标,应符合室内装饰材料胶粘剂中有害物质限量中对水基型胶粘剂的要求,应符合以下表中要求玻璃纤维网格布,其性能应符合以下表中要求无机纤维喷涂层用有机硅防水剂,性能应符合现行行业标准JC/T902(建筑表面用有机硅防水剂):丙烯酸防水涂料,性能就符合现行行业标准JC/T864(聚合物乳液建筑防水涂料)的规定。
防水透气膜性能应符合以下表中要求防水砂浆应符合现行国家标准GB23440(聚合物水泥防水砂浆材料)的规定5、施工工艺要求地下室顶棚系统构造示意顶棚绝热层厚度大于60mm时间应采用承托处理。
工序无机纤维喷涂施工工艺流程如下图以下为顶棚绝热层厚度小于60mm做法.(注:本次图纸设计厚度为50mm)施工方法喷涂作业施工要求施工前,应根据设计和本规程要求以及相应的技术标准编制针对工程项目的节能保温专项施工方案,对施工人员进行技术交底和专业技术培训。
本系统用于节能保温工程的施工应按照经审查合格的设计文件和经审批的用于工程项目的节能保温专项施工方案进行。
本系统的施工宜由系统的供应商进行。
当施工单位为总包或其他分包单位时,保温系统生产或供应企业必须有专业人员在施工过程中进行现场指导,并配合施工单位和现场监理做好施工质量控制工作。
厂房无机纤维喷涂工程施工方案
一、编制依据1. 设计施工图纸。
2. 《无机纤维喷涂绝热》JC/T 909—2003。
3. 《建筑节能工程施工质量验收规范》GB50411—2007。
4. 《公共建筑节能设计标准》GB50189—2005。
二、工程概况1. 工程名称:某厂房无机纤维喷涂工程。
2. 建设单位:XXX公司。
3. 设计单位:XXX设计院。
4. 监理单位:XXX监理公司。
5. 施工单位:XXX施工队。
6. 工程建筑面积:约10000平方米。
7. 施工部位:厂房顶部、外墙等。
三、施工准备1. 开工前准备工作:1.1 图纸会审及现场勘察:组织相关人员对施工图纸进行会审,对施工现场进行勘察,了解现场情况。
1.2 材料设备准备:提前采购无机纤维喷涂材料、施工工具等,确保施工顺利进行。
1.3 施工人员培训:对施工人员进行技术培训,确保施工质量。
2. 施工现场准备:2.1 施工区域清理:对施工区域进行清理,确保施工现场整洁。
2.2 施工道路:设置临时施工道路,方便材料运输。
2.3 施工安全措施:设置安全警示标志,确保施工安全。
四、施工人员组织结构图(此处插入施工人员组织结构图)五、施工技术方案1. 施工工艺流程:1.1 基层处理:对喷涂表面进行清理,确保表面平整、干净。
1.2 无机纤维喷涂:按照设计要求,进行无机纤维喷涂施工。
1.3 喷涂后处理:喷涂完成后,对喷涂层进行检查,确保质量。
2. 施工方法及技术措施:2.1 基层处理:使用高压水枪或刷子对喷涂表面进行清洗,去除灰尘、油污等杂质。
2.2 无机纤维喷涂:采用专用喷涂机进行喷涂,控制喷涂厚度和均匀度。
2.3 喷涂后处理:喷涂完成后,对喷涂层进行检查,确保喷涂层无空洞、裂缝等缺陷。
六、保证施工质量、控制质量的主要措施1. 施工人员:严格选拔施工人员,确保施工质量。
2. 施工材料:选用优质的无机纤维喷涂材料,确保材料质量。
3. 施工工艺:严格按照施工工艺进行施工,确保施工质量。
4. 施工检查:施工过程中,加强质量检查,发现问题及时整改。
无机纤维喷涂企业标准
企业标准LiG无机纤维喷涂施工技术规则2009-6-30 发布2009-8-1 实施北京立高防水工程有限公司前言无机纤维喷涂起源于北美和欧洲的七十年代期末,产品制造标准完善、专业喷涂设备先进、施工技术成熟,不前已经成为欧美广泛使用的一项重要建筑节能工艺和产品。
在国际国内纤维喷涂专家和保温隔音协会的大力支持下,此项技术和产品在国内得到迅速发展,并在一大批国家重点工程中得到应用。
本标准对LiG无机纤维喷涂原料和产品的技术指标和环保性能,依据相应国标分别逐项进行了规定,特别是针对原材料的环保性能,率先引用了高于国家标准“奥运绿色”标准,极大的提高了本产品的整体环保水平。
同时,着重对LiG无机纤维喷涂施工技术,包括;施工条件、材料配比、设备使用和施工工艺进行了详细规定。
并且,依照国家建筑工程相应标准,对施工质量控制和喷涂工程验收,进行了量化规定,其中依照国家节能工程验收标准的强制性条款,对喷涂工程验收中的相同条款也进行了严格的规定。
为了更好的推动无机纤维喷涂技术在国内得健康发展,确保LiG无机纤维喷涂保温与吸声工程质量和施工验收的质量控制及标准化,特编制本技术规程。
编制单位;北京立高防水工程有限公司1总则1.0.1为贯彻国家标准《公共建筑节能设施标准》GB50189和天津市地方标准《天津市公共建筑节能设计标准》DB29-153-2005及《天津市居住建筑节能设计标准》DB-1-2007,严格执行国家强制性标准《建筑内部装饰设计防火规定》GB50222-1995,确保LiG-1无机纤维喷涂保温与吸声工程施工及验收的质量,制定本规程。
1.0.2本规程仅针对进口LiG-1无机纤维喷涂产品和国家LIG-1无机纤维喷涂系列产品(以下简称LiG无机纤维喷涂)。
适用于建筑护结构中水泥砂浆抹灰基层、混合砂浆抹灰基层、混泥土基层、石膏板基层、金属结构和金属压型板等复杂机构及压型表面上的保温、吸声、防火纤维喷涂工程。
包括需达到A级以下防火要求的节能工程,室内采暖区与非采暖区楼板、混凝土或钢结构金属顶棚等无需装饰覆盖层、暴露使用的保温/吸声喷涂工程,有装饰面层的墙体夹层非暴露使用的保温/吸声喷涂工程。
无机纤维喷涂技术交底
部位:1-13#楼地下室1层顶板(楼梯间顶板除外),传热系数0.54W/㎡.K。
装修做法:1.钢筋混凝土板2.喷涂界面剂3.喷涂60厚超细无机纤维保温4.喷胶5.板底刮2厚耐水腻子6.刷涂料(最后两步由土建油工施工)另:请考虑设备用房吊顶,做吸声层一、施工准备1.1材料要求F-16S无机纤维棉;喷涂配套专用粘接剂。
材料进场后首先会同监理单位进行质量检查,依据现行的规范、标准进行材料复试,待复试合格后方可进行施工。
1.2主要机具纤维喷涂机、胶泵、喷枪、配料罐、各种配电、辅助机具。
1.3作业条件1.3.l首先进行基层处理,待我方及监理单位验收合格后方可进行喷涂作业;1.3.2与图纸核对校验,确定纤维喷涂部位和非喷涂部位;1.3.3安置喷涂机械、调验喷涂主机,保持运转稳定均匀;1.3.4调验喷涂胶泵,保持压力稳定均匀,联合调试主机和液泵系统,并进行局部试喷。
1.3.5施工区域拉设施工境界线,尤其对高空作业区域的材料吊装口重点布置围拦设施,严禁吊卸区域下方人员穿行。
1.3.6施工前先做出样板,经检查合格后,方可大面积施工。
二、工艺流程2.1工艺流程:基底预喷喷涂施工整形清理喷色(白色)2.2基底预喷:喷涂棉和粘接剂混合喷涂之前,应使用已配好的喷涂粘接剂预喷基面;2.3喷涂施工:按要求一次喷涂到预定厚度;如厚度不能满足,则须进行补喷;2.4整形:用特制的压板或辊筒对已喷涂好的纤维棉层进行整形;应压至设计厚度(可使用特制钉板或针尺测量厚度),并使表面平整(注:因超细无机纤维喷涂完成后,还要刮腻子、喷涂料,故平整度要求较高);2.5清理:现场回弹料清理;防护遮挡材料拆除;作业面成品擦拭清理;2.6喷色:喷白色色浆。
2.7喷涂工艺要点2.7.1调整工作风压和给料装置,使纤维棉输出率适宜,出棉量宜控制为0.8~1.25kg/min;2.7.2保证纤维棉给料均匀,搅拌速度应均匀稳定;2.7.3调节好水和胶量,按规范比例进行配比,比例为胶:水=1:10;2.7.4喷涂角度应保持在60o~90 o之间,以便获得较大的压实力和最小的回弹,喷嘴应在循环形范围内做迂回直线连续移动,以保证喷涂均匀连续;2.7.5正确掌握喷涂顺序:角隅处及檩条背面不应出现空洞或疏松,该部分应先喷涂或人工填塞;2.7.6及时清除被喷面上的空洞或疏松,以便修补喷涂;2.7.7每次结束喷涂工作,须认真清洗喷嘴;2.7.8喷涂后的部位平整,即在纤维固化前用压板进行压平整形处理;2.7.9喷涂后的绝热纤维喷涂层应保持良好的通风、干燥维护,固化72小时后可进行修整、装饰等其他工序;2.7.10对喷涂后的施工现场应及时清理,将回弹料装袋清除现场。
无机纤维喷涂工程技术性能要求
无机纤维喷涂工程技术性能要求1 、无机纤维喷涂系统性能应符合表4.0.1的要求。
2 、无机纤维喷涂棉(纤维)性能应符合表4.0.2的要求。
注:直径≥0.25mm3 、喷涂专用粘结剂应符合表4.0.3的要求。
4 、喷涂粘结剂的环保指标,应符合现行国家标准GB18583《室内装饰装修材料胶黏剂中有害物质限量》中对水基型胶黏剂的要求,具体指标应符合表4.0.4的要求。
5 、硅酸盐水泥或普通硅酸盐水泥,其性能符合现行国家标准GB175《通用硅酸盐水泥》的规定。
6 、快硬硅酸盐水泥性能指标应符合现行国家标准GB20472《硫铝酸盐水泥》的规定。
7 、速凝剂性能应符合现行行业标准JC477《喷射混凝土用速凝剂》的规定。
8 、界面处理剂应符合现行行业标准JC/T907《混凝土界面处理剂》和现行北京市地方标准DB11/T346《混凝土界面处理剂应用技术规程》的规定。
9 、采用热镀锌的电焊钢丝网或机编的热浸镀锌钢丝网,其技术指标应符合表4.0.9。
注:(1)用于墙体增强(2)用于顶棚等工程承托用10、锚栓性能应符合现行行业标准JG/T366《外墙保温用锚栓》的要求。
11、吊挂件、承托龙骨和“L”型龙骨材质为不锈钢、铝合金、热镀锌钢丝等。
其性能符合现行国家标准GB/T11981《建筑用轻钢龙骨》的要求。
12、玻璃纤维网格布,其性能应符合表4.0.12规定。
13、金属护角和尼龙护角的规格为45mmX45mmX2000mm,厚度1.2mm~1.5mm;护角材质:不锈钢、铝合金、尼龙等。
14、无机纤维喷涂层用有机硅防水剂,性能应符合现行行业标准JC/T902《建筑表面用有机硅防水剂》;丙烯酸防水材料,性能应符合现行行业标准JC/T864《聚合物乳液建筑防水涂料》的规定。
15、防水透气膜性能应符合表4.0.15的要求。
16、防水砂浆应符合现行国家标准GB23440《聚合物水泥防水砂浆材料》的规定。
文章摘自:无机纤维喷涂工程技术规程《建材与设计》特刊由北京海纳联创编辑。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
企业标准LiG无机纤维喷涂施工技术规则2009-6-30 发布 2009-8-1 实施北京立高防水工程有限公司前言无机纤维喷涂起源于北美和欧洲的七十年代期末,产品制造标准完善、专业喷涂设备先进、施工技术成熟,不前已经成为欧美广泛使用的一项重要建筑节能工艺和产品。
在国际国内纤维喷涂专家和保温隔音协会的大力支持下,此项技术和产品在国内得到迅速发展,并在一大批国家重点工程中得到应用。
本标准对LiG无机纤维喷涂原料和产品的技术指标和环保性能,依据相应国标分别逐项进行了规定,特别是针对原材料的环保性能,率先引用了高于国家标准“奥运绿色”标准,极大的提高了本产品的整体环保水平。
同时,着重对LiG无机纤维喷涂施工技术,包括;施工条件、材料配比、设备使用和施工工艺进行了详细规定。
并且,依照国家建筑工程相应标准,对施工质量控制和喷涂工程验收,进行了量化规定,其中依照国家节能工程验收标准的强制性条款,对喷涂工程验收中的相同条款也进行了严格的规定。
为了更好的推动无机纤维喷涂技术在国内得健康发展,确保LiG无机纤维喷涂保温与吸声工程质量和施工验收的质量控制及标准化,特编制本技术规程。
编制单位;北京立高防水工程有限公司1总则1.0.1为贯彻国家标准《公共建筑节能设施标准》GB50189和天津市地方标准《天津市公共建筑节能设计标准》DB29-153-2005及《天津市居住建筑节能设计标准》DB-1-2007,严格执行国家强制性标准《建筑内部装饰设计防火规定》GB50222-1995,确保LiG-1无机纤维喷涂保温与吸声工程施工及验收的质量,制定本规程。
1.0.2本规程仅针对进口LiG-1无机纤维喷涂产品和国家LIG-1无机纤维喷涂系列产品(以下简称LiG无机纤维喷涂)。
适用于建筑护结构中水泥砂浆抹灰基层、混合砂浆抹灰基层、混泥土基层、石膏板基层、金属结构和金属压型板等复杂机构及压型表面上的保温、吸声、防火纤维喷涂工程。
包括需达到A级以下防火要求的节能工程,室内采暖区与非采暖区楼板、混凝土或钢结构金属顶棚等无需装饰覆盖层、暴露使用的保温/吸声喷涂工程,有装饰面层的墙体夹层非暴露使用的保温/吸声喷涂工程。
特别适用于地下车库顶板的节能工程。
1.0.3LiG-1无机纤维保温与吸声喷涂的应用设计,依照88jz34《建筑构造专项图集-超细无机纤维保温/吸声喷涂》执行。
1.0.4LiG-1无机纤维保温与吸声喷涂工程的施工及验收,除应符合本规程外,还应符合国家以及天津市现行有关强制性标准规定。
1.0.5引用标准下列标准所包含的条文,通过在本规程中引用而构成本规程的条文。
《绝热用玻璃棉及其制品》GB/T13350《室内装饰装修材料胶粘剂中有害物质限量》GB18583《耐化学腐蚀性的测定》GB/T3810.13《建筑装饰装修工程质量验收规范》GB50210-2001《建筑工程施工质量验收统一标准》GB50300-2001《建筑节能工程施工质量验收规范》GB50411-2007《公共建筑节能设计标准》GB50189-2005《民用建筑热工设计规范》GB50176-1993《建筑内部装修设计防火规范》GB50222-1995《天津市民用建筑节能工程质量验收规程》DB29-126-2007《天津市民用建筑节能工程施工技术规程》DB29-125-2007《天津市民用建筑维护结构节能检测技术规程》DB29-88-2007《建筑施工高处作业安全技术规范》JGJ80《建筑施工扣件式钢管脚手架安全技术规范》JGJ130《矿物棉喷涂绝热层》JC/T9092术语2.0.1 LIG无机纤维喷涂无机纤维喷涂是经特殊加工的无机纤维棉与水基性特种粘接剂,通过专用纤维喷涂设备,喷涂与建筑基层表面,经自然干燥后,形成整体密闭、弹性保温吸声层的工作。
2.0.2 LIG维喷涂棉无机纤维喷涂棉系超细短矿物纤维棉。
无碱或低碱性纤维,纤维柔软细腻,均匀洁白,不刺激皮肤,弹性好,属A级不燃材料。
2.0.3LIG喷涂专用粘接剂喷涂专用粘接剂系水基性浓缩喷涂专用胶液,用洁净的水按比例稀释。
2.0.4LIG无机纤维喷涂层无机纤维喷涂层是将无机纤维棉与水基性特种粘接剂通过专用纤维喷涂设备,喷涂与建筑围护结构基层表面,经自然干燥后,形成一定厚度的弹性体保温吸声层。
2.0.5LIG无机纤维喷涂层表面整形喷涂层表面整形是指喷涂后专用整形工具对喷涂层表面进行修整,使其表面形成比较平整或具有一定自然纹理的表现观状态,达到装饰美观效果。
2.0.6LIG无机纤维喷涂层表面着色喷涂层表面的着色是根据使用装饰或艺术渲染要求,在整形后的纤维喷涂层表面喷覆无机水性色浆或喷绘彩色涂料,形成相应柔和色彩的装饰表面。
2.0.7LIG无机纤维喷涂层表面保护层无机纤维喷涂层表面保护层是对容易受到机械碰撞的部位,粘覆玻璃纤维布或其他防护材料,用以对纤维层表面进行保护。
2.08基层LIG无机纤维喷涂对象的表层,如混凝土、水泥砂浆、混合砂浆、石膏板、粘土砖、金属结构件和金属压型钢板等材料。
2.0.9底涂层在清洁的基层上喷第一道粘接剂形成涂层。
2.010面涂层喷涂工程最后一道涂层,既在修整后的喷涂层表面喷涂一道粘接剂。
3技术要求3.1LIG-1无机纤维喷涂3.1.1无机纤维棉质量要求应符合国家建材行业标准《矿物棉喷涂绝热层》JC/T909-2003和国家标准《绝热用玻璃及制品》GB/T13350中的相关内容,主要指标应达到表3.1.1纤维喷涂棉的指标要求:3.2.1喷涂粘接剂外观要求白色乳剂、无结块。
3.2.2喷涂粘接剂质量符合《矿物棉喷涂绝热层》JC/T909-2003标准,底涂层、无机纤维喷涂层干燥固化后粘接牢固、不得有开裂、脱落、霉变等缺陷、对基层无腐蚀。
主要性能指标应达到表3.2.2的指标要求:中有害物质限量》GB18583中对水基型胶粘剂的要求,具体指标达到表3.2.3要求。
GB/T3810.13标准要求。
4喷涂层次性能指标4.0.1LIG-1无机纤维喷涂层外观应达到《矿物棉喷涂绝热层》JC/T909-2003标准中的相应要求,表面平整、纤维分布均匀,不得有影响使用的分层、空洞裂缝等缺陷。
4.0.2LIG-1无机纤维喷涂层性能指标应达到表4.0.2的指标要求5喷涂施工准备5.1施工条件5.1.1基层1 基层质量应符合下列要求:基层应牢固、不开裂、不掉粉、不起砂、不空鼓、无剥离、无石灰爆裂点和无附着力不良的旧涂层、金属材料表面无腐蚀起皮等;2基层应清洁,表面无灰尘、无浮浆、无油迹、无锈斑、无霉点、无盐类折出物和无青苔等杂物,且无需进行抹灰,批腻子处理;3喷涂前应对基层进行验收,合格后方可进行喷涂施工。
5.1.2门窗及通风口门窗及通风口经过验收,洞口尺寸位置达到设计和质量要求;门窗框以立完,通风口已安装完毕,喷涂前的成品保护已完成。
5.1.3吊挂件安装各种管线的吊挂件位置尺寸经过验收达到设计和质量要求,预留管线口应进行标注。
5.2气候条件5.2.1施工环境温度和喷涂基层温度应不低于4℃,施工环境内的风力大不于3级,空气相对湿度宜小于85%的条件下才可以正常施工。
5.2.2当施工温度不能满足要求时,必须持续提供干燥热源进行加温,以提高环境温度,同时,应该建筑结构基层应进行保温防冻保护,避免加热后的热量通过基层散失,使用干燥的喷涂层在基层上产生冻结。
加热防冻措施应保持到喷涂层完全干燥后为止。
5.2.3在不影响喷涂施工环境温度最低要求的前提下,施工现场应保持通风条件,以加快喷涂材料的干燥固化。
5.3材料准备5.3.1材料进场后,应提供经法定质检机构检验的成品检验报告、产品合格证或质量保证书,检验报告有效期按检验部门规定为两年。
进口产品应提供进口检疫检验证明。
5.3.2材料进场后应分别对纤维喷涂棉的燃烧性能和粘接剂的环保性能进行复试,并应符合本规程3.1.1和3.2.3项中规定的相反技术指标限值。
5.3.3喷涂材料技术文件齐全,并经监理单位验收合格后方可使用。
5.3.4进场材料应按品种、批号分别堆放,并进行防雨防潮保护。
液态胶存放温度不得低于0℃.5.4施工工具5.4.1疏理喷涂一体式专用喷涂棉、高压胶泵、专用喷枪和电动搅拌机。
5.4.2厚度标尺、测厚针尺、放线工具、滚筒、磨具压板、水桶和液体量筒等。
5.4.3电源设备和喷涂施工脚手架。
5.5施工准备5.5.1根据喷涂厚度设计要求和选择的材料种类,同时应根据建筑工程情况、喷涂要求、基层条件、防水要求、施工平台脚手架及喷涂机械等编制喷涂工程施工方案,并提供较总计监理单位审定备案。
5.5.2喷涂作业平台应符合下列要求:1 喷涂作业用的施工平台应符合现行行兴业标准《建筑施工扣件试钢管脚手架安全技术规范》JGJ130和《建筑施工高处作业安全技术规范》JGJ80的规定。
2 施工面与施工平台间的距离,应充分考虑喷涂施工操作方便。
5.5.3大面积施工前应由施工人员按工序要求做好“样板”或“样板间”,并应监理单位和建设方进行验收,且保留待竣工。
6 喷涂施工工艺6.1喷涂施工流程(主要工序)(辅助工序)6.2喷涂施工的要点6.2.1原材料外观质量检验施工前,应对喷涂纤维棉和粘接剂进行抽样检验,纤维棉应干燥无结块,干净无污染,粘接剂应无分层、无发泡、无变质和变色;6.2.2喷涂基面处理1喷涂基面处理;用压缩空气或清水清理喷涂基面灰尘和污染;检查吊挂件预埋件是否牢靠,应将松动部件紧固,如原基面已经损坏或有严重裂缝,应需由专业单位签订并进行修补。
2对门窗及各种设备、管线和非喷涂部位防护遮挡,堵塞非喷涂部位及通风管线通孔。
3清理工作面得障碍物,保证喷涂手的顺畅移动空间及其安全性,保持最佳喷射距离和喷涂角度。
6.2.3材料配制和调制1打散压缩纤维棉,连续将喷涂面填入机内,并保持料箱内纤维材料充足。
2由专人负责按喷涂胶使用说明,使用洁净水在专业配套溶器(安装高速搅拌器200升刻度所料容器)内稀释粘接剂原液,严格控制配制比例,不得随意增加水量稀释,并持续开动电动搅拌器进行均与搅拌,搅拌时间不少于5分钟,每桶逐一调配,随用随配,避免胶液冻结失效。
6.2.4基层预喷胶;基层表面清洁后,即可使用已配好的粘接剂对基面预喷胶处理,胶量适当和均匀,不流淌。
6.2.5纤维喷涂1喷涂设备调试,应严格按照设备操作说明调验喷涂主机风机、胶泵压力和给料装置,通过样板式喷、胶液流量的测试,逐步调整风压范围和进料搅拌速度,直到纤维喷涂状态稳定,达到喷涂工艺的要求。
2与图纸核对校验,确定纤维喷涂部位,对非喷涂部位应做标记和必要的防护。
3分区安放厚度标尺(标块),然后进行喷涂。
喷涂角度应符合技术要求,以便获得较大的压实力和最小的回弹。
对于喷涂厚度小于100mm厚喷涂层可一次喷涂完成。
6.2.6喷涂层表面整形;待喷涂产品表面干燥约半个小时,根据保温或吸声工程的不同要求,使用毛刷、压板或铝合金杠尺等不同整行工具进行表面整形。
