环氧树脂裂缝修补施工方案68137
环氧树脂屋面楼板裂缝整改方案
环氧树脂屋面楼板裂缝整改方案__工程屋面裂缝处理方案第一章、编制依据1.1依据施工图纸1.2现行的国家施工规范、规程和行业标准、安徽省及合肥市的相关规程和地方标准1.3 《建筑工程施工质量验收统一标准》(GB__-2022年)1.4《混凝土结构工程施工质量验收规范》GB__―2022年 1.5《混凝土结构加固设计规范》GB__-2022年 1.6《混凝土结构加固技术规范》CECS 25:90 第二章、工程概况__工程主体屋面结构施工过程中由于天气、施工等原因造成局部楼板出现渗水现象。
渗水部位在顶层楼板A~B轴交2~3轴;C~D轴交1~2轴;C~D 轴交5~6轴顶层板底,通过对楼板渗水部位的检查,渗水部位为因施工振捣不密实导致的细微裂缝。
为了防止裂缝以后出现漏水现象,影响业主的使用。
通过与设计单位沟通,针对设计单位给出的指导意见,我公司技术部门会同项目部制定本方案。
第三章、施工部署 3.1、项目管理组织机构为能及时有效的弥补混凝土在施工中造成的质量缺陷,我公司组成由总工、质量部门负责人、项目经理牵头的专项工作领导小组。
组长:张*(公司总工)副组长:史*(质检科长)、郭*(项目经理)组员:王*(项目技术负责人)、潘*(项目施工员)、张*(项目质检员)、赵*(项目专职安全员)3.2、组员职责组长职责:公司总工负责与设计单位结构负责人沟通联络,请设计单位出具整改措施。
会同监理单位总监、建设单位项目负责人针对施工现场情况对方案的可行性进行论证,编制整改方案。
副组长职责:由公司质检科长负责环氧树脂灌浆材料选用及确定材料供应商。
项目经理负责精心挑选组织一班有环氧树脂灌浆作业经验的作业人员。
组员职责:项目技术负责人对施工作业人员进行施工技术交底,会同安全员对作业人员进行安全技术交底。
项目质检员及施工员跟班作业,确保施工质量。
3.3、材料准备3.3.1做好材料的供应计划,按时组织材料进场,根据现场的实际情况做好供应工作,确保满足现场的进度要求。
环氧树脂裂缝修补施工方案
环氧树脂裂缝修补施工方案文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)楼板裂纹修补施工方案一、砼裂缝灌浆修补建筑物的破坏也往往从裂缝开始,裂缝的产生不但影响结构安全度,有时往往严重影响使用功能。
鉴于工程中裂缝宽度多为~之间,主要采用化学灌浆,根据现场裂缝宽度的大小采用不同型号树脂配方及参入物,使用灌浆泵将浆液压入缝隙并使之饱满。
施工前,先进行密封水试验,确定裂缝走向与位置。
再清洗漏水裂缝处的水污痕或结晶污垢,找准裂缝位置及裂缝大小为下道工序做准备。
二、灌浆前对缝隙进行处理1、表面处理法:对于混凝土构件上较细(小于)的缝隙,可采用毛刷或钢丝刷等工具清扫砼表面尘土,并清除去裂缝周围易脱落的浮皮、空鼓的抹灰等,然后用棉丝醮乙醇沿裂缝方向两侧20~30mm处擦洗干净并保持干燥。
对于有蜂窝麻面、露筋部位用聚合物砂浆修补平整(也可用YJ快干型封缝胶作表面修复)。
三、灌浆嘴(盒、泵)设置1、在裂缝交叉处、较宽处、端部以及裂缝贯穿处,当缝隙小于1mm时埋设的灌浆泵间距为350~500mm,当缝隙大于1mm时,为500~1000mm。
2、埋设时,先在灌浆嘴(盒、泵)的底盘上抹一层厚约1mm的环氧胶泥将灌浆的进浆口骑缝粘贴在预定位置上。
3、封缝采用环氧树脂胶泥,先在裂缝两侧(宽20~30mm)涂一层环氧树脂基夜,后抹一层厚1mm左右、宽20~30mm的环氧树脂胶泥。
抹胶泥时应防止产生小孔和气泡,要挂平整,保证封闭可靠。
4、裂缝封闭厚应进行压气试漏,检查密闭效果。
试漏需待封缝胶泥有一定强度时进行。
试漏前沿裂缝涂衣层肥皂水,从灌浆口通入压缩空气,凡漏气处,应予以修补密封至不漏为止。
四、浆液配制及灌浆1、浆液配置应按照材料的使用配制方法进行。
浆液一次配备数量,需以浆液的凝固时间及进浆速度来确定。
2、灌浆根据裂缝区域大小,可采用单孔灌浆或分区群孔灌浆,在一条裂缝上灌浆可由一端到另一端。
环氧树脂对混凝土裂缝修复方法

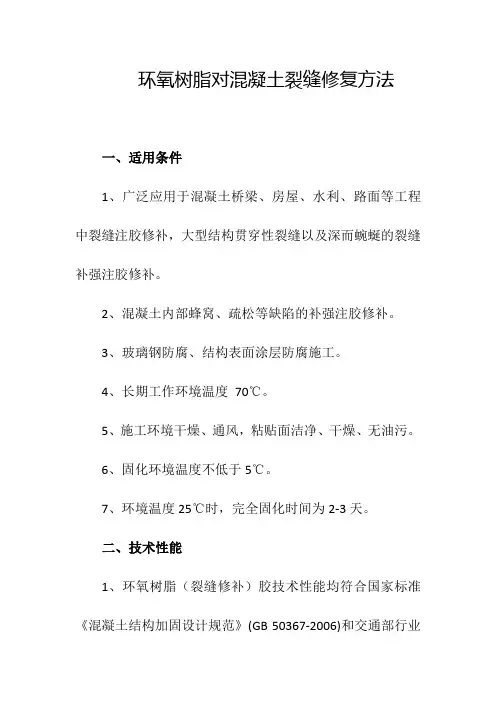

环氧树脂对混凝土裂缝修复方法一、适用条件1、广泛应用于混凝土桥梁、房屋、水利、路面等工程中裂缝注胶修补,大型结构贯穿性裂缝以及深而蜿蜒的裂缝补强注胶修补。
2、混凝土内部蜂窝、疏松等缺陷的补强注胶修补。
3、玻璃钢防腐、结构表面涂层防腐施工。
4、长期工作环境温度70℃。
5、施工环境干燥、通风,粘贴面洁净、干燥、无油污。
6、固化环境温度不低于5℃。
7、环境温度25℃时,完全固化时间为2-3天。
二、技术性能1、环氧树脂(裂缝修补)胶技术性能均符合国家标准《混凝土结构加固设计规范》(GB 50367-2006)和交通部行业标准《公路桥梁加固设计规范》(JTG/T J22-2008)A级胶要求。
三、使用方法与施工要点A、裂缝表面的处理B、调胶C、封缝D、设置注胶嘴E、压力灌胶1、裂缝处理对较小的混凝土构件裂缝,用钢丝刷等工具清除混凝土裂缝表面的灰尘、浮渣及松散层等污物,刷去浮灰;用酒精或沿着裂缝两侧擦拭干净。
对体积较大的混凝土构件或较深的裂缝,可沿裂缝采取钻孔灌胶,以便使胶液有更广的通路进入裂缝。
2、设置灌胶嘴底座在裂缝的交错处、裂缝较宽处及裂缝端部等位置必须设置灌胶嘴。
灌胶嘴的间距可根据裂缝大小、走向及结构形式而定。
在一条裂缝上必须设置有进胶、排气或出胶口。
灌胶嘴底座可先采用封缝胶粘贴在位置,也可在封缝时一同粘贴。
应特别注意防止堵塞灌胶嘴。
3、封缝封缝质量的好坏直接影响灌浆效果与质量,应特别予以重视。
裂缝的封闭可采用封缝胶,按推荐配胶比例称取并调配封缝胶。
用油灰刀沿裂缝反复涂刮后均匀涂抹一层胶泥,注意防止小气泡或密封不严。
4、封缝胶固化快、粘结牢固,需随配随用,是自动压力灌浆工艺配套使用的裂缝封闭和粘贴底座的专用胶。
封缝完好后10分钟即可进行注胶5、配制灌注胶液连续注胶注胶操作应使用专用的注胶器具。
按比例配制灌浆树脂,倒入软管中,把装有树脂的灌浆器旋紧于底座上,松开弹簧进行注胶。
根据裂缝区域大小,可采用单孔灌浆或分区群孔灌浆。
环氧树脂修补混凝土裂缝步骤和建议
环氧树脂修补混凝土裂缝步骤和建议一、裂缝处理前的准备。
1.1 首先呢,咱得把这裂缝周围的环境给整明白。
混凝土裂缝周围可不能有太多的灰尘、杂物啥的,就像咱打扫屋子一样,得清清爽爽的。
要是有油污之类的脏东西,那更是不行,得用合适的清洁剂给它洗干净喽,这就叫“一屋不扫,何以扫天下”,基础的清洁工作做不好,后面的修补可就容易出问题。
二、环氧树脂的调配。
2.1 调配环氧树脂可是个技术活儿。
按照说明书上的比例来,千万别自己瞎琢磨,这就叫“按部就班”。
一般来说,树脂和固化剂的比例得拿捏好,多一点少一点都可能影响修补的效果。
就像做菜放盐,放多了咸,放少了淡。
2.2 在调配的时候,要慢慢地搅拌均匀。
这搅拌可不能敷衍了事,得像揉面似的,每个角落都要照顾到。
要是搅拌不均匀,那环氧树脂的性能就不能充分发挥,这修补就可能成了“豆腐渣工程”。
三、裂缝修补的操作。
3.1 把调配好的环氧树脂往裂缝里灌的时候,要缓缓地来。
可以用个小漏斗之类的工具辅助一下,就像给孩子喂饭似的,要有耐心。
要确保环氧树脂能充分地填充到裂缝的每一个缝隙里,可不能留什么死角。
这裂缝就像伤口,咱得把药给上全乎了。
3.2 灌完之后呢,表面可能会有一些不平整的地方。
这时候可以用刮刀轻轻地刮一刮,让表面平整光滑。
这就像给蛋糕抹奶油一样,要抹得平平整整的。
而且在这个过程中,要注意别把刚灌进去的环氧树脂又给弄出来了,那可就前功尽弃了。
四、修补后的养护。
4.1 修补完了可不能就撒手不管了。
得给它足够的时间来固化。
这个时间根据环氧树脂的类型和环境温度会有所不同。
就像种子种下去,得等它发芽长大一样,不能着急。
在固化期间,最好是避免有东西碰到修补的地方,就像保护刚出生的小婴儿一样。
环氧树脂灌缝施工方案
环氧树脂灌缝施工方案一、方案背景环氧树脂灌缝技术是一种常用于建筑施工和维修防水处理的方法。
通过利用环氧树脂的优良性能,可以有效地填补混凝土裂缝,提高建筑物的抗渗性和耐久性。
针对这一技术需求,我们制定了以下环氧树脂灌缝施工方案。
二、施工准备1. 施工材料准备:- 环氧树脂:选择优质的环氧树脂材料,确保质量可靠。
- 固化剂:合理搭配固化剂,确保灌缝施工效果。
- 辅助材料:如填缝剂、防粘剂等,根据具体工程需求选择。
- 施工工具:包括搅拌棒、刮板、钢刷、喷枪等工具。
2. 施工环境准备:- 清洁施工面:确保施工面无杂质、油污等,并进行充分清洁。
- 温度控制:施工环境温度应在10-25摄氏度范围内,确保环氧树脂的固化效果。
- 通风条件:保证工作区域有良好的通风,以免环氧树脂气味对施工人员造成不适。
三、施工步骤1. 混合材料:- 按照环氧树脂和固化剂的比例进行混合,一般为A:B=3:1。
- 使用搅拌棒搅拌均匀,直至材料颜色一致。
2. 基层处理:- 对需要施工的基层进行处理,清除松散的混凝土、尘土等杂质。
- 如有裂缝,可采用填缝剂填补,并充分固化。
3. 施工:- 将混合好的环氧树脂倒入喷枪或使用刮板均匀涂抹在施工面上。
- 注意控制施工厚度,确保灌缝充分。
4. 稀释剂处理:- 根据环氧树脂产品说明,可适量添加稀释剂进行稀释。
- 稀释剂的使用量和添加方式需按照产品说明书进行操作。
5. 固化:- 灌缝完毕后,等待环氧树脂充分固化。
- 根据环境温度和季节等因素,制定相应的固化时间。
四、施工注意事项1. 安全施工:- 施工人员应佩戴防护手套、口罩等个人防护装备,避免直接接触环氧树脂和固化剂。
- 注意施工过程中的通风和排风,以防止气味对施工人员的影响。
2. 施工环境:- 控制好施工环境的温度和湿度,确保环氧树脂的固化效果。
- 避免施工在潮湿或温度过高或过低的环境下进行。
3. 施工质量:- 施工时要确保环氧树脂均匀涂布,并保证施工面充分灌满。
环氧树脂裂缝修补施工方案
某住宅小区楼板裂缝修补施工方案编制人:审核人:审批人:北京专业加固工程有限公司二O一一年十月目录一编制依据 (3)二工程简介及概况 (3)2.1 工程简介 (3)2.2工程概况 (3)三工程目标和施工内容 (4)3.1 工程目标 (4)3.2混凝土裂缝灌胶修补主要内容 (4)四楼板裂缝灌胶前处理 (4)五灌注环氧树脂施工工艺 (5)六胶液配制及灌胶 (5)七注意事项 (6)八质量保证措施 (6)一编制依据主要依据为设计单位提供《关于旧宫三角地经济适用房及商品住房项目B05#楼顶板裂缝的处理意见》;“国家建筑工程质量监督检验中心”对其中一块裂缝最严重的进行楼板荷载试验,检验报告编号“BETC-JG3-2011-85”,检验结果能够满足原设计要求。
二工程简介及概况2.1 工程简介2.2工程概况2.2.1 本项目为----------------------------------------------------------------------------------------------- 楼建筑面积为15378.68㎡,其中地上建筑面积13897.52㎡。
裂缝修补部位地下二层顶板~地上五层顶板。
2.2.2 本工程的主要施工内容为:根据结构的耐久性和外观要求,对裂缝进行封闭处理,采用压力灌注环氧树脂胶的方法进行修补。
三工程目标和施工内容3.1 工程目标1.工期目标:计划工期为天,计划开工日期2011 年10 月26 日,计划完工日期2011 年11 月日。
2.质量管理目标:本工程将按照《ISO9001 质量管理文件》要求,实行全方位、全过程质量管理,确保施工质量合格率100%,一次性验收合格。
3.安全管理目标:杜绝重大伤亡事故,工程施工实行零事故率。
4.成本目标:合理安排统筹物质资源、杜绝浪费。
3.2混凝土裂缝灌胶修补主要内容1.灌缝:以一定的压力将修补胶液注入裂缝腔内;此灌缝方法适用于处理0.2<ω<1.5mm静止的独立裂缝、贯穿性裂缝。
环氧树脂堵漏施工方案
环氧树脂堵漏施工方案一、背景介绍环氧树脂是一种常用的材料,具有优异的耐磨损、耐腐蚀、耐冲击等特性,被广泛应用于建筑防水、堵漏、维修等领域。
本文将介绍环氧树脂堵漏施工方案,帮助读者了解环氧树脂堵漏的原理和具体操作步骤。
二、环氧树脂堵漏原理环氧树脂堵漏是利用环氧树脂的化学性质和物理性能,使其在漏水处形成一层致密的防水薄膜,从而达到堵漏的目的。
具体原理如下:1.填补漏洞:环氧树脂具有流动性,可以填补各种细小的漏洞或裂缝,如墙体开裂、管道渗漏等。
2.起到粘结剂的作用:环氧树脂可以牢固地粘结在被堵漏物体的表面上,形成一层坚固的防水层。
3.抗压抗震:由于环氧树脂的高硬度和韧性,堵漏部位在受到压力或震动的情况下,仍能保持较好的防水效果。
三、环氧树脂堵漏施工步骤1. 检查漏水点在进行堵漏施工前,首先需要仔细检查漏水点的位置及情况,确定堵漏的范围和方式。
常见的漏水点包括墙体裂缝、地板缝隙、管道接口等。
2. 准备工作在进行环氧树脂堵漏施工前,需要进行准备工作:•清洁表面:清除漏水部位附着的污垢、油脂等杂质,确保堵漏材料能够充分接触并粘结在表面上。
•防护措施:对于周围易受损部位,如地板、墙面等,可以采取临时覆盖、遮盖等措施,以防止堵漏施工时对其造成损坏。
•环氧树脂混合:按照产品说明书上的比例将树脂和固化剂混合均匀。
3. 进行堵漏施工根据不同的漏水点和要求,可以选择不同的施工方式,如下所示:3.1 墙体裂缝堵漏•用刷子或滚筒将环氧树脂涂布在墙体裂缝的表面上,注意涂布均匀。
•填补漏洞:使用填缝剂将较大的裂缝进行填充,等待其干燥。
•重复涂布:根据需要,可以多次涂布环氧树脂,以增加防水层的厚度和耐磨性。
3.2 地板漏水堵漏•清洁地面:清理地板表面的杂质,例如积水、灰尘等。
•涂布环氧树脂:使用刷子或滚筒均匀地涂布环氧树脂在地板漏水的区域上。
•防滑处理:对于需要经常行走的地板,可以在环氧树脂未干涸前撒上砂子,以增加地面的防滑性能。
环氧树脂胶修补裂缝施工工艺流程
环氧树脂胶修补裂缝施工工艺流程一、前期准备工作1. 确定需修补的裂缝位置和尺寸,清理裂缝周围的杂物和灰尘,确保裂缝表面干净整洁。
2. 准备工具和材料:环氧树脂胶、固化剂、搅拌棒、镘刀、磨具、清洁剂、抹布等。
3. 做好安全防护工作:佩戴手套、口罩和护目镜,避免接触环氧树脂胶对皮肤和呼吸系统造成伤害。
二、表面处理1. 使用磨具将裂缝表面打磨平整,去除表面的老漆、油污和松动的混凝土,以便于环氧树脂胶的粘结。
2. 用清洁剂清洁裂缝表面,确保没有灰尘和油污残留。
等待干燥。
三、混合环氧树脂胶1. 按照环氧树脂胶的配比要求,精确称量环氧树脂胶和固化剂。
将它们倒入一个干净的容器中。
2. 使用搅拌棒将环氧树脂胶和固化剂充分搅拌均匀,直到没有明显的颜色差异。
四、涂布环氧树脂胶1. 将搅拌好的环氧树脂胶倒入裂缝内,用镘刀将其均匀涂布在裂缝表面,确保填满整个裂缝。
2. 如需修补的裂缝较宽,可以在裂缝上铺设玻璃纤维布,以增加环氧树脂胶的粘结强度和耐久性。
五、表面处理1. 在环氧树脂胶未完全固化之前,用抹布蘸取少许清洁剂擦拭裂缝周围的环氧树脂胶,使其表面更加光滑。
2. 等待环氧树脂胶完全固化,通常需要24小时以上的时间。
在冬季或潮湿环境中可能需要更长时间。
六、修整工作1. 修整环氧树脂胶表面,将多余的环氧树脂胶刮平,使其与原表面平整一致。
2. 如有需要,可以给环氧树脂胶表面涂装一层底漆或面漆,以提高外观和保护作用。
七、清理工作1. 清洁工具和材料,保持工作环境整洁。
2. 处置废弃物品,注意环保和安全。
八、验收工作1. 对修补后的裂缝进行检查,确保环氧树脂胶修补完整,没有漏涂或空鼓现象。
2. 根据实际情况进行必要的保养和维护工作,延长环氧树脂胶的使用寿命。
以上就是环氧树脂胶修补裂缝的施工工艺流程,希望对大家有所帮助。
在进行任何施工作业前,请务必了解并遵守相关的安全操作规程和标准,以确保自身和他人的安全。
用环氧树脂胶泥修补裂缝的方法
用环氧树脂胶泥修补裂缝的方法标题:用环氧树脂胶泥修补裂缝的方法正文:当物体表面出现裂缝时,不仅会削弱物体的完整性,还会影响物体的性能。
因此,及时修补裂缝是非常重要的。
环氧树脂胶泥是一种常用的修补材料,可用于修补物体表面的裂缝。
使用环氧树脂胶泥修补裂缝的方法通常如下:1. 清洁受损区域,确保没有灰尘、油脂或其他污染物。
2. 将环氧树脂胶泥均匀地涂在受损区域上,并确保其充分湿润。
3. 将涂有环氧树脂胶泥的区域贴合在受损区域上,并用手轻轻压实。
4. 等待环氧树脂胶泥干燥,通常需要数小时至数天。
5. 干燥后,可以将环氧树脂胶泥轻轻打磨光滑,以确保修复区域的表面平整。
需要注意的是,在修补裂缝之前,应该先了解裂缝的深度和长度,以便选择合适的修补材料和方法。
如果裂缝较严重,可能需要使用更复杂的修复方法,如使用玻璃胶或密封胶。
除了用于物体表面,环氧树脂胶泥还可以用于墙壁、地板、窗户和其他物体的修补。
它具有耐用、防水、防火等特点,适用于各种环境。
拓展:环氧树脂胶泥是一种高强度、高硬度的材料,具有良好的耐化学腐蚀性和耐老化性。
它适用于各种不同类型的物体表面,如金属、陶瓷、玻璃等。
使用环氧树脂胶泥进行修补时,需要注意搅拌均匀和控制好涂敷的厚度,以确保修复区域的表面质量和性能。
在使用环氧树脂胶泥进行修补时,还需要注意以下几个事项:1. 不要让环氧树脂胶泥干燥太快,否则可能会导致裂缝进一步扩大。
2. 避免在潮湿环境下使用环氧树脂胶泥,以免出现膨胀和收缩。
3. 避免使用过多的环氧树脂胶泥,以免出现过度填充和不平等的情况。
4. 在使用时,应使用正确的工具和材料,避免使用不当造成不必要的损害。
总之,环氧树脂胶泥是一种高效、可靠的修补材料,适用于各种不同类型的物体表面。
掌握正确的使用方法,可以延长受损物体的使用寿命,提高生活质量。
环氧树脂补缝使用方法
环氧树脂补缝使用方法环氧树脂补缝是一种常见的修补材料,常用于填补混凝土表面的裂缝和缺陷。
环氧树脂补缝具有较高的粘结力和耐久性,能够有效修补混凝土表面的裂缝,提高混凝土的抗压强度和抗渗性能。
下面将介绍环氧树脂补缝的使用方法及注意事项。
1. 准备工作首先,需要对混凝土表面进行清理和准备。
清除表面的尘土、油污、松散的碎石等杂物,以确保环氧树脂能够充分粘结到混凝土表面。
如有需要,可以使用切割机等工具将裂缝开缝,以便于更好地填补缝隙。
2. 配制环氧树脂补缝材料将环氧树脂补缝材料按照一定的比例配制好。
一般来说,环氧树脂补缝材料由环氧树脂和固化剂两部分组成,按照一定的比例混合后进行使用。
注意要按照说明书上的配比要求进行操作,以免影响后续补缝效果。
3. 填补缝隙使用刮板等工具将配制好的环氧树脂补缝材料涂敷在缝隙上。
首先,将补缝材料填入裂缝中,用刮板刮平将其填满,确保材料充分填补到裂缝中。
然后,用刮板将多余的材料刮平,以便于后续的修养。
4. 后续处理等待填补好的环氧树脂补缝材料充分干燥。
在这个过程中,需要注意环境温度和湿度的影响。
通常,环氧树脂补缝材料需要几个小时或几天的时间才能完全固化。
在这期间,应尽量避免人员或物体进入已经修补的区域,以免影响修补效果。
5. 磨光和涂层保护当环氧树脂补缝材料完全固化后,可以进行进一步的磨光和涂层保护工作。
通过磨光,可以使修补后的表面更加平整和光滑。
涂层保护可以进一步增强表面的耐磨性和美观度,并且有助于防止混凝土表面的水分和污染物渗透。
在使用环氧树脂补缝材料时,还需要注意以下几个方面的事项。
1. 注意安全环氧树脂补缝材料通常含有化学物质,使用时应注意防护措施,避免直接接触皮肤和免疫系统。
工作时应佩戴手套、工作服等防护装备,保证个人安全。
2. 严格按照说明书操作环氧树脂补缝材料的使用操作步骤及注意事项通常都会在说明书上有详细的说明,使用者应仔细阅读说明书,并严格按照操作步骤进行操作,避免操作错误或不当导致补缝效果不佳。
环氧树脂裂缝修补施工方案
附件1金科•帕提欧6号楼2单元201室天棚裂缝施工方案现场:1、客厅屋顶(面积:7.04米(南北向)*3.9米):出现南北向人字形分叉贯穿裂缝,约18米。
2、主卧屋顶(面积:4.3米(南北向)*3.9米):在东南墙角出现45度贯穿裂缝,2米。
在离北墙壁约0.5米处出现与北墙平行(东西向)贯穿裂缝,4米。
约6米。
3、次卧屋顶(面积:3.28(南北向)米*3.1米):出现与北墙依次平行3条贯穿裂缝,3米/道。
约9米。
一、砼裂缝灌浆修补建筑物的破坏也往往从裂缝开始,裂缝的产生不但影响结构安全度,有时往往严重影响使用功能。
鉴于工程中裂缝宽度多为0.2mm~1.0mm之间,主要采用化学灌浆,根据现场裂缝宽度的大小采用不同型号树脂配方及参入物,使用灌浆泵将浆液压入缝隙并使之饱满。
施工前,先进行密封水试验,确定裂缝走向与位置。
再清洗漏水裂缝处的水污痕或结晶污垢,找准裂缝位置及裂缝大小为下道工序做准备。
二、灌浆前对缝隙进行处理1、表面处理法:对于混凝土构件上较细(小于0.3mm)的缝隙,可采用毛刷或钢丝刷等工具清扫砼表面尘土,并清除去裂缝周围易脱落的浮皮、空鼓的抹灰等,然后用棉丝醮乙醇沿裂缝方向两侧20~30mm处擦洗干净并保持干燥。
对于有蜂窝麻面、露筋部位用聚合物砂浆修补平整(也可用YJ快干型封缝胶作表面修复)。
三、灌浆嘴(盒、泵)设置1、在裂缝交叉处、较宽处、端部以及裂缝贯穿处,当缝隙小于1mm时埋设的灌浆泵间距为350~500mm,当缝隙大于1mm时,为500~1000mm。
2、埋设时,先在灌浆嘴(盒、泵)的底盘上抹一层厚约1mm的环氧胶泥将灌浆的进浆口骑缝粘贴在预定位置上。
3、封缝采用环氧树脂胶泥,先在裂缝两侧(宽20~30mm)涂一层环氧树脂基夜,后抹一层厚1mm左右、宽20~30mm的环氧树脂胶泥。
抹胶泥时应防止产生小孔和气泡,要挂平整,保证封闭可靠。
4、裂缝封闭厚应进行压气试漏,检查密闭效果。
试漏需待封缝胶泥有一定强度时进行。
环氧树脂裂缝修补施工方案
环氧树脂裂缝修补施工方案环氧树脂是一种高效的修补材料,广泛应用于建筑、航空、汽车等行业。
在施工过程中,我们需要按照以下步骤进行环氧树脂裂缝修补。
第一步:准备工作1.确保施工区域干燥,没有任何灰尘、油污等污染物。
2.清理裂缝,将松散的材料、尘土等清除干净。
3.对于较大的裂缝,可以使用切割工具将其扩大,以便更好地填充环氧树脂。
第二步:填充裂缝1.将环氧树脂分为主剂和固化剂两部分。
2.按照提供的比例混合主剂和固化剂,搅拌均匀,确保两种成分充分混合。
3.使用密封胶枪将混合好的环氧树脂注入到裂缝中。
对于较深的裂缝,可以多次注入。
4.将混合好的环氧树脂填平,使其与周围的表面齐平。
可以使用刮刀进行修整,确保平整度和美观度。
第三步:固化1.根据环氧树脂的配方和施工条件,等待一定的固化时间。
2.固化时间结束后,用手或工具轻轻碰一下填充部分,检查其硬度。
如果可以硬度符合要求,则进入下一步骤。
第四步:研磨1.在固化后,环氧树脂表面可能会有一些不平滑的部分。
2.使用砂纸或砂轮进行研磨,使填充部分与周围的表面完全平滑。
3.根据需求,可以使用不同粒度的砂纸进行多次研磨,以达到更好的效果。
第五步:涂刷保护层1.为了更好地保护填充部分,延长其使用寿命,可以涂刷一层保护层。
2.选择适合的环氧树脂涂料,按照说明进行涂刷。
3.根据施工要求,可以进行多层涂刷,确保保护层的效果和耐久性。
总结:以上就是环氧树脂裂缝修补的施工方案。
在实际施工过程中,需要注意仔细清理裂缝并将环氧树脂填充均匀,保持施工环境干燥和通风,正确控制固化时间,严格按照说明书进行操作。
只有这样,才能保证环氧树脂的修补效果和使用寿命。
环氧树脂裂缝修补施工方案
附件1金科•帕提欧6号楼2单元201室天棚裂缝施工方案现场:1、客厅屋顶(面积:7.04米(南北向)*3.9米):出现南北向人字形分叉贯穿裂缝,约18米。
2、主卧屋顶(面积:4.3米(南北向)*3.9米):在东南墙角出现45度贯穿裂缝,2米。
在离北墙壁约0.5米处出现与北墙平行(东西向)贯穿裂缝,4米。
约6米。
3、次卧屋顶(面积:3.28(南北向)米*3.1米):出现与北墙依次平行3条贯穿裂缝,3米/道。
约9米。
一、砼裂缝灌浆修补建筑物的破坏也往往从裂缝开始,裂缝的产生不但影响结构安全度,有时往往严重影响使用功能。
鉴于工程中裂缝宽度多为0.2mm~1.0mm之间,主要采用化学灌浆,根据现场裂缝宽度的大小采用不同型号树脂配方及参入物,使用灌浆泵将浆液压入缝隙并使之饱满。
施工前,先进行密封水试验,确定裂缝走向与位置。
再清洗漏水裂缝处的水污痕或结晶污垢,找准裂缝位置及裂缝大小为下道工序做准备。
二、灌浆前对缝隙进行处理1、表面处理法:对于混凝土构件上较细(小于0.3mm)的缝隙,可采用毛刷或钢丝刷等工具清扫砼表面尘土,并清除去裂缝周围易脱落的浮皮、空鼓的抹灰等,然后用棉丝醮乙醇沿裂缝方向两侧20~30mm处擦洗干净并保持干燥。
对于有蜂窝麻面、露筋部位用聚合物砂浆修补平整(也可用YJ快干型封缝胶作表面修复)。
三、灌浆嘴(盒、泵)设置1、在裂缝交叉处、较宽处、端部以及裂缝贯穿处,当缝隙小于1mm时埋设的灌浆泵间距为350~500mm,当缝隙大于1mm时,为500~1000mm。
2、埋设时,先在灌浆嘴(盒、泵)的底盘上抹一层厚约1mm的环氧胶泥将灌浆的进浆口骑缝粘贴在预定位置上。
3、封缝采用环氧树脂胶泥,先在裂缝两侧(宽20~30mm)涂一层环氧树脂基夜,后抹一层厚1mm左右、宽20~30mm的环氧树脂胶泥。
抹胶泥时应防止产生小孔和气泡,要挂平整,保证封闭可靠。
4、裂缝封闭厚应进行压气试漏,检查密闭效果。
试漏需待封缝胶泥有一定强度时进行。
环氧树脂注胶裂缝修补方案
环氧树脂注胶裂缝修补方案一、主要材料技术指标:裂缝修补用胶采用改性环氧胶黏剂,其填料必需在工厂制胶时添加,严禁在施工现场掺入。
胶黏剂性能满足下表要求。
胶黏剂需通过建设部建筑物鉴定与加固规范管理委员会安全性统一检测。
另外胶黏剂进行毒性检验,对完全固化的胶黏剂,其检验结果复合实际无毒卫生等级的规定。
裂缝修补用胶安全性能指标:二、施工流程:裂缝处理→粘贴注胶底座→封缝→密封检查→配胶→灌胶→成品保护(1)裂缝处理:对于混凝土构件上的裂缝,可用钢丝刷或砂轮等工具,清除裂缝表面的灰尘、浮渣及松散层等污物,然后用压缩空气将裂缝内的灰尘吹出,再用棉丝沾丙酮把沿裂缝两侧20~30mm处擦洗干净并保持干燥。
(2)粘贴注胶底座:将底座底部周边均匀涂抹一层封缝胶,注意不要将底座的胶孔堵住,将底座出胶孔对准裂缝,粘贴安装,底座安装间距一般为200~300mm。
(3)封缝:用小铲刀将封缝胶刮抹到裂缝上,厚度1mm 左右,宽度20~30mm,抹胶时应防止产生小孔和气泡,要刮平整,保证封闭可靠。
(4)密封检查:裂缝封闭后应进行压气试漏,待封缝胶有一定强度时,沿裂缝涂一层肥皂水,从注胶底座通入压缩空气,若有气泡冒出说明该处漏气,作好标记。
用密封胶对漏气的区域进行封闭,待达强度再气检,如此反复直至不漏气为止。
(5)配胶:按灌缝胶说明书提供配比和所需用量提取A 料和B 料分别搅拌,以消除任何沉淀物,把A 料和B 料倒进干净的混合容器,混合搅拌至颜色均匀,然后使用。
一次配胶量不宜过多,以40~50 分钟用完为宜。
(6)灌胶:将配制好的灌缝胶装入注射器,竖向裂缝按从下向上顺序,水平裂缝按从一端向另一端顺序,灌胶时从第一个底座开始注入,待第二个注胶底座流出胶后为止,用后堵将第一个底座进胶嘴堵死,再从第二个注胶底座注入,如此顺序进行。
最后一个注胶底座为排气用,可不注胶。
(7)成品保护:灌胶结束后,在24h 内不得扰动注胶底座,3~5 天后可拆除底座。
环氧树脂处置裂缝施工方案
环氧树脂处置裂痕施工方案之青柳念文创作1、先用磨光机打磨裂痕双方宽 5 ㎝处,再用丙酮清洗裂痕,界面不得有油污、粉尘等.2、对深度小于 5 ㎜的浅表龟裂痕采取环氧树脂稀液渗透、干固后,再批刮环氧树脂胶泥.环氧树脂稀液配比为环氧树脂:稀释剂:固化剂1:0.4:0.25,该配比稀料可深入裂痕根部.其布局里强,可填实裂痕.3、对深度大于 5 ㎜的裂痕,按 30~50 ㎝的间距埋贴压浆嘴,然后用环氧树脂胶泥封闭裂痕,封闭宽度不小于 5 ㎝.环氧树脂胶泥封闭裂痕,一是为浅表龟裂痕封闭,二是为灌浆做准备.埋贴压浆嘴孔位置的选择尤为重要,这要根据砼裂痕的长度、深度、走向、形状等要素确定,一般要求拟在裂痕两头、空实部位选点,确保浆液能到达每空地部位,起到加固、防裂作用.4、环氧树脂胶泥完全干固后,应停止测气试验,检查进浆口、出液口、裂痕封闭的完好情况.用 4 ㎏/㎝ 2 压力空气从灌浆孔输入,如果气体从出液口输出,胶泥封闭处及其它裂痕出液口不漏气,则暗示该裂痕灌浆口、出液口设置正确,胶泥封闭靠得住,关闭出液口,使裂痕内压力升高至 4 ㎏/㎝ 2,坚持压力 2 分钟,如无漏气即为正常.如果通气升压后,胶泥处漏气,应重新停止封闭.如果通气升压后,2 个以上出液口出气,则暗示该裂纹和 2 条以上裂痕贯通,此时应关闭漏气出液口,直至不漏气能保压为止,并做好记录和标识表记标帜.通气升压后,出液口无气体输出,能够是胶泥封闭过程将裂痕通道堵死,此时应重新在该段裂痕的适当位置,增设出液口和灌浆口,原则包管整段裂痕有进、有出、能保压、不漏段.5、测气合格后,再采取环氧树脂浆液停止压力灌浆,灌浆是空气压力不得小于 4 ㎏/㎝ 2.6、灌浆时注意观察压浆嘴出液状况,在确认灌满后,封闭压浆嘴出液口,升压至 4 ㎏/㎝ 2,坚持压力很多于 5 分钟,然后待其自然干固,自然干固时间应72 小时.7、检查裂痕补裂是否有遗漏.8、清除压浆嘴,修平凸出砼概况的环氧树脂胶泥.四、结语颠末20 天的施工,镇头大桥的裂痕维修工程顺利完成,经实际检验,操纵环氧树脂浆液修补的裂痕达到了增加拱圈强度的作用.。
环氧树脂裂缝修补施工方案
金科•帕提欧6号楼2单元201室天棚裂缝施工方案现场:1、客厅屋顶(面积:7.04米(南北向)*3.9米):出现南北向人字形分叉贯穿裂缝,约18米。
2、主卧屋顶(面积:4.3米(南北向)*3.9米):在东南墙角出现45度贯穿裂缝,2米。
在离北墙壁约0.5米处出现与北墙平行(东西向)贯穿裂缝,4米。
约6米。
3、次卧屋顶(面积:3.28(南北向)米*3.1米):出现与北墙依次平行3条贯穿裂缝,3米/道。
约9米。
一、砼裂缝灌浆修补建筑物的破坏也往往从裂缝开始,裂缝的产生不但影响结构安全度,有时往往严重影响使用功能。
鉴于工程中裂缝宽度多为0.2mm~1.0mm之间,主要采用化学灌浆,根据现场裂缝宽度的大小采用不同型号树脂配方及参入物,使用灌浆泵将浆液压入缝隙并使之饱满。
施工前,先进行密封水试验,确定裂缝走向与位置。
再清洗漏水裂缝处的水污痕或结晶污垢,找准裂缝位置及裂缝大小为下道工序做准备。
二、灌浆前对缝隙进行处理1、表面处理法:对于混凝土构件上较细(小于0.3mm)的缝隙,可采用毛刷或钢丝刷等工具清扫砼表面尘土,并清除去裂缝周围易脱落的浮皮、空鼓的抹灰等,然后用棉丝醮乙醇沿裂缝方向两侧20~30mm处擦洗干净并保持干燥。
对于有蜂窝麻面、露筋部位用聚合物砂浆修补平整(也可用YJ快干型封缝胶作表面修复)。
三、灌浆嘴(盒、泵)设置1、在裂缝交叉处、较宽处、端部以及裂缝贯穿处,当缝隙小于1mm时埋设的灌浆泵间距为350~500mm,当缝隙大于1mm时,为500~1000mm。
2、埋设时,先在灌浆嘴(盒、泵)的底盘上抹一层厚约1mm的环氧胶泥将灌浆的进浆口骑缝粘贴在预定位置上。
3、封缝采用环氧树脂胶泥,先在裂缝两侧(宽20~30mm)涂一层环氧树脂基夜,后抹一层厚1mm左右、宽20~30mm的环氧树脂胶泥。
抹胶泥时应防止产生小孔和气泡,要挂平整,保证封闭可靠。
4、裂缝封闭厚应进行压气试漏,检查密闭效果。
试漏需待封缝胶泥有一定强度时进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
环氧树脂裂缝修补施工方案
环氧树脂是防水堵漏、裂缝修补施工的主要材料,具有硬化剂活性水素附加结合而成的高分子合物,具有硬化剂海参性水素附加结合而形成的高分子化合物。
环氧树脂品种很多,可分为缩水甘油醚类、缩水甘油酯类、线形脂肪族类等几大类型,在选用上要注意。
环氧树脂的结构特性赋予了其优良的产品性能,作为胶粘剂,它对各种金属、非金属以及热塑性、热固性塑料均有优良的粘结性能,并且粘结强度高,特别适合结构性粘结,此外还具有优良的物理机械性能,胶层本身的抗拉、抗压、抗冲击性能均优。
这些优点都特别适用于在恶劣环境中的建筑结构。
一、砼裂缝灌浆修补
砼裂缝无处不在,建筑物的破坏也往往从裂缝开始,裂缝的产生不但影响结构安全度,有时往往严重影响使用功能。
鉴于工程中裂缝宽度多为0.2mm~1.0mm之间,主要采用化学灌浆,根据现场裂缝宽度的大小采用不同型号树脂配方及参入物,使用灌浆泵将浆液压入缝隙并使之饱满。
施工前,清洗漏水裂缝处的水污痕或结晶污垢,找准裂缝位置及裂缝大小为下道工序做准备。
二、灌浆前对缝隙进行处理
1、表面处理法:对于混凝土构件上较细(小于0.3mm)的缝隙,可
采用毛刷或钢丝刷等工具清扫砼表面尘土,并清除去裂缝周围易
脱落的浮皮、空鼓的抹灰等,然后用棉丝醮乙醇沿裂缝方向
两侧20~30mm处擦洗干净并保持干燥。
对于有蜂窝麻面、露筋部位用聚合物砂浆修补平整(也可用YJ快干型封缝胶作表面修复)。
2、凿槽法:对于混凝土构件上较宽(大于0.3mm~0.5mm)的裂缝,
采用沿裂缝用钢钎或风镐凿成“V”形槽,槽宽与槽深可工具裂缝深度和有利于封缝来确定,凿完后用钢丝刷及压缩空气将混凝土碎屑粉尘清除干净。
3、钻孔法:对于混凝土构件上大于0.5mm的深裂缝,可走裂缝上进
行钻孔,大于走向不规则的裂缝。
除骑缝钻孔外,需加钻斜孔,扩大灌浆通路,钻孔深度应穿越缝隙,孔与孔的距离视缝宽而定(200 - 700),通常裂缝越宽,注入的止漏剂就可压送得更远。
因此,孔与孔之间的距离可以拉长些。
用于贯穿裂缝的修补方式与小裂缝相同,但需要用止水栓堵塞,以防止大量止漏剂从裂缝中流失。
三、灌浆嘴(盒、泵)设置
1、采用表面处理的裂缝,可用灌浆盒或灌浆嘴,凿“V”形槽的裂
缝宜用灌浆嘴,钻孔内使用灌浆泵。
2、在裂缝交叉处、较宽处、端部以及裂缝贯穿处,当缝隙小于1mm
时埋设的灌浆泵间距为350~500mm,当缝隙大于1mm时,为500~1000mm。
3、埋设时,先在灌浆嘴(盒、泵)的底盘上抹一层厚约1mm的环氧
胶泥将灌浆
的进浆口骑缝粘贴在预定位置上。
4、封缝采用环氧树脂胶泥,先在裂缝两侧(宽20~30mm)涂一层
环氧树脂基夜,后抹一层厚1mm左右、宽20~30mm的环氧树脂胶泥。
抹胶泥时应防止产生小孔和气泡,要挂平整,保证封闭可靠。
5、裂缝封闭厚应进行压气试漏,检查密闭效果。
试漏需待封缝胶泥
有一定强度时进行。
试漏前沿裂缝涂衣层肥皂水,从灌浆口通入压缩空气,凡漏气处,应予以修补密封至不漏为止。
四、浆液配制及灌浆
1、浆液配置应按照材料的使用配制方法进行。
浆液一次配备数量,
需以浆液的凝固时间及进浆速度来确定。
2、灌浆根据裂缝区域大小,可采用单孔灌浆或分区群孔灌浆,在
一条裂缝上灌浆可由一端到另一端。
3、灌浆时压力应逐渐升高,防止骤然加压,达到规定压力后,保
持压力稳定,以满足灌浆要求,待下一个排气孔出浆时立即停止对灌浆泵的压力。
4、待缝内浆液达到初凝而不外流时,可拆下灌浆嘴,再用环氧树
脂胶泥的灌浆液把灌浆嘴处抹平封口。
5、灌浆结束后,应检查补强效果和质量,发现缺陷应及时补救,
确保工程质量。
五、注意事项
1、从整个施工过程看,封缝工序是极为关键的步骤,务必确保质
量。
封缝和粘底座是一项细致的工作,稍有不慎,哪怕只有针眼
大的小孔没有封严,导致漏浆现象,则灌浆工作无法顺利进行。
要及时封堵漏浆部位,在树脂尚未初凝前继续完成灌浆工作。
2、大多数裂缝的进浆量超过理论量的5~10倍以上,主要是砼内
部不实所致,异常情况应查明原因后处理。
如楼板灌缝时,未拆除楼面下的疏松焦渣垫层,导致吃胶量很大,后来把结构板面露出封闭,再进行灌浆。
3、每条裂缝必须留设排气孔或出浆口,否则无法灌实。
4、对于宽度均匀的裂缝采用同一种型号的灌浆树脂即可完成,但
许多裂缝呈中间宽两头细的状态,在宽度差距较大时,应将不同型号的树脂配合起来使用,以使不同缺陷的部位都得以饱满合理的充填。
