附件:湖北汉十城际铁路有限责任公司试验室与混凝土拌和站验收指南第一章总则第一条为规范汉十城际铁路客试验室与混凝土拌和站正式运营前的验收程序,统一检查标准。

现明确试验室及拌和站验收基本程序:施工单位中心试验室、梁场试验室、工地试验室及拌和站试验室实行母体、监理、和公司三级验收制度。

施工单位试验室经母体试验室下达组建批准文件后进行建设,经自验及母体试验室验收具备验收条件后,向监理项目部提出书面验收申请,经监理项目部初验合格后,向公司安质部提出书面申请正式验收。

第二条本指南所称“验收”均是指对试验室、拌和站的资源配置、资质条件和工作环境等是否符合国家有关规定、是否符合投标承诺、是否满足工作需要、是否满足质量控制要求等方面的综合对标复查。

本指南适用于施工单位和监理单位自建试验室(包括中心试验室和工地试验室)、以及施工单位自建混凝土拌和站正式启用前的对标检查和评价。

第二章试验室建设第三条试验室建设要求1、试验室建设⑴施工单位中心试验室、梁场试验室经母体试验室下达组建批准文件后进行建设。

监理单位委托具有独立法人资格、具备本项目铁路工程试验检测能力且通过省级及以上资质认定的试验检测机构组建工地试验室。

公司安质部对其母体试验室考察确认,同意后批准建设。

⑵施工单位中心试验室、梁场试验室试验检测报告批准人(签发人)必须是母体资质认定的授权签字人。

监理单位中心试验室试验检测报告批准人(签发人)必须是母体试验室批准的授权签字人。

⑶施工、监理单位委外检验的试验检测机构的资质必须经公司安质部审查并批准。

⑷试验室面积、人员数量、车辆符合下表要求。

2.试验室布置与环境⑴设有办公室和水泥检验室、力学试验室、土工试验室、化学、检测、标养室、样品室等,并设置专门的材料堆放场所。

⑵试验室的采光、隔热、室温、湿度、供水、供电等应满足试验工作条件要求。

3.人员配置与管理制度⑴技术负责人、质量负责人有母体检测机构授权委托书,试验人员数量、资格符合要求,持证上岗,人员分工及岗位职责明确。

试验室验收办法

试验室验收办法

试验室验收办法-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII关于印发《新建拉萨至日喀则铁路现场试验室与混凝土拌和站验收办法》的通知各参建单位:为落实建设总指挥部总体质量目标,严格“管理制度,人员配备,现场管理,过程控制”标准化管理;加强以质量为核心,从施工源头起狠抓建设全过程管理,特制定现场试验室与砼拌和站验收程序指南,请遵照执行。

1. 总则为规范现场试验室与混凝土拌和站在正式运营前的验收程序,根据《铁路工程土工试验规程》(TB10102-2004)、《铁路工程土工试验物理勘探规程》(TB10013-2004)、《铁路隧道衬砌质量无损检测规程》(TB10223-2004)、《铁路工程结构混凝土轻度检测规程》(TB10426-2004)等有关试验规程、规范及各单位的投标承诺,为统一检查验收标准,编制本指南。

本指南适用于施工单位在工程施工现场,自建试验室(包括中心试验室和工地试验室),以及施工单位在工程施工现场自建的混凝土拌和站正式启用前对标检查和评价。

本指南所称“验收”均指对试验室、拌和站的资源配置、资质条件和工作环境等进行检查,是否符合国家有关规定和标准化要求,是否符合投标承诺,是否满足工作需要和质量控制要求等方面的综合对标复查。

2.现场试验室验收申请试验室验收所提交的申报资料施工单位现场中心试验室,向总指挥部提交申请验收资料一式五份,待审查验收合格后,总指挥部留一份,监理单位留一份,施工单位留三份(含技术档案两份)。

工地试验室申报资料一式三份,待审查验收合格后,监理单位留一份,施工单位留二份。

提交资料项目2.2.1 申请表(见附件1)。

2.2.2 (施工单位)集团公司检测试验机构《资质等级证书》及业务范围(证书副本)复印件。

现场检查时提供原件。

2.2.3 (施工单位)集团公司检测试验机构对现场试验室的授权书及复印件。

现场检查时提交原件。

2.2.4 送外委托试验或委托非(施工单位)集团公司试验检测机构帮助设立现场试验室的,均需提供该委托试验检测机构的《资质等级证书》、《计量认证合格证书》复印件和委托合同。

试验室及拌和站验收指南

试验室及拌和站验收指南

承包单位(章)
负责人

授权单位意见:
授权单位(章)
负责人

监理单位意见:
建设单位意见:
监理单位(章)
总监理工程师

负责人

注:本表一式 5 份,承包单位 2 份,监理单位 2 份,公司安质部 1 份
11
附件 2-1.3
施工单位工地试验室验收报审表
工程名称: 施工单位报验意见:
施工合同段:
3.3.4.3 “合格区”的砂子、碎石应采用牢固的棚架进行遮挡防 护,达到遮阳、防雨、防尘等目的,并设置或预留夏季降温和冬季保 温措施,保证混凝土温度符合要求。现场实地查看。
3.3.4.4 所用水泥、粉煤灰应妥善保管,防止受潮、变质。实地 查看。
3.3.4.5 各种原材料应按 ISO9000 标准要求进行产品标识,做到 标识内容齐全、醒目和规范。现场实地查看。
2.验收项目和方法 2.1. 组织机构及人员 组织机构设置合理,分工明确;试验人员均持有岗位证、人员数 量满足现场工程需要。查标书、证件和身份证。 2.1.1 仪器设备
1
现场试验室仪器设备根据现场试验检测项目要求配置,必须全部 通过检定。查标书和证件并实地核对。
2.1.2 试验室工作规章制度。至少应建立以下规章制度,并做到 思路清晰、内容全面、方法流程正确、责任明确、操作性强,并通过 项目技术负责人的审批。
仪器设备档案及标定标识情 况
是否建立设备运行维修及保 养制度及记录
仪器设备操作规程是否齐全 正确,
仪器设备数量和精度是否满 足工作需要
检查人:
被检查人:
13
附件 2-3

混凝土搅拌站验收办法(暂行)

混凝土搅拌站验收办法(暂行)

混凝土搅拌站验收办法(暂行)-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII混凝土搅拌站验收办法(暂行)一、混凝土搅拌站验收1混凝土搅拌站验收提交申请验收材料份数一式三份,待审查合格后,施工单位、监理单位和建设指挥部各留一份。

2 提交材料项目申请表。

(见附件2)搅拌站人员从业资格证书。

现场对照人员查看证件和身份证。

设备检定证书。

现场查看证件和实地标签。

混凝土外加剂匀质性试验报告。

现场查看试验报告和记录。

原材料检验报告(施工单位自检和监理的平行检验报告);砼配合比报告;试拌记录。

执行的标准、规范、规程及管理文件清单。

现场查看清单和实物。

上述证书提交申请材料时可以是复印件或扫描件,在现场复查时应提交原件。

3 验收项目组织机构及人员组织机构设置合理,分工明确;配置检测试验机构和专业人员;混凝土搅拌操作人员、特殊工种和试验人员均应持证上岗,其它人员应参加过相关培训学习。

现场对照人员查看证件和身份证,以及有关培训或学习记录。

仪器设备符合项目要求,全部通过检定。

现场查看证件和实物标签。

搅拌站工作规章制度。

必须包括以下规章制度,并做到思路清晰、内容全面、方法流程正确、责任明确、操作性强,并由负责人审批。

3.3.1 组织与管理机构图。

现场查书面和上墙图文3.3.2 工作程序与质量管理。

现场查书面和上墙图文3.3.3 岗位责任制。

现场查书面和上墙图文3.3.4 仪器设备操作规程、保养维修及管理。

现场查书面和上墙图文3.3.5 仪器设备的计量检定、校准及管理。

现场查书面和上墙图文3.3.6 搅拌站安全、卫生、环保管理制度。

现场查书面和上墙图文。

3.3.7 文档资料管理制度。

现场查书面和上墙图文。

3.3.8 有关标准、规范、规程、方法等技术文件齐全。

现场查目录清单和实物。

3.3.9 混凝土配合比控制和管理制度。

现场查书面和上墙图文。

3.3.10 混凝土生产、运输和调度管理制度。

施工监理单位工地试验室搅拌站验收办法

施工监理单位工地试验室搅拌站验收办法

施工监理单位工地试验室搅拌站验收办法为统一验收标准,规范验收程序,确保工程检测质量,建设一流客运专线。

现将施工监理单位项目部工地试验室(中心试验室)、下属各工区(分部)工地试验室(分室)及混凝土搅拌站的验收要求规定如下,请遵照执行。

一、项目部工地试验室(中心试验室)验收项目及注意事项工地试验室应由具有规定资质等级并经计量认证的母体试验室授权,并应通过有关方面的检查验收,其试验检验能力应与工程性质和规模相适应。

试验检验人员应经过专门培训,取得规定资格后,持证上岗。

试验检验所用的仪器设备应按需要配置齐全,其技术性能满足使用要求,工作状态良好,并且必须按规定的周期进行检定、校验。

试验检验的方法和环境条件必须符合相关标准的规定。

1.基本验收项目⑴母体试验室资质证书复印件及附件(正本),验证原件;⑵被授权人的授权书复印件(含授权检测项目的清单),验证原件;⑶被授权人的工作简历,全部试验室人员的名单简历表及学历证书、技术职称证、上岗证复印件,验证原件;⑷试验检测报告批准人(签发人)必须是经局集团公司报铁道部批准的母体试验室合法授权签字人,验证原件;⑸试验仪器台账(送检、自检分列),所配试验仪器设备与投标承诺相一致,满足工程需要;⑹试验仪器设备的计量检定证书复印件,证书上应有检定结论及测试数据附件,验证原件;(7)委外单位资质、合同及试验项目清单;(8)岗位责任制、管理制度、工作制度、操作规程、自校规程等应齐全;(9)试验仪器设备摆设合理,并附有标识牌;(10)水泥室、土工室、集料室、混凝土室要分设;(11)标准养护室必须采用自控仪(温度、湿度);操作间应符合温、湿度的要求;(12)试验检测用的标准、规范、规程齐全;(13)试验室概况、试验室平面布置图、人员分工方框图等。

2 、验收程序⑴自验:授权单位及项目部应对工地试验室进行自查自验,并出具自验评估报告,合格后方可签发授权书;⑵初验:监理项目部审核施工单位报验资料(含自检结论),审查合格后,监理站派员现场核实试验仪器设备、试验人员和环境条件是否满足使用要求,进行初步验收,提出意见;⑶验收:通过初验后,由建设单位组织,监理单位参加的正式验收。

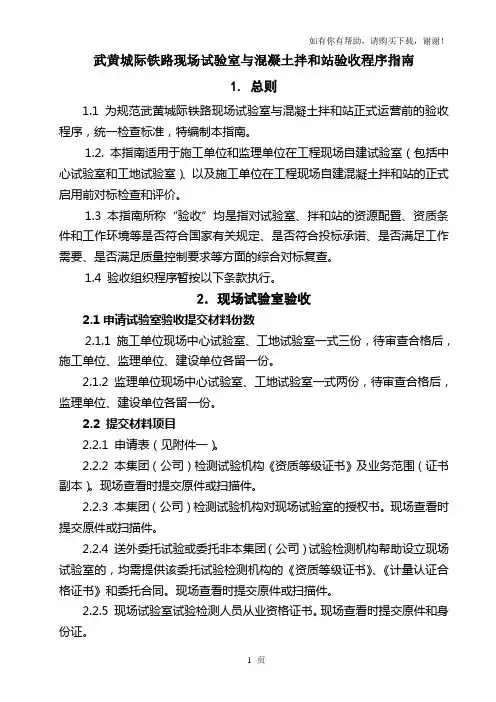

武黄线试验室与混凝土拌和站验收程序指南

武黄线试验室与混凝土拌和站验收程序指南

武黄城际铁路现场试验室与混凝土拌和站验收程序指南1. 总则1.1 为规范武黄城际铁路现场试验室与混凝土拌和站正式运营前的验收程序,统一检查标准,特编制本指南。

1.2. 本指南适用于施工单位和监理单位在工程现场自建试验室(包括中心试验室和工地试验室)、以及施工单位在工程现场自建混凝土拌和站的正式启用前对标检查和评价。

1.3 本指南所称“验收”均是指对试验室、拌和站的资源配置、资质条件和工作环境等是否符合国家有关规定、是否符合投标承诺、是否满足工作需要、是否满足质量控制要求等方面的综合对标复查。

1.4 验收组织程序暂按以下条款执行。

2.现场试验室验收2.1申请试验室验收提交材料份数2.1.1 施工单位现场中心试验室、工地试验室一式三份,待审查合格后,施工单位、监理单位、建设单位各留一份。

2.1.2 监理单位现场中心试验室、工地试验室一式两份,待审查合格后,监理单位、建设单位各留一份。

2.2 提交材料项目2.2.1 申请表(见附件一)。

2.2.2 本集团(公司)检测试验机构《资质等级证书》及业务范围(证书副本)。

现场查看时提交原件或扫描件。

2.2.3 本集团(公司)检测试验机构对现场试验室的授权书。

现场查看时提交原件或扫描件。

2.2.4 送外委托试验或委托非本集团(公司)试验检测机构帮助设立现场试验室的,均需提供该委托试验检测机构的《资质等级证书》、《计量认证合格证书》和委托合同。

现场查看时提交原件或扫描件。

2.2.5 现场试验室试验检测人员从业资格证书。

现场查看时提交原件和身份证。

2.2.6 仪器设备检定证书。

现场查看时提交原件和实物标签。

2.2.7 本项目执行的标准、规范、规程文件清单。

查书面。

上述证书提交申请材料时可以是复印件或扫描件,在现场复查时应提交原件或扫描件。

2.2.8 本集团(公司)或委外检测试验机构的概况。

查书面。

2.2.9 下列2.3款中相关附件材料。

2.3验收项目和方法2.3.1 组织机构及人员组织机构设置合理,分工明确;试验人员均持有岗位证、人员数量符合招标和投标文件要求,并满足现场工程需要。

拌合站验收细则及管理规定

拌合站验收细则及管理规定

拌合站验收细则及管理规定一、拌合站验收细则1.拌合站经营资格验收:(1)拌合站必须有相关的经营执照和资质证书,符合国家规定。

(2)拌合站的设备、设施、荣誉证书等必须齐全,符合国家规定的要求。

(3)拌合站的厂址、场地、环境等必须符合国家规定的标准。

2.拌合站设备验收:(1)设备必须齐全,包括搅拌机、配料机、输送带等。

(2)设备必须正常运转,各部件必须完好无损。

(3)设备必须符合国家规定的安全要求,且接入电网必须合法合规。

3.原材料验收:(1)拌合站必须对原材料进行验收,包括水泥、砂、石等。

(2)原材料必须符合国家质量标准,且必须有相关的质检报告。

(3)原材料的运输、存放等必须符合国家规定的要求,确保其质量不受损。

4.运营管理验收:(1)拌合站必须有完善的运营管理制度,包括生产计划、人员管理、安全管理等。

(2)拌合站必须有专业的操作人员,且必须持有相关的从业资格证书。

(3)拌合站的生产过程必须经过严格的监控和控制,确保生产的质量和效益达到预期要求。

5.环保验收:(1)拌合站必须有环境保护设施,包括除尘设备、废气处理设备等。

(2)拌合站的废水、废料必须进行有效的处理,且必须符合国家环保要求。

(3)拌合站必须有环境影响评估报告,并按照要求定期进行监测和报告。

二、拌合站管理规定1.生产管理规定:(1)拌合站必须制定生产计划,确保生产和供应的及时性和连续性。

(2)拌合站必须进行设备的定期检修和保养,确保设备的正常使用和延长寿命。

(3)拌合站必须建立质量管理体系,对生产过程进行全面的监控和控制。

(4)拌合站必须加强危险品管理,确保生产过程中的安全性和环境保护。

2.人员管理规定:(1)拌合站必须设立岗位责任制,明确各岗位的职责和权限。

(2)拌合站必须定期开展培训和考核,提高员工的技能和业务水平。

(3)拌合站必须落实劳动保护措施,确保员工的工作环境和安全。

(4)拌合站必须建立健全的激励机制,提高员工的工作积极性和创造性。

现场试验室搅拌站验收程序

现场试验室搅拌站验收程序

现场试验室、混凝土拌和站验收办法1 总则1.1为规范杭长铁路客运专线工程建设现场试验室与混凝土拌和站正式运营前的验收程序,统一检查标准,根据杭长铁路客运专线工程建设《工程质量管理办法》(试行)和《工程质量检测试验管理办法》(试行)编制本办法。

1.2本办法适用于施工单位和监理单位在工程现场自建试验室(包括中心试验室和工地试验室)、以及施工单位在工程现场自建混凝土拌和站的正式启用前对标检查和评价。

1.3本办法所称“验收”均是指对试验室、拌和站的资源配置、资质条件和工作环境等是否符合国家有关规定、是否符合投标承诺、是否满足工作需要、是否满足质量控制要求等方面的综合对标复查。

1.4验收组织程序1.4.1监理单位现场中心试验室、工地试验室在具备生产条件并试运营后,向杭长铁路客运专线金华指挥部安质部提出验收申请报告,经安质部和公司分管领导验收合格后批准。

1.4.2施工单位现场中心试验室、工地试验室、混凝土拌和站等在具备生产条件并试运营后,向监理单位提出验收申请报告,经监理单位验收合格后报杭长铁路客运专线金华指挥部和分管领导验收批准。

2 现场试验室验收2.1申请试验室验收提交材料份数2.1.1施工单位现场中心试验室、工地试验室验收提交材料一式三份,待审查合格后,施工单位、监理单位、公司各留一份。

2.1.2监理单位现场中心试验室、工地试验室验收提交材料一式二份,待审查合格后,监理单位、公司各留一份。

2.2施工单位、监理单位须提交材料项目2.2.1申请表(见附件一)。

2.2.2本集团(公司)检测试验机构《资质等级证书》、《程序文件》、《质量手册》及业务范围(证书副本)。

现场查看时提交原件。

2.2.3本集团(公司)检测试验机构对现场试验室的授权书。

现场查看时提交原件。

2.2.4送外委托试验或委托非本集团(公司)试验检测机构帮助设立现场试验室的,均需提供该委托试验检测机构的《资质等级证书》、《计量认证合格证书》和委托合同。

现场试验室搅拌站验收程序

现场试验室搅拌站验收程序

现场试验室、混凝土拌和站验收办法1 总则1.1为规范杭长铁路客运专线工程建设现场试验室及混凝土拌和站正式运营前的验收程序,统一检查标准,根据杭长铁路客运专线工程建设《工程质量管理办法》(试行)和《工程质量检测试验管理办法》(试行)编制本办法。

1.2本办法适用于施工单位和监理单位在工程现场自建试验室(包括中心试验室和工地试验室)、以及施工单位在工程现场自建混凝土拌和站的正式启用前对标检查和评价。

1.3本办法所称“验收”均是指对试验室、拌和站的资源配置、资质条件和工作环境等是否符合国家有关规定、是否符合投标承诺、是否满足工作需要、是否满足质量控制要求等方面的综合对标复查。

1.4验收组织程序1.4.1监理单位现场中心试验室、工地试验室在具备生产条件并试运营后,向杭长铁路客运专线金华指挥部安质部提出验收申请报告,经安质部和公司分管领导验收合格后批准。

1.4.2施工单位现场中心试验室、工地试验室、混凝土拌和站等在具备生产条件并试运营后,向监理单位提出验收申请报告,经监理单位验收合格后报杭长铁路客运专线金华指挥部和分管领导验收批准。

2 现场试验室验收2.1申请试验室验收提交材料份数2.1.1施工单位现场中心试验室、工地试验室验收提交材料一式三份,待审查合格后,施工单位、监理单位、公司各留一份。

2.1.2监理单位现场中心试验室、工地试验室验收提交材料一式二份,待审查合格后,监理单位、公司各留一份。

2.2施工单位、监理单位须提交材料项目2.2.1申请表(见附件一)。

2.2.2本集团(公司)检测试验机构《资质等级证书》、《程序文件》、《质量手册》及业务范围(证书副本)。

现场查看时提交原件。

2.2.3本集团(公司)检测试验机构对现场试验室的授权书。

现场查看时提交原件。

2.2.4送外委托试验或委托非本集团(公司)试验检测机构帮助设立现场试验室的,均需提供该委托试验检测机构的《资质等级证书》、《计量认证合格证书》和委托合同。

试验室验收办法

试验室验收办法

关于印发《新建拉萨至日喀则铁路现场试验室与混凝土拌和站验收办法》的通知各参建单位:为落实建设总指挥部总体质量目标,严格“管理制度,人员配备,现场管理,过程控制”标准化管理;加强以质量为核心,从施工源头起狠抓建设全过程管理,特制定现场试验室与砼拌和站验收程序指南,请遵照执行。

1. 总则为规范现场试验室与混凝土拌和站在正式运营前的验收程序,根据《铁路工程土工试验规程》(TB10102-2004)、《铁路工程土工试验物理勘探规程》(TB10013-2004)、《铁路隧道衬砌质量无损检测规程》(TB10223-2004)、《铁路工程结构混凝土轻度检测规程》(TB10426-2004)等有关试验规程、规范及各单位的投标承诺,为统一检查验收标准,编制本指南。

本指南适用于施工单位在工程施工现场,自建试验室(包括中心试验室和工地试验室),以及施工单位在工程施工现场自建的混凝土拌和站正式启用前对标检查和评价。

本指南所称“验收”均指对试验室、拌和站的资源配置、资质条件和工作环境等进行检查,是否符合国家有关规定和标准化要求,是否符合投标承诺,是否满足工作需要和质量控制要求等方面的综合对标复查。

2.现场试验室验收申请试验室验收所提交的申报资料施工单位现场中心试验室,向总指挥部提交申请验收资料一式五份,待审查验收合格后,总指挥部留一份,监理单位留一份,施工单位留三份(含技术档案两份)。

工地试验室申报资料一式三份,待审查验收合格后,监理单位留一份,施工单位留二份。

提交资料项目2.2.1 申请表(见附件1)。

2.2.2 (施工单位)集团公司检测试验机构《资质等级证书》及业务范围(证书副本)复印件。

现场检查时提供原件。

2.2.3 (施工单位)集团公司检测试验机构对现场试验室的授权书及复印件。

现场检查时提交原件。

2.2.4 送外委托试验或委托非(施工单位)集团公司试验检测机构帮助设立现场试验室的,均需提供该委托试验检测机构的《资质等级证书》、《计量认证合格证书》复印件和委托合同。

混凝土拌和站验收办法

混凝土拌和站验收办法

混凝土拌和站验收办法第一章总则第一条为深入推进铁路建设标准化管理工作,规范哈齐铁路客运专线工程混凝土拌和站的验收程序,统一检查标准,制定本办法。

第二条本办法适用于哈齐铁路客运专线工程施工单位工地自建混凝土拌和站的验收和评价。

第二章拌和站建设要求第三条拌和站选址要求(一)拌和站场地应选择地势稍高,地势较平坦,在场地建设时应重视排水系统建设,且应避开易积水和严重不良地质的地点,考虑防洪排涝,并远离生态敏感区。

(二)拌和站地基基础地质状况要好,所选场地地质要求坚硬,能有效防止地面沉降,建站时搅拌机组和料仓底座下基础应特别加强处理。

(三)考虑环保因素,混凝土拌和站应远离住宅和人口稠密区,减少产生的噪音、粉尘和有害气体对人体的伤害,尽量避开居民区的上风口。

第四条拌和站布局及设置要求(一)拌和站设计应体现节约用地、节省投资、环保节能、永临结合、合理实用的原则,应重视防灾减灾、文物保护等工作。

(二)拌和站生产区采用封闭式管理,四周建围墙或栅栏与外界隔开。

(三)拌和站的位置和规模应根据运输和工程条件、混凝土最大月施工任务量和高峰强度、拌和物使用时间要求(供应半径不宜大于15km),经技术经济比选确定。

(四)拌和站设计应根据施工组织设计统筹考虑,根据地形条件提出规划设计方案。

用地应根据最大月施工任务量、堆放能力等因素确定。

设计生产能力应根据混凝土最大月施工任务量和高峰强度确定,并考虑备用。

(五)拌和站入口设置车辆冲洗机和清洗槽,防止进场车辆将泥土带入料仓。

进口应设材料员室和电子汽车衡,能及时对进场的原材料过磅和检查。

第五条拌和站建设和管理(一)施工单位应根据施工组织安排、工程特点、地形条件等合理规划拌和站,提出可行的规划方案并绘制拌和站场地平面布置图,经监理单位审查后报项目管理机构审批。

规划方案审批后方可实施。

(二)拌和站场地设施建设1.拌和站应采取围墙封闭式管理,并设置工地试验站、拌和作业区、材料计量区、材料存放区、运输车辆停放区,办公生活区应分区设置并设置明显的区位标志牌。

现场试验室搅拌站验收程序

现场试验室搅拌站验收程序

现场试验室搅拌站验收程序一、概述现场试验室搅拌站是用于混凝土试验和质量控制的重要设备,为确保其正常运行和达到预期的质量要求,需要进行验收程序。

本文将详细介绍现场试验室搅拌站验收的步骤和要求。

二、验收步骤1. 前期准备在进行现场试验室搅拌站验收之前,需要进行一些前期准备工作,包括:- 确定验收人员:由相关部门的专业人员组成验收小组,包括工程师、技术人员等。

- 准备验收材料:准备好现场试验室搅拌站的相关文件资料,如设备合同、技术规范、设备清单等。

- 安排验收时间:与供应商协商确定验收时间,并通知相关人员参加。

2. 检查设备的完整性和规格验收小组首先对现场试验室搅拌站的设备进行检查,确保设备的完整性和规格符合合同要求。

具体步骤如下:- 检查设备清单:对照设备清单逐一检查设备是否齐全。

- 检查设备规格:核对设备的规格参数是否符合合同要求。

3. 检查设备的安装和连接验收小组对现场试验室搅拌站的设备安装和连接进行检查,确保设备安装正确、连接牢固。

具体步骤如下:- 检查设备基础:检查设备的基础是否牢固,是否符合设计要求。

- 检查设备连接:检查设备的管道连接、电气连接等是否正确、牢固。

4. 进行设备功能测试验收小组对现场试验室搅拌站的设备进行功能测试,确保设备能够正常运行。

具体步骤如下:- 检查电气系统:检查设备的电气系统是否正常,包括电源、开关、控制面板等。

- 进行试验操作:按照设备操作手册进行试验操作,测试设备的各项功能是否正常。

5. 进行设备性能测试验收小组对现场试验室搅拌站的设备进行性能测试,确保设备能够达到预期的性能要求。

具体步骤如下:- 进行混凝土试验:使用现场试验室搅拌站进行混凝土试验,测试其搅拌效果、搅拌时间等性能指标。

- 检查试验结果:根据试验结果评估设备的性能是否符合要求。

6. 编制验收报告验收小组根据现场试验室搅拌站的实际情况编制验收报告,详细记录设备的检查、测试结果和评估结论。

验收报告应包括以下内容:- 设备基本信息:包括设备名称、型号、出厂日期等基本信息。

混凝土拌和站验收标准

混凝土拌和站验收标准
2.未对拌和站作业人员进行进场安全教育,每人次扣0.5分;未在操作人员上岗前进行技术交底,每人次扣1分。
3.管理、技术人员岗位职责未上墙,每次扣分1分。
4.配料系统未满足二级以上碎石级配的要求,扣2分。
5.搅拌设备安装不平稳、不牢固,扣2分;无接地接零保护,每处扣1分;传动部位无安全防护或安全防护损坏未恢复,每处扣1分;料斗无保险装置或装置无效,每处扣1分;拌和楼控制室、搅拌机房以及机动车辆无消防器材或消防器材失效,每处扣0.5分;搅拌设备或工作区其他安全防护缺失或损坏未恢复,每处扣0.5分。
3.袋装掺和料未架空存放,或垛高超过10袋,每垛扣1分;未按生产厂、品种、等级、批号分别堆码,每一混放处,仅属不同批号的混放扣1分,其他情况扣5分。
4.粉状外加剂库房防湿防潮差,或未架空存放,扣1分;未按生产厂、品种、出厂日期等分堆分罐存放,每一混放处,仅属不同出厂日期的混放扣0.5分,其他情况扣5分。
5.外加剂库房与水泥库房未分开设置,外加剂与水泥置于同一库房,扣5分。
6.砂石料未分不同粒径、不同品种分仓存放,或分料仓未用隔墙隔开,每一混放处扣5分;仓底未用混凝土硬化,扣2分;分料仓隔墙未用水泥砂浆抹面,扣1分。
7.进场原材在未检验判定合格前与合格原材混放,每一混放处扣5分。
8.站内材料无标识,或未按《铁路建设项目现场安全文明标志》规定设置标识,每批材料扣1分;标识内容不全,或不正确,扣0.5分。
1.散装水泥、掺和料未按不同厂家、品种、标号、批次分罐保存,每一混装罐,仅属不同批次的混装扣1分,其他情况扣5分。
2.储存袋装水泥库房防湿防潮差,每房扣1分;房内地面未作硬化处理,或垛高超过10袋,或垛堆距墙少于0.5m,每垛扣1分;水泥未架空存放,每垛扣1分;未按生产厂、品种、强度等级、批号分别堆码,每一混放处,仅属不同批次的混放扣1分,其他情况扣5分。

武黄线试验室与混凝土拌和站验收程序指南

武黄线试验室与混凝土拌和站验收程序指南

武黄城际铁路现场试验室与混凝土拌和站验收程序指南1. 总则1.1 为规范武黄城际铁路现场试验室与混凝土拌和站正式运营前的验收程序,统一检查标准,特编制本指南。

1.2. 本指南适用于施工单位和监理单位在工程现场自建试验室(包括中心试验室和工地试验室)、以及施工单位在工程现场自建混凝土拌和站的正式启用前对标检查和评价。

1.3 本指南所称“验收”均是指对试验室、拌和站的资源配置、资质条件和工作环境等是否符合国家有关规定、是否符合投标承诺、是否满足工作需要、是否满足质量控制要求等方面的综合对标复查。

1.4 验收组织程序暂按以下条款执行。

2.现场试验室验收2.1申请试验室验收提交材料份数2.1.1 施工单位现场中心试验室、工地试验室一式三份,待审查合格后,施工单位、监理单位、建设单位各留一份。

2.1.2 监理单位现场中心试验室、工地试验室一式两份,待审查合格后,监理单位、建设单位各留一份。

2.2 提交材料项目2.2.1 申请表(见附件一)。

2.2.2 本集团(公司)检测试验机构《资质等级证书》及业务范围(证书副本)。

现场查看时提交原件或扫描件。

2.2.3 本集团(公司)检测试验机构对现场试验室的授权书。

现场查看时提交原件或扫描件。

2.2.4 送外委托试验或委托非本集团(公司)试验检测机构帮助设立现场试验室的,均需提供该委托试验检测机构的《资质等级证书》、《计量认证合格证书》和委托合同。

现场查看时提交原件或扫描件。

2.2.5 现场试验室试验检测人员从业资格证书。

现场查看时提交原件和身份证。

2.2.6 仪器设备检定证书。

现场查看时提交原件和实物标签。

2.2.7 本项目执行的标准、规范、规程文件清单。

查书面。

上述证书提交申请材料时可以是复印件或扫描件,在现场复查时应提交原件或扫描件。

2.2.8 本集团(公司)或委外检测试验机构的概况。

查书面。

2.2.9 下列2.3款中相关附件材料。

2.3验收项目和方法2.3.1 组织机构及人员组织机构设置合理,分工明确;试验人员均持有岗位证、人员数量符合招标和投标文件要求,并满足现场工程需要。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

石武客运专线(河北段)现场试验室与混凝土拌和站验收程序指南(暂行稿)1.总则1.1为规范石武客运专线(河北段)现场试验室与混凝土拌和站正式运营前的验收程序,统一检查标准。

现明确试验室及拌和站验收基本程序:施工单位中心试验室、梁场拌和站试验室及工地试验室由公司安质部组织验收,监理单位派员参加;监理单位中心试验室及工地试验室由公司安质部组织验收。

各单位具备验收条件后,施工单位先将申请材料报监理部审批合格后,由监理部报公司安质部,监理单位试验室由监理部组织自验合格后,申请材料直接报公司安质部。

1. 2 .本指南适用于施工单1.3本指南所称“验收”均是指对试验室、拌和站的资源配置、资质条件和工作环境等是否符合国家有关规定、是否符合投标承诺、是否满足工作需要、是否满足质量控制要求等方面的综合对标复查。

2.验收项目和方法2.1.组织机构及人员组织机构设置合理,分工明确;试验人员均持有岗位人员数量满足现场工程需要。

查标书、证件和身份证。

2.1.1仪器设备现场试验室仪器设备根据现场试验检测项目要求配置,必须全部通过检定。

查标书和证件并实地核对。

2.1.2试验室工作规章制度。

至少应建立以下规章制度,并做到思路清晰、内容全面、方法流程正确、责任明确、操作性强,并通过项目技术负责人的审批。

2.1.2.1组织与管理机构图。

现场查书面和上墙图文。

2.1.2.2工作程序与质量管理。

现场查书面和上墙图文。

2.1.2.3岗位责任制。

现场查书面和上墙图文。

2.1.2.4仪器设备操作规程、保养维修及管理。

现场查书面和上墙图文。

2.1.2.5仪器设备的计量检定、校准及管理。

现场查书面和上墙图文。

2.1.2.6试验室管理制度,环境卫生、安全管理。

现场查书面和上墙图文。

2.1.2.7样品、资料、档案管理制度。

现场查书面和上墙图文。

2.1.2.8试验室、养护室温湿度管理。

现场查书面和上墙图文、实地查看。

2.1.2.9有关试验检测标准、规范、规程、方法等技术文件齐全。

查目录和标准样本。

2.1.3质量手册质量手册内容完善实用、质量保证体系健全,操作性强。

查书面和上墙图文。

2.1.4工作环境2.1.4.1现场试验室的环境条件应满足其检测项目的要求。

实地查看。

2.1.4.2试验室平面布设和房间分配合理、结构牢固安全,并根据需要砌筑牢固平整的试验操作台,试验室面积的大小与申请的检测项目数量相匹配,仪器设备布局合理、试验操作方便,试验室内干净整洁。

实地查看。

2.1.4.3办公座椅、电脑等满足工作和信息化管理需要。

实地查看。

2.1.4.4室内通风、采光好,沥青及沥青混凝土室应配置通风设备。

实地查看。

2.1.4.5试验室要综合考虑供电、排水、消防等措施,做到设施完善、功能良好。

实地查看。

2.1.4.6试验室遗弃的废液等有害物质的处理符合环保要求。

实地查看。

2.1.4.7各种试验记录、报告表格齐全规范。

查看样本。

2.1.4.8岗前培训和学习。

参加针对本项目的岗位培训或专项学习。

查看培训学习记录或证件。

3混凝土拌和站验收3.1申请混凝土拌和站验收提交材料份数一式三份,待审查合格后,施工单位、监理单位和公司各留一份。

3.2 提交材料项目3.2.1 申请表(见附3.2.2 搅拌站人员从业资格证书。

现场对照人员查看证件和身份证。

3.2.3 设备检定证书。

现场查看证件和实地标签。

3.2.4 混凝土外加剂匀质性试验报告。

现场查看试验报告和记录。

3.2.5 执行的标准、规范、规程及管理文件清单。

现场查看清单和实物。

上述证书提交申请材料时可以是复印件或扫描件,在现场复查时应提交原件。

3.3 验收项目3.3.1 组织机构及人员 组织机构设置合理,分工明确;配置检测试验机构和专 业人员;混凝土搅拌操作人员、特殊工种和试验人员均应持证上岗,其它人员应参加过相关培训学习。

现场对照人员查看证件和身份证,以及有关培训或学习记录。

3.3.2 仪器设备符合项目要求,全部通过检定。

现场查看证件和实物标签。

3.3.3 搅拌站工作规章制度。

至少应建立以下规章制度,并做到 思路清晰、内容全面、方法流程正确、责任明确、操作性强,并由负 责人审批。

3.3.3.1 组织与管理机构图。

现场查书面和上墙图文3.3.3.2 工作程序与质量管理。

现场查书面和上墙图文3.3.3.3 岗位责任制。

现场查书面和上墙图文3.3.3.4 仪器设备操作规程、保养维修及管理。

现场查书面和上 墙图文 3.3.3.5 仪器设备的计量检定、校准及管理。

现场查书面和上墙图文3.3.3.6 搅拌站安全、卫生、环保管理制度。

现场查书面和上墙图文。

3.3.3.7 文档资料管理制度。

现场查书面和上墙图文。

3.3.3.8 有关标准、规范、规程、方法等技术文件齐全。

现场查目录清单和实物。

3.3.3.9 混凝土配合比控制和管理制度。

现场查书面和上墙图文。

3.3.3.10 混凝土生产、运输和调度管理制度。

现场查书面和上墙图文。

3.3.3.11原材料质量控制措施。

现场查书面和上墙图文。

3.3.4现场管理3.3.4.1料场场地和行车道路必须进行地基处理和表面硬化,并满足重载车辆通行要求;场地应排水设施完善、排水畅通,无明显积水或坑凹现象。

现场实地查看。

3.3.4.2砂子、碎石必须实行分区存放,按“待检区”和“合格区”分别设置,并每个区内应按不同品种和规格用隔离墙分离,同时设置或预留必要的冲洗或筛分设施。

现场实地查看。

3.3.4.3“合格区”的砂子、碎石应采用牢固的棚架进行遮挡防护,达到遮阳、防雨、防尘等目的,并设置或预留夏季降温和冬季保温措施,保证混凝土温度符合要求。

现场实地查看。

3.3.4.4所用水泥、粉煤灰应妥善保管,防止受潮、变质。

实地查看。

3.3.4.5各种原材料应按ISO9000标准要求进行产品标识,做到标识内容齐全、醒目和规范。

现场实地查看。

3.3.5混凝土外加剂匀质性试验。

试验参照《混凝土外加剂匀质性试验方法》GB/T8077-2000进行,结果满足工程要求。

查看试验报告和记录。

3.3.6混凝土试拌。

在报审前必须进行混凝土试拌,报监理工程师旁站并形成记录和签认。

现场查看试验报告和记录。

3.3.7生产能力。

设备配置和生产能力满足供应管段工程需要。

与管段工程量、工期等进行对比分析。

4试验室及拌和站的命名4.1中铁XX局石武铁路客运专线项目经理部中心试验室命名为《中铁XX局石武铁路客运专线项目经理部中心试验室》;X分部工地试验室命名为《中铁XX局石武铁路客运专线项目经理部X分部试验室》;X分部(共2个)工地试验室命名为《中铁XX局石武铁路客运专线项目经理部X分部第一试验室》和《中铁XX局石武铁路客运4.2拌和站命名为《中铁XX局石武铁路客运专线项目经理部X 分部拌合站》;X分部多个拌和站依次命名为《中铁XX局石武铁路客运专线项目经理部X 分部1#拌合站》;《中铁XX局石武铁路客运专线项目经理部X分部2#拌合站》5附则5.1各单位可根据本管段具体情况,可适当补充本指南中的验收项目和指标要求。

5.2路基填料改良拌和站、沥青混凝土拌和站及不经授权的工地试验室验收细则由监理单位比照本指南编制,并组织检查验收。

5.3附件(一)试验室验收材料申报内容(二)现场试验室验收申请表(三)混凝土拌和站验收申报内容(四)混凝土拌和站验收申请表5.4本指南中没有明确要求的,均按国家和铁道部的有关规定执行。

5.5本指南由公司安质部负责解释。

如有建议及时反馈。

6附件1:试验室验收申报材料内容一、试验室验收报审表二、申报资料1.试验室简介2.上级试验室资质证书及附件;3.上级主管试验室授权书4.试验室质量方针和目标5.本试验室组织机构框图6.质量保证体系框图7.试验人员基本情况登记表及证书复印件8.主要人员简历:主任、技术负责人、质量负责人、资料员、工地试验室主任。

9.主要仪器设备一览表及标定证书。

10.拟开展的试验项目一览表11.拟外委试验检测项目一览表12.标准规范及其它有效文件清单13.试验室管理制度及岗位职责14.作业指导书及仪器操作规程15.试验室布置图7附件2石武客运专线(河北段)现场试验室验收申请表申请单位:(项目部名称及章)试验室名称:8附件2-1监: 理中心试验室验收报审表注:本表一式3份,监理单位2份,公司安质部1份。

9附件2-1.1施工单位中心试验室验收报审表注:本表一式5份,承包单位2份,监理单位2份,公司安质部1份10附件2-2试验室验收检查表(一)检查人:被检查人:11附件2-3 试验室验收检查表(二)检查人:被检查人:12附件2-4试验室自检及外委试验检测项目表13附件2-5 试验设备情况登记表14附件2-6 试验室情况登记表登记人:15试验室资质、环境、人员、办公条件等资源配置要求16附件3拌和站申报材料内容1混凝土拌和站验收申报表2混凝土拌和站供应范围和时间3混凝土拌和站基本情况4试验工作开展的说明5相关标准规范6搅拌站技术性能参数7搅拌站管理制度7.1搅拌站仪器设备管理制度7.2事故分析与处理制度7.3搅拌站环境、安全检测制度7.4原材料进场、试验、检测工作流程图7.5质量保证体系框图7.6混凝土搅拌站设备选型7.7混凝土搅拌站砼生产质量保证体系7.8搅拌站拌制混凝土工艺及质量控制流程图7.9混凝土搅拌站部门职责7.10搅拌站防污、排污环保措施7.11搅拌站停电预案7.12搅拌站防火安全措施7.13搅拌站治安防盗管理措施7.14搅拌站组织机构管理图附件附件一:混凝土搅拌生产记录表附件二:搅拌站电子秤自校记录表附件三:砼浇筑令附件四:混凝土施工配料通知单附件五:设备合格证附件六:搅拌站资质证书附件七:混凝土配料秤检定证书附件八:混凝土外加剂试验报告附件九:操作人员资质附件十:搅拌站培训材料及签到表附件十一:临时租赁搅拌站合同18附件4石武客运专线(河北段)混凝土拌和站验收申请表申请单位:(项目部名称及章)拌和站名称:19附件4-1拌和站验收报审表注:本表一式3份,施工单位1份,监理单位1份,公司安质部1份。

20附件4-2混凝土拌和站基本情况21附件4-3 混凝土拌和站验收项目和结论(一)22附件4-423。
