[山西]焦化厂综合办公楼工程监理规划
办公楼监理规划
办公楼监理规划1.1工程项目概况:山西平遥煤化集团公司焦化厂综合办公楼、会议中心地处平遥县段村镇七洞村西,焦化厂厂区东侧。
综合办公楼总建筑面12531.1m2。
地上十层、地下一层。
总建筑高度为44.1m。
综合办公楼结构形式框架结构,填充墙为加气砼砌块。
局部隔墙和管井为120煤矸石多孔砖墙。
建筑分类为二类,其耐火等级为地上二级,地下一级。
设计使用年限为50年。
抗震设防烈度为8度。
会议中心总建筑面积6909.67m2,总建筑高度18.95m。
会议中心为钢筋砼框架结构,填充墙为加气砼砌块。
局部隔墙和管井为120煤矸石多孔砖墙。
建筑为底层建筑,耐火等级为一级,设计使用年限为50年,抗震设防烈度为8度。
新建车库,南北向长为96.8m,东西向18.8m,总建筑面积1816.08 m 2,建筑高度10.2米,为轻钢结构,耐火等级为Ⅲ级,抗震设防烈度为8度,设计使用年限为50年。
1.2参建单位:建设单位:平遥煤化集团焦化公司设计单位:山西省建筑设计研究院院长:张学峰总建筑师:冯高磊总工程师:赖忠毅工程总承包单位:山西宏厦三建第十五项目部项目经理:赵士杰焦化厂新建车库由太原金石工程设计咨询有限公司设计。
公司总经理:王显秀总工程师:胡宗绪建筑设计师:张强结构设计师:曹培文土建承包单位:扬州市荣都建筑安装有限公司项目经理:邵鹏安装承包单位:吕梁永成公司项目经理:杨北建监理单位:太原理工大学建设监理单位项目总监理工程师:任作望2.监理工作范畴:平遥煤化集团焦化厂公司综合办公楼、会议中心、焦化厂新建车库,设计图范畴内的土建、水、暖、电等专业设备安装工程施工时期的监理工作。
3、监理工作内容:3.1、施工预备时期的监理工作内容3.1.1、设计交底前,总监理工程师应组织监理人员认真熟悉设计文件,并对图纸中存在的咨询题,通过建设单位向设计单位提出书面意见和建议;3.1.2、参加由建设单位组织的设计交底会、图纸会审。
3.1.3、组织专业监理工程师审查承包单位报送的《施工组织设计(方案)》,提出审查意见,并经总监理工程师审核、签认后报建设单位;3.1.4、总监理工程师应审查承包单位现场项目治理机构的质量治理体系、技术治理体系、安全治理体系、质量保证体系,如能保证工程项目时,予以确认。
山西某综合大楼监理规划
山西运城尊村引黄综合大楼监理规划编制人技术负责人审批人山西宇通建设工程项目管理有限公司二O一一年十月目录一、工程项目概况 (4)二、监理服务范围、内容和目标: (4)2.1监理服务范围 (4)2.2工程监理主要内容 (5)2.3、监理工作目标 (5)三、监理工作依据 (6)四、项目监理机构组织形式及人员概况 (9)4.1.监理组织机构和框图 (9)五、拟投入本工程项目的监理人员的配备计划 (10)5.1拟入监理人员 (10)5.2、监理与各方关系框图 (11)5.3、监理方的职责与义务 (11)六、项目监理机构人员岗位职责 (13)6.1总监理工程师岗位职责 (13)6.2总监理工程师代表的岗位职责 (14)6.3专业监理工程师岗位职责 (15)七、监理工作程序流程图 (19)八、监理工作方法及措施 (39)8.1、合同管理的任务 (39)8.2、合同管理的措施 (39)8.3、信息管理的目标 (42)8.4、信息管理的任务 (42)8.5、信息管理的方法 (42)8.6现场监理向业主提供的文件 (45)8.7、组织协调 (47)九、监理工作制度 (51)9.1、施工图会审及设计交底制度 (51)9.2、施工组织设计或施工方案审核制度 (51)9.3、工程开工审核制度 (51)9.4、原材料、成品、半成品及设备质量证制度 (52)9.5、质量控制制度 (52)9.6、隐蔽工程验收制度 (53)9.7、分项、分部工程验收制度 (53)9.8、工程变更及设计变更处理制度 (54)9.9工程质量事故报告及处理制度 (54)9.10、施工进度检查制度 (54)9.11、工程款支付签认制度 (55)9.12、工程索赔签审制度 (56)9.13、投资分析制度 (56)9.14、监理月报报告制度 (57)9.15、工程竣工验收制度 (57)9.16、监理例会及会议纪要签发制度 (58)9.17、监理工程师通知签发制度 (58)9.18、建设监理档案管理制度 (58)十、监理设施与设备 (59)十一、监理职业准则和行为规范 (60)十二、项目投入仪器及设备 (60)一、工程项目概况山西运城尊村引黄综合大楼位于空港南区,本工程由1#、2#、3#楼结构形式为框架剪力墙结构,该工程基础为混凝土灌注桩基础,本工程总建筑面积为44573㎡,住宅建筑面积为34883㎡,商铺建筑面积为920㎡,办公建筑面积为5180㎡。
山西某煤业集团焦化厂选煤工程施工组织设计
第一章工程概况1.1工程概况本工程为山西某煤业集团焦化有限公司1.80Mt/a选煤工程,位于某市焦化厂院内,原煤系统主要包括原煤工程、块矸石仓工程、原煤储煤场工程、筛分破碎车间、选煤栈桥及转载点等工程。
本工程的设计标高±0.000m相当于绝对标高192.500m。
1.2原煤仓工程原煤仓为三个单体筒仓结构,直径均为21m,筒仓基础采用梁板式筏板基础,基础埋深以绝对标高187.95m为基底,相对标高-4.55m。
基础下为C15素混凝土垫层,100mm厚,每边宽出基础边100mm仓壁高45.88m,壁厚为320mm的钢筋混凝土剪力墙。
上部为现浇钢筋混凝土框架结构,砌体填充墙围护框架为单层,局部三层,结构顶标高为58.3m。
屋面为钢筋混凝土屋面,保温采用1:8水泥膨胀珍珠岩,最薄处不小于50cm。
防水采用4厚SBS,门采用实腹钢门或钢木大门,窗采用塑钢推拉窗。
1.3筛分破碎车间工程本工程为钢筋混凝土框架结构,独立基础,平面尺寸为14m×18m(轴线),基础埋深绝对标高195.00m为基地现对标高+2.5m,基础下为C15素混凝土垫层100mm厚,每边宽处基础边100mm,地面以上为5层框架结构,高度22.95m。
墙体底层室内地面以下外维护采用M5水泥砂浆,气体MU10烧结普通砖,屋层室内地面以上采用MB5混合砂浆MU10混凝土承重砌块,砌块承重不超过10KN/m3。
门窗采用塑钢推拉窗,钢门或钢木大门。
装饰外墙采用喷涂聚合物做法,12厚1:3水泥砂浆打底、8厚1:2.5水泥砂浆、喷塑面。
内墙为15厚1:3水泥砂浆打底,表面压光,刷106(加胶)涂料两道,屋面防水采用SBS改性沥青防水层4厚。
1.4矸石仓工程本工程为钢筋混凝土框架结构,单独基础,平面尺寸7m×7m(轴线)。
基础埋深绝对标高195.000m为基地,相对标高+2.5m,基础下为C15素混凝土垫层,100mm厚,每边宽处基础边100mm。
(推荐)综合大楼监理规划
综合大楼工程监理规划综合大楼监理部2011年6月公司质量方针坚持“守法、诚信、公正、科学”原则,提高服务质量,满足顾客要求,增强顾客满意。
公司质量目标信守承诺,合同履约率100%;竭诚服务,顾客满意率90%以上,实现零投诉。
前言本监理规划是项目监理组织根据本工程委托监理合同、监理大纲、有关的设计文件和国家有关规定而编制,使有关方面对监理的组织、工作内容、工作流程,三大控制的原则、方法及措施有较详细的了解。
随着工程的进展和深入,本监理组将在监理规划的基础上逐步编制相关的实施细则,使有关方面对监理在各验收批、分项工程、分部工程和单位工程中的具体要求有更明确的了解。
目录1、工程概况2、监理工作范围3、监理工作内容4、监理工作目标5、监理工作依据6、项目监理机构的组织形式7、项目监理机构的人员配备计划8、项目监理机构的人员岗位职责9、监理工作程序10、监理工作方法及措施11、监理工作制度12、监理设施2、监理范围施工阶段及保修阶段3、监理工作内容3.1施工准备阶段的监理工作3.1.1 组建项目监理机构并进驻现场;3.1.2参加设计交底、图纸会审3.1.3审查承包单位项目管理机构的质量管理、技术管理和质量保证体系;3.1.4审查施工组织设计;3.1.5审查分包单位资格;3.1.6 审查施工测量放线控制成果3.1.7审查《开工报告》3.2 施工阶段的监理工作3.2.1质量控制(1)对进场材料、半成品、制品的质量检查;(2)施工质量监督、控制;(3)中间验收、竣工验收;3.2.2 进度控制(1)审查施工单位呈报的总进度计划和分阶段施工进度计划并控制其执行;(2)审查施工月、周实施计划并控制其执行;(3)进行日常的进度检查和控制;(4)做好进度记录、掌握第一手进度资料;3.2.3投资控制:工程量复核及施工方案审批控制。
3.2.4信息管理对工程大量技术资料、函件、行政档案与财务(支付证书)档案等信息进行收集、整理、分析处理、保存。
第三标段监理规划
山西晋煤集团坪上煤业有限公司矿井兼并重组整合项目第三标段工程监理规划我单位接受贵公司工程监理业务委托后,经对承包合同,现有设计图纸及相关资料的仔细研究与反复审核,对贵公司各项建设工程的建设意图及各项要求(标准)有了更深的了解。
为了加强对建设工程的监督管理,维护国家利益和社会公共利益,确保建设工程质量,严格控制投资和实现预计的施工进度,按期竣工并交付使用,圆满完成本项目的监理任务,现结合工程的实际,编制监理规划如下。

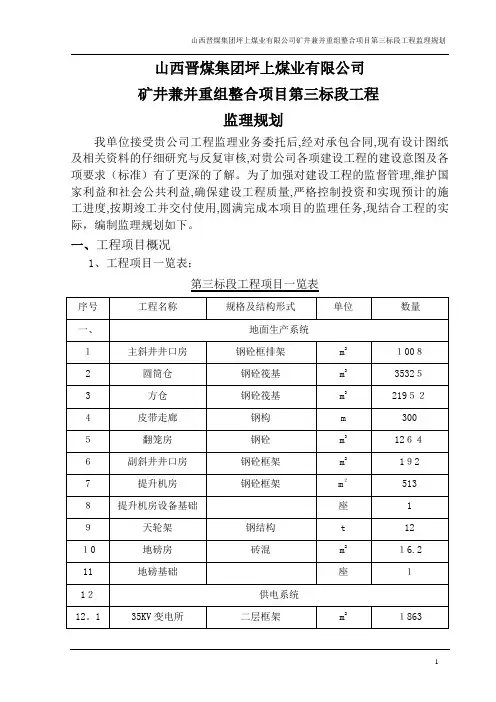

一、工程项目概况1、工程项目一览表;第三标段工程项目一览表2、工程项目建设实施相关单位目录;建设单位:晋煤集团坪上煤业有限公司设计单位:山西晋城煤业集团勘察设计院有限公司承包单位:河南红旗渠建设集团有限公司二、监理工作范围监理工作范围为:山西晋煤集团坪上煤业有限公司矿井兼并重组整合项目第三标段工程施工阶段监理工作。
三、监理工作内容1、施工准备阶段监理工作的主要内容;(1)审查施工单位选择的分包单位的资质;(2)监督检查施工单位质量保证体系及安全技术措施,完善质量管理程序与制度;(3)参加设计单位向施工单位的技术交底;(4)审查施工单位上报的实施性施工组织设计,重点对施工方案、劳动力、材料、机械设备的组织及保证工程质量、安全、工期和控制造价等方面的措施进行监督,并向业主提出监理意见;(5)在单位工程开工前检查施工单位的复测资料,特别是两个相邻施工单位之间的测量资料、控制桩橛是否交接清楚,手续是否完善,质量有无问题,并对贯通测量、中线及水准桩的设置、固桩情况进行审查;(6)对重点工程部位的中线、水平控制进行复查;(7)监督落实各项施工条件,审批一般单项工程、单位工程的开工报告,并报业主备查。
2、施工阶段监理工作的主要内容;(1)施工阶段的质量控制1)对所有的隐蔽工程在进行隐蔽以前进行检查和办理签证,对重点工程要派监理人员驻点跟踪监理,签署重要的分项工程、分部工程和单位工程质量评定表;2)对施工测量、放样等进行检查,对发现的质量问题应及时通知施工单位纠正,并做好监理记录;3)检查确认运到现场的工程材料、构件和设备质量,并应查验试验、化验报告单、出厂合格证是否齐全、合格,监理工程师有权禁止不符合质量要求的材料、设备进入工地和投入使用;4)监督施工单位严格按照施工规范、设计图纸要求进行施工,严格执行施工合同;5)对工程主要部位、主要环节及技术复杂工程加强检查;6)检查施工单位的工程自检工作,数据是否齐全,填写是否正确,并对施工单位质量评定自检工作作出综合评价;7)对施工单位的检验测试仪器、设备、度量衡定期检查,不定期地进行抽验,保证度量资料的准确;8)监督施工单位对各类土木和混凝土试件按规定检查和抽查;9)监督施工单位认真处理施工中发生的一般质量事故,并认真做好监理记录;10)对大、重大质量事故以及其他紧急情况,应及时报告业主。
[山西]焦化厂综合办公楼工程监理规划

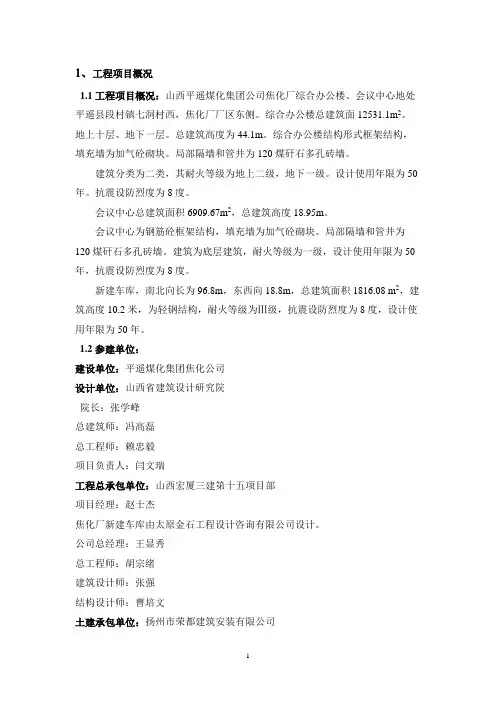

1、工程项目概况1.1工程项目概况:山西平遥煤化集团公司焦化厂综合办公楼、会议中心地处平遥县段村镇七洞村西,焦化厂厂区东侧。
综合办公楼总建筑面12531.1m2。
地上十层、地下一层。
总建筑高度为44.1m。
综合办公楼结构形式框架结构,填充墙为加气砼砌块。
局部隔墙和管井为120煤矸石多孔砖墙。
建筑分类为二类,其耐火等级为地上二级,地下一级。
设计使用年限为50年。
抗震设防烈度为8度。
会议中心总建筑面积6909.67m2,总建筑高度18.95m。
会议中心为钢筋砼框架结构,填充墙为加气砼砌块。
局部隔墙和管井为120煤矸石多孔砖墙。
建筑为底层建筑,耐火等级为一级,设计使用年限为50年,抗震设防烈度为8度。
新建车库,南北向长为96.8m,东西向18.8m,总建筑面积1816.08 m2,建筑高度10.2米,为轻钢结构,耐火等级为Ⅲ级,抗震设防烈度为8度,设计使用年限为50年。
1.2参建单位:建设单位:平遥煤化集团焦化公司设计单位:山西省建筑设计研究院院长:张学峰总建筑师:冯高磊总工程师:赖忠毅项目负责人:闫文瑞工程总承包单位:山西宏厦三建第十五项目部项目经理:赵士杰焦化厂新建车库由太原金石工程设计咨询有限公司设计。
公司总经理:王显秀总工程师:胡宗绪建筑设计师:张强结构设计师:曹培文土建承包单位:扬州市荣都建筑安装有限公司项目经理:邵鹏安装承包单位:吕梁永成公司项目经理:杨北建监理单位:太原理工大学建设监理单位项目总监理工程师:任作望2.监理工作范围:平遥煤化集团焦化厂公司综合办公楼、会议中心、焦化厂新建车库,设计图范围内的土建、水、暖、电等专业设备安装工程施工阶段的监理工作。
3、监理工作内容:3.1、施工准备阶段的监理工作内容3.1.1、设计交底前,总监理工程师应组织监理人员认真熟悉设计文件,并对图纸中存在的问题,通过建设单位向设计单位提出书面意见和建议;3.1.2、参加由建设单位组织的设计交底会、图纸会审。
孝义金达焦化办公楼安装施工方案(doc 10页)
孝义金达焦化办公楼钢连廊安装施工方案中冶天工孝义金达焦化工程项目部二○一四年九月一日目录1、工程概况 (1)2、编制依据 (1)3、安装前准备 (1)4、构件运输及堆放 (1)5、钢连廊安装 (2)6、安全技术措施 (4)7、组织机构图 (5)附件一:汽车吊吊装图附件二:劳动力组织计划表附件三:机械及工具使用计划表一、工程概况:该工程系金达焦化两栋办公楼中间的连接通廊,故称办公楼连廊。
连廊为弧形结构,轴线宽度为14.544m,外弧长29.144m,内弧长为26.729m,中间两道弧长分别为27.646m、28.179m。
高为6.83m。
连廊上标高为▽24.820m。
上下弦弧形主梁为HM700×300×13×24,次梁为HN450×200×9×14。
整个连廊由主梁、钢柱、次梁、支撑、平台板五大块组成。
钢材材质为Q235-B。
二、编制依据1、山西国基设计院提供的设计图纸。
2、《钢结构设计规范》GB50017-2003。
3、《钢结构施工质量验收规范》GB50205-2001。
4、《涂装前钢材表面锈蚀等级和除锈等级》GB/T8923-88。
5、《建筑钢结构焊接技术规程》GB50661-2011 。
6、《钢结构高强螺栓链接技术规程》JGJ82-2011。
三、钢结构安装前准备1、根据工程结构特点,由技术人员安装人员进行安装技术交底。
2、熟悉详图,根据安装顺序安排出厂计划。
3、为了确保产品质量,对所购焊材、螺栓、油漆,使用前应每一批材料核对质量保证书,高强螺栓及时进行复验并报送监理,以保证符合其规格牌号所规定的各项技术要求,杜绝不合格材料进厂。
4、安装前对所使用的计量器具进行鉴定,不合格不得使用。
5、准备好安装使用设备、工机具。
提前做好进场报验准备。
6、检查运输及吊车通道压实情况。
7、提前做好基础的交接工作,复合基础的规格、定位尺寸、标高,并进行报验。
综合办公楼工程监理规划w.doc
****—2#楼监理规划编制:审核:审批:陕西**建设监理咨询有限公司二〇一一年一月十日目录一、工程项目概况 (2)一、工程项目建设监理范围 (2)三、监理工作内容 (2)四、监理工作目标 (11)五、监理工作依据 (11)六、项目监理机构的组织形式及人员配备计划 (12)七、项目管理机构监理人员岗位职责 (13)八、监理工作程序 (15)九、监理工作的方法及措施 (22)十、监理工作制度 (23)十一、监理设施 (27)十二、工程数据管理 (27)十三、安全管理 (29)**2#楼工程监理规划一、工程项目概况l、工程项目名称:**2#工程2、工程项目地点:南二环西段154号3、工程项目建设规模、特征、用途:(1) 建筑性质:综合办公楼(2) 建筑面积:约36100㎡(3) 建筑高度:99.450m(4) 使用年限:50年(5) 建筑类别:一类高层建筑4、预计易和蓝钻:2#楼工程总投资约为1. 20亿元5、预计工期:总工期约为660日历天6、工程质量等级:合格工程7、建设单位:陕西易和置业有限公司8、工程设计单位:大地建筑事务所(国际)9、施工单位:中国建筑第七工程局第三建筑公司一、工程项目建设监理范围施工图纸内与合同的全部内容。
三、监理工作内容负责施工过程中的项目进度、质量控制,安全生产监督管理,配合建设单位控制投资,搞好合同管理,协调建设单位与其它各方关系。
施工准备阶段:一方面对施工单位准备工作的质量进行全面检查与控制,另一方面核查工程管理的质量保证措施。
l、审核施工单位上报的实施性施工组织设计,重点对施工方案、劳动力、材料、机械设备、施工工艺的组织及保证工程质量、安全、工期和控制造价等方面的措施进行检查,并向建设单位提供监理意见。
2、检查设计文件是否符合设计规范及批准的技术设计。
施工图纸是否能满足施工需要。
3、参加设计单位向施工单位的技术交底或图纸会审。
4、审核施工单位选择的分包单位的资质并向业主提出建议或意见。
山西富嘉焦化工程项目策划书
山西富嘉焦化一期化产、备煤系统工程项目策划书(一)项目策划总体思路⎫项目合同履约建立时标网络进度计划项目工程内容分解、成项目的组织管理公司对项目的监督检查项目部自行对各时点计结项目的审计、考核、总项目的竣工验收、回访说明:1、确定项目管理目标:(1) 项目的组织管理:通过对项目管理任务的分解建立责任明确、指令明确的组织机构,各负其责。
(2) 项目工程内容分解、成本具体化:通过分块分包、前期准备投入、管理费用等内容具体化,相应成本具体化,并提出相应控制目标。
(3) 建立时标网络计划:通过网络计划充分体现项目各种资源计划、进度计划、合理调配资源和利用时差,作为项目控制的关键工作。
(4) 项目合同履约:合同、质量、进度、安全、环保、成本、结算等的履约,满足业主要求。
(5) 通过组织策划,项目成本的切块分解,确定合理的管理目标。
2、项目目标动态控制:(1)项目自行通过对网络计划关键线路计划数据与实际数据的分析、比较、纠偏,并提出纠偏措施。
(2) 公司对项目的监督检查,侧重日常管理和项目目标控制。
3、项目目标的实现:项目的竣工验收和回访保修,公司对项目的审计、考核、总结。
4、通过上述过程,把项目管理立体化:如果对项目诊断能确诊问题的症结,能指出管理的哪个环节发生问题。
并有相应的解决措施。
整个过程体现管理的成本是最低的。
提高管理就是提高公司的收益,就是提高公司的市场竞争力。
(二)项目的组织管理策划一、项目基本情况1、工程概况:(1)项目名称:山西富嘉焦化(2) 工程地点:山西省大同市大同县周土庄镇(3) 工程内容:化产系统:鼓冷工段、脱硫工段、硫铵工段、粗苯工段、油库工段备煤系统:汽车受煤坑、煤泥沉淀池、堆煤场地(除洗煤厂外)、堆取料机轨道、整个煤皮带通廊、转运站、破碎机房、粉碎机房、配煤槽、设备及非标设备安装及土建工程、外部供水、厂区综合给排水、循环水、制冷站、消防水、生产补充用水、生活用水、污水集中汇合、制冷凝结水、锅炉房、供热主管线系统。
某综合楼工程监理规划
某综合楼监理规划一、工程工程概况 (3)二、监理工作范围 (4)三、监理工作根据 (4)四、监理工作程序 (5)五、监理工作内容 (5)施工前准备工作 (5)工程质量控制 (8)工程进度控制 (12)工程控制 (13)六、监理工作及措施 (15)七、工程监理的组织机构 (17)八、监理工作制度 (19)九、合同理 (20)十、信息理 (20)十一、平安理 (21)十二、监理设施 (22)质量控制部位及措施 (29)一、地基与根底工程 (29)〔一〕人工挖土 (29)〔二)人工回填土 (29)〔三〕机械挖土 (30)〔四〕砂石地基 (31)〔五〕打预制钢筋混凝土桩 (31)〔六〕打振动沉灌注桩监理要点 (32)二、地下防水工程 (35)1、防水混凝土 (35)2、水泥砂浆防水层 (36)3、卷材防水层 (37)4、涂料防水层 (37)5、塑料板防水层 (38)6、金属板防水层 (38)7、细部构造 (39)三、钢筋工程 (40)四、模板工程 (41)五、混凝土工程 (44)六、砌体工程 (46)七、装饰工程 (50)八、门窗工程 (52)九、屋面防水工程 (56)一、工程工程概况1、工程概况工程名称:##综合楼建立:####设计:###设计院勘察:###设计院监理:#####建立工程监理施工:#####建筑安装工程2、工程方案工工程方案开〔竣〕工日:根据人批准的开工为准。
(5.1—12.1)工程方案总工210 天。
3、工程质量目的:合格工程进度目的:按照施工合同工进展,按交工.工程目的:控制不在委托监理合同范围内,但工作中必须做好各项变更或其它可能引起双方索赔的各项签证及协调工作.4、工程特点本工程位于204国道新汽车站对面.构造类型及层次为框架四层,部分五层,总高度19.2米,建筑总面积为5110.02平方米.场地类别一级,设防烈度七度;抗震等级三级.本工程±0.000相当于地质中的黄海高程5.60米.本工程采用钢筋混凝土钻孔桩根底.上部截除50MM后桩顶标高为黄海高程3.2M,C10混凝土垫层,C30承台,地梁.砖根底为M10水泥砂浆,砌M10砖,-0.06M ±℅找坡,40MM厚细石砼屋面.安装部分包括给排水,消防,电气照明等系统.二、监理工作范围施工施行阶段的全过程全面监理工作在业主受权范围内代表业主理并监视施工合同的执行负责工程质量、进度、控制合同及信息理以及工程工程内的组织协调及平安、文明施工、环境保护理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、工程项目概况1.1工程项目概况:山西平遥煤化集团公司焦化厂综合办公楼、会议中心地处平遥县段村镇七洞村西,焦化厂厂区东侧。
综合办公楼总建筑面12531.1m2。
地上十层、地下一层。
总建筑高度为44.1m。
综合办公楼结构形式框架结构,填充墙为加气砼砌块。
局部隔墙和管井为120煤矸石多孔砖墙。
建筑分类为二类,其耐火等级为地上二级,地下一级。
设计使用年限为50年。
抗震设防烈度为8度。
会议中心总建筑面积6909.67m2,总建筑高度18.95m。
会议中心为钢筋砼框架结构,填充墙为加气砼砌块。
局部隔墙和管井为120煤矸石多孔砖墙。
建筑为底层建筑,耐火等级为一级,设计使用年限为50年,抗震设防烈度为8度。
新建车库,南北向长为96.8m,东西向18.8m,总建筑面积1816.08 m2,建筑高度10.2米,为轻钢结构,耐火等级为Ⅲ级,抗震设防烈度为8度,设计使用年限为50年。
1.2参建单位:建设单位:平遥煤化集团焦化公司设计单位:山西省建筑设计研究院院长:张学峰总建筑师:冯高磊总工程师:赖忠毅项目负责人:闫文瑞工程总承包单位:山西宏厦三建第十五项目部项目经理:赵士杰焦化厂新建车库由太原金石工程设计咨询有限公司设计。
公司总经理:王显秀总工程师:胡宗绪建筑设计师:张强结构设计师:曹培文土建承包单位:扬州市荣都建筑安装有限公司项目经理:邵鹏安装承包单位:吕梁永成公司项目经理:杨北建监理单位:太原理工大学建设监理单位项目总监理工程师:任作望2.监理工作范围:平遥煤化集团焦化厂公司综合办公楼、会议中心、焦化厂新建车库,设计图范围内的土建、水、暖、电等专业设备安装工程施工阶段的监理工作。
3、监理工作内容:3.1、施工准备阶段的监理工作内容3.1.1、设计交底前,总监理工程师应组织监理人员认真熟悉设计文件,并对图纸中存在的问题,通过建设单位向设计单位提出书面意见和建议;3.1.2、参加由建设单位组织的设计交底会、图纸会审。
3.1.3、组织专业监理工程师审查承包单位报送的《施工组织设计(方案)》,提出审查意见,并经总监理工程师审核、签认后报建设单位;3.1.4、总监理工程师应审查承包单位现场项目管理机构的质量管理体系、技术管理体系、安全管理体系、质量保证体系,如能保证工程项目时,予以确认。
否则,要求调整。
审查内容如下:质量、技术、安全管理、质量保证体系的组织机构是否健全;质量、安全、技术管理的规章制度是否健全、完善;专职管理人员和特种作业人员资格证、上岗证是否真实有效。
3.1.5、专业监理工程师应按以下要求对承包单位报送的测量放线控制成果及保护措施进行检查,符合要求时,对申请表予以签认。
检查承包单位专职测量人员的岗位证书及测量设备鉴定证书是否真实、有效复核控制桩的测量成果,控制桩的保护措施以及平面控制网、高程控制网和临时水准点的测量成果是否真实,保护措施是否有效检查施工测量成果报验表是否符合A4表的格式要求。
3.1.6、审查承包单位报送的工程开工报审表及相关的资料是否符合开工条件,符合开工条件时,由总监理工程师予以签发,并报建设单位项目负责人。
3.1.7、监理人员应参加由建设单位主持召开的第一次工地会议。
第一次工地会议纪要应由项目监理部负责起草,并经与会各方代表会签后,打印下发。
3.2施工阶段的监理工作内容:3.2.1、工程质量控制工作3.2.1.1、在施工过程中,当承包单位对已批准的《施工组织设计》(方案)进行调整、补充或变动时,应经专业监理工程师审查,并由总监理工程师签认。
3.2.1.2、审查承包单位报送的工程重点部位、关键工序的施工和确保工程质量的措施,同意后,由专业监理工程师签认。
3.2.1.3、专业监理工程师应对承包单位施工过程中报送的测量放线成果进行复验和确认。
3.2.1.4、专业监理工程师应从5个方面对平遥县工程材料实验室进行考核:1)实验室的资质等级及其试验范围;2)法定计量部门对试验设备出具的计量检定证明;3)实验室的有关管理制度;4)试验人员的资质证书;5)本工程的试验项目及其要求。
3.2.1.5、专业监理工程师应对承包单位报送的(包括甲供)进场材料、构配件和甲供设备的合格证、质量证明文件等相关的申报资料进行审核。
并按有关规定进行见证、取样、送检,经试验合格后,用于相应的工程部位;对于不合格的材料、构配件、设备,监理人员拒绝签认,并通知承包单位另行存放,限期退出现场。
严把材料进场验收第一关。
3.2.1.6、当承包单位采用新材料、新工艺、新技术、新设备时,专业监理工程师应要求承包单位报送相应的施工工艺措施和证明材料,必要时组织专题论证,经审定后予以签认。
3.2.1.7、总监理工程师应安排监理人员每天对施工现场进行巡视和检查,发现影响工程质量的问题及时要求施工单位整改。
3.2.1.8专业监理工程师应对承包单位报送的检验批、分项工程质量验评资料进行审核,并经现场检查,合格后予以签认。
总监理工程师应组织监理人员对承包单位报送的分部工程、单位工程质量验评资料进行审核和现场检查,符合要求后,予以签认。
3.2.1.9、对施工过程中出现的质量缺陷,专业监理工程师应及时下达监理工程师通知单。
要求承包单位整改,并检查整改结果。
3.2.1.10、专业监理工程师应根据承包单位报送的隐蔽工程报验申请表和自检结果进行现场检查或抽查,符合要求的予以签认;对隐蔽工程的隐蔽过程,下道工序完成后,难以检查的工程部位,总监理工程师应安排监理人员进行旁站监理。
3.2.1.11、根据综合办公楼工程的特点,各专业监理工程师在监理细则中应明确本工程的重点部位和关键工序。
并根据施工进度情况,由总监理工程师安排旁站监理,监督检查施工全过程,并做好旁站监理记录。
3.2.1.12、对未经监理人员验收或验收不合格的工序,监理人员拒绝签认,并要求承包单位严禁下道工序的施工。
3.2.1.13、在监理人员巡视和检查中发现的重大质量隐患,可能造成工程质量事故或已经造成质量事故时,应通知总监理工程师下达工程暂停令,要求承包单位停工整改。
整改完毕并经监理人员复查,符合规范要求后,总监理工程师应及时签署复工令。
总监理工程师签署工程暂停令和复工令时,应事先向建设单位项目负责人报告。
3.2.1.14、对需要返工处理或加固补强的质量事故,总监理工程师应责令承包单位报送质量事故调查报告。
并通过建设单位,由设计单位提出处理方案。
项目监理部应对质量事故的处理过程和处理结果进行跟踪检查和验收。
3.2.1.15、工程质量事故发生后,总监理工程师应及时向建设单位项目负责人和监理公司相关领导提交质量事故的书面报告,并应将完整的事故处理记录整理归档。
3.2.2、工程进度控制工作3.2.2.1、总监理工程师应及时审批承包单位报送的平遥煤化综合办公楼、会议中心工程总进度网络计划,审查其是否具有针对性和可操作性,提出修改意见。
经修改完善后,符合要求时,审批签认报送建设单位项目负责人审批。
3.2.2.2、总监理工程师应根据合同工期和经批准的施工总网络计划。
审批承包单位编制的年、季、月度施工进度计划。
并要求承包单位根据月进度计划安排周进度计划。
在监理例会上检查落实。
3.2.2.3、专业监理工程师应根据承包单位的季、月,周进度计划实施情况,进行检查和分析;指出进度计划在实施过程中存在的问题,提出改进的措施。
3.2.2.4、当周、月、季施工进度符合计划进度时,应要求承包单位编制下期进度计划。
当实际进度滞后于计划进度时,应要求承包单位及时采取纠偏措施,并监督实施。
当实际进度严重滞后于计划进度时,应由总监理工程师与建设单位项目负责人商定采取进一步措施方案,要求承包单位增加施工设备、劳动力,提出赶工措施方案,并监督落实。
3.2.2.5、总监理工程师应在监理月报中向建设单位项目负责人报告综合办公楼、会议中心工程进度情况和采取措施的执行情况。
并提出合理预防由建设单位原因导致的工程延期、费用索赔的建议。
3.3、工程费用控制工作3.3.1、严格工程计量手续。
要求承包单位按施工合同约定,每月25号前填报工程量清单,专业监理工程师要按施工合同的约定审核工程量清单。
未经监理人员质量验收合格的工程量或不符合施工合同规定的工程量,监理工程师应拒绝该部分工程的计量。
3.3.2、专业监理工程师应按合同规定的计算规则、工程款支付的条款进行工程量计算和工程款审核。
3.3.3、专业监理工程师应及时建立月完成工程量和工作量统计表,对实际完成量与计划完成量进行比较、分析、制定调整措施。
并应在监理月报中向建设单位报告。
3.3.4、专业监理工程师应及时收集、整理有关的施工质量验收和监理资料,为处理费用索赔提供证据。
3.3.5、严把工程款支付关。
3.3.5.1、专业监理工程师应认真审查月工程款支付申报表,是否符合合同约定并已经验收合格的工程量价款。
总监理工程师应认真履行职责,进行审定、签认,并报建设单位。
3.3.5.2、对于设计变更、现场签证、技术洽商等工程内容,专业监理工程师要实事求是,认真核查,并由总监理工程师审核签认后,报建设单位。
3.3.6、工程竣工验收后,项目监理部应按下列程序进行竣工结算3.3.6.1、要求承包单位按施工合同的约定填报工程结算报表及结算资料。
3.3.6.2、专业监理工程师应按合同的约定审核工程结算报表及结算资料。
3.3.6.3、总监理工程师审定工程结算报表及结算资料,并与建设单位、承包单位协商一致后,按施工合同约定,扣除5%质保金,签发竣工结算文件和最终工程款支付证书,报建设单位。
3.3.7、综合办公楼、会议中心竣工验收工作。
3.3.7.1、做好综合办公楼的竣工预验收工作。
综合办公楼、会议中心工程竣工后,总监理工程师应组织各专业监理工程师,依据有关法律、法规、工程建设强制标准、设计文件和施工合同,对承包单位报送的竣工资料进行审查,并对工程质量进行竣工预验收。
对各专业存在的问题,要求承包单位及时整改。
整改完毕,经专业监理工程师验收合格后。
总监理工程师签署竣工报验单。
3.3.7.2、竣工预验收合格后,由监理部提出工程质量评估报告,经监理公司技术负责人审核批准后,报建设单位。
3.3.7.3、参加建设单位组织的竣工验收,工程质量符合设计、规范和施工合同要求后,总监理工程师、各专业监理工程师应参加建设单位组织的竣工验收。
由总监理工程师会同参加验收的各方签署综合办公楼、会议中心竣工验收报告。
