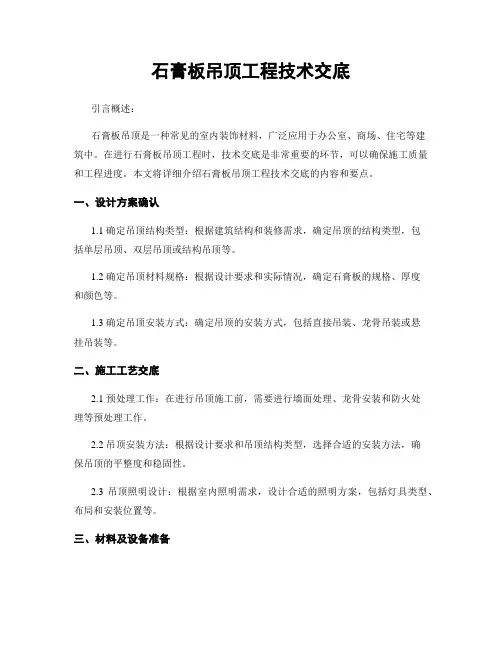

石膏板吊顶工程技术交底

石膏板吊顶工程技术交底

石膏板吊顶工程技术交底引言概述石膏板吊顶是室内装修中常见的一种吊顶形式,其安装需要技术交底以确保施工质量和安全。

本文将详细介绍石膏板吊顶工程技术交底的内容和要点。

一、施工前准备1.1 确定吊顶设计方案:根据建造平面图和设计要求确定吊顶的形式、高度和材料等。

1.2 测量准确:在施工前,要对吊顶的尺寸进行准确测量,确保吊顶与房间的空间尺寸匹配。

1.3 准备材料工具:准备好所需的石膏板、龙骨、吊杆、吊钩等材料和工具,确保施工顺利进行。

二、吊顶施工过程2.1 安装龙骨:首先在天花板上安装龙骨,确定吊顶的整体结构,并保证龙骨的水平和垂直度。

2.2 安装石膏板:将石膏板固定在龙骨上,注意板与板之间的接缝处理,确保吊顶表面平整。

2.3 安装配件:安装吊杆、吊钩等配件,确保吊顶的稳固性和安全性。

三、吊顶装饰处理3.1 打磨处理:对石膏板吊顶进行打磨处理,使吊顶表面光滑平整。

3.2 涂刷涂料:根据设计要求,对吊顶进行涂刷装饰,增加吊顶的美观性。

3.3 安装灯具:安装吊灯、筒灯等灯具,提高房间的照明效果。

四、验收和保养4.1 完工验收:施工完成后,进行吊顶工程的验收,检查吊顶的质量和安全性。

4.2 整理清理:清理施工现场,确保吊顶周围环境整洁。

4.3 定期保养:定期对吊顶进行保养,保持吊顶的美观和使用寿命。

五、安全注意事项5.1 施工安全:在施工过程中,要注意安全防护措施,避免发生意外事故。

5.2 材料存放:材料存放要合理有序,避免材料损坏或者浪费。

5.3 施工质量:保证施工质量,避免浮现吊顶开裂、变形等质量问题。

结语石膏板吊顶工程技术交底是确保吊顶施工质量和安全的重要环节,惟独严格按照规范进行技术交底和施工,才干确保吊顶的稳固性和美观性。

希翼本文所介绍的内容能够对相关从业人员有所匡助,提高吊顶工程的施工水平和质量。

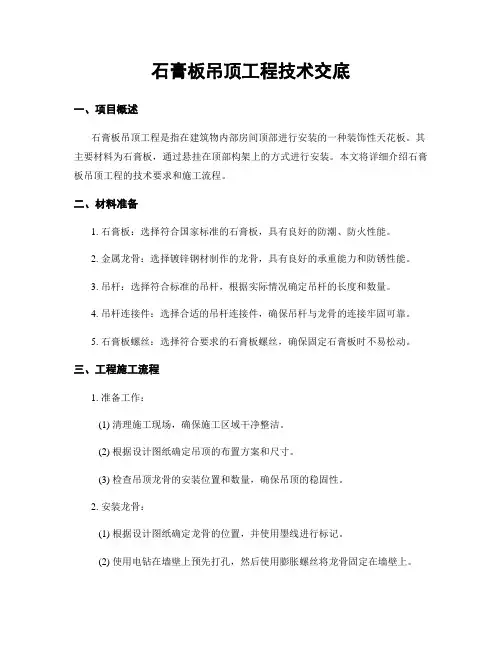

石膏板吊顶工程技术交底

石膏板吊顶工程技术交底

石膏板吊顶工程技术交底引言概述:石膏板吊顶是一种常见的室内装饰材料,广泛应用于办公室、商场、住宅等建筑中。

在进行石膏板吊顶工程时,技术交底是非常重要的环节,可以确保施工质量和工程进度。

本文将详细介绍石膏板吊顶工程技术交底的内容和要点。

一、设计方案确认1.1 确定吊顶结构类型:根据建筑结构和装修需求,确定吊顶的结构类型,包括单层吊顶、双层吊顶或结构吊顶等。

1.2 确定吊顶材料规格:根据设计要求和实际情况,确定石膏板的规格、厚度和颜色等。

1.3 确定吊顶安装方式:确定吊顶的安装方式,包括直接吊装、龙骨吊装或悬挂吊装等。

二、施工工艺交底2.1 预处理工作:在进行吊顶施工前,需要进行墙面处理、龙骨安装和防火处理等预处理工作。

2.2 吊顶安装方法:根据设计要求和吊顶结构类型,选择合适的安装方法,确保吊顶的平整度和稳固性。

2.3 吊顶照明设计:根据室内照明需求,设计合适的照明方案,包括灯具类型、布局和安装位置等。

三、材料及设备准备3.1 石膏板材料准备:根据设计要求和施工计划,准备足够数量和规格的石膏板材料。

3.2 吊顶龙骨准备:选择合适的龙骨材料和规格,确保吊顶的承重和稳固性。

3.3 施工设备准备:准备必要的施工设备和工具,包括吊顶安装工具、切割机械和安全防护用具等。

四、施工质量要求4.1 吊顶平整度:施工过程中要保持吊顶的平整度,避免出现凹凸不平或变形现象。

4.2 吊顶牢固性:吊顶的安装必须牢固可靠,避免出现松动或脱落的情况。

4.3 吊顶装饰效果:吊顶的装饰效果要符合设计要求,色彩搭配和线条美观统一。

五、安全施工措施5.1 施工现场安全:保证施工现场的安全,设置警示标识和安全防护设备,避免发生意外事故。

5.2 施工人员安全:施工人员必须穿戴好安全防护用具,遵守施工规范和操作规程,确保施工过程安全有序。

5.3 施工材料安全:施工材料必须符合国家标准和质量要求,避免使用劣质材料导致安全隐患。

结语:通过技术交底,可以确保石膏板吊顶工程施工质量和安全性,提高工程效率和装修效果。

石膏板吊顶施工技术交底

石膏板吊顶施工技术交底

石膏板吊顶施工技术交底石膏板吊顶施工技术交底一、引言石膏板吊顶作为一种常见的室内装修形式,具有施工简便、美观大方、隔音效果好等优点。

本文旨在为石膏板吊顶施工提供规范化的指导,确保施工质量和安全。

二、材料准备1、石膏板:选择优质、厚度符合设计要求的石膏板,确保板材表面平整、无瑕疵。

2、龙骨:选用符合设计要求的龙骨,包括木龙骨、轻钢龙骨等。

确保龙骨材料干燥、无变形、开裂现象。

3、钉子、螺丝:选择合适规格的钉子、螺丝,确保其强度和稳定性满足要求。

4、粘合剂:选择性能优良的石膏板专用粘合剂。

5、其他辅助材料:线管、射灯等。

三、施工步骤1、定位划线:根据设计图纸进行定位划线,确定吊顶中心点和边线。

2、龙骨安装:根据设计要求,安装木龙骨或轻钢龙骨。

确保龙骨间距、平整度和垂直度。

3、吊杆安装:根据设计要求,安装吊杆。

确保吊杆牢固、垂直,吊杆间距符合规范。

4、石膏板安装:将石膏板按照设计尺寸切割,然后将其固定在龙骨上。

固定时应注意石膏板的平整度和垂直度。

5、接线、装灯:根据设计要求,进行电线布管、灯具安装等操作。

注意安全用电,确保接线正确。

6、细节调整:对吊顶进行细节调整,确保整体效果美观、顺直。

7、清洁收尾:清除施工现场杂物,进行清洁收尾工作。

四、质量检验1、检查龙骨和吊杆的安装质量,确保其牢固、垂直。

2、检查石膏板的安装质量,确保其平整、垂直,接缝严密。

3、检查电线布管、灯具安装质量,确保其安全、规范。

4、检查吊顶整体效果,确保其美观、顺直。

五、安全注意事项1、施工前应对施工人员进行安全技术交底,明确施工安全要求。

2、吊顶施工时应设置专人指挥,确保施工安全。

3、使用电动工具时应注意安全用电,确保工具性能良好。

4、施工现场应设置安全警示标志,防止无关人员进入。

5、存放易燃物品的库房应做好防火措施,防止火灾事故发生。

六、结尾石膏板吊顶施工是一项技术要求较高的工作,需要施工人员具备专业的技能和经验。

通过对施工步骤的详细阐述和安全注意事项的强调,希望能为广大施工人员在实践中提供有益的参考和指导。

06工程石膏板吊顶技术交底

06工程石膏板吊顶技术交底
(2)已确定灯位、通风口及各种照明孔口的位置。
(3)顶棚罩面板安装前,应做完墙地湿)轻钢骨架顶棚在大面积施工前,应做样板,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工。
二、施工的工艺流程和前后工序的交叉施工:
弹线一安装主龙骨吊杆一安装主龙骨、调平一安装边龙骨一安装次龙骨、调平一安装石膏板一涂料f饰面清理f分项验收。
工序验收:
方法和检查人:□自检,由负责;口交接检,由负责,
□专职检,由负责。
技术负责人交底人接受交底人
注:本记录一式两份,一份交接受交底人,一份存档。
(4)轻钢骨架预留的各种孔洞(灯具口、通风口等)处,其构造应按规范、图集要求设置龙骨及连接件,避免孔洞周围出现变形和裂缝。
(5)吊杆、骨架应固定在主体结构上,不得吊挂在顶棚内的各种管线、设备上。吊杆螺母调整好标高后,必须固定拧紧。轻钢骨架之间的连接必须牢固可靠,以免造成骨架变形,导致顶板不平、开裂。
三、常规施工工艺的依据和技术要领:
(1)弹线
根据设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。
(2)安装主龙骨吊杆
在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装小8吊筋。吊筋安装选用膨胀螺栓固定到结构顶棚上。吊筋选用规格符合设计要求,间距900mm,主龙骨端头吊筋不超过300mm,吊筋需垂直,若过长需切除不得掰弯。
(3)安装主龙骨
主龙骨间距为900mmo主龙骨用与之配套的龙骨吊件与吊筋相连,龙骨吊件需正反安装,主龙骨连
接需专用连接件并固定牢固。
(4)安装次龙骨
次龙骨间距为30Omm采用吊挂件与主龙骨连接牢固。
(5)安装石膏板
石膏板与轻钢骨架固定的方式采用自攻螺钉固定法,在已装好并经验收的轻钢骨架下面(即做隙蔽验收工作),安装9.5mm厚石膏板。安装石膏板需先弹线,用自攻螺丝固定,固定间距为150-18OnIn1,要求横平竖直。石膏板拼缝为3-5mπι,自攻螺丝固定后,刷防锈漆。

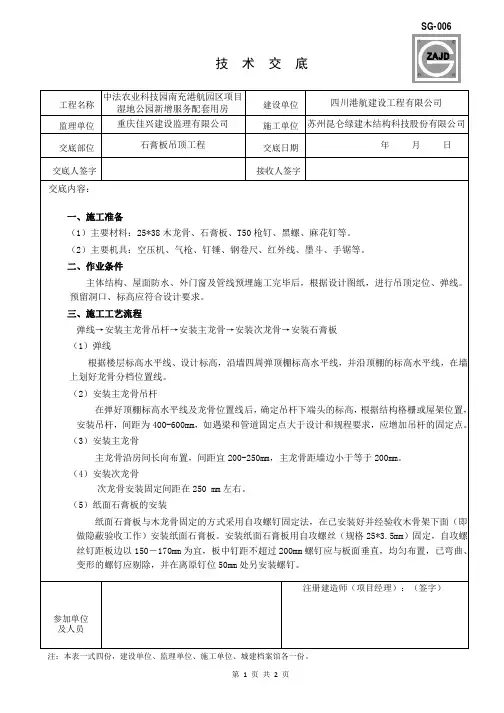

石膏板吊顶工程技术交底

石膏板吊顶工程技术交底
主体结构、屋面防水、外门窗及管线预埋施工完毕后,根据设计图纸,进行吊顶定位、弹线。 预留洞口、标高应符合设计要求。 三、施工工艺流程
弹线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→安装石膏板 (1)弹线
根据楼层标高水平线、设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙 上划好龙骨分档位置线。 (2)安装主龙骨吊杆
在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,根据结构格栅或屋架位置, 安装吊杆,间距为 400-600mm,如遇梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。 (3)安装主龙骨
主龙骨沿房间长向布置,间距宜 200-250mm,主龙骨距墙边小于等于 200mm。 (4)安装次龙骨 次龙骨安装固定间距在 250 mm 左右。 (5)纸面石膏板的安装
(5)纸面石膏板的长边(即包封边)应沿纵向次龙骨铺设。
(6)石膏板的接缝,应按设计要求进行板缝处理。
(7)纸面石膏与龙骨固定,应从一块板的中间向板的四边固定,不得多点同时作业。字)
注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份 第2页共2页
交底部位
石膏板吊顶工程
交底日期
年月日
交底人签字
接收人签字
交底内容: 自攻螺丝钉距板边(纸面石膏板即包封边)10-15mm 为宜,切割的板边以 15-20mm。钉头嵌入纸
面石膏板深度以 0.5-1.0mm 为宜,钉帽应刷防锈涂料,并用石膏腻子抹平。
四、质量要求
(1)纸面石膏板吊顶要表面平整,洁净,无污染。边缘切割整齐一致,无划伤,缺楞掉角。
纸面石膏板与木龙骨固定的方式采用自攻螺钉固定法,在已安装好并经验收木骨架下面(即 做隐蔽验收工作)安装纸面石膏板。安装纸面石膏板用自攻螺丝(规格 25*3.5mm)固定,自攻螺 丝钉距板边以 150-170mm 为宜,板中钉距不超过 200mm 螺钉应与板面垂直,均匀布置,已弯曲、 变形的螺钉应剔除,并在离原钉位 50mm 处另安装螺钉。

石膏板吊顶工程技术交底

石膏板吊顶工程技术交底

石膏板吊顶工程技术交底一、项目概述石膏板吊顶工程是指在建筑物内部房间顶部进行安装的一种装饰性天花板。

其主要材料为石膏板,通过悬挂在顶部构架上的方式进行安装。

本文将详细介绍石膏板吊顶工程的技术要求和施工流程。

二、材料准备1. 石膏板:选择符合国家标准的石膏板,具有良好的防潮、防火性能。

2. 金属龙骨:选择镀锌钢材制作的龙骨,具有良好的承重能力和防锈性能。

3. 吊杆:选择符合标准的吊杆,根据实际情况确定吊杆的长度和数量。

4. 吊杆连接件:选择合适的吊杆连接件,确保吊杆与龙骨的连接牢固可靠。

5. 石膏板螺丝:选择符合要求的石膏板螺丝,确保固定石膏板时不易松动。

三、工程施工流程1. 准备工作:(1) 清理施工现场,确保施工区域干净整洁。

(2) 根据设计图纸确定吊顶的布置方案和尺寸。

(3) 检查吊顶龙骨的安装位置和数量,确保吊顶的稳固性。

2. 安装龙骨:(1) 根据设计图纸确定龙骨的位置,并使用墨线进行标记。

(2) 使用电钻在墙壁上预先打孔,然后使用膨胀螺丝将龙骨固定在墙壁上。

(3) 将龙骨按照设计要求进行连接,确保连接牢固可靠。

3. 安装吊杆:(1) 根据设计图纸确定吊杆的位置和数量,并使用墨线进行标记。

(2) 使用电钻在吊顶区域预先打孔,然后将吊杆插入孔内。

(3) 使用吊杆连接件将吊杆与龙骨连接,确保连接牢固可靠。

4. 安装石膏板:(1) 根据设计图纸确定石膏板的尺寸和数量。

(2) 使用电钻在石膏板上预先打孔,然后使用石膏板螺丝将石膏板固定在龙骨上。

(3) 确保石膏板之间的接缝处平整,使用石膏板胶带进行封缝处理。

5. 整体检查和清理:(1) 检查吊顶的稳固性和平整度,确保吊顶安装质量。

(2) 清理施工现场,清除杂物和垃圾。

四、施工注意事项1. 施工人员应具备相关的技术知识和操作经验,严格按照施工规范进行操作。

2. 施工现场应保持干燥、整洁,确保施工质量。

3. 检查材料的质量和规格,确保符合要求。

4. 施工过程中应注意安全,佩戴好安全防护用品,防止意外伤害的发生。

石膏板吊顶工程技术交底

石膏板吊顶工程技术交底

石膏板吊顶工程技术交底引言概述:石膏板吊顶是目前建筑装修中常用的一种吊顶材料,其具有轻便、环保、易于施工等优点。

然而,石膏板吊顶工程的施工过程中存在一些技术要点需要注意。

本文将从四个方面详细介绍石膏板吊顶工程的技术交底。

一、材料选用1.1 石膏板选择:应选择符合国家标准的石膏板,具有一定的强度和防火性能,且表面平整、无明显破损。

1.2 吊顶龙骨选择:吊顶龙骨应选用质量好、强度高的金属材料,如冷轧钢板或铝合金材料,以确保吊顶的稳定性和承重能力。

1.3 吊顶隔音材料选择:根据项目需求,选择合适的隔音材料,如玻璃纤维隔音棉或岩棉板,以提高吊顶的隔音效果。

二、施工工艺2.1 吊顶龙骨安装:先测量确定吊顶的位置和尺寸,然后按照设计要求进行龙骨的安装,注意龙骨的间距和固定方式。

2.2 石膏板安装:根据设计要求,将石膏板剪裁成合适的尺寸,然后使用专用螺丝将其固定在龙骨上,注意螺丝的位置和数量,确保石膏板的牢固性。

2.3 吊顶表面处理:石膏板安装完成后,应对吊顶表面进行处理,如填补石膏板之间的缝隙,打磨表面,使其平整光滑,并进行涂料或乳胶漆的喷涂,以达到装饰效果。

三、安全施工3.1 施工现场安全:施工现场应设置明显的安全警示标志,保持整洁有序,防止杂物堆放和乱丢乱放,确保施工人员的安全。

3.2 施工人员安全:施工人员应佩戴符合要求的安全帽、防护鞋等个人防护用品,严禁在施工过程中吸烟或使用明火。

3.3 施工设备安全:使用的施工设备应符合国家标准,定期检查和维护,确保其安全可靠性。

四、验收与维护4.1 吊顶验收:吊顶工程完成后,应进行验收,检查吊顶的平整度、牢固性和装饰效果等,确保吊顶工程质量符合设计要求。

4.2 吊顶维护:吊顶工程完成后,应定期进行维护,如清洁吊顶表面、检查吊顶龙骨和石膏板的连接情况,及时修复破损部分,以延长吊顶的使用寿命。

4.3 吊顶安全检查:定期进行吊顶的安全检查,检查吊顶的承重能力和连接件的稳固性,确保吊顶使用期间的安全性。

石膏板吊顶工程技术交底

石膏板吊顶工程技术交底

石膏板吊顶工程技术交底引言概述:石膏板吊顶是一种常见的室内装修方式,其施工过程需要严格遵守技术规范和标准,以确保施工质量和安全性。

本文将详细介绍石膏板吊顶工程技术交底的内容和要点。

一、施工前准备1.1 确认设计图纸:在进行石膏板吊顶工程前,施工人员需仔细查看设计图纸,了解吊顶的结构和要求,确保施工符合设计要求。

1.2 准备材料工具:施工前需准备好所需的石膏板、扣件、螺丝、吊杆等材料,以及吊顶专用的工具如吊顶架、吊线等。

1.3 安全措施:在施工前需确保施工现场安全,施工人员需佩戴好安全帽、手套等防护用具,避免发生意外。

二、施工工艺2.1 定位吊顶高度:根据设计要求和实际情况,确定吊顶的高度和位置,使用吊线进行标定,确保吊顶的水平和垂直度。

2.2 安装吊杆和扣件:根据设计要求和标准,安装吊杆和扣件,确保吊顶的承重能力和稳定性。

2.3 安装石膏板:将石膏板按照设计要求和尺寸进行切割和安装,使用螺丝固定在吊杆和扣件上,确保吊顶的平整和美观。

三、验收和调整3.1 吊顶平整度:施工完成后需使用水平仪和尺子检查吊顶的平整度,如有不平整处需及时调整。

3.2 吊顶质量:检查吊顶的质量和表面是否平整、无开裂、无鼓包等质量问题,确保吊顶的质量符合标准。

3.3 安全检查:检查吊顶的承重能力和稳定性,确保吊顶安装牢固,不存在安全隐患。

四、清理和保护4.1 清理施工现场:施工完成后需清理施工现场,清除材料、工具等杂物,保持施工现场整洁。

4.2 吊顶保护:在施工完成后需对吊顶进行保护,避免外界污染和损坏,保持吊顶的美观和使用寿命。

4.3 客户交底:将吊顶工程情况向客户进行交底,告知吊顶的使用注意事项和维护方法,确保客户对吊顶有正确的使用认识。

五、总结5.1 注意事项:在进行石膏板吊顶工程时,需注意施工规范和标准,确保施工质量和安全性。

5.2 质量保证:施工完成后需进行质量验收,确保吊顶的质量符合标准,避免后续问题。

5.3 完善服务:在施工完成后需与客户进行交底,提供完善的售后服务,解答客户对吊顶的疑问和需求,确保客户满意度。

石膏板吊顶技术交底

石膏板吊顶技术交底

施工技术交底记录施工单位分项工程名称交底提要施工工艺、施工方法、质量标准、事项图解(2)饰面材料的材质、品种、规格、图案和颜色应符合设计要求。

(3)暗龙骨吊顶工程的吊杆、龙骨和饰面材料的安装必须牢固。

(4)吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。

金属吊杆、龙骨应经过表面防腐处理;木吊杆、龙骨应进行防腐、防火处理。

(5)石膏板的接缝应按其施工工艺标准进行板缝防裂处理。

安装双层石膏板时,面层板与基层板的接缝应错开,并不得在同一根龙骨上接缝。

3.2一般项目(1)饰面材料表面应洁净、色泽一致,不得有翘曲、裂缝及缺损。

压条应平直、宽窄一致。

(2)饰面板上的灯具、烟感器、喷淋头、风口篦子等设备的位置应合理、美观,与饰面板的交接应吻合、严密。

(3)金属吊杆、龙骨的接缝应均匀一致,角缝应吻合,表面应平整,无翘曲、锤印。

木质吊杆、龙骨应顺直,无劈裂、变形。

(4)吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散措施。

(5)暗龙骨吊顶工程安装的允许偏差和检验方法应符合质量验收规范的规定。

①表面平整度:3mm。

②接缝直线度:3mm。

③接缝高低差:1mm。

4具体注意事项图解(1)木工板造型顶90度转角处采取加固措施:利用副龙的余料集中对每个转角做加固(适当可以做二道);在转角两侧300mm内,各加一根吊筋,增加结构稳定性;施工单位分项工程名称交底提要施工工艺、施工方法、质量标准、事项图解(2)轻钢龙骨吊顶主龙大吊与付龙挂钩需正反安装(封板后因石膏板自重易导致龙骨受力不平衡,影响吊顶平整度):轻钢龙骨吊顶主龙大吊与付龙挂钩(二正一反)都必须正反扣安装;(3)全轻钢龙骨吊顶基层转角处应采取硬连接(影响吊顶牢固性与稳定性,今后石骨板及易裂缝):在轻钢龙骨转角处增加硬连接(如龙骨废料)加强其牢度。

施工单位分项工程名称交底提要施工工艺、施工方法、质量标准、事项图解(4)吊顶吊筋固定连接应顺直:吊顶采用的丝杆要垂直,不能弯曲(5)吊顶主龙接头需锚固(接头松脱直接影响吊顶龙骨强度和易变形):主龙的接头必须要进行锚固处理,防止脱离引起的吊顶质量问题。

石膏板吊顶工程技术交底

石膏板吊顶工程技术交底

石膏板吊顶工程技术交底引言概述:石膏板吊顶工程技术交底是指在进行石膏板吊顶施工前,施工方需向相关人员进行技术交底,明确施工过程和要求。

本文将从五个大点进行阐述,包括施工准备、石膏板安装、吊顶构造、防火处理和质量验收。

正文内容:1. 施工准备1.1 确定施工方案:根据设计图纸和施工要求,确定石膏板吊顶的布置、尺寸和吊顶高度。

1.2 准备施工材料:准备石膏板、螺丝、吊顶龙骨、角铁等施工所需材料,并对材料进行检查,确保质量合格。

1.3 搭建施工场地:清理施工现场,搭建施工脚手架和安全防护措施,确保施工安全。

2. 石膏板安装2.1 定位吊顶高度:根据设计要求和实际情况,确定吊顶的高度,并使用水平仪进行准确测量。

2.2 安装吊顶龙骨:根据设计图纸,将吊顶龙骨固定在墙体上,确保吊顶的稳定性和承重能力。

2.3 安装石膏板:将石膏板按照设计要求和施工方案进行安装,使用螺丝将石膏板固定在吊顶龙骨上,保证吊顶的平整度和牢固度。

3. 吊顶构造3.1 吊顶边缘处理:根据设计要求,对吊顶边缘进行修整和处理,确保吊顶的美观和整体效果。

3.2 吊顶灯具安装:根据设计方案,安装吊顶灯具,注意灯具的位置和安装方式,确保吊顶的照明效果和安全性。

3.3 吊顶装饰:根据设计要求,进行吊顶的装饰,如喷涂涂料、贴饰面材料等,提升吊顶的美观度和装饰效果。

4. 防火处理4.1 使用防火材料:在石膏板吊顶施工中,使用符合防火要求的材料,如防火石膏板、防火涂料等,提高吊顶的防火性能。

4.2 防火隔离带设置:根据设计要求,在吊顶与其他部位的连接处设置防火隔离带,阻止火势蔓延,保护吊顶的安全性。

5. 质量验收5.1 规范验收标准:根据相关规范和标准,对石膏板吊顶进行验收,包括吊顶的平整度、牢固度、装饰效果等方面。

5.2 检查防火性能:对吊顶的防火性能进行检查,确保符合相关要求。

5.3 完善交底记录:将石膏板吊顶工程技术交底的过程和结果进行记录,确保施工过程的可追溯性和交底的有效性。

石膏板吊顶工程技术交底

石膏板吊顶工程技术交底

石膏板吊顶工程技术交底一、工程概述石膏板吊顶工程是一项常见的室内装修工程,通过安装石膏板来制作吊顶,以达到美观、隔热、隔音等功能。

本文将详细介绍石膏板吊顶工程的技术要求、施工流程和注意事项。

二、技术要求1. 材料要求:(1) 石膏板:应选用符合国家标准的石膏板,具有一定的强度和防潮性能。

(2) 龙骨:应选用镀锌钢材或者铝合金材料,具有足够的强度和稳定性。

(3) 吊杆:应选用镀锌钢材或者铝合金材料,具有足够的承重能力。

(4) 固定件:应选用符合要求的螺丝、膨胀螺栓等固定件。

2. 设计要求:(1) 吊顶结构设计应满足建造设计要求和相关规范标准。

(2) 吊顶的高度、平整度、垂直度等应符合设计要求。

(3) 吊顶的安装应考虑照明、通风、消防等设备的布置和维护。

3. 施工要求:(1) 施工前应对吊顶的设计图纸进行子细审查,确保施工符合设计要求。

(2) 施工前应对施工现场进行清理,确保施工环境整洁。

(3) 吊顶的安装应按照设计要求进行,各种尺寸的石膏板应准切当割,拼接严密。

(4) 吊顶的固定件应坚固可靠,固定间距应符合要求。

(5) 吊顶的龙骨和吊杆应安装坚固,间距应符合要求。

(6) 吊顶施工完成后,应进行验收,确保吊顶的质量和外观符合要求。

三、施工流程1. 施工准备:(1) 清理施工现场,确保施工区域整洁。

(2) 检查施工图纸,确认施工要求和尺寸。

(3) 准备好所需的材料和工具,包括石膏板、龙骨、吊杆、固定件、切割工具等。

2. 安装龙骨:(1) 根据设计要求,在墙壁上划线确定龙骨的位置。

(2) 使用螺丝将龙骨固定在墙壁上,确保水平度和垂直度。

(3) 根据设计要求确定吊杆的位置,使用螺丝将吊杆固定在龙骨上。

3. 安装石膏板:(1) 根据设计要求,将石膏板切割成合适的尺寸。

(2) 将石膏板放置在龙骨上,使用螺丝将其固定。

(3) 确保石膏板之间的接缝平整,使用石膏板胶带进行封缝处理。

4. 完成验收:(1) 检查吊顶的平整度、垂直度和固定件的坚固性。

吊顶工程技术交底

吊顶工程技术交底

吊顶工程技术交底一、项目概述吊顶工程是指在建造物内部顶部进行的装饰、隔音、遮挡等工程。

本次吊顶工程将采用石膏板吊顶,主要包括吊顶构架安装、石膏板安装、石膏板接缝处理、涂料喷涂等工作。

二、施工流程1. 吊顶构架安装(1) 根据设计图纸要求,确定吊顶构架的安装位置和尺寸。

(2) 根据吊顶构架的尺寸,将构架材料切割成相应的长度。

(3) 使用螺丝和膨胀螺栓将吊顶构架固定在建造物顶部的横梁上。

(4) 检查吊顶构架的水平度和垂直度,确保安装坚固。

2. 石膏板安装(1) 根据设计图纸要求,确定石膏板的安装位置和尺寸。

(2) 使用木工锯将石膏板切割成相应的尺寸。

(3) 使用螺丝将石膏板固定在吊顶构架上,确保板材平整。

(4) 检查石膏板的安装质量,确保板材之间无明显缝隙。

3. 石膏板接缝处理(1) 使用石膏粉和水混合成石膏糊。

(2) 使用刮刀将石膏糊填充到石膏板的接缝处。

(3) 使用砂纸将填充的石膏糊打磨平整,使接缝处与石膏板表面平齐。

4. 涂料喷涂(1) 使用涂料刷将涂料均匀涂抹在石膏板表面。

(2) 使用喷涂枪将涂料喷涂在石膏板上,确保涂层均匀且光滑。

(3) 检查涂料的质量,确保涂层无色差、无刷痕。

三、施工注意事项1. 施工前应子细阅读设计图纸,了解吊顶工程的要求和细节。

2. 施工人员应穿戴好安全防护装备,如安全帽、防护眼镜、口罩等。

3. 施工现场应保持整洁,避免杂物堆放影响施工进度和质量。

4. 施工过程中应注意施工顺序,确保各项工作按照流程进行。

5. 施工人员应严格按照像关规范和标准操作,确保施工质量。

6. 施工结束后,应进行验收,确保吊顶工程符合设计要求。

四、施工质量控制1. 吊顶构架的安装应坚固,无松动、脱落现象。

2. 石膏板的安装应平整,无明显凹凸、开裂。

3. 石膏板的接缝处理应平整,无明显缝隙。

4. 涂料的喷涂应均匀,无色差、刷痕。

五、施工安全措施1. 施工现场应设置安全警示标志,提醒他人注意安全。

2. 施工人员应熟悉使用施工工具,避免发生意外伤害。

石膏板吊顶施工技术交底

石膏板吊顶施工技术交底

石膏板吊顶施工技术交底一、工程概述本次施工的石膏板吊顶工程,主要材料包括轻钢龙骨、石膏板、吊杆、自攻螺钉等,施工范围涉及室内吊顶区域的全部面积。

施工目标为完成符合设计要求、质量标准和安全规范的吊顶工程。

二、施工前准备1.材料准备:确保所有材料如轻钢龙骨、石膏板、吊杆等均为合格产品,具有出厂质量证明文件,并按要求进行存放,防止受潮、变形。

2.工具准备:准备好施工所需的各类工具,如型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻等,并进行安全性检查。

3.技术交底:由专业技术人员向施工人员进行技术交底,明确施工要求、质量标准和安全注意事项。

三、施工工艺及要求1.弹线定位:o根据设计要求,弹出顶棚的标高水平线,以及龙骨分档线。

o确保弹线位置准确,水平允许偏差不大于5mm。

2.安装吊杆:o根据弹好的标高水平线和龙骨位置线,确定吊杆下端头的标高。

o吊杆间距一般为900~1000mm,离墙位置不大于30cm,吊杆距主龙骨端部距离不得超过300mm。

o吊杆应通直,有足够的承载力,并使用膨胀螺栓固定到结构顶棚上。

3.安装龙骨:o主龙骨安装间距为900~1200mm,从吊顶中心向两边分,起拱高度为房间短向跨度的1/200。

o主龙骨接头应相互错开,并调平。

o边龙骨采用射钉固定,设计无要求时,射钉间距同主龙骨间距。

o次龙骨应紧贴主龙骨安装,间距一般为400mm。

4.防腐防火处理:o对吊杆、龙骨等铁件进行防锈处理,刷防锈漆2遍。

o木骨架与结构接触面应进行防腐处理,木龙骨刷防火涂料2~3遍。

5.石膏板安装:o石膏板应从一块板的中间向四边进行固定,不得多点同时作业。

o自攻螺钉的固定间距为板边200mm、板中300mm,螺钉应与板面垂直。

o石膏板接缝应留适当缝口嵌腻子,并贴上防裂带。

6.接缝处理:o采用粘贴纸带和嵌缝膏对石膏板接缝进行处理,确保接缝平整、美观。

o螺丝钉头应略埋入板面,但不得损坏纸面,钉眼应作防锈处理并用石膏腻子抹平。

石膏板吊顶质量安全技术交底记录

石膏板吊顶质量安全技术交底记录

石膏板吊顶质量安全技术交底记录一、石膏板吊顶安装质量要求1、石膏板吊顶材料的选择:要选用优质的石膏板材料,具有较高的密度和强度,并符合国家标准要求。

2、石膏板吊顶的安装位置和支撑结构:在进行石膏板吊顶安装前,需要仔细测量和确定吊顶的安装位置,布置横、竖向的主、辅悬挂系统,并合理设计吊顶的承重结构。

3、石膏板吊顶的面层处理:石膏板吊顶面层要求平整、光滑,应合理安排接缝位置,确保接缝处无开裂、鼓包等情况。

4、石膏板吊顶的固定和连接:石膏板吊顶的固定和连接要采用适当的方法和材料,确保吊顶的牢固稳定,不会出现松动、脱落等情况。

5、石膏板吊顶与其他构件的衔接:石膏板吊顶与其它构件(如墙体、地面等)的衔接要严密,不得漏接,保证吊顶的整体效果。

二、石膏板吊顶安全注意事项1、石膏板吊顶的施工环境要求:施工现场要保持干燥、整洁,避免水、火等物质的侵入和操作的干扰。

2、施工人员的安全防护措施:施工人员操作时要佩戴好安全帽、安全鞋,避免发生工地人员伤害事故。

3、石膏板吊顶施工工具的选用和使用:施工工具要符合质量标准,使用时要正确使用,避免出现意外伤害。

4、石膏板吊顶的悬挂和支撑设施:悬挂和支撑设施要经过严格的检查和测试,保证其承重能力和稳定性。

5、石膏板吊顶施工过程中的安全措施:在进行石膏板吊顶施工时,要注意固定梯子、脚手架等升降设备的稳定性,并避免悬挂吊顶材料上身下腿的情况发生。

通过以上安全技术交底,施工人员可以充分了解石膏板吊顶的质量要求和安全注意事项,提高施工过程中的操作水平和安全意识,并确保石膏板吊顶的质量安全。

同时,建议施工单位在施工过程中加强监督和检查,确保质量和安全的达到预期要求。

石膏板吊顶工程技术交底

石膏板吊顶工程技术交底

石膏板吊顶工程技术交底引言概述:石膏板吊顶是一种常见的室内装饰手法,广泛应用于住宅、商业和办公场所。

在进行石膏板吊顶工程时,技术交底是确保施工质量的重要环节。

本文将从六个大点出发,详细阐述石膏板吊顶工程技术交底的内容。

正文内容:1. 吊顶材料的选择1.1 了解各种石膏板的特点和用途1.2 根据项目需求选择适合的石膏板1.3 确定石膏板的规格和厚度1.4 确保吊顶材料的质量和环保性能2. 吊顶结构设计2.1 根据建筑结构和装饰要求设计吊顶结构2.2 确定吊顶的高度和悬挂方式2.3 考虑吊顶的承重能力和防火性能2.4 考虑吊顶与其他装饰材料的衔接方式3. 吊顶安装工艺3.1 准备工作:清理施工现场,检查吊顶结构3.2 安装主龙骨:确定位置,固定主龙骨3.3 安装副龙骨:确定位置,固定副龙骨3.4 安装石膏板:切割石膏板,固定石膏板3.5 补充工艺:填充缝隙,修整表面4. 吊顶装饰处理4.1 石膏板表面处理:打磨石膏板表面4.2 石膏板涂料处理:选择适合的涂料,进行涂装4.3 吊顶装饰效果:根据设计要求进行装饰处理5. 吊顶验收标准5.1 吊顶平整度:检查吊顶表面是否平整5.2 吊顶垂直度:检查吊顶是否垂直5.3 吊顶固定度:检查吊顶是否牢固5.4 吊顶装饰效果:检查吊顶装饰效果是否符合要求6. 吊顶维护与保养6.1 定期清洁吊顶表面6.2 避免使用尖锐物品碰撞吊顶6.3 及时修复吊顶损坏部分总结:在石膏板吊顶工程技术交底中,选择合适的吊顶材料、设计合理的吊顶结构、严格按照安装工艺进行施工、进行吊顶装饰处理以及按照验收标准进行验收都是确保工程质量的重要环节。

此外,定期维护与保养吊顶也能延长其使用寿命。

通过合理的技术交底,确保各个环节的准确执行,能够保证石膏板吊顶工程的质量和效果。

石膏板吊顶施工技术交底

石膏板吊顶施工技术交底

石膏板吊顶施工技术交底一、工程概述本工程为石膏板吊顶施工项目,旨在完成室内装饰工程的吊顶部分,确保吊顶质量、安全、美观,达到客户满意度。

本工程将严格遵守国家相关施工规范,确保施工过程的合法性和合规性。

二、施工准备1、技术准备:熟悉施工图纸,了解设计意图和要求;组织技术人员学习相关技术规范,提高技术水平。

2、材料准备:根据设计要求,选定合格的材料供应商,确保材料质量;对进场的材料进行验收和检验,确保符合设计要求。

3、工具准备:准备施工所需的工具和设备,如电钻、电锯、射钉枪等。

4、安全准备:进行安全培训,提高员工的安全意识;进行现场安全检查,消除安全隐患。

三、施工流程1、测量放线:根据设计图纸,在室内地面上放出吊顶的轮廓线,确定吊顶安装位置。

2、安装吊筋:根据放线位置,安装吊筋,确保吊顶的平整度和稳定性。

3、安装龙骨:按照设计要求,安装轻钢龙骨或木龙骨,确保龙骨的平整度和稳定性。

4、安装石膏板:将石膏板固定在龙骨上,注意接缝处理,确保石膏板安装平整、顺直。

5、安装灯具、风口等设备:根据设计要求,安装灯具、风口等设备,确保设备安装牢固、美观。

6、喷漆、贴壁纸等装饰:根据设计要求,对吊顶进行喷漆、贴壁纸等装饰处理,提高吊顶的美观度。

7、验收:对吊顶进行验收,检查吊顶的质量和美观度,确保符合设计要求。

四、质量保证措施1、选用合格的材料供应商,确保材料质量;对进场的材料进行验收和检验,防止不合格材料进入施工现场。

2、严格控制施工过程中的各个环节,确保每道工序的质量符合要求;实行自检、互检、专检制度,确保施工质量。

3、对施工人员进行技术培训,提高技术水平;实行持证上岗制度,确保施工人员具备相应的技术能力。

石膏板吊顶施工工艺一、施工准备1、施工材料:石膏板、龙骨、吊杆、自攻螺丝、嵌缝料等。

2、施工工具:手锯、射钉枪、自攻螺丝、手抬机动泵等。

3、施工准备:熟悉图纸,了解设计要求,确定施工方案。

对吊顶内的管道、设备等应预先安装固定好,确定标高和吊点位置。

石膏板吊顶技术交底

石膏板吊顶技术交底

石膏板吊顶技术交底一、施工准备1、材料准备石膏板:应选用符合设计要求和质量标准的纸面石膏板,规格尺寸通常为 1200mm×2400mm 或 1200mm×3000mm,厚度一般为 95mm 或12mm。

龙骨:主龙骨一般采用轻钢龙骨,规格为 DU50 或 DU60;副龙骨规格为 DC50 或 DC60。

配件:包括吊挂件、连接件、插接件等,应配套齐全。

紧固材料:膨胀螺栓、自攻螺丝、铆钉等,应符合设计要求和施工规范。

填充材料:玻璃棉、岩棉等吸音保温材料,根据设计要求选用。

2、主要机具电锯、无齿锯、射钉枪、手锯、手刨子、钳子、螺丝刀、扳子、方尺、钢尺、钢水平尺等。

3、作业条件安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种露明孔口位置。

完成墙、地湿作业工程项目。

搭好顶棚施工操作平台架子。

轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、通风口等处进行构造处理,经鉴定后再大面积施工。

二、施工工艺流程1、弹线根据设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。

2、安装主龙骨吊杆在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装预先加工好的吊杆,吊杆安装用膨胀螺栓固定在顶棚上。

吊杆选用直径 8mm 的全牙丝杆,吊点间距 900-1200mm 之间。

3、安装主龙骨将组装好吊挂件的主龙骨,按分档线位置使吊挂件穿入相应的吊杆螺栓,拧好螺母。

主龙骨相接处装好连接件,拉线调整标高、起拱和平直。

起拱高度按设计要求,一般为房间跨度的 1/200-1/300。

4、安装副龙骨按已弹好的副龙骨分档线,卡放副龙骨吊挂件。

副龙骨采用配套的连接件与主龙骨连接。

副龙骨间距一般为 400mm,特殊情况不得大于600mm。

5、安装石膏板石膏板安装前应在龙骨下口拉通线,以控制石膏板安装的平整度。

石膏板安装时,应从顶棚的一侧向另一侧逐块安装,相邻两块石膏板应错缝拼接。

石膏板吊顶安全技术交底模板

石膏板吊顶安全技术交底模板

一、交底目的为确保石膏板吊顶施工过程中的安全,预防安全事故的发生,特制定本安全技术交底。

二、适用范围本交底适用于所有进行石膏板吊顶施工的班组和个人。

三、交底内容1. 施工前的准备工作(1)施工人员必须经过专业培训,熟悉石膏板吊顶的施工工艺和安全操作规程。

(2)施工前应对施工现场进行全面检查,确保现场安全,无隐患。

(3)施工人员应穿戴好个人防护用品,如安全帽、手套、防护眼镜等。

2. 施工过程中的安全措施(1)在吊装石膏板前,应检查吊装设备是否完好,吊装绳索是否牢固。

(2)吊装石膏板时,应确保人员安全距离,防止坠落事故。

(3)在安装石膏板时,应使用专用工具,严禁使用蛮力。

(4)在切割石膏板时,应使用专用的切割工具,并佩戴防护眼镜。

(5)在安装龙骨时,应确保龙骨固定牢固,防止脱落。

(6)在施工过程中,应随时检查施工环境,确保通风良好,防止有害气体中毒。

3. 安全注意事项(1)严禁酒后作业,严禁在工作过程中嬉戏打闹。

(2)严禁在施工过程中擅自更改施工方案,未经批准不得擅自进行施工。

(3)施工过程中,应随时注意观察现场情况,发现问题及时上报。

(4)在施工过程中,如遇到紧急情况,应立即停止施工,迅速撤离现场。

4. 事故处理(1)发生安全事故后,应立即停止施工,组织人员进行现场救援。

(2)立即向相关部门报告事故情况,并积极配合事故调查。

(3)对事故原因进行彻底分析,制定整改措施,防止类似事故再次发生。

四、交底时间本次安全技术交底时间为 [具体日期]。

五、交底人员交底人: [交底人姓名]六、接收人员接收人: [接收人姓名]七、备注本安全技术交底作为施工过程中的重要依据,施工人员应认真学习并严格执行。

如有疑问,应及时向交底人咨询。

---本模板仅供参考,具体内容可根据实际施工情况进行调整。

石膏板吊顶技术交底

石膏板吊顶技术交底
主龙骨C38*12*1.0/副龙骨DC50mm*19mm*0.5mm)、配件、吊杆、膨胀螺栓、石膏板(2400*1200*9.5mm)等,进场检验合格且是否有出厂合格证及材料质量证明。
1.2机具准备
电动工具:电锯、无齿锯、手枪钻、台钻、冲击电锤、电焊机
手动工具:拉铆枪、手锯、手袍子、钳子、螺丝刀、扳子、钢尺、钢水平尺、线坠等。1.3作业条件
弹标高水平线、划龙骨分档线→固定吊挂杆件→安装边龙骨→安装大龙骨→安装次龙骨→罩面板安装
2.2操作工艺
2.2.1弹标高水平线、划龙骨分档线:从墙上已弹好的水平控制线,量至吊顶设计高度,用墨线沿墙(柱)弹出吊顶次龙骨的下皮线。同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置线,主龙骨宜平行房间长向布置,同时应考虑格栅灯的方向,一般从吊顶中心向两边分。主龙骨及吊杆间距为900~1200mm,如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。
2.2.6罩面板安装:饰面板应在自由状态下固定,防止出现弯棱、凸鼓的现象;还应在房间具备封闭的条件下安装固定,防止板面受潮变形。纸面石膏板的长边应垂直次龙骨铺设。
自攻螺钉的规格要求:单层板自攻螺钉选用25*3.5mm,双层板的第二层板自攻螺钉选用35*3.5mm,自攻螺丝与板边的距离,以10 ~15mm为宜,切割的板边以15~20mm为宜。
9
接缝高低
1
用直尺或塞尺检查
10
顶棚四周水平
5
拉线或用水准仪检查
4成品保护
4.1轻钢骨架及罩面板安装时应注意保护顶棚内各种管线。轻钢龙骨的吊杆、龙骨不得固定在通风管道及其他设备管道上。
4.2轻钢骨架、罩面板及其他吊顶材料在入场存放、使用过程中应严格管理,保证不变形、不受潮、不生锈。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

石膏板吊顶工程技术交底
一、项目背景和概述
石膏板吊顶工程是一种常见的室内装饰工程,用于改善室内空间的美观度和舒适度。

本文将详细介绍石膏板吊顶工程的技术要求、施工流程、材料准备、施工方法和质量验收标准等内容。

二、技术要求
1. 材料要求:
a. 石膏板:应选用符合国家标准的石膏板,其厚度和规格应根据设计要求确定。

b. 金属龙骨:应选用防锈性能好、强度高的金属龙骨作为吊顶的主要承重材料。

c. 吊顶配件:应选用适合的吊顶配件,如吊顶角线、连接件等。

d. 吊顶衬板:应选用防潮、防火性能好的材料作为吊顶的衬板。

e. 吊顶饰面材料:应选用符合设计要求的吊顶饰面材料,如涂料、壁纸等。

2. 工艺要求:
a. 吊顶结构:应根据设计要求确定吊顶的结构形式,包括平板吊顶、格栅吊顶等。

b. 吊顶安装:应严格按照设计图纸和施工方案进行吊顶的安装,确保吊顶的平整度和坚固性。

c. 吊顶补强:应根据需要,在吊顶的连接处进行补强处理,确保吊顶的整体稳定性。

d. 吊顶饰面:应根据设计要求进行吊顶饰面的施工,确保饰面效果符合设计
要求。

三、施工流程
1. 准备工作:
a. 安全措施:施工前应做好安全防护工作,如佩戴安全帽、防护手套等。

b. 材料准备:根据施工方案准备好所需的石膏板、金属龙骨、吊顶配件等材料。

2. 吊顶结构搭建:
a. 定位标线:根据设计要求在天花板上进行定位标线,确定吊顶的位置和尺寸。

b. 安装金属龙骨:根据定位标线,在天花板上安装金属龙骨,确保龙骨的平
直和固定坚固。

c. 安装衬板:在金属龙骨上安装吊顶衬板,确保衬板的平整度和坚固性。

3. 吊顶饰面施工:
a. 安装石膏板:将石膏板剪裁成所需尺寸,用螺丝固定在吊顶结构上,确保
板与板之间的接缝平整。

b. 粘贴角线:根据设计要求,在吊顶边缘粘贴吊顶角线,使吊顶与墙面过渡
自然。

c. 进行饰面处理:根据设计要求进行吊顶饰面处理,如涂刷涂料、贴壁纸等。

四、质量验收标准
1. 吊顶平整度:吊顶应平整、无明显凹凸现象,不得超过设计要求的偏差范围。

2. 吊顶坚固性:吊顶结构应坚固,不得有松动、脱落等现象。

3. 吊顶饰面效果:吊顶饰面应平整、无明显划痕、起泡等缺陷,符合设计要求。

以上就是石膏板吊顶工程的技术交底内容,包括项目背景和概述、技术要求、
施工流程以及质量验收标准等方面的详细介绍。

希翼对您的工作有所匡助。

如有任何疑问,请随时与我们联系。
