玻化微珠保温砂浆施工工艺

合集下载

玻化微珠保温砂浆施工方案

玻化微珠保温砂浆施工方案

玻化微珠保温砂浆施工方案一、引言玻化微珠保温砂浆是一种新型的保温材料,通过将玻化微珠与水泥、石灰等原材料混合而成,具有良好的保温性能和施工性能。

本文旨在介绍和详细阐述玻化微珠保温砂浆的施工方案,以供施工人员参考和实际应用。

二、施工准备1. 材料准备:准备所需的玻化微珠保温砂浆、水泥、石灰、水等材料,并按照施工要求进行准确的配比。

2. 工具准备:准备好搅拌机、刮板、水平尺、推土板、喷淋器等施工所需的工具。

3. 地面处理:清理施工现场,确保表面平整、干净,无杂质和尘土。

三、施工步骤1. 基层处理(1)使用一把刮板将基层上的凹凸不平和杂物清理干净,以保证基层表面平整。

(2)如果基层有裂缝,需要先进行修补。

用水泥砂浆将裂缝填平,并且保持基层和修补材料之间的界面密实。

2. 基层涂料处理(1)将配好水泥和石灰的底漆涂刷在基层上,保证底漆的均匀覆盖和附着力。

(2)底漆完全干燥后,用搅拌机将玻化微珠保温砂浆与水搅拌均匀,形成稠密的砂浆状。

(3)用刮板将砂浆均匀刮在基层上,厚度约为3-5mm,保证均匀性和平整度。

3. 外墙保温板粘贴(1)将预制的外墙保温板按照设计图纸要求进行切割,粘贴到施工墙上。

在保温板表面均匀涂刷一层玻化微珠保温砂浆。

(2)用推土板将保温板与墙面紧密贴合,并用水平尺保证水平度。

(3)保温板粘贴完成后,用加强网与保温板边缘及各接缝处连接,加强墙体整体稳定性。

4. 预埋件安装(1)根据设计图纸要求,在外墙保温板上预留预埋件的位置。

(2)将预埋件按要求安装到设定位置,并用玻化微珠保温砂浆填缝。

5. 面层处理(1)检查保温板的完整性和稳定性,并进行必要的修补。

(2)涂刷一层玻化微珠保温砂浆作为面层,厚度约为3-5mm。

(3)使用刮板将面层砂浆刮平,保证表面平整度。

6. 防护层处理(1)待面层砂浆完全干燥后,涂刷一层防护层,以增加保温系统的防水、耐久性和抗压强度。

防护层的厚度约为3-5mm。

(2)用刮板将防护层刮平,并用喷淋器轻柔地喷洒水进行保湿,防止表面开裂。

玻化微珠保温砂浆施工工艺流程

玻化微珠保温砂浆施工工艺流程
玻化微珠保温砂 浆施工工艺流程
汇报人:XX 2024-01-27
目录
• 施工前准备 • 玻化微珠保温砂浆配制 • 施工工艺流程详解 • 质量检查与验收标准 • 安全防护措施及环保要求 • 总结与展望
01
施工前准备
材料准备
01
02
03
04
玻化微珠保温砂浆
应符合设计要求和有关标准的 规定,具有产品合格证和性能
搅拌过程中应随时观察砂浆的粘稠度和流动性,及时调整加水量和搅拌时间。
注意事项及常见问题解决方案
搅拌好的砂浆应及时使用,避免长时间放置导致 性能下降。 常见问题解决方案
砂浆粘稠度过高:适量加水并延长搅拌时间。
注意事项及常见问题解决方案
砂浆流动性差
适量添加减水剂并充分搅拌。
砂浆开裂或脱落
检查原料质量和配比,确保搅拌均匀,同时加强施工过程中的养护措施。
施工现场安全防护措施
设立安全警示标志
在施工现场的显眼位置设立安全 警示标志,提醒人员注意安全。
封闭施工区域
对施工区域进行封闭,防止非施 工人员进入,确保施工安全。
配备消防设施
按照消防安全要求,配备相应的 消防设施和器材,确保施工现场
的消防安全。
操作人员安全防护装备要求
穿戴防护服
操作人员需穿戴工作服、安全帽、防 护鞋等必要的防护装备。
定期检查身体
操作人员需定期接受身体检查,确保 身体健康,防止因长时间接触有害物 质而引发职业病。
使用防护用品
在操作过程中,需使用防护手套、口 罩等防护用品,避免直接接触有害物 质。
废弃物处理和环保要求
分类收集废弃物
对施工过程中产生的废弃物进行 分类收集,如废砂浆、废玻化微

玻化微珠保温砂浆施工工艺

玻化微珠保温砂浆施工工艺

(1)玻化微珠保温砂浆是由玻化微珠(VMB)、水泥及外加剂组成的单组分干混型高性能无机墙体保温材料,可广泛应用于新旧建筑物墙体保温工程,有效改善室内热环境。

保温系统由保温隔热层和抗裂防护层两部分组成,其中保温隔热层采用玻化微珠(由火山熔岩矿物材料经过加热膨胀、玻化冷却制成的表面玻化封闭、内部多孔的不规则球状体颗粒)做轻骨料,替代传统的普通膨胀珍珠岩和聚苯颗粒作为保温型干混砂浆的轻骨料,预拌在干粉改性剂中,形成单组份无机干混料保温砂浆,现场加水搅拌即可使用,可直接抹于围护结构上。

理论和工程实践证明,玻化微珠保温砂浆保温工程是实现建筑物保温节能的良好举措。

3无机玻化微珠保温砂浆做法适用于建筑节能50%和65%目标要求的新建、扩建和既有房屋改造的工业民用建筑的外墙内、外保温和分户墙、地下室、车库、楼梯、走廊、消防通道、热桥单独保温隔热、EPS、XPS的找平防火层或保护层等;建筑高度一般不超过100m;保温浆料直接与基层墙体构成外墙保温系统及与其他保温材料复合构成外墙保温系统两种类型;基层可以是钢筋混凝土墙及砌体墙等;外墙饰面层可采用涂料或面砖。

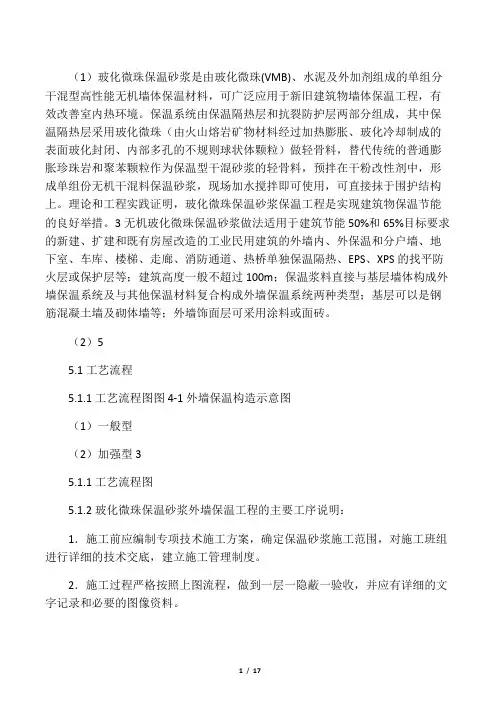

(2)55.1工艺流程5.1.1工艺流程图图4-1外墙保温构造示意图(1)一般型(2)加强型35.1.1工艺流程图5.1.2玻化微珠保温砂浆外墙保温工程的主要工序说明:1.施工前应编制专项技术施工方案,确定保温砂浆施工范围,对施工班组进行详细的技术交底,建立施工管理制度。

2.施工过程严格按照上图流程,做到一层一隐蔽一验收,并应有详细的文字记录和必要的图像资料。

3.施工过程中应按工艺流程规定合理安排各工序,保证各工序间的衔接和间隔时间,不得随意改变施工流程中的顺序,以保证施工质量。

5.2操作要点5.2.1施工准备1.搭设搅拌棚,所有材料必须在搅拌棚内机械搅拌,防止玻化微珠颗粒飞散,影响现场文明施工。

搅拌棚的地点应选择背风向,并靠近垂直运输机械,搅拌棚应有顶棚,三侧封闭,一侧作为进出料通道,地面平整坚实。

玻化微珠保温砂浆施工流程

玻化微珠保温砂浆施工流程

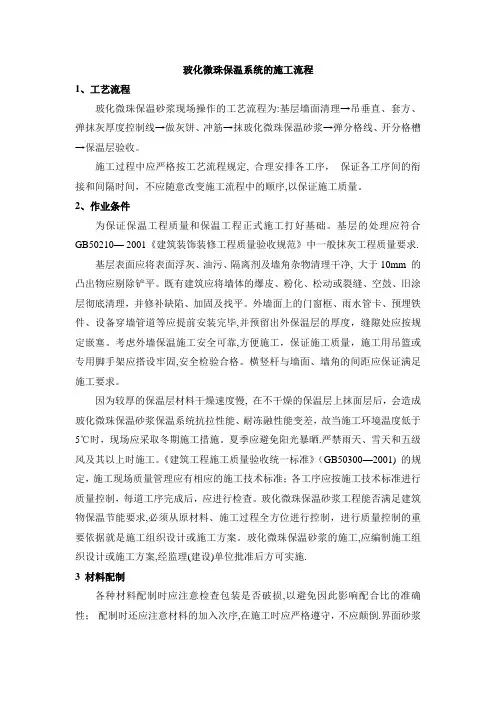

玻化微珠保温系统的施工流程1、工艺流程玻化微珠保温砂浆现场操作的工艺流程为:基层墙面清理→吊垂直、套方、弹抹灰厚度控制线→做灰饼、冲筋→抹玻化微珠保温砂浆→弹分格线、开分格槽→保温层验收。

施工过程中应严格按工艺流程规定, 合理安排各工序,保证各工序间的衔接和间隔时间,不应随意改变施工流程中的顺序,以保证施工质量。

2、作业条件为保证保温工程质量和保温工程正式施工打好基础。

基层的处理应符合GB50210— 2001《建筑装饰装修工程质量验收规范》中一般抹灰工程质量要求.基层表面应将表面浮灰、油污、隔离剂及墙角杂物清理干净, 大于10mm 的凸出物应剔除铲平。

既有建筑应将墙体的爆皮、粉化、松动或裂缝、空鼓、旧涂层彻底清理,并修补缺陷、加固及找平。

外墙面上的门窗框、雨水管卡、预埋铁件、设备穿墙管道等应提前安装完毕,并预留出外保温层的厚度,缝隙处应按规定嵌塞。

考虑外墙保温施工安全可靠,方便施工,保证施工质量,施工用吊篮或专用脚手架应搭设牢固,安全检验合格。

横竖杆与墙面、墙角的间距应保证满足施工要求。

因为较厚的保温层材料干燥速度慢, 在不干燥的保温层上抹面层后,会造成玻化微珠保温砂浆保温系统抗拉性能、耐冻融性能变差,故当施工环境温度低于5℃时,现场应采取冬期施工措施。

夏季应避免阳光暴晒.严禁雨天、雪天和五级风及其以上时施工。

《建筑工程施工质量验收统一标准》(GB50300—2001) 的规定,施工现场质量管理应有相应的施工技术标准;各工序应按施工技术标准进行质量控制,每道工序完成后,应进行检查。

玻化微珠保温砂浆工程能否满足建筑物保温节能要求,必须从原材料、施工过程全方位进行控制,进行质量控制的重要依据就是施工组织设计或施工方案。

玻化微珠保温砂浆的施工,应编制施工组织设计或施工方案,经监理(建设)单位批准后方可实施.3 材料配制各种材料配制时应注意检查包装是否破损,以避免因此影响配合比的准确性;配制时还应注意材料的加入次序,在施工时应严格遵守,不应颠倒.界面砂浆的配制按界面剂:中细砂(干):水泥=1:1:1(质量比),先加入界面剂,再加入中细砂和水泥,搅拌均匀成浆状。

玻化微珠保温砂浆施工工艺流程

玻化微珠保温砂浆施工工艺流程

玻化微珠保温砂浆施工工艺流程
玻化微珠保温砂浆施工工艺流程,那可真是一门有趣的学问呢!就好像是在给建筑穿上一件温暖舒适的棉袄。

咱先来说说基层处理吧!这就好比是给建筑洗脸,得把那些灰尘啦、油污啦等等脏东西都清理得干干净净,这样后续的工作才能更好地开展呀,不是吗?要是基层没处理好,那后面的工作不就白搭啦?
然后就是吊垂直、套方、找规矩、弹厚度控制线啦!这就像是给建筑画一个精确的设计图,要横平竖直,不能有一点儿马虎。

只有这样,才能保证保温砂浆涂抹得均匀、平整。

接下来就是涂刷界面剂啦!这界面剂就像是给建筑打了一层底妆,让保温砂浆能更好地附着在上面,紧紧地抱住建筑,给它温暖。

再之后就是玻化微珠保温砂浆的配制啦!这可得严格按照比例来,水啊、砂浆啊都不能多也不能少,就像做饭一样,调料得恰到好处,不然味道可就不对啦!把它们搅拌均匀,看着那细腻的砂浆,心里都觉得美美的。

接着就是涂抹保温砂浆啦!这可是个技术活,要像艺术家画画一样,一笔一笔地仔细涂抹,不能有遗漏,也不能有堆积。

要让整个墙面都被均匀地覆盖上,就像是给建筑盖上了一层柔软的被子。

等保温砂浆稍微干一些后,还得进行刮平处理呢!把那些不平整的地方都刮平,让墙面变得光滑如镜。

这可需要耐心和细心呀,可不能着急。

然后就是做抗裂防护层啦!这就像是给保温层加上一层坚固的盔甲,保护它不受外界的伤害。

最后就是养护啦!要给它足够的时间和适宜的环境,让它慢慢地变得坚固、耐用。

总之,玻化微珠保温砂浆施工工艺流程可真是不简单啊!每一个步骤都至关重要,都需要我们认真对待。

只有这样,才能做出高质量的保温工程,让建筑在寒冷的冬天也能感受到温暖。

这就是我的观点,大家觉得呢?。

外墙膨胀玻化微珠保温砂浆施工方案

外墙膨胀玻化微珠保温砂浆施工方案

外墙膨胀玻化微珠保温砂浆施工方案一、材料准备1.外墙膨胀玻化微珠保温砂浆2.基层处理材料(如界面剂、石膏)3.钢丝网4.外墙保温固定件5.建筑密封胶6.涂料二、施工准备1.确保施工区域的安全,并清理施工现场。

2.对外墙进行清洗,并进行基层处理。

基层处理包括清除墙体表面上的油污、灰尘、老旧材料等,并做好修补工作。

3.根据设计要求和施工图纸确定保温层、抹面层的厚度。

三、施工步骤1.打线根据设计要求和施工图纸,在墙体上合适的高度处打线,确定保温层的施工范围。

2.固定玻化微珠保温板首先,在墙体上刷上一层界面剂,并将钢丝网固定在墙体上。

然后,将膨胀玻化微珠保温板按照施工线进行整齐有序地铺贴在墙体上,用专用的保温固定件将其固定在墙体上。

3.粘贴玻化微珠保温砂浆将预拌好的膨胀玻化微珠保温砂浆涂抹在膨胀玻化微珠保温板的表面,并压实均匀。

注意保持保温层的整齐平滑,避免起砂、空鼓现象。

4.预留挂钩和穿孔在保温层施工过程中,根据需要预留挂钩和穿孔位置,供后续的安装实施。

5.打底层抹面砂浆保温层施工完成后,进行抹底层抹面砂浆。

根据施工要求,将基层处理砂浆涂抹在墙体表面,并用抹刀进行修整和抹平。

6.粘贴抹面砂浆基层处理干燥后,将预拌好的抹面砂浆涂抹在墙面上,并用抹刀进行抹平和修整。

保持抹面层的平整、平滑。

7.打蜗钉8.涂料施工抹面层干燥后,可以进行涂料的施工。

根据设计要求和需求,选择合适的涂料进行涂抹。

涂料施工时要注意涂刷均匀、一致,并保持涂层的延展性和耐久性。

四、验收与保养1.完工验收保温层施工完成后,应进行验收。

检查保温层的平整度、均匀度,以及墙体与保温层之间的粘结牢固性。

2.保养与维护保温层施工完成后,要进行保养与维护。

避免在短时间内对保温层施加过大压力、碰撞和冲击,以免影响其保温效果和使用寿命。

以上是外墙膨胀玻化微珠保温砂浆施工方案的简要介绍。

在具体施工中,要根据实际情况和施工要求制定详细的施工方案,并严格按照标准要求进行施工,以确保施工质量和工程安全。

玻化微珠保温砂浆施工方案

玻化微珠保温砂浆施工方案

玻化微珠保温砂浆施工方案
目录
1. 玻化微珠保温砂浆施工方案概述
1.1 玻化微珠保温砂浆的特点
1.2 施工前准备工作
1.2.1 查看施工图纸
1.2.2 准备施工材料
2. 施工步骤及要点
2.1 基层处理
2.2 玻化微珠保温砂浆的拌和
2.3 施工技巧
2.3.1 均匀涂抹
2.3.2 压实工艺
3. 施工质量检测与验收要点
3.1 外观质量检测
3.2 施工质量验收标准
玻化微珠保温砂浆施工方案概述
玻化微珠保温砂浆是一种优质的保温砂浆材料,具有优良的保温隔热性能和耐久性。

在施工前,首先需要充分了解玻化微珠保温砂浆的特点,了解其施工要求。

施工前准备工作
在进行施工之前,需要查看相关的施工图纸,了解施工的具体要求。

同时,还需要准备好所需的施工材料,包括玻化微珠保温砂浆、辅助材料等。

施工步骤及要点
在施工过程中,首先需要对基层进行处理,确保基层平整干净。

接着进行玻化微珠保温砂浆的拌和,并按照施工要求进行涂抹。

在施工过程中,需要注意均匀涂抹,并采用压实工艺,确保施工质量。

施工质量检测与验收要点
施工完成后,需要进行外观质量检测,确保施工质量符合要求。

同时,还需要按照相关标准进行施工质量验收,确保施工质量达标。

玻化微珠无机保温砂浆专项施工方案

玻化微珠无机保温砂浆专项施工方案

玻化微珠无机保温砂浆专项施工方案一、背景近年来,建筑行业对于保温材料的需求日益增长,保温砂浆作为一种重要的保温材料备受关注。

玻化微珠无机保温砂浆因其良好的保温性能和环保特点逐渐成为市场主流。

本文旨在阐述玻化微珠无机保温砂浆的专项施工方案,以保证施工质量和工程效果。

二、施工准备1.材料准备–玻化微珠无机保温砂浆–碱性耐碳纤维网格布–砂浆搅拌设备–墙体保温处理材料2.施工人员–具有一定施工经验的工人–技术监督人员三、施工流程1.基面处理–清理基面,确保干净平整无积尘。

–基层水泥砂浆找平处理。

2.玻化微珠无机保温砂浆施工–将玻化微珠无机保温砂浆与清水按照比例充分搅拌均匀。

–把搅拌好的砂浆均匀涂刷在基层上,厚度均匀。

–将碱性耐碳纤维网格布嵌入砂浆层内。

3.抹面处理–待保温砂浆固化后,进行抹面处理,增加表面的平整度和耐久性。

4.后续工序–根据实际情况采取后续的涂料或装饰处理。

四、质量控制1.砂浆质量检测–对现场使用的保温砂浆进行质量检测,确保符合相关标准。

2.接缝处理–对保温层与其他部位的接缝进行处理,确保无漏洞。

3.表面质量检查–对施工完成的保温层表面进行质量检查,确保平整无损伤。

五、安全措施1.施工人员应认真遵守安全操作规程,佩戴好安全防护用具。

2.施工现场应设置明显的安全警示标志,确保施工安全。

六、总结玻化微珠无机保温砂浆在建筑保温中发挥着重要作用,良好的施工方案是保证工程质量的关键。

通过严格按照施工方案进行操作,可以确保保温砂浆施工效果符合设计要求,提高保温效果和建筑质量。

玻化微珠保温砂浆施工方案

玻化微珠保温砂浆施工方案

玻化微珠保温砂浆施工方案玻化微珠保温砂浆施工方案一、施工前的准备工作1、施工人员:确保施工人员具备相关资质证书,并进行必要的安全培训。

2、材料准备:准备玻化微珠保温砂浆所需的原材料,包括玻化微珠、水泥、砂浆等。

3、设备准备:准备必要的施工工具和设备,如抹刀、电动搅拌机等。

4、施工场地准备:确保施工场地平整、干燥、清洁无尘,并保持良好通风,以确保施工质量。

二、施工步骤1、基层处理:对待保温的墙面进行清理和处理,确保墙面平整、牢固,并在墙体上涂刷一层粘结剂。

2、腻子层施工:将玻化微珠保温砂浆与适量的水按照一定比例混合,搅拌均匀,然后使用抹刀将砂浆均匀地涂抹在墙面上,使其厚度均匀一致。

3、保温层施工:在腻子层未完全干燥前,取适量的玻化微珠保温砂浆,与适量的水混合,搅拌均匀后,用刮板将砂浆均匀地涂刮在墙面上,厚度为设计要求的保温层厚度,保证保温层的平整度和垂直度。

4、网格布铺设:在保温层还未完全干燥之前,将玻璃纤维网格布放置在保温层上,边缘需要有重叠,并用专用的牢固墙面胶进行固定。

5、涂抹面层:在网格布固定后,取适量的玻化微珠保温砂浆与适量的水混合,搅拌均匀,然后用抹刀将砂浆均匀地涂抹在保温层上,保证面层的平整度和光滑度。

6、防护层施工:在面层完全干燥后,取适量的玻化微珠保温砂浆与适量的水混合,搅拌均匀后,用抹刀将砂浆均匀地涂抹在面层上,形成防护层,保护保温层和面层。

三、施工注意事项1、施工时环境温度不得低于5℃,且避免直接暴晒和雨淋。

2、施工过程中注意认真搅拌砂浆,保持砂浆的均匀性和粘度。

3、施工时要注意保温层的厚度和平整度,以及面层和防护层的光滑度。

4、施工结束后,保持施工现场整洁,清理残渣和垃圾。

5、施工完毕后,需要进行养护,保证砂浆的完全干燥和固化。

四、安全措施1、施工人员要佩戴好安全帽、工作鞋、工作服等防护用品。

2、施工现场要设置明显的安全警示标志,保证人员和设备的安全。

3、施工现场要保持良好的通风和安全出口。

无机玻化微珠保温砂浆施工工艺

无机玻化微珠保温砂浆施工工艺

无机玻化微珠保温砂浆施工工艺1. 引言嘿,朋友们!今天咱们来聊聊一个既酷又实用的东西——无机玻化微珠保温砂浆。

这玩意儿不仅能让我们的房子更保暖,还能给建筑增添不少科技感,真是个了不起的“神器”啊!想想在寒冷的冬天,窝在温暖的家里,外面风雪交加,而我们却享受着“温暖如春”,这感觉简直不要太好!2. 无机玻化微珠的魅力2.1 什么是无机玻化微珠?那么,什么是无机玻化微珠呢?简单来说,这是一种特殊的保温材料,采用了独特的工艺,制造出来的小珠子。

它们不仅轻盈,还能有效地隔绝外界的热量,真是轻而易举就把“保温”这个词儿发挥到了极致!而且,它们是无机材料,不用担心什么化学反应,安全性那是杠杠的。

2.2 保温砂浆的好处说到保温,咱们不得不提它的优点。

首先,保温效果超好,能让你省下不少取暖费用,过冬不再捂得像个粽子。

其次,施工也特别简单,技术含量低,工人们一学就会,效率杠杠的。

再者,耐火性好,万一遇上点小火灾,也不怕,能有效阻止火势蔓延,真是“安宅无忧”。

3. 施工工艺3.1 施工前的准备好了,既然知道了无机玻化微珠的魅力,接下来咱们就得聊聊施工工艺了。

在开工之前,准备工作可是不能马虎。

首先,得确保墙面干净、平整,这样才能让砂浆更好地粘附。

然后,材料得备齐,不然一边干活一边跑市场,那可就“东奔西跑”了。

为了不出差错,最好把材料的规格、数量提前核对好,免得临时抱佛脚。

3.2 施工步骤接下来就是进入正题,施工步骤可是关键哦!首先,把无机玻化微珠和水按照比例混合,调成适合的砂浆。

这个比例可是讲究的,太稀了没效果,太干了不好施工,就像做饭要有火候一样,得掌握好。

然后,用抹子将混合好的砂浆均匀地抹在墙面上,厚度得适中,一般控制在3到5厘米就可以啦。

一切都顺利的话,待砂浆干透后,再进行打磨,确保表面平滑无瑕。

这时候可得小心点,毕竟“细节决定成败”嘛。

最后,做个保养,保持一定的湿度,这样砂浆才能更加稳固,真是为以后住得舒心奠定了基础。

玻化微珠保温砂浆施工方案

玻化微珠保温砂浆施工方案

玻化微珠保温砂浆施工方案在建筑工程中,保温是一个至关重要的环节,而玻化微珠保温砂浆是一种常用的保温材料。

本文将从施工方案的角度,详细介绍玻化微珠保温砂浆的施工方法和注意事项。

1. 材料准备在进行玻化微珠保温砂浆施工前,需要准备以下材料:•玻化微珠保温砂浆•混凝土基层•粘结砂浆•导线•砂浆刮板•抹灰工具•钢丝刷•高压清洗机2. 施工步骤2.1 基层处理1.将混凝土基层清理干净,确保表面无灰尘、油污等杂物。

2.对基层进行高压清洗,确保表面结实牢固。

2.2 表面处理1.在基层上涂刷一层粘结砂浆,提高砂浆与基层的附着力。

2.在粘结砂浆未完全干燥时,将导线固定在基层上,用以控制玻化微珠保温砂浆的厚度。

2.3 砂浆施工1.将预先搅拌好的玻化微珠保温砂浆均匀地涂抹在基层表面,使用砂浆刮板进行整体刮平。

2.填补墙体上的缝隙,确保玻化微珠保温砂浆与基层结合紧密。

3.利用抹灰工具对砂浆表面进行修整,使其光滑均匀。

4.使用钢丝刷清理整体表面,确保砂浆完全干燥。

3. 注意事项•在施工前应根据基层情况选择适合的保温砂浆,并对基层进行充分的处理。

•控制玻化微珠保温砂浆的施工厚度,保证保温效果。

•砂浆施工时要确保操作规范,避免出现裂缝、空鼓等质量问题。

•施工完成后,需做好保温砂浆的养护工作,确保其性能稳定。

综上所述,玻化微珠保温砂浆施工是一项细致且重要的工作,施工方案的合理制定和质量把控对保温效果至关重要。

在实际施工中,要严格按照规范操作,确保施工质量和工程安全。

玻化微珠保温施工工艺

玻化微珠保温施工工艺

第六章施工工艺及【2 】重要技巧措施6.1 概述玻化微珠保温砂浆是由玻化微珠.水泥及外加剂构成的单组分干混型高机能无机墙体保温材料,可普遍运用于新旧建筑物墙体保温工程,有用改良室内热情况.保温体系由保温隔热层和抗裂防护层两部分构成,个中保温隔热层采用玻化微珠(由火山熔岩矿物材料经由加热膨胀.玻化冷却制成的表面玻化关闭.内部多孔的不规矩球状体颗粒)做轻骨料,替代传统的通俗膨胀珍宝岩和聚苯颗粒作为保温型干混砂浆的轻骨料,预拌在干粉改性剂中,形成单组份无机干混料保温砂浆,现场加水搅拌即可运用,可直接抹于围护构造上.理论和工程实践证实,玻化微珠保温砂浆保温工程是实现建筑物保温节能的优越举动.6.2 工法特色无机玻化微珠保温砂浆具有导热系数低.抗裂机能强.无毒.无污染.防火.成本低.施工轻便等特色.与传统的施工办法比拟,在运用功效上或施工办法上(包括材料机能.质量.安全.环保.工期.成本等技巧经济效能)都具有显著的先辈性和新鲜性.其具体特征如下:1.玻化微珠球体导热系数很低,保温层厚度 2cm 以上的建筑物表里热能交流不宜进行,具有优良的保温隔热机能.各构成部分具有物理-化学稳固性,保温后果稳固.2.本产品为单组份干粉材料,外不雅平均.湿润无结块颗粒,质量稳固靠得住,容重轻,能有用下降建筑物负荷;其耐老化机能好,抗开裂,能顺应下层的正常变形而不产生裂痕或空鼓;其施工方法为涂抹式,具有高粘结性,与基底形成一个整体,不会形成板材保温的空腔,构造稳固,无需在其上胶结.钻孔.打钉等来固定,不影响墙体构造;能长期推却自重而不产生裂痕,憎水机能好;性价比高,分解机能优.3.具有优秀的防火,吸音,透气,耐水,耐冻融等机能;重要原材料均采用无机材料,环保无害,搅拌时不需掺加水泥,无扬尘现象,能有用保证现场文明施工.6.3 工艺道理1.保温隔热道理:无机玻化微珠外墙保温体系由界面层.无机微珠保温砂浆层.抗裂防护层和饰面层构成.保温层由无机玻化球体微珠颗粒.硅酸盐.无机胶凝材料进口高等助剂等构成,抹于墙体表面,形成无空腔保温层.全部建筑保温体系的隔热道理如同一个“冰箱”,经由过程屋面保平和外墙保温形成一个热能关闭的体系,阻断室内与外界热能传递,从而达到节能的目标;对于有架空层的建筑,架空层顶板应采用保温砂浆找平或在顶板上表面采取保温节能措施.2.抗裂道理:抗裂防护层加强了面层柔性变形.抗裂及防水机能.玻化微珠保温的原则,向.3.,所以具性.6.4 施工工艺流程及要点1.外墙保温涂料饰面施工工艺流程:2.3.(1)施工前应编制专项技巧施工计划,肯定保温砂浆施工规模,对施工班组进行具体的技巧交底,树立施工治理轨制.(2)施工进程严厉按照上图流程,做到一层一隐藏一验收,并应有具体的文字记载和必要的图像材料.(3)施工进程中应按工艺流程划定合理安排各工序,保证各工序间的连接和距离时光,不得随便转变施工流程中的次序,以保证施工质量.6.5 无机保温体系施工工艺及重要技巧措施1.玻化微珠保温砂浆工程的质量症结是粘结稳固,无开裂.空鼓与脱落.如粘结不牢,轻易消失空鼓.开裂.脱落等缺点,会轻微影响建筑物保温后果.工程实践证实,抹灰层之所以消失开裂.空鼓和脱落等质量问题,其重要原因是下层表面清算不干净,抹灰前下层表面浇水不透,抹灰后砂浆中的水分很快被下层接收,使砂浆中的水泥未充分水化生成水泥石,影响砂浆粘结力.是以应严厉掌握下层处理工序,墙面应先清算干净无油渍.浮尘等.墙表面凸起物≥10mm应铲平,再清扫干净.2.吊垂直线.套方找规矩.弹厚度掌握线,拉垂直.程度通线,按厚度线用保温砂浆做标准厚度灰饼冲筋,依据保温层厚度请求弹出抹灰掌握线,保证抹灰最薄地位达到设计厚度,以有用阻拦室表里热传递,从而达到节能设计请求.同时应留意灰饼厚度不得过大,以免因保温层过厚产生空鼓.裂痕.脱落以及增长建筑负荷等缺点,且造成材料用量和施工成本不必要的增长.3.涂刷界面砂浆:先对下层墙体浇水处理使墙体饱水面干,然后用滚刷或扫帚蘸取界面砂浆平均涂刷于混凝土墙面上,不得漏刮,拉毛不宜太厚,必须保证所有的砼墙面都做到毛面处理.配好的料留意防晒避风,一次配制量应在可操作时光内用完.4.抹玻化微珠保温砂浆:玻化微珠保温砂浆应在界面砂浆湿润固化后分数遍成活(因一次性抹较厚的保温层材料湿润速度慢,在不湿润的保温层上抹面层后,会造成玻化微珠保温砂浆保温体系抗拉机能.耐冻融机能变差),保温浆料施工应持续施工.(1)第一遍抹灰:应在涂刷界面砂浆后的下层墙体上,用配好的玻化微珠保温砂浆压抹,抹灰厚度不宜大于15mm,使砂浆平均密实笼罩墙壁面.玻化微珠保温砂浆抹上墙与墙粘住后,不宜重复赶压.第一遍抹灰后应该拉毛,尽量做到表面光滑,使得其与第二遍灰粘结稳固.(2)分遍抹灰:当抹灰厚度大于15mm 时,应分数次抹涂.待上一遍抹灰硬化后即可进行下一遍抹灰,最后一遍抹灰厚度应达设计厚度35mm,用大杠搓平.保温层两遍施工时光距离不小于24 小时.门窗.洞口垂直度.平整度达到规范划定请求后,再在表面进行找平压实.(3)保温层验收:抹完保温层后,用检测对象进行磨练,保温层应垂直.平整.阴阳角朴直.顺直,对不相符请求的墙面,应进行修补.保温层厚度采用钢针插入.剖开尺量或钻芯取样检测,粘接强度应做拉拔检测.5.外饰面为涂料时施工工艺为:抹抗裂砂浆同时压入耐碱网布:在保温层固化湿润后(用手掌按不动表面,一般约3天阁下),用铁抹子在保温层上抹抗裂砂浆,厚度3~5mm,不得漏抹,在刚抹好的砂浆上用铁抹子压入裁好的耐碱网布,请求耐碱网布竖向铺贴并全体压入抗裂砂浆内.先压入一侧,再抹一些抗裂砂浆再压入另一侧,严禁干搭.平面网格布搭接≥100mm;阴角处耐碱网格布要压茬搭接,其宽度≥100mm;阳角处也应压茬搭接,其宽度≥200mm.网布铺贴要平整,无褶皱,砂浆饱满度达到100%,同时要抹平.找直,保持阴阳角处的朴直和垂直度.在门窗吵嘴处洞口边角应45°斜向加铺一道耐碱网布,耐碱网布尺寸宜为400mm×300mm.抗裂层施工留意事项:抗裂层的平整度掌握起首请求保温层的平整度达到标准,达不到请求的应先用保温浆料找平;在耐碱网格布搭接时,应将底层耐碱网格布压入抗裂砂浆后随即压入面层耐碱网格布,在首层抗裂砂浆施工前需加铺一层网格布做加强层.抗裂砂浆抹完后,严禁在此面层上抹通俗水泥砂浆腰线.口套线或刮涂刚性腻子如:水泥腻子.石膏腻子等.6.外饰面为面砖时施工工艺为:在验收及格的保温层上抹第一遍抗裂砂浆,将热镀锌钢丝网按楼层高度用钢丝钳子分段裁好,并尽量将网片整平.铺设钢网应按从上至下,从左至右的次序施工,并设置专用锚栓对钢丝网进行固定,起首将钢网就位,钢网张开后曲折面向着墙面,尽量使钢网切近保温层,对于钢网局部翘起的部分运用U 型卡插入保温层进行压平固定,钢丝网搭接宽度不低于100mm.为使边角施工质量得到保证,需将边角的钢丝网预先折成直角后再铺贴.然后在用电动冲击钻在钢网上部打孔,在孔中插入膨胀锚栓,用手锤将膨胀锚栓钉牢.膨胀锚栓的散布应按梅花状,掌握锚栓密度应为: 14层以下约6颗/㎡;15-24层约7颗/㎡;25层及25层以上为8颗/㎡,且要梅花形平均布置.有用锚入深度为≥25㎜(膨胀锚栓施工前下层墙体预埋给水管.线管等部位应预先做好标示).钢丝网铺贴平整固定后,抹第二遍抗裂砂浆(面层抗裂砂浆),抗裂砂浆总厚度掌握在5-8㎜,要100%地笼罩住钢丝网,面层抗裂砂浆平整度.垂直度应掌握在±4㎜之内.抗裂砂浆面层施工完2-3小时,要上杠找平,最后用砂板搓毛,为下道工序供给靠得住的界面(面层抗裂砂浆切忌重复揉搓,避免面层空鼓).抗裂层施工完成后应按磨练批的请求对工程质量进行周全检讨.在自检及格的基本上,整顿好施工质量记载报监理和相干单位进行隐藏检讨验收.7.留意事项:(1)在保温浆料和抗裂砂浆配制时,需专人专职搅拌,保证搅拌时光和加水量的精确,搅拌机应底速搅拌.在施工现场搅拌质量可以经由过程不雅察其可操作性.抗滑坠性.膏料状况以及其湿表不雅密度等办法断定,搅拌好的保温浆料须在3小时内运用完,搅拌好的抗裂砂浆须在2小时内运用完.(2)保温面层平整度误差不应大于4mm,保温面层抹灰时,抹灰厚度应略高于灰饼的厚度,尔后用杠尺刮平,用抹子局部修补平整;待抹完保温面层30min后,用抹子再赶抹墙面,用托线尺检测后达到验收标准.(3)对于外墙外保温体系,玻化微珠保温浆料严禁雨天施工,因当天未湿润的玻化微珠保温浆料遇雨时会被冲落表层,即使未被冲落,保温层的强度也会大大下降,表面消失浮浆,与抗裂砂浆粘结不牢,消失脱层现象.8.掌握点;(1)下层处理:请求墙面清洗干净,请求下层湿润.无浮土.无油渍.平整.空鼓及松动,风化部分剔失落,界面拉毛平均,黏结坚固;底材表面应壮实.平整.湿润.干净,无油脂及其他松散物;(2)料浆搅拌采用机械搅拌方法,搅拌时光确保3~5min;严厉掌握水灰比和抹灰时光,保证施工质量;(3)配制好的砂浆应留意防晒避风,一次配制量应掌握在可操作时光内用完.未用完的料浆不许可加水再用,二次加水运用会导致灰层龟裂;(4)玻化微珠保温砂浆每层厚度掌握(不大于20mm)与平整度掌握:请求达到设计厚度,无空鼓.无开裂.无脱落,墙面平整,阴阳角.门窗洞口垂直.朴直,待其24h湿润凝固后再进行下一道刮涂.保温层最后一次抹灰时应达到冲筋厚度;(5)应确保分层抹灰的距离时光,抹灰应朝一个偏向抹压,不可抹得太厚,防止消失气泡;(6)抗裂砂浆的厚度掌握:抗裂砂浆层厚度为3~5mm,墙面无显著接茬.无显著抹痕,墙面平整.门窗洞口.阴阳角垂直.朴直;(7)每次施工完毕后,要实时清洗干净施工对象和搅拌器材,以免影响下次运用;(8)施工中应按每个磨练批制造不少于3组的同前提养护试件,检测保温砂浆导热系数.干密度和紧缩强度,试件养护时光应达到3-7天.保温砂浆的同前提养护试件应见证取样送检.。

玻化微珠保温砂浆施工工艺流程

玻化微珠保温砂浆施工工艺流程

玻化微珠保温砂浆施工工艺流程一、材料准备1.玻化微珠2.水泥3.醇酸漆4.纤维网格布5.墙体基层处理剂6.辅助材料(水、黏结剂、均整剂等)二、工具准备1.搅拌机2.刮板3.喷涂机4.滚筒三、基层处理1.清理基层表面,确保其干净、平整,并去除松散的尘土和浮层。

2.若基层存在明显的裂缝,应进行填补。

四、刷涂处理剂1.将基层处理剂与水按照一定比例混合,搅拌均匀。

2. 用刮板将处理剂均匀地涂刷在墙体表面,厚度一般在1-2mm之间。

3.干燥时间一般为24小时。

五、网格布粘贴1.在处理剂干燥后,将纤维网格布剪成适当大小,用胶黏剂将其固定在墙体表面。

2.确保网格布与基层之间没有空隙或波纹。

六、施工砂浆1.将玻化微珠保温砂浆与水泥按照一定比例加入搅拌机中,搅拌成均匀的糊状物。

2.将砂浆倒入喷涂机中。

3. 在喷涂机的作用下,将砂浆均匀地喷涂在网格布上,通常施工厚度在10-20mm。

4.施工时要注意喷涂的厚薄均匀一致,尤其是墙角和窗口等细节处理。

七、抹平整1.喷涂完成后,使用滚筒或刮板将砂浆表面抹平,保持整体的一致性和光滑度。

2.抹平整后,防止过早开裂,应进行养护处理,通常需要在墙体表面喷洒水进行保湿,持续保湿时间为7-10天。

八、面层处理1.保温砂浆施工完成后,可以进行面层处理,如刷涂醇酸漆等。

2.面层处理可以增加保温层的防水、抗裂性能,同时还能提高墙体的装饰效果。

以上就是玻化微珠保温砂浆的施工工艺流程。

在施工过程中,需要注意材料的准备、基层的处理以及施工砂浆的喷涂和抹平整等环节,以保证施工质量和施工效果。

玻化微珠保温工程施工方案

玻化微珠保温工程施工方案

一、工程概况玻化微珠保温工程施工是指在外墙或内墙表面使用玻化微珠保温材料进行保温隔热处理,以达到提高建筑节能性能、降低能耗、改善室内热环境的目的。

本方案适用于新建、扩建和既有房屋改造的工业民用建筑的外墙内、外保温工程。

二、施工准备1.材料准备:玻化微珠保温材料、水泥、砂、界面剂、网格布、抗裂砂浆、防水涂料、腻子等。

2.机具准备:搅拌机、砂浆泵、抹子、水平尺、线锤、切割机、电钻等。

3.人员准备:施工人员应具备一定的保温工程施工经验,熟悉施工工艺和操作规程。

三、施工工艺1.基层处理:墙面应清理干净,无油、无浮尘等。

旧墙面松动、风化部分剔除干净,表面凸起部分10mm应铲平。

2.界面处理:对于混凝土梁柱或加气砼等墙体基层,必须用界面剂一遍。

3.玻化微珠保温砂浆制备:按照玻化微珠保温材料与水泥及水的重量比【1:(1~1.1)】进行搅拌,搅拌均匀。

4.施工方法:(1)施工前,按照设计要求厚度用膨胀玻化微珠保温砂浆作标准厚度冲筋。

(2)送料上墙粉刷,每遍厚度在20毫米内,第二遍间隔在24小时以上。

(3)保温层固化干燥后方可进行抹聚合物抗裂砂浆,首层应铺贴双层网格布。

(4)钎网网格布按楼层间竖尺寸事先载好,网格布包边应剪掉。

(5)抹聚合物抗裂砂浆厚度约3~4毫米,抹完一定宽度立即用铁抹子压入另一侧,严禁干搭。

(6)网格布之间搭接宽度不应小于50毫米,当压入一侧,再抹一些抗裂砂浆压入另一侧。

5.饰面层施工:根据设计要求,可选择涂料或面砖进行饰面层施工。

四、施工要点1.保温层施工应保证平整度、垂直度和阴阳角方正,不得出现裂缝、空鼓等现象。

2.玻化微珠保温材料与基层墙体之间应粘结牢固,无脱层现象。

3.施工过程中,应严格控制施工质量,确保保温效果。

4.施工过程中,应做好成品保护,避免对保温层造成损害。

五、安全文明施工措施1.施工人员应佩戴安全帽、安全带等防护用品。

2.施工现场应设置警示标志,确保施工安全。

3.施工过程中,应保持现场整洁,及时清理垃圾。

玻化微珠保温砂浆施工工艺

玻化微珠保温砂浆施工工艺

() 5 接缝处 的碾压操作 要求。横 向接 缝碾压 : 横向碾压开始时, 使压路机轮宽 的 1 2 m置于 0— 0a 新铺的沥青混合料 上碾压 , 这时压路机质量的绝大
部分处 于压 过 的铺 层 上 , 碾 压 、 加 入 一 些 细 小 边 边
地发挥其优 良性能 , 保证路面 的使用年限和使用效 果, 就必须严格控制施工 中的每道工序 和每一个环
() 3 应将既有建筑物墙体的爆皮、 粉化、 松动或裂 缝、 空鼓、 旧涂层彻底清理 , 并修补缺陷、 加固及找平。 () 4 外墙 面上 的门窗框、 雨水管卡、 预埋铁件 、 设备穿墙管道等应提前安装完毕 , 预留出外保温 并 层 的厚度 , 缝隙应按规定嵌塞。 () 5 界面砂 浆 的配制。按 界 面剂 : 中细砂石 ( :水泥 ( 干) 质量 比) :1 的比例配制 , =l :l 先加
节。特别是压实工序环节的施工控制 , 必须遵照施 工工艺流程, 合理确定碾压 区长度、 碾压遍 数、 碾压 速度、 碾压温度及有效碾压时间等碾压作业的关键 参数 , 并严格执行压实作业 的操作要求 , 才能铺筑出 高质量 的路 面 。
作者简介 : 胡欣 (9 5一) 男, 南长 沙人 , 17 , 湖 工程 师 ,9 6年 19
文章编号 :0 9— 4 1 2 0 ) 1— 0 5- 2 10 9 4 (08 1 0 3 0
玻化微珠保温砂浆施工工艺
口 口 孟 桂 花 ( 山西省第二建筑工程公司 , 山西 太原
摘 要: 概述 了玻 化微珠保 温砂浆 的特点及 适用 范 围, 介绍
000 ) 306
了用于墙体保温 的施工技术要求和施工 工艺流程 。 关键词 : 化微珠保 温砂 浆; 玻 墙体保温 ; 施工工艺 中图分类号 :Q 17 6 T 7 . 文献标识码 : B

玻化微珠保温砂浆价格 玻化微珠保温砂浆施工

玻化微珠保温砂浆价格 玻化微珠保温砂浆施工

玻化微珠保温砂浆价格玻化微珠保温砂浆施工
玻化微珠保温砂浆是应用于外墙内外保温的一种新型无机保温砂浆材料,以玻化微珠为轻质骨料、玻化微珠保温胶粉料按一定比例搅拌均匀混合而成,具有强度高、质轻、保温、隔热好、电绝缘性能好、耐磨、耐腐蚀、防辐射等显著特点。

玻化微珠保温砂浆价格1、
如果只是玻化微珠无机保温砂浆的材料价格,那就是2cm厚度的是4.2元/kg,大概1.5kg/m。

2、如果是整个施工流程,含抗裂砂浆,网格布,贴网胶浆,人工费,那就要16元/m,这个价格不包含税金和管理费,都是10公分宽。

玻化微珠保温砂浆施工工艺第一步:先准备好施工中所需要的各类材料。

比如玻化微珠保温砂浆搅拌容器、电动搅拌器、刮刀等。

第二步:先将水倒入准备好的搅拌容器内,然后按照一定的比例倒入玻化微珠保温砂浆的粉料(一般情况下,水与粉料的配合比是0.7-0.9:1,也就是0.7至0.9千克的水中加入1千克的粉料)。

在水和玻化微珠保温砂浆的粉料混合后,使用电动搅拌器将二者进行均匀搅拌,至成为无颗粒的膏糊状即可。

先将搅拌后的保温砂浆静置3-5分钟,然后再次进行搅拌,至均匀后就可以进行保温施工了。

第三步:将需要进行保温施工的墙体基层上附着的灰尘、杂物等清扫干净。

这一清扫过程可以与第二步同时进行。

玻化微珠保温砂浆配方配方组份普通硅酸盐水泥42.5或32.5R 135kg重质碳酸钙(200目)或粉煤灰20kg 建筑级石膏粉8.5kg轻质碳酸钙(200目) 8.5kg胶粉3kg纤维素醚,粘度100000mpas 1.5kg聚丙烯短纤维(pp纤维)15-19mm 0.25kg引气剂0.25kg膨胀玻化微珠(根据袋子大小) 5-6袋。

玻化微珠保温砂浆施工工艺流程

玻化微珠保温砂浆施工工艺流程

玻化微珠保温砂浆施工工艺流程
一、基层处理
1.检查基层的平整度和强度是否满足施工要求,如不满足,需进行修补。

2.清理基层表面的灰尘、油污等污渍,确保基层干净。

3.检查基层的防水层是否存在破损或渗漏,如有问题,需进行修补。

二、基层处理
1.根据设计要求,选择适当的玻化微珠保温砂浆,并按照说明书中的配比将其与适量的水混合均匀。

2.使用搅拌机搅拌混合好的砂浆,以确保其质地均一
三、砂浆施工
1.在墙面或屋顶等需要保温的表面上,先进行一次薄层砂浆的涂刷,增强粘结力。

2. 将混合好的保温砂浆均匀地涂刷在基层表面上,厚度一般为5-10mm。

3.待第一层砂浆稍干后(但仍略带粘性),使用刮板将其整平,并确保砂浆的厚度均匀。

4.在第一层砂浆未完全干燥之前(一般为24小时),进行第二层比较厚的砂浆涂刷。

5.刮平第二层砂浆时,可使用金属网格纹理或其它特殊造型的刮板,增加保温砂浆的美观。

6.待整个保温砂浆层充分干燥后,进行表面处理,如打磨、涂刷防水涂料等,以达到保温砂浆的最佳效果。

四、验收与保养
1.验收保温砂浆施工质量,检查是否存在开裂、剥落等问题。

2.如有问题,及时进行整改修补。

3.进行保养,避免水或温度波动对保温层造成影响。

以上就是玻化微珠保温砂浆施工的工艺流程。

施工过程中,要注意选择适当的材料和工具,严格按照要求进行操作,确保施工质量。

此外,施工人员需具备相关的资质和经验,以保证施工的顺利进行。

玻化微珠保温砂浆施工方案

玻化微珠保温砂浆施工方案

玻化微珠保温砂浆施工方案
一、前期准备
1.1 玻化微珠保温砂浆施工前首先要进行验收,验收合格后方可使用。

1.2 建筑表面需要进行处理,必须确保表面平整、结实、无油污、无脱落等现象。

1.3 准备好施工所需工具和设备:电钻、搅拌机、刮板、钢丝刷、风沙机、扫地机等。

二、材料配制
2.1 按照标准配比将玻化微珠添加入水泥初始配料中,进行现场调配。

2.2 待玻化微珠完全均匀分散于水泥和砂浆中后,再添加多余的砂浆和水进行拌和。

三、施工过程
3.1 结构层及处理层已处理完毕,需要彻底清洁表面,以便于玻化微珠保温砂浆的粘接。

3.2 拌和好的玻化微珠保温砂浆需在规定的时间内使用,以避免其初凝前硬化。

3.3 施工过程中应注意控制砂浆放量、均匀刮筑,保证砂浆厚度均匀,防止出现砂浆泛水现象。

3.4 砂浆涂刷完毕后,需要进行养护,等待砂浆完全干燥后可以进行后续工程。

四、验收
4.1 玻化微珠保温砂浆施工完毕后,需要进行验收,确保砂浆厚度、平整度、外观等均符合设计要求。

4.2 验收合格后可进行后续工程,如涂料施工等。

玻化微珠保温砂浆施工方案的关键在于前期准备和施工过程的控制。

通过严格的要求和操作,才能确保玻化微珠保温砂浆的粘结强度、隔热性能和长期使用效果,为建筑物提供更好的保温隔热效果。

波化微珠保温砂浆系统施工工艺

波化微珠保温砂浆系统施工工艺

波化微珠保温砂浆系统施工工艺基层墙面处理墙面应清理干净无浮灰、油渍等,再用软刷清扫干净。

门、窗框四周应用保温砂浆分层填塞密实,保温层包裹窗框尺寸控制在10~20mm。

基层墙面平整度超过10㎜时,应用抹灰砂浆或保温浆料找平。

吊垂直、套方、弹抹灰厚度控制线根据保温层厚度要求弹出抹灰控制线。

做灰饼、冲筋:用稍干的玻化微珠保温砂浆做灰饼、冲筋。

涂刷界面砂浆(施工厚度:1~2 mm,约1.5-1.8kg/ m2)应事先对基层墙体浇水处理使墙体饱水面干,用滚刷或扫帚蘸取界面砂浆均匀涂刷于墙面上,不得漏刮,拉毛厚度1~2㎜。

保温层施工(施工厚度:1cm,约5.5/ m2)保温层施工应在界面砂浆未干燥前进行。

保温层施工应分层进行,每层施工厚度不宜超过15㎜,涂抹时应抹平压实;分层抹灰时间间隔一般在24小时以上,冬季时间间隔不宜少于3天;待厚度达到冲筋厚度时,先用大杠压平,再用铁抹压平压实。

分格缝及滴水槽施工根据设计要求在膨胀玻化微珠保温浆料层上弹出分格线的位置,采用厚度不大于抹面层厚度的分隔条,将分隔条固定在保温层表面,待抗裂砂浆涂刷结束后,将分隔条取出形成分隔缝,用有机硅或丙烯酸防水涂料涂刷分隔槽2遍,不得漏涂。

抗裂砂浆施工(施工厚度:3-5mm,约4.5kg /m2)抗裂砂浆抹面施工必须在保温层充分凝固并干燥到一定程度后进行,一般在7天后。

抗裂砂浆施工时,同时在檐口、窗台、窗楣、雨篷、阳台、压顶以及突出墙面的顶面做出坡度,下面应做出滴水槽或滴水线,并做好防水处理。

网格布的施工(施工面积:平铺1 m2,约1.1 /m2(含搭接)1)单层网:用铁抹子在保温层上抹抗裂砂浆,厚度要求3~5mm,刮平,用铁抹子将耐碱网布压入抗裂砂浆中,要求耐碱网布竖向铺贴并全部压入抗裂砂浆内;耐碱网布不得有干贴现象,粘贴饱满度应达到100%;平面网格布搭接宽度不应小于50mm,阴角处网格布的搭接宽度不应小于100㎜,阳角处网格布的搭接宽度不应小于200㎜㎜;两层搭接网布之间要布满抗裂砂浆,严禁干茬搭接。

相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

玻化微珠无机保温砂浆外墙内保温系统——系统构造及施工技术措施
无机保温砂浆是以玻化微珠为轻骨料,与无机胶凝材料、添加剂、填料等混合而成的功能型干粉砂浆,现场加水搅拌后可直接施工。

无机保温砂浆外墙保温系统是由(基层与界面处理层)、保温隔热层、抗裂防护层及(饰面层)所构成的完整的墙体节能体系。

保温隔热层是指采用厚德无机保温砂浆直接抹于界面处理过的墙面上。

抗裂防护层是指采用专用砂浆抹面处理,并用耐碱玻纤网格布加强。

该系统能满足建筑节能的要求,具有优良的保温隔热、耐久、防火、环保性能,施工可操作性强,安全性好,具有很强的综合技术优势;适用于各类新建、改建及扩建的建筑物外墙外保温、内保温工程;屋顶、楼板保温隔热工程;地下室、车库、楼梯、走廊、消防通道等防火保温工程,同时也适用于既有建筑的节能改造工程,系统构造简图如下图所示。

二、系统优势
1. 功能性
1.1无机保温砂浆较好的热工性能使得该系统能满足建筑节能保温隔热要求。

2. 技术性
2.1耐久:该系统主材均为无机硅酸盐材料,具有良好的抗老化性,使用寿命长,系统与墙体其它材料有很好的相容性。

2.2防火性能佳:具有A级防火性能,可作为消防防火材料使用,使居住者更放心、安全。

2.3绿色环保:该系统采用的保温轻骨料为无机玻璃质矿物珍珠岩材料膨胀玻化微珠, 使用过程中物理性能稳定,无毒无害,高温环境下不会排放有害气体成2.4强度高:玻化微珠与胶凝材料结合较为紧密,不会产生较多的空隙,从而使其抗压、抗拉、抗折强度较高,可承受较重的外饰面材料。

2.5施工简便:工方法同普通的水泥砂浆相同,施工工序少,既可缩短施工时间,又能保证施工质量。

3. 经济性
3.1该系统建造成本与聚苯板、胶粉聚笨颗粒等外墙保温系统相当,但是全寿命
成本远低于其他保温系统。

三、系统材料
3.1 界面处理剂
保温砂浆界面处理剂是一种以水泥等硅酸盐材料为主,采用高分子材料改性的粉末状产品,经水化反应后能形成与基层有较大粘附力并具有一定柔韧性的高强硬化体,可使基层与保温层结合牢固,提高耐久性。

1)包装规格:25kg/袋。

(重量比)的配料比,使用电动搅拌器充1:4)产品配制:按照干粉料:水=2.分搅拌均匀即可使用。

3)性能指标:
项目指标要求检测数据
压剪粘结强度原强度(Mpa)≥0.7 0.9
耐水强度(Mpa)≥0.5 0.5
耐冻融强度(Mpa)≥0.5 0.5
检测依据JG158-2004《胶粉聚苯颗粒外墙外保温系统》
3.2 无机保温砂浆
无机保温砂浆是以膨胀玻化微珠为保温材料,与无机胶凝材料、添加剂、填料等混合而成的建筑保温干粉砂浆,经现场加水搅拌后即可直接用于施工。

1)包装规格:25 kg/袋。

2)产品配制:按照干粉料:水=1:1~1.2(重量比)的配料比,使用搅拌机充分搅拌均匀并静置后使用。

3)性能指标:
项目技术指标(Ⅱ型)检测数据
干密度(kg/m3) ≤400 390
抗压强度(MPa) ≥0.80 0.85
导热系数(W/m?K) ≤0.085 0.074
拉伸粘结强度(MPa) ≥0.20 --
压剪粘结强度(MPa) ≥0.10 0.88
线性收缩率(%) ≤0.30 0.28
软化系数≥0.60 0.72
燃烧性能A级A级
放射性(内/外照射指数)≤ 1.0 内0.1/外0.1
检测依据GBT 20473-2006《建筑保温砂浆》;
JG158-2004《胶粉聚苯颗粒外墙外保温系统》
3.3 抗裂砂浆
护面抗裂砂浆是一种用高分子聚合物改性的水泥基干粉材料,用于保温砂浆表面的罩面施工。

1)包装规格:25 kg/袋。

2)产品配制:按照干粉料:水=3:1~4:1(重量比)的配料比,使用搅拌机充分搅拌均匀即可使用。

调制时,先在清洁的容器内放入适量清水,再陆续倒入护面砂浆,边倒边搅拌至合适的稠度。

搅拌均匀后放置10分钟左右,再搅拌一次即可批刮。

3)性能指标:
项目技术指标检测数据
0.7 1.4
≥)MPa,28d拉伸粘结强度(常温.
浸水拉伸粘接强度
(常温28d,浸水7d,MPa)≥0.5 0.8
压折比(抗压强度/抗折强度)≤3.0 2.8
可操作时间(h)≥ 1.5 1.5
在可操作时间内拉伸粘结强度(MPa)≥0.7 1.3
检测依据:JG158-2004《胶粉聚苯颗粒外墙外保温系统》
3.4 耐碱玻纤网格布
以耐碱玻璃纤维织成的网格布为基布,表面涂覆高分子耐碱涂层制成的网格布;具有良好的抗碱性、柔韧性和抗拉性能。

1)性能指标:
项目技术指标检测数据
单位面积质量(g/m2)≥160 181
耐碱拉伸断裂强力
(经、纬向)(N/50mm)≥1250 经1517
纬1776
耐碱拉伸断裂强力保留率
(经、纬向)(%)≥90 经91.7
纬94.5
断裂伸长率(经、纬向)(%)≤ 5.0 经4.1
纬3.8
涂塑量(g/m2)≥20 28.4
检测依据:JG158-2004《胶粉聚苯颗粒外墙外保温系统》
四、施工准备
4.1 本系统施工应在墙体找平层施工质量验收合格后进行。

4.2 本系统大面积施工前,应在现场采用相同材料、构造做法和工艺制作样板墙或样板间,并经有关各方确认后,方可进行施工。

4.3 熟悉工程图纸和资料,了解材料性能指标,掌握施工要点,明确施工工序。

4.4 提供工程所需要材料的技术质量标准,并进行技术交底,做好技术指导。

4.5 主要材料有界面处理剂、玻化微珠无机保温砂浆、抗裂砂浆、耐碱玻纤网
格布等。

4.6 施工前应准备好砂浆搅拌机、手推车、抹灰桶、手提搅拌器、钢抹刀、刮杠木抹子等用抹灰工具及经纬仪、靠尺、放线工具等。

五、施工工艺流程
基层墙面处理、验收→吊垂线、套方、弹保温层厚度控制线→涂刷界面剂→做灰饼、冲筋→保温砂浆施工→保温砂浆养护、验收→抹底层抗裂砂浆同时铺压耐碱.玻纤网格布→抹面层抗裂砂浆→验收→饰面层施工
六、施工要点
6.1 基层墙面处理:检查基层是否满足设计和施工方案要求,找平层应与基层墙体粘结牢固。

6.2 吊垂线、套方、弹保温层厚度控制线:根据保温层厚度要求挂垂直基准线,并在墙面弹出门窗水平线、垂直控制线等。

6.3 灰饼、冲筋做法:按设计的保温层厚度用玻化微珠保温砂浆做灰饼、冲筋,灰饼、冲筋之间的距离不超过1.5m。

6.4涂刷界面剂:找平层干燥后开始涂刷界面剂。

首先将界面剂粉料与水以4∶1左右的比例机械搅拌成粘稠的浆料,使其达到均匀无结块;使用抹子等工具将浆料一次批涂在混凝土等基层的表面,批嵌厚度宜控制在2~4mm之间;界面剂批涂后5~10分钟内进行保温砂浆层的粉刷;已拌好的界面剂浆料宜控制在3小时内刷完。

6.5 保温砂浆配制:玻化微珠保温砂浆应按照设计或产品使用说明书配制,采用机械搅拌,按照包装袋上加水比例说明,先在砂浆搅拌机中加水,然后加入保温浆料干混料,至搅拌均匀且出现粘性时止,搅拌时间约3min~5min,静置3min~5min后才能使用,并应在2h内用完。

6.6 玻化微珠保温砂浆施工:保温砂浆应根据设计厚度分遍成活,每遍抹灰间隔时间应在24h以上。

第一遍抹灰应均匀压实,厚度不宜大于15mm,第二
遍注意抹平,待厚度达到冲筋厚度时,先用大杠搓平,再用木抹抹平压实。

门窗、洞口垂直度、平整度应达到验收标准要求。

保温层与基层之间粘结必须牢固,不应脱层、空鼓和开裂。

6.7 玻化微珠保温砂浆养护及验收:施工后24h内应做好保温层的防护,严
禁水冲、撞击和振动。

保温砂浆终凝后应及时进行洒水养护。

保温层应垂直、平整、阴阳角方正、顺直,否则应进行修补。

6.8 抗裂砂浆施工:应在保温砂浆干燥固化后(一般为3d~5d)进行,抗裂砂浆应满足设计要求厚度并应分遍施工,搅拌好的抗裂砂浆应在1.5h内用完,具体做法:先抹第一道抗裂砂浆,在砂浆初凝前铺贴耐碱玻纤网格布,然后再抹第二道抗裂砂浆,不得有干贴现象,粘贴饱满度应达到100%。

6.9 耐碱玻纤网格布施工:
1)耐碱玻纤网格布拼接应采用搭接法,搭接长度不得小于100mm。

2)墙体阴、阳角部位以及门窗洞口等有附加耐碱玻纤网格布的部位,应在抗裂砂浆大面积施工前先用抗裂砂浆局部铺贴。

3)施工时耐碱玻纤网格布应顺势找直、抹平,并保持阴阳角的方正和垂直度。

两层耐碱玻纤网格布之间应有抗裂砂浆层,不得干叠、皱折。

铺贴时不得用力拉扯耐碱玻纤网格布。

饰面层施工:应在抗裂防护层上用柔性腻子批嵌平整后再刷涂料。

6.10
七、质量验收
7.1本系统施工质量验收应符合《建筑工程施工质量验收统一标准》
GB50300-2001、《建筑装饰装修工程质量验收规范》GB50210-2001、《外墙外保温工程技术规程》JGJ144-2004和《建筑节能工程施工质量验收规范》
GB50411-2007的相关规定。

保温层厚度不允许有负偏差,允许偏差项目及检验方法按《建筑装饰装修工程质量验收规范》GB50210-2001的“一般抹灰工程”
执行。

八、其他说明
8.1本技术措施若与国家相关规范以及设计要求不符时,以国家相关规范以及设计要求为准。
