2003版《山东省建筑工程消耗量定额》一、总说明及章节说明二、山东省建筑工程计算规则三、综合解释四、补充册五、山东省建筑工程计价依据综合解释目录1、山东省建筑工程消耗量定额适用范围-------------------------42、《山东省建筑安装市政工程费用项目组成及计算规则》解释-----63、2003版《山东省建筑工程消耗量定额》总说明-----------------114、第一章土石方工程----------------------------------------135、第二章地基处理与防护工程--------------------------------246、第三章砌筑工程------------------------------------------307、第四章钢筋与混凝土工程----------------------------------388、第五章门窗及木结构工程----------------------------------489、第六章屋面防水保温防腐工程------------------------------5410、第七章金属结构制作工程---------------------------------6011、第八章构筑物及其他工程---------------------------------6412、第九章装饰工程-----------------------------------------7013、第十章施工技术措施项目---------------------------------9614、《建筑工程建筑面积计算规范》-----------------------------130汇总依据:一、2003版《山东省建筑工程消耗量定额》总说明及章节说明,字体采用楷体;二、2003版《山东省建筑工程消耗量定额》子目补充说明,字体采用楷体;且每条开头加注:○子○目○补○充○说○明:◆;三、山东省建筑工程计算规则(DXD GZ37-101-2002),字体采用华文行楷;四、《山东省建筑工程消耗量定额综合解释》(2004年7月),字体采用方正姚体,且每条开头加注:○解○释1-1:。

2003山东省消耗量定额第一章

2003山东省消耗量定额第一章

2003山东省消耗量定额第一章土石方工程(2011-03-13 10:05:45)分类:山东工程造价解释标签:杂谈第一章土石方工程说明一、本章包括单独土石方、人工土石方、机械土石方、平整、清理及回填等内容。

二、单独土石方定额项目,适用于自然地坪与设计室外地坪之间,且挖方或填方工程量大于5000m3的土石方工程。

本章其他定额项目,适用于设计室外地坪以下的土石方(基础土石方)工程,以及自然地坪与设计室外地坪之间小于5000m3的土石方工程。

单独土石方定额项目不能满足需要时,可以借用其他土石方定额项目,但应乘以系数0.9。

三、本章土壤及岩石按普通土、坚土、松石、坚石分类,其具体分类见《土壤及岩石(普氏)分类表》。

四、人工土方定额是按干土(天然含水率)编制的。

干湿土的划分,以地质勘测资料的地下常水位为界,以上为干土,以下为湿土。

采取降水措施后,地下常水位以下的挖土,套用挖干土相应定额,人工乘以系数1.10。

五、挡土板下挖槽坑土时,相应定额人工乘以系数1.43。

六、桩间挖土,系指桩顶设计标高以下的挖土及设计标高以上0.5m范围内的挖土。

挖土时不扣除桩体体积,相应定额项目人工、机械乘以系数1.3。

七、人工修整基底与边坡,系指岩石爆破后人工对底面和边坡(厚度在0.30m以内)的清检和修整。

人工凿石开挖石方,不适用本项目。

八、机械土方定额项目是按土壤天然含水率编制的。

开挖地下常水位以下的土方时,定额人工、机械乘以系数1.15(采取降水措施后的挖土不再乘该系数)。

九、机械挖土方,应满足设计砌筑基础的要求,其挖土总量的95%,执行机械土方相应定额;其余按人工挖土。

人工挖土套用相应定额时乘以系数2。

十、人力车、汽车的重车上坡降效因素,已综合在相应的运输定额中,不另行计算。

挖掘机在垫板上作业时,相应定额的人工、机械乘以系数1.25。

挖掘机下的垫板、汽车运输道路上需要铺设的材料,发生时,其人工和材料均按实另行计算。

十一、石方爆破定额项目按下列因素考虑,设计或实际施工与定额不同时,可按下列办法调整:(一)定额按炮眼法松动爆破(不分明炮、闷炮)编制,并已综合了开挖深度、改炮等因素。

山东省2003消耗量定额解释

山东省2003消耗量定额解释

建筑工程消耗量定额学习资料目录第一章土石方工程 (3)第二章地基处理与防护工程 (6)第三章砌筑工程 (7)第四章钢筋及混凝土工程 (9)第五章门窗及木结构工程 (13)第六章屋面防水保温及防腐工程 (15)第七章金属结构制作工程 (17)第八章构筑物及其他工程 (18)第九章装饰工程 (22)第一节楼地面工程 (22)第二节墙柱面工程 (23)第三节顶棚工程 (25)第四节油漆、涂料及裱糊工程 (26)第五节配套装饰工程 (29)第十章施工技术措施项目 (30)第一节脚手架工程 (30)第二节垂直运输机械及超高增加 (33)第三节构件运输及安装工程 (35)第四节混凝土模板及支撑工程 (38)第五节大型机械安装、拆卸及场外运输 (40)第十一章建筑面积计算规则 (41)第一章土石方工程说明一、本章包括单独土石方、人工土石方、机械土石方、平整、清理及回填等内容。

二、单独土石方定额项目,适用于自然地坪与设计室外地坪之间,且挖方或填方工程量大于5000m3的土石方工程。

本章其他定额项目,适用于设计室外地坪以下的土石方(基础土石方)工程,以及自然地坪与设计室外地坪之间小于5000m3的土石方工程。

单独土石方定额项目不能满足需要时,可以借用其他土石方定额项目,但应乘以系数0.9。

三、本章土壤及岩石按普通土、坚土、松石、坚石分类,其具体分类见《土壤及岩石(普氏)分类表》。

四、人工土方定额是按干土(天然含水率)编制的。

干湿的划分,以地质勘测资料的地下常水位为界,以上为干土,以下为湿土。

采取降水措施后,地下常水位以下的挖土,套用挖干土相应定额,人工乘以系数1.10。

五、挡土板下挖槽坑土时,相应定额人工乘以系数1.43。

六、桩间挖土,系指桩顶设计标高以下的挖土及设计标高以上0.5m范围内的挖土。

挖土时不扣除桩体体积,相应定额项目人工、机械乘以系数1.3。

七、人工修整基底与边坡,系指岩石爆破后人工对底面和边坡(厚度在0.3m以内)的清检和修整。

山东省2003消耗量定额解释

山东省2003消耗量定额解释

建筑工程消耗量定额学习资料目录第一章土石方工程 (3)第二章地基处理与防护工程 (6)第三章砌筑工程 (7)第四章钢筋及混凝土工程 (9)第五章门窗及木结构工程 (13)第六章屋面防水保温及防腐工程 (15)第七章金属结构制作工程 (17)第八章构筑物及其他工程 (18)第九章装饰工程 (22)第一节楼地面工程 (22)第二节墙柱面工程 (23)第三节顶棚工程 (25)第四节油漆、涂料及裱糊工程 (26)第五节配套装饰工程 (29)第十章施工技术措施项目 (30)第一节脚手架工程 (30)第二节垂直运输机械及超高增加 (33)第三节构件运输及安装工程 (35)第四节混凝土模板及支撑工程 (38)第五节大型机械安装、拆卸及场外运输 (40)第十一章建筑面积计算规则 (41)第一章土石方工程说明一、本章包括单独土石方、人工土石方、机械土石方、平整、清理及回填等内容。

二、单独土石方定额项目,适用于自然地坪与设计室外地坪之间,且挖方或填方工程量大于5000m3的土石方工程。

本章其他定额项目,适用于设计室外地坪以下的土石方(基础土石方)工程,以及自然地坪与设计室外地坪之间小于5000m3的土石方工程。

单独土石方定额项目不能满足需要时,可以借用其他土石方定额项目,但应乘以系数0.9。

三、本章土壤及岩石按普通土、坚土、松石、坚石分类,其具体分类见《土壤及岩石(普氏)分类表》。

四、人工土方定额是按干土(天然含水率)编制的。

干湿的划分,以地质勘测资料的地下常水位为界,以上为干土,以下为湿土。

采取降水措施后,地下常水位以下的挖土,套用挖干土相应定额,人工乘以系数1.10。

五、挡土板下挖槽坑土时,相应定额人工乘以系数1.43。

六、桩间挖土,系指桩顶设计标高以下的挖土及设计标高以上0.5m范围内的挖土。

挖土时不扣除桩体体积,相应定额项目人工、机械乘以系数1.3。

七、人工修整基底与边坡,系指岩石爆破后人工对底面和边坡(厚度在0.3m以内)的清检和修整。

山东省2003消耗量定额解释、说明第二章地基处理与防护工程

山东省2003消耗量定额解释、说明第二章地基处理与防护工程

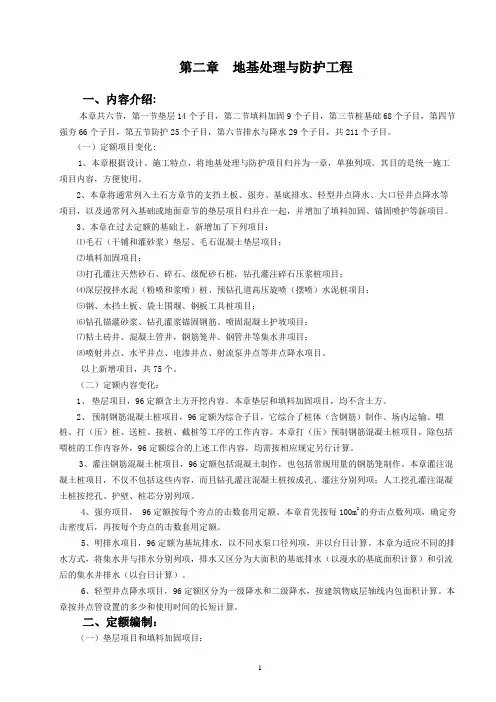

第二章地基处理与防护工程一、内容介绍:本章共六节,第一节垫层14个子目,第二节填料加固9个子目,第三节桩基础68个子目,第四节强夯66个子目,第五节防护25个子目,第六节排水与降水29个子目,共211个子目。

(一)定额项目变化:1、本章根据设计、施工特点,将地基处理与防护项目归并为一章,单独列项。

其目的是统一施工项目内容,方便使用。

2、本章将通常列入土石方章节的支挡土板、强夯、基底排水、轻型井点降水、大口径井点降水等项目,以及通常列入基础或地面章节的垫层项目归并在一起,并增加了填料加固、锚固喷护等新项目。

3、本章在过去定额的基础上,新增加了下列项目:⑴毛石(干铺和灌砂浆)垫层、毛石混凝土垫层项目;⑵填料加固项目;⑶打孔灌注天然砂石、碎石、级配砂石桩,钻孔灌注碎石压浆桩项目;⑷深层搅拌水泥(粉喷和浆喷)桩、预钻孔道高压旋喷(摆喷)水泥桩项目;⑸钢、木挡土板、袋土围堰、钢板工具桩项目;⑹钻孔锚灌砂浆、钻孔灌浆锚固钢筋、喷固混凝土护坡项目;⑺粘土砖井、混凝土管井,钢筋笼井、钢管井等集水井项目;⑻喷射井点、水平井点、电渗井点、射流泵井点等井点降水项目。

以上新增项目,共75个。

(二)定额内容变化:1、垫层项目,96定额含土方开挖内容。

本章垫层和填料加固项目,均不含土方。

2、预制钢筋混凝土桩项目,96定额为综合子目,它综合了桩体(含钢筋)制作、场内运输、喂桩、打(压)桩、送桩、接桩、截桩等工序的工作内容。

本章打(压)预制钢筋混凝土桩项目,除包括喂桩的工作内容外,96定额综合的上述工作内容,均需按相应规定另行计算。

3、灌注钢筋混凝土桩项目,96定额包括混凝土制作,也包括常规用量的钢筋笼制作。

本章灌注混凝土桩项目,不仅不包括这些内容,而且钻孔灌注混凝土桩按成孔、灌注分别列项;人工挖孔灌注混凝土桩按挖孔、护壁、桩芯分别列项。

4、强夯项目, 96定额按每个夯点的击数套用定额。

本章首先按每100m2的夯击点数列项,确定夯击密度后,再按每个夯点的击数套用定额。

2003消耗量定额解释

2003消耗量定额解释

2003消耗量定额解释1、建筑工程消耗量定额与修缮工程预算定额的分界:修缮工程中,300㎡以内的零星添建工程,执行修缮定额;超过300㎡的添建工程,执行建筑定额。

2、砌筑材料的规格,设计与定额不同时,可以换算,但消耗量不变,系指定额材料块数折合体积与定额砂浆体积的总体积不变。

3、各种砌体子目,均包括原浆勾缝内容。

加浆勾缝时,按定额第九章第二节相应规定计算。

4、坡屋面顶板,按斜板计算。

屋脊处八字脚的加厚混凝土(素混凝土)已包括在消耗量内,不单独计算。

若屋脊处八字脚的加厚混凝土配置钢筋作梁使用,应按设计尺寸并入斜板工程量内计算。

5、现浇混凝土柱、梁、墙、板的分界:⑴混凝土墙中的暗柱、暗梁,并入相应墙体积内,不单独计算;⑵梁、墙连接时,墙高算至梁底;⑶墙、墙相交时,外墙按外墙中心线长度计算,内墙按墙间净长度计算;⑷柱、墙与板相交时,柱和外墙的高度,算至板上坪;内墙的高度,算至板底;板的宽度,按外墙间净宽度(无外墙时,按板边缘之间的宽度)计算,不扣除柱、垛所占板的面积;⑸电梯井壁,工程量计算执行外墙的相应规定。

6、大理石、花岗岩楼地面面层点缀子目,其点缀块料按规格块料、被点缀的主体块料按现场加工编制。

点缀块料面层的工程量,按设计图示尺寸,单独计算;不扣除被点缀的主体块料面层的工程量,其现场加工的人工、机械也不增加。

7、各种现浇混凝土板、楼梯、圈梁、过梁、楼梯、雨蓬、阳台、挑檐中的梁和挑梁,混凝土构造柱,均不单独计算。

8、内装饰脚手架,内墙高度在3.6m以内时按相应脚手架子目30%计取。

但计取满堂脚手架后,不再计取内装饰脚手架。

9、钢梁执行钢制动梁子目,钢支架执行屋架钢支撑(十字)子目。

10、墙面抹灰(含一般抹灰和装饰抹灰)的工程量,应扣除零星抹灰所占面积,不扣除各种装饰线条所占面积。

11、平挂式安全网(脚手架与建筑物外墙之间的安全网),按水平挂设的投影面积,以平方米计算,执行定额10-1-46立挂式安全网子目。

山东省2003年定额说明及定额工程量计算规则

山东省2003年定额说明及定额工程量计算规则

山东省建筑工程消耗量定额DXD37-101-2002山东省建设厅山东省建设厅文件鲁建标字[2003]3号关于发布《山东省建筑工程消耗量定额》的通知各市建委(建设局)、各有关单位:为了适应社会主义市场经济的需要,建立公平竞争机制,规范建筑市场计价秩序,结合我省实际,我厅组织编制了《山东省建筑工程消耗量定额》(以下简称定额),现予以发布,并就有关问题通知如下:一、本定额自2003年4月1日起施行。

2003年4月1日前已签定合同的工程,仍按原合同及有关规定执行。

二、本定额的使用按省建设厅鲁建发[2002]41号《山东省建筑工程施工发包与承包计价管理办法》的规定执行。

三、原省建委鲁建标发[1996]18号文件发布的相关定额同时停止使用。

四、本定额由山东省工程建设标准定额站负责管理、解释。

在执行过程中,有何问题和意见,请及时反映给山东省工程建设标准定额站。

二○○三年一月二十五日总说明一、《山东省建筑工程消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》的基础上,依据国家现行有关工程建设标准,结合我省的实际情况编制的。

本定额共分十章,包括:土石方工程;地基处理与防护工程;砌筑工程;钢筋及混凝土工程;门窗及木结构工程;屋面防水、保温及防腐工程;金属结构制作工程;构筑物及其他工程;装饰工程;施工技术措施项目。

二、本定额适用我省行政区域内的一般工业与民用建筑的新建、扩建和改建工程及新建装饰工程。

三、本定额是完成规定计量单位分部分项工程所需人工、材料、机械台班消耗量的标准;是编制招标标底的依据;是编制施工图预算,确定工程造价以及编制概算定额、估算指标的基础。

四、本定额是按照正常的施工条件,合理的施工工期、施工组织设计编制的,反映社会平均消耗水平。

五、本定额中人工工日消耗量以《全国建筑安装工程统一劳动定额》为基础计算,内容包括:基本用工、辅助用工、超运距用工及人工幅度差。

人工工日不分工种、技术等级,以综合工日表示。

山东省2003消耗量定额解释、说明第三章砌筑工程

山东省2003消耗量定额解释、说明第三章砌筑工程

第三章砌筑工程一、内容介绍:本章共四节,第一节砌普通粘土砖29个子目,第二节砌石20个子目,第三节砌轻质砖和砌块58个子目,第四节轻质墙板33个子目,共140个子目。

(一)定额项目变化:1、自禁止使用粘土实心砖以来,新型墙体材料发展很快。

作为新编的消耗量定额,反映新型墙体材料的发展并使之推广应用,是定额编制原则之一。

因此,作为本章新增的墙体项目,定额编制时尽可能地体现以下特点:⑴就新型墙体材料的种类而言,尽可能多地编列不同种类的定额项目,以满足工程需要。

本章编列的新型墙体材料(均按不同墙厚列项)的定额项目有:①实心轻质砖墙,包括烧结粉煤灰轻质砖墙等;②多孔砖墙,包括粘土多孔砖墙、煤矸石多孔砖墙等;③空心砖墙,包括承重型粘土空心砖墙、非承重型粘土空心砖墙、煤矸石空心砖墙等;④实心轻质砌块墙,包括加气混凝土砌块墙、泡沫混凝土砌块墙、硅酸盐砌块墙、石膏砌块墙、煤矸石砌块墙、膨胀珍珠岩砌块墙等;⑤空心砌块墙,包括普通混凝土空心砌块墙、轻骨料混凝土空心砌块墙等;⑥轻质墙体,包括GRC多孔板、挤压成型轻质混凝土条板、石膏空心条板、GM(硅镁)多孔板、钢丝网架水泥夹心板、GRC复合夹心板、金属复合板等。

⑵由于相同规格、不同材质的新型墙体材料种类繁多,定额不可能一一列项,故定额规定了允许换算条款。

这样,避免了定额仅因材质不同而增加雷同项目,减少了定额的篇幅。

例如,实心轻质砖,由于原材料和生成工艺的不同,形成了烧结粉煤灰砖、蒸压灰砂砖、蒸压粉煤灰砖、煤渣砖、煤矸石砖、页岩烧结砖、黄河淤泥烧结砖等若干品种。

这类材料,砌筑工艺基本相同,定额编制时应考虑的因素也基本相同,如果逐一编制定额项目,势必造成项目雷同,增加定额篇幅。

为此,本章只编列了烧结粉煤灰砖墙项目,如果工程使用上述其它品种的实心轻质砖时,按照烧结粉煤灰砖墙项目和相应规则换算即可。

同类新型墙体材料的名称,已在相应墙体定额子目的表下,予以注明。

2、与96定额墙体工程相比较,本章减少了下列项目:⑴将现浇钢筋混凝土墙、预制钢筋混凝土墙板类项目,移至第四章。

2003消耗量定额计费相关说明

2003消耗量定额计费相关说明

有关问题说明:1、《山东省建筑工程费用项目组成及计算规则》(2006)以山东省建设厅鲁建标字程消耗量定额淄博市价目表》(2006版5月发布,自2006年4月1日起执行,2006版12月发布,自2006年11 2、《山东省建筑工程消耗量定额补充分册》、《山东省建筑工程补充定额价目表布,其中《山东省建筑工程消耗量定额补充册》、《山东省建筑工程计价依据综合解释》与《山东省建3、建筑、装饰工程费用计算程序是工程计价活动的依据。

各种费率(规费、税金除4、关于定额人工工日单价说明:根据山东省建设厅《关于公布我省建设工程定额人工最低工日单价及有关问题的通山东省建筑工程消耗量定额淄博市价目表》(2006版12月发布)中人工工日单价每综合工日为36元,调整工程定额人工最低工日单价分别为30元/工日、26元/工日、23元/工日、21元/工日、19元/工日(张店区沂源县、高青县为23元),此工资单价作为企业支付给生产工人的最低工资标准。

5、建筑工程的建筑面积,按国家编制GB/T50353-2005《建筑工程建筑面积计算规6、关于人、材、机差价的处理:⑴工程招标,企业自主报价,按规定的现行计价程序进行计价,不再找补差价。

各(有合同约定除外)。

⑵以现行的价目表和费用费率进行计价,其差价(基期价与承、发包双方确认的相人工费、材料费、机械台班费的差价,除合同另有规定外,采用找补差价的办法进7、规费中的社会保障费,按山东省政府鲁政发[1995]101号和山东省政府办公厅鲁纳。

企业在投标报价时,不包括该项费用。

在编制工程预(结)算时,仅将其作为计税基础。

8、关于黄砂过筛用工及损耗:过筛用工每立方米为0.3工日,过筛损耗率为6%,过9、关于施工水电费:⑴临时水、电源,建设单位应供应至距单体(含小区中的单体)或构筑物工程中心⑵施工企业生活用水、电,由施工企业负责。

⑶施工用水、电、消耗量定额子目内包括水、电费,若建设单位供水、电时,施⑷施工企业供水、电时,按自来水公司、电业局收费单价与定额水、电价格找补⑸施工用水定额是按自来水方式考虑的,施工企业若用其他方式供水时,施工现①一般建筑工程按每平方米建筑面积1.70元计。

2003安装消耗量定额解释

2003安装消耗量定额解释

山东省安装工程消耗量定额解释第一册机械设备安装工程1.定额中未包括大型设备吊装所用的施工机械费用,请问什么样的设备为大型设备?其所需的施工机械费用如何计算?答:大型设备是指整体设备重量大于60吨的设备。

本册定额中未考虑大型设备的吊装机具,发生时应按施工方案另行计算。

2.本册中设备单机试运转包括的内容是哪些?答:设备单机试运转属于整体设备安装内容范畴。

其工作内容应按相应"规范"中规定的为准;不包括机械设备部分以外各系统(如通风等系统)的试验、调整、试运转。

单机试运转所用的除水、电、气、油、燃料需另计以外的其他材料、人工及机械均已包括在设内。

3.本册定额中是否包括设备单机试运转时的配合电工?答:机械设备安装定额内,已包括试运转中所必须配合的电工。

机械设备的电气部分的安装、调整、试验、试运转所需的电工,则电气安装定额内。

4.设备本体范围内的管道及附件没有随设备配套供应,需现场进行配制后安装,应怎样计算该部分的制作安装费?答:设备本体范围(以设备图纸为准)内的管道及附件的安装已包括在设备安装工作内容内。

应属设备配套供应而未供应或供应的本体图纸不一致需现场进行加工制作时,其制作应另行套用相应定额进行计算。

5.机械设备需现场配制金属结构件时,应套用什么定额?答:遇有设备需现场配制金属构件、支架,如单件重量为50kg以内或100kg内可分别执行本册定额1-1448、1449子目;如单件重g时,可按第五册相关规定执行。

6.机械设备安装时,利用车间内已有的桥式起重机吊装,执行定额时,是否还要调整定额中的机械费?答:若使用厂房内已有桥式起重机吊装设备就位,在执行定额时不作调整,应按有偿使用处理。

桥式起重机所有者应按使用的情况取桥式起重机使用费。

7.什么情况下计算泵、风机、压缩机的拆装检查项目?答:风机、泵、压缩机设备凡是按施工及验收规范规定必须进行拆装检查工作的,或因设备久置或受潮湿等原因建设单位或设计部拆装检查的,且实际上做了该项工作,并有双方签字的拆装检查施工记录时,均可计取拆装检查费用。

03年消耗量定额相关说明解释

03年消耗量定额相关说明解释

山东省03消耗量定额费用表中临设费包括哪些内容答:临时设施费是指施工企业为进行建筑工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用等。

临时设施包括:临时宿舍、文化福利及公用事业房屋与构筑物,仓库、办公司、加工厂以及规定范围内道路、水、电、管线等临时设施和小型临时设施。

临时设施费用包括:临时设施的搭设、维修、拆除费或摊销费。

安全文明施工费是指为保证施工生产安全和施工质量而发生的费用。

安全文明施工费包括:施工现场围挡、在建建筑物或构筑物除主体结构防护外的安全围挡设施、施工现场道路及砂石散装材料堆放地的硬化、消防设施、施工现场医疗和急救设施及其他必备的安全设施所需费用。

安全文明施工费=∑(拟建工程分部分项工程数量+拟建工程技术措施项目工程数量)×规定的相应计算基础×规定费率(元)安全文明施工费在工程报价和拟建工程发包时,按规定计算出费额,在工程造价中列暂定金额,不得作为竞争性费用;签订工程施工合同价时,将该费用单独计列。

工程施工时,由工程发包单位、工程安全监督、工程造价管理机构对施工现场企业设置的安全文明设施内容进行确认,并由市工程造价管理机构按规定核定其费用,作为工程结算的依据。

山东省03消耗量定额解释给排水、采暖、燃气工程1、管道穿墙(楼板)加塑料套管时如何执行定额?答:根据有关施工规范、技术规程要求,各种管道穿墙、楼板套管一般采用金属套管,不应采用塑料套管。

若设计规定使用套管一般应采用金属套管,不应采用塑料套管。

若设计规定使用塑料套管,可参照室外塑料给水管(粘接)项目以长度计算,并扣除定额中管件用量。

2、采暖管道安装定额中鼓风机作用是什么如实际安装中采用煨制弯,管道消耗量是否调整?答:室内外采暖管道安装消耗量定额中均已综合了方形补偿器制作安装,其制作按惯砂热弯法考虑,鼓风机为煨弯加热所用。

实际施工中如采用外购弯管,定额消耗量不必调整,外购成品价也不另计。

云南省消耗量定额2003版说明及计算规则

云南省消耗量定额2003版说明及计算规则

云南省消耗量定额2003版说明及计算规则云南省消耗量定额2003版定额总说明一、《云南省建筑工程消耗量定额》(以下简称本定额)是根据《全国统一建筑工程基础定额》,总结了云南省历次建筑工程定额的编制经验,结合实际情况以及新技术、新工艺、新材料的广泛应用进行编制,是云南省建筑工程计价的消耗量定额。

本定额分为上、下两册。

二、消耗量定额指由省建设行政主管部门根据合理的施工组织设计,按照正常施工条件下制定的,生产一个规定计量单位工程合格产品所需人工、材料、机械台班的社会平均消耗量。

因此,除定额中规定允许调整外,均不得因具体工程的施工组织、操作方法、材料消耗与定额不同而调整。

三、本定额是统一全省建筑工程预、结(决)算的项目编号、项目划分、计量单位、工程量计算规则的依据,是完成规定计量单位分项工程计价的人工、材料、施工机械台班消耗量的标准,也是编制施工图预算、拦标价、投标报价、工程量清单计价和办理竣工结(决)算的依据。

四、本定额适用于云南省行政区域内的工业与民用建筑及构筑物的新建、扩建、改建工程。

五、本定额未包含《建设工程工程量清单计价规范》(GB50500-2003)中列为措施项目的内容,建筑工程相关的措施项目,汇编在《云南省建设工程措施项目计价办法》内。

六、本定额中的人工、材料、机械台班单价是省基价区的基期预算价格,简称“基价”。

在编制预算、拦标价、投标报价或办理竣工结(决)算时,材料单价可按工程造价管理部门发布的材料市场价格信息或参照当时当地的市场价格及相关规定调整组价。

七、本定额人工消耗量的确定:人工不分工种、技术等级,以综合工日表示。

内容包括基本用工、辅助用工、超运距用工、人工幅度差。

八、本定额材料消耗量包括主要材料、辅助材料、零星材料等。

凡能计量的材料、半成品均按品种、规格列出数量,已计入了相应损耗,其损耗内容包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。

山东03定额有关解释(有壁式柱解释)

山东03定额有关解释(有壁式柱解释)

03定额有关解释1、清单工程结算时,合同约定按固定综合单价结算,但在实际施工过程中有些建筑做法有所变动,合同中没有明确解决方法,如何处理?清单的内容发生了变化,应视为变更,可调整清单单价。

2、《山东省建筑工程量计价办法》中,综合单价不应包括招标人自行采购材料的价款。

但应考虑对管理费、利润的影响,怎样处理?招标人可以自行采购材料,但在提供工程量清单时,将自供材料单价确定为暂定价,这样企业好报价,招标人也容易扣除所供的材料。

3、竣工清理清单中没有项目如何处理?可以单列竣工清理补充清单项目。

4、在工程施工的过程中,由于工程变更导致措施费(模板或者脚手架)增加或减少,清单这部分措施费是否计算?应如何处理?措施费应计算。

差别较大的,应在承发包双方签定合同中确定范围,可以在工程索赔中解决。

5、什么是框架梁、框架连系梁?有梁板是否包括框架梁、框架连系梁?框架柱间的梁才是框架梁;框架设计是延伸建筑物(横向),一品一品计算结构受力,也就是我们所称的框架;每品框架之间(纵向)联结的梁为框架连系梁。

有梁板不包括框架梁、框架连系梁。

6、楼梯中间休息平台处外墙框架梁不包括在楼梯内。

7、关于2006年《山东省建筑工程消耗量定额补充册》中的竹(胶)板模板制作项目如何结算?发承包双方可以按合同约定或办理施工签证确定周转次数,并按计算规则计算模板接触面积,计算出模板的消耗量后,套用补充册中竹(胶)板模板制作项目,同时扣减《山东省建筑工程消耗量定额》中胶合板模板项目中成品模板材料消耗量。

例:某工程按计算规则计算竹(胶)模板接触面积10000平方米,合同约定或办理施工签证确定周转次数为5次,这样模板的消耗量为10000÷5=2000平方米,套用补充册中竹(胶)板模板接触制作项目工程量为2000平方米,同时套用《山东省建筑工程消耗量定额》中胶合板模板工程量为10000平方米,并扣除子目中成品模板材料消耗量。

8、单独土石方项目,采用挖掘机挖淤泥流砂,自卸汽车运输如何执行定额项目?挖掘机挖淤泥流砂套用1-3-11项目,运输套用1-3-57、58项目。

山东省2003年安装工程消耗量定额解释说明项目费用构成及计算规则

山东省2003年安装工程消耗量定额解释说明项目费用构成及计算规则

山东省安装工程消耗量定额定额说明费用项目构成及计算规则(2003年版)山东省建设厅文件鲁建标字[2003]6号关于发布《山东省安装工程量计算规则》的通知各市建委(建设局)、各有关单位:为了适应社会主义市场经济的发展,规范建筑市场计价秩序,满足安装工程量计算的需要,我厅组织制定了《山东省安装工程量计算规则》(以下简称计算规则),现予以发布,并就有关问题通知如下:一、本计算规则自2003年4月1日起施行。

2003年4月1日前已签定合同的工程,可仍按原合同及有关规定执行。

二、本计算规则的使用按省建设厅鲁建发[2002]41号《山东省建筑工程施工发包与承包计价管理办法》的规定执行。

三、原省建委鲁建标发[1996]54号文件发布的相关定额规定同时停止使用。

四、本计算规则由山东省工程建设标准定额站负责管理、解释。

在执行过程中,有何问题和意见,请及时反映给山东省工程建设标准定额站。

二○○三年一月二十五日山东水利学院陶双2009年10月15日山东省安装工程量计算规则总则第0.0.1条为统一安装工程量的计算,制订本规则。

第0.0.2条在我省行政区域内,一般工业与民用安装的新建、扩建及改造工程计价活动中进行工程量的计算,应遵循本规则。

第0.0.3条本规则与《山东省安装工程消耗量定额》配套使用,作为安装工程计价活动中确定安装工程量以及相应消耗量的依据。

第0.0.4条安装工程量除依据《山东省安装工程消耗量定额》及本规则各项规定外,还应依据以下有效文件:1.施工设计图纸及说明。

2.施工组织设计或施工技术措施方案。

3.其他有关技术经济文件。

第0.0.5条本规则的计算尺寸,以设计图纸表示的或设计图纸能读出的尺寸为准。

除另有规定外,工程量的计量单位应按下列规定计算:1.以体积计算的为立方米(m3)。

2.以面积计算的为平方米(m2)。

3.以长度计算的为米(m)。

4.以重量计算的为吨或千克(t或kg)。

5.以台(套或件等)计算的为台(套或件等)。

深圳市安装工程消耗量定额(2003)

深圳市安装工程消耗量定额(2003)

总说明一、《深圳市安装工程消耗量标准》(以下简称“安装消耗量标准”)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准。

“安装消耗量标准”中包括了与之配套的工程量计算规则。

二、“安装消耗量标准”与《深圳市建设工程计价办法》、《深圳市安装工程综合价格》配合使用,适用于深圳市辖区范围内新建、扩建、改建的安装工程的计价。

三、“安装消耗量标准”是编制深圳市安装工程招标标底的依据,也可作为投标报价的参考。

四、“安装消耗量标准”的编制依据为:1.《建设工程工程量清单计价规范》(GB50500-2003);2.《全国统一安装工程预算定额》(2000);3.《全国统一安装工程预算工程量计算规则》(2000);4.《深圳市安装工程综合价格》(1998);5.《深圳市施工机械台班价格》(2003年);6.国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程;7.深圳市近年来有关安装工程的具有代表性的工程设计、施工、计价及其它资料。

五、“安装消耗量标准”暂分十一册,内容组成包括:第一册:机械设备安装工程:第二册:电气设备安装工程;第三册:热力设备安装工程;第四册:建筑智能化系统设备安装工程:第五册:静置设备与工艺金属结构制作安装工程;第六册:工业管道工程;第七册:消防工程;第八册:给排水、燃气工程;第九册:通风空调工程;第十册:自动化控制仪表安装工程;第十一册:刷油、防腐蚀、绝热工稗及配套工程。

六、“安装消耗量标准”子目中人工、材料、施工机械台班消耗是按照正常的施工条件,我市目前多数施工企业的工人技术水平、机械装备程度,合理的施工组织设计、施工工期、施工工艺、操作规程及使用合格的建筑材料、成品、半成品编制的,反映了本行业社会平均的劳动、材料及机械消耗水平。

1.“安装消耗量标准”子目中的人工工日不分列工种和技术等级,一律以安装工日表示,内容包括基本用工、超运距用工和人工幅度差。

2003年山东消耗量定额

2003年山东消耗量定额

第一章土石方工程说明一、本章包括单独土石方、人工土石方、机械土石方、平整、清理及回填等内容。

二、单独土石方定额项目,适用于自然地坪与设计室外地坪之间,且挖方或填方工程量大于5000m3的土石方工程。

本章其他定额项目,适用于设计室外地坪以下的土石方(基础土石方)工程,以及自然地坪与设计室外地坪之间小于5000m3的土石方工程。

单独土石方定额项目不能满足需要时,可以借用其他土石方定额项目,但应乘以系数0.9。

三、本章土壤及岩石按普通土、坚土、松石、坚石分类,其具体分类见《土壤及岩石(普氏)分类表》。

四、人工土方定额是按干土(天然含水率)编制的。

干湿土的划分,以地质勘测资料的地下常水位为界,以上为干土,以下为湿土。

采取降水措施后,地下常水位以下的挖土,套用挖干土相应定额,人工乘以系数1.10。

五、挡土板下挖槽坑土时,相应定额人工乘以系数1.43。

六、桩间挖土,系指桩顶设计标高以下的挖土及设计标高以上0.5m范围内的挖土。

挖土时不扣除桩体体积,相应定额项目人工、机械乘以系数1.3。

七、人工修整基底与边坡,系指岩石爆破后人工对底面和边坡(厚度在0.30m以内)的清检和修整。

人工凿石开挖石方,不适用本项目。

八、机械土方定额项目是按土壤天然含水率编制的。

开挖地下常水位以下的土方时,定额人工、机械乘以系数1.15(采取降水措施后的挖土不再乘该系数)。

九、机械挖土方,应满足设计砌筑基础的要求,其挖土总量的95%,执行机械土方相应定额;其余按人工挖土。

人工挖土套用相应定额时乘以系数2。

十、人力车、汽车的重车上坡降效因素,已综合在相应的运输定额中,不另行计算。

挖掘机在垫板上作业时,相应定额的人工、机械乘以系数1.25。

挖掘机下的垫板、汽车运输道路上需要铺设的材料,发生时,其人工和材料均按实另行计算。

十一、石方爆破定额项目按下列因素考虑,设计或实际施工与定额不同时,可按下列办法调整:(一)定额按炮眼法松动爆破(不分明炮、闷炮)编制,并已综合了开挖深度、改炮等因素。

深圳市安装工程消耗量定额(2003)

深圳市安装工程消耗量定额(2003)

总说明一、《深圳市安装工程消耗量标准》(以下简称“安装消耗量标准”)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准。

“安装消耗量标准”中包括了与之配套的工程量计算规则。

二、“安装消耗量标准”与《深圳市建设工程计价办法》、《深圳市安装工程综合价格》配合使用,适用于深圳市辖区范围内新建、扩建、改建的安装工程的计价。

三、“安装消耗量标准”是编制深圳市安装工程招标标底的依据,也可作为投标报价的参考。

四、“安装消耗量标准”的编制依据为:1.《建设工程工程量清单计价规范》(GB50500-2003);2.《全国统一安装工程预算定额》(2000);3.《全国统一安装工程预算工程量计算规则》(2000);4.《深圳市安装工程综合价格》(1998);5.《深圳市施工机械台班价格》(2003年);6.国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程;7.深圳市近年来有关安装工程的具有代表性的工程设计、施工、计价及其它资料。

五、“安装消耗量标准”暂分十一册,内容组成包括:第一册:机械设备安装工程:第二册:电气设备安装工程;第三册:热力设备安装工程;第四册:建筑智能化系统设备安装工程:第五册:静置设备与工艺金属结构制作安装工程;第六册:工业管道工程;第七册:消防工程;第八册:给排水、燃气工程;第九册:通风空调工程;第十册:自动化控制仪表安装工程;第十一册:刷油、防腐蚀、绝热工稗及配套工程。

六、“安装消耗量标准”子目中人工、材料、施工机械台班消耗是按照正常的施工条件,我市目前多数施工企业的工人技术水平、机械装备程度,合理的施工组织设计、施工工期、施工工艺、操作规程及使用合格的建筑材料、成品、半成品编制的,反映了本行业社会平均的劳动、材料及机械消耗水平。

1.“安装消耗量标准”子目中的人工工日不分列工种和技术等级,一律以安装工日表示,内容包括基本用工、超运距用工和人工幅度差。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2003消耗量定额解释1、建筑工程消耗量定额与修缮工程预算定额的分界:修缮工程中,300㎡以的零星添建工程,执行修缮定额;超过300㎡的添建工程,执行建筑定额。

2、砌筑材料的规格,设计与定额不同时,可以换算,但消耗量不变,系指定额材料块数折合体积与定额砂浆体积的总体积不变。

3、各种砌体子目,均包括原浆勾缝容。

加浆勾缝时,按定额第九章第二节相应规定计算。

4、坡屋面顶板,按斜板计算。

屋脊处八字脚的加厚混凝土(素混凝土)已包括在消耗量,不单独计算。

若屋脊处八字脚的加厚混凝土配置钢筋作梁使用,应按设计尺寸并入斜板工程量计算。

5、现浇混凝土柱、梁、墙、板的分界:⑴混凝土墙中的暗柱、暗梁,并入相应墙体积,不单独计算;⑵梁、墙连接时,墙高算至梁底;⑶墙、墙相交时,外墙按外墙中心线长度计算,墙按墙间净长度计算;⑷柱、墙与板相交时,柱和外墙的高度,算至板上坪;墙的高度,算至板底;板的宽度,按外墙间净宽度(无外墙时,按板边缘之间的宽度)计算,不扣除柱、垛所占板的面积;⑸电梯井壁,工程量计算执行外墙的相应规定。

6、石、花岗岩楼地面面层点缀子目,其点缀块料按规格块料、被点缀的主体块料按现场加工编制。

点缀块料面层的工程量,按设计图示尺寸,单独计算;不扣除被点缀的主体块料面层的工程量,其现场加工的人工、机械也不增加。

7、各种现浇混凝土板、楼梯、圈梁、过梁、楼梯、雨蓬、阳台、挑檐中的梁和挑梁,混凝土构造柱,均不单独计算。

8、装饰脚手架,墙高度在3.6m以时按相应脚手架子目30%计取。

但计取满堂脚手架后,不再计取装饰脚手架。

9、钢梁执行钢制动梁子目,钢支架执行屋架钢支撑(十字)子目。

10、墙面抹灰(含一般抹灰和装饰抹灰)的工程量,应扣除零星抹灰所占面积,不扣除各种装饰线条所占面积。

11、平挂式安全网(脚手架与建筑物外墙之间的安全网),按水平挂设的投影面积,以平方米计算,执行定额10-1-46立挂式安全网子目。

12、檐高超过20m的建筑物,其超高人工、机械增加的计算基数为除下列工程容之外的全部工程容:⑴室地坪(±0.000)以下的地面垫层、基础、地下室等全部工程容;⑵±0.000以上的构件制作(预制混凝土构件含:钢筋、混凝土搅拌和模板)及工程容;⑶垂直运输机械、脚手架、构件运输工程容。

13、同筑物,檐口高度不同时,其超高人工、机械增加工程量,应分别计算。

14、构件运输,包括场运输和场外运输。

场外运输,系指施工单位将构件从构件预制厂运至施工现场构件堆放点的运输。

15、现浇混凝土悬挑板的翻檐,其模板工程量按翻檐净高计算,执行10-4-211子目;若翻檐高度超过300mm时,执行10-4-206子目。

16、大型机械场外运输,指大型施工机械整体或分体,自停放地运至施工现场,或由一施工现场运至另一施工现场25km以的装卸、运输(包括回程)、辅助材料以及架线等工作容。

计价清单解释11.总承包服务费具体包括什么费用?答:按《计价规》2.0.6条及参阅“宣贯辅导教材”第3.4.1条。

2、对于预留金,若发生的工程量变更超过预留金额,是否调整?答:预留金属于招标人预留工程变更的费用,与投标人无关。

参阅“宣贯辅导教材”4.0.6条。

3、计价规中,将模板费用列入措施项目费中。

宣贯资料第三部分案例一中第361页把模板费用列入分部分项的综合单价中。

答:以《计价规》的正文为准。

4、在工程量清单中,3.4.2“为了准确的计价,零星工作项目表中应详细列出人工、材料、机械名称和相应数量”,这怎么实现?答:招标人视工程情况在零星工作项目计价表中列出有关容,并标明暂定数量,这是招标人对未来可能发生的工程量清单项目以外的零星工作项目的预测。

投标人根据表中容响应报价,这里的“单价”是综合单价的概念,应考虑管理费、利润、风险等;招标人没有列出,而实际工作中出现了工程量清单项目以外的零星工作项目,可按合同规定或按规4.0.9条工程量变更进行调整。

5、在工程量清单报价中,措施费以项做为计量单位,以元计价。

请问:当实际工程量发生变化后,结算时措施费用是否可跟着进行调整?还是有个幅度的限制?例:如砼工程量发生变化,则模板、脚手架及至规、税金都随变动。

如可调,则原先措施报价失去意义,变成了暂定价。

(因为工程量清单是固定单价,而这种变化是每个工程都不可避免的。

)如不可调则与实际情况不符。

答:按合同约定。

6、投标人未填报单价的项目,工程量变更减少或实际工程量与发布量不同时,如何调整?填表须知第3条与本问题的关系?答:投标人未填报单价的项目,视为其费用已包含在其他项目中,与填表须知第3条相同。

若工程量变更增减或实际量与招标清单量不同时,按《计价规》4.0.9条规定或按合同约定处理。

7、什么是规费?规费一般有哪些?答:规费是指国家及地方政府规定必须交纳的费用,包括工程排污费、工程定额测定费等。

8、计价表格之“措施项目分析表”,每一措施项目填表计量单位为“项”,数量为“1”,问:招标人可否在招标文件中自行设计一个“附表”,要求投标人作详细分析(如外架子、架子、满堂架子等工程量及综合单价各是多少)?答:招标人可以要求投标人对有关的措施项目按“措施项目分析表”进行分析,一般按《计价规》所列表格执行即可。

需要补充表格的,可参阅“宣贯辅导教材”4.0.3条,由各省级工程造价管理机构统一制定。

9、有招标代理资质的咨询单位,能否编制工程量清单?答:中华人民国建设部令(107号)《建筑工程施工发包与承包计价管理办法》的第九条“招标标底和工程量清单由具有编制招标文件能力的招标人或受其委托的具有相应资质的工程造价咨询机构、招标代理机构编制”。

《计价规》第3.1.1条所指“中介机构”与部令一致。

10、甲方供料是否计算计价?是否放入投标报价中,还是放入其他费中的招标人部份?答:甲方供料应计入投标报价中,并在综合单价中体现。

11、材料和设备的划分,在工程量清单计价工程中如何处理?由投标人采购的设备(如变压器)是否应纳入综合单价?答:设备费在项目设备购置费列项,不属建安工程费围,因此,清单报价中不考虑此项费用。

12、在执行“工程量清单规”时,牵涉到安装工程量中的多专业(工种)“联动试车费”是否能计取?如果能计取,请问怎样计算?答:联动试车费属工程建设其他费用,不属建安工程费围,因此,清单报价中不考虑此项费用。

13、描述“项目特征”时,全部描述比较烦琐,能否引用施工图(例如:第几项的容)?答:项目特征是描述清单项目的重要容,是投标人投标报价的重要依据,招标人应按《计价规》要求,将项目特征详细描述清楚,便于投标人报价。

14、高层建筑增加费应划回(1)分部分项工程量清单?(2)还是措施项目清单?答:应在分部分项工程量清单报价中考虑。

15、因发包人原因停建(依法解除合同),按工程量清单计价如何办理停建结算?主要是指措施项目费的清算。

答:按合同约定处理。

16、由于工程量将来要按实际核定。

在制订工程量清单时,可否使用一个暂估量,以节省发包方的人力投入?答:如果该工程只有初步设计图纸,而没有施工图纸的,可按暂估量计算,若有施工图纸的必须计算其工程量,结算时可因工程增减作增减量调整。

招标人应尽可能准确提供工程量,如果招标人所提供工程量与实际工程量误差较大,投标人可以提出索赔或策略报价。

17、为便于将来设计变更不会因为投标书中无单价而使承发包双方发生不必要的纠纷,可否采用多做法共存的工程量清单?如,某工程楼地面7000m2工程量。

在工程设计中为水泥砂浆楼地面,在工程量清单中分别列出水泥砂浆楼地面、水磨石楼地面、地板砖楼地面、石楼地面……等等,其各自工程量均为7000m2(或暂定一个数量)?答:不可以。

只能根据施工图纸及施工方案进行编制工程量清单,若发生工程变更工程量增减,按合同的约定竣工时按实核量结算。

18、投标人如参照全统基础定额作综合单价分析时,其工程量(施工量)的计算除按施工组织设计外,是否应参照基础定额中相关子目的原工程量计算规则?答:《计价规》中的工程量计算规则与定额中的工程量计算规则是有区别的,招标人编制招标文件中的工程量清单应按《计价规》中的工程量计算规则计算工程量;投标人投标报价(包括综合单价分析)应按《计价规》4.0.8规定执行。

19、采用工程量清单编制标底价,按步骤必须先确定施工方案,请问:招标人或中介咨询机构如何编制一个合理的施工方案,依据又有哪些?答:标底是指招标人或委托的工程造价咨询单位在工程量清单的基础上编制的一种预期价格,是招标人对建设工程预算的期望值,标底并不是决定投标能否中标的标准价,而只是对投标进行评审和比较时的一个参考价。

因此,在编制标底时,招标人或中介咨询机构一定要依据项目的具体情况,考虑常用的、合理的施工方法、施工方案进行编制。

20、同一分部分项工程项目招标方提供的工程量清单是按招标文件来确定描述工程特征,如果投标人的施工方案描述的工作容和特征与招标人的不同,是否允许对工程量清单项目工程容和特征描述进行修改、补充?答:招标方提供的工程量清单描述的项目特征,表述的是工程实体的容,它与施工方法、施工方案没有关系,采用何种施工方法、施工方案来完成实体的施工由投标方决定。

实体的容是不能做修改或补充的。

21、甲方购买的材料、设备在招投标阶段如果无法确定需要多少钱,能否不用列入报价?答:设备费在项目设备购置费列项,不属建安工程费围,因此,清单报价中不考虑此项费用。

材料费必须列入综合单价,如果在招投标阶段无法准确定价,应按暂估价。

22、如果合同订的是单价合同,能否结算时按竣工图、现场实际情况按实重新计算工程量?答:(1)按合同约定。

(2)乙方发现实际发生的工程量与工程量清单提供的工程量不同时,应随时与甲方协商签证同意后变更,结算时调整。

23、工程量清单计价可以理解为固定单价,而不固定总价法。

请问合同价如何定?若投标人已知工程量计算错误、漏项或设计变更,如何调整?答:工程量清单计价是一种计价方法,固定价、可调价、成本加酬金是签定合同价的方式,这是两个畴的概念。

按工程量清单计价可以采用固定价、可调价、成本加酬金中的任何一种方式签定合同价。

根据建设部令第107号的第五条、第十一条和第十二条,编制施工图预算、招标标底和投标报价的计价方法有工料单价法和综合单价法,招标人与中标人应根据中标价订立合同,或不实行招投标工程由发承包双方协商订立合同,合同价方式有固定价、可调价和成本加酬金。

若投标人发现清单中工程量计算错误、漏项或设计变更,可按《计价规》4.0.9条规定或按合同约定处理。

24、执行工程量清单后是否工程结算方式和原来的定额法不一样?答:按工程量清单计价的工程结算方式与按定额计价的工程结算方式的不同点:工程量清单计价,综合单价一般不作改动,没有价差,也不用调整各项费率。
