建筑施工技术作业【最新版】
建筑施工技术作业4
建 筑 施 工 技 术 作 业 4(第6、7、8章)一. 名 词 解 释1. 起重量,起重高度,起重半径 p182答: a. 起重量Q 指起重机安全工作所允许的最大起重重物的质量. b. 起重半径R 指起重机回转轴线至吊钩中心的水平距离. c. 起重高度H 指起重吊钩中心至停机地面的垂直距离.2. 工作线数: 穿绕动滑轮的绳数,称为工作线数. P1943. 旋转法: 旋转法吊装柱时,柱的平面布置要做到:绑扎点,柱脚中心 与柱基础杯口中心“三点同弧”. P202姓 名:________________ 学 号:________________得 分:________________教师签名:_______________在以吊柱时起重半径R为半径的圆弧上,柱脚靠近基础.这样,起吊时起重半径不变,起重臂边升钩,边回转.柱在直立前,柱脚不动,柱顶随起重机回转及吊钩上升而逐渐上升,使柱在柱脚位置竖直.然后,把柱吊离地面约20~30厘米,回转起重臂把柱吊至杯口上方,插入杯口.4. 滑行法: 采用滑行法吊装柱时,柱的平面布置要做到:绑扎点,基础杯口中心“二点同弧”. P203在以起重半径R为半径的圆弧上,绑扎点靠近基础杯口.这样,在柱起吊时,起重臂不动,起重钩上升,柱顶上升,柱脚沿地面向基础滑行,直至柱竖直.然后,起重臂旋转,将柱吊至柱基础杯口上方,插入杯口.5. 屋架正向扶直: 正向扶直.起重机位于屋架下弦一边,首先以吊钩对准屋架中心,收紧吊钩.然后略略起臂使屋架脱模.接着起重机升钩并起臂,使屋架以下弦为轴,缓缓转为直立状态. P2066. 综合吊装法: 综合吊装法是在厂房结构安装过程中,起重机一次开行,以节间为单位安装所有的结构构件.这种吊装方法具有起重机开行路线短,停机次数少的优点. P2097. 冷底子油: 冷底子油是利用30%一40%的石油沥青加入70%的汽油或者加入60%的煤油溶融而成.前者称为快挥发性冷底子油,喷涂后5—10h于燥;后者称为慢挥发性冷底子油,喷徐后12—48h干燥.p2338. 沥青玛碲酯: 沥青玛蹄脂是采用石油沥青配制的,是粘贴油毡的胶结材料.所以又叫沥青胶结材料或沥青胶. P2369. 刚性防水: 刚性防水工程是以水泥,砂,石为原料,掺入少量外加剂,高分子聚合物等材料,通过调整配合比,抑制或减少孔隙特征,改变孔隙特征,增加各原料界面间的密实性等方法配制的具有一定抗渗能力的水泥砂浆,混凝土作为放水材料的防水工程. P266二. 填空题1.自行杆式起重机分为_履带式起重机_,汽车式起重机_和_轮胎式起重机_三类. P1792.履带式起重机的技术参数为_起重量Q,起置半径R_和_起重高度H._三个。
《建筑施工高处作业安全技术规范》最新版本
包括临边作业、洞口作业、攀登作业、悬空作业等, 但不局限于以上类别的作业,例如操作平台上的作 业、交叉作业等。
例如:在工作面边沿无围护或围护设施高度低于 800mm的高处作业,包括楼板边、楼梯段边、屋面 边、阳台边、各类坑、沟、槽等边沿的高处作业。
精品课件
二、高处作业
精品课件
精品课件
四、案例学习
(二)该问题涉及的相关规定: 2、《建筑施工作业劳动防护用品配备及使用标
准》JGJ184-2009第2.0.4条(强制性条文)
2.0.4 进入施工现场人员必须佩戴安全帽。作 业人员必须戴安全帽、穿工作鞋和工作服;应 按作业要求正确使用劳动防护用品。在2m及以 上的无可靠安全防护设施的高处、悬崖和陡坡 作业时,必须系挂安全带。
第三十四条 施工单位采购、租赁的安全防护用具、机械设 备、施工机具及配件,应当具有生产(制造)许可证、产 品合格证,并在进入施工现场前进行查验。
施工现场的安全防护用具、机械设备、施工机具及配件必 须由专人管理,定期进行检查、维修和保养,建立相应的 资料档案,并按国家有关规精品定课件及时报废。
(三)存在以上问题的原因分析:
边与洞口作业、攀登与悬空作业、操作平台、交叉 作业、建筑施工安全网等)”、“附录”、“条文 解释”五大部分组成。每一部分均不能忽略!!
精品课件
一、对于新版规范应该了解的一些信息
对于高处作业的定义,在术语中很明确!
高处作业:在坠落高度基准面2m及以上有 可能坠落的高处进行的作业。
1、施工组织与安全管理脱节。在进行施工组织设 计前未开展潜在的安全风险分析,未对可能存在的 危险源拟定针对性的安全技术措施。
2、安全防护用品的管理制度未执行。
更新版国家开放大学电大《建筑施工技术》网络核心课形考网考作业试题及答案
(更新版)最新国家开放大学电大《建筑施工技术》网络核心课形考网考作业试题及答案形考作业1 (第1-2章,占25%)一、单选题(每题4分,共计40分)试题1L单项工程是建设项目的组成部分,具有独立的设计文件,能独立施工,建成后可以独立发挥生产能力或使用效益的工程。
以下属于单项工程的是()。
选择一项:答案:学校的教学楼试题22.分部工程是单位工程的组成部分,是按照单位工程的不同部位、不同施工方式或不同材料和设备种类,从单位工程中划分出来的中间产品。
以下属于分部工程的是()。
选择一项:答案:土石方工程试题33.单位工程是单项工程的组成部分,具有独立的设计文件,能独立施工,但一般不能独立发挥生产能力或使用效益的工程。
以下属于单位工程的是()。
选择一项:答案:给水排水工程试题44.分项工程是分部工程的组成部分,是指通过简单的施工过程就能生产出来,并可以利用某种计量单位计算的最基本的中间产品,是按照不同施工方法或不同材料和规格,从分部工程中划分出来的。
以下属于分项工程的是()o选择一项:答案:模板工程试题55.建筑工程定额按定额反映的物质消耗内容分类,可分为()。
选择一项:答案:劳动定额、料消耗定额和机械台班消耗定额试题66.人工幅度差是指预算定额和劳动定额由于水平不同而引起的水平差。
它是指未包括在劳动定额中,而预算定额中又必须考虑的工时消耗。
如()o选择一项:答案:工序交叉、搭接停歇的时间损失试题77.施工机械台班预算价格亦称施工机械台班使用费。
它是指在单位工作台班中为使机械正常运转所分摊和支出的各项费用。
这些费用按其性质划分为第一类费用和第二类费用。
第一类费用亦称不变费用,是指属于分摊性质的费用。
以下属于第一类费用的是()o选择一项:答案:大修理费试题88.施工机械台班预算价格亦称施工机械台班使用费。
它是指在单位工作台班中为使机械正常运转所分摊和支出的各项费用。
这些费用按其性质划分为第一类费用和第二类费用。
建筑施工高处作业安全技术规范最新版2023
建筑施工高处作业安全技术规范最新版2023在建筑施工中,高处作业是一项高风险且具有挑战性的工作。
为了保障工人的安全,建筑施工高处作业安全技术规范不断得到更新和完善。
本文将详细介绍建筑施工高处作业安全技术规范的最新版本,以及其中的一些关键要点。
一、作业前的准备在进行高处作业之前,必须进行充分的准备工作。
首先,需要评估施工现场的风险,并采取相应的措施进行风险管控。
其次,施工方必须制定安全作业方案,并将其向工人进行培训和交流,确保每个施工人员都对作业过程和安全措施有清晰的理解。
二、高处作业设备和工具为了保障高处作业的安全,必须选择合适的设备和工具。
首先,需要确保防护设备齐全,包括安全带、安全网等。
其次,需要检查并保证作业设备的良好状态,例如脚手架、吊篮等。
同时,施工方还需要制定设备的使用规范,并进行定期的维护和检修,确保设备的可靠性和稳定性。
三、高空坠落防护措施高处作业中最常见的危险是工人的高空坠落。
因此,高处作业安全技术规范要求采取必要的防护措施。
首先,必须搭设合适的临时防护设施,例如防护栏杆、安全网等,以防止工人从高处坠落。
其次,每个施工人员都必须佩戴安全带,并正确使用和固定。
同时,还要加强对高处作业人员的岗前培训,提高他们的安全意识和防护技能。
四、高处作业的安全管理为了保障高处作业的安全,必须进行有效的安全管理。
首先,要建立健全的责任体系,明确各个岗位的职责和权力。
其次,要加强对施工人员的培训和考核,以提高他们的安全意识和技能水平。
同时,还要落实安全巡查和安全检查制度,确保施工现场的安全状况得到有效的监控和管理。
五、应急预案和救援措施即使在高处作业的过程中做好了各种安全措施,也不能消除所有的风险。
因此,高处作业安全技术规范要求制定应急预案和救援措施,以应对可能发生的事故。
这包括建立事故报告和处理机制,培训作业人员的急救技能,以及准备合适的救援装备和设备。
结语建筑施工高处作业安全技术规范的最新版2023中,对高处作业的安全要求更加严格和细致。
建筑施工技术习题集及含答案

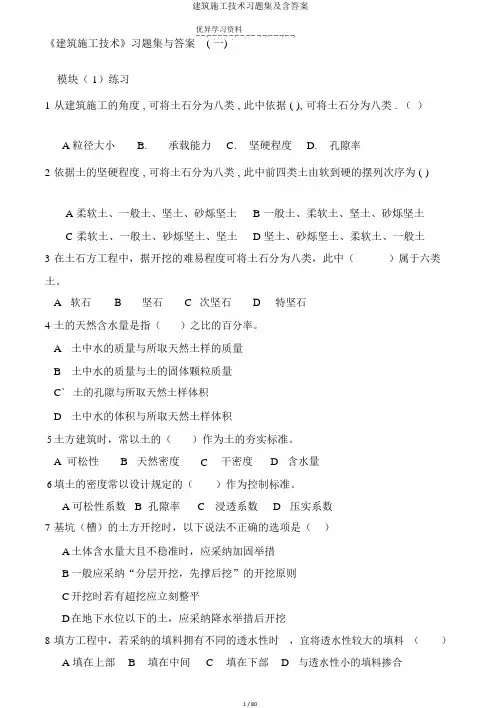

《建筑施工技术》习题集与答案( 一)模块( 1)练习1 从建筑施工的角度 , 可将土石分为八类 , 此中依据 ( ), 可将土石分为八类 . ()A 粒径大小 B.承载能力 C.坚硬程度 D.孔隙率2 依据土的坚硬程度 , 可将土石分为八类 , 此中前四类土由软到硬的摆列次序为 ( )A 柔软土、一般土、坚土、砂烁坚土B 一般土、柔软土、坚土、砂烁坚土C 柔软土、一般土、砂烁坚土、坚土D 坚土、砂烁坚土、柔软土、一般土3 在土石方工程中,据开挖的难易程度可将土石分为八类,此中()属于六类土。
A软石B坚石C次坚石D特坚石4 土的天然含水量是指()之比的百分率。
A土中水的质量与所取天然土样的质量B土中水的质量与土的固体颗粒质量C`土的孔隙与所取天然土样体积D土中水的体积与所取天然土样体积5 土方建筑时,常以土的()作为土的夯实标准。
A 可松性B 天然密度C 干密度D 含水量6 填土的密度常以设计规定的()作为控制标准。
A 可松性系数B 孔隙率C 浸透系数D 压实系数7 基坑(槽)的土方开挖时,以下说法不正确的选项是()A土体含水量大且不稳准时,应采纳加固举措B一般应采纳“分层开挖,先撑后挖”的开挖原则C开挖时若有超挖应立刻整平D在地下水位以下的土,应采纳降水举措后开挖8 填方工程中,若采纳的填料拥有不同的透水性时,宜将透水性较大的填料()A 填在上部B填在中间C填在下部D与透水性小的填料掺合9 填方工程施工()A应由下至上分层填筑B一定采纳同类土填筑C当天填土,应隔天压实D基础墙双侧应分别填筑10 可进行场所平坦、基坑开挖、土方压实、松土的机械是()A推土机B铲运机C平川机D摊铺机11 铲运机合用于()工程A中小型基坑开挖C河流清淤 D B 大面积场所平坦挖土装车12 正挖土机挖土的特色是()A 退后向下,强迫切土B 行进向上,强迫切土C 退后向下,自重切土D 直上直下,自重切土13 正铲挖土机适合开挖()A停机面以下的一 ~四类土的大型基坑B有地下水的基坑C停机面以上的一 ~四类土的大型基坑D独立柱基础的基坑14 反铲挖土机能开挖()A 停机面以上的一 ~四类土的大型干燥基坑及土丘等B 停机面以下一 ~三类土的基坑、基槽或管沟等C 停机面以下的一 ~二类土的基坑、基槽及填筑路基、堤坝等D 停基面以下的一 ~二类土的窄而深的基坑、沉井等15 抓铲挖土机适于开挖()A山丘开挖B场所平坦土方C水下土方D大型基础土方16 对河流清淤工程,合用的挖土机械是()A正铲B反铲C拉铲D抓铲17 某工程使用端承桩基础,基坑拟采纳放坡挖,其坡度大小与()没关A 持力层地点B开挖深度与方法C 坡顶荷载及排水状况D边坡留置时间18在土质均匀、湿度正常、开挖范围内无地下水且敞漏时间不长的状况下,对较密实的砂土和碎石类土的基坑或管沟开挖深度不超出()时,可直立开挖不加支撑A1.00m B1.25m C1.50m D2.00m19 以下支护结构中,既有挡土又有止水作用的支护结构是()A 混凝土灌输桩加挂网抹面护壁B 密排式混凝土灌输桩C 土钉墙D 钢板桩20 以下支护结构中,无止水作用的支护结构是()A .H 型钢桩加横插板B 地下连续墙C 深层搅拌水泥土墙D 密排桩间加注浆桩21 在较深的基坑中,挡土结构的支撑不宜使用()形式A 自立式(悬臂式)B锚拉式C 土层锚杆D坑内水平式22 某管沟宽度为 8m,降水轻型井点在平面上宜采纳()形式A 单排B双排C环形 D.U形23 某轻型井点采纳环状部署,井点管理设面距基坑底的垂直距离为4m,井点管至基坑中心线的水平距离为10m,则井点管的埋设深度(不包含滤管长)起码应为()A 5mB 5.5mC 6mD 6.5m24 察看验槽的内容不包含()A基坑(槽)的地点、尺寸、标高、和边坡能否切合设计要求B能否已挖到持力层C槽底土的均匀程度和含水量状况D降水方法与效益25 察看验槽的要点应选择在()A 基坑中心线B基坑边角处C受力较大的部位D最后开挖的部位26 换土垫层法中,()只合用于地下水位较低,基槽常常处于较干燥状态下的一般粘性土地基的加固A 砂垫层B砂石垫层C灰土垫层D卵石垫层27 在夯实地基法中,()合用于办理高于地下水位0.8m 以上稍湿的黏性土、砂土、湿陷性黄土、杂填土和分层填土地基的加固办理A 强夯法B重锤夯实法C挤密桩法D砂石桩法28()合用于办理碎石土、砂土、低饱和度的黏性土、粉土、湿陷性黄土及填土地基等的深层加固A 强夯法B重锤夯实法C挤密桩法D砂石桩法29()合用于办理地下水位以上天然含水率为12%~25%、厚度为5~15m的素填土、杂填土、湿陷性黄土以及含水率较大的脆弱地基等A 强夯法B重锤夯实法C灰土挤密桩法D砂石桩30()合用于挤密松懈的砂土、素填土和杂填土地基A 水泥粉煤灰碎石桩B砂石桩C振冲桩D灰土挤密桩模块( 2)练习31 深层搅拌法适于加固承载力不大于()的饱和黏性土、软黏土以及沼泽地带的泥炭土等地基A0.15MPa B 0.12MPa C 0.2MPa D 0.3MPa32 在地基办理中,()适于办理深沉软土和冲填土地基,不合用于泥炭等有机积淀地基A 预压法 - 砂井堆载预压法B深层搅拌法C 振冲法D深层密实法33 已浇筑的混凝土强度达到()时,方准上人施工A1.5N/mm2 B2.5N/mm2 C1.2N.mm2 D2.0N/mm234筏型基础及箱型基础施工前,如地下水位较高,可采纳人工降低地下水位线至基坑以下许多于(),以保证在无水状况下进行基坑开挖和基础施工A200mm B300mm C500mm D1000mm35 筏板基础混凝土浇筑完成后,表面应覆盖和洒水保养时间许多于()A7d B14d C21d D28d36 当筏板基础混凝土强度达到设计强度的()时,应进行基坑回填A10% B20% C30% D50%37 当采纳机械开挖箱型基础土方时,应在基坑底面标高以上保存()厚的土层,采纳人工清底A200~400mm B1000~300mm C300~500mm D500~1000mm38箱形基础的底版、内外墙和顶板宜连续浇筑完成。
(完整版)建筑施工技术习题及答案

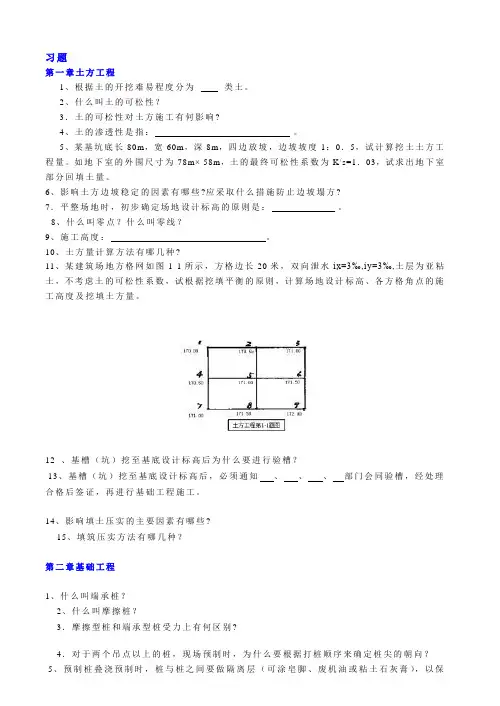

习题第一章土方工程1、根据土的开挖难易程度分为类土。
2、什么叫土的可松性?3.土的可松性对土方施工有何影响?4、土的渗透性是指:。
5、某基坑底长80m,宽60m,深8m,四边放坡,边坡坡度1:0.5,试计算挖土土方工程量。
如地下室的外围尺寸为78m× 58m,土的最终可松性系数为K/s=1.03,试求出地下室部分回填土量。
6、影响土方边坡稳定的因素有哪些?应采取什么措施防止边坡塌方?7.平整场地时,初步确定场地设计标高的原则是:。
8、什么叫零点?什么叫零线?9、施工高度:。
10、土方量计算方法有哪几种?11、某建筑场地方格网如图1-1所示,方格边长20米,双向泄水ix=3‰,iy=3‰,土层为亚粘土,不考虑土的可松性系数,试根据挖填平衡的原则,计算场地设计标高、各方格角点的施工高度及挖填土方量。
12 、基槽(坑)挖至基底设计标高后为什么要进行验槽?13、基槽(坑)挖至基底设计标高后,必须通知、、、部门会同验槽,经处理合格后签证,再进行基础工程施工。
14、影响填土压实的主要因素有哪些?15、填筑压实方法有哪几种?第二章基础工程1、什么叫端承桩?2、什么叫摩擦桩?3.摩擦型桩和端承型桩受力上有何区别?4.对于两个吊点以上的桩,现场预制时,为什么要根据打桩顺序来确定桩尖的朝向?5、预制桩叠浇预制时,桩与桩之间要做隔离层(可涂皂脚、废机油或粘土石灰膏),以保证起吊时不互相粘结。
叠浇层数,应由地面允许荷载和施工要求而定,一般不超过,上层桩必须在下层桩的混凝土达到设计强度等级的以后,方可进行浇筑。
A——二层B——四层C——六层D——30% E——50% F——70%6、预制桩的混凝土浇筑工作应由连续浇筑,严禁中断,制作完成后,应洒水养护不少于7天。
A——由桩尖向桩顶B——由桩顶向桩尖7、打桩机主要由哪几部分组成?8、桩锤和桩架的作用是什么?9、桩锤的类型有哪几种?10、桩架的类型有哪几种?11、常用的锤击沉桩机有哪几种?试述它们的优缺点。
建筑施工高处作业安全技术规范(最新)
建筑施工高处作业安全技术规范 (最新) 【范本一】【正文】第一章总则第一条为了加强建筑施工高处作业的管理,确保施工人员的安全,根据相关法律法规和标准,制定本技术规范。
第二条本技术规范适用于建筑施工高处作业的安全管理。
第三条高处作业应遵循“安全第一:预防为主、综合治理”的原则。
第四条建筑施工高处作业人员应具备相应的资格和培训证书。
第五条建筑施工高处作业应根据施工实际情况制定详细的作业方案,并且经过相关方面审批。
第六条建筑施工现场应设置明显的警示标志和警示提示语。
第七条建筑施工高处作业应进行安全技术交底。
第八条高处作业人员应按照作业方案进行作业,并配戴相应的个人防护设备。
第九条高处作业人员应注意周围环境的安全,确保不对他人造成危害。
第十条施工现场应配备相应的安全设施和救援装备。
第十一条施工现场应设立相应的安全监督员,对高处作业进行监督和检查。
第十二条对违反施工高处作业安全规范的人员,应依法给予相应处罚,并进行教育和培训。
【文档结尾】1、本文档涉及附件:附件一高处作业安全技术交底表、附件二高处作业人员资格证书。
2、本文所涉及的法律名词及注释:(1)施工:指在建筑工程项目中进行的土建、装饰、安装等各项施工活动。
(2)高处作业:指施工中进行在高空或墙面、天花板等垂直作业面上,需使用脚手架、吊篮等设备进行的作业。
(3)作业方案:指对高处作业的具体施工方法、工期、安全措施等进行详细规划和安排的方案。
【范本二】【正文】第一章概述1.1目的和依据建筑施工高处作业安全技术规范(以下简称“技术规范”)的目的是为了保障施工人员在高处作业期间的安全,遵循“安全第一:预防为主、综合治理”的原则,遵守相关法律法规和标准,确保高处作业的顺利进行。
本技术规范依据国家相关法律法规和标准制定。
1.2适用范围本技术规范适用于建筑施工过程中所涉及的高处作业,包括但不限于脚手架搭设、吊篮使用、高架作业平台使用等。
1.3定义和缩写词(1)高处作业:指施工过程中需要在离地面一定距离的高處进行的作业活动。
最新国家开放大学电大《建筑施工技术》形考任务5试题及答案
最新国家开放大学电大《建筑施工技术》形考任务5试题及答
案
最新国家开放大学电大《建筑施工技术》形考任务5试题及答案形考作业5
一、多项选择题
题目1
1.预应力提高了结构的(构件)的()。
选择一项或多项:
B. 抗裂性
D. 耐久性
E. 刚度
题目2
2.下列与先张施工有关的机具有()。
选择一项或多项:
A. 夹具
C. 锚具
D. 电动螺杆张拉机
E. 追锚式千斤顶
题目3
3.下列与后张法有关的工序是()。
选择一项或多项:
A. 张拉预应力筋
B. 安装底模
D. 穿预应力筋
E. 孔道灌浆
二、判断题
题目4
1.后张法是先浇筑混凝土后张拉预应力筋的预应力混凝土生产方
法。
()
选择一项:
对
题目5
2.穿心式千斤顶的双作用是指张拉作用和回程作用。
()选择一项:
错
题目6。
建筑工程施工技术作业
1;解:(1) 有m=b/h可有b=m*h=05*8=4m;V土=h(a+2c+m*h)(b+2c+m*h)+1/3*m2h3V=8*(50+2+4)*(30+2+4)+1/3*0.5*0.5*8*8*8=16170.7m3(2)V填=16170.7-5000=11170.7m3由Ks’=V3/V1 ; V3=11170.7; Ks’=1.05; V1=V3/ Ks’=10638.7m3; V松留=V1*1.14=12128.15m3(3)运走的土的体积为5000立方米;Ks=V2/V1; V2=5000*1.14=5700m3;(4)n=5700/6=950(车)2;解:由m=b/h可有b=m*h=0.5*10=5m(1)V土= h(a+2c+m*h)(b+2c+m*h)+1/3*m2h3=10*(100+5)(60+5)+1/3*0.5*0.5*10*10*10=68333.3m3;(2)由Ks’=V3/V1; V3=68333.3-24000=44333.3m3; Ks’=1.05; V1=V3/Ks’;V3=42222.2m3;(3)68333.3-24000=44333.3m3;(4)N=44333.3*1.14/4=12635(车);3;解:由m=b/h可有b=m*h=4*0.33=1.32m;V土=h*(a+2c+mh)*L=4*(3+0.6+1.32)*5=98.4m3;4;解;由m=b/h可有b=m*h=.33*2.5=0.825m;V土=h*(a+2c+mh)*L=2.5*(2+0.825)*100=706.25m35.已知某场地方格网方格长为a,方格数N=14个,各方格角点上的自然地面高程如图2.41所示。
试确定该平整场地的设计标高H0.24.9图2.41 场地方格网示意图解:H0=(∑H1+2∑H2+3∑H3+4∑H4)÷4N 易知N=14∑H1=23+24.9+26.4+26.2+25.3+24.6=150.4∑H2=23.5+24.1+24.5+25.4+26.0+25.6+24.1+23.6=196.8∑H3=24.9+25.6=50.5∑H4=24.2+24.6+24.9+24.7+24.9+25.3+25.2=173.8即H0=(150.4+2×196.8+3×50.5+4×173.8)÷(4×14)=1390.7÷56=24.86、某建筑场地自然标高如图所示,方格网边长为20m*20m。
华南理工建筑施工技术第一第二次作业
1.【简答题】填土压实的方法有哪些?影响填土压实的因素有哪些?答:填土压实的方法一般有碾压、夯实,振动压实等。
影响填土压实的因素有压实功、土的含水量以及每层铺土厚度。
2.【问答题】论述泥浆护壁钻孔灌注桩的施工工艺答:泥浆护壁钻孔灌注桩是利用自然造浆或人工造浆浆液进行护壁,通过循环泥浆将被钻头切下的土块挟带出孔外成孔,然后安放绑扎好的钢筋笼,水下灌注混凝土成桩。
其施工工艺如下:测定桩位,埋设护筒,桩机就位,成孔(设备浆池制备泥浆,泥浆循环请渣),清孔,安放钢筋骨架,浇筑水下混凝土。
桩机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,应在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录。
钻孔及注泥浆:调直机架挺杆,对好桩位(用对位圈),开动机器钻进,出土,达到一定深度(视土质和地下水情况)停钻,孔内注入事先调制好的泥浆,然后继续进钻。
3.【简答题】什么是施工缝?留设施工缝的原则是什么?并简述施工缝结合部位的处理方法答:施工缝指的是在混凝土浇筑过程中,因设计要求或施工需要分段浇筑而在先、后浇筑的混凝土之间所形成的接缝。
施工缝预留原则:其位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝,梁、板、墙应留垂直缝。
施工缝结合部位的处理方法,在施工缝处继续浇筑混凝土时,应待混凝土的抗压强度不大于mm2 方可进行。
施工缝处浇筑混凝土之前,应除去表面的水泥薄膜、松动的石子和软弱的混凝土层,并加以充分湿润和冲洗干净,不得积水。
浇筑时,施工缝处宜先铺水泥浆或与混凝土成分相同的水泥砂浆一层,厚度为10~15mm,以保证接缝的质量。
浇筑混凝土过程中,施工缝应细致捣实,使其结合紧密。
4.【问答题】试述后张有粘结预应力施工工艺过程?答:后张有粘结预应力施工工艺过程:先浇筑好混凝土构件,并在构件中预留孔道;待混凝土强度达到设计规定的数值后,在孔道内穿入预应力筋进行扎拉并加以锚固,最后进行孔道灌浆。
建筑施工技术形考作业3答案
一、单项选择题题目1完成获得0.625分中的0.625分1.砖墙砌体灰缝厚度一般应控制在()左右。
选择一项:A. 10mmB. 15mmC. 12mmD. 8mm题目2完成获得0.625分中的0.625分2.脚手架的一步架高度一般为()。
选择一项:A. 1.8mB. 0.6mC. 1.2mD. 0.9m题目3完成获得0.625分中的0.000分3.砌筑用脚手架的宽度一般为不小于()。
选择一项:A. 2mB. 1.2mC. 1.5mD. 3m题目4完成获得0.625分中的0.625分4.普通粘土砖墙的砌筑,应选用()。
选择一项:A. 水泥砂浆B. 混合砂浆C. 粘土砂浆D. 石灰砂浆题目5完成获得0.625分中的0.625分5.单排扣件钢管脚手架搭设高度一般不宜超过()。
选择一项:A. 10mB. 30mC. 20mD. 40m二、多项选择题题目6完成获得1.250分中的1.250分1.脚手架的分类可以按照()。
选择一项或多项:A. 材料分类B. 搭设位置分类C. 用途分类D. 结构形式分类E. 功能分类题目7完成获得1.250分中的1.250分2.模板及其支架应有足够的()。
选择一项或多项:A. 湿度B. 稳定性C. 刚度D. 密封性E. 强度题目8完成获得1.250分中的1.250分3.模板的拆除顺序一般为()。
选择一项或多项:A. 后支的先拆B. 后支的后拆C. 先支的先拆D. 先拆板模后拆拄模E. 先支的后拆三、判断题题目9完成获得0.625分中的0.625分1.立皮数杆的作用是控制砌筑墙体的竖向尺寸以及各部件的标高。
()选择一项:对错题目10完成获得0.625分中的0.625分2.砖墙砌筑应采用混合砂浆。
()选择一项:对错题目11完成获得0.625分中的0.625分3.砖墙转角临时间断处,如留斜槎困难,也可以留直槎。
()选择一项:对错题目12完成获得0.625分中的0.625分4.一步架高度是1.5m。
华工《建筑施工技术》课程作业
《建筑施工技术》课程作业作业:1、什么叫流砂?流砂防治的措施有哪些?答:流沙是指:基坑挖土至地下水位以下,土质为细砂土或粉砂土的情况下,采用集水坑降低地下水时,坑下的土有时会形成流动状态,随着地下水流入基坑,这种现象称为流砂现象。
出现流砂现象时,土完全丧失承载力,土体边挖边冒流砂,至使施工条件恶化,基坑难以挖到设计深度。
严重时会引起基坑边坡塌方;临近建筑因地基被掏空而出现开裂、下沉、倾斜甚至倒塌。
防治流砂的主要途径有:减少或平衡动水压力;设法使动水压力方向向下;截断地下水流。
其具体措施有:(1)枯水期施工法。
枯水期地下水位较低,基坑内外水位差小,动水压力小,就不易产生流砂。
(2)抢挖并抛大石块法。
分段抢挖土方,使挖土速度超过冒砂速度,在挖至标高后立即铺竹、芦席,并抛大石块,以平衡动水压力,将流砂压住。
此法适用于治理局部的或轻微的流砂。
(3)设止水帷幕法。
将连续的止水支护结构(如连续板桩、深层搅拌桩、密排灌注桩等)打入基坑底面以下一定深度,形成封闭的止水帷幕,从而使地下水只能从支护结构下端向基坑渗流,增加地下水从坑外流入基坑内的渗流路径,减小水力坡度,从而减小动水压力,防止流砂产生。
(4)人工降低地下水位法。
即采用井点降水法(如轻型井点、管井井点、喷射井点等),使地下水位降低至基坑底面以下,地下水的渗流向下,则动水压力的方向也向下,从而水不能渗流入基坑内,可有效地防止流砂的发生。
因此,此法应用广泛且较可靠。
此外,采用地下连续墙、压密注浆法、土壤冻结法等,阻止地下水流入基坑,以防止流砂发生。
2、简述轻型井点降水系统的安装流程?井点管埋设的一般方法是什么?答:轻型井点设备由管路系统和抽水设备组成,管路系统包括:滤管、井点管、弯联管及总管。
滤管(图)为进水设备,通常采用长1.0~1.5m、直径38mm或51mm的无缝钢管,管壁钻有直径为12~19mm的滤孔。
骨架管外面包以两层孔径不同的生丝布或塑料布滤网。
建筑施工技术作业
建筑施工技术作业建筑施工技术作业是指在建筑施工过程中,负责实施各项技术任务的工作。
这些任务包括建筑物结构施工、施工设备与机械的调试与操作、建筑材料的运输与使用等。
作为建筑施工的关键环节,施工技术作业的质量和效率直接影响着建筑工程的质量和进度。
一、建筑施工技术作业的重要性建筑施工技术作业是建筑工程的核心内容之一,对保证工程质量、提高施工效率具有重要意义。
首先,施工技术作业直接涉及到各种建筑材料的使用和施工工艺的操作,直接关系到建筑物的安全性和耐久性。
其次,施工技术作业的质量和效率直接影响着工程的进度和成本,对于保证项目的顺利推进具有重要意义。
因此,科学规范的施工技术作业是确保建筑工程质量和进度的关键因素。
二、建筑施工技术作业的关键内容1. 施工准备在实施建筑施工技术作业之前,必须进行全面的施工准备工作。
这包括对施工现场的勘察和测量、施工平面图的制定、施工材料和设备的准备等。
同时,还需要做好施工计划和施工方案的编制,确保施工过程的有序进行。
2. 施工设备与机械的调试与操作建筑施工中,各种设备和机械的使用是不可或缺的。
施工技术作业中涉及到的设备和机械包括起重机、钻孔机、混凝土搅拌机等。
在使用这些设备和机械之前,必须进行调试和操作培训,确保其正常运行和安全使用。
3. 建筑材料的运输与使用建筑施工技术作业中,对建筑材料的正确运输和使用也是非常重要的。
建筑材料的正确存放和使用,直接决定了建筑物的质量和使用寿命。
因此,在施工过程中,必须严格按照规范要求运输和使用建筑材料,确保其质量和安全。
4. 施工工艺操作施工工艺是建筑施工技术作业中的核心内容之一。
施工工艺操作包括土方开挖、基础施工、结构施工等环节。
在施工过程中,必须按照相关的技术规范和施工方案进行操作,确保施工工艺的正确性和完整性。
三、建筑施工技术作业的常见问题与对策在实施建筑施工技术作业过程中,常常会遇到一些问题和挑战。
以下是一些常见问题和相应的对策:1. 施工进度延误施工进度延误可能是由于施工计划不合理或者施工过程中出现了一些意外情况导致的。
建筑施工技术作业
建筑施工技术作业
建筑施工技术作业是建筑工程专业的重要课程之一,它是实践与理论相结合的一门学科。
在学习建筑施工技术作业之前,我们需要了解建筑工程的基本知识,如建筑结构、建筑材料、建筑制图等。
还需要掌握一定的计算机辅助设计软件,如AutoCAD、Revit等,以便更好地完成建筑施工技术作业。
建筑施工技术作业的目的是为了让学生掌握建筑施工过程中的技术知识和技能。
在实践中,学生需要了解建筑施工的流程和规范,掌握各种施工工艺和方法,熟悉建筑工地的实际情况和管理制度。
还需要进行各种实验和测量,如混凝土强度实验、钢筋拉伸实验、土方量测量等,以便更好地理解和掌握建筑施工中的技术要点。
在建筑施工技术作业中,学生需要完成的作业包括各种施工图纸的绘制、施工方案的制定、施工日志的记录等。
其中,施工图纸的绘制是最重要的一部分,学生需要掌握建筑制图的基本知识和技能,能够准确地绘制出建筑物的平面图、立面图、剖面图等。
同时,还需要了解各种施工工艺的制图标准和规范,以便准确地表达出施工过程中的技术要求。
在完成建筑施工技术作业的过程中,学生需要注意以下几点:
1、严格按照规范和标准进行绘图和制定施工方案,保证图纸和方案的科学性和准确性。
2、认真记录施工日志,及时反馈施工进展和问题,以便及时发现和解决问题。
3、注意安全,遵守施工现场的安全管理制度,避免因操作不当而造成安全事故。
4、与其他专业和工种的人员密切配合,协同完成施工任务。
总之,建筑施工技术作业是建筑工程专业不可或缺的一部分,通过实践和学习,学生能够更好地掌握建筑施工过程中的技术知识和技能,为今后的工作打下坚实的基础。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建筑施工技术作业
1、什么叫流砂?流砂防治的措施有哪些?
答:粒径很小、无塑性的土壤在动力水压推动下失去稳定,随地下水一起涌入坑内的现象称为流砂。
流砂防治的措施有:1)枯水期施工:工期不紧、丰水位和枯水位相差较大时可以考虑; 2)打板桩:常用施工方法; 3)水中挖土:江中、湖中施工常用;4)人工降低地下水位:常用施工方法,如井点降水; 5)地下连续墙法:造价稍高;6)抛大石块、抢速度施工:已发生流砂时的抢险施工方法。
2、简述轻型井点降水系统的安装流程?井点管埋设的一般方法是什么?
答:轻型井点降水系统的安装流程:1)排放总管;2)埋设井点管;3)用弯联管将井点与总管接通;4)安装抽水设备。
井点管埋设的一般方法是:1)冲孔;2)埋管;3)填沙;4)粘土封口。
3、土方填筑时如何正确选用土料?填土压实的方法有哪些?影响
填土压实
的因素有哪些?
答:1)土方填筑时一般不能选用淤泥河淤泥质土、膨胀土、有机物含量大于8%的土、含水溶性硫
酸盐大于5%的土及含水量不符合压实要求的粘性土。
尽量采用同类土填筑。
2)压实方法一般有:碾压法、夯实发和振动压实法以及利用运土工具压实法等。
3)影响填土压实的因素有:回填的土层厚度,回填土的质量、含水量。
4、预制桩锤击沉桩时如何确定沉桩顺序?
答:沉桩顺序可分为由一侧向单一方向进行;自中间向两个方向对称进行;自中间向四周进行共3种方法。
第一种打桩顺序,打桩推进方向宜逐排改变,以免土朝一个方向挤压,而导致土壤挤压不均匀,对于同一排桩,必要时还可以采用间隔跳打的方式。
对于大面积的桩群,宜采用后两种打桩顺序,以免土壤受到严重挤压,使桩难以打入,或使先打入的桩受挤压而倾斜。
大面积的桩群,宜分成几个区域,由多台打桩机采用合理的顺序同时进行打设。
5、简述静压桩的施工工艺流程?
答:静压桩施工工艺流程:测量定位-压桩机就位-吊装喂桩-桩身对中调直-压桩-接桩-再压桩-(送桩)-终止压桩-切割桩头。
6、论述泥浆护壁钻孔灌注桩的施工工艺。
答:泥将护壁钻孔灌注桩是通过泥将保护孔壁、防止坍孔、并对钻头具有冷却润滑作用下,利用泥浆循环排放土渣,从而达到成桩目的的一项施工技术,该施工工艺流程有:抄平放线-浇筑混凝土面层-挖设泥浆沟-埋设护筒-钻孔-第一次清孔-拆除钻机-沉放钢筋笼-下导管-第二次清孔-加塞-灌注混凝土-上下震动导管-灌注混凝土、成桩-桩机移位。
7、简述人工挖孔灌注桩的施工工艺过程。
答:人工挖孔灌注桩的施工工艺过程放线定桩位及高层-开挖第一节桩孔土方-支护壁模板放附加钢筋-浇筑第一节护壁混凝土查桩位(中心)轴线-架设垂直运输架-安装电动葫芦(卷扬机或木辘轳)-安装吊桶、照明、活动盖板、水泵、通风机等-开挖吊运第二节桩孔土方(修边)-先拆第一节支第二节护壁模板(放附加钢筋)-浇筑第二节护壁混凝土-检查桩位(中心)轴线-逐层往下循环作业-开挖扩底部分-检查验收-
吊放钢筋笼-放混凝土溜筒(导管)-浇筑桩身混凝土(随浇随振)-插桩顶钢筋。
8、简述模板系统的组成和基本要求?
答:模板系统是由模板和支撑两部分组成。
模板及其支撑系统必须符合下列基本要求: 1)保证土木工程结构和构件各部分形状尺寸和相互位置正确; 2)具有足够的强度、刚度和稳定性,能可靠地承受新混凝土的重量和侧压力,以及施工过程中所产生的荷载; 3)构造简单,拆装方便,并便于钢筋的绑扎与安装、混凝土的浇筑及养护等工艺要求; 4)模板接缝不应漏浆。
9、现浇钢筋混凝土结构侧模和底模拆除的原则是什么?
答:模板及其支架拆除时的混凝土强度,应符合设计要求,1)侧模在混凝土强度能保证其表面及棱角不因拆除模板而受损坏后,方可拆除。
2)底模要在混凝土强度符合设计规定的强度要求后,方可拆除。
拆模时不要用力过猛过急,拆下来的模板和支撑用料要及时运走、整理。
拆模顺序一般应是后支的先拆,先支的后拆,先拆非承重部分,后拆承重部分。
重大复杂模板的拆除,事先要制定拆模方案。
10、钢筋代换的原则是什么?
答:钢筋代换的原则是:等面积代换和等强度代换。
构件配筋按最小配筋率控制的就用等面积代换,按强度计算控制的就用等强度代换。
11、什么是施工缝?留设施工缝的原则是什么?并简述施工缝结合部位的处理
方法
答:施工缝指的是在混凝土浇筑过程中,因设计要求或施工需要分段浇筑而在先、后浇筑的混凝土之间所形成的接缝。
留设施工缝的原则是施工缝的位置应设置在结构受剪力较小和便于施工的部位,柱应留水平缝,梁、板、墙应留垂直缝。
处理方法:混凝土终凝后,挡板拆除,用斩斧或钢杆将表面凿毛,清理松动石子,此时混凝土强度很低,凿深20~30mm较容易,待二次浇注混凝土时,提前用压力水将缝面冲洗干净,边浇边刷素水泥浆一道,以增强咬合力。
12、大体积混凝土常用的浇筑方案有哪些?
答:大体积混凝土结构的浇筑方案可分为全面分层、分段分层和斜面分层三种。
全面分层法要求的混凝土浇筑强度较大,斜面分层法混凝土浇筑强度较小。
过程中可根据结构物的具体尺寸、捣实方法和混凝土供应能力,通过计算选择浇筑方案。
目前应用较多的是斜面分层法。
13、何谓自然养护?常用的养护方法有哪些?
答:所谓混凝土的自然养护,即在平均气温高于+5℃的条件下于一定时间内使混凝土保持湿润状态。
自然养护方法有覆盖浇水养护和塑料薄膜养护两种。
混凝土养护包括人工养护和自然养护,现场施工多采用自然养护。
14、何谓混凝土冬期施工?冬期施工混凝土的养护方法有哪些?
答:根据《建筑工程冬期施工规程》,混凝土冬期施工是指:根据当地多年气象资料统计,当室外日平均气温连续五天稳定低于5℃时进入冬期施工,当室外日平均气温连续五天稳定高于5℃时解除冬期施工。
冬期施工混凝土养护方法有蓄热法、综合蓄热法、暖棚法、加热法、负温养护法等。
15、预应力筋基本张拉程序有哪几种?
答:现浇的委后张法;工厂加工有台坐的先张拉后浇筑混凝土的为先张拉法。
施工现场一般为后张拉法。
按规范一般大于25米宜两端张拉,张拉时持荷2分钟主要是让摩擦等预应力损失在整个预应力筋商传递一会,减小偶然损失。
筋不长或曲线不大或损失不大时可不持荷,一次张拉到锚固。
这些措施都是为了保证有效预应力的建立,满足设计要求。
16、试述后张有粘结预应力施工工艺过程?
答:后张有粘结预应力施工工艺过程:先浇筑号混凝土构件,并在构件中预留孔道,待混凝土强度达到设计规定的数值后,在孔道内穿入预应力筋进行扎拉并加以锚固,最后进行孔道灌浆。
张力由锚具传给混凝土构件,并使之产生预应力。
17、后张有粘结预应力孔道留设的方法有哪些?
答:孔道留设的方法有:1.钢管抽芯法;2.胶管抽芯法;3.预埋波纹管法。
18、简述砖墙砌筑工艺流程。
砖墙砌筑的质量要求有哪些?
答:砌砖施工通常包括抄平、放线、摆砖样、立皮数杆、挂准线、铺灰、砌砖等工序。
砌筑工程质量的基本要求是:横平竖直、砂浆饱满、灰缝均匀、上下错缝、内外搭砌、接搓牢固。
19、论述附着式塔式起重机的顶升原理。
答:附着式塔式起重机又称自升式起重机,直接固定在建筑物或构筑物近旁的混凝土基础上,随着结构的升高,不断自行接高塔身,使起重高度不断增大,为了塔身稳定,塔身每隔20m高度左右用系杆与结构锚固。
附着式塔式起重机的自升接高目前主要是利用液压缸顶升,采用较多的是外套架液压缸侧顶式。
20、单层工业厂房常用结构安装方法有哪些?
答:单层工业厂房的结构吊装方法,有分件吊装法、综合吊装法
和混合吊装法三种。
