热电联产项目可行性研究技术规定

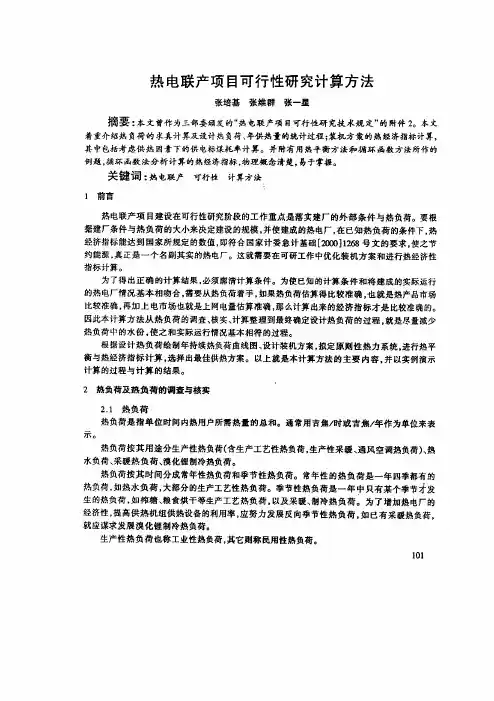

热电联产项目可行性研究计算方法1
热电联产项目可行性研究计算方法目录1 2 3 4 5 6 7 8 9 101. 前言热电联产项目建设在可行性研究阶段的工作重点是落实建厂的外部条件与热负荷。
要根据建厂条件和热负荷的大小来决定建设的规模,并使建成的热电厂,在已知的热负荷条件下,热经济指标能达到国家所规定的数值,即符合国家计委计交能(98)220号文的要求,使之节约能源,真正是一个名副其实的热电厂。
这就需要在可研工作中优化装机方案和进行热经济性指标计算。
为了得出正确的计算结果,必须廓清计算条件。
为使已知的计算条件和将建成的实际运行的热电厂情况基本相吻合,需要从热负荷着手,如果热负荷估算的比较准确,也就是热产品市场比较准确,再如上电市场也就是上网电量估算准确,那么计算出来的经济指标才是比较准确的。
因此本计算方法从热负荷的调查、核实、计算整理到最终确定设计热负荷的过程,就是尽量减少热负荷中的水分,使之和实际运行情况基本相符的过程。
根据设计热负荷绘制年持续热负荷曲线图、设计装机方案,拟订原则性热力系统,进行热平衡与热经济指标计算,选择出最佳供热方案。
以上就是本计算方法的主要内容,并以实例演示计算的过程和计算的结果。
2. 热负荷及热负荷的调查与核实2.1 热负荷热负荷是指单位时间内热用户所需热量的总和。
通常用吉焦/时或吉焦/年作为单位来表示。
热负荷按其用途分为生产性热负荷(含生产工艺性热符合、生产性采暖、通风空调热负荷)、热水负荷、采暖热负荷、溴化锂制冷热负荷。
热负荷按其时间分成常年性热负荷和季节性热负荷。
常年性热负荷是一年四季都有的热负荷,如热水负荷、大部分的生产工艺性热负荷。
季节性热负荷是一年中只有某个季节才发生的热负荷,如榨糖、粮食烘干等生产工艺热负荷,以及采暖、制冷热负荷。
为了增加热电厂经济性,提高供热机组供热设备的利用率,应努力发展反向季节热负荷。
如已有采暖热负荷,就应谋求发展溴化锂制冷热负荷。
生产性热负荷也称工业性热负荷,其他则称民用性热负荷。
关于热电联产项目管理规定
关于热电联产项目管理规定国家计委、国家经贸委、建设部、国家环保总局关于发展热电联产的规定计基础[2000]1268号各省、自治区、直辖市及计划单列市计委、经贸委、建委(建设厅)、环保局、电力局、国务院有关部门:为实现两个根本性转变,实施可持续发展战略,促进热电联产事业的健康发展,落实《中华人民共和国节约能源法》中关于“国家鼓励发展热电联产、集中供热,提高热电机组的利用率”的规定,国家计委、国家经贸委、建设部、国家环保总局联合对原《关于发展热电联产的若干规定》(计交能[1998]220号文)进行了修订和补充,现印发给你们,请按照执行。
主题词:热电联产规定通知关于发展热电联产的规定热电联产具有节约能源、改善环境、提高供热质量、增加电力供应等综合效益。
热电厂的建设是城市治理大气污染和提高能源利用率的重要措施,是集中供热的重要组成部分,是提高人民生活质量的公益性基础设施。
改革开放以来,我国热电联产事业得到了迅速发展,对促进国民经济和社会发展起了重要作用。
为实施可持续发展战略,实现两个根本性转变,推动热电联产事业的发展,特作如下规定:第一条各地区在制定实施《中华人民共和国节约能源法》、《中华人民共和国环境保护法》、《中华人民共和国电力法》、《中华人民共和国煤炭法》和《中华人民共和国大气污染防治法》和《中华人民共和国城市规划法》等法律细则和相关地方法规时,应结合当地的实际情况,因地制宜的制定发展和推广热电联产、集中供热的措施。
第二条各地区在制定发展规划时,应坚持环境保护基本国策,认真贯彻执行“能源节约与能源开发并举,把能源节约放在首位”的方针,按照建设部、国家计委《关于加强城市供热规划管理工作的通知》的规定(建城[1995] 126号),认真编制和审查城市供热规划。
依据本地区《城市供热规划》、《环境治理规划》和《电力规划》编制本地区的《热电联产规划》。
在进行热电联产项目规划时,应积极发展城市热水供应和集中制冷,扩大夏季制冷负荷,提高全年运行效率。
热电联产项目可行性研究计算方法
指标计算。
为了得出正确的计算结果, 必须廓清计算条件。为使已知的计算条件和将建成的实际运行 的 热电厂情况基本相吻合, 需要从热负荷着手, 如果热负荷估算得比较准确, 也就是热产品市场 比 较准确, 再加上电市场也就是上网电 量估算准确, 计算出 那么 来的经济指标才是比 较准确的。 因 此本计算方法从热负荷的调查、 核实、 计算整理到最终确定设计热负荷的过程, 就是尽量减少 热负荷中的水份, 使之和实际运行情况基本相符的过程。 根据设计热负荷绘制年持续热负荷曲线图、 设计装机方案, 拟定原则性热力系统, 进行热平 衡与热经济指标计算, 选择出最佳供热方案。以上就是本计算方法的主要内容, 并以实例演示 计算的过程与计算的结果。 2 热负荷及热负荷的调查与核实
热 电联产项目可行性研究计算方法
摘要 : 文曾 为 部 硕 的 热 联 项目 行 研 技 规定 的 件2 本 作 三 委 发 “ 电 产 可 性 究 术 ” 附 。 文 本
着重介绍热负 荷的求真计算及设计热负 年供热I的统计过程; 荷、 装机方案的热经济指标计算, 其中包 括考虑供热因素下的供电 标煤耗率计算。并附有用热平衡方法和循环函数方法所作的 例题, 循环函 数法分析计算的热经济指标, 物理概念清楚, 易于掌握。
用户的 生产工艺 热负 口 等于产品 t乘以 位产品 耗热i. 性 荷(. ) 产i 单 的 t
口 = . . 9' Z (一 ) 3 1 9 a 产品单位耗热l(!) k z — kt J ) / 或( / Z — 单位时间内的产品产i , t 单位为RA( 或件数() t ) : 。
11 0
22 热负荷的调查与核实 . 221 调查的内容 .. 设计工作者需要向热用户进行热负荷的调查与核实的工作。 对于工业用户 要了 解用汽参数, 用汽量: 包括采暖期和非采暖期的最大、 平均、 最小热负荷 值; 生产班制; 检修时间: 是全厂性停产检修, 还是轮流检修; 用热的规律性, 即一天之间的变化 情况; 主要产品的产量; 单位产品的耗热量; 对热负荷连续性的要求; 产品的市场前景等。另外, 还有现有锅炉的台数、 型号、 建成年月、 容量、 参数、 蒸汽生产量( 或锅炉给水量)回水量; 、 用煤量 包括年用、 月用、 用、 日 班用原煤量, 小时的最大与最小用的原煤量; 原煤低位发热量; 年运行时 间; 采暖或制冷的建筑面积、 热指标和计算温度等。 对于采暖负荷, 主要是向城市规划与建设部门了解各类需采暖的建筑物面积; 向煤碳公司 了 解一个采暖期的用煤量与原煤低位发热量; 了解是连续供暖还是间歇供暖, 有无热水负荷等。 对于新建项目 的热负荷必须有主管部门 批准的设计任务书 作为依据, 数据来自 批准的该项 目 可行性研究报告或初步设计文件。将上述内容列成热负荷调查表( 见附表 1附表z。由筹 、 ) 建 单位下发给热用户填写, 或者是设计人员由 筹建单位人员陪同到用户调查填写。 222 热负荷的 .. 核实 热负荷的核实工作是非常重要的。用户填写的调查表往往由于如下原因造成不够准确。 1 ) 填表人员有的对所调查内容并不全面了 填写时有的 解, 有随意性; 2担心供热I t不能满足要求, ) 因而夸大耗热食; 3未考虑市场情况及产品节能降耗情况。 ) 热负荷的核实过程就是设计人员赴现场向热用户作面对面的调查, 核实其填报材料的准确 性, 反复验证, 计算、 较、 比 求实的过程。 核实计算的方法与下面所述的热负荷计算方法相同。 在可研报告中 要反映重要的热负荷的核实过程。 3 热负荷的计茸与统计盛理
《热电联产项目可行性研究报告技术规定》
1总则1.1热电联产项目具有节约能源、改善环境、提高供热质量、增加电力供应等综合效益,是城市治理大气污染和提高综合利用必要手段之一,是提高人民生活质量的公益性基础设施,符合国家可持续发展战略。
为规范热电联产项目可行性研究的文件编制,使热电联产项目贯彻国家的产业政策和技术政策,做到节约能源,保护环境,技术可行,经济合理,安全可靠,特制定本规定。
1.2本技术规定主要适用于以煤为燃料的区域性热电厂和企业的自备热电站,以及凝汽式发电机组改造为供热式机组的工程项目。
燃气热电厂以及利用余热、余气、城市垃圾等综合利用热电厂可参照本技术规定。
1.3热电厂的设计应遵守现行的国家标准、规程和有关的技术规定。
1.4各类热电厂应符合下列指标:1.4.1常规燃煤热电厂:1.4.1.1全厂年平均总热效率大于45%;1.4.1.2全厂年平均热电比应符合下列要求:(1)单机容量为1.5~25MW的供热机组,其年平均热电比应大于100%;(2)单机容量为50、100、125MW的供热机组,其年平均热电比应大于50%;(3)单机容量为200、300MW的供热机组,其在采暖期的平均热电比应大于50%。
1.4.2常规燃气轮机热电厂:1.4.2.1全厂年平均总热率应大于55%;1.4.2.2各容量等级燃气轮机热电联产的热电比年平均应大于30%1.5热电联产项目可行性研究报告的编制应依据上级批复的城市区域供热规划和热电联产规划。
1.6热电联产项目的建设一般应遵循以下原则:1.6.1应优化利用工业余热和将现有的中、小凝汽式机组中,在预期寿命内的改造为供热机组;单台锅炉额定蒸发量≥20t/h,参数为次中压及以上,热负荷年利用小时≥4000小时的较大型集中供热锅炉房,经技术经济比较具有明显经济效益的,应改造成为热电厂。
1.6.2对大、中城市,特别是历代古都、重点旅游地区和沿海城市,在条件允许时,可适当考虑建设燃气-蒸汽联合循环热电厂和其它清洁能源的热电厂。
小型节能热电项目可行性研究技术规定
小型节能热电项目可行性研究技术规定目录1.总则2.热负荷与机炉选择3.建厂条件4.工艺设计5.热力网6.投资估算与经济效益分析附件1.小型节能热电项目可行性研究内容深度附件2.小型节能热电项目可行性研究计算方法附件3.小型节能热电项目可行性研究投资估算编制方法附件4.小型节能热电项目可行性研究经济评价方法1、总则1.1 为使小型节能热电项目充分体现小型、地方、节能的特点,符合节约能源、以热定电、集中供热、改善环境污染状况的原则,贯彻选择最优方案、降低工程造价、缩短建设周期,提高经济效益的建设要求,特制定本规定。
本规定适用于工程建设的全过程。
1.2 本规定适用于单机容量为12MW及以下供热机组的区域性热电厂和自备热电站。
中低压凝汽式电厂改造为热电厂的工程,可参照本规定。
1.3 城市供热规划是编制热电项目可行性研究报告的主要依据之一。
在上报热电项目可行性研究报告时,应将经上级批准的城市供热规划一并报送。
1.4 区域性热电厂的供热范围要适中合理。
蒸汽网的供热半径为3--5公里,热水网的供热半径宜控制在10公里以内。
在合理的供热半径内只能建一个热电厂。
不得在已建成的或计划建设的区域热电厂的范围内,再建自备热电站或锅炉房(调峰锅炉房及少量高参数锅炉房除外)。
1.5 项目实施时应充分利用工业余热,优先利用老凝汽式电厂的供热潜力和改造成为热电厂、充分利用区域内已建成的供热网络。
1.6 热电厂(站)的最终规模,在可行性研究报告中应予以明确。
小型节能热电厂(站)的最终规模宜控制在四机六炉的水平。
1.7 当热负荷较大,热电厂(站)兼供工业与非采暖用热时,对供热范围、供热介质、供热参数、供热方式等应结合机组选型、热力网设计进行综合的全面技术经济比较后确定。
居民采暖供热应优先选择热负荷密度较大的地区。
1.8 为确保热电厂(站)有良好的运行条件和经济效益,设计时热化系数一般宜控制在0.5--0.8之间。
当热电厂(站)以供热采暖热负荷为主时取较低值,以供工业用汽为主时取较高值。

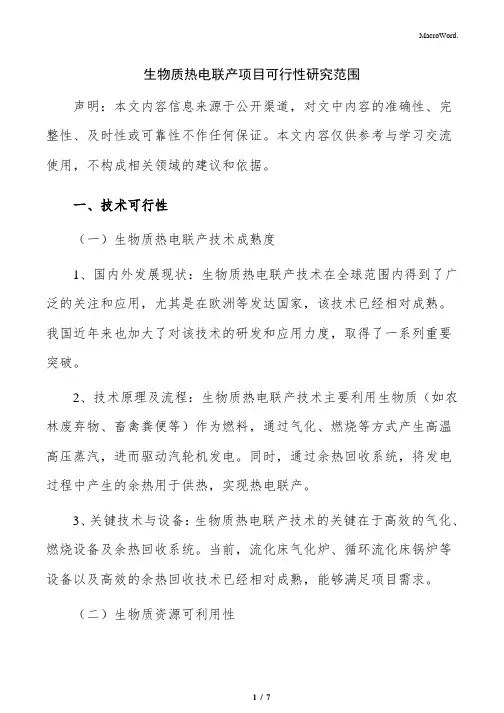

生物质热电联产项目可行性研究范围
生物质热电联产项目可行性研究范围声明:本文内容信息来源于公开渠道,对文中内容的准确性、完整性、及时性或可靠性不作任何保证。
本文内容仅供参考与学习交流使用,不构成相关领域的建议和依据。
一、技术可行性(一)生物质热电联产技术成熟度1、国内外发展现状:生物质热电联产技术在全球范围内得到了广泛的关注和应用,尤其是在欧洲等发达国家,该技术已经相对成熟。
我国近年来也加大了对该技术的研发和应用力度,取得了一系列重要突破。
2、技术原理及流程:生物质热电联产技术主要利用生物质(如农林废弃物、畜禽粪便等)作为燃料,通过气化、燃烧等方式产生高温高压蒸汽,进而驱动汽轮机发电。
同时,通过余热回收系统,将发电过程中产生的余热用于供热,实现热电联产。
3、关键技术与设备:生物质热电联产技术的关键在于高效的气化、燃烧设备及余热回收系统。
当前,流化床气化炉、循环流化床锅炉等设备以及高效的余热回收技术已经相对成熟,能够满足项目需求。
(二)生物质资源可利用性1、生物质资源种类与分布:我国生物质资源丰富,主要包括农林废弃物、畜禽粪便、城市生活垃圾等。
这些生物质资源广泛分布于农村地区,为生物质热电联产项目提供了充足的原料来源。
2、生物质资源收集与运输:针对分散的生物质资源,需要建立完善的收集与运输体系。
通过与当地农户、合作社等合作,可以实现生物质资源的有效收集和运输,确保项目的稳定运行。
3、生物质资源预处理:生物质资源在用于热电联产之前,需要进行破碎、干燥等预处理,以满足气化、燃烧等设备的要求。
当前,相关预处理技术已经相对成熟,能够实现对生物质资源的有效利用。
(三)环保排放及安全性1、环保排放要求:生物质热电联产项目在运行过程中需要严格遵守国家和地方的环保排放要求。
通过采用先进的燃烧技术、高效的除尘脱硫脱硝设备等,可以确保项目的环保排放达标。
2、安全性分析:生物质热电联产项目涉及高温高压蒸汽、燃料储存等环节,存在一定的安全风险。
因此,在项目设计和运行过程中需要充分考虑安全因素,采取相应的防范措施,确保项目的安全运行。
关于热电联产项目管理规定
关于热电联产项目管理规定国家计委、国家经贸委、建设部、国家环保总局关于发展热电联产的规定计基础[2000]1268号各省、自治区、直辖市及计划单列市计委、经贸委、建委(建设厅)、环保局、电力局、国务院有关部门:为实现两个根本性转变,实施可持续发展战略,促进热电联产事业的健康发展,落实《中华人民共和国节约能源法》中关于“国家鼓励发展热电联产、集中供热,提高热电机组的利用率”的规定,国家计委、国家经贸委、建设部、国家环保总局联合对原《关于发展热电联产的若干规定》(计交能[1998]220号文)进行了修订和补充,现印发给你们,请按照执行。
主题词:热电联产规定通知关于发展热电联产的规定热电联产具有节约能源、改善环境、提高供热质量、增加电力供应等综合效益。
热电厂的建设是城市治理大气污染和提高能源利用率的重要措施,是集中供热的重要组成部分,是提高人民生活质量的公益性基础设施。
改革开放以来,我国热电联产事业得到了迅速发展,对促进国民经济和社会发展起了重要作用。
为实施可持续发展战略,实现两个根本性转变,推动热电联产事业的发展,特作如下规定:第一条各地区在制定实施《中华人民共和国节约能源法》、《中华人民共和国环境保护法》、《中华人民共和国电力法》、《中华人民共和国煤炭法》和《中华人民共和国大气污染防治法》和《中华人民共和国城市规划法》等法律细则和相关地方法规时,应结合当地的实际情况,因地制宜的制定发展和推广热电联产、集中供热的措施。
第二条各地区在制定发展规划时,应坚持环境保护基本国策,认真贯彻执行“能源节约与能源开发并举,把能源节约放在首位”的方针,按照建设部、国家计委《关于加强城市供热规划管理工作的通知》的规定(建城[1995] 126号),认真编制和审查城市供热规划。
依据本地区《城市供热规划》、《环境治理规划》和《电力规划》编制本地区的《热电联产规划》。
在进行热电联产项目规划时,应积极发展城市热水供应和集中制冷,扩大夏季制冷负荷,提高全年运行效率。
热电联产项目可行性研究技术规定
热电联产项目可行性研究技术规定目录热电联产项目可行性研究技术规定附件, 热电联产项目可行性研究报告内容深度附件, 热电联产项目可行性研究计算方法附件, 热电联产项目可行性研究投资估算编制方法附件, 热电联产项目可行性研究财务评价方法1.总则2.热负荷3.机炉选择及供热方案4.建厂条件5.工程设想6.热力网7.投资估算 8.财务评价热电联产项目可行性研究内容深度目录,、概述,、热负荷,、电力系统,、燃料供应,、机组选型及供热方案,、厂址条件,、工程设想,、环境保护,、劳动安全与工业卫生,,、节约和合理利用能源,,、热力网,,、劳动组织及定员,,、工程项目实施的条件和轮廓进度 ,,、投资估算及财务评价,,、结论可行性研究报告的附件:,, 技术部分所需的文件 ,, 财务评价部分所需的文件 ,, 热力网部分所需的文件可行性研究报告的附图(共,,张) 热电联产项目可行性研究计算方法目录,、前言,、热负荷及热负荷调查、核实 ,、热负荷的计算与统计整理 ,、设计热负荷与年持续热负荷曲线 ,、装机方案的选择与方案的比较 ,、供热机组的热经济性指标 ,、原则性热力系统的拟定与热经济性指标计算,、计算举例,、符号注释,,、附表热电联产项目可行性研究投资估算编制方法目录,、总则,、单机容量,,,,,,,,热电厂工程投资估算 ,、电压等级,,,,,,,,配套送变电工程投资估算 ,、热力网工程投资估算,、单机通亮,,,,,,热电厂工程投资估算附录,、单机容量,,,,,,热电厂工程投资估算费用构成及计算标准附录,、单机容量,,,,,,热电厂建筑、安装工程概算案例热电联产项目可行性研究财务评价方法目录, 总则, 财务评价, 不确定性分析, 改扩建工程的财务评价特点, 中外合资建设项目的财务评价特点, 综合经济评价结论与分析案例, ,,,,,, 热电厂财务评价案例, ,,,,,, 热电厂财务评价案例, ,,,,,,, 热电厂财务评价案例, ,,,,,, 热电厂扩建工程财务评价案例, ,,,,,, 中外合资热电厂财务评价附件1 热电联产项目可行性研究报告内容深度 1.概述2.热负荷3.电力系统4.燃料供应5.机组选型及供热方案6.厂址条件7.工程设想8.环境保护9.劳动安全与工业卫生10.节约和合理利用能源11.热力网12.劳动组只及定员13.工程项目实施的条件和轮廓进度14.投资估算及财务评价15.结论可形性研究报告的附件:A1 机术部分所需的文件A2 财务评价部分所需的文件A3 热力网部分所需的文件可形性研究报告的附图附件2 热电联产项目可行性研究计算方法 1.前言2.热负荷及热负荷调查、核实3.热负荷的计算与统计整理4.设计热负荷与年持续热负荷曲线5.装机方案的选则与方案的比较6.供热机组的热经济性指标7.原则性热力系统的拟定与热经济性指标计算8.计算举例9.符号注释10.附表附件3 热电联产项目可行性研究投资估算编制方法1.总则2.单机容量50,300MW热电厂工程投资估算3.电压等级35,500KV配套送变电工程投资估算4.热力网工程投资估算5.单机容量6,25MW热电厂工程投资估算附录1.单机容量6,25MW热电厂工程投资估算费用构成及计算标准附录2.单机容量6,25MW热电厂建筑安装工程概算案例4热电联产项目可行性研究财务评价方法1.总则2.财务评价3.不确定性分析4.改扩建工程的财务评价特点5.中外合资建设项目的财物评价特点6.综合经济评价结论与分析案列1 2×12MW 热电厂财务评价案例2 2×50MW 热电厂财务评价案例3 2×300MW 热电厂财务评价案例4 2×50MW 热电厂扩建工程财务评价案例5 2×50 中外合资热电厂财务评价。
小型节能热电项目可行性研究技术规定
小型节能热电项目可行性研究技术规定目录1.总则2.热负荷与机炉选择3.建厂条件4.工艺设计5.热力网6.投资估算与经济效益分析附件1.小型节能热电项目可行性研究内容深度附件2.小型节能热电项目可行性研究计算方法附件3.小型节能热电项目可行性研究投资估算编制方法附件4.小型节能热电项目可行性研究经济评价方法1、总则1.1 为使小型节能热电项目充分体现小型、地方、节能的特点,符合节约能源、以热定电、集中供热、改善环境污染状况的原则,贯彻选择最优方案、降低工程造价、缩短建设周期,提高经济效益的建设要求,特制定本规定。
本规定适用于工程建设的全过程。
1.2 本规定适用于单机容量为12MW及以下供热机组的区域性热电厂和自备热电站。
中低压凝汽式电厂改造为热电厂的工程,可参照本规定。
1.3 城市供热规划是编制热电项目可行性研究报告的主要依据之一。
在上报热电项目可行性研究报告时,应将经上级批准的城市供热规划一并报送。
1.4 区域性热电厂的供热范围要适中合理。
蒸汽网的供热半径为3--5公里,热水网的供热半径宜控制在10公里以内。
在合理的供热半径内只能建一个热电厂。
不得在已建成的或计划建设的区域热电厂的范围内,再建自备热电站或锅炉房(调峰锅炉房及少量高参数锅炉房除外)。
1.5 项目实施时应充分利用工业余热,优先利用老凝汽式电厂的供热潜力和改造成为热电厂、充分利用区域内已建成的供热网络。
1.6 热电厂(站)的最终规模,在可行性研究报告中应予以明确。
小型节能热电厂(站)的最终规模宜控制在四机六炉的水平。
1.7 当热负荷较大,热电厂(站)兼供工业与非采暖用热时,对供热范围、供热介质、供热参数、供热方式等应结合机组选型、热力网设计进行综合的全面技术经济比较后确定。
居民采暖供热应优先选择热负荷密度较大的地区。
1.8 为确保热电厂(站)有良好的运行条件和经济效益,设计时热化系数一般宜控制在0.5--0.8之间。
当热电厂(站)以供热采暖热负荷为主时取较低值,以供工业用汽为主时取较高值。
小型节能热电项目可行性研究技术规定
小型节能热电项目可行性研究技术规定目录1.总则2.热负荷与机炉选择3.建厂条件4.工艺设计5.热力网6.投资估算与经济效益分析附件1.小型节能热电项目可行性研究内容深度附件2.小型节能热电项目可行性研究计算方法附件3.小型节能热电项目可行性研究投资估算编制方法附件4.小型节能热电项目可行性研究经济评价方法1、总则1.1为使小型节能热电项目充分体现小型、地方、节能的特点,符合节约能源、以热定电、集中供热、改善环境污染状况的原则,贯彻选择最优方案、降低工程造价、缩短建设周期,提高经济效益的建设要求,特制定本规定。
本规定适用于工程建设的全过程。
1.2本规定适用于单机容量为12MW及以下供热机组的区域性热电厂和自备热电站。
中低压凝汽式电厂改造为热电厂的工程,可参照本规定。
1.3城市供热规划是编制热电项目可行性研究报告的主要依据之一。
在上报热电项目可行性研究报告时,应将经上级批准的城市供热规划一并报送。
1.4区域性热电厂的供热范围要适中合理。
蒸汽网的供热半径为3-5公里,热水网的供热半径宜控制在10公里以内。
在合理的供热半径内只能建一个热电厂。
不得在已建成的或计划建设的区域热电厂的范围内,再建自备热电站或锅炉房(调峰锅炉房及少量高参数锅炉房除外)。
1.5项目实施时应充分利用工业余热,优先利用老凝汽式电厂的供热潜力和改造成为热电厂、充分利用区域内已建成的供热网络。
1.6热电厂(站)的最终规模,在可行性研究报告中应予以明确。
小型节能热电厂(站)的最终规模宜控制在四机六炉的水平。
1.7当热负荷较大,热电厂(站)兼供工业与非采暖用热时,对供热范围、供热介质、供热参数、供热方式等应结合机组选型、热力网设计进行综合的全面技术经济比较后确定。
居民采暖供热应优先选择热负荷密度较大的地区。
1.8为确保热电厂(站)有良好的运行条件和经济效益,设计时热化系数一般宜控制在0.5-0.8之间。
当热电厂(站)以供热采暖热负荷为主时取较低值,以供工业用汽为主时取较高值。
热电联产项目可行性研究技术规定
热电联产项目可行性研究技术规定热电联产项目可行性研究技术规定一、引言随着能源需求的不断增加和环境污染的加剧,热电联产项目成为了解决能源和环境问题的重要途径之一。
热电联产即同时生产热能和电能,有效提高能源利用效率,并减少二氧化碳等大气污染物的排放。
为了确保热电联产项目的可行性和稳定性,制定相关的技术规定是十分必要的。
本文将介绍热电联产项目可行性研究技术规定的内容和要求。
二、研究目标1.明确研究对象热电联产项目可行性研究的对象包括但不限于:动力站、工业余热利用项目、热电厂、锅炉房等。
2.确定研究内容研究内容包括但不限于:项目技术方案、环境影响评价、经济分析、社会可行性、运维管理等方面。
三、研究方法热电联产项目可行性研究的方法应遵循客观、全面、科学、可靠的原则。
1.收集和整理现有数据研究人员应收集各方面与热电联产项目相关的数据,包括能源需求、可用的热能资源、电能需求、环境影响等。
2.制定技术方案根据项目的实际情况和研究数据,制定热电联产项目的技术方案,包括供热方式、发电方式、设备选择等。
3.进行环境影响评价根据相关的环境保护法律法规和标准,进行热电联产项目的环境影响评价,包括大气污染、水资源利用、噪音污染等方面。
4.进行经济分析通过收集和整理研究数据,制定热电联产项目的经济分析模型,评估项目的投资、运营和维护成本,并进行投资回收期分析、财务评估等。
5.进行社会可行性评估根据热电联产项目的具体情况,评估项目对当地社会经济发展、就业创造、能源供应安全等方面的影响,以确定项目的社会可行性。
6.进行运维管理规划针对热电联产项目的实际运行和管理,制定相应的运维管理规划,包括设备维护、安全管理、运营管理等方面。
四、报告编制要求1.报告结构热电联产项目可行性研究报告应包括但不限于:引言、研究目标、研究方法、收集和整理现有数据、制定技术方案、环境影响评价、经济分析、社会可行性、运维管理规划等章节。
2.报告内容研究报告的内容应详实、准确、完整,包括相关数据的来源、计算方法的说明、假设条件的明确等。
热电联产项目可行性研究技术规定
热电联产项目可行性研究技术规定热电联产项目可行性研究技术规定国家进展计划委员会国家经济贸易委员会文件建设部计基础[2001]26号1总则>1.1热电联产项目具有节约能源、改善环境、提高供热质量、增加电力供应等综合效益,是城市治理大气污染与提高综合利用必要手段之一,是提高人民生活质量的公益性基础设施,符合国家可持续进展战略.为规范热电联产项目可行性研究的文件编制,使热电联产项目贯彻国家的产业政策与技术政策,做到节约能源,保护环境,技术可行,经济合理,安全可靠,特制定本规定。
1.2本技术规定要紧适用于以煤为燃料的区域性热电厂与企业的自备热电站,与凝汽式发电机组改造为供热式机组的工程项目。
燃气热电厂与利用余热、余气、城市垃圾等综合利用热电厂可参照本技术规定。
1.3热电厂的设计应遵守现行的国家标准、规程与有关的技术规定。
1.4各类热电厂应符合下列指标:1.4.1常规燃煤热电厂:1.4.1.1全厂年平均总热效率大于45%;1.4.1.2全厂年平均热电比应符合下列要求:(1)单机容量为1.5~25MW的供热机组,其年平均热电比应大于100%;(2)单机容量为50、100、125MW的供热机组,其年平均热电比应大于50%;(3)单机容量为200、300MW的供热机组,其在采暖期的平均热电比应大于50%。
1.4.2常规燃气轮机热电厂:1.4.2.1全厂年平均总热率应大于55%;1.4.2.2各容量等级燃气轮机热电联产的热电比年平均应大于30%1.5热电联产项目可行性研究报告的编制应根据上级批复的城市区域供热规划与热电联产规划。
1.6热电联产项目的建设通常应遵循下列原则:1.6.1应优化利用工业余热与将现有的中、小凝汽式机组中,在预期寿命内的改造为供热机组;单台锅炉额定蒸发量≥20t/h,参数为次中压及以上,热负荷年利用小时≥4000小时的较大型集中供热锅炉房,经技术经济比较具有明显经济效益的,应改造成为热电厂。
热电联产项目可行性研究技术规定(doc 9页)
热电联产项目可行性研究技术规定各省、自治区、直辖市及计划单列市计委、经贸委、建委(建设厅)电力公司、国务院有关部门:为促进热电联产事业健康发展,严格管理和加强热电联产项目前期工作,使热电联产项目可行性研究适应当前经济和挤术的发展,国家计委,国家经贸委,建设部根据最近印发的《关于发展热电联产的规定》(计基础[2000]1268号),组织有关专家对1991年国家计委,原国务院生产办,原能源部颁发的《小型节能热电项目可行性研究技术规定》进行了修订和补充,制定了《热电联产项目可行性研究技术规定》。
现印发给你们,请按照执行,并将执行中遇到的问题及时反馈给我们。
附件: 热电联产项目可行性研究技术规定中华人民共和国国家发展计划委员会国家计委(印章)中华人民共和国国家经济贸易委员会国家经贸委(印章)中华人民共和国建设部建设部(印章)二00一年一月十一日热电联产项目可行性研究技术规定修订说明1.背景中国的热电联产始于50年代。
由前苏联和东欧国家援建的一批热电厂是我国电力工业的基础,对新中国电力事业的发展和经济建设起到了至关重要的作用。
80年代以后,由于世界能源危机经验和教训及我国能源工业落后,能效低、污染严重的现实,国家提出“节约与开发并重”的能源方针,在中央和地方政府中建立专门节能机构,国务院建立办公会议制度,设立“重大节能措施”专项资金开展节能工作。
热电联产是节约能源提高能效、减少污染的有效措施,作为重大节能措施项目给予优先安排。
为了安排好热电项目,有效地利用资金,规范热电联产项目可行性研究,确保热电联产的健康发展,1986年原国家计委节能局组织编写了《小型节能热电项目可行性研究技术规定及附件》(以下简称《技术规定》),1991年根据实施情况进行修订,并经国家计委,原国务院生产办,能源部批准颁布执行。
这是我国第一部关于规范热电联产项目可行性研究的技术性文件,是考虑当时的国情、热电发展环境、技术水平制定的,对推动与完善热电建设起到重要作用。
热电联产项目可行性研究技术规定精编版
热电联产项目可行性研究技术规定精编版MQS system office room 【MQS16H-TTMS2A-MQSS8Q8-MQSH16898】热电联产项目可行性研究技术规定各省、自治区、直辖市及计划单列市计委、经贸委、建委(建设厅)电力公司、国务院有关部门:为促进热电联产事业健康发展,严格管理和加强热电联产项目前期工作,使热电联产项目可行性研究适应当前经济和挤术的发展,国家计委,国家经贸委,建设部根据最近印发的《关于发展热电联产的规定》(计基础[2000]1268号),组织有关专家对1991年国家计委,原国务院生产办,原能源部颁发的《小型节能热电项目可行性研究技术规定》进行了修订和补充,制定了《热电联产项目可行性研究技术规定》。
现印发给你们,请按照执行,并将执行中遇到的问题及时反馈给我们。
附件:?热电联产项目可行性研究技术规定中华人民共和国国家发展计划委员会国家计委(印章)中华人民共和国国家经济贸易委员会国家经贸委(印章)中华人民共和国建设部建设部(印章)二00一年一月十一日热电联产项目可行性研究技术规定修订说明1.背景中国的热电联产始于50年代。
由前苏联和东欧国家援建的一批热电厂是我国电力工业的基础,对新中国电力事业的发展和经济建设起到了至关重要的作用。
80年代以后,由于世界能源危机经验和教训及我国能源工业落后,能效低、污染严重的现实,国家提出“节约与开发并重”的能源方针,在中央和地方政府中建立专门节能机构,国务院建立办公会议制度,设立“重大节能措施”专项资金开展节能工作。
热电联产是节约能源提高能效、减少污染的有效措施,作为重大节能措施项目给予优先安排。
为了安排好热电项目,有效地利用资金,规范热电联产项目可行性研究,确保热电联产的健康发展,1986年原国家计委节能局组织编写了《小型节能热电项目可行性研究技术规定及附件》(以下简称《技术规定》),1991年根据实施情况进行修订,并经国家计委,原国务院生产办,能源部批准颁布执行。
热电联产项目可行性研究报告
热电联产项目可行性研究报告一、项目概述热电联产是一种综合利用能源的方式,通过同一能源系统产生电力和热能,达到能源高效利用的目的。
本可行性研究报告旨在评估热电联产项目的可行性,包括技术可行性、经济可行性和环境可行性等方面。
二、项目背景对能源资源的有效利用已成为全球能源研究的热点,热电联产作为一种重要的能源利用形式,具有节能减排、提高能源利用率的显著优势。
鉴于此,本项目的可行性研究显得尤为重要。
三、技术可行性1.热电联产技术的成熟度和可靠性;2.可供选择的热电联产技术方案及其适用条件;3.装置的技术参数和能效指标。
四、经济可行性1.初期投资估算,包括设备采购、安装和调试等费用;2.运营成本估算,包括燃料成本、维护费用等;3.收益预测,包括年度发电量和热能出力预测;4.投资回收期、净现值和内部收益率等财务指标分析。
五、环境可行性1.热电联产项目对环境的影响;2.废气、废水和固体废物等的处理措施;3.排放标准的达标情况。
六、风险分析1.市场需求和价格变动的风险;2.项目技术可行性和稳定性的风险;3.相关政策、法规变动的风险;4.其他不可预见的风险。
七、结论与建议根据技术、经济和环境可行性的评估,对热电联产项目提出结论和建议。
例如,如果研究结果表明项目具有良好的技术可行性、经济可行性和环境可行性,并且风险得到有效控制,可以建议进一步推进项目实施。
反之,如果存在较大的可行性风险或者经济效益不明显,可以建议暂缓或放弃项目。
以上是热电联产项目可行性研究报告的基本内容要求。
根据实际情况,可以增加或调整相关内容,以充分满足项目需求和报告的完整性。
小型节能热电项目可行性研究技术规定
小型节能热电项目可行性研究技术规定目录1.总则2.热负荷与机炉选择3.建厂条件4.工艺设计5.热力网6.投资估算与经济效益分析附件1.小型节能热电项目可行性研究内容深度附件2.小型节能热电项目可行性研究计算方法附件3.小型节能热电项目可行性研究投资估算编制方法附件4.小型节能热电项目可行性研究经济评价方法1、总则1.1 为使小型节能热电项目充分体现小型、地方、节能的特点,符合节约能源、以热定电、集中供热、改善环境污染状况的原则,贯彻选择最优方案、降低工程造价、缩短建设周期,提高经济效益的建设要求,特制定本规定。
本规定适用于工程建设的全过程。
1.2 本规定适用于单机容量为12MW及以下供热机组的区域性热电厂和自备热电站。
中低压凝汽式电厂改造为热电厂的工程,可参照本规定。
1.3 城市供热规划是编制热电项目可行性研究报告的主要依据之一。
在上报热电项目可行性研究报告时,应将经上级批准的城市供热规划一并报送。
1.4 区域性热电厂的供热范围要适中合理。
蒸汽网的供热半径为3--5公里,热水网的供热半径宜控制在10公里以内。
在合理的供热半径内只能建一个热电厂。
不得在已建成的或计划建设的区域热电厂的范围内,再建自备热电站或锅炉房(调峰锅炉房及少量高参数锅炉房除外)。
1.5 项目实施时应充分利用工业余热,优先利用老凝汽式电厂的供热潜力和改造成为热电厂、充分利用区域内已建成的供热网络。
1.6 热电厂(站)的最终规模,在可行性研究报告中应予以明确。
小型节能热电厂(站)的最终规模宜控制在四机六炉的水平。
1.7 当热负荷较大,热电厂(站)兼供工业与非采暖用热时,对供热范围、供热介质、供热参数、供热方式等应结合机组选型、热力网设计进行综合的全面技术经济比较后确定。
居民采暖供热应优先选择热负荷密度较大的地区。
1.8 为确保热电厂(站)有良好的运行条件和经济效益,设计时热化系数一般宜控制在0.5--0.8之间。
当热电厂(站)以供热采暖热负荷为主时取较低值,以供工业用汽为主时取较高值。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
热电联产项目可行性研究技术规定各省、自治区、直辖市及计划单列市计委、经贸委、建委(建设厅)电力公司、国务院有关部门:为促进热电联产事业健康发展,严格管理和加强热电联产项目前期工作,使热电联产项目可行性研究适应当前经济和挤术的发展,国家计委,国家经贸委,建设部根据最近印发的《关于发展热电联产的规定》(计基础[2000]1268号),组织有关专家对1991年国家计委,原国务院生产办,原能源部颁发的《小型节能热电项目可行性研究技术规定》进行了修订和补充,制定了《热电联产项目可行性研究技术规定》。
现印发给你们,请按照执行,并将执行中遇到的问题及时反馈给我们。
附件:? 热电联产项目可行性研究技术规定中华人民共和国国家发展计划委员会国家计委(印章)中华人民共和国国家经济贸易委员会国家经贸委(印章)中华人民共和国建设部建设部(印章)二00一年一月十一日热电联产项目可行性研究技术规定修订说明1.背景中国的热电联产始于50年代。
由前苏联和东欧国家援建的一批热电厂是我国电力工业的基础,对新中国电力事业的发展和经济建设起到了至关重要的作用。
80年代以后,由于世界能源危机经验和教训及我国能源工业落后,能效低、污染严重的现实,国家提出“节约与开发并重”的能源方针,在中央和地方政府中建立专门节能机构,国务院建立办公会议制度,设立“重大节能措施”专项资金开展节能工作。
热电联产是节约能源提高能效、减少污染的有效措施,作为重大节能措施项目给予优先安排。
为了安排好热电项目,有效地利用资金,规范热电联产项目可行性研究,确保热电联产的健康发展,1986年原国家计委节能局组织编写了《小型节能热电项目可行性研究技术规定及附件》(以下简称《技术规定》),1991年根据实施情况进行修订,并经国家计委,原国务院生产办,能源部批准颁布执行。
这是我国第一部关于规范热电联产项目可行性研究的技术性文件,是考虑当时的国情、热电发展环境、技术水平制定的,对推动与完善热电建设起到重要作用。
今天,在市场经济条件下,有必要对这部技术文件进行修订,以适应热电联产的新发展。
2.修订《技术规定》的必要性(1)在市场经济条件下,市场需求,政策环境及技术发展趋势都发生了很大变化。
建设热电厂不仅仅是为了节能,同时要考虑热电厂作为城市必不可少的基础设施所具有的能效、环境、经济和提高城市人民生活水平的综合效益。
所有这些都对热电联产项目可行性研究提出了更高的要求,原《技术规定》已不能满足需要,因此必须对其进行全面修订。
(2)市场经济是法制经济,随着《中华人民共和国大气污染防治法》、《中华人民共和国节约能源法》等法律文件和《关于发展热电联产的若干规定》等政府产业政策文件的公布和实施,标志着我国热电联产事业的发展已经纳入法制轨道。
热电工程建设必须更加规范,以适应市场经济的需要。
(3)根据《中华人民共和国节约能源法》,热电联产项目由于其节能、环保等良好的综合效益,更加受到国家产业政策的鼓励和支持。
为了使热电项目健康发展,国家计委、国家经贸委、建设部、国家环保局在《关于发展热电联产的若干规定》中对热电联产项目进行了严格的定义。
这一‘定义’必须相应地反映到《技术规定》中来。
(4)原《技术规定》主要针对12MW及以下的燃煤热电联产机组,具有很大局限性。
而目前热电联产的发展趋势是各种燃料结构的大、中、小机组并举,以适应市场的需求。
应当将这一变化体现在新的《技术规定》中。
(5)与80年代相比,热电联产技术、装备水平有了很大提高,为了减少有害物质的排放、提高效益、降低成本,清洁燃烧技术、更多的自动化、计算机控制、调节技术和装备等已普遍地用于热电厂和热网建设中。
(6)近几年,与投资估算有关的规定有不少变化,为适应这种变化,热电厂的投资估算方法也应进行调整。
(7)原《技术规定》中,热电项目财务评价方法所依据的《建设项目经济评价方法与参数》(国家计委、建设部联合颁布)已经修订再版,且原电力部也于1994年颁布了《电力建设项目经济评价方法实施细则》。
因此,有必要结合热电项目的特点重新制定新的财务评价方法。
3、基本原则(1)新的《技术规定》要求热电厂的建设必须遵循市场经济的规律,强调能效、环境、经济和提高城市人民生活水平的综合效益。
强调在可能的条件下采用先进技术、装备,降低成本,提高效益,使我们的热电厂逐步接近和达到国际先进水平。
(2)根据《中华人民共和国节约能源法》和《关于发展热电联产的若干规定》,强调热负荷的核算和落实是决定热电项目规模的基础。
新的《技术规定》用专门篇幅阐明核算和落实热负荷的问题,进一步统一了计算方法,使热负荷的核算和落实更科学合理。
(3)本《技术规定》中属于热电厂共性的部分适用于所有热电厂,如热负荷的核算和落实、机组选型、项目财务评价方法等。
工艺部分仍以燃煤热电厂为主。
(4)强调热电厂与热电网工程可行性研究报告的同步和协调一致。
(5)新的《技术规定》增加计算案例,使《技术规定》要求的内容和深度更容易理解,方法更容易掌握,操作性更强。
4、修订过程本《技术规定》的修订工作是在国家计委、国家经贸委、建设部领导下,由中国节能投资公司牵头组织实施。
中国节能投资公司组织中国电机工程学会热电专业委员会及一批长期从事热电联产工作的专家组成了编辑委员会。
为做好《技术规定》的修订工作,编辑委员会有关人员分别赴辽宁、江苏、浙江、山东等地,与从事热电工作的领导、热电厂的管理和技术人员、设计人员进行了广泛的交流;对约40个国内热电联产电厂进行了函调;到芬兰、丹麦、瑞典、荷兰等热电联产发展较好的国家进行了考察,了解国外热电发展的最新动向。
初稿完成后又征求了国内、外有关单位的意见。
在此基础了完成了《热电联产项目可行性研究技术规定》。
《技术规定》的修订工作得到了美国能源基金会的大力支持。
浙江绍兴城东热电厂,辽宁节能热电股份有限公司,哈尔滨阿城热电厂,美国国际能源资源有限公司,芬兰富腾集团,荷兰能源与环境署,丹麦Aslborg 大学,环球绿色研究所等机构也对修订工作给予了很大帮助,在此一并致谢。
《热电联产项目可行性研究技术规定》编辑委员会2001年1月北京目录热电联产项目可行性研究技术规定附件1热电联产项目可行性研究报告内容深度附件2热电联产项目可行性研究计算方法附件3热电联产项目可行性研究投资估算编制方法附件4热电联产项目可行性研究财务评价方法1.总则?2.热负荷?3.机炉选择及供热方案?4.建厂条件?5.工程设想?6.热力网?7.投资估算?8.财务评价热电联产项目可行性研究内容深度目录1、概述2、热负荷3、电力系统4、燃料供应5、机组选型及供热方案6、厂址条件7、工程设想8、环境保护9、劳动安全与工业卫生10、节约和合理利用能源11、热力网12、劳动组织及定员13、工程项目实施的条件和轮廓进度14、投资估算及财务评价15、结论可行性研究报告的附件:A1技术部分所需的文件A2财务评价部分所需的文件A3热力网部分所需的文件可行性研究报告的附图(共29张)热电联产项目可行性研究计算方法目录1、前言2、热负荷及热负荷调查、核实3、热负荷的计算与统计整理4、设计热负荷与年持续热负荷曲线5、装机方案的选择与方案的比较6、供热机组的热经济性指标7、原则性热力系统的拟定与热经济性指标计算8、计算举例9、符号注释10、附表热电联产项目可行性研究投资估算编制方法目录1、总则2、单机容量50~300MW热电厂工程投资估算3、电压等级35~500KV配套送变电工程投资估算4、热力网工程投资估算5、单机通亮6~25MW热电厂工程投资估算附录1、单机容量6~25MW热电厂工程投资估算费用构成及计算标准附录2、单机容量6~25MW热电厂建筑、安装工程概算案例热电联产项目可行性研究财务评价方法目录1总则2财务评价3不确定性分析4改扩建工程的财务评价特点5中外合资建设项目的财务评价特点6综合经济评价结论与分析案例12*12MW热电厂财务评价案例22*50MW热电厂财务评价案例32*300MW热电厂财务评价案例42*50MW热电厂扩建工程财务评价案例52*50MW中外合资热电厂财务评价附件1 热电联产项目可行性研究报告内容深度1.概述?2.热负荷3.电力系统?4.燃料供应?5.机组选型及供热方案?6.厂址条件?7.工程设想?8.环境保护?9.劳动安全与工业卫生?10.节约和合理利用能源?11.热力网?12.劳动组只及定员?13.工程项目实施的条件和轮廓进度?14.投资估算及财务评价?15.结论? 可形性研究报告的附件:?A1 机术部分所需的文件?A2? 财务评价部分所需的文件A3 热力网部分所需的文件?? 可形性研究报告的附图附件2 热电联产项目可行性研究计算方法1.前言?2.热负荷及热负荷调查、核实?3.热负荷的计算与统计整理?4.设计热负荷与年持续热负荷曲线?5.装机方案的选则与方案的比较?6.供热机组的热经济性指标?7.原则性热力系统的拟定与热经济性指标计算?8.计算举例?9.符号注释10.附表?附件3 热电联产项目可行性研究投资估算编制方法1.总则?2.单机容量50~300MW热电厂工程投资估算?3.电压等级35~500KV配套送变电工程投资估算?4.热力网工程投资估算5.单机容量6~25MW热电厂工程投资估算?附录1.单机容量6~25MW热电厂工程投资估算费用构成及计算标准?? 附录2.单机容量6~25MW热电厂建筑安装工程概算案例4热电联产项目可行性研究财务评价方法1.总则?2.财务评价?3.不确定性分析?4.改扩建工程的财务评价特点?5.中外合资建设项目的财物评价特点?6.综合经济评价结论与分析?案列1? 2×12MW? 热电厂财务评价??案例2? 2×50MW? 热电厂财务评价??案例3? 2×300MW? 热电厂财务评价?案例4? 2×50MW? 热电厂扩建工程财务评价案例5? 2×50? 中外合资热电厂财务评价。
