[Word]高压旋喷桩施工质量验收标准《高速铁路路基工程施工质量验收标准》(TB10751-2010)4.11 高压旋喷桩规定一般4.11.1 施工前应进行成桩工艺性试验(不少于3根),确定各项工艺参数并报监理单位确认后,方可进行施工。

4.11.2 高压旋喷桩大面积施工前,应进行单桩或复合地基承载力试验,以确认设计参数。

4.11.3 施工前应作好场地准备,设置回浆池,喷浆过程中冒出的浆液、泥土必须及时清理。

4.11.4 破除桩头不得影响桩的完整性,应采用截桩机等专用设备切割桩头。

主控项目4.11.5 高压喷射注浆所用的水泥和外加剂品种、规格及质量应符合设计要求。

检验数量:同一产地、品种、规格、批号的水泥和外加剂,袋装水泥每200t为一批、散装水泥500t为一批,当袋装水泥及外加剂不足200t或散装水泥不足500t时也按一批计。

施工单位每批抽样检验1组。

监理单位按施工单位抽样检验数量的20,见证检验。

检验方法:检查产品质量证明文件及抽样检验。

4.11.6 浆液的拌制质量的检验应符合本标准第4.10.6条的规定。

附:4.10.6 浆体喷射搅拌桩所用的固化料和外加剂品种、规格及质量应符合设计要求。

检验数量:同一产地、品种、规格、批号的固化料和外加剂,每200t为一批,当不足200t时也按一批计。

施工单位每批抽样检验1组。

监理单位按施工单位抽样数量的20%见证检验。

检验方法:查验产品质量证明文件及抽样试验。

4.11.7 高压旋喷桩的数量、布桩形式应符合设计,其检验应符合本标准第4.8.7条的规定。

附:8.7 密封膜的铺设范围应符合设计要求。

检验数量:施工单位、监理单位全部检验。

检验方法:观察、尺量。

4.11.8 高压旋喷桩施工过程中,应记录施工设备贯入地层的反应,核查地质资料。

检验数量:施工单位每根桩记录。

监理单位按施工单位检验数量的20%平行检验。

检验方法:检查施工记录。

4.11.9 高压旋喷桩的长度应符合设计要求。

高速铁路隧道工程施工质量验收标准TB10753-2010新增内容

高速铁路隧道工程施工质量验收标准TB10753-2010新增内容

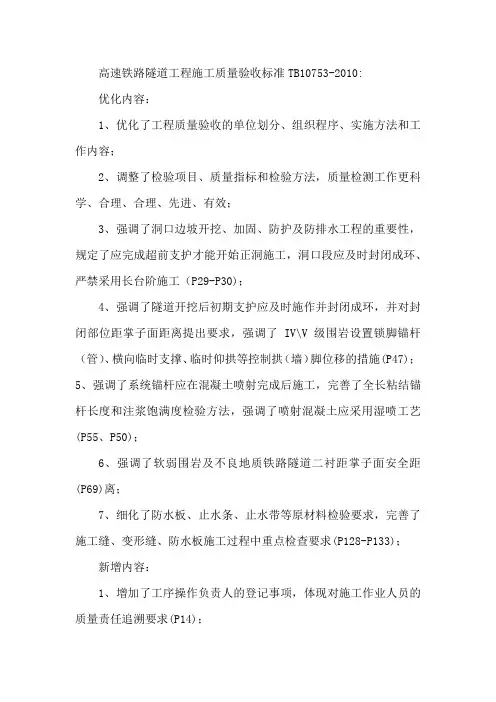

高速铁路隧道工程施工质量验收标准TB10753-2010:优化内容:1、优化了工程质量验收的单位划分、组织程序、实施方法和工作内容;2、调整了检验项目、质量指标和检验方法,质量检测工作更科学、合理、合理、先进、有效;3、强调了洞口边坡开挖、加固、防护及防排水工程的重要性,规定了应完成超前支护才能开始正洞施工,洞口段应及时封闭成环、严禁采用长台阶施工(P29-P30);4、强调了隧道开挖后初期支护应及时施作并封闭成环,并对封闭部位距掌子面距离提出要求,强调了IV\V级围岩设置锁脚锚杆(管)、横向临时支撑、临时仰拱等控制拱(墙)脚位移的措施(P47);5、强调了系统锚杆应在混凝土喷射完成后施工,完善了全长粘结锚杆长度和注浆饱满度检验方法,强调了喷射混凝土应采用湿喷工艺(P55、P50);6、强调了软弱围岩及不良地质铁路隧道二衬距掌子面安全距(P69)离;7、细化了防水板、止水条、止水带等原材料检验要求,完善了施工缝、变形缝、防水板施工过程中重点检查要求(P128-P133);新增内容:1、增加了工序操作负责人的登记事项,体现对施工作业人员的质量责任追溯要求(P14);2、增加了“加固处理”一章,含地表注浆加固、井点降水、旋喷桩、灰土挤密桩洞内预注浆等验收内容,并对重点环节提出了验收要求(P18-P28);3、增加了超前地质预报验收内容,规定了超前地质预报应采用有经验的专业化队伍承担,规定了岩溶及富水破碎断层地段应采用以水平钻探为主的综合方法(P40-P42);4、增加了监控量测验收内容,明确了拱顶下沉和净空变化的量测断面间距和拱顶下沉、水平收敛控制标准(P48、P49);5、增加了综合接地、沉降观测与评估的验收内容(P101-P104);6、增加了钢筋、锚杆机械连接的经验内容和要求(P71、P75),明确了水沟槽盖板工厂化生产的具体要求(P149),强调了预埋件锚固安装验收要求(P70);7、增加了盾构,TBM掘进机两章补充了该两项施工的一板验收要求检验批项目表(P151-P171)。

高速铁路路基工程施工质量验收标准

高速铁路路基工程施工质量验收标准

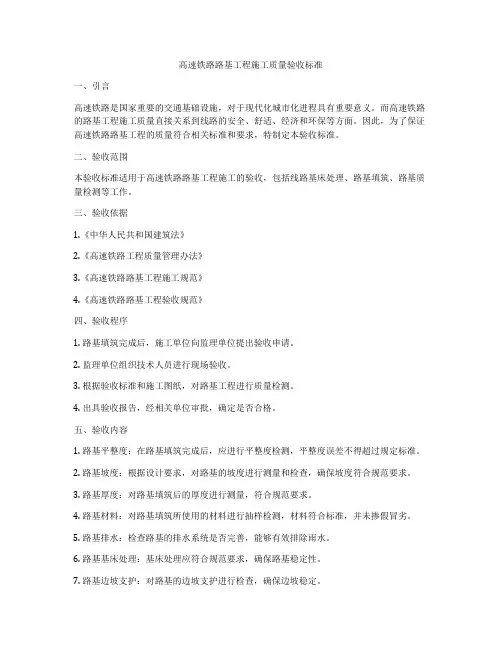

高速铁路路基工程施工质量验收标准一、引言高速铁路是国家重要的交通基础设施,对于现代化城市化进程具有重要意义。

而高速铁路的路基工程施工质量直接关系到线路的安全、舒适、经济和环保等方面。

因此,为了保证高速铁路路基工程的质量符合相关标准和要求,特制定本验收标准。

二、验收范围本验收标准适用于高速铁路路基工程施工的验收,包括线路基床处理、路基填筑、路基质量检测等工作。

三、验收依据1.《中华人民共和国建筑法》2.《高速铁路工程质量管理办法》3.《高速铁路路基工程施工规范》4.《高速铁路路基工程验收规范》四、验收程序1. 路基填筑完成后,施工单位向监理单位提出验收申请。

2. 监理单位组织技术人员进行现场验收。

3. 根据验收标准和施工图纸,对路基工程进行质量检测。

4. 出具验收报告,经相关单位审批,确定是否合格。

五、验收内容1. 路基平整度:在路基填筑完成后,应进行平整度检测,平整度误差不得超过规定标准。

2. 路基坡度:根据设计要求,对路基的坡度进行测量和检查,确保坡度符合规范要求。

3. 路基厚度:对路基填筑后的厚度进行测量,符合规范要求。

4. 路基材料:对路基填筑所使用的材料进行抽样检测,材料符合标准,并未掺假冒劣。

5. 路基排水:检查路基的排水系统是否完善,能够有效排除雨水。

6. 路基基床处理:基床处理应符合规范要求,确保路基稳定性。

7. 路基边坡支护:对路基的边坡支护进行检查,确保边坡稳定。

8. 路基质量检测:对路基质量进行必要的检测,并出具检测报告。

六、验收标准1. 路基平整度:误差不得超过规定标准。

2. 路基坡度:符合设计要求。

3. 路基厚度:符合规范要求。

4. 路基材料:符合标准要求。

5. 路基排水:具备良好的排水系统。

6. 路基基床处理:符合规范要求。

7. 路基边坡支护:边坡稳定。

8. 路基质量检测:合格。

七、验收结果1. 合格:符合规定标准的路基工程。

2. 不合格:不符合规定标准的路基工程,需进行整改。

TB10751-2010《高速铁路路基工程施工质量验收标准》工程划分

TB10751-2010《高速铁路路基工程施工质量验收标准》工程划分
每个真空预压工点
02010901
4.7.4~4.7.10
02 卸载
每个真空预压工点
02010902
4.7.11
续表3.2.6
分部工程
分项工程
检验批
编号
名称
检验项目条文号
类别
名称
主控项目
一般项目




10 堆载预压
01 堆载加载
沿线路纵向连续长度每≤200m
02011001
4.8.4~4.8.5
02 卸载
01 制桩
区间正线路基沿线路纵向连续长度每≤200m,站场路基折合正线双线每≤200m
02011801
4.14.4~4.14.10
4.14.13~4.14.14
02 成桩
每个独立的CFG桩地基处理工点
02011802
4.14.11~4.14.12
19 混凝土预制桩(管桩、方桩)
01 沉桩
区间正线路基沿线路纵向连续长度每≤200m,站场路基折合正线双线每≤200m
4.12.11~4.12.12
续表3.2.6
分部工程
分项工程
检验批
编号
名称
检验项目条文号
类别
名称
主控项目
一般项目




16 浆体喷射
搅拌桩
01 制桩
区间正线路基沿线路纵向连续长度每≤200m,站场路基折合正线双线每≤200m
02011601
4.12.5~4.12.10
4.12.13
02 成桩
每个独立的浆喷桩地基处理工点
02010501
4.3.7、4.3.9
4.3.12

高压旋喷桩施工质量验收标准

高压旋喷桩施工质量验收标准

高压旋喷桩施工质量验收标准《高速铁路路基工程施工质量验收标准》(TB10751-2010)4.11 高压旋喷桩一般规定4.11.1 施工前应进行成桩工艺性试验(不少于3根),确定各项工艺参数并报监理单位确认后,方可进行施工。

4.11.2 高压旋喷桩大面积施工前,应进行单桩或复合地基承载力试验,以确认设计参数。

11.3 施工前应作好场地准备,4.设置回浆池,喷浆过程中冒出的浆液、泥土必须及时清理。

4.11.4 破除桩头不得影响桩的完整性,应采用截桩机等专用设备切割桩头。

主控项目4.11.5 高压喷射注浆所用的水泥和外加剂品种、规格及质量应符合设计要求。

检验数量:同一产地、品种、规格、批号的水泥和外加剂,袋装水泥每200t为一批、散装水泥500t为一批,当袋装水泥及外加剂不足200t或散装水泥不足500t时也按一批计。

施工单位每批抽样检验1组。

监理单位按施工单位抽样检验数量的20,见证检验。

检验方法:检查产品质量证明文件及抽样检验。

4.11.6 浆液的拌制质量的检验应符合本标准第4.10.6条的规定。

附:4.10.6 浆体喷射搅拌桩所用的固化料和外加剂品种、规格及质量应符合设计要求。

检验数量:同一产地、品种、规格、批号的固化料和外加剂,每200t为一批,当不足200t时也按一批计。

施工单位每批抽样检验1组。

监理单位按施工单位抽样数量的20%见证检验。

检验方法:查验产品质量证明文件及抽样试验。

4.11.7 高压旋喷桩的数量、布桩形式应符合设计,其检验应符合本标准第4.8.7条的规定。

附:8.7 密封膜的铺设范围应符合设计要求。

检验数量:施工单位、监理单位全部检验。

检验方法:观察、尺量。

4.11.8 高压旋喷桩施工过程中,应记录施工设备贯入地层的反应,核查地质资料。

检验数量:施工单位每根桩记录。

监理单位按施工单位检验数量的20%平行检验。

检验方法:检查施工记录。

4.11.9 高压旋喷桩的长度应符合设计要求。

高速铁路桥涵工程施工质量验收标准(TB10752-2010)(1)

高速铁路桥涵工程施工质量验收标准(TB10752-2010)(1)
的有关规定。
应符合《铁路混凝土工程施工质量验收标准》 (TB10424-2010)第6章的有关规定。
应符合《铁路混凝土工程施工质 量验收标准》(TB10424-2010)
第6章的有关规定。
砌体工程所用砂浆的配合比必须根据原材料性能、 砂浆的技术条件和设计要求进行计算,并通过试配 试验调整后确定。砂浆配合比设计、试件制作、养 护及抗压强度取值应符合《铁路混凝土工程施工质
土外加剂》(GB8076)的规定。
施工单位每批检验一次;监理单位按施工单位 单位检查检验报告并进行见证检
抽检数量的10%进行见证检验,但至少一次。
验。
护坡及 基础
砌体工程所用石材和混凝土预制块的强度等级应符 合设计要求,石材的其他品质指标尚应符合下列规 定:1、在最冷月平均气温低于-15℃或-5℃~-15℃ 的地区使用石材,采用直接冻融法时其抗冻性指标 应分别符合冻融循环25次或15次的要求;当采用硫 酸钠浸泡法时,其浸泡试验指标应符合干湿循环不 小于5次的要求。2、浸水和潮湿地区主体工程的石
施工单位进行石材强度、抗冻性 、软化系数和混凝土预制块抗压 强度试验;监理单位检查试验报
告并进行见证检验。
得少于1次,每工作班拌制的同一配合比的混凝
土不足100盘时,不少于1次。

砂浆用砂技术要求应符合《铁路混凝土工程施工质 量验收标准》(TB10424-2010)第6.2.3条中C30以
下混凝土用细骨料的规定。
防水层
防水层的铺设质量应符合设计要求和有关技术标准 的规定。
施工单位、监理单位全部检查。
观察和试验。施工单位按有关标 准的规定进行抽样检验;监理单
位见证检验。
锥体填 筑
桥台锥体填筑密实度应符合设计要求和铁道部现行 《高速铁路路基工程施工质量验收标准》 (TB10751-2010)的有关规定。

高速铁路路基工程(TB10751-2010)检验批用表

高速铁路路基工程(TB10751-2010)检验批用表

附件3:新《验标》路基检验批用表地基处理部分地表处理检验批质量验收记录表[原地面处理]换填基坑检验批质量验收记录表[换填]填筑检验批质量验收记录表[换填]填筑砂垫层检验批质量验收记录表[砂垫层]填筑碎石垫层检验批质量验收记录表[碎石垫层]铺设土工合成材料检验批质量验收记录表[土工合成材料加筋垫层]夯击检验批质量验收记录表[强夯]强夯后地基检验批质量验收记录表[强夯]插打袋装砂井检验批质量验收记录表[袋装砂井]大西铁路客专工程插打塑料排水板检验批质量验收记录表[塑料排水板]真空加载检验批质量验收记录表[真空预压]卸载检验批质量验收记录表[真空预压]堆载加载检验批质量验收记录表[堆载预压]卸载检验批质量验收记录表[堆载预压]制桩检验批质量验收记录表[砂桩]成桩检验批质量验收记录表[砂桩]02011102口口口口制桩检验批质量验收记录表[碎石桩]02011201口口口口成桩检验批质量验收记录表[碎石桩]02011202口口口口夯击检验批质量验收记录表[强夯置换]02011301口口口口强夯置换复合地基检验批质量验收记录表[强夯置换]02011302口口口口制桩检验批质量验收记录表[挤密桩]02011401口口口口成桩检验批质量验收记录表[挤密桩]02011402口口口口制桩检验批质量验收记录表[粉体喷射搅拌桩]02011501口口口口成桩检验批质量验收记录表[粉体喷射搅拌桩]02011502口口口口制桩检验批质量验收记录表[浆体喷射搅拌桩]02011601口口口口成桩检验批质量验收记录表[浆体喷射搅拌桩]02011602口口口口制桩检验批质量验收记录表[旋喷桩]02011701口口口口成桩检验批质量验收记录表[旋喷桩]02011702口口口口制桩检验批质量验收记录表[CFG桩]02011801口口口口成桩检验批质量验收记录表[CFG桩]02011802口口口口沉桩检验批质量验收记录表[混凝土预制桩]02011901口口口口成桩检验批质量验收记录表[混凝土预制桩]02011902口口口口成孔检验批质量验收记录表[混凝土灌注桩]02012001口口口口钢筋(原材料及加工)检验批质量验收记录表(Ⅰ)[混凝土灌注桩]02012002口口口口大西铁路客专工程钢筋(连接及安装)检验批质量验收记录表(Ⅱ)[混凝土灌注桩]02012003口口口口混凝土(原材料)检验批质量验收记录表(I)[混凝土灌注桩]02012004口口口口混凝土(配合比)检验批质量验收记录表(Ⅱ)[混凝土灌注桩]02012005口口口口混凝土(施工及养护)检验批质量验收记录表(III)[混凝土灌注桩]02012006口口口口成桩检验批质量验收记录表[混凝土灌注桩]02012007口口口口模板检验批质量验收记录表[桩帽]02012101口口口口钢筋(原材料及加工)检验批质量验收记录表(Ⅰ)[桩帽]02012102口口口口钢筋(连接及安装)检验批质量验收记录表(Ⅱ)[桩帽]02012103口口口口混凝土(原材料)检验批质量验收记录表(I)[桩帽]02012104口口口口混凝土(配合比)检验批质量验收记录表(Ⅱ)[桩帽]02012105口口口口混凝土(施工及养护)检验批质量验收记录表(III)[桩帽]02012106口口口口混凝土(结构外观和尺寸偏差)检验批质量验收记录表(IV)[桩帽]02012107口口口口成孔检验批质量验收记录表[桩板结构]02012201口口口口模板检验批质量验收记录表[桩板结构]02012202 口口口口钢筋(原材料及加工)检验批质量验收记录表(I)[桩板结构]02012203口口口口。

高压旋喷桩施工质量验收标准

高压旋喷桩施工质量验收标准

《高速铁路路基工程施工质量验收标准》(TB10751-2010)4.11 高压旋喷桩一般规定4.11.1 施工前应进行成桩工艺性试验(不少于3根),确定各项工艺参数并报监理单位确认后,方可进行施工。

4.11.2 高压旋喷桩大面积施工前,应进行单桩或复合地基承载力试验,以确认设计参数。

4.11.3 施工前应作好场地准备,设置回浆池,喷浆过程中冒出的浆液、泥土必须及时清理。

4.11.4 破除桩头不得影响桩的完整性,应采用截桩机等专用设备切割桩头。

主控项目4.11.5 高压喷射注浆所用的水泥和外加剂品种、规格及质量应符合设计要求。

检验数量:同一产地、品种、规格、批号的水泥和外加剂,袋装水泥每200t为一批、散装水泥500t为一批,当袋装水泥及外加剂不足200t或散装水泥不足500t时也按一批计。

施工单位每批抽样检验1组。

监理单位按施工单位抽样检验数量的20﹪见证检验。

检验方法:检查产品质量证明文件及抽样检验。

4.11.6浆液的拌制质量的检验应符合本标准第4.10.6条的规定。

附:4.10.6浆体喷射搅拌桩所用的固化料和外加剂品种、规格及质量应符合设计要求。

检验数量:同一产地、品种、规格、批号的固化料和外加剂,每200t为一批,当不足200t时也按一批计。

施工单位每批抽样检验1组。

监理单位按施工单位抽样数量的20%见证检验。

检验方法:查验产品质量证明文件及抽样试验。

4.11.7 高压旋喷桩的数量、布桩形式应符合设计,其检验应符合本标准第4.8.7条的规定。

附:8.7 密封膜的铺设范围应符合设计要求。

检验数量:施工单位、监理单位全部检验。

检验方法:观察、尺量。

4.11.8 高压旋喷桩施工过程中,应记录施工设备贯入地层的反应,核查地质资料。

检验数量:施工单位每根桩记录。

监理单位按施工单位检验数量的20%平行检验。

检验方法:检查施工记录。

4.11.9 高压旋喷桩的长度应符合设计要求。

检验数量:施工单位每根桩检验。

铁建设[2010]240号 关于印发高速铁路路基工程等9项施工质量验收标准的通知

铁建设[2010]240号 关于印发高速铁路路基工程等9项施工质量验收标准的通知

铁建设[2010]240号关于印发高速铁路路基工程等9项施工质量验收标准的通知各铁路局,各铁路公司(筹备组),投资公司:现印发《铁路混凝土工程施工质量验收标准》(TB10424—2010)、《高速铁路路基工程施工质量验收标准(TB10751-2010)、《高速铁路桥涵工程施工质量验收标准》(TB10752-2010)、《高速铁路隧道工程施工质量验收标准》(TB10753-2010)、《高速铁路轨道工程施工质量验收标准》(TB10754-2010)、《高速铁路通信工程施工质量验收标准》(TB10755-2010)、《高速铁路信号工程施工质量验收标准》(TB10756-2010)《高速铁路电力工程施工质量验收标准》(TB10757-2010)、《高速铁路电力牵引供电工程施工质量验收标准》(TB10758-2010)等9项施工质量验收标准,自印发之日起施行。

铁道部原发《铁路混凝土与砌体工程施工质量验收标准》(TB10424-2003)、《客运专线铁路路基工程施工质量验收暂行标准》(铁建设〔2005〕160号)、《客运专线铁路桥涵工程施工质量验收暂行标准》(铁建设〔2005〕160号)、《客运专线铁路隧道工程施工质量验收暂行标准》(铁建设〔2005〕160号)、《铁路混凝土工程施工质量验收补充标准》(铁建设〔2005〕160号)、《客运专线铁路轨道工程施工质量验收暂行标准》(铁建设〔2005〕160号)、《客运专线无砟轨道铁路工程施工质量验收暂行标准》(铁建设〔2007〕8号)、《高速铁路CRTSⅡ型板式无砟轨道施工质量验收暂行标准》(铁建设〔2009〕218号)、《客运专线铁路无砟轨道充填层施工质量验收补充标准》(铁建设〔2009〕90号)、《客运专线铁路通信工程施工质量验收暂行标准》(铁建设〔2007〕251号)、《客运专线铁路信号工程施工质量验收暂行标准》(铁建设〔2007 213号)、《铁路CTCS-2级列车运行控制系统列控中心及列控车载设备工程施工质量验收暂行标准》(铁建设函〔2007〕715号)、《客运专线铁路电力牵引供电工程施工质量验收暂行标准》(铁建设〔2006〕167号)《关于修改〈客运专线铁路隧道工程施工质量验收暂行标准〉部分条文的通知》(铁建设〔2006〕169号)《关于修订〈客运专线铁路路基工程施工质量验收暂行标准〉局部条文的通知》(铁建设〔2006〕196号)《关于印发<铁路混凝土工程施工质量验收补充标准>混凝土分项工程原材料标准局部修订条文的通知》(铁建设〔2009〕152号)同时废止。

高压旋喷桩施工质量验收标准

高压旋喷桩施工质量验收标准

《高速铁路路基工程施工质量验收标准》(TB10751-2010)4.11 高压旋喷桩一般规定4.11.1 施工前应进行成桩工艺性试验(不少于3根),确定各项工艺参数并报监理单位确认后,方可进行施工。

4.11.2 高压旋喷桩大面积施工前,应进行单桩或复合地基承载力试验,以确认设计参数。

4.11.3 施工前应作好场地准备,设置回浆池,喷浆过程中冒出的浆液、泥土必须及时清理。

4.11.4 破除桩头不得影响桩的完整性,应采用截桩机等专用设备切割桩头。

主控项目4.11.5 高压喷射注浆所用的水泥和外加剂品种、规格及质量应符合设计要求。

检验数量:同一产地、品种、规格、批号的水泥和外加剂,袋装水泥每200t为一批、散装水泥500t为一批,当袋装水泥及外加剂不足200t或散装水泥不足500t时也按一批计。

施工单位每批抽样检验1组。

监理单位按施工单位抽样检验数量的20﹪见证检验。

检验方法:检查产品质量证明文件及抽样检验。

4.11.6浆液的拌制质量的检验应符合本标准第4.10.6条的规定。

附:4.10.6浆体喷射搅拌桩所用的固化料和外加剂品种、规格及质量应符合设计要求。

检验数量:同一产地、品种、规格、批号的固化料和外加剂,每200t为一批,当不足200t时也按一批计。

施工单位每批抽样检验1组。

监理单位按施工单位抽样数量的20%见证检验。

检验方法:查验产品质量证明文件及抽样试验。

4.11.7 高压旋喷桩的数量、布桩形式应符合设计,其检验应符合本标准第4.8.7条的规定。

附:8.7 密封膜的铺设范围应符合设计要求。

检验数量:施工单位、监理单位全部检验。

检验方法:观察、尺量。

4.11.8 高压旋喷桩施工过程中,应记录施工设备贯入地层的反应,核查地质资料。

检验数量:施工单位每根桩记录。

监理单位按施工单位检验数量的20%平行检验。

检验方法:检查施工记录。

4.11.9 高压旋喷桩的长度应符合设计要求。

检验数量:施工单位每根桩检验。

03高速铁路路基工程施工质量验收标准宣贯

03高速铁路路基工程施工质量验收标准宣贯
4 碾压时,各区段交接处应互相重叠压实,纵向 搭接长度不应小于2.0m,纵向行与行之间的轮 迹重叠不小于40cm,上下两层填筑接头应错开 不小于3.0m。
第6章 基床以下路堤
⑺ 关于压实质量控制指标
第4章 地基处理
⑻砂(碎石)桩、挤密桩、搅拌桩、旋喷桩、CFG桩、 打入桩、灌注桩等的工艺试验
新验标对成桩工艺性试验有更明确的要求 “试验根数由不少于2根,增加为不少于3根” 明确要求了“监理单位、勘察设计单位应参加工艺性试 桩,并确认试验结论”。
现场试验桩的数量一般不应少于(7~9)根(正三角形布置 至少要7根,即中间1根,周围6根;正方形布置至少要9根, 3排3列每排列各3根),这样有利于大面积施工前进行单桩 或复合地基承载力试验,确定设计参数。
② 强夯包括了重锤夯实。增加强夯置换一 节,主要指强夯碎石墩。
③ 砂桩、碎石桩合并为一节。
第4章 地基处理
④ 挤密桩包括了灰土挤密桩、水泥土挤密 桩和柱锤冲扩桩。
⑤ 搅拌桩包含了粉喷和浆喷两种搅拌桩。 ⑥ 混凝土预制桩包括了静力压桩和打入桩,
桩型包括预制管桩和预制方桩。
⑦ 增加桩板结构、筏板验收内容。
第3章 基本规定
设计单位参与验收的项目:
3.4.3 分部工程应由监理工程师组织施工单位 项目负责人和技术、质量负责人等进行验收,地 基处理、变形观测、路堑开挖及支挡结构、边坡 防护、路基防排水等重要分部工程验收时,建设 单位、勘察设计单位项目负责人应参加,并按表 3.4.3填写记录。
第4章 地基处理
第4章 地基处理
⑶ 换填质量控制:
4.2.2 当采用机械挖除换填土时,应预留 保护层由人工清理,保护层的厚度宜为 30cm~50cm。

《高速铁路路基工程施工质量验收标准》(TB10751-2010)

《高速铁路路基工程施工质量验收标准》(TB10751-2010)

《高速铁路路基工程施工质量验收标准》(TB10751-2010)中华人民共和国行业标准TBTB 10751-2010JXXX-2010高速铁路路基工程施工质量验收标准Standard for constructional quality acceptanceof high speed railway subgrade engineering(报批稿)2010—12—08 发布2010—XX—××实施中华人民共和国铁道部发布中华人民共和国行业标准高速铁路路基工程施工质量验收标准Standard for constructional quality acceptance of high speed railway subgrade engineeringTB 10XXX -2010J XXX-2010主编单位:中铁十二局集团有限公司批准部门:中华人民共和国铁道部施行日期:2010年XX月XX日前言本标准是根据铁道部《关于印发2009年铁路工程建设标准编制计划的通知》(铁建设函[2009]34号)的要求,在《客运专线铁路路基工程施工质量验收暂行标准》(铁建设[2005]160号)的基础上,充分吸纳京津、武广、郑西、合宁、合武、石太等高速铁路的建设、运营经验以及京广、浙赣、胶济、郑徐线等第六次大面积提速工作经验编制而成的。

本标准的编制工作紧紧把握高速铁路总体技术路线,坚持高起点、高标准,通过原始创新、集成创新和引进消化吸收再创新,形成了符合我国国情、路情,具有自主知识产权的中国高速铁路路基工程施工质量验收标准。

本标准共分15章,主要内容包括:总则、术语、基本规定、地基处理、填料、基床以下路堤、基床表层以下过渡段、路堑、基床、路基支挡工程、路基排水、路基边坡防护、路基相关工程及设施、沉降变形观测、路基单位工程综合质量评定。

本标准的主要内容如下:1.突出了单位工程综合质量评定、实体工程质量及主要功能核查要求;2.强调了工程施工质量必须达到设计要求的结构安全、使用功能和耐久性能,主体结构质量实现零缺陷,满足设计使用年限内正常运营的需要;3.体现了对施工管理、技术、作业三个层次的有关要求,明确了建设各方在工程施工质量控制过程中的具体质量职责;4.体现“四新”技术及机械化、工厂化、专业化、信息化等现代化手段,规定了工程施工应采用先进的技术、设备和工艺,保证质量,保障安全;5.规定了质量检测应采用先进、成熟、科学的方法和手段,质量数据做到全面、真实、可靠;6.突出源头控制、过程控制、细节控制。

TB10751-2010《高速铁路路基工程施工质量验收标准》工程划分

TB10751-2010《高速铁路路基工程施工质量验收标准》工程划分

类别分部工程名称01 原地面处理02 换填03 砂垫层04 碎石垫层05 土工合成材料加筋垫层06 强夯07 袋装砂井08 塑料排水板09 真空预压分项工程01 地表处理01 换填基坑02 填筑01 填筑砂垫层01 填筑碎石垫层01 铺设土工合成材料01 夯击02 强夯后地基01 插打袋装砂井01 插打塑料排水板01 真空加载02 卸载检验批区间正路线基沿路线纵向连续长度每≤200m,站场路基折合正线双线每≤200m每一个基坑每一个基坑每填层区间正路线基沿路线纵向连续长度每≤200m,站场路基折合正线双线每≤200m区间正路线基沿路线纵向连续长度每≤200m,站场路基折合正线双线每≤200m区间正路线基沿路线纵向连续长度每≤200m,站场路基折合正线双线每≤200m区间正路线基沿路线纵向连续长度每≤200m,站场路基折合正线双线每≤200m每一个独立的强夯地基处理工点区间正路线基沿路线纵向连续长度每≤200m,站场路基折合正线双线每≤200m区间正路线基沿路线纵向连续长度每≤200m,站场路基折合正线双线每≤200m每一个真空预压工点每一个真空预压工点编号020221010202220102022202020223010202240102022501020226010202260102022701020228010202290102022902名称检验项目条文号主控项目4.1.3~4.1.54.2.4~4.2.64.2.3、4.2.74.3.5、4.3.8、4.3.104.3.6、4.3.8、4.3.104.3.7、4.3.94.4.4~4.4.64.4.74.5.4~4.5.84.6.5~4.6.74.7.4~4.7.104.7.11普通项目4.1.64.2.84.2.94.3.114.3.114.3.124.4.8~4.4.94.5.94.6.8地基处理类别分部工程名称10 堆载预压11 砂桩12 碎石桩13 强夯置换14 挤密桩(灰土挤密桩,水泥土挤密桩,桩锤冲扩桩)15 粉体喷射搅拌桩分项工程01 堆载加载02 卸载01 制桩02 成桩01 制桩02 成桩01 夯击02 强夯置换复合地基01 制桩02 成桩01 制桩02 成桩检验批沿路线纵向连续长度每≤200m每一个堆载预压工点区间正路线基沿路线纵向连续长度每≤200m,站场路基折合正线双线每≤200m每一个独立的砂桩地基处理工点区间正路线基沿路线纵向连续长度每≤200m,站场路基折合正线双线每≤200m每一个独立的碎石桩地基处理工点区间正路线基沿路线纵向连续长度每≤200m,站场路基折合正线双线每≤200m每一个独立的强夯置换地基处理工点区间正路线基沿路线纵向连续长度每≤200m,站场路基折合正线双线每≤200m每一个独立的挤密桩地基处理工点区间正路线基沿路线纵向连续长度每≤200m,站场路基折合正线双线每≤200m每一个独立的粉喷桩地基处理工点编号020220010202200202022101020221020202220102022202020223010202230202022401020224020202250102022502名称检验项目条文号主控项目4.8.4~4.8.54.8.6~4.8.74.9.5~4.9.94.9.10~4.9.124.9.5~4.9.94.9.10~4.9.124.10.4~4.10.64.10.7~4.10.94.11.4~4.11.114.11.12~4.11.144.12.4、4.12.7~4.12.104.12.11~4.12.124.10.10~4.10.12普通项目4.12.134.11.154.9.134.9.13地基处理类别分部工程名称16 浆体喷射搅拌桩17 旋喷桩18 水泥粉煤灰碎石桩(CFG桩)19 混凝土预制桩(管桩、方桩)20 混凝土灌注桩分项工程01 制桩02 成桩01 制桩02 成桩01 制桩02 成桩01 沉桩02 成桩01 成孔02 钢筋03 混凝土04 成桩检验批区间正路线基沿路线纵向连续长度每≤200m,站场路基折合正线双线每≤200m每一个独立的浆喷桩地基处理工点区间正路线基沿路线纵向连续长度每≤200m,站场路基折合正线双线每≤200m每一个独立的旋喷桩地基处理工点区间正路线基沿路线纵向连续长度每≤200m,站场路基折合正线双线每≤200m每一个独立的 CFG 桩地基处理工点区间正路线基沿路线纵向连续长度每≤200m,站场路基折合正线双线每≤200m每一个独立的预制桩地基处理工点每 10 根桩每 10 根桩每 10 根桩每一个独立的混凝土灌注桩地基处理工点编号020226010202260202022701020227020202280102022802020229010202290202022001020220020202200302022004名称原材料及加工连接及安装原材料配合比和施工检验项目条文号主控项目4.12.5~4.12.104.12.11~4.12.124.13.4~4.13.94.13.10~4.13.114.14.4~4.14.104.14.11~4.14.124.15.10~4.15.164.15.17~4.15.184.16.4~4.16.54.16.3、4.16.64.16.3、4.16.7~4.16.84.16.9~4.16.10普通项目4.12.134.13.124.14.13~4.14.144.15.194.16.134.16.11~4.16.12地基处理类别分部工程名称21 桩帽22 桩板结构23 筏板分项工程01 模板02 钢筋03 混凝土01 成孔02 模板03 钢筋04 混凝土05 成桩01 垫层02 模板03 钢筋04 混凝土05 沉降缝(伸缩缝)检验批每一个安装批每一个安装批每一浇筑批每 10 根桩每一安装批每 10 根桩,托梁、承载板每一安装批每 10 根桩,托梁、承载板每一浇筑批每一个独立的桩板结构工点区间正路线基沿路线纵向连续长度每≤200m,站场路基折合正线双线每≤200m每一安装批每一安装批每一浇筑批每一混凝土浇筑批所包含的中间沉降缝(伸缩缝)编号02022101020221020202210302022201020222020202220302022204020222050202230102022302020223030202230402022305名称安装拆除原材料及加工连接及安装原材料配合比和施工结构外观和尺寸偏差养护和强度安装拆除原材料及加工连接及安装原材料配合比和施工结构外观和尺寸偏差养护和强度安装拆除原材料及加工连接及安装原材料配合比和施工结构外观和尺寸偏差养护和强度检验项目条文号主控项目4.17.54.17.4、4.17.64.17.4、4.17.7~4.17.84.16.4~4.16.54.18.124.18.6~4.18.7、4.18.134.18.6、4.18.8、4.16.84.18.10~4.18.114.19.44.19.64.19.5、4.19.74.19.5、4.19.84.19.9~4.19.10普通项目4.17.104.17.9、4.17.114.17.12~4.17.134.18.174.18.14、4.18.154.18.16、4.18.18~4.18.194.19.114.19.124.19.134.19.14~4.19.154.19.16~4.19.17地基处理类别分部工程 名称24 岩溶、洞 穴处理25 填料制备26 路基隔水层27 基床以下路堤分项工程01 填充02 注浆01 普通填料02 化学改良土填料03 物理改良土填料 04 基床表层级 配碎石填料 05 过渡段级配 碎石填料01 隔水层铺设01 普通填料及 物理改良土填筑02 化学改良土填筑03 加筋土填筑检 验 批每一个洞穴每处注浆工点每 1 x 104 m 3每 1 x 104 m 3每 1 x 104 m 3每 5000 m3每 5000 m 3沿路线纵向连续路堤长度每≤200m同一压实工作班的单个压实区段的每一检测层同一压实工作班的单个压实区段的每一检测层同一压实工作班的单个压实区段的每一检测层编号0202240102022402020225010202250202022503020225040202250502022601020227010202270202022703名称检验项目条文号 主控项目 普通项目 4.20.8~4.20.9、 4.20.12~4.20.164.20.8、 4.20.10~4.10.115.2.1~5.2.35.3.1~5.3.3、 5.3.5~5.3.85.3.4~5.3.5、5.3.85.4.1~5.4.2、 5.4.4~5.4.55.4.1~5.4.712.1.8~12.1.126.2.1~6.2.36.3.1~6.3.56.4.1~6.4.512.1.266.2.4~6.2.66.2.4~6.2.66.4.6~6.4.7填 料地 基 处理 路 堤类别分部工程名称28 路堤基床底层29 路堤基床表层30 路堤边坡31 路堑开挖32 路基隔水层33 换填路堑基床底层34 换填路堑基床表层分项工程01 普通填料及物理改良土填筑02 化学改良土填筑03 加筋土填筑01 级配碎石填筑01 路堤边坡01 路堑边坡01 隔水层铺设01 普通填料及物理改良土填筑02 化学改良土填筑03 加筋土填筑01 级配碎石填筑检验批同一压实工作班的单个压实区段的每一检测层同一压实工作班的单个压实区段的每一检测层同一压实工作班的单个压实区段的每一检测层同一压实工作班的单个压实区段的每一检测层沿路线纵向连续路堤长度每≤200m沿路线纵向连续路堤长度每≤200m沿路线纵向连续路堤长度每≤200m同一压实工作班的单个压实区段的每一检测层同一压实工作班的单个压实区段的每一检测层同一压实工作班的单个压实区段的每一检测层同一压实工作班的单个压实区段的每一检测层编号0202280102022802020228030202290102022001020221010202220102022301020223020202230302022401检验项目条文号名称主控项目普通项目9.1.5~9.1.6、9.1.129.1.99.1.5~9.1.99.1.5~9.1.6、9.1.9、6.4.1~6.4.29.2.7~9.2.8、9.2.106.5.48.0.8~8.0.1212.1.8~12.1.129.1.5~9.1.6、9.1.10~9.1.119.1.5~9.1.119.1.5~9.1.6、9.1.9~9.1.11、6.4.1~6.4.29.2.7~9.2.8、9.2.11~9.2.129.1.129.1.12、6.4.69.2.13~9.2.146.5.58.0.1312.1.269.1.129.1.129.1.12、6.4.69.2.13~9.2.14路堤路堑类别分部工程名称35 基床表层以下过渡段36 过渡段基床表层分项工程01 路堤与桥台过渡段02 路堤与横向结构物过渡段03 路堤与硬质岩石路堑过渡段04 路堤与软质岩石或者土质路堑过渡段05 路堑与隧道级配碎石过渡段06 路堑与隧道混凝土过渡段01 级配碎石填筑检验批每一个过渡段每一个过渡段每一个过渡段每一个过渡段每一个过渡段每一个过渡段每处过渡段编号02022501020225020202250302022504020225050202250602022601检验项目条文号名称主控项目7.1.4、7.2.3~7.2.4、7.3.4~7.3.9、7.4.3~7.4.5、7.1.4、7.2.3~7.2.4、7.3.4~7.3.9、7.4.3~7.4.57.1.4~7.1.5、7.5.6、7.5.97.1.4~7.1.5、7.5.5、7.5.7~7.5.87.1.4、7.5.6、7.5.97.1.4、7.6.3~7.6.79.2.7~9.2.10 9.2.13~9.2.14普通项目7.2.5~7.2.6、7.3.10、7.4.6~7.4.87.2.5~7.2.6、7.3.10、7.4.6~7.4.87.5.127.6.87.5.10~7.5.117.5.12过渡段类别分部工程名称37 重力式挡土墙38 短卸荷板式挡土墙分项工程01 明挖基坑02 挡土墙基础03 墙身模板04 墙身钢筋05 墙身混凝土06 墙背填筑及反滤层07 沉降缝(伸缩缝)、泄水孔01 明挖基坑02 挡土墙基础03 模板04 钢筋05 混凝土检验批长度≤50 m 每一个施工段长度≤50 m 每一个施工段每一个安装段每一个安装段每一个浇筑段长度≤50 m 每一个施工段每座挡土墙长度≤50 m 每一个施工段长度≤50 m 每一个施工段每一个安装段每一个安装段每一个浇筑段编号0202270102022702020227030202270402022700502022706020227070202280102022802020228030202280402022805名称安装拆除原材料及加工连接及安装原材料配合比和施工结构外观和尺寸偏差养护和强度安装拆除原材料及加工连接及安装原材料配合比和施工检验项目条文号主控项目10.1.12~10.1.1310.1.10、10.1.14~10.1.2610.1.2910.1.10、10.1.27~10.1.2810.1.10、10.1.30~10.1.3110.1.11、10.1.34~10.1.3710.1.32~10.1.3310.2.710.2.5、10.2.810.2.1110.2.5、10.2.9~10.2.1010.2.5、10.2.12~10.2.13、普通项目10.1.3810.1.39~10.1.4810.1.5210.1.49~10.1.5010.1.5110.1.39、10.1.4910.2.2010.2.21~10.2.2210.2.2710.2.23~10.2.25路基支挡工程结构外观和尺寸偏差10.2.17~10.2.18养护和强度类别分部工程名称38 短卸荷板式挡土墙39 悬臂式和扶臂式挡土墙40 锚杆挡土墙分项工程06 墙背填筑及反滤层07 沉降缝(伸缩缝)、泄水孔01 明挖基坑02 模板03 钢筋04 混凝土05 墙背填筑及反滤层06 沉降缝(伸缩缝)、泄水孔01 明挖基坑02 挡土墙基础03 锚杆检验批长度≤50 m 每一个施工段每座挡土墙长度≤50 m 每一个施工段每一个安装段每一个安装段每一个浇筑段长度≤50 m 每一个施工段每座挡土墙长度≤50 m 每一个施工段长度≤50 m 每一个施工段长度≤50 m 每一个施工段编号0202280602022807020229010202290202022903020229040202290502022906020220010202200202022003名称安装拆除原材料及加工连接及安装原材料配合比和施工结构外观和尺寸偏差养护和强度检验项目条文号主控项目10.2.6、10.2.15~10.2.1610.2.14~10.2.1510.2.1910.3.8普通项目10.2.2610.2.21、10.2.2310.3.19、10.3.2110.3.10、10.3.1310.3.6、10.3.9、10.3.12、10.3.1510.3.6、10.3.11、10.3.1410.3.7、10.3.17~10.3.1810.3.2610.3.20、10.3.22~10.3.2410.3.2510.3.16~10.3.17 10.3.20、10.3.2310.4.810.4.6、10.4.910.4.6、10.4.10~10.4.1310.4.1910.4.20~10.4.2110.4.22路基支挡工程10.4.23~10.4.24、 10.4.27分部工程 名称05 墙背反滤层06 沉降缝(伸缩缝) 07 分级平台 01 明挖基坑02 挡土墙基础03 拉杆04 肋柱、墙面 板、锚定板 05 墙背填筑及反滤层 06 沉降缝(伸缩 缝)、泄水孔 07 分级平台 01 明挖基础 02 挡土墙基础03 墙面板预制04 拉筋、墙面板安装检 验 批长度≤50m 每一个施工段 每座挡土墙 每座挡土墙 长度≤50m 每一个施工段长度≤50m 每一个施工段 长度≤50m 每一个施工段 长度≤50m 每一个施工段 长度≤50m 每一个施工段每座挡土墙每座挡土墙长度≤50m 每一个施工段长度≤50m 每一个施工段主控项目 普通项目 10.4.7、10.4.15 10.4.2610.4.16 10.4.20 10.4.17~10.4.18 10.4.2510.5.8 10.5.19 10.5.20~ 10.5.1510.5.16~10.5.17 10.5.2010.5.18 10.5.23 10.6.11 10.6.32 10.6.8、10.6.12 10.6.33 10.6.8、10.6.13~编号02022005 02022022 02022022 02022101 0202210202022103020221040202210502022106 0202210702022201 02022202 020222030202220410.5.2110.5.6、10.5.11~10.5.1210.5.6、10.5.10 10.5.22 10.5.7、10.5.13~10.6.18 10.6.10、10.6.19~40 锚杆挡土墙42 加筋土挡土墙41 锚定板挡土墙长度≤50 m 每一个施工段路基 支 挡 结构 10.6.35、10.6.3910.4.6、10.4.1404 肋柱、 墙面板检验项目条文号10.5.6、10.5.9 02022004 分项工程10.6.2310.6.3410.5.24 类别名称类别分部工程名称42 加筋土挡土墙43 土钉墙44 抗滑桩分项工程05 墙背填筑及反滤层06 沉降缝(伸缩缝)07 帽石明挖基坑坡脚墙坡脚墙墙背反滤层土钉钢筋网(土工网)喷射混凝土面层成孔钢筋混凝土成桩检验批长度≤50 m 每一个施工段每座挡土墙长度≤50 m 每一个施工段长度≤50 m 每一个施工段长度≤50 m 每一个施工段长度≤50 m 每一个施工段长度≤50 m 每一个施工段长度≤50 m 每一个施工段长度≤50 m 每一个施工段每 10 根桩每 10 根桩每 10 根桩每一个抗滑桩工点编号02022205020222060202220702022301020223020202230302022304020223050202230602022401020224020202240302022404名称原材料及加工连接及安装原材料配合比和施工结构外观和尺寸偏差养护和强度检验项目条文号主控项目10.6.9、10.6.24~10.6.25、10.6.30~10.6.3110.6.2610.6.8、10.6.27~10.6.2910.7.1110.7.9、10.7.12~10.7.1410.7.10、10.7.1510.7.16~10.7.1910.7.9、10.7.2010.7.9、10.7.21~10.7.2310.8.11~10.8.1410.8.10、10.8.15~10.8.17普通项目10.6.3810.6.3310.6.36~10.6.3710.7.29~10.7.3010.7.3110.7.2410.7.25~10.7.2610.7.27~10.7.2810.8.2010.8.21、10.8.2310.8.10、10.8.18 10.8.2210.8.19路基支挡结构类别分部工程名称45 桩板式挡墙46 预应力锚索分项工程01 成孔02 钢筋03 混凝土04 成桩05 挡土板预制06 挡土板安装07 墙后填筑08 路堑挡土墙顶面及周围封闭01 锚索孔02 锚索制作03 注浆锚固检验批每 10 根桩每 10 根桩每 10 根桩每一个抗滑桩工点每施工批长度≤50m 每一个施工段长度≤50m 每一个施工段每一个挡土墙工点第 10 个孔每施工批第 10 个孔编号0202250102022502020225030202250402022505020225060202250702022508020226010202260202022603名称原材料及加工连接及安装原材料配合比和施工结构外观和尺寸偏差养护和强度检验项目条文号主控项目10.8.11~10.8.1410.9.4、10.8.15~10.8.1710.9.4、10.9.6、10.8.1810.8.1910.9.4、10.9.7~10.9.910.9.1010.9.11~10.9.1310.10.11~10.10.1210.10.10、10.10.13~10.10.1410.10.9、10.10.15~10.10.16普通项目10.9.1410.9.15、10.9.2010.9.16、10.9.1710.9.1810.9.1910.10.25路基支挡结构10.10.10、 10.10.17~10.10.2310.10.24 04 锚索张拉05 垫块及混凝土封闭10.10.26~ 10.10.27每一个预应力锚索工点第 10 个孔0202260402022605 10.10.28类别分部工程名称47 植物防护48 骨架护坡防护49 混凝土预制件防护50 锚杆(锚索)框架梁防护51 路基表面沥青混凝土52 地面排水分项工程植物防护固土网垫喷混植生现浇混凝土骨架混凝土预制件骨架植草预制件铺砌框架梁锚杆(锚索)植草沥青混凝土基坑现浇钢筋混凝土水沟检验批连续护坡长度每≤200m连续护坡长度每≤200m连续护坡长度每≤200m连续护坡长度每≤200m连续护坡长度每≤200m连续护坡长度每≤200m连续护坡长度每≤200m连续护坡长度每≤100m连续护坡长度每≤100m连续护坡长度每≤200m连续长度每≤1000m连续长度每≤100m每浇筑段编号02022701020227020202270302022801020228020202280302022901020220010202200202022003020221010202220102022202名称检验项目条文号主控项目11.2.1~11.2.311.2.4~11.2.511.2.6~11.2.1111.3.1~11.3.2、11.3.5~11.3.711.3.3~11.3.611.3.8~11.3.1011.4.1~11.4.511.5.1~11.5.611.5.7~11.5.1211.5.13~11.5.1512.1.13~12.1.2512.2.14~12.2.1612.2.11、12.2.13、12.2.17~12.2.20、12.2.24~12.2.27普通项目11.2.111.2.1311.2.1411.3.1211.3.11、11.3.1211.3.1311.4.6、11.4.711.5.1611.5.1712.2.28~12.2.29、12.2.31~12.2.34路基边坡防护路基防排水类别分部工程名称52 地面排水53 地下排水54 路基横向排水分项工程混凝土水沟预制预制水沟安装基坑现浇钢筋混凝土水沟混凝土水沟预制预制水沟安装01 基坑02 现浇钢筋混凝土水沟03 混凝土水沟预制04 预制水沟安装检验批每施工批连续长度每≤100m连续长度每≤100m每浇筑段每施工批连续长度每≤100m连续长度每≤100m每浇筑段连续长度每≤100m连续长度每≤100m编号02022203020222040202230102022302020223030202230402022401020224020202240302022404名称检验项目条文号主控项目12.2.11、12.2.13、12.2.17~12.2.2112.2.12、12.2.22~12.2.2712.3.11~12.3.1212.3.6、12.3.8、12.3.10、12.3.13~12.3.16、12.3.18~12.3.2312.3.6、12.3.8、12.3.13~12.3.1612.3.7、12.3.9~12.3.10、12.3.17~12.3.2312.4.7~12.4.912.4.5、12.4.10~12.4.14、12.4.17~12.4.1912.4.5、12.4.11~12.4.1512.4.6、12.4.10、12.4.16~12.4.22普通项目12.2.3012.2.28~12.2.29、12.2.32~12.2.3412.3.24~12.3.2512.3.2412.3.2412.4.2312.4.2412.4.23路基防排水类别分部工程名称55 过渡段排水56 端刺57 电缆槽(井)58 接触网支柱基础59 声屏障基础60 过轨管分项工程01 无砂透水混凝土块(渗水板)02 透水管03 路堤与路堑过渡段渗水盲沟01 端刺基坑01 基底02 电缆槽03 电缆井04 盖板05 护肩01 接触网支柱基础01 声屏障基础01 过轨管检验批每一个过渡段每一个过渡段每一个过渡段每处端刺沿路线连续长度每≤200m沿路线连续长度每≤200m每处电缆井同一规格每 1000 块沿路线连续长度每≤200m沿路线每 10 处接触网支柱基础沿路线连续长度每≤200m沿路线每 10 处编号020225010202250202022503020226010202270102022702020227030202270402022705020228010202290102022001检验项目条文号名称主控项目普通项目12.5.4~12.5.7、12.5.9、12.5.1012.5.8~12.5.9、12.5.1212.3.9~12.3.12、12.3.19~12.3.2113.1.3~13.1.713.2.4~13.2.513.2.6、13.2.8~13.2.1113.2.7、13.2.9~13.2.1113.2.613.2.1213.3.3~13.3.613.4.4~13.4.1013.5.4~13.5.612.3.2413.1.813.2.13、13.2.16~13.2.1713.2.1513.2.1413.2.1813.3.713.4.11~13.4.14路基防排水路基相关工程及设施61 综合接地 01 综合接地沿路线连续长度每≤200m 02022101 13.5.4~13.5.5类别变形观测分部工程名称62 检查井63 检查栏杆64 检查台阶(检查梯)65 防护栅栏66 取土场67 弃土场68 变形观测分项工程01 检查井01 检查栏杆01 检查台阶(检查梯)01 防护栅栏01 取土场01 弃土场01 观测装置安设02 变形观测检验批每处检查井沿路线连续长度每≤200m每 10 处检查台阶(检查梯)沿路线连续长度每≤500m每一个取土场每一个弃土场沿路线连续长度每≤1000m连续同一类型路基的沉降观测编号02022201020223010202224010202250102022601020227010202280102022802名称检验项目条文号主控项目13.6.4~13.6.513.6.6~13.6.713.6.713.7.4~13.7.1313.8.3、13.8.6~13.8.813.8.4~13.8.814.0.14~14.0.1114.0.12普通项目13.6.813.6.913.6.913.7.14~13.7.1713.8.9~13.8.1113.8.9~13.8.1114.0.13路基相关工程及设施。

《高速铁路隧道工程施工质量验收标准》TB10753-2010宣贯

《高速铁路隧道工程施工质量验收标准》TB10753-2010宣贯

2021/7/9
11
第6章“洞身开挖” 增加了超前地质预报分项工 程,补充了隧底开挖中对地基处理保护的检验 要求。将洞身开挖和隧底开挖的检验批数量由 每个循环或3~5m改为≤24m,也就是两个衬砌 循环的长度。再次强调,检验批数量放大,只 代表填表数量的减少,并不意味着检查工作的 减少和弱化,施工过程中的每个开挖作业循环, 施工单位、监理单位必须严格按照标准规定的 数量和方法进行检查和记录,检查工作不能随 意减少。本标准涉及的其他分项工程也都必须 按此原则执行。
2021/7/9
20
• 第15章“隧道单位工程综合质量评定”,仍然包含
单位工程的质量控制资料核查、实体质量和主要功能核查、 观感质量评定三个方面。
• 1.质量控制资料要求齐全完整,能全面反映质量状况,增
加了超前地质预报资料核查要求。
• 2.实体质量和主要功能核查要求设计院参加并签字,核查
内容变化较大,主要有:增加衬砌厚度、回填密实度检查 数量,要求拱顶、左右拱腰、左右边墙各设一条,隧底两 条,全断面共7条测线,全面检查衬砌质量(老标准规定 100m测一个断面);衬砌表面裂缝要求采用刻度放大镜 检查;瓦斯隧道要进行全隧瓦斯检测。同时适当放松了钢 筋保护层厚度要求,实测点90%达标即可。
2021/7/9
18
• 第13章“盾构”
• 在传统矿山法基础上增加始发洞开挖、管片两个
分部工程,始发洞开挖分部的验收内容同传统矿 山法,可参照洞身开挖一章执行;管片分部包含 模具、钢筋、管片、管片安装、同步注浆、二次 注浆6个分项,钢筋分项验收参照衬砌分部执行, 模具、管片、管片安装、同步注浆、二次注浆本 章作了补充规定;在防水和排水分部中增加管片 防水一个分项工程,该分项的验收内容也在本章 作出规定。盾构特有分项工程的检验批工程数量 值得商榷。

《高速铁路隧道工程施工质量验收标准》 TB10753-2010学习材料

《高速铁路隧道工程施工质量验收标准》 TB10753-2010学习材料

四. 四个层次的验收
● 检验批的质量验收
检验批合格质量的规定:主控项目中有允许偏差的抽检点,实测值必须在 允许偏差范围内,不允许超差;一般项目的质量经抽样检验合格,当采用计数 检验时,除有专门要求外,对于一般项目中有允许偏差的抽检点,合格点率应 达到 80% 及以上,且其中不合格点的最大偏差不得大于规定允许偏差的 1.5 倍;具有完整的施工操作依据、质量检查记录;施工作业人员质量责任登记情 况真实、全面。 主要工作: 1、实物检查: (1)对原材料、构配件和设备等的检验,是把好施工质量的第一关,应按进 场的批次和验标规定的抽样检验要求执行; (2)对工序质量的检验,按验标的抽样检验要求执行。 (3)对施工过程中较为重要的如混凝土强度等的检验,应按现行国家和行业 标准及各专业验标规定的方案进行检查; 2、资料检查:检查内容既包括原材料、构配件和设备的合格证和其他质量证 明文件,又包括施工过程中的自检、交接检验记录、隐蔽工程验收记录以及各 种检验、检测报告。 3、质量责任确认:对施工作业人员(工班)质量责任登记进行确认。

谢!
2011.7
四. 四个层次的验收
● 分项工程的质量验收
分项工程质量验收合格的规定:分项工程所含的检验批均应符合合 格质量的规定;分项工程所含的检验批的质量验收记录应完整。
主要工作: 实际上是对其所含检验批质量的统计汇总。主要核对检验批是否覆 盖了分项工程范围,检验批验收记录的内容及签字是否齐全,标高等 数据是否一致等。
★ 满足铁路运输要求,体现科技进步。
★ 突出过程控制 ---- 将《施工技术指南》和《质量检验评定标准》合二为一 ---- 规定了原材料进场验收、重要工艺和工序控制要求等 ---- 以检验批抽样为检验验收的基础,分四个层次验收 ★ 明确了建设各方的职责 ★ 更新了检查验收记录表、主控和一般项目检查及外观质量验收三 个方面的内容 ★ 标示了强制性条文,具有技术法规的属性,必须严格执行

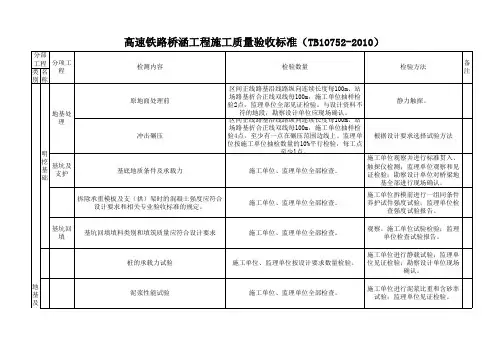

高速铁路桥涵工程施工质量验收标准(TB10752-2010)(1)

高速铁路桥涵工程施工质量验收标准(TB10752-2010)(1)
查强度试验报告。
施工单位每节沉井下沉前进行一 组同条件养护试件强度试验;监
理单位检查试验报告。
施工单位抽水前进行一组同条件 养护试件强度试验,监理单位检
查试验报告。
施工单位拆模前进行一组同条件 养护试件强度试验;监理单位检
查强度试验报告。
检查质量证明文件;施工单位按 有关标准的规定进行抽样检验;
监理单位检查检验报告。
施工单位、监理单位全部检查。
观察。施工单位试验检验;监理 单位检查试验报告。
桩的承载力试验
施工单位、监理单位按设计要求数量检验。
施工单位进行静载试验;监理单 位见证检验;勘察设计单位现场
确认。
地 基
泥浆性能试验
施工单位、监理单位全部检查。
施工单位进行泥浆比重和含砂率 试验;监理单位见证检验。




检验报告并进行强度、凝结时间 、安定性试验;监理单位检查质 量证明文件、试验报告并见证检
厂家、同出厂编号的水泥达3个月及出厂日期达
验。
3个月的水泥时,必须再次进行强度检验。
同厂家、同出厂编号、同出厂日期且连续进场 施工单位检查产品合格证、出厂
砂浆掺用外加剂的质量应符合国家现行标准《混凝 的外加剂,每50t为一批,不足50t也为一批。 检验报告并进行试验检验;监理
施工单位进行静载试验监理单位检查试验报告并见证检验支架的地基和基础承载力施工单位监理单位全部检查模板及支架的强度刚度和稳定性施工单位监理单位全部检查钢管拱肋制作采用原材料的品种规格质量施工单位监理单位全部检查涂料涂层对底材附着力和涂装体系涂层间附着力施工单位监理单位每一杆件全部检查吊杆系杆及配件的品种规格质量施工单位监理单位全部检查观察尺量检查质量证明文件施工单位监理单位全部检查刚桁梁杆件拼装前工厂随梁发送的栓接板面抗滑移系数的检验施工单位监理单位全部检查高强度螺栓连接副的规格质量扭矩系数高强度螺栓连接副施拧检验钢桁梁段工地焊接焊缝质量和焊接工艺要求施工单位监理单位全部检查扭矩法终拧检查扭矩涂装涂装使用各种涂料的品种质量施工单位监理单位全部检查观察和检查出厂合格证或检验报告涂料涂层对底材附着力和涂装体系涂层间附着力施工单位监理单位每一杆件全部检查桥面钢桥面板采用原材料品种规格质量施工单位监理单位全部检查焊缝质量和焊工工艺要求施工单位监理单位全部检查高强度螺栓连接副的规格质量扭矩系数高强度螺栓连接副施拧检验斜拉索锚具和减震装置的品种规格质量和防腐等级施工单位监理单位全部检查检查质量证明文件观察和尺量施工单位监理单位全部检查桥面排水设施桥面排水设施所用材料的品种规格质量施工单位监理单位全部检查观察和尺量检查质量证明文件围栏吊篮所用原材料的品种规格质量施工单位监理单位全部检查观察和尺量检查质量证明文件施工单位进行承载力试验监理单位见证检验施工单位进行设计计算并进行预压监理单位检查计算书预压报告并见证检验钢管拱肋制作检查质量证明文件

客运专线铁路路基工程施工质量验收暂行标准

客运专线铁路路基工程施工质量验收暂行标准
关于填料作为建筑材料工厂化加工、集中供应(1.0.12 条)
随着路基工程质量标准的提高,对填料的要求也越来越 严格,高速铁路要求:
• 基床以下填料应优先选用A、B组填料和C组碎石、砾石类 填料,最大粒径小于7.5cm,当选用C组细粒土填料时, 应根据填料性质进行改良后填筑;
• 基床底层填料应采用A、B组填料或改良土,最大粒径小 于6cm;
本标准使用中的关键问题和注 意事项——3 基本规定
(1)地基处理:原地面处理、砂垫层、碎石垫层、 塑料排水板等,桩基类(砂桩、碎石桩、挤密桩等) 制桩的地基处理方式按≤200m路基长度划分;换填、 真空预压、桩基类(砂桩、碎石桩、挤密桩等)成 桩的地基处理方式按独立单个工点划分,混凝土灌 注桩、桩板结构按10根桩划分、成桩是每个独立的 工点划分,桩帽、筏板按批次划分,洞穴处理按每 个划分
注意:连续长度,单个工点
本标准使用中的关键问题和注 意事项——3 基本规定
(2)路基填筑:路基填筑的检验批划分考虑了填筑 压实区段的划分、每一工作班的工作内容、以及填筑 不同高度检验项目不同的因素,规定同一压实工作班 的单个压实区段的每一检测层为一个检验批,在施工 组织中应注意施工区段、工作班组任务划分与检验数 量尽可能匹配,可在控制质量的前提下检验点数最少, 提高效率。
地基处理共有51个分项工程,基本涵盖了当前铁 路工程地基处理的成熟处理措施。以下说明9个 问题:
本标准使用中的关键问题和注 意事项——4 地基处理
关于地基条件(4.1.3条)
4.1.3条是对地基地质资料进行核查的要求,当核查的 地质条件与设计资料不符,应提交设计单位重新评价地 基条件、确定地基处理措施。
本标准使用中的关键问题和注 意事项——4 地基处理
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中华人民共和国行业标准TBTB 10751 -2010J XXX- 2010高速铁路路基工程施工质量验收标准Standard for constructional quality acceptanceof high speed railway subgrade engineering(报批稿)2010—12—08 发布实施2010—XX — XX中华人民共和国铁道部发布中华人民共和国行业标准高速铁路路基工程施工质量验收标准Standard for constructional quality acceptanceof high speed railway subgrade engineeringTB 10XXX -2010J XXX-2010主编单位:中铁十二局集团有限公司批准部门:中华人民共和国铁道部施行日期:2010 年XX 月XX 日2010 年、八冃U 言本标准是根据铁道部《关于印发2009年铁路工程建设标准编制计划的通知》(铁建设函[2009]34号)的要求,在《客运专线铁路路基工程施工质量验收暂行标准》(铁建设[2005]160号)的基础上,充分吸纳京津、武广、郑西、合宁、合武、石太等高速铁路的建设、运营经验以及京广、浙赣、胶济、郑徐线等第六次大面积提速工作经验编制而成的。

本标准的编制工作紧紧把握高速铁路总体技术路线,坚持高起点、高标准,通过原始创新、集成创新和引进消化吸收再创新,形成了符合我国国情、路情,具有自主知识产权的中国咼速铁路路基工程施工质量验收标准。

本标准共分15章,主要内容包括:总则、术语、基本规定、地基处理、填料、基床以下路堤、基床表层以下过渡段、路堑、基床、路基支挡工程、路基排水、路基边坡防护、路基相关工程及设施、沉降变形观测、路基单位工程综合质量评定。

本标准的主要内容如下:2•强调了工程施工质量必须达到设计要求的结构安全、使用功能和耐久性能,主体结构质量实现零缺陷,满足设计使用年限内正常运营的需要;3•体现了对施工管理、技术、作业三个层次的有关要求,明确了建设各方在工程施工质量控制过程中的具体质量职责;4 •体现“四新”技术及机械化、工厂化、专业化、信息化等现代化手段,规定了工程施工应采用先进的技术、设备和工艺,保证质量,保障安全;5•规定了质量检测应采用先进、成熟、科学的方法和手段,质量数据做到全面、真实、可靠;6.突出源头控制、过程控制、细节控制。

加强工程用原材料的检查验收,完善施工过程中每一个环节、每一道工序、每一项作业的质量控制要求;本标准以黑体字标志的条文为强制性条文,必须严格执行。

在执行本标准过程中,希望各单位结合工程实践,认真总结经验,积累资料。

如发现需要修改和补充之处,请及时将意见和有关资料寄交中铁十二局集团有限公司(太原市西矿街130号,邮编:030024),并抄送铁道部经济规划研究院(北京市海淀区北蜂窝路乙29号, 邮政编码:100038),供今后修订时参考。

本标准由铁道部建设管理司负责解释。

技术总负责人:。

主编单位:中铁十二局集团有限公司。

参编单位:中铁二局集团有限公司、中铁第五勘察设计院集团有限公司主要起草人:吴波黄直久张晓波武常明王彩文李佐厉鹏陈济洲王俊华刘金成胡建万伟明刘卫华李文华肖金凤李庆民郭绍影张成钢程慧林。

主要审定人:。

1总贝y (1)2术语和符号 (2)2.1 术语 (3)22符号 (4)3基本规定 (5)3.1 一般规定 (5)3.2 工程质量验收单元的戈U分 (6)3.3 工程施工质量验收 (12)3.4 工程施工质量验收的程序和组织 (15)4地基处理 (20)4.1 原地面处理 (20)4.2 换填 (21)4.3 砂垫层、碎石垫层、土工合成材料加筋垫层 (23)4.4 袋装砂井 (25)4.5 塑料排水板 (27)4.6 堆载预压 (28)4.7 真空预压 (29)4.8 砂(碎石)桩 (31)4.9 粉体喷射搅拌桩 (34)4.10浆体喷射搅拌桩 (37)4.11 高压旋喷桩 (39)4.12 挤密桩 (40)4.13 水泥粉煤灰碎石桩(CFG桩) (42)4.14 混凝土预制桩 (45)4.15 混凝土灌注桩 (49)4.16 桩帽 (52)4.17 桩板结构... .. . (53)4.18 筏板 (55)4.19 强夯 (57)4.20 强夯置换 (58)4.21 岩溶、洞穴处理 (60)5填料 (63)5.1 一般规定 (63)5.2 普通填料 (64)5.3 改良土填筑 (65)5.4 级配碎石填料 (68)5.5 沥青混合料........... . (70)6基床以下路堤 (77)6.1 一般规定 (77)6.2 普通填料填筑 (79)6.3 改良土填筑 (82)6.4 加筋土填筑 (84)6.5 路堤边坡成型 (85)7基床表层以下过渡段 (86)7.1 过渡段基底处理 (86)7.2 基坑回填 (87)7.3 基床表层以下过渡段级配碎石填层 (88)7.4 基床表层以下过渡段两侧及锥体填土 (91)7.5 路堤与路堑过渡段基床表层以下填土层 (92)7.6 过渡段混凝土填层 (93)8路堑 (96)9基床 (99)9.1 基床底层 (99)9.2 级配碎石基床表层 (101)9.3 沥青混凝土防排水层 (105)10路基支挡工程 (107)10.1 重力式挡土墙 (107)10.2 短卸荷板式挡土墙 (114)10.3 悬臂式和扶壁式挡土墙 (116)10.4 锚杆挡土墙 (118)10.5 锚定板挡土墙 (121)10.6加筋土挡土墙 (123)10.7 土钉墙 (127)10.8抗滑桩 (130)10.9桩板式挡土墙 (133)10.10预应力锚索 (135)11路基排水 (139)11.1 地面排水 (139)11.2 地下排水 (147)11.3路基横向排水 (151)11.4 过渡段排水 (153)12路基边坡防护 (156)12.1 一般规定 (156)12.2植物防护 (157)12.3边坡固土网垫植草防护 (158)12.4 骨架护坡防护 (159)12.5混凝土预制件防护 (160)12.6喷混植生防护 (161)12.7锚杆(索)框架梁防护 (163)13路基相关工程及设施 (166)13.1 端刺 (166)13.2电缆槽(沟)16713.3接触网支柱基础 (169)13.4声屏障基础 (170)13.5预埋管线、综合接地 (172)13.6检查设备 (173)13.7防护栅栏 (174)13.8 取、弃土场 (175)14沉降、变形观测 (177)15路基单位工程综合质量评定 (185)15.1单位工程质量控制资料核查..................................................15.2单位工程实体质量和主要功能核查............................................15.3单位工程观感质量评定.....................................................1总贝y1.0.1为加强高速铁路工程施工质量管理,统一高速铁路路基工程施工质量的验收标准,保证工程质量,制定本标准。

【条文说明】1.0.1 本标准的编制目的在于为政府部门和专门质量机构、建设和施工及监理单位对工程质量的监督、管理、控制、验收提供统一的质量标准和检验、验收方法,作为规范工程建设各方主体质量行为的主要依据,以确保高速铁路路基工程的施工质量。

1.0.2本标准适用于新建高速铁路路基工程施工质量的验收。

1.0.3建设各方应建立健全质量保证体系,对工程施工质量进行全过程控制,对管理层、技术层、作业层人员的质量责任实行终身追究制度。

1.0.4建设各方应做好管理制度标准化、人员配备标准化、现场管理标准化、过程控制标准化等工作,落实质量、安全、工期、投资效益、环境保护、技术创新等建设管理要求。

1.0.5高速铁路路基工程施工必须执行国家法律法规及相关技术标准,严格按照设计文件进行施工,满足工程结构安全、耐久性能及系统使用功能要求,保证设计使用年限内正常运营。

1.0.6高速铁路路基工程施工应贯彻国民经济可持续发展战略,合理利用资源,做好环境保护、水土保持等工作。

1.0.6弃土场应按设计要求合理选择,并按设计要求进行核查。

弃土不得堵塞沟槽、挤压河道、桥梁墩台及其他建筑物。

弃土堆的边坡应作防护,防止水土流失。

1.0.7高速铁路路基工程施工应采用机械化、工厂化、专业化、信息化等现代化施工手段,保证工程壬曰.质量。

1.0.8高速铁路路基工程应采用先进、成熟、科学的检测手段,质量数据必须真实可靠,全面反映工程质量状况。

所用方法和仪器设备应符合相关标准的规定,仪器精度应能满足质量控制要求,质量检测人员必须具有规定的资格。

【条文说明】随着工程检测技术的发展,已有相当多成熟先进的方法、仪器设备应用于工程检测。

施工中可采取对比、验证的方法对先进的检测方法、仪器进行试验,在试验检验证明其先进、可靠并经高速铁路质量管理部门组织有关专家论证的基础上,可作为新的检验方法与既有检验方法共同组成高速铁路路基工程施工质量检验的方法。

1.0.9高速铁路路基工程的各类质量检测报告、检查验收记录和其他工程技术资料,必须按规定及时填写,并且严格履行责任人签字确认制度。

1.0.8高速铁路路基的工后沉降达不到设计要求时,严禁进入轨道工程施工工序。

【条文说明】路基施工应进行系统的沉降观测。

路基填筑过程中,应进行沉降观测,并根据填筑速率和观测情况及时进行沉降分析。

当填筑至基床表层时,应根据沉降观测情况分析确定路基面填筑标高,预测路基放置期间沉降量及工后沉降;如在路基放置期间沉降不能稳定,应采取处理措施。

铺轨前应根据沉降观测资料进行分析评估,确定路基工后沉降满足要求后方可进行轨道铺设。

1.0.9路基填料作为结构物建筑材料应采用集中供应方式。

1.0.10高速铁路路基工程施工中所采用的承包合同文件和工程技术文件等对施工质量的要求不得低于本标准的规定。

当设计要求的质量指标高于本标准的规定时,应按设计要求办理。

【条文说明】本标准中的质量标准是对高速铁路路基工程施工质量的合格要求,应严格遵守。

各种技术文件如设计文件、施工技术方案和承包合同中对工程质量的要求不得低于本标准的质量要求。

1.0.11高速铁路路基工程施工及验收人员应经过专门培训,经考试合格后方可上岗。

1.0.12 本标准应与《铁路混凝土与砌体工程施工质量验收标准》TB10XXX配套使用。

1.0.13对于本标准未涉及的新技术、新工艺、新设备、新材料,其施工质量的验收应另行制定补充标准。
