水泥改性土参数确定
浅谈水泥改性土
浅谈水泥改性土,水泥土补充施工技术摘要:本文主要讲述水泥改性土系指将具有一定自由膨胀率的天然土,掺入一定比例的水泥,要求适用于南水北调中线一期工程陶岔,鲁山段的水泥改性土、水泥土的生产及填筑质量控制。
关键字:水泥改性土系;南水北调中线;天然土料abstract: this paper mainly about the cement modified soil series refers to certain free expansion rate of natural soil, mixed with a certain proportion of cement, required to be applied to the middle route of south-to-north water transfer project taocha, lushan mountain section of cement modified soil, cement production and quality control for embankment. key words: cement modified soil series; south-to-north water transfer; natural soil material一、前言1.0.1 水泥改性土系指将具有一定自由膨胀率的天然土,掺入一定比例的水泥(一般不大于8%),以改变其土料的膨胀性。
水泥土系指天然土料掺入一定比例(一般大于8%)的水泥,以提高土体抗剪强度和承载能力。
1.0.2 本技术要求适用于南水北调中线一期工程陶岔~鲁山段的水泥改性土、水泥土的生产及填筑质量控制;有关水泥改性土、水泥土的拌制、储存、碾压施工技术要求见《南水北调中线一期总干渠渠道工程膨胀土处理施工技术要求》。
1.0.3 本技术要求结合《南水北调中线一期总干渠陶岔至鲁山段强膨胀土及开挖深度大于15m的中膨胀土渠段重大变更设计报告》相关内容,作为《南水北调中线一期总干渠渠道工程膨胀土处理施工技术要求》部分内容及相关设计图纸的补充,当两者不一致时除有专门说明外,以本技术要求为准。
不同掺量水泥改性路基土无侧限特性试验研究
不同掺量水泥改性路基土无侧限特性试验研究*钱 彪1,俞文杰2,方 睿1,刘 磊2,姚 扬21.同创工程设计有限公司,浙江 绍兴 3120002.绍兴文理学院土木工程学院,浙江 绍兴 312000摘 要:为研究在路基土中加入水泥后其应力-应变曲线的变化,对不同掺量的水泥土进行了无侧限抗压强度试验。
试验考虑了3个不同的水泥掺量,分别为10%、20%和30%。
实验结果表明,将不同掺量的水泥加入路基土中,其应力-应变曲线均呈软化型;水泥土的无侧限抗压强度与水泥掺量呈线性增长的关系;水泥掺量为20%时,其抗压强度增幅效果最佳。
根据试验数据,并考虑其经济性,认为上述三种水泥掺量的最佳掺量为20%。
关键词:路基土;水泥掺量;水泥土;无侧限抗压强度中图分类号:TU41 文献标志码:A 文章编号:2096-2789(2021)02-0012-031 研究背景沿海城市经济的迅速发展使得其周边工程建设项目层出不穷,这就导致地表可使用面积越来越少,不再能满足城市发展需求。
填海造地是增加土地面积的方法之一,但沿海土壤大多属于软土,其一般具有高含水率、高孔隙比、高灵敏度、可压缩性能较强、承载能力强度低的特性,在建设过程中这些特性会带来许多的工程问题。
常见的问题有桩基沉降位移大、基坑边坡不稳定以及施工后建筑物的稳定性等。
为了满足工程建设的需求,施工人员往往会在工程建设施工之前对软土地基进行相应的处理,并且采取相应的加固措施[1-4]。
近几年来,国内外大量学者对滨海软土的特性进行了研究,并根据软土的应力-应变曲线关系,提出了相应的本构模型[5-6]。
王伟等[7]对在不同冻融循环作用下的滨海软土进行三轴试验研究,发现其应力-应变曲线受冻融循环次数影响,且随冻融循环次数的增加,其应力-应变曲线由软化型向硬化型转变。
曾玲玲等[8]同样对滨海软土进行了三轴试验,根据试验数据,发现当固结状态不变时,其有效应力路径有且只有一条。
同时,众多学者发现在土壤中加入适量的纤维材料和纳米材料,可以提高其力学性能[9-12]。
水泥改性土碾压试验方案

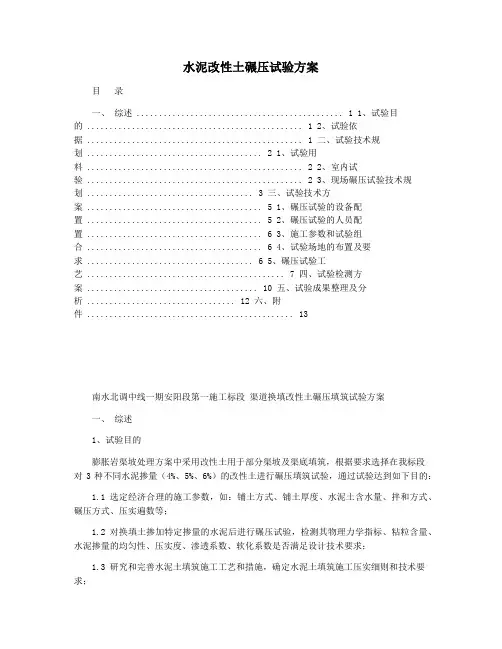

水泥改性土碾压试验方案目录一、综述 .............................................. 1 1、试验目的 ................................................ 1 2、试验依据 ................................................ 1 二、试验技术规划 ....................................... 2 1、试验用料 ................................................ 2 2、室内试验 ................................................ 2 3、现场碾压试验技术规划 ..................................... 3 三、试验技术方案 ....................................... 5 1、碾压试验的设备配置 ....................................... 5 2、碾压试验的人员配置 ....................................... 6 3、施工参数和试验组合 ....................................... 6 4、试验场地的布置及要求 ..................................... 6 5、碾压试验工艺 ............................................ 7 四、试验检测方案 ...................................... 10 五、试验成果整理及分析 ................................. 12 六、附件 (13)南水北调中线一期安阳段第一施工标段渠道换填改性土碾压填筑试验方案一、综述1、试验目的膨胀岩渠坡处理方案中采用改性土用于部分渠坡及渠底填筑,根据要求选择在我标段对3种不同水泥掺量(4%、5%、6%)的改性土进行碾压填筑试验,通过试验达到如下目的:1.1 选定经济合理的施工参数,如:铺土方式、铺土厚度、水泥土含水量、拌和方式、碾压方式、压实遍数等;1.2 对换填土掺加特定掺量的水泥后进行碾压试验,检测其物理力学指标、粘粒含量、水泥掺量的均匀性、压实度、渗透系数、软化系数是否满足设计技术要求;1.3 研究和完善水泥土填筑施工工艺和措施,确定水泥土填筑施工压实细则和技术要求;1.4 确定有关质量控制的要求和方法,为现场施工提供依据。
水泥改性土施工实验论文
水泥改性土施工实验研究摘要:膨胀土的遇水膨胀、失水收缩,反复变形的工程性质严重威胁了建筑物的安全。
膨胀土中掺入适量的水泥,改变其结构,以降低其膨胀性。
针对膨胀土中水泥掺量与膨胀率的关系,水泥掺量的检测,水泥改性土试验,进行了分析阐述。
关键词:降低膨胀性;最大干密度;压实度超百中图分类号:u445.4文献标识码:a 文章编号:abstract: the expansive soil water, water loss in inflation contraction, the engineering properties of the deformation of the repeated seriously threatened the safety of the building. expansive soil adding appropriate amount of cement, change the structure, and to decrease the expansion. in the expansive soil cement mixed quantity and the relationship between the inflation rate, cement admixture is testing, modified cement soil test, are analyzed in this paper.key words: lower dilatability; maximum dry density; compaction degree over the1引言膨胀土是在自然地质过程中形成的一种具有多裂隙和显著胀缩特性的特殊性黏土。
其黏粒成分主要由亲水性黏土矿物(主要是蒙脱石和伊利石等)组成,具有超固结性、多裂隙性、遇水膨胀、失水收缩开裂且反复变形等特殊工程性质,与一般黏性上显著不同。
5%水泥土配合比
5%水泥土配合比摘要:一、概述5%水泥土配合比的意义和应用场景二、5%水泥土配合比的比例及材料组成三、5%水泥土的施工工艺与要求四、5%水泥土配合比的优势与注意事项五、总结与应用前景正文:在我国基础设施建设中,5%水泥土配合比作为一种常见的土壤改良材料,以其优良的性能和环保特点得到了广泛的应用。
本文将从五个方面介绍5%水泥土配合比的相关知识,以期为从业者提供有益的参考。
一、概述5%水泥土配合比的意义和应用场景5%水泥土配合比是指在每100公斤土壤中,添加5公斤水泥、适量的砂、石屑、水等材料,经过混合、固化后形成的一种改性土壤。
5%水泥土具有较高的强度、抗渗性和耐久性,适用于道路工程、地基基础工程、水利工程等场景。
二、5%水泥土配合比的比例及材料组成1.水泥:5%水泥土的核心材料,起到胶结作用,提高土壤强度。
2.砂:起到填充作用,提高5%水泥土的抗渗性和均匀性。
3.石屑:增加5%水泥土的骨架作用,提高其承载力和抗压强度。
4.水:调节5%水泥土的湿度,促进水泥与土壤的反应,形成稳定的胶凝体。
三、5%水泥土的施工工艺与要求1.施工前,应根据设计要求进行土壤原材分析,确定合适的配合比。
2.配料时,应准确控制水泥、砂、石屑等材料的用量,保证混合均匀。
3.混合过程中,应充分搅拌,确保水泥与土壤充分反应。
4.施工过程中,应注意控制土壤的湿度,避免因湿度过大或过小影响水泥土强度的发展。
5.施工后,应进行适当的养护,确保水泥土强度达到设计要求。
四、5%水泥土配合比的优势与注意事项1.优势:- 环保:5%水泥土具有良好的环保性能,有利于改善土壤环境。
- 强度高:5%水泥土具有较高的强度,可有效提高工程质量。
- 抗渗性好:5%水泥土具有较好的抗渗性,适用于水利工程等场景。
- 耐久性:5%水泥土具有较好的耐久性,可降低工程的维护成本。
2.注意事项:- 严格按照设计要求进行配合比设计,确保工程质量。
- 施工过程中,注意控制水泥土的湿度和养护条件,以保证强度发展。
水泥改性膨胀土干密度与自由膨胀率试验研究
d i 0 36 /l s .6 2 63 20 6 0 6 o: .9 9 ji n 17 —18 0 9 0 5 1 s
水 泥 改 性 膨 胀 土 干 密 度 与 自 由膨 胀 率 试 验 研 究
李红 炉 徐 秋 达 ,
(. 1河南省水利第二工程局 , 郑州 4 0 0 ;. 50 8 2 河南省南水北调中线工程建设管理局 , 郑州 4 0 1 ) 50 6
土体加固后土体参数取值
土体加固后土体参数取值
摘要:
一、土体加固方法
二、加固土体参数取值
三、加固土体参数变化
正文:
土体加固是基坑工程中常见的一种措施,目的是为了增强土体的强度和稳定性,以确保工程的顺利进行。
土体加固后的土体参数取值是加固工程的关键,直接影响到加固效果的好坏。
一、土体加固方法
土体加固方法有很多种,其中常用的有水泥土搅拌桩、注浆(包括高压旋喷注浆)和降水等。
这些方法都有各自的适用范围和优缺点,需要根据实际情况进行选择。
二、加固土体参数取值
加固土体参数取值包括加固体的宽度、深度、平面布置、顶标高和基坑变形控制要求等。
这些参数的取值需要根据工程的具体情况进行合理的设计,以确保加固效果的达到。
三、加固土体参数变化
加固土体参数的变化主要包括增强加固范围土体强度、提高基坑内侧土体被动土压力、增强其抵抗变形的能力、满足开挖放坡稳定性以及对钻孔灌注桩围护结构形成防水帷幕等。
这些变化都是通过加固方法实现的,对于保证工程
的顺利进行有着重要的作用。
4%水泥改性土22t压路机碾压试验总结
xxx中线一期总干渠xxx南段(委托建管项目)xxx段第八施工标段4%水泥改性土22t压路机碾压试验总结批准:审核:编制:xxxxxx中线工程xxx段第八标项目部目录一、项目概况 (1)二、试验目的 (1)三、试验依据 (2)四、技术要求 (2)五、试验室试验过程及结果 (3)六、现场试验过程及结论 (6)七、结论 (16)八、附表 (17)水泥改性土填筑碾压试验成果一、项目概况xxx中线一期工程总干渠xxx~xx南段方程段第八标段起讫桩号173+532~179+532,长度为6.0km。
渠道为梯形断面,渠底宽度为14.50~21.00m,堤底高程:128.638m~129.046m,边坡为:1:2~1:3.25。
土方工程主要工程量:土石方开挖约247万m3,土石方填筑约245万m3,水泥改性土填筑约73.9万m3。
水泥改性土填筑主要用于防护堤填筑、中膨胀土开挖换填和渠坡、渠底及渠顶全断面填筑,倒虹吸基础换填,中膨胀土开挖换填1.0m,防护堤填筑厚度为1.0m,渠道填筑厚度为1.0~1.5m。
按设计要求,改性土方填筑压实度为98%;2011年7月,本标段完成了渠段全线及取土场地质复勘;设计单位对我标段各类土的水泥掺量提出了意见,具体情况见下表:弱膨胀土渠段、取土场地质复勘情况统计及确认表二、试验目的1、通过水泥改性土室内试验确定水泥改性土相关技术参数;2、通过现场碾压试验确定合理的施工技术参数和工艺参数:a、核查土料压实后是否能够达到设计压实干密度值。
b、检查压实机具的性能能否满足施工要求。
c、选定合理的施工参数:铺土厚度、土料直径、碾压方法和碾压遍数、含水量的适宜范围。
三、试验依据3.1xxx中线一期工程总干渠xxx段第八施工标段招标文件--技术条款和施工图纸;3.2《水泥改性土、水泥土补充施工技术要求》(设计通知(2011)长南河委设技规字第011号);3.3《xxx中线一期工程总干渠渠道膨胀土处理施工技术规定》(NSBD-ZGJ-1-37);3.4《xxx中线一期工程总干渠渠道膨胀土处理施工技术要求》(NSBD-ZXJ-21-01)3.5《水北调中线一期工程总干渠渠道膨胀土处理施工工法》NSBD-ZXJ-4-01);3.6《碾压式土石坝施工规范》DL/T5129-2001;3.7《堤防工程施工规范》SL260-98;3.8《土工试验规程》SL237-1999;3.9《水利水电工程施工组织设计规范》SL303-2004;3.10《水北调中线一期工程渠道施工质量评定验收标准(试行)》NSBD7-2007。
水泥改性土换填工艺试验方案
**市政建设集团有限公司引江济淮工程(安徽段)江淮沟通段施工J**标水泥改性土换填工艺试验方案(修改版)批准:审核:编制:**市政建设集团有限公司引江济淮工程(安徽段)江淮沟通段施工J**标项目经理部2018年11月目录一、工程概况 (1)二、编制依据 (1)三、试验目的 (1)四、设计指标及要求 (2)五、人员设备配置 (2)六、试验时间 (3)七、试验前的准备工作 (3)八、工艺试验方案 (4)九、工艺方案实施 (6)十、工艺试验记录 (8)十一、工艺试验总结 (9)十二、质量保证措施 (9)十三、安全文明环保措施 (10)一、工程概况引江济淮工程(安徽段)江淮沟通段施工J**标段位于江淮分水岭以南,起点骆郢,终点至试验工程段,对应桩号J(35+180)~J(40+181.7)处,该标段总长5.002km。
设计输水流量290m3/s,设计输水位20.16~19.98m(1985国家高程基准,下同),最高通航水位23.86m,最低通航水位17.40m,设计百年一遇防洪水位25.53m。
本标段基本为岗地开挖渠道,开挖深度15~22m,河道底宽60m,河底高程13.40m,边坡坡比1:3,坡面每抬高6m设一阶平台,平台宽4.0m。
本标段河渠边坡全断面换填4%水泥改性土,换填厚度1.0m;河床底部为膨胀土、全~强风化岩的,基脚10m范围内换填4%水泥改性土,深度1.5m。
本标段水泥改性土换填土料采用⑤层重粉质壤土、粉质黏土,部分河段采用弱膨胀土、崩解粉砂岩按7:3的质量比混合而成的混合土料。
本次工艺试验采用⑤层重粉质壤土、粉质黏土作为水泥改性土换填土料。
二、编制依据1、引江济淮工程(安徽段)江淮沟通段施工J**标技术标准和要求;2、引江济淮工程(安徽段)膨胀土、崩解岩河道工程施工技术要求;3、引江济淮工程(安徽段)江淮沟通段施工J**标施工图纸;4、引江济淮工程(安徽段)江淮沟通段施工J**标施工组织设计;5、《土工试验规程》SL237-1999;6、《堤防工程施工规范》SL260-2014。
水泥改性土换填施工及质量控制
水泥改性土换填施工及质量控制摘要:水泥改性土是将一定比例的水泥掺入膨胀土之中用以改善膨胀土的性质或结构,使膨胀土丧失膨胀潜能,并在一定程度上提高土体强度或承载力的改性土料。
水泥改性土广泛应用于南水北调中线一期工程渠道工程的填筑中,本文立足南水北调中线工程河南叶县段内渠道的具体工程实例,提出保证膨胀土渠段水泥改性土换填施工质量、满足设计要求、经济可行的施工方案,为后续膨胀土渠段施工提供重要的参考方法。
关键词:水泥改性土;水泥掺量;质量控制1、工程概述南水北调中线一期工程总干渠叶县段工程施工3标位于河南省叶县境内,渠段起点桩号201+500,终点桩号209+270,全长7.77km。
包括长7.42km的渠道及沿线布置的各类建筑物18座。
本标段渠道均为明渠,总长7.42km,其中桩号201+500~201+681(坡比1:2)、203+255~204+235(坡比1:3.5)、206+850~207+065(坡比一级马道以上为1:2.75,一级马道以下为1:3)段分别位于弱膨胀和中膨胀岩区,左右岸坡面须进行水泥改性土换填加以保护,以防止渠道坡面遇水产生膨胀破坏。
半挖半填段的挖方坡面、全挖方段的渠顶及一级马道以上坡面换填厚度为垂直坡面0.5~1m,全挖方段一级马道以下坡面换填厚度为垂直坡面 1.2m。
水泥改性土拌制须采用厂拌设备。
2、水泥改性土换填施工2.1 材料土料:一、二、三、四工区土料来源为渠道可利用土,自由膨胀率≤35%。
水泥:水泥采用“大地”牌强度等级为42.5MPa普通硅酸盐散装水泥,水泥掺量3%。
2.2 施工方法(1)备料渠道改性换填土料备料来源为渠道可利用土和取土场的土料,拌和站内应存有满足填筑强度的土料。
(2)旋耕晾晒碎土目前由于原料土含水量较高,需要晾晒和粗碎后才能进入拌和设备。
晾晒和粗碎结合在一起进行,用推土机将开挖原状土方摊铺在旋耕场内,摊铺厚度约为40cm,农用拖拉机带旋耕耙在摊铺的土料上来回行走,将较大土块破碎至较小土块。
浅谈水泥改性土填筑质量控制
浅谈水泥改性土填筑质量控制水泥改性土处理是将一定比例的水泥掺入膨胀土中,充分拌合发生物理和化学反应,使其稳定性得到提高,从而达到改善膨胀土的效果,并在一定程度上提高土体强度或承载力。
本文主要介绍水泥改性土填筑的质量控制措施。
标签:水泥;改性土;路拌法;厂拌法;质量控制膨胀土(岩)问题是南水北调中线工程中的一个重要地质问题,工程沿线膨胀土(岩)渠段长约335.8km。
因由膨胀土(岩)组成的渠坡容易发生滑坡和衬砌板破坏,故工程施工中尤为重视。
在膨胀土中掺加水泥可以明显改善土料的膨胀性,因此水泥改性土技术在膨胀土地区得到广泛应用。
水泥改性土在填筑过程中容易出现如下问题:拌合不均匀、漏压、弹簧土、剪切破坏等,故需要从拌合料的生产到现场填筑等各个环节加以严格控制。
下面简单介绍几种常用的水泥改性土质量控制措施。
1、水泥改性土的材料控制(1)采用的水泥质量应符合要求,宜采用P.O42.5水泥,严禁采用过期或不合格水泥。
(2)根据所选用土料,通过室内试验取得天然土料的物理力学参数,包括抗剪强度指标、天然含水量、塑性指标、自由膨胀率、最优含水量、最大干密度等。
(3)在改性土生产前应将土料根据其含水量采取妥善的堆放及保护措施,土料场应备有防雨或遮阳设施。
2、水泥改性土的生产控制生产水泥改性土有两种方法:厂拌法和路拌法。
为了提高施工进度加快水泥改性土的换填,实际工程中可采用厂拌法与路拌法相结合。
(1)碎土膨胀土粘性高、易结块、结核多,碎土后的粒径直接影响着膨胀土水泥改性的效果,所以现场技术人员务必要做好膨胀土改性拌和前的碎土质量控制,剔除土料内径大于5cm的土石块。
施工中还要注意土料含水量的控制,因含水量的大小直接影响着机械碎土的功效和质量,越接近最优含水率碎土效果越好,故现场需勤测土料含水率。
(2)拌和改性土拌合方式分为路拌法(路拌机)和厂拌法(稳定土拌和机),其中路拌法又可分为集中路拌和施工现场路拌。
施工现场路拌是把土料摊铺在换填层上,按比例铺洒水泥,用路拌机就地拌和均匀(此法质量控制较困难,不宜采用)。
水泥改性土施工技案
目录1、工程概况 (2)2、编制依据 (2)3、水泥改性土换填施工技术工法 (2)3.1工艺流程 (2)3.2施工工法 (2)3.2.1原材料选择及工艺试验 (2)3.2.2土料开采运输 (3)3.2.3碎土 (3)3.2.4改性土水泥掺量及拌制 (3)3.2.5水泥土运输 (4)3.2.6填筑 (4)4、质量保证措施 (6)5、安全保证措施 (7)6、人员配置 (8)7、机械设备配置 (8)水泥改性土施工技术方案1、工程概况水泥改性土,是指将一定比例的水泥掺入膨胀土土料之中以改善膨胀土的性质或结构,使膨胀土丧失膨胀潜能,并在一定程度上提高土体强度或承载力。
本标段渠道换填长度为5.977km,渠道为半挖半填地段,填筑形式为“金包银”形式。
总填筑量为52.37万m3,其中水泥改性土填筑量为20.43万m3。
堤身填筑高度小于2m的渠段全部采用4%水泥改性土进行填筑;填筑高度大于2m的渠段采用弱膨胀土外包1m厚的4%水泥改性土填筑。
2、编制依据(1)《土工试验规程》SL/T235-1999;(2)《堤防工程施工规范》SL260-98;(3)《碾压式土石坝施工规范》SL18-2004;(4)《膨胀土地区建筑技术规范》GBJ112-87;(5)《南水北调中线一期工程渠道工程施工质量评定验收标准(试行)》NSBD7-2007。
(6)《水泥改性土、水泥土补充施工技术要求》设计通知;(7)南水北调中线一期工程总干渠渠道水泥改性土施工技术规定(试行)NSBD-ZGJ-1-37;(8)南水北调中线一期工程总干渠渠道膨胀土处理施工工法NSBD-ZXJ-4-01。
3、水泥改性土换填施工工法3.1工艺流程土料开采运输→碎土→水泥土拌制→运输→摊铺→碾压→取样检测3.2施工工法3.2.1原材料选择及工艺试验在施工之前,首先通过室内试验取得弱膨胀土或中膨胀土土料的物理指标参数,包括粘粒含量、塑性指数、膨胀率、水泥掺量等。
根据室内试验取得的参数,进行现场碾压施工工艺试验,确定碾压机械及铺土厚度、碾压遍数、压实机械等参数。
膨胀土渠段改性土碾压施工参数的选择
造成渠坡失稳 ,对工程 的施工及运行安全影 响很大,为保证渠 道开挖过程中和开挖后渠 坡的稳定,需采取保护措施方案 。 为保证 南水北调渠道工 程的环保质量 ,且解决膨胀土弃 土 占用农 田及 避免远距离取 土造 成破坏农 田和增加成本等 问
题 ,采 用 弱 膨 胀 土 掺 用 泥来 降低 膨 胀 土 的胀 缩 性 ,提 高 强 度
摘
要: 根据 南水 北调中线干线工程建设管理局在各膨胀 土施工 区段组 织召 开的改性 土施 工咨询研讨会 的会议要 求,
膨胀 土渠段永久性边坡施工前需进行水 泥改性 土的碾压试验 ,取得相 关的碾压遍数 、干密度、土样含 水率和压实度
之 间的关系数据来指导现场施工 。
关键词 :南水 北调中线 ;膨胀土 ;碾压 ;参数
中 图分 类号 :T U 7 6 1
引言
文 献标 识码 :A
文 章编 号 : 1 0 0 6 — 7 9 7 3( 2 0 1 3 )0 3 — 0 2 5 5 — 0 2 性 对 改 性 土现 场 施 工参 数 的选 择 的 研究 极 有代 表 性 。
三 、施 工 内容
1 . 水 泥 改 性 土 参数 的 确 定
率、水泥改性 土的最大干密度、和最优含水率 。原 土样 最大 自 由膨 胀 率 为 4 5 % ̄ 6 0 % ,最大 干 密 度最 小 值 1 . 5 7
g / c m。 1 . 6 3 g / c m。 ,最 优 含 水 取 均 值 2 0 . 0 %。 根 据 中线 局下 发 的 改 性土 施 工 技术 要 求 : “ 原 土膨 胀 率 为 4 6 % ̄ 5 5 %区 间 ,水 泥 掺 量按 4 %一 5 %掺 量进 行 ;原 土 膨 胀 率 为5 6 % ̄ 6 5 % 区间 , 水泥掺量按 5 %一 6 %掺 量进 行 ” ,且 本 次
水泥土及水泥改性土填筑碾压试验技术方案论文
关于水泥土及水泥改性土填筑碾压试验技术方案【摘要】本文针对10%水泥掺量的水泥土和4%水泥掺量的水泥改性土,分别进行的填筑碾压试验,确定最优水泥土和改性土填筑碾压参数,为后续水泥土、改性土填筑碾压施工提供质量控制依据和标准,以确保工程质量达到设计要求。
【关键词】水泥土;改性土;填筑碾压1.工程概况南阳市段第二施工标段,设计桩号为ts94+365~ts100+500,全长为6.135km。
标段内共有各类建筑物13座。
其中改性土回填53.2万m3,建筑物水泥土换填3.6万m3,渠道4%水泥掺量的水泥改性土填筑主要为原状土基以上的渠堤外包填筑及原地面高程以下的渠坡换填;建筑物10%水泥掺量的水泥土换填主要为左岸排水工程基础换填。
2.试验目的通过水泥土、改性土的碾压试验,选择合适和配套的机械设备;确定科学合理的技术参数(铺料厚度、水泥土及水泥改性土级配、含水量的适宜范围、压实方法和压实遍数);填料压实是否能够达到设计压实度要求,确定土料的最优含水率;确定最优水泥土和改性土填筑碾压参数、质量控制的技术要求、检测方法,研究水泥土和改性土填筑碾压的施工工艺与措施,为后续水泥土、改性土填筑碾压施工提供质量控制依据和标准,以确保工程质量达到设计要求。
3.试验步骤3.1试验方案工艺流程3.2试验场地布置根据工程施工现场实际情况,经有关各方同意,在1#副营地灰土拌合站堆料场分别布置宽度为14m,长度为50m的4%水泥掺量改性土、10%水泥掺量水泥土填筑碾压试验场地,在试验场地按铺料厚度30cm和35cm布置两个试验区,每个试验区域内再按碾压遍数、划分为三个小区域,确定试验采样点。
3.3试验步骤3.3.1进行水泥掺量4%水泥改性土和水泥掺量10%水泥土填筑碾压试验的材料,均采用十二里河西支排水涵洞2m处开挖料。
在进行填筑或换填之前,先进行碾压试验,在严格执行各项碾压参数的基础上,根据施工实际情况不断分析总结和相应的局部微调优化,以指导后续渠道改性土和建筑物水泥改性土的填筑施工。
南水北调干渠水泥改性土碾压试验方案(路拌法)_secret
目录一、工程简况 (2)二、试验目的 (2)三、试验前的准备工作 (2)四、试验区土料来源及场地选择 (3)五、试验依据 (3)六、碾压试验的人员、设备及试验器具配置 (4)七、试验主要施工参数 (5)八、试验工艺流程 (6)九、试验段施工方法 (6)十、施工技术要求 (9)十一、试验成果整理及上报 (9)十二、安全防护措施 (10)十三、试验时间安排 (10)水泥改性土碾压试验方案(路拌)一、工程简况南水北调中线一期工程总干渠陶岔渠~沙河南段xxxx段起点设计桩号xx,终点设计桩号xx,长度为6.0km。
xx~xx渠道为为梯形断面,渠底宽度为14.50~21.00m,堤底高程:128.638~129.046m,边坡为:1:2~1:3.25。
主体工程主要工程量:土石方开挖约247万m3,土石方填筑约245万m3,混凝土约13万m3,复合土工膜约42万m2。
改性土填筑主要用于防护堤填筑、中膨胀土开挖换填和渠坡、渠底及渠顶全断面填筑,中膨胀土开挖换填1.0m,防护堤填筑厚度为1.0m,渠道填筑厚度为1.0~1.5m。
改性土组成为弱膨胀土和水泥,水泥为普通硅酸盐42.5。
本次碾压试验采用弱膨胀土掺水泥进行改性,按设计要求,改性土方填筑压实度为98%,水泥掺量为4%,水泥土料含水率高于最优含水率1%~3%,具体施工压实参数应通过现场换填试验确定。
二、试验目的通过施工现场的碾压试验达到以下几个方面的目的:1、检验水泥土压实后是否能够达到设计要求的压实度,确定有关的质量控制的技术要求,为施工提供依据;2、检验所选用施工机械的适用性及其性能的可靠性;3、选定合理的施工压实参数,如:铺料厚度、土块限制直径、所用土料含水量的适宜范围、压实机具、压实方法和压实遍数等;4、选择的水泥改性土填筑的施工方法和工序;5、确定有关质量控制的技术要求和检测方法,为施工提供依据。
三、试验前的准备工作3.1室内土工试验室内土工试验委托“xxxx”进行,对土料和水泥进行物理和化学分析试验,然后按照设计图纸、招投标文件以及改性土技术要求,对改性土的压实性能和水泥掺量进行充分的室内试验,做水泥土击实试验,检测水泥土的最大干密度和最优含水率(详见附件:水泥土击实报告)。
南水北调中线淅川六标水泥改性土水泥掺量选择
通过这次采用动静压轴 承对 磨床的改造 ,自己的理论及 操作水 平进一步提高 , 但磨 床整体的改造是一个复杂系统的工 程, 在机床减震 、 避震技术 , 高效 的过滤及 清洁技术等方面也非 常重要 , 还有待于进一步进行研究 。
参考文献 :
调整油膜刚度 ,它是决定 轴承与轴工作 性能 的主要参 数 之一 。 两端油腔 的压力必须调整一致 , 轴承 的油膜 刚度高 , 即使
2 01 3 . N0. 1 2
机 械 与 自动 化
J o u r n a l o f He n a n Sc i e n c e a n d Te c h n o l o g y
轴承 的调整是在装 配的工作完成后 进行 的,要建 立纯液 体 摩擦使主轴浮起 ,也就 是将 系统通入压力油使主轴上 浮 , 因
我单位的 M1 4 5 0外圆磨床在采用动静压轴承 以后 ,近 十 年磨床主轴及相关零件没有 出现过 故障 , 明显 的降低 了维修 的 次数 , 实用性非 常好 , 以此推断 , 此项技术也可 以运用到其它机 械设备上 : 如平磨 、 万 能磨 、 螺纹磨等设 备。
5 结 束 语
为采用 的是 闭式动静压 轴承 , 当压 力升到一 定值 , 主轴仍 浮不
参考文献 :
淅川六 标填筑 土料采 用冀寨 新村 土料场 0 . 5 — 5 . 0米深 的 混合土料 , 该土场位于河南省邓州市赵集 乡冀寨新 村东 。通过 料 场复勘分 区, 拟将三 区土料作为水泥改性 土换填 原料 。选用 冀寨新 村取土场 3区 5号取土点土料进行 5 %水 泥改性土改性 效 果复核土料 , 料场复勘资料显示该区域原状土物理指标 表 5 ,
起来。 要 注意是否 由于两轴承 的油腔 的差别很 大及两腔进油管
水泥改性土施工程序
水泥改性土施工程序水泥改性土拌制施工分两种:一是仓拌,二是陆拌。
一、水泥改性土厂拌:就是建立稳定土拌合站集中拌制,其施工程序为:1.建立稳定土拌和站。
稳定土拌和站建立地点距填筑平均距离为1.5km。
2.从大坝0+100位置引高压线路至库区取土场。
约1.5km。
建一座三相380V,400KW变电站,将高压变为低压,低压线路接至稳定土拌和站。
3.建立稳定土拌合站。
(包括稳拌站和液压碎土设备、拌合设备的安装、调试;竣工后拆除清理)4. 土料开挖并运至拌合站堆放。
(包括挖装、运输、卸除、空回)5. 土料翻晒,调整土料含水率。
(包括摊铺,犁土、翻晒、集料)6. 将调整好含水率适中的土料运至碎土场。
(包括挖装、运输、卸除、空回)7. 液压碎土机碎土,使土料粒径满足设计要求。
(3.0m3装载机上土、用50装载机集料)8. 将土料粒径满足设计要求的土料转运至稳拌站料斗。
(3.0m3装载机挖运、卸除、空回)9.稳定土拌和机拌合,按动态流量控制拌合质量,土料、水、水泥按程序输入拌合设备,拌合过程为动态。
(包括装载机铲运料、上料,配运料,拌合,出料)10.将拌制好的水泥改性土运输至施工现场。
(包括空来、等装、运输、卸除)11.水泥改性土填筑。
(包括摊铺、碾压、洒水、补边夯、辅助工作)12.水泥改性土质量检测,碾压完成要在拌合后4小时内完成,干密度检测在拌合后6小时内完成。
13.水泥改性土削坡修整。
二、水泥改性土路拌就是在料场用路拌机拌制。
1、现场建水泥储存室。
2、土料开挖并运至翻晒场。
(包括挖装、运输、卸除、空回)如果土料场土料含水率适中,可在就地拌制。
3、调整土料含水率。
(包括摊铺,整平、犁土、碎土、翻晒、集料)4、人工摊铺水泥,根据现场土料含水率,土料干密度,铺土厚度确定水泥掺量,人工用网格摊铺袋装水泥路拌机路拌。
5、路拌机拌制过程:在摊铺好水泥的土料上用路拌机来回拌制3~4遍,使土料与水泥充分混合,拌制均匀,拌制后混合料颗粒粒径要满足设计要求。
水泥改性土碾压试验方案
水泥改性土碾压试验方案一、项目背景及目标近年来,随着基础设施建设的快速发展,水泥改性土作为一种新型的建筑材料,得到了广泛的应用。
本次试验旨在研究水泥改性土的物理力学性能,为实际工程提供技术支持。
试验目标包括:1.分析水泥改性土的物理力学性能。
2.探究水泥改性土的碾压试验方法。
3.优化水泥改性土的配比及施工工艺。
二、试验材料与设备1.材料准备:选用优质水泥、黄土作为试验材料,按照设计要求进行配比。
2.设备准备:主要包括碾压试验机、压力计、电子天平、烘箱、筛子等。
三、试验方法与步骤1.材料准备:将水泥和黄土按照设计配比混合均匀,搅拌均匀后放入烘箱,保持恒定温度和湿度。
4.碾压试验:待试件养护到规定龄期后,将其放入碾压试验机进行试验。
试验过程中,记录试验数据。
5.数据处理:对试验数据进行整理和分析,得出水泥改性土的物理力学性能指标。
6.结果分析:根据试验结果,优化水泥改性土的配比及施工工艺。
四、试验结果与分析1.试验结果:通过试验,得出水泥改性土的物理力学性能指标,包括抗压强度、抗折强度、抗渗性等。
2.结果分析:根据试验结果,分析水泥改性土的物理力学性能,为实际工程提供参考。
2.建议:在实际工程中,应根据试验结果优化水泥改性土的配比及施工工艺,提高工程质量。
六、注意事项1.试验过程中,要严格遵循试验规程,确保试验数据的准确性。
2.试验过程中,要密切关注试件的养护情况,确保养护条件满足要求。
3.试验结束后,要及时整理和分析试验数据,为实际工程提供参考。
4.在实际工程中,要根据试验结果调整施工工艺,确保工程质量。
随着方案的完成,我长舒了一口气,看着窗外的阳光,心中充满了成就感。
这份方案凝结了我多年的经验和心血,相信在实际工程中会发挥重要作用。
注意事项:1.配比要精确,不能有丝毫偏差,一点点的误差都可能影响最终的强度和稳定性。
2.养护条件要严格控制,温度和湿度都必须按照标准来,不能因为天气变化而随意更改。
3.碾压试验过程中,操作要standardized(规范化),每一个步骤都要严格执行,不能图快而忽略细节。
浅析水泥改性土填筑(换填)施工技术
定程度上提 高土体 强度 或承 载力。水泥改性土在膨胀 土地 区可以充分利用开挖料 , 实现 土料 的就地取材 , 少对非膨胀土 的需 减
求, 在施工 中具有操作 简便的特点 , 以做到连续 、 可 大规模施 工。 本文主要对 改性土填 筑施 工工艺和操作要 点、 质量控 制要 点作 了阐
述 和 分析 。
三 、 土填 筑施工工艺流程及操作要点 改・
为确保改性土填筑质量 , 同时也为了确保工序 的紧密衔接 ,
( ) 艺 流 程 一 工
每层 采用 2 t 0 振动压路机静压 2遍后振动碾压 8 ( 6遍为 改性土填筑和一般主体 土方填筑 同时进行 。 遍 前
土料 开采及 制备一碎 土一水 泥土拌 制一运输一 摊铺一 碾
南水北调一工程概况南水北调中线淅川段设计单元第七标段渠道工程位于邓州市赵集乡东北约25km设计桩号4470052100渠线总长74km总干渠设计流量为350ms加大流量为420m4705048631段填方高度1012m4917150087段填方高度10115m为全填方段施工采用金包银的形式进行弱膨胀土填筑即里层采用弱膨胀土填筑外包水泥改性土保护层
( ) 压 2碾
处改性土料源主要采 自寺后张土料场 , 运距在 1 k 以内。 .m O
料采用工业毛毡临时覆盖 ,同时做好 土料场堆存场地四周的排 水设施 , 确保雨水得到及 时排 除。
3碎 土 .
采用凸块振 动碾进行碾压 , 碾压结束后 , 环刀法取样检测压
() 3 削坡
据上所述 , 改性土土料需要二次制备 , 对制备好的改性土土 实度 , 合格后进行下一层 的填筑 。 在换填完成后 , 人工 配合挖掘机进行削坡 。 由有经验 的挖掘 机操作人员按样槽进行削坡 , 削坡方 向垂直于渠道轴线 , 由上至
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水泥改性土参数确定作者:刘红森来源:《中华建设科技》2016年第12期【摘要】为保护膨胀土地区引水渠道边坡的稳定,采用膨胀土掺加适量水泥加水拌和进行改性处理,通过渠道边坡换填实际应用,分析总结了水泥改性土施工方法的优缺点,并通过实验区的模拟运行试验,分析其在膨胀土地区换填的试验效果。
【关键词】水泥改性土【Abstract】In order to protect the stability of diversion canal slope in expansive soil area, the expansive soil is mixed with cement and mixed with water to modify. The experimental results of the experiment in the expansive soil area were analyzed.【Key words】Cement modified soil引言:膨胀土中含有较多的粘粒及亲水性较强的蒙脱石或伊利石等粘土矿物成分,是一种遇水膨胀、强度骤减、失水干缩、坚硬而又常有收缩裂隙的高塑性粘土。
膨胀土渠坡易产生溜坍、坍塌、滑坡等严重事故,还会产生收缩开裂、膨胀、松散、剥落等病害,对工程建设潜在着严重的破坏性。
通过在膨胀土中加入水泥,使其改变性质,变成常规土,改变膨胀土这种缩胀性质,是水泥改性土膨胀土换填的主要目的。
1. 水泥改性膨胀土作用机理消除膨胀土的破坏性是膨胀土施工中的关键环节。
在膨胀土掺加水泥后,二者发生化学及物理作用,包括离子交换、凝硬反应、碳化作用、胶结作用。
改变膨胀土的力学性质,其强度和水稳定性大大提高,膨胀性也得到控制。
水泥改性土在换填的膨胀土边坡中能改良膨胀性、减少与水接触后剧烈反应,消弱了膨胀土自身因水量变化而产生的缩胀应力。
2. 填筑施工碾压控制参数碾压施工参数如下(表1):布置宽度为14m,长度为50m的4%水泥掺量改性土、10%水泥掺量水泥土填筑碾压试验场地,在试验场地按铺料厚度30cm和35cm布置两个试验区,每个试验区域内再按碾压遍数、划分为三个小区域,确定试验采样点,试验布置图如图1所示:3. 试验材料水泥改性土试验材料:进行水泥掺量4%水泥改性土和水泥掺量10%水泥土填筑碾压试验的材料。
4. 试验方案(见图2)5. 试验步骤5.1 试验材料与室内实验。
5.1.1 进行水泥掺量4%水泥改性土和水泥掺量10%水泥土填筑碾压试验的材料,均采用十二里河西支排水涵洞2m处开挖料。
5.1.2 在进行填筑或换填之前,我标将先进行碾压试验,试验结果通过审批后,在严格执行各项碾压参数的基础上,根据施工实际情况不断分析总结和相应的局部微调优化,以指导后续渠道改性土和建筑物水泥改性土的填筑施工。
(1)在碾压试验之前,根据设计图纸,在监理工程师的见证下,我标于2011年4月27日对十二里河西支排水涵洞2m处的开挖料进行了取样,随即进行了土工试验,经过检测十二里河西支排水涵洞2m处的开挖料为弱膨胀土,具体的试验时间和试验结果见表2所示:此表试验数据根据附件自由膨胀率检测报告(ZYPZL-027)、液塑限联合测定试验报告(YSX-003)、改性前的开挖土料的击实试验报告(JS-008)而知(原状土击实曲线图见图3)。
(2)对取样土样,实验室按4%、10%水泥掺量进行了均匀拌制,进行室内配合比试验和室内EDTA滴定试验及均匀性检测,取得了水泥含量标准曲线(见附件EDTA法标准曲线测定报告(EDTA-1),根据取样料源,对4%水泥掺量水泥改性土、10%水泥掺量水泥土,在室内分别进行水泥改性土击实试验,确定了水泥土和水泥改性土的最优含水量及最大干密度等实验数值,具体的试验结果见表3:(3)此表试验数据根据附件:配合比报告编号GXT-PHB2011-002而知(10%水泥掺量水泥土击实试验结果见表4, 4%水泥掺量水泥改性土配合比报告见表5,4%水泥掺量水泥改性土击实试验结果见表6)。
(4)此表试验数据根据附件:配合比报告编号GXT-PHB2011-001而知。
(5)此表试验数据根据附件:改性后的击实试验报告编号JS-009而知(4%水泥掺量水泥改性土击实击实曲线图见图5)。
(6)对于换填10%水泥掺量的水泥土,在室内进行了无侧限抗压强度试验,其检测结果见附件(无侧限抗压强度报告,编号NSBD-WCX-001)。
10%水泥土无侧限抗压强度统计表(10%水泥掺量水泥土无侧限抗压强度统计表见表7):5.2 碾压参数组合。
水泥土和改性土填筑碾压试验参数组合按表8进行。
碾压试验参数初选,初步选择碾压初选参数如表9所示:5.2.1 碾压机械设备检验。
进行水泥土、水泥改性土碾压试验,选用的碾压机械均为SEM8222型凸块振动平碾,施工中使用2Km/h速度。
经现场观察开启振动碾进行振动、行走试验,判断其工作状态是正常的。
碾压机械主要的性能指标为(见表10):5.2.2 拌合工艺试验。
(1)在拌合之前,对拌合土料进行了天然含水率的检测,结合改性土的配合比,现场实验室下发了改性土配料单,灰土拌合站根据改性土配料单的要求进行了配料。
(2)配料完成后,灰土拌合站(MWB-400I灰土拌合站)随即进行了改性土的拌制,由ZL50C装载机上料,拌合机由集料系统、计量传送系统、拌制系统、水泥罐体四部分组成。
集料系统用于盛放土料,配置了4个料斗;在集料斗下部有电子计量系统,通过控制液压斗门开启或关闭来确定土料的重量,土料落至皮带机上后,传送至拌合机内;在拌合系统运行后,电脑自动控制水泥罐添加水泥至拌合机内,并根据改性土配料单的要求添加水,拌制完成后经皮带机卸料。
为保证土料质量,集料斗上口加工成带坡度的型式,并在上口设置筛网,每个小网格边长不宜大于5cm,以过滤掉粒径不合格的土料。
拌合称量系统按改性土配料单,控制土料、水泥和水的重量,进行充分拌合。
(3)水泥土的拌合工艺试验流程与上述拌合工艺试验流程相同。
(4)出料后,在监理工程师的见证下,取样进行了室内的均匀性检测、水泥含量检测,检测后灰土拌合站的拌合工艺达到了改性土和水泥土拌合工艺及相关控制指标的要求(详见编号EDTA-2、EDTA-3:EDTA法测水泥含量检测报告)。
5.2.3 填筑试验场地平整。
在选定的填筑碾压试验场地,采用TY220推土机,配合人工,将填筑基面或接触面的腐植土、草皮、树根、废渣、垃圾等进行清除,基面清理后,对试验场地进行精平,达到平整度的要求。
5.2.4 填筑试验场地基底处理。
由于选定的填筑碾压试验场地基础面均为原土地基面,在进行填筑试验之前,用振动平碾对地基面进行碾压2遍;碾压结束后,利用控制点坐标,测放出改性土填筑碾压试验场地边线,每侧均超出试验场地宽度100cm,并用石灰线和木桩明显标示。
5.2.5 水泥改性土拌制。
(1)在进行水泥土(水泥改性土)拌合之前,在现场监理工程师的见证下,我标对拌合土料进行了天然含水率的检测,结合配合比,现场实验室下发了水泥土(水泥改性土)配料单,灰土拌合站根据配料单的要求进行了配料。
(2)配料完成后,灰土拌合站(MWB-400I灰土拌合站)拌合称量系统按水泥土(水泥改性土)配料单,控制土料、水泥和水的重量,进行充分拌合,严格按照拌合工艺试验的拌合程序进行拌制。
出料后,在监理工程师的见证下,取样进行均匀性检测和水泥含量检测,检测合格的水泥土(水泥改性土),由20T自卸汽车运送至填筑试验场地工作面(详见附件,编号EDTA-2、EDTA-3:EDTA法测水泥含量检测报告)。
5.2.6 填料运输、入仓。
碾压填料,由20T自卸汽车运送至试验区域,顺长方向采取进占法入仓卸料,汽车不得在已压实土料上行驶,填料含水率必须均匀(最优含水量+2%以内),用ZL50C装载机进行辅助补料,在边角处采用人工进行补料,以达到铺填厚度和较为合理的级配。
5.2.7 填料摊铺、平整。
(1)采用TY220推土机铺料,平整,两侧每10m插设一根标杆,上面白油漆标示铺土厚度,作为推土机摊铺时的参照,局部人工配合精平。
若拌合后水泥改性土含水率偏低的土料进行洒水调整;对含水率超标的进行翻松晾晒。
采用五铧犁对改性土料进行翻松,调整含水量进行晾晒的场地在填筑现场进行。
(2)为保证压路机压轮表面能基本均匀接触填筑面进行碾压,以达到理想的压实效果,采用TY220推土机对回填土料进行平整,做到摊铺面纵向和横向平顺均匀,在填筑边线外侧均增加100cm宽的超铺余量。
同时利用坐标法对场地进行4×4m方格定位测量,测定虚铺高程厚度,作好铺料前高程记录,作为铺土厚度控制、压实后高程(厚度)比较的依据。
(1)碾压前由主管技术人员进行检查,确认分层厚度、平整程度,符合要求后进行碾压;(2)碾压机械,采用凸块振动碾。
(3)碾压采用振动碾沿长方向进行碾压,前进、后退,一个来回按二遍计,压实顺序按先两侧后中间,按照先进行静压1遍使填料稳定,再进行弱振碾压1遍,随即进行强振的操作程序进行碾压。
(4)碾压采用进退错距法进行条带式碾压,相邻碾压轨迹及相邻土料连接处的碾压搭接宽度为10cm。
(5)振动碾对A、B试验区填筑料慢一档强振4遍。
用水准仪按检测点测量压实后的高程,与其对应点的起始高程比较,记录压缩沉降量。
用环刀法取样测定A1、B1条带干密度,每个条带的每个检测区域内检测5点。
(6)振动碾对A2、B2 、A3、B3试验区填筑料慢一档再强振2遍(累计共8遍)。
用水准仪按检测点测量压实后的高程,与其对应点的起始高程比较,记录压缩沉降量。
用环刀法取样测定A2、B2条带干密度,每个条带的每个检测区域内检测5点。
(7)振动碾对A3、B3试验区填筑料慢一档再强振2遍(累计共10遍)。
用水准仪按检测点测量压实后的高程,与其对应点的起始高程比较,记录压缩沉降量。
用环刀法取样测定A3、B3条带干密度,每个条带的每个检测区域内检测5点。
6. 检测6.1 碾压试验检测方法。
水泥改性土的试验检测根据《土工试验规程》(SL237-1999)进行;采用环刀法进行取样,烘干后检定土样的含水率,每一组合取样5个;碾压累计遍数达到第六遍后,测定方格点高程并作干密度试验。
碾压累计遍数达到第八遍后,又测定方格点高程做干密度。
碾压累计遍数达到第十遍后,作最后一次干密度,用水准仪测定最终压实高程,作好每次测定原始记录。
6.1.1 碾压后试验场地的处理。
由于布置在1#副营地灰土拌合站土料堆放场,为进一步研究改性土的特性,我标将保持改性土碾压试验场地一个月,碾压完成,进行试验检测后及时用塑料薄膜对碾压现场进行覆盖。
根据现有的施工图纸,左岸排水工程基础使用水泥掺量为10%的水泥土进行基础换填,2011年5月21日,在现场监理工程师的见证下,我标采用轻型的动力触探对水泥掺量10%的水泥土进行承载力检测,经检测,所测各点均符合设计要求,其检测的结果见附件动力触探试验报告:编号NSBD-DLCT-20110521-1。
